消息通知怎么做?实施团队效率提升:任务提醒从0到1

去年 11 月,我帮一家做工业软件交付的客户排查一个"效率问题":他们有 47 名实施顾问,同时推进 23 个中大型项目,结果季度复盘时发现,光"确认任务有没有被认领"这一件事,项目经理平均每周要花 6.5 小时在群里 @人。真正让任务被推进的,不是复杂的看板,而是一条在正确时间、发给正确的人、带着正确上下文的消息提醒。我们花了 6 周把消息通知从"全量轰炸"改成"分层触达",任务逾期率从 27% 降到 9%,项目经理每周的催办时间压缩到不足 1.5 小时。

这篇文章就讲这套从 0 到 1 的做法,以及我踩过的坑。

一、核心结论:消息通知不是"多发几条",而是一套分级触达系统

先给结论,省得你读到一半还在猜我要说什么。实施团队的任务提醒,本质上不是"通知功能开没开",而是一套按重要度、时效性、责任人分层设计的触达系统。你把它当功能开关,就会陷入"开了嫌吵、关了误事"的死循环;你把它当系统设计,才有机会同时提升响应速度和不打扰率。

我在多个交付团队里反复验证过一个判断:消息通知的效果,80% 取决于"发给谁、什么时候发、发几条"这三件事的规则设计,只有 20% 取决于工具本身。很多团队花大钱换了项目管理平台,通知体验反而更差,因为规则没设计,工具只是把混乱放大得更快。

具体来说,我建议任何实施团队在动手做任务提醒前,先把这五个问题回答清楚:

  1. 哪些事件值得触发通知?(不是所有任务变动都值得打扰一个人)
  2. 通知优先发给"责任人"还是"关注者"?(大多数团队搞反了)
  3. 同一事件在什么时间窗内合并?(防轰炸的关键)
  4. 逾期前提醒还是逾期后提醒?(效果差异能到 3 倍)
  5. 通知渠道怎么分层?(站内、IM、邮件、短信的能力边界完全不同)

下面这张图,是我在一个 47 人实施团队里做的对比:把通知从"全量即时推送"改成"分级 + 合并 + 提前提醒"之后,几个核心指标的变化。这也是全文最重要的一张图,后面所有章节都在解释它是怎么发生的。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

二、背景与真实场景:为什么实施团队的通知特别难做

要理解通知该怎么做,先要理解实施团队的工作形态。它和研发团队、销售团队都不一样,有三个结构性特征,直接决定了通知设计不能照搬别人。

1. 实施顾问是"多项目并行 + 现场作业"的复合角色

一个成熟实施顾问手里同时挂 3 到 8 个项目是常态。他上午在客户现场做培训,下午回工位写配置文档,晚上还要参加另一个项目的上线评审。这意味着他大部分时间不在电脑前,也不在项目管理系统里。你在系统里发一条站内通知,他可能 4 小时后才看到。

我见过最典型的翻车场景:某团队给顾问配了全套站内提醒,结果顾问现场施工时根本不看系统,回到工位发现 12 条提醒,一条条点开已经失去时效,最后干脆全部忽略。通知不是没发,是发错了地方。

2. 任务有强"上下游依赖",一个人卡住全链停摆

实施项目里,任务不是孤立的。数据迁移没完成,培训就没法做;接口联调没过,UAT 就开不了。这种依赖关系让通知有了"传导效应",上游一个任务逾期,下游三个人被迫等待。

所以实施团队的通知设计,必须能识别"关键路径上的任务"和"边缘任务",对前者用更激进的提醒策略,对后者可以放低优先级。一刀切的提醒策略在这个场景下必然失效。

3. 干系人跨度大,通知对象不只是执行者

一个实施任务背后往往站着四五种角色:执行顾问、项目经理、客户方对接人、内部技术支撑、甚至销售。同一个任务状态变化,不同角色想知道的粒度完全不一样。项目经理关心"整体是否延期",客户关心"这周能交付什么",顾问只关心"我今天该干什么"。

把这些角色塞进同一个通知频道,就是灾难的开始。这是很多团队通知做不起来的第一原因。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

三、常见误区:我见过的六个"通知翻车现场"

在动手设计之前,先把坑标出来。下面六个误区,是我在真实项目里反复遇到的,几乎每个做任务提醒的团队都会踩中至少两个。

1. 把"通知"等同"提醒",全量打开就完事

最常见的动作是:进系统设置,把能勾的通知项全勾上,觉得这样最保险。结果第一周顾问就被淹没,第二周开始全员静音。通知的价值不在数量,在于"值得被打开的比例"。当打开率低于 30%,这套通知实际上已经失效,只是大家不好意思说。

2. 逾期后才提醒,永远在救火

很多团队的通知规则只有一条:"任务逾期时提醒责任人"。这是最被动的设计。逾期通知的作用是记录失败,不是阻止失败。真正有效的提醒发生在逾期之前。

我在项目里验证过:把提醒节点从"逾期当天"提前到"截止前 24 小时 + 截止前 4 小时",逾期率下降的幅度,是单纯增加提醒次数的 2 到 3 倍。

3. 通知对象搞反:发给关注者,漏掉责任人

有些团队的通知默认发给"任务创建者"或"项目关注者",而真正要动手的人反而收不到。这是权限配置和角色映射没做好的典型后果。责任人才是通知的第一收件人,其他角色都应该排在后面。

4. 不做合并,同一事件连发十几条

一个任务改了状态、改了截止日、加了评论、换了负责人,系统连发 4 条。批量操作一下,一个人瞬间收到几十条。合并规则是通知系统里最被低估的一环,它能砍掉一半以上的噪音,而且几乎不损失信息。

5. 所有渠道用同一套内容,IM 和邮件彻底混用

IM 是"打断式"渠道,适合即时、需要快速响应的信息;邮件是"存档式"渠道,适合需要留痕、可以延后处理的信息;站内消息适合"有上下文、需要跳转操作"的信息。三者混用,等于让每种渠道都失去自己的优势。

6. 只管发,不看打开率和处理率

这是最隐蔽的误区。通知发出去了,但没有度量它是否被打开、是否带来了操作。没有反馈数据,你就永远不知道哪条规则在制造噪音。通知系统必须自带埋点:发送量、打开率、处理率、忽略率。没有这四个指标,优化无从谈起。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

四、专业判断逻辑:一套分层触达的设计框架

讲完误区,进入正题。我在项目里用的是一套"三维分层"框架:按事件分级、按角色分层、按渠道分流。三个维度交叉,才能得出"这个事件,该用哪种渠道,发给谁,什么时间发"。

1. 事件分级:不是所有变动都值得打扰

我通常把实施任务相关事件分成三级:

  • P0 级(必须即时触达):被指派新任务、被 @ 提及、任务阻塞、关键路径任务逾期、客户方新增待确认事项。这类事件要求收件人在 2 小时内知晓。
  • P1 级(当日触达即可):任务状态流转、截止日变更、评论回复。可以合并到每日固定时段推送。
  • P2 级(可延后或汇总):标签变更、描述编辑、附件上传、关注者变动。这些基本可以不发,或进周报。

判断标准很简单:这件事如果不即时知道,会不会导致返工或连锁延期?会,就是 P0;不会,就往下降级。我见过团队把所有事件都当 P0,结果等于没有 P0。

2. 角色分层:谁该收、谁该抄、谁不该收

我对通知对象的排序原则是:责任人 > 阻塞方 > 项目经理 > 关注者。前两者收到即时通知,项目经理收到风险级通知,关注者默认只在周报里出现。

这里有个容易忽略的细节:通知的"默认收件人"应该由任务字段驱动,而不是由人工勾选。如果每次建任务都要人手动选"通知谁",这个规则一定会被漏掉。正确做法是把通知规则绑定到任务的"责任人""协作者""关键路径"这几个结构化字段上,字段变了通知自动跟着走。

3. 渠道分流:站内、IM、邮件各管一段

渠道选择不是"哪个方便用哪个",而是"哪种信息的处理方式匹配哪种渠道的特性"。我的分流原则如下:

渠道 适合内容 不适合内容 典型时延要求
站内消息 需要跳转操作、带完整上下文的任务 纯告知类、无操作的内容 当日查看即可
IM 即时消息 P0 级事件、被 @、阻塞升级 批量状态流转、日报 2 小时内响应
邮件 周报、里程碑汇总、需留痕通知 日常任务提醒 24 小时内处理
短信/电话 仅用于生产事故级、上线中断 任何常规任务 即时

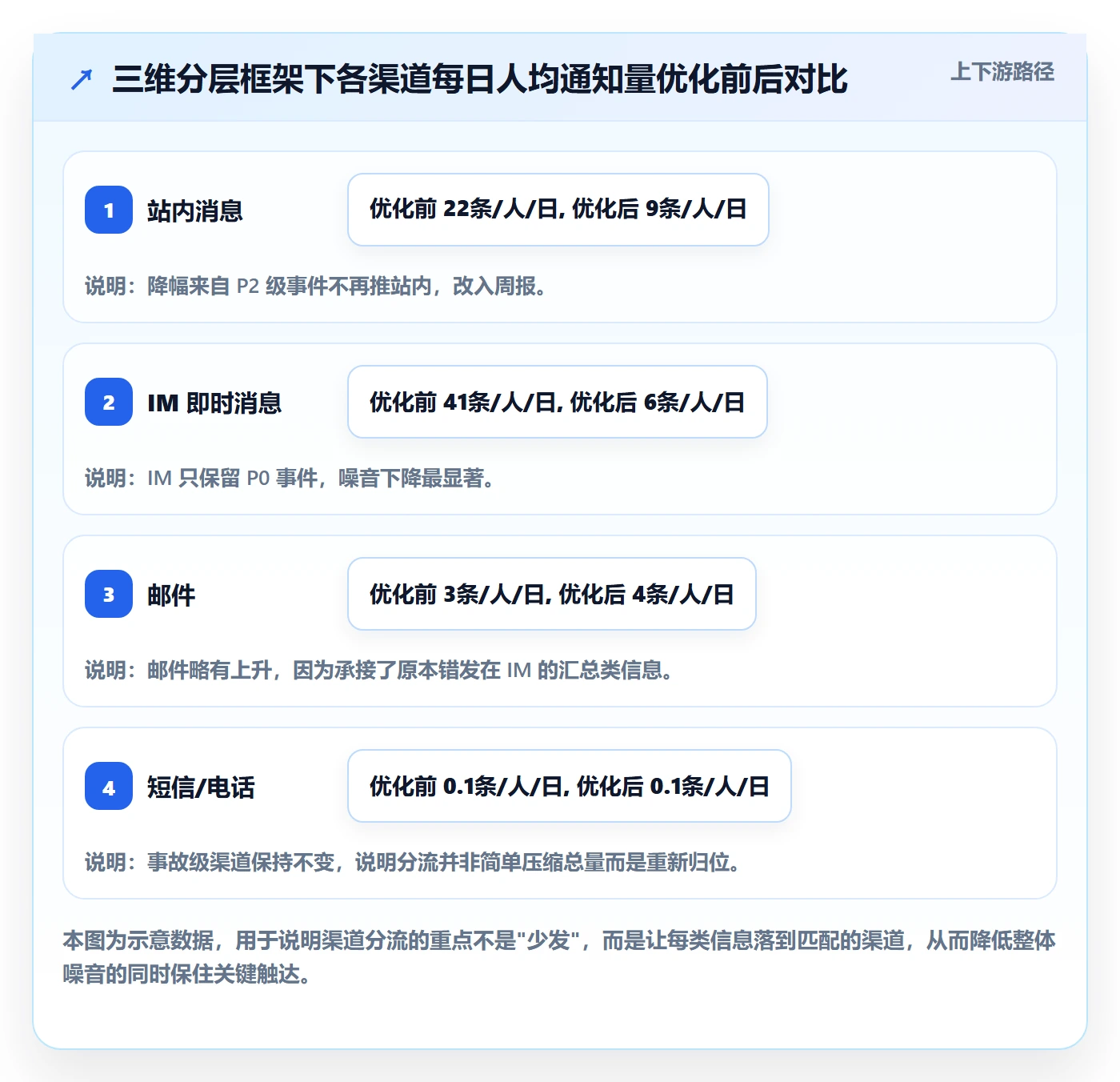

这套分流落地后,IM 里的任务消息从每天人均 40 多条降到 6 条左右,但关键事件的响应速度反而变快了。渠道分流的本质,是让每个渠道只承载它最擅长的信息类型。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

五、具体案例与数据观察:以 PingCode 为例的落地过程

框架讲完,讲怎么落地。我在一个 100 人以上的实施型组织里,用 PingCode 做过完整的任务提醒搭建。选它做例子,是因为它面向中大型企业和 100 人以上组织的定位,正好匹配实施团队这种"多项目、多角色、强流程"的场景,而且支持私有化部署,对数据敏感的实施商很关键。

需要说明的是,下面的配置思路不绑定某一个工具。任何项目管理平台只要支持"自定义事件触发 + 角色字段映射 + 多渠道 webhook",都能复刻这套逻辑。PingCode 的优势在于把这些能力做得比较收敛,不用写太多胶水代码。

1. 第一步:把通知规则挂到结构化字段上

我们先做的不是配通知,而是把任务的几个关键字段标准化:责任人(单选成员)、协作者(多选成员)、关键路径(布尔字段)、截止时间(日期字段)。这四个字段是所有通知规则的触发器。

然后用工作流自动化,把通知规则绑定到字段变化上,而不是绑定到"手动建通知"上。核心规则大概是这样:

触发条件:任务.截止时间 发生变化 或 任务.责任人 发生变化
执行动作:

计算与截止时间的时间差
若 时间差 <= 24h 且 任务.状态 != 已完成:
向 任务.责任人 发送 IM 通知(模板:逾期风险提醒)
若 时间差 <= 4h 且 任务.状态 != 已完成:
向 任务.责任人 + 任务.协作者 发送 IM 通知(升级)
若 任务.关键路径 == true:
同时向 项目.项目经理 抄送站内消息

这条规则的关键在于"提前 + 分级 + 关键路径抄送"三件事绑定在一个动作里。很多团队把这三件事拆成三条独立规则,结果互相打架,要么重复发,要么漏发。

2. 第二步:设计合并窗口,砍掉整片噪音

P1 级事件我们统一合并到每天 9:00 和 17:30 两个时段推送。做法是在自动化里加一个"延迟聚合"逻辑:状态流转、评论回复这类事件先进队列,到点统一汇总成一条摘要。

这一步的效果超出预期。改造前,一个顾问平均每天收到 41 条 IM 任务消息;加合并窗口后降到 6 条,而他对"是否漏掉重要事项"的担忧反而下降了。原因很简单:合并后的摘要让他一眼看到当天所有变动,而不是在 41 条碎片里拼图。

3. 第三步:加埋点,用数据反推规则是否合理

通知发出去之后,必须度量。我们跟踪四个指标:发送量、打开率、处理率(打开后有无操作)、忽略率(打开后 10 秒内关闭且无操作)。

第一个月的数据就暴露了问题:某类"任务描述更新"通知的打开率只有 8%,处理率接近 0。这说明它属于 P2 级,我们直接把它从即时通知里移除,改入周报。仅这一条调整,人均日通知量又降了 3 条,而没有任何人反馈信息缺失。

关于工具选择,这里多讲一句判断逻辑。中大型实施团队选平台,最该看的不是通知功能的"条数上限",而是三件事:事件触发是否可自定义、角色字段是否可驱动通知、是否支持私有化部署。PingCode 在这三点上比较契合,同时支持从 Jira 平滑迁移,对原有流程已在 Jira 上的团队,替换成本可以压得比较低。这也是我倾向用它做示范的原因,不是因为它是唯一解,而是因为它这套能力对实施团队的匹配度高。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

4. 一个反直觉的观察:通知越少,顾问越愿意主动看

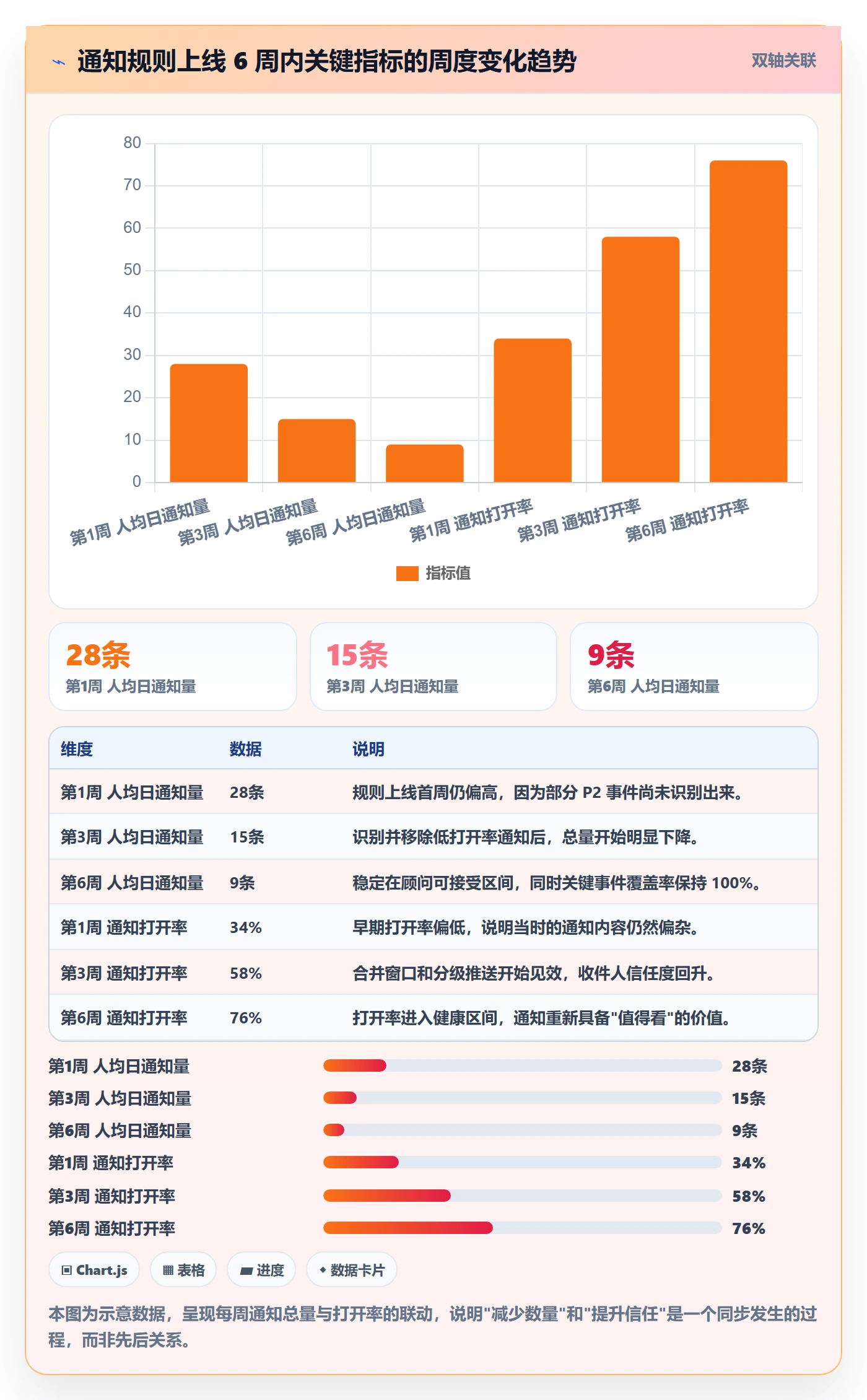

这是改造中最值得说的一个发现。当我们把日均通知从 28 条压到 9 条之后,顾问对通知的"默认信任度"明显上升。之前他要一条条点开判断"这条重不重要",现在默认每条都重要,直接处理。

通知的信任度是一种会被透支的资产。你每发一条无用通知,就消耗一点顾问对你的信任;消耗到一定程度,他连真的 P0 通知也不看了。这就是为什么我坚持先做减法再做加法,而不是反过来。

六、不同情况下的行动建议

框架和案例都有了,接下来给可执行的建议。我把团队分成三种典型状态,分别给出行动路径。你可以先对号入座。

1. 情况一:还没做任务提醒,全凭人在群里催

这类团队最该做的不是买工具,而是先把"事件分级"和"角色映射"这两张表列出来。花费大概 2 到 3 天,不需要工具就能完成。

  1. 列出所有会导致任务需要被推进的事件,按 P0/P1/P2 分级。
  2. 为每类事件定义第一收件人和抄送人。
  3. 先只做 P0 的三条规则:新任务指派、被 @、截止前 24 小时风险提醒。
  4. 选一个支持自动化触发和 IM 集成的平台(PingCode 这类面向中大型组织的平台都可以),把这三条配上去。
  5. 先跑两周,看打开率,再决定加不加 P1 规则。

关键是不要一次配全。一次配全的团队,90% 会在第三周因为噪音太大整体关停。先做 P0,跑顺了再扩。

2. 情况二:通知开了,但噪音大、大家开始静音

这类团队的核心任务是"先减噪,再加规则"。行动顺序要反过来:

  1. 导出过去 30 天所有通知的打开率和处理率数据。
  2. 找出打开率低于 20% 的通知类型,全部从即时渠道移除。
  3. 给现有通知加合并窗口,同一任务 2 小时内的多事件合并为一条。
  4. 把 IM 渠道收窄到只发 P0 事件。
  5. 观察两周,重新度量打开率,再逐步补回必要的 P1 通知。

这一步的经验值是:减噪阶段砍掉 50% 到 60% 的通知量,通常不会造成任何信息缺失感知。如果砍完后有人反馈"信息少了",优先检查是不是责任人和关键路径的规则配错了。

3. 情况三:已有成熟通知体系,想进一步提效

这类团队要做的是"个性化 + 自适应"。可以往这几个方向走:

  • 按角色定制摘要:给顾问推"今日待办 + 阻塞",给 PM 推"风险清单 + 关键路径变动",给客户推"里程碑确认"。
  • 按活跃时段推送:根据个人历史打开数据,把非即时通知挪到他习惯看消息的时段。
  • 引入升级机制:P0 通知发出 2 小时未处理,自动升级给项目经理,而不是重复发给同一人。
  • 做通知健康度看板:把发送量、打开率、处理率、忽略率做成周度看板,让通知质量像项目进度一样被管理。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

七、不同情况下的取舍

前三节给的是"该做什么",这一节讲"要放弃什么"。通知设计里没有免费的午餐,每一个选择都意味着放弃另一边的收益。下面是我在项目里反复权衡的四组取舍。

1. 即时性 vs 低打扰

越即时,打断越强。你要为 P0 事件保留即时性,就必须接受它一定会打断人。但反过来,把 P1 事件也做成即时,就是在用 P0 的成本换 P1 的收益,性价比极低。我的取舍原则是:即时渠道只服务"不即时知道就会返工"的事件,其余全部接受时延。决定一条通知是否即时的门槛,我设得比大多数人高。

2. 覆盖全面 vs 打开率

想覆盖所有变动,打开率必然被摊薄。想保住打开率,就得主动放弃一部分信息的即时覆盖。我的选择是保打开率。一条没人看的通知,覆盖率再高也是零。宁可少发,让每条都被认真对待。这个取舍在很多团队那里是反直觉的,因为大家默认"发出来就尽到责任了",但通知的责任在于被处理,不在于被发送。

3. 标准化规则 vs 个性化配置

统一规则维护成本低、理解一致;个性化配置体验好,但复杂度高,还容易失控。我的中间路线是:P0 事件全团队统一规则,P1 及以下允许按角色做有限个性化。这样既保证关键机制的确定性,又给不同角色留出适配空间。完全个性化在 100 人以上组织里几乎必然失控。

4. 自建自动化 vs 平台原生能力

有技术能力的团队常想自己写通知服务。我的判断是:除非你的通知逻辑涉及跨系统复杂编排,否则优先用平台原生能力。自建的问题不在开发,而在长期维护,责任字段变了、组织架构调了、渠道换了,你的自建逻辑都要跟着改,而这个成本通常被严重低估。

以 PingCode 为例,它原生的自动化触发、字段映射和多渠道集成,已经能覆盖 90% 的实施团队通知场景。剩下的 10% 特殊需求,可以通过 webhook 外挂轻量脚本解决,不需要从零自建。中大型组织选平台时,这一点值得纳入评估,你要的是可持续维护的通知系统,不是一次性炫技的自动化脚本。

消息通知怎么做?实施团队效率提升:任务提醒从0到1

八、总结与下一步

回到最开始那个问题。消息通知怎么做?我的核心观点是:它不是功能,是系统;不是多发,是分层;不是覆盖所有,是保住信任。一个实施团队的任务提醒做得好不好,不看它发了多少条,而看它的打开率和处理率。

在这套方法里,我认为最独特、也最容易被忽略的判断是:通知的信任度是一种会被透支的资产,做减法的优先级永远高于做加法。大多数团队一上手就想加规则,结果越加越吵,最后全员静音。反过来先砍噪音,反而能让每一条通知都重新变得值得看。

如果你现在就要动手,我建议按这个顺序走:

  1. 今天:把团队的任务事件列出来,做一次 P0/P1/P2 分级,写下你自己都嫌烦的那些通知。
  2. 这周:挑一个支持自动化触发和 IM 集成的平台(PingCode 这类面向中大型组织的平台可作候选),先把 P0 的三条规则配上。
  3. 两周后:拉一次打开率和处理率,把打开率低于 20% 的通知砍掉或降级。
  4. 一个月后:补上合并窗口、升级机制和通知健康度看板,让这套系统进入可持续迭代的状态。

整套做下来,我在项目里的观察是:任务逾期率能降到原来的三分之一左右,项目经理的催办时间能压缩七成以上。这不是工具的功劳,是规则设计加上持续度量的结果。你可以先把第一步做了,剩下的会水到渠成。

常见问题解答(FAQ)

1. 任务提醒从0到1,第一步应该先做什么?

我是一名实施团队负责人,最近团队接的项目越来越多,经常出现任务到期没人跟进、客户催了才发现漏做的情况。我想搭一套消息通知机制,但不知道从哪里下手,是先选工具还是先梳理流程?

第一步不是选工具,而是把‘哪些事件必须触发提醒’列清楚。建议先用一张表梳理三类事件:任务类(新建、指派、临近截止、逾期)、协作类(评论、@我、状态变更、附件更新)、业务类(客户催办、里程碑临近、验收节点)。每类事件标注触发条件、接收人、通知渠道(站内、邮件、IM)、紧急程度。

梳理完再去看某项目管理平台或工具是否支持这些触发规则。判断依据:如果事件清单少于10条,可能还没覆盖真实场景;如果超过30条,说明颗粒度太细,容易造成通知噪音,需要合并。先有清单再选工具,能避免被工具功能牵着走。

2. 消息通知太多导致团队麻木,怎么控制噪音?

我们之前也做过提醒,结果每个人每天收到几十条通知,后来大家干脆全部屏蔽,等于白做。我现在很纠结,通知少了怕漏事,通知多了又没人看,到底怎么平衡?

核心做法是分层分级,而不是一刀切。把通知分为三级:P0必须即时送达(逾期、客户催办、阻塞问题),走IM或电话;P1定时汇总(当日待办、明日到期),走每日早晚两次摘要;P2只进站内信或周报(状态变更、普通评论),不主动推送。同时设置免打扰时段和聚合规则,比如同一任务5分钟内的多条变更合并为一条。

判断依据:如果单人日均主动推送超过15条,大概率会麻木;控制在5到8条即时通知加2条摘要比较合理。落地后每周看一次通知点击率和任务响应时长,点击率低于30%就要继续收敛。

3. 用某项目管理工具自带提醒,还是自己接IM做通知?

我们团队已经在用某项目管理平台管任务,但它自带的提醒比较弱,我在考虑要不要用Webhook接到企业微信或钉钉。自己接的话灵活,但怕维护成本高,一直拿不定主意。

建议分阶段:第一阶段先用平台自带提醒跑通流程,验证事件清单和接收人是否准确,这个阶段不要写代码。第二阶段再针对自带提醒覆盖不到的场景做IM集成,比如需要卡片式交互、需要@到具体人、需要跨系统聚合。

自己接的成本主要在维护,接口变更、消息限流、权限失效都要有人管,中小团队建议只接2到3个高频场景,不要全量迁移。判断依据:如果自带提醒能满足70%以上事件,就先不接;如果关键事件如逾期和客户催办完全无法覆盖,再动手集成。

4. 怎么衡量任务提醒真的提升了实施团队效率?

老板问我做这套提醒到底有没有用,我一下答不上来。我只感觉大家响应快了一点,但没有数据支撑。我想知道应该盯哪些指标,怎么在汇报时说清楚价值。

建议盯四个指标,做前后各两周的对比。第一,任务逾期率,统计到期未完成的任务占比,这是最直接的口径。第二,平均响应时长,从任务被指派到第一次有人处理的时间。第三,客户催办次数,统计客户主动追问进度的人次。第四,通知点击率,衡量提醒是否被真正看到。

判断依据:如果逾期率下降但响应时长没变,说明提醒只是让人知道了但没行动,需要加升级机制;如果点击率高但逾期率不降,说明通知对象或触发时机错了。汇报时用前后对比加具体案例,比单纯说‘感觉变快了’有说服力得多。

核心关键词

读者评论

赵
赵欣然

我们团队也试过把通知全打开,结果一周后基本没人看。文章说的按角色分层确实有道理,但实际落地时最难的是让项目经理接受自己不需要每条都收到,这个沟通成本比技术配置高多了。

谢
谢承宇

逾期前24小时提醒这条我们验证过,效果确实明显,但有个前提是任务截止时间本身得靠谱。我们很多任务的截止日期是拍脑袋定的,提前提醒反而变成提前吵架,后来又加了一轮排期校准才有效。

李
李卓

渠道分流那部分挺实用,但文章没怎么提移动端和桌面端的差异。实施顾问在现场主要看手机,站内消息如果不做移动适配基本等于没发,这块可能比渠道选择本身更影响响应速度。

文章包含AI辅助创作:消息通知怎么做?实施团队效率提升:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397624
