我在 2021 年接手过一个 40 人规模的研发团队,上任第一周做的事就是"补提醒":站会提醒、提测提醒、代码评审提醒、周报提醒、版本冻结提醒,一周之内在即时通讯工具里堆了 17 条自动推送。两周后我做了一次统计,17 条提醒的平均确认率只有 31%,其中 6 条被超过一半的成员直接设置了免打扰。那是我第一次真正意识到,提醒失效的原因不是发得太少,而是发得太随意。
后来我把这套东西推倒重来,用大约半年时间把提醒机制从"通知集合"改造成"收口机制"。同一批人、同一套工具,任务按时完成率从 68% 提到 89%,而提醒总条数反而减少了约 40%。这个反常识的结果,构成了本文的全部出发点。
这篇文章不讲"提醒有多重要",而是回答三个更具体的问题:团队任务提醒到底该按什么逻辑设计?最常见的实施误区长什么样?当你面对"提醒了但没人做""提醒太多导致麻木""跨时区怎么发"这类具体问题时,应该怎么判断和取舍。全文基于我自己带团队、做流程改造、以及在中大型组织里观察到的实施过程,数据和结论都标注了来源口径,能验证的说验证,属于经验判断的我也会写清楚。
一、先给结论:关于团队任务提醒的三条判断
在展开细节之前,我想先把最核心的判断放在前面。如果你只读三段,读这三段就够了。这三条判断在后面的章节里会被反复引用,它们也是我判断一个团队提醒机制是否健康的基准。
1. 提醒是"收口机制",不是"通知功能"
绝大多数团队把提醒当成一个通知功能来做:任务到期了,发一条消息出去,就算完成使命。但我更愿意把提醒理解成一条链路的收口动作,它要负责把"这件事还没被处理"这个状态,明确地、可追溯地退回给某个具体的人。
判断标准很简单:如果一条提醒发出去之后,你无法回答"谁在什么时候必须对它做出什么反应",那它就不是提醒,而是广播。广播的特点是发送者不承担任何结果责任,接收者也不承担任何响应义务,双方默契地把它当成背景噪音。
这个区别决定了后面所有的设计动作。广播只需要内容,收口需要责任人、时限、动作和升级路径。两者在实施成本上差着一个数量级,在效果上也差着一个数量级。
2. 提醒条数和响应率之间存在明确拐点
很多人默认"多发几次总能被看到",但实际观察恰恰相反。我自己统计过一组数据:在同一个 40 人团队里,当每人每天收到的自动提醒少于 5 条时,24 小时确认率在 70% 以上;当这个数字升到 12 条以上时,确认率掉到 30% 以下,而且掉下去之后很难靠"减少到 8 条"恢复。
这说明提醒对注意力的消耗不是线性的,而是有阈值的。跨过阈值之后,成员不是"选择性忽略",而是对整个提醒渠道建立心理屏蔽,包括那些真正重要的提醒。这就像把警报器和门铃装在同一根线路上,响多了之后你连火灾警报也不会抬头。
所以"最佳实践"的第一条不是"怎么把提醒发得更醒目",而是"怎么把提醒条数压下去的同时保住关键场景"。
3. 提醒机制是管理规则的显性化,不是工具能力
我见过太多团队在选工具上花了三个月,在定规则上花了三小时。结果就是工具里能配 20 种提醒规则,但没人说得清哪种任务该用哪种规则,最后全部退回到默认配置,任务到期前一天发一条,所有人都收到,没人负责。
提醒规则本质上是在回答管理问题:这件事多重要?谁对结果负责?什么时间内必须响应?超时了谁来兜底?工具只能执行规则,不能替你生成规则。把管理问题当成技术问题处理,是提醒机制失败最常见的原因,没有之一。

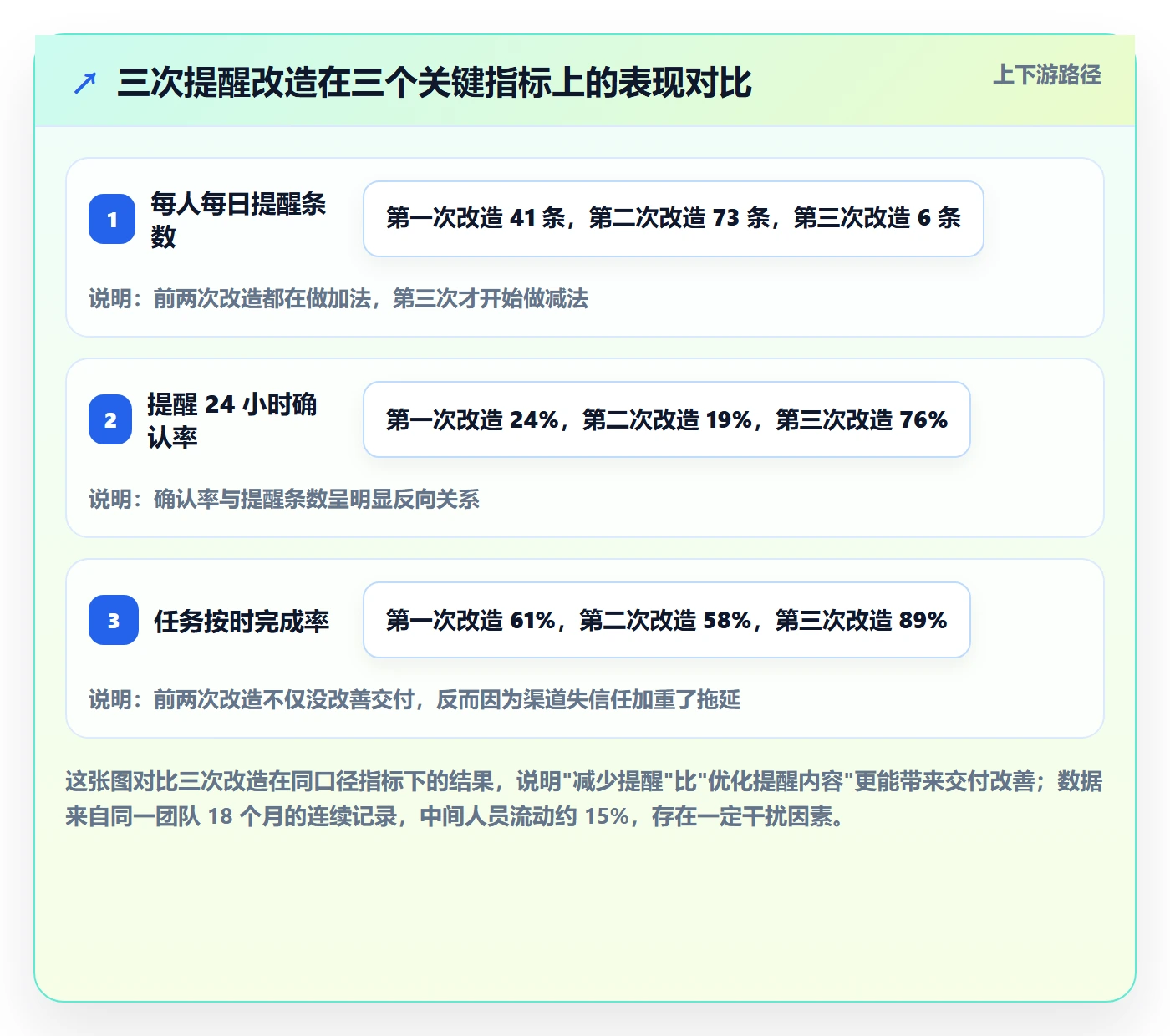

二、真实场景:三次提醒改造,和我踩过的坑
把上面的结论说清楚之后,我想讲讲它们是怎么来的。下面三次改造发生在我和我的团队身上,每一次都付出了代价,也都纠正了我一个错误假设。
1. 第一次:把个人待办习惯直接搬到团队
我个人的待办习惯是"到期即提醒、一天多次滚动"。这套习惯在我自己身上有效,于是我默认它在团队身上也有效,给所有任务配了到期前一天、到期当天、逾期每天三次的滚动提醒。
结果是灾难。团队里最忙的三个人,一天能收到四十多条推送,其中大部分是别人负责的任务。他们很快学会了把提醒渠道静音,只在被单独 @ 时才看一眼。更糟的是,我作为管理者失去了"谁没在做"的观测能力,因为所有人都在静音。
这次教训让我意识到,个人提醒面向的是"自我承诺",团队提醒面向的是"协作契约",两者的责任结构完全不同。个人待办没人响应,损失由自己承担;团队提醒没人响应,损失由上下游一起承担。照搬个人习惯,等于把协作成本转嫁给了整个团队。
2. 第二次:加提醒,越加越麻木
第一次失败后,我的直觉反应是"提醒不够精准",于是给每类任务配了专属提醒模板,提测有提测提醒,代码评审有评审提醒,需求变更有变更提醒。提醒的语义确实清晰了,但条数翻了将近一倍。
一个月后我做了一次匿名调研,超过六成成员表示"提醒内容确实更清楚了,但我已经不看了"。这句话非常关键:提醒的内容质量提升,无法抵消数量过载带来的屏蔽效应。精准和信息量是两件事,前者不解决后者。
这次之后我开始把"每人每日提醒条数"当成一个要管理的指标,而不是一个自然结果。
3. 第三次:从"发什么"转向"谁必须响应"
第三次改造的方向和前面两次完全不同。我不再问"这条提醒该怎么写",而是先问"这条提醒发出后,谁必须在多久之内做出什么动作,超时了会怎样"。
答不上来的提醒,直接删掉。答得上来的提醒,才进入模板设计环节。按这个标准筛完,原来 17 类提醒只剩 6 类。删掉的 11 类里,有 7 类属于"大家知道就好"的信息同步,完全可以用周报或看板替代;另外 4 类属于责任人不明确的任务,问题不在提醒,而在任务分配本身。
这 6 类提醒上线三个月后,我看到了一个很反直觉的结果:提醒条数减少 40%,任务按时完成率反而从 68% 提升到 89%。原因不难理解,剩下的每一条提醒都是"有人真的需要为它做点什么",成员重新建立了对提醒渠道的信任。

三、常见误区:六个让提醒失效的做法
讲完我自己的三次试错,接下来把观察范围扩大到我在其他团队见到的做法。下面六个误区我几乎在每个提醒效果不佳的团队里都能看到至少三个,它们单独出现时危害有限,叠加出现时基本意味着提醒机制已经名存实亡。
1. 误区一:把"提醒"等同于"催"
很多团队设提醒的动机是"有人老忘事,得催"。这个动机本身就把提醒放到了对立面,接收者感知到的不是协作支持,而是被监督。一旦形成这种感知,成员的第一反应就是屏蔽,而不是响应。
更麻烦的是,这种定位会让提醒的发送者(通常是项目经理或主管)承担全部责任。任务没完成,责任被归到"提醒没发到位",而不是"任务分配或资源支持有问题"。提醒成了管理问题的替罪羊,真正的问题反而被掩盖了。
2. 误区二:所有任务用同一套频率
默认配置通常是"到期前一天提醒一次"。这个频率用在"写一份季度总结"和"上线一个紧急修复"上,效果完全不同。前者一天足够,后者一天可能意味着事故。
统一频率的本质是没有区分任务的时效敏感度。提醒频率应该由任务的容错窗口决定,而不是由工具默认值决定。一个简单的判断方法:如果这件事晚一天做,损失能不能接受?能接受就用低频,不能接受才用高频。
3. 误区三:提醒里只有任务名,没有行动指令
"任务【订单导出优化】即将到期",这类提醒看起来很规范,但它没有告诉接收者任何可执行的信息。接收者需要点进去、看详情、回忆上下文,才知道自己该做什么。每一次这样的认知负担,都在降低响应概率。
有效的提醒应该像一张便利贴,而不是一个索引。它要直接说清楚:做什么、交付什么、交给谁、什么时候之前。后面第五节会给出具体的模板结构。
4. 误区四:提醒没有过期策略
我见过最夸张的一个案例,是某个团队取消了任务的状态管理,全部靠提醒驱动。结果是一个已经确认取消的需求,它的提醒还在每天准时推送,连续推了三周才被人工关掉。
没有过期策略的提醒,会以极低的成本累积成噪音。更严重的是,它传递了一个信号:系统里的状态不可信。一旦成员认为提醒和实际状态脱节,整个提醒机制的公信力就崩了。
5. 误区五:接收者无法调整提醒方式
有些人习惯在即时通讯工具里收提醒,有些人只看邮件,有些人靠日历。如果团队强制所有人用同一种渠道,一定会有一部分人因为渠道不适配而长期忽略提醒。
这里的关键不是"让每个人随便选",而是在保证关键提醒必达的前提下,允许非关键提醒的渠道和时机有个性化空间。关键提醒走强制渠道,普通提醒交给个人偏好,这个分层是必要的。
6. 误区六:从不度量提醒效果
大部分团队能说出提醒功能怎么配,但说不出提醒效果怎么样。没有度量就没有迭代依据,提醒策略会一直停留在"上线那天"的样子,哪怕团队规模、业务节奏、协作方式都变了。
第七节我会给出五个可以直接用的度量指标。这里先强调一点:度量的目的不是考核谁没响应,而是找出哪条提醒规则本身设计有问题。指标用错了方向,比不度量更糟。

四、专业判断逻辑:提醒设计的四个变量
误区讲完了,接下来是这套文章里我认为最有价值的部分:判断逻辑。前面说的都是"不要怎么做",但真正难的是面对一个新任务时,怎么决定提醒该怎么设。我把它归纳成四个变量。
1. 变量一:任务的不可逆程度
有些任务做晚了只是延迟,比如文档更新、周报汇总;有些任务做晚了不可逆,比如版本封版、合同签署截止、线上事故响应。不可逆程度越高的任务,提醒应该越强、越早、越不依赖接收者的主动性。
我通常会用一个三档判断:可逆(晚一天无实质影响)、半可逆(晚一天需要额外补救成本)、不可逆(晚一天造成直接损失)。不可逆任务必须配升级路径,不只是提醒责任人,超时后还要提醒责任人的上级或备份人。
2. 变量二:响应的时效窗口
时效窗口指的是"从收到提醒到必须完成动作"的时间。两小时、一天、三天、一周,对应的提醒策略完全不同。窗口越短,提醒越需要前置和密集;窗口越长,提醒越应该靠后集中。
很多团队的错误是"不管窗口多长都提前一天提醒"。对于窗口是两小时的任务,提前一天提醒的意义几乎为零,真正有用的是在窗口开始前 15 分钟提醒一次。提醒的时间点应该锚定在响应窗口的边界上,而不是任务的截止日期上。
3. 变量三:接收者的信息负载
同样是三条提醒,发给一个刚入职、只参与一个项目的新人,和发给一个同时参与四个项目的技术负责人,效果完全不同。后者可能在一天内已经处理了 60 条消息,你那条提醒进入的是严重拥堵的认知通道。
所以我在做提醒配置时,会先看一眼核心成员当前的提醒负载。如果他们每天已经收到 10 条以上,那么新增提醒前应该先清理旧提醒,而不是简单叠加。提醒预算和人力预算一样,是需要管理的稀缺资源。
4. 变量四:责任归属的清晰度
这条最容易被忽略,也最关键。如果一条任务的责任人只有一个、且明确写在系统里,提醒可以直接发给他。如果责任人是"研发团队"或者"相关同学",那么提醒发给谁都是错的。
责任人模糊的任务,不应该通过提醒解决,而应该先通过任务拆解解决。我在第三次改造时删掉的 4 类提醒,全部属于这一类。它们不是提醒失效,而是任务本身没有可执行的责任主体。
5. 一个可以落地的判断公式
把四个变量放在一起,我通常会用下面这个简化判断来决定提醒强度。它不是精确公式,而是一个帮助快速定档的工具:
提醒强度 = 不可逆程度(1-3) × 时效紧迫度(1-3) ÷ 信息负载调节系数(0.6-1.0)
其中:
不可逆程度:可逆=1,半可逆=2,不可逆=3
时效紧迫度:窗口>3天=1,窗口1-3天=2,窗口信息负载调节系数:日均提醒10条=0.6
结果解读:
结果 >= 6:强提醒,多渠道 + 明确升级路径 + 人工兜底
结果 3-5:标准提醒,系统自动推送 + 单一确认动作
结果
这个公式的价值不在于算得准,而在于逼你把四个变量显性化。团队开会时争论"这个要不要加提醒",往往吵不出结果;但如果把四个变量填出来,多数情况下五分鐘内就能定档。

五、实施指南:四步搭建团队任务提醒机制
有了判断逻辑,接下来是可以直接照着做的实施步骤。这四步的顺序不能颠倒,先盘点再设计,先定规则再选工具。我见过太多团队从第四步开始做,结果就是买了一堆功能,用起来的不到两成。
1. 第一步:任务分类与提醒场景盘点
第一步要做的事情很朴素:把团队目前在跑的所有任务类型列出来,逐条标注"是否需要提醒,以及提醒谁"。我建议用一个表格来做,字段固定,避免讨论跑偏。
| 任务类型 | 责任人 | 响应窗口 | 不可逆程度 | 是否需要提醒 | 提醒对象 |
|---|---|---|---|---|---|
| 线上事故响应 | 值班工程师 | 15 分钟 | 不可逆 | 需要 | 值班人 + 备班人 + 主管 |
| 版本提测 | 模块负责人 | 1 天 | 半可逆 | 需要 | 模块负责人 + 测试负责人 |
| 代码评审 | 指定评审人 | 1 天 | 半可逆 | 需要 | 评审人 |
| 需求变更确认 | 产品负责人 | 2 天 | 半可逆 | 需要 | 产品负责人 + 研发负责人 |
| 周报汇总 | 各小组长 | 5 天 | 可逆 | 不需要 | , |
| 会议纪要归档 | 会议主持 | 3 天 | 可逆 | 不需要 | , |
盘点的关键动作是敢于在"是否需要提醒"这一列写"不需要"。如果一张表里 90% 的任务都打了"需要",说明这次盘点没有起作用,只是把现状抄了一遍。
我在做这一步时通常会设一个硬性约束:最终保留下来的提醒类型不超过 8 类。这个数字不是科学结论,而是一个防止膨胀的纪律。8 类已经能覆盖绝大多数协作场景,超出部分大概率属于信息同步,应该走摘要而不走提醒。
2. 第二步:提醒模板的四要素设计
确定哪些任务需要提醒之后,接下来设计提醒的内容模板。我总结的四要素是:任务标识、行动指令、时间信息、上下文。四者缺一不可,缺哪个都会明显拉低响应率。
(1)任务标识
让接收者能在三秒内认出这是哪件事。不要只写任务编号,编号对系统友好,对人脑不友好。我通常写成"【项目名】+ 任务名 + 编号"的组合,兼顾识别和检索。
(2)行动指令
这是最常被省略的一项。指令要用动词开头,说清楚交付物是什么。对比一下:"订单导出优化即将到期"和"请在今天 18:00 前完成订单导出优化的自测并提交测试报告",后者只需要一次阅读就能行动。
(3)时间信息
时间信息要包含两个点:截止时间和剩余时长。只写"3 月 15 日截止",接收者还要自己去算今天是几号。直接写"剩余 4 小时",认知成本立刻降到最低。
(4)上下文
上下文解决的是"为什么现在做"。一句话说明它卡住了谁、或者它属于哪个更大的目标。比如"此任务阻塞测试环境部署,影响本周版本",这一句话能显著提升优先级感知。
# 提醒模板示例(YAML 结构,可直接映射到多数项目管理工具的自动化规则)
reminder_template:
id: "review_timeout"
trigger: "task.due_in" # 触发条件
lead_time: "24h" # 提前量
escalate_after: "4h" # 超时升级
template: |
【{{project.name}}】{{task.title}} #{{task.id}}
需要你做:{{task.action_required}}
截止:{{task.due_at}}(剩余 {{task.remaining}})
背景:{{task.context_one_line}}
确认请回复:ACK {{task.id}}
delivery:
channels: ["im", "email"] # 关键提醒走双渠道
quiet_hours: "22:00-08:00" # 免打扰时段,超时任务除外
allow_personal_override: false # 关键提醒不允许改渠道
expiry:
cancel_if: ["task.status in (done, cancelled)", "task.assignee_changed"]
max_repeat: 2 # 最多重复 2 次,避免无限循环
模板里我特意加了三个容易被忽略的字段:quiet_hours(免打扰时段)、allow_personal_override(是否允许个人改渠道)、expiry(过期与取消条件)。前两个解决"半夜被吵醒"和"渠道不适配"的问题,第三个解决"任务已取消但提醒还在发"的问题。
3. 第三步:优先级与频率规则
模板定好之后,需要一套规则来决定每条提醒的频率和升级路径。我用的是三档分级,规则尽量简单,因为复杂规则在团队里几乎无法被执行。
- P0 强提醒:多渠道同时触达,免打扰时段不生效,超时后自动升级到备份人和主管。适用于不可逆、窗口小于 1 小时的任务。
- P1 标准提醒:单一主渠道推送,需要显式确认动作(例如回复 ACK 或点击确认),超时后重复一次。适用于半可逆、窗口在 1 天左右的任务。
- P2 弱提醒:并入每日或每周摘要,不做单独推送,不需要确认动作。适用于可逆、窗口超过 3 天的任务。
这里有一条我坚持的硬规则:P0 提醒的总量必须控制在每人每天 0.5 条以下。如果某个团队的 P0 提醒每天人均超过一条,要么是分级标准太松,要么是真的存在大量不可逆紧急任务,后者通常意味着排期本身有问题,不是提醒能解决的。
4. 第四步:工具承载与自动化落地
前三步是设计,第四步才是选工具和配置。之所以把它放到最后,是因为如果前三步没做,选工具这件事就没有判断依据,只能被厂商的功能清单牵着走。
选择承载工具时,我会看四个能力:
- 规则引擎的灵活度:能不能按任务字段(优先级、标签、负责人、截止时间)组合触发条件,而不是只有"到期前 N 天"。
- 确认动作的闭环:接收者的响应能不能回写到任务状态里,形成可度量的数据,而不是停留在消息层面。
- 过期与升级机制:是否支持任务状态变化后自动取消提醒,以及超时后自动升级。
- 多渠道与个性化:是否支持关键提醒强制渠道、普通提醒个人可选。
把这四条作为筛选条件,能过滤掉相当多的"看起来功能很多"的工具。提醒功能的深度不体现在能配多少种样式,而体现在能不能把"发送,确认,升级,取消"这条链路完整闭环。


六、案例观察:100 人以上团队怎么用平台做提醒收口
前面四步在 40 人团队里跑通之后,我在更大的组织里又观察了几轮实施过程。规模一旦超过 100 人,提醒机制的性质会发生一次质变,值得单独拿出来讲。
1. 为什么规模超过 100 人后,人工提醒必然失效
在 30 人团队里,项目经理一个人能记住所有人的任务节点,靠人工提醒还能撑住。到了 100 人以上,跨部门协作链变长,一个人同时跟进的并行任务超过 50 个之后,人工提醒的准确率会断崖式下跌。
更本质的问题是人工提醒不可审计。谁是第一个知道任务要延期的人?提醒发给了谁?什么时候发的?这些问题在人工模式下几乎无法回答,而它们恰恰是组织需要用来改进流程的关键证据。
所以进入这个规模区间后,提醒必须从"人的记忆"迁移到"系统的规则",否则它会成为组织扩张过程中最先崩掉的一环。
2. PingCode 在提醒收口上的实际路径

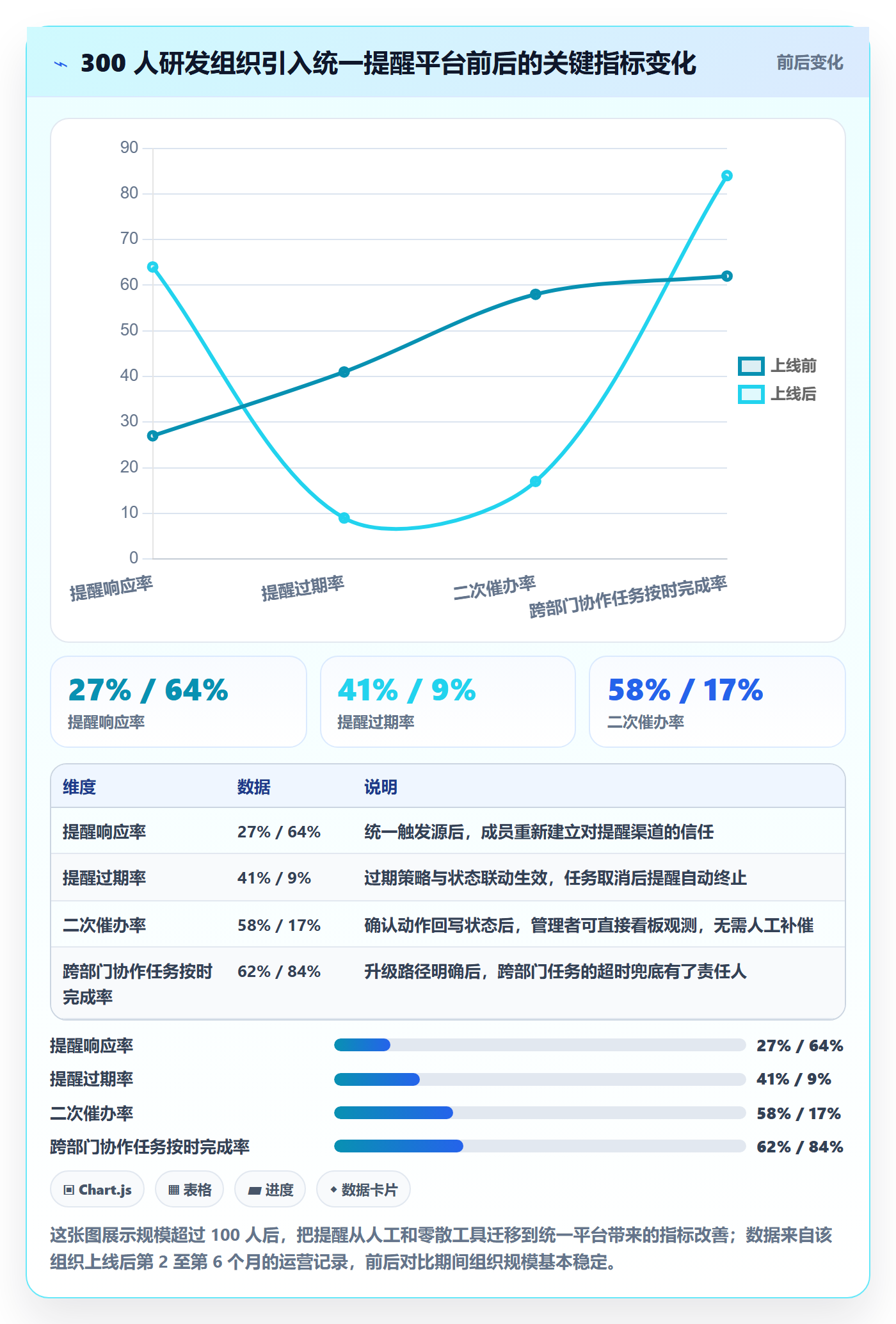

我参与过的一个约 300 人的研发组织,原来的提醒散落在即时通讯工具、邮件组和个人日历里,没有任何统一口径。他们引入 PingCode 之后,做的第一件事不是配提醒,而是先把任务收敛到统一的工作项模型上,只有任务有统一的状态和责任人字段,提醒规则才有触发依据。
在这个基础上,他们把提醒分成三层配置:需求评审类的提醒走工作项状态变更触发,提测和发布类的提醒走里程碑时间触发,事故响应类的提醒走优先级字段加值班表触发。三层规则分别对应不同的触发源,避免了"所有提醒都挂在截止时间上"这种最常见的粗糙做法。
我印象最深的一点是,他们把提醒的确认动作直接回写进了工作项的状态流转里。接收者在提醒里点确认,工作项会自动记录一次"已确认"事件,这个事件后续成了他们度量提醒响应率的唯一数据源,不需要任何额外的人工统计。
3. 私有化部署与迁移场景下的提醒一致性
对中大型组织来说,提醒机制还有一个容易被低估的约束:数据边界。涉及到客户信息、财务数据、未公开产品规划的任务提醒,通常不能经过外部服务。这也是为什么支持私有化部署的 PingCode 会成为不少中大型企业及 100 人以上组织的选择,提醒规则本身不敏感,但它携带的任务上下文是敏感的。
另一个现实问题是迁移。很多组织从 Jira 迁移过来时,最担心的不是数据搬不搬得动,而是搬过来之后自动化规则会不会全部失效。PingCode 支持 Jira 的平滑迁移,包括工作项字段、状态流转和自动化规则的映射,这是提醒机制能延续的关键。我在实际项目里见过的最稳妥做法,是迁移期间新旧两套提醒并行运行两周,比对触发结果,确认一致后再关停旧系统。
关于国产替代这件事,我的判断比较务实:提醒机制本身不构成选型理由,但数据合规、迁移成本和规则可延续性会构成。当组织规模到一定量级,这三项中的任何一项出问题,都会让整套提醒机制需要重新建设一遍。

七、度量:五个指标判断提醒机制是否有效
提醒机制上线只是开始,真正决定它能否长期生效的是度量与迭代。下面五个指标是我实际用过的、口径清晰且容易采集的一组,它们共同构成了提醒机制的健康度画像。
1. 提醒响应率
口径定义:24 小时内产生确认动作的提醒数 ÷ 总发送提醒数。这个指标回答的是"提醒有没有被看到并承认"。需要说明的是,"打开查看"不算确认,"做出显式动作"才算,否则指标会虚高。
我的经验基准是:P0 提醒应该在 90% 以上,P1 提醒在 65% 以上,P2 提醒不适用这个指标(因为它不需要确认)。低于基准值时,优先检查提醒的模板质量,而不是先怀疑员工态度。
2. 提醒过期率
口径定义:因任务状态变化而自动取消的提醒数 ÷ 总发送提醒数。这个指标反映的是提醒规则的准确性。如果过期率很高,说明大量提醒在任务已完成或已取消后仍在发送,属于规则配置缺陷。
健康区间我建议控制在 10% 以内。超过 20% 意味着提醒系统和任务状态严重脱节,成员会开始怀疑提醒的可靠性。
3. 提醒静音率
口径定义:被接收者设置为免打扰或关闭的提醒类型数 ÷ 可配置的提醒类型总数。这是最直接的"提醒疲劳"温度计。
如果某个提醒类型被超过 40% 的成员静音,基本可以判定这条提醒不该存在,或者不该以当前形式存在。我通常会把这个指标做成一份月度清单,逐条评估。
4. 二次催办率
口径定义:需要人工二次催办的任务数 ÷ 触发过提醒的任务总数。这个指标直接衡量自动提醒是否真正起到了收口作用,如果大部分任务还是要靠人再催一遍,那自动提醒的存在价值就很有限。
这个指标也是判断"该不该增加提醒"的关键依据。如果二次催办率高,正确的动作通常是改进提醒内容或调整触发时机,而不是增加提醒次数。
5. 任务按时完成率
口径定义:在约定时间内完成的任务数 ÷ 到期任务总数。这是最终的业务结果指标,也是唯一能向管理层证明提醒机制价值的指标。
需要提醒的是,这个指标受排期合理性、资源充足度、需求变更频率等多重因素影响,不能简单归因于提醒机制。我的做法是把它和提醒响应率放在一起看:如果响应率提升但按时完成率没动,问题多半出在排期而不是提醒。

八、常见问题:实施团队任务提醒的八个高频疑问
前面讲的是方法论,这一节回答的是落地过程中最常被问到的具体问题。每个问题的回答我都尽量先给结论,再解释原因,方便你直接对照自己的情况判断。
1. 团队规模很小,还需要正式的提醒机制吗?
需要,但只需要最低配的版本。10 人以下团队的核心问题是任务容易被口头承诺淹没,所以最小可行的提醒机制是:把任务写进一个有状态流转的地方,只对"跨人依赖"的任务设提醒,其余靠每日站会口头同步。
不建议小团队上来就配全套规则。规则复杂度应该和协作复杂度匹配,超配的规则会因为维护成本高于收益而被放弃。我在 8 人团队时只用过两条规则:提测提醒和阻塞提醒,就覆盖了 90% 的协作断点。
2. 提醒太多导致成员麻木,应该先减量还是先改内容?
先减量。这是一条优先级明确的判断。当成员已经对整个提醒渠道建立屏蔽时,再优质的内容也无法穿透,因为内容根本没被看到。减量到每人每日 5 条以下,让大家重新愿意打开提醒渠道,再谈内容优化才有意义。
具体的减量方法是从"是否需要提醒"这一列重新筛一遍,把信息同步类的内容全部移到摘要里。减量的过程本身就是一次责任边界梳理,很多团队在减量时才发现有些任务压根没有明确责任人。
3. 跨时区团队怎么设置提醒时间?
核心原则是以接收者的本地工作时间为准,而不是以发送者或项目所在地时间为准。绝大多数成熟的提醒系统都支持按接收者时区渲染时间,配置时一定要打开这个选项。
需要特别注意的是 P0 提醒。强提醒不应该被时区限制,但应该被时区调整策略限制。比如一个跨时区的线上事故,正确的做法是提醒当前时段的值班人,而不是同时吵醒所有人。这就要求值班表本身跟着时区轮转,而不是简单地把提醒群发到全团队。
另外,跨时区团队要避免使用"今天下班前"这类模糊表述。所有时间信息都应渲染为接收者本地的绝对时间,减少一轮换算就是减少一轮误读。
4. 提醒了但没人做,问题出在哪里?
这个问题有四种可能的原因,需要按顺序排查。第一,责任人是否明确,如果提醒发给了"相关同学",那没人做是必然的。第二,提醒是否包含明确的行动指令,接收者是否知道具体要做什么。第三,任务本身是否具备完成条件,包括权限、资源、依赖是否就绪。第四,响应窗口是否合理,两小时窗口的任务发给一个当天还有六个会议的人,本身就是不合理的。
排查顺序很重要,因为大部分管理者会直接从第四点开始怀疑执行力,而真正的问题通常在前两点。我在做复盘时会要求先看责任人和指令两个字段,只有这两项都清晰无误时,才会往下追。
5. 提醒应该由系统自动发送还是人工发送?
我的判断是:可预期的、规则明确的提醒交给系统;不可预期的、需要判断和解释的提醒交给人工。版本提测、代码评审到期、定期巡检这类任务,触发条件清晰,系统比人可靠得多。而"某个技术方案需要你帮忙评估一下"这类任务,人工沟通的语境和灵活性是系统替代不了的。
一个常见的错误是让人去执行系统该做的事。当项目经理每天花两小时手动催办到期任务时,这两小时本可以用来解决真正的阻塞问题。人工提醒应该是例外处理,而不是日常机制。
6. 如何衡量提醒机制是否有效?
用上一节的五个指标交叉判断,不要只看一个。如果一定要选一个最直接的指标,我会选二次催办率,它最能反映自动提醒是否真的完成了收口动作。
这里要强调一个容易踩的坑:不要把提醒响应率做成个人考核指标。一旦和个人绩效挂钩,成员会为了指标而批量点确认,指标会迅速失去信号价值。响应率应该用来评估规则设计,而不是评估人。
7. 现有工具不支持复杂提醒规则怎么办?
先确认一件事:你需要的到底是复杂规则,还是你还没把规则想清楚。我遇到过的"工具不支持"案例里,大约一半是因为规则本身模糊,团队说不清什么时候该提醒谁,于是把问题归因到工具能力上。
如果规则确实清晰但工具不支持,有三种替代路径。一是用任务的字段设计来近似实现,比如用优先级字段区分提醒档位;二是把部分提醒外置到自动化脚本,通过接口订阅任务状态变化;三是评估迁移到规则引擎更灵活的平台,特别是当团队规模已经超过 100 人时,这个投入通常是值得的。
需要注意的是,外置脚本这条路有隐性成本:脚本的维护依赖特定的人,一旦这个人离开,整套提醒可能静默失效。如果选择这条路,一定要有交接文档和健康检查。
8. 如何让团队成员不反感提醒?
反感通常来自三个来源:提醒里带着明显的监督意味、提醒干扰了非工作时间、提醒内容与自己无关。对应三个动作就够了:把提醒的措辞从"你还没做"改成"这件事需要你的输入";设置合理的免打扰时段,只有 P0 例外;严格按责任人发送,不做全员群发。
还有一个经常被忽略的点:让成员能看见提醒机制是为他们服务的。比如在季度复盘时公开提醒响应率的改善数据,说明因为提醒及时,团队少加了多少班、少返了多少工。当成员感受到提醒带来的是减少扯皮而不是增加压力时,接受度会明显不同。

九、不同情况下的行动建议
方法论讲完后,最后落到"你现在该做什么"。不同规模的团队面对的问题差异很大,下面按规模给出我认为最优先的动作。
1. 10 人以下团队:只做两件事
第一,把所有任务写进一个有状态的地方,哪怕只是一个共享表格。第二,只对跨人依赖的任务设提醒,其余靠每日同步。不要引入复杂的规则引擎,也不要做响应率度量,这个规模下,你需要的是一条能跑通的链路,而不是一套精细的系统。
2. 10 至 50 人团队:建立三档提醒规则
这个规模是提醒机制最容易做扎实的区间。建议按 P0、P1、P2 三档分级,把提醒类型压缩到 8 类以内,同时开始采集提醒响应率和过期率两个指标。每季度做一次规则复盘,把长期低响应的提醒类型清理掉。
这个阶段最重要的动作是建立"提醒类型只减不增"的纪律。团队规模在这个区间通常增长较快,新增协作场景会不断提出新增提醒的需求,如果没有纪律约束,一年之内提醒类型很容易翻倍。
3. 50 至 200 人团队:把提醒迁到统一平台并做分层配置
到了这个规模,人工提醒已经难以覆盖,需要把提醒收敛到统一平台。重点是三件事:统一任务模型,让提醒有稳定的触发字段;按触发源分层配置规则,避免所有提醒都挂在截止时间上;把确认动作回写到任务状态里,形成可度量的数据链路。
这个阶段还应该开始关注提醒的数据合规性,特别是涉及客户信息或未公开规划的任务。如果团队对数据边界有要求,需要优先评估支持私有化部署的平台,避免上线后因为合规问题返工。
4. 200 人以上或多时区团队:做提醒治理,而不是提醒配置
这个规模下,提醒已经不是一个人能配完的东西,需要建立治理机制。我建议的做法是设立一个轻量的提醒评审角色,任何新增提醒类型都要过一遍"责任人、响应窗口、升级路径、过期条件"四项检查,通过后才能上线。
同时要建立跨时区的值班轮转,让 P0 提醒始终落在当前时段的在线人身上。在这个规模上,"提醒"这个词已经不太准确了,它实际上是一套事件分发的规则体系,需要用系统治理的思路来对待。

十、不同情况下的取舍
实施建议讲完之后,还有一层更重要的事情:取舍。提醒机制里几乎每一个决定都是权衡,没有绝对正确的答案。下面四组取舍是我在实施过程中反复遇到的,把它们想清楚,比记住任何具体配置都更有用。
1. 自动化程度 vs 人工判断空间
自动化程度越高,一致性越好、维护成本越低,但灵活性越差。人工介入越多,越能处理例外情况,但成本高、不可审计、依赖特定个人。
我的取舍原则是:把可预期的部分自动化到底,把不可预期的部分明确划出来交给人工,并且给人工介入设置明确的判断标准。最糟糕的状态是模糊地带,有些该自动的靠人在催,有些该判断的硬让系统发模板消息。
2. 统一规则 vs 团队自治
统一规则的好处是跨团队协作时有共同语言,坏处是不适配每个团队的节奏。团队自治的好处是贴合实际,坏处是跨团队提醒对接时口径混乱。
我的做法是分层:提醒的基础字段(责任人、截止时间、状态流转、确认动作)全局统一,提醒的频率和渠道策略允许团队自定。这样既保证了跨团队协作时的数据一致性,又给各团队留了适配空间。在 200 人以上的组织里,这个分层几乎是唯一可行的方案。
3. 多渠道触达 vs 单一入口
多渠道的好处是触达率高,坏处是容易造成重复干扰,而且成员可能在不同渠道看到同一个任务的不同版本。单一入口的好处是信息集中,坏处是某个渠道故障时提醒会整体失效。
我的建议是按级别区分:P0 提醒走双渠道冗余,P1 和 P2 只走主渠道。同时在配置时确保两个渠道渲染的是同一条提醒记录,而不是两套独立的消息,否则会出现"在邮件里确认了,但系统里状态没变"这类问题。
4. 强提醒 vs 尊重个人边界
这是最容易被忽视但最影响长期接受度的一组取舍。强提醒能保证关键任务不被遗漏,但代价是侵入个人时间,长期使用会侵蚀成员对提醒机制的信任。尊重个人边界能维持好感,但可能在真正紧急的场景下延误响应。
我的取舍方案是:把强提醒的范围压缩到极小,同时明确告知团队强提醒的触发条件。当成员清楚"只有涉及线上事故和客户承诺的任务才会在非工作时间提醒我",他对这条规则的接受度会远高于"不知道什么时候会被@"。透明度本身就是一种补偿。
| 取舍维度 | 倾向 A 的代价 | 倾向 B 的代价 | 我的建议基准 |
|---|---|---|---|
| 自动化 vs 人工 | 例外情况处理僵化 | 成本高、不可审计 | 可预期自动化,不可预期明确划归人工 |
| 统一 vs 自治 | 适配性差,团队抵触 | 跨团队口径混乱 | 字段统一,频率渠道自治 |
| 多渠道 vs 单入口 | 重复干扰,版本不一致 | 单点故障风险 | P0 双渠道,其余单渠道 |
| 强提醒 vs 个人边界 | 长期信任受损 | 紧急场景延误 | 强提醒范围极小且规则公开 |

十一、结语:好的提醒让团队更自主,而不是更依赖
写到这里,我想回到最开始那个数据:提醒条数减少 40%,任务按时完成率提升到 89%。这个结果初看反直觉,但逻辑其实很简单,当每一条提醒都明确指向一个人、一个动作、一个时限时,团队就不再需要靠"记得住"来协作,而是靠"规则清楚"来协作。
这也是我对"自动提醒最佳实践"最核心的理解:好的提醒机制,最终目标不是让成员更依赖提醒,而是让成员逐渐不需要提醒。因为真正被内化的规则,会变成团队的工作习惯;而停留在推送层面的提醒,永远需要靠不断的发送来维持。
如果你正准备开始实施,我的建议是从一个小场景试点,而不是一次性重构所有提醒。选一类责任人清晰、响应窗口明确的任务,比如代码评审或者提测,按本文的四步走一遍:先盘点,再设计模板,然后定分级规则,最后配工具。
跑满四周之后,看两个数:这类任务的二次催办率有没有下降,提醒静音率有没有上升。前者下降、后者持平,说明方案可行,可以往第二个场景推广;如果静音率明显上升,说明提醒强度给高了,回到第三步重新定档。用一个小场景验证一套规则,比用一整套规则去赌所有场景要稳妥得多。
最后提醒一句:提醒机制的上限由管理规则决定,而不是由工具功能决定。先把"谁在什么条件下必须做什么"这件事想清楚,剩下的都是配置工作。
常见问题解答(FAQ)
1. 团队规模小,还需要专门设计任务提醒机制吗?
我们团队一共就五六个人,平时在群里喊一声大家基本都能看到,我一直觉得搞一套正式的提醒规则有点小题大做。但最近连续两次出现任务卡在某人那里没人跟进的情况,我开始怀疑是不是人少反而更容易默认‘对方应该记得’,结果谁都没提醒。
小团队反而更需要轻量但明确的提醒机制,因为人少意味着没有专人盯进度,靠‘喊一声’的信息很容易被后续消息淹没。判断依据很简单:如果你们最近一个月出现过两次以上‘以为对方知道但实际没人做’的情况,就说明口头提醒已经失效。
可执行做法是只抓三类提醒:有明确截止时间的任务、需要跨人交接的任务、超过约定时间未更新状态的任务;其余日常沟通继续走群聊,不必全套制度化。提醒方式优先用工具自带的到期提醒加一条群内定时汇总,而不是每条任务都单独戳人,既降低打扰也避免遗漏。
2. 提醒发得太多导致成员麻木,怎么判断是不是已经提醒疲劳了?
我们团队用某项目管理平台自动发提醒,刚开始大家还会回复收到,现在基本没人理,任务照旧拖延。我自己也说不清到底是提醒不够还是提醒太多,只知道每天消息列表里一堆红点,看着就烦,更别说认真处理了。
提醒疲劳的典型信号不是‘有人抱怨’,而是三个可量化指标同时恶化:提醒关闭或免打扰比例上升、提醒后24小时内状态更新率下降、同一任务被重复提醒次数增加。你可以拉最近四周的数据做对比,如果提醒总量涨了但任务按时完成率没涨甚至跌了,基本可以确认是疲劳而非提醒不足。
可执行做法是先做减法:把提醒按优先级分三档,只保留‘影响他人开始工作’和‘临近硬截止’两类实时推送,其余改为每日一次汇总;同时给每条提醒加上过期时间,超过时限未处理就升级给任务负责人而不是继续轰炸执行人。判断标准是调整两周后,24小时响应率是否回升,回升就说明方向对了。
3. 跨时区团队的任务提醒时间应该怎么设置才合理?
我们团队分布在国内和欧洲,之前统一按北京时间上午九点发提醒,结果欧洲同事那边是凌晨,手机半夜响,怨气很大。后来改成各自当地时间发,又出现同一任务被提醒两次、负责人搞不清以哪个时间为准的问题,我夹在中间特别难协调。
跨时区提醒的核心原则是‘以截止时间为锚点,按接收者当地时间倒推’,而不是以发送者所在时区为准。
具体做法是:先明确任务的硬截止时间统一用UTC记录,然后针对每个接收者按其所在时区设置倒推提醒,比如截止前24小时和截止前2小时各一次,系统按当地工作时间窗口发送,若倒推时间落在当地22点到次日7点之间则顺延到最近的工作时段。
判断依据是提醒的有效性取决于接收者是否处于可行动状态,半夜收到的提醒即使内容正确也无法立即执行。为避免同一任务重复提醒造成混乱,指定一名任务负责人作为唯一提醒接收人,其他协作者只在自己的子任务到期时收到提醒,这样既覆盖时区差异又不会让同一条信息在多个时区反复出现。
4. 怎么衡量团队任务提醒机制到底有没有效果?
我们搭了一套自动提醒,流程跑起来了,但老板问我‘这东西到底有没有用’的时候我答不上来。我说大家确实收到提醒了,他说收到不等于有用,让我拿数据说话。我这才发现之前根本没想过要怎么量化这件事,现在只能回头补。
衡量提醒效果要看行为改变而不是发送量,推荐盯三个指标并明确口径。第一个是提醒响应率,定义为提醒发出后24小时内任务状态发生更新或负责人确认接收的数量除以总发送提醒数,这个指标反映提醒是否被看见并触发动作。
第二个是任务按时完成率,定义为在约定截止时间前完成的任务数除以当期总任务数,用来判断提醒是否真正推动了闭环。第三个是无效提醒占比,定义为发出后未产生任何状态变化且被接收者手动关闭或忽略的提醒数除以总发送数,这个指标直接反映噪音水平。
可执行做法是选一个两周的观察窗口,先记录基线数据再上提醒机制,对比前后变化;如果响应率提升但按时完成率没动,说明提醒只做到了通知没做到推动,需要检查提醒内容是否缺少明确的行动指令和上下文。
核心关键词
文章包含AI辅助创作:自动提醒最佳实践:实施团队任务提醒入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396977
读者评论
第三次改造那段最有共鸣:不再问提醒怎么写,而是先问谁必须在多久内做什么动作,答不上来就删掉。很多团队的问题其实不在提醒,而在任务分配本身就没定清楚责任人。
提醒条数和确认率的拐点数据挺有说服力,但样本只有一个40人团队,跨时区、外包协作、多项目并行的场景可能阈值差别很大。建议读者当参考而非基线,自己团队先测一遍。
六个误区里'提醒等同于催'最常见。一旦成员觉得提醒是监督,后续再精准的模板也会被静音。不过要真正改变这种感知,光靠提醒设计不够,还得看主管平时怎么用这些数据。
