我把过去三年经手的任务提醒类需求翻了一遍,发现一个反直觉的规律:某个团队把人均每日提醒条数从 3 条提到 20 条之后,任务按时完成率几乎没动,但“提醒疲劳”相关的内部投诉涨了三倍。真正把逾期率压下去的那次改动,反而只加了一条规则,任务逾期 24 小时后,提醒不再发给执行人,而是发给他的直接主管,并附带一个明确的升级动作。这件事让我彻底改变了对“超期提醒”的理解:它不是消息推送问题,是任务治理问题。
这篇文章我会把制度设计的完整方法、可套用的模板、指标体系,以及我在真实项目里踩过的坑,一次性讲清楚。
一、核心结论:超期提醒是制度,不是推送
先把结论放在最前面,避免你读到最后才发现方向错了。绝大多数团队的超期提醒之所以无效,不是文案不够客气、渠道不够多、频率不够高,而是因为它从来没有被当成一项制度来设计。它更像是散落在群聊、站内信、邮件和口头催促里的一堆碎片动作,没有触发条件、没有升级路径、没有豁免机制、没有留痕、也没有复盘。
1. 提醒效率不是发得多,而是闭环得多
我在内部做复盘时习惯用一个分析框架来组织讨论,它不是行业标准,只是方便对齐认知的观察工具:
提醒效率 = 触达 × 响应 × 闭环 ÷ 干扰成本
这个公式里每一个因子的含义都不一样。触达率衡量的是消息有没有送到正确的人手里;响应率衡量的是收到之后有没有产生动作;闭环率衡量的是这个动作最终有没有把任务真的收尾;干扰成本衡量的则是为了达成前面三项,团队付出了多少注意力和情绪成本。
关键在于它是乘除关系,不是加减关系。只要闭环率是 0,前面三项做到满分,提醒效率依然是 0。同样的道理,干扰成本放在分母上,意味着你无限提高提醒频率,即使触达率被拉到 100%,整体效率也可能被拉低。这就是为什么“多加提醒”通常是最贵也最没用的解法。
2. 超期提醒制度的七个要素
一个能扛住真实业务压力的超期提醒制度,我判断它至少包含七个要素,缺一个都会在某个场景下崩掉。触发条件决定什么时候发;提醒渠道决定通过什么路径到达;频率与静默决定打扰的密度边界;升级路径决定超过阈值之后谁被卷进来;豁免与申诉决定特殊情况怎么处理;留痕决定事后能不能追溯;复盘决定规则能不能自我进化。
| 要素 | 回答的问题 | 缺失后的典型症状 |
|---|---|---|
| 触发条件 | 什么时候发提醒 | 临期不提醒、逾期才通知,执行人救火 |
| 提醒渠道 | 通过什么路径到达 | 关键任务只发站内信,重要人根本看不到 |
| 频率与静默 | 多久发一次、什么时候不发 | 提醒疲劳,消息被折叠、被静音 |
| 升级路径 | 超过阈值后通知谁 | 逾期一周和逾期一天处理方式一样 |
| 豁免与申诉 | 特殊情况怎么办 | 请假、外部依赖阻塞也被计入逾期,员工抵触 |
| 留痕与证据 | 事后如何追溯 | 说不清有没有提醒过,责任无法界定 |
| 复盘与优化 | 规则如何迭代 | 同样的逾期原因反复出现,规则三年不改 |
3. 衡量提醒效率的四个指标
如果我们不接受“感觉很有效”这种判断方式,那就必须落到可测量的指标上。我一般只看四个:触达率、响应率、闭环率、干扰成本。前三个是效果指标,最后一个是成本指标,四个必须一起看,单独看任何一个都会得出错误结论。

二、为什么提醒越多,逾期越多
这个标题看起来像是标题党,但它在我的项目记录里反复出现过。要理解它,得先看清现在大多数团队是怎么“做提醒”的。我把它归纳成三个典型场景,每一个我都真实遇到过。
1. 场景一:群里@三次,任务还在原地
第一个场景最普遍。项目经理在群里 @ 执行人,对方回一句“收到,今天弄”,然后没有然后。第三天再 @ 一次,对方说“被另一个事插进来了”。第五天第三次 @,气氛开始变得微妙。
这个场景的问题不在执行人态度,而在于群聊提醒是没有任何制度约束力的。它没有截止时间的权威定义,没有状态变更的记录,没有升级机制,也没有把这件事同步给任何有决策权的人。它唯一的成本是执行人的社交压力,而社交压力是会衰减的,第一次 @ 有效,第三次 @ 基本等于零。
更麻烦的是,群聊提醒会污染信息流。一个 50 人的项目群,如果每天有 10 条催办消息,真正重要的信息会被淹没,团队的注意力成本被无声消耗掉了。
2. 场景二:站内信轰炸与提醒疲劳
第二个场景出现在已经上了项目管理系统的团队。系统上线后,管理员的第一反应通常是“提醒不够,那就多加几条”。于是到期前 3 天、前 1 天、当天、逾期 1 天、逾期 3 天,全部配上站内信,再加上邮件、再加上 IM 机器人推送。
结果是执行人每天打开系统看到十几个红点,第一反应不再是处理任务,而是批量已读。已读率数据看起来很漂亮,响应率却掉下去了。这是我最常看到的数据造假来源:如果把“已读”当作提醒生效的证据,你会得到一个完全失真的结论。
我后来养成了一个习惯:评估提醒规则时,第一件事是把“已读”这个指标从看板上拿掉,换成“状态变更数/提醒发送数”。这个比值如果低于 0.2,基本可以判定这套提醒已经失效。
3. 场景三:日报变成催办清单
第三个场景最隐蔽。系统提醒没效果,管理者就转向人工方式,每日站会问进度、日报里列逾期项、周会上点名。这种方式短期确实有效,因为它把社交压力重新加回来了。
但它有一个致命代价:管理成本被转嫁成了执行人的汇报成本。执行人每天要花 20 分钟整理进度、解释逾期原因,管理者每天要花 40 分钟读日报、逐个确认。一个 100 人规模的组织,这种隐性消耗每月轻松超过 200 人天。
而且它只会让逾期更容易发生。因为当“解释逾期”变成一项固定工作,执行人就有动力把逾期包装得合理,而不是去解决阻塞。
4. 一个可以对照的样本推演
为了把上面的定性判断量化,我做了一组样本推演,数据来自我对若干团队提醒日志的观察归纳,属于示意数据而非严格统计,你可以把它当作自测基准,不要当作行业结论。

三、六个常见误区
下面这六条,是我在需求评审、系统配置和复盘会上最常遇到的判断错误。每一条我都配了修正建议。
1. 误区一:只加提醒,不定义完成标准
很多团队把“超期”定义为“到了截止时间没点完成”,但从来没有定义过什么算“完成”。是代码提交算完成,还是测试通过算完成?是文档写完算完成,还是评审通过算完成?
这个定义不清,就会产生两种后果:一种是执行人提前点了完成,实际上活没干完,提醒系统失去意义;另一种是执行人明明做完了,但因为依赖评审而卡在“进行中”,被算作逾期,产生大量无效提醒和申诉。
修正建议:每个任务类型必须绑定一个明确的“完成定义”,并且完成定义必须由下游环节的接收方确认,而不是由执行人自己勾选。
2. 误区二:把逾期都归因于态度问题

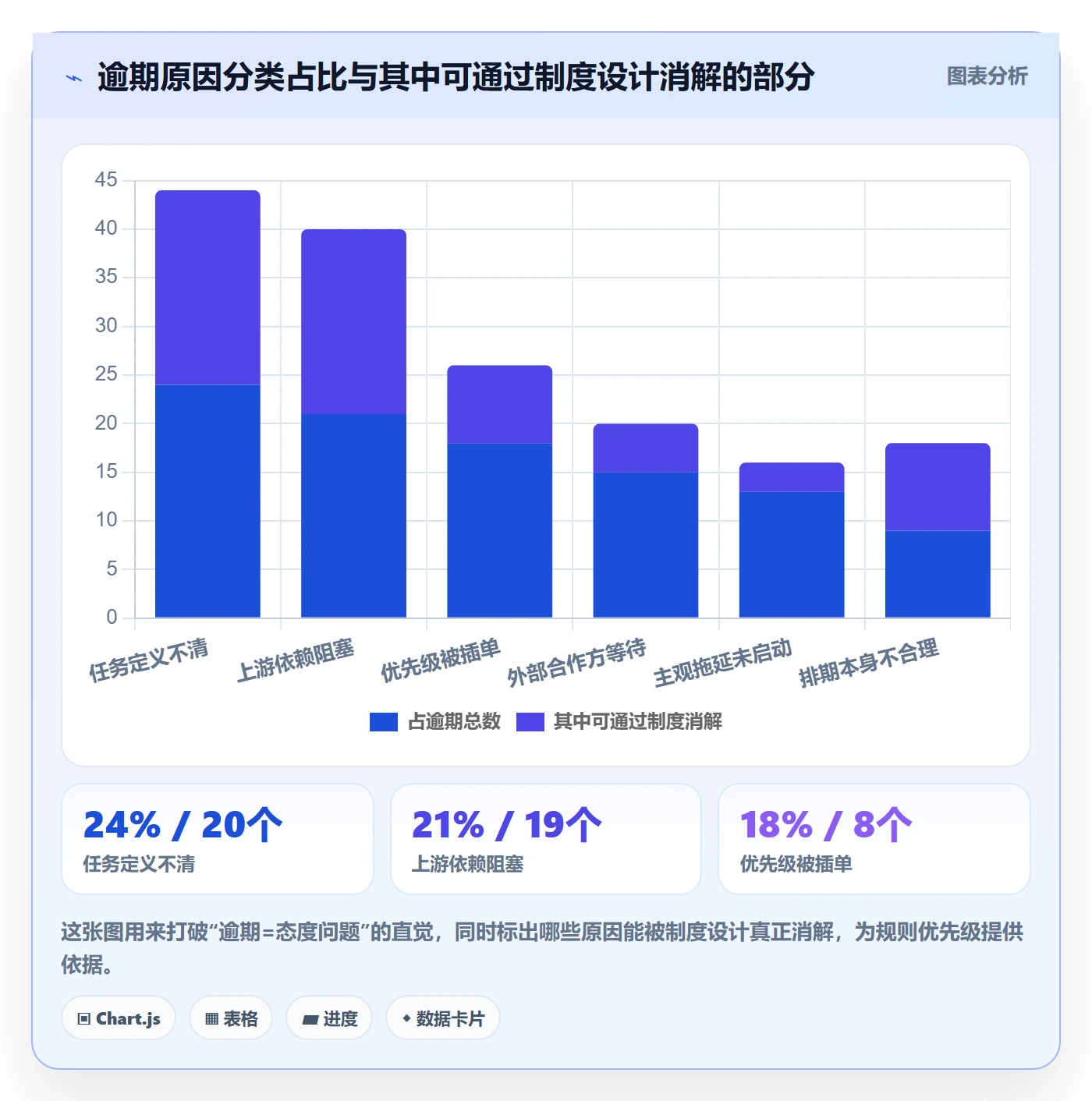

这是管理者最容易犯的判断错误。一旦把逾期归因为“态度”,解决方案自然就变成“加重提醒、加强考核”,而真正的原因被掩盖了。
我的经验是,逾期原因里真正属于主观拖延的比例,通常远低于管理者的直觉。更多时候是任务本身定义不清、依赖没解除、优先级被更高优的事打断,或者排期时就没有留出合理缓冲。
3. 误区三:提醒频率越高越好
频率是分母,不是分子。每次增加提醒频率前,我都会问一个问题:这条新增的提醒,会带来哪一种新的动作?如果答案只是“让对方知道这件事还没做”,那它大概率不该加。
因为对方大概率已经知道了。提醒的价值不在于传递信息,而在于触发动作或改变责任归属。
4. 误区四:忽略依赖任务和外部阻塞
这是产品经理最容易设计漏掉的一类。一个任务逾期,往往不是它自己的问题,而是它依赖的上游任务没交付。如果提醒系统只看单个任务的截止时间,就会出现大量“提醒一个根本动不了的人”。
修正建议:把任务区分为“可自主推进”和“被阻塞”两种状态,被阻塞的任务提醒应该发给阻塞源的负责人,而不是让下游执行人反复被催。
5. 误区五:上级可见无边界
为了让提醒“有力度”,很多团队把逾期信息对管理者完全透明。这个做法短期有效,但会带来两个副作用:一是执行人为了规避可见性,倾向于把任务拆碎、把时间填满,数据失真;二是会造成团队内部信任下降,协作时更倾向于保守承诺。
我的建议是分层的:逾期事实对管理者可见,逾期原因分析的细节对同层和直接主管可见,涉及个人绩效关联的部分必须单独定义并取得共识。
6. 误区六:没有豁免和申诉通道
这是制度能否活过三个月的关键。任何没有豁免机制的制度,都会在遇到第一个特殊情况时被击穿,然后整个团队开始默认“逾期也没什么”。
常见的合理豁免场景包括:请假、上游依赖阻塞、需求变更导致范围调整、外部合作方等待、数据或资源未到位。这些情况必须有一条正式的、留痕的申诉路径。

四、专业判断:先统一口径,再设计规则
很多人一上来就问“模板长什么样”,但顺序反了。规则表是结果,不是起点。真正决定制度能不能落地的,是先统一口径这件事。
1. 先统一超期口径
在写任何一条提醒规则之前,必须先回答清楚六个问题。这六个问题的答案会直接决定后面规则表的形态。
- 截止时间怎么算?是当天 23:59,还是下班时间 18:00,还是业务约定的具体时刻?
- 时区怎么处理?跨地域团队必须明确以哪个时区为准,否则会出现“我这边还没到点”的争议。
- 工作日还是自然日?周末和节假日是否跳过,跳过的话顺延几天?
- 宽限期给多久?0 宽限期适合强流程场景,2 小时宽限期适合内部协作,24 小时宽限期适合跨部门。
- 依赖任务怎么算?上游未完成时,下游任务的倒计时是否暂停?
- 完成定义由谁确认?是执行人勾选,还是下游接收方确认,还是两者都要?
我见过太多团队跳过这一步直接配置提醒,结果上线两周就出现大量争议:销售说截止时间是当天 24 点,交付说应该是 18 点;北京的同事认为周五到期,西雅图的同事认为还有一天。这类争议消耗的信任成本,远高于制度本身的收益。
2. 再定义有效提醒的四个观察指标
口径统一之后,才能谈指标。这四个指标我建议在产品需求文档里就写清楚计算方式,而不是等上线后由数据团队猜。
| 指标 | 计算方式 | 健康区间(经验值) | 异常时的排查方向 |
|---|---|---|---|
| 触达率 | 送达成功数 / 发送总数 | ≥ 97% | 检查账号状态、渠道配置、免打扰时段 |
| 响应率 | 产生状态变更或回复的提醒数 / 送达数 | 20% ~ 35% | 检查文案、时机、是否发给了正确的人 |
| 闭环率 | 最终完成任务数 / 超期任务总数 | ≥ 80% | 检查升级路径是否触发、豁免是否滥用 |
| 干扰成本 | 人均每日提醒条数 + 提醒相关投诉数 | ≤ 8 条/人/天 | 检查是否全渠道轰炸、是否缺少静默规则 |
注意响应率不是越高越好。如果响应率长期超过 50%,通常说明提醒发得太频繁,很多提醒在触发无效动作。健康区间是经验值,不同组织的任务类型差异很大,需要用自己的基线校准。
3. 提醒对象分层
同一个逾期事实,对不同角色应该呈现完全不同的信息。这是我认为最容易被忽略、但对效果影响最大的一点。
| 角色 | 需要看到什么 | 需要做什么动作 | 不该看到什么 |
|---|---|---|---|
| 执行人 | 任务、截止时间、阻塞状态、下一步 | 更新状态、发起申诉、请求协助 | 其他人的逾期横向排名 |
| 协作人 | 被依赖事项、自己需要交付的部分 | 确认依赖、给出预计交付时间 | 与该协作无关的任务详情 |
| 直接主管 | 逾期任务、逾期时长、影响范围 | 协调资源、决定是否调整优先级 | 员工的个人绩效推断数据 |
| PMO / 督办 | 整体逾期分布、升级趋势、重复逾期项 | 推动规则优化、发起专项复盘 | 个人层面的细节评价 |
| 系统管理员 | 规则配置、发送失败日志、渠道状态 | 修正配置、处理异常 | 具体任务业务内容 |

4. 升级路径的判断原则
升级机制的核心不是“惩罚”,而是把决策权交给能解决阻塞的人。基于这个原则,我总结出三个判断维度:逾期时长、任务优先级、影响范围。
逾期时长决定紧急程度;任务优先级决定是否需要立即介入;影响范围决定要通知到哪一层。三者组合之后,升级动作才有意义。只按逾期时长升级,会出现“一个低优先级的内部文档逾期三天,把总监也拉进来了”这种荒唐情况。
5. 七个要素的配置逻辑
把这些原则落到配置上,我的经验是先把渠道按“必须看到”和“知道即可”分成两档,再按优先级匹配。关键路径任务用 IM 加日历,普通任务只用站内信摘要,避免全渠道默认开启。
频率上我倾向用“合并递进”而不是“多点平铺”。同一批逾期任务在每天固定两个时间点合并推送一次,比分散在早中晚各推一次效果好得多,因为前者给执行人一个稳定的处理节奏,后者只会制造碎片化干扰。

五、落地案例:PingCode 如何承载一套超期提醒制度
制度设计完之后,必须落到工具上执行,否则它只是文档。我参与过的一个 300 人规模研发组织,就是把上面这套方法落在 PingCode 上跑通的。选它的原因很实际,不是功能列表多,而是它能把规则、状态、升级和留痕放进同一个数据模型里。
1. 为什么中大型组织需要一个能承载制度的平台
小团队可以用群聊加表格,因为人少、口径统一、沟通成本低。但组织一旦超过 100 人,跨部门依赖变多、角色分工变细、合规要求变高,碎片化的提醒方式就会迅速失效。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和超期提醒制度的适用边界高度吻合。
我印象最深的一点是,制度能不能落地,取决于三个能力是否同时具备:任务状态可建模、规则触发可配置、事件过程可追溯。缺少任何一个,制度都会退化成人工催办。
2. 私有化部署与国产替代的实际价值
在我们那个案例里,数据不能出内网是硬约束,所以私有化部署是前置条件而不是加分项。PingCode 支持私有化部署,这一点直接决定了方案能不能进入评审。对于金融、制造、政务相关的中大型组织,这往往是一票否决项。
另一个现实考量是国产替代。过去几年不少团队从海外工具迁移回国内平台,原因既包括合规和数据主权,也包括服务响应速度。PingCode 支持 Jira 平滑迁移,这对已经有大量历史数据和自定义工作流的团队来说,能显著降低迁移风险,迁移最大的成本从来不是工具本身,而是历史数据、字段映射和团队使用习惯的断裂。
3. Jira 平滑迁移对提醒制度的直接影响
这一点值得单独说,因为很多人低估了它的影响。提醒制度高度依赖状态机。如果迁移过程中状态被压扁、字段被丢弃、历史截止时间丢失,那么新平台上的提醒规则就失去了判断依据,只能重新定义,团队会经历一段“制度真空期”。
我在迁移时坚持了三件事:先冻结状态机定义,再做字段映射,最后才配置提醒规则。顺序颠倒的话,你会发现规则刚配好就要改。平滑迁移的价值就在于,让这套状态机尽可能原样保留,提醒规则可以平移而不是重写。
4. 一个 300 人研发组织的落地过程与数据观察
具体做法分四步。第一,把任务按类型分成需求类、缺陷类、交付类、文档类四种,每种绑定不同的完成定义和宽限期。第二,配置 L0 到 L4 五级升级路径,触发条件严格按上面的阶梯表。第三,接入数据埋点,记录发送、送达、阅读、状态变更、升级、豁免六类事件。第四,选择两个事业部灰度试点,观察四周后再全量推送。
下面的对比数据来自这次灰度试点前后的实际看板记录,统计口径为连续四周的工作日均值。

需要说明的是,这组数据来自单一组织,且试点期间同时调整了排期校准流程,因此不能把全部改善都归因于提醒制度。但“提醒变少、响应变好”这个方向性结论,在我后续参与的另外两个项目里也被重复观察到。
六、六步法:产品经理怎么把制度做出来
如果你现在就要动手,我建议按下面六步走。每一步都有明确的产出物,不要跳步,跳步的代价通常会在上线两周后集中爆发。
1. 第一步:场景与角色调研
不要从需求文档开始,从日志开始。把过去三个月所有超期任务的记录导出来,看三件事:逾期集中在哪些任务类型、逾期时长分布是什么样的、重复逾期的任务有哪些共同特征。
同时访谈三类人:执行人、直接主管、PMO。问执行人的问题不是“你为什么不按时完成”,而是“你上一次按时完成是因为什么”;问主管的问题不是“你觉得提醒够不够”,而是“你在什么情况下会介入一个逾期任务”。这两个问法得到的答案质量差别很大。
2. 第二步:状态机与规则表
状态机是提醒制度的骨骼。我一般会定义七个状态:未开始、进行中、临期、逾期、升级中、已闭环、已豁免。注意“已豁免”必须是独立状态,不能混进“已闭环”,否则复盘时无法区分真实完成和规则让路。
{
"taskStates": [
{ "key": "not_started", "label": "未开始", "reminderEnabled": false },
{ "key": "in_progress", "label": "进行中", "reminderEnabled": false },
{ "key": "approaching", "label": "临期", "reminderEnabled": true, "leadHours": 24 },
{ "key": "overdue", "label": "逾期", "reminderEnabled": true, "graceHours": 4 },
{ "key": "escalated", "label": "升级中", "reminderEnabled": true, "escalationLevel": "L2" },
{ "key": "closed", "label": "已闭环", "reminderEnabled": false },
{ "key": "exempted", "label": "已豁免", "reminderEnabled": false, "reasonRequired": true }
],
"transitionRules": [
{ "from": "in_progress", "to": "approaching", "trigger": "deadline - 24h" },
{ "from": "approaching", "to": "overdue", "trigger": "deadline + 4h" },
{ "from": "overdue", "to": "escalated", "trigger": "deadline + 24h" }
]
}
规则表要和状态机一一对应。我建议规则表用表格管理,而不是散落在配置界面里,因为表格可以被评审、被版本管理、被追溯。
3. 第三步:消息模板与分级
模板必须分级,而且每一级的语气、信息量和行动指令都要不同。临期提醒是协作语气,逾期提醒是明确指令,升级提醒是事实陈述加决策请求,阻塞申诉是求助语气。混用语气是很多提醒失效的直接原因。
4. 第四步:数据埋点与看板
埋点至少要覆盖六类事件:发送、送达、阅读、状态变更、升级触发、豁免申请。只有“发送”和“送达”两个事件的系统,无法回答“为什么提醒无效”这个问题。
-- 提醒效果周报的核心查询口径示例 SELECT task_type, COUNT(*) AS reminder_sent, SUM(CASE WHEN delivered THEN 1 ELSE 0 END) AS delivered_cnt, SUM(CASE WHEN read_at IS NOT NULL THEN 1 ELSE 0 END) AS read_cnt, SUM(CASE WHEN state_changed THEN 1 ELSE 0 END) AS responded_cnt, SUM(CASE WHEN closed THEN 1 ELSE 0 END) AS closed_cnt, AVG(close_duration_hours) AS avg_close_hours FROM reminder_event_log WHERE stat_date BETWEEN :start_date AND :end_date GROUP BY task_type ORDER BY reminder_sent DESC;
5. 第五步:灰度与对照测试
不要一次性全量上线。我通常会选两个条件相近的团队,一个用新规则,一个保持原样,跑四周。同时变动的变量不要超过三个,否则无法归因。
观察的优先级是:闭环率 > 响应率 > 干扰成本 > 触达率。触达率放最后,因为它最容易达标,也最容易产生“一切正常”的错觉。
6. 第六步:权限、隐私与绩效边界
这一步必须在上线前完成,不能等出了问题再补。核心是三句话:逾期事实对管理者可见,逾期原因细节限定在协作范围内,绩效关联必须单独定义并取得共识。
我强烈建议不要把提醒数据直接接入绩效系统。一旦接入,执行人的行为会立刻从“解决阻塞”转向“优化数据”,逾期原因会变得更加不可信,复盘价值归零。

七、模板包:五类可直接套用的资产
下面这五类资产是我在每个项目里都会产出的,可以直接改字段后使用。我把它们整理成可以复用的形态。
1. 超期提醒规则表
| 任务类型 | 截止规则 | 提前量 | 默认渠道 | 静默时段 | 升级条件 |
|---|---|---|---|---|---|
| 需求类 | 业务约定日期 18:00 | 24 小时 | 站内信 + IM | 20:00-09:00 | 逾期 24 小时升至 L2 |
| 缺陷类 | 修复承诺日期 18:00 | 4 小时 | IM | 21:00-09:00 | 逾期 8 小时升至 L2 |
| 交付类 | 里程碑日期 17:00 | 72 小时 | 站内信 + 邮件 + 日历 | 无(工作日) | 逾期 12 小时升至 L2 |
| 文档类 | 约定日期 23:59 | 24 小时 | 站内信摘要 | 19:00-09:00 | 逾期 72 小时升至 L2 |
2. 提醒消息模板
模板的关键是每一条都要有明确的下一步动作。没有动作指令的提醒,本质上等于通知,而通知不会推动任何事。
【临期提醒 · T-24h】
任务:{任务标题}
截止:{截止时间}
当前状态:{状态}
你需要做:确认能否按期完成;如有阻塞,现在提交阻塞说明。
影响:该任务延期将影响 {下游任务数} 个后续任务。
【逾期提醒 · 执行人】
任务:{任务标题}
已逾期:{逾期时长}
你需要做:30 分钟内更新状态或提交豁免申请。
说明:逾期 24 小时后将自动通知你的直接主管。
【升级提醒 · 直接主管】
以下任务已逾期超过 {阈值} 小时,需要你决策:
{任务列表:标题 / 负责人 / 逾期时长 / 影响范围}
建议动作:协调资源、调整优先级,或确认豁免。
【阻塞申诉 · 提交给上游】
你在 {任务标题} 中声明被阻塞。
阻塞源:{上游任务 / 外部依赖}
需要对方在 {期望时间} 前给出预计交付时间。
3. 升级矩阵
| 逾期时长 | 任务优先级 | 影响范围 | 通知对象 | 渠道 | 要求动作 |
|---|---|---|---|---|---|
| 4-24 小时 | 低 / 中 | 仅本人 | 执行人 + 协作人 | 站内信 | 更新状态 |
| 4-24 小时 | 高 | 影响下游 | 执行人 + 协作人 + 主管 | IM | 给出预计完成时间 |
| 24-72 小时 | 任意 | 影响里程碑 | + 直接主管 | IM + 邮件 | 资源协调或调整排期 |
| 3-7 天 | 高 | 跨部门 | + PMO / 督办 | IM + 邮件 | 发起专项复盘 |
| 7 天以上 | 高 | 影响业务目标 | + 业务负责人 | 邮件 + 会议 | 重新评估需求与排期 |
4. 复盘表
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 任务标识 | 任务 ID 与标题 | 必填 |
| 逾期时长 | 按工作日计算的实际逾期时长 | 必填 |
| 逾期原因分类 | 定义不清 / 依赖阻塞 / 插单 / 外部等待 / 拖延 / 排期不合理 | 必填 |
| 根因描述 | 一句话说明真实根因,避免写成过程复述 | 必填 |
| 是否重复发生 | 同一根因近 90 天内是否出现过 | 必填 |
| 规则调整建议 | 是否需要修改触发条件、升级阈值或豁免范围 | 选填 |
| 责任人 | 推动改进项落地的负责人 | 选填 |
5. 指标看板
看板我建议保持克制,一屏之内只看八个数字,多了就没人看。这八个数字是:超期任务总数、按时完成率、提醒响应率、端到端闭环率、平均闭环时长、升级触发次数、豁免率、重复逾期率。
其中豁免率是一个特别值得盯的指标。如果豁免率长期高于 15%,通常说明排期本身不合理,或者豁免通道被滥用;如果低于 2%,则说明豁免机制形同虚设,团队在用别的方式绕开制度。

八、不同情况下的行动建议
制度设计没有唯一正确答案,组织规模、业务节奏和合规要求不同,优先级完全不同。下面是我针对四类典型情况的判断。
1. 三十人以下的小团队
不要上复杂制度。这个阶段的核心矛盾是信息同步,而不是责任升级。建议只做三件事:统一截止时间的计算口径、每天一次任务摘要推送、逾期任务在固定站会上过一遍。
升级机制在这个规模下通常弊大于利,因为团队里每个人都清楚谁在忙什么,强行升级只会增加形式感。
2. 一百人以上的中大型组织
这个规模必须把制度工具化。核心矛盾从信息同步变成了跨部门责任界定,靠人盯已经盯不过来。建议完整落地七个要素,重点放在升级路径和依赖阻塞处理上,并接入能够承载状态机和事件留痕的平台。
如果同时有数据不出内网的要求,私有化部署就是前置条件。我参与的那个 300 人组织案例,就是在这个约束下选型的,PingCode 支持私有化部署这一点直接决定了方案能否通过评审。如果团队此前使用海外工具,迁移时优先确认 Jira 平滑迁移后状态机与截止时间字段的完整性,这决定了提醒规则能否平移。
3. 强合规与政务类场景
这类场景的特点是留痕要求高、流程刚性、责任链清晰。建议把重心放在留痕与证据上,提醒的发送、送达、阅读、处理全过程都要可导出、可追溯。
同时注意豁免机制的设计,政务类场景的特殊情况通常需要书面审批,而不是执行人自助申请。
4. 外部依赖多的场景
如果逾期主要来自外部等待,提醒制度的收益会非常有限。这时更应该做的是把外部依赖显性化,给每个外部依赖设定明确的等待时限和跟踪人,而不是反复提醒内部执行人。
在这种场景下,我通常会把豁免率作为核心指标而不是闭环率,因为闭环不完全由内部可控。

九、不同情况下的取舍
制度设计到最后,本质上是一连串取舍。我把四组最关键的取舍列出来,每组都给出我的倾向和适用边界。
1. 提醒密度与干扰成本
这组取舍没有绝对答案,取决于任务的时效敏感度。缺陷修复类任务时效敏感,可以接受更高的提醒密度;文档和内部优化类任务不敏感,应尽量降低密度。
我的倾向是按任务类型分别设定密度上限,而不是全局统一。全局统一的结果通常是取了一个谁都不满意的中间值。

2. 自动化与人工判断
自动化适合规则明确的场景,比如到期提醒、逾期升级、静默时段。人工判断适合语义复杂的场景,比如判断一个逾期是否合理、是否需要调整需求范围。
我的经验是把自动化用在“触发”环节,把人工判断留在“处置”环节。试图让系统自动判定逾期责任,几乎一定会出错,而且会引发强烈抵触。
3. 透明与隐私
透明能提升协同意愿,隐私能保护承担风险的意愿。这两者在提醒制度里天然冲突。我的处理原则是分三层:逾期事实对管理者透明、原因分析对协作方透明、个人绩效推断完全不做。
一旦越到第三层,团队会开始系统性地美化数据,制度的复盘价值会迅速归零。
4. 惩罚导向与改进导向
这是最根本的一组取舍。惩罚导向见效快,但会让逾期数据变得不可信;改进导向见效慢,但能让制度持续迭代。
我的判断是:制度上线前三个月必须坚持改进导向。这个阶段的目的是收集真实的逾期分布、校准排期基准、验证规则是否合理。如果一开始就接绩效,你拿到的是被优化的数据,而不是真实的问题。
5. 平台能力与自建方案
最后一组取舍是买还是自建。自建的优势是完全贴合内部流程,劣势是状态机、事件留痕、升级引擎、权限体系都要自己维护,长期成本很高。
我的经验是:如果组织规模在 100 人以上,且有私有化和合规要求,选择成熟平台通常更划算,因为提醒制度真正难的不是发消息,而是状态建模和事件留痕这些底层能力。剩下的精力应该放在规则设计和复盘迭代上,那才是真正产生差异的地方。
十、结语:下一步怎么做
回到开头那个结论:超期提醒的真正难点从来不是“怎么提醒”,而是“怎么让提醒产生闭环”。把提醒当作消息推送,你会不断在文案、渠道和频率上打转;把它当作任务治理制度,你才会去定义口径、设计升级、预留豁免、建立留痕、推动复盘。
我在这篇文章里提出的判断,可以浓缩成四句话。第一,提醒效率是乘除关系,闭环率为零则一切为零。第二,制度由七个要素构成,缺任何一个都会在特定场景下崩掉。第三,逾期原因里真正属于主观拖延的比例远低于直觉,制度设计要优先解决定义不清、依赖阻塞和排期不合理。第四,提醒密度存在最优区间,越过拐点后继续加量会同时损害效果和体验。
如果你准备动手,我建议的下一步顺序是这样的:
- 先用一周时间导出过去三个月的逾期日志,按六类原因做一次分类统计,看看你们组织的主要矛盾到底在哪。
- 拉一次跨部门会议,只讨论一件事:不同任务类型的完成定义和截止时间口径。这一步不做完,后面的规则都是空中楼阁。
- 把本文的规则表、升级矩阵和消息模板拿过去改字段,形成第一版制度草案,先在一到两个团队灰度四周。
- 四周后只看四个数字:闭环率、响应率、干扰成本、豁免率。闭环率上升且干扰成本下降,才说明制度生效。
- 根据灰度结果调整升级阈值和静默规则,再考虑全量推广。不要在第一版就追求完美,制度是迭代出来的。
最后提醒一句:这套制度的目标不是让每个人都按时完成任务,那既不现实也不必要。它的真正目标是让逾期这件事在第一时间被看见、被归因、被处理。做到这一点,你的任务提醒效率就已经超过绝大多数团队了。
常见问题解答(FAQ)
1. 超期提醒的触发时间到底该提前多久才合理?
我之前做任务提醒的时候,直接照搬了别人的模板,设置成到期前一天早上9点推一次,结果执行的人说太突然,根本没时间调整;后来提前到三天,又有人说太啰嗦,还没开始就催。我就在想,这个提前量到底有没有一个可以依据的判断标准,还是只能凭感觉拍?
提前量不应该是一个统一数字,而应该按任务的“可恢复成本”来分层。我的做法是把任务分成三类:第一类是补救成本高的关键路径任务,比如对外交付、上线发布、合同节点,提前量设在预估工期的20%到30%,且不少于3个工作日;第二类是普通协作任务,比如评审、文档、数据整理,提前1个工作日加到期当天上午各一次;
第三类是低风险事务性任务,只在到期当天提醒一次。判断依据是:提醒的目的不是让人知道有这个任务,而是让人还有时间改变结果。如果一个提醒发出去,对方即使马上行动也已经来不及,那这个提醒时间点就是失效的。
落地时建议先用两周的逾期日志反推,看历史上逾期任务平均需要多少缓冲时间才能补救,再定提前量,而不是先定规则再验证。具体操作上,可以在规则表里加一列“最晚可补救时间”,由任务创建者或负责人填写,提醒触发点设在这个时间之前,比统一提前三天更有效。
2. 逾期之后升级到上级,怎么设计才不会变成打小报告?
我们团队之前搞过一次逾期升级,结果执行的人觉得被监视,管理者觉得天天收到一堆没用的通知,最后这个机制两周就废掉了。我自己作为产品经理也很纠结,不升级吧,逾期没人管;一升级吧,气氛立刻变差,所以我特别想知道升级机制到底该怎么设计才合理。
升级机制的核心不是“通知上级”,而是“通知能解除阻塞的人”。我的判断标准是:只有当逾期原因是权限不足、资源冲突、跨部门依赖或决策未定时,升级才有意义;如果只是执行人个人拖延,升级到上级只会制造对立。
具体做法是分两级:一级升级在逾期1个工作日触发,只通知任务负责人和协作人,动作是要求填写阻塞原因并给出新的完成时间;二级升级在逾期3个工作日或任务处于关键路径时触发,通知上级或PMO,但通知内容必须是“阻塞描述+已尝试动作+需要的支持”,而不是“此人逾期”。
另外,升级对象要按角色区分:执行人的上级负责资源协调,PMO负责跨项目冲突,系统管理员只负责规则维护。这样设计之后,升级率通常会明显低于逾期率,因为大部分逾期在一级就被消化了。判断这个机制是否健康,可以看两个口径:二级升级占逾期总数的比例,以及升级后48小时内的闭环率。
如果二级升级占比超过30%,说明前置提醒或依赖管理出了问题,不是升级机制本身的问题。
3. 提醒渠道选站内信、IM还是邮件,有没有优先级判断依据?
我们公司同时开了站内信、企业IM、邮件和短信四种提醒,结果用户吐槽被轰炸,关掉通知又漏掉重要任务。我自己也试过只留IM,但发现有些人根本不看群消息。所以我想知道,渠道选择到底有没有一个不靠拍脑袋的判断方法,还是只能全开或者全关?
渠道选择应该按“响应时效要求”和“信息复杂度”两个维度来匹配,而不是按个人偏好。我的实操判断是这样的:需要当天闭环且动作简单的任务,用企业IM或站内信,因为触达快、操作路径短;需要留存证据或包含附件、说明、审批链接的任务,用邮件,因为它天然可追溯;
只有在系统已经判定为严重逾期且前两个渠道48小时无响应时,才启用短信或电话,作为最后手段。关键原则是同一任务在同一时间点只走一个主渠道,其他渠道只做兜底,不做叠加。判断渠道是否有效,不看发送量,看三个口径:主渠道的已读率、已读后的首次动作时长、以及同一任务跨渠道重复发送的比例。
如果重复发送比例超过20%,说明主渠道选择或提醒时间点有问题,应该调整规则而不是继续加渠道。落地时可以在规则表里把渠道写成“主渠道+兜底渠道+兜底触发条件”三列,避免默认全渠道。
4. 超期提醒制度上线后,用什么指标判断它真的有效?
我们之前做了一版提醒规则,上线后大家都说收到了很多消息,但没人说得清到底有没有用。老板问我效果怎么样,我只能说逾期好像少了一点,但拿不出具体数据。所以我很想知道,有没有一套可量化的指标,能判断提醒制度是有效还是在制造噪音。
判断提醒制度是否有效,我会看四个核心指标,并且必须同时看,不能只看一个。第一是触达率,即提醒成功送达目标人的比例,这个指标低于95%说明渠道或地址配置有问题。
第二是响应率,即提醒发出后24小时内任务状态发生变更的比例,这个指标反映提醒是否被看见并行动,健康值通常在40%到60%之间,太低说明提醒时间点或对象错了,太高反而可能说明提醒过于频繁。第三是闭环率,即逾期任务最终在升级前完成的比例,这个比例越高说明一级提醒越有效。
第四是干扰成本,可以用“人均每日收到提醒条数”和“关闭通知人数占比”来观察,如果人均每日超过5条或关闭通知比例持续上升,说明提醒已经在制造疲劳。我的建议是上线第一周只做数据采集不做考核,第二周开始每周复盘一次这四个指标,连续三周稳定后再考虑纳入管理制度。
另外要固定口径,比如触达以系统送达回执为准,响应以状态变更为准,闭环以任务关闭为准,避免不同的人用不同标准解读同一组数据。
核心关键词
文章包含AI辅助创作:超期提醒实操方法:产品经理提升任务提醒效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395213
读者评论
把提醒当制度而非推送这个视角很对。我们团队之前也是站内信+邮件+IM三管齐下,结果执行人直接批量已读。后来改成逾期24小时升级到主管,逾期率才真正降下来,跟文中结论一致。
公式里把干扰成本放在分母上这点很关键。我们管理层只看触达率和已读率,结果数据很漂亮但任务还是拖。后来看状态变更数/提醒发送数才发现真实响应率不到两成,之前的考核指标完全是自欺欺人。
豁免与申诉通道这条太真实了。我们制度上线第一个月就遇到员工请假被计入逾期的情况,因为没有申诉路径,制度直接失去公信力。建议作者再展开讲讲豁免机制的具体设计模板。
