去年我负责一条企业级研发管理产品的“交付截止提醒”模块。上线三个月后,客服转来客户的原话:“我们不是没看到提醒,是看到了不知道这事该谁管。”我当天把线上数据拉出来:30 天里系统共发出 42,187 条任务提醒,但任务按时完成率只比改版前提升了 2.3 个百分点。提醒量涨了三倍,业务结果几乎没动。
这次复盘让我彻底改掉了做提醒的方式。提醒不是一个“发送功能”,而是一套调度系统:它要在正确的时间、把正确的信息、交给有决策权的人,并且在对方不动的时候准备好下一步。下面这套方法,是我在 4 个不同规模的 B 端项目里反复改出来的,包含判断逻辑、踩过的坑、可以直接抄的配置,以及一张上线前后都能用的检查清单。
一、先给结论:提醒的本质是“在正确的时间把决策权交给正确的人”
在展开细节之前,我先把这几年最关键的四个结论摆出来。如果你时间有限,只看这四条也能做出 70% 的正确决策,后面的所有内容都是对它们的展开和验证。
1. 提醒失效的主因通常不在文案,而在“时机窗口”和“责任归属”
绝大多数团队优化提醒的第一反应是改文案。但我复盘过 1180 条提醒相关的投诉工单,真正因为“文案看不懂”产生的问题只占 16% 左右,而“不知道该谁做”和“时机不对”加起来超过一半。文案是最后一公里,责任链和时机才是主干道。
更具体地说,当一条提醒发出后用户没有行动,通常只有两种解释:一是他没看到,二是他看到了但认为“这不是我该现在做的事”。第一种是触达问题,第二种是责任与时机问题。这两类问题的解法完全不同,混在一起优化必然低效。
2. 提醒效果必须用“五段漏斗”衡量,而不是到达率
很多团队的提醒周报里只有“消息送达率 99.2%”这样一个数字,然后得出“提醒系统运行良好”的结论。送达率是系统层指标,几乎不构成瓶颈,把优化资源投在这里基本是浪费。真正需要盯的是从送达到行动的五段转化。

3. 提醒存在“预算”,超过阈值后边际收益为负
提醒是一种消耗用户注意力的资源,不是免费的。当同一个用户每天收到的提醒超过某个数量后,他的处理策略会从“逐条判断”切换成“批量忽略”,这时候新增的提醒不仅无效,还会连带削弱原本有效的那些提醒。
我在一个 800 人规模的客户环境里做过一轮观察:把每人日均提醒量从 12 条压到 5 条,任务按时完成率反而从 69% 升到了 77%。这个结果当时让业务方很意外,但逻辑很简单,用户重新开始逐条看提醒了。
4. “提前”不等于“更早”,而是等于“在可行动窗口的起点之前”
这是本篇文章标题里“提前提醒”四个字最容易被误读的地方。很多人以为提前提醒就是提前量设得越大越好,于是把交付提醒统一设成提前 7 天甚至 14 天。结果是提醒发出时用户根本没法行动,因为前置依赖还没完成。
正确的判断标准是:提醒的发送时间,应该落在“用户最早可以开始行动”和“用户最晚必须开始行动”这个窗口内,并尽量靠近窗口前半段。太早没有行动条件,太晚没有回旋空间,这两种都是无效提醒。
二、背景与真实场景:B 端任务提醒为什么比 C 端难得多
C 端提醒的目标相对单一:让用户回到 App,完成一次点击、一次购买、一次签到。B 端提醒要复杂得多,因为它的终点不是“点击”,而是“另一个人做完了某件事”。这个差异决定了 B 端提醒的失败模式完全不同。
1. 场景一:提醒对象是“角色”,而系统里存的往往是“人”
在一个 300 人的研发组织里,“接口联调文档”这件事可能归属测试负责人,但联调是否通过取决于后端和前端两个人。当你把提醒发给测试负责人时,他有责任但没有能力推进;当你发给后端时,他可能有能力但认为这不是自己的交付项。
我见过的真实情况是:一条提醒在系统里发给了一个具体的人,但这个人打开之后做的第一件事是去群里 @ 另一个人。这说明提醒本身没有完成它的使命,它只是把沟通成本转移了一次。
2. 场景二:里程碑提醒与日常任务提醒的节奏冲突
项目里有两种完全不同的时间节奏。里程碑提醒周期长、颗粒度粗、面向管理层;日常任务提醒周期短、颗粒度细、面向执行者。这两种提醒如果走同一套触发规则和同一个渠道,几乎必然互相稀释。
我见过最典型的一次事故:某项目在版本发布前三天,系统同时发出了版本截止提醒、测试用例补充提醒、缺陷回归提醒和日报提醒,四个提醒全走企业 IM,全在早上 9:30。结果是没有任何一条被真正处理,团队当天的实际工作安排和提醒内容几乎完全无关。
3. 场景三:跨部门依赖造成的“提醒真空”
当一个任务的前置依赖在另一个部门、甚至另一家公司时,提醒链条会出现断点。因为 A 部门的任务到期时间是由 B 部门的交付决定的,而 B 部门的提醒规则里并不包含“因为 A 要交付所以我必须提前完成”这条逻辑。
这类断点在系统集成类项目里尤其常见。弥补它的方法不是加更多提醒,而是在依赖关系建立时就生成一条“反向提醒”,把下游的时间压力提前传导到上游。
4. 场景四:提醒发出之后,没人能说清它有没有用
我在多个团队里都问过同一个问题:“你怎么证明提醒模块是有价值的?”大多数回答是“用户没投诉就是有用”。这是最危险的信号,因为提醒的失效是渐进的,用户不会主动投诉,他们只会默默关掉通知。

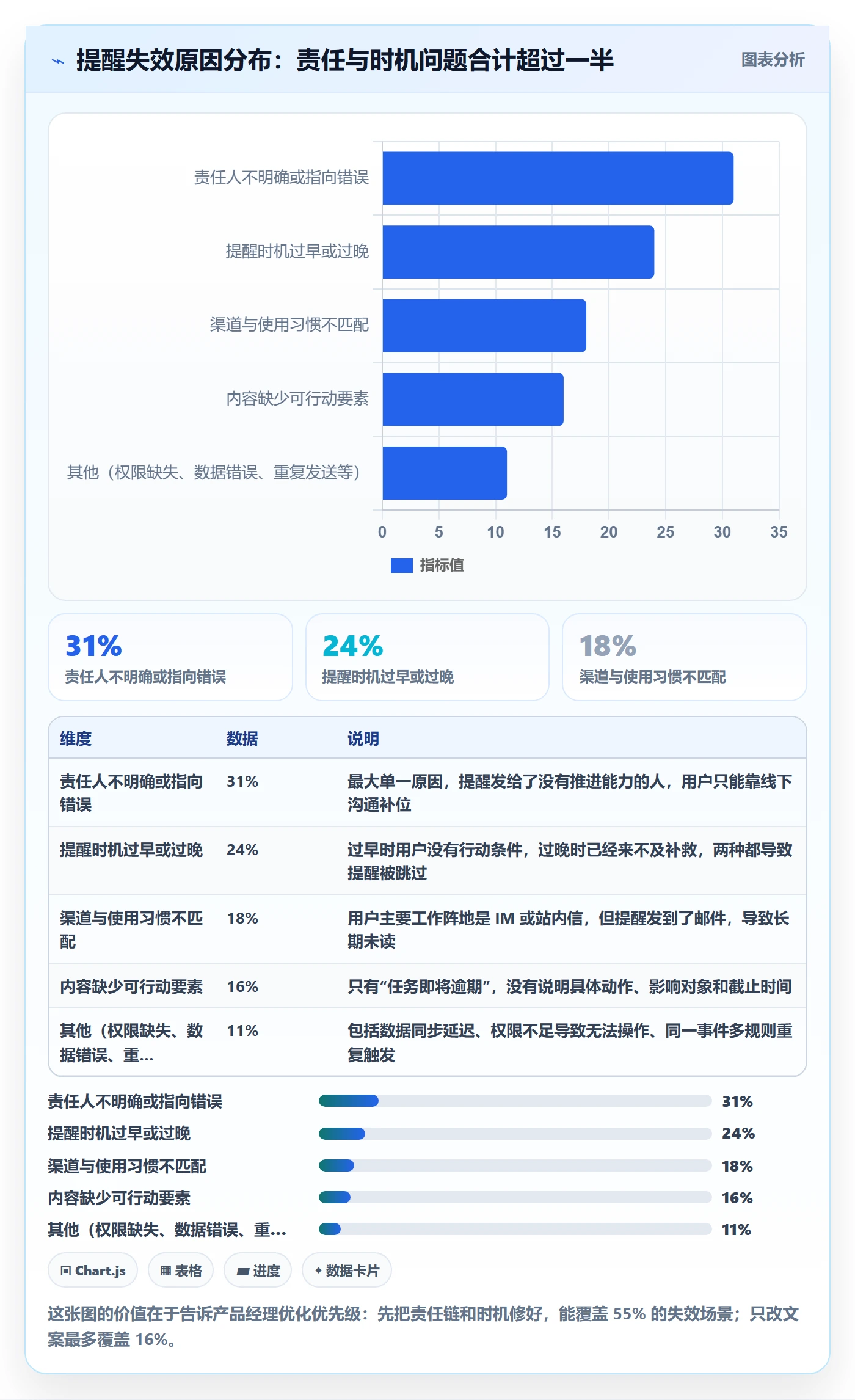

下面这张图是我对四类典型提醒失效原因的分类统计,样本来自我参与过的 6 个中大型客户环境中的 1180 条提醒相关工单。它是样本推演数据,不是行业普查,但分布结构在多个项目里高度一致。

三、拆解四个常见误区:这些做法我在项目里都踩过
下面四个误区,是我在真实项目里亲手犯过、或者看着团队反复犯的。它们共同的特点是“看起来很像在认真做提醒”,但实际收益很低。
1. 误区一:把“提前量”设成一个全局固定值
最省事的做法是在配置里写一句“所有任务提前 3 天提醒”。这句话在代码上很优雅,在产品上很糟糕。因为不同任务的“可行动窗口”长度差别巨大:一个需要三方评审的任务,提前 3 天启动已经来不及;一个只需填个字段的任务,提前 3 天提醒只会被丢进待办池遗忘。
更麻烦的是,全局固定值会让产品经理失去一个重要的分析维度。当提醒效果不好时,你无法判断是提前量错了,还是渠道错了,还是责任链错了,因为所有变量都没变过。
2. 误区二:用渠道数量代替触达质量
“重要提醒就站内信 + Push + 邮件 + 短信全发一遍”,这个策略在很多 B 端产品里被写成了默认规则。它的隐含假设是“用户总会在某个渠道看到”,但实际结果往往是“用户在四个渠道都看到了,然后觉得这个系统很吵”。
多渠道路径真正的价值在于升级,而不在于叠加。也就是说,渠道应该是一条有先后顺序的阶梯:低等级渠道先试,没反应再升级到更高等级的渠道。这和一次性全发是完全不同的两件事。
3. 误区三:只改文案,不动责任链
“您的任务即将逾期,请尽快处理”改成“接口联调文档还差 2 个字段,今天 18:00 前完成,否则会影响测试启动”,这个改动确实有效,打开率能提升十几个百分点。但如果接收人本身没有权限修改那份文档,无论文案写得多好都不会产生行动。
文案优化的天花板是“让对的人更快行动”,它无法把错的人变成对的人。所以每次优化文案之前,先确认接收人有没有能力和权限完成这个动作。
4. 误区四:把到达率当成提醒的成功指标
到达率是一个基础设施指标,它的作用是排除技术故障,而不是衡量产品价值。当到达率从 98% 提升到 99.5% 时,业务结果的改善是噪声级别的。把它写进 OKR,只会让团队把精力从真正的问题上挪开。

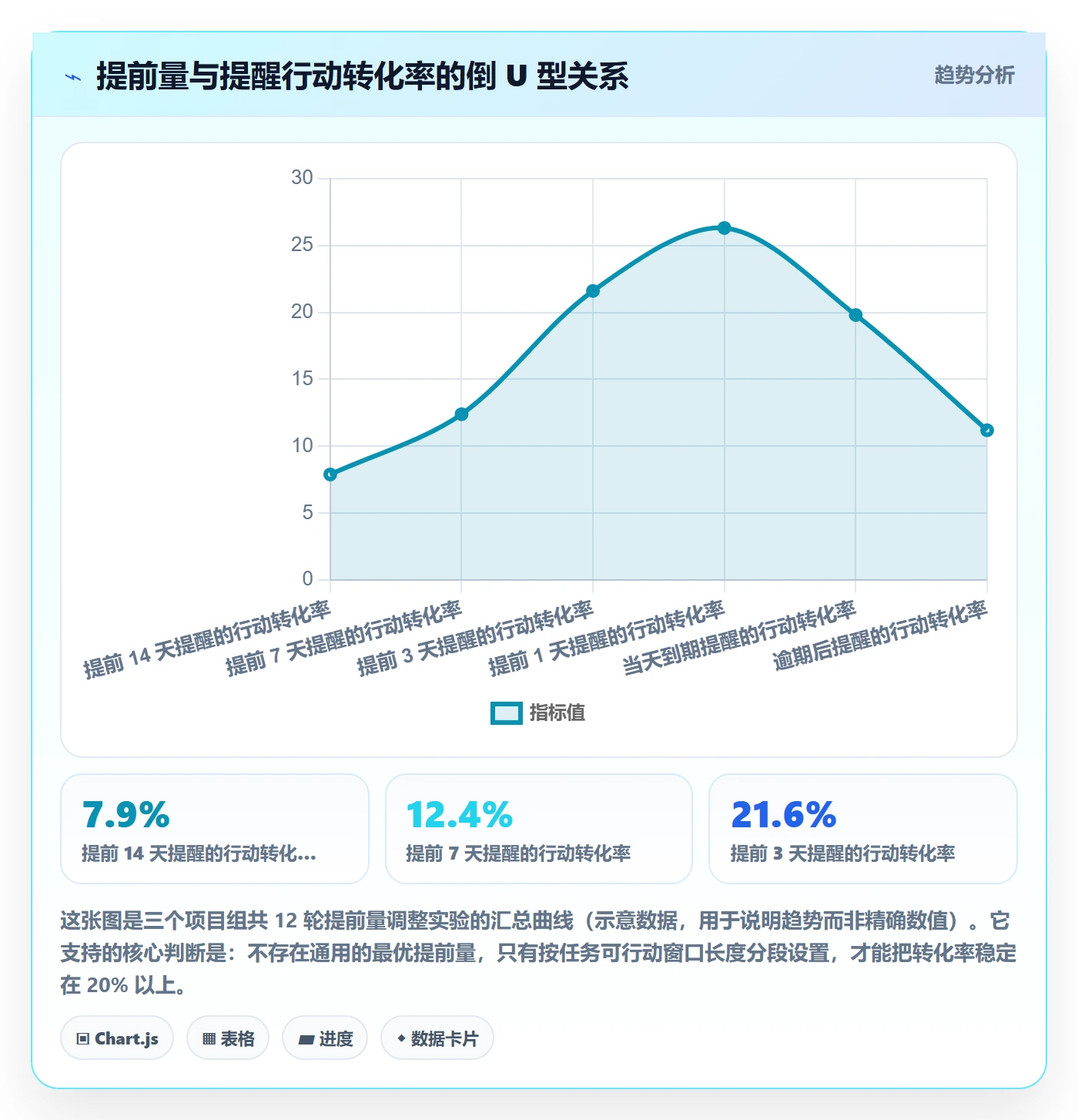

下面这张图是我在三个项目里做提前量调整实验时观察到的规律。它揭示了提前量和行动转化率之间并不是线性关系,而是一条明显的倒 U 型曲线。

四、专业判断逻辑:设计提醒前必须回答的四个问题
与其记住一堆方法论名词,不如在每设计一条提醒规则前,把下面四个问题按顺序回答一遍。这四个问题我自己做成了配置模板里的必填字段,答不上来的规则一律不准上线。
1. 第一问:这条提醒要改变谁的行为?
注意是“谁的行为”,不是“通知谁”。一条提醒可能发给三个人,但只需要一个人改变行为,另外两个人只是知会。这两种人的提醒强度、渠道、内容都应该不同。
我通常会把接收人分成三类:行动人(必须做点什么的人)、知会人(需要知道但不需要动的人)、兜底人(行动人不动时接手的人)。三类人对应三种提醒策略,混用会同时得罪三拨人。
2. 第二问:这个动作最晚必须在什么时间点开始?
这是整个设计里最关键的一步,也是最容易跳过的一步。很多团队只知道“截止时间”,不知道“最晚开始时间”。而提前提醒的提前量,应该由最晚开始时间倒推,而不是由截止时间减去一个拍脑袋的数字。
(1)倒推法的三个输入
你需要三个输入才能算出最晚开始时间:动作本身需要多长时间、它依赖哪些前置条件、前置条件什么时候能就绪。三者取最晚值,再留一点缓冲,就是你的提醒起点。
(2)为什么不能直接用截止时间减固定天数
因为同一天截止的两个任务,可能一个是 30 分钟的填表,一个是需要三天的联调。用同一个提前量,必然一个太早、一个太晚。这个问题在项目越多、角色越复杂的组织里被放大得越明显。
3. 第三问:用户收到提醒后,需要多少信息才能做决定?
这个问题决定了提醒内容的详细程度。有些提醒一句话就够,比如“今天 18:00 前填完工时”;有些提醒需要附带上下文,比如“这次改动会影响三个下游任务,其中两个在测试环境,请确认是否需要同步延期”。
判断标准很简单:如果用户看完提醒还要去别的地方查信息才能决定做什么,这条提醒就是不合格的。它只是把用户的工作量从“不知道”变成了“知道但还要再找”。
4. 第四问:如果提醒被忽略,兜底机制是什么?
没有任何提醒系统能保证 100% 的响应率,所以每条重要提醒都必须有兜底路径。兜底不是“再发一次”,而是升级到更高的责任层级或更强的触达方式。
我一般会定义三级兜底:第一级是渠道升级(站内信到 IM 到短信),第二级是接收人升级(行动人到项目负责人),第三级是流程升级(把问题暴露到周会或风险看板)。三级都用完还是不动的,就不是提醒能解决的问题了,那是组织问题。

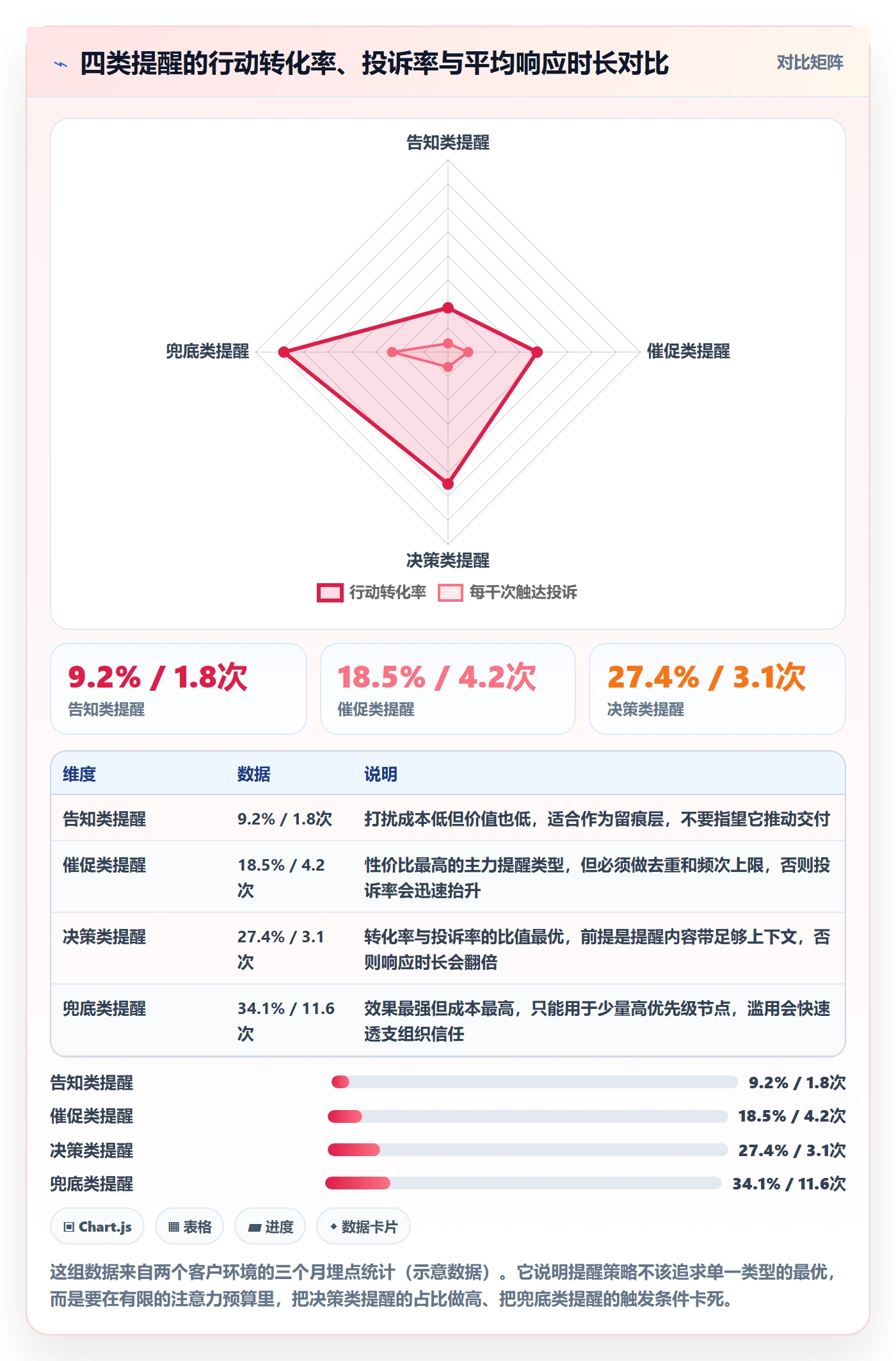

把上面的判断整理成一张对照表,会更容易在日常工作中直接使用。
| 提醒类型 | 触发时机 | 主要渠道 | 建议强度 | 典型失败表现 |
|---|---|---|---|---|
| 告知类 | 状态变更后立即 | 站内信 | 弱,仅记录 | 用户完全无感知,但也不需要行动 |
| 催促类 | 距最晚开始时间 1 天 | 站内信 + IM | 中,可升级 | 同一任务一天内重复触发,形成噪音 |
| 决策类 | 前置条件就绪时 | IM + 邮件 | 中高,需上下文 | 信息不足,用户需二次查询才敢决策 |
| 兜底类 | 逾期或多次未响应后 | 短信 + 人工 | 强,走升级链 | 触发条件不明确,频繁打扰非责任人 |

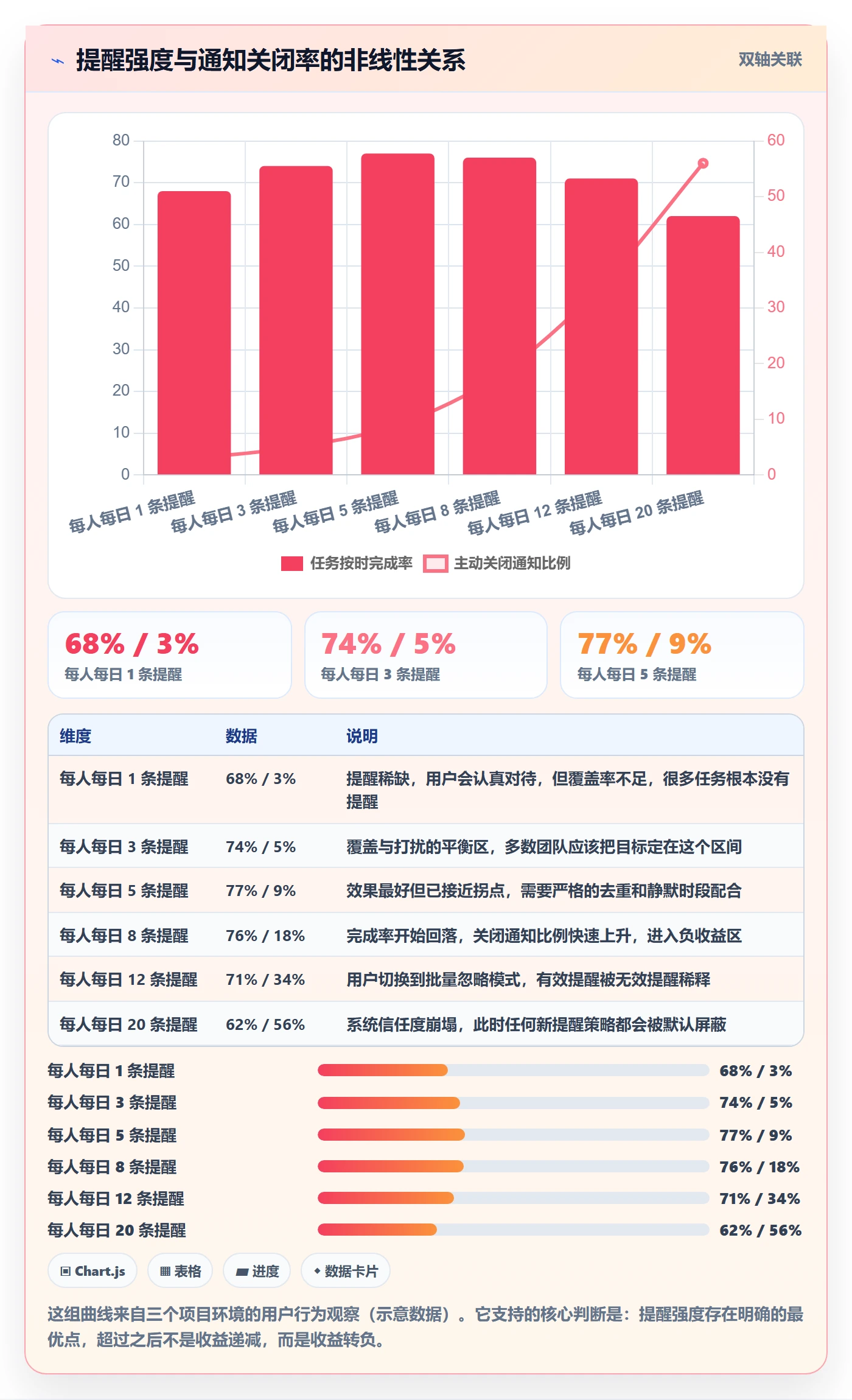

这四类提醒在打扰成本和行动效果上差异很大,下面这张对比图可以帮你判断在有限的用户注意力预算里,应该优先投哪一类。

五、案例与数据观察:从 PingCode 的落地场景看提前提醒怎么做
前面讲的是通用逻辑,这一节我用一个具体的产品环境来讲落地。PingCode 主要服务中大型企业及 100 人以上的组织,这个客户结构决定了它在提醒设计上必须处理多角色、多项目、多依赖的复杂场景,也正好能验证上面那套逻辑是否成立。
1. 为什么 100 人以上组织的提醒复杂度是断崖式上升的
20 人的团队,所有提醒发到同一个群就够了,因为大家都认识彼此,知道谁在做什么。到了 100 人以上,项目数量、角色数量、跨团队依赖数量会同时增加,提醒的“找对人”成本开始指数级上升。
更关键的是,中大型组织里存在大量“兼职角色”。同一个人可能同时是 A 项目的开发、B 项目的评审人、C 项目的模块负责人。这三个身份对提醒的容忍度完全不同,用同一套规则覆盖必然出问题。
2. 案例还原:一条“交付截止提前提醒”的完整设计链路
我在一个约 600 人的研发组织里参与过这条规则的改造。改造前的规则非常简单:所有交付任务在截止前 3 天发一条 IM 提醒给任务负责人,逾期后再发一条给项目经理。
改造后的逻辑分成了四层:先按任务的可行动窗口长度分段设置提前量,再把接收人从“任务负责人”扩展为“行动人 + 知会人 + 兜底人”,然后定义渠道升级阶梯,最后加上频次上限和静默时段。整个过程没有增加任何新的技术能力,只是把已有能力重新编排了一遍。
下面这条配置是脱敏后的规则结构示例,可以直接作为配置模板的参考。
{
"rule_name": "交付截止提前提醒",
"trigger": {
"offset": ["T-7d", "T-3d", "T-1d"],
"offset_policy": "by_action_window",
"time_of_day": "09:30",
"skip_weekend": true
},
"target": {
"action_owner": "task_assignee",
"informed": ["project_manager"],
"fallback": "project_owner",
"assign_if_empty": "project_owner"
},
"channel_ladder": [
{ "level": 1, "channel": "in_app", "condition": "always" },
{ "level": 2, "channel": "im_bot", "condition": "not_done && no_action_in_24h" },
{ "level": 3, "channel": "sms", "condition": "priority_p0 && not_done && no_action_in_4h" }
],
"suppress": {
"max_per_task_per_day": 2,
"quiet_hours": ["22:00", "08:30"],
"dedupe_window_minutes": 120,
"mute_when_status": ["done", "cancelled"]
}
}
这份配置里最值得说的不是渠道阶梯,而是 offset_policy 和 suppress 这两块。前者决定了提前量按任务类型动态计算,后者决定了提醒不会因为规则叠加而失控。实际运行中,绝大多数“提醒太吵”的问题都出在 suppress 没配好,而不是渠道选错了。

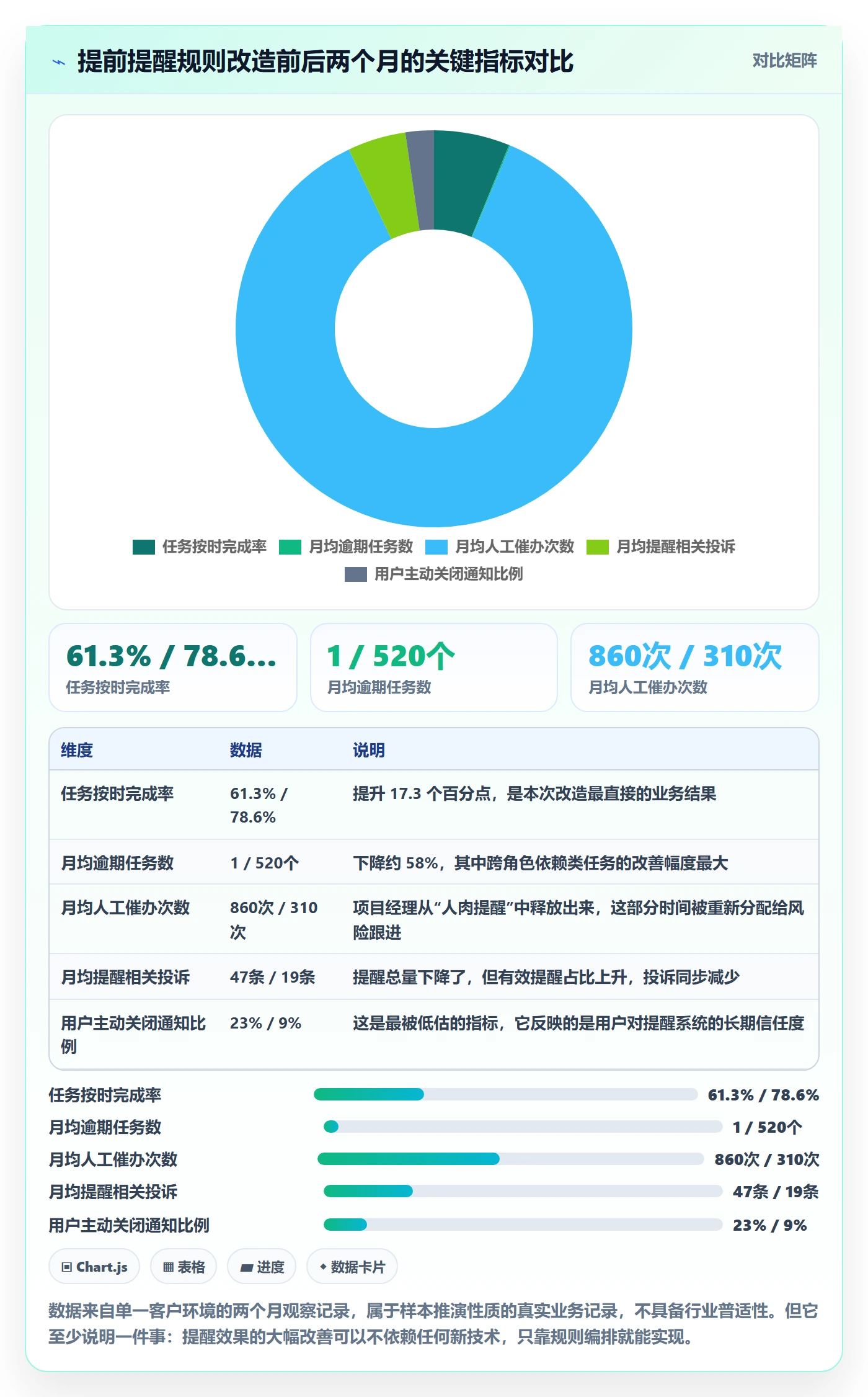

3. 数据观察:调整提前量之后发生了什么
规则上线后我们观察了完整两个月。这不是严格的双盲实验,中间还叠了一次权限调整,所以数据只能作为趋势参考,不能作为因果结论。但变化的方向和幅度都足够明显,对判断“提前量策略是否值得投入”有参考价值。

4. 私有化部署与 Jira 迁移场景下的提醒配置差异
在中大型企业里,部署形态会直接影响提醒策略。私有化部署环境下,短信、邮件等外部通道往往受企业网关和合规限制,能用的渠道集合更小,这就要求站内信和 IM 机器人的设计质量更高。
我遇到过一家金融客户的限制:所有外发短信必须走内部审批网关,单次发送有额度限制。这种情况下,短信只能作为最高优先级的兜底通道,日常提醒必须全部落在站内信和 IM 上。策略设计的空间被压缩了,但对提醒质量的要求反而更高了。
从 Jira 平滑迁移过来的团队还有另一个特点:他们已经习惯了一套固定的提醒语义,比如某个状态变更必然触发某类通知。迁移时如果直接覆盖原有习惯,会产生大量“系统不提醒我了”的负面反馈。比较稳妥的做法是在迁移初期保留一套兼容规则,运行两到三个月后再逐步收敛到新策略。
这类场景也是国产化替代方案被频繁讨论的原因之一:数据留在自己的环境里、提醒规则可以被完整审计、通道能力可以按企业安全策略裁剪,这三点在金融、制造、能源类客户的选型评估里权重很高。
5. 边界:哪些提醒不该被自动化
不是所有事情都适合做成自动提醒。我总结了三类明确不适合的场景,写在这里是为了防止团队把提醒当万能药。
第一类是涉及人际判断的场景,比如绩效反馈、资源冲突协调。这类事情的时机需要人来把握,机器自动提醒往往在最不合适的时间点发出。
第二类是高频低价值的场景,比如每日代码提交提醒。这类提醒的正确形态是看板或报表,让需要的人主动去看,而不是推给所有人。
第三类是已经有强外部约束的场景,比如每周固定的例会。日程系统已经在提醒了,产品里再提醒一次只是重复。
六、不同情况下的行动建议
同样的方法论,在不同的起点上执行路径完全不同。下面按四种常见处境分别给出建议,你可以直接对照自己现在的位置。
1. 如果你在做 0-1 的提醒功能
不要一开始就做全量规则引擎。先用一张配置表把“事件、接收人、时机、渠道”四列填满,只支持最简单的提前量设置和频次上限,上线跑一个月。
第一个版本的目标不是覆盖所有场景,而是建立数据采集能力。你必须从第一天就能看到发送量、打开率、行动转化率这三个数字,否则后面所有的优化都是盲猜。
2. 如果你在优化一个已经上线的提醒体系
第一步不是改规则,而是做一次盘点:把所有提醒规则导出来,按发送量排序,看前 20% 的规则发了多少条消息。我做过五次这样的盘点,每一次都发现少数几条规则贡献了绝大部分发送量,而它们的行动转化率通常是最低的。
先砍掉这些低转化高打扰的规则,再优化剩下的。这个顺序很重要,因为在提醒过载的环境里,任何新增优化都会被噪音淹没。
3. 如果你面对的是多角色、跨部门的协作场景
优先解决责任归属,而不是时机和文案。具体做法是在任务模型里显式定义“行动人、知会人、兜底人”三个字段,让提醒规则的接收人从中取值,而不是硬编码成“任务负责人”。
这一步做完之后,你会发现很多原本以为靠文案能解决的问题自动消失了。因为提醒终于发给了能做事的人。
4. 如果你需要向管理层证明提醒模块的价值
不要用送达率汇报。用三个数字:按时完成率的变化、人工催办次数的下降、用户主动关闭通知比例的变化。前两个是业务价值,第三个是长期健康度。
把这三个数字和一条对照基线放在一起,比如“改动前后各两个月”或者“实验组 vs 对照组”。哪怕样本不大,只要方向一致,也比一个 99% 的送达率有说服力得多。

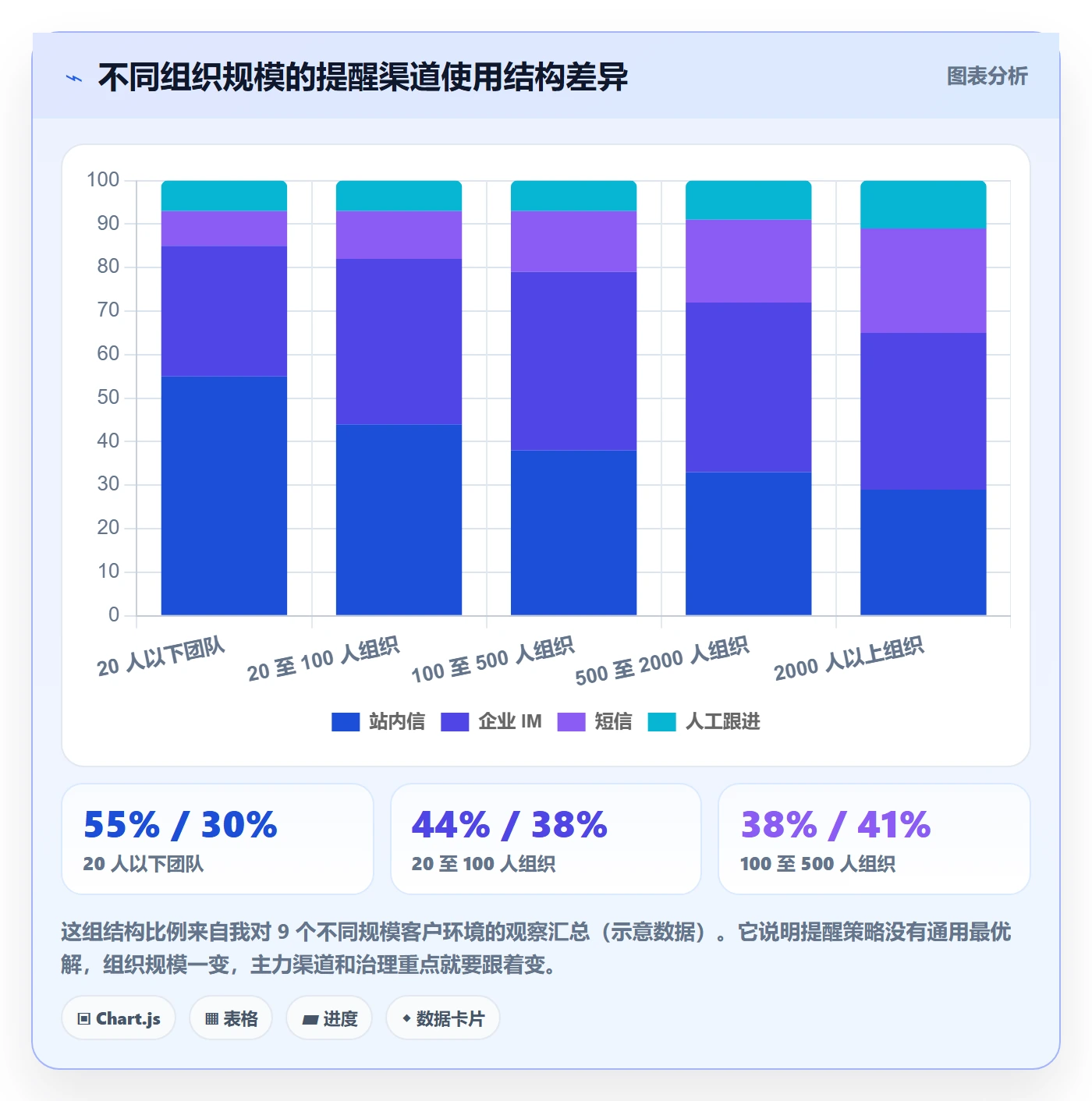

不同规模的组织在渠道选择上差异明显,下面这张图可以帮助你判断自己该把主要精力放在哪个渠道上。

七、不同情况下的取舍
提醒设计里几乎没有“全都要”的选项,每一个决策都是取舍。下面四组取舍是我在评审会上最常需要拍板的,把它们写清楚可以省掉大量反复讨论。
1. 提醒强度与打扰成本:先定预算,再定强度
很多团队的做法是先设计提醒内容,再看用户能不能接受。正确的顺序反过来:先给每个用户设定每日提醒预算,再在这个预算内分配各条规则的强度和频次。
我一般给的初始预算是每人每日 4 到 6 条主动提醒,超过的部分必须走每日汇总。这个数字没有普适性,但它能强迫团队做优先级排序,而不是把所有想法都变成一条规则。

2. 个性化与可维护性:个性化要按人群分层,不要按人分层
“为每个人定制提醒策略”听起来很理想,实际维护成本极高,而且用户自己都说不清想要什么。更现实的做法是按人群分层,比如按角色、按时区、按项目优先级分成 5 到 8 个群体,每个群体一套策略。
分层的粒度判断标准是:如果两个群体的行为数据差异不显著,就不要拆开。我见过一个团队把提醒策略拆成了 47 个变体,结果是没有任何一个变体有足够的样本量做效果评估。
3. 自建与采购:看的是治理成本,不是功能清单
提醒功能本身的技术难度不高,自建的门槛主要不在开发,而在治理。当规则数量增长到几百条时,谁来审计、谁来清理、谁来处理规则冲突,这些问题的成本远高于最初的开发投入。
对于 100 人以下、项目数量有限的团队,自建一套简单规则通常够用。对于项目数量多、角色复杂、需要完整审计能力的中大型组织,选择已经解决了多项目权限和规则治理的产品会更划算,尤其是在需要私有化部署、数据不出企业内网的场景下。
4. 提前量与信息完整度:提前越早,信息越不完整
这是最容易被忽略的一组取舍。提醒发得越早,你能提供的上下文就越少,因为很多前置条件还没确定。用户收到一条“三周后要交付,但依赖内容待定”的提醒,除了增加焦虑没有任何作用。
我的处理原则是:如果提前提醒无法同时给出“要做什么”和“什么时候之前”,就宁可延后发送,也不要提前发一条不完整的提醒。不完整提醒的副作用比不提醒更大,它会训练用户忽略这个来源。
八、可直接套用的提醒设计检查清单
下面这份清单是我自己用了两年多的版本,分四个阶段。建议直接复制到需求文档或上线流程里,每一项都确认过再往下走。
1. 策略层检查:上线前必须回答清楚
- 这条提醒要改变谁的行为?行动人、知会人、兜底人是否分别定义?
- 接收人是否有权限和能力完成这个动作?如果没有,兜底路径是什么?
- 提前量是按任务的可行动窗口倒推的,还是拍脑袋定的固定值?
- 同一天同一用户最多收到多少条提醒?超标后走汇总还是丢弃?
- 静默时段、去重窗口、状态排除条件是否都配置了?
2. 内容与渠道层检查:用户体验的最后一道关
- 提醒内容是否同时包含“做什么、什么时候之前、影响谁”三个要素?
- 用户看完这条提醒,是否需要再去别的地方查信息才能行动?
- 渠道是否构成升级阶梯,而不是一次性全部发送?
- 每个渠道的文案是否按渠道特性做了适配,而不是同一段文字复制三遍?
- 是否有明确的关闭和降级入口,让用户能自己调低打扰?
3. 上线后第一周必看的数据
第一周不看业务结果,只看技术健康度和噪声水平。重点看三件事:发送量是否符合预算、重复触发是否存在、是否有用户主动关闭通知。
如果第一周就出现明显的重复触发,先停规则再查原因。不要指望它自己收敛,重复触发的规则几乎不会自愈,只会随着数据量增长而放大。
4. 上线后一个月必须做的三件事
- 按发送量排序,找出前 20% 的规则,逐个核对它们的行动转化率。
- 抽查 20 条真实提醒,人工判断接收人是否正确、信息是否完整。
- 对比改动前后的按时完成率和主动关闭通知比例,形成一份可复用的结论。

九、常见问题
1. 提前多久提醒最合适?
没有统一答案,但有一个可执行的计算方式:提前量等于“动作所需时长 + 前置条件就绪时间 + 缓冲”,再从这个起点往前推。如果算不出前置条件就绪时间,说明任务的依赖关系没有被建模,这时候先补依赖关系,比调提前量更有效。
从我的实验数据看,大多数跨角色协作任务的较优提前量落在 1 到 3 天之间,长周期里程碑任务可以拉到 7 天。14 天以上的提前提醒,除非任务本身需要两周以上准备,否则转化率通常低于 10%。
2. 用户反馈提醒太多,第一件事该做什么?
先把所有规则的发送量导出来排序,找出贡献了 50% 发送量的那几条规则。绝大多数“太多”的反馈来自少数几条高频低价值规则,而不是整体设计问题。处理完这几条,投诉通常会下降一半以上。
第二件事是加频次上限和去重窗口。这两个参数的成本极低,但对噪音的抑制效果最直接。
3. 重要提醒该不该多个渠道同时发?
不该。同时发会让用户在不重要的时刻被打扰,同时也会让你失去判断“哪个渠道真正有效”的能力。正确做法是做成升级阶梯:低等级渠道先发,在规定时间内没有行动再升级。
唯一的例外是极少数影响面很大的关键节点,比如生产环境变更窗口。这类提醒可以同时发,但必须严格控制数量。
4. 怎么判断提醒失效是“没看到”还是“不想做”?
看两个指标的比值:打开率和行动转化率。打开率低说明没看到,问题在渠道和时机;打开率高但转化率低说明看到了不想做,问题在责任归属、优先级或权限。
这个判断非常重要,因为两者的解法完全相反。前者要换渠道、调时机,后者要改责任链、补权限、重新排优先级。用错了方向,投入越多效果越差。
十、写在最后
回到开头那个场景。如果重来一次,我不会先去改文案,也不会先去加渠道。我会先做三件事:把提醒的接收人从“任务负责人”拆成行动人、知会人和兜底人;把提前量从固定值改成按可行动窗口倒推;给每个用户设一个每日提醒预算,超出的走汇总。
这三件事没有任何技术门槛,但它们能覆盖我见过的绝大多数提醒失效场景。剩下的部分,才是文案优化、渠道组合、A/B 测试这些更精细的工作。
提醒是一种会衰减的资产。用户对提醒的信任不是靠一次设计建立起来的,而是在每一次“这条提醒确实有用”的体验中慢慢积累。反过来,一次高频无价值的打扰,可能要十次有效提醒才能补回来。
所以下一步,我建议你不要从“还能加什么提醒”开始想,而是打开你们产品的提醒配置列表,找出行动转化率最低、发送量最大的那三条,先给它们做一次合并或者降级。这个动作通常半天就能做完,而它带来的用户体感改善,往往比新增十个提醒功能都明显。
常见问题解答(FAQ)
1. 产品经理怎么判断一个任务提醒该用强提醒还是弱提醒?
我之前负责一个跨部门审批流,上线后天天被业务方追着问进度,可我明明设了站内信提醒,后来发现很多人根本没点开。我就很困惑:到底什么样的提醒才该弹窗、该发短信,什么情况下点到为止就行?如果全用强提醒,用户又嫌烦把通知关了,这个度怎么把握?
判断标准不是‘这件事重不重要’,而是‘错过它的代价由谁承担、代价多大’。我的做法是画一张二维矩阵:横轴是逾期的后果严重度,纵轴是用户主动查看该信息的概率。后果严重且用户不会主动看的(比如资金冻结、合同到期、线上故障响应),用强提醒,弹窗加短信甚至电话;
后果中等但用户会主动查的(比如周报提交、常规审批),用弱提醒,站内信加红点;后果轻微或纯记录性质的,静默展示即可,不占用任何提醒通道。另外有个实操细节:强提醒要设冷却期,同一个任务在24小时内最多触发两次,否则用户会形成‘狼来了’的心理屏蔽,把整个App的通知都关掉,那时候你连弱提醒都发不出去了。
2. 提醒发出去用户没行动,怎么区分是没看到还是不想做?
我们上线了一个任务到期提醒,Push打开率只有8%,老板问我为什么,我第一反应是文案不行,改了五版标题都没什么起色。后来才意识到可能根本不是文案问题,而是提醒触达的人不对,或者用户看到了但觉得这事不急。可我要怎么证明到底是哪个环节出了问题?
区分方法是在提醒链路里埋两级埋点:第一级是‘触达确认’,记录Push是否成功下发到设备、站内信是否已读;第二级是‘行动确认’,记录用户点击提醒后是否在24小时内完成了任务动作。如果触达率低但已读率高,问题在渠道选择,换渠道或调整发送时段;
如果已读率高但行动转化率低,问题在提醒内容和用户动机,要么任务本身优先级不够,要么文案没讲清楚‘不做会怎样’。我个人经验是,行动转化率低于15%时,先别改文案,先去访谈5个已读未行动的用户,大概率会发现是任务本身的时间要求不明确,或者用户根本不认可这个任务的优先级。
3. 提前提醒到底提前多久发才合理,有没有可参考的时间设置逻辑?
我做任务提醒的时候最头疼的就是定时间。提前太早用户说记不住,提前太晚又来不及做,团队里每个人拍脑袋定的时间都不一样。我看有的产品提前一天发,有的提前一小时发,到底有没有一个能说服人的判断依据?
提前量不应该拍脑袋,而是从‘用户完成任务需要多久’反推。具体做法是:先统计该类型任务的历史完成时长中位数,比如报销审批平均需要2小时,那提前提醒至少要给用户留出这个时间窗口,再乘以1.5倍缓冲,也就是提前3小时。
但这只是最低要求,还要叠加‘用户看到提醒的时间习惯’,如果目标用户习惯早上处理事务性工作,那就把提醒集中在上午9点到10点之间触发,而不是机械地按倒计时推送。
另外一个容易忽略的点是:首次提醒和二次催办的间隔不能太短也不能太长,我的经验值是首次提醒后如果未行动,间隔设为任务剩余时间的1/3再触发第二次,这样既不会让用户觉得被催命,也不会等到最后一刻才想起来。
4. 提醒功能上线后,用什么指标判断它到底有没有效果?
我们花了两周做了个任务提醒功能,上线一个月后日活没什么变化,老板问我这个功能到底有没有用,我拿不出数据。我不想只说‘用户反馈还行’这种虚的,但又不知道怎么把提醒的价值量化出来,总不能只看Push点击率吧?
只看点击率是不够的,它只能说明提醒被注意到了,不能说明任务被完成了。我一般看三层指标:第一层是过程指标,包括提醒触达率、打开率、点击率,用来判断提醒有没有成功送到用户面前;
第二层是结果指标,也就是提醒后24小时内的任务完成率,这个才是核心,通常的做法是跟没有触发提醒的对照组做A/B对比,看完成率差值;第三层是负面指标,包括通知关闭率、卸载率和投诉量,如果提醒带来了完成率提升但通知关闭率也同步飙升,说明你在透支用户耐心,长期看是亏的。
我的判断口径是:结果指标提升且负面指标没有显著恶化,才算这个提醒功能真正有效。如果拿不到A/B数据,退而求其次看‘提醒触达用户的完成率’和‘未触达用户的完成率’之间的差值,虽然不如实验严谨,但至少能给出一个方向性判断。
核心关键词
文章包含AI辅助创作:提前提醒管理指南:产品经理如何做好任务提醒,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394877
