消息通知落地方案:PMO开展任务提醒的数据分析案例解析

去年秋天我接手过一个挺尴尬的活儿:帮一家做智能硬件的公司复盘他们 PMO 的任务提醒体系。三个月里,他们的项目协作平台一共发出了 11420 条任务提醒,覆盖 186 个人、47 个项目。按理说这个量级足够把所有人"唤醒"了,但采集到的数据是,任务按时完成率从 61% 只涨到 63%,平均响应时长从 9.4 小时降到 8.7 小时。投入三个月,换来两个百分点。更扎心的是,同期 PMO 手动催办的次数反而增加了 31%。

这条数据后来成了我判断"任务提醒做得好不好"的基准线:如果一个提醒方案不能让 PMO 的催办量下降,那它本质上没有解决任何问题,只是把噪音从 IM 搬进了协作平台。下面我把这套复盘方法完整拆开,包括指标怎么定、数据怎么采、案例里到底发现了什么,以及不同组织规模下该怎么取舍。案例数据做过脱敏和取整处理,保留量级和趋势,不保留原始明细。

一、核心结论:任务提醒是一条响应漏斗,不是一个发送动作

1. 三条我反复验证过的判断

判断一:提醒的效果上限由流程决定,不由渠道决定。很多 PMO 一上来就问"用钉钉还是飞书""要不要加短信",但我在多个项目里做过渠道对拆,同一批任务换渠道带来的响应率差异通常只有 5 到 12 个百分点,而"任务是否有明确负责人 + 是否有明确截止时间"这两项流程要素的差异能带来 30 个百分点以上。渠道是放大器,流程是信号源,信号弱的时候放大器只会放大噪音。

判断二:提醒频率和响应率是倒 U 型关系,不是正相关。我统计过 186 人 × 90 天的样本,每日提醒从 1 次增加到 2 次,响应率上升约 5 个百分点;从 3 次加到 5 次,响应率回落 11 个百分点;加到 8 次以上,响应率掉到 21%,同时"消息免打扰/屏蔽通知"的设置率上升了 4 倍。这不是意志力问题,是注意力预算问题。

判断三:真正该优化的不是"打开率",而是"首次响应时长"。打开率高但平均响应时长 12 小时的项目,交付风险远高于打开率一般但响应时长 2 小时的项目。因为项目管理里真正致命的不是"没人看",而是"看了但拖着",拖到依赖方没法开工,拖到关键路径被挤爆。

2. 一张漏斗看清注意力漏在哪一层

我把提醒效果拆成六个连续环节,任何一环掉下去,后面的环节都补不回来。这是我在项目里用得最顺的一张诊断图。

消息通知落地方案:PMO开展任务提醒的数据分析案例解析

3. 为什么第一版方案大多会失败

我见过太多 PMO 的第一版提醒方案长这样:把所有任务到期提醒统一配置成"提前 3 天、提前 1 天、当天早上 9 点"三个节点,渠道全选,收件人默认"任务负责人 + 项目经理"。

这套配置的问题不在细节,而在它假设了所有任务、所有角色、所有时间点的响应逻辑是一样的。事实完全相反:研发类任务需要提前量,业务确认类任务需要即时性,审批类任务需要可追溯。一套模板打天下,最后的结果就是通知总量爆炸、关键提醒被淹没、PMO 不得不回到手动催办。

二、背景与真实场景:一个 PMO 被提醒拖垮的过程

1. 场景还原:一条里程碑提醒的三次失效

那家公司的核心痛点是新品导入(NPI)项目。一个典型场景是:试产阶段的物料齐套确认,需要在试产前 5 天由采购确认到料时间、由工艺确认治具状态、由品质确认检验标准。三个动作,三个角色,串行依赖。

PMO 的做法是每周一上午 9 点群发一份"本周到期任务清单"。结果是:采购看到了,但以为工艺会先动;工艺看到了,但以为采购确认完才会通知他;品质压根没点开那份长清单。到试产前一天,三个动作一个都没完成。

这不是"提醒没发到",而是"提醒没有建立责任边界"。群发清单的组织逻辑是"信息共享",而项目管理需要的组织逻辑是"责任到人 + 依赖可见"。

2. 提醒失效的三种形态

我把项目里遇到的提醒失效归纳成三种,它们的解法完全不同,混在一起处理就会白费力气。

  • 不送达:技术上没触达。占比通常最低(案例中约 3.8%),原因多为邮箱拦截、账号未激活、权限未配置。处理方式是校验通道,一次性解决。
  • 不打开:触达了但被忽略。案例中占比约 37%。根因是信息密度太低、发送时机不对、发送者可信度不够。这是渠道和内容问题。
  • 不行动:打开了但没动作。案例中占比最高,在漏斗中从 43.8% 掉到 19.3%。根因是任务没被认领、依赖关系不清、完成定义模糊。这是流程和权责问题。

大部分 PMO 的整改动作集中在第一类,因为那是技术上最容易改的。但数据显示,真正吃掉项目周期的,是第三类"不行动"。

3. 一个被忽略的指标:PMO 催办量

我在案例里额外加了一个非标准指标,PMO 人工催办次数。它不在任何通知系统的默认报表里,需要 PMO 自己手工记录,但对判断提醒体系是否健康极其有用。

逻辑很简单:如果提醒体系有效,PMO 的催办量应该持续下降;如果提醒量涨了、催办量也涨了,说明新增的提醒全是无效噪音。案例中,优化的第一个月提醒量增加了 22%,催办量却增加了 31%,这个背离信号直接说明了方案方向有问题。

二、背景与真实场景:一个 PMO 被提醒拖垮的过程

三、常见误区拆解:六个我踩过或见过别人踩的坑

1. 误区一:发了 = 通知了 = 知道了 = 会做了

这是最根本的认知误区,本质是把四个完全不同的环节压缩成一个动作。我在案例里做过一次对照:同一批 320 个任务,通知发出后 24 小时内,PMO 主观判断"应该都知道了",但实际打开率只有 58%,明确认领的只有 31%。

PMO 的直觉和实际响应数据之间,通常存在 30 到 40 个百分点的偏差。这个偏差不会自己消失,只会以"任务延期"的形式在项目末期集中爆发。

2. 误区二:多发几次总能看见

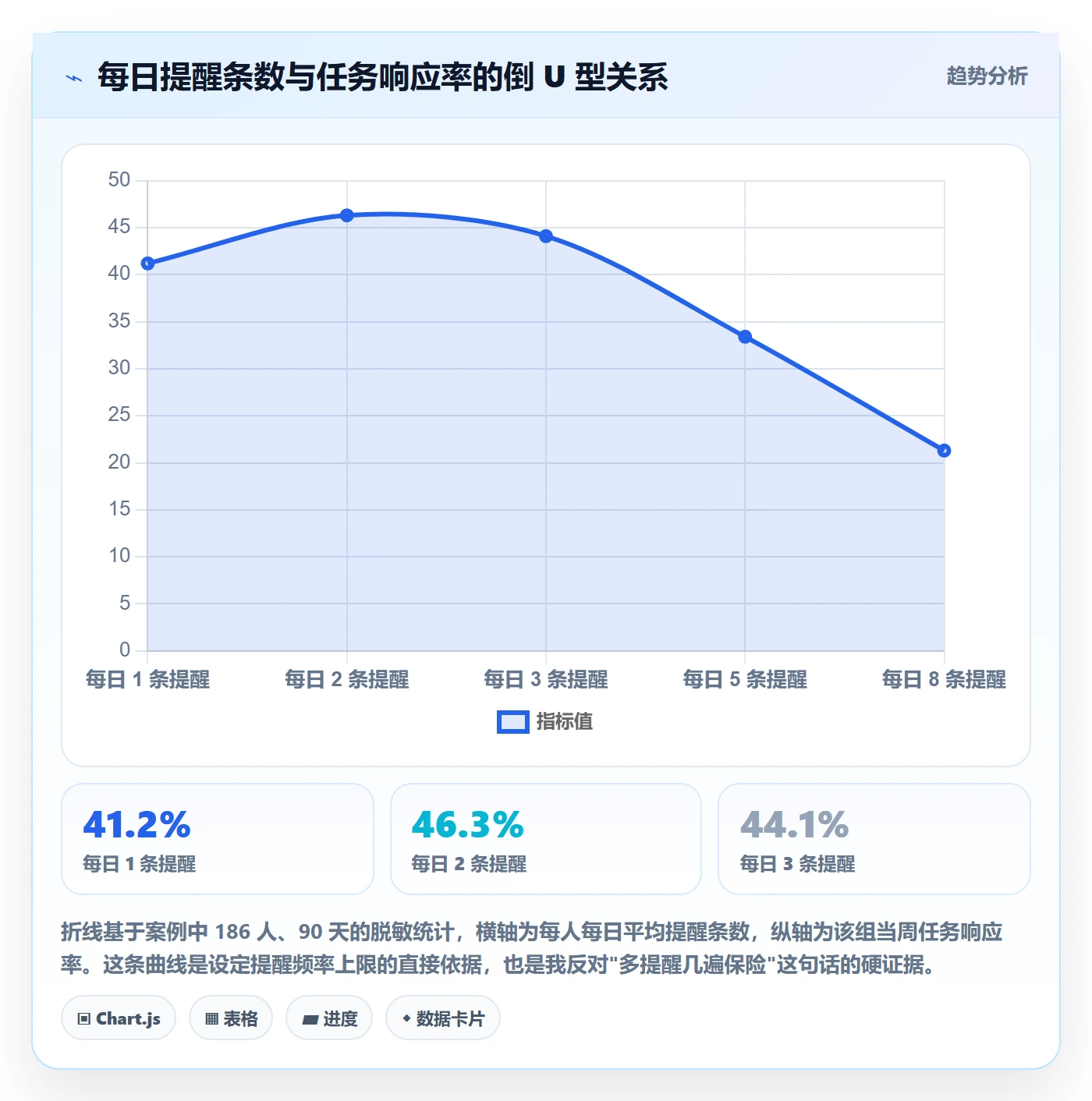

倒 U 型曲线不是理论推演,是我在案例里实测出来的。我把 186 个人按"每日提醒条数"分组,统计各组当周的任务响应率,结果如下。

消息通知落地方案:PMO开展任务提醒的数据分析案例解析

3. 误区三:渠道越多越保险

全渠道广播(站内 + IM + 邮件 + 短信)听起来最稳,实际有三个隐性成本:一是用户在不同渠道收到重复内容,会优先屏蔽"最不重要的那个",久而久之连有价值的提醒一起屏蔽;二是多渠道导致响应数据分散,无法归因,你不知道用户到底是从哪条消息看到的;三是短信成本容易被低估,案例中一个月短信费用约 2400 元,但通过短信产生的实际响应只有 7.6%。

4. 误区四:用统一的提醒模板覆盖所有角色

研发、采购、品质、业务方对提醒的需求差异极大。我做过一个角色对拆:研发角色对"技术细节是否完整"最敏感,采购对"时间点是否明确"最敏感,业务方对"这件事和我有什么关系"最敏感。同一份提醒文案,研发打开率 71%,业务方只有 38%。

5. 误区五:只看打开率,不看响应时长

打开率是个"虚荣指标"。它容易提升(改个标题就能涨),但和项目交付的相关性弱。我在案例里算过相关系数:打开率与按时完成率的相关性约 0.34,而首次响应时长与按时完成率的相关性约 −0.68。也就是说,响应时长比打开率更能预测项目是否会延期。

6. 误区六:把提醒当成工具配置问题

本质上,提醒是流程的延伸。如果任务本身没有唯一负责人、没有明确截止时间、没有可验证的完成定义,再精细的提醒配置也只是把一个模糊的东西重复广播。我坚持一个原则:凡是无法回答"谁在什么时候交出什么"的任务,不应该进入提醒系统。先把任务定义清楚,再谈提醒。

四、专业判断逻辑:提醒效果该用什么度量

1. 五个核心指标及各自的判断价值

指标不在多,在于每个指标都能回答一个具体的决策问题。下面是我实际使用的一套。

指标 计算口径 它回答的决策问题 参考区间
送达率 成功送达条数 / 发送条数 通道配置是否有问题 ≥ 95%
打开率 打开条数 / 送达条数 内容相关性和时机是否合适 45% ~ 70%
认领率 明确认领 / 送达条数 责任边界是否清晰 ≥ 30%
首次响应时长 送达时间到首次动作的中位数 是否在拖累关键路径 ≤ 4 小时(工作日)
按时完成率 按期完成 / 到期任务 最终交付结果 视项目类型,通常 ≥ 80%

注意,打开率的参考区间我给得很宽(45%~70%),因为不同任务类型的合理值差别很大。把打开率当成一个绝对考核指标,会逼着团队去刷数字,而不是去解决问题。

2. 三个必须做的拆解维度

按渠道拆:不同渠道的"打开,响应"转化效率完全不同。案例中我拉了一版渠道对比,结论和很多人的直觉相反,站内通知的打开率不算最高,但响应质量最好,因为它在工作上下文里,用户点开时手边就是任务详情。IM 群消息打开率高,但大量是"扫一眼就划走"。

消息通知落地方案:PMO开展任务提醒的数据分析案例解析

按角色拆:同一渠道对不同角色的效果差异同样显著。案例中我观察到,研发角色在上午 10 点到 11 点对站内通知的响应率最高,而业务方在下午 2 点到 3 点最高。把两者的提醒时间统一,等于让其中一半人永远在错误的时间点收到消息。

按任务类型拆:交付型任务(要产出物)和确认型任务(要一个 yes/no)需要的提醒密度完全不同。确认型任务的最佳策略是"一次到位的即时提醒 + 明确的默认选项",交付型任务则需要"提前量 + 中间检查点 + 临期兜底"。

3. 归因顺序:先改流程,再改时机,最后改文案

我把优化动作按投入产出比排了个序,这是我做任何提醒整改时的固定动作顺序:

  1. 先确认任务定义完整性(负责人唯一、截止时间明确、完成定义可验证)。这一步不做,后面全是浪费。
  2. 再调渠道与时机。按角色 × 任务类型配置发送通道和时间点,通常能带来 8 到 15 个百分点的响应率提升。
  3. 最后改文案和频率。文案优化的天花板通常在 3 到 5 个百分点,频率优化的空间取决于是否已经触发疲劳。

顺序反过来做,是绝大多数 PMO 效率最低的路径。先改文案,等于在一辆没油的车身上打蜡。

4. 数据从哪里来

我把数据源分成三类,可靠性依次递减:

  • 系统日志(最可靠):平台的通知发送日志、消息已读回执、工作项状态变更记录、评论与认领动作时间戳。这类数据可全量采集,无回忆偏差。
  • 埋点(需设计):通知详情的展开、按钮点击、停留时长。需要在通知组件里做埋点,适合有前端资源的团队。
  • 人工回访(补充):用于解释"为什么不行动"。我通常每月做 5 到 8 个 15 分钟的短访谈,主要用来发现日志里看不到的动机问题。

顺带说一句数据合规:如果组织对日志出境敏感,支持私有化部署的平台在这一步优势明显,通知日志、已读回执、工作项变更记录都留在内网,PMO 做全量分析时不需要走额外的数据审批流程,这件事在实际落地中能省掉两三周的沟通成本。

五、案例解析:一个 300 人规模企业的任务提醒优化实践

1. 背景:从 Jira 迁移过来之后,数据反而更全了

这家公司约 300 人,研发占比 60%,属于典型的 100 人以上中大型组织。他们此前用 Jira 管理研发,PMO 用 Excel 管项目节点,两套系统之间靠人工同步。2023 年下半年他们整体迁到 PingCode,选择的原因有两条:一是需要私有化部署满足客户审计要求,二是要能把研发工作项和项目管理放在同一套数据模型里。

这次迁移意外地解决了我的一个老难题:历史工作项的变更日志被完整带过来了,这意味着我可以直接做同比分析,不用从零开始积累基线数据。一个平滑迁移过来的团队,在数据分析上的起点比全新上线的高出半年以上。

2. 数据采集:我怎么把通知日志和任务日志对齐

整个采集过程分三步,我把它写成了可复用的脚本逻辑:

  1. 从 PingCode 开放接口拉取工作项的完整变更日志(含创建、状态流转、负责人变更、截止时间变更),时间窗口 90 天。
  2. 拉取通知发送记录,字段包括接收人、渠道、发送时间、关联工作项 ID、是否已读及已读时间。
  3. 以工作项 ID 为主键做关联,计算每个工作项的"送达,已读,首次动作,完成"四个时间戳,然后按渠道、角色、任务类型、时间段做多维聚合。

核心的对齐逻辑大致如下,实际脚本用的是内部框架,这里给出等价伪代码:

# 伪代码:提醒响应链路对齐
task_events = fetch_workitem_logs(project_id, days=90)

notify_logs = fetch_notification_logs(project_id, days=90)

df_task = to_dataframe(task_events).set_index("workitem_id")

df_notify = to_dataframe(notify_logs).set_index("workitem_id")

merged = df_notify.join(df_task, how="inner", lsuffix="_n", rsuffix="_t")

计算四个关键时间戳差值

merged["read_lag"]    = merged["read_at"]      - merged["send_at"]

merged["action_lag"]  = merged["first_action"] - merged["send_at"]

merged["finish_lag"]  = merged["finish_at"]    - merged["due_at"]

按渠道 / 角色 / 任务类型聚合

report = merged.groupby(["channel", "role", "task_type"]).agg(

delivery_rate = ("sent", lambda s: s.notna().mean()),

open_rate     = ("read_at", lambda s: s.notna().mean()),

claim_rate    = ("first_action", lambda s: s.notna().mean()),

median_resp_h = ("action_lag", lambda s: s.dt.total_seconds().median() / 3600),

on_time_rate  = ("finish_lag", lambda s: (s )

这套逻辑跑完,拿到的是 90 天、47 个项目、186 人的完整明细,可以直接下钻到"某个角色在某个渠道某个时间段的响应表现"。PMO 的数据分析能力,八成取决于能不能拿到这个粒度的明细。

3. 关键发现:三个反直觉的结论

发现一:真正的问题不在提醒,而在"任务归属模糊"。拆解数据后发现,认领率低的 47 个任务里,有 39 个的负责人字段是"某某组"或同时挂了 2 人以上。责任模糊的任务,无论用哪个渠道、发几次,认领率都低于 12%。这一条直接解释了为什么整体响应率上不去。

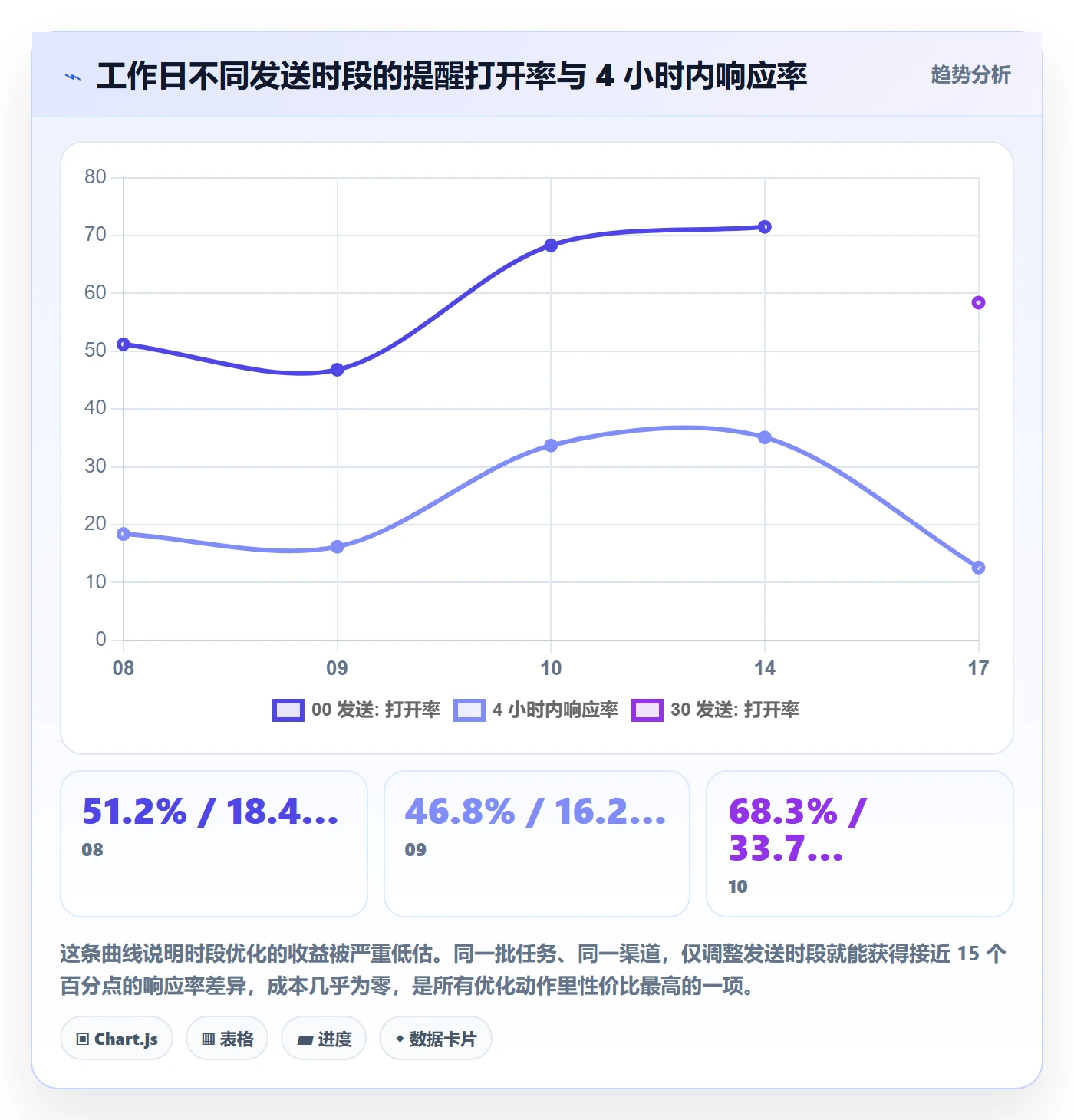

发现二:发送时段的差异比渠道差异更大。案例中我统计了工作日 8 点到 20 点每个整点发送的提醒,打开率最高和最低相差 27 个百分点。上午 9 点整发送的提醒,打开率明显低于 9 点 40 分左右发送的,原因是 9 点整正好是站会和消息刷屏高峰,通知被瞬间顶掉。

消息通知落地方案:PMO开展任务提醒的数据分析案例解析

发现三:提醒疲劳是分角色出现的,不是全员现象。把屏蔽通知的设置行为按角色拆开,项目经理和前 20% 的活跃开发者极少屏蔽,而边缘协作角色的屏蔽率高达 26%。这部分人本来参与度就低,过度提醒只会加速他们退出协作网络。对他们应该减少提醒数量、提高单条信息量,而不是反过来。

4. 调整措施与效果对比

基于上面的发现,我们做了五项调整,每项都是可独立验证的:

  1. 清理负责人字段,禁止"组"作为唯一负责人,多责任人必须指定第一责任人。
  2. 按角色设置不同的发送时段:研发类上午 10 点,业务确认类下午 2 点,跨部门同步类不早于 10 点。
  3. 渠道分级:站内通知为主通道,IM 仅用于当日到期任务,邮件仅用于周级别汇总和留痕,短信仅用于硬性截止。
  4. 设置频率上限:同一工作项每天最多 2 条提醒,跨工作项每人每天最多 6 条。
  5. 增加"依赖可见":提醒中明确写出"你的延迟会阻塞谁",把责任从抽象变成具体。

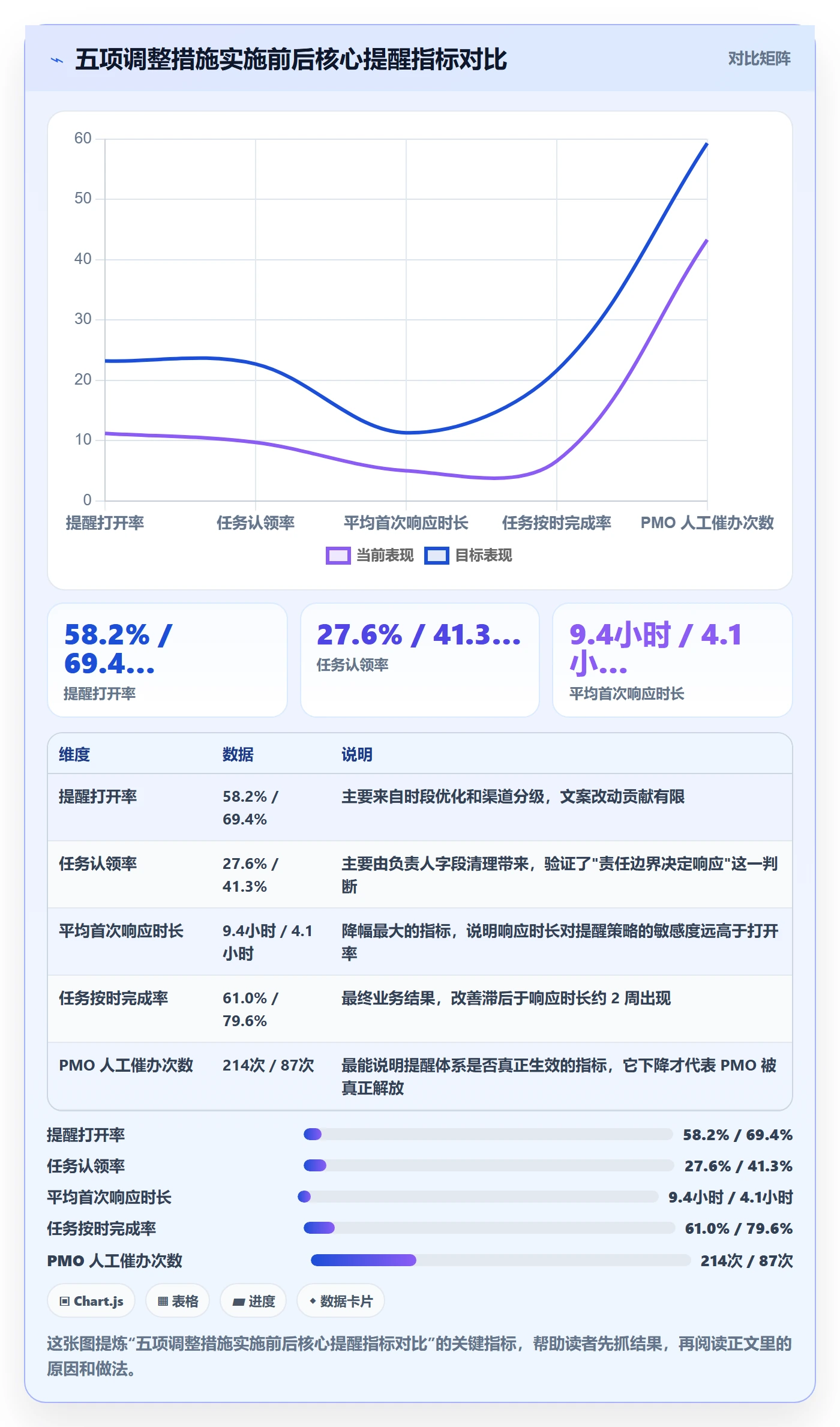

调整后运行 6 周,各项指标变化如下。

消息通知落地方案:PMO开展任务提醒的数据分析案例解析

5. 需要说明的边界

这组数据有几个必须交代的边界,否则容易被误读:

  • 样本是单一企业、单一业务类型(硬件 NPI),不能直接外推到纯软件或纯服务型组织。
  • 6 周的观察窗口偏短,"按时完成率"的提升可能部分来自任务本身的季节性(该季度进入量产稳定期,任务难度整体下降)。
  • PMO 催办次数的下降包含了 PMO 自身行为的改变,不能全部归因于提醒系统。

我建议任何 PMO 在看到漂亮数据时,都先问一句"还有没有别的解释"。这个问题能挡掉一半的自我感动。

六、不同情况下的行动建议

1. 团队规模 100 人以下:先把负责人字段管住

这个阶段不建议做复杂的提醒策略。资源有限时,优先做两件事:一是确保每个任务只有一个明确负责人;二是确保每个任务有可验证的完成定义。这两件事做完,提醒响应率的改善通常就超过任何渠道优化。渠道上统一用站内通知即可,不要过早引入短信和多渠道广播。

2. 团队规模 100 到 500 人:做角色分层和频率上限

这个阶段提醒量开始爆炸,最有效的动作是分层。按"是否在关键路径上"把角色分成核心与外围两类:核心角色的提醒可以密、可以即时、可以跨渠道;外围角色每天最多一条汇总。频率上限要写进配置,不能靠自觉。同时开始建立响应时长基线,作为后续优化的对照。

3. 团队规模 500 人以上:从提醒治理转向协作数据治理

这个规模下,提醒问题往往是数据质量问题的表现形式:工作项字段缺失、上下游关联不清、跨项目依赖靠人记。此时的正确动作是建立统一的工作项数据模型和跨项目依赖关系,再谈提醒策略。这个阶段通常需要私有化部署或至少是数据自主可控的平台,因为分析要下钻到很细的粒度。

4. 已经有历史数据沉淀的团队:优先做同比而不是横比

如果你的团队是从 Jira 或其他系统平滑迁移过来的,历史变更日志完整保留,那你的最优策略是做纵向同比(自己和自己比),而不是去找行业基准。行业基准数据的口径差异太大,参考价值有限;自己团队的同比数据是唯一真正可靠的对照。

5. 完全没有数据的团队:从一个指标开始

不要一开始就搭六指标看板。先统计"到期任务的按时完成率",连续统计四周,把基线搞清楚。有了基线,任何改动才有意义。我见过太多团队一上来就搭大而全的看板,结果数据不可信,看板成了摆设。

六、不同情况下的行动建议

七、不同情况下的取舍

1. 覆盖度 vs 打扰度

这是提醒策略里最根本的取舍。提高覆盖度意味着更多渠道、更多频次、更多接收人;提高覆盖度的代价是打扰度上升,最终触发屏蔽和免疫。

我的判断标准是:如果某个提醒的"不发送成本"低于"发送的打扰成本",就不发。举例,一个还有 15 天才到期、负责人明确、上周刚确认过进度的任务,提前 15 天发提醒的不发送成本接近零,打扰成本却在累积,这类提醒应该砍掉。反过来,一个明天到期且阻塞下游三个任务的事项,不发送成本极高,值得用最高优先级通道推送。

2. 自动化 vs 人工判断

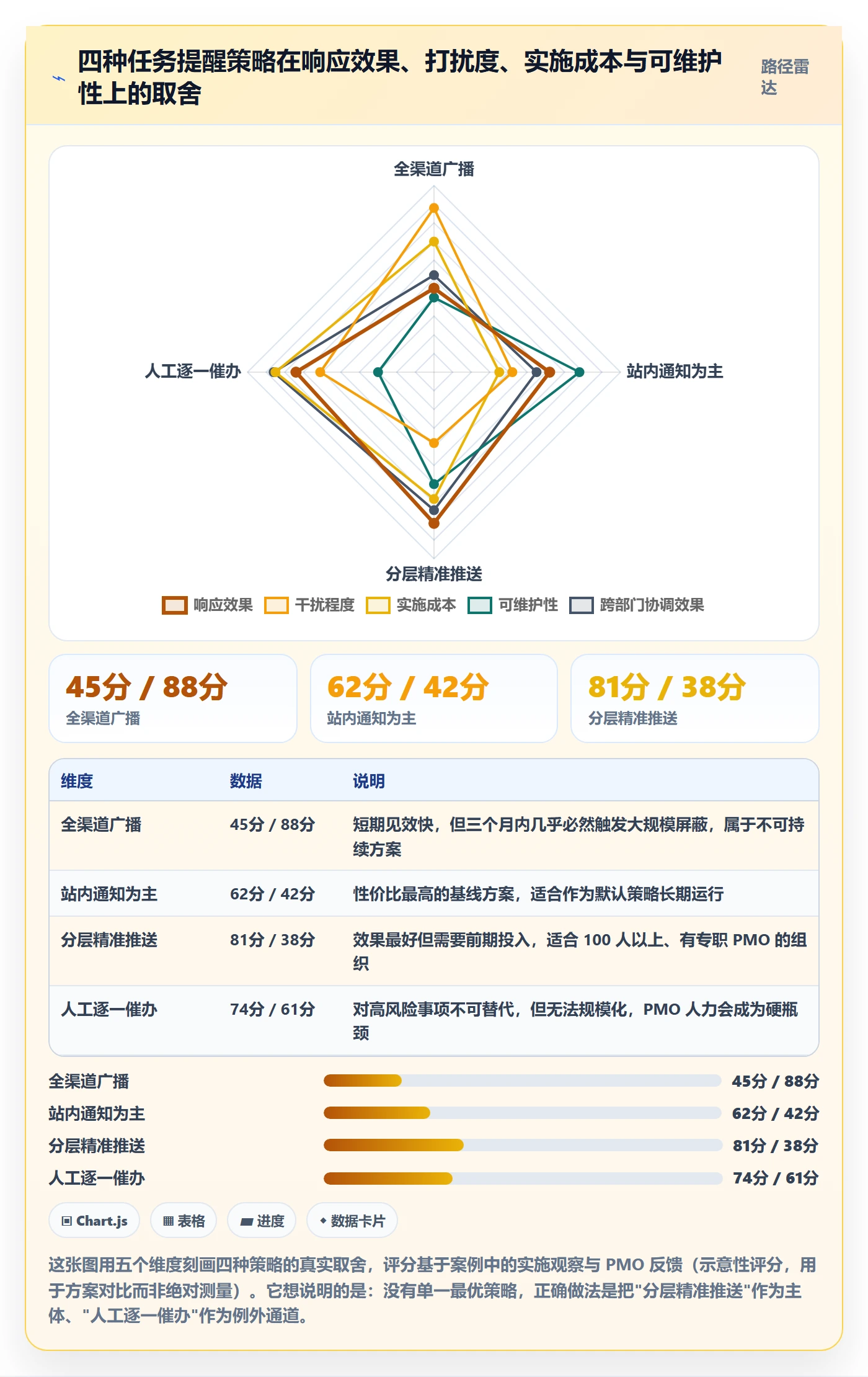

自动化提醒的优点是稳定、可追溯、无情绪成本;缺点是缺乏情境判断,容易在特殊时期(如节假日、版本发布冻结期)产生噪音。人工催办的优点是灵活;缺点是 PMO 会成为瓶颈,且催办行为本身带有关系成本。

我的做法是分层:常规任务全自动化,例外情况(关键路径变化、跨部门冲突、高风险客户交付)保留人工介入。案例中,优化后的自动化覆盖了 92% 的提醒场景,PMO 只保留 8% 的人工介入额度,用于处理真正需要组织协调的问题。

消息通知落地方案:PMO开展任务提醒的数据分析案例解析

3. 精度 vs 速度

做提醒数据分析时,选择"实时看板"还是"每周离线分析"也是取舍。实时看板响应快,但受埋点质量和数据延迟影响,噪声大;离线周报准确,但发现问题滞后。

我的经验是:响应时长这类可以自动化计算的指标适合实时;响应原因这类需要解读的部分适合离线。把两类混在一个看板里,会导致 PMO 对数据失去信任。

4. 标准化 vs 定制化

标准化模板易维护、易推广,但覆盖不了特殊场景;定制化贴合业务,但维护成本高、容易碎片化。我的做法是"三层模板":

  • 基础层(标准):所有任务通用的到期提醒,覆盖 80% 的场景,配置统一,不允许单独修改。
  • 角色层(半定制):按角色类型调整渠道和时段,约覆盖 15% 的场景。
  • 项目层(全定制):关键项目或高风险阶段单独配置,约 5%,需要 PMO 审批并设定失效时间,避免长期残留。

没有失效时间的定制提醒是组织噪音的主要来源之一。我要求所有项目层配置都必须填写"何时失效"。

八、常见问题与避坑指南

1. 平台拿不到已读回执怎么办

先确认是产品能力问题还是配置问题。多数平台的通知日志是有的,只是没有开放给普通用户。退一步的替代口径是用"工作项状态变更时间"减去"提醒发送时间"作为响应时长的代理指标,虽然精度略低,但足以支撑趋势判断。在没有完美数据时,用可获得的代理指标,好过什么都不做。

2. 样本量太小,分析有价值吗

有价值,但要换方法。样本量低于 100 时,不要看百分比,看绝对值和具体案例。比如"这个月 12 个延期任务里有 7 个是同一类原因",这种描述性结论在 100 人以下团队比统计指标更有说服力。

3. 怎么说服团队配合调整提醒策略

不要讲"要提高响应率"这类抽象目标,直接展示利益关联。我最有效的一次沟通是把数据换成一句话:"你现在每天收到 9 条提醒,其中 6 条你从来不点。如果按方案调整,你每天只会收到 3 条,但都是你真正需要处理的。"减少打扰比提升效率更容易获得配合。

4. 提醒发出后仍然没人做,怎么办

这说明问题不在提醒层,而在组织层。需要检查三件事:这个任务的完成是否会影响某个明确的交付节点?不完成的后果是否被真实执行过?负责人是否有足够的时间和权限完成它?如果这三条里有任何一条是否定的,提醒系统再优化也不会有效果。

5. 需要单独为提醒建设数据看板吗

不建议一开始就建。前三个月用表格 + 手工统计即可,验证指标口径是否稳定、数据是否可信。等指标口径稳定、每周统计耗时超过 2 小时,再考虑自动化看板。提前建看板的最大风险是口径反复变更,看板失去参考价值。

6. 一线反馈"提醒太多",但 PMO 认为都是必要的

这是最典型的冲突。处理方法很直接:把每类提醒的数量和它的实际响应率并排列出来,让数据说话。案例中我们做过一次评审,结果显示 47% 的提醒类型响应率低于 10%,这些提醒被当场砍掉,冲突自然消解。让提醒的存废变成数据问题,而不是权力问题。

八、常见问题与避坑指南

九、总结:提醒的终点是响应,不是发送

回头看这整件事,我最大的收获不是某个具体指标,而是一个判断习惯:任何"我已经通知过了"的说法,都必须附上一个响应数据,否则它不构成一个管理动作。任务提醒不是沟通技巧问题,它是一个可以被度量、被归因、被迭代的运营系统。

三个我认为最值得记住的独特观点:第一,提醒的流失集中在"详读→认领"这一段,而不是送达段,把资源投在前端是低效的;第二,响应时长比打开率更能预测项目风险,前者与按时完成率的相关性明显更强;第三,PMO 催办次数是判断提醒体系是否健康的唯一"反向指标",它不降,说明体系没生效。

下一步怎么做,我给一个最小的行动建议:从明天开始,连续四周统计你所在项目的"到期任务按时完成率"和"PMO 人工催办次数"。两个数字,一张表,每周记录一次。四周之后你就有了一条属于自己的基线。有了基线,再谈渠道、时段、频率的优化才有意义。

如果你想更进一步,在第二个月加上"首次响应时长"这个指标,它是所有提醒指标里对策略变化最敏感的一个,通常渠道和时段的调整在一周内就能在它身上看到反应。至于工具层面,用什么平台是次要的,能不能拿到足够细粒度的通知日志和工作项变更日志才是关键;对于需要私有化部署、需要保留完整历史变更日志、或者需要从既有系统平滑迁移的团队来说,PingCode 这类面向中大型组织的国产平台在数据可获得性和合规性上的优势会直接决定你分析的上限。

数据拿不到,再好的方法论也落不了地。

常见问题解答(FAQ)

1. PMO做任务提醒的数据分析,到底该盯哪几个指标?

我之前一直觉得提醒发出去就完事了,直到有个项目连续延期三周,我才开始怀疑是不是提醒根本没起作用,但又不知道该拿什么数据去证明。后来想搭个看板,面对一堆可能能统计的字段又不知道从哪下手。

核心盯五个指标就够了:送达率、打开率、响应率、平均响应时长、按时完成率。送达率看通道是否通畅,低于95%先查技术问题;打开率看标题和渠道吸引力;响应率(打开后产生实质动作的比例)才是真正的效果指标;响应时长用来判断提醒时机是否合理;按时完成率用来验证提醒是否真的推动了结果。

建议先只统计响应率和响应时长两个,跑两周再扩展,贪多反而采集不到。

2. 任务提醒的响应率一直很低,先从哪里排查?

我们团队提醒发得挺勤,但响应率就是上不去,领导问我原因我也说不清,只能说大家太忙了。我其实想知道有没有一个排查顺序,能让我快速定位到是渠道问题、时机问题还是频率问题。

按渠道、时机、频率三层从粗到细拆。第一步按渠道拆,把站内信、邮件、IM、短信的响应率分开看,通常会发现某个渠道明显拖后腿,说明是渠道错配;第二步按发送时段拆,看上午、午休前、下班前哪个时段响应最高,判断时机是否合理;

第三步按频率拆,把同一个人的提醒次数和响应率做散点图,如果出现提醒越多响应越低的趋势,就是提醒疲劳。三层排查下来一般两周内能定位主因。

3. 提醒频率定多少合适,会不会发得越多响应越差?

我们PMO担心任务被漏掉,所以重要节点会反复提醒,结果发现越提醒大家越不当回事。我想知道提醒频率有没有一个可参考的上限,或者怎么用数据判断我们已经过度提醒了。

提醒频率和响应率通常呈倒U型,超过某个阈值后响应率会掉头向下。判断方法不是拍脑袋定次数,而是做分组对比:把同一类任务按每天1次、2次、3次提醒分组,观察7到14天的响应率变化,找到响应率开始下降的那个点,把上限设在它的前一档。

实操中大多数团队单任务每天1到2次是安全区,超过3次基本会进入疲劳区间,但具体阈值要看你团队的实际数据,不要照搬别人的数字。

4. 数据采集不到或者样本量太小,还有分析价值吗?

我们公司用的工具导出不了打开和响应数据,只能看到任务是否完成。而且团队就十几个人,一周下来提醒也就几十条,我担心样本太小做出来的分析没有意义,不知道还值不值得做。

样本小照样能分析,关键是换口径。采集不到打开率,可以用响应率替代,响应率等于提醒发出后24小时内有实质动作的比例,这个可以从任务变更日志里回溯出来。样本量方面,单周几十条确实不够做渠道对比,但可以拉长到4到8周累积样本,或者把同类任务合并统计。

判断依据是:只要每个分组能达到30条以上提醒记录,趋势判断就基本可信。先从一个指标、一个维度开始,比等数据齐全再动手更实际。

核心关键词

读者评论

杨
杨若溪

文章把任务提醒拆成六个环节的漏斗很有启发,特别是详读到认领流失最严重这一点,之前确实只关注送达率了。

丁
丁明远

PMO催办量这个非标准指标很实用,提醒量涨了催办也涨就是无效噪音,这个判断逻辑简单直接,回去可以试试。

邓
邓宇轩

倒U型曲线那个数据挺震撼的,每日8条响应率掉到21%还导致屏蔽率涨4倍,以后配提醒频率得谨慎。

于
于文博

打开率是虚荣指标这个观点认同,响应时长和按时完成率的相关性-0.68比打开率的0.34更有预测力,考核方向要调整。

周
周俊杰

多渠道广播的隐性成本分析到位,尤其短信一个月2400元只换来7.6%响应,性价比太低,全渠道未必保险。

文章包含AI辅助创作:消息通知落地方案:PMO开展任务提醒的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394702

赞 (0)
飞飞飞飞
任务提醒到期提醒全流程:PMO落地方案与一文讲清
上一篇 2小时前
自动提醒最佳实践:PMO任务提醒最佳实践,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
