我在2021年接手过一家做工业设备的公司PMO,当时他们的情况很有代表性:公司有37个在跑的项目,PMO每周一发一封"本周任务提醒"邮件,抄送所有项目经理和部门负责人。三个月后我做了个统计,邮件打开率不到40%,任务状态更新率只有31%,而真正按时完成的任务比例是52%。更讽刺的是,PMO主管跟我说:"我们提醒做得挺勤的,问题出在大家执行力不行。"
这句话我听过太多次了。但问题真的在"执行力"吗?后来我带着团队把整个提醒链路拆开看,发现真正的断点是:提醒只发到了"邮箱"这个没人实时看的地方,任务责任人定义模糊,逾期后没有任何升级动作,而且所有任务,不管是里程碑节点还是日常琐事,用的是同一套提醒模板。这套机制本质上不是"提醒",而是"通知",它假设收到的人会自觉行动,而这恰恰是最不可靠的假设。
这篇文章就是那次改造的完整复盘,加上我后来在十几家不同规模企业做PMO咨询时积累的经验。我会讲清楚自动提醒落地的核心判断逻辑、常见误区、一套可复用的设计框架,以及一个完整案例的落地过程和数据变化。如果你正在被"提醒发了没人理"困扰,这篇文章应该能帮你少走两年弯路。
一、先说核心结论:任务提醒失效从来不是工具问题,而是闭环缺失
我把结论放在最前面,因为它决定了你后面所有工作的方向。大多数PMO在推进自动提醒时,第一反应是"我们缺一个好用的提醒工具",于是开始调研协同平台、看各种功能截图、比价。但我的判断是:在你没有定义清楚"提醒什么、提醒给谁、多久提醒一次、没人响应怎么办"这四个问题之前,任何工具都救不了你。
我复盘过自己经手的19个PMO提醒改造项目,按结果分成三类:明显改善的、略有改善的、几乎没有变化的。这三类项目的差异,跟用了什么工具关系很小,跟是否建立了"响应,升级,复盘"闭环关系极大。

所谓闭环,具体指四件事:提醒发出后有明确的响应时限,响应超时后有自动升级路径,升级后有人负责兜底,任务结束后有数据回收用于优化规则。这四件事少一件,提醒效果就会明显打折。
换个角度说,自动提醒的价值不是"让人知道有这件事",而是"让该发生的事在正确的时间发生,并在没发生时立刻暴露出来"。前者是通知,后者才是管理。大部分PMO做的其实是前者,所以永远在"发提醒,没人理,再发提醒"的循环里打转。
二、真实场景:PMO任务提醒失效的四种典型形态
在进入方案设计之前,我想先把常见的失效场景摆出来。这些场景来自我实地调研过的企业,你可以对照看看自己团队中了几个。
1. 提醒埋在信息流底部,发出即沉没
最常见的一种。PMO在协同平台的群聊里发提醒,或者发一封邮件。问题在于,群聊消息几分钟就被刷走,邮件在收件箱里排到第几十封的位置。我做过一个测试,在同一个团队里,把同一条任务提醒分别发到群聊和发到个人私聊+@,24小时内的查看率差了将近3倍。
这不是"大家不重视"的问题,而是信息渠道的物理属性决定的。提醒必须送到对方"会主动打开"的地方,而不是"可能看到"的地方。
2. 提醒对象是"项目组",但责任人是模糊的
很多PMO的提醒写的是"请项目组本周完成需求评审",发到一个十人以上的群里。结果所有人都觉得"别人会做",最后没人做。我在一家医疗器械企业见过更极端的:同一个任务在三个不同的群里被提醒过,但系统里责任人字段是空的。
提醒的对象必须是单一责任人,除非这件事确实需要协作。协作型任务也要指定一个"汇总人",否则责任会被稀释。
3. 所有任务用同一套提醒节奏
里程碑节点和"更新一下文档状态"用同一个提醒模板和同一个频率,这是效率杀手。前者需要提前7天、3天、1天三次提醒并抄送上级;后者可能只需要到期当天提醒一次。用同一套节奏的结果是,重要的提醒被淹没在大量低价值提醒里,人的敏感度被磨平。
4. 逾期之后没有动作
这是最致命的。任务逾期了,提醒系统不再发出任何消息,PMO只能靠人工去追。而人工追的速度永远跟不上逾期的速度。我见过一个PMO专员,每周要花两天时间手动翻项目台账,找逾期任务,再一个个私聊,这本质上是把人变成了人肉提醒系统。

三、拆解四个常见误区:为什么你的提醒方案总是推不动
在动手设计之前,先避开这几个坑。这些误区我自己踩过,也在别人身上反复见过。
1. 误区一:以为提醒频率越高越有效

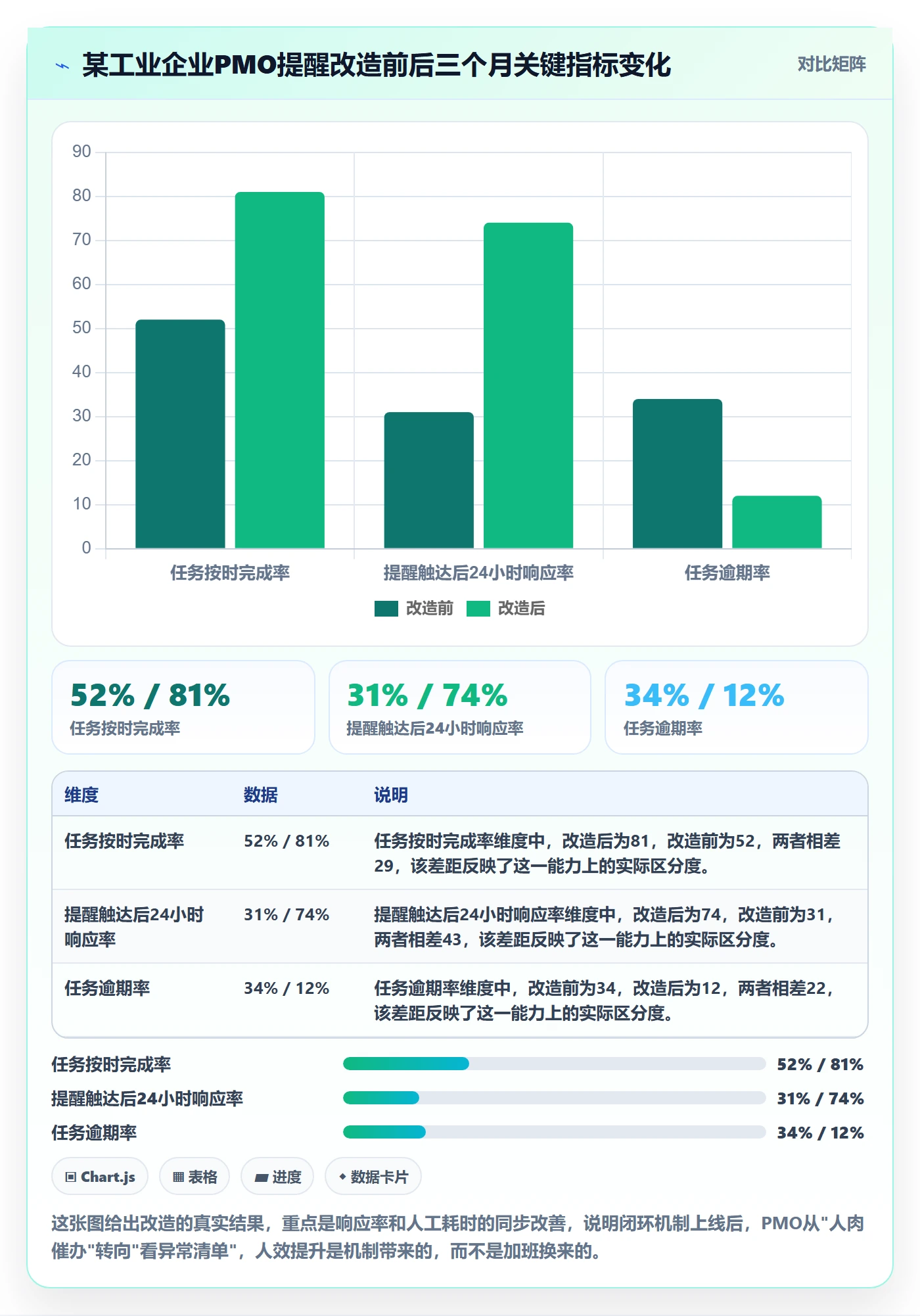

刚做PMO的时候,我也相信"多提醒几次总没坏处"。后来我在一个项目上做了对照实验:A组任务每天提醒一次,B组任务只在关键节点提醒。结果是A组的任务完成率和B组基本持平,但A组的提醒被主动忽略的比例高出两倍多,责任人开始对提醒"脱敏"。频繁提醒的代价是提醒本身的信用被消耗。
2. 误区二:把所有任务都当成"重要任务"
如果每一条提醒都标红加粗抄送领导,那就等于没有重点。我建议按任务对项目目标的影响程度分级,通常分三级就够了。一级是影响里程碑的,二级是影响交付质量的,三级是例行事务。只有一级任务才配得上"提前多次提醒+抄送上级+逾期自动升级"这套重资源打法。
3. 误区三:只配置工具,不定义规则
这是最普遍的。很多PMO买了一套项目管理平台,把提醒功能打开,然后就没有然后了。工具只能执行你给的规则,你不能指望它替你做管理判断。提醒规则设计才是PMO的核心工作,工具只是执行器。我见过配置做得好的团队,光提醒规则文档就有七八页。
4. 误区四:忽略"提醒疲劳"和渠道习惯
不同团队对渠道的敏感度差异极大。研发团队可能更看IM,但管理层更看邮件和日报,现场团队可能更认短信或企业微信。如果只用一种渠道,必然有一部分人收不到或不在意。这里没有标准答案,只能靠实测,我通常建议新方案上线后先跑两周,用数据看哪个渠道的响应率最高。

四、专业判断逻辑:一套可落地的自动提醒设计框架
下面这套框架是我过去几年反复迭代后的版本,分五个模块。你可以把它当成设计清单,逐个模块对照自己的现状。
1. 模块一:提醒对象分层
先按任务属性分三类,每类用不同的提醒策略。我把这个分层逻辑整理成表格,方便你直接套用。
| 任务类型 | 典型场景 | 提醒对象 | 提醒节奏 | 是否升级 |
|---|---|---|---|---|
| 里程碑/节点任务 | 阶段评审、交付验收 | 责任人+直属上级+PMO | 提前7天/3天/1天,逾期当天 | 逾期24小时自动升级 |
| 日常执行任务 | 需求撰写、文档更新 | 单一责任人 | 到期前1天+到期当天 | 逾期48小时提醒责任人 |
| 风险预警任务 | 进度偏差、资源冲突 | PMO+项目集经理 | 触发即提醒,每日复检 | 触发即升级至管理层 |
这个表格的关键在于,不同类型任务的提醒对象和节奏是明确分离的,不要混用。很多团队失效就失效在"一锅端"。
2. 模块二:提醒规则的具体参数设计
规则设计要回答五个问题:什么时候提醒、提醒几次、每次提醒给谁、用什么渠道、包含什么信息。下面是我常用的一套参数模板,供参考。
- 触发时间点:以任务截止时间为基准倒推,而非固定每周一统一发。
- 提醒次数上限:单任务同一渠道不超过4次,超过后自动转入升级流程,而不是继续重复提醒。
- 提醒内容结构:任务名+责任人+截止时间+当前状态+一键操作入口。信息要让人能在30秒内判断"要不要现在处理"。
- 免打扰机制:非工作时间不推送,但一级任务除外;责任人请假或出差期间,提醒自动转给代理人。
- 批量合并:同一责任人当天收到超过5条提醒时,自动合并成一条摘要推送。
这套参数不是拍脑袋定的,是实测出来的。尤其是"提醒次数上限"这一条,很多团队不设,结果系统把同一条提醒发到第十次,责任人的反应从"收到"变成"又来了"。

3. 模块三:渠道组合策略
渠道不是越多越好,而是要匹配任务等级和人群习惯。我整理了一个适配矩阵,你可以据此做初步选型,再根据实测微调。
| 渠道 | 适合任务等级 | 适合人群 | 优势 | 主要局限 |
|---|---|---|---|---|
| IM(企业微信/钉钉/飞书) | 日常任务、二级任务 | 研发、执行团队 | 触达快、可互动 | 易被信息流淹没 |
| 邮件 | 里程碑、需存档的任务 | 管理层、外部协作方 | 正式、可追溯 | 打开率低、时效差 |
| 看板/仪表盘 | 全部类型 | PMO、项目集经理 | 全局可见、无需推送 | 依赖主动查看 |
| 短信/电话 | 一级任务、紧急风险 | 高层、外部关键人 | 强触达 | 成本高、易反感 |
我的一般建议是"双渠道兜底":IM做主渠道,看板做全局监控,一级任务叠加邮件或短信。不要一上来就四渠道全开,那样只会让人觉得被打扰。
4. 模块四:响应与升级机制
这是整个方案里最容易被跳过、但最决定成败的部分。提醒发出后,如果责任人未在规定时间内确认或完成,系统应该自动做三件事:
- 升级提醒对象,从责任人扩展到其直属上级或项目集经理;
- 改变提醒渠道,从IM升级到邮件或短信;
- 在项目看板上将任务自动标记为"风险状态",进入PMO的每日巡检清单。
升级机制的核心是让"未响应"这件事本身变成一个有后果的事件,而不是石沉大海。我在一个团队里推这套机制时,第一周只有两个任务触发了升级,第二周开始责任人开始主动确认,因为没人愿意让自己的上级收到"你下属任务逾期"的提醒。
5. 模块五:数据反馈闭环
提醒方案上线只是开始。要定期回收四类数据:提醒触达率、响应时长、逾期率、升级触发率。这些数据能告诉你哪个渠道失效了、哪类任务的提醒节奏需要调、哪个责任人的响应习惯有问题。
我通常建议前三个月每月复盘一次,之后每季度一次。复盘不是走过场,是要基于数据改规则。规则是活的,因为它面对的组织和人也在变。
五、案例解析:某工业企业PMO自动提醒落地的完整过程
下面这个案例来自我实际参与的一家企业(已做匿名化处理),是我见过改造效果比较典型的。我把完整过程拆成背景、方案设计、落地节点和真实数据变化四部分。
1. 背景:从37个项目、52%按时完成率出发
这是一家做工业自动化设备的中型企业,项目团队约220人,PMO共4人。改造前的情况就是我开头提到的:37个在跑项目,每周一统一邮件提醒,任务按时完成率52%,PMO每周花约16小时人工催办。
他们的核心诉求很明确,不是"要一个提醒工具",而是"想让PMO从催办里解放出来,同时把交付准时率提上去"。
2. 方案设计:三层提醒+双渠道+自动升级
我们按前面框架做了三件事。第一,把所有任务按影响程度分成三级,只有一级任务用重资源提醒。第二,IM作为主渠道,项目看板做全局监控,一级任务叠加邮件。第三,配置了自动升级规则:一级任务逾期24小时自动通知直属上级,48小时通知项目集经理。
在工具选择上,这家企业最终上了 PingCode。选它的原因有几个:一是他们项目复杂度高、需要私有化部署把数据放在自己机房;二是原来用 Jira,大量历史项目数据需要平滑迁移过来,不想推倒重来;三是团队规模超过200人,对权限管理和多项目并行的支撑要求比较高。PingCode 在这几点上确实匹配他们的需求,属于国产替代里比较顺手的选择。
3. 落地节点:分四阶段推进
- 第1,2周:盘点全部在跑任务,完成三级分类和责任人字段补全。这一步最枯燥,但偷懒后面全白搭。
- 第3,4周:配置提醒规则和升级路径,选三个项目做试点。
- 第5,8周:试点复盘,调整节奏参数,比如把一部分日常任务的提醒次数从3次降到2次。
- 第9,12周:全量推广,同步上线数据看板,PMO每周只看异常清单。
4. 真实数据变化:三个月的对比

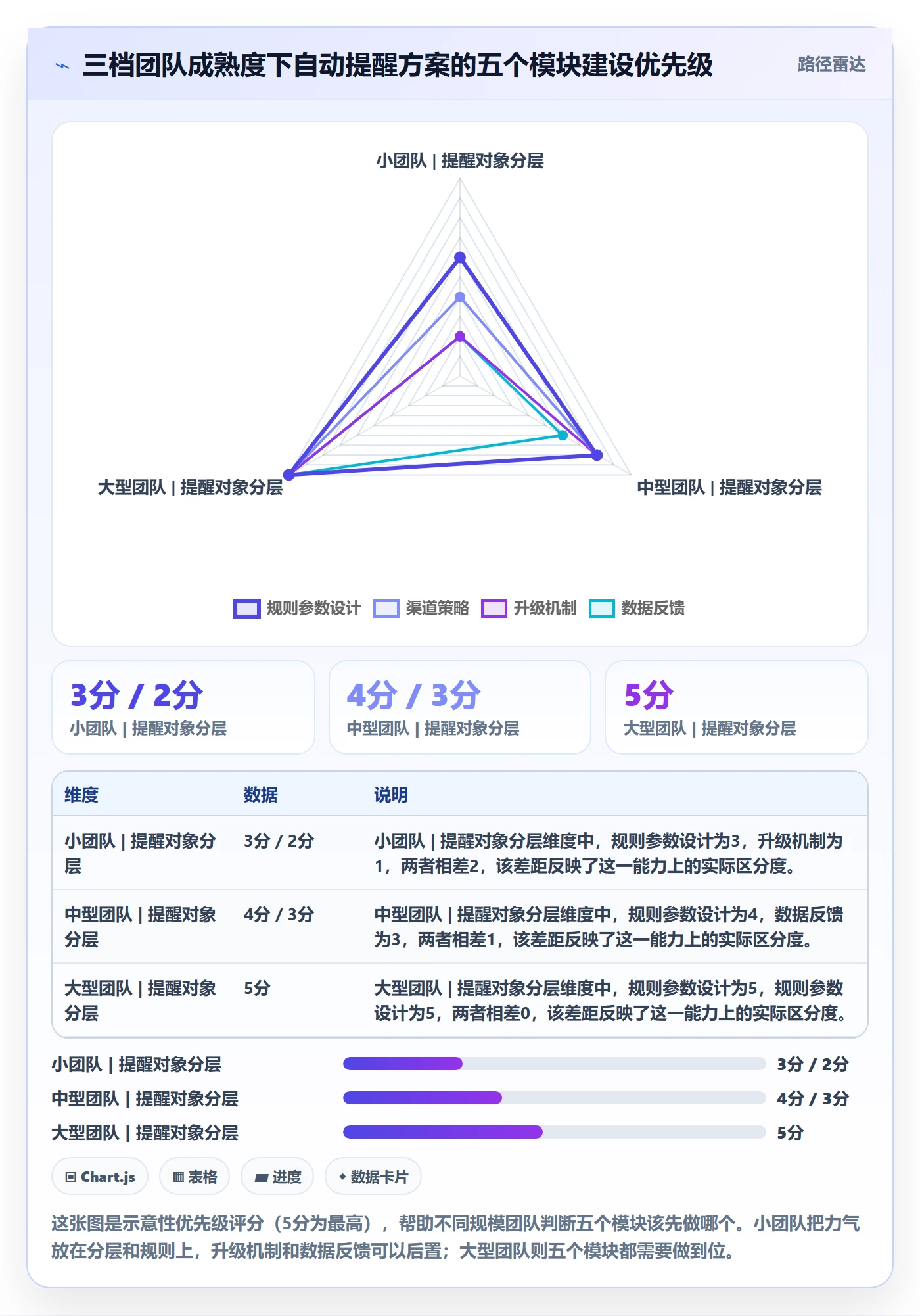

改造前后三个月的关键指标变化如下。这些数据来自企业自身的项目管理系统导出,不是我估算的。

需要说明的是,按时完成率的提升并不完全来自提醒本身,也来自任务分类后大家对优先级有了更清晰的共识。但响应率从31%到74%这个变化,几乎可以完全归因于渠道调整和升级机制的引入。
5. 踩坑与调整:哪些设计一开始有效,后来失效了
这里讲几个我们踩过的坑,比成功经验更值得看。
第一个坑是提醒内容太长。初期每条提醒都带一段任务背景描述,结果很多人扫一眼就关掉了。后来改成"任务名+截止+状态+一键跳转",响应率又提了一截。
第二个坑是升级机制上线初期引发抵触。有项目经理觉得"逾期就抄送上级太不信任人"。我们的应对是:先设置两周的"观察期",升级只发提醒不真正抄送,让大家适应;第三周开始正式生效。抵触明显下降。
第三个坑是数据看板没人看。刚上线时做得很漂亮,但一周后访问量掉到个位数。后来改成每周一自动推送一份"异常清单"到PMO群,只列需要处理的任务,看板才真正被用起来。看板的价值不在于数据全,而在于把异常推到人面前。
六、不同情况下的行动建议:按团队成熟度分三档
同一套框架,落地方式完全不同。我按团队成熟度和规模分了三种情况,你可以对号入座。
1. 情况一:小团队(20人以下项目组),PMO职能由项目经理兼任
这种情况不要上重方案。我的建议是利用现有协同工具的提醒功能,把任务分类做简单一点(两级够了),重点做好"单一责任人"和"逾期自动提醒"这两件事。渠道用IM即可,不用上邮件和短信。
这个阶段的核心目标是养成"任务有主、到期有提醒、逾期有提示"的基本习惯,不必追求复杂的升级机制。
2. 情况二:中型团队(50,200人),有独立PMO
这是最需要系统化方案的阶段。建议完整落地五个模块,但可以分阶段:先做任务分层和渠道策略,跑两个月后再上自动升级和数据复盘。这个阶段往往开始遇到"跨部门任务责任不清"的问题,需要在规则设计里明确跨部门任务的归属逻辑。
工具层面,这个规模的企业开始需要考虑私有化部署、权限分级、与现有系统的集成。我前面案例里的企业就属于这一类,选型时对数据主权和多项目并行的要求已经比较高了。
3. 情况三:大型团队(200人以上),多项目集并行
这个阶段提醒方案不只是PMO的事,而是要和公司级的项目管理体系打通。重点在三件事:提醒规则的公司级标准化、跨项目集的资源冲突预警、以及提醒数据和组织绩效的关联。
这类企业通常需要专业级平台支撑。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署和Jira平滑迁移,在这个阶段的适配度比较高,尤其是已经用惯了Jira、需要国产替代的团队,迁移成本和习惯切换会比较小。

七、不同情况下的取舍:三个必须做的权衡
方案设计永远是取舍,不是加法。下面三个权衡,我建议你在方案评审时明确讨论。
1. 权衡一:提醒强度 vs 提醒疲劳
提醒越强,短期响应率越高,但长期会消耗责任人的注意力。我的判断是宁可提醒少一点,也要保证每条提醒都是"值得打开"的。宁可让一级任务重提醒,也不要让所有任务都重提醒。
2. 权衡二:自动化程度 vs 管理弹性
全自动升级机制效率高,但会牺牲一些管理弹性,比如忽略了某些特殊项目的实际情况。我的建议是给升级机制留一个"白名单"入口,允许PMO对个别任务做手动豁免,但豁免要有记录,避免被滥用成"所有任务都豁免"。
3. 权衡三:工具投入 vs 规则打磨投入
很多企业愿意在工具上花钱,却不愿意在规则设计上花时间。但从我经手的项目看,规则设计投入的时间回报率远高于工具投入。一个配置粗糙的高级平台,效果往往不如一个规则清晰的普通平台。我通常建议,方案设计阶段至少有60%的时间花在规则梳理上,工具配置只占剩下部分。

八、落地自查清单:上线前必过的三组检查项
最后给你一份可以直接用的自查清单。方案上线前逐项过一遍,能避开大部分坑。
1. 提醒规则检查项
- 是否所有任务都已分类(里程碑/日常/风险预警)?
- 是否每条任务都有唯一的责任人,而非"项目组"?
- 提醒触发时间是否以任务截止时间为基准倒推?
- 单任务同渠道提醒次数是否设置了上限?
- 提醒内容是否精简到30秒可读完?
- 是否设置了非工作时间免打扰和代理人机制?
2. 渠道与升级机制检查项
- 提醒渠道是否与任务等级匹配?
- 一级任务是否配置了双渠道兜底?
- 逾期后是否配置了自动升级路径?
- 升级对象、升级时限、升级渠道是否明确?
- 是否给升级机制预留了带记录的手动豁免入口?
- 升级机制上线前是否设置了适应期?
3. 数据度量与优化检查项
- 是否采集了提醒触达率、响应时长、逾期率、升级触发率?
- 是否有固定的复盘节奏(建议月度或季度)?
- 复盘是否直接产出规则调整项,而非只做汇报?
- 异常清单是否定期主动推送到PMO,而非等人去看?
- 是否对长期低响应的责任人做过单独沟通?
- 是否有工具侧的权限分级和数据主权安排(尤其私有化部署需求)?
4. 一个可直接参考的规则配置示例
下面这段是伪代码形式的规则描述,不是某个工具的实际语法,你可以据此翻译成你所用平台的配置逻辑。
任务类型: 一级(里程碑)
触发规则:
截止前7天 -> 提醒责任人(IM)
截止前3天 -> 提醒责任人(IM) + 抄送直属上级(邮件)
截止前1天 -> 提醒责任人(IM + 邮件)
逾期0小时 -> 提醒责任人 + 直属上级(IM)
逾期24小时 -> 升级通知项目集经理(邮件 + IM)
逾期48小时 -> 任务标记为风险,进入PMO每日异常清单
任务类型: 二级(日常执行)
触发规则:
截止前1天 -> 提醒责任人(IM)
截止当天 -> 提醒责任人(IM)
逾期48小时 -> 提醒责任人 + 直属上级(IM)
逾期96小时 -> 任务标记异常,纳入周度复盘
任务类型: 三级(风险预警)
触发规则:
触发即提醒 -> PMO + 项目集经理(IM + 邮件)
每日复盘 -> 若风险未解除,每日上午9点提醒一次
风险解除 -> 停止提醒并归档处理记录
这份配置的要点在于,每一级任务的提醒路径是独立且完整的,而不是共用一套模板。你把它翻译到自己的平台上,基本就完成了方案的核心部分。

九、结语:提醒不是目的,闭环才是
回到最开始那个问题:为什么PMO的提醒总是叫不动人?我的回答始终是同一句话,因为大部分团队做的不是提醒,而是通知;而通知本身没有任何强制力。
真正的自动提醒方案,本质上是一套把责任、时限和后果绑定在一起的机制。它让"该发生的事按时发生",让"没发生的事立刻暴露",让PMO从人肉催办转向规则设计和异常管理。工具只是这套机制的载体,规则才是灵魂。
如果你现在正准备推进这件事,我建议下一步先做三件事。第一,先盘点你手上所有在跑的任务,做一次分类和责任人补全,这一步没完成,其他都是空谈。第二,选一个项目做试点,只上线"分层+双渠道+逾期升级"这三件事,跑四周看数据。第三,拿着试点数据去做内部推广,数据比道理更能说服人。
至于工具,不要被功能清单牵着走。先想清楚你需要的闭环结构,再去选能支撑这套结构的平台。对中大型企业、尤其是需要私有化部署和从Jira迁移的团队,选型时把数据主权、多项目并行支撑、迁移成本这几项作为硬指标去评估,比看谁的提醒功能"更多"要靠谱得多。
常见问题解答(FAQ)
1. PMO任务提醒发了却没人响应,根因到底出在哪里?
我们PMO每周一发任务提醒,但到了周五还有一半人没更新状态。我一开始以为是工具不行,后来换了平台还是一样。到底是人的问题还是机制的问题,我该怎么判断?
多数情况下不是工具问题,而是提醒闭环缺了环节。可以先做一次归因盘点:把最近一个月逾期任务拉出来,逐条标记属于哪类原因,提醒规则太粗(所有任务同一套节奏)、渠道错位(发在没人看的邮件或群里)、责任模糊(没说清谁在什么时间响应什么动作)、无升级机制(逾期后没有任何后续动作)。
通常这四类能覆盖八成以上失效场景。判断依据是:如果同一批人在别的、有明确责任人和截止动作的任务上响应正常,说明问题在机制设计而非执行意愿。先补升级机制和责任人字段,再考虑换工具,投入产出比最高。
2. 不同优先级的任务,自动提醒的时间节点和频率应该怎么设计?
我们团队之前给所有任务都设了提前一天提醒,结果大家被提醒轰炸到麻木,重要里程碑反而被淹没了。我想知道里程碑、日常任务、风险预警这几类到底该怎么分开设规则,有没有可直接套用的口径?
按任务类型分层设规则是核心做法。里程碑类建议设三个节点:提前7天预提醒(给负责人做资源准备)、提前1天确认提醒(确认交付物就绪)、当天上午最终提醒(防止遗漏),只发给责任人及其上级;日常任务用提前1天单次提醒即可,避免重复推送;
风险预警类应设触发式提醒而非定时提醒,即当某任务逾期超过2天或关键路径任务状态未更新超过48小时时自动触发,同时抄送PMO和责任人上级。频率控制的关键原则是:同一条任务在24小时内不重复提醒同一人,除非状态发生变化。
数据上可以用提醒触达率和响应时长两个指标来验证规则是否合理,如果触达率高但响应时长久,说明频次够了但提醒内容没给出明确动作。
3. 提醒发在哪个渠道响应率最高,多渠道组合该怎么排优先级?
我们试过邮件、企微群、项目管理平台内通知,但各有各的问题:邮件没人看,群里消息被刷走,平台内通知要登录才看得到。到底哪个渠道最靠谱,是不是要全都发一遍才保险?
不是渠道越多越好,全渠道轰炸反而会让人选择性忽略。建议按响应即时性和任务紧急度做组合。高紧急任务(当天到期或风险预警)优先用IM单聊或@责任人,因为IM的打开率通常远高于邮件;中等紧急(提前1到7天)用项目管理平台内通知配合每日汇总推送,让责任人在固定时间集中处理;
低紧急或知会类用邮件或周报汇总即可。判断依据是响应时长:可以统计每个渠道从提醒发出到责任人首次操作的平均间隔,一般IM在小时级、邮件在天级。落地时建议设定一条主渠道加一条兜底渠道的规则,比如IM提醒后4小时未响应则自动补发一封邮件并抄送上级,而不是一开始就全渠道同时推送。
4. 自动提醒方案落地后,用什么数据来判断它到底有没有效果?
我们PMO刚推了一套自动提醒机制,领导问我效果怎么样,我只能说感觉比以前好一点。我想拿具体数据说话,但不知道该统计哪些指标,也不知道合理的改善幅度是多少,有没有参考口径?
建议盯四个核心指标,落地前后各统计一个月做对比。第一是任务逾期率,即超过截止日期仍未完成的任务占比,多数团队优化后在3个月内能从20%到30%降到10%以内;第二是提醒响应时长,即提醒发出到责任人首次更新状态的平均间隔,IM渠道通常能压到4小时以内;
第三是提醒触达率,即成功送达并被查看的比例,低于80%说明渠道选择有问题;第四是升级触发率,即因未响应而自动升级到上级的比例,这个指标不是越低越好,初期偏高说明规则在起作用,稳定后应降到5%到10%区间。
统计时要注意口径统一:逾期率的分母是当期所有应完成任务数,而不是只算被提醒过的任务,否则数据会失真。拿到这组数据后,跟领导汇报时直接给前后对比和趋势图,比定性描述有说服力得多。
核心关键词
文章包含AI辅助创作:自动提醒落地方案:PMO开展任务提醒的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394611
读者评论
文章把提醒失效归因于闭环缺失而非工具,这个判断很到位。我们公司也遇到过类似问题,后来明确责任人和升级路径后,执行率确实上来了。
提醒次数上限这个点特别有感触,之前系统一天发好几条,后来大家直接屏蔽了。设置上限并转入升级流程,比反复骚扰有效得多。

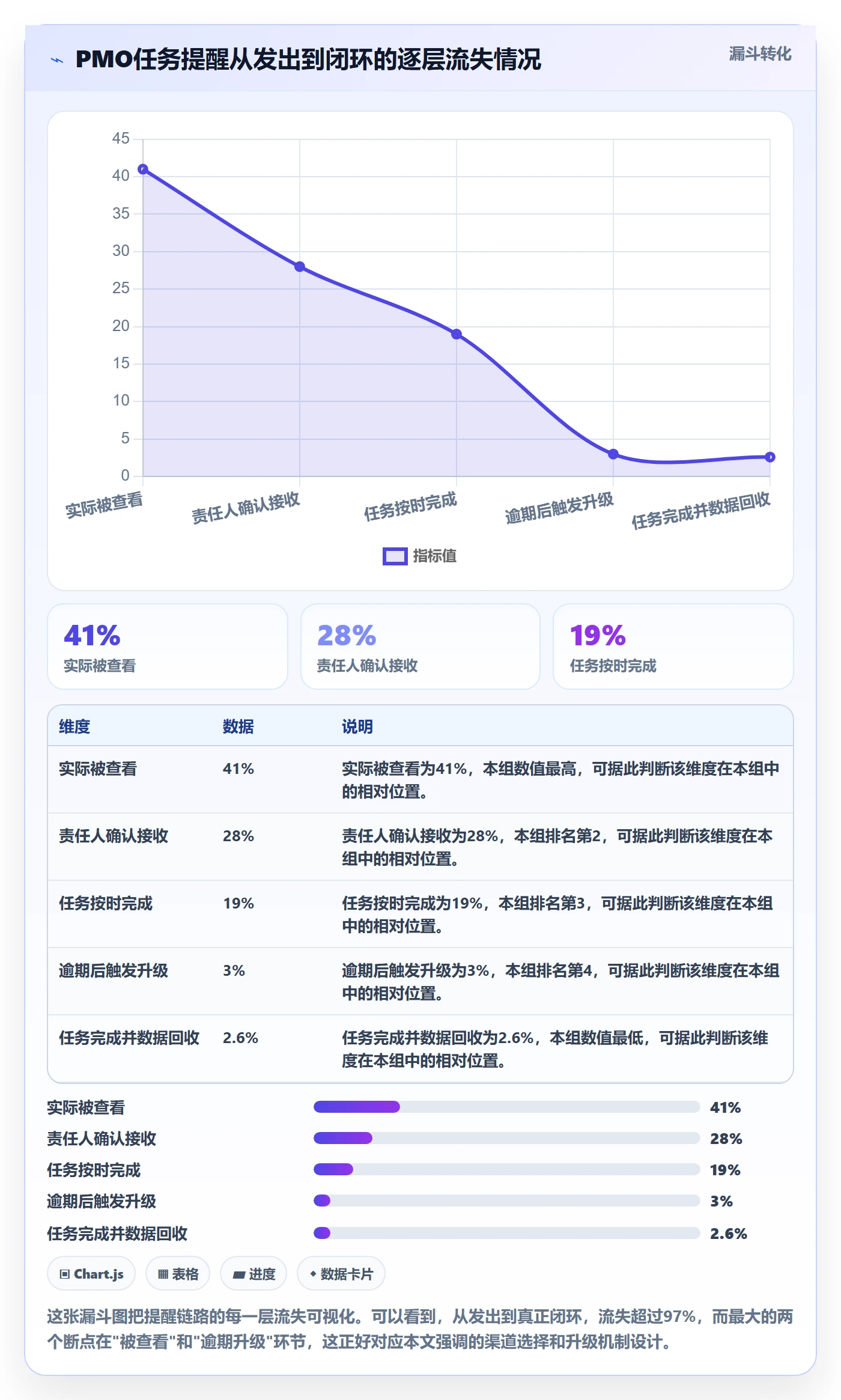

漏斗图很直观,从1000条提醒到只剩2.6%闭环,说明大部分提醒都白发了。最大的流失点在被查看和逾期升级,这和我们的实际情况几乎一样。
渠道组合那段很实用,不是越多越好,而是按任务等级匹配。我们用了双渠道兜底后,管理层看邮件,执行层看IM,响应率明显提升。
案例里的数据改善幅度挺大,不过我更关心前三个月的适应期。新规则上线肯定有阻力,如何让责任人接受升级机制,文章可以再展开讲讲。
