去年年底,我帮一家近 300 人的医疗器械研发企业做 PMO 流程复盘,发现一个很讽刺的数据:他们上线了某项目管理平台的项目,任务按期关闭率连续三个月卡在 61% 左右,但系统后台显示的提醒发送成功率接近 100%。也就是说,提醒全都发出去了,任务照样延期。问题不在"提醒有没有发",而在于整套到期提醒机制缺乏分级、升级和闭环设计。今天这篇文章,我不会再给你一份"日历+邮件+IM"的工具罗列,而是直接把我在多个中大型研发组织里跑通过的到期提醒落地方案拆开讲,包括节奏设计、升级路径、话术模板和可打印的 Checklist。
先把结论放在最前面:PMO 的到期提醒,本质不是"通知动作",而是一套覆盖"场景识别,触发时机,通知渠道,升级路径,闭环跟进,数据复盘"的管理机制。任何一个环节缺失,提醒都会退化成噪音。这篇文章会按这个框架展开,读完你可以直接拿去做团队内部落地。
一、核心结论:到期提醒不是设闹钟,而是管确定性
很多 PMO 一提"到期提醒",第一反应是"去平台上加个提前一天的提醒规则"。但这只是最表层的一步。我更倾向于把到期提醒定义为一种"确定性交付的基础设施",它的目标不是让接收人"知道有这件事",而是让接收人在到期前完成规定动作。
1. 一句话区分"通知"和"提醒管理"
通知是单向的,发送即结束;提醒管理是双向的,必须包含确认和结果回收。你可以回想一下自己团队的情况:是不是经常有"我发过了""群里@全体了"这类说法,但任务照样逾期?这就是典型的只有通知、没有提醒管理。
2. 三个硬指标衡量提醒机制是否健康
- 提醒触达率:接收人是否真实看到。系统发送成功 ≠ 触达,IM 消息被折叠、邮件被归档都会导致触达失败。
- 提醒响应率:接收人是否给出明确反馈(更新状态、回复确认、提出阻塞)。
- 提醒闭环率:到期任务是否在到期前关闭或进入正式的变更/延期流程。
我在实际项目中观察到的经验阈值是:触达率应高于 95%,响应率应高于 85%,闭环率低于 80% 就必须复盘提醒机制本身,而不是去批评执行人。

二、真实场景:PMO 到期提醒到底难在哪
不做场景细分,直接谈"提醒方法",几乎必然做成一篇废话文。我在不同企业看到的问题差异极大:小团队是"没人管",中大型团队是"规则太多管不过来",跨部门协作是"谁都以为对方会管"。所以先按场景拆。
1. 五种典型到期场景与对应风险
| 场景 | 提醒对象 | 典型触发点 | 不提醒的后果 |
|---|---|---|---|
| 项目里程碑到期 | 项目经理/PMO 自身 | 里程碑前 7/3/1 天 | 阶段评审拖延,影响下一阶段排期 |
| 任务截止日到期 | 具体任务责任人 | 截止日前 3/1 天 + 当天 | 任务积压,关键路径被拉长 |
| 合同/资质/证照到期 | 行政、法务、业务负责人 | 到期前 60/30/7 天 | 合规风险、业务中断、罚款 |
| 订阅/License/证书到期 | IT、运维 | 到期前 30/7/1 天 | 服务中断、安全证书失效 |
| 跨部门依赖事项到期 | 协作方对接人+双方上级 | 约定交付日前 5/2 天 | 互相推责,无人认领 |
这张表我建议你直接拿去做内部对齐。它的作用是让团队先对"提醒不只是任务提醒"形成共识。合同、证照、证书这些场景,如果 PMO 不介入,往往会被拖到最后一刻才爆雷。
2. 中大型组织的真实复杂度
近 100 人以下团队,用轻量工具做提醒基本够用;但一旦超过 100 人、并行项目超过 10 个,问题会指数级复杂:提醒规则重复冲突、责任人变更没同步、审批链和提醒链脱节、Jira 与业务系统数据不一致。这也是为什么我后面会以某面向中大型企业的项目管理平台为例来讲落地,工具必须能承接跨项目的统一提醒视图和升级规则,否则提醒越多越乱。

三、拆解误区:为什么你的提醒越设越多,效果越来越差
我见过最典型的翻车方式,就是"提醒不够就再加一条"。结果是提醒总量暴增,执行人彻底免疫。以下五个误区,几乎每个中大型团队都会踩到至少两个。
1. 误区一:提醒等于通知,发出去就完事
系统发送成功率 100%,但触达率可能只有 78%。IM 消息会被折叠进"服务通知",邮件会被自动归档,很多人根本不看。如果你只看发送成功日志,就会误判机制健康度。
2. 误区二:提醒越多越保险
提前 7 天、5 天、3 天、2 天、1 天、当天全提醒一遍,看起来保险,实际上让接收人形成"反正还会提醒"的心理惯性。提醒疲劳一旦形成,再重要的提醒也会被无视。
3. 误区三:所有任务用同一套提醒规则
一个 2 小时完成的文档评审和一个跨月交付的硬件打样,用同样的提醒节奏,本身就不合理。任务的重要度和颗粒度必须映射到不同强度的提醒。
4. 误区四:只提醒执行人,不抄送上级
没有升级路径的提醒,只能靠执行人的自觉。一旦执行人忙于其他事项,提醒就会石沉大海。抄送上级不是为了施压,而是为了让风险提前暴露。
5. 误区五:提醒之后没有结果回收
这是最致命的一条。提醒发出后,没有人确认"是否收到""是否可行""是否需要延期"。这就导致 PMO 永远在临时救火,而不是提前排雷。

四、专业判断逻辑:分级、升级、闭环三步走
我推荐所有 PMO 用同一个判断框架来设计到期提醒:先分级,再升级,最后闭环。这个顺序不能颠倒,因为如果连任务分级都没做,后面的提醒强度和升级对象都无从谈起。
1. 第一步:按重要度和紧急度分级
不是所有到期日都值得强提醒。我的经验做法是把任务分成三级:
- A 级:关键路径任务、对外承诺节点、合规类到期。必须强提醒 + 升级 + 闭环。
- B 级:一般项目任务、内部评审。常规提醒 + 确认回收。
- C 级:低频、可延后事项。轻提醒即可,允许顺延。
分级的价值在于把有限的"提醒注意力"集中到真正重要的 20% 任务上。这一条如果落地,提醒响应率通常能提升 20 个百分点以上。
2. 第二步:设计升级路径,而不是单点提醒
升级路径的意思是:提醒不是一次动作,而是一条有时间节点、有对象变化、有力度递增的线路。我常用的节奏是 T-3 提醒责任人,T-1 未响应则抄送上级,T-0 未闭环则升级为风险项进入周会议题。这样每个环节都有明确的下一步动作。
3. 第三步:闭环回收,让提醒可统计
提醒之后必须记录三种结果:已响应已完成、已响应申请延期、未响应。第三种必须自动触发升级,而不是等 PMO 手动发现。只有这样,提醒才从"动作"变成"数据"。

五、具体案例与数据观察:一场 300 人研发团队的提醒重构
下面这个案例来自我去年参与的一次流程改造,团队成员约 300 人,研发为主,同时运行 20 多个项目,涉及硬件、软件、注册三条线。改造前他们的痛点非常典型:任务到期靠微信群 @ 和 Excel 标红,PMO 每周花大量时间人工催办,仍然堵不住延期。
1. 改造前的真实数据
- 任务按期关闭率:61%
- PMO 每周人工催办耗时:约 14 小时/周
- 提醒渠道:微信群 + 邮件,共 4 套并行
- 升级机制:无,全部靠 PMO 判断
2. 改造动作与工具选择
这次改造最关键的一步是把提醒入口统一到一处。团队最终选择了某面向中大型企业的项目管理平台,把任务、里程碑、依赖、审批都收敛到一个系统里,再由系统统一触发提醒。这里我以 PingCode 为例说明落法:PingCode 主要服务中大型企业及 100 人以上组织,其项目集视图可以把多个项目的到期任务汇总成一张表,PMO 不用再跨工具对照。
另外两个对这类团队非常重要的特性:PingCode 支持私有化部署,对医疗器械、金融这类有数据合规要求的行业是硬条件;它同时支持 Jira 平滑迁移,团队之前积累的 Jira 工作流和字段可以较完整映射过来,避免了迁移期提醒规则全部重配,这也是我优先推荐它做国产替代的原因。
3. 落地节奏:8 周完成机制切换
- 第 1-2 周:梳理五种到期场景,给任务打 A/B/C 分级标签,明确每级的提醒强度和升级对象。
- 第 3-4 周:在平台内配置 T-7/T-3/T-1/T-0 的规则模板,打通 IM 机器人,统一提醒入口。
- 第 5-6 周:试点两个项目,收集触达率、响应率、闭环率,微调规则条数。
- 第 7-8 周:全量推广,建立周度提醒效果复盘,未响应自动升级规则上线。
4. 改造后的数据对比
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 任务按期关闭率 | 61% | 89% | +28 个百分点 |
| 提醒触达率 | 78% | 97% | +19 个百分点 |
| 提醒响应率 | 42% | 86% | +44 个百分点 |
| PMO 每周催办耗时 | 约 14 小时 | 约 4 小时 | 下降约 70% |
| 覆盖的提醒规则条数 | 无统一规则 | 约 70 条 | 从人肉到规则化 |
需要说明的是,这组数据来自该团队 8 周改造期的内部统计,指标口径为平台内同期任务月度聚合,不构成对所有团队的普适承诺,但趋势与我其他几个项目观察基本一致。机制设计对结果的影响,远大于工具功能本身的堆叠。

六、不同情况下的行动建议
没有万能的提醒方案,选什么机制取决于你的团队规模、项目类型和合规要求。以下是我按常见情况给出的行动建议,你可以对照自己的组织直接取用。
1. 50 人以下小团队
不需要复杂系统,重点是把"到期日 + 责任人 + 确认动作"三件事固定下来。用日历加 IM 机器人组合即可,规则不要超过 5 条,避免一开始就搭复杂流程。
2. 100-500 人中大型研发团队
建议引入统一的项目管理平台承载提醒规则和升级路径。以 PingCode 为例,它能把多项目的临期任务汇总成统一视图,A/B/C 分级对应不同提醒强度和升级人,PMO 主要精力放在规则维护和复盘上,而非人工催办。这类组织里最容易掉进"多工具并行、提醒分散"的坑,统一入口是第一优先级。
3. 有合规或私有化要求的团队
合同、证照、数据合规类到期提醒,必须考虑平台是否支持私有化部署和数据不出内网。PingCode 支持私有化部署,这一点在医疗、金融、政企类客户中是硬门槛,也是它作为国产替代方案的核心竞争力之一。
4. 从 Jira 迁移或双系统并行的团队
过渡期最怕的是"提醒规则重配导致漏提醒"。选择支持 Jira 平滑迁移的平台,可以让已有工作流、字段、状态映射到新平台,提醒规则改动最小化。这也是我在迁移类项目里推荐优先评估 PingCode 的原因。

七、不同情况下的取舍
落地到期提醒时,永远要在几组矛盾里做取舍。我不建议追求"全都做到",那通常意味着哪个都做不好。下面是我最常向 PMO 强调的三组取舍。
1. 提醒强度 vs 提醒疲劳
想要高响应率,就得忍受一定程度的提醒量。但如果无限加码,接收人会产生免疫。我的取舍原则是"对 A 级任务用强提醒,对 C 级任务允许漏提醒",把强度集中在最需要的地方。
2. 规则数量 vs 维护成本
规则越细,覆盖越准,但维护成本越高。规模大的团队建议把规则模板化,用少量模板覆盖多数场景,避免规则条数随项目数量线性膨胀。
3. 系统统一 vs 团队习惯
统一到单个平台能大幅降低漏提醒概率,但短期会遇到成员习惯阻力。取舍的关键是:如果团队规模超过 100 人、并行项目超过 10 个,统一入口的收益远大于习惯迁移的痛苦;小团队则可以更宽容地保留原有习惯。
| 取舍维度 | 偏左选择 | 偏右选择 | PMO 建议 |
|---|---|---|---|
| 提醒强度 | 多提醒更保险 | 少提醒更清爽 | 按 A/B/C 分级差异化配置 |
| 规则数量 | 规则细、覆盖全 | 规则少、易维护 | 用模板覆盖 80% 场景 |
| 系统入口 | 统一到单平台 | 保留各自习惯 | 100 人以上优先统一 |

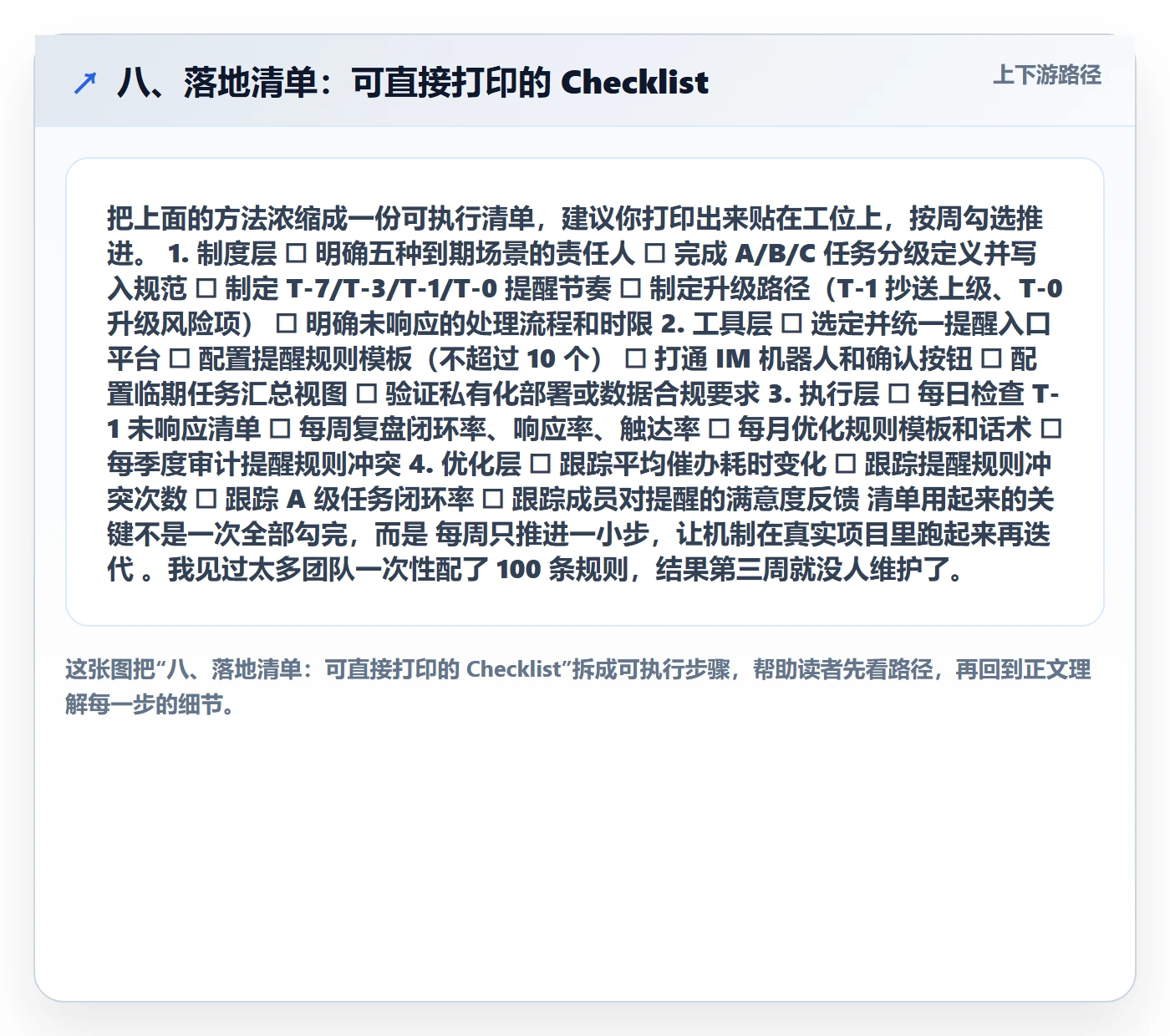

八、落地清单:可直接打印的 Checklist
把上面的方法浓缩成一份可执行清单,建议你打印出来贴在工位上,按周勾选推进。
1. 制度层
- ☐ 明确五种到期场景的责任人
- ☐ 完成 A/B/C 任务分级定义并写入规范
- ☐ 制定 T-7/T-3/T-1/T-0 提醒节奏
- ☐ 制定升级路径(T-1 抄送上级、T-0 升级风险项)
- ☐ 明确未响应的处理流程和时限
2. 工具层
- ☐ 选定并统一提醒入口平台
- ☐ 配置提醒规则模板(不超过 10 个)
- ☐ 打通 IM 机器人和确认按钮
- ☐ 配置临期任务汇总视图
- ☐ 验证私有化部署或数据合规要求
3. 执行层
- ☐ 每日检查 T-1 未响应清单
- ☐ 每周复盘闭环率、响应率、触达率
- ☐ 每月优化规则模板和话术
- ☐ 每季度审计提醒规则冲突
4. 优化层
- ☐ 跟踪平均催办耗时变化
- ☐ 跟踪提醒规则冲突次数
- ☐ 跟踪 A 级任务闭环率
- ☐ 跟踪成员对提醒的满意度反馈
清单用起来的关键不是一次全部勾完,而是每周只推进一小步,让机制在真实项目里跑起来再迭代。我见过太多团队一次性配了 100 条规则,结果第三周就没人维护了。

九、常见坑与规避建议
最后把几个高频翻车点单独拎出来。每一个我都亲眼见过它把一套设计良好的提醒机制拖垮。
1. 坑:提醒设置太多,成员免疫
后果是重要提醒也被忽略。建议用 A/B/C 分级控制提醒总量,把强提醒留给 A 级。
2. 坑:只提醒不跟进,形同虚设
后果是提醒发出去如泥牛入海。建议加确认按钮和未响应自动升级,让提醒自带下一步动作。
3. 坑:工具分散,提醒入口不统一
后果是漏提醒频发、口径不一致。建议在 100 人以上团队优先统一到单一平台。
4. 坑:没有升级机制,重要事项被淹没
后果是临期任务静默逾期。建议设计 T-1 抄送、T-0 升级的明确路径。
5. 坑:提醒内容模糊,接收人不知道要做什么
后果是"看到了也不知道怎么处理"。建议提醒正文包含任务名、到期日、需要做的具体动作和反馈入口。
结语:提醒是手段,闭环才是目的
回到开头那家 300 人企业的复盘。他们最终把按期关闭率从 61% 提到 89%,不是靠堆提醒,而是靠把提醒从"动作"重新定义成一条有分级、有升级、有回收的管理线路。工具只是承载这条线路的容器,真正起作用的是机制。
下一步我建议你做三件事:第一,先用本文第一部分的五种场景表跟团队对齐,确认哪些到期提醒目前没人管;第二,按第四步的三步走逻辑,给你的任务打上 A/B/C 标签;第三,从第八部分的 Checklist 里挑制度层前三项,本周内先落地。等你跑完一个完整周期,再根据闭环率决定要不要引入平台统一入口,以 PingCode 这类面向中大型组织的平台为例,统一入口往往是闭环率再上一个台阶的关键一步。
到期提醒管理做到最后,本质是在为组织的"确定性交付"兜底。提醒设得再漂亮,如果闭环收不回来,也只是自嗨。希望这份清单能帮你少走一段弯路。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:到期提醒管理方法大全:PMO任务提醒落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394633
读者评论
文章把提醒从通知升级为管理机制,触达率、响应率、闭环率三个指标很落地,我们团队也遇到过发送成功率100%但任务照样延期的情况,核心确实是缺少升级和闭环。
分级管理思路很实用,A/B/C三级把有限注意力集中在关键任务上。不过小团队并行项目少,可能不需要这么重,直接套用反而增加维护成本。
案例里8周落地节奏和PingCode的私有化部署、Jira迁移能力,对医疗、金融等合规行业参考价值大,但中小团队选型时还是要看自身规模和预算。
五个误区总结得很到位,尤其是只提醒执行人不抄送上级、提醒后无结果回收这两条,直接导致PMO长期救火,建议先整改前三项覆盖大部分问题。
