如果你是一个PMO,大概率经历过这样的场景:每天早上9点准时在群里发任务提醒,@了责任人,附上了截止时间,甚至写了“收到请回复”。一周后打开任务台账,逾期率还是30%左右,有人回复“收到”,但任务没动;有人根本不回,你私聊催,他说“在忙别的”。问题不在于提醒发得不够勤,而在于提醒和督办之间,隔着一整套数据机制。
我复盘过自己经手的十几个项目,也帮三家不同规模的公司梳理过PMO督办流程。一个很反常识的结论是:任务提醒发得越多,督办效果不一定越好,有时反而会让提醒变成背景噪音。真正拉开差距的,是PMO能不能把提醒、响应、逾期、升级、复盘串成一条数据闭环。
这篇文章不打算讲“什么是任务提醒”这种概念,而是直接回答四个问题:督办为什么失效?PMO该盯哪些数据?操作步骤怎么落地?不同规模团队该怎么取舍?我会用一个虚拟但贴近真实的项目场景贯穿全文,并在合适的位置给出可直接套用的指标和步骤。
一、先给结论:督办不是催办,而是一套数据驱动的闭环机制
在展开细节之前,我先把我认为最重要的三个判断放在前面。这三个判断决定了后面所有操作步骤的设计逻辑,也决定了PMO在组织里的角色定位。
1. 提醒是信息推送,督办是责任闭环
提醒的动作是“发出信息”,督办的动作是“确认责任、跟踪状态、处理异常、升级问题、验证结果”。两者的目标不同:提醒追求触达,督办追求闭环。很多PMO把大量时间花在提醒上,却没有定义“谁在什么时间必须做什么”,所以提醒发了,责任没有落地。
我见过一个典型例子:项目经理在群里@开发负责人,说“这个接口明天要联调”。开发负责人回复“收到”。第二天接口没完成,问原因,他说“我以为你说的是后天”。这不是态度问题,是任务登记里没有明确的截止时间和交付标准。提醒解决了“知道”,没有解决“承诺”。
2. 数据分析的价值不是出报表,而是识别堵点
PMO做数据分析,最容易掉进的坑是“为了汇报而分析”。周报上写任务完成率85%、逾期率15%,看起来很专业,但没有人知道下一步该做什么。真正有用的分析,是能回答“逾期集中在谁身上”“哪类任务最容易卡住”“提醒后多久有人响应”“升级之后有没有改善”。
数据分析的目标不是证明PMO很忙,而是让督办动作有依据。如果一张报表不能指向一个具体行动,它的价值就有限。
3. 督办机制要分层,不能所有任务一个策略
把所有任务都当成高优先级,等于没有优先级。把所有逾期都靠PMO人工催,等于PMO变成客服。合理的做法是按任务优先级、逾期程度、影响范围设计分层策略:自动提醒、人工跟进、升级上报、专项复盘,每一层有明确的触发条件和责任人。

二、背景与真实场景:一条30%逾期曲线背后的管理漏洞
我曾经跟进过一个持续三个月的项目。项目启动时,PMO团队信心很足,制定了详细的里程碑计划,也用项目管理工具登记了任务。第一个月逾期率18%,第二个月升到27%,第三个月接近34%。PMO每天发提醒,每周出催办清单,但曲线没有掉头。
1. 项目背景:任务不少,但责任不清
这个项目涉及研发、测试、产品、运维四个小组,任务总数约420条。PMO有两个人,一个负责进度跟踪,一个负责数据汇总。任务登记在表格和工具里都有,但字段不统一:有的任务写了负责人,有的只写了小组名;有的写了截止日期,有的写“尽快”;有的任务优先级是“高”,但高优先级任务占了全部任务的47%。
当高优先级任务接近一半时,优先级就失去了筛选作用。PMO每天提醒所有人,实际上等于没有重点。
2. 提醒失效的时间线

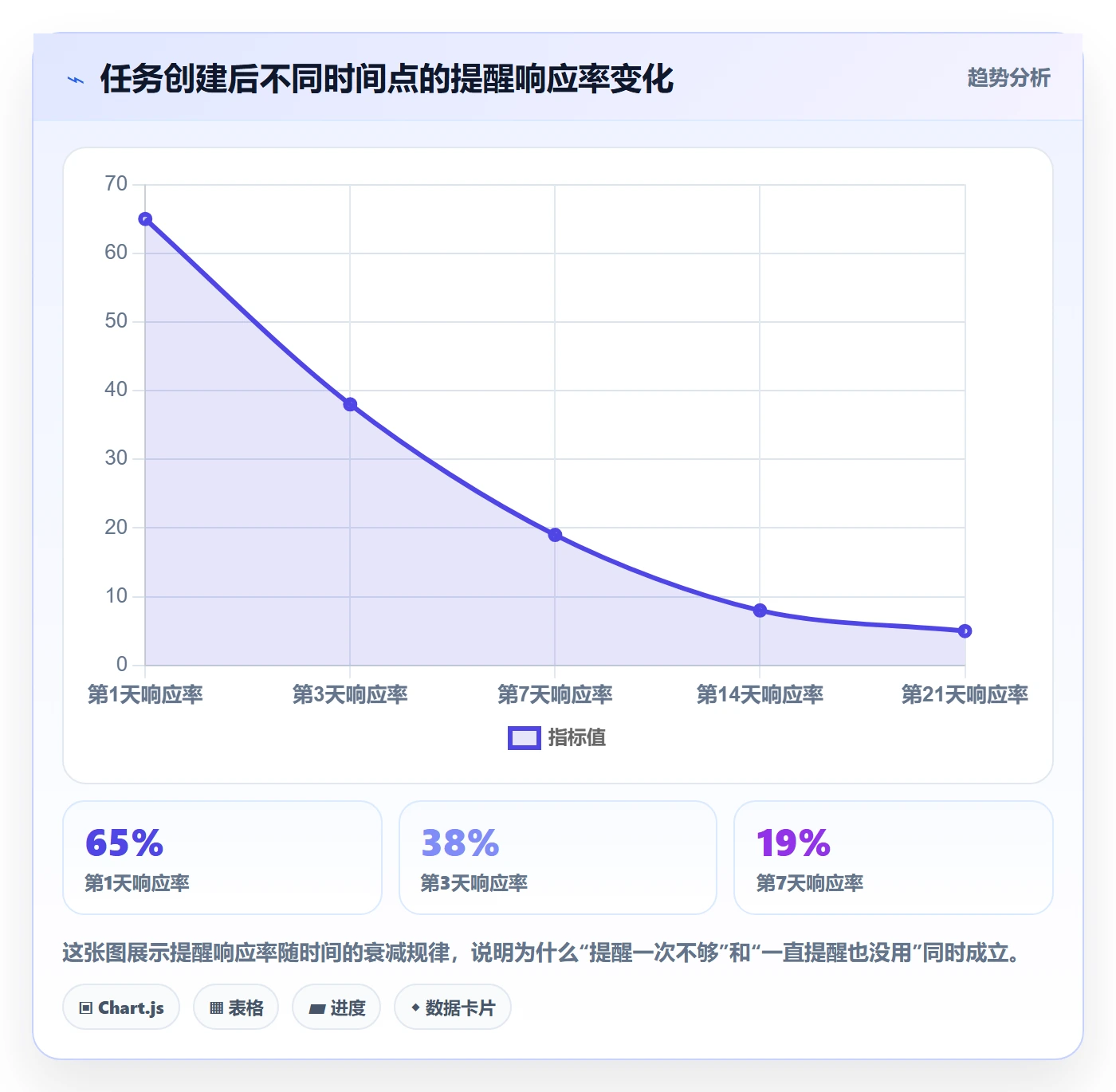

我复盘了那个项目的提醒记录,发现一个典型的时间线:任务创建后第一天,提醒触达率很高,群消息回复率约65%;第三天,回复率降到38%;第七天,回复率不到20%。逾期之后,PMO私聊催办,约一半的人会回复“今天处理”,但真正当天完成的比例只有三分之一。

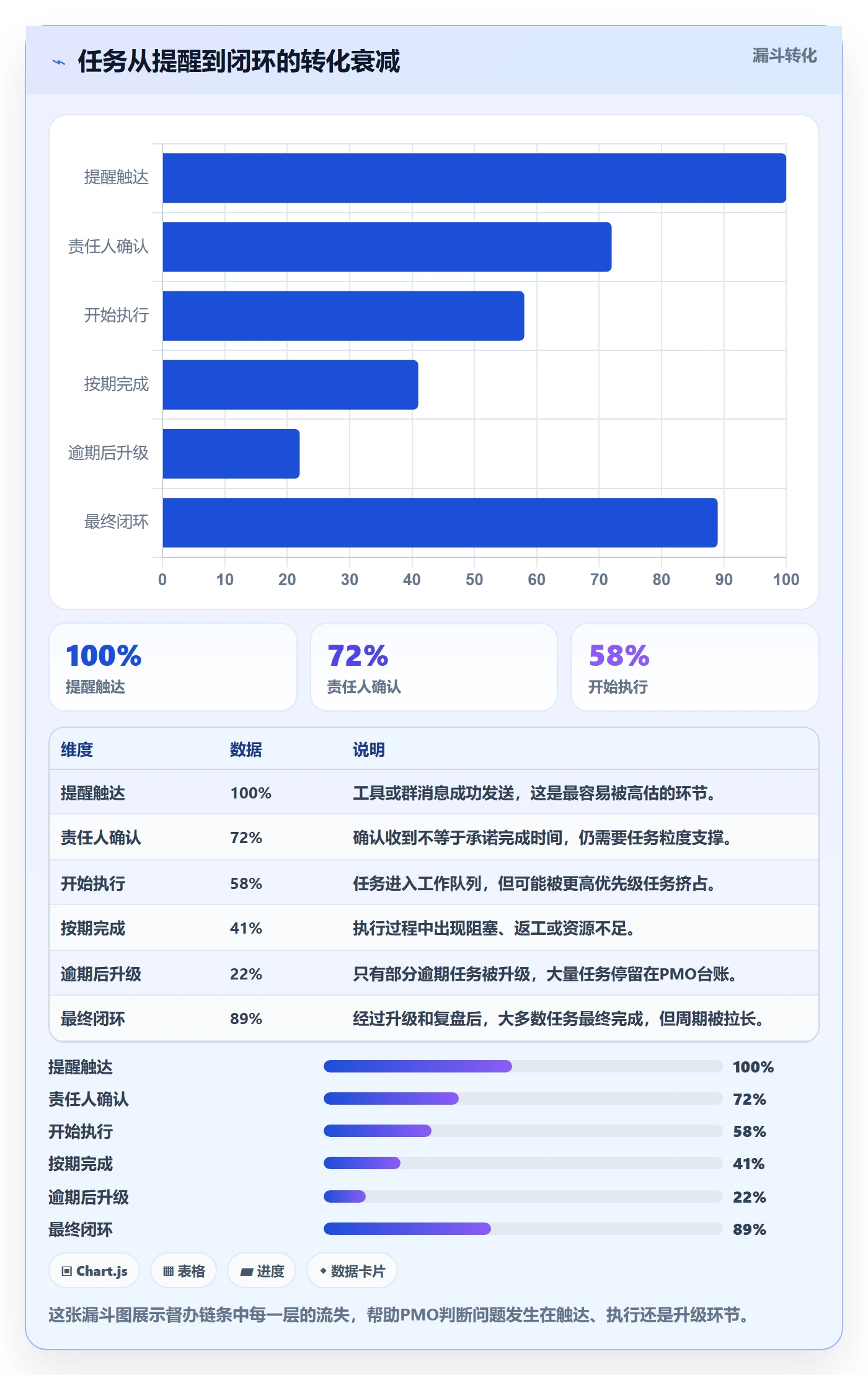

更关键的是,逾期任务没有升级路径。PMO催了三次没结果,只能记录到周报里。周报发出去,项目经理看到了,但也没有明确的处理动作。于是逾期任务继续挂着,新的任务又不断进来,台账越来越厚,督办越来越无力。
3. PMO为什么容易陷入催办陷阱
原因有三个。第一,PMO通常没有行政权力,不能直接命令业务负责人,只能靠沟通和机制。第二,很多组织的任务数据分散在群聊、邮件、表格和工具里,PMO拿不到完整视图。第三,提醒动作容易量化,发了多少条、@了多少人,看起来工作量很饱满,但闭环率很难量化,于是PMO不自觉地偏向做“容易证明自己忙”的事。
要跳出这个陷阱,PMO需要从“提醒执行者”转为“机制设计者”,而机制设计的基础是数据。

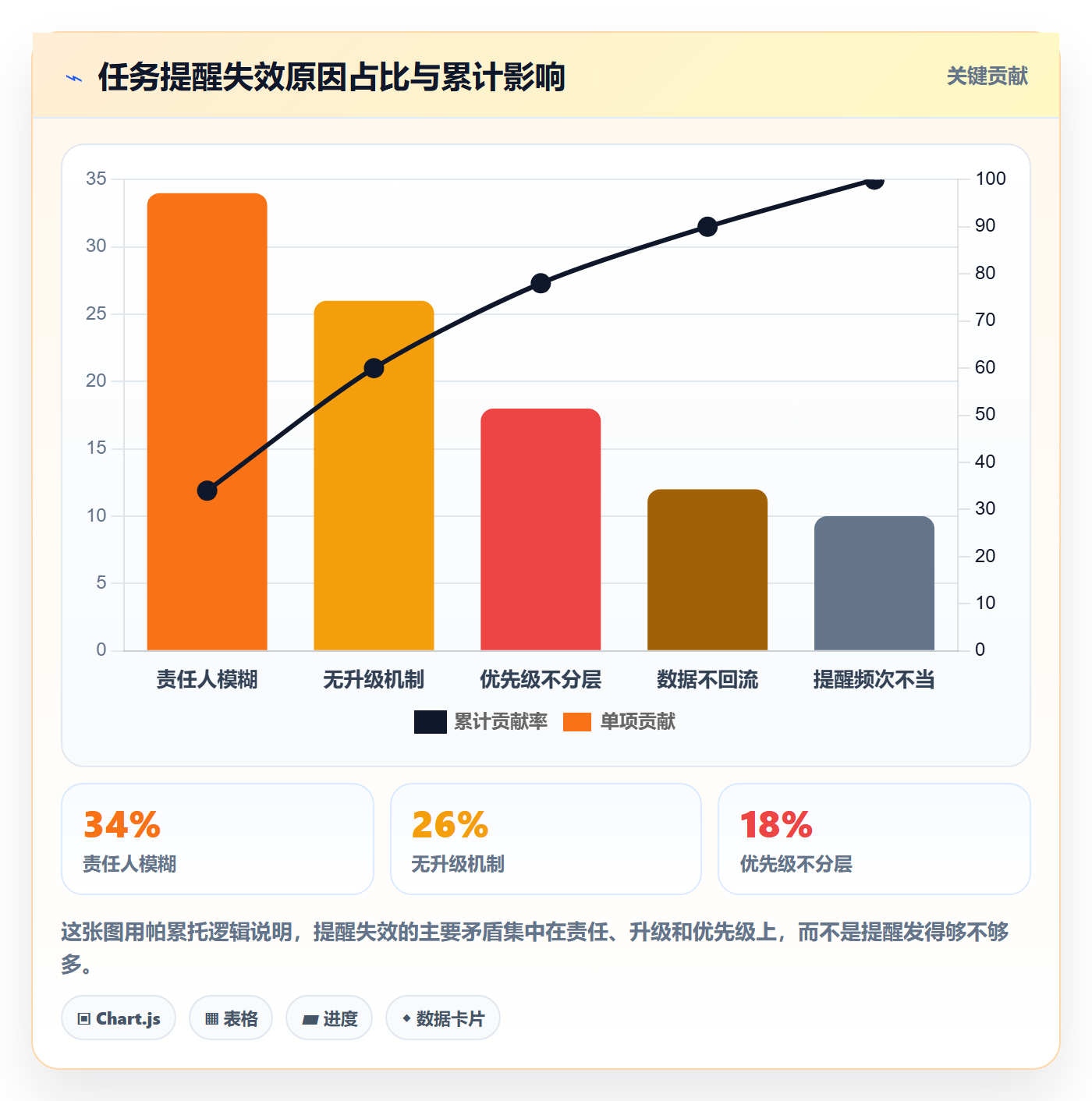

三、拆解五个常见误区:为什么你的任务提醒没人当回事
在分析具体数据之前,我先拆解五个最常见的误区。这些误区在中小企业、中大型组织里都出现过,只是表现形式不同。每一个误区背后,都对应一个数据盲区。
1. 误区一:把提醒当成督办的全部
有些PMO认为,只要提醒到位,任务就会完成。但提醒只解决信息不对称,不解决动力、优先级和能力问题。一个开发人员同时被五个项目@,他不知道哪个最重要,最后只能按自己的判断来。PMO的提醒在他眼里只是“又一个消息”。
判断标准很简单:如果提醒之后没有确认、没有跟踪、没有异常处理,那它就只是通知,不是督办。
2. 误区二:提醒频次越高越有效
我在一个团队做过实验:同一批任务,A组每天提醒一次,B组每天提醒三次。两周后,A组逾期率31%,B组逾期率29%。差异很小,但B组对提醒的负面反馈明显更多,有人开始屏蔽群消息。频次增加没有改变责任结构,只是增加了噪音。
3. 误区三:任务责任只写到团队,不写到人
“研发组负责”和“张三负责”是完全不同的。前者在逾期时找不到具体责任人,后者才能触发升级和考核。很多PMO为了避免得罪人,任务登记时只写团队名。结果逾期了,团队负责人说“我安排下去了”,具体执行人说“我不知道这件事”。
4. 误区四:没有升级机制,逾期就停在PMO这里
逾期任务最怕的是“只有PMO知道”。如果没有升级规则,PMO催三次之后只能放弃,任务继续挂起。升级机制要提前定义:逾期几天升级给谁、升级后需要什么动作、升级后多久必须反馈。没有规则的升级,会变成情绪化告状,反而破坏协作关系。
5. 误区五:数据不回流,提醒效果无法验证
很多PMO发完提醒就不管了,不记录提醒时间、响应时间、完成时间,也不分析哪类提醒有效。下个月还是同样的策略,同样的问题重复出现。没有数据回流的督办,只能靠感觉优化;靠感觉优化,通常越优化越忙。

四、专业判断逻辑:PMO督办的四层数据模型
接下来是我认为整篇文章最核心的部分。PMO做督办数据分析,不需要一上来就搞几十个指标,而是按四层模型逐层搭建。每一层解决一个不同的问题,上一层的数据质量决定下一层能不能用。
1. 第一层:任务台账质量
这是最基础的一层。如果任务台账本身不完整,后面的响应率、逾期率、升级率都没有意义。我建议至少包含八个字段:任务编号、任务名称、责任人、协作人、截止时间、优先级、交付标准、当前状态。其中责任人必须是具体的人,截止时间必须是具体日期,交付标准必须可验证。
我见过很多台账有“优先级”字段,但定义模糊:高、中、低,没有判断标准。更好的做法是给优先级绑定规则,比如“高=影响里程碑或阻塞其他任务”“中=影响迭代目标但不阻塞”“低=可延后”。规则清晰,登记质量才会稳定。
2. 第二层:触达与响应
这一层回答“提醒有没有被看到、有没有人回应”。关键指标包括:提醒触达率、首次响应时长、响应确认率、提醒后24小时行动率。触达率可以靠工具统计,首次响应时长需要记录提醒时间和第一次状态变更时间。
这里有个细节:响应不等于完成,但响应是督办的第一个信号。如果一个人连响应都没有,说明任务没有进入他的工作队列,PMO需要先解决注意力问题,而不是直接催完成。
3. 第三层:逾期与堵点
这一层回答“任务卡在哪里、为什么卡”。核心指标包括:逾期率、逾期分布、平均逾期天数、逾期任务责任人集中度、逾期任务类型分布。逾期率不能只看总数,要拆开看。比如研发任务逾期率12%,测试任务逾期率28%,那就说明测试环节可能是堵点。
我通常会用“三维分析”:按责任人看谁长期逾期,按任务类型看哪类任务容易卡,按时间段看逾期集中在哪个阶段。三维交叉之后,堵点会非常清楚。
4. 第四层:闭环与升级
这一层回答“问题有没有被解决”。关键指标包括:任务闭环率、升级触发率、升级后解决时长、重复逾期率、复盘改进项关闭率。升级触发率不是越高越好,也不是越低越好。太低说明升级机制没起作用,太高说明前端任务登记或资源分配有问题。
我倾向于把升级触发率控制在一个合理区间,比如5%到15%。低于5%,说明大量逾期没有被升级;高于15%,说明日常执行层面已经失控,需要从资源和工作量分配上找原因。
5. 指标定义与判断阈值
下面这张表是我在实际项目中常用的指标清单。阈值不是绝对标准,不同行业、不同项目类型需要调整,但它可以作为起步参考。
| 数据层 | 核心指标 | 计算口径 | 参考阈值 | 异常时先看什么 |
|---|---|---|---|---|
| 任务台账质量 | 字段完整率 | 责任人、截止时间、交付标准齐全的任务 / 总任务 | ≥95% | 是否有人批量创建任务未填关键字段 |
| 触达与响应 | 首次响应时长 | 提醒发出到第一次状态变更的平均小时数 | ≤24小时 | 是否提醒时间与工作时间错位 |
| 触达与响应 | 提醒后24小时行动率 | 24小时内更新状态的任务 / 已提醒任务 | ≥70% | 任务是否拆解到可执行粒度 |
| 逾期与堵点 | 逾期率 | 超过截止时间未完成的任务 / 到期任务 | ≤10% | 逾期集中在谁、哪类任务、哪个阶段 |
| 逾期与堵点 | 逾期责任人集中度 | 前20%责任人逾期任务量 / 总逾期任务量 | ≤40% | 是否工作量分配不均或能力缺口 |
| 闭环与升级 | 升级触发率 | 触发升级的任务 / 逾期任务 | 5%-15% | 过低说明升级缺失,过高说明前端失控 |
| 闭环与升级 | 重复逾期率 | 同一责任人连续两个周期逾期的任务占比 | ≤8% | 是否有机制未闭环或责任未调整 |
如果你用SQL做分析,可以从这样一段查询开始。它按责任人汇总逾期率和平均响应时长,快速定位高风险对象。
SELECT owner, COUNT(*) AS total_tasks, SUM(CASE WHEN finish_time > due_time THEN 1 ELSE 0 END) AS overdue_tasks, ROUND(SUM(CASE WHEN finish_time > due_time THEN 1 ELSE 0 END) / COUNT(*), 2) AS overdue_rate, AVG(TIMESTAMPDIFF(HOUR, remind_time, first_response_time)) AS avg_response_hours FROM task_supervision_view WHERE project_id = 'PRJ-2026-018' AND due_time BETWEEN '2026-09-01' AND '2026-09-30' GROUP BY owner HAVING overdue_rate > 0.2 ORDER BY overdue_rate DESC;
这段查询不能解决所有问题,但它能帮你从“感觉谁总是拖”变成“数据证明谁在哪个环节拖”。数据不会自动带来管理动作,但数据能让管理动作更有依据。

五、操作步骤:从任务提醒到督办闭环的七步法
有了数据模型,接下来要落到操作。我把PMO任务督办拆成七个步骤,每一步都给出操作要点和常见误区。这七步不必一次性全部上线,可以按团队成熟度逐步推进。
1. 第一步:统一任务登记标准
操作要点:规定任务必须包含责任人、截止时间、优先级、交付标准、验收人。责任人只能填一个人,协作人可多填。截止时间精确到日,不用“尽快”“本周内”这类模糊表达。交付标准要能被验证,比如“接口联调通过并提交测试报告”。
常见误区:为了快速建任务,允许关键字段留空。留空一次,后面就会一直留空。PMO要在每周数据检查中把字段完整率作为硬指标。
2. 第二步:设计提醒策略分层
操作要点:按优先级和截止时间设计提醒规则。高优先级任务在截止前3天、1天、当天各提醒一次;中优先级任务截止前1天和当天提醒;低优先级任务只在截止当天提醒。提醒内容必须包含任务名、截止时间、当前状态和下一步动作。
常见误区:所有任务用同一套提醒模板。模板越统一,信息越容易被忽略。提醒内容要能回答“我需要做什么”。
3. 第三步:建立响应确认机制
操作要点:提醒发出后,要求责任人在规定时间内更新任务状态,而不是只回复“收到”。状态可以是“未开始”“进行中”“受阻”“已完成”。如果任务受阻,必须填写阻塞原因和需要的支持。
常见误区:把“收到”当成响应。收到只代表看到消息,不代表任务进入执行。
4. 第四步:设置逾期升级规则
操作要点:任务逾期1天,系统自动提醒责任人;逾期3天,提醒责任人和直属上级;逾期5天,升级到项目负责人或PMO负责人;逾期7天,进入专项复盘。每个层级都要明确需要反馈的时间。
常见误区:升级规则只写在制度里,没有嵌入工具。没有自动触发的升级,最后都会变成PMO手工催办。
5. 第五步:建立数据周检视机制
操作要点:PMO每周固定时间查看五组数据:新增任务字段完整率、提醒后24小时行动率、逾期率、逾期责任人集中度、升级后解决时长。检视不是为了汇报,而是为了决定下周调整什么。
常见误区:周报只写完成率,不写异常和行动。没有行动项的周报,是数据浪费。
6. 第六步:执行月度复盘与机制迭代
操作要点:每月复盘一次督办机制本身。哪些提醒模板有效?哪些升级规则被绕过?哪些责任人长期逾期需要调整工作量?复盘输出要包含至少一项机制修改。
常见误区:复盘变成批斗会。复盘的对象是机制,不是个人;但如果机制没问题,个人问题也要通过绩效和资源调整来解决。
7. 第七步:把督办结果接入绩效与资源决策
操作要点:督办数据不能只停留在PMO手里。任务闭环率、逾期率、升级响应时长可以作为项目绩效的输入,也可以帮助管理者判断是否需要增加资源、调整排期或重新分配任务。
常见误区:数据只用于考核,不用于支持。如果PMO只会拿数据追责,业务团队会开始对抗数据,字段完整率和响应率都会下降。

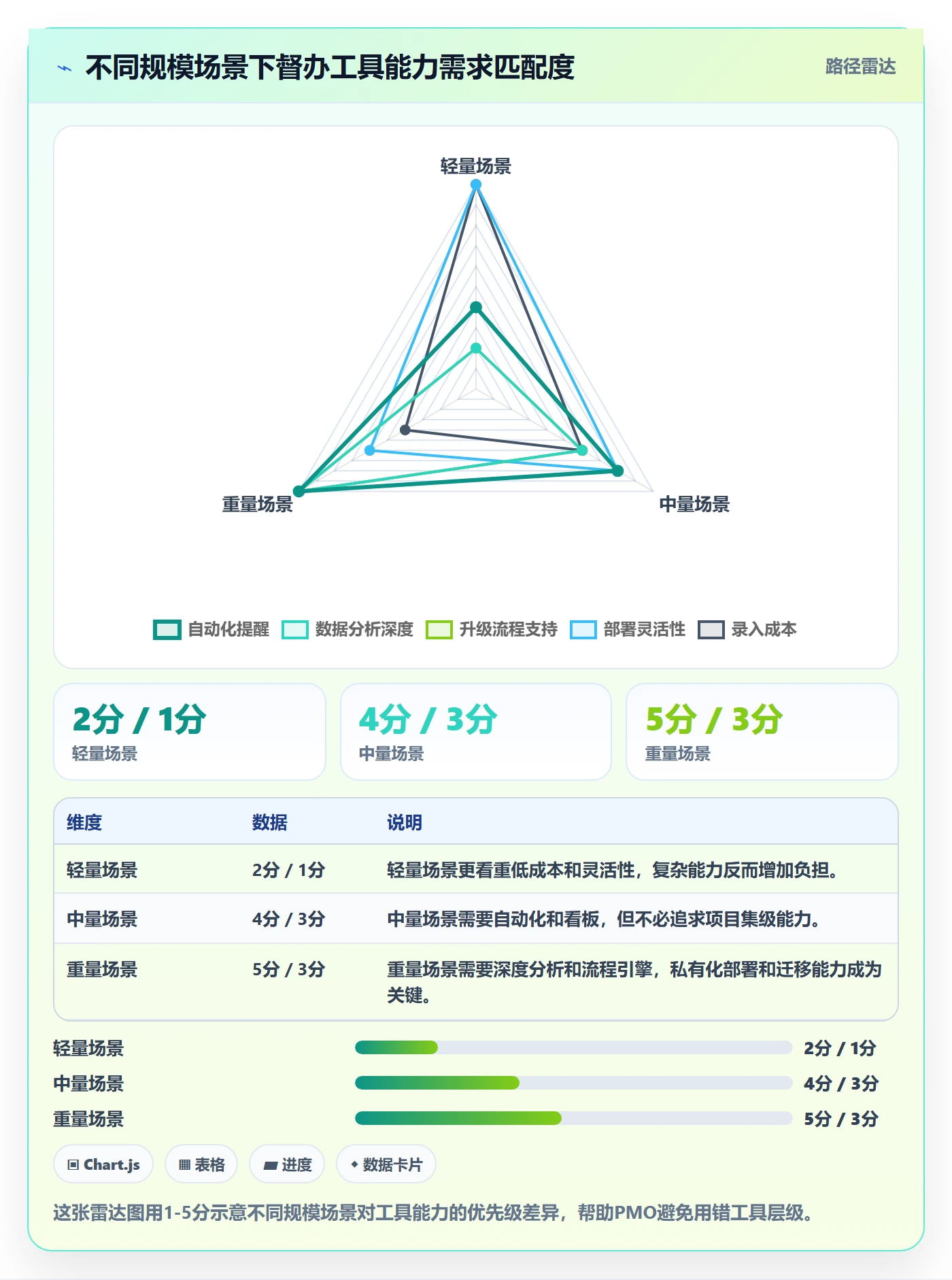

六、工具与场景匹配:轻量、中量、重量怎么选
操作步骤需要工具承载,但工具不是越重越好。我通常按团队规模、任务复杂度、跨部门程度和合规要求,把场景分成三类:轻量、中量、重量。不同场景匹配不同工具策略。
1. 轻量场景:小团队、少量任务、低合规要求
典型情况是5到15人的团队,任务数量不多,跨部门协作少,主要目标是让任务不遗漏。这个阶段用表格加日历提醒加人工周检就够用。表格负责登记,日历负责提醒,PMO每周花30分钟检查逾期任务并推动解决。
这个阶段不要急着上复杂系统。工具越重,录入成本越高,反而容易让团队抵触。
2. 中量场景:多项目、跨部门、需要数据看板
典型情况是20到100人的组织,同时有多个项目在跑,任务依赖关系变复杂,PMO需要实时看板和自动化提醒。这个阶段建议使用项目管理工具,把任务登记、状态更新、提醒、逾期统计放在同一个平台里。重点是减少手工汇总,让数据自动回流。
选择工具时看三个能力:是否支持自定义工作流、是否支持自动提醒和升级、是否能导出任务级数据用于分析。
3. 重量场景:项目集、PMO级、强合规与私有化要求
典型情况是100人以上组织,多个项目集并行,涉及研发、测试、运维、业务多条线,对数据安全、权限隔离、部署方式有明确要求。这个阶段需要专业项目管理平台,支持多维度数据分析、升级流程引擎、角色权限和私有化部署。
以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代的不二选择。对于已经有Jira使用历史、又希望把任务督办和研发数据整合起来的团队,迁移成本是一个必须提前评估的变量。PingCode提供的项目集视图、任务状态流转和自动化规则,可以把前面提到的提醒分层、响应确认、逾期升级落到系统里,而不是靠PMO手工执行。
但我必须强调:工具不能替代机制。如果任务登记字段不完整、责任人规则不清晰,再强的平台也只能产出脏数据。工具的价值是把已经设计好的机制自动化,而不是帮你发明机制。
4. 工具选择的关键判断
我通常建议PMO从四个维度判断:团队规模、任务复杂度、数据安全要求、现有工具生态。下面这张表可以作为快速对照。
| 场景 | 典型规模 | 推荐工具形态 | 核心能力 | 不建议的做法 |
|---|---|---|---|---|
| 轻量 | 5-15人 | 表格+日历+人工周检 | 任务登记、截止提醒、每周逾期检查 | 强行上重型PMO平台 |
| 中量 | 20-100人 | 项目管理工具+自动化提醒 | 工作流、自动提醒、数据看板、任务导出 | 只用来发通知,不沉淀数据 |
| 重量 | 100人以上 | 专业项目管理平台,支持私有化部署 | 项目集视图、升级引擎、权限隔离、Jira迁移 | 把工具当万能药,机制设计滞后 |
| 强合规 | 视组织而定 | 私有化部署+审计日志 | 数据不出域、操作留痕、权限分级 | 用公有云工具处理敏感项目数据 |

七、案例复盘:一个100人研发组织的督办改造
为了让你更直观地看到变化,我整理了一个脱敏后的案例。这是一家约120人的研发组织,三个产品线并行,PMO团队3人。改造前,任务逾期率长期在30%以上,PMO每天发提醒,周报每周手工汇总,耗时约8小时。
1. 改造前的状态
任务登记在表格和某项目管理工具里都有,但字段不统一。责任人有时写团队,有时写个人。截止时间经常写“本周”“尽快”。提醒主要靠群消息和邮件,没有自动升级。逾期任务进入周报后,通常没有后续处理,直到项目延期才被集中暴露。
PMO负责人跟我说了一句话,我印象很深:“我们不是不努力,是每天在救火,但没有消防图。”
2. 改造动作
第一,统一任务模板,强制责任人、截止时间、优先级、交付标准四个字段。第二,把提醒规则嵌入工具,按优先级自动触发。第三,设置三级升级:逾期1天提醒责任人,逾期3天提醒上级,逾期5天升级到项目负责人。第四,每周固定30分钟数据检视,只看五个指标。第五,每月复盘一次提醒模板和升级规则。
他们没有一次性替换所有工具,而是先把机制跑通,再逐步把数据迁移到支持私有化部署和专业项目集管理的平台上。后来他们选择了PingCode,主要考虑是支持Jira平滑迁移、私有化部署,以及和现有研发流程的整合能力。迁移过程中,他们花了大约两周清理历史任务数据,这个工作量不能低估。

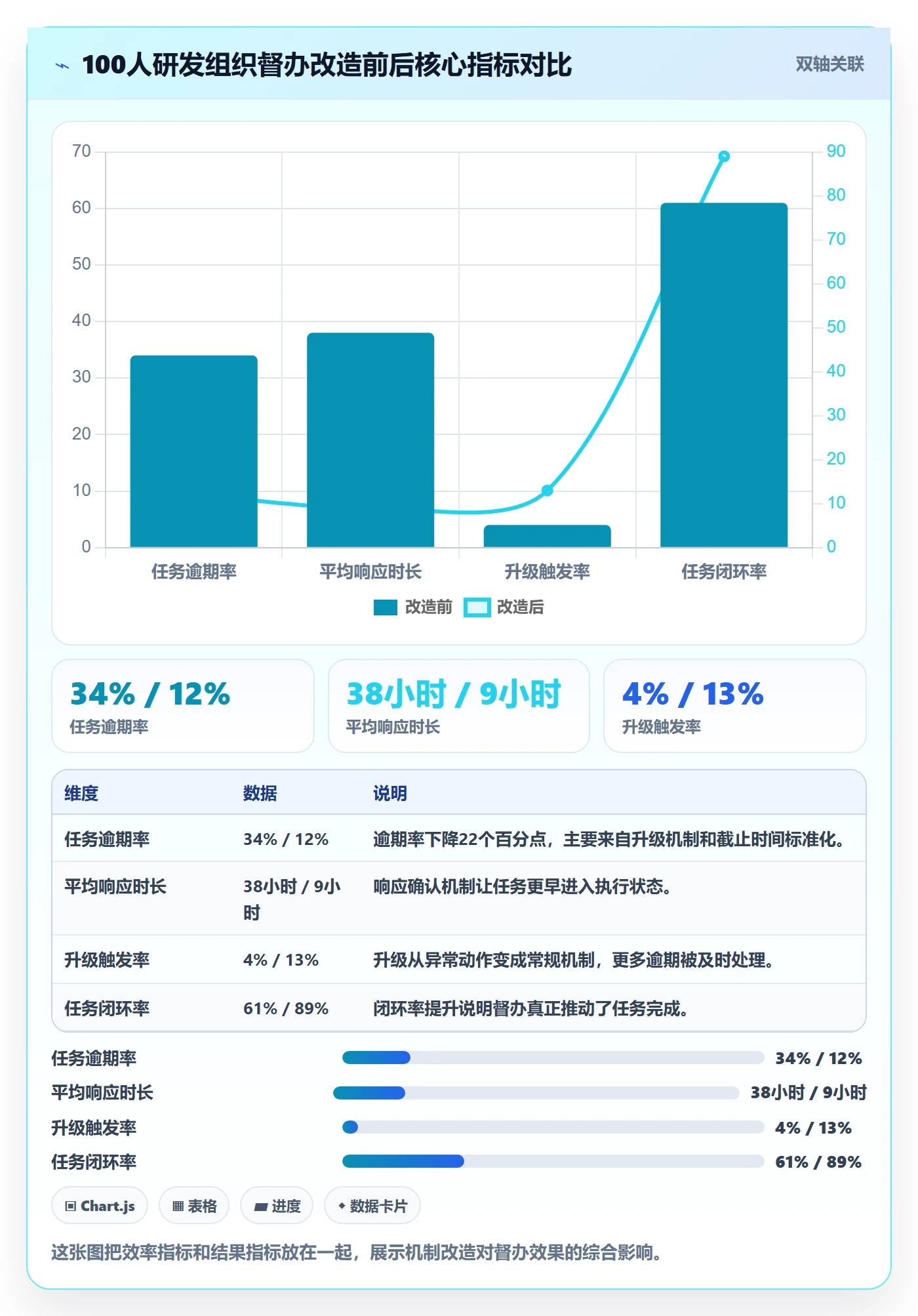

3. 数据变化

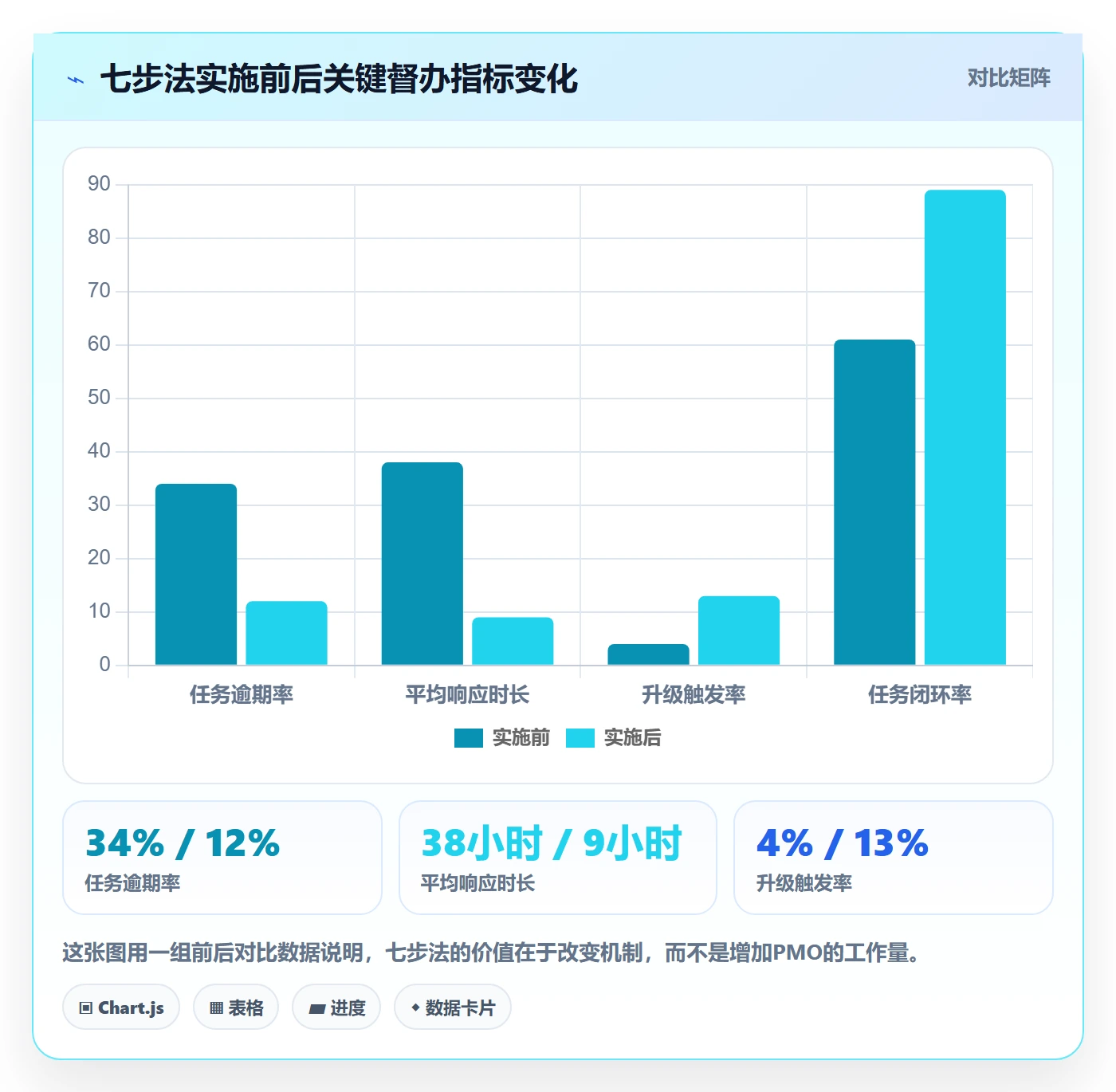

改造三个月后,任务逾期率从34%降到12%,平均响应时长从38小时降到9小时,升级触发率从4%升到13%,周报人工汇总耗时从8小时降到2.5小时,任务闭环率从61%升到89%。这些数据不是工具单方面带来的,而是机制加工具的结果。
4. 踩过的坑
第一个坑是升级规则太激进。最初设置逾期1天就升级到上级,结果上级每天收到大量升级通知,反而开始忽略。后来调整为逾期3天才升级,才恢复有效性。第二个坑是提醒模板太长,责任人看不完。后来压缩到三行:任务名、截止时间、下一步动作。第三个坑是数据只用于考核,导致团队开始延迟更新状态。后来PMO明确数据首先用于支持和资源协调,考核只占小部分权重,数据质量才稳定下来。

八、不同情况下的行动建议

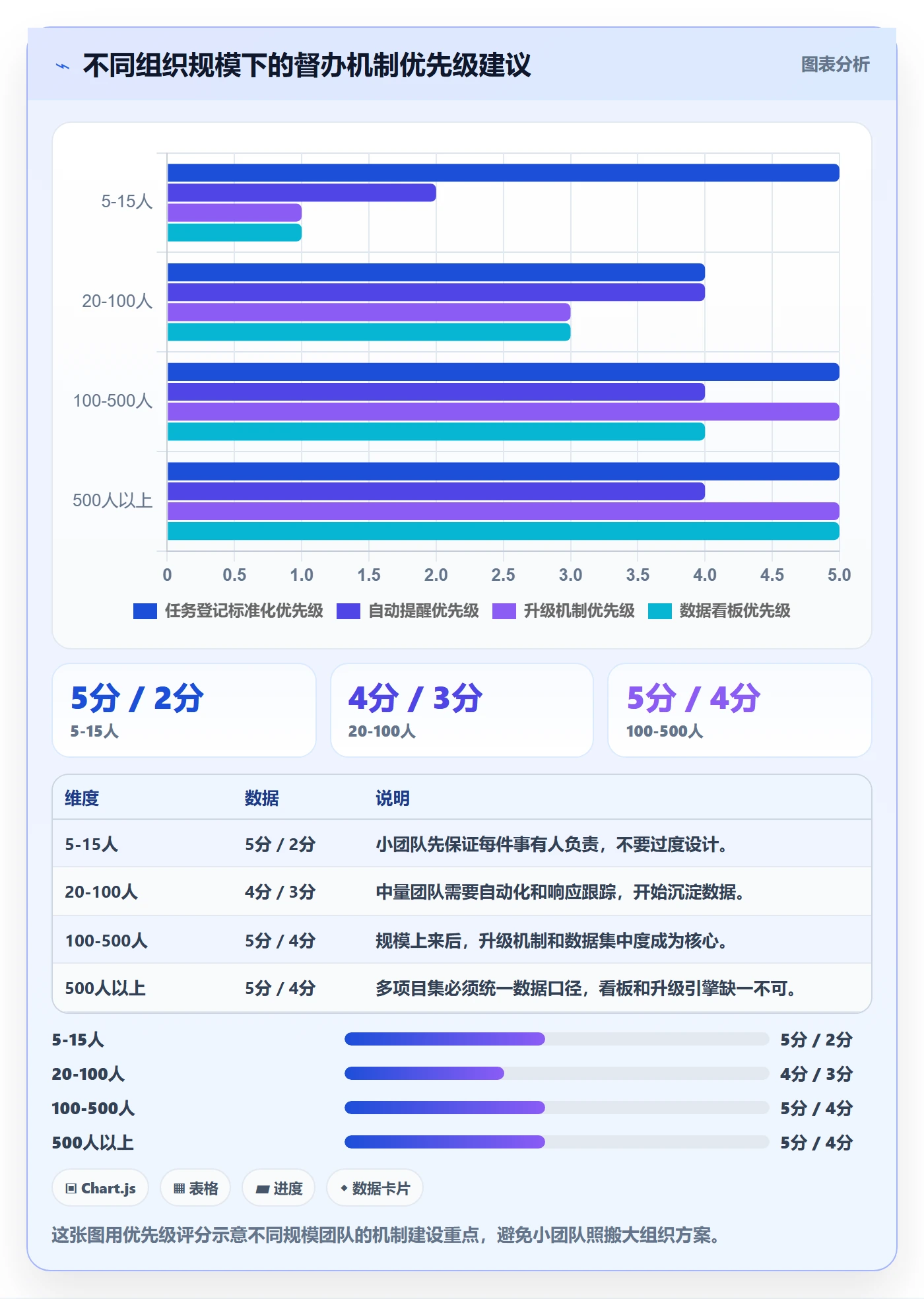

没有一种督办方案适合所有团队。下面我按组织规模和典型场景,给出可执行的行动建议。你可以直接对照自己的情况选择起点。
1. 5到15人小团队:先解决“有没有人负责”
建议动作:建立一张共享任务表,必须包含责任人和截止时间。每天站会花5分钟过逾期任务。不要上复杂工具,不要设计多级升级。PMO或团队负责人每周检查一次任务闭环情况即可。
关键判断:如果任务逾期主要是因为“忘了”,表格加提醒就能解决;如果是因为“忙不过来”,需要调整任务分配。
2. 20到100人团队:先解决“提醒有没有响应”
建议动作:引入项目管理工具,配置自动提醒和状态更新。要求责任人24小时内更新任务状态。PMO每周分析提醒后24小时行动率,低于70%就要检查任务粒度是否太粗。
关键判断:如果响应率低,先不要急着升级,先看任务是否拆到了可执行的一步。
3. 100到500人组织:先解决“逾期有没有升级”
建议动作:建立三级升级机制,明确逾期1天、3天、5天的动作。使用支持自动化规则和项目集视图的平台。PMO每周检视逾期责任人集中度,避免少数人长期成为堵点。
关键判断:如果逾期集中度超过40%,说明问题可能不是态度,而是工作量分配或资源缺口。
4. 500人以上或多项目集:先解决“数据有没有统一口径”
建议动作:统一任务数据模型,定义跨项目可比指标。建立PMO级数据看板,按项目集、部门、任务类型下钻。升级机制要嵌入系统,不能靠人工传递。部署方式上,涉及敏感数据的组织应优先考虑私有化部署。
关键判断:如果不同项目对“逾期”的定义都不一样,数据分析就没有意义。先统一口径,再谈分析。
5. 跨部门协作场景:先解决“升级给谁”
建议动作:在任务登记时明确责任人和验收人,跨部门任务必须指定双方接口人。升级路径要提前约定,不能等逾期了再找人。PMO在跨部门督办中更适合做规则维护者和数据提供者,而不是直接裁判。
关键判断:跨部门任务如果频繁逾期,通常不是执行问题,而是目标不一致或优先级冲突。

九、不同情况下的取舍:没有万能方案,只有匹配
做了这么多项目,我越来越觉得,PMO督办的难点不是“不知道怎么做”,而是“知道很多做法,但不知道在当前条件下该选哪个”。下面我列出五组常见取舍,帮你判断优先级。
1. 自动化 vs 人工判断
自动化适合规则明确、重复性高的动作,比如截止提醒、逾期升级、数据汇总。人工判断适合规则模糊、需要权衡的场景,比如任务优先级调整、资源冲突协调、跨部门目标对齐。
取舍建议:先自动化“触发”,再人工处理“判断”。不要让PMO把时间花在手工发提醒上,也不要指望系统自动解决资源冲突。
2. 强督办 vs 弱打扰

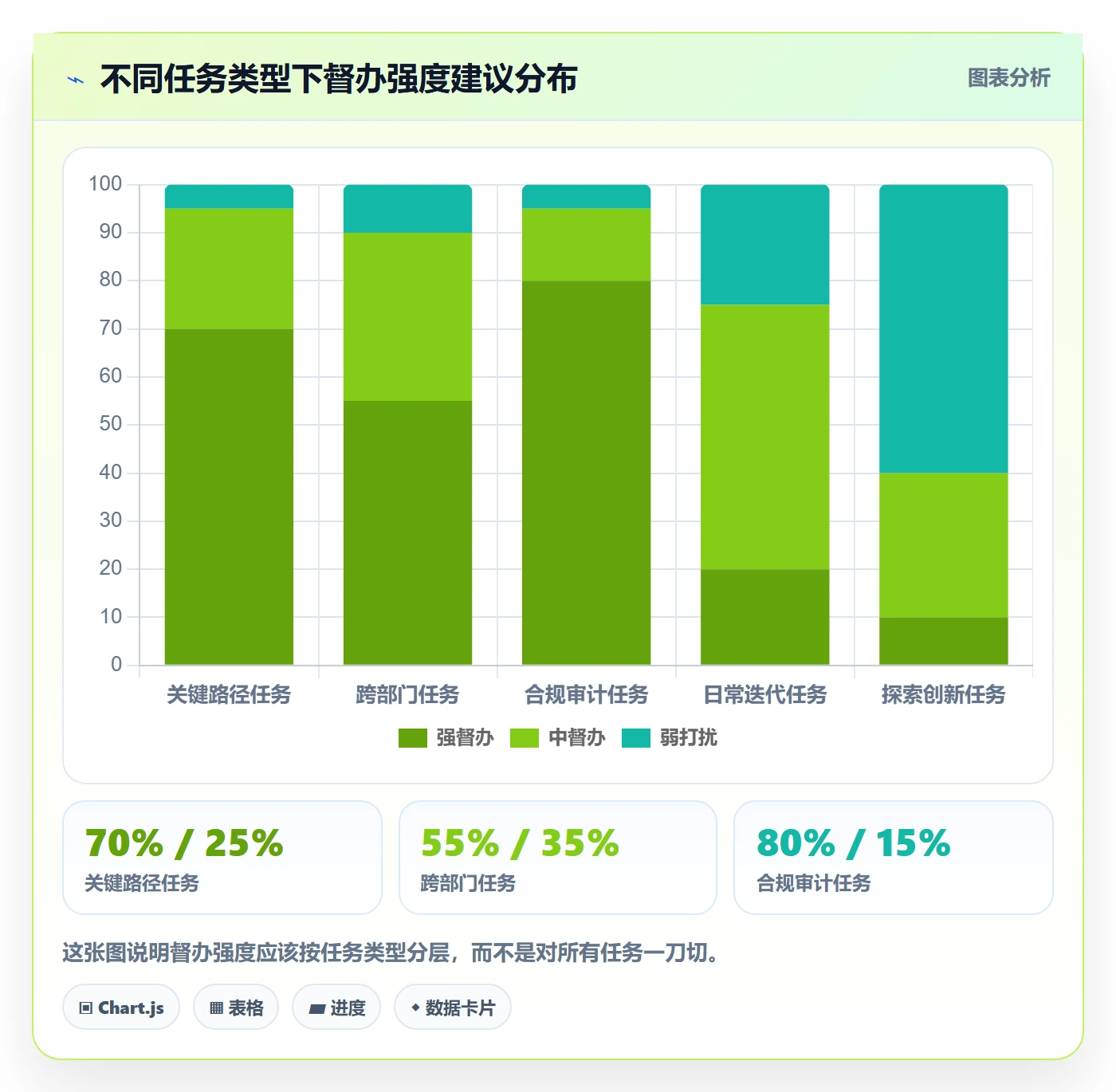

强督办意味着更多提醒、更早升级、更严格的响应要求;弱打扰意味着更少通知、更依赖团队自驱。强督办适合关键路径任务、合规任务、跨部门任务;弱打扰适合探索性任务、创意任务、低优先级任务。
取舍建议:按任务类型分层,不要对所有任务用同一种强度。关键路径可以强督办,日常任务用轻提醒。
3. 统一平台 vs 多工具组合
统一平台的好处是数据集中、口径一致、自动化容易实现;坏处是迁移成本高、团队学习成本高。多工具组合灵活,但数据容易割裂,PMO汇总成本高。
取舍建议:如果跨部门协作多、数据要求高、需要私有化部署,优先考虑统一平台。如果团队小、流程简单,多工具组合更经济。以PingCode这类平台为例,它更适合中大型组织,小团队未必需要。
4. 数据全面 vs 数据可用
很多PMO想收集所有数据,结果字段太多,责任人录入负担重,数据质量反而下降。我的经验是:先收集能驱动行动的数据,再逐步扩展。如果某个指标不能指向具体动作,就先不要收集。
取舍建议:起步阶段只盯五个指标,字段完整率、24小时行动率、逾期率、逾期集中度、升级解决时长。跑顺之后再增加。
5. 自建 vs 采购
自建好处是贴合内部流程,坏处是开发维护成本高、迭代慢。采购好处是功能成熟、上线快,坏处是可能需要调整内部流程,数据安全和私有化部署要提前评估。
取舍建议:核心竞争力和敏感数据相关的系统可以考虑自建或私有化部署;通用项目管理能力优先采购成熟平台。对于需要Jira迁移的团队,要重点评估迁移工具、字段映射和历史数据保留方案。
| 取舍维度 | 优先选A的情况 | 优先选B的情况 | 我的默认建议 |
|---|---|---|---|
| 自动化 vs 人工 | 规则明确、重复性高 | 需要权衡、目标冲突 | 自动化触发,人工判断 |
| 强督办 vs 弱打扰 | 关键路径、合规、跨部门 | 探索性、创意、低优先级 | 按任务类型分层 |
| 统一平台 vs 多工具 | 跨部门多、数据要求高 | 团队小、流程简单 | 看规模和合规要求 |
| 数据全面 vs 可用 | 分析成熟、有专人维护 | 起步阶段、录入能力有限 | 先可用,再全面 |
| 自建 vs 采购 | 核心敏感、流程独特 | 通用能力、追求上线速度 | 通用采购,敏感私有化 |

十、结语:让PMO从催办者变成机制设计者
回到开头那个问题:为什么每天发提醒,逾期率还是下不来?因为提醒只是督办的起点,不是终点。真正有效的督办,靠的是清晰的责任、分层的提醒、自动的升级、持续的数据复盘,以及一套能自我迭代的机制。
我自己的经验是,PMO最容易犯的错误,是用勤奋掩盖机制缺失。每天发几十条提醒,看起来很努力,但如果没有数据回流和升级规则,这些提醒只是在消耗PMO的信誉。相反,当你把任务登记、提醒策略、升级规则、数据检视跑通之后,PMO的时间会从催办转向分析,从救火转向预防。
下一步,我建议你不要一次性改造所有流程,而是从三个动作开始:第一,选一个项目,把任务登记字段补齐;第二,设置一条逾期3天自动升级规则;第三,每周花30分钟只看五个指标。跑一个月,你会看到真实的数据变化。然后根据数据决定下一步是优化提醒模板、调整升级节点,还是引入更适合团队规模的项目管理平台。
好的督办,不是让PMO更忙,而是让机制替PMO工作。当你从催办者变成机制设计者,任务提醒才会真正产生推动力,PMO的数据分析也才会从汇报材料变成管理杠杆。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务提醒如何做好督办?PMO数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394404
读者评论
文章点出了一个常见误区:PMO把大量精力花在发提醒上,却忽略了责任闭环。我们团队也有类似情况,提醒天天发,逾期照样多,后来把责任人细化到个人并加了升级规则,逾期率才降下来。
四层数据模型这个提法很实用,尤其是第一层任务台账质量。很多PMO上来就想分析响应率和逾期率,结果底层数据都不全,分析出来也没法指导行动。先把责任人、截止时间、交付标准这三个字段落实,比什么都强。
提醒响应率随时间衰减的数据很有说服力,第7天不到20%,第14天只剩8%。这说明单纯催办确实没用,逾期久了心理阻力大,必须靠升级或重新排期。我们现在的做法是超过5天自动升级,效果比人工催好得多。
帕累托图那部分说得挺实在,责任人模糊占比34%是最大问题。不过中小团队PMO往往人手有限,做到数据周复盘和分层升级需要工具支撑,光靠表格很难持续,选对管理平台很关键。
