消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

2023 年 9 月,我接手了一个已经延期 23 个工作日的车联网项目复盘。翻聊天记录时我发现一件事:这个项目的关键路径任务,在延期发生前的三周里,项目群一共发过 11 次提醒。第一次是任务分配的 @所有人,第二次是截止前 3 天的"温馨提醒",后面 9 次是各级管理者轮流催办。发了 11 次,任务还是拖了 23 天。

这次复盘之后,我把当时手上 6 个项目的通知记录全部导出来做了一次统计,一共 2847 条。结论很难看:真正推动任务状态发生变化的通知只有 312 条,占比约 11%。剩下那 89% 的通知发出去之后,任务没有任何动作,没回复、没更新状态、没提出阻塞。

绝大多数 PMO 会把这个问题归因为"执行力不行"或者"团队不重视"。但复盘时我注意到一个细节:这 11 次提醒里,有 7 次发在同一个已经积累了 3000+ 条消息的项目群里,有 3 次发在邮件里,而这位负责人的邮件设置了自动归档规则。也就是说,真正的失效点不在"人不想做",而在"机制没有把信息送到该到的地方"。

这篇文章要拆解的就是这件事:任务提醒为什么会失效,PMO 应该用什么风险控制的思路去设计消息通知机制,以及可以直接复用的三张模板。

一、核心结论:提醒失效是机制问题,不是执行力问题

先把结论摆在前面,后面再用场景和数据展开论证。

1. 消息通知的本质是风险控制手段,不是沟通动作

绝大多数团队把"发提醒"归类为沟通行为,所以它的成功标准被定义成"我发了"。但在项目管理的语境里,提醒的真正目的是在风险变成事故之前,触发一次状态改变。这两个定位的差别巨大:前者只需要一个发送动作,后者要求送达、阅读、响应、闭环四个环节全部成立。

只要你把提醒当成风险控制手段,评价指标就会自动从"发送量"切换到"响应率"和"按时完成率"。这是 PMO 设计提醒机制时最重要的一个视角切换。

下面的漏斗展示的是我在 6 个项目里统计出来的通知实际转化路径。从发送到任务真正闭环,中间会损失掉将近九成。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

2. PMO 交付的是"机制",不是"催办"

我在带新人 PMO 时经常问一个问题:如果一个项目的所有提醒都必须由你手动发出,你最多能同时管几个项目?答案通常是 3 到 5 个。这也是大多数 PMO 的能力天花板,你的提醒能力被你的时间上限锁死了。

真正能规模化的是机制:什么事件触发、通过什么渠道、发给谁、多久没响应就升级、升级到谁。这套规则一旦确定,就能被工具自动执行,PMO 从中撤出来,只负责维护规则本身。

3. 提醒机制有三个必须被测量的指标

不测量的机制一定会腐烂。我建议至少盯住这三个:

  • 送达确认率:通知是否到达目标人的主要信息通道。注意是"主要通道",发到对方三天才看一次的邮箱不算送达。
  • 首次响应时长:从通知发出到目标人做出第一个可观测动作的时间。这个指标能暴露渠道错配问题。
  • 按时闭环率:在承诺时间内完成或被正式变更排期的任务占比。这是最终结果指标,也是唯一能拿去跟管理层汇报的指标。

二、背景与真实场景:四种典型的提醒失效模式

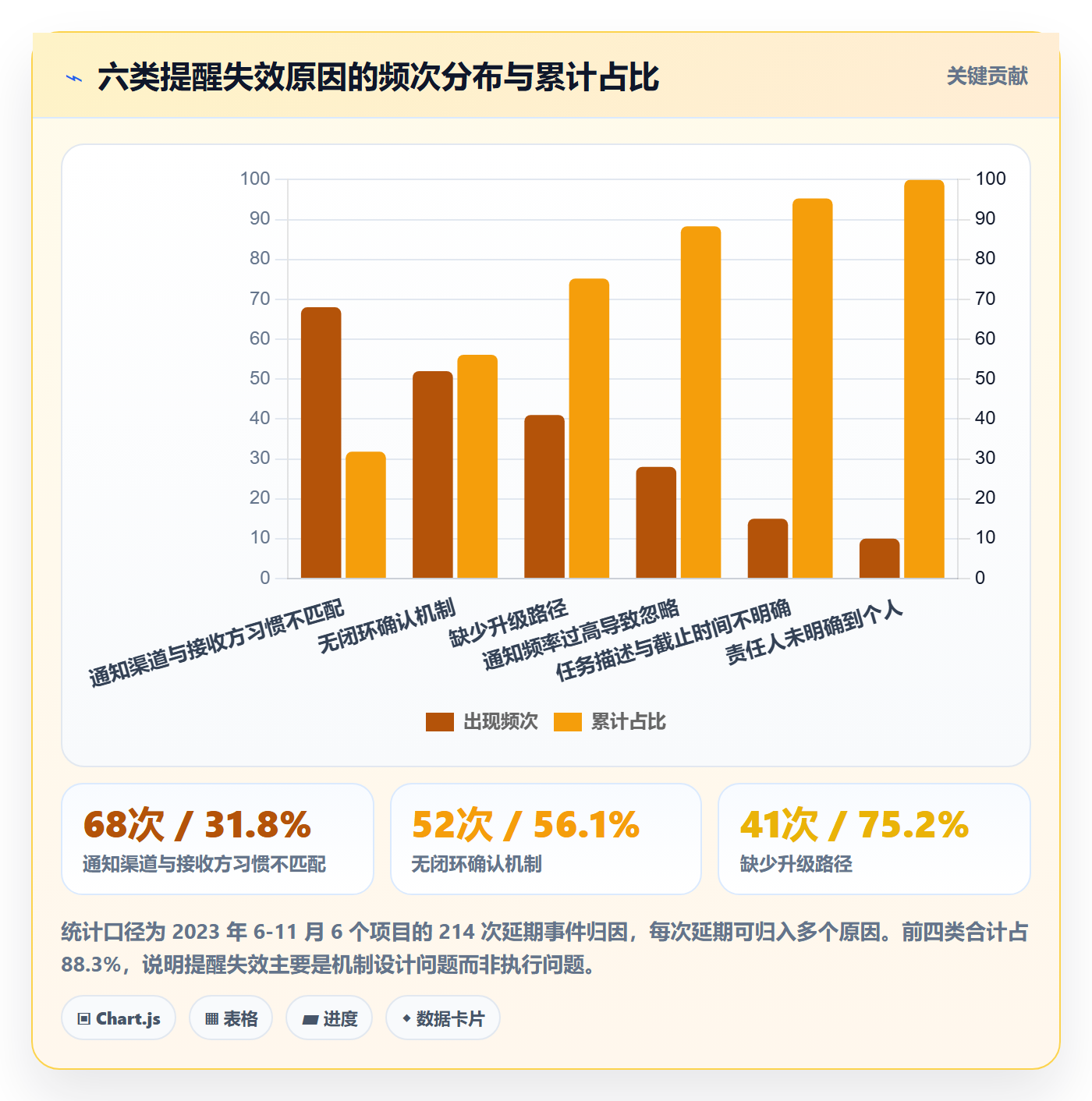

下面四种模式,是我在 6 个项目、2847 条通知记录里归纳出来的高频失效形态。它们经常同时出现,但成因和解法完全不同,必须分开处理。

1. 场景一:通知过载,重要提醒被淹没

有个项目群我在复盘时做过统计:日均消息量 340 条,其中系统自动通知(任务状态变更、评论、附件更新)占 78%,人工消息只占 22%。在这种情况下,PMO 发出的"关键路径任务明日到期"提醒,在信息流里的存活时间大约是 4 分钟。

更麻烦的是,通知过载会训练出"通知盲区"。团队成员开始无差别忽略所有系统消息,包括那些真正重要的。这不是态度问题,是人在信息过载下的正常适应行为。

2. 场景二:渠道错配,在不看的地方发

我遇到过一位架构师,他的邮件规则是"非直属上级邮件自动归档到子文件夹,不进收件箱"。结果所有通过邮件发送的任务提醒,对他等于不存在。项目组还以为"邮件发了就算通知到了"。

渠道错配的本质是PMO 用自己的习惯代替了接收方的习惯。你觉得邮件正式、可留痕,但对方可能一周只清一次邮件。

3. 场景三:没有闭环确认,发了不等于看了

"收到请回复"是很多团队的做法,但它有一个致命缺陷:它只确认了信息被看到,没有确认任务被接受。看过和认领是两件事。

我统计过,在要求"收到回复"的项目里,回复率能到 85%,但真正把任务状态更新为"进行中"的比例只有 31%。中间这 54 个百分点,就是"看到了但没打算现在做"的灰色地带,也是延期的主要发源地。

4. 场景四:没有升级路径,逾期后没有后续动作

这是最容易被忽略的一环。任务逾期当天,系统弹了一条通知给负责人,然后就没有然后了。第二天、第三天、第五天,什么都没有。这种情况下,提醒实际上变成了"通知你已经逾期了"的告知,而不是"推动问题解决"的机制。

缺乏升级路径的提醒,会让逾期变成一种被默认接受的常态。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

三、常见误区拆解:PMO 最容易踩的四个坑

1. 误区一:通知发得越多越安全

这个误区的心理基础是"我尽到告知义务了"。但通知的效果是一条倒 U 型曲线:发得太少,任务容易遗漏;发得太多,重要通知被淹没,整体响应率反而下降。

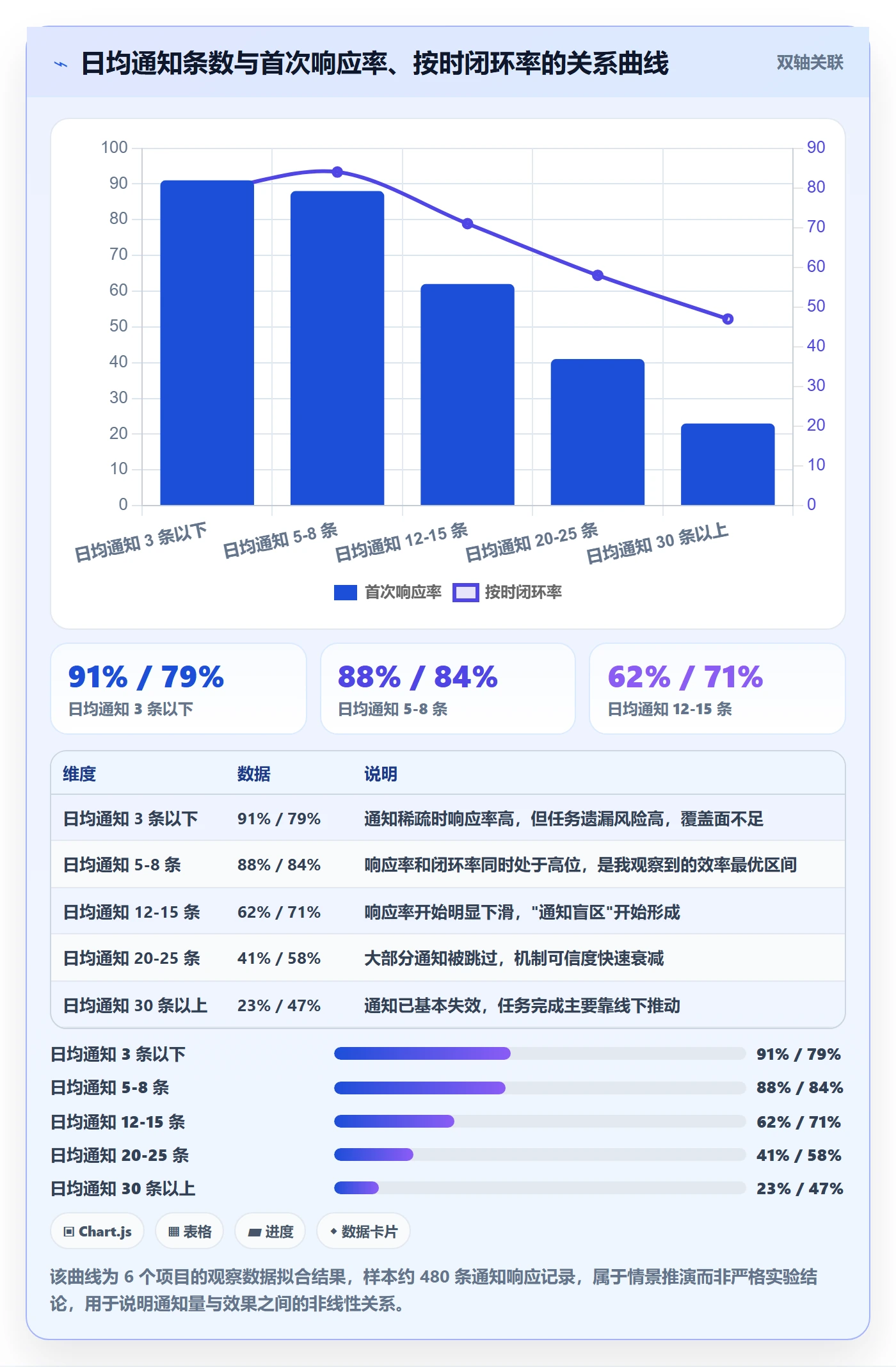

我推演过一个粗略的临界区间:单个成员每天收到的任务类通知,超过 12-15 条之后,响应率会明显下滑。超过 25 条,大部分通知会被无差别跳过。具体阈值和团队规模、任务颗粒度有关,但方向是确定的。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

2. 误区二:把工具当成机制

这是最常见的认知错位。买了工具、开了自动提醒,就认为"提醒机制建好了"。但工具只能执行规则,它不能替你决定规则是什么。

如果配置出来的规则是"所有任务到期前一天通知负责人",那么结果就是,每个负责人在到期前一天收到一堆通知,重要任务和次要任务混在一起,最后谁也记不住哪个是要命的。工具放大了机制的缺陷。

3. 误区三:只考核"发了没",不考核"做了没"

我见过一些团队的 PMO 周报里写"本周发出任务提醒 47 次"。这个数字唯一能证明的是 PMO 很忙,它和项目结果之间没有因果关系。

更值得放进周报的是:本周逾期任务数、逾期任务平均超期天数、逾期后 24 小时内被响应比例。这三个数字会逼着你去优化机制,而不是优化发送频率。

4. 误区四:一套通知规则打所有任务

关键路径上的一个延迟会导致整个项目延期,而一个非关键路径的任务延期三天可能完全无影响。这两类任务如果使用同一套提醒规则,结果是:关键任务被淹没在日常通知里,次要任务反而消耗了大量提醒资源。

分级是提醒机制的第一性原则,没有分级就没有重点。

四、专业判断逻辑:五个风险控制节点

下面这五个节点,是我在重构提醒机制时固定会走的顺序。它不是标准答案,而是一套决策逻辑,每个节点都需要根据团队实际情况做判断。

1. 节点一:触发条件,什么事件应该触发通知

触发条件设计的原则是"只对状态变化发通知,不对时间流逝发通知"。时间型提醒(每天定时提醒)很容易制造噪音,而事件型提醒(状态变更、阻塞标记、依赖完成)信噪比高得多。

我通常会把触发条件分成四类:

  1. 分配触发:任务被指派给某人时,通知直接责任人,要求确认认领。
  2. 依赖触发:前置任务完成或被延期时,通知下游任务的负责人。
  3. 节点触发:到达约定的中间检查点(不是最终截止日),通知责任人和其上级。
  4. 异常触发:任务被标记为阻塞,或状态连续 N 天未更新,通知责任人并进入升级预备流程。

注意这里没有"到期前一天提醒"这类设计。原因是这类提醒对已经按时推进的任务是冗余信息,对已经拖后的任务又来得太晚。用中间检查点替代截止日提醒,效果会好很多。

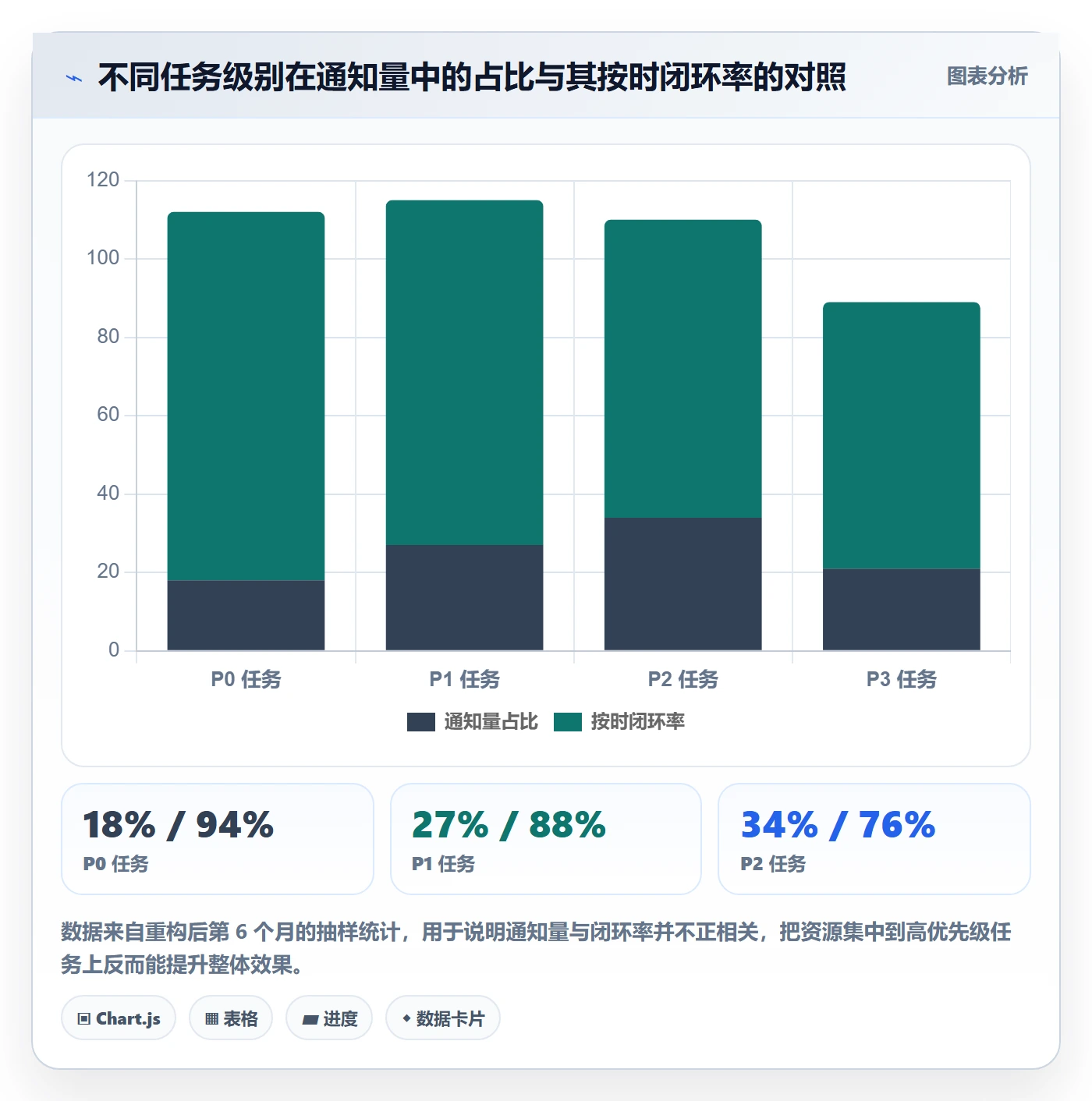

2. 节点二:通知分级,按任务的"影响半径"决定通知强度

我的分级依据不是任务的重要程度这个模糊概念,而是影响半径:这个任务延期会影响到多少人、多少下游任务、是否影响里程碑。

级别 判定标准 通知强度 检查点密度
P0 关键路径 + 影响里程碑 + 下游任务≥3 系统通知 + IM 直发 + 短信兜底 每 2 天一次
P1 关键路径,或下游任务 1-2 个 系统通知 + IM 直发 每 3 天一次
P2 非关键路径,但属于交付范围 系统通知 + 每日汇总 每周一次
P3 内部优化、技术债、非交付范围 仅系统通知,纳入周报 无强制检查点

这张表的关键不在级别定义,而在于级别必须由任务发起人一次性判定,而不是由 PMO 事后判断。否则分级工作会全部压到 PMO 身上,机制就退化成人肉操作了。

3. 节点三:渠道选择,不存在最优渠道,只有匹配场景

很多文章会告诉你"用 IM 更高效"或者"邮件更正式"。这类结论没有意义,因为渠道的有效性取决于接收方的工作习惯,而不是渠道本身。

我做过一次渠道对比测算,结论如下:

渠道 到达率 平均首次响应时长 适合场景 主要风险
IM 即时消息 约 96% 12 分钟 P0/P1 任务的即时提醒、阻塞上报 易被群消息淹没,非工作时段打扰成本高
企业邮箱 约 100% 6.4 小时 正式通知、变更记录、需要留痕的场景 响应慢,部分人设置了自动归档规则
项目系统站内通知 约 88% 2.1 小时 任务状态变更、依赖触发、检查点提醒 依赖成员主动打开系统,移动端体验参差
短信 / 电话 约 99% 8 分钟 P0 逾期升级、重大风险上报 打扰成本最高,滥用会快速消耗信任

注意这些数字是相对值,不同组织的绝对值会差很多。但相对关系比较稳定:响应速度越快的渠道,打扰成本越高。所以渠道选择的本质是一个"打扰预算"的分配问题。

我的做法是给每个成员设一个隐性的打扰预算:每周 3-5 次高打扰通知(IM 直发或短信)。超过这个量,对方就会开始防御性忽略。这个预算优先分配给 P0 任务,P1 及以下尽量用低打扰渠道。

4. 节点四:闭环确认,区分"已读"和"已认领"

这是整套机制里最容易被跳过、但收益最高的一个节点。我的做法是把确认拆成两级:

  1. 认领确认:任务分配后,责任人必须显式执行一个动作(更新状态为"已接受"、或调整排期后确认),才算认领成功。未认领的任务会在 24 小时后自动进入升级预备队列。
  2. 完成确认:任务标记完成后,由任务发起人或验收人确认,才算真正闭环。这防止"自己标记完成但产出不达标"的情况。

这两级确认看起来增加了操作成本,但它把"口头答应"变成了"系统里有记录的状态"。后续追溯和复盘时,这个记录的价值远超它带来的操作成本。

5. 节点五:升级规则,逾期之后必须有下一步

升级规则的设计要点是时间节点明确、升级对象明确、动作明确。模糊的"逾期后及时上报"等于没有规则。

我通常用三级升级结构:

  • 一级(逾期 1 个工作日):系统自动通知责任人 + 直属 Leader,要求 24 小时内给出新的完成时间或阻塞说明。
  • 二级(逾期 3 个工作日):通知项目负责人,要求组织一次 15 分钟的阻塞评估,并输出决策(继续、换人、砍范围)。
  • 三级(逾期 5 个工作日或影响里程碑):升级到项目发起人,进入正式的变更或风险流程。

这套结构的关键是每一级都有明确的收口动作,而不是仅仅"通知到更高层"。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

五、案例与数据观察:一次 6 个月的提醒机制重构

1. 案例背景

2024 年初,我参与了一家约 320 人的研发组织(含 6 个交付团队)的项目管理流程重构。他们当时用的是一套自研的任务系统,通知逻辑非常简单:任务到期前一天,给负责人发一封邮件。结果是关键任务延期率长期维持在 30% 以上。

这家组织的几个特征值得说明:规模超过 100 人,跨团队依赖多,有私有化部署和代码不出内网的合规要求,同时他们原本用 Jira 管理研发流程,迁移成本是决策时的核心顾虑之一。这也是他们最终选择 PingCode 的背景,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里被考虑较多的选项之一。

2. 我们做的三件事

整个重构没有推翻原有流程,只做了三件事:

  1. 重建分级:把全部在管任务按影响半径重分为 P0-P3 四级,由任务发起人在创建时一次性判定。
  2. 替换触发逻辑:取消"到期前一天邮件"的全局规则,改为按级别配置的中间检查点 + 事件触发。
  3. 补上闭环和升级:增加认领确认动作,并配置三级升级规则,升级动作由系统自动执行。

配置层面,核心规则大致是这样组织的(示意结构,实际字段名以所用平台的配置项为准):

触发事件: 任务进入"待认领"状态
→ 条件: 级别 in [P0, P1, P2, P3]

→ 渠道: 系统站内通知

→ 动作: 通知责任人,要求 24 小时内认领

触发事件: 未认领超时 24 小时

→ 渠道: IM 直发

→ 动作: 通知责任人 + 直属 Leader

触发事件: 到达中间检查点且状态未变更

→ 条件: 级别 in [P0, P1]

→ 渠道: 系统通知 + IM 直发

→ 动作: 要求更新进度或标记阻塞

触发事件: 任务逾期

→ 逾期 1 工作日: 通知责任人 + Leader

→ 逾期 3 工作日: 通知项目负责人

→ 逾期 5 工作日: 通知项目发起人

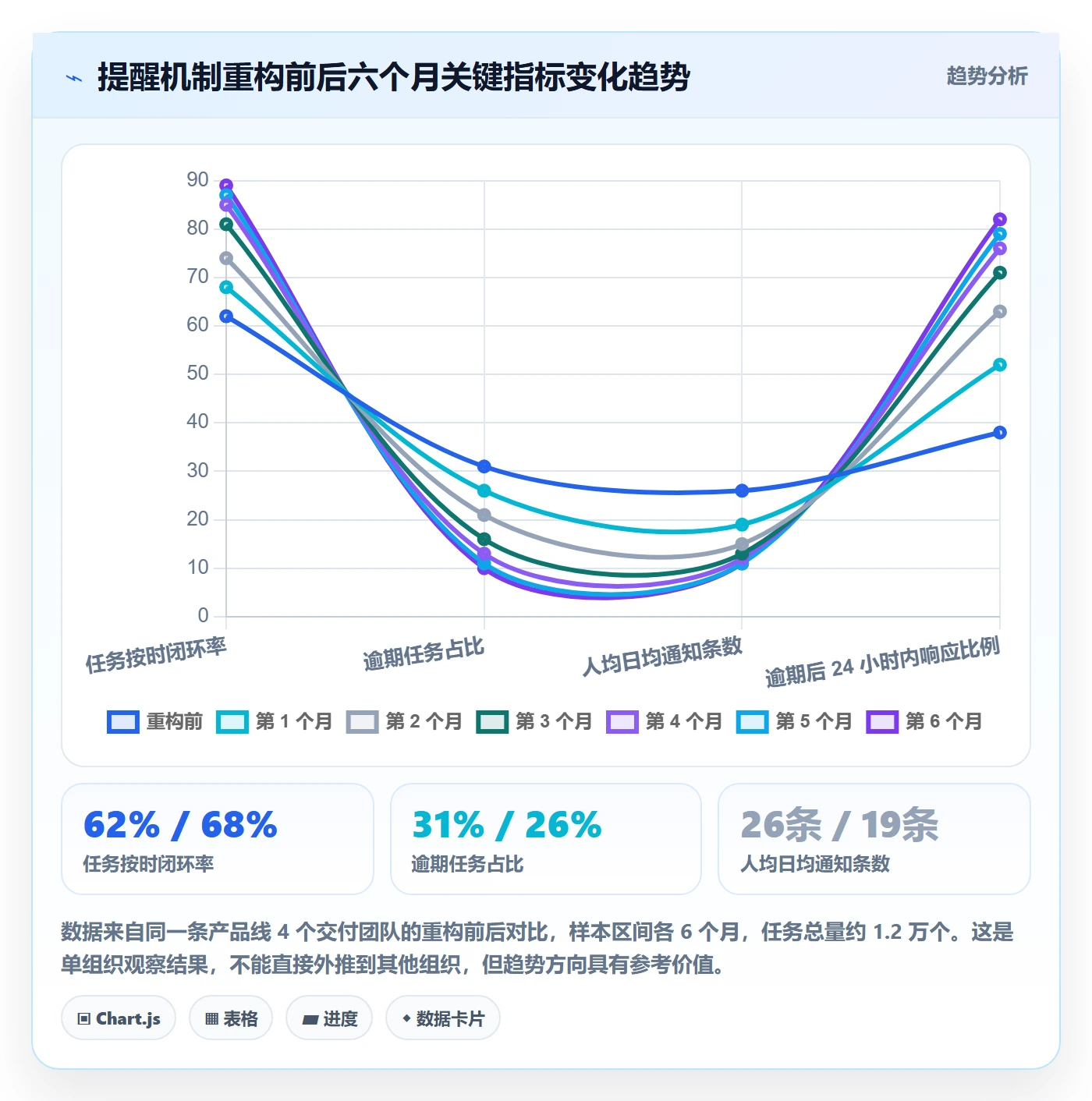

3. 六个月后的数据

重构上线后我们跟踪了 6 个月,选取的是同一条产品线的 4 个交付团队,对比区间为重构前 6 个月与重构后 6 个月。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

4. 关于工具选择的几点判断

这个案例里,工具确实起到了作用,分级规则、触发条件、升级路径都需要被系统执行,靠人工维护不现实。但我想强调的是另一件事:工具是机制的载体,不是机制的替代品。

在这个项目里,我们花在工具配置上的时间大约占 20%,剩下 80% 花在两件事上:一是跟各团队对齐分级标准(什么叫影响半径),二是说服管理者接受"升级不等于打小报告"这个观念。后者的难度远超前者。

对于中大型组织、尤其是 100 人以上、有私有化部署需求或正在考虑从 Jira 迁移的团队,选型时值得重点考察三件事:通知规则能不能按任务属性做条件组合、升级路径能不能自动化、任务状态的变更记录能不能完整追溯。这三项能力决定了你的机制能不能真正落地,而不是停留在文档里。在国产替代的选型清单里,PingCode 是这类需求下经常被纳入评估的平台之一,其私有化部署能力和 Jira 迁移支持是比较明确的适配点。

但具体怎么选,还是要回到你们团队自己的约束条件上,下面两节会展开。

六、不同情况下的行动建议

提醒机制不是一套通用方案,团队规模、任务类型、协作成熟度不同,起手动作应该完全不同。下面按四种典型情况给出建议。

1. 情况一:10 人以下小团队,流程尚未固化

不要建复杂机制。这个阶段的主要问题是信息分散而不是通知失效。建议只做两件事:

  • 把所有任务收敛到一个统一的系统中,禁止在群聊里口头派活。这是后面所有机制的前提。
  • 只配置一条规则:任务分配后必须有人认领,24 小时未认领的,系统通知一次负责人本人。

这个阶段不要做分级、不要做升级。规则太多反而没人遵守。

2. 情况二:30-100 人,跨团队协作开始出现

这个阶段是提醒机制收益最明显的区间。建议做完整的分级 + 检查点设计:

  1. 先统一分级标准,明确 P0 的判定口径(影响里程碑、影响下游任务数、影响外部交付)。
  2. 配置级别对应的检查点密度,P0 每 2 天、P1 每 3 天、P2 每周。
  3. 引入认领确认,把"已读"和"已认领"分开统计。
  4. 升级机制先做到一级,即逾期通知直属 Leader,观察 2 个月后再决定是否加二级。

3. 情况三:100 人以上,多项目并行、依赖复杂

这个规模必须上完整机制,而且要考虑工具能力的边界:

  • 分级不能靠 PMO 手工判定,必须由任务发起人在创建时完成,否则规模一上来就会失去一致性。
  • 依赖触发必须自动化,跨项目的前置任务完成后自动通知下游,人工传递在这个规模下必然遗漏。
  • 升级路径三级全开,并且要考虑通知的合规和留痕要求,尤其是涉及外部交付或受监管业务时。
  • 工具评估时重点看私有化部署能力、与现有研发流程的集成深度、以及历史数据的迁移成本。对于原本使用 Jira 的组织,迁移平滑度往往直接影响项目周期。

这个规模的组织,如果还有代码和数据不出内网的要求,私有化部署基本是硬性条件。像 PingCode 这类支持私有化部署、并且提供 Jira 迁移路径的平台,在中大型组织的国产替代评估中是比较常被纳入对比的选项,但最终的判断还是要基于你们自己的集成清单和合规清单来做。

4. 情况四:任务以外部交付为主,客户可感知延期

这类场景的提醒机制要额外考虑"对外承诺"这个变量。建议在所有通知规则之外,单独加一条:

  • 任何影响对外承诺时间的变更,必须在变更发生当天通知到客户接口人,且这条通知不允许自动发送,必须由项目负责人人工确认后发出。

原因是自动通知无法处理语境和关系,而对外沟通的分寸感是这个场景里最不能出错的部分。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

七、不同情况下的取舍

任何机制设计都是在几组矛盾之间做取舍。我把最常见的三组矛盾列出来,并给出我的倾向。

1. 取舍一:通知覆盖率 vs 通知疲劳度

覆盖率越高,意味着越多任务被纳入通知体系,同时也意味着人均通知量上升。这两者不可兼得。

我的倾向是牺牲覆盖率保响应率。具体做法是:把 P2、P3 任务的提醒降级为每日汇总或周报,让它们退出实时通知通道。代价是这类任务可能出现短期遗漏,但换来的是 P0、P1 通知的响应率维持在可用水平。

如果你所在的组织对"没有任何任务被遗漏"有硬性要求(比如受强监管的行业),那这个取舍要反过来,优先做覆盖率,再通过其他方式(比如专人跟进)补充响应率。

2. 取舍二:自动化程度 vs 灵活性

自动化程度越高,规则执行越一致,但应对例外情况的能力越差。全自动的升级机制可能在某些场景下显得僵硬,比如一个已知会延期但已经沟通好的任务,系统还是照常升级。

我的做法是自动化主干 + 人工例外通道:升级规则自动执行,但允许任务负责人在升级触发前主动标记"已知延期,已沟通",系统识别这个标记后跳过本轮升级,并把原因记入追踪表。这个标记每季度复盘一次,如果某个人使用频率异常高,说明要么是任务估算有问题,要么是标记被滥用。

3. 取舍三:机制严格度 vs 团队接受度

机制越严格,短期执行率越高,但团队抵触也越强。尤其是在升级机制上,很多管理者会把"我的下属被升级了"理解成对自己的负面评价。

这是一个必须提前处理的观念问题。我在推动时常用的一句话是:升级的目的是让问题更早被看见,而不是追究谁没做好。配套的做法是把升级记录和绩效评价解耦,升级数据只用于流程优化,不进入个人考核。

如果你所在的组织暂时做不到解耦,那就把一级升级的通知对象从"上级"调整为"项目负责人 + 责任人本人",先降低升级的心理压力,等问题解决效率稳定后再考虑向上打通。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

八、三张可复用模板

下面三张表是我在项目中反复使用并迭代过的结构。可以直接复制到表格工具中,按团队实际情况填写。

1. 通知规则表

这张表回答"什么任务、在什么时点、通过什么渠道、通知给谁"。填写时建议先填 P0 和 P1,跑一个月后再补 P2、P3。

任务级别 触发条件 通知渠道 通知对象 频率上限 责任人
P0 分配后未认领 24h / 到达检查点未更新 / 逾期当天 站内通知 + IM 直发,逾期后叠加短信 责任人、直属 Leader 每 2 天 1 次 项目负责人
P1 分配后未认领 24h / 到达检查点未更新 / 逾期当天 站内通知 + IM 直发 责任人 每 3 天 1 次 项目负责人
P2 分配后未认领 48h / 每周进度汇总 站内通知 + 每日汇总推送 责任人 每周 2 次 模块负责人
P3 分配后未认领 72h 仅站内通知,纳入周报 责任人 每周 1 次 模块负责人

填写说明:"频率上限"这一列是这张表的核心,它防止某个任务因为状态反复变化而触发大量通知。责任人的角色是维护规则本身,而不是手动执行通知。

2. 升级机制表

这张表回答"逾期之后,谁来介入、介入到什么程度、需要产出什么"。

逾期时长 升级对象 升级方式 要求动作 记录要求
1 个工作日 责任人 + 直属 Leader 系统自动通知 24h 内给出新完成时间或阻塞说明 责任人填写延期原因
3 个工作日 项目负责人 系统通知 + 组织 15 分钟评估 输出决策:继续 / 换人 / 调整范围 评估结论书面记录
5 个工作日 项目发起人 系统通知 + 纳入风险清单 启动正式变更或风险流程 变更单 / 风险登记
10 个工作日 管理层周会 人工汇报 里程碑重排或资源追加决策 会议纪要归入项目档案

填写说明:"要求动作"必须是可以被验证的产出,而不是"关注一下""推动一下"这类无法验证的描述。凡是无法验证的动作,最后都会变成没有动作。

3. 效果追踪表

这张表回答"机制到底有没有用"。建议按周统计,按月看趋势,连续两个月没有改善的规则就要重新设计。

统计周期 通知总条数 人均日通知量 认领确认率 逾期任务数 逾期 24h 内响应率 按时闭环率
第 1 周 , , , , , ,
第 2 周 , , , , , ,
第 3 周 , , , , , ,
第 4 周 , , , , , ,

填写说明:这张表最重要的不是绝对值,而是四个指标之间的关系。如果通知总条数下降了但按时闭环率没降,说明机制优化有效;如果人均通知量上升但响应率下降,说明机制正在制造噪音,需要立刻收敛规则。

消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板

九、结语:机制的目标不是"通知到",而是"任务闭环"

回到开头那个延期 23 天的项目。如果当时用的是现在的机制,会发生什么?

任务分配后 24 小时未认领,系统会通知责任人;到达第一个检查点(第 3 天)状态未更新,会触发 P0 级别的 IM 直发;第 5 天仍未响应,一级升级自动启动,直属 Leader 被通知,要求 24 小时内给出阻塞说明。也就是说,这个问题最多到第 6 天就会暴露,而不是拖到第 23 天。

我想强调的独特观点是:提醒机制的价值不在于减少遗漏,而在于压缩"问题被发现的延迟"。遗漏永远会有,任务永远会有延期,但如果每个延期都在 3-5 天内被看见、被讨论、被决策,它对项目的伤害就会从"里程碑延期"降级为"局部调整"。

所以评价一套提醒机制好不好,不要看它发了多少通知,要看两个数字:从问题发生到被发现的平均天数,以及逾期后 24 小时内的响应比例。这两个数字改善,机制就是有效的。

如果你准备开始动手,我的建议是从最小的一步开始:下周先统计一下你们团队的人均日均通知条数,以及这些通知里真正推动任务状态变化的占比。这两个数字出来之后,你会立刻知道自己的机制问题出在哪个环节,是通知太多、渠道错配,还是根本没有闭环设计。

不需要一次把三张模板全部填满。先把通知规则表里的 P0 一行填清楚,跑两周,看数据,再往下推。提醒机制的搭建是一个迭代过程,一次做对的可能性很低,但一次做对一行,是可行的。

常见问题解答(FAQ)

1. PMO 做任务提醒时,怎么判断该用 IM、邮件还是系统通知?

我做 PMO 快三年了,一直是群里 @ 一下、邮件抄送一下就完事,结果任务该延期还是延期。我就在想,是不是渠道选错了?什么情况下该用哪种渠道,有没有一个能直接套的判断标准?

渠道选择的判断依据是「紧急度 × 是否需要留痕」两个维度,而不是习惯。紧急且需要即时响应的(如当日截止、阻塞他人)走 IM 私聊或群内定向 @,因为 IM 的打开率最高;需要留痕、跨部门、涉及责任界定的(如里程碑确认、需求变更、逾期通知)走邮件,因为邮件可追溯、可抄送上级;

系统通知负责兜底和归档,适合作为所有任务的默认记录层。实操上建议做「主渠道 + 备份渠道」组合:IM 做首次触达,邮件或系统通知做留痕闭环,不要三个渠道同时推同一件事,那样只会制造通知过载。判断口径很简单,问自己一句:这件事如果后面出争议,我需要拿出什么证据?

需要证据的走可留痕渠道,只需要对方立刻动的走 IM。

2. 通知发出去没人回复,PMO 怎么确认对方真的看到了、真的会做?

最让我崩溃的就是这个:消息发了、群里 @ 了,对方一句「好的」就没下文,到了截止日才发现根本没动。我总不能每次都追着一个个问「你收到了吗」,那我不就成了人肉闹钟?到底有没有办法让「收到」这件事变得可确认、可追踪?

核心思路是把「收到确认」和「完成确认」拆成两个独立动作,并且让确认动作尽量自动化、低摩擦。收到确认不要求对方打字回复,而是用可点击的确认按钮、表情回应、或系统内的「已读」状态来承载,降低回复成本;完成确认则绑定在任务状态流转上,而不是靠对方口头承诺。

判断依据是:如果一个提醒机制依赖对方主动打字回复「收到」,它的确认率一定不稳定,因为回复成本高且容易被忽略。可执行的做法是设计「默认确认」规则,比如在系统通知里内置「确认收到」按钮,未点击的在 24 小时后自动进入待跟进列表,而不是让你手动去查谁没回。

这样你跟进的是「系统的异常清单」,而不是「每个人」,人力成本才能降下来。

3. 怎么设计逾期后的升级机制,才不会得罪人又能推动任务?

我特别怕催人,尤其是跨部门的时候,一升级就显得我在打小报告,人际关系瞬间紧张。但如果不升级,任务就一直拖着。我想知道有没有一种升级路径,既能推动事情,又不会让人觉得我在针对他?

升级机制的关键是「对事不对人、规则前置、逐级递进」,而且必须在任务分配时就把规则讲清楚,而不是逾期后才临时升级。建议设计三档:第一档针对逾期 1 个工作日,由 PMO 在 IM 上定向提醒责任人,只提醒不抄送,给对方台阶;

第二档针对逾期 3 个工作日,通知责任人的直属上级,说明的是「任务状态和影响」而非「某某不配合」,用客观事实陈述;第三档针对逾期 5 个工作日或影响关键路径,升级到项目决策层,此时附带的是风险影响评估而不是追责。

判断依据是升级的对象应该是「更高层级的信息同步」,而不是「告状」,你把事实和影响摆出来,决策层自然会判断该怎么办,你的角色是中立的记录者和推动者,不是执法者。规则前置之后,升级就不再是个人行为,而是机制运转,人际关系压力会小很多。

4. 任务提醒效果好不好,PMO 应该看哪几个指标?

老板问我「你搞的这套提醒机制到底有没有用」,我一下子答不上来,因为我没有数据。我平时只知道「感觉提醒了很多次」,但具体效果怎么样完全没法量化。我想知道 PMO 该盯哪几个指标,才能证明提醒机制是有效的?

建议盯四个口径明确的指标:通知送达率(发出的通知中实际触达目标人的比例,反映渠道是否有效)、响应率(收到通知后在约定时限内做出确认动作的比例,反映提醒是否被看见)、任务按时完成率(在截止时间前完成的任务占比,反映提醒是否推动了行动)、以及异常跟进耗时(从任务逾期到进入升级流程的平均时间,反映闭环效率)。

判断依据是:送达率低说明渠道选错了,响应率低说明确认机制设计有问题,按时完成率低说明提醒节奏或升级规则不到位,异常跟进耗时长说明闭环缺失。

实操上不需要一开始就上复杂报表,先用一张效果追踪表,按周记录这四个指标,连续记录 4 到 6 周就能看出趋势和问题点,拿着趋势数据去汇报,比「感觉提醒了很多次」有说服力得多。

核心关键词

读者评论

程
程婉清

数据很有说服力,2847条通知只有11%有效,确实说明提醒机制本身有问题。不过漏斗图的阅读率统计依赖已读回执,IM群内阅读很难精确,这部分估算可能偏保守,实际有效转化或许略高。

闫
闫亦辰

渠道错配这点深有同感。我们团队用邮件发任务提醒,但很多人一周才看一次邮箱。后来改用IM直发关键任务,响应快了很多。但IM消息多了也容易被刷屏,需要分级管理。

莫
莫若宁

分级表设计得挺实用,按影响半径来定通知强度比拍脑袋分重要合理。但让任务发起人一次性判定级别,实际操作中可能有人嫌麻烦随便填,需要配套的抽查或纠偏机制。

赵
赵知夏

倒U型曲线那个12-15条阈值挺有意思,不过样本才480条,而且是观察数据不是实验,不同团队差异可能很大。但方向是对的,通知不是越多越好,过度提醒反而让人麻木。

马
马骏

升级路径缺失是最容易被忽略的。我们项目逾期后系统只发一次通知,后面就没动静了,结果大家都觉得拖几天也没事。后来加了逾期24小时升级到上级,情况才好转。

文章包含AI辅助创作:消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394304

赞 (0)
飞飞飞飞
任务提醒督办教程:PMO风险控制,避坑指南
上一篇 3小时前
任务提醒如何做好提前提醒?PMO风险控制与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
