任务提醒督办教程:PMO风险控制,避坑指南

2023年我接手一家约900人规模的装备制造企业PMO时,接手的第一件事就是清理督办台账。打开系统我愣住了:一条关键路径上的"电控柜图纸终版确认"任务已经逾期11天,系统累计推送提醒27次,责任人在群里回复"收到"9次,但交付物数量是0。更讽刺的是,这条任务在周报里的状态一直显示"进行中",风险等级是"低"。三个月后这个延误传导成了整机交付延期23天,客户按合同扣了款。

这件事让我彻底改变了对"任务提醒督办"的理解。提醒的数量和督办的有效性之间,几乎没有任何正相关关系。真正决定督办成败的,是提醒背后有没有一套让责任可见、让后果可预期的机制。这篇文章我会把这三年来踩过的坑、复盘过的数据、以及一套我现在仍在用的督办闭环设计完整讲清楚,重点不在于推荐你用什么工具,而在于帮你判断:你的督办体系到底断在哪一环。

一、先给结论:督办失效从来不是"提醒不够",而是"闭环没闭合"

很多PMO在遇到任务延期时,第一反应是"提醒力度不够",于是加频次、加群、加@所有人。我做过一次统计,在同一个项目群内,把提醒频次从每天1次提升到每天3次后,任务的平均响应时长从14小时缩短到了9小时,但任务的最终按时完成率反而从68%下降到了61%。原因很简单:提醒变多了,但责任人知道"不响应也不会有后果",提醒就变成了噪音。

1. 提醒、督办、风险控制是三个不同层级的东西

我在内部培训时经常用一个区分:提醒解决的是"信息触达",督办解决的是"责任传导",风险控制解决的是"后果预防"。三者是递进关系,不能互相替代。只做提醒不做督办,等于把通知发出去了就认为自己尽到责任了;只做督办不做风险前置,等于永远在救火。

2. 一个可用的督办闭环必须同时具备三个要素

我后来把有效的督办机制拆成了三个必备要素,缺一个就会漏气:

  • 责任可追溯:每一项任务在任何时间点,都能明确说出"谁在何时承诺了什么"。
  • 后果可预期:责任人清楚地知道逾期第几天会发生什么,而不是靠PMO临时决定。
  • 升级有路径:当一线无法推动时,有一条预设好的通道把问题往上抬,而不是PMO单打独斗。

3. 判断你的督办体系是否已经失效的四个信号

如果你所在的组织出现下面四个信号中的两个以上,基本可以判断督办机制已经名存实亡:任务逾期后第一反应是"再催一次"、周报里的状态和实际交付物长期不符、PMO成为唯一记得任务截止日期的人、升级到高层的问题里超过一半是"已经逾期很久才被发现"。

任务提醒督办教程:PMO风险控制,避坑指南

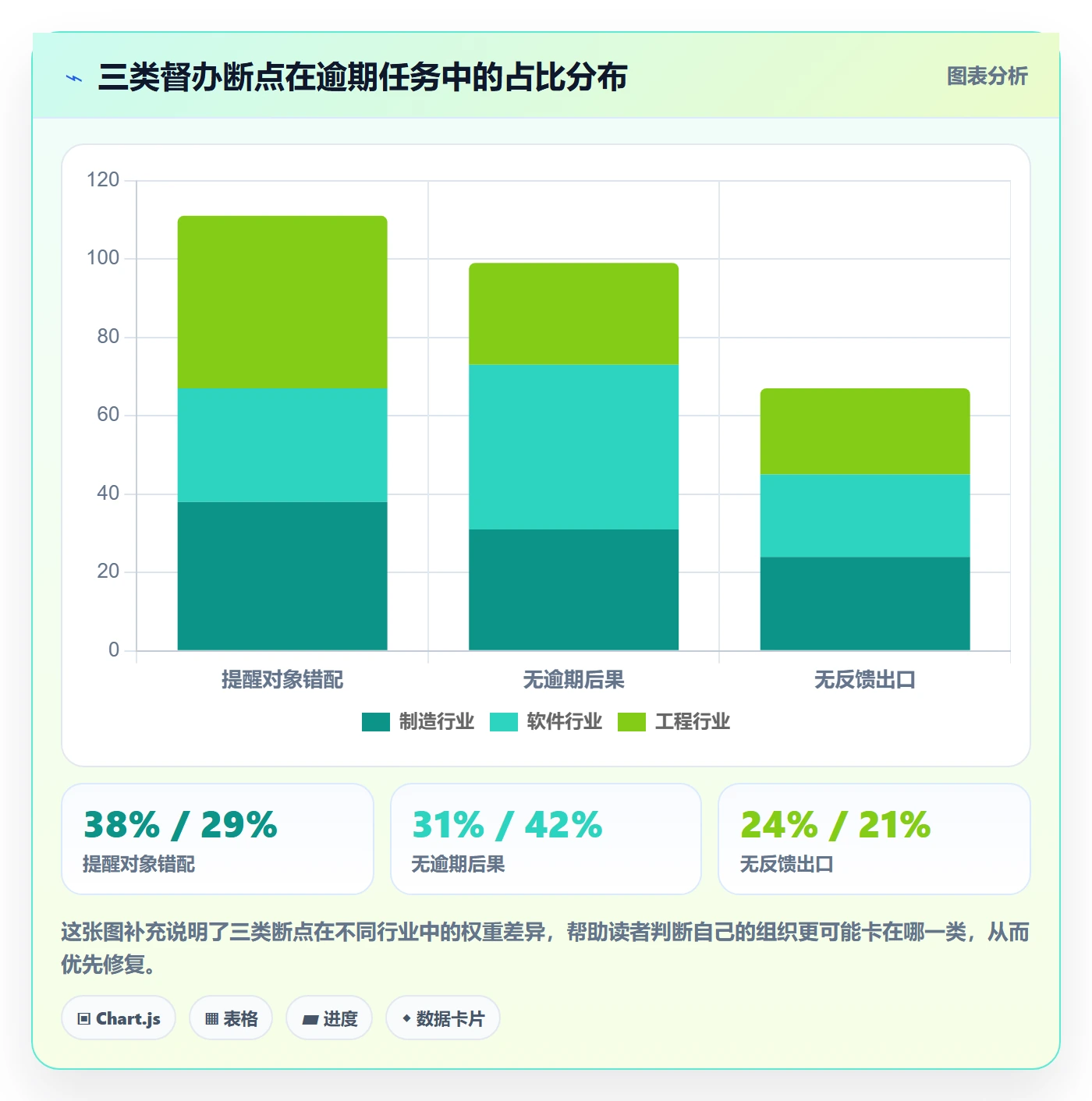

二、提醒为什么总是石沉大海:三个真实的断点

我不喜欢讲抽象的"沟通不畅",因为那没法落地。下面这三类断点,是我在四个不同行业、七家企业的督办复盘里反复遇到的,几乎覆盖了80%以上的失效场景。

1. 断点一:提醒发给了执行人,但决策权在资源拥有者

这是最典型的错配。任务责任人是一个工程师,但真正决定这个任务能不能推进的,是他的部门经理愿不愿意把他从另一个项目里抽出来。你天天提醒工程师,工程师只能说"我在做了",但他手上根本没有资源。这类任务的正确提醒对象是资源拥有者,而不是执行人。

我后来在台账里加了一列叫"卡点责任人",专门标注"真正能解开这个结的人是谁"。这一列加上之后,同类任务的逾期率下降了接近一半。因为提醒终于发对了人。

2. 断点二:提醒没有"代价",逾期和按时是一样的事

很多组织的督办是"提醒到底,但不影响任何事"。任务逾期了,绩效照拿,奖金照发,最多被PMO在会上点个名。这种情况下,提醒本质上是一封没有后果的邮件。

我的判断是:如果一个提醒背后的逾期后果不明确,那这个提醒就不应该发出去。发出去反而是在训练组织"提醒可以忽略"。我在后来的实践里坚持一个原则,每一条提醒模板必须同时写清楚"逾期后的下一个动作",不管是升级、是扣减某项考核权重,还是触发一次正式的补救会议。

3. 断点三:提醒没有"出口",责任人不知道怎么回应

工程师收到提醒,回复"收到",然后呢?很多系统设计的提醒只支持"已读/未读",不支持"我卡住了""我需要XX资源""这个截止日期我做不到"。责任人没有表达困难的通道,就只能用沉默或者敷衍来回应。

我在一次复盘里统计过:逾期任务中,有62%的任务如果在提醒发出时就能让责任人一键反馈"做不到,原因是XX",是可以提前调整工期或资源的。但因为系统里没这个出口,问题被压到了最后一刻才爆发。

任务提醒督办教程:PMO风险控制,避坑指南

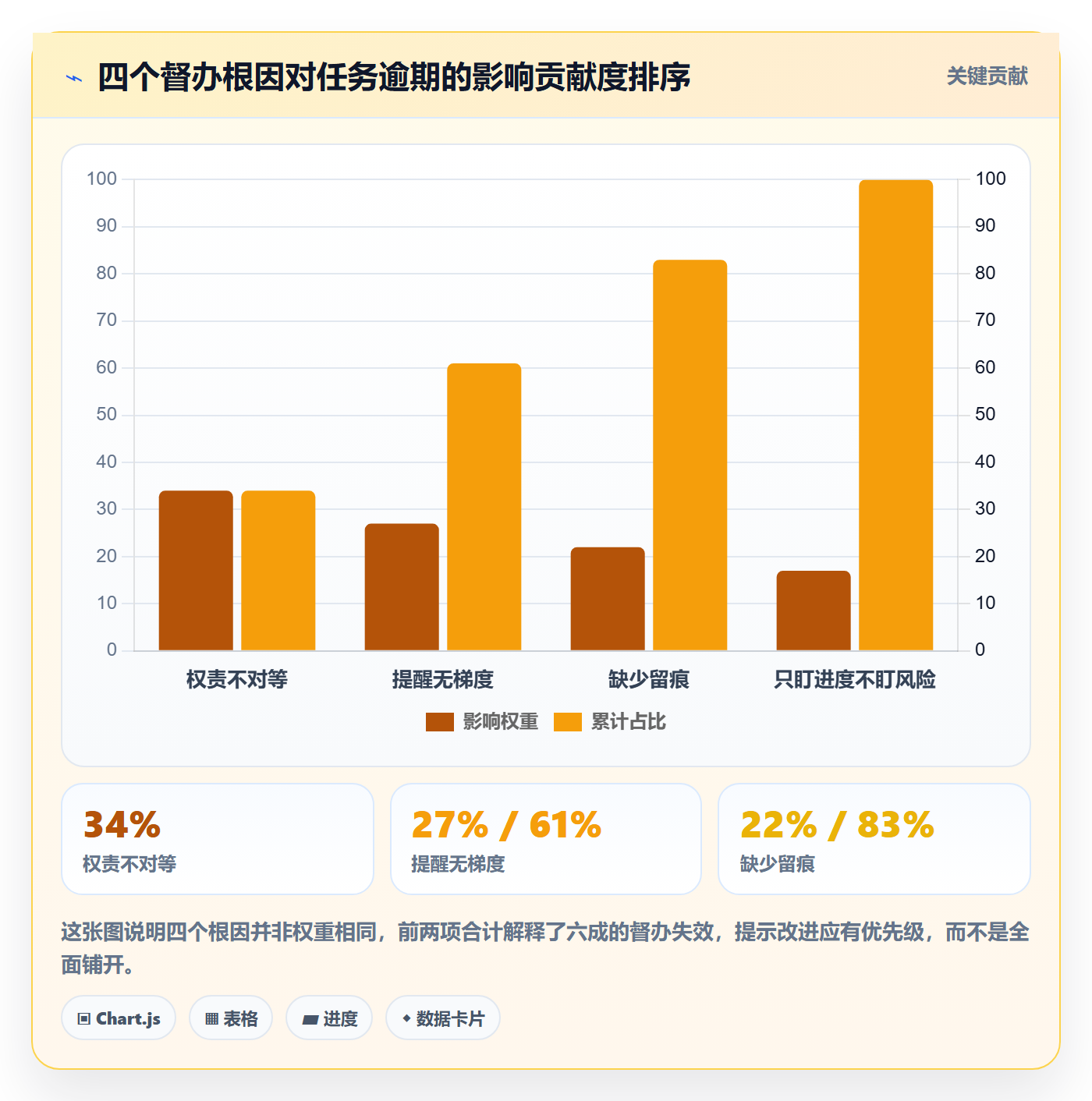

三、PMO督办失效的四个根因:不是人不配合,是制度没兜底

把断点往下挖一层,会看到四个更底层的根因。这四个根因是我在诊断一个组织的督办体系时最先检查的四项。

1. 根因一:权责不对等,责任被人为压在无权者身上

PMO最常犯的错误,是把"任务责任人"填成了最一线的执行者。看起来责任清晰,实际上是让一个没有资源调配权的人承担了结果责任。正确的做法是区分"结果责任人"和"执行责任人",前者必须有相应的资源调度权。

2. 根因二:提醒没有梯度,所有人收到的是同一种提醒

我给一个客户做过诊断,他们的督办提醒只有一种模板,不管是普通任务还是关键路径任务,都是同样的措辞发给同一个人。结果就是关键任务的提醒被淹没在大量普通提醒里。有效的提醒必须分级:普通提醒、重点提醒、预警提醒、升级提醒,触发条件和对象都不同。

3. 根因三:缺少留痕,说过的话没有证据链

督办到最后往往变成扯皮:"我说过这个时间点做不到""我没这么说"。如果没有留痕,PMO永远在打没有证据的官司。留痕不只是记录"提醒已发",更要记录"责任人何时确认、确认了什么、变更了几次、每次变更谁批准的"。

4. 根因四:只盯进度不盯风险,等到发现时已经晚了

进度是结果指标,风险是先行指标。只盯进度的PMO永远是滞后的。我带团队时要求每个关键任务必须有两个状态:进度状态和风险状态。风险状态为"高"的任务,即使进度还显示正常,也要提前介入。

任务提醒督办教程:PMO风险控制,避坑指南

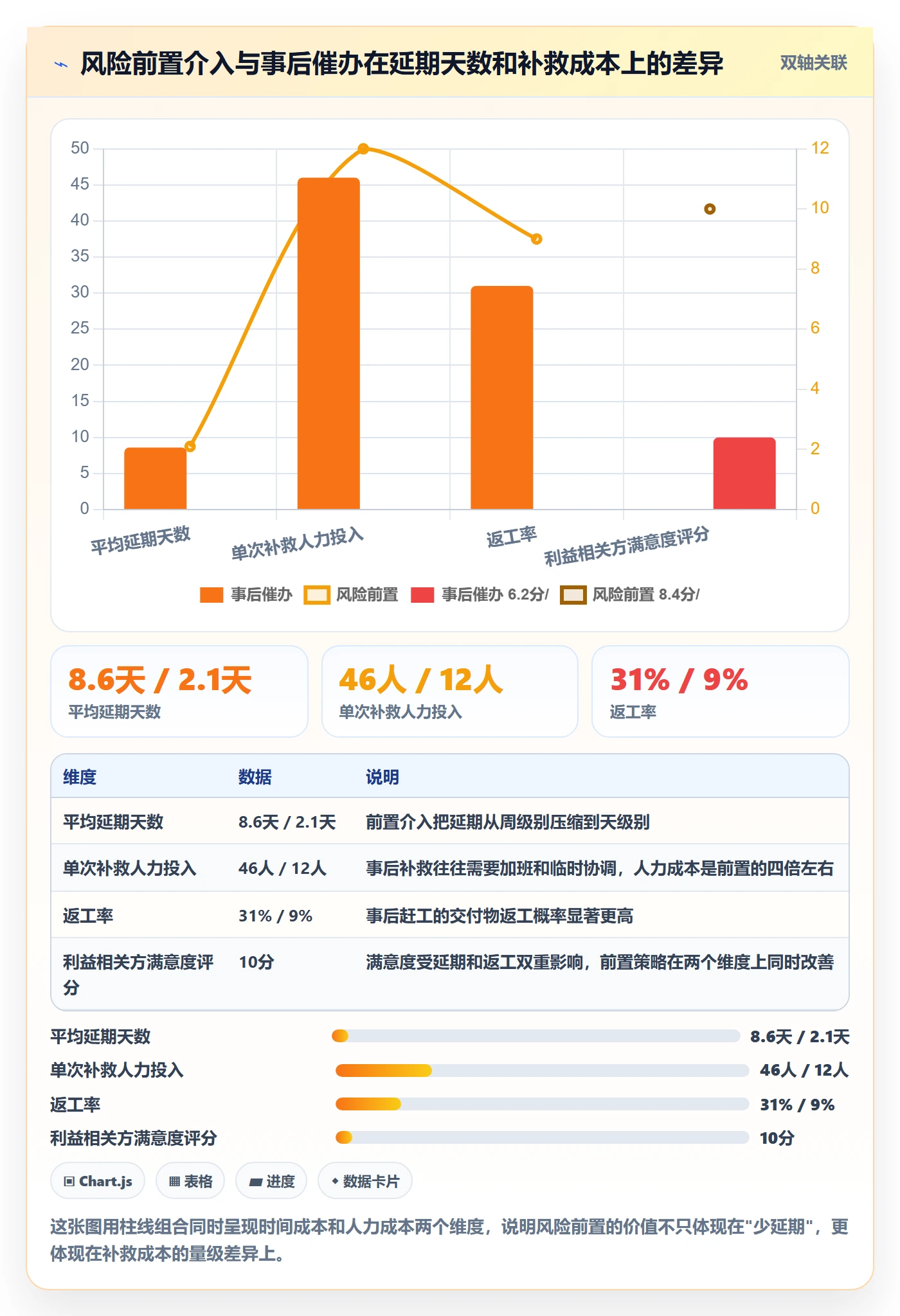

四、风险控制前置:从"事后催"转向"事前预警"

督办做到位之后,下一个台阶是把风险控制前置。这一步是PMO成熟度的分水岭。事后催办的PMO是成本中心,事前预警的PMO才开始产生价值。

1. 风险识别的三个可靠来源

风险不是靠开会头脑风暴出来的,那样既不完整也不及时。我实践下来最可靠的有三个来源:

  1. 历史同类任务的偏差数据:过去12个月里,同类任务的平均延期天数、常见卡点环节。
  2. 责任人的主动反馈:前面提到的"做不到"出口,是最高质量的风险信号。
  3. 依赖项的完成状态:上游任务一旦出现延期趋势,下游任务的风险自动提升。

2. 预警规则怎么定:我用的三条参考线

预警不能凭感觉,得有一套可执行的规则。我在多个项目里磨合出来的三条参考线是:关键路径任务在截止前5天仍未进入"执行中"状态、普通任务在截止前2天完成度低于50%、任何任务的上游依赖延期超过1天。这三条线一旦触发,任务的风险状态自动升级,并且触发对应层级的提醒。

3. 从触发到升级:一条预设好的路径

预警触发后不能只是弹个红点,必须有一条明确的路径。我常用的路径是:系统自动标记风险 → 提醒责任人补充说明 → 24小时内无响应则提醒其主管 → 48小时内仍无响应则进入PMO周报的"红灯区" → 连续两周红灯则升级到项目决策层。

关键是这条路径必须是系统自动执行的,而不是靠PMO手动判断。一旦依赖人工判断,PMO就会成为瓶颈,路径也会逐渐失效。

任务提醒督办教程:PMO风险控制,避坑指南

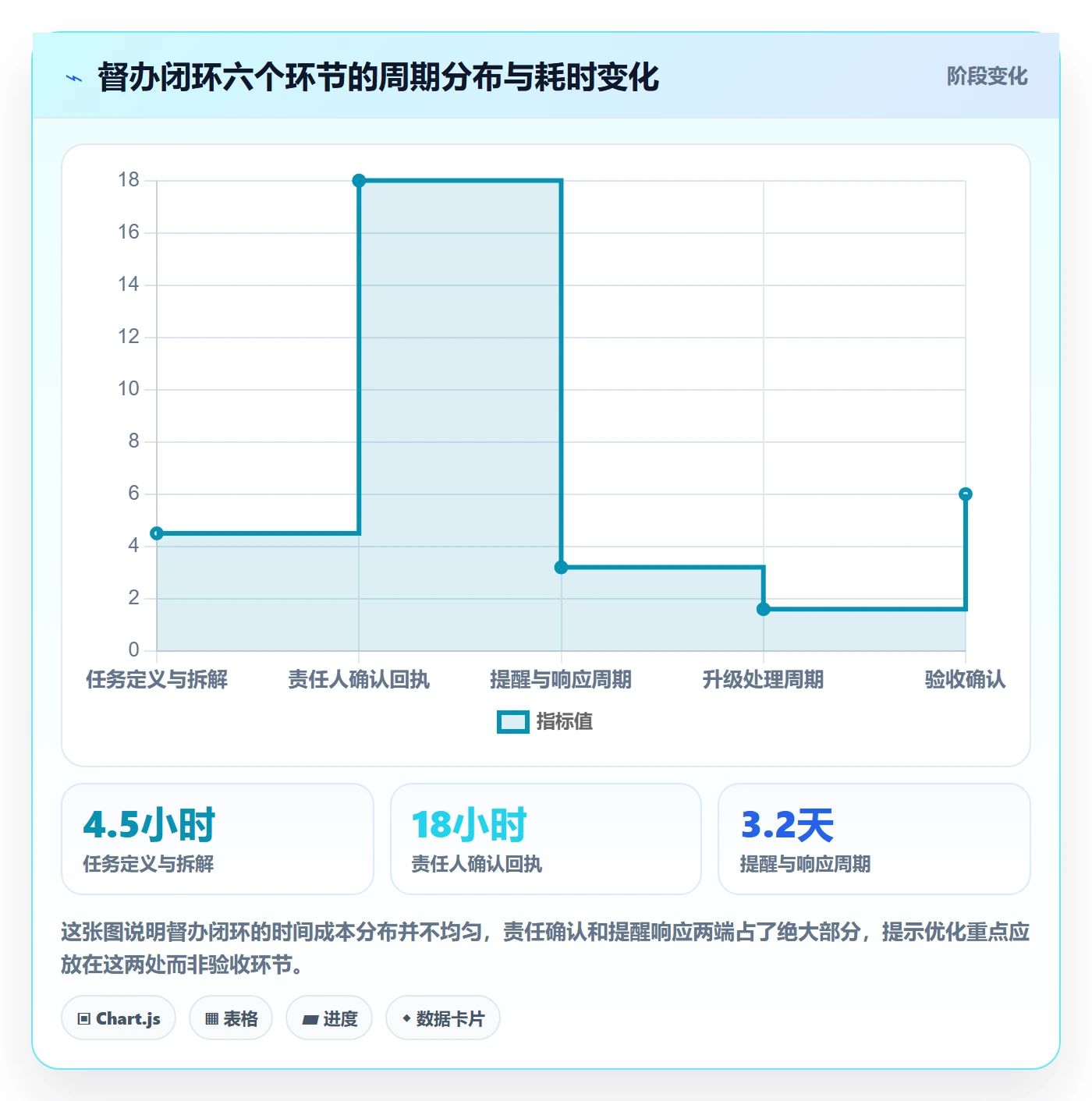

五、一套可落地的督办闭环设计(核心章节)

下面这套闭环是我目前在用的版本,从六个环节构成。我把它写成一个可以照着搭的模板,但请注意,每个环节的具体参数需要根据你所在组织的节奏来调,不能直接照搬。

1. 环节一:任务定义,把"做什么"变成"交付什么"

绝大多数督办失效其实死在这一步。任务写的是"完成系统联调",这就是一句无法督办的话。什么叫完成?谁验收?交付物是什么?我要求所有进入督办台账的任务必须满足一个标准:能在不看任何上下文的情况下,判断它是否已经完成。

具体做法是把任务拆成三个字段:交付物(一个具体的文档、代码、样机、签字确认)、验收人(明确到人)、完成定义(一句话说清什么算完成)。这三个字段缺一个,任务不允许进入督办流程。

2. 环节二:责任人确认,不是指派,是"回执"

指派不等于确认。我坚持的一个动作是:任务创建后,责任人必须在24小时内回复确认或提出异议。没有回执的任务不算正式启动。这个动作看起来很小,但它把"被动接受"变成了"主动承诺",后续的督办力度完全不同。

在实际操作中,我在某项目管理平台里设置了一条自动规则:任务创建超过24小时未确认,自动提醒责任人和其主管;超过48小时未确认,任务状态标记为"未启动",并从进度统计中剔除。这条规则让任务确认率从最初的71%提到了96%。

3. 环节三:提醒节奏,三级提醒,而不是一条提醒走天下

我用的提醒节奏是这样的三级结构:

提醒级别 触发条件 提醒对象 提醒方式
L1 常规提醒 截止前3天 / 截止当天 责任人 系统内通知
L2 重点提醒 逾期1天 / 关键路径任务截止前5天 责任人 + 直接主管 系统通知 + 即时通讯
L3 预警升级 逾期3天 / 连续两次L2无响应 主管 + PMO + 项目决策层 正式邮件 + 例会通报

这套分级的关键在于每一级的提醒对象都要扩大一圈,而不是把同一封提醒多发几次。多发的提醒只会造成提醒疲劳,扩大对象的提醒才会产生压力传导。

4. 环节四:升级机制,让"往上抬"成为标准动作

升级不是告状,而是机制设计的一部分。我在团队里明确过一句话:"PMO升级一个问题,不是因为你做得不好,而是因为这个问题在当前层级已经无法解决。"这个认知建立起来之后,升级的阻力明显下降。

升级机制要提前约定三件事:什么条件触发升级、升级到谁、升级后对方必须在多长时间内给出反馈。第三件事最容易被忽略,但恰恰最重要,如果升级上去没有响应,整个升级机制就会失去信用。

5. 环节五:闭环确认,必须有一个人说"我验收了"

这一环我吃过最大的亏。任务交付了,责任人标记"已完成",但没有验收动作。三个月后发现交付物有质量问题,追责时责任人说"我早就提交了",验收人说"我不知道要验收"。因为没有闭环确认,责任链断在最后一米。

现在的做法是:任何任务标记完成,必须由验收人在系统内做一次确认动作,这个确认会记录时间和确认人。没有验收人确认的任务,状态停留在"待验收",不计入完成率。

6. 环节六:数据复盘,把每次逾期变成下次的预警规则

闭环的最后一环是复盘,但不是每个任务都复盘,而是每月做一次聚合分析。我主要看四个数据:逾期任务的分布环节、平均响应时长、升级触发次数、以及"提前预警命中率",也就是有多少最终逾期的任务,是提前被风险规则标记过的。

这个命中率是衡量风险规则质量的唯一指标。我目前所在组织的命中率在78%左右,也就是说最终逾期的任务里有78%在事前被系统标记过。这个数字每提升一个百分点,PMO的救火工作量就下降一截。

任务提醒督办教程:PMO风险控制,避坑指南

六、七个避坑点:每一条坑我都亲自踩过

下面七条是我这几年踩过坑之后总结的。我尽量把每条坑都配上"正确做法",因为只吐槽没有意义。

1. 坑一:提醒疲劳,提醒发得越多,响应越少

我曾经在一个项目里设置过每天自动提醒,结果两周内责任人的响应率从45%降到了19%。原因是高频提醒让责任人产生了免疫,大脑自动把它归类为背景噪音。

正确做法:设定提醒上限,同一任务每天不超过1次自动提醒,超过上限的任务改为人工介入。人工介入的成本远高于自动提醒,这个约束会倒逼你把任务拆得更合理。

2. 坑二:责任稀释,所有人都相关,等于所有人都无关

一条任务写了五个责任人,结果没人负责。我在复盘时发现,多责任人任务的逾期率是单责任人任务的2.3倍。

正确做法:每项任务只能有一个"结果责任人",其他人都是"协作人"。协作人有配合义务,但不承担结果责任。

3. 坑三:无升级路径,问题永远卡在中层

没有升级路径的组织,所有问题都会堆在PMO这里。PMO变成了一个大号的催办员,而不是风险管理者。

正确做法:把升级条件写进督办制度,明确"逾期3天自动升级",并规定升级后接收方的响应时限。

4. 坑四:无留痕,督办变成没有证据的口水战

我在一次跨部门争议中吃过这个亏。对方说"我从来没同意这个时间点",而我们只有口头沟通记录。最后只能各退一步,工期再延一周。

正确做法:所有关键承诺必须落在系统里,包括变更、确认、延期申请和批准。留痕不是不信任,而是保护双方。

5. 坑五:提醒与考核脱节,考核体系不认督办数据

这是最隐蔽的一条。督办机制做得再完善,如果绩效考核不认这套数据,那对责任人来说督办就只是"PMO的自娱自乐"。

正确做法:把督办数据接入考核,至少要接入一个维度,比如"按期交付率"或"风险预警响应及时率"。哪怕权重只有5%,效果也远好于零。

6. 坑六:忽略风险维度,只看进度表,看不到提前量

我对一个客户做过诊断,他们的项目周报完成度显示92%,看起来非常健康。但拆开看,其中有11个任务的风险状态是"高",只是因为没有独立的风险维度,这些信息完全被掩盖了。

正确做法:进度和风险必须分两个维度呈现。周报里同时给出"完成度"和"高风险任务数",后者才是管理层真正需要看的。

7. 坑七:工具堆砌,用了五套工具,反而更乱

我见过一个团队用聊天工具派任务、用表格追进度、用文档记风险、用邮件做升级、用另一套系统做归档。结果信息分散在五个地方,PMO每天都在手动对账。

正确做法:督办闭环最好收敛到一个平台内,尤其是任务、提醒、留痕、数据看板这四件事。如果必须跨工具,至少保证任务ID是统一的,能被所有系统引用。

任务提醒督办教程:PMO风险控制,避坑指南

七、工具怎么选:不问功能多少,只问四个判断标准

我不推荐具体产品,但我强烈建议你用下面四个标准去筛。这四个标准不是功能清单,而是能不能承载督办闭环的硬条件。

1. 标准一:是否支持分级提醒和提醒频率上限

这一条直接决定你会不会掉进提醒疲劳的坑。评估时要问清楚:能不能针对同一任务设置不同级别的提醒对象?能不能设置单任务每日提醒上限?能不能按任务属性(比如关键路径)自动切换提醒级别?如果这三点都做不到,你的三级提醒机制就无法在系统里落地。

2. 标准二:是否支持完整的操作留痕与责任链

要确认系统能不能追溯:谁创建了任务、谁在什么时间确认的、变更了几次、每次变更的批准人是谁、验收人是谁、验收时间是什么时候。这条链断任何一环,督办就失去了证据基础。

3. 标准三:是否能与流程和权责绑定

提醒规则如果只能手动配置,规模化之后必然失控。理想状态是提醒规则能跟随流程状态自动触发,比如"任务进入待验收状态超过48小时自动提醒验收人"。这类自动化能力,决定了你的督办是能规模化还是只能靠人盯。

4. 标准四:是否有面向PMO的数据看板

这个看板要能回答四个问题:当前有多少任务处于逾期状态、高风险任务集中在哪些环节、提醒到响应的平均时长是多少、提前预警命中率是多少。能回答这四个问题的看板,才叫PMO看板,否则只是任务列表。

5. 用一个真实案例说明"平台化"为什么重要

我在一家100人以上的中大型企业做过一次对比。他们最初用聊天工具派任务、表格追进度,PMO每周要花大约14小时手动汇总和核对。后来把整个督办闭环收敛到一套项目管理平台上,包含任务、提醒、留痕和看板四件事,PMO的周度核对时间降到了约3.5小时。

更重要的是预警命中率的提升。原来靠人工判断,最终逾期的任务里只有约41%在事前被标记过;平台化并配置自动预警规则后,这个数字提升到了约78%。这个提升不是来自"提醒变多了",而是来自"提醒规则被固化进流程了"。

在这个案例里我们用的是PingCode。选择它的主要原因有三个:一是它面向中大型企业和100人以上组织的团队协作场景,权限和流程配置的颗粒度能支撑前面说的分级提醒和留痕要求;二是它支持私有化部署,对数据合规要求高的制造和金融类客户比较友好;三是它支持从Jira平滑迁移,对于那些原本用Jira、后来需要做国产替代的团队,迁移成本相对可控。当然,具体是否适合你,仍然要拿前面四个标准逐条对照,而不是看它被谁推荐。

需要提醒的是,平台只是承载机制,不能替代机制本身。我见过把闭环搭在某项目管理工具上但依然失效的团队,核心原因还是责任没有真正落到人、升级路径没有真正被执行。先设计机制,再选平台,顺序不能反。

任务提醒督办教程:PMO风险控制,避坑指南

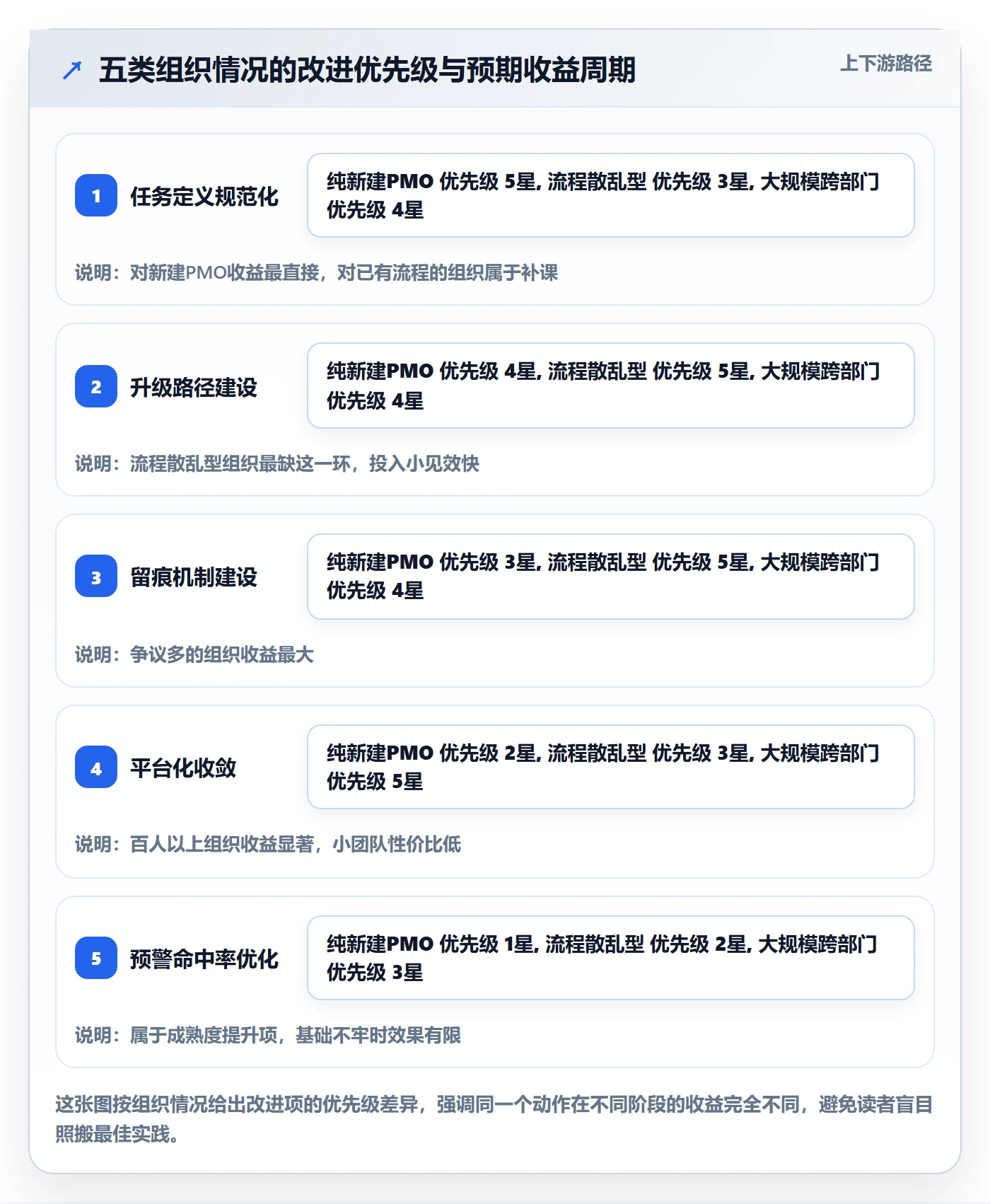

八、不同情况下的行动建议与取舍

机制设计没有万能解,下面按组织成熟度和团队规模给出几组具体建议,你可以对照自己的情况取用。

1. 情况一:PMO刚建立,还没有任何督办机制

不要一上来就搭全套闭环,会撑不住。我建议先做两件事:把所有任务的定义规范化(交付物、验收人、完成定义三字段),然后建立一条最基础的L2提醒和一条升级规则。

取舍:这个阶段放弃风险前置和数据分析,接受"只能事后催办"的现状。先把任务定义这件事做扎实,比什么都重要。

2. 情况二:已经有一套督办流程,但执行得很散

这类组织通常不缺流程文档,缺的是约束力。我的建议是优先补两样东西:升级路径和留痕机制。升级路径让问题有出口,留痕机制让责任有证据。

取舍:暂缓引入新工具,先把现有流程中的这两个断点用最简单的配置补上。很多项目管理平台本身就支持这两项,只是没被用起来。

3. 情况三:机制健全,但提醒依然频繁失效

这种情况往往是责任人与任务不匹配,或者提醒对象搞错了。建议重新梳理"卡点责任人"这个概念,把提醒对象从"执行人"调整为"真正能推动任务的人"。

取舍:这个调整会牵扯到权责重新划分,推进难度比较大。如果组织暂时无法调整权责,退而求其次的做法是让PMO承担"卡点协调人"的角色,但要注意,这只是权宜之计,长期看仍会积累问题。

4. 情况四:组织规模在100人以上,跨部门协同频繁

这个规模下靠人工协调已经不可持续,建议把督办闭环收敛到一个平台上,重点配置分级提醒、留痕和PMO看板三项能力。

取舍:平台化会带来配置成本和迁移成本,尤其是从已有工具切换时。判断值不值得的关键是:你现在每个月在人工核对和救火上花的时间,是否已经超过了迁移的一次性投入。

5. 情况五:已经有了高成熟度机制,想进一步提升

下一步是提升预警命中率。方法有两种:一是引入历史偏差数据,让风险规则从经验驱动变成数据驱动;二是建立"风险误报"的回收机制,把误报的规则不断修正。

取舍:这两项都需要一定的数据积累周期,短期内看不到明显收益。如果组织正处于交付高峰期,建议把这项工作推迟到交付压力缓解之后再做。

任务提醒督办教程:PMO风险控制,避坑指南

九、结语:督办的本质是"让责任可见",工具只是放大器

回到开头那个电控柜图纸的案例。后来我们把这条任务的提醒频率调低了,从每天3次降到了关键节点提醒,但加了三个东西:任务定义三字段、24小时确认回执、逾期3天自动升级。三个月后,同类任务的按时完成率从61%回升到了89%,提醒总量下降了约六成。

这个反差是我这几年最深的体会:督办的效果不来自提醒的数量,而来自责任链条的完整程度。提醒只是把信息送到,督办是把责任钉住,风险控制是让问题在没有爆发之前就被看见。这三件事的顺序不能颠倒。

更值得说的一点是:工具确实能放大这套机制,但它放大的方向取决于机制本身。机制健全,平台会让它跑得更稳;机制残缺,平台只会让混乱跑得更快。所以在选任何平台之前,建议你先做一件事,打开你的督办台账,随便挑三条逾期任务,问自己三个问题:这条任务的交付物一句话能说清吗?责任人明确到个人了吗?逾期之后会发生什么?

如果这三个问题里有任何一个答不上来,先修机制,再谈工具。这是我用了三年、踩了无数坑之后,最想分享的一条经验。

下一步建议很具体:今天花30分钟,把手上正在推进的任务按上面的标准过一遍,标出那些"说不清交付物、找不到责任人、逾期没后果"的任务。这些任务不是执行问题,而是督办体系的问题,也是你最应该优先动手修复的地方。

常见问题解答(FAQ)

1. 任务提醒发出去了,为什么责任人还是不动?

我在PMO岗上推过好几个跨部门项目,最崩溃的就是提醒发了、群里@了、邮件抄送了,结果三天过去任务状态还是原样。我一直以为是自己催得不够勤,后来才发现问题可能不在'提醒'本身,而在我没搞清楚对方为什么不动。

提醒无效通常不是频率问题,而是缺了三个绑定:一是提醒里有没有明确到'谁''做什么''什么时候交',责任人若是'某部门'而不是具体的人,提醒就等于发给了空气;二是提醒有没有和对方的考核或上级关注挂钩,纯靠自觉的督办在跨部门场景下基本失效;

三是提醒发出后有没有一个'响应确认'动作,比如要求责任人24小时内回复预计完成时间。可执行的做法是:每次提醒必须指名到人、给出明确截止时间、要求一个书面回执,并在连续两次无响应后自动触发向上一级的抄送。判断依据很简单,如果一条提醒发出去没有任何人需要回复,那它本质上只是通知,不是督办。

2. PMO做风险控制,怎么从事后催办变成事前预警?

我们团队一直是任务延期了才被PMO追着问,每次都很被动,老板也觉得PMO就是个'催债的'。我想把工作往前挪,但又不知道预警规则该怎么设,怕设太宽天天报警没人理,设太严又漏掉真风险。

事前预警的核心是把'风险信号'翻译成可观测的触发条件,而不是凭感觉判断。可落地的做法是盯三类指标:进度偏差(任务实际进度落后计划超过20%且持续两个汇报周期)、依赖阻塞(前置任务未完成导致下游任务无法启动)、响应沉默(责任人连续两次未对提醒作出回执)。

这三类信号一旦命中,就自动生成预警并推给PMO和任务负责人,而不是等截止日过了才介入。判断预警规则是否合理的口径是:如果一周内预警条目数超过在办任务的15%,说明阈值太松需要收紧;如果预警里超过一半最终没演变成真实延期,说明误报率偏高。预警的目的不是报警数量多,而是让PMO在任务还有救的时候介入。

3. 任务督办到底要不要分级升级?会不会搞得关系很僵?

我之前督办都是平级提醒,结果对方根本不重视,后来我试着抄送了他领导,对方虽然做了但明显不太高兴。我就在纠结,升级机制到底该怎么设计才既有效又不伤和气,是不是所有任务都要升级。

分级升级是必要的,但关键在于'规则前置'而不是'临时发火'。正确的做法是在项目启动时就明确写入督办规则:第一次提醒针对责任人本人,第二次提醒抄送责任人的直接主管,第三次才升级到项目发起人或更高层,每一级之间有明确的时间间隔(比如各48小时)。

这样升级不是PMO临时施压,而是项目开始就约定好的机制,责任人心里有预期,反而不会觉得被针对。另一个要点是分级要按任务的关键程度区分,关键路径上的任务可以启用完整三级升级,普通任务可能只到第二级。判断标准是:如果升级后对方的第一反应是'你怎么不早说',说明规则没前置;

如果反应是'我知道,到点了',说明机制生效了。避免关系僵化的前提是,升级对事不对人,且升级依据有留痕可查。

4. 督办工具那么多,选的时候最该看哪些能力,怎么避免买了没人用?

公司让我调研督办类工具,我看了一圈感觉功能都差不多,都能提醒、都能看板。但之前我们上过一个系统,用了一个月就荒废了,大家还是回到微信群里催。我担心再选错,想知道挑工具时真正的分水岭在哪。

工具荒废的根因通常不是功能不够,而是没有和流程、权责绑定。选型时优先看四个能力:第一,是否支持按规则自动分级提醒,而不是只能手动发通知;第二,是否强制留下响应痕迹,比如责任人必须回执或更新状态,提醒才算闭环;第三,能否把提醒规则和任务的关键程度、责任层级绑定配置,而不是所有任务一个提醒模板;

第四,有没有数据看板能反映'提醒响应率''平均响应时长''升级触发次数'这类过程指标。判断工具是否会再次荒废的土办法是:上线前先问一句'这个系统里的提醒,责任人不回会有什么后果',如果答案是'没什么后果',那它注定沦为摆设。工具只是机制的载体,机制没定清楚,换什么工具都一样会被弃用。

某项目管理平台或某项目管理工具都能实现上述能力,关键看你的规则能不能落进去。

核心关键词

读者评论

卢
卢承宇

我们公司PMO就是典型的只提醒不督办,周报状态永远和实际交付对不上,看完这篇才发现问题在权责不对等和缺少留痕。漏斗图那个14%的闭环率太真实了,我们可能还不到这个数。

袁
袁星宇

三级提醒和风险前置那部分很实用,特别是‘卡点责任人’这个概念,之前一直提醒执行人但资源根本不在他手上。不过这套闭环要落地,得先有高层支持,否则升级路径走不通。

宋
宋若溪

文章对督办失效的根因分析很透彻,但900人规模企业的PMO权限往往有限,权责不对等是结构性问题,不是PMO自己能解决的。另外任务定义那步看似简单,实际推行时业务部门配合度是最大变数。

文章包含AI辅助创作:任务提醒督办教程:PMO风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394298

赞 (0)
飞飞飞飞
超期提醒流程与规范:PMO任务提醒风险控制关键指标
上一篇 3小时前
消息通知实操方法:PMO提升任务提醒效率的风险控制方法与模板
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
