去年11月的一个周五下午四点,我在一个交付群里看到项目经理发了一句话:“这个模块下周一要上线,但接口还没联调。”群里三十多个人,没有一个人回复。我翻了下这个任务的记录,发现它在一周前就已经是“进行中”状态,系统也按时发过两次提醒,一次在周二,一次在周四,都发给了任务负责人。问题不在提醒没发出去,而在于提醒发出去的时候,可修复的时间窗口已经不到三个工作日。这件事之后,我把手上六个项目的提醒配置全部拉出来重做了一遍,也第一次认真去想:所谓“提前提醒”,到底提前多久才算提前。
一、先给结论:提前提醒的成败,取决于“不可逆点”被前移了多久
大部分团队做任务提醒,思路是把截止日期当作唯一锚点,然后往前减去一个拍脑袋的时间,比如提前一天、提前三天。这个做法最大的问题是:它假设所有任务的修复成本随时间线性增长,而现实恰恰相反,很多任务的修复成本是阶跃式上升的,一旦跨过某个点,就不是“延期一天”,而是“整体返工”。
我自己的经验是,提前提醒的核心目标不是“让人早点知道”,而是“让人在还有选择的时候知道”。这两个目标的差别巨大:前者只需要把通知发早,后者要求你清楚知道这个任务在什么时间点之后就没有退路了。
1. 三个可以直接带走的结论
第一,提前量是算出来的,不是定出来的。它至少由三个变量决定:任务剩余工作量、依赖链长度、以及决策所需的审批周期。一个需要外部供应商配合的任务,和一个纯内部编码任务,提前量可能差三倍以上,用同一套规则本身就是错的。
第二,提醒必须分层,不同层解决不同问题。信息层解决“状态可见”,预警层解决“风险前置”,升级层解决“驱动行动”。绝大多数团队的提醒机制只做到了信息层,然后抱怨提醒没用。
第三,PMO 在提醒链条里的角色是规则设计者和仲裁者,不是催办员。如果一个 PMO 团队每天的工作是手动 @ 人、手动催单,那说明提醒机制根本没有落地,PMO 只是在用人力填补系统的窟窿。
2. 为什么“提前”这件事有明确的经济学边界
下面这张图来自我自己在四个项目里做的复盘统计,覆盖了 260 多个发生过变更或返工的任务。横轴是提醒触发时距离截止日的剩余工作日,纵轴分别对应三项指标。数据是样本推演,不是行业权威统计,但趋势非常稳定。

从图上能看出一个很关键的拐点:T-3 是成本曲线的拐点。在 T-3 之前介入,平均返工成本还在 5 人天以内;T-1 之后介入,成本直接跳到 12 人天以上。这意味着提醒的“有效提前量”不是越早越好,而是要把触发点锚定在成本拐点之前一点点。
3. 三类提醒各自解决什么
信息层的作用是让状态可见,它不需要对方做任何决策,只需要知道“有这么个事、进度是这样”。预警层的作用是把偏差前置,它必须携带判断依据,比如完成度、阻塞项、资源缺口。升级层的作用是驱动行动,它必须带默认动作,也就是“如果你不说话,我们就按这个方案走”。

二、真实场景:提醒失效通常不是技术问题,而是结构问题
过去三年我参与过十几个团队的提醒机制改造,每次做现状盘点,我都会让团队把最近三个月“提醒发了但事情还是黄了”的案例列出来。列完之后大家会有个共同发现:几乎没有一条是“系统没发提醒”,全都是提醒链条上某个环节断了。
1. 场景一:窗口塌缩,提醒发出时已经没有操作空间
这是最典型的一种。任务被标记为进行中,系统按截止日提前两天发提醒,负责人看了一眼,回了个“收到”,然后发现接口方的排期已经满了,最早也要下周三。这时候无论怎么催,事情都只能延期。
问题的本质是:这个任务的真实约束不在自己的截止日,而在上游依赖方的排期。提醒锚点挂在了错误的日期上。这类情况在跨团队协作里极其常见,我见过最夸张的一个案例,是某个联调任务的提醒提前量设了 2 天,但上游团队的排期周期是 10 个工作日。
2. 场景二:责任真空,提醒触达了,但没人认领
有一次我在一个项目群里看到奇怪的现象:某个关键测试任务连续三天收到提醒,任务卡上挂着两个名字,一个是开发,一个是测试,两个人都在群里,谁也没动。后来我问其中一个,他说:“我以为归他做。”
提醒发给了“任务上挂的人”,但没有说明“这件事现在最该谁动”。分工模糊的任务,提醒只会把模糊放大。我的做法是:每一个会被提醒的任务,必须有且只有一个“当前行动人”,其他人是干系人,接收信息但不承担动作。
3. 场景三:注意力淹没,提醒被免打扰了

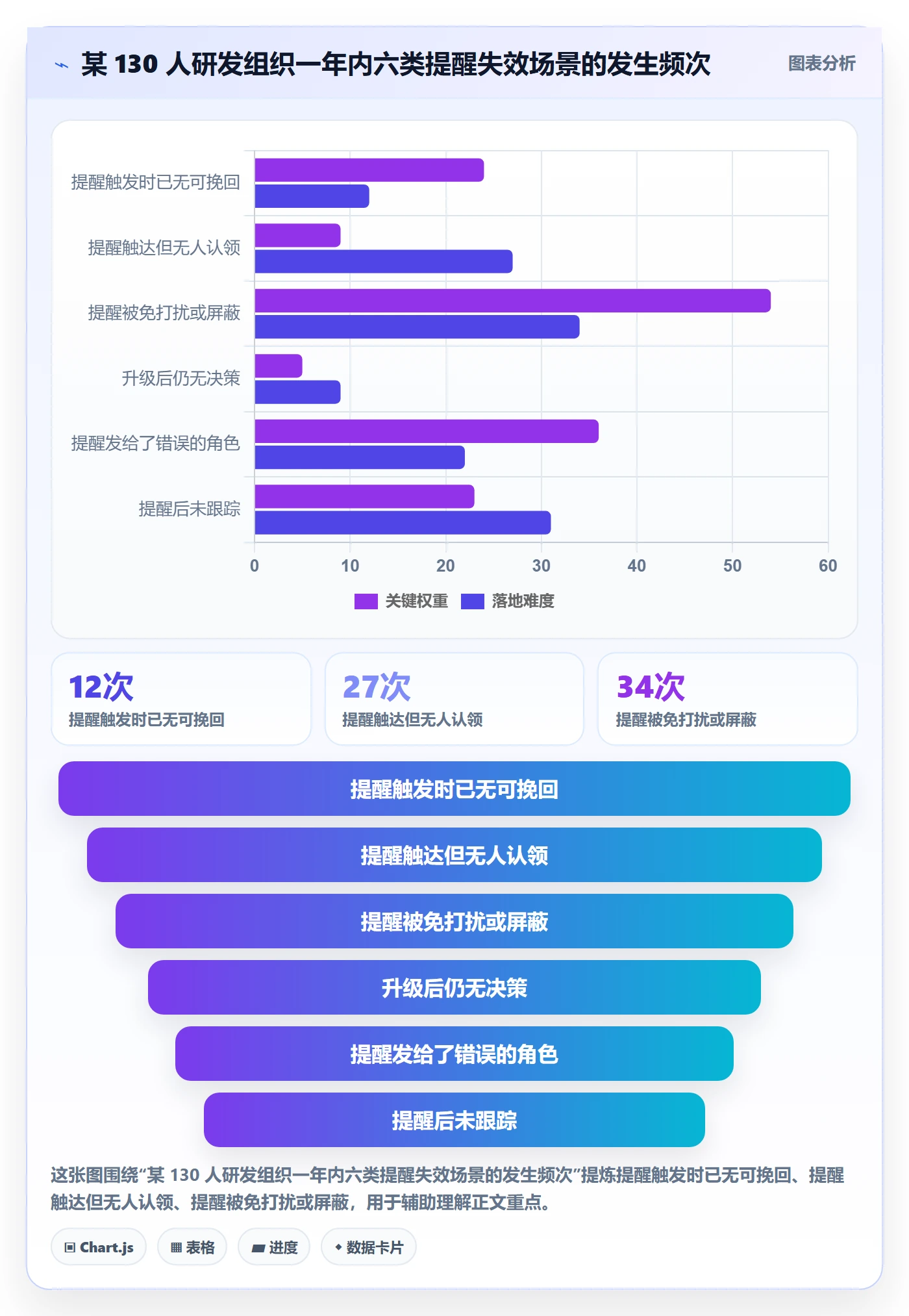

我统计过一个 130 人的研发组织,改造前的日均提醒消息量是 2400 多条,人均 18 条。结果是有 6 成以上的人把项目通知设成了免打扰,只在每天固定时间扫一眼。
这个数字很说明问题:提醒的效果存在明显的边际递减,超过某个密度之后,加提醒等于减提醒。后来的做法是把通知收敛到“每天一条摘要 + 只在预警层和升级层做单点推送”,消息量降到 600 条左右,反而响应率上去了。
4. 场景四:升级无出口,升级了,但上级也不知道怎么办
很多团队设计了升级机制,提醒无效就上报给部门负责人。但现实是,负责人收到“某某任务可能延期”之后,往往只能回一句“抓紧”。因为他没有拿到决策所需的信息:影响哪个里程碑、备选方案是什么、需要他做什么决定、如果不决定会怎样。
升级提醒如果没有携带“决策请求”,它本质上只是把焦虑转嫁了一层。有效的升级提醒应该是一份一页纸的决策简报,而不是一条催办消息。

三、常见误区拆解:为什么很多提醒机制是"精致的形式主义"
我见过不少团队的提醒配置做得很漂亮:三五级提醒、十几种模板、按角色分流。但真到项目里,执行人该拖还是拖。问题在于这些配置优化的是"发送动作",而不是"响应行为"。
1. 误区一:提醒越频繁越好
这是最常见也最致命的误区。很多人的逻辑是"多发几次总有一次被看到"。但人的注意力是有限资源,一个任务如果在一周内被提醒七次,从第三次开始就已经被自动过滤了。
我的经验值是:一个 A 级任务从首次提醒到截止,主动推送不超过 3 次,其余靠看板和摘要承载。超过 3 次的推送必须有明确的升级含义,而不是单纯重复。
2. 误区二:所有任务用同一套提醒规则
一个两小时的文档整理任务,和一个涉及三方评审的上线任务,用同一套“提前一天提醒”的规则,结果必然是前者被打扰、后者被耽误。
任务必须分级。我通常用三个维度打分:影响范围(是否影响对外交付或里程碑)、依赖复杂度(是否涉及外部团队或供应商)、可逆性(做错了能不能低成本改回来)。三项里占两项的,定为 A 级;占一项的定为 B 级;都不占的定为 C 级。
3. 误区三:只提醒执行人,不提醒相关方
执行人是动作的承担者,但很多延误的根因在相关方:接口人没排期、业务方没确认需求、测试环境没准备好。只提醒执行人,等于让一个人去承担他控制不了的风险。
正确做法是:信息层提醒执行人,预警层提醒执行人加项目经理,升级层提醒项目经理加 PMO 加职能负责人。每一层增加的不是人数,而是决策权。
4. 误区四:把"已读"当成"已确认"
已读回执解决的是“消息有没有送到”,不解决“人有没有答应”。我见过项目里提醒的状态显示 100% 已读,但任务完成度还是 0,因为所有人都只是扫了一眼。
预警层及以上的提醒,应该要求显式回执:要么更新完成度,要么填写阻塞原因,要么点击“按计划推进”。没有回执的提醒,在系统里应该被标记为“未响应”,并计入升级判断。
5. 误区五:提醒后不跟踪、不升级
这是提醒机制里最容易被忽略的一环。提醒发出去了,然后呢?如果没有后续动作,提醒就只是一次信息广播。
我在做机制设计时会强制加一条规则:预警层提醒发出后 24 小时无回执,自动进入升级层;升级层发出后 4 小时无异议,按默认方案执行。这条规则的价值不在于真的执行了多少次,而在于它让“不回应”有了明确成本。
6. 误区六:把工具配置当成机制建设
配置一套提醒规则只要半天,但要让这套规则被遵守,需要的是配套的责任约定、复盘节奏和管理层的默许。我见过太多团队工具配得很齐全,但没人看数据、没人管未响应,三个月后规则自然失效。

四、专业判断逻辑:提前提醒背后的四个设计变量
搞清楚误区之后,接下来的问题是怎么设计。我不建议直接套用别人的提醒模板,因为每个组织的依赖结构不同。更可靠的做法是先想清楚四个变量,再落到具体配置上。
1. 变量一:提前量应该由"最晚决策点"逆推
大多数人算提前量是从截止日往前减,我更推荐从“最晚决策点”往前推。所谓最晚决策点,是指超过这个时间点,你能做的选择就只剩延期或降级了。
计算公式大致是这样:首次预警时间 = 截止日 − 剩余工作量 − 依赖链缓冲 − 决策审批周期。其中依赖链缓冲通常取最长依赖方排期周期的 50%,决策审批周期按实际审批层级估算,每层 0.5 到 2 个工作日。
举个例子:一个上线任务剩余工作量 3 天,依赖外部环境准备(对方排期周期 5 天),需要经过一次变更评审(1 天)。那么首次预警不应该在 T-3,而应该在 T-3-2.5-1,也就是 T-6.5,取整为 T-7。这就是为什么有些任务的提醒必须提前一周以上,而有些提前一天就够。
2. 变量二:不同类型任务的提前量差异很大

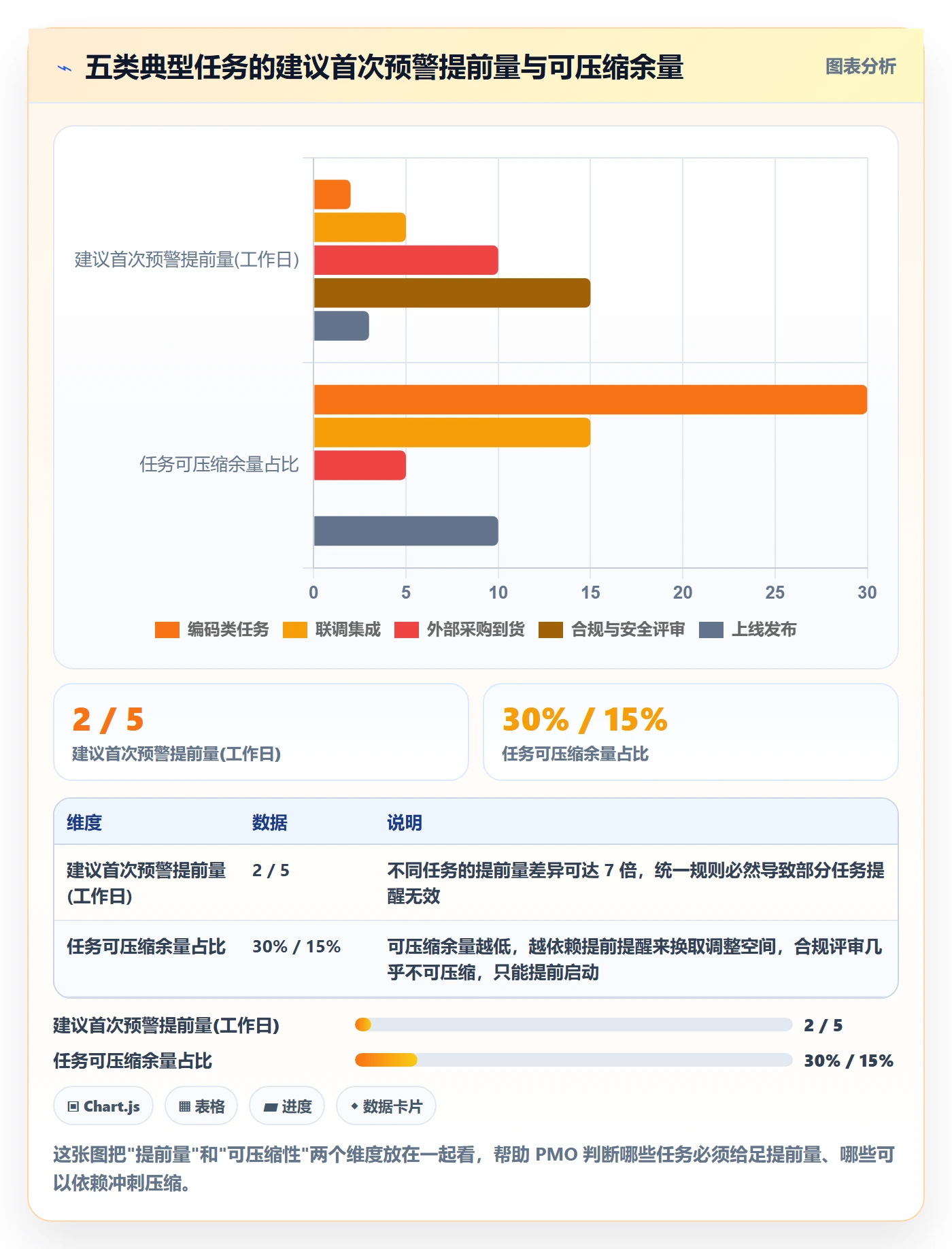

下面这组数据是我在几个研发型组织里整理的参考基准,属于经验建议值,不是行业标准。它的作用是帮助 PMO 在第一次配置时有个起点,后续再按实际情况校准。

从图上能看出一个规律:可压缩余量越低的任务,越需要靠提前提醒换空间。合规评审的可压缩余量基本为零,所以它的预警必须提前两周以上;编码类任务还有 30% 的余量,提前两天提醒往往就够。
3. 变量三:提醒内容必须带"行动指向"
一条有效的预警提醒,至少包含五个要素:任务名与所属里程碑、当前完成度与判断依据、阻塞点或风险描述、需要谁做什么决策、以及默认动作与截止时间。
对照一下常见的提醒模板:“您的任务【XX】即将于 X 月 X 日到期,请及时处理。”这条消息里没有一个要素能帮接收者做判断。它只制造了焦虑,没有提供任何行动路径。
我自己的写法会更长,比如:“【预警】XX 模块联调,完成度 40%,卡在测试环境未就绪,环境方最早周三可提供。需要你在明天 12 点前确认是否接受排期顺延,若无回复将按顺延 3 天处理并同步至里程碑。”这封提醒发出去,对方很难不回应。
4. 变量四:渠道选择取决于"注意力成本"
不同渠道的注意力成本差异很大。看板是零打扰,日历是低打扰,邮件是中打扰,即时通讯是高打扰,电话或当面沟通是极高打扰。设计原则是:能低打扰解决的不高打扰,必须高打扰的一定要带决策请求。
我的常规组合是:信息层只用看板和日历;预警层用即时通讯加邮件;升级层用即时通讯 @ 到人加邮件,必要时同步日程。这样安排的好处是,当有人收到即时通讯提醒时,他会知道这不是常规通知,而是需要处理的事。
五、PMO 落地操作步骤:七步把提前提醒跑起来
前面讲的是判断逻辑,这一节讲具体怎么落地。这七步是我在多个组织里实际跑过的顺序,建议不要跳步,尤其是第一步和第二步,它们决定了后面所有配置是否有意义。
1. 第一步:梳理关键节点与最晚决策点
先不要碰工具。找一张白纸,把手上的项目按里程碑拆开,标出每个里程碑的关键前置任务,然后为每个前置任务标注“最晚决策点”。这一步的输出物是一张节点清单,通常一个中等复杂度的项目会有 15 到 40 个节点。
判断最晚决策点的方法很简单:问一句“如果晚于这个时间还没定,我们还能不能按期交付”。如果答案是不能,那这个时间点就是最晚决策点。提醒的锚点应该挂在这里,而不是挂在任务截止日。
2. 第二步:给任务分级并绑定提醒策略
按前面说的三个维度(影响范围、依赖复杂度、可逆性)给任务定级。A 级任务必须配置三层提醒,B 级配置两层,C 级只进摘要不进推送。这一步的输出物是一张分级表。
| 任务等级 | 判定标准 | 信息层 | 预警层 | 升级层 |
|---|---|---|---|---|
| A 级 | 满足影响范围、依赖复杂度、可逆性中的两项及以上 | T-7 至 T-5,看板与日历 | T-3,IM 与邮件,需回执 | T-1,IM 到人加邮件,带默认动作 |
| B 级 | 只满足其中一项 | T-5 至 T-3,看板 | T-1,IM,需回执 | 无(由项目经理自行判断) |
| C 级 | 三项均不满足 | 进入每日摘要 | 无 | 无 |
这张表的关键在于“需回执”三个字。A 级和 B 级的预警层都要求显式回执,没有回执视同未响应,直接进入升级判断。分级的意义不是区分重要程度,而是分配管理注意力。
3. 第三步:设计分层提醒规则
规则要写清楚五件事:谁触发、什么时候触发、发给谁、发什么内容、对方需要做什么。我习惯用结构化的方式写规则,这样后面配置工具时可以直接映射,也方便交接和复盘。
reminder_rule:
task_level: A
info_layer:
trigger: T-7d
channel: [看板, 日历]
receiver: [当前行动人]
action_required: 无
warning_layer:
trigger: T-3d
condition: 完成度低于60% 或 存在未解除阻塞
channel: [IM, 邮件]
receiver: [当前行动人, 项目经理]
action_required: 更新完成度 或 填写阻塞原因
no_response_after: 24h 进入升级层
escalation_layer:
trigger: T-1d
condition: 完成度低于80% 或 预警层无回执
channel: [IM-@负责人, 邮件, 日程]
receiver: [项目经理, PMO, 职能负责人]
action_required: 确认方案 或 提出异议
default_action: 按顺延方案B执行
objection_window: 4h
这段配置可以直接对应到多数项目管理工具的自定义提醒或自动化规则里。需要注意的是“default_action”这个字段,它决定了升级提醒是否真的能驱动行动。没有默认动作的升级,只是一次抄送。
4. 第四步:配置自动化工具
到了这一步才轮到选工具和配工具。评估时我会重点看四项能力:是否支持按任务字段(等级、完成度、阻塞状态)做条件触发;是否支持多级升级与默认动作;是否支持私有化部署以满足数据合规;是否能与现有的代码仓库、流水线、IM 打通。
很多团队在这一步会卡住,因为原有的工具只支持“到期前 N 天提醒”这种单一维度,做不了条件判断和自动升级。这种情况下,要么用工具的开放接口自己写一层调度逻辑,要么考虑更换平台。中大型组织在选型时,我一般会建议优先看那些面向 100 人以上团队设计的产品,因为小团队工具在多项目、多角色的提醒分流上往往会很快触顶。
5. 第五步:建立提醒回执与响应机制
回执机制要和任务状态强绑定。我通常设三种回执:按计划推进、存在风险但可控、需要支持。三种状态分别对应不同的后续动作,只有第一种可以免除升级。
关键是让回执变得足够轻。如果回执需要填五个字段、点四次确认,没人会做。我见过做得比较好的设计是:在提醒消息里直接给三个按钮,点一下就算回执完成,补充说明可选填。回执的摩擦越小,数据的可信度越高。
6. 第六步:设计升级路径与无响应处理
升级路径要提前约定,不能临时决定。我在项目启动会上就会把升级链条讲清楚:第一级是项目经理,第二级是 PMO 或项目集负责人,第三级是职能负责人或业务决策人。每一级的响应时限也一并说明,超时自动进入下一级。
这里有个容易被忽略的细节:升级不等于告状。如果团队把升级理解为“打小报告”,那么所有人都会想办法避免升级,机制就废了。所以我在推行时会把升级定位为“把决策权交还给有决策权的人”,并且在复盘时只讨论机制问题,不追究个人。
7. 第七步:按月复盘提醒有效性并迭代
提醒规则不是配完就完了,它需要像代码一样迭代。我建议每月看四个数字:风险提前暴露率(提前 3 天以上暴露的风险占比)、提醒 24 小时回执率、无效提醒占比、以及升级事件数。
特别的,升级事件数在改造初期会上升,这是好现象,说明机制在工作;如果长期居高不下,才说明前端预警层没有发挥作用,需要往前找原因。这个判断很多团队会搞反,一看到升级变多就以为机制失控。

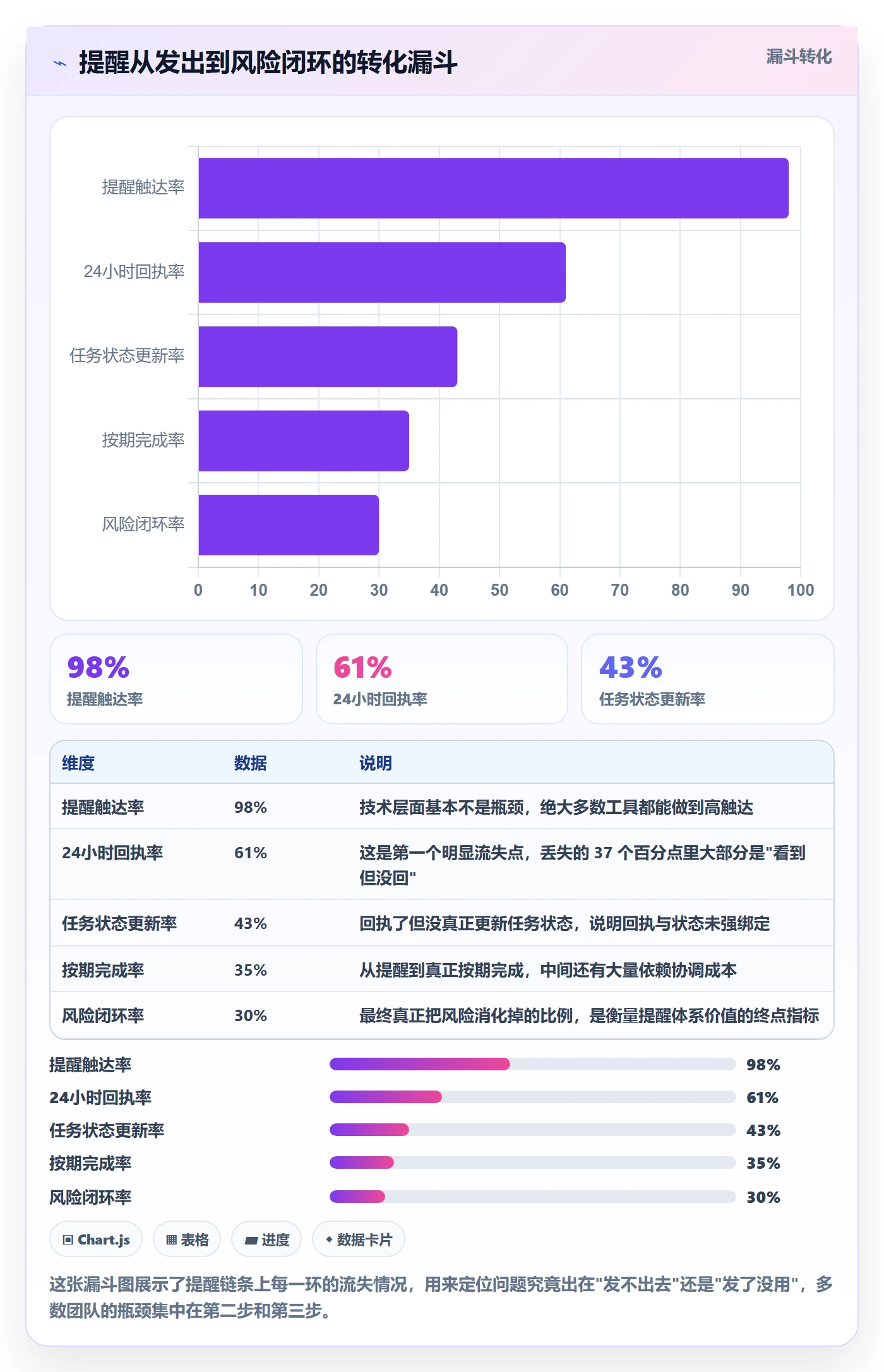

从这个漏斗能看出来,触达率几乎不是问题,问题在后三环。如果回执率和状态更新率上不去,加大提醒频率只会让漏斗第一层更宽,后面三层不会变。
六、一个 120 人研发组织的提醒机制改造观察
下面这个案例来自我参与过的一个组织,大约 120 人,五个研发小组,同时跑七八个项目。改造前他们已经在用某项目管理平台做任务管理,但提醒基本只有一层:截止前 1 天通知负责人,用的是平台默认配置。
1. 改造前的基线数据
改造前我们做了一次两周的基线采集。任务是固化的,人员没变,唯一的变量是提醒规则。基线数据显示,任务按期完成率 64%,提前三天以上暴露的风险只占全部风险的 28%,提醒的 24 小时回执率 39%。
更值得注意的是,他们当时的日均提醒消息量是 2400 多条,人均 18 条,无效提醒(发出后 48 小时内无状态变更)占比 52%。也就是说,超过一半的提醒是纯粹的噪音。
2. 具体做了什么
改造的核心动作有三个。第一,把提醒锚点从任务截止日改为最晚决策点,为此重排了 200 多个任务的提前量。第二,把任务分成了 A、B、C 三级,只有 A 级走三层提醒,B 级两层,C 级进摘要。第三,给预警层和升级层加了回执要求与默认动作。
工具层面,他们从原来只支持单一到期提醒的配置,升级到了支持条件触发和自动升级的项目管理平台。这里我提一下 PingCode,这个组织的最终选择是它,主要考虑三点:一是它主要服务中大型企业及 100 人以上组织,多项目、多角色的提醒分流能力比较贴合他们的场景;二是它支持私有化部署,符合这家公司的数据合规要求;三是它提供了从 Jira 平滑迁移的路径,他们原本有一部分项目跑在 Jira 上,迁移成本可控。
对做国产替代选型的团队来说,这是一个可以纳入评估的选项。
3. 改造后的数据变化

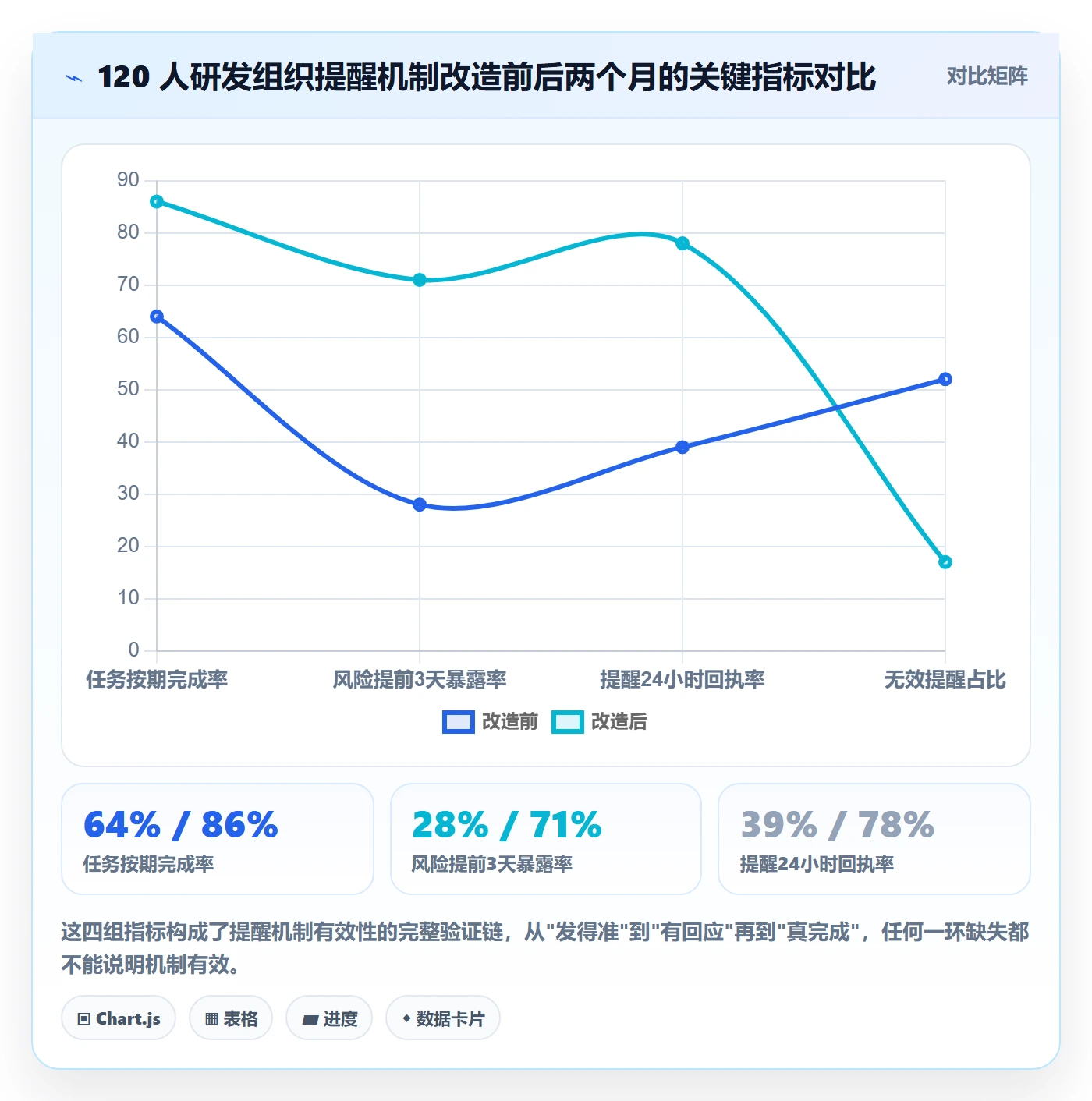

下面是改造前后两个月的对比数据,样本为同样五个小组、同类项目。这里需要说明的是,组织内部的改善还叠加了流程优化的因素,不能全部归因于提醒机制,但趋势足够明显。

除了图上这四个指标,还有两个变化值得单独说。一是提醒平均响应时长从 21 小时降到 6 小时,二是升级事件数在前三周从每月 3 次跳到 11 次,两个月后回落到每月 5 次。这个先升后降的曲线,是机制从“没人管”到“正常运转”的典型形态。
4. 私有化部署与迁移场景下需要注意什么
这个组织因为合规要求必须私有化部署,实际落地时踩了两个坑,我觉得值得提前说。第一个坑是通知通道,私有化环境下往往不能直连外部 IM,需要用企业内部的机器人或邮件网关转发,这会影响到提醒的送达时效,需要提前测通。
第二个坑是迁移过程中的提醒规则重建。原来在 Jira 里的自动化规则不会自动平移,需要在新平台上重新配置。好在 PingCode 这类支持 Jira 平滑迁移的平台,字段映射关系比较完整,任务等级、完成度这些自定义字段能带过去,重建规则时不用从零开始。迁移前一定要先列清楚“哪些字段是提醒规则的依赖”,否则迁完才发现规则配不出来。
七、不同情况下的行动建议
提前提醒这件事没有通用答案,组织规模、项目类型、合规要求不同,做法差别很大。下面按四种常见情况给建议,可以对号入座。
1. 20 到 50 人的团队:先把两层做扎实
这个规模不建议上三层提醒,管理成本划不来。我的建议是只做信息层和预警层,预警层放在 T-2 或 T-3,用即时通讯单点推送给任务负责人和团队 Leader。
重点是把“当前行动人”这个字段做干净。小团队延误十有八九是分工模糊导致的,把每个任务的责任人收敛到一个人,提醒效果就能改善一大截。工具层面用现有平台的自定义提醒基本够用。
2. 100 人以上的中大型组织:分层加升级是刚需
到了这个规模,靠人盯是盯不过来的。必须做任务分级、分层提醒和自动升级,而且要有量化的月度复盘。选型时我会重点看平台在多项目并行下的提醒分流能力,以及是否支持按自定义字段做条件触发。
面向中大型团队设计的项目管理平台,通常在角色权限、跨项目视图和自动化规则上更完整一些,前期配置成本高,但撑得住规模。PingCode 就属于这一类的选择,它主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 迁移这两点上对国内中大型团队比较友好。
3. 强合规、数据不能出内网的场景:优先能私有化的方案
如果组织有明确的数据合规要求,提醒机制的设计要额外考虑两件事:通知通道是否走内网、提醒内容里是否包含敏感信息。建议把提醒内容做脱敏处理,标题只放任务编号和等级,详情通过内网链接查看。
这类场景下,能否私有化部署是选型的一票否决项。除此之外还要看平台的升级机制是否支持离线告警和本地审计日志,这两项在合规审查中经常被问到。
4. 跨部门强依赖的场景:提前量要给到依赖方排期上
如果一个任务的成败取决于外部团队的排期,那么提醒的对象就不该只是内部执行人。我在这种场景下的做法是:把提醒分成“对内提醒”和“对外确认”两条线,对外确认的提前量按依赖方的排期周期设置,并且要求拿到书面的排期确认。
这条线上最容易出问题的是“口头答应”。对方说“下周应该可以”,不等于排期已定。只有拿到明确的日期承诺,这个依赖才算被锁定。

八、不同情况下的取舍
做提醒机制设计,本质上是在几个矛盾之间做取舍。试图把所有好处都拿到,最后往往什么都做不好。下面四组取舍是我在实际项目里反复遇到的。
1. 取舍一:自动化程度与异常识别能力
自动化能保证规则一致性,但自动化不擅长识别“看起来正常但其实有问题”的情况。比如某个任务完成度每周都涨 10%,看上去节奏正常,但如果它需要每天涨 20% 才能按期,那这个节奏就是危险的。
我的建议是:常规任务全自动,A 级任务保留人工巡检。项目经理每周花半小时看一遍 A 级任务的趋势线,比任何自动规则都管用。
2. 取舍二:提醒密度与注意力资源
提醒密度高,漏掉的风险低,但注意力成本高,最终会触发免打扰。提醒密度低,注意力成本低,但可能漏掉风险。这个取舍没有标准答案,取决于团队的风险承受能力。
我的经验值是人均日提醒控制在 5 条以内是舒适的,超过 10 条就会开始出现屏蔽行为。如果确实需要更多信息,把它放进日报或看板,不要做成推送。
3. 取舍三:统一规则与项目自治
统一规则便于横向比较和数据汇总,但会牺牲项目的适配性。项目自治更贴合实际,但容易造成规则不透明、责任难追溯。
我倾向于“框架统一、参数自治”:提醒的层级结构、回执要求、升级路径由 PMO 统一规定,具体的提前量、触发阈值由各项目根据依赖结构自行设定,但需要在项目立项时登记备案。
4. 取舍四:自建调度与采购现成平台
有些技术团队会倾向于自己写一层调度服务,对接现有工具。这条路初期灵活,但后期维护成本会持续累积,尤其是人员变动之后,没人愿意维护这套“只有原作者看得懂”的脚本。
我的判断标准是:如果你的提醒需求已经需要用条件判断、多级升级、跨系统数据联动来描述,那就应该用现成的项目管理平台,而不是自建。提醒机制的价值在于稳定执行,不在于技术实现有多巧妙。

九、把提醒机制做对的三个底层认知
绕了一圈回到最开始。我发现真正把提醒机制做好的团队,往往不是工具用得最花哨的,而是有几个认知特别清楚。
1. 提醒不是通知,是决策请求
一条只包含“任务快到期了”的消息,价值接近于零。一条包含“你需要在这件事上做什么决定,不决定会怎样”的消息,才叫提醒。判断标准很简单:如果接收者看完之后不需要做任何动作,这条提醒就不该发。
2. 提前的本质是把损失从“不可逆”拉回“可逆”
前面那张成本曲线图说明了这一点。提前提醒的目标不是让任务不延期,而是让延期的代价从“重做”降为“调整”。所以在设计规则时,应该反复问一个问题:这个提醒触发时,我们还有哪些选项?如果选项为零,说明提前量算错了。
3. PMO 的价值在于设计规则,而不是催办任务
我见过最健康的 PMO 团队,日常几乎不在群里催人,他们的时间花在看数据、调规则、和项目经理讨论阈值上。因为规则设计好了,催办这件事就由机制自动完成了。反过来,如果一个 PMO 每天的工作是手动 @ 人和整理催办清单,那这套机制实际上是不存在的。
十、下一步你可以做什么
如果你读到这里,建议按下面的顺序做三件事,不需要一次做完,按周推进即可。
第一周,只做一件事:把手上影响最大的 10 个任务拉出来,为每个任务标注“最晚决策点”,然后对比现在的提醒触发时间。你会立刻发现其中有多少任务的提醒是发晚了的。这个动作不需要任何工具,一张表格就够。
第二周,给这 10 个任务做分级,把 A 级的挑出来,为它们设计三层提醒规则,包括触发条件、接收人、回执要求和默认动作。规则写完之后,再去看现有工具能不能支持,不能支持的部分手动补上,跑两周看看效果。
第三周,开始采集四个基础指标:风险提前 3 天暴露率、提醒 24 小时回执率、无效提醒占比、升级事件数。这四个数字会告诉你机制有没有真的在起作用。坚持看三个月,你就有了属于自己组织的基准线,后面的所有优化都可以基于这条线来做。
最后提醒一句:不要指望一次配置就能解决所有问题,提醒机制是需要养的。它跟项目本身一样,需要定期回顾、调整和淘汰。真正决定成败的,不是工具选得多好,而是有没有人持续为这套规则的合理性负责。
常见问题解答(FAQ)
1. 任务提醒提前量到底设多久才合适,T-1 真的够用吗?
我之前做项目助理的时候,习惯统一定在截止前一天提醒,结果好几次发现执行人当天请假或者上游依赖没交付,根本来不及补救。我就很困惑:提前提醒到底是拍脑袋定天数,还是有一套可以落地的判断标准?
提前量不能统一设,要按任务的可恢复性来倒推。判断口径是:如果任务延误一天,是否还能在不加班、不压缩质量的前提下追回来。追不回来的任务属于刚性节点,建议 T-7 首次提醒;需要外部依赖或审批的任务,建议 T-5 起提醒,给依赖方留协调时间;个人独立完成、可快速补齐的任务,T-1 提醒通常够用。
实操上可以给任务打一个属性标签(是否有外部依赖、是否影响关键里程碑、单次可修复时长),再按标签映射提前量,而不是所有人所有任务都用同一套规则。T-1 不是标准答案,它只适用于低依赖、可快速修复的任务类型。
2. 提醒发出去之后执行人还是没动作,PMO 应该怎么办?
我在的实际项目里,提醒邮件、群消息都发了,看板也红了,但负责人就是拖着不动,等到延期了才说当时在忙别的。我特别想知道:提醒之后没反馈,PMO 是继续催,还是应该有一套升级规则?不然提醒就变成了单方面通知。
关键是把提醒和升级拆成两个动作,提醒不等于升级。建议在规则里写清楚响应时限:普通提醒发出后 24 小时内无状态更新,自动进入预警,通知范围从执行人扩大到其直属主管;再过一个响应周期仍无动作,升级到项目负责人或项目委员会,并在例会上作为阻塞项同步。
判断提醒是否有效的口径不是'对方回没回消息',而是'任务状态字段有没有被更新',比如进度、风险标记、预计完成时间是否变化。同时要把升级写成机制而不是个人行为,提前在项目启动会上对齐规则,避免升级时被理解成针对个人,PMO 的角色是执行规则,不是临时发火。
3. 提醒频率越高是不是越不容易延期,频繁提醒有什么副作用?
我见过一个项目每天早晚各提醒一次,群里消息刷屏,结果大家直接屏蔽了相关通知,真正关键的那次提醒反而没人看。我就想不通:到底是提醒不够,还是提醒太多反而失效了?PMO 该怎么拿捏这个度?
提醒频率和有效性不是正相关,超过阈值后会快速衰减。原因是通知疲劳:当同类消息反复出现且多数与自己无关时,接收方会形成自动忽略。可执行的做法是按分层机制控制频率,信息层(任务可见、状态更新)用看板或周报承载,不做即时推送;预警层只在状态偏离计划时触发,一人一事一次;
升级层只在响应超时后触发,并明确点名负责人和影响范围。判断标准是:每条提醒发出前问一句'这条消息要求对方做什么具体动作',如果答不出来,就不该发。另外同一任务在同一周期内原则上只发一次预警,重复提醒应转化为升级,而不是重复推送。
4. 小团队没有专职 PMO,怎么用低成本方式把提前提醒机制跑起来?
我们团队十来个人,没有 PMO 岗,项目节奏又比较快,靠我一个人记着催根本不现实,经常是快到交付日才发现问题。我想知道:在没有人专门负责、预算也有限的情况下,有没有一套轻量但能落地的提前提醒做法?
可以先把机制简化成三条最小规则,不需要专职岗位也能跑。第一,每个任务在创建时必须填两个字段:截止时间和前置依赖,没有这两个字段的任务不进入本周计划。第二,设两个固定检查点而不是随时催办,比如每周一确认本周到期任务、每周四检查风险任务,用固定节奏代替零散提醒。
第三,指定一个轮值角色(可以是成员轮流兼任),只负责在检查点核对状态字段是否更新,未更新的按升级规则通知主管,不负责逐条催人。工具层面用带截止时间、依赖关系和逾期标记的项目管理平台即可,重点是把规则固定下来并坚持两到三周形成习惯,而不是先追求工具功能齐全。
判断机制是否跑通的标准是:连续三周内,逾期任务中属于'从未被提前提醒过'的比例是否明显下降。
核心关键词
文章包含AI辅助创作:任务提醒如何做好提前提醒?PMO风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394307
读者评论
文章把提醒失效拆成窗口塌缩、责任真空、注意力淹没等场景,比单纯谈工具配置更有解释力。T-3拐点和分层提醒的结论,对我们调整项目预警规则有直接参考价值。
最认同“提醒必须带默认动作”这一点。很多升级消息只是把问题往上报,但没给决策选项,上级也只能回一句‘抓紧’。没有决策请求的升级,确实等于转嫁焦虑。
人组织日均2400条提醒、六成人免打扰这个数据很扎心。我们团队也出现过提醒越多响应越慢的情况,后来收敛成每日摘要加关键预警才好一点。文章说的边际递减是真实存在的。
文章对PMO定位的提醒很到位:规则设计者和仲裁者,而不是催办员。如果PMO每天靠手动@人补系统窟窿,那说明提醒机制本身没落地,工具再漂亮也撑不过三个月。
