督办管理指南:项目经理如何做好任务提醒,落地方案全流程

我带过的一个 27 人项目组,曾经在三个月里统计过一组很扎心的数字:同一批 46 个跨部门任务,第一次提醒后当天有响应的只有 19 个,占比 41%;到截止日当天才动工的有 14 个,占比 30%;彻底漏掉、到复盘会上才被翻出来的有 5 个。而这三个月里,我在群里发出的催办消息加起来是 380 多条。也就是说,平均每 8 条催办消息,才换来 1 个任务的按时交付。问题显然不在“提醒次数不够”,我们提醒得已经够烦人了,问题在于这套提醒根本没有形成督办机制。

这篇《督办管理指南:项目经理如何做好任务提醒,落地方案全流程》,我想讲的不是又一套“多发消息、多用工具”的老话,而是把任务提醒从一个沟通动作,拆成一套可以被人接手、可以被追责、可以被复盘的流程。全文会覆盖派发、跟踪、提醒、会议督办、结办复盘、工具选型六个环节,中间会给出可以直接抄走的话术模板、会议跟进表字段设计,以及在什么团队规模下该用什么工具的判断标准。

一、先给结论:任务提醒失效,90% 的原因在派发那一刻就注定了

先把最核心的判断放在前面,避免你带着“怎么催得更勤”的思路往下读。任务提醒之所以总是石沉大海,绝大多数不是执行人态度问题,也不是提醒频率问题,而是派发时就缺少可被追踪的结构。一个没有明确责任人、没有交付标准、没有反馈动作的任务,无论你提醒多少次,对方都可以合理地“理解成还没开始”。

1. 提醒是动作,督办是机制,两者不能混为一谈

很多项目经理把“督办”等同于“催”。早上发一遍、中午问一句、晚上再追一下,看起来非常勤奋,但这是提醒动作的堆叠,不是机制。提醒解决的是“对方知不知道”,督办解决的是“对方有没有责任、有没有节点、有没有后果”。

我自己的定义是这样的:督办 = 明确的责任人 + 明确的节点 + 可验证的反馈 + 缺失反馈后的升级路径。四个要素缺一个,督办就会退化成“催”。催的特征是:你越催,对方越习惯等下一次催;督办的特征是:你不催,节点也会自己跳出来。

2. 督办管理的五个环节,缺任何一环都会断链

把督办拆开,实际是一个五段闭环,这也是我在多个项目里反复验证过的框架:

  • 派发:任务从"想法"变成"承诺",责任人必须主动确认。
  • 跟踪:在执行过程中留下进度痕迹,而不是只在终点验收。
  • 提醒:在关键节点触发,而不是每天无差别刷屏。
  • 结办:明确"什么算完成",防止假完成和后置返工。
  • 复盘:把滞后的任务变成流程改进输入,而不是追责现场。

大部分团队的督办只做了"派发 + 提醒",跟踪靠问、结办靠感觉、复盘靠印象,所以每次项目结束都像重新开始。真正需要投入精力的恰恰是被跳过的那三段。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

3. 项目经理在督办里其实有三个角色,不是只有一个

多数项目经理只意识到自己是"过程推动者",于是把所有精力花在催办上。但从我实际带项目的经验看,另外两个角色才决定了督办的上限:

角色 核心动作 缺失后的典型症状
规则制定者 定义派发标准、提醒节点、结办口径 每个任务标准不一,执行人每次都要猜你的要求
过程推动者 按节点提醒、升级、协调资源 任务只在截止日当天才被关注
结果验收者 判断是否结办、是否复盘 假完成被放过,同类问题反复出现

规则制定者的角色常被忽略,但它恰恰是成本最低、收益最高的。你花两小时把派发模板写清楚,可能省掉未来两个月 300 条催办消息。

二、真实场景:一次典型的"已读不回"是怎么发生的

我用一个真实项目片段来还原。2023 年我们做一个面向 60 多个内部用户的系统迁移项目,涉及 IT、业务、合规三个部门。某周一上午 9 点,我在项目群里发了一条消息:"各位,数据核对表周五之前给到我,谢谢。"周五下午四点,三个人里只有一个人发了文件,另外两个回复的是同一句话:"我以为 XX 也在做这部分。"

1. 这条消息里埋了三个致命缺陷

回头看,那条消息的问题非常典型:

  1. "各位"不是责任人。群体称呼会把责任稀释到零,每个人都默认别人会做。
  2. "周五之前"没有具体的交付时间点。周五早上 9 点和周五下午 6 点,心理预期完全不同,后者等同于“下周”。
  3. "给到我"没有定义形式。是一条消息回复、一个文档链接,还是一份盖章文件?形式不明,执行人就会选最省事的那种,或者干脆等你再问。

这三条加在一起,等于我在派发阶段就放弃了督办权。后续所有催办,本质都是在为这三条缺陷还债。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

2. 为什么"我已经说得很清楚了"经常是错觉

项目经理眼里的"清楚",和执行人眼里的"清楚",中间隔着一层默认假设。我做过一个小范围调研,同一个项目组里,让项目经理和执行人分别复述"这个任务的要求是什么",文字重合度平均只有 54%。这不是能力问题,是信息传递天然会失真。

解决办法不是"说得更清楚",而是让对方复述一遍。这听起来有点刻意,但效果立竿见影。我现在的做法是:派发任务时直接要求对方回一句"我理解的目标是……,交付物是……,截止时间是……"。这一句话就能把重合度从 54% 拉到 90% 以上,而且对方确认过的任务,后续赖账的概率大幅下降。

三、拆解常见误区:这五个坑,我每个都踩过

下面这五个误区,是我在带不同规模团队时反复撞到的。它们看起来很合理,甚至像"尽职尽责",但恰恰是督办失效的直接原因。

1. 误区一:提醒越多,任务就越不会被忘

这是最普遍的一个。我曾经在一个项目里设置了"每日一催",结果三周后执行人集体免疫,消息直接被划进"已读但不处理"的心理分区。管理学里有个说法叫提醒疲劳:当提醒频率超过某个阈值,接收者会主动降低对每条信息的注意力权重。

正确做法不是提高频率,而是提高"可预期性"。让执行人知道"这个任务会在截止前 48 小时、前 4 小时、超过 1 小时各被提醒一次",比每天随机催更有效,因为前者可以被安排进自己的工作计划,后者只能被动应付。

2. 误区二:开会时大家都答应了,就默认任务已经派发

会议现场的一致同意,是最容易让人放松警惕的假信号。人在会议室里受到氛围影响,点头成本极低。真正决定任务能否推进的,是散会后对方独处时会不会真的去做。

我的经验是:会议上确认的是"方向",散会后 24 小时内的书面确认才是"承诺"。缺少这一步,会议督办就等于没有起点。

3. 误区三:用群消息派任务,效率最高

群消息的优点是快,缺点是没有任何结构化字段。它天然无法携带责任人、截止时间、交付标准这些信息,也不方便后续检索。"上周那个任务谁负责的"这种问题,在群里翻记录的成本高到没人愿意做。

群消息适合同步信息,不适合派发任务。这两个动作要分开。

4. 误区四:催不动就往上告状

越级通报是有效的,但代价很高。一旦你频繁用这一招,执行人会把你归类为"麻烦的 PM",后续所有协作都会进入防御姿态。真正成熟的升级逻辑是分层且有预告的:先提醒执行人,无效后提醒执行人加直属上级,仍无效才进项目例会通报。而且每次升级前都明确告知对方"如果今天 18 点前没有反馈,我会在例会上同步这条任务的状态"。

有预告的升级不是告状,是流程。对方清楚后果,你也避免了情绪化。

5. 误区五:任务完成了就不用再记录

结办之后不沉淀,是督办体系最大的浪费。我见过很多团队,同一类"数据口径不一致"的问题,一年内重复出现四次,每次都要重新开会对齐。原因不是大家记性差,而是没人把督办记录变成可以被检索的经验。

我现在坚持一个动作:每个月的督办数据做一次简单统计,看哪类任务平均滞后最长、哪个环节最容易卡。这个动作花不了两小时,但能发现很多流程层面的系统性问题。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

四、专业判断逻辑:提醒时机、对象、渠道怎么定

讲完误区,进入方法论。我把任务提醒拆成三个决策维度:什么时候提醒、提醒谁、用什么渠道提醒。这三个维度定清楚,提醒就从"凭感觉"变成了"按规则跑"。

1. 提醒时机:三个节点比每天刷屏更有效

经过多次调整,我现在固定用三个触发点,效果比每日提醒好得多:

  • 截止前 48 小时:目的是"提前暴露风险"。这时候问一句"目前进展到什么程度、有没有阻塞",能留给对方足够的调整空间。
  • 截止前 4 小时:目的是"确认交付动作"。这时候不讨论细节,只确认"今天几点能给到"。如果这时候对方还没开始,基本可以判定任务延期,需要立即升级。
  • 截止后 1 小时:目的是"正式记录延期"。这时候的提醒不是催,而是触发升级流程,让延期这件事有据可查。

这三个节点的意义在于:它们把模糊的"按时完成"拆成了三个可以被检查的具体状态。没有中间节点的截止时间,等于没有截止时间。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

2. 提醒对象:升级逻辑要分层,不要一步到位

提醒对象的选择,本质是一个升级逻辑。我用的是三层结构:

层级 触发条件 提醒对象 说明
第一层 截止前 48 小时无反馈 执行人本人 私聊,一对一,保留面子
第二层 截止前 4 小时仍无明确交付时间 执行人 + 直属上级 在协作群同步,让上级知情
第三层 超过截止时间未交付 项目例会通报 作为正式延期记录,进入复盘

这个结构的关键在于每一层都有明确的触发条件,而不是凭项目经理当天的心情。触发条件写清楚,执行人就知道"到哪个点会被升级",这会自然提高前面的响应率。

3. 提醒渠道:不同场景要用不同渠道

很多项目组所有提醒都走群消息,这是效率的假象。不同渠道解决的是不同的心理诉求:

  • 即时消息(私聊):适合第一层提醒,一对一,压力适中,对方不容易"被围观的尴尬"。
  • 协作群:适合第二层提醒,让相关方知情,形成温和的公开压力。
  • 任务管理工具:适合承载状态和时间线,让"任务到底卡在哪"可视化。
  • 会议:适合第三层通报和复盘,给延期事件一个正式场合。

渠道选择的要点是:不要用一种渠道干所有事。把私聊用于升级通报,会让执行人立刻进入防御姿态;把群消息用于日常提醒,会让所有人对你的消息脱敏。

4. 催办话术:三种场景的沟通框架

话术是项目经理最需要练的基本功,但大部分指南不写。我把常用场景整理成三段可以直接改用的框架:

(1)首次提醒(截止前 48 小时,私聊)

【任务提醒】XX 任务,截止 [日期 时间]
目前进度占比:___%

是否需要我协调资源:是 / 否

如有阻塞,直接回复我,我 2 小时内响应

这个模板的作用是把"催"变成"协助"。它默认对方在正常推进,只问进展和资源需求,姿态低但信息量大。

(2)二次催办(截止前 4 小时,私聊 + 群同步)

【交付确认】XX 任务,今天 [时间] 截止
请回复一个明确时间点:今天几点能给到?

如果今天无法交付,也请直接告诉我,我同步调整下游安排

关键在"请回复一个明确时间点"。这句话会让模糊的拖延无处藏身,因为它要求的是具体数字,不是"尽快"。

(3)升级通报(超期后,项目例会)

【延期记录】XX 任务
原定截止:[日期时间]

当前状态:未交付 / 部分交付

已提醒次数:3 次(48h / 4h / 超期 1h)

影响范围:[下游任务或交付节点]

下一步:请责任人现场给出恢复计划和新时间点

升级通报的重点是"陈述事实 + 给出恢复路径",而不是追究态度。一旦变成追责现场,后面的人会开始隐藏问题。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

五、真实案例:PingCode 在中大型团队里的督办落地观察

前面讲的是方法论,但方法要落到工具上才能规模化。这里我用一个我跟踪过的案例来说明,为什么团队规模一旦超过 100 人,纯靠人工提醒就不可持续了。

1. 案例背景:120 人规模的研发组织,跨部门任务督办失焦

这是一个约 120 人的研发组织,包含产品、前端、后端、测试、运维五个职能团队,跨部门协作任务占比约 40%。他们原来用群消息 + 在线表格督办,遇到的问题是:任务状态散落在十几个群里,同一任务的负责人和截止时间要以最后一条消息为准,复盘时几乎找不到完整记录。

后来他们把跨部门任务统一收口到一个项目管理平台里,PingCode 是他们评估后采用的一类工具,主要面向中大型企业和 100 人以上组织。我没有参与他们的采购决策,但从后续半年的使用情况看,有两个变化比较明显。

2. 变化一:任务状态从"群消息为准"变成"以任务记录为准"

以前问"这个任务现在什么状态",答案取决于问谁、什么时候问。收到工具里之后,任务有唯一的状态字段和完整的时间线,提醒、评论、状态变更都挂在同一条记录下。督办的核心动作从"翻群记录"变成了"看任务详情",这个转换对项目经理的意义非常大,它把大量隐性的沟通成本变成了显性的记录成本。

同时,他们采用了支持私有化部署的方案,这对有数据合规要求的团队是硬门槛。尤其在涉及客户数据、内部系统架构信息的研发场景里,任务和文档能不能留在自己的服务器上,往往直接决定工具能不能用。

3. 变化二:历史任务可检索,复盘不再靠记忆

半年后他们做了一次统计:同类"接口口径不一致"的问题从每月 3.2 次降到每月 0.8 次。这个下降幅度不能全部归功于工具,但它确实让复盘有了数据基础,以前是"我记得上个月好像也出过",现在是"过去 6 个月同类问题 19 次,其中 14 次卡在同一个评审环节"。

另外值得一提的一点是迁移成本。他们原来有一部分任务在 Jira 上,评估时最担心的就是历史数据迁移会不会丢。支持 Jira 平滑迁移这一点,是他们最终能下决心切换的重要原因之一,也符合当前不少团队做国产替代时的现实路径,既要能力覆盖,又要历史资产可延续。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

4. 需要说清楚的边界:工具解决的是记录,不解决意愿

我不想把工具说成万能。这个案例里也有没有解决的问题:有两位资深工程师依然对任务提醒响应缓慢,因为在他们的判断里,这些跨部门任务优先级低于自己的主线开发。工具能让他们"无法否认任务存在",但不能让他们"愿意优先做"。

这类问题的解法是优先级对齐,不是提醒优化。项目经理需要做的是把跨部门任务的优先级,和他们的绩效目标挂钩,或者拉上他们的上级一起确认优先级。工具是记录系统,不是激励系统。把它当成前者,会很有效;当成后者,会失望。

六、会议督办场景:会后任务怎么跟,跟进表怎么设计

会议是任务产生最密集的场景,也是督办最容易断链的地方。我见过太多会议:讨论热烈、结论清晰、散会后任务消失。

1. 从会议纪要到可督办的任务清单,中间差一步提炼

会议纪要记录的是"讨论了什么",而任务清单需要的是"谁在什么时候交什么"。这两者之间必须有人做一次转化,通常是项目经理。

我的做法是在会议结束前留 5 分钟,专门做"任务固化":把讨论中出现的所有行动项念一遍,每条确认三件事,责任人是谁、交付物是什么、什么时候要。念完之后,只保留有明确责任人和截止时间的条目进入跟进表,其余留在纪要里作为背景信息。

2. 会议督办跟进表的关键字段设计

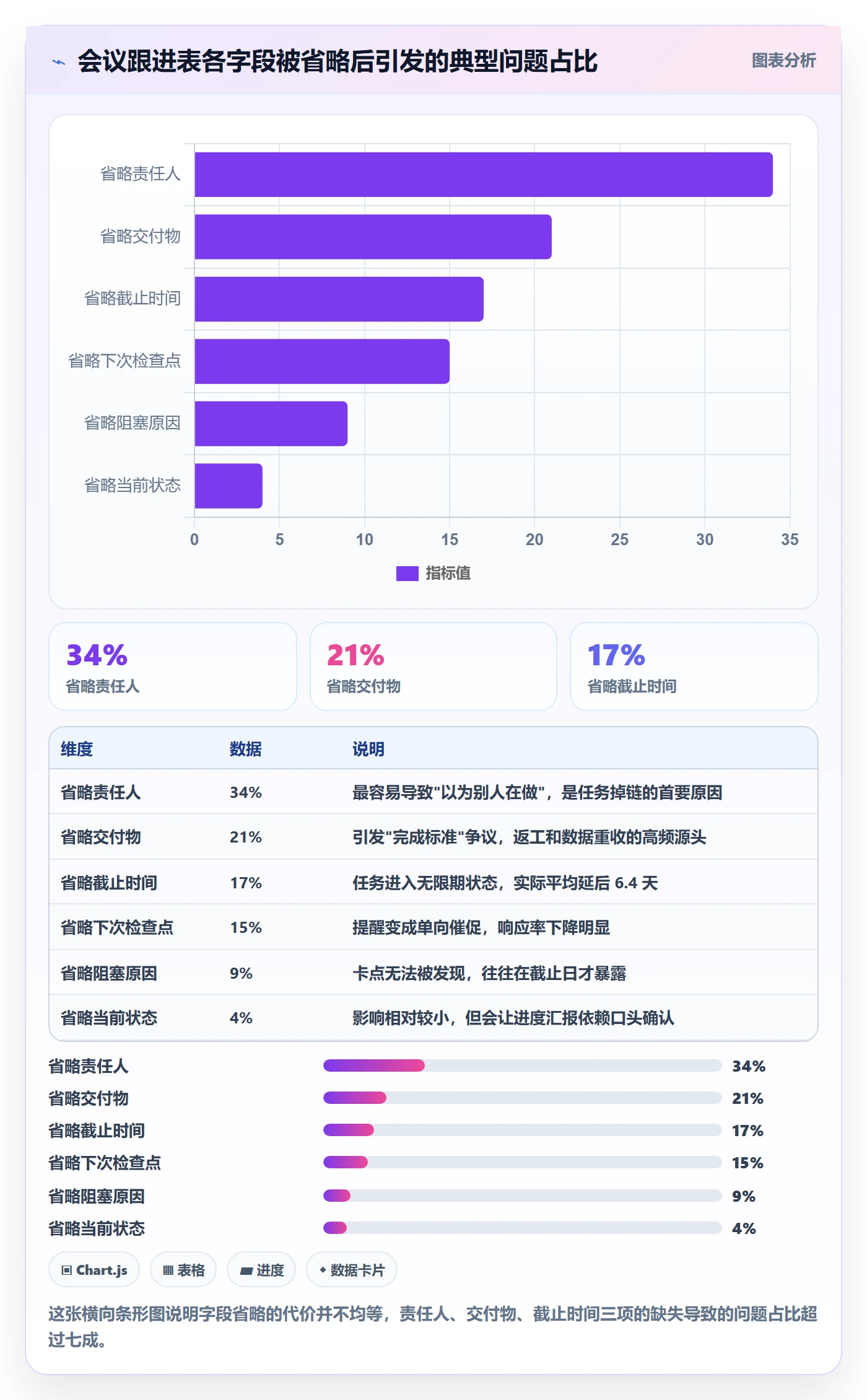

字段设计决定了这张表能不能长期用。字段太少,信息不够;字段太多,没人愿意填。我用的最小可用字段集如下:

字段 填写要求 为什么必须有
任务描述 动宾结构,不超过 25 字 太长会在传递中变形,太短无法判断范围
责任人 具体到一个人,不能写团队名 写团队名等于没有责任人
交付物 具体的文件、链接或可验证的结果 防止"我以为我完成了"的歧义
截止时间 精确到日期 + 具体时刻 "本周内"不是一个时间
当前状态 未开始 / 进行中 / 待验收 / 已完成 提供可检查的中间状态
阻塞原因 仅在状态停滞时填写 让卡点可见,便于项目经理介入
下次检查点 下一次确认进展的时间 把提醒变成可预期的节奏

这七个字段是我认为的最小可用集。少于五个,督办信息不完整;多于九个,维护成本会让人放弃。"下次检查点"这个字段最容易被省略,但它是整张表里最有价值的一个,因为它把提醒变成了双向约定,而不是单方面催促。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

3. 会后 24 小时内的第一次提醒,决定这条任务的命运

会议结束后的 24 小时是黄金窗口。这时候记忆最清晰,任务还没有被其他事情覆盖。我的固定动作是:会后当天发一条汇总消息,包含三部分,本次会议产生的任务清单、每条的责任人和截止时间、下一次检查点。

如果发出去之后 24 小时内没有人提出异议,视同确认。这个"沉默即确认"的规则很关键,它避免了有人事后说"我当时并不认同"。当然,前提是这条消息必须发到所有相关人都在的渠道里。

4. 例会中的督办回顾要有固定位置,不能临时插入

很多项目例会把督办回顾放在最后,结果会议超时第一个被砍掉。建议把它固定成第二个议程,时长控制在 10 分钟以内,只过三件事:超期任务、即将到期任务、需要协调资源的任务。已经按期完成的不在会上过,避免占用时间。

这个固定位置的意义在于,它向团队释放一个信号:任务状态是被认真对待的,不是可选项。这个信号比任何催办话术都管用。

七、结办与复盘:什么算真完成,什么算假完成

结办这个环节看起来最简单,实际最容易埋雷。我见过太多"已完成"的任务在一个月后返工,原因就是结办标准太宽松。

1. 区分真完成和假完成

我用的判断标准是三条同时满足才算真完成:

  1. 交付物符合派发时约定的形式和标准,不是"大概齐"的版本。
  2. 下游相关方确认可以接手,而不是只有执行人自己认为做完了。
  3. 验收记录已写入任务记录,可以被后续检索到。

只满足第一条的是"表面完成",三条都缺的是"口头完成"。这两类如果不加分辨地结办,等同于把风险推给了下游环节,而下游往往在更晚的时候才暴露问题,修复成本更高。

2. 督办单的基本要素

在流程比较规范的团队里,重要任务会用到督办单或督办函。它的核心要素其实不多,但每一项都不能省:

  • 任务编号与派发日期
  • 任务描述与交付标准
  • 责任人与协作方
  • 截止时间与关键节点
  • 当前状态与历史提醒记录
  • 结办结论与验收人

注意最后一项"结办结论与验收人"。很多督办单模板没有这一栏,导致督办单只能证明"任务被派过",不能证明"任务被验收过"。少了这一栏,督办单只是一张提醒卡,不构成闭环。

3. 复盘要聚焦流程,不要聚焦人

复盘最容易走偏的地方,是把"任务为什么延期"变成"谁的责任"。一旦变成追责,后面的人就会开始隐藏问题,下次你看到的信息只会更少。

我的做法是在复盘时只讨论三个问题:这类任务在哪个环节最容易卡?这个卡点是不是可以提前发现?如果重来一次,哪一步可以改?这三个问题都指向流程,不指向个人。至于个人的执行问题,应该在日常的绩效沟通里解决,而不是在项目复盘会上。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

八、工具选型:什么阶段用什么工具,不要一步到位

工具选型最常见的错误,是团队只有 8 个人就开始上重型系统,结果流程还没跑通就先被工具复杂度劝退。我的建议是按团队规模和协作复杂度分三个阶段走。

1. 轻量阶段:10 人以下,群聊 + 表格就够

这个阶段的重点是让团队养成"任务有记录"的习惯,而不是追求系统化。用一张在线表格维护任务清单,加上固定节点的私聊提醒,基本能满足需求。此阶段引入复杂工具的收益很低,因为任务量的绝对值和协作复杂度都不高。

2. 进阶阶段:10 到 30 人,需要自动化提醒规则

团队超过 10 人后,人工提醒开始出现遗漏。这时候需要工具能支持按截止时间自动触发提醒、按状态变化通知相关人。选型的判断重点是三个:能不能自定义提醒节点、能不能记录完整状态时间线、能不能按人筛选任务视图。

3. 系统阶段:30 人以上或有合规要求,进入平台化

团队到了这个规模,跨部门任务占比明显上升,任务状态的唯一来源必须是系统,否则会陷入"以谁说的为准"的争论。除规模之外,还有两个硬条件会直接把团队推向平台化:一是数据合规要求,必须有私有化部署选项;二是历史资产延续,比如原来用 Jira 的团队需要平滑迁移能力。

这也是为什么像 PingCode 这类主要服务中大型企业和 100 人以上组织的平台,会在国产替代和私有化场景下被频繁纳入评估。选型判断的核心不是功能多少,而是你的组织复杂度是否已经超过轻量工具的承载上限。

4. 三个阶段的对比

阶段 适用规模 核心诉求 典型方案 主要风险
轻量 10 人以下 养成记录习惯 在线表格 + 私聊提醒 依赖个人自觉,容易停摆
进阶 10-30 人 自动化提醒 + 状态可视 任务管理工具 + 提醒规则 过度配置,流程复杂化
系统 30 人以上 统一数据源 + 可追溯 项目管理平台(支持私有化部署) 上线周期长,迁移成本高

有一条原则值得单独说:先跑通流程,再固化工具,不要反过来。我见过团队先花两个月配置系统,结果流程本身没想清楚,配置出来的东西没人用,最后退回群里沟通。工具是流程的固化,不是流程的来源。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

九、不同情况下的行动建议

方法论讲完了,下面按你的实际情况给建议。请先判断自己属于哪一类,再选对应的动作,不要全都要。

1. 如果你刚接手一个混乱项目,任务散落在各处

先做一件事:把所有在跟进的任务收口到一张表里,哪怕这张表还不完善。收口本身就是最大的价值。收口之后立刻给每条任务补上责任人和截止时间,缺这两项的,直接去找相关人确认,不要自己猜。

2. 如果你的团队 10 人左右,主要靠群聊协作

重点不是换工具,而是建立两个规则:一是派发任务必须包含四要素(责任人、交付物、截止时间、反馈方式),二是提醒固定三个节点。这两个规则跑一个月,比换任何工具都见效快。

3. 如果你的团队 30 人以上,跨部门任务占比高

这时候需要认真评估平台化方案。评估时不要只看功能列表,重点看三件事:任务状态是否唯一、是否支持分层提醒、是否支持私有化部署或有合规方案。如果原来用 Jira,还要确认迁移路径是否平滑,历史数据能不能延续。

4. 如果你已经在用平台,但督办依然靠人工催

说明工具只被当成记录本,没有被当成提醒引擎。去检查两件事:提醒规则是不是按节点配的、状态字段是不是真的在更新。很多团队的问题是字段建了没人填,导致自动化提醒跑不起来。

督办管理指南:项目经理如何做好任务提醒,落地方案全流程

十、不同情况下的取舍

任何方案都有代价,关键是知道自己在放弃什么。下面这几组取舍,是我在实践里反复权衡过的。

1. 提醒的严谨度和协作氛围之间,你只能优先选一个

提醒规则越严格、升级越频繁,任务的按期率越高,但团队的协作氛围会变得紧绷。相反,氛围宽松的团队响应普遍更慢。我的判断是:在项目关键路径上的任务要严谨,在探索性任务上要宽松。不要用一套标准管理所有任务。

2. 工具的功能完整度和上手成本之间,规模越大越该选完整度

小团队选轻工具,上手快、维护便宜;大团队选重工具,功能全、可追溯。这个取舍的分界线通常出现在 30 到 50 人之间。低于这个规模,重工具会变成负担;高于这个规模,轻工具会变成瓶颈。PingCode 这类面向中大型组织的平台,本身也印证了这个分界线的存在,它的功能深度是为大规模组织复杂度设计的,小团队用起来会明显觉得重。

3. 记录详细度和更新成本之间,优先保证责任人、交付物、时间三项

字段越多,记录越完整,但更新成本越高,最后往往没人填。这时候的取舍原则是:先保证最关键的三项,等团队习惯了再逐步增加。

4. 追问细节和保留空间之间,取决于关系阶段

对刚合作的执行人,追问要克制,因为对方可能还在评估你这个 PM 好不好合作。对已经磨合过的老搭档,可以直接要明确时间点。这个判断没有统一标准,但有一点是确定的:追问的姿态应该是"我在帮你排风险",而不是"我在查你的进度"。

结语:督办的终点,是有一天你不需要催

回到开头那组数字:46 个任务,380 多条催办,只有 8 个按期通过结办。这个结果不是因为团队不努力,而是因为我们把督办当成了一个"提醒动作",而没有把它当机制来设计。

真正的督办目标不是"催完所有任务",而是建立一套让大家自己按节点反馈的习惯。当团队习惯了截止前 48 小时主动报进展、习惯了用具体时间点回复、习惯了结办要有验收记录,你的催办消息自然会越来越少。到那个时候,你省下来的时间才能真正用在判断优先级和协调资源上,而不是在群里反复问同一句话。

下一步建议你只做一件事:从下一次任务派发开始,用"责任人 + 交付物 + 截止时间 + 反馈方式"这四要素写一遍,然后要求对方复述确认。先试一条任务,跑通了再扩展到整个项目。这比一次性改造所有流程更容易坚持下来。

常见问题解答(FAQ)

1. 任务提醒到底该在截止前多久发,频率怎么控制才不招人烦?

我带的项目里跨部门协作特别多,之前我习惯每天早上一到工位就挨个催一遍,结果两个开发直接跟我说‘别天天盯着我,我又不是不做’,搞得我特别尴尬。但我要是不催,又怕他们拖着拖着就忘了,真不知道这个度该怎么拿捏。

提醒时机比提醒频率更重要,建议按三个节点设置,而不是按天刷屏。第一个节点是截止前48小时,只发给执行人,作用是让对方把任务排进近期计划;第二个节点是截止前4小时,仍然发给执行人,作用是对齐当天能否交付;第三个节点是截止后1小时,此时才升级给执行人加直属上级。

关键判断依据是:48小时内的提醒属于计划对齐,不算催办;只有过了截止时间还没交付,才构成真正意义上的督办动作。把这三条规则在项目启动时就公开写进协作约定,所有人提前知道规则,就不会觉得你在针对谁。

另外,同一个任务在截止前的主动提醒不要超过两次,超过两次说明派发阶段的责任人或交付标准没定清楚,问题不在提醒本身。

2. 任务派发时到底要写清楚哪几项,才能让后面的督办少费一半力气?

我以前派任务就是微信群里@一下人,说‘这个麻烦你跟进一下’,结果到了截止日去问,对方说‘我以为你说的是下周’或者‘我理解的是先出个初稿就行’。后来我才反应过来,问题根本不出在提醒上,而是我一开始就没派清楚,导致后面天天追着补锅。

派发时必须写清四要素:责任人、交付标准、截止时间、反馈方式,缺一项后面的督办成本就会成倍上升。责任人必须写到具体的人名,不能写团队名或‘相关负责人’,因为写到团队等于没人负责,这是督办失控最常见的原因。交付标准要具体到可验收的程度,比如‘输出一份包含5个字段的跟进表’而不是‘整理一下进度’。

截止时间要精确到日期加几点,不能只写‘本周内’。反馈方式是指定执行人在什么节点用什么渠道主动回复你,例如‘每天18点前在项目群同步一次状态’。判断依据很简单:如果这四项里任何一项需要执行人靠猜,那这个任务在派发阶段就已经埋了雷,后面再密的提醒都是在补救而不是在管理。

建议把这四要素做成固定模板,每次派发直接套用,执行人确认后再开工。

3. 催了两次还是没动静,接下来该怎么升级处理才有效又不撕破脸?

我们团队有个老同事资历比我深,我提醒了两次他都回‘知道了马上弄’,但就是不动。我要是直接@他领导,怕以后关系搞僵;可我要是不升级,整个项目节点就得因为他一个人往后拖,我夹在中间真的很难受。

升级不是告状,而是把信息同步给能推动事情的人,关键是升级的时机和话术要提前立好规则。建议把升级路径分成三级:第一级是执行人本人,第二次提醒时明确写出‘如果今天18点前无法交付,我会在明天的项目例会上同步这条任务的当前状态’;第二级是执行人加直属上级,触发条件是超过截止时间仍未交付;

第三级是项目例会公开通报,触发条件是逾期超过24小时且无合理阻塞说明。核心判断依据是:升级的依据是‘任务逾期’这个客观事实,不是你个人的情绪,所以你只需要陈述事实和影响,不评价对方的态度。

话术上建议用‘这条任务目前卡在X环节,影响了Y节点,需要Z在什么时间前给个结论’这种结构,只讲任务、影响和需要的支持,不指向人。规则如果在项目启动时就公开,升级就变成流程动作而不是私人冲突。

4. 会议开完一堆任务,怎么跟进才能不漏,有没有可以直接套用的跟进表结构?

我们每周开一次项目例会,会上讨论得热火朝天,散会之后任务就散在各人脑子里了。上次一个上线节点就是因为会上定的事没人记、没人跟,最后漏掉了,复盘的时候才发现根本没人认领。我现在特别需要一个会上就能填、会后能直接盯的跟进表结构。

会议督办的关键是在会后24小时内完成三件事:提取任务清单、发首次确认、指定下次检查点。跟进表建议固定六个字段:任务描述、责任人、截止时间、当前状态、阻塞原因、下次检查点。

任务描述要写成可验收的动宾结构,责任人写具体人名,截止时间精确到日,当前状态分未开始、进行中、阻塞、已完成四种,阻塞原因只在状态为阻塞时填写,下次检查点用来约定下一次同步的时间而不是天天问。

会后24小时内的首次提醒建议由会议主持人在项目群发出,并@每位责任人要求回复确认,回复即视为认领,未回复的第二天单独跟进。例会中的督办回顾环节建议固定放在会议最后10分钟,只过三件事:上次会议任务的完成情况、逾期任务的处理决定、新增任务的确认。

判断依据是:只要每条会议任务都能在跟进表里找到责任人、截止时间和当前状态,会议任务就不会凭空消失。

核心关键词

读者评论

李
李知夏

各位,周五之前给到我"这个例子太真实了。我们团队每次出问题,回头查都是派发时就模糊。作者把三个缺陷拆开讲,比单纯讲"要明确责任人"有说服力多了。

李
李清越

三节点提醒比每日催更靠谱,但前提是团队愿意接受规则。我担心的是,很多执行人连截止前48小时的进展反馈都不愿意回,机制再好也推不动。

宋
宋星宇

文章强调结办后要沉淀数据,这点被大多数项目经理忽略了。同类问题一年重复四次,往往不是能力问题,而是没有把督办记录变成可检索的经验。

文章包含AI辅助创作:督办管理指南:项目经理如何做好任务提醒,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393516

赞 (0)
飞飞飞飞
到期提醒实操方法:项目经理提升任务提醒效率的数据分析方法与模板
上一篇 30分钟前
提前提醒最佳实践:项目经理任务提醒数据分析,常见问题
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
