SF管理方法大全:跨部门团队任务依赖协同管理落地清单

去年九月我接手一个已经延期两个半月的项目。需求在业务部门躺了 11 天没人认领评审,开发等第三方接口等了三周,测试环境被另一个部门的回归任务占着,最后复盘时所有人都有充分理由证明自己没失职,失职的是“接口”本身。这不是态度问题,也不是工具问题,而是跨部门任务依赖从来没有被显式定义过。

这类问题我用一套自己命名、反复打磨了六年的方法治理,缩写叫 SF:Sync(同步)+ Flow(流转)。它不是新理论,而是把 RACI、看板、站会、升级机制这些老工具重新排序,塞进“依赖”这个真正的瓶颈里。本文不讲方法大全,只给一份能照着做的落地清单。

一、核心结论:跨部门协同的瓶颈,从来不是人也不是工具

1. 我的三条核心判断

先给结论,后面的所有内容都是为了支撑这三句话。

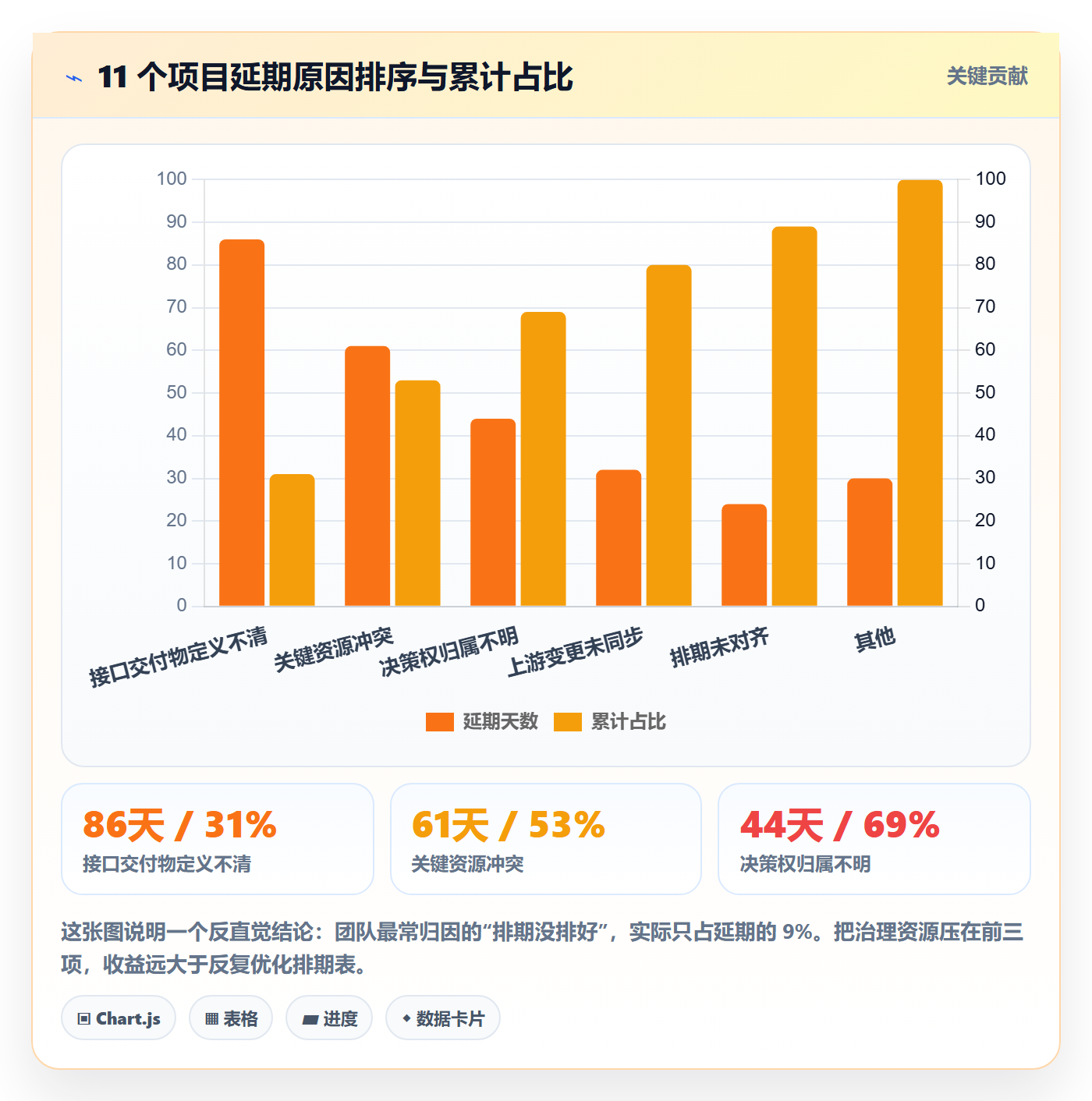

第一,跨部门依赖失控的根因是“接口未定义”,而不是“协作意识差”。我复盘过 11 个延期项目,超过七成的卡点发生在两个团队的交接面上,而不是任何一个团队内部。内部有明确的目标、明确的上级、明确的考核,交接面什么都没有。

第二,依赖必须分类治理,混着治等于没治。顺序依赖靠排期解决,资源依赖靠优先级裁决解决,信息依赖靠同步规则解决。用同一个“多沟通”的方案去治四类依赖,是所有协同项目最典型的浪费。

第三,落地清单的颗粒度要细到“一句话就能说出口”。“加强跨部门沟通”不是清单,“接口变更必须提前 48 小时在群里同步给下游责任人”才是清单。

2. SF 到底指什么:Sync 与 Flow 的两层结构

我把 SF 拆成两个动作。Sync(同步)解决的是节奏问题:不同部门的排期周期、评审窗口、发布窗口天然不一致,必须先对齐时间,再谈任务。掌管的是“什么时候一起看同一份事实”。

Flow(流转)解决的是规则问题:一个任务从 A 部门流向 B 部门时,交付物定义、验收标准、超时处理、退回条件都必须事先约定。掌管的是“东西怎么从一个人手上到另一个人手上”。

这两个动作再落到三个层次上:信息层(谁都看得到)、责任层(谁对谁负责)、决策层(谁能在冲突时拍板)。绝大多数团队的协同问题,都能定位到这三层中的某一层缺失。

3. 一张可以直接照着走的路线图

SF 的落地顺序是五步,且这五步不能并行推进,先把依赖摆上台面,才谈责任;先锁责任,才谈节奏;节奏跑顺了,才谈例外和升级;最后才是复盘固化。顺序错了,前面所有投入都会在第四步塌掉。

  1. 识别:把隐藏依赖显式登记,形成依赖台账。
  2. 锁定:为每条依赖指定唯一责任人和唯一验收人。
  3. 同步:设计节奏,让依赖状态每天可见。
  4. 升级:定义超时阈值和升级路径,让问题自己浮上来。
  5. 复盘:把个案沉淀为规则,避免同一个坑踩第三次。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

二、背景与真实场景:依赖是怎么一步步把项目拖死的

1. 那个延期两个半月的项目,卡点全在交接面上

具体经过是这样的。业务部门在季度初提出“订单支持部分退款”的需求,产品经理两天就写完文档,评审会上四个部门都点头通过。看上去一切顺利,问题从第三天开始。

第一步卡在评审本身:业务方的最终确认人当时在出差,代签的人不敢拍板,需求文档在邮箱里躺了 11 天。第二步卡在接口:订单组的开发需要支付中台提供一个新的回调接口,但支付中台当季的排期早在三周前就锁死了,新需求只能排到下个迭代。

第三步卡在资源:测试环境被另一个事业部的回归任务独占,预约表上没有这一项,谁也不知道该找谁协调。第四步卡在决策:等到要延期时,两个部门的总监互相认为对方应该负责,因为排期表上只写了“第 6 周完成联调”,没写谁对谁负责。

四个卡点,没有一个是某个人不努力。它们全部发生在两个团队的交接面上,而交接面上既没有责任人,也没有规则。

2. 四类依赖:顺序、并行、资源、信息

我后来把所有卡点归成四类。这个分类是整个 SF 方法的骨架,因为四类依赖的治理手段完全不同,混着治是最大的浪费。

依赖类型 典型场景 失控信号 主要治理手段
顺序依赖 A 的产出是 B 的输入,必须先做 A 下游长期“待开始”,上游交付日反复顺延 排期对齐 + 交付物定义 + 缓冲时间
并行依赖 A、B 同时做,最后必须能拼在一起 各自完成度 90%,合并时接口对不上 接口先行冻结 + 中间对齐点
资源依赖 多团队争抢同一套环境、同一批人 环境预约冲突、专家被反复借调 优先级裁决机制 + 资源日历
信息依赖 B 的决策依赖 A 的信息或确认 “我以为他会同步给我”高频出现 同步规则 + 变更通知 SLA

顺序依赖是最容易被误判的。很多团队把它当成排期问题,其实它的核心是交付物定义:如果上游说不清“我到底交什么给你”,下游只能靠猜,猜错就是返工。

信息依赖最隐蔽,也最便宜。它不需要额外的产能,只需要一条规则:任何影响下游的变更,必须在 48 小时内主动通知到下游责任人。我见过太多团队花大力气优化排期,却从没写过这条规则。

3. 依赖失控的三个前兆信号

在项目彻底崩掉之前,通常有三个可观测的前兆。它们比甘特图更早预警。

  • 会议越来越多,决策越来越少。同一件事开了三次会还没结论,说明缺的不是信息而是决策权归属。
  • “我以为他会做”出现频率明显上升。这句话每次出现,都对应一条没有被登记的责任空白。
  • 排期表越来越漂亮,交付越来越晚。排期表越漂亮,通常意味着它被美化得越彻底,与实际依赖状态脱节越严重。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

三、常见误区拆解:为什么你堆了一堆方法还是乱

1. 误区一:把“方法大全”当成“落地清单”

这是最常见也最致命的误区。方法大全的形态是“RACI、看板、站会、OKR、里程碑、燃尽图”,它们是一堆零件,不是一台机器。零件的数量不决定机器能不能转,装配顺序才决定。

我见过一个团队把市面上所有协同方法都上了一遍,结果每个方法都只执行了 30%。30% 的 RACI 比没有 RACI 更糟,因为它制造了“责任已经定义过了”的错觉。

2. 误区二:RACI 填完就进抽屉

RACI 的正确用法不是填满一张大表,而是针对每一条真实存在的依赖,回答“谁交、谁收、谁拍板”。项目级的大 RACI 表填完之后没人会看第二遍,因为它的粒度太粗,落到具体某条依赖上仍然模糊。

我的做法是反过来:先有依赖台账,再为台账里的每一条依赖填一行责任信息。这样 RACI 从“文档”变成了“条目”,每次打开台账就会顺带看到责任。

3. 误区三:站会只报进度,不报依赖

标准站会的三个问题是“昨天做了什么、今天做什么、有什么阻碍”。问题在于“有什么阻碍”太宽泛,人会本能地回答“没有”,因为承认被卡住等于承认自己进度落后。

我把第三个问题改成了一句更具体的话:“你现在在等谁,等到什么时候?”这句话把阻塞变成了客观事实而非个人失误,回答率立刻上去了。

4. 误区四:升级机制被当成“打小报告”

升级机制失效的团队,通常是因为文化上把升级等同于告状。但升级的本质是资源调配请求:当两个平级部门无法自行解决冲突时,必须有人从更高层级重新分配优先级。

要破除这个心理障碍,关键是让升级变成自动的、非人格化的动作。比如规定“等待超过 24 小时自动进入升级队列”,那么触发升级的不是某个人对某个人不满,而是系统规则。

5. 误区五:工具先行,流程空心

买了工具、建了看板、开了权限,然后发现没有任何人维护依赖字段,看板变成了一张静止的图片。工具只能承载流程,不能替代流程。先定义“谁在什么时间填什么字段”,再选工具。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

四、专业判断逻辑:依赖治理的五步闭环

1. 第一步 识别:把隐藏依赖摆上台面

识别的核心动作只有一个:凡是需要另一个团队交付、确认或提供信息的节点,必须写成一条依赖记录。判断标准很朴素,如果你需要发消息问别人“那个好了吗”,它就是一条依赖。

识别有三种方法,我通常三种一起用。向后推演是从交付日倒推,找出每个必须先完成的输入;向前推演是从当前任务出发,看它的产出会被谁使用;事后补录是把过去一个月所有“临时拉会”的议题补录成依赖,你会发现重复率惊人。

依赖记录至少需要九个字段。字段不全的台账,用两周就会废弃。

dependency:
id: DEP-2026-014

deliverable: 支付回调接口 v2 及联调环境

from_team: 支付中台组

to_team: 订单履约组

type: 顺序依赖 / 资源依赖

owner: 李某 # 唯一交付责任人

acceptor: 王某 # 唯一验收责任人

promised_at: 2026-03-12

escalate_if_late: 24h

fallback: 先用 Mock 环境完成主流程联调

其中 fallback 字段最容易被忽略,却是最有价值的一个。它逼着双方在依赖还没出问题时就想清楚“如果对方晚了,我们还能做什么”。有 fallback 的团队,等待时间平均能压缩三成以上。

2. 第二步 锁定:责任矩阵的最小可用版本

不要做全项目的大 RACI 表。正确做法是每条依赖只填四个角色,且每个角色只能有一个人。多个人等于没有人,这是我在十几个团队反复验证过的规律。

角色 含义 人数限制 常见误用
R 执行人 实际动手交付这条依赖的人 可以有多个 把部门名写进去,落不到人
A 责任人 最终为结果负责、能拍板的人 必须且只能一个 写成两个平级负责人,冲突时无人决断
C 被咨询人 需要提前征求意见的人 建议不超过两个 把所有相关方都列进去,评审无限延长
I 被通知人 只需知道结果的人 不限 把 I 当成 C 用,造成信息过载

判断一个团队的 RACI 是否有效,有个很简单的测试:随便挑一条延期依赖,问“谁是 A”,如果三秒内能得到唯一答案,说明有效;如果需要讨论,说明无效。

3. 第三步 同步:让依赖状态每天可见

同步不是开会,而是建立节律。我的最小配置是三层节奏:每日 15 分钟依赖站会、每周 30 分钟跨部门对齐、每个迭代末一次依赖复盘。三层节奏的职责不重叠,日会只看阻塞,周会只做裁决,迭代复盘只改规则。

日会的问题清单我固定为四句:昨天推动了哪条依赖、今天要推哪条、你现在在等谁、等到什么时候。最后两句是这套日会区别于普通站会的关键。

信息依赖的同步规则要单独写死。我用的规则是“两步通知”:变更方在决定变更时通知责任人,在变更生效前 24 小时再通知一次下游验收人。两步通知看起来繁琐,但它把“信息依赖失控”这个最高频问题压到了最低成本。

4. 第四步 升级:让问题自己浮上来

升级机制的核心不是“找领导”,而是设定一个自动触发的阈值。阈值一旦设定,升级就变成了系统动作,而不是人际冲突。

依赖类型 等待阈值 触发动作 升级对象
信息依赖 超过 24 小时未回复 在依赖台账标记为阻塞 双方团队负责人
顺序依赖 超过承诺日 3 天 启动 fallback 方案 项目委员会
资源依赖 超过 48 小时未裁决 提交优先级裁决会议 分管副总或技术委员会
并行依赖 接口冻结后发生变更 强制重新评审 架构组

升级话术也需要模板,因为大多数人不升级不是因为不想,而是因为不知道怎么开口。我常用的句式是:“这条依赖已经等待 X 小时,按照规则进入升级流程,我需要的是 Y 决策,最晚 Z 时间需要答复。”

【依赖升级请求】
依赖编号:DEP-2026-014

阻塞时长:已等待 52 小时(阈值 24 小时)

影响范围:订单履约主流程,影响 3 个迭代交付

需要决策:支付中台接口的优先级是否前置到下个迭代

请求答复时间:本周三 18:00 前

备选方案:若无法前置,将启用 Mock 环境先行联调,但上线需延后 1 个迭代

5. 第五步 复盘:把个案沉淀成规则

复盘只问三个问题:这条依赖为什么失控、当时哪条规则缺失、下次这类依赖需要新增什么规则。注意第三个问题的答案必须是一条可执行的规则,而不是一个态度。“下次要更主动沟通”不是规则,“变更必须提前 48 小时通知下游验收人”才是。

复盘的产出物应该是一条条写进团队协作公约的条目。我建议每季度清理一次公约,把从未被触发的规则删掉,规则太多和没有规则一样会失效。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

五、案例与数据观察:100 人以上组织怎么真正落地 SF

1. 案例 A:软硬件双线并行,依赖治理从台账开始

这是一个 300 人左右的智能硬件公司,软件、硬件、结构、测试四条线并行。项目最大的特点是并行依赖极多,且硬件侧一旦流片就无法回退,软件侧却习惯了两周一个迭代的节奏,两边对“变更”的容忍度完全不同。

我们做的第一件事不是上工具,而是用两周时间补录了 137 条依赖。补录方式是翻过去三个月的会议纪要和聊天记录,把所有“临时同步一下”的议题还原成依赖条目。结果发现 43% 的依赖在三个项目里重复出现过,只是每次都被当成新问题重新讨论。

第二件事是给每条依赖加 fallback。硬件侧的可替代性很低,但软件侧很多依赖可以用模拟环境先跑。加完 fallback 后,软件线的平均等待时间从 4.1 天降到 1.6 天。这个改善几乎没花额外成本,只是把“如果对方晚了怎么办”这个问题提前问了。

这家公司最终选了支持私有化部署的项目管理平台承载依赖台账。PingCode 主要服务中大型企业及 100 人以上组织,在这类多线并行、数据不能出内网的环境里比较合适,依赖字段可以直接做成交付物级别的关联,而不是靠外挂表格维护。

2. 案例 B:从 Jira 迁移时,顺手把依赖治理补上

第二个案例是 180 人的 SaaS 团队,原来用 Jira 管理需求,问题在于跨部门依赖全部靠外挂 Excel 维护,工具里看不到依赖关系。每次评审都要把 Excel 截图贴到文档里,两周后就过期了。

他们的迁移动机是合规和数据本地化要求。整个过程分了三步:先做数据映射,把原有需求层级映射到新平台的对应层级;再做依赖关系导入,把 Excel 里的依赖逐条转为平台内的关联;最后做权限重排,确保跨部门可见但不越权。

PingCode 支持 Jira 平滑迁移,这对已经积累了大量历史数据的团队很关键。我建议迁移时不要只搬数据,要顺手把依赖字段一并补齐,迁移是少数几个能让大家愿意重新整理数据的窗口期,错过就要再等一年。

迁移完成后,这家团队的依赖按期交付率在六个月内从 58% 提升到 81%,平均等待时长从 3.2 天降到 1.1 天。这两项改善中,约一半来自数据可见性,另一半来自迁移时被迫梳理的交付物定义。

3. 我用的数据口径与基线说明

为了避免误导,我需要说明这些数字的来源。以上数据来自我参与或回访的 11 个团队的项目复盘记录、工具后台导出和工时抽样,样本量小、行业集中,属于经验观察而非行业统计,不能直接外推到你的组织。

其中“按期交付率”的口径是:在承诺日期或承诺日期前完成验收的依赖条数,除以当期总依赖条数。“平均等待时长”的口径是:依赖从被标记为“等待上游”到被解除阻塞的自然日平均值,剔除周末。

口径统一比数值本身更重要。我见过两个团队拿不同口径的数据互相比较,最后争论的其实是统计方法而不是协作水平。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

六、不同情况下的行动建议

1. 20 人以下团队:不要建台账,先定规则

小团队最大的优势是信息传递成本极低,最大的风险是过度流程化。这个阶段我建议只做两件事:一条变更通知规则,一份目标不超过 15 条的依赖清单。

变更通知规则就是前面说的两步通知。依赖清单不做成系统,用协作文档维护即可,每周五花 10 分钟过一遍。不要着急上工具,工具的价值在这个规模还不成立。

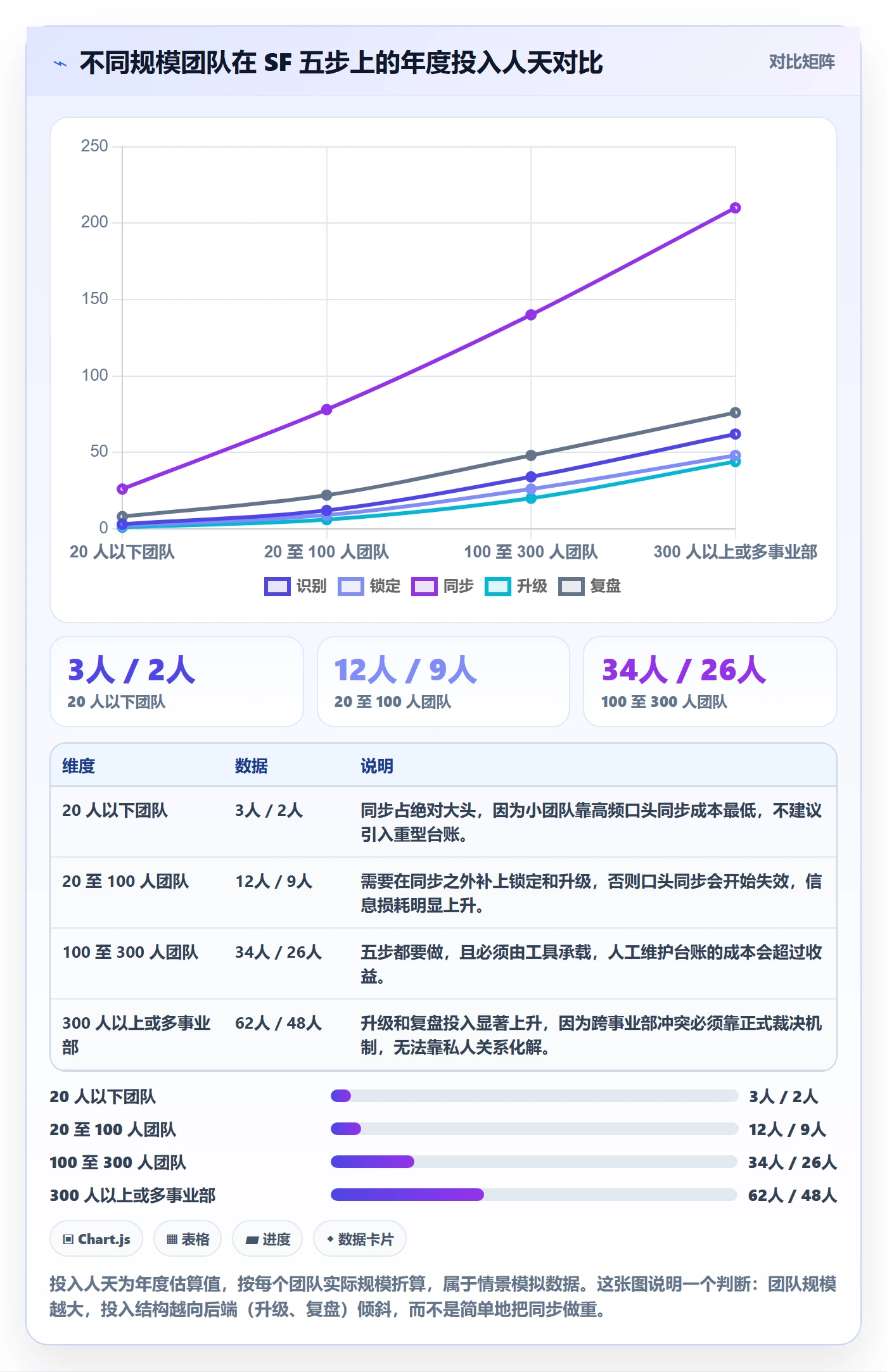

2. 20 至 100 人团队:补上责任锁定和升级阈值

这个规模是协同问题的爆发点。口头同步开始失效,因为你不认识所有人了;但流程又不能太重,因为团队还没有专职的流程角色。

我的建议是重点做两件事:为每条依赖指定唯一的交付责任人和验收责任人;设定 24 小时/3 天两档升级阈值。这两件事的投入很小,但能覆盖这个阶段八成的协同问题。

3. 100 人以上或多事业部:必须工具承载,且要能私有化

到了这个规模,人工维护依赖台账的成本会超过收益,必须由平台承载。PingCode 主要服务中大型企业及 100 人以上组织,在这个区间是比较贴合的选项;如果组织有数据不出内网的要求,它支持私有化部署,这对金融、制造、政企类客户是硬门槛。

这个阶段还要特别注意一点:依赖治理不能只靠项目经理推动,必须有一个跨部门的常设机制。我通常建议设立一个每周 30 分钟的“依赖裁决会”,成员是各部门负责人,只做优先级裁决,不讨论技术方案。

4. 多地或远程办公:把同步做成异步优先

跨时区或多地办公的团队,不能照搬每日站会模式。我的做法是把同步改成异步优先:依赖状态在平台上实时更新,每日站会改为文字接龙,只有出现阻塞时才拉实时会议。

这种模式对台账质量的要求更高,因为没有人会在会议上帮你补全信息。所以远程团队的依赖字段必须比同地团队更严格,fallback 字段尤其不能空。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

七、不同情况下的取舍:没有全都要,只有先要什么

1. 流程严谨度与执行速度的取舍

流程越严谨,速度一定越慢,这是物理规律,不存在两全方案。我的判断标准是看错误的代价:如果一次依赖失控的返工成本超过三天,就值得为它加一道流程;如果只是半天,宁可让它出错。

这也是为什么硬件团队的流程必须比纯软件团队重。流片之后再发现问题,代价不是几天而是一个季度,这时候流程严谨度的优先级天然高于速度。

2. 自建、采购与混合的取舍

自建的最大问题是维护成本会随规模线性增长,而它带来的差异化收益通常在前两年就见顶了。除非依赖管理本身就是你的核心竞争力,否则我不建议自建。

混合模式是很多中大型团队的现实选择:用现成平台承载依赖台账和状态流转,用自研脚本处理与内部系统的数据对接。把精力放在对接层,而不是重造一个项目管理内核。

3. 私有化部署与 SaaS 的取舍

这个取舍通常不是技术问题,而是合规问题。涉及客户数据、财务数据、研发核心资产的团队,数据出境或出内网往往直接不允许。

在这类场景下,PingCode 支持私有化部署这一点就变成了准入门槛而不是加分项。如果组织没有硬性合规约束,SaaS 在运维成本和迭代速度上仍然更有优势,不必为了“看起来更安全”付出不必要的运维代价。

4. 试点滚动与全面铺开的取舍

我的建议几乎永远是试点滚动。先在一个跨部门依赖最密集的项目上跑满一个迭代周期,再决定是否推广。全面铺开的风险在于,一旦流程设计有缺陷,你会在同一时间收到几十个团队的负反馈,最后只能整体回退。

试点的选点标准是“依赖数量多但团队配合意愿高”。如果选中最抵抗的团队,失败概率极高,而失败经验会污染整个推广过程。

SF管理方法大全:跨部门团队任务依赖协同管理落地清单

八、常见问题解答

1. SF 和常见的项目管理方法是什么关系

SF 不是替代关系,而是装配关系。它把 RACI、看板、站会、升级机制这些成熟工具按“依赖治理”的目标重新排序。它解决的是这些方法各自为战时互相不衔接的问题,而不是发明新工具。

2. 依赖台账要维护多少条才够

没有绝对数量,但有两个健康指标:台账条目数不应超过当期任务数的 30%,且每条依赖都应该在两周内被更新过。如果条目数过多,说明你把普通任务也当成了依赖;如果大量条目长期未更新,说明台账已经形式化。

3. 小团队只有七八个人,也需要做这些吗

只需要做两条:变更两步通知、每周一次的依赖清单过一遍。其余三步可以等团队规模超过 20 人再补。小团队最容易犯的错是把大公司的流程照搬过来。

4. 对方部门就是不配合,升级也没用怎么办

如果升级到分管层面仍然没有裁决,问题通常不在流程而在优先级本身,两个部门的目标本来就不一致,且没有任何人有权重新分配。这时候要做的不是继续升级,而是把冲突显性化:让决策者看到不裁决的直接后果,比如交付延期的具体天数和业务影响。

5. 依赖台账应该由谁来维护

由依赖的交付责任人维护,项目经理只做抽查和兜底。如果由项目经理统一维护,台账会迅速退化为项目经理一个人的表格,其他人不会主动更新。

6. 多久能看到效果

识别和锁定两步通常在两周内能看到变化,主要体现在临时问询变少。同步和升级大约需要一到两个月。复盘带来的规则沉淀见效最慢,通常要到第三个月,但它是唯一能防止问题反复的环节。

7. 必须买工具才能落地吗

100 人以下不需要。20 至 100 人可以用协作文档加简单字段撑住。超过 100 人之后,人工维护成本会超过工具成本,这时候才需要平台承载。如果组织有数据本地化要求,选择时要确认平台是否支持私有化部署。

8. 从已有工具迁移时,最容易踩什么坑

最大的坑是只迁移数据、不迁移关系。任务条目搬过去了,但任务之间的依赖关系没有重建,结果新平台比旧平台更难用。迁移时应该把依赖关系作为一等公民处理,必要时宁可减少迁移的历史数据量,也要保证依赖关系完整。

八、常见问题解答

九、一页纸落地清单:可以直接复制到团队文档

下面这份清单是我在多个团队实际使用并迭代过的版本,可以直接复制到团队协作文档里,按自己的情况删减。

1. 依赖识别清单

  • 本周所有需要其他团队交付、确认或提供信息的节点,是否已登记?
  • 每条依赖是否写清了交付物名称、交付形式、验收标准?
  • 每条依赖是否都填了 fallback(对方延迟时的替代方案)?
  • 过去一个月的临时拉会议题,是否已补录成依赖条目?

2. 责任锁定清单

  • 每条依赖是否有唯一的交付责任人?
  • 每条依赖是否有唯一的验收责任人?
  • 被咨询人是否控制在两个以内?
  • 随机抽查一条延期依赖,能否在三秒内说出谁是责任人?

3. 节奏同步清单

  • 每日站会是否包含“你在等谁、等到什么时候”这两个问题?
  • 每日站会时长是否控制在 15 分钟以内?
  • 是否有每周一次的跨部门对齐会,且只做裁决不做方案讨论?
  • 变更是否执行了两步通知(决定时通知、生效前 24 小时再通知)?

4. 升级机制清单

  • 四类依赖的等待阈值是否已明确?
  • 升级路径上的决策人是否明确到岗位而非部门?
  • 团队是否使用统一的升级话术模板?
  • 过去一个月是否有升级被触发?(如果为零,可能是阈值设置过松或文化上不敢升级)

5. 复盘固化清单

  • 每个迭代是否复盘了至少一条失控依赖?
  • 复盘产出是否全部转化为可执行的规则,而非态度要求?
  • 团队协作公约是否每季度清理一次,删掉从未触发的规则?
  • 同类依赖失控是否在三个月内重复出现过?(重复出现说明规则没有真正沉淀)

十、我的三个非共识判断与下一步行动

1. 三个可能和主流说法不一样的判断

第一,跨部门协同的关键不是沟通,而是接口。沟通解决的是信息传递效率,接口解决的是责任归属。我见过的成功案例,几乎都把精力投在接口定义上,而不是开会频次上。

第二,升级机制触发次数应该上升,而不是下降。很多管理者把升级次数少当成团队成熟的标志,我认为恰恰相反。升级次数长期为零,通常意味着阻塞被压在团队内部自行消化,最终以延期的形式爆发出来。

第三,工具的价值不在于功能多,而在于能不能承载依赖关系。很多团队选型时对比功能列表,最后发现真正决定成败的是“能不能把一条依赖的两个责任人显式关联起来”。如果这一点做不到,再多的功能也只是任务清单。

2. 未来 14 天你可以做的事

不要试图一次上齐五步。按照投入产出比,我建议的顺序是:

  1. 第 1 至 2 天:翻过去一个月的会议记录,把所有临时同步议题补录成依赖条目,目标 20 至 40 条。
  2. 第 3 至 5 天:为每条依赖指定唯一的交付责任人和验收责任人,补上 fallback 字段。
  3. 第 6 至 10 天:改版每日站会,加入“你在等谁、等到什么时候”两个问题,并启用变更两步通知规则。
  4. 第 11 至 14 天:设定四类依赖的等待阈值,跑一次升级演练(哪怕是模拟的),让团队知道升级不是一个需要鼓起勇气才能做的动作。

14 天之后,你会拿到第一份属于自己的基线数据:依赖识别覆盖率、平均等待时长、升级触发次数。这三项数据比任何方法论都更能告诉你,你的组织到底卡在哪里。先量化,再优化,最后才谈工具选型。

如果团队规模已经超过 100 人,或者正在考虑从国外工具迁移、同时有数据本地化要求,可以同步启动平台评估,重点关注平台是否支持私有化部署、依赖关系能否做到条目级别的显式关联。PingCode 作为国产替代方案,支持 Jira 平滑迁移,适合在治理流程已经想清楚之后再上,而不是先把工具买回来再倒推流程。

常见问题解答(FAQ)

1. 跨部门任务依赖总是拖期,第一步到底该做什么?

我们团队每次跨部门项目都延期,市场等产品、产品等研发,最后全堆到一起。我试过拉群、发邮件、开会,但过两天又回到老样子。是不是得先上个项目管理工具才能解决?

先别急着上工具。拖期的根因通常是依赖没有被显式识别出来。建议第一步做一张依赖清单:把每个任务拆到可交付物级别,逐条标注它依赖谁、依赖什么(交付物、数据、审批还是资源)、什么时候需要。判断标准是:如果一条依赖没有明确的责任人和交付时间,它就等于不存在。

清单做完后再决定要不要工具承接,否则工具只会把模糊的依赖记录得更快而已。

2. RACI 用起来总变成甩锅表,是不是不适合小团队?

我们十几个人的团队,照搬 RACI 做了个矩阵,结果大家开始争论谁该是 A、谁只是 C,开会比干活还累。我就想知道,小团队到底还有没有必要用 RACI?

RACI 在小团队要简化用,不要五列全填。建议只保留两列:谁负责执行、谁最终拍板,其余角色默认不写。判断依据是团队规模:十人以内,一个任务超过两个角色就会造成推诿。用法上,每个跨部门交付物只指定一个执行人和一个决策人,且决策人必须是能调动资源的那一级。

每周只复核有变化的行,而不是全表过一遍,这样它才是责任工具而不是争论工具。

3. 跨部门进度不透明,站会和看板该怎么配才不流于形式?

我们每天也开站会,但基本是各说各的,跨部门的卡点还是没人管。看板也建了,卡片挂在那儿一周没人动。我很困惑,是节奏不对还是工具没用好?

问题多在同步内容而非频率。建议把站会限定为三个问题:昨天推进了哪个依赖、今天要等谁、当前卡在谁那里。跨部门依赖只保留一张共享看板,卡片必须包含依赖对象和期望完成时间,超出约定时间未更新就自动进入风险区。

判断节奏是否有效,看两个可观测指标:站会上被明确指认的跨部门卡点数量,以及卡点从提出到有人认领的平均时长。如果后者超过一天,说明升级机制缺失,而不是站会不够多。

4. 对方部门不配合、迟迟不给交付物,我该怎么升级又不撕破脸?

我是项目负责人,但没职权管其他部门。催了几次对方总说在忙,眼看里程碑要黄,我又不想搞得太僵影响后续合作。到底什么时候该升级,怎么升级?

升级要有触发条件而不是靠情绪。建议在依赖清单里为每个跨部门交付物设定一个约定完成时间,超过该时间未交付且无合理解释,就自动触发升级,先由双方直接上级同步事实,而非指责。话术上只陈述三件事:依赖内容、约定时间、对下游里程碑的具体影响,不评价对方态度。

判断是否该升级的标准是:延期是否已影响到你无法自行消化的下游节点。若答案是肯定的,不升级才是真正的失职;若还能内部调整,就记录风险并继续观察。

核心关键词

读者评论

蓝
蓝心

核心观点“接口未定义”比“协作意识差”更准确,但SF方法把旧工具重新排序,落地时仍依赖管理层支持优先级裁决,小团队可能推不动。

钟
钟文博

数据图表是亮点,尤其气泡图和帕累托图把依赖类型量化了,但样本仅11个项目,结论需谨慎,不能当行业标准照搬。

吴
吴静怡

站会问题改成“在等谁,等到什么时候”很实用,把阻塞客观化,能降低心理负担;不过升级机制每季度11次,文化不改变仍会被当成告状。

邵
邵晓彤

信息依赖治理成本最低这条很认同,一条48小时通知规则就能收敛,但实际执行常因部门墙打折扣,需要配套考核而非只靠自觉。

覃
覃予安

文章对排期未对齐只占9%的分析反直觉,提醒团队别总优化甘特图;但资源依赖需高层拍板,普通项目经理能落地的空间有限。

文章包含AI辅助创作:SF管理方法大全:跨部门团队任务依赖协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391611

赞 (0)
飞飞飞飞
FF管理方法大全:跨部门团队任务依赖数据分析落地清单
上一篇 39分钟前
任务依赖FF教程:跨部门团队协同管理,避坑指南
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
