2023年下半年,我接手了一个中台重构项目,涉及数据、算法、前端、测试四个部门,共37个人。立项会上所有人都说没问题,排期表看起来很漂亮。但到了第6周,我发现一个荒唐的事实:整个项目最关键的一条链路,数据口径确认,卡在了业务部门一个没被写进任何排期的"临时确认"环节上,整整停了11天。没有人生气,没有人扯皮,因为根本没有一个地方记录着"算法组依赖业务组在X月X日前确认指标口径"这件事。
那次之后我做了一件事:把这个项目的所有跨部门依赖重新梳理了一遍,一共找出41条,其中只有9条被写进过任何文档。也就是说,我们以为在管理一个37人的项目,实际是在管理32条隐形依赖。这篇文章要讲的,就是这41条依赖后来怎么变成一套可运转的制度,不是理论,是我踩过坑、返过工、也失败过两次之后沉淀下来的东西。
一、先给结论:依赖管理的本质是接口契约,不是排期技巧
市面上大多数讲"任务依赖怎么做"的内容,都会先定义什么是顺序依赖、什么是并行依赖,然后给你一张甘特图模板。我做了六年跨部门项目,可以很直接地说:排期只是结果,不是原因。排期之所以排不准,是因为依赖没有被定义成一份可交付、可验收、可追责的接口契约。
1. 三个和主流说法不太一样的判断
(1)依赖问题的根因不是"沟通不畅",而是权责边界没有被翻译成交付物
几乎所有复盘都会写"跨部门沟通不足"。这句话是对的,但它不可执行。真正可执行的表述是:A部门向B部门承诺的具体交付物是什么、格式是什么、什么时候给、谁验收。只要这四项缺一项,沟通再频繁也没用,因为双方对"给了"的定义根本不一致。
(2)依赖管理的成本大头不在协调,在等待
大多数人算依赖成本时算的是会议时长、沟通次数。但我在三个项目上做过粗算:等待上游交付所消耗的日历天,是协调会议耗时的6到9倍。等待的特点是它不产生任何会议记录、不消耗任何人的工时、也不会出现在任何报表里,所以它天然被忽视。
(3)制度设计的目标不是消灭依赖,而是让依赖变得可预测、可升级
很多团队一开始就想"消除依赖",这在组织分工的语境下不可能。你不可能让算法组不依赖数据组,也不可能让前端不依赖接口。制度要解决的只有三件事:依赖能被看见、延期能被提前预警、卡住能被升级。
我后来用这三条做判断标准去复盘项目,发现它们的解释力远超"沟通好不好"。一个团队只要这三条都做到,哪怕人际关系一般,项目也能跑;反过来,天天一起吃饭的部门,只要这三条缺一条,照样延期。

二、为什么"拉个群"永远解决不了跨部门依赖
我见过太多团队把依赖管理等同于"建个协作群"。群里消息几百条,看起来热火朝天,但真到了交付日,还是有人问"这个谁负责来着"。这不是执行力问题,是结构问题。
1. 三个我亲身经历的真实场景
(1)场景一:被漏掉的"临时确认"
前面提到的数据口径确认,就是典型。它不是任何一个部门的正式任务,而是算法组在开发中发现"必须问清楚"才产生的一个动作。它没有出现在项目计划里,没有负责人,没有截止日期。这类依赖的共同特征是:它在计划阶段不存在,在执行阶段才浮现,而大多数制度只覆盖计划阶段。
(2)场景二:两个部门共用同一个稀缺资源
另一个项目里,前端只有2个人能改支付链路,同时被三个业务方排期占用。每个业务方都拿到了"前端答应支持"的答复,但没有人知道这三个承诺在时间上是冲突的。结果三个需求互相等待,最后全部延期。资源依赖的危险在于,每个人看到的都是真话,合起来是假话。
(3)场景三:接口文档写在了聊天记录里
测试组等接口联调,算法组说"我早就发群里了"。翻聊天记录,确实发了,但是一张模糊的截图,而且发完第二天接口字段就改了。信息依赖的核心不是"有没有发",而是"发的内容是不是当时有效、且能被找到的版本"。

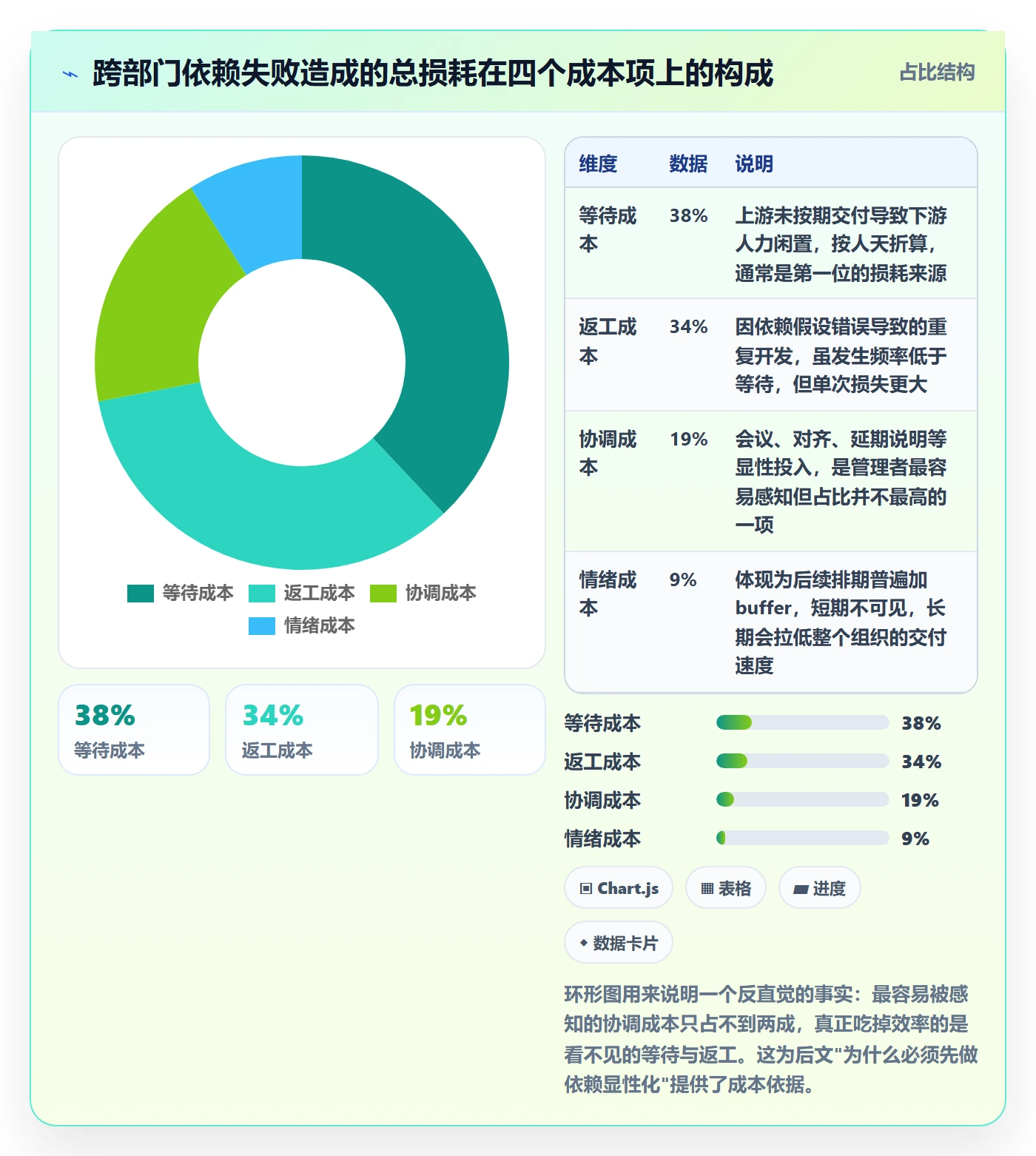

2. 依赖失控的四项成本
我把依赖失败的成本拆成四项,这个拆法对说服管理层特别有效,因为它把隐性损失变成了可讨论的数字。
- 等待成本:上游没交付,下游的人还在岗但产出为零。按人天算,一个10人团队等3天就是30人天。
- 返工成本:因为假设错误导致的重复开发。这项成本通常是等待成本的1.5到3倍,因为返工往往发生在链路末端。
- 协调成本:会议、对齐、写周报解释为什么延期。这部分最容易被看见,但绝对不是最大的。
- 情绪成本:最隐蔽也最贵。它会转化成下一次协作时的"防御性排期",每个部门都主动把工期报长30%,组织整体效率悄悄下降。
这四项里,只有协调成本是显性的。换句话说,你看到的依赖问题,只占真实损失的20%左右。这也是为什么很多管理者觉得"问题不大",而一线执行的人天天在崩溃。

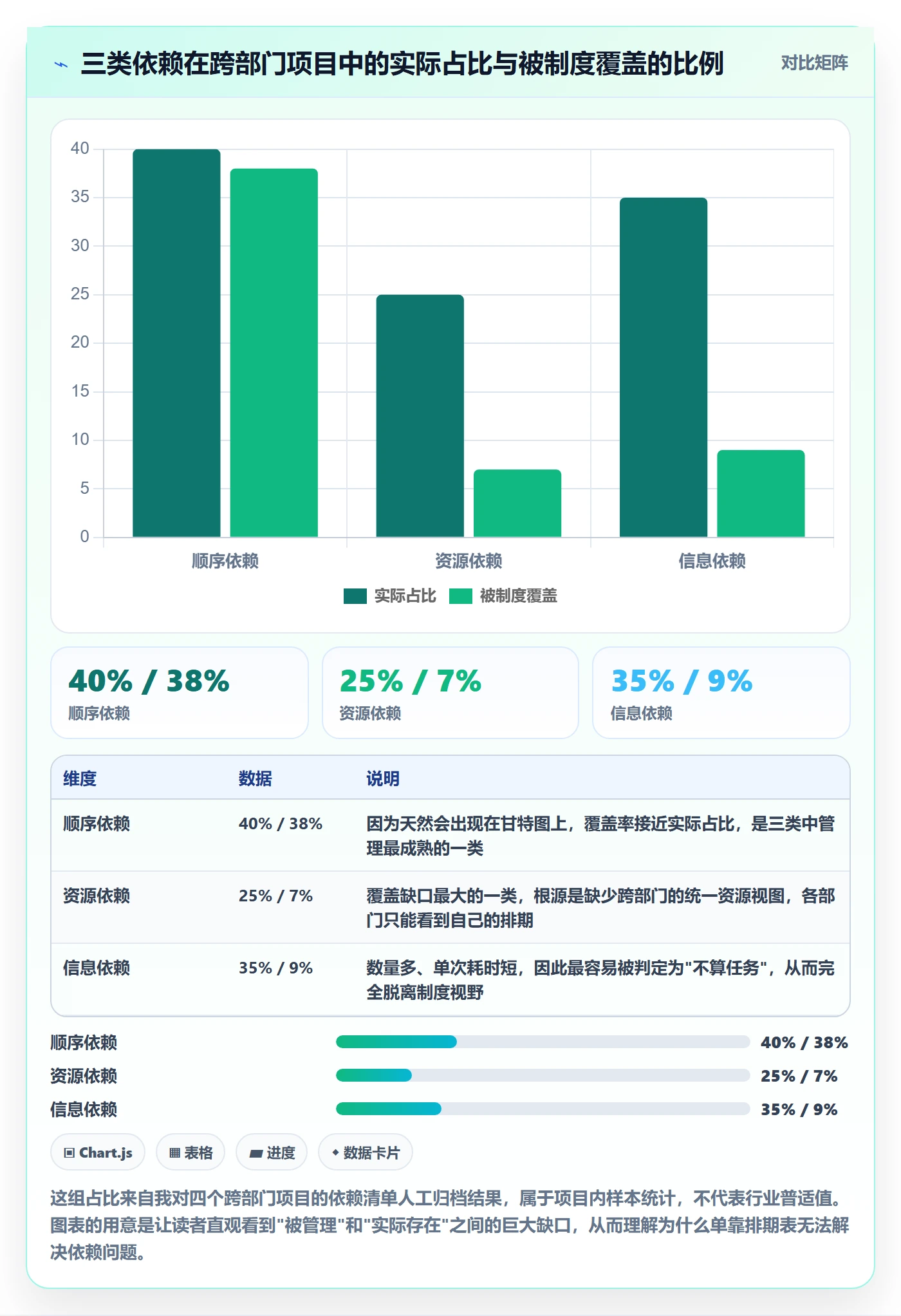

三、拆解任务依赖的三种类型:制度要对号入座
把所有依赖混在一起管,是制度失败最常见的原因。因为顺序依赖、资源依赖、信息依赖的失效方式完全不同,用同一套办法去管,必然有一类会被漏掉。我建议在动手建制度之前,先花半天把现有依赖按这三类归档。
1. 顺序依赖:A完成才能开始B
这是大家最熟悉的一类,也是唯一会在甘特图上自动暴露的一类。它的风险点不在识别,而在完成标准的定义。A部门说"我做完了",B部门说"你用不了",这种情况九成是因为"完成"没有被定义成可验收的产物,比如一份通过评审的接口文档、一个能跑通的测试环境。
2. 资源依赖:两个任务抢同一批人、同一笔预算
资源依赖最大的特点是它对单个人是不可见的。每个业务方看到的都是"前端答应了",只有把三个业务方的承诺放在一张表上,冲突才会显形。所以资源依赖不能靠接口人解决,必须靠一个全局的、看得见所有占用的资源视图。
3. 信息依赖:等对方给数据、给确认、给口径
这是三类里最容易被低估的。信息依赖通常不需要对方投入大量工时,所以会被当成"顺手的事",但在等待方的视角里,它就是硬阻塞。信息依赖的致命之处在于,它往往不被登记,因为给信息的人觉得"这不是个任务"。
| 依赖类型 | 典型表现 | 失效方式 | 制度抓手 | 失效预警信号 |
|---|---|---|---|---|
| 顺序依赖 | A完成才能开始B | 完成标准不一致,B拿到的是半成品 | 交付物验收清单 | 下游反复索要补充材料 |
| 资源依赖 | 多任务抢同一批人 | 承诺冲突,各自以为排上了 | 全局资源占用视图 | 同一人被三个项目同时点名 |
| 信息依赖 | 等口径、等数据、等确认 | 未被登记,成为隐形阻塞 | 把信息交付写成正式任务 | 聊天记录里反复追问同一件事 |
我个人的经验是:顺序依赖占项目依赖总数的40%左右,资源依赖约25%,信息依赖约35%。但在一份只按甘特图管理的项目里,被记录下来的几乎全是顺序依赖,另外60%完全隐形。这个比例差距,就是依赖管理的全部空间。

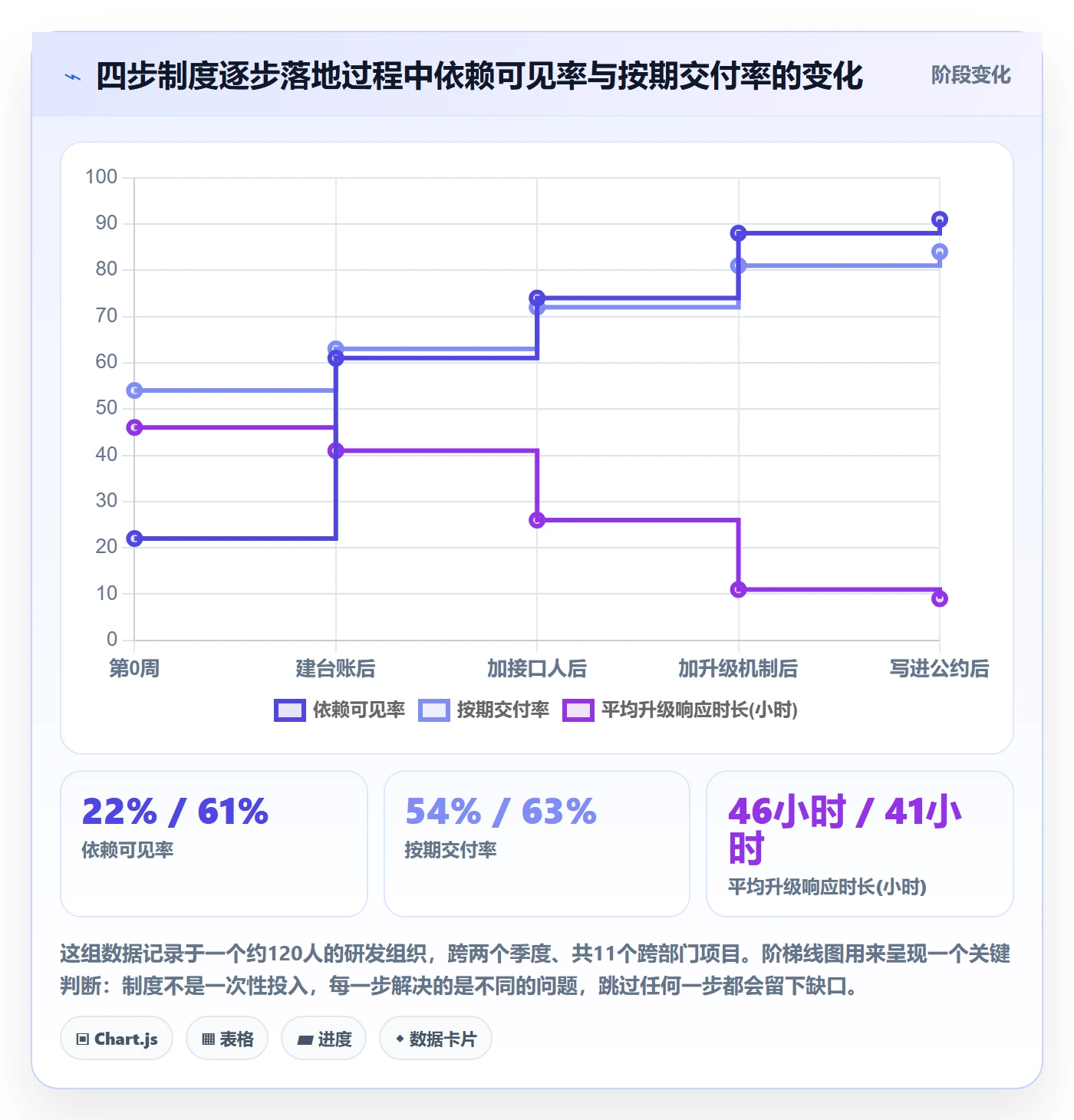

四、从0到1的四步制度设计
下面这四步是我在两个团队里完整跑过的版本。第一次跑失败了,因为只做了第一步和第三步;第二次加了第二和第四步才转起来。我把每一步都写成"做什么、判断标准、常见错误"三段式,你可以直接对照执行。
1. 第一步:建依赖台账,而不是排期表
依赖台账和排期表的区别是:排期表按时间组织,台账按"谁依赖谁"组织。台账要能回答四个问题,谁依赖谁、依赖什么交付物、什么时候需要、谁验收。缺任何一个字段,这张台账都会在两周内变成死账。
我建议一开始不要上工具,先用一份结构化表格跑两周。原因是表格能让你快速试错字段设计,而工具的字段一旦定死,改起来成本很高。等字段稳定了再迁移。
依赖台账最小字段设计(YAML 示例)
dependency_id: DEP-2024-037
from_team: 数据平台组 # 交付方
to_team: 算法组 # 依赖方
deliverable: 用户行为宽表 v2 # 具体交付物,不能写"数据支持"
acceptance_criteria: # 验收标准,必须可验证
字段文档已评审通过
样本数据可跑通 3 个核心指标
needed_by: 2024-07-18 # 依赖方需要的日期
promised_at: 2024-07-15 # 交付方承诺的日期
owner_from: 张某某 # 交付方接口人,有决策权
owner_to: 李某某 # 依赖方接口人
status: in_progress # not_started / in_progress / at_risk / done
escalation_at: 2024-07-11 # 到这一天未完成即升级
last_updated: 2024-07-09
注意 escalation_at 这个字段,它是我第二次迭代才加上的,也是整张台账里最有价值的一列。它把"延期之后再说"变成了"到点自动触发升级",这一列让依赖从被动救火变成了主动管理。
2. 第二步:为每条依赖指定一个有决策权的接口人
这一步是最容易被做成形式主义的。很多团队指定的是"联系人",而不是"接口人"。区别在于:联系人负责传话,接口人负责决策。如果被指定的人每次都要回去请示领导,那这条依赖的响应周期会和没有接口人一样长。
判断接口人是否合格,我只有一个标准:他能不能在不请示上级的情况下,回答"能不能提前三天给"这个问题。如果答案是"我得问问",那这个人不是接口人,只是信使。
3. 第三步:设对齐节奏,但要区分"同步"和"升级"
很多团队把周会当成唯一的对齐机制,结果周会变成了信息广播,真正卡住的事没人处理。我的做法是把节奏分成两层:日常同步靠看板,异常升级靠固定时间窗。
- 看板同步:依赖台账对所有相关方可见,任何人可以随时查看状态,不需要开会。这一层解决"信息不对称"。
- 周度对齐:只讨论状态为 at_risk 的依赖,正常的依赖不占用会议时间。这一层解决"优先级冲突"。
- 升级机制:到达 escalation_at 仍未完成,自动升级到双方负责人的上级,不需要当事人同意。这一层解决"卡住没人拍板"。
第三层是最难的,因为它涉及到"越级"的心理障碍。我的解决办法是把升级设计成自动动作而非举报行为,到达日期就升级,不带情绪,不针对人。制度一旦被设计成中性的,执行阻力会下降一大半。
4. 第四步:写进协作公约,而不是考核指标
这里我要给一个和主流建议不一样的判断:不要把依赖按时交付率直接写进KPI。原因很现实,一旦写进KPI,各部门会开始报保守工期、拆分依赖、把风险转嫁给上下游,你会得到一份漂亮的报表和一个更慢的组织。
更有效的做法是写进"协作公约":约定台账更新频率、约定升级响应时限、约定接口人的决策权限。这些东西不直接和奖金挂钩,但会在季度复盘里被公开检视。公开检视的压力,通常比考核扣分更能驱动行为改变,而且副作用小得多。

五、三个最容易踩的坑,以及怎么提前识别

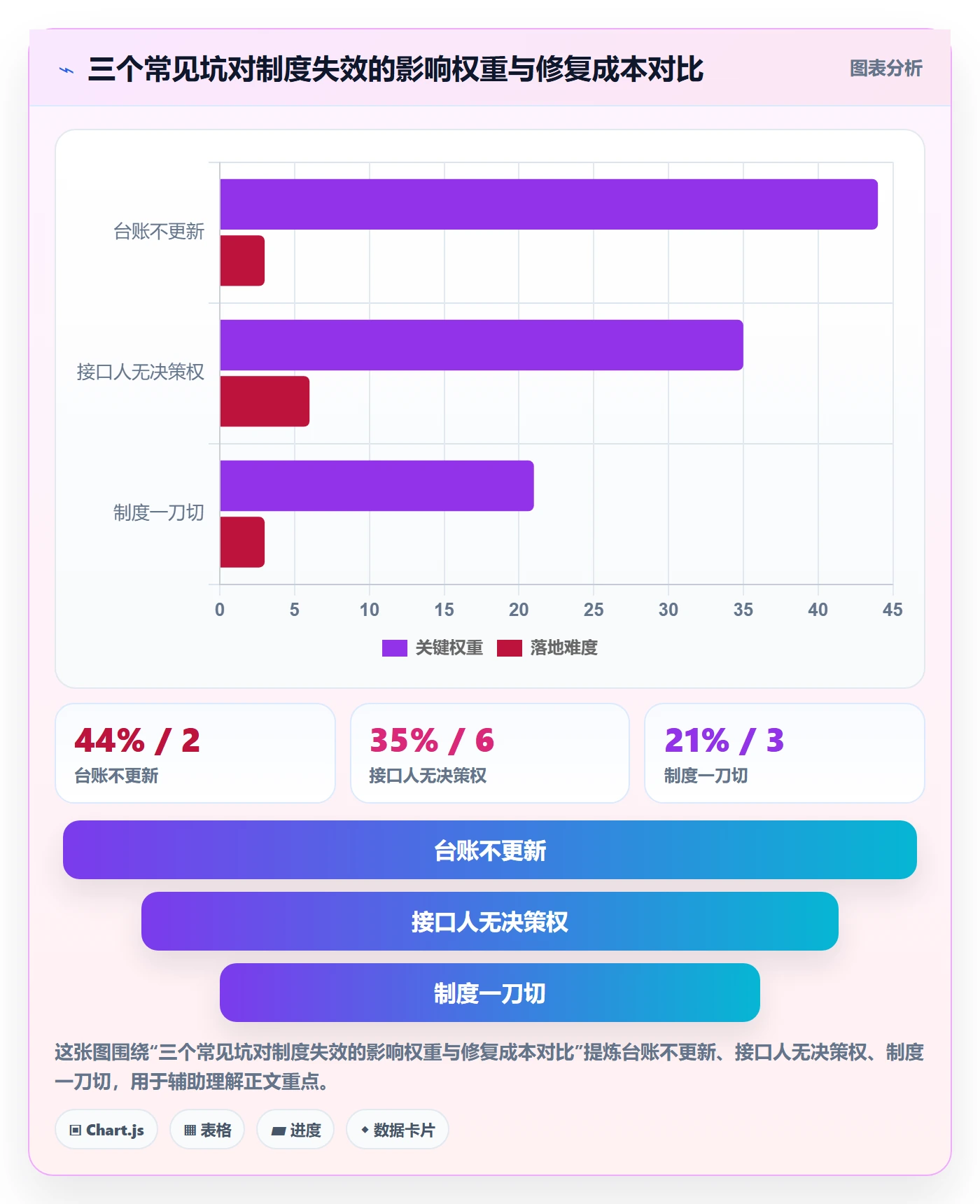

前面说的四步法,我在两个团队里各失败过一次。复盘下来,失败原因高度集中在三个坑上。我把它们写成反向自检清单,你可以直接拿来自查。
1. 坑一:只登记不更新,台账变成"考古资料"
第一次做台账时,我们在项目启动会上花了两个整天梳理出50多条依赖,写得非常完整。三周后再看,其中38条的状态还是 not_started。台账的价值不来自完整度,而来自新鲜度。一份两周没更新的完美台账,比一份每天更新的粗糙台账价值低得多。
识别信号很简单:打开台账,如果超过30%的条目状态和你的直觉不符,说明它已经死了。解决办法不是催人更新,而是把更新动作嵌入到已有的工作流里,比如每日站会只看台账,不看别的东西。
2. 坑二:接口人没有决策权,依赖照样卡
这个坑我踩得最深。当时指定了一批"接口人",但他们大多是组里的资深工程师,没有排期权。结果每次依赖冲突,他们都要回去找组长,组长再找部门经理,一圈下来三天过去了。你以为是响应慢,其实是决策权没下放。
识别信号:统计一下从依赖被标记为 at_risk 到有人做出决定,平均需要几轮沟通。如果超过两轮,说明接口人层级太低,需要往上提一级,或者明确授予他"≤3人天可自行调整"的权限。
3. 坑三:制度一刀切,忽略部门的优先级差异
第三个坑最隐蔽。我们在全公司推行统一的依赖登记要求,结果市场部门非常抵触,因为他们的大量依赖是"等设计出图"这类高频短周期事项,走正式台账反而变慢。统一制度带来的问题是,它一定对某类团队过重、对另一类团队过轻。
我的修正做法是按依赖的生命周期长短分档:超过5天的依赖走完整台账,3天以内的走轻量看板,1天以内的允许在协作频道里直接沟通,但需要每天归档一次。这样既保证了可见性,又没有把小事情放大成大流程。

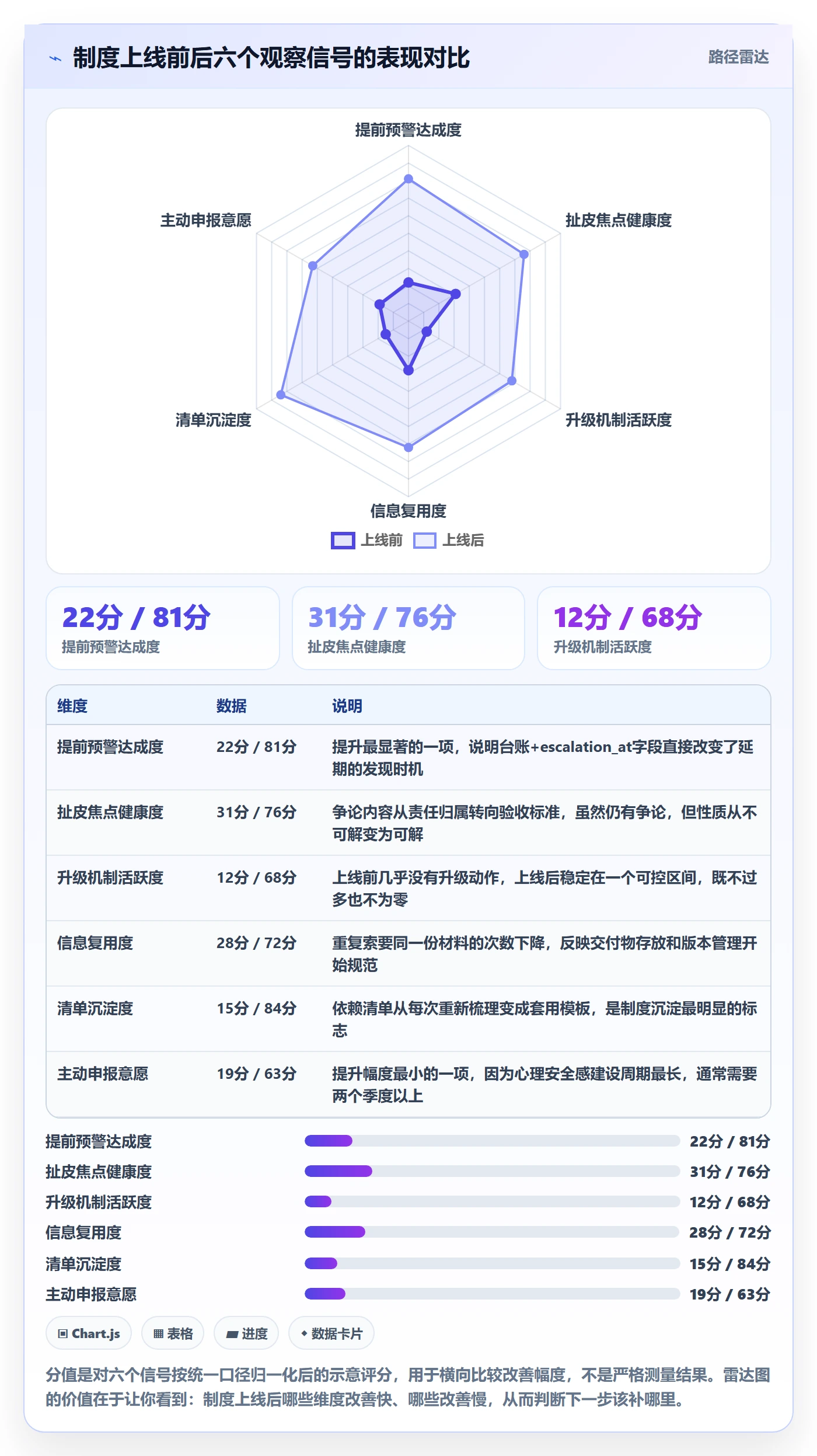

六、怎么判断制度真的生效了:六个可观察信号
制度生效与否,不能靠感觉,也不能靠问大家"觉得怎么样"。我整理了六个可以客观观察的信号,每周花十分钟看一遍,就能判断制度是在运转还是在空转。
1. 信号一:延期是被提前告知的,还是到期才发现的
这是最关键的一个信号。健康状态是:80%以上的依赖延期,在承诺交付日之前至少3天就被标记为 at_risk。如果大部分延期都是到期那天才暴露,说明台账只是在记录结果,没有起到预警作用。
2. 信号二:扯皮的焦点有没有前移
制度生效后,争论不会消失,但会换地方。以前吵的是"这个到底该谁做",现在吵的是"当初验收标准是不是这么定的"。后者是健康的争论,因为它可以靠完善台账字段解决;前者是无解的,因为它没有事实基础。
3. 信号三:升级机制的触发频率
这听起来反直觉,如果升级机制从来不触发,很可能是制度没有真正执行,而不是团队协作太好。健康的团队每个月都会有几次自动升级,因为跨部门优先级冲突是常态。零升级往往意味着大家在私下消化问题,风险被藏起来了。
4. 信号四:下游部门是否还会重复索要同一份材料
这是信息依赖的专属指标。如果同一个字段口径在一个月内被问了三遍,说明要么交付物没有固定存放位置,要么版本管理失效。重复提问的次数,是信息依赖管理质量最直接的晴雨表。
5. 信号五:新项目的依赖清单产出时间
第一个项目梳理依赖用了两天,第二个项目如果还是两天,说明没有沉淀模板。成熟团队的依赖清单产出时间应该随着项目数量下降,通常在第五个项目之后稳定在半天以内。
6. 信号六:部门主动申报风险的意愿
这是最难量化但最重要的一个。观察方式是:过去一个月里,有多少条 at_risk 是交付方自己标的,而不是依赖方追问出来的。前者占比越高,说明心理安全感越好,制度越可持续。
| 信号 | 不健康表现 | 健康基准 | 观察频率 |
|---|---|---|---|
| 提前预警 | 到期才发现延期 | ≥80%延期提前3天标记 | 每周 |
| 扯皮焦点 | 争论该谁做 | 争论验收标准 | 每周 |
| 升级触发 | 从不触发 | 每月3-8次 | 每月 |
| 重复索要 | 同字段月内被问3次以上 | 同字段月内≤1次 | 每月 |
| 清单产出 | 每个项目都要两天 | 第5个项目后≤半天 | 每项目 |
| 主动申报 | 风险全靠追问 | ≥60%由交付方主动标记 | 每月 |

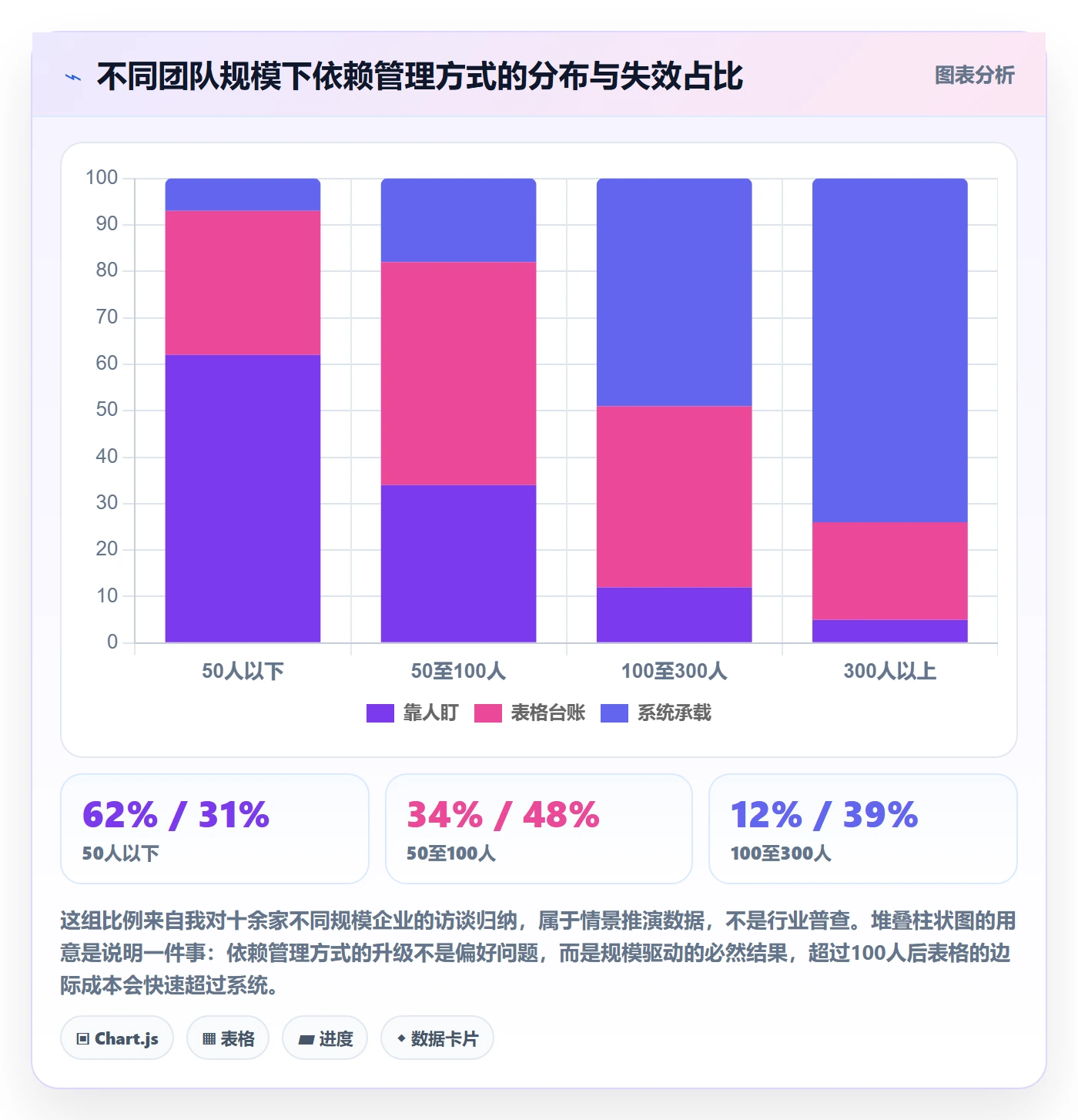

七、工具怎么选:什么时候该上系统,什么时候不该
前三步都跑通之后,才会遇到工具选型问题。我特别想强调顺序:先有制度,再找工具;用工具来承载制度,而不是用工具来替代制度。我见过太多团队买了一套功能齐全的系统,结果只是把原来的Excel搬了个地方,依赖该卡还是卡。
1. 三个成熟度阶段对应的工具策略
(1)阶段一:依赖台账靠表格,重在字段设计
团队规模在50人以下、跨部门项目不超过3个并行时,一份结构化的表格完全够用。这个阶段的核心任务是把字段设计打磨稳定,尤其是交付物、验收标准、escalation_at 这三项。过早引入系统会让你被工具的结构绑架,反而看不清自己真正需要什么。
(2)阶段二:依赖数量超过50条,需要系统承载可见性
当同时并行的依赖超过50条,表格的维护成本会急剧上升,更新冲突、版本混乱、权限不清都会出现。这时候需要的是一个能做工作项关联、状态流转、自动提醒的系统。注意,你要的不是"项目管理功能多",而是"依赖关系能被结构化管理"。
(3)阶段三:多事业部/矩阵组织,需要跨项目的资源视图
进入这个阶段,资源依赖会变成主要矛盾。你需要的是一张能看见"同一个人被几个项目同时占用"的视图,这在表格里几乎做不到。这个阶段选型的关键词不是协同,而是资源可见性。
2. 一个真实的迁移案例:从海外工具到 PingCode
去年我参与了一家约300人的制造企业研发中心的工具迁移复盘。他们原来的依赖管理散落在Jira、Excel和飞书文档三处,跨部门依赖基本靠项目经理人工跟踪。随着事业部从2个扩到5个,人工跟踪彻底失效。
他们最终选择了 PingCode。我梳理了这次迁移里几个和"任务依赖"直接相关的决策点,对正在选型的团队有参考价值。
(1)为什么是中大型组织更需要结构化依赖管理
PingCode 主要服务中大型企业及100人以上组织,这不是一句定位描述,而是有实际含义的:100人以下的团队,靠接口人和周会基本能撑住;一旦超过100人、跨部门链路超过3层,依赖就必须被系统固化。这家客户迁移前正好卡在这个临界点上,人工协调的成本已经超过工具成本。
(2)Jira 平滑迁移解决了最大的迁移阻力
迁移项目最大的风险从来不是功能差异,而是历史数据丢失和团队习惯断裂。他们原来的Jira里有超过两年的工作项历史和自定义字段。PingCode 支持 Jira 平滑迁移,这一点直接消除了最大的反对声音,研发团队不需要重新学习一套完全陌生的逻辑,历史依赖链也能保留下来。
我特别关注了他们的依赖关系迁移结果:原有的 issue link 关系被保留,跨部门依赖在迁移后仍然可追溯。如果迁移过程中依赖链断了,那这次迁移在项目管理层面就是失败的,因为重建依赖关系比迁移数据本身贵得多。
(3)私有化部署带来的制度落地空间
这家企业属于强监管行业,研发数据不能出内网。PingCode 支持私有化部署,这一点决定了他们能不能把真实的依赖台账放上去。我见过不少团队因为合规限制,核心依赖只能继续留在本地Excel里,系统里跑的是"影子数据",制度自然落不了地。
从国产替代的角度看,他们的选型逻辑也很清晰:在功能覆盖跨部门依赖管理、支持私有化、且能承接Jira历史数据这三条都满足的情况下,PingCode 是国产替代里比较稳妥的选择。对正在做替代评估的团队来说,这三条可以作为你的选型底线。
3. 工具选型的三个反常识提醒
- 不要用工具的功能数量做决策。你要问的是"它能不能把依赖关系建模成一等公民",而不是"它有多少个报表"。
- 不要在没有台账字段设计的情况下选型。字段没想清楚,任何工具都会被用成高级Excel。
- 不要低估迁移成本。历史依赖链能否保留,比新功能能不能用更影响制度连续性。

八、不同情况下的行动建议
制度设计没有万能模板。下面按四种常见处境给出具体做法,你可以直接对号入座。
1. 情况一:刚起步,完全没有依赖管理
不要一上来就建全套制度。我的建议是选一条最痛的依赖链,先跑两周。具体做法是:找出手头最常延期的那条跨部门依赖,用台账字段把它写清楚,指定接口人,设一个升级日,然后观察两周。
两周后你会得到两个东西:一份能直接复制的模板,和一组能说服领导的数据。用一条依赖链的证据去推动制度,比用一套方法论去说服人有效得多。
2. 情况二:已有台账,但没人更新
先别急着催,先判断是"不愿意"还是"不方便"。如果台账需要手动登录系统、填十几个字段才能更新一次,那是设计问题,不是态度问题。解决办法是把更新动作压缩到30秒以内,或者干脆把状态更新嵌入到每天已经在做的那件事里。
如果确认是意愿问题,就把它变成公开的:每周例会上只看台账,不看别的汇报。当汇报的唯一依据是台账时,更新意愿会自动出现。
3. 情况三:多事业部组织,资源依赖是主要矛盾
这个阶段的重点要换。顺序依赖和信息依赖通常已经相对可控,真正让你天天救火的是"人不够分"。你需要做的是建立一张跨事业部的资源占用视图,把每个人的承诺占用按周铺开。
这件事在表格里做不了,因为需要实时汇总多方数据,还需要权限隔离。这也是100人以上组织通常需要系统承载的原因。资源视图一旦可见,很多冲突会在承诺阶段就被消化,而不是等到执行阶段。
4. 情况四:强监管行业,数据不能出内网
这类团队有一个特殊风险:因为合规限制,核心依赖数据可能被迫留在本地,导致系统里跑的是"影子台账"。我的建议是把私有化部署能力作为选型的前置条件,而不是加分项。
同时要注意历史数据迁移的完整性,如果原有的依赖链在迁移中断掉,制度连续性会被打破,团队需要重新建立信任,这个成本通常被严重低估。像前面提到的 PingCode 支持私有化部署和 Jira 平滑迁移,就是针对这类场景的设计。

九、必须做的取舍

制度设计到最后,考验的不是你懂多少方法,而是你敢不敢做取舍。下面五组取舍是我在实践里反复遇到、且没有标准答案的,我给出自己的偏向,你可以根据处境调整。
1. 取舍一:透明度 vs 政治成本
台账越透明,责任越清晰,但部门之间"留有余地"的空间也越小。我见过有的团队因为台账过于公开,导致部门之间开始防御性填报。我的偏向是:交付物和日期必须透明,责任归属可以只在双方可见的范围内呈现。既保证事实可见,又不把制度变成互相攻击的工具。
2. 取舍二:流程严格度 vs 响应速度
严格的全量登记能保证可见性,但会拖慢高频短周期依赖。前面提到的分档设计就是这组取舍的解法:按生命周期长短分档,而不是按部门分档。这样既没有牺牲小团队的灵活性,也保证了长链路依赖的严肃性。
3. 取舍三:升级机制的刚性 vs 团队关系
自动升级会让人不舒服,尤其是第一次触发的时候。但我的观察是:越是不敢升级的团队,问题积累得越深,最终爆发时关系反而更差。把升级设计成中性动作、不带评判,是这组取舍里唯一的出路。
4. 取舍四:制度统一 vs 部门差异
统一制度便于管理,但一定会对某些团队过重。我的偏向是统一字段、分档流程。也就是说,所有人填的字段是一样的,但流程的严格程度可以不同。这样既保留了横向可比较性,又照顾了业务差异。
5. 取舍五:工具投入 vs 制度先跑通
这组取舍最考验耐心。我的偏向非常明确:先跑通一条依赖链,再考虑系统投入。因为你没有真实运转过的流程,就无法判断工具需要什么形态,很容易买回来一套用不上的功能。
| 取舍维度 | 偏左 | 偏右 | 我的建议倾向 | 适用条件 |
|---|---|---|---|---|
| 透明度 | 全公开,责任清晰 | 局部可见,留有余地 | 事实公开、责任内收 | 部门间信任度中等以上 |
| 流程严格度 | 全量登记 | 轻量沟通 | 按依赖生命周期分档 | 同时存在长链路与高频小依赖 |
| 升级机制 | 刚性自动触发 | 人工判断触发 | 刚性为主,规则中性化 | 跨部门优先级冲突频繁 |
| 制度统一性 | 全员统一流程 | 各团队自定 | 统一字段,分档流程 | 多业务线组织 |
| 工具投入 | 先上系统 | 先跑流程 | 先跑通再上系统 | 依赖条目少于50条时 |

结尾:先跑通一条依赖链,再复制
回到文章开头那个停了11天的项目。后来我们做的最关键的一件事,不是搭了一套完整制度,而是先把"数据口径确认"这一条依赖按台账格式写清楚,指定接口人,设了一个升级日。两周之后,类似的口径确认没有一次超过3天。
这件事给我的最大启发是:跨部门依赖管理从来不是设计出来的,是长出来的。你无法在会议室里设计出一套完美的制度,但你可以从手头一条最痛的依赖链开始,把它变成一份可复制的模板,然后等它自然扩散。
所以我给你的下一步建议非常具体,今天就能做:
- 打开你现在正在推进的跨部门项目,找出最近一次让你最窝火的那条依赖。
- 按本文的台账字段(交付物、验收标准、needed_by、promised_at、接口人、escalation_at)把它写出来,10分钟足够。
- 把接口人字段填上一个真正能拍板的人,如果填不出来,说明第一条制度障碍已经暴露了。
- 设一个两周后的复盘时间,只看三个数:有没有提前预警、扯皮焦点有没有前移、对方有没有主动标记风险。
这三个数如果都在往好的方向走,你就有了一份可复制的模板,也有了一组能说服别人的证据。制度不需要被批准才能开始,它只需要被验证一次。
常见问题解答(FAQ)
1. 跨部门任务依赖台账到底该怎么建,才不会变成没人看的死账?
我们公司年初推过一次依赖登记,我负责把两个部门的接口列进共享表格,结果填了两周就没人更新了,到月底一看全是过期信息。我就很疑惑,是表格本身没用,还是我们建台账的方式从一开始就错了?
台账变死账通常不是工具问题,而是设计问题。可执行的做法有三条:第一,只登记‘会产生等待’的依赖,不要把所有任务都塞进去,判断标准是‘这件事我不做,对方就得停’,不符合就别登记;第二,每条依赖必须写清四个字段,交付物、承诺时间、接口人、当前状态,缺一个字段这条记录就没有跟踪价值;
第三,把台账的更新动作绑到一个已有的固定节奏上,比如每周站会由接口人当场口头过一遍自己的依赖状态,而不是另外要求‘大家记得去改表’。判断台账是否还活着的信号很简单:如果连续两周没有任何状态发生变更,而项目又确实在推进,说明它已经死了,不是没人依赖,是没人认领。
2. 接口人制度听起来很好,但接口人没有决策权,依赖还是照样卡,这种情况怎么破?
我们上一个跨部门项目设了接口人,结果每次出问题,接口人都说‘我回去问问领导’,一问就是两三天,依赖照样延期。我就想不通,制度明明设了,为什么还是卡在等审批上?是不是接口人这个角色本身就是摆设?
接口人失效的根因是‘责任给了,权限没给’。可执行的做法是:在指定接口人时,同步明确他能自主决定的三件事边界,比如‘排期内2天以内的调整可自行拍板’‘交付物格式细节可自行确认’‘资源冲突在X人天以内可自行协调’,超出边界才升级。
判断依据是:如果接口人每次都要回去请示,说明你设的其实是一个‘传话人’,不是接口人。另一个可执行动作是把升级路径写死,接口人多久内解决不了必须升级给谁、升级后多久必须给答复,比如‘4小时内未解决升级至双方负责人,24小时内必须出结论’。
没有升级时限的接口人制度,等于把卡点从执行层平移到了管理层,问题并没有消失。
3. 两个部门都觉得自己急,任务依赖的优先级冲突到底按什么口径来判?
我们做跨部门项目时最头疼的就是这个:市场部说他们的需求必须这周上线,产品部说他们那边也有一个更重要的版本要发,两边都说自己是最高优先级。我夹在中间,既没有权力拍板,也不知道该拿什么标准去谈,最后只能靠谁嗓门大谁先做。
优先级冲突不能靠感觉谈,要靠统一口径。可执行的做法是让所有跨部门依赖回到同一个判断维度上,通常用两个问题就能筛:第一,这件事延后一周,对最终业务结果的影响是什么,是丢单、违约还是只是体验差一点;第二,这件事是不是在关键路径上,即它延期会不会直接导致整个项目延期,还是只是某个并行的分支。
判断依据是:关键路径上的依赖优先于非关键路径,有外部承诺(客户、合同、监管)的优先于内部优化。落地时建议每个季度或每个大版本启动前,由各方负责人一起把这些依赖按这个口径过一遍,形成一份书面优先级清单,而不是每次冲突时临时吵。
这份清单的意义在于,冲突发生时你不用再论证谁更重要,只需要指出清单上怎么排的,把人际博弈变成规则执行。
4. 怎么判断一套跨部门任务依赖制度是真的生效了,而不是大家在演?
我们推依赖管理制度推了三个月,会上大家都说在跟进,但我总感觉是在走过场,延期了也没人真的被追责。我想知道有没有一些可观察的信号,能判断这套制度是真的在起作用,还是只是多开了几个会?
判断制度是否生效,看三个可观察信号,而不是看开了多少会。第一,依赖延期是否提前预警,真正生效的制度里,风险是在承诺时间之前被提出的,比如‘这个交付物我可能晚两天’,而不是到了截止日才说没做完;如果延期总是事后才知道,说明跟踪机制是假的。
第二,扯皮是否减少,注意不是冲突消失,而是冲突的解决速度变快,以前要吵三天的事现在一次升级会就定了,这是接口人和升级路径在起作用。第三,升级是否及时且有结论,统计一下最近一个月升级的事项,有多少在约定时限内拿到了明确答复,如果超过一半的升级都是悬而未决,那制度只是增加了流程,没有增加决策。
反向判断标准也给你一条:如果大家开始主动用‘这条依赖我登记了’来替代‘我记得这事’,说明制度开始替代人脑记忆,这才是真正生效的起点。
核心关键词
文章包含AI辅助创作:依赖关系怎么做?跨部门团队制度设计:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391172
读者评论
作者对信息依赖的洞察很到位。我们团队也常把"等口径确认"当成小事,结果经常一卡就是三五天,确实应该把这类信息交付写成正式任务来管理。
依赖台账按"谁依赖谁"组织而非按时间,这个思路值得一试。不过对中小团队来说,维护台账本身也是成本,关键还是看能否坚持两周以上。
等待成本是协调成本的6到9倍这个数据很震撼。之前复盘总是盯着会议太多,忽略了上游延期导致下游空转的隐性损耗,视角确实需要转变。
