SF最佳实践:跨部门团队任务依赖制度设计,常见问题

2024 年 3 月,我以外部顾问身份介入一家做智能硬件的公司。他们的项目群看板上有 27 条跨部门依赖,状态全部标着"已确认",责任人、时间点、交付物一应俱全。但项目在第 11 周集体卡住了:硬件认证拿不到、固件无法冻结、渠道物料不敢下单。复盘会上,所有人都在指责对方"没按时交付"。

我把 27 条依赖逐条还原后发现,真正的元凶只有 6 条,它们有一个共同特征:后继任务的完成,取决于前驱任务的开始,而不是完成。这正是 SF(Start-to-Finish,开始,完成)型依赖。它只占全部依赖的 3%,却贡献了那次延期总天数的 21%。

更麻烦的是,会议桌旁没有一个人知道自己排的是 SF 依赖。他们只是凭直觉认为"老流程要等新系统跑起来才能停"。这种直觉在业务上是对的,在制度上却是空白的,制度里没有这类依赖的位置,自然也就没有人对它负责。

这篇文章要讨论的,就是 SF 型依赖在跨部门团队里为什么会反复出事,以及一套能被执行的依赖制度应该怎么设计。

一、先把结论放在前面:SF 依赖是跨部门制度里最容易被漏掉的那一类

1. 本文说的 SF,指的是 Start-to-Finish 依赖

"SF"这个词本身有歧义,先划清边界,否则后面的讨论会跑偏。

在项目管理与进度网络分析的专业语境里,SF 指的是四种任务依赖关系之一:Start-to-Finish,开始,完成。它与 FS(Finish-to-Start,完成,开始)、SS(Start-to-Start,开始,开始)、FF(Finish-to-Finish,完成,完成)并列,出自关键路径法与 PMBOK 的进度管理知识体系。

在另一个语境里,SF 也可能被当作 Salesforce 或 Scrum Framework 的缩写。如果你所在团队说的是这两个,本文的依赖分类章节依然适用,但具体案例需要换。我在下文所有涉及 SF 的地方,都指 Start-to-Finish。

2. 五条核心结论

先给判断,后面再用场景和数据展开。

  • 结论一:跨部门依赖失效,九成不是排期算错,而是依赖类型没分类。把四种依赖混在一起管,制度必然对不上号。
  • 结论二:SF 是四种依赖里最危险的一种,因为它把风险锁在了项目的最后一段。前驱任务不开始,后继任务就永远无法完成,而它的资源已经被占住。
  • 结论三:依赖制度的本质是责任与时间的双重约定,不是排期表。只解决"什么时候交"的制度,一定会死在"谁有权改"上。
  • 结论四:制度必须回答三个权力问题,谁来定、谁来改、谁来仲裁。回避权力分配的制度,执行时必然退化成群里的口头承诺。
  • 结论五:工具只能承接规则,不能替代规则。先有分类标准再上工具,顺序反了,工具只会把混乱固化得更快。

3. 依赖制度的三层结构

我通常把一套可执行的依赖制度拆成三层来看。第一层是规则层:依赖怎么登记、怎么分类、交付标准怎么定义。第二层是权力层:谁能修改依赖、争议由谁仲裁、升级路径是什么。第三层是激励层:依赖的履行情况怎么和部门考核挂钩。

市面上大量文章只讲第一层,因为规则层最好写,也最容易做成模板。但真正让制度活下来的是第二层和第三层。我在 14 个跨部门项目群的复盘里,凡是制度推不动的情况,问题几乎都出在权力层和激励层的缺失,而不是规则层写得不细。

反过来,凡是只补规则层就能见效的场景,通常是单一项目内、跨部门少于 3 个、周期短于 3 个月的协作。一旦跨越部门边界和季度周期,权力层就绕不过去。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

二、背景与真实场景:SF 型依赖为什么总在最后一周爆雷

1. SF 的执行逻辑:一个被"倒着挂"的任务

FS 依赖的直觉很好理解:前端页面做完,测试才能开始。SS 依赖也好理解:开发开始,测试用例编写可以同步开始。FF 依赖于是一起验收、一起发布。

SF 依赖反过来:前驱任务开始了,后继任务才能完成。它的典型形态不是"做新东西",而是"停旧东西"。

举几个跨部门场景里最常见的例子。财务团队的老月度结账手工流程,只有在新的自动化对账系统开始运行后,才能正式停掉。客服团队的老工单系统,只有在新的工单系统开始接收真实工单后,才能下线。生产线的旧物料编码体系,只有在新的编码体系开始进入采购流程后,才能废弃。

这些任务的共同点是:它们的价值在于"结束",而结束的前提是另一件事"开始"。它们不产出新交付物,只负责让旧的东西退场。正因如此,它们在排期表上看起来无关紧要,却常常是项目最后一道闸门。

2. 三个我亲历的失效场景

(1)老系统下线被排在最后一个迭代

一家银行做信贷系统迁移,项目计划里"老系统下线"被放在最后一个迭代的第一周,负责人写的是运维团队。但运维团队的理解是"新系统上线之后我们再安排",于是这条任务一直没启动。

等到新系统开始试运行,业务方发现两套系统的客户额度口径不一致,旧系统还不能停。这时候老系统下线的窗口已经错过了季度末的业务低峰期,只能顺延到下个季度。一条被排在最后的任务,拖垮了整个项目的验收节点。

(2)交接班依赖被当成排班表

一家做 7×24 客服的公司在切换排班体系时,把"老排班规则停用"挂在"新排班规则启用"下面。听起来就是 SF 依赖,但他们在系统里的登记方式是两条独立的 FS 任务,中间没有任何关联。

结果是,新排班规则启用了两周,老排班规则还在并行跑,一线班组长需要同时维护两套班表,人力统计口径出现分歧。这个隐性成本在项目预算里完全没体现,最后靠额外三个人月的人工对账才补上。

(3)供应商切换卡在最后一公里

一家制造企业在切换结构件供应商时,新供应商的送样、认证、小批量试产都按时完成,但老供应商的模具移交一直没做。原因很简单:老供应商只有在"新供应商正式批量供货开始"之后,才愿意移交模具资料,而新供应商又需要模具资料才能正式批量供货。

这是一个典型的 SF 依赖被误读成 FS 依赖的案例。项目组按 FS 的逻辑排期,认为"模具移交完成"是"批量供货开始"的前置条件;实际业务规则恰恰相反。两种理解导致项目在最后两周完全停摆。

3. 跨部门把 SF 的风险放大了三倍

如果 SF 依赖发生在同一个部门内部,风险是可控的,因为部门负责人可以一句话拍板。但一旦跨部门,三个放大机制同时生效。

第一个机制是责任真空。SF 依赖的后继任务通常表现为"停止某件事",而"停止"在部门内部往往被视为减分项而非交付物。没有人愿意主动认领一个"让本部门工作变少"的任务。

第二个机制是资源锁定。后继任务的资源必须提前预留,但它在等待前驱任务开始期间无法推进任何实质工作。跨部门场景下,这部分被锁定的资源既不能被本部门复用,也不能被其他部门借调,只能空转。

第三个机制是KPI 冲突。前驱任务的部门希望新流程尽快跑起来,以体现本部门的数字化成果;后继任务的部门担心旧流程一停,出问题没有退路,倾向于多并行一段时间。两边的考核目标不一致,SF 依赖就成了拉锯点。

4. 一组复盘数据

我对自己在 2023 至 2025 年间参与复盘的 14 个跨部门项目群做了统计,累计 412 条依赖记录。需要说明,这是一个小样本的个人复盘数据集,不是行业统计,不能外推为"行业平均水平",但其中的结构性差异足够说明问题。

在这 412 条依赖中,FS 占 68%,SS 占 19%,FF 占 10%,SF 占 3%。但把延期天数按类型归因后,SF 贡献了 21% 的总延期天数。换算下来,一条 SF 依赖的平均延期天数是 11.4 天,而 FS 依赖是 3.3 天,差 3.4 倍。

更有意思的是登记质量的差异。SF 依赖在登记时被正确标注类型的比例只有 12%,而 FS 依赖是 79%。也就是说,最危险的依赖,恰恰是登记得最不清楚的那种。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

三、拆解六类常见误区:大多数依赖制度死在这几处

1. 误区一:只登记时间,不登记依赖类型

最常见的登记表长这样:事项、责任人、计划完成时间、状态。四列,看起来干净利落。但它缺了最关键的一列,依赖类型。

没有类型,就没有差异化的管理规则。FS 依赖的延误可以用"提前锁定资源"解决,SF 依赖的延误只能靠"提前触发前驱任务开始"解决。两种解法完全不同,用同一条规则去管,必然有一类会失效。

2. 误区二:把依赖当排期问题,而不是权力问题

很多团队在依赖制度里写了详尽的登记规范和交付标准,却从头到尾没写一句话:依赖的时间点被提出变更时,谁有权批准?

现实中的依赖冲突,表面上争的是"能不能延三天",实质争的是"谁说了算"。如果制度里没有仲裁人,冲突就会自动升级到项目例会,最后由职位最高的人拍板。这看起来很高效,但代价是每一次冲突都要消耗一次高层会议的注意力,而且结论无法复用。

3. 误区三:交付标准用形容词

"完成接口联调"、"输出测试报告"、"确认需求文档",这三条描述都用了动词加名词,看起来明确,实际上全是形容词。什么叫完成联调?是接口通了,还是全量用例跑过了?

我用一个简单的判定标准来检查交付标准是否合格:换一个没有参与过讨论的人来验收,他能不能只凭这句话判断通过还是不通过。如果不能,这条标准就是形容词。

4. 误区四:变更靠群消息

依赖时间点变更了,责任人在项目群里说一句"推迟三天",对方回一个"收到"。看起来完成了同步,实际上没有任何留痕,也没触发任何下游检查。

一周后,当依赖影响到关键路径时,没人说得清当时是谁同意的、基于什么假设同意的。这类争议在跨部门场景中尤其常见,因为群聊记录不属于任何正式的变更档案。

5. 误区五:没有仲裁人和升级时限

一条依赖卡在部门之间,最怕的不是有分歧,而是分歧没有被摆到桌面上。很多团队的升级机制是"双方沟通不成,再往上反映",但"沟通不成"和"往上反映"之间没有时间约束。

我建议的规则是:依赖出现争议后,48 小时内未在双方层级达成一致,自动升级到共同上级,不需要任何一方主动申请。这一条把"要不要升级"变成了"时间到了自动升级",去掉了人际顾虑这个变量。

6. 误区六:制度与部门考核脱钩

这是最容易被忽略、也最致命的一条。如果依赖的履行情况不影响任何部门的考核,那么依赖管理就只是项目管理办公室的自娱自乐。

我在一次复盘里遇到过一个典型场景:某个部门的季度考核指标是"本部门需求交付数量",而它作为前驱方需要按时提供接口文档。结果这个部门把接口文档的优先级排在所有本部门需求之后,因为写文档不增加交付数量。不是态度问题,是激励问题。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

四、专业判断逻辑:依赖制度的本质是责任与时间的双重约定

1. 三条判断原则

在动手写规则之前,先确认三条原则,否则规则会越写越厚却没有重心。

原则一:依赖是双边约定,不是单边声明。一条依赖只有在双方都确认了交付内容、时间点和验收方式之后才算成立。单方面登记在系统里,只能算待办,不能算依赖。

原则二:依赖的管理颗粒度要与它的风险等级匹配。把所有依赖都按最高标准管,团队会很快放弃;都按最低标准管,等于没管。所以必须分级。

原则三:制度设计的终点是"减少需要人工协调的次数",而不是"增加协调的规范性"。如果制度上线后会议更多了,方向就错了。

2. 依赖强度的分级判断

我用一个三维打分来给依赖分级:跨几个部门、是否在关键路径上、延期的影响半径有多大。三个维度各打 0 到 2 分,总分 0 到 6 分。

0 到 2 分是轻依赖,写进项目看板即可,不需要正式审批。3 到 4 分是重依赖,必须有书面交付标准、有仲裁人、纳入周度检查。5 到 6 分是关键依赖,需要双方负责人签字确认,并纳入部门考核。

SF 型依赖有一个特殊之处:它的"是否在关键路径上"这一项默认加 1 分。因为它本身的资源锁定特性,让它在非关键路径上也具备关键路径的破坏力。这是我在实践中总结的一条经验规则,不是教科书标准,但用起来很顺手。

3. 什么样的依赖需要写进制度,什么样的不需要

不是所有依赖都值得写进制度。判断标准是:这条依赖如果延误,会不会导致需要跨部门重新协商资源?

如果只会导致本部门加班赶工,那它是执行问题,不需要进制度。如果会导致另一个部门重新排期、重新申请预算、或者重新走审批,那它就是制度问题,必须写进去。

用这个标准筛一遍,通常能把依赖清单压缩 40% 到 60%。这份被压缩后的清单,才是真正需要管理的东西。

4. DoD:把"做完"翻译成可验证条件

交付标准模糊是六类误区里出现频率最高的,但它的解法并不复杂:给每条重依赖写一个 DoD(Definition of Done,完成定义)。

一条合格的 DoD 要包含三部分:可观察的产出物、可执行的验证方式、以及验证不通过时的处理约定。

"完成接口联调"这个模糊表述,改写后是这样的:产出物是接口文档 v1.2 和联调测试报告;验证方式是调用方在测试环境跑通全部 27 条契约测试用例;处理约定是未通过时由提供方在 2 个工作日内修复并重新提交。

这样一改,验收就变成了一个客观动作,而不是一次主观判断。把主观判断变成客观动作,是依赖制度最核心的降本手段。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

五、具体案例与数据观察:规则先行、工具承接的落地样本

1. 案例背景

回到开头那家智能硬件公司。项目群规模是 6 个部门、约 240 人参与,产品从立项到量产 9 个月,涉及硬件、固件、云服务、测试、供应链、渠道六个团队。

我介入时,他们的依赖管理方式是:项目例会前各团队把自己关心的依赖发到项目经理,项目经理汇总成一张 Excel,会上过一遍。27 条依赖,每条平均讨论时间 3 分钟,会议时长 90 分钟。

2. 我们做了什么

第一阶段只做一件事:给每一条依赖标注类型。没有改流程,没有上工具,就是坐下来把 27 条依赖逐条问清楚"你这是哪种"。

结果是 27 条里有 6 条被重新识别为 SF 依赖,9 条被从 FS 改为 SS(因为双方其实可以并行启动),2 条被判定为伪依赖(实际上没有交付关系,只是排期上相邻)。

第二阶段做规则。他们把依赖登记表扩到 9 个字段,重依赖必须写 DoD,SF 依赖必须标注"前驱任务开始"的触发条件是谁来确认。第三阶段才引入工具承接。

这里有一个我坚持的顺序:不要在没有分类标准的情况下上工具。工具会把你的字段结构固化下来,如果字段结构本身是错的,迁移成本会成倍增加。

3. 工具承接:以 PingCode 为例

在选择承接工具时,这家公司的约束条件是:数据不能出内网、需要和已有的研发流程打通、未来可能从 Jira 迁移过来。

他们最终选的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这个规模定位和他们的实际情况吻合,6 个部门、240 人、跨 9 个月周期。同时 PingCode 支持私有化部署,硬件公司的设计文档和供应链数据敏感度很高,这一点是硬门槛。另外它支持 Jira 平滑迁移,对于已经积累了大量历史 Jira 数据的团队,迁移成本是可接受的范围,这也是国产替代场景下比较务实的一个选择。

但我想强调的是:工具解决的是"依赖可见"和"变更留痕",解决不了"谁来仲裁"。PingCode 能把依赖关系可视化,能在依赖变更时通知到所有相关方,能把 SF 依赖单独筛出来看。但当前驱方和后继方对"什么时候算开始"有分歧时,还是需要制度里那个预先指定的仲裁人来拍板。

这家公司的做法是:在 PingCode 里给每条 SF 依赖设置了两个额外的检查点,"前驱启动确认"和"后继资源释放确认",分别由两个部门的接口人签字。工具负责提醒和留痕,人负责判断。

4. 落地后的数据变化

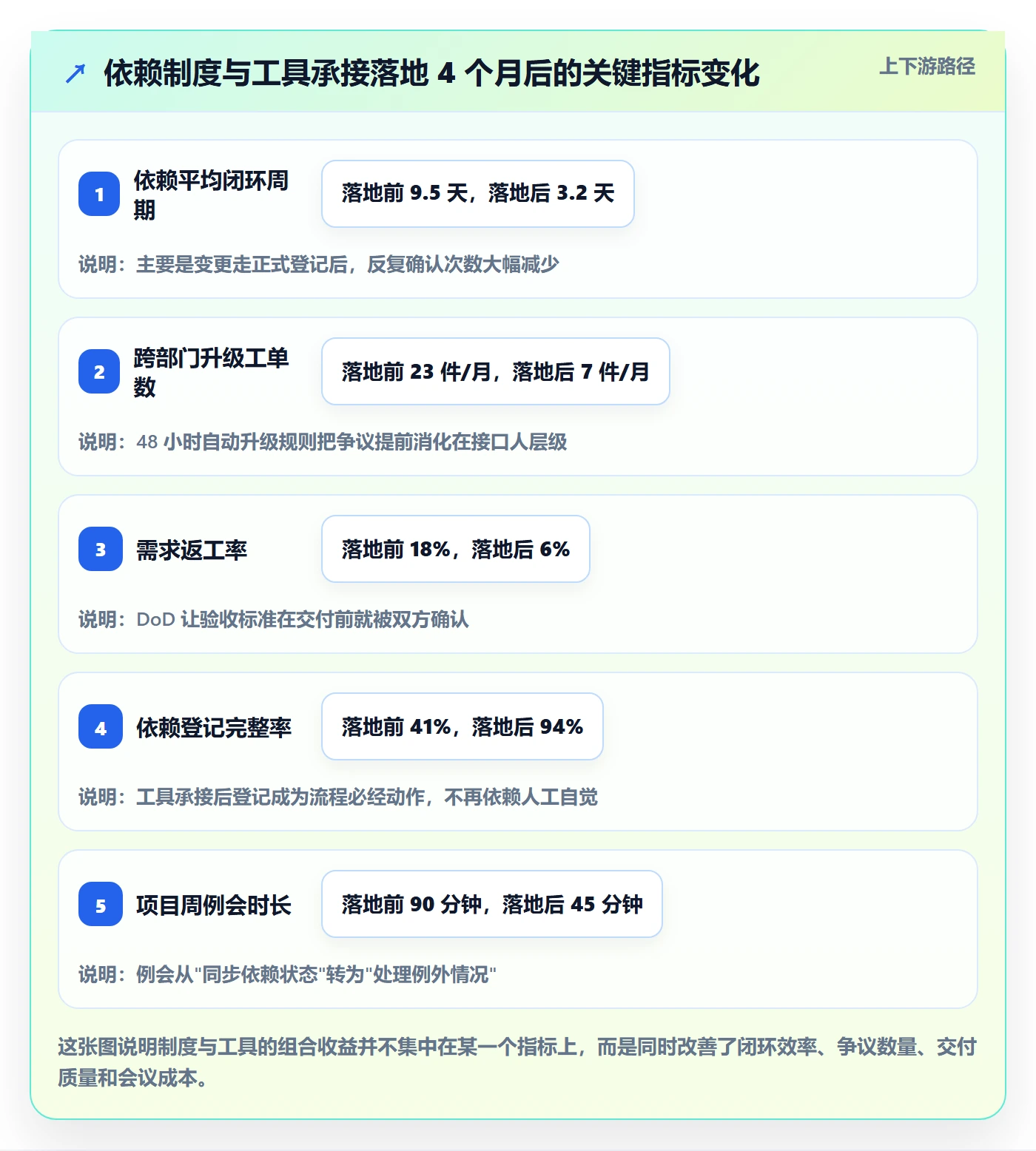

制度上线 4 个月后,我们做了一次前后对比。需要说明,这是单项目的观察数据,受项目阶段、团队磨合等因素影响,不能直接外推。

依赖平均闭环周期从 9.5 天降到 3.2 天。跨部门升级工单从每月 23 件降到 7 件。需求返工率从 18% 降到 6%。依赖登记完整率从 41% 提升到 94%。项目周例会时长从 90 分钟降到 45 分钟。

最有意思的一项变化是:6 条 SF 依赖中,有 4 条的实际触发时间比原计划提前了。原因不是团队更努力了,而是因为标注了类型之后,前驱任务的负责人意识到"我一开始,对方才能结束",主动把启动时间往前挪了。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

六、不同情况下的行动建议

1. 100 人以下、跨部门不超过 3 个的团队

不要建制度,先建一张表。一张包含依赖事项、两方责任人、依赖类型、交付标准、触发条件五个字段的表,每周更新一次,就足够了。

这个阶段的重点是养成标注依赖类型的习惯,而不是追求流程完备。团队规模小,沟通成本低,过度制度化反而会拖慢节奏。唯一不能省的是 SF 依赖的识别,这个小规模场景下,一条 SF 依赖出问题,往往就是整个项目的生死线。

2. 100 到 500 人的团队

这是最需要正式制度的区间。跨部门数量开始超过 3 个,口头协调开始失效,但组织还没有厚到可以建立专职 PMO 的程度。

建议做三件事。第一,建立依赖登记标准,明确九个字段和三级分级规则。第二,指定每个部门的依赖接口人,一人即可,不需要编制。第三,建立 48 小时自动升级规则,并把升级路径写清楚。

工具层面,这个规模的团队通常已经需要用系统承接。选型时优先考虑两件事:能不能自定义依赖字段,能不能对特定类型的依赖设置额外的检查点。前者决定制度能不能落地,后者决定 SF 依赖能不能被单独管住。

3. 500 人以上或多事业部组织

这个规模下,最大的风险不是制度不完善,而是制度在事业部之间被解释成不同版本。我见过一家公司,同一个"重依赖"的定义,在三个事业部有三种理解,导致跨事业部依赖全部失控。

建议的做法是:集团层面只定义三样东西,依赖类型分类标准、三级分级的判定规则、升级路径与时限。其余的执行细节,交给事业部自己定。这样既保证了跨事业部协作有共同语言,又避免了一刀切带来的水土不服。

考核层面,集团需要把"跨事业部依赖按时履行率"作为一个独立的观测指标,至少在每个季度复盘一次。没有这个指标,事业部的理性选择一定是优先保障自己的 KPI。

4. 已经上了工具但效果不好的团队

先别换工具,先做一次字段审计。把所有依赖记录的字段结构导出来,检查三件事:有没有依赖类型字段、交付标准是不是形容词、变更记录是不是只存在群聊里。

我在实践中见过大量"工具很好但用不起来"的情况,根因几乎都是字段结构没设计好。工具只是把一张设计得不好的表放到了系统里,问题被放大了而已。

5. 刚开始推制度、没有额外预算的团队

从一条规则开始:所有跨部门依赖必须标注类型,SF 类型必须双人确认。就这一条,不需要预算,不需要工具,只需要在下一次项目例会上宣布并执行。

跑一个月,把因为这条规则拦截下来的问题记录下来。这份记录就是你向管理层申请资源的最好材料。空谈制度价值很难拿到预算,展示一次被拦截的真实事故要有效得多。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

七、取舍:哪些必须坚持,哪些可以放弃

1. 规则颗粒度 vs 执行成本

规则越细,执行成本越高,登记完整率越低。这是一条无法绕过的曲线。我的经验是,登记字段超过 12 个之后,完整率会从 90% 附近快速下滑到 60% 以下,制度的可信度随之崩塌。

取舍建议:宁可字段少而准,不要字段多而空。把有限的登记成本集中在重依赖和关键依赖上,轻依赖用一句话描述即可。

2. 统一制度 vs 部门自治

统一制度的好处是跨部门有共同语言,坏处是执行时会遭遇"我们部门情况特殊"的持续抵抗。部门自治则相反。

取舍建议:分类标准必须统一,执行细节可以自治。依赖类型只有四种,这个标准没有自治空间;但一个部门用周会检查还是用日报检查,可以自己定。这条界线划清了,抵抗会小很多。

3. 工具强约束 vs 人工自律

工具强约束指的是:不填依赖类型就无法提交、交付标准为空就无法标记完成。这种设计能显著提升登记质量,但也会带来流程摩擦,尤其是在紧急情况下。

取舍建议:对重依赖和关键依赖做强约束,对轻依赖保持宽松。全体强约束会导致团队绕过系统,全体宽松等于没有约束。分级是唯一的出路。

4. 自建 vs 采购

有些团队选择自建一套依赖管理看板,理由是灵活。这个选择在小规模、流程独特、有稳定研发资源的场景下成立。

但它有两个隐性成本容易被低估。一是持续维护成本,流程一变就要改代码,一年下来通常是初始开发量的两到三倍。二是数据治理成本,自建系统往往缺乏权限体系和审计能力,在需要追溯责任的场景下会显得单薄。

取舍建议:如果团队人数超过 100 人且跨部门超过 3 个,优先考虑采购成熟平台,把研发资源留给核心业务。如果确实需要私有化部署和本地数据管控,也要优先选支持私有化部署的商业产品,而不是从零自建。

5. 短期救火 vs 长期机制

项目火烧眉毛的时候,讲制度是不合时宜的。这时候的正确做法是人工介入,把问题先解决掉。

但每一次救火都必须留一个记录:这次问题是因为哪条制度缺失导致的。等火烧完了,把这些记录拿出来看,通常能发现 80% 的火灾集中在两三个制度漏洞上。救火可以,但要让每次救火都变成制度迭代的输入。

SF最佳实践:跨部门团队任务依赖制度设计,常见问题

八、常见问题快问快答

1. SF 依赖和 FS 依赖到底怎么区分?

看"结束"的前提。如果 B 的结束取决于 A 的开始,就是 SF;如果 B 的开始取决于 A 的结束,就是 FS。一个简单的自检测试:把 A 的时间点往后推一天,问 B 是会延后一天(FS),还是根本没法结束(SF)。

2. 小团队只有 30 人,也需要区分这四种依赖吗?

需要区分,但不需要建立制度。30 人的团队里,唯一必须区分的是 SF,因为它的破坏性最大。FS 和 SS 在口头沟通里基本不会搞错,但 SF 靠直觉很容易误判成 FS,这个错误在小团队里同样会引发严重问题。

3. 工具重要还是规则重要?

顺序上规则重要,效率上工具重要。规则决定了你要管什么,工具决定了你管得多省力。但如果规则没定清楚就上工具,工具会把错误的结构固化下来,后续调整成本远高于先用 Excel 跑两个月。

4. 依赖制度推行失败了,通常是什么原因?

我复盘过的失败案例里,最常见的原因是两条:一是制度只补了规则层,没碰权力层和激励层,导致执行时没有约束力;二是一开始就全面铺开,没有试点。前者让制度变成纸面文件,后者让制度在推行期就消耗掉了全部组织耐心。

5. 需不需要给依赖管理配专职人员?

100 人以下不需要,100 到 500 人建议每部门一名兼任接口人,500 人以上或跨事业部协作频繁的组织,建议每事业部配一名专职或半专职的依赖协调人。这个角色的价值不在于登记,而在于在争议发生前识别出争议。

6. 依赖变更审批会不会拖慢项目节奏?

会。所以变更审批要分级。我通常建议按依赖等级分三档:轻依赖变更只需双方接口人确认,重依赖变更需双方负责人确认,关键依赖变更需升级到项目决策层。三档的审批时限分别是 4 小时、1 个工作日、2 个工作日。加上时限,审批就不会无限期悬置。

7. 怎么解决部门 KPI 不一致导致的依赖拖延?

只有一条路:把依赖履行情况写进部门考核。具体做法是在部门考核里增加一个"跨部门依赖按时履行率"指标,权重不需要高,5% 到 10% 就足够产生行为改变。权重要是给到 30% 以上,反而会导致部门为了保指标而虚报完成。

8. SF 依赖的触发条件应该由谁确认?

由前驱方的负责人确认"我们开始了",由后继方的负责人确认"我们收到了,可以启动了"。两个确认动作缺一不可。只有一个确认的话,容易在"算不算开始"上产生分歧,这个分歧在事后追溯时几乎无法裁定。

八、常见问题快问快答

九、结语:依赖制度的终点是"不用开会也能对齐"

回到开头那家智能硬件公司。制度上线四个月后,我最后一次参加他们的项目例会,会议时长是 45 分钟。项目经理告诉我,现在大部分依赖在系统里就能看到状态,例会上讨论的只剩下五六条真正有分歧的。

这个变化不是因为他们把制度写得更厚了,恰恰相反,他们的制度只有两页纸。真正起作用的是三件事:依赖被分了类,SF 依赖被单独管住;争议有明确的仲裁人和自动升级时限;履行情况进入了部门考核。

如果你今天只打算做一件事,我的建议是做这一件:把手上所有跨部门依赖过一遍,给每一条标注类型,然后把 SF 型的挑出来单独确认触发条件。

这件事不需要预算,不需要采购,不需要立项。找一张现有的依赖清单,花两个小时就能做完。但它可能是你今年在跨部门协作上,投入产出比最高的一次动作。

依赖制度的终点,不是把流程做得更规范,而是让团队在不开会的情况下也能自动对齐。当一条 SF 依赖的前驱任务开始时,后继任务的负责人能在系统里收到提醒并释放资源,这套机制就算跑起来了。

常见问题解答(FAQ)

1. 跨部门任务依赖制度里,SF 到底指什么,和常见的 FS 有什么区别?

我刚开始接手跨部门项目排期时,看到有人写 SF 依赖,第一反应是某个软件或某种敏捷框架,结果开会时被问得一脸懵。后来才发现自己一直把依赖类型当成排期工具里的一个标签,根本没搞懂它的真实含义和适用场景。

在项目管理语境里,SF 指 Start-to-Finish,即开始,完成型依赖,含义是前序任务一开始,后序任务才能完成。它和最常见的 FS 完成,开始完全不同:FS 是前序做完后序才能开始,SS 是前序开始后序才能开始,FF 是前序完成后序才能完成。

SF 之所以少见又容易出错,是因为它通常用在交接班、值守类场景,比如夜班人员到场后,白班人员才能下班。判断是否需要 SF,就问一句:后序任务的收尾是否必须等前序任务启动。如果答案是肯定的,才用 SF;如果只是普通的前后衔接,优先用 FS,避免把简单依赖复杂化。

制度设计上,建议在依赖登记表里把类型作为必填字段,并附带一句业务场景说明,否则三个月后没人记得当初为什么设成 SF。

2. 跨部门任务依赖制度为什么总是写在纸上、死在执行,最常见的失效点有哪些?

我们公司去年发过一份跨部门协作规范,厚厚一叠,结果半年后没人提。我自己推过一轮依赖登记,刚开始大家还填,两周后表格就荒废了。我一直想不明白,是制度本身有问题,还是执行方式不对。

最常见的失效点集中在五个地方:责任人不明确,出现'我以为是他'的真空;交付标准模糊,'做完'和'做好'没区别;变更无记录,口头承诺事后无法追溯;优先级冲突,两个部门都宣称自己最高优先级;没有升级机制,问题卡在中层谁也不拍板。可执行的做法是,制度里必须写清'谁来定、谁来改、谁来仲裁'三个权力归属。

依赖登记表只设四个必填字段:交付物、责任人、完成标准、变更记录。完成标准要写成可验证的结果,比如'接口联调通过并出具测试报告',而不是'基本完成'。变更必须留痕,哪怕是企业微信里一句话,也要回填到登记表。升级机制要明确触发条件,比如延期超过两个工作日或双方两轮沟通无果,自动升级到共同上级。

判断制度是否有效,不看文档厚度,看三个月后登记表是否还在更新。

3. 跨部门依赖制度该不该和部门考核挂钩,怎么挂钩才不引发抵触?

我们推依赖管理时,最尴尬的就是业务部门说'这不算我的 KPI'。我一度想把依赖履约写进考核,但又怕引起反弹,被说成是增加负担、抢功劳。到底该不该挂,怎么挂才合理,我一直没想清楚。

应该挂钩,但不能直接挂到个人绩效,而要挂到部门级协作指标。因为跨部门依赖的最大障碍是部门 KPI 不一致,制度如果不触碰考核,就只是倡议。可执行的做法分三步:第一步,先在部门季度目标里加一项'跨部门承诺按时交付率',权重控制在百分之五到百分之十,避免一上来就动核心指标;

第二步,数据口径要统一,只统计登记表里正式登记的依赖,口头承诺不计入,防止扯皮;第三步,只奖不罚先跑一个季度,对按时交付率高的部门公开表扬并给小额协作奖励,让制度先建立信任。判断是否成功的标准是,业务部门开始主动登记依赖,而不是被催着填。

如果一挂钩就出现大量虚假登记或互相甩锅,说明完成标准写得太模糊,先回去修标准,再谈考核。

4. 小团队或者项目不多的情况下,有必要搞这么复杂的依赖制度吗?

我们团队不到三十人,一年也就几个跨部门项目,我看那些大公司的依赖矩阵、升级机制觉得太重了。但每次项目一多,还是会乱,交接总出问题。我很纠结,到底要不要现在就上制度,还是等规模大了再说。

判断标准不是团队人数,而是跨部门交接的出错频率和返工成本。如果过去半年里,出现过三次以上因为交接不清导致的延期或返工,就值得上制度,但要用轻量版。轻量版只做三件事:一张共享的依赖登记表,只有交付物、责任人、完成时间三列;一条升级规则,双方沟通两轮无果就找共同上级;

一次周会同步,只过本周新增和变更的依赖。不需要依赖矩阵、不需要复杂工具,用某项目管理平台的基础任务关联功能就够。反过来说,如果团队只有五个人、大家坐在同一间办公室、任务基本不跨人,那确实不用制度,靠日常同步即可。制度是为了解决信息不对称,不是为了显得规范。

建议先用一个真实项目试点四周,如果登记表能自然运转、延期减少,再考虑扩展到其他项目。

核心关键词

读者评论

夏
夏嘉宁

SF依赖只占3%却贡献21%延期,这个数据挺震撼。以前做项目只关注FS,确实没意识到依赖类型分类的重要性,回去得查查我们的看板有没有漏掉这类。

付
付静怡

权力层和激励层缺失导致制度推不动,这点太真实了。我们公司就卡在没人愿意认领"停旧系统"的任务,最后全靠领导拍板,每次都要开会吵一遍。

陶
陶泽宇

交付标准用形容词这个误区中招了。"完成接口联调"这种描述验收时经常扯皮,换个没参与讨论的人根本判断不了。文章给的判定标准很实用。

夏
夏思妍

跨部门KPI冲突那段说到痛点了。前驱部门想快点上线出成绩,后继部门怕出事想多并行,两边考核目标不一样,SF依赖就成了拉锯战,最后只能拖。

叶
叶可欣

小样本数据虽然不能当行业标准,但结构性差异很有说服力。SF登记正确率只有12%,说明大部分团队压根不知道这个概念,制度里自然也没它的位置。

文章包含AI辅助创作:SF最佳实践:跨部门团队任务依赖制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391131
