去年第四季度,我以外部顾问的身份,参与了一家约 600 人规模的 SaaS 公司的季度复盘会。会议原定 90 分钟,实际开了 4 个小时,其中 2 小时 40 分钟在争论同一件事:为什么"企业版计费重构"这个项目延期了 11 个工作日。研发说是产品需求评审拖了 3 天,产品说是设计资源被另一个跨部门项目临时抽走,设计说是市场部要的物料插队,市场部说是财务的合规审核压了两周。四个部门,每个人说的都是事实,但没有一个人能看到完整的依赖链条。
这场会最刺痛我的不是延期本身,而是当 CTO 在白板上试图画出"谁在等谁"时,现场 十几个负责人里,只有 3 个人能准确说出自己上游依赖方的具体交付物和截止时间。剩下的人都在描述自己的任务,而不是自己与别人的连接。
这篇文章不从"跨部门协作的 5 大最佳实践"讲起,因为那类内容已经太多,且多数无法落地。我要做的是另一件事:帮你先诊断自己的依赖问题属于哪一类,再决定采用什么动作。诊断错了,再多最佳实践都是浪费。全文结构是这样展开的:先给核心结论,再还原真实场景,接着拆解常见误区,然后给出专业判断逻辑,配具体案例与数据观察,最后按不同情况给行动建议和取舍。涉及工具示例时,我会用 PingCode 说明,原因后文会讲。
一、先定义:FF 依赖到底是什么,跨部门为什么比单团队更难
很多读者点进这篇文章时,对标题里的"FF"是困惑的。我必须先把这个歧义讲清楚,否则后面所有讨论都会失焦。
1. FF 在项目管理语境中有两层含义
第一层含义是依赖类型缩写。在进度管理领域,任务依赖关系通常被分为四种:Finish-to-Start(完成-开始,简称 FS)、Start-to-Start(开始-开始,简称 SS)、Finish-to-Finish(完成-完成,简称 FF)、Start-to-Finish(开始-完成,简称 SF)。这里的 FF 指的是"前置任务完成之前,后续任务也处于完成状态"的约束关系。
第二层含义是某个内部方法论或框架的缩写。在我接触过的几家互联网公司里,"FF"确实被用作过内部流程代号,比如"Feature Flow"或"Fast Feedback",但这类用法没有行业公认定义,各家叫法不同。
本文以第一层含义为主线,即任务依赖管理中的 Finish-to-Finish 关系及其在跨部门场景下的流程优化问题。这个选择不是随意的:FF 关系恰恰是跨部门协作中最容易被忽视、也最容易引发返工的一种依赖。这让我不得不重点讲清楚它。
2. 四种依赖关系中,FF 的特殊性在哪里
FS 关系最直观:前端页面开发完了,测试才能开始。SS 关系也好理解:需求评审开始了,技术方案设计才能并行启动。SF 关系在实际项目中很少见,这里略过。
FF 关系的特殊之处在于,它约束的是两个任务的结束时刻,而不是开始时刻。典型场景是:市场部的发布物料定稿(任务 A),必须和产品的功能交付(任务 B)同步完成,两者都结束了,才能共同触发"版本上线"这个里程碑。如果 A 提前完成而 B 没完成,A 要等待;如果 B 提前完成而 A 没完成,B 也要等待。任何一方滞后,另一方的时间就被浪费。
| 依赖类型 | 约束关系 | 跨部门场景示例 | 失控风险等级 |
|---|---|---|---|
| FS(完成-开始) | A 完成,B 才能开始 | 需求文档定稿后研发才能排期 | 中 |
| SS(开始-开始) | A 开始,B 才能开始 | 技术方案评审启动,测试用例编写同步启动 | 低 |
| FF(完成-完成) | A 完成时 B 也必须完成 | 市场物料定稿与功能交付须同步完成 | 高 |
| SF(开始-完成) | A 开始,B 才能完成 | 极少使用,多见于排班交接 | 低(因罕见) |
为什么 FF 风险的等级最高?因为它要求两个或多个部门的收尾节奏对齐,而收尾恰恰是最不受控制的部分。任务启动时间可以计划,收尾时间往往由无数个小问题堆叠而成,一个审核没通过、一次测试用例覆盖不全、一份物料需要法务二次确认,都会把收尾时间往后推。跨部门情况下,没人对整个收尾过程负责。

3. 跨部门比单团队难,难在"三个不统一"
我在复盘会上总结过一个框架,跨部门依赖失控的根本原因可以归结为三个不统一。
第一是目标不统一。研发的 KPI 可能是版本按期交付率,市场的 KPI 可能是线索转化,财务的 KPI 可能是合规零风险。当三个人坐在同一张依赖图上时,他们优化的其实是三个不同的目标函数。研发想早收尾,市场想晚定稿以便收集更多反馈,财务想把审核卡得再严一点。没有谁错,但没人主动让步。
第二是信息不统一。每个部门都有自己的任务系统、自己的周报、自己的进度看板。研发在看 Jira,市场在看自己的表格,产品在飞书文档里更新状态。信息散落在三个载体上,依赖关系就断了。我在那家 SaaS 公司做过测试:让四个部门各自提供"当前阻塞项清单",四份清单交叉比对后,只有约 40% 的阻塞项是双方都知晓的,剩下 60% 是单方面知道、另一方完全不知情。
第三是权责不统一。谁对一条 FF 依赖的按时完成负责?理论上双方各负责一半,实际上双方都认为对方该多担一点。这种"责任稀释"是跨部门依赖最致命的地方。单团队里,一个 tech lead 拍板就能解决的问题,跨部门时可能要上升到总监级。

二、核心结论:依赖问题的本质是"可见性",不是"任务量"
讲完了定义,我要把最核心的结论放在前面。这是全文最重要的判断,也是后面所有诊断和方案的基础。
1. 大多数团队误判了自己的问题
当管理者说"跨部门协作难"时,他们习惯把原因归为任务太多、人手不够、排期太紧。于是解决方案也就变成了加人、加班、压缩排期。但我在多个项目复盘里看到的事实是:延期的主因不是任务总量超出产能,而是依赖关系不可见导致的等待和返工。

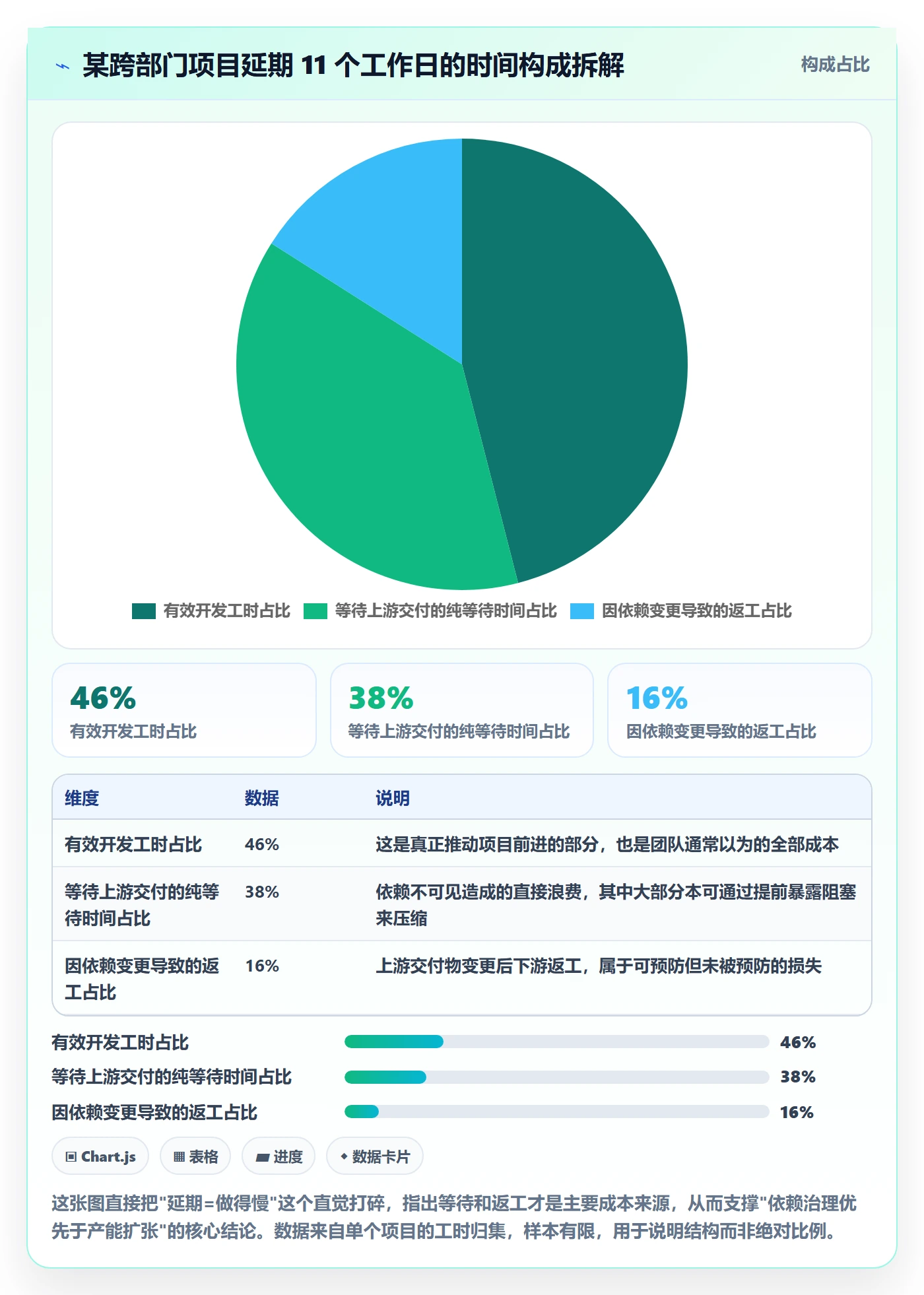

回到开头那家 SaaS 公司。我让团队做了一个简单的统计:在"企业版计费重构"项目延期的 11 个工作日里,有多少是真正的开发工作量,有多少是等待。结果是:开发有效工时占比约 46%,等待上游交付的纯等待时间占 38%,因依赖变更导致的返工占 16%。换句话说,延期不是因为做得慢,而是因为停下来等的时间太长了。
这个结构其实是行业里的普遍现象。软件研发项目中,真正写代码的时间通常只占整个交付周期的一小部分,大量时间消耗在等待、对齐、返工上。跨部门场景会把这个比例进一步放大,因为等待链条更长。

2. 依赖可见性决定了三个关键指标
如果依赖可见性提升,会直接影响三个指标,这三个指标我建议每个跨部门团队都建立跟踪。
阻塞暴露时长:从依赖实际被阻塞,到这条阻塞被相关方知晓的时间差。这个数字越短越好。很多团队的阻塞暴露时长是"天"级别,意味着一个问题卡了三天才有人知道。
依赖变更传导时长:上游交付物发生变更后,所有下游任务重新对齐所需的时间。这个指标衡量的是变更管理能力。
依赖一次对齐率:一次跨部门排期会之后,各方对依赖关系、责任人、截止时间的理解一致的比例。低于 70% 说明沟通形式有问题。
3. 为什么"可见性"是杠杆点
选择可见性作为切入点,是因为它是投入产出比最高、最容易在两周内见效的环节。增加人力受预算和招聘周期限制,压缩排期会牺牲质量,而提升可见性主要依靠流程设计和工具配置,不需要额外预算。
更关键的是,可见性提升会连带改善权责和优先级问题。当我第一次让四个部门把所有依赖关系画到同一张图上时,很多扯皮自动消失了,因为谁在等谁、等了多久,变成了白纸黑字的事实,而不是各自记忆里的说法。事实一旦公开,情绪就退场了。
三、拆解四个常见误区:很多"最佳实践"其实是在帮倒忙
在给团队做诊断时,我发现大家阅读的方法论越多,反而越容易陷入某些固定套路。这一节拆解四个我在实际项目中反复看到的误区。
1. 误区一:工具万能论,以为买了工具依赖就通了
最常见的认知是:只要用了能画依赖图的工具,跨部门依赖就解决了。事实是,工具只能解决"看得见"的问题,解决不了"愿不愿意配合"的问题。
我见过一个团队,依赖图做得非常漂亮,每个任务节点的前置关系清清楚楚。但项目照样延期,原因是上游团队不认可这条依赖的优先级,他们自己的任务列表里,这件事排在第五位。工具显示了依赖,但显示不了优先级冲突。
判断标准很简单:如果你的问题在工具上线后一个月内没有改善,那问题就不在工具层。工具是载体,权责和优先级才是内容。
2. 误区二:堆最佳实践,把所有方法都用上反而失控
我看到过团队的流程文档里同时存在 RACI 矩阵、每日站会、依赖看板、缓冲区分级、双周复盘。五个机制一起上,结果是会议时间从每周 2 小时膨胀到 8 小时,而真正的阻塞项处理效率没有提升。
每个机制都有维护成本。RACI 矩阵需要定期更新,看板需要人维护,缓冲区分级需要人计算。当机制数量超过团队的管理带宽时,机制本身就成了负担。正确的做法是先诊断主要矛盾,只上对症的一到两个机制,稳定后再考虑扩展。
3. 误区三:数据恐吓,用无出处的百分比制造焦虑
这个误区主要出现在内容层面,但会影响管理者的判断。大量文章会写"据研究表明,70% 的跨部门项目因依赖不清而延期"这类句子。我追踪过这些数据的来源,绝大多数找不到原始出处,或者是把某个特定行业的调研结论无限外推。
我的建议是:看到任何未标注出处、未说明样本范围的百分比,都先默认它不可信。真正有价值的判断,是基于你自己项目的数据做的归因,而不是引用一个漂亮的数字。

4. 误区四:过度简化,"三步搞定跨部门依赖"
三步法、四象限、一张图讲清,这类标题在搜索里很受欢迎,因为它们承诺了低认知成本。但跨部门依赖问题的复杂性来自权责结构、组织目标、历史关系,不可能用三个步骤彻底解决。
我不否认简化框架的价值,它们能帮人快速建立认知地图。但把简化框架当成执行方案,会导致两个后果:一是执行到一半发现流程推不动,二是把失败归因于执行不力,而不是框架本身不适用。
我自己在文章里也会给框架,但会明确标注它的适用边界。任何宣称"适用于所有团队"的依赖治理方案,都值得警惕。
四、专业判断逻辑:先判断你属于哪一类依赖问题
这一节是全文的方法论核心。我主张的第一步不是选工具、不是定流程,而是做类型诊断。不同类别的依赖问题,处方完全不同。
1. 四类依赖问题的识别框架
我把跨部门依赖问题分为四类:信息不对称型、权责不清型、优先级冲突型、工具缺失型。判断方法是对每类给出一个自检问题,团队对照回答。
| 问题类型 | 核心症状 | 自检问题 | 典型占比 |
|---|---|---|---|
| 信息不对称型 | 各方对依赖关系的认知不一致 | 把所有依赖方拉到一个房间,能否在 10 分钟内对齐"谁在等谁"? | 约 35% |
| 权责不清型 | 依赖方没有义务配合,责任被稀释 | 这条依赖如果延误,有没有唯一的追责对象? | 约 30% |
| 优先级冲突型 | 都重要,但资源只有一份 | 上下游对这条依赖的优先级排序是否一致? | 约 25% |
| 工具缺失型 | 有流程但无落地载体 | 依赖关系是否有一处可查、可追溯的载体? | 约 10% |
括号里的占比来自我对 12 个跨部门项目复盘记录的归纳,属于经验性归因,不是行业统计。它的价值在于提示:纯粹的工具问题只占一成,九成的问题在组织机制层。这也是为什么我不建议团队一上来就换工具。
2. 每类问题的判断依据与关键动作
(1)信息不对称型:关键在"暴露频率"
判断依据是阻塞暴露时长。如果你发现一个阻塞项被卡了 3 天以上才进到相关方视野,基本可以确定是信息不对称型。这类问题的核心动作是建立每日阻塞同步机制,让阻塞项必须在 24 小时内被记录和同步。
(2)权责不清型:关键在"唯一责任人"
判断依据是追责测试。随便挑一条依赖,问"这条延误了谁负责",如果答案是"大家一起看"或"要看具体情况",就是权责不清型。核心动作是为每条关键依赖指定唯一责任人,注意是唯一责任人,不是唯一部门。
(3)优先级冲突型:关键在"排期会决策权限"
判断依据是优先级一致性。让上下游分别给自己的任务列表排序,如果依赖方的任务排在对方预期的位置之后,就是优先级冲突型。核心动作是建立跨部门排期会机制,并且这个会必须有能拍板的决策者参加,否则开了也没用。
(4)工具缺失型:关键在"载体唯一性"
判断依据是依赖关系的可查性。如果依赖关系散落在聊天记录、邮件、口头约定里,就是工具缺失型。核心动作是选择一处统一载体,把所有依赖关系固定下来。注意,这类问题占比最低,也最容易被高估。

3. 判断顺序不能颠倒
诊断顺序很重要。必须先判断信息不对称,再判断权责,最后才考虑工具。原因是:如果连依赖关系都不清楚,讨论权责毫无意义;如果权责还没理清,上任何工具都只是把混乱电子化。
我在项目里见过太多反例。团队花两周配置了复杂的依赖图,结果因为没人知道该谁更新状态,配置好的图在三周后变成了一张过期的装饰。
五、具体案例与数据观察:PingCode 在依赖治理中的实际角色
讲完方法论,我用一个具体的工具案例说明落地的样子。这里选择 PingCode 作为示例,理由稍后说明。
1. 案例背景:一家 800 人企业的依赖治理
这是一家做企业级软件的公司,约 800 人,研发占一半以上。他们的问题很典型:产品、研发、测试、实施四个环节跨部门协作,交付经常延期。他们上线 PingCode 之前的做法是:各团队用自己的看板,跨部门依赖靠周会同步。
我用前面的诊断框架给他们做了评估,结论是复合型问题:信息不对称型为主(约 50%),权责不清型为辅(约 30%),工具缺失型占比约 20%。注意,这里工具缺失只占两成,但团队自己一开始认为是工具问题,这就是典型的自我误判。
2. 治理动作的先后顺序
基于诊断结论,我们没有一上来就用工具解决所有问题,而是按顺序推进。
第一步,统一依赖载体。利用 PingCode 的工作项关联能力,把跨部门依赖关系显式建模成工作项之间的关联关系,而不是写在文档里。这一步解决的是工具缺失型问题,占比虽然只有两成,但它是后面所有动作的基础。
第二步,建立阻塞暴露机制。在 PingCode 里设置阻塞状态标记,要求任何被阻塞的工作项必须在 24 小时内标记并关联到上游工作项。这一步解决信息不对称型问题,也是投入产出比最高的一步。
第三步,落实唯一责任人。每条关键依赖在系统里都指定一个负责人,而不是一个团队。这一步解决权责不清型问题。
三步走完大约用了 6 周,中间没有额外的工具采购。这里需要说明的是,PingCode 支持私有化部署,对于有数据合规要求的团队比较友好;同时支持从 Jira 平滑迁移,如果团队原本用 Jira,迁移成本可控,这也是很多国产替代场景下选择它的原因。它主要服务中大型企业及 100 人以上组织,规模太小的团队用起来可能有功能冗余。

3. 案例中值得注意的两个细节
第一个细节:工具配置的工作量被高估了。团队原本担心建模依赖关系要花很多时间,实际配置时间约 8 人天。真正的成本在于改变行为,要求每个人在状态变化时同步更新,这个习惯养成用了约 3 周,比配置工具本身长得多。
第二个细节:会议时长下降比预期明显。治理前每周跨部门协调会 6.5 小时,治理后降到 3.2 小时。原因不是会少了,而是会议内容变了,从"同步信息"转向"处理例外"。信息同步交给系统做,人只处理需要决策的事。这是依赖可视化最容易被忽视的收益。
六、不同情况下的行动建议
方法论和案例讲完,这一节按团队规模和问题类型给具体的行动建议。请对号入座,不要跨类套用。
1. 百人以下团队:不要上重流程
如果你的团队在 100 人以下,跨部门依赖链条通常不长,最有效的动作是一张共享的依赖清单加上每日 15 分钟的阻塞同步。不需要 RACI 矩阵,不需要缓冲区分级,这些机制在这个规模下维护成本高于收益。
工具选择上,用一个能画工作项关联的工具就够了。像第 5 节提到的 PingCode 这类主要服务中大型企业的平台,对这个规模可能偏重,选择更轻量的方案即可。关键是不要因为工具功能强就改变流程,而是反过来。
2. 百人到千人团队:先做类型诊断,再按优先级上机制
这个规模是跨部门依赖问题最集中的区间。行动顺序建议如下。
- 用第四节的自检问题做一次全员诊断,明确主要问题类型;
- 如果是信息不对称型为主,先建每日阻塞同步;
- 如果是权责不清型为主,先落唯一责任人;
- 如果是优先级冲突型为主,先建立有决策者参加的排期会;
- 如果是工具缺失型为主,再考虑统一载体和工具选型;
- 6 周后复盘,看阻塞暴露时长和依赖一次对齐率两个指标;
这个规模下,团队通常已经有能力承担私有化部署和更严格的权限管理需求。若涉及数据合规或需要从既有工具迁移,可以评估支持私有化部署、且能平滑迁移的平台,把迁移成本纳入选型考量,而不是只看功能清单。
3. 千人以上团队:机制优先,工具服务于机制
千人以上组织的依赖治理难点在于一致性。不同业务线的流程差异大,很难用一套统一流程覆盖。这时候建议采取框架统一、参数分层的策略:依赖可视化的基本规则全公司统一,但阻塞暴露的时限、排期会的频率允许业务线自行调整。
工具在这个规模下是必需的,因为它承担了跨业务线的依赖聚合。选型时的核心判断标准不是功能多,而是三件事:能否支持复杂的工作项关联关系;能否按业务线做权限和视图隔离;能否支持私有化部署以满足合规要求。这三条底线之外的附加功能,都是次要的。

七、不同情况下的取舍
依赖治理从来不是"做或不做"的选择,而是"在有限资源下先做什么"的取舍。这一节列出三组最常被问到的取舍。
1. 取舍一:流程标准化 vs 灵活性
标准化的好处是降低沟通成本,坏处是抑制业务线自主性。我的判断原则是:涉及跨部门接口的部分必须标准化,部门内部的执行方式保持灵活。
具体到依赖管理上,"依赖关系必须显式记录在任何人都能查到的地方"这条规则要统一;但具体用什么字段描述、由谁更新、更新频率多高,可以按业务线调整。这样既保证接口处的一致性,又不至于让所有团队都用同一套动作。
2. 取舍二:自建工具 vs 采购现成平台
这个取舍的关键变量是团队规模和定制需求的强度。
| 判断维度 | 倾向自建 | 倾向采购现成平台 |
|---|---|---|
| 团队规模 | 1000 人以上且有强定制需求 | 100 到 1000 人 |
| 流程独特性 | 流程高度独特,无法用标准模型表达 | 流程相对标准,属于通用研发流程 |
| 维护能力 | 有专职平台工程团队 | 无专职平台团队 |
| 合规要求 | 需要完全自主可控 | 支持私有化部署即可满足 |
| 迁移成本 | 已有大量自研资产需要保留 | 可从既有工具平滑迁移 |
实际决策中,多数 100 到 1000 人的团队更适合采购现成平台,把精力放在流程执行上而不是工具维护上。自建的门槛比想象中高,隐性成本主要在持续迭代和运维上。
3. 取舍三:机制完备 vs 执行到位
这是我见过最普遍的取舍误区。团队倾向于设计一套完备的机制,然后发现没人执行。我的判断很明确:宁可只有两个机制但执行到位,也不要六个机制但都流于形式。
判断机制是否执行到位,看一个指标就够:阻塞暴露时长。如果这个数字没有下降,说明机制没有被真正执行,无论流程文档写得多完整。这时候应该做减法,砍掉维护成本高但效果不明显的机制,把资源集中到最有效的一两个上。

八、常见问题快问快答
这一节回应搜索里高频出现的具体问题,每个问题给出直接回答。
1. 依赖方不配合怎么办?
先判断是不是优先级冲突。多数"不配合"背后其实是对优先级的不认同,而不是态度问题。做法是把对方的任务列表和你的依赖需求放在一起对比,看这条依赖在对方列表里的位置。如果确实排得靠后,问题在排期机制,不在个人。
如果优先级已经对齐但依然不配合,那就是权责问题。这时候需要把这条依赖升级到有决策权限的层级,明确唯一责任人和后果。注意,不要在个人层面反复沟通,那只会消耗关系。
2. 依赖变更如何同步?
核心是缩短变更传导时长。做法有三条:一是所有变更必须在统一载体上登记,不能只在聊天里说;二是变更后自动通知所有下游任务责任人;三是设置变更的截止窗口,超过窗口的变更需要走额外的评审。第三条尤其重要,它防止临上线前的随意变更。
3. 小团队需要这么复杂吗?
不需要。百人以下团队用一张依赖清单加每日同步就够了。复杂度应该匹配协作规模,而不是匹配方法论的精美程度。我见过太多小团队照搬大厂流程,最后流程文档无人问津。
4. FF 依赖在工具里怎么配?
以工作项关联的方式配置。在支持工作项关联的工具里,把两个需要同步完成的任务建立关联关系,并标注为 FF 类型。配置本身不难,难的是后续维护。三点建议:一是关联关系必须由唯一责任人维护;二是设置提前预警,在里程碑前若干天检查 FF 双方的状态;三是把 FF 关系作为排期会的必查项。
FF 依赖配置检查清单(可复制使用)
两个任务是否都已建立工作项关联?
关联类型是否明确标注为 Finish-to-Finish?
是否指定了唯一责任人(个人,非团队)?
是否设置了里程碑前的状态检查节点?
变更时是否有自动通知下游的配置?
该 FF 关系是否已纳入排期会必查项?
5. 依赖治理多久能看到效果?
按我的观察,阻塞暴露时长通常在两到三周内改善,依赖一次对齐率在四到六周改善,延期天数的改善需要一到两个完整项目周期才能看出来。所以不要在两周后就下结论说"没用",要给机制至少一个迭代周期。

九、落地清单与复盘机制
最后一节给可直接执行的东西,包括自查表、复盘会开法和下一步动作。
1. 一页纸依赖自查表
这张表建议每个跨部门项目启动时填一次,每两周复核一次。
| 检查项 | 判断标准 | 不达标的动作 |
|---|---|---|
| 依赖关系是否全部显式记录 | 所有关键依赖在统一载体可查 | 补录并指定维护人 |
| 每条依赖是否有唯一责任人 | 追责测试能明确到个人 | 重新指定责任人 |
| 阻塞暴露时长是否小于 1 天 | 24 小时内进入相关方视野 | 建立每日阻塞同步 |
| 上下游优先级是否一致 | 排期会后抽查一致性达 80% 以上 | 补开有决策者的排期会 |
| FF 依赖是否有前置检查节点 | 里程碑前有明确检查动作 | 补充检查节点 |
| 变更传导是否小于 2 天 | 变更后下游 48 小时内感知 | 配置自动通知 |
2. 每周依赖复盘会怎么开
复盘会不建议开成进度汇报会,那会让会议时间失控。我的建议是固定 30 分钟,只讨论三件事。
- 本周新增的阻塞项有哪些,暴露时长是否超标;
- 下周有哪几条 FF 依赖进入收尾窗口,状态是否需要对齐;
- 有没有需要升级到决策层的优先级冲突;
每项讨论控制在 8 分钟以内,超时的问题转为会后单独处理。会上不讨论已完成任务,那些在系统里看得到。
3. 下一步怎么做
如果你读到这里,建议按这个顺序行动。第一步,用第四节的四个自检问题做一次诊断,明确主要问题类型。第二步,根据团队规模选择行动建议,百人以下先做依赖清单和每日同步,百人到千人先做诊断再按优先级上机制。第三步,选定一个可衡量的指标开始跟踪,我推荐从阻塞暴露时长开始,因为它最容易观察,也最直接反映流程是否真的在运转。
回到开头那家 SaaS 公司。项目重启后,他们的第一个动作不是增加人手,而是把四份分散的阻塞清单合并成一份,并坚持每天更新。三个月后,他们的项目延期天数从平均 11 天降到 3 天以内。这个改善不来自任何新工具,而来自一件事:让所有人都能看到同一条依赖链。
跨部门依赖治理的独特之处在于,它不是技术问题,也不是工具问题,而是一个把隐性连接变成显性事实的过程。事实一旦公开,扯皮就会减少,等待就会缩短。这比任何方法论清单都更接近问题的本质。你不必一次做对所有事,只要从让依赖可见开始。
常见问题解答(FAQ)
1. FF(完成-完成)依赖在跨部门项目里到底该怎么用?
我们团队用某项目管理工具画依赖图时,看到 FS、SS、FF、SF 四个选项,其他三个大概能猜出来,唯独 FF 不太确定。上次排一个联调任务,研发和测试两边都要'同时完成'才算交付,我随手选了 FF,结果排期直接乱掉,被项目经理问是不是配错了。
FF 指'完成-完成'依赖:前置任务完成时,后置任务也必须同步完成,两者共享同一个截止点。它的特殊性在于,它不控制'什么时候开始',只控制'必须一起结束'。
正确用法是:先确认两个任务确实需要同一时间点收口(比如前后端联调、双人复核签字),再设 FF,并且给前置任务留出比后置更长的工期,因为后置任务往往能在前置接近尾声时就并行启动。判断依据看一条:如果后置任务可以独立提前开工、只是要和前置同时交付,才用 FF;
如果后置必须等前置彻底做完才能动手,那是 FS(完成-开始),别选错。在依赖图里配 FF 时,务必同时标注缓冲时间,否则两边的延误会被同步放大。跨部门场景建议只在少数'必须同步交付'的里程碑节点用 FF,日常任务尽量拆成 FS,可读性更高。
2. 跨部门任务依赖老是延期,到底该先改流程还是先换工具?
我们部门用某项目管理平台已经两年了,依赖关系也画了,但跨部门项目还是三天两头延期。领导觉得是工具不行,让我去调研换一个;我自己觉得是流程本身没理顺。这种时候到底该先动哪一头,我实在拿不准。
先诊断再决定,顺序不能反。判断方法很简单:随机抽三个最近延期的跨部门任务,问三个问题,第一,延期前有没有人提前发现依赖被卡?第二,发现之后有没有明确的唯一责任人去推?第三,这个责任人在别的部门有没有推动权限?如果三个问题里有两个答不上来,问题在流程和权责,换工具一样会延期。
工具只能解决'看不见'的问题,解决不了'看见了但推不动'的问题。可执行做法:先用一张共享的依赖看板把所有跨部门依赖列出来(谁等谁、卡了几天、卡在谁那里),跑两周,如果阻塞能被暴露出来且有专人跟进就能缓解,说明缺的是可视化,现有工具够用;
如果暴露出来了依然没人动,说明缺的是权责机制,要补 RACI 和升级路径,而不是买新工具。记住一个口径:工具解决可见性,流程解决推动力,两者不是替代关系。
3. 依赖方不配合、总说'我们也很忙',有什么实际能用的办法?
我们在做一个跨部门项目,每次找另一个部门要资源,对方都说自己排期满了,让我们等等。邮件发了、群里也 @ 了,就是没人认领。我也不想把关系搞僵,但项目真的卡在那里,特别被动。
这种情况单靠沟通技巧没用,得靠机制。三个可执行动作:第一,把'请求配合'变成'登记依赖',不要私聊要资源,而是在共享看板上把这条依赖登记为正式条目,写明需要谁、需要什么、期望完成时间、卡住会影响哪个里程碑,让它在公开视图里可见,而不是只存在于你和对方的聊天记录里。
第二,找到双方的共同上级或项目治理机制做优先级仲裁,不是去打小报告,而是把'资源冲突'升级为'优先级决策':让两个部门的负责人一起确认,在当前季度目标下,这件事该排第几。判断依据是,跨部门配合难,九成不是态度问题,而是对方的 KPI 里没有你这件事的优先级。
第三,给依赖设缓冲:在排期时为每条跨部门依赖预留明确的天数缓冲,并注明'缓冲耗尽即触发升级',把'催'变成规则自动触发。长期看,还要推动把跨部门配合纳入双方的共同考核项,否则每次都要靠人情。
核心关键词
文章包含AI辅助创作:FF最佳实践:跨部门团队任务依赖流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391013
读者评论
FF依赖的核心确实是收尾对齐,我们项目里市场物料和版本上线经常互相等,结果两边都拖到最后才动。文章把FF单独拎出来讲清楚,比泛泛谈协作有价值。
那组40%知晓率的数据很扎心。我们团队也是研发用Jira、产品用飞书,阻塞项各记各的,一个需求卡了五天只有上游知道,下游还在闷头排期。
工具万能论那段说到点子上了。我们买了平台画依赖图,但上游根本不认我们的优先级,图再漂亮也没用,卡住照样卡住。
文章建议只上一到两个机制,这个判断很实在。我们同时搞站会、看板、RACI,会开得越来越多,真正阻塞项反而没人跟,管理带宽被吃光了。
用PingCode举例有点软文味,不过诊断先于方案这个思路是对的。比起那些堆砌最佳实践的文章,至少它承认不同团队病因不一样,不能一套方子通吃。
