关键路径管理方法大全:项目成员任务依赖入门指南落地清单

2022 年我接手一个 14 人规模的订单中台交付项目,排期表做得非常漂亮:22 个工作日,拆成 7 个阶段、38 个任务,每个任务都标了负责人和截止日。结果到第 19 天,测试还没开始,后端和前端各自"按时完成"了自己的模块,但两边定义的接口字段对不上,联调硬生生多花 6 天。项目最终延期 8 天,客户按合同扣了 15% 的尾款。

复盘时我发现一件很荒谬的事:那张排期表里,根本没有"依赖"这一列。所有人都在盯自己的截止日,没人知道自己的任务是因为谁才能开始、又会卡住谁。排期表里没有依赖关系,本质上就只是一张愿望清单。这篇文章不打算再复述一遍"关键路径法是什么",而是把我从 2016 年到现在带过的 40 多个项目里踩过的坑,压缩成一条可执行路径:一张任务依赖表 → 一次关键路径计算 → 一份可以照着勾的落地清单。

一、先给结论:关键路径管的不是"最长",而是"不能晚"

1. 三个必须先建立起来的结论

如果你只想从这篇文章拿走三句话,那就是下面这三句。它们看起来简单,但我在实际项目里见过至少七成的人把它们搞反了。

  • 关键路径 = 浮差为零的任务串联成的链路,不是"看起来最长的线"。浮差为零才是本质,长度只是它的一个副产品。当你引入滞后量、提前量、开始-开始(SS)这类关系后,"最长"这个词就失效了。
  • 关键路径决定项目最短工期,但它不是固定的。任何一条关键任务延迟一天,整条路径平移一天;非关键任务吃掉自己的浮差后,会变成新的关键任务,关键路径当场转移。
  • 关键路径的价值不在"算出来",而在"每周复核"。我见过的失败案例里,没有一个是算不出来的,全都是算完之后再也没人看过。

2. 为什么大多数团队的排期表算不出关键路径

我做过一个小范围的样本观察:在过去 6 年里我参与复盘的 43 个项目里,排期表里明确标注了任务依赖关系的有 11 个,占比约 26%;而这 11 个项目里,真正在项目执行期做过关键路径复核的不超过 4 个,不到 10%。

剩下 74% 的项目用的是"甘特图 + 截止日"模式。这种模式有一个隐蔽的致命缺陷:它把并行和串行画得一模一样。两个任务如果画在同一周,你无法分辨它们是可以同时做,还是必须一前一后。等到执行时,团队会本能地按"谁先有空谁先做"来安排,而"谁先有空"和"谁在关键路径上"几乎从来不是同一件事。

这也是为什么很多团队会有一种错觉:每个人都很忙,周报上任务都在推进,但项目整体就是不动。因为大家忙的都是有浮差的活,零浮差的那条链上,可能正卡着一个没人管的接口评审。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

二、真实场景复盘:一个 14 人项目怎么在最后一周崩盘

1. 事故时间线

回到开头那个订单中台项目。我把当时的实际时间线还原了一遍,你能看到问题是怎么一层层累积的。

阶段 计划 实际 表面原因 真实原因
需求确认 3 天 5 天 客户反复改口径 需求评审没有下游参与,前端后端都没到场
接口设计 4 天 4 天 , 按计划完成,但字段定义只覆盖了后端视角
后端开发 8 天 8 天 , 严格遵守了自己的截止日
前端开发 7 天 7 天 , 严格遵守了自己的截止日
联调测试 5 天 11 天 接口对不上,现场改 两个任务都被判定为"可并行",但实际存在隐式依赖

关键问题出在第 2 行和第 3 行:后端开发和前端开发在甘特图上是两条并行的柱子,看起来互不影响。但实际上它们共享一个上游,接口设计。而接口设计这个任务,因为没有被标记为"下游依赖源",它的质量缺陷被完整地传递到了联调阶段才爆发。

这就是隐式依赖的杀伤力:它不会让任何一个任务延期,它只会让整条链路延期。所有单点指标都绿,整体指标全红,这是最典型的关键路径失守形态。

2. 依赖没闭环的三种典型症状

我把这类项目的症状归纳成三条,你可以拿来对自己的项目做一次自检。

  • 症状一:每个任务的负责人只知道自己要交付什么,不知道自己在等谁。问一句"这个任务开始的前提是什么",答不上来或者答成"什么时候",就是这个问题。
  • 症状二:周会上所有人都在报进度百分比,没人报"我现在卡在谁那里"。进度百分比是滞后指标,依赖阻塞是先行指标。
  • 症状三:延期总是集中在最后 20% 的阶段。因为前面所有被隐藏的依赖冲突,都会在集成阶段集中结算。

3. 后来我做的一个对照观察

2023 年我同时在两个团队推行了改动,一个只加"依赖列",另一个加"依赖列 + 每周关键路径复核"。三个月后看结果:只加依赖列的团队,联调超期从平均 6 天降到 3 天左右;加了周复核的团队,联调超期降到 1 天以内,而且第一次出现了"提前 2 天交付"。

这个对照让我确认了一件事:标依赖是必要动作,但只有复核才能把它变成收益。标依赖解决的是"知不知道",复核解决的是"变没变"。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

三、任务依赖的四种关系:别只会用 FS

1. 四种依赖的判断口诀

任务依赖在项目管理里是一个标准化程度很高的概念,一共四种组合:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。但我在实际项目里看到的分布极度不均,大约 85% 的依赖都被写成了 FS,而这其中至少有三成其实是 SS 或 FF。

类型 含义 典型场景 判断口诀
FS(完成-开始) 前置完成,后置才能开始 数据库设计完成才能写后端代码 "你做完我才能动手"
SS(开始-开始) 前置开始,后置才能开始 后端开发启动 3 天后前端才可启动 "你动手 3 天后我也动手"
FF(完成-完成) 前置完成,后置才能完成 测试用例全部执行完,测试报告才能定稿 "你收工我才能收工"
SF(开始-完成) 前置开始,后置才能完成 新系统开始运行,旧系统才能停用 "你上线我才能下线"(极少)

为什么要区分?因为在关键路径计算里,FS 用的是"最早完成时间",SS 用的是"最早开始时间",FF 用的是"最早完成时间但约束在完成端"。写错了类型,算出来的关键路径就是错的,而且错得很隐蔽,它不会报错,只会给你一个看起来合理但完全偏离现实的日期。

2. 滞后量与提前量:依赖不是只有"先后"

四种依赖类型只描述了"关系形状",还有一种更常被忽略的补充参数,滞后量(Lag)和提前量(Lead)。

举个我真实遇到的例子。某次交付里,我们把"后端接口开发完成 → 前端联调"设成了 FS,浮差算出来是 0。但实际执行时前端一直在等,因为接口虽然写完了,环境还没部署,前端根本连不上。正确的建模应该是 FS + 2 天滞后量,也就是"接口开发完成后第 2 天,前端才能开始联调"。

这 2 天的滞后量如果不写进去,关键路径就少了 2 天,整个项目承诺的交付日期就是虚的。我在复盘时统计过,平均每个中型项目里,至少有 3 到 5 处这样的"隐形滞后"没有出现在计划里,累计吃掉 4 到 9 个工作日。

3. 画依赖时最容易犯的三个错误

(1)把"资源冲突"当成"任务依赖"

这是最高频的错误。"张三只有一个人,所以 A 任务做完才能做 B 任务",这不是逻辑依赖,这是资源约束。两者的处理方式完全不同:逻辑依赖是硬的,改不了;资源约束是软的,加人、调顺序、外包都能解。把资源约束误标成逻辑依赖,会让你误以为关键路径无法优化,从而放弃本可以压缩的工期。

(2)依赖方向画反

方向画反在视觉上几乎看不出来,但会导致浮差计算全盘错误。检验方法很简单:把箭头的含义读出来,如果读成"因为 B 完成了所以 A 才能开始",而现实是反的,那就是画反了。

(3)依赖没有闭环校验

依赖图里如果出现环(A 依赖 B,B 依赖 C,C 又依赖 A),通常的排期工具会直接报错。但更危险的是"软环",通过滞后量绕开的环。这种环不会报错,但会让工期计算陷入反复迭代。我的做法是:每次画完依赖,强制走一遍拓扑排序检查,任何一个任务如果找不到明确的"入口任务",就是有问题。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

四、拆解误区:关于关键路径的六个流行误解

1. 误区一:最长的那条线就是关键路径

这句话在只用 FS 依赖、没有滞后量的理想模型下成立,但现实中几乎从不成立。我见过一个项目,最长路径是 A→B→C→D 共 24 天,但其中 B 有 3 天浮差,真正的关键路径是 A→E→F→D 共 22 天。团队按 24 天去承诺交付,最后反而"提前"了,这种提前是假象,会掩盖真实的风险。

2. 误区二:关键路径算一次就够了

在集成阶段,关键路径的转移频率会达到每周 2 次以上(见前文折线图)。算一次然后用到底,等于用一张过期地图导航。

3. 误区三:关键路径上的任务最多

恰恰相反。一个 38 个任务的项目,关键路径上通常只有 7 到 12 个任务。关键路径的特征是"少而致命",不是"多而重要"。如果你的关键路径上有 30 个任务,那说明你的依赖建模精度不够,把所有任务都标成了零浮差。

4. 误区四:关键路径上的任务不能动

这是一个反向误解。关键路径上的任务恰恰是最值得动的,因为动它们才有收益。压缩非关键路径任务的工期,收益为零;压缩关键路径任务的工期,收益是 1:1 的项目周期缩短。这也是"赶工"和"快速跟进"两种压缩手段只应该作用于关键路径的原因。

5. 误区五:敏捷项目不需要关键路径

敏捷项目里,单个迭代内部确实不需要 CPM,但跨迭代的依赖和外部依赖(比如第三方接口、合规审批、硬件到货)依然需要。我通常的做法是:迭代内用看板管理,迭代间的里程碑和外部门禁点用关键路径管理。两者不冲突。

6. 误区六:工具会自动帮我算对

所有项目管理工具的关键路径计算,都只是把你输入的依赖关系做数学运算。输入错了,输出一定是错的,而且它不会提示你。我见过最典型的情况是:团队在工具里把任务日期直接填成"我希望它什么时候完成",而不是"基于依赖推算出来什么时候能完成",结果工具算出来的关键路径反映的是愿望,不是现实。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

五、专业判断:CPM 什么时候该用,什么时候别用

1. 三种排期逻辑的适用边界

我在选排期方法时,只看两个变量:工期可预估程度和依赖关系明确程度。这两个变量决定了四种组合,也基本决定了方法选择。

方法 核心假设 最适合的场景 不该用的场景
CPM(关键路径法) 工期可确定,依赖明确 交付型项目、实施类项目、有合同工期的项目 需求极不确定的探索型项目
PERT(计划评审技术) 工期不确定,可用三点估算 研发类、首次做、缺历史数据的项目 有充足历史数据的重复型项目(没必要)
关键链(CCPM) 工期含安全余量,需集中管理缓冲 多项目资源争抢、共享资源的组织 单项目、资源独立的场景

我个人的经验是:PERT 用来估工期,CPM 用来排顺序,关键链用来管缓冲。三者不是替代关系,是可以叠加使用的。很多文章把它们写成"三选一",这是把工具当成了立场。

2. 我的判断框架

具体怎么判断?我给一个可以直接用的三步框架。

  1. 看依赖是否明确。如果团队里没人能说清楚任务之间的先后关系,先别用 CPM,先用一张白纸把依赖画出来。这一步做不了,什么方法都没用。
  2. 看工期是否可估。有历史数据、有类似项目 → 用单点估算 + CPM;没有 → 用三点估算(乐观/最可能/悲观)+ PERT。
  3. 看资源是否共享。如果多个项目共享同一批人,单项目的 CPM 会持续失效,必须升级到关键链,把个人安全余量收上来变成项目缓冲。

一个很实用的判断信号:如果你的项目连续三次都"按时完成单任务但整体延期",那八成不是执行问题,而是资源冲突没有被建模。这时候换工具没用,得换方法。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

六、手把手算一遍:从任务表到关键路径

1. 第一步到第三步:列任务、估工期、标依赖

下面这个例子是我从一个真实的 7 任务小项目里抽象出来的,为了便于手算做了简化,但计算逻辑完全一致。

编号 任务 工期(天) 前置任务 依赖类型
A 需求确认 3 , ,
B 接口设计 4 A FS
C 数据库设计 3 A FS
D 后端开发 8 B、C FS
E 前端开发 7 B FS
F 联调测试 5 D、E FS
G 上线部署 2 F FS

注意这里的 A→B、A→C 是一个分叉,B→D、B→E 又是一个分叉,最后在 F 汇合。汇合点是最容易出问题的地方,因为汇合点取的是所有前驱里最晚的那个完成时间。

2. 正推:求每个任务的最早开始与最早完成

正推从项目起点开始,ES(最早开始)= 前驱任务 EF(最早完成)的最大值。用 0 作为项目起始日。

基础公式(自然日连续排期,起始日为 0):
EF = ES + Duration

ES = MAX(所有前驱任务的 EF) // FS 关系,无滞后量

LS = LF – Duration

LF = MIN(所有后继任务的 LS) // FS 关系,无滞后量

总浮差 TF = LS – ES = LF – EF

逐条推下去:

  • A:ES = 0,EF = 0 + 3 = 3
  • B:前驱 A 的 EF = 3,ES = 3,EF = 3 + 4 = 7
  • C:前驱 A 的 EF = 3,ES = 3,EF = 3 + 3 = 6
  • D:前驱 B(7)、C(6),取最大值 7,ES = 7,EF = 7 + 8 = 15
  • E:前驱 B(7),ES = 7,EF = 7 + 7 = 14
  • F:前驱 D(15)、E(14),取最大值 15,ES = 15,EF = 15 + 5 = 20
  • G:前驱 F(20),ES = 20,EF = 20 + 2 = 22

正推结果告诉我们:项目最短工期是 22 天。这是所有依赖关系共同决定的下限,加人也不一定能缩短,除非改变依赖结构。

3. 逆推:求每个任务的最晚开始与最晚完成

逆推从项目终点开始,把最后一个任务的 EF 当作它的 LF(最晚完成),然后往前推:LF = 后继任务 LS 的最小值。

  • G:LF = 22,LS = 22 – 2 = 20
  • F:后继 G 的 LS = 20,LF = 20,LS = 20 – 5 = 15
  • D:后继 F 的 LS = 15,LF = 15,LS = 15 – 8 = 7
  • E:后继 F 的 LS = 15,LF = 15,LS = 15 – 7 = 8
  • B:后继 D(LS=7)、E(LS=8),取最小值 7,LF = 7,LS = 7 – 4 = 3
  • C:后继 D 的 LS = 7,LF = 7,LS = 7 – 3 = 4
  • A:后继 B(LS=3)、C(LS=4),取最小值 3,LF = 3,LS = 3 – 3 = 0

4. 计算浮差,找出关键路径

浮差就是"这个任务可以晚多久而不影响项目总工期"。算法很简单:TF = LS – ES。

任务 ES EF LS LF 总浮差 TF 是否在关键路径
A 0 3 0 3 0 是
B 3 7 3 7 0 是
C 3 6 4 7 1 否
D 7 15 7 15 0 是
E 7 14 8 15 1 否
F 15 20 15 20 0 是
G 20 22 20 22 0 是

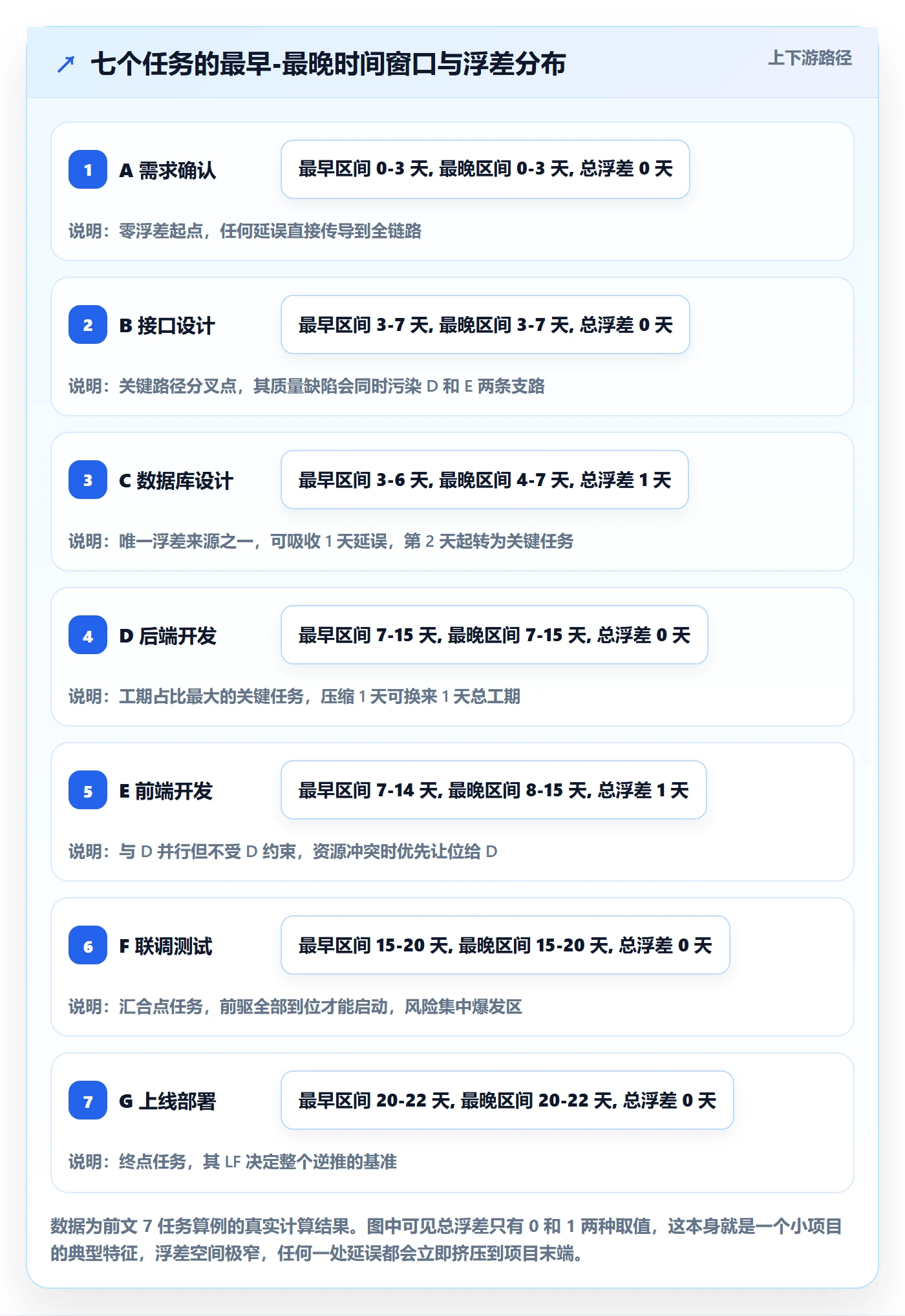

结论:关键路径是 A → B → D → F → G,长度 3 + 4 + 8 + 5 + 2 = 22 天,与正推得到的最短工期一致,验证通过。

C 和 E 各有 1 天浮差,它们不在关键路径上。这意味着:C 或 E 晚 1 天,项目不会延期;但晚 2 天,关键路径就会转移。

5. 总浮差和自由浮差:一个被 90% 的文章跳过的区别

这里要插一个专业细节,也是我认为判断一个人是否真的懂关键路径管理的分水岭。

总浮差(Total Float)是"不影响项目总工期可以晚多久"。自由浮差(Free Float)是"不影响任何后续任务最早开始可以晚多久"。公式是:FF = MIN(后继任务的 ES) − 本任务的 EF。

在这个例子里:

  • C:FF = D 的 ES(7) − C 的 EF(6) = 1 天,和总浮差相同
  • E:FF = F 的 ES(15) − E 的 EF(14) = 1 天,和总浮差相同

这个例子里两者相等,是因为 C 和 E 各自只有一条后继路径。但只要出现"某任务的后继不止一个",两者就会分叉。举个例子:如果 C 同时是 D 和另一个任务 H 的前驱,而 H 的 ES 在第 6 天就要开始,那 C 的自由浮差就是 0,总浮差可能还有 1。这时候 C 晚 1 天不会影响总工期,但会立刻推迟 H 的开始。

为什么这个区别重要?因为自由浮差为零的任务,是团队日常协调中最需要盯的。总浮差告诉你"项目会不会延期",自由浮差告诉你"今天会不会有人被卡住"。很多团队只看总浮差,结果天天在处理"为什么我又要等了"的抱怨。

6. 交叉验证:算完之后必须做的两件事

算完关键路径不是终点,还要做两个验证动作,这是我这些年总结出来的、最容易发现错误的两步。

  1. 反向验证:把关键路径上每个任务的工期各加 1 天,看总工期是否增加 1 天。如果加了之后总工期没变,说明这个任务其实有浮差,你的依赖建模有问题。
  2. 扰动验证:把某个非关键任务的工期加 1 天,看关键路径是否转移。如果转移了,说明这个任务的实际浮差比算出来的小,可能是漏了依赖。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

七、工具选型:从 Excel 到中大型组织的项目平台

1. 三类工具的适用边界

我不建议在工具选择上花太多时间,但有三条边界必须清楚,否则你会用错工具还怪工具不好用。

工具形态 适合团队规模 关键路径能力 主要代价
Excel / 在线表格模板 10 人以下,任务数 < 50 需手写公式,可自动算 依赖关系靠人工维护,改一次全表崩
专业排期软件 单个项目,调度密集型 原生支持,可处理上千任务 学习曲线陡,团队协作弱,成本高
一体化项目平台 50 人以上,多项目并行 支持依赖建模与自动排期 需要前置的流程规范化投入

Excel 方案我用了很多年,说实话在 30 个任务以内它是够用的。用下面这组公式就能把正推和逆推跑起来:

Excel 实现最小可用的关键路径计算:
D 列 = 工期

E 列 = 最早开始 ES → =MAXIFS(F:F, C:C, A2) // C 列存前置任务编号,F 列存 EF

F 列 = 最早完成 EF → =E2 + D2

H 列 = 最晚完成 LF → =MINIFS(G:G, B:B, A2) // B 列存后继任务编号,G 列存 LS

G 列 = 最晚开始 LS → =H2 – D2

I 列 = 总浮差 TF → =G2 – E2

J 列 = 是否关键 → =IF(I2=0, "关键", "")

注意:MAXIFS / MINIFS 需要 Excel 2019 及以上版本;

更早版本可用数组公式 MAX(IF(…)) 替代。

但 Excel 的致命问题在于:它无法自动识别依赖方向,也无法处理 SS / FF 关系。一旦项目里出现非 FS 依赖,Excel 方案就会退化成"人工维护"。这也是为什么团队规模一过 50 人,Excel 就会被放弃。

2. 中大型组织的特殊约束

当组织规模到 100 人以上、同时在跑 5 个以上项目时,工具选型的判断标准会发生根本变化。这时候排期功能本身反而不是第一位的,第一位的是"依赖关系能不能跨项目被看见"、"数据能不能自己掌控"、"历史资产能不能迁移过来"。

以 PingCode 为例,它主要服务中大型企业及 100 人以上的组织,这个定位本身就说明了它的设计取舍,它要解决的不是"怎么画一张甘特图",而是"多个团队、多条关键路径如何在一个平台上被统一看见"。

我接触过几个从其他工具迁移过来的中大型团队,他们在选型时最看重的三点,我认为很能代表这个规模段的真实需求:

  • 私有化部署能力。金融、制造、政企类客户的项目数据往往不能出内网,SaaS 工具直接出局。私有化部署不是一个技术选项,而是准入门槛。
  • 存量数据的平滑迁移。一个跑了三五年的团队,历史项目、任务依赖、工时记录都是资产。PingCode 支持从 Jira 平滑迁移,这一点对已经在 Jira 上积累了大量依赖关系的团队来说,能省掉最痛苦的重建环节。
  • 国产替代的合规与响应。近两年我在多个项目里被问到的第一个问题不是"功能全不全",而是"能不能信创适配、数据在哪里"。这已经不是技术问题,是采购前置条件。

但我要说一个反常识的判断:工具越强,对流程规范化的要求就越高。我见过一个 200 人的组织上线了一体化平台,但因为团队连"依赖关系"这个概念都没有统一,结果工具里填的依赖关系全是拍脑袋的。工具算出来的关键路径是错的,而且错得很有说服力,反而比 Excel 时代的"明显不靠谱"更危险。

3. 迁移与落地成本:被严重低估的一块

大部分选型讨论只比较功能清单,但我实际项目里的经验是:功能差异通常只解释 20% 的选型成败,剩下 80% 取决于迁移成本和落地成本。

迁移成本包括历史数据清洗、依赖关系重建、字段映射、权限重构。一个 200 人团队从旧工具迁移,保守估计需要 2 到 4 人月。落地成本包括培训、流程改造、试运行期的双轨并行。这两块加起来,通常是软件许可成本的 3 到 5 倍。

所以我的建议是:选型时把"能不能平滑迁移"的权重提到和"功能是否齐全"同等重要。支持 Jira 平滑迁移这一点,对有存量资产的团队来说,价值远超几个额外功能。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

八、落地清单:14 条照着勾的动作

下面这份清单是我现在每接一个新项目都会走一遍的流程,按阶段分了四组。你可以直接复制到文档里当检查表用。

1. 建模阶段(项目启动前)

  • ☐ 1. 任务粒度统一。所有任务工期控制在 0.5 到 10 个工作日之间。超过 10 天的任务必须拆,否则浮差计算没有意义。
  • ☐ 2. 每个任务都标出前置任务。没有前置任务的就明确标"无",不允许留空,留空和"无"是两回事。
  • ☐ 3. 依赖类型必须显式声明。FS 之外的关系(SS / FF)必须单独标注,并写明判断依据。
  • ☐ 4. 滞后量单独列出。凡是"完成后还要等一段时间"的,把等待时间写成滞后量,不要偷偷加在工期里。
  • ☐ 5. 区分逻辑依赖与资源约束。因资源冲突产生的先后顺序单独标记,不要混进依赖列。

2. 计算阶段

  • ☐ 6. 跑一次正推,得出项目最短工期。把这个数字和合同工期对比,差额就是你需要压缩的量。
  • ☐ 7. 跑一次逆推,算出每个任务的总浮差和自由浮差。两者分开列,不要只留一个。
  • ☐ 8. 标出零浮差链路,确认为关键路径。验证路径长度是否等于正推工期。
  • ☐ 9. 做扰动验证。关键任务各加 1 天,看总工期是否同步增加 1 天。

3. 执行阶段

  • ☐ 10. 每周复核一次关键路径。固定一个时间点,不要等出问题才看。
  • ☐ 11. 盯自由浮差为零的任务。这是最容易出现"等待"的地方,比盯关键路径更早发现阻塞。
  • ☐ 12. 记录每次关键路径转移的原因。这是你下一个项目估算精度提升的唯一来源。

4. 复盘阶段

  • ☐ 13. 对比计划浮差与实际浮差。哪个任务的浮差被吃掉最多,说明那个环节的工期估算系统性偏低。
  • ☐ 14. 把实际工期回填成历史数据。下一次做 PERT 估算时,这些数据就是你的乐观值和悲观值来源。
八、落地清单:14 条照着勾的动作

九、不同规模团队的行动建议与取舍

1. 10 人以下:先别上工具

这个规模段的团队,最大的风险不是"算不准",而是"过度管理"。我见过 6 个人的团队花两周配置项目管理工具,最后没人用。

行动建议:用一张表格把任务、工期、前置任务三列填齐,手工算一次关键路径(方法见第六节)。每周站会花 5 分钟确认"关键路径上有没有东西卡住"。这就够了。

取舍:牺牲精确度,换取速度和灵活性。这个阶段你需要的是让所有人建立"依赖"这个意识,而不是算出精确到小时的排期。

2. 10 到 50 人:干掉隐式依赖

这个规模段的典型问题是隐式依赖,任务之间的依赖关系存在于某几个人的脑子里,没有落到纸面。项目一旦换人或并行,立刻出问题。

行动建议:把所有已知依赖显式录入,并强制要求每个任务必须有明确前置。引入一个支持依赖建模的协作工具,让依赖关系在任务卡片上直接可见。

取舍:牺牲一部分录入效率,换取依赖的可传递性。这个阶段的投入产出比是最高的。

3. 50 到 100 人:从单项目到多项目

到了这个阶段,单项目的关键路径已经不是主要矛盾了,主要矛盾变成了"多条关键路径争抢同一批资源"。

行动建议:在单项目 CPM 之上,叠加资源视图。识别出被多个关键路径共享的人和角色,这是真正的瓶颈。这时候可以考虑引入关键链的缓冲管理思路。

取舍:牺牲项目的局部最优,换取组织整体的资源利用率。这往往意味着某个项目要主动让路,这在管理上比技术上难得多。

4. 100 人以上:合规与数据主权优先

这个规模段的组织,选型的约束条件会突然变多:数据不能出内网、要通过信创适配、要能承接历史资产、要有厂商级的服务响应。

行动建议:把私有化部署能力、历史数据平滑迁移能力作为硬性门槛先筛一轮,再在剩下的候选里比功能。像 PingCode 这类面向中大型企业和 100 人以上组织的平台,支持私有化部署、支持从 Jira 平滑迁移,往往能在这个筛选环节保留下来,成为国产替代场景下的一个现实选项。

取舍:牺牲一部分灵活性和上线速度,换取合规性、数据主权和组织级的一致性。这个阶段最不该做的,是让十个团队各自选工具,那会在一年后变成一场数据孤岛的灾难。

关键路径管理方法大全:项目成员任务依赖入门指南落地清单

十、结语:把关键路径变成每周一次的例行动作

这篇文章里我最想留下的一句话,不是任何一条公式,而是一个判断:关键路径管理的失败,99% 不是因为算错了,而是因为算完之后再也没人看过。我复盘过的所有延期项目里,没有一个是完全没做排期的,它们只是把排期当成了一个"开工前的仪式",而不是"贯穿全程的仪表盘"。

另一个我想强调的独特观点是:总浮差告诉你项目会不会延期,自由浮差告诉你今天会不会有人被卡住。大部分资料只讲总浮差,但团队日常感受到的痛苦,"我准备好了却开不了工""我又要等了",全部来自自由浮差为零的任务。把这两个指标分开看,你对项目的感知会从"模糊的焦虑"变成"具体的清单"。

下一步怎么做?我建议你今晚就做三件事,不需要任何工具,20 分钟能完成:

  1. 打开你现在正在跑的项目排期表,加一列"前置任务"。能填的填上,填不出来的标记为"待确认"。
  2. 把"待确认"的那几条,明天在站会上逐个问责任人。你会发现至少有一条依赖,两边的人理解是不一样的。
  3. 用手工方式算一次关键路径,标出零浮差的那条链。然后在日历上设一个每周固定时间的提醒,只做一件事:复核这条链有没有变。

做完这三件事,你就已经超过了我在过去六年里见过的绝大多数团队。剩下的精度提升、工具升级、多项目协调,都是在这个基础上长出来的东西,顺序反了,工具再好也救不了。

常见问题解答(FAQ)

1. 关键路径到底怎么算?有没有普通人能照着做一遍的步骤?

我之前一直以为关键路径就是把工期最长的那几个任务挑出来连成一条线,直到有一次排期被老板追问'为什么这条是关键的',我当场答不上来。后来项目延期,复盘时才发现自己把浮差算错了,导致一个看似不紧急的任务其实是关键任务。我想知道有没有一套不用软件、拿 Excel 就能跑通的算法步骤。

可以,手工算一次就够了,之后交给工具。步骤是:第一步,把任务拆到可估工期的粒度(建议单任务不超过 5 天),列出每项任务的工期和前置任务,画成任务依赖表。第二步,正推法算最早开始(ES)和最早完成(EF):没有前置的任务 ES=0,EF=ES+工期;有前置的 ES=所有前置 EF 的最大值。

第三步,逆推法算最晚完成(LF)和最晚开始(LS):把项目总工期作为最后一个任务的 LF,往前推,LF=所有后继任务 LS 的最小值。第四步,浮差=LS-ES,浮差为 0 的任务连起来就是关键路径。判断依据只有一个:浮差为零。

注意关键路径可能不止一条,也可能随任务延期而转移,所以每次排期变更后要重算一次。用 Excel 时,把 ES、EF、LS、LF 各放一列,浮差用公式相减,条件格式标出 0 值行,几十条任务十分钟内能跑完。

2. FS、SS、FF、SF 这四种依赖关系,实际项目里到底该用哪个?

我每次画依赖线的时候都纠结,默认全画成完成-开始吧,结果排出来的工期明显不合理,比如前端和后端明明可以并行开工,却被我串成了前后关系。我也见过同事用开始-开始加几天的滞后,但我一直不确定这样标到底对不对,会不会算出来的关键路径是错的。

默认用完成-开始(FS)没错,它覆盖 80% 以上的场景,但剩下 20% 用错会把工期算长。判断口诀是:问一句'后一个任务能不能在前一个没做完时就动手'。完成-开始(FS):前一个做完,后一个才能开始,如'开发完成才能测试',这是最常用的。

开始-开始(SS):两个任务同时开工,通常配滞后量,如'开发开始 3 天后,测试用例编写开始'。完成-完成(FF):两个任务同时结束,如'文档编写不能早于开发完成'。开始-完成(SF):前一个开始后,后一个才能完成,实际项目极少用,遇到基本是排错了。

最常见的错误有三个:一是把可并行的任务强行串成 FS,人为拉长关键路径;二是用 SS 但不设滞后量,导致任务被误判为同时开始同时结束;三是把依赖方向和箭头画反,逆推时全盘错位。判断依据是'物理上能不能并行',不能并行才用 FS,能并行就用 SS 加合理的滞后天数。

3. 小团队没有专业项目管理软件,用在线协作表格能管好关键路径吗?

我们团队就七八个人,用 Microsoft Project 太重,许可证也贵,现在排期都靠一张共享表格。但表格里任务一多,依赖关系全靠脑补,谁延期了也不知道影响哪条链。我想知道在不用重型工具的前提下,怎么用现有工具把关键路径管起来,需要加哪些列和规则。

可以,关键是给表格加对列,而不是换工具。在共享表格里必须保留这几列:任务名、工期(天)、前置任务编号、负责人、最早开始、最早完成、浮差、是否关键。前置任务编号用逗号分隔多个编号,例如'3,5'表示同时依赖任务 3 和 5。浮差为 0 的行用条件格式标红,这一列就是你的关键路径视图。

规则有三条:第一,任何人改了工期,必须同步更新前置任务编号,否则依赖链断裂;第二,每周固定时间重算一次浮差,因为关键路径会转移;第三,只对浮差小于等于 2 天的任务做每日跟踪,浮差大的任务按周跟踪即可,这样能把管理精力集中在真正卡工期的地方。

团队规模判断依据:10 人以下、任务数少于 100 条,表格完全够用;超过这个量级或者需要资源平衡、多项目并行,再考虑上专业工具,不要为了工具而工具。

4. 关键路径算出来之后,是不是就一劳永逸了?多久需要复核一次?

我第一次排完关键路径特别有成就感,觉得排期终于清楚了。结果两周后一个非关键任务延期,我完全没当回事,最后发现因为那个任务延期超过了它的浮差,整条关键路径转移了,项目整体还是拖了。我现在很困惑,关键路径到底多久要重算,什么信号出现时必须复核。

关键路径不是一次性计算,它是动态的,任何一次工期变更都可能让它转移。复核频率建议按项目节奏定:项目周期 1 个月以内,每周复核一次;1 到 3 个月,每两周一次;

同时满足以下任一信号时必须立即复核:非关键任务的延期天数超过它自身的浮差、关键任务更换负责人或增减资源、新增或删除任务、外部依赖(如第三方交付)时间变动。复核动作不是重画全图,而是只改变化的任务工期,重新算浮差,看是否有新的 0 浮差链条出现。

判断依据是浮差而非直觉,很多延期任务看起来不重要,但它的浮差可能只有 1 天。实操上,把'浮差消耗率'当作预警指标:某任务浮差已用掉 70% 以上,就该提级到每日跟踪,别等它变成关键任务才反应。

核心关键词

读者评论

郑
郑思源

我们团队也吃过隐式依赖的亏,甘特图上一排并行任务,联调时才发现接口字段没对齐。文章把“标依赖”和“周复核”分开讲很关键,只加依赖列还不够,浮差被消耗后关键路径会转移,必须持续看。

付
付欣然

四种依赖关系那部分很实用,之前项目几乎全写FS,SS和FF很少用。滞后量那个例子也很真实,接口开发完但环境没部署,前端照样等。计划里不写这种等待,承诺交付日期就是虚的。

邹
邹舒然

不完全认同所有项目都该套关键路径管理,敏捷迭代内用看板确实更顺。但跨迭代依赖和外部审批、硬件到货这类门禁点,用关键路径兜底是合理的。文章这个分界讲得比较清楚。

文章包含AI辅助创作:关键路径管理方法大全:项目成员任务依赖入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389969

赞 (0)
飞飞飞飞
FF流程与规范:项目成员任务依赖实操方法关键指标
上一篇 2小时前
SF流程与规范:项目成员任务依赖流程优化关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
