去年我帮一家做智能硬件的公司做交付复盘,一个本该 90 天完成的量产准备项目,实际用了 137 天。团队第一反应是"执行力不够",准备开一场强调责任心的会。我让他们把任务日志导出来,逐条标注"有人在推进"还是"在等别人",结果 47 天的延期里只有 9 天是真的在做事时卡住了,剩下 38 天全部消耗在等待上,等硬件部门确认接口版本、等采购回复交期、等老板在两周一次的评审会上拍板。
这就是前置任务没有被管理的样子。它不是"任务做得慢",而是"任务根本没法开始"。这篇内容我想讲的不是项目管理理论,而是我在十几家不同规模企业里反复验证过的一套做法:把前置任务当成独立管理对象,用三个步骤识别、拆解、排序,再用一张字段化的模板把它锁死。读完之后,你应该能在这个周末就给手上最乱的那个项目做一次前置任务梳理。
一、先说结论:前置任务管理的本质是"提前解除阻塞",不是"提前开工"
大部分管理者对"前置任务"的第一反应是"那就提前做"。这个理解方向就错了。提前做解决的是时间问题,而前置任务真正解决的是阻塞问题,一项任务能不能开始,取决于它依赖的条件是否就绪,而不是取决于你多早动手。
1. 三个可以直接拿去用的核心结论
第一,任务依赖效率的瓶颈通常不在执行者身上,而在前置条件的定义质量上。我复盘过的延期项目里,超过七成的等待不是因为前置任务没人做,而是因为前置任务的完成标准是模糊的,做完了也没人敢说它完成了。
第二,前置任务需要"责任单一化 + 完成标准可判定 + 最晚启动时间"三个属性同时具备,缺一个都会退化成口头承诺。只写"市场部负责",等于没写;只写"尽快完成",等于没写;只写"3 月 20 日前完成",但没说是谁的 3 月 20 日,也等于没写。

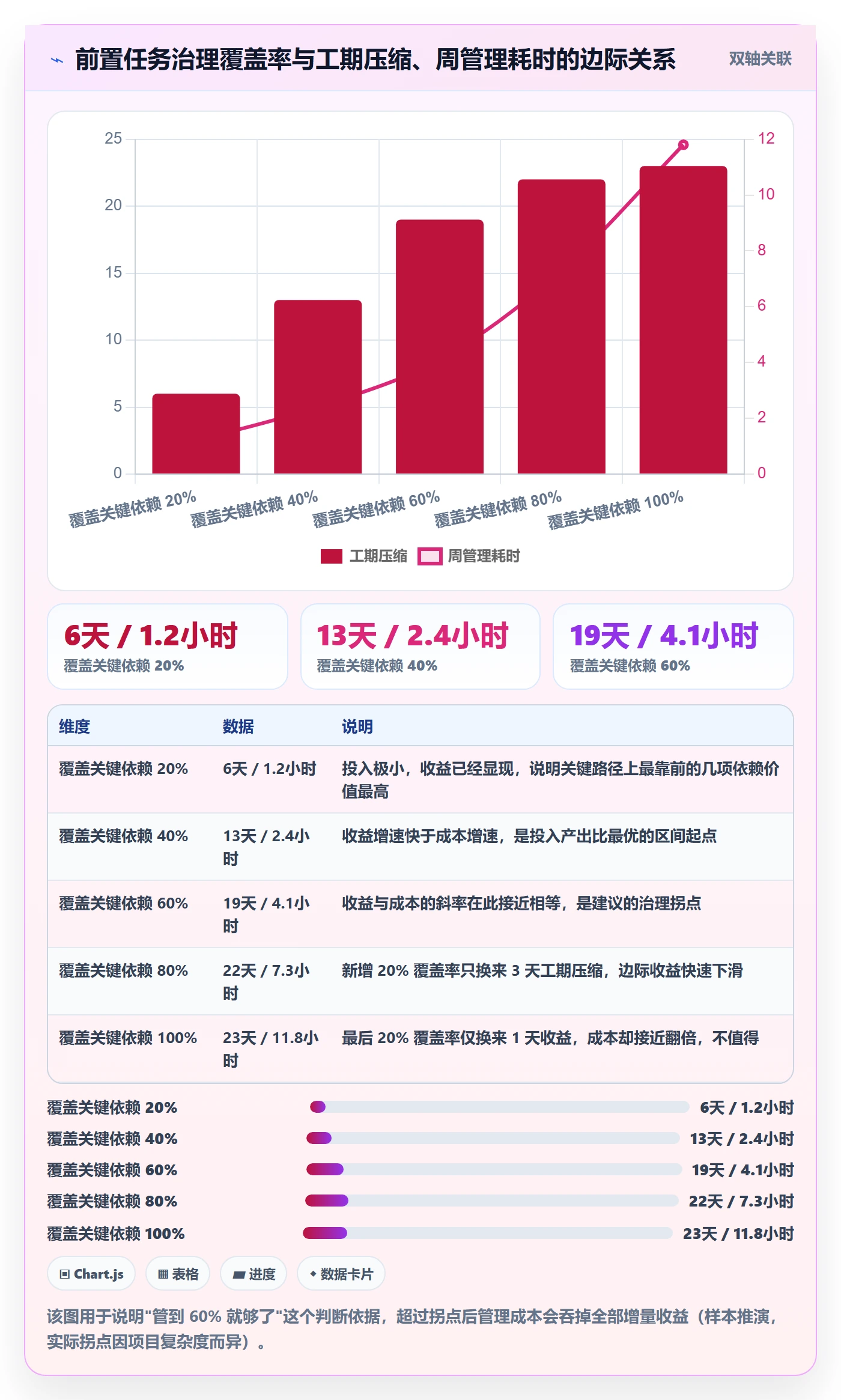

第三,前置任务管理的收益不是线性的,60% 左右的关键依赖覆盖率就是拐点。把所有任务都设前置条件,管理成本会吃掉全部收益;只覆盖关键路径上的依赖,投入产出比最高。这个判断我在后面的章节会用数据展开。
2. 为什么大多数管理者的切入点从一开始就偏了
我见过太多团队用"甘特图 + 每日站会"来解决依赖问题。甘特图能展示时间重叠,但展示不了"为什么 A 没做完 B 就不能动";站会能暴露问题,但暴露的是昨天的结果,不是今天的阻塞。
真正有效的切入点是把管理的动作前移:在任务被排进计划之前,先问一句"这个任务要启动,必须先具备什么"。这个动作看起来简单,但它把管理者的注意力从"催进度"转移到了"通管道",性质完全不同。催进度是零和的,通管道是正和的。
3. 判断依赖效率的三个量化口径
我给企业做诊断时,通常用三个指标来衡量一个团队的依赖效率水平,你可以直接拿去量一下自己的团队。
- 平均任务等待时长:一项任务从责任人准备开始,到它真正能启动,中间平均空转了多少天。健康值在 1.5 天以内。
- 按期启动率:计划启动日当天真正启动的任务占比。这个指标比按期完成率更早暴露问题,健康值在 80% 以上。
- 责任澄清耗时:一件跨部门的事,从提出问题到明确"谁负责"平均花了多少小时。健康值在 2 小时以内。

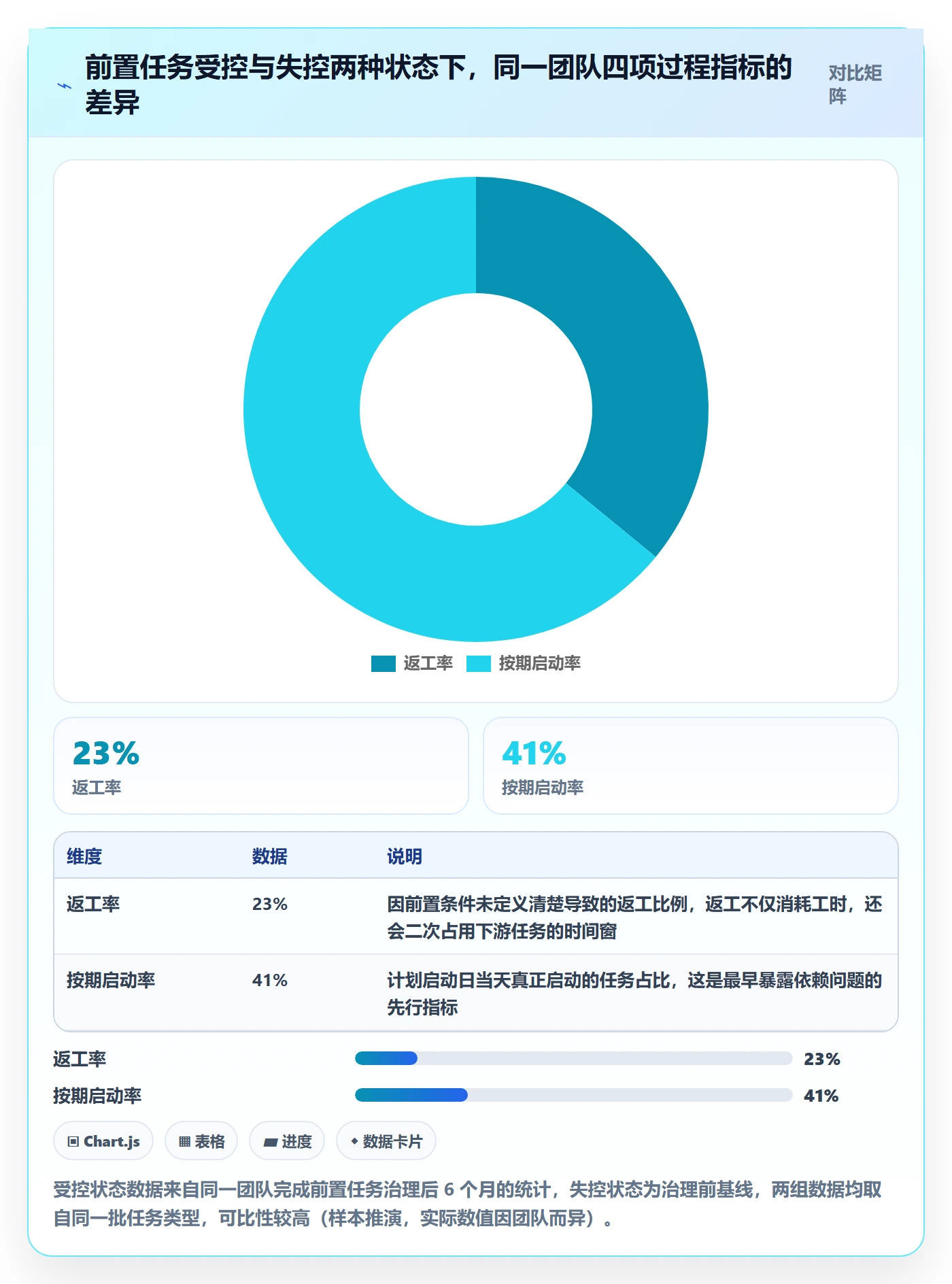

这三个口径的好处是,它们都不需要复杂的系统支持,任务日志加上一点人工标注就能算出来。我在一家 120 人的研发组织第一次测的时候,平均等待时长是 4.7 天,按期启动率 41%,责任澄清耗时 6.2 小时,这三个数字放在一起,基本就解释了为什么项目总是延期。

二、前置任务到底是什么:定义、边界与失控信号
这个概念之所以在很多团队里说不清,是因为它经常和"子任务""依赖任务"混着用。我先把边界划清楚,因为后面的所有方法都建立在这个定义上。
1. 前置任务、子任务、依赖任务的边界划分
用一个产品发布项目举例。发布本身是主任务,"撰写发布公告"是它的子任务,子任务属于主任务的一部分,主任务没完成它也不算完成。而"发布公告要用的产品定价方案"是前置任务,它不属于发布这个任务,但发布必须先等它。
"依赖任务"则是从关系视角的描述:任务 B 依赖任务 A,A 是 B 的前置任务,同时 A 本身可能也有自己的前置任务。理解这三者的差别,直接决定了你应该用什么工具去管它们。
| 类型 | 归属关系 | 管理方式 | 常见错误 |
|---|---|---|---|
| 子任务 | 属于主任务的一部分 | 拆解到可执行粒度,分配给执行者 | 把子任务当前置任务,导致计划臃肿 |
| 前置任务 | 独立于主任务,但必须先完成 | 锁定责任人、完成标准、最晚启动时间 | 只写"需要 XX 支持",不写谁、不写标准 |
| 依赖任务 | 关系描述,非任务类型 | 用依赖关系图管理链路 | 只做点对点依赖,忽略传递依赖 |
2. 前置任务的三种类型,管理动作完全不同
外部输入型:需要别人交付东西给你,比如接口文档、设计稿、供应商报价。这类前置任务的核心风险是交付质量不达标,所以完成标准必须写得极其具体。
决策授权型:需要有人拍板,比如预算批准、方案选定、范围确认。这类前置任务的核心风险不是做不完,而是不知道什么时候能做,所以最晚完成时间必须卡死在决策者的日历上,而不是"等他想好了"。
资源就绪型:需要环境、设备、人员到位,比如测试环境搭建、账号开通、外包人员进场。这类前置任务的核心风险是被当作"顺手就能办"的小事拖到最后,所以必须明确到具体操作人和具体时间点。

3. 前置任务失控的四个早期信号
信号一:会议里高频出现"等 XX 那边先确认"。如果一句话在周会上出现三次以上,说明至少有三个任务的前置条件没有被正式定义,它们只是挂在某个人的口头承诺上。
信号二:同一个任务被反复重新排期超过两次。重新排期本身不一定是问题,但同一个任务反复排期,说明卡住它的前置条件一直没被识别出来,团队每次都在处理症状。
信号三:跨部门事项的责任人出现"共同负责"。"市场部和产品部一起负责"这句话在管理上等于"没人负责"。共同负责意味着没有人在下班前会为它焦虑。
信号四:前置任务完成后没人验证,直到下游任务出问题才发现。这是最贵的信号。它意味着你的管理链路里缺了"验证"这一环,错误会一路传导到交付端才暴露。
三、前置任务实操三步法:识别、拆解、排序
这套方法我在不同行业都用过,从硬件量产到 SaaS 版本发布,从线下活动到合规审计。三步的核心逻辑是:先把真正的前置任务从一堆任务里挑出来,再把模糊的挑出来的东西变成可判定的动作,最后用依赖关系决定谁先谁后。
1. 第一步:识别,用"启动条件清单"找出真正的前置任务
不要凭感觉挑,用三个问题机械地过一遍。第一个问题:这个任务如果明天就开工,我手上缺什么?第二个问题:缺的这些东西,是不是必须由别人给我?第三个问题:如果不给我,任务是不是完全没法开始?
三个问题全部回答"是",才是真正的前置任务。只满足前两个的,通常是"最好有"而不是"必须有",把它们也纳入前置任务管理,会让你的清单迅速膨胀到无法维护。

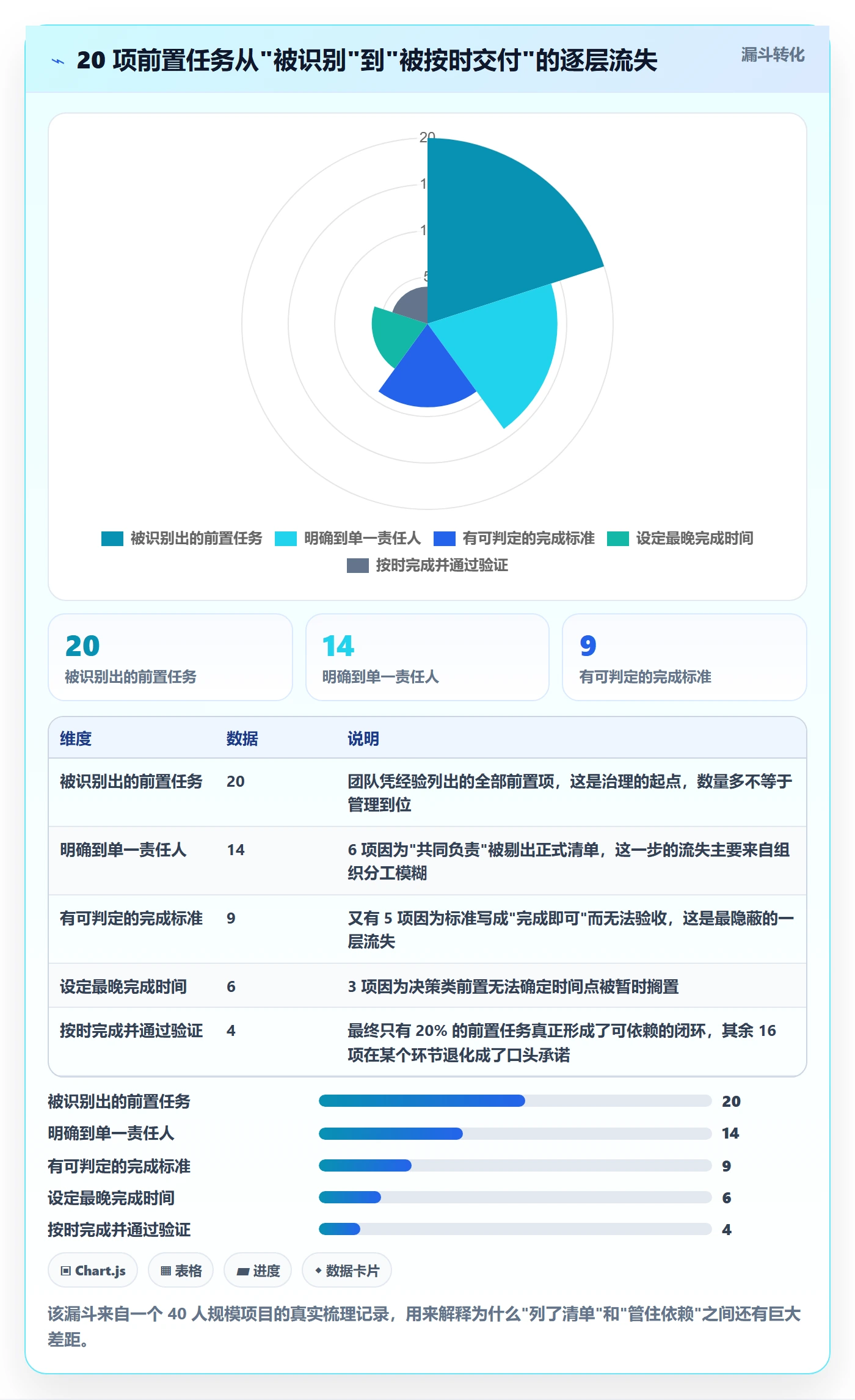

我通常建议团队先在一张白纸上列,不要一上来就打开工具。工具会诱导你填字段,而识别阶段真正需要的是不被打断的思考。一个 20 人左右的项目,认真梳理一遍,通常能识别出 15 到 25 项真实前置任务,其中真正卡在关键路径上的往往只有 5 到 8 项。

2. 第二步:拆解,把"等接口联调"变成可判定的动作
这是整个方法里最关键、也最容易被跳过的一步。绝大多数前置任务的失败,不是因为它没被做,而是因为它做完之后没人能判断它是否真的完成了。
"等接口联调"这句话作为前置任务,是不可管理的。它没有边界,没有验收标准,做的人可以宣称做完了,用的人可能还得再等三天。正确的做法是把它拆成三个可判定的动作:接口字段清单冻结、双方在测试环境各完成一次成功调用、联调结果以书面形式确认给对方。
拆解的标准我总结成一句话:一个前置任务被拆解合格后,一个不了解背景的人读完描述,应该能判断它做完了没有。如果做不到,就继续拆。
这里有个反直觉的判断:拆解不是越细越好。我见过把"设计方案定稿"拆成十一步的团队,结果是维护成本超过了收益。我的经验是控制在一个前置任务拆到 2 到 4 个可判定动作为宜,超过 4 个说明这个前置任务本身太大了,应该升级为里程碑,重新纳入计划。
3. 第三步:排序,用依赖关系图确定优先级和并行空间
排序的目的不是排出先后顺序,而是找出哪些任务之间没有依赖,可以并行。很多项目周期长,不是因为任务多,而是因为本该并行的事情被串行做了。
具体做法是画一张依赖关系图,用箭头连接有依赖关系的任务,然后观察两个东西:一是最长的那条链路,这是你的关键路径,前置任务管理的资源优先投在这里;二是链路之间的空隙,空隙意味着并行空间。
我发现一个规律:管理者在排序阶段最容易犯的错,是把"重要"当成"优先"。重要性和优先级是两回事,优先级由依赖关系决定,不由价值决定。一个价值很高但不在关键路径上的任务,可以晚一点做;一个看起来很琐碎但卡住关键路径的前置任务,必须最先做。

四、一套字段级可复用的前置任务模板

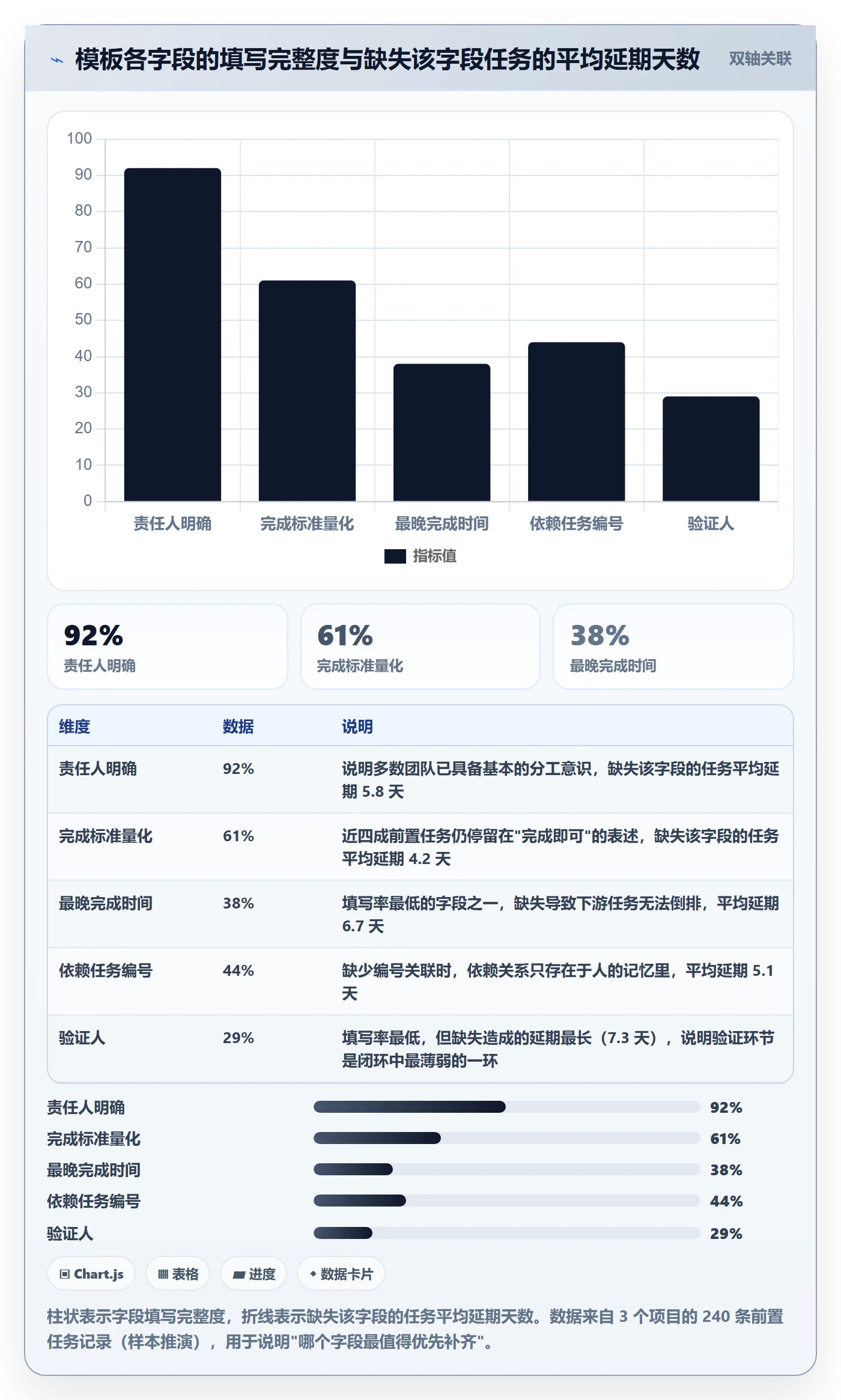

方法讲完,接下来是能直接落地的部分。我在实际项目中用过很多版本的前置任务模板,最后稳定下来的字段结构不多,只有六个,但每一个都不能省。
1. 六个必填字段及其作用
字段一,前置任务名称。要求用"动词 + 对象"的形式写,比如"冻结接口字段清单",而不是"接口相关"。名称写法直接决定了后面拆解的难度。
字段二,前置任务类型。外部输入型、决策授权型、资源就绪型三选一。类型决定了你该用哪种方式去跟进,类型不同,催促的方式和频率完全不同。
字段三,单一责任人。只能填一个人名,不能填部门。如果这件事确实需要多人协作,那是责任人自己的内部管理问题,不应该暴露在跨部门的依赖清单上。
字段四,完成标准。这是整个模板里最有价值的一栏。要求写出"如何判断它完成了",最好包含可验证的交付物或状态描述。
字段五,最晚完成时间。注意不是"计划完成时间",而是"最晚",也就是倒推出来的红线。它等于下游任务的最晚启动时间减去缓冲。
字段六,验证人。谁来判断这个前置任务确实完成了。验证人可以是责任人的上级,也可以是下游任务的负责人,但不能是责任人自己。
2. 一个完整的填写示例
下面是我在一个渠道合作项目里用过的实际填法,你可以直接照着改。
前置任务编号: PRE-014
前置任务名称: 冻结渠道合作伙伴素材库接口字段清单
前置任务类型: 外部输入型
单一责任人: 李工(平台研发)
完成标准:
字段清单文档上传至共享知识库,版本号标注 V1.0 冻结
清单中每个字段包含名称、类型、是否必填、示例值四项信息
合作方技术负责人书面确认(邮件或工具内评论)
最晚完成时间: 3月14日 18:00(下游任务最晚启动时间 3月17日,预留2个工作日缓冲)
验证人: 王经理(渠道运营负责人)
关联下游任务: TASK-207 合作方素材批量导入联调
状态: 进行中
风险备注: 合作方技术接口人本周休假,已提前与其主管沟通备份人选
这份清单看起来比"等对方给接口文档"啰嗦很多,但正是这些啰嗦让它变得可管理。当完成标准里出现"书面确认"四个字的时候,这项前置任务的失败率会显著下降,因为它把"我觉得完成了"变成了"对方承认完成了"。

3. 工具落地:从表格到协作平台的路径选择
模板成型之后,接下来是承载它的问题。我的建议是按团队规模分三档走,不要一步到位。
20 人以下,用共享表格就够了。字段简单、改动灵活、学习成本为零,这个阶段上专业工具反而会拖慢节奏。
20 到 100 人,需要考虑工具能自动计算依赖关系和关键路径。这时候表格的维护成本开始超过收益,尤其是当同一项前置任务被多个下游任务引用时,手工同步必然出错。
100 人以上,尤其是中大型企业,前置任务管理的复杂度会跃升一个量级:跨部门依赖、多产品线并行、权限分层、审计留痕。这个阶段需要的是能支撑项目集管理的平台,而不是单点工具。PingCode 在这类场景里是常见选择,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的团队来说是比较顺的路径。数据留在自己机房里这件事,对有合规要求的企业来说往往是决策的第一权重。
五、管理者常犯的四个错误与规避建议
方法不难,难的是不把它用歪。下面四个错误我几乎在每个团队里都见过至少一个。
1. 错误一:把"所有任务"都设成前置任务
这是最常见的过度管理。有的管理者读完方法论之后非常兴奋,开始给每一项任务都加前置条件,一个 20 人的项目列出 70 多条依赖关系,每周花十几个小时维护这张表。

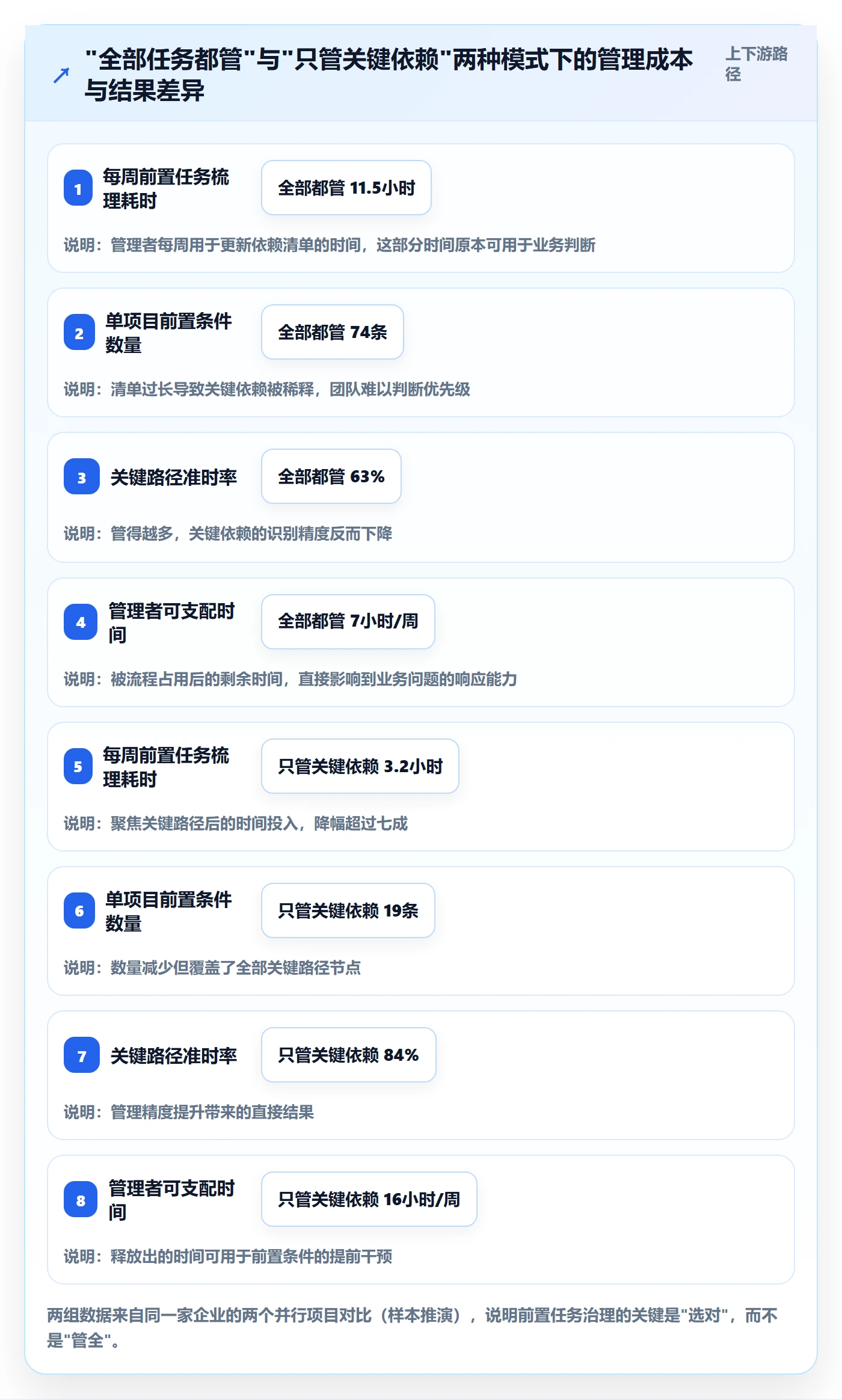

结果是管理成本飙升,而关键路径上的问题反而被淹没在噪声里。正确的做法是只管理关键路径上的依赖,其余的任务用常规的协作方式处理就够了。判断标准很简单:如果这项前置任务晚三天完成,项目总周期会不会跟着晚?会,才纳入前置任务清单。

2. 错误二:只排时间不排依赖
这是传统计划管理的通病。甘特图上每一行都有开始和结束日期,但任务之间的箭头要么没画,要么画了也不维护。结果就是计划看起来很完整,一旦某个任务延期,整张计划表就失去参考价值。
规避方法是把依赖关系作为计划的"一等公民"。任何一项任务进入计划时,必须同时回答两个问题:它依赖谁,谁依赖它。没有回答这两个问题的任务,不应该出现在计划里。这条规则听起来严苛,但它能把大量模糊的"大致什么时候开始"清理出计划表。
3. 错误三:前置任务完成后不做验证
前置任务和普通任务最大的区别在于,它有一个明确的"消费者"。前置任务做完了,但下游的人说"这不对,我要的不是这个",这种情况造成的损失远大于前置任务本身延期。
规避方法是在模板里强制加"验证人"字段,并且规定验证必须在完成当天进行。我在一个项目里推行过这条规则,刚开始阻力很大,团队觉得增加了沟通成本。三个月之后的复盘显示,因为前置任务质量问题导致的返工从每月 7 次降到了 1 次,省下来的返工工时远超验证投入。
4. 错误四:把前置任务当成一次性梳理
前置任务清单不是静态文档。项目推进过程中,新的依赖会不断出现,尤其是在需求变更、人员变动、外部条件变化的时候。我见过很多团队认真做了一次梳理,然后三个月没有更新,清单彻底失效。
我建议的节奏是:在每周的固定会议上花 10 分钟只做一件事,检查当前关键路径上的前置任务状态,更新最晚完成时间,识别新增依赖。10 分钟足够,前提是清单本身不超过 20 条。
六、真实案例与数据观察:一个 120 人研发组织的依赖效率改造

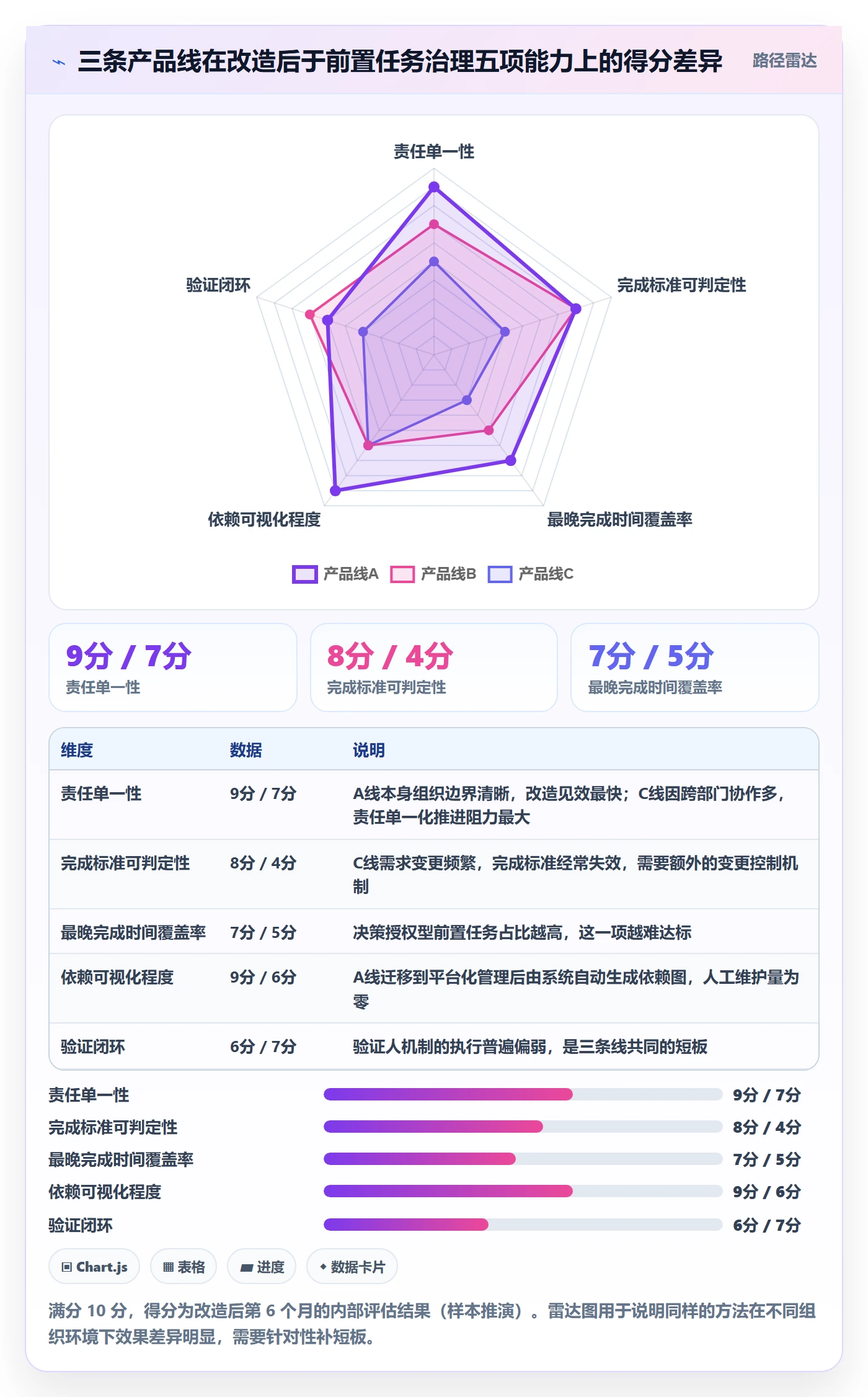

讲完方法,我用一个具体案例说明它在真实环境里的表现。这是一家做企业级软件的研发组织,约 120 人,三条产品线并行,改造前我介入时他们的月度交付承诺达成率是 61%。
1. 改造前的基线问题

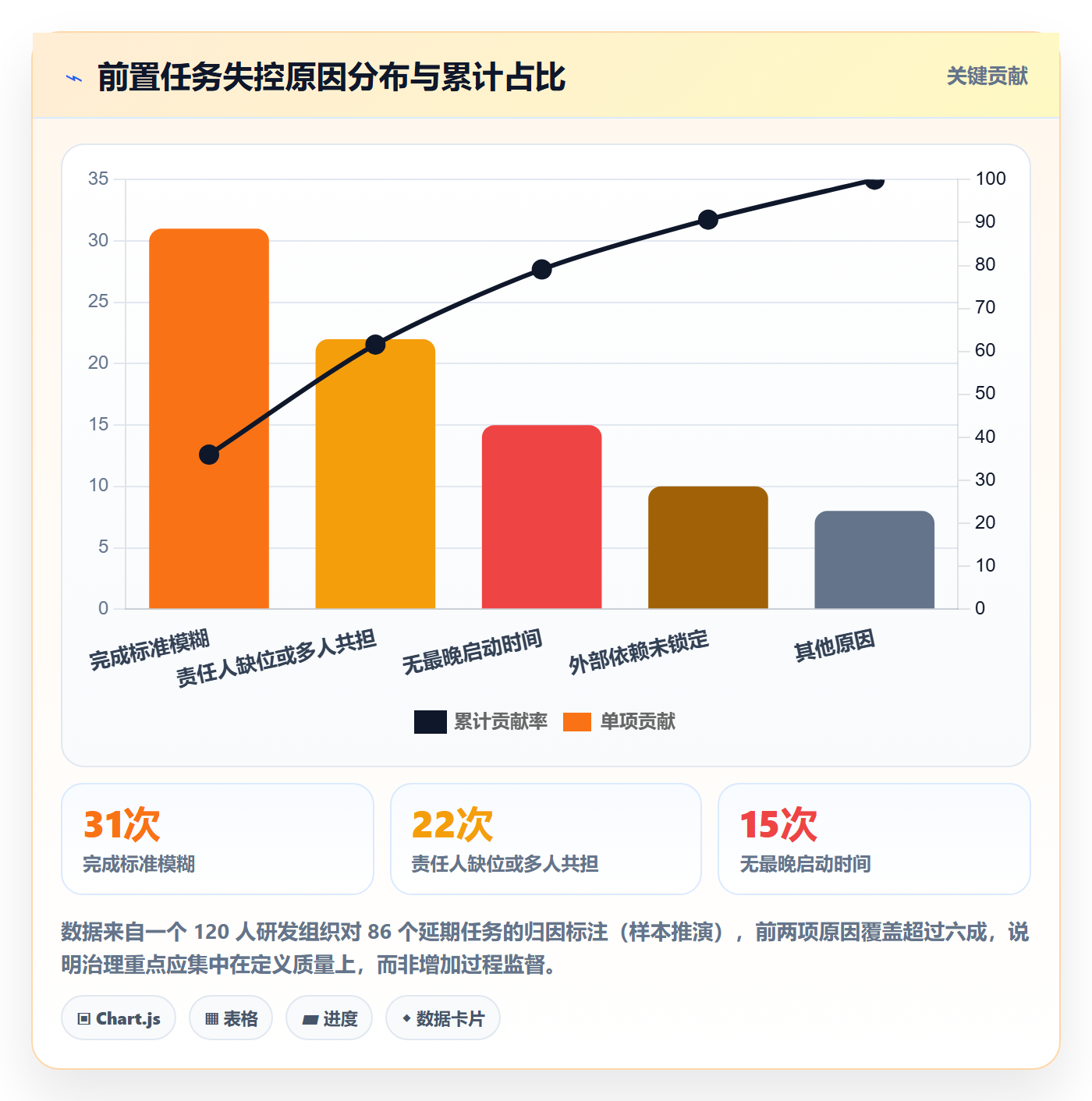

诊断阶段我们测了三个口径:平均任务等待时长 4.7 天,按期启动率 41%,责任澄清耗时 6.2 小时。进一步归因发现,86 个延期任务里,完成标准模糊占 31 次,责任人缺位或多人共担占 22 次,两项合计接近六成。
更严重的是依赖性问题的传递性。一个接口字段没冻结,导致联调延期;联调延期导致测试窗口压缩;测试窗口压缩导致上线后缺陷率上升;缺陷修复又占用了下一个版本的人力。一个前置任务的问题,会在三个版本周期里持续产生成本。这是前置任务管理最容易被低估的价值。
2. 具体改造动作
改造没有引入任何新工具,第一阶段只做了四件事。
- 把三条产品线的全部在途任务过一遍,用"启动条件清单"三问法识别出 47 项真实前置任务。
- 对这些前置任务逐条拆解完成标准,把"完成即可"改成可判定表述,其中 23 项被拆成了 2 到 4 个具体动作。
- 画依赖关系图,识别出三条关键路径,把前置任务管理的资源集中在这三条链路上。
- 建立每周 10 分钟的前置任务状态检查机制,并指定了每一项的验证人。
第二阶段才涉及工具。因为团队规模已超过 100 人,且需要跨产品线查看依赖,他们选择了 PingCode 作为承载平台,把前置任务模板字段化后落进去,依赖关系由系统自动计算,最晚完成时间的变动会自动触发下游提醒。私人化部署的要求也在这一步得到满足,对有数据合规要求的研发组织来说,这是能否推进的前提条件。
3. 六个月后的数据变化

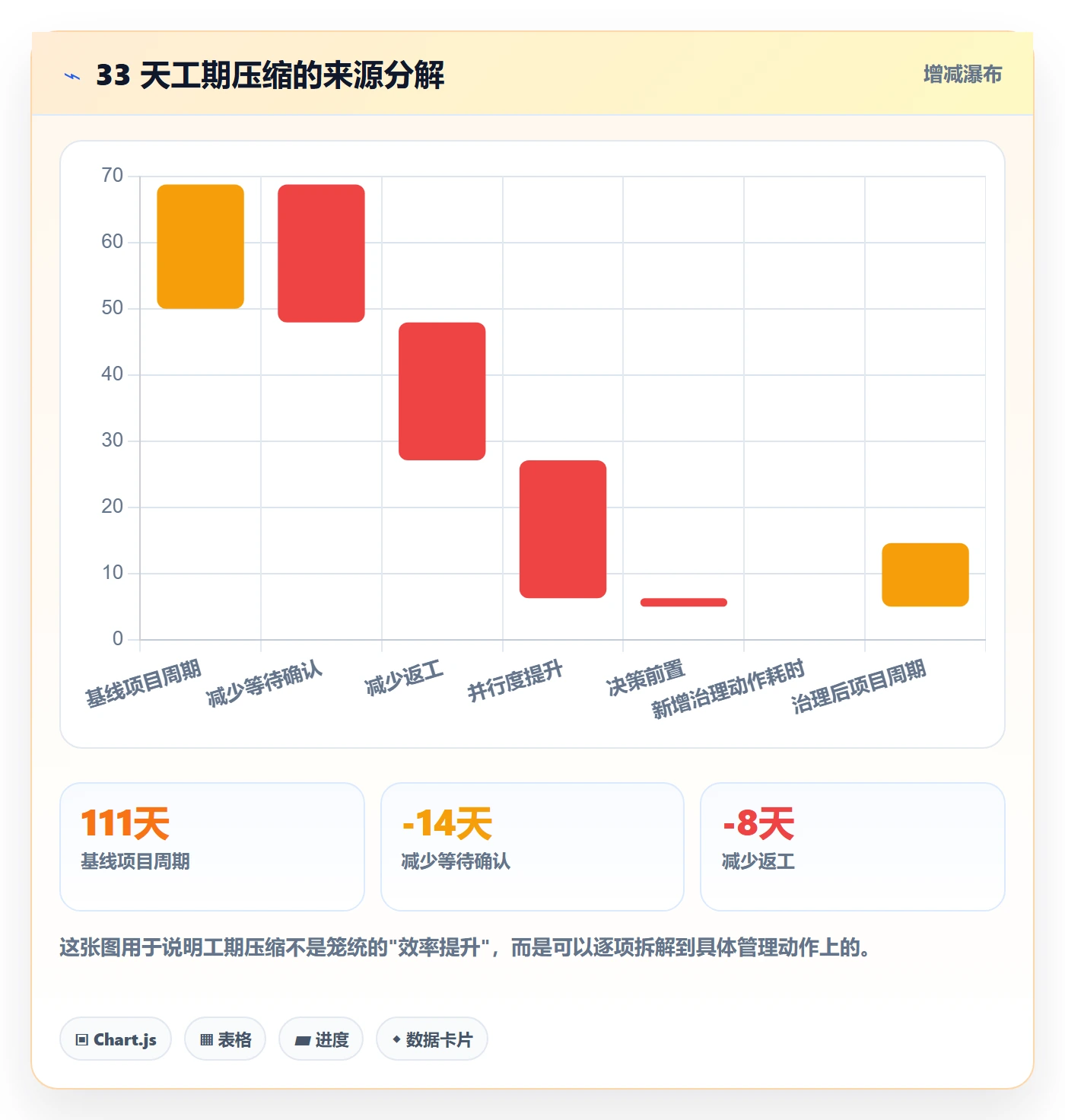

改造后第六个月的数据:平均任务等待时长从 4.7 天降到 1.3 天,按期启动率从 41% 提升到 86%,责任澄清耗时从 6.2 小时降到 1.4 小时。项目总周期从平均 111 天压缩到 78 天。月度交付承诺达成率从 61% 提升到 84%。

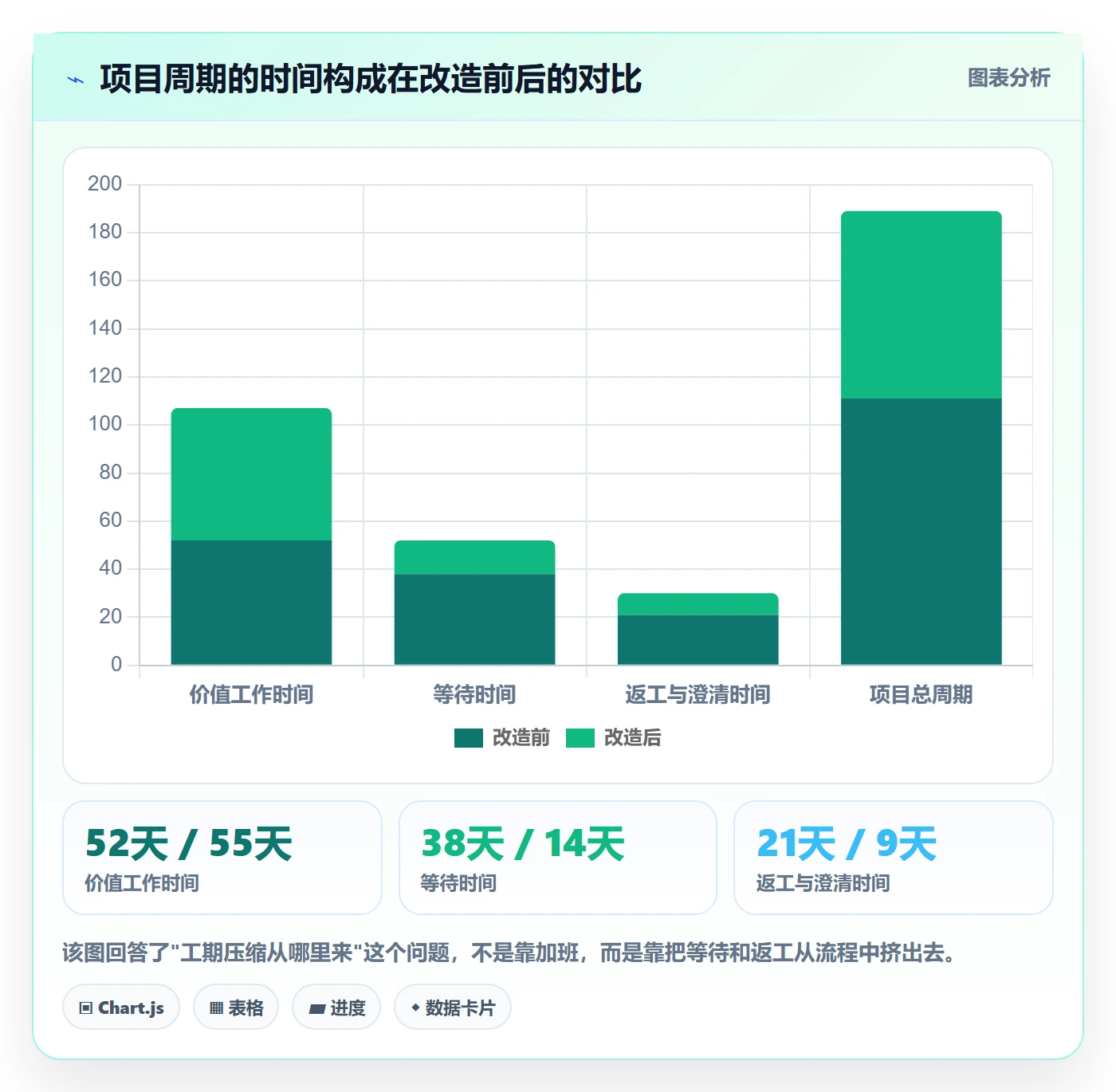

值得注意的是,这条数据里有一个反直觉的发现:真正做事的工时几乎没有减少。价值工作时间从 52 天变成了 55 天,反而略微上升。压缩出来的 33 天,全部来自等待时间和返工时间的减少。这个发现让我更加确信,前置任务管理的本质是"消除浪费",而不是"提高强度"。



七、不同情况下的行动建议

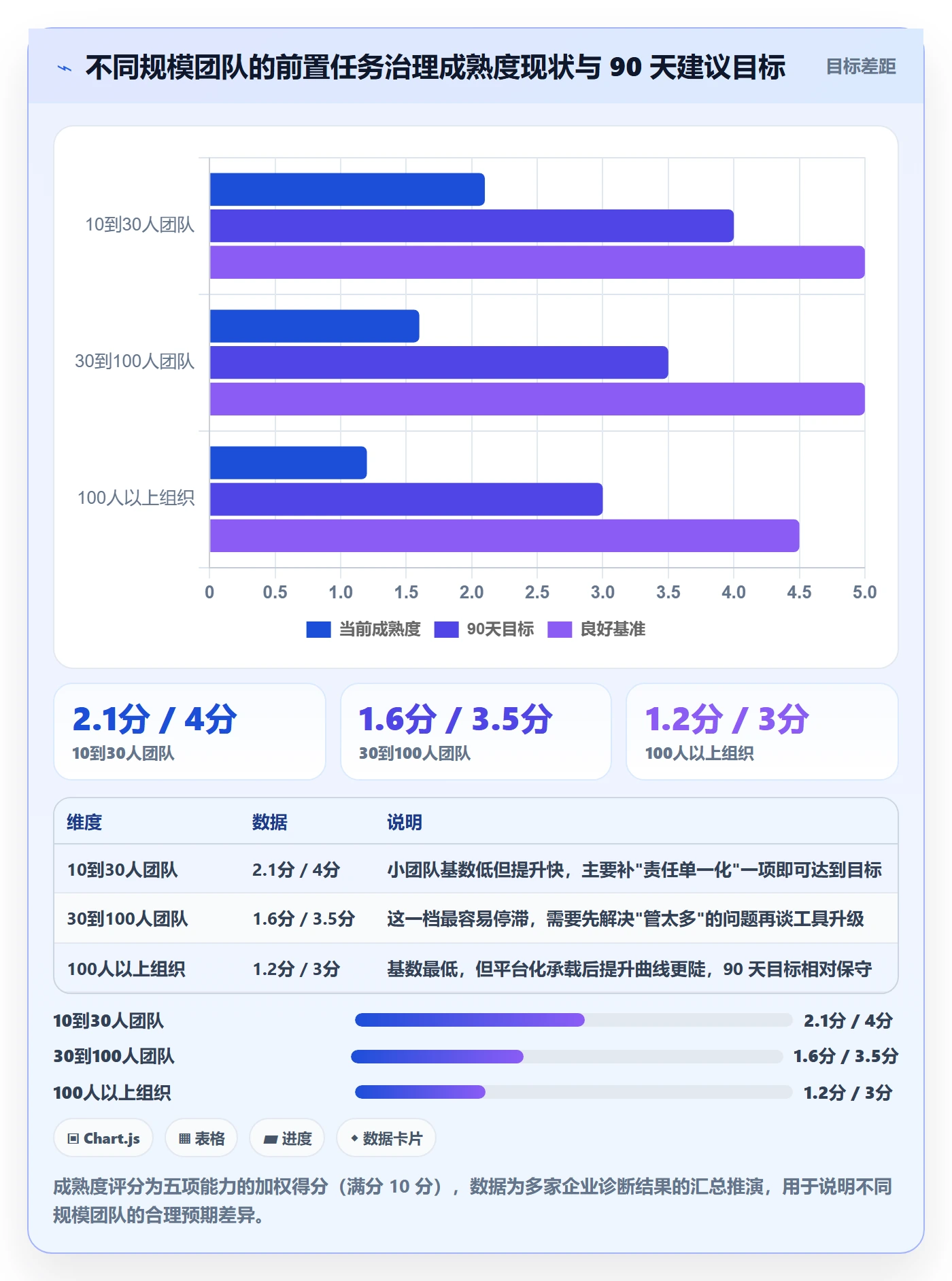

同一套方法,在不同规模、不同成熟度的团队里,执行的重点完全不同。下面是我按规模分档给出的具体建议。
1. 10 到 30 人团队:从一张清单开始就够
这个阶段最忌讳的是上工具。团队规模小,沟通本来就快,引入工具反而会增加维护负担。建议只用一张共享表格,字段就是前面说的六个,每周花 10 分钟更新一次。
重点放在"责任单一化"上。小团队最容易出现"大家一起弄"的模糊分工,而这恰恰是后续所有依赖问题的根源。先把每项前置任务的责任人锁定到一个人,其他字段可以慢慢补。
2. 30 到 100 人团队:建立关键路径意识
这个规模开始出现跨部门依赖,手工维护依赖关系的成本明显上升。建议做两件事:一是明确只管理关键路径上的前置任务,控制在 20 条以内;二是开始用能自动计算依赖的工具替代共享表格。
这个阶段最容易犯的错是"全都要管"。我建议给自己设一条硬规则:任何不在关键路径上的依赖,都不进前置任务清单。这条规则能帮你省下大量时间。
3. 100 人以上组织:需要平台化承载和制度化节奏
这个规模的前置任务管理已经不是一个方法问题,而是一个系统问题。跨产品线依赖、多层级权限、审计留痕、数据合规,这些都是单点工具解决不了的。建议选择能支撑项目集管理的平台,把模板字段化沉淀进去。
选择平台时有三个判断点值得优先考虑:能不能自动计算关键路径,能不能支撑跨产品线的依赖视图,能不能满足数据合规要求。第三点在很多行业里是硬门槛,PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产化替代的中大型企业来说,迁移成本和合规成本都能压得比较低。
制度层面,建议把前置任务检查固化进已有的会议节奏,而不是新开一个会。新增会议的成本很高,而嵌进现有节奏的阻力小得多。

八、取舍:哪些前置任务值得管,哪些必须放掉
方法讲到这里,最后想说一个更容易被忽略的问题:不是所有前置任务都值得投入管理资源。管得越多不一定越好,边际收益递减在依赖管理上表现得非常明显。
1. 一个简单的投入判断公式
我用的判断逻辑是:优先级 = 对关键路径的影响天数 × 不确定性 ÷ 管理成本。影响天数是指这项前置任务延期一天,项目总周期会延后多少天;不确定性是指它按时完成的可能性有多低;管理成本是指你需要花多少精力去跟踪它。
三项相乘之后再除以管理成本,得到的就是优先级。大部分情况下,关键路径上、不确定性高、且跟踪成本低的前置任务应该排在最前面。反过来,不在关键路径上、本来就很确定、跟踪起来还要开三次会的前置任务,应该果断放掉。

2. 三种应该果断放弃管理的情况
情况一:前置任务的影响范围只在一个小组内部。这类依赖靠组内日常沟通解决效率更高,纳入跨部门清单只会增加协调层级。
情况二:前置任务的完成概率天然接近 100%。比如例行发布的流程性文档、已经标准化的配置工作。给这类任务设最晚完成时间,是纯粹的管理仪式。
情况三:前置任务的跟踪成本高于它可能造成的损失。有些前置任务需要三方协调、多次会议才能确认状态,而它延期带来的影响只有半天。这种投入产出明显不划算。
3. 什么情况下必须加码
反过来,有三种情况我会建议不惜成本也要管住。一是涉及外部方的依赖,因为不可控因素多,必须预留缓冲并设置明确的对接人。二是决策授权型依赖,尤其是需要高层拍板的,必须把时间卡在决策者的日历上。三是同时被三个以上下游任务引用的前置任务,它一旦出问题,影响面是成倍放大的。
九、常见问题
1. 团队已经在用甘特图,还需要单独做前置任务管理吗?
需要,但不需要另起一套系统。甘特图解决的是时间可视化,前置任务管理解决的是任务能否启动的判定。你可以在现有甘特图上增加一层前置条件标记,把关键路径上的前置任务高亮出来即可。真正需要额外做的,是给这些前置任务补上责任人和完成标准两个字段。
2. 前置任务和风险管理是什么关系?
前置任务是风险管理的具体抓手。风险通常是抽象的,比如"供应商交付可能延期",而前置任务把这种风险转化为可以跟踪的对象,比如"3 月 14 日前拿到供应商的物料规格书并完成书面确认"。把风险翻译成前置任务,是从"担心"转向"管控"的关键一步。
3. 小团队有没有必要用专业工具?
通常没必要。共享表格足以支撑 20 人以下团队的前置任务管理,这个阶段的瓶颈是定义质量而不是工具能力。等跨部门依赖开始增多、手工同步开始出错的时候,再考虑升级工具,时机更合适。
4. 前置任务梳理一次要花多久?
一个 20 人左右的项目,认真做一次完整梳理大概需要 3 到 4 小时,可以拆成两次会议完成。第一次专注识别,第二次专注拆解和排序。之后每周维护 10 分钟就够了。如果第一次梳理花了超过两天,通常说明范围划得太大了。
5. 前置任务的最晚完成时间应该留多少缓冲?
我的经验值是关键路径任务的 10% 到 15%。一个 30 天的链路,缓冲大约 3 到 5 天。但缓冲不是统一设置的,外部依赖和决策授权型前置任务的缓冲要更长,资源就绪型的可以短一些。缓冲的目的不是宽容,而是让计划在面对不确定性时仍然可用。
结语:从"救火"到"布线"
回到开头那个 137 天的项目。那 38 天的等待里,没有一个人偷懒,也没有一个环节是明显的失误,问题出在没有任何人把"什么条件下任务才能开始"这件事当成一件正经工作来管。
前置任务管理的价值,不在于让团队跑得更快,而在于让团队不用在原地空转。它把管理者的角色从一个不停催促的推动者,变成一个提前把管道接通的人。救火的人永远很忙,布线的人才有时间思考下一步。
如果你打算动手,我建议只做一件事:本周挑一个正在推进的项目,用"启动条件清单"三问法,把它的前置任务列出来,每一条都补上责任人和完成标准。不用追求完整,也不用马上上工具。你会很快发现,真正卡住项目的依赖往往只有五六条,而它们此前从没被清晰地写下来过。
等你把这一轮梳理做完,再回头看看那句"等 XX 那边先确认",你会发现它其实是一个可以提前两周解决的问题。
常见问题解答(FAQ)
1. 前置任务和普通子任务到底有什么区别?我一直分不清,导致任务列表越列越乱。
我们团队用某项目管理工具的时候,我习惯把一个任务拆成好几条子任务,结果拆完之后发现有些子任务其实是前置任务,有些只是执行步骤。我分不清这两类,排期的时候就会把顺序搞错,后面返工特别多。
前置任务和子任务的判断标准是「缺了它,后续任务能不能开工」,而不是「它是不是这个任务的一部分」。具体做法:对每一条待办问一句,如果这条没完成,我下一步能不能直接开始?答案是「不能」的,它就是前置任务,应该单独拎出来标注责任人和完成标准;答案是「能,只是做得不完整」的,它才是子任务。
举例:办一场发布会,「确认场地档期」是前置任务,因为它不完成,物料设计、嘉宾邀请都没法定;而「写主持稿」是执行子任务,它晚两天不影响其他环节启动。判断依据就是这条依赖链,凡是卡住别人的,一律升级为前置任务单独管理。
2. 我排了很详细的甘特图,为什么项目还是天天在等?问题出在哪?
我以前特别迷信甘特图,每条任务都标了开始和结束时间,看起来整整齐齐。但实际执行时还是天天有人问「我这边做完了,下一步等谁」,我才意识到我可能只排了时间没排依赖关系。
只排时间不排依赖,是排期失效最常见的原因。甘特图解决的是「什么时候做」,但没解决「谁卡着谁」。可执行的做法是:在排期表里增加一列「前置条件」,明确写出这条任务启动前必须完成的具体事项和责任人,而不是只写一个日期。
判断依据是,如果一条任务的开始时间到了,但它的前置条件还没满足,那这个时间点就是假的,必须回退重排。建议每周做一次依赖巡检:把所有「进行中」的任务拉出来,逐条检查它的前置条件是否已完成,没完成的立刻标记为阻塞并升级,而不是让它继续挂着消耗团队注意力。
3. 前置任务的完成标准怎么写才不会扯皮?每次都说做完了,结果后面还是出问题。
我们团队最常吵的就是「这个不是已经做完了吗」,比如调研报告交了,但数据口径没确认,后面做方案的人根本没法用。我现在特别想知道,前置任务的完成标准到底该怎么定,才能避免这种扯皮。
前置任务的完成标准必须写成「可验证的交付物 + 明确的验收人」,不能写「完成调研」这种模糊表述。具体做法分三步:第一,把完成标准写成名词,比如「一份含5个竞品价格区间的对比表」而不是「调研竞品价格」;第二,指定唯一验收人,由他确认后才算完成,而不是执行人自己说完成就完成;
第三,把验收动作写进流程,前置任务标记完成时必须附上交付物链接或截图。判断依据是:如果一个前置任务的完成状态需要靠口头确认,它就一定会扯皮。数据口径上,建议把「前置任务一次验收通过率」作为团队过程指标,低于80%就说明完成标准写得不够具体,需要回头修模板。
4. 前置任务太多了,每条都管根本管不过来,管理者该怎么取舍?
我们项目一启动,我列出来的前置任务有二三十条,每条都要盯责任人、盯完成标准,我自己先被管理成本压垮了。我想知道是不是所有前置任务都必须这样精细管理,有没有可以放手的地方。
不是所有前置任务都值得同等管理,关键是按「影响面」分级。可执行的做法:给每条前置任务标两个维度,它卡住了几条后续任务、它最晚什么时候必须完成。卡住3条以上、且处于关键路径上的,列为A类,必须指定责任人和完成标准并每周检查;卡住1到2条、有缓冲时间的,列为B类,只记录在共享表格里,由执行人自行推进;
只影响自己后续动作、不卡别人的,直接降级为普通待办,不纳入前置任务管理。判断依据是管理成本要和风险匹配,A类前置任务通常只占全部前置项的20%左右,却决定了80%的延期风险,把精力集中在这些上面,比平均用力更有效。
核心关键词
文章包含AI辅助创作:前置任务实操方法:企业管理者提升任务依赖效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388839
读者评论
这个案例太真实了,我们团队也是延期后第一反应就是执行力不行,开复盘会基本变成批斗会。文章提到七成等待源于前置任务定义模糊,这个数据确实点醒了我,之前从没想过要量化等待时长。
前置任务拆解那段最有共鸣,把‘等接口联调’拆成字段冻结、测试调用、书面确认三步,确实一下子就可验收了。之前我们就是卡在‘做完但没人敢说完成’这个循环里。
模板六个必填字段的思路很清晰,但实际操作中决策授权型的任务最难落地,老板的日历不是我们能锁死的。希望能看到更多关于这类前置任务的推动技巧。
