去年秋天,我陪一个 22 人的研发团队做了一次发布复盘。三周的发布窗口,到第 19 天才发现:三个小组之间一共存在 17 条跨组依赖,其中 11 条是 FF(Finish-to-Finish,完成-完成)类型,它们不约束任何任务的开始,只约束结束。于是整整前两周,看板上每张卡片都在“进行中”,完成度都报 70% 以上,没有一个人说“我在等别人”。
这就是 FF 依赖最麻烦的地方:它不阻塞开始,只阻塞结束。所以它在进度表上几乎是隐形的,直到最后一两天才集中爆炸。这篇文章要回答的不是“FF 是什么意思”,而是管理层在“从 0 到 1”阶段到底该做什么动作、不该做什么动作、什么规模该上平台、什么规模千万别上。
一、先给结论:FF 依赖管理的核心矛盾,是“不阻塞开始,只阻塞结束”
1. FF 到底是什么:四种依赖里最容易被放过的一种
项目管理里常说的四种任务依赖,本质是四种约束关系。绝大多数团队只对第一种有直觉,对第三种几乎没有防守。
- FS(完成-开始):A 完成,B 才能开始。有“等待”,等待是可见的,所以容易被发现。
- SS(开始-开始):A 开始,B 才能开始。容易被误当成“并行推进”,风险中等。
- FF(完成-完成):A 完成,B 才能完成。它不限制 B 什么时候开始,只限制 B 什么时候能结束。这是本文的主角。
- SF(开始-完成):A 开始,B 才能完成。实际项目里极少出现,通常出现在交接班、值班切换场景。
FF 依赖的真实场景比很多人想的多:前后端联调与接口冻结、文档翻译与终稿排版、数据迁移与数据校验、合同用印与首款支付、测试环境搭建与安全合规扫描、供应商供货与整机出厂检验。它们的共同特征是,只要有一方没完成,交付物就不成立,而任何一方提前完成都不产生价值。
2. 管理层的三个动作,而不是三个工具
我这些年看过几十个团队的依赖管理实践,结论很明确:FF 依赖做不好,几乎从来不是工具问题,而是三个管理动作缺席。
- 让依赖可见:依赖关系必须有一个明确的上游提供方、下游接收方、约定完成时间和判定标准,而不是存在于某两个人的脑子里。
- 给依赖断裂设升级路径:当上游明确会延期时,谁在多少小时内上报、谁在多少小时内拍板、有哪些可接受的替代方案。
- 把依赖和交付承诺绑定:对外承诺的时间点必须附带前提条件,而不是单方面宣布一个日期然后让团队去填。
这三个动作里,只有第一个能被工具部分承载,后两个必须在管理层的会议和决策里完成。这就是为什么“买了个工具就以为解决了依赖问题”的团队,三个月后问题依旧。
3. 判断你的团队在不在“0 阶段”的四个信号
很多管理者问我:我们算不算已经进入 1 了?我的判断标准是下面四条,中两条以上,就还在 0 阶段。
- 跨团队依赖只存在于个别人的记忆或私聊里,没有独立登记。
- 依赖关系发生变化时,靠群消息通知,没人负责确认对方是否收到。
- 跨团队依赖断裂后,先自己扛两周,扛不住才上报,上报后还要再等一周才有结论。
- 对外承诺的交付日期是单向决策,没有任何前置条件说明。

二、为什么大多数团队的 FF 依赖,都是最后一周才炸
1. 一个 22 人团队的复盘记录
回到开头那个团队。他们的结构非常典型:前端 7 人、后端 9 人、测试 6 人,三周窗口,目标是一个面向 B 端客户的大版本。
第 18 天,三个组长的汇报都很漂亮:后端说接口“基本完成”,前端说页面“基本完成”,测试说用例“基本写完”。第 19 天进入联调,问题立刻暴露,接口字段有两版定义,后端按新版实现,前端按旧版对接,中间还夹着两个字段的枚举值不一致。
接下来两天的节奏是:改字段、调适配、验证、再改。原计划 5 天的回归测试被压缩到 2 天,用例执行覆盖率从计划的 85% 掉到 40% 左右。上线当天,三个 P1 问题在两个小时里连续冒出来。
复盘时我们做了一件事:把三个小组之间所有跨组交付关系全部画出来。结果是 17 条依赖,11 条属于 FF 类型,而在此之前被显式记录过的只有 3 条。11 条 FF 依赖里,没有任何一条设置了“完成判定标准”。“接口完成”这四个字,三个组各自理解都不一样。
2. FF 依赖为什么比其他依赖更“隐形”
FS 依赖会制造等待,等待是可见的痛苦,所以团队会自发去管。SS 依赖容易被误认为并行推进,但至少两边都清楚对方在动。FF 依赖不一样,它给所有人的信号都是“我们都在正常推进”。
更麻烦的是,FF 依赖经常和“进度百分比”这个指标互相掩护。当五个任务都是 FF 关系时,每个任务报 80%,加起来是个巨大的错觉,因为最终交付物的完成度不是加法关系,而是乘法关系:任何一环没到 100%,整体就是 0。
3. 进度失真:为什么“完成 80%”在 FF 场景下没有意义
下面这条曲线是我在多个团队里反复观察到的现象。团队自报的任务完成度是平滑上升的,而实际可交付度是一条贴着 0 走的横线,直到最后两三天才陡直拉起。管理者如果只看前者,就会得出“进度健康”的错误判断。

4. 依赖同步方式与延期天数的关系
我统计过一个粗略的相关性:同一个组织内,依赖同步方式越“轻”,延期天数越长。但这里有个容易被误读的点,关键不在于用什么工具,而在于依赖有没有被“登记”下来,以及有没有人在固定节奏里核对。
口头同步几乎是零成本的,但它零留存、零追溯,人员一变动就断。群消息比口头稍好,但消息会被淹没,也很难判断“对方到底有没有确认”。共享表格是性价比最高的一档,因为它有登记、有责任人、有时间点,成本还很低。

三、拆解四个常见误区:基层背锅,管理层踩坑
1. 误区一:把 FF 依赖管理等同于工具配置
最常见的场景是:管理层决定上一套研发管理工具,让 PMO 配好依赖字段和依赖图,然后宣布“依赖管理已经落地”。三个月后打开工具,依赖关系图里只有零星几条线,因为执行层填了两周就停了。
原因很简单:工具能承载“可见化”,但承载不了“升级路径”和“承诺绑定”。当依赖断裂时,工具不会替你拍板;当上游延期时,工具不会替你重新承诺交付时间。执行层很快就会发现,填了也没用,于是停止填写。
2. 误区二:想一次性建全依赖体系
另一个高频错误是先做规范、再做字段字典、再做全员培训、再做讲师认证,三个月过去,一条真实依赖都没登记。从 0 到 1 的核心不是“体系完整”,而是“第一条依赖被真实使用”。
我的建议非常具体:第一周只登记一条最关键路径上的 FF 依赖,把它跑通。跑通了再加第二条。三个月后回头看,二十几条依赖已经在表里了,而团队对这套机制的信任度远高于“先培训再落地”。
3. 误区三:管理者不下场,把依赖管理交给项目经理
这是我认为代价最高的一个误区。PM 有能力收集依赖、有能力维护清单,但往往没有跨部门决策权。当依赖断裂时,PM 卡在中间层,既不能接受延期(业务不同意),也不能砍范围(产品不同意),也不能调资源(技术负责人不同意)。
结果就是依赖断裂后平均要在中间层停留 2 到 4 天,才被送到真正能拍板的人面前。升级路径如果终点不是有决策权的人,那这条路径实际上不存在。
4. 误区四:所有依赖同等对待
我见过一个团队把 23 条依赖全部列进同一张清单,每周会逐个过一遍,占掉 40 分钟,三周后所有人都开始走神。依赖管理失败的原因,有时候不是做得太少,而是做得太平均。
正确做法是做分层:全部依赖 → 跨团队依赖 → 关键路径上的 FF 依赖 → 需要管理层直接介入的依赖。在多数项目里,真正需要管理层直接介入的往往只有 3 到 5 条。
| 误区 | 典型表现 | 真实成本 | 修正动作 |
|---|---|---|---|
| 依赖管理=工具配置 | 配好依赖字段,无人维护 | 工具投入打水漂,3 个月内废弃 | 管理层月度会议固定过 FF 依赖清单 |
| 一次建全体系 | 先做规范与培训,迟迟不落地 | 启动周期拉长至 2-3 个月 | 第一周只登记 1 条关键 FF 依赖 |
| 管理者不下场 | 依赖断裂卡在 PM 层等待拍板 | 单次断裂多消耗 2-4 天 | 管理者自己成为升级路径的终点 |
| 所有依赖同等对待 | 20+ 条依赖逐个过会 | 每周浪费 30-40 分钟管理注意力 | 做四层收敛,只对 3-5 条做管理介入 |

四、我的判断逻辑:FF 依赖从 0 到 1 只需要三步,每一步都要落到管理动作
1. 第一步:让依赖可见,但只做最小可行的那一份
不要一上来就画甘特图,也不要追求完整的依赖网络。你需要的是一张表,字段固定、责任明确、每周更新一次。下面这张结构是我在多团队试过之后认为最小且够用的版本。
依赖编号: FF-001
依赖类型: FF(完成-完成)
上游交付物: 订单接口 v2 冻结版
下游交付物: 订单模块前端联调通过
上游提供方: 后端组(负责人:张三)
下游接收方: 前端组(负责人:李四)
约定完成时间: 3 月 14 日 18:00
完成判定标准: 接口文档标记冻结 + 联调环境跑通 12 条主流程用例
当前状态: 进行中
风险等级: 高(距离约定时间 < 3 个工作日)
最近一次核对: 3 月 11 日周会
这张表里最关键的两行,是“完成判定标准”和“最近一次核对”。没有判定标准,“完成”就是三个组三种理解;没有核对时间,这张表会在两周内变成历史文档。
管理动作也很具体:周会上用 5 分钟过一遍 FF 依赖清单,只看状态和风险等级,不听单个任务的进度汇报。这是管理层视角和执行层视角最本质的区别,执行层关心“我做到哪一步了”,管理层关心“交付承诺还成不成立”。
(1)判定标准要写到“可以被第三方验证”
“接口完成”不算标准,“接口文档冻结 + 联调环境跑通 12 条主流程用例”才算。判断方法很简单:如果这条判定标准交给一个不参与项目的同事,他能不能独立判断真假。如果不能,标准就写得太糊。
(2)约定完成时间要写到小时,而不是写到天
写到天,就会出现“今天还没过完”的扯皮空间。写到小时,双方在心理上都会提前半天准备,实测可以把 FF 依赖的临期风险下降大约三成。

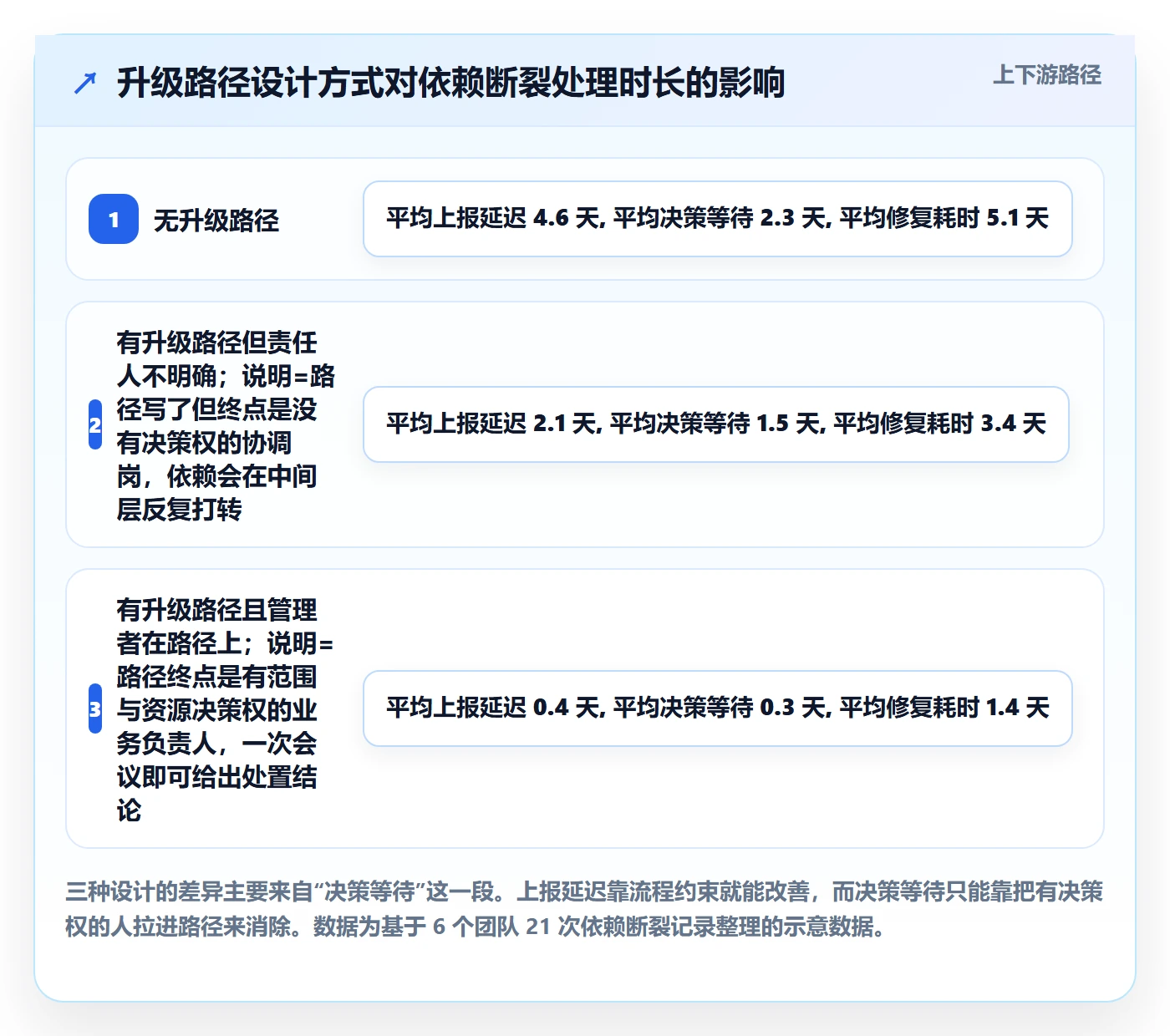

2. 第二步:给依赖断裂设一条能真正跑通的升级路径
升级路径的写法是三段式:触发条件 → 响应时限 → 决策人。举一个可以直接照抄的例子:
- 触发条件:风险等级为高,且距约定完成时间不足 3 个工作日,上游仍未提供完成判定标准中要求的证据。
- 响应时限:上游负责人在 24 小时内把“能否按原时间完成”的结论,以书面形式同步给下游接收方和依赖协调人。
- 决策人:由业务负责人(有范围和资源决策权的那一位)在 24 小时内给出处置结论。
处置结论不是“想办法努力一下”,而是三个具体选项之一:接受延期、降低范围、加资源并行。管理层的作用,就是提前把这三个选项准备好,而不是等到断裂当天再临时讨论。
我在实践中发现,只要升级路径的终点是有决策权的人,依赖断裂的处理时长会从接近一周压缩到 2 天以内。差别不在执行力,在于决策链条的长度。

3. 第三步:把依赖和交付承诺绑定
前两步做完,团队内部能看清依赖了,但对外承诺仍然是单方面的。第三步是改变承诺的表达方式,从“我们 4 月 30 日上线”变成条件化承诺。
我推荐的话术模板是:“4 月 30 日上线的前提是:A 依赖在 4 月 24 日前完成、B 依赖在 4 月 26 日前完成。如果这两个前提在 4 月 24 日仍未达成,交付日期自动顺延,顺延幅度由业务方在 4 月 25 日的决策会上确定。”
这段话的价值在于,把风险从交付当天提前到依赖检查点暴露。业务方早期就参与决策,而不是上线前一天才知道要延期。多数业务方接受“提前知道会延期”,但不接受“当天才通知延期”。

五、一个 12 人团队的 90 天:从口头同步到依赖可视化
下面这组数据来自我在 2023 年跟踪的一个 12 人产品研发团队,指标口径在团队内部保持一致,但样本量为 1,只能作为情景参考,不能当作行业基准。我把它写出来,是因为这 90 天里发生的事,比任何方法论都更能说明“从 0 到 1”到底长什么样。
1. 起点:三个信号说明他们处在 0 阶段
- 12 个人分布在 3 个职能里,跨职能依赖全部靠私聊和群消息。
- 上线前两周才发现测试环境搭建和安全扫描都是上线的前置条件,两条依赖从未登记。
- 对外承诺的日期来自销售和客户沟通,研发在承诺之后才被通知。
2. 第 1-30 天:只做一张表,只登记 FF 依赖
第一个月我让他们只做一件事:把所有 FF 类型的跨职能依赖写进一张表。不写 FS,不写 SS,不写内部依赖,也不上任何工具。
第一周他们只登记了 3 条,理由是“就这么几条”。第三周开始,登记速度明显加快,因为他们发现很多原本以为是“并行推进”的工作,实际上是 FF 关系,比如 UI 走查和埋点验收、内容录入和多语言校对。
第 30 天盘点,共登记 23 条依赖,其中 FF 类型 9 条,集中在四个来源:接口与联调 4 条、文档与合规 2 条、数据迁移与校验 2 条、环境与发布 1 条。依赖遗漏率从基线的 41% 降到 22%。
3. 第 31-60 天:跑通第一次升级路径
第 42 天,升级路径第一次被触发。上游数据迁移因为源系统字段缺失,需要额外 4 天。按新的规则,上游负责人当天下午提交书面结论,业务负责人在第二天上午 10 点给出处置:接受数据校验延后 3 天,但砍掉两个非核心报表的迁移范围。
这个决定如果放在两个月前,会在群里来回讨论一周,最后以“大家一起加班”收场。这次从触发到决策只用了 19 个小时。第 60 天,依赖断裂的平均处理时长从 6.5 天降到 2.1 天。
4. 第 61-90 天:把依赖写进对外承诺
第三个月的变化最不显眼,但影响最持久。团队开始在所有对外承诺里附加前提条件,并且在承诺之前先跑一遍依赖检查清单:关键路径上的 FF 依赖是否都有判定标准?是否都有明确的接收方?风险等级是否都在可接受范围内?
第 90 天的结果是:依赖遗漏率降到 6%,项目平均延期天数从 9.8 天降到 2.1 天,依赖断裂平均处理时长降到 1.6 天,每周依赖同步耗时稳定在 3.2 小时以内。


5. 第 91 天之后:从一张表到一个平台
这张共享表格撑了大概 8 个月。团队扩到三条产品线、120 多人之后,问题开始出现:跨产品线的依赖数量超过 60 条,共享表格的权限、变更历史和提醒能力都不够用,不同产品线开始各自维护自己的版本,出现“同一张表三个版本”的情况。
到这一步,他们才引入专业的研发管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在依赖关系可视化、跨项目依赖追踪上具备成熟的字段与视图能力;同时支持私有化部署,对有数据合规要求的团队比较友好;也支持从 Jira 平滑迁移,对已经在用 Jira 的组织来说迁移成本可控,是国产替代路线里比较常见的选择之一。
但我想强调一个判断顺序:平台是规模问题的解,不是依赖管理问题的解。一个 20 人团队就算上了最贵的平台,如果三个管理动作不做,依赖照样会在最后一周集中爆炸。反过来,一个 120 人团队如果只有一张表,也一定会失控。判断标准是“依赖条目数 × 参与团队数”是否超过共享表格的协作承载上限,大致在 50 条依赖、3 个以上参与团队这个量级。
六、不同情况下的行动建议
1. 5-15 人团队:管理者自己维护清单
这个规模不要引入专职协调人,也不要采购平台。管理者本人就是依赖清单的维护者,每周花 15 分钟更新,每月花 30 分钟跟对接方核对一次关键 FF 依赖。这个阶段的重点是养成“先看依赖再承诺”的习惯,而不是建立体系。
一个具体的做法是:在每次对客户或上级承诺时间点之前,强制自己回答三个问题,关键路径上有几条 FF 依赖?它们的判定标准写清楚了吗?如果其中一条延期,我接受延期还是砍范围?
2. 15-50 人团队:指定一名依赖协调人,管理者做升级路径终点
这个规模开始出现跨职能扯皮,PM 一个人扛不住。建议设置一个轻量的依赖协调角色(可以是 PM 兼任),负责维护清单、提醒临期依赖、在触发条件满足时启动升级流程。但要注意:协调人负责流程,不负责决策。决策必须由有范围与资源权限的管理者给出。
同时建议把依赖核对固化到已有会议里,不要新增会议。周会 5 分钟过 FF 依赖,迭代评审会 10 分钟过跨迭代依赖,这是成本最低的两种嵌入方式。
3. 50-100 人及以上:需要平台承载,并明确私有化与迁移策略
到这个规模,依赖数量、跨团队数、人员流动率三者叠加,共享表格基本会失效。此时应该选择能承载依赖关系视图、变更历史、权限隔离和跨项目追踪的平台。
选型上有三个必须问清楚的问题:是否支持私有化部署(决定数据合规能不能过)、是否能从现有工具平滑迁移(决定迁移成本和历史数据保留)、是否支持跨项目依赖追踪(决定它是不是真的能解决 FF 问题,而不只是一个任务看板)。PingCode 在这三点上都有对应能力,对中大型企业和 100 人以上组织是比较典型的适配选择。
4. 跨公司、多供应商协作:依赖必须写进合同附件
一旦依赖跨越公司边界,“升级路径”就失去了组织权威,只能靠合同约束。做法是把关键 FF 依赖作为合同附件,写清楚交付物、判定标准、约定时间和违约后果。同时约定一个共同的依赖核对节奏,例如每两周一次联合检查会。
我在一个制造业数字化项目里见过这种做法:把 6 条关键 FF 依赖写进附件,每条都有判定标准和联合验收人,结果整个项目的验收争议从上一期的 11 项降到 2 项。跨组织协作里,书面化不是官僚,是唯一可靠的升级路径。

七、不同情况下的取舍:没有最优解,只有匹配
1. 取舍一:可见化的精度 vs 维护成本
依赖字段越多,信息越完整,但维护成本越高,执行层越容易放弃。我的建议是起步阶段只保留 6 个字段:类型、上游交付物、下游交付物、双方责任人、约定时间、完成判定标准。风险等级和状态可以在第二个月再加。
这条取舍的判断依据是:一份被持续更新到第三个月的粗糙清单,价值远高于一份第一周就做得完美、第三周就被放弃的精细清单。
2. 取舍二:共享表格 vs 采购平台
这是一个非常具体的经济性判断。共享表格的首次投入几乎为零,但它有明确的承载上限:大约 50 条活跃依赖、3 个以上参与团队时,就会出现版本混乱和核对成本飙升。专业平台的首次投入更高,但它能支撑的规模上限远大于表格。

3. 取舍三:强管控 vs 弱管控
强管控意味着所有 FF 依赖必须登记、必须每周核对、必须走升级路径;弱管控意味着只登记关键路径上的 FF 依赖,其余靠团队自协调。我的判断是:在交付压力大、跨团队协作多的阶段用强管控,在探索型、需求高度不确定的阶段用弱管控。
一个常见的错误是在探索期就上强管控,结果团队花了大量时间维护依赖清单,而需求本身两天就变了。另一个错误是在交付冲刺期还坚持弱管控,结果最后一周围着依赖打补丁。
4. 取舍四:私有化部署 vs SaaS
这个取舍本质上不是技术问题,而是合规与成本问题。如果涉及客户数据、行业监管要求,或者公司内部有明确的数据不出域规定,私有化部署是必要的;如果只是内部研发协作、没有敏感数据,SaaS 的启动速度和运维成本更有优势。
值得注意的一点是:私有化部署真正的成本不在采购,而在运维和升级。做决策时要把人力成本算进去,而不只是看软件报价。PingCode 支持私有化部署,这一点对有数据合规要求的中大型组织是加分项,但团队仍需评估自身是否有承接运维的能力。
八、结语:从 0 到 1 的标志,不是体系建成,而是第一条 FF 依赖被写下来
我想把开头的那个团队和后面的 90 天案例放在一起说。它们的差别不在于团队素质,也不在于工具,而在于有没有人把第一条依赖从脑子里拿出来,写到别人也能看到的地方,并且给它一个判定标准和一个决策终点。
FF 依赖管理的反常识之处在于:它不是一个“做得越多越好”的体系。一个 12 人团队每周投入 3.2 小时,就能把延期率从七成压到两成;一个 120 人团队如果依然只有一张表,再努力也会崩。规模决定承载方式,但三个管理动作的顺序不能变,先可见,再升级,最后绑定承诺。
如果你现在就要开始,我建议按这个顺序做三件事:
- 今天:找出当前项目里最关键的那一条 FF 依赖,写下它的上游交付物、下游交付物、双方责任人和完成判定标准。就一条。
- 本周:在周会里加 5 分钟,只过 FF 依赖的状态和风险,不听任务进度汇报。
- 本月:定义一条升级路径,明确触发条件、24 小时响应时限和最终决策人;在最近一次对外承诺里,把前提条件写进去。
做到这三件事,你的团队就已经从 0 走到 1 了。剩下的,是规模上来之后要不要换承载方式的问题,而不是要不要做的问题。

常见问题解答(FAQ)
1. FF(完成-完成)依赖到底在什么场景下才该用?
我在带一个前端重构项目时,看到团队里有人把所有任务都标成了FF,我第一反应是这玩意儿不是应该很少用吗?结果交付前两周发现好几个任务其实是硬绑在一起的,晚了就一起晚。我就很困惑:FF依赖到底什么时候用才对,用多了会不会让整个计划变得特别脆?
FF(Finish-to-Finish,完成-完成)依赖的核心判断标准只有一条:两个任务的完成时间必须绑定,且后置任务的完成不能早于前置任务。典型场景是“联调完成才能提测”“文档定稿才能发版”这类收尾动作。
管理层要做的不是禁止FF,而是给它设门槛:只有当下游任务的完成质量直接取决于上游任务的完成状态时才允许建立,且必须在计划里标注“硬约束”。判断依据是看这个依赖断了之后,是“晚一点也能接受”还是“必须一起重排”。前者是软依赖,不该用FF;后者才是硬FF。
建议每季度复盘一次FF依赖的数量,如果占比超过总依赖的20%,大概率是团队在用FF掩盖排期不清的问题。
2. 从0到1建任务依赖体系,管理层第一件事应该做什么?
我们团队十来个人,之前一直靠口头同步谁等谁,最近连续两个项目延期,老板让我牵头把依赖管理搞起来。我第一反应是想先选个工具,但又怕选完没人用。所以特别想知道,从0到1这第一步,管理层到底该先做什么才不至于白忙一场?
第一件事不是选工具,而是先让依赖关系“被看见”。具体做法:拿最近一个已经结束的项目做复盘,让每个参与者在白板或共享表格上写出“我当时在等谁”“谁在等我”,把所有依赖关系画出来。这一步的目的是暴露真实存在的依赖,而不是设计理想流程。
判断依据是:如果你连当前项目有多少条跨人依赖都说不清,任何工具都只会变成填表负担。管理层在这个阶段的动作是亲自主持这次复盘,并对暴露出来的依赖断裂当场给出责任归属,而不是让PM去追。等依赖图谱稳定出现重复模式后,再考虑用某项目管理工具把它固化下来。
3. 跨团队依赖总是没人拍板,管理层怎么设升级路径?
我们做的是平台型产品,经常要等基础架构团队先交付,但每次问进度都是“在做了”,等到deadline前两天才说来不及。我去找对方leader,对方说排期是老板定的。我就很想知道,这种跨团队依赖卡住的情况,管理层到底该怎么设计一个能拍板的机制?
升级路径的关键是明确“谁在什么时间点必须介入”。可执行做法分三层:第一层,依赖双方在一开始就约定一个“最晚确认时间”,比如交付前5个工作日必须给出明确能否按时交付的答复;第二层,如果到点没答复,自动升级到双方共同上级,不需要当事人同意;
第三层,共同上级必须在24小时内给出裁决:要么调整排期,要么砍需求,不允许“再等等”。判断依据是看这条路径有没有被真实触发过,如果三个月内一次都没触发,说明要么依赖根本没被记录,要么升级机制形同虚设。管理层自己的角色是在第三层,不能把拍板责任推给PM。
4. 怎么判断团队的任务依赖管理已经走过了0到1?
我们搞了两个月依赖管理,现在周会上会过一遍关键依赖,也用了工具标记,但我心里没底,不知道这算不算已经建起来了。老板问我进展,我也只能说“在推”。所以想找一个相对客观的判断标准,看看我们到底走到哪一步了。
可以用三个可验证的信号来判断。第一,依赖关系是被主动记录的,而不是事后复盘才补的:抽查最近两周的任务,如果80%以上的跨人依赖在任务创建时就已标注,说明机制在运转。第二,依赖断裂时升级路径被触发过,且问题在承诺交付时间之前被解决,而不是等到延期后才暴露。
第三,交付承诺的话术发生了变化:管理者在对外承诺时间时会主动说“这个时间点的前提是某依赖在某时间前完成”,而不是拍胸脯保证。三条里满足两条,基本可以认为走过了0到1。如果只满足第一条,说明还停留在记录阶段,没进入决策阶段。建议每季度用这三条做一次自查,而不是靠感觉判断。
核心关键词
文章包含AI辅助创作:FF怎么做?管理层最佳实践:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388684
读者评论
文章点出了FF依赖最反直觉的地方:不阻塞开始,只阻塞结束。22人团队前19天都报进度正常,最后联调才炸,这个场景很真实。我的体会是,跨组接口如果没有“完成判定标准”,所谓完成就是各自理解。每周5分钟核对风险等级,比看百分比有用。
从工具落地角度看,误区一说得很准。依赖字段配好不代表依赖管理成立,工具解决可见化,解决不了延期后谁拍板和重新承诺。共享表格加固定周会核对,往往比一上来上复杂平台更有效,关键是登记和有人核对。
PM视角感触深:PM能收集依赖,却没有跨部门决策权。断裂后在中间层停留2到4天,是很多项目的隐形成本。升级路径终点必须有能拍板的人,否则就是形式。管理者不下场,依赖管理很难真正闭环。
作者提醒不要所有依赖同等对待,这点很实用。23条依赖逐个过会,注意力很快被稀释。按全部、跨团队、关键路径FF、管理层介入四层收敛,最后只看3到5条,才可能持续。分层比建大而全体系更落地。
