任务依赖FF全流程:实施团队落地方案与一文讲清

去年年底我参加一个制造业客户的ERP实施复盘会,客户方的IT总监当着甲乙双方项目组的面问了一个问题:为什么你们的UAT验收报告,永远是在最后一周才冒出来?我当时的本能回答是"因为要等所有模块测完",但会后我把项目计划表翻出来逐行核对,发现真正的问题不是等,而是我们从一开始就没有把"等"这件事正确地建模成任务依赖。项目计划里所有依赖都配成了FS(完成到开始),包括那些本该用FF(完成到完成)的任务,结果后置任务的启动时间被系统性推迟,整个项目的收尾阶段被拉成了一团乱麻。

那次复盘让我意识到一件事:实施团队在任务依赖管理上踩的坑,绝大多数不是"不知道有依赖",而是"知道有依赖,但配错了类型"。尤其是FF这种约束终点的依赖类型,它不约束开始、只约束结束,一旦配错或漏配,前中期完全看不出问题,等到收尾阶段才集体爆发。这篇文章我想把FF依赖这件事从头到尾讲清楚:它是什么、为什么在实施项目里特别容易失控、实施团队该怎么分阶段落地、有哪些高频误区、以及在不同团队规模下应该怎么取舍。

一、核心结论:FF依赖管的不是"什么时候开始",而是"什么时候必须结束"

先给结论。FF(Finish-to-Finish,完成到完成)依赖的核心含义是:后置任务的完成时间,不能早于前置任务的完成时间。它不规定后置任务什么时候开始,只规定后置任务什么时候才被允许结束。这一点和大多数人熟悉的FS完全相反,FS约束的是起点,FF约束的是终点。

这个差别为什么重要?因为它直接改变排期逻辑。FS是正向排期:前置什么时候完,后置什么时候开始,开始时间是被前置任务"顶"出来的。FF是反向排期:后置任务必须在某个时间点结束,那么这个任务必须提前多久启动,是由它自己的工期倒推出来的。如果你用FS的思维去排一个FF任务,结果就是后置任务被推迟到前置完成之后才启动,完成时间自然被顺延,而顺延的部分直接吃掉项目的缓冲。

我在多个实施项目里观察到一个规律:FF依赖数量在整个项目依赖中占比通常只有10%~20%,但它对交付终点的实际影响力,往往超过占比最高的FS依赖。原因很简单,FS依赖管的是任务之间的先后顺序,顺序错了可以重排;FF依赖管的是交付物的定稿条件,条件没满足就是交付不了。前者是流程问题,后者是结果问题。

1. FF依赖在实施项目里的三种真实形态

第一种是"共同收尾型"。典型场景:数据迁移脚本执行完成,与数据校验报告定稿之间。校验报告不可能在迁移完成前定稿,但校验报告的框架、模板、校验规则、抽样方案都可以提前准备。这种依赖的本质是"结果必须等结果"。

第二种是"并行约束型"。两个不同实施小组分别在配置不同模块,最终要合并成一份端到端测试报告。报告定稿的前提是两个模块的配置都完成,但两组可以在报告框架下并行推进各自的验证工作。

第三种是"验收条件型"。客户方的业务部门签字确认,和乙方出具整体验收报告之间。签字是前置,报告定稿是后置,两者是FF关系,但报告的准备可以提前几周就开始。

这三种形态有个共同特征:后置任务都能提前开工,只是不能提前结束。这正是FF和FS的分水岭。

任务依赖FF全流程:实施团队落地方案与一文讲清

2. 为什么大多数团队的FF依赖"配了等于没配"

我在至少五个项目里看到过同一种情况:工具里确实配了依赖箭头,但排期会上讨论的完全是另一套逻辑。项目经理在工具里把任务A和任务B连成了FF,转头在周会上说"等A做完我们再开始做B"。工具说的是FF,人执行的是FS,两套逻辑并行,最后以人的判断为准,工具里的依赖就退化成了装饰。

更麻烦的是,这种"配了等于没配"的状态很难被察觉。因为FF依赖的失效不会立刻产生报错,它只会在项目收尾阶段表现为"怎么突然这么多任务挤在一起"或者"怎么报告迟迟定不了稿"。等你能看见症状的时候,损失已经发生了。

3. 一句话判断标准:能提前开工的,用FF;不能提前开工的,用FS

我总结了实施团队最实用的判断标准,就这一句:后置任务能否在前置任务完成之前就动手?能,用FF;不能,用FS。

注意这里的关键词是"动手",不是"完成"。很多团队把"后置任务的结果依赖前置结果"直接等同于FS,这是最常见的认知偏差。你在写一份需要引用前置任务数据的报告,数据没出来你确实写不了结论,但前面几十页的背景、方法、模板、图表框架都可以先做,这个场景就应该用FF,而不是FS。

二、背景与真实场景:实施项目为什么天生是FF依赖的重灾区

要理解FF依赖为什么在实施项目里特别容易失控,得先看清楚实施项目的交付结构。研发项目通常是"需求→设计→开发→测试→上线"的线性链,大部分依赖是FS。但实施项目的结构完全不同:它往往是多个模块、多个小组、多个客户方部门并行推进,最后在几个关键节点上收敛。

1. 实施项目的交付物链天然是FF结构

你去看任何一个实施项目的里程碑清单:上线方案定稿、数据迁移报告、UAT验收报告、系统切换方案、终验报告。这些交付物几乎都不是"某个任务的开始"决定的,而是"一堆任务全部完成后"才成立的。这意味着实施项目的核心节点,天然由FF依赖驱动,而不是FS。

但问题在于,团队在拆解WBS的时候,习惯按照"任务执行顺序"去理解项目,配依赖的时候就顺手配了FS。因为在直觉里,"先做A再做B"是最容易理解的顺序关系,而"B可以和A并行但必须等A完成才能结束"这种逻辑需要额外思考一步,很多人就跳过了。

2. 甲乙方视角差异让FF依赖变成"隐形债"

实施项目里还有一个特殊的结构性问题:FF依赖的责任方和受益方往往不在同一个组织。前置任务通常由乙方实施组负责,后置任务可能是甲方业务部门或者第三方集成商的交付物。这时候,前置任务的延期对后置任务的影响,不会自动触发后置任务负责人的预警,因为他根本不知道自己的完成时间被另一边卡住了。

我把它叫做"依赖隐形债"。它的特点是:账面上谁都有一份独立的任务计划,看上去都排得满满的,但交付物之间的约束关系没有任何一个地方被显性记录。等到收尾阶段,所有约束同时收紧,各方才开始互相追责。

3. 一个真实场景:把FS误配成FF,或者把FF误配成FS,代价完全不同

我在一个供应链系统实施项目里遇到过两种情况交织的案例。项目里有两个任务:任务A是"接口联调完成"(8个接口,预计12人天),任务B是"端到端流程测试报告定稿"(预计10人天)。正确的依赖应该是FF,因为流程测试报告的准备工作可以提前做,但定稿必须等所有接口联调完成。

项目组最初配成了FS。结果任务B被排到了任务A完成之后才开始。任务A实际用了14天(超期2天),任务B从第15天开始算10天,报告定稿时间比原计划晚了12天。如果按FF配置,任务B在第5天就可以启动准备工作,任务A完成时任务B还剩3天工作量,报告可以在第17天定稿,损失能压缩到3天。

一次类型误配,直接带来9天的工期损失。而且这个损失在项目排期阶段完全不可见,因为两版计划的甘特图看上去都"很合理"。

任务依赖FF全流程:实施团队落地方案与一文讲清

三、全流程拆解:实施团队落地FF依赖的五个阶段

接下来是这篇文章的核心部分。我把实施团队落地FF依赖的全过程拆成五个阶段。这五个阶段的顺序不能颠倒,尤其是前两个阶段,很多团队的问题都是在第一阶段就埋下的,到后面花再多力气也补不回来。

1. 阶段一:依赖识别,从交付物反推,而不是从任务清单找

这是我认为最关键的一步,也是绝大多数团队做错的一步。大多数团队识别依赖的方式是:打开任务清单,从第一条往下看,看到哪条任务需要等另一条任务做完,就记一条依赖。这种方式识别出来的几乎全是FS依赖。

正确的做法是从交付物反推。具体操作:先列出项目所有里程碑交付物清单(不是任务清单),然后对每一个交付物问三个问题。

  1. 这个交付物"定稿"的前提条件是什么?注意问的是定稿,不是开工。
  2. 这个前提条件,是另一个交付物的"开始"还是"完成"?如果答案是"完成",候选FX类型就出现了。
  3. 在等这个前提的过程中,我能不能先做一部分准备工作?能,说明是FF;不能,说明是FS。

这个过程建议在项目启动后一周内完成,输出物是一份"依赖登记表"。表格字段至少包括:后置交付物名称、前置交付物名称、依赖类型(FS/SS/FF/SF)、是否存在Lag、前置责任人、后置责任人、确认状态。

我自己的经验是,一个24周、涉及6个模块的中型实施项目,第一轮反推通常能识别出40~60条显性依赖,其中FF依赖大概能占到20%~30%。而如果只从任务清单扫一遍,能识别出的依赖通常不到20条,且几乎全是FS。

2. 阶段二:依赖定性与对齐,跨团队确认会上必须落地的三件事

识别出候选依赖之后,必须通过跨团队会议把它们"定性"。这一步不能只靠文档传递,因为依赖类型的判断涉及双方对工作内容的理解差异,必须当面对齐。

我在实际项目里会把这件事放在Kickoff之后的第一场跨团队同步会上,而不是等到排期评审。原因很现实:到了排期评审阶段,各方已经带着自己的工期数字来了,改依赖等于改工期,阻力会成倍增加。放在前面,大家还在讨论"怎么配合",心态完全不同。

这场会议必须落地三件事:

  • 确认依赖类型:FS还是FF,由双方共同确认,不能由单方在工具里自行配置。
  • 确认是否有Lag:有些FF依赖中间需要一段"沉淀期"。比如设备安装完成后需要7天试运行,验收报告才能真正定稿,这时FF就要配Lag=7天。
  • 确认责任人与通知机制:前置任务延期时,谁在多久之内通知后置任务负责人,通过什么渠道通知。

输出物是一份双方确认的依赖确认单。形式可以是邮件确认、会议纪要附件、或者工具里的确认状态,但必须留下可追溯的痕迹。没有确认单的依赖,在项目执行中默认不存在。

3. 阶段三:工具配置,以PingCode为例说明配置要点

依赖确认完成后,接下来是把它落进工具。这里我用PingCode举个例子,因为我在近两年的中大型实施项目里用得比较多,它的依赖配置逻辑对实施团队的场景是够用的。

在PingCode里,任务之间的依赖关系是在任务详情的前置/后置任务区域配置的,配置时需要明确依赖方向,并可以在甘特图视图里直观看到依赖箭头。对于实施项目来说,我对配置环节有几个具体建议:

第一,把"依赖类型"做成任务创建模板里的必填字段,而不是靠项目经理事后手工补。手工补的依赖,漏配率极高,而且往往在临近交付时才发现。

第二,在甘特图视图里定期检查依赖链是否闭环。尤其是收尾阶段,如果发现有交付物的定稿时间没有任何前置约束指向它,基本可以断定漏配了FF依赖。

第三,工具里配的依赖类型,必须和确认单上写的一致。这话听起来像废话,但实操中我见过最多的偏差就发生在这里,会上确认的是FF,项目经理在工具里顺手配成了FS。原因很简单,工具里FS通常是默认选项。

# 任务依赖配置示例(结构化表达,非具体工具语法)
task:

id: T-1042

name: "UAT测试报告定稿"

duration: 8d

owner: "实施组B"

dependency:

predecessor: T-0987 # "UAT缺陷修复完成"

type: FF # 完成到完成

lag: 2d # 缺陷修复完成后需2天回归验证

derived:

latest_start: "前置预计完成日 – 8d – 2d"

ff_remaining: "前置预计完成日 – 今天 – 后置剩余工期"

这段结构里最值得关注的是最后那个 ff_remaining,我把它叫做"FF余量"。它的计算方式是:前置任务预计完成日,减去今天,再减去后置任务的剩余工期。如果这个值小于等于零,说明后置任务已经不可能在前置任务完成后按原计划定稿了,必须立刻干预。这是我认为FF依赖管理里最有实操价值的单一指标。

4. 阶段四:执行监控,FF依赖的四个预警信号

配好依赖不等于管住了依赖。执行阶段需要一套持续运行的监控机制。我整理过四个预警信号,按发现风险的提前量排序。

  • 信号一:前置任务进度落后于基线计划。这是最直观的,但提前量最小,往往发现时已经晚了。
  • 信号二:后置任务的实际开工时间,晚于"前置预计完成日减去后置工期"。这个信号说明后置任务已经失去了提前准备的时间窗口。
  • 信号三:FF余量小于等于零。这是最早能发出有效警报的信号,因为它同时考虑了前置进度和后置工期两个变量。
  • 信号四:依赖确认单超过5个工作日未回签。这个信号管的是流程而不是进度,但对跨团队依赖特别有效。

我在一个项目里做过粗略统计:前置进度落后信号平均只能提前4天左右发现风险,后置开工延迟信号能提前9天,而FF余量信号平均能提前12天以上。差距的原因在于,前两个信号都是"已经发生"之后才报警,FF余量是"即将发生"时就报警。

任务依赖FF全流程:实施团队落地方案与一文讲清

5. 阶段五:变更管理与复盘,依赖变了怎么重排

项目执行中,依赖关系一定会变。前置任务可能延期、可能被拆分、可能被取消,也可能有新的依赖被发现。这时候需要一套明确的重排机制,而不是靠项目经理临时拍脑袋。

我的做法是设置"依赖变更三步法":

  1. 触发重算:任何前置任务发生变更(延期超过1天、范围变化、责任人变更),必须在1个工作日内触发依赖链重算。
  2. 同步三方:重算结果需要同步给三个角色,后置任务负责人、后置任务所属团队的负责人、以及依赖链上更下游的交付物责任人。
  3. 评估里程碑影响:如果重算结果影响到里程碑日期,必须走正式的变更流程,而不是在周会上口头提一句。

复盘环节则建议每月做一次,核心统计指标只有一个:本月因依赖问题(包括漏配、误配、变更未同步)导致的返工工时。这个数字如果持续上升,说明依赖管理机制没有真正跑起来。

四、三个高频误区与纠正方法

讲完全流程,我说说实施团队在FF依赖上最常见的三个误区。这三个误区我在不同项目里反复见到,而且每一个都有很典型的症状。

1. 误区一:把FF当FS排,或者把FS当FF配

这是最基础也最普遍的误区,前文已经讲过一半。这里补充一个更隐蔽的变体:有些团队意识到要用FF,但把依赖方向配反了。在工具里,FF依赖是有方向的,A的完成约束B的完成,和B的完成约束A的完成,完全是两件事。我在一次项目评审里发现,团队配的FF箭头方向全部反了,导致甘特图推导出来的后置任务时间完全不符合实际,但没有任何人察觉,因为甘特图看上去"任务都排上了"。

纠正方法很简单:配置完成后,找一条FF依赖手动验算一遍。取前置任务的预计完成日,减去后置任务的工期,看推导出来的后置启动日是否符合团队的实际认知。如果不符合,方向大概率配错了。

2. 误区二:依赖关系只活在项目经理的Excel里

第二个误区的症状是:项目经理对依赖关系了如指掌,能在会上口若悬河地讲清楚"谁等谁",但项目组其他成员、客户方、第三方供应商完全不知道自己的任务被什么约束着。

Excel管依赖有三个致命问题。第一,Excel不会自动重算,前置任务改了日期,后置任务的日期需要手工调整,漏调是常态。第二,Excel无法做依赖可视化,跨团队看不到依赖链,也就无法自主预警。第三,Excel是单点维护,项目经理一旦休假或离职,依赖知识就断档了。

纠正方法:依赖必须落在能被多方同时查看、且能自动重算的载体上。这是我建议中大型实施团队选用支持依赖关系和甘特图可视化的项目管理工具的直接原因。PingCode在这个场景下的价值点在于支持任务级依赖配置和甘特图联动,同时覆盖中大型企业常见的多团队、多组织协作场景。

3. 误区三:依赖变更后只通知不重排

第三个误区最容易被低估。前置任务延期了3天,项目经理在群里发了一条消息"任务A延期3天,大家注意一下",然后就没有然后了。后置任务的计划日期没有更新,依赖关系没有重算,里程碑基线没有调整。

这种"只通知不重排"的做法带来的后果是:依赖链下游的团队拿到了信息,但没有拿到新的行动依据。他们知道有变化,但不知道自己要改什么。等到节点临近,所有问题会以"怎么突然要赶工"的形式爆发。

纠正方法:把"通知"升级为"重排+通知"。任何依赖变更,必须先在工具里完成重算,生成新的计划日期,再以新计划为依据通知相关方。通知的内容不是"发生了什么",而是"你需要做什么调整"。

任务依赖FF全流程:实施团队落地方案与一文讲清

五、真实案例与数据观察:一个24周ERP实施项目的FF依赖改造

下面这个案例来自我参与过的一个制造业ERP实施项目。为了保护客户信息,我做了脱敏处理,具体数字是项目组复盘时整理的样本数据,可以理解为同类项目的一个参考基准,而不是普适结论。

1. 项目背景与改造前的状态

项目周期24周,涉及6个业务模块、4个乙方实施小组、2个客户方业务部门,还有一个外部系统集成商。项目进入第8周时,项目经理反馈"感觉哪里不对,但说不出来"。我参与了那次诊断,发现三个具体问题。

第一,项目计划的依赖全部是FS,我检查了甘特图上的所有依赖箭头,没有一条是FF。但项目里有至少11个交付物是典型的共同收尾型任务。

第二,依赖关系只存在于甘特图里,没有独立的依赖登记表。跨团队依赖完全没有确认记录,靠微信群口头对齐。

第三,第三方集成商的交付物完全没有接入项目计划,只在合同里有节点日期。

2. 改造动作

我们用了三周时间完成改造,主要动作有四项。

  • 重建依赖登记表:从交付物反推,识别出57条依赖,其中FF依赖16条,SS依赖9条,其余为FS。
  • 逐条定性确认:组织了三场跨团队会议,逐条确认依赖类型、Lag和责任人与通知机制。会议上纠正了7条误配的类型。
  • 迁移到工具管理:把依赖登记表迁移到PingCode,用甘特图视图验证依赖链,并设置FF余量作为周度巡检指标。
  • 纳入第三方:把外部集成商的三个交付节点作为前置任务纳入计划,明确通知机制。

这里补充一点关于工具选择的考虑。这个项目的客户属于制造行业,对数据合规有明确要求,最终选择的是支持私有化部署的方案,PingCode在这个维度上是可选项之一。另外项目组原来用过Jira,迁移过程中历史任务的依赖关系需要保留,PingCode的Jira迁移能力在这一点上确实省了不少事。

3. 改造前后的数据对比

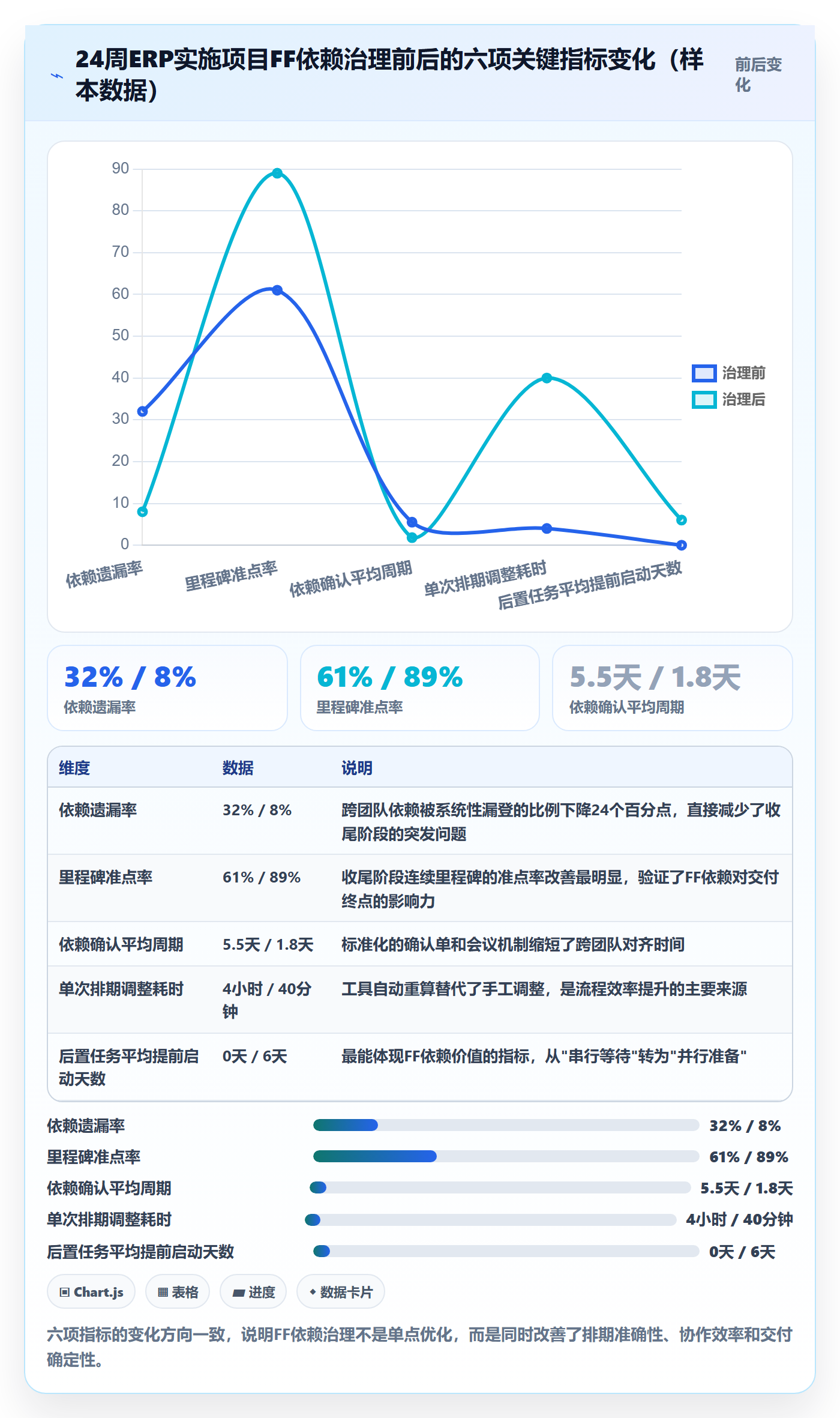

项目最终在第25周完成交付,比原计划延期1周,但相比改造前的趋势预测(延期4~6周)已经明显改善。下面是改造前后几个关键指标的对比。

指标 改造前(第1~8周) 改造后(第9~25周) 变化
依赖遗漏率 32% 8% 下降24个百分点
里程碑准点率 61% 89% 提升28个百分点
因依赖问题返工工时 16人天/月 6人天/月 下降62.5%
依赖确认平均周期 5.5天 1.8天 缩短3.7天
单次排期调整耗时 4小时 40分钟 缩短83%
后置任务平均提前启动天数 0天 6天 增加6天

需要说明的是,这些数字不是纯粹的"依赖管理收益",改造同时伴随了排期流程的优化。但从返工工时的构成看,依赖相关的问题占了明确的大头。尤其是"后置任务平均提前启动天数"这一项,从0天到6天的变化,直接对应了FF依赖被正确配置之后的效果。

任务依赖FF全流程:实施团队落地方案与一文讲清

六、不同情况下的行动建议

讲完案例,我给不同规模和类型的实施团队一些具体的行动建议。这里没有"放之四海而皆准"的方案,因为依赖管理的投入是有成本的,团队规模不同,最优策略也不同。

1. 100人以上、多团队并行的中大型实施项目

这类项目的特征是:参与方多、交付物交叠密集、跨组织依赖占比高。我的建议是采用"工具强约束 + 依赖登记表 + 周度巡检"的组合。

工具强约束指的是把依赖配置嵌入任务创建流程,不允许无依赖的任务直接进入执行状态。依赖登记表作为工具管理的补充,用于记录依赖的确认过程和责任人。周度巡检以FF余量作为一级指标,任何FF余量小于等于3天的任务,必须在周会上说明应对方案。

在工具选型上,这个规模段的团队需要关注几点:是否支持任务级依赖与甘特图联动、是否支持多项目/多团队协作视图、是否有私有化部署选项、是否支持从既有工具(比如Jira)平滑迁移。PingCode主要服务中大型企业及100人以上组织,在这几个维度上是比较匹配的选项。

2. 20到100人的中型交付团队

这个规模的团队往往同时跑2~3个项目,项目经理身兼多职,没有精力做全量依赖建模。我的建议是只建模关键路径上的依赖和跨团队依赖,其余依赖靠周会口头同步即可。

判断标准很直接:这条依赖如果在别的团队手里,就必须进登记表;如果前后置任务都是同一个小组负责,可以简化处理。巡检频率可以降到双周一次。

3. 强监管、客户要求私有化部署的场景

金融、政务、军工、部分制造业客户的实施项目,数据不能出内网,这会直接限制工具选型。这类场景下,我建议在项目启动前就确认清楚部署要求,避免做到一半发现工具用不了需要迁移。

私有化部署会带来额外的运维成本,但也会让依赖数据的可控性更高。PingCode支持私有化部署,对这类场景是一个可考虑的方向。同时如果团队原本使用Jira,迁移时需要注意历史依赖关系的保留,这一点在选型阶段就要验证。

任务依赖FF全流程:实施团队落地方案与一文讲清

七、不同情况下的取舍

落地FF依赖管理,本质上是在做三组取舍。搞清楚每组取舍的边界,比学会具体操作更重要。

1. 精细化管理 vs 轻量化管理

精细化管理的成本体现在识别、确认、配置、监控四个环节的人工投入。一个24周的中型项目,全流程精细化管理的累计投入大约在80~120人时之间。轻量化管理的投入可能只有20~30人时,但遗漏依赖的风险显著上升。

我的判断是:项目里存在跨组织依赖的,必须精细化;纯内部团队协作的,可以轻量化。跨组织依赖一旦出问题,协调成本远高于前期的建模成本。

2. 工具强约束 vs 人工机制约束

工具强约束的好处是执行一致、自动重算、可视化程度高,坏处是配置成本高,且工具一旦选错迁移成本大。人工机制约束的灵活性高,但一致性差,依赖项目经理的个人能力。

我的建议是分层:依赖的"配置"用工具,"定性"用人工。依赖类型和Lag的判断必须由人来做,这是专业判断,工具替代不了;但配置完之后的重算、可视化、预警,应该完全交给工具。

3. 全量依赖建模 vs 关键路径依赖建模

这是最容易被忽略的一组取舍。很多团队在意识到依赖管理的重要性之后,试图把项目里所有依赖全部建模,结果是登记表越来越长,维护成本越来越高,最后没人看。

从投入产出看,依赖建模的边际收益是递减的。覆盖率从20%提升到60%时,损失减少的幅度最大;从60%提升到100%时,边际收益急剧下降,因为剩下的依赖大多是同组内部的、风险可控的。

我的建议是把覆盖率控制在50%~70%之间,优先覆盖关键路径依赖、跨团队依赖、和收尾阶段的收敛型依赖。这个区间能拿到大部分收益,同时把管理成本压在可控范围内。

任务依赖FF全流程:实施团队落地方案与一文讲清

八、可复用的落地清单

最后给出可以直接拿去用的三份清单。我尽量写得具体,避免变成"注意事项"式的空话。

1. FF依赖识别检查表

  • 交付物清单是否已经列出?注意是交付物,不是任务。
  • 每个交付物是否都问过"定稿的前提是什么"?
  • 前置条件是另一个交付物的"完成"还是"开始"?
  • 后置任务能否提前开工?能则标记为FF候选。
  • FF依赖是否需要Lag?沉淀期是多少天?
  • 前置和责任人与后置责任人是否都已明确?
  • 依赖是否已录入工具并在甘特图验证?
  • 依赖方向是否做过手工验算?

2. 跨团队依赖对齐会议模板

会议时长控制在60分钟以内,参会人必须包含依赖双方的责任人。议程建议如下。

  1. 逐条过依赖登记表,每条3分钟(30分钟)。
  2. 逐条确认依赖类型与Lag,现场签字确认(15分钟)。
  3. 明确通知机制与升级路径(10分钟)。
  4. 确认下次复核时间(5分钟)。

会议输出物是更新后的依赖登记表,以及一份会议纪要。纪要里必须包含:本次确认的依赖清单、本次纠正的依赖类型、未达成一致需要升级的条目。

3. 依赖风险预警指标清单

  • FF余量:一级指标,小于等于3天进入黄色预警,小于等于0进入红色预警。
  • 后置任务开工偏差:实际开工时间与FF要求的偏差天数,超过2天进入预警。
  • 前置任务进度偏差:累计偏差超过1天进入预警。
  • 依赖确认单回签时长:超过5个工作日未回签进入预警。
  • 依赖变更响应时长:从变更发生到依赖链重算完成的时长,超过1个工作日进入预警。
  • 月度依赖相关返工工时:环比上升超过20%触发机制复盘。
八、可复用的落地清单

九、常见问题解答

1. FF依赖和FS依赖能不能同时存在于两个任务之间?

技术上可以,但实践中我不建议。在两个任务之间同时配FS和FF,意味着后置任务的开始不早于前置完成,结束也不早于前置完成,这种情况下后置任务实际上被完全串行化了,和纯FS没有区别,反而增加了理解成本。如果一个任务既不能提前开工也不能提前结束,直接用FS就够了。

2. FF依赖一定要配Lag吗?

不一定。Lag只在存在明确"沉淀期"的场景下才需要。判断标准是:前置任务完成后,是否需要一个可量化的观察、验证或等待周期,后置任务才能真正定稿。如果没有这个周期,Lag保持为0即可。乱配Lag会让排期推导变得难以解释。

3. 小项目需要做FF依赖管理吗?

看是否有跨团队依赖。如果项目组全部在同一个团队内部,靠周会口头对齐通常就够用。但只要涉及外部供应商、客户方部门、或者跨地域团队,就建议至少建立一份最小化的依赖登记表,哪怕只用Excel维护。

4. 工具里配了FF,但团队还是按FS执行怎么办?

这说明依赖管理没有和排期流程打通。解决办法是把依赖配置的确认前置到排期评审之前,让排期会议直接基于已经确认的依赖关系展开。这样团队在讨论工期时,看到的就是FF推导后的结果,而不是自己脑子里的FS逻辑。

5. FF依赖的反向排期会不会导致后置任务过度提前?

确实存在这个风险。如果后置任务工期较长,反向推导出的启动日期可能很早,团队会感觉"这么早就开始做这个是不是浪费"。我的建议是在反向排期的结果上做一次人工校验:如果推导出来的启动日期距离现在超过4周,可以考虑把这部分准备工作拆成独立的前置准备任务,降低团队的心理负担,同时让计划更可控。

十、结语:FF依赖管理的本质是协作对齐

写到这里,我想回到开头那个ERP复盘会的场景。那次会议之后,客户IT总监跟我说了一句话,我印象很深:不是你们不专业,是你们以为大家都懂。这句话点出了FF依赖管理的真正难点,它不是技术问题,不是工具问题,而是协作对齐问题。

工具能帮你重算日期、能帮你画依赖箭头、能帮你发预警,但工具没法帮你判断"这条依赖到底该配FS还是FF",也没法帮你促成一屋子人坐下来把依赖关系一条条确认清楚。FF依赖管理的本质,是让隐性的约束关系变成显性的协作约定。工具只是把这个约定的载体从微信群换成了一个能自动运行的载体。

如果你读到这里,我想给你一个可以本周就执行的动作:打开你们当前项目里收尾阶段的三个交付物,检查它们的定稿时间有没有被正确地用FF依赖约束住。如果这三条依赖里,有任意一条是漏配或者误配的,你就找到了第一个值得处理的依赖债。处理完这一条,再回去看看你的依赖登记表里还有多少条类似的账没有结清。

依赖这件事没有一劳永逸的解法,只有持续对齐的习惯。FF依赖尤其如此,因为它管的从来不是开始,而是每一次交付的终点。

常见问题解答(FAQ)

1. 任务依赖FF和FS到底有什么区别,实施项目里什么情况下必须用FF?

我在做交付项目排期时一直被这个问题绕住:团队里有人说前后两个任务要“一起结束”,有人又说是“前一个做完后一个才能开始”。上次跨团队联调,我按FS排的期,结果上线时间对不上,被质疑了很久。所以我很想搞清楚,FF到底该在什么场景下用,用错了会有什么后果。

先说清本质:FF(完成到完成)指的是后续任务的完成时间不早于前置任务的完成时间,也就是两条任务要同时收口;FS(完成到开始)指的是前置任务完成后后续任务才能开始。两者的判断依据不是任务名字,而是“收口条件”:如果一个任务的产出必须等到另一个任务也完成才算真正可用,就该用FF。

典型的FF场景有三类:一是两条并行交付线要同时收口(比如数据迁移完成和接口联调完成才能做整体切换);二是验收环节依赖上游交付物全部到位;三是收尾阶段多方联合签署。判断时可以问三个问题:这两件事是不是必须同一时段结束?前一件没结束,后一件能不能先做一部分但只是不能交付?

答案是“能做完但不能交付”的,通常属于FF或软依赖。要特别提醒的是FF有拖尾效应,前置延一天后续往往跟着延一天,所以FF链上必须单独放缓冲,不能和普通任务共用一套缓冲。

2. 实施团队怎么把FF依赖真正落到流程里,跨团队怎么对齐才不靠人记?

我们团队其实知道FF是什么,但真做项目时,依赖关系全在项目经理一个人脑子里,周会上口头说一遍,下周就没人记得了。有一次前置团队改了交付日期,下游团队完全不知情,白等了两天。我想知道有没有一套能落地的流程,而不是每次靠人盯人。

可以按五个阶段落地,每个阶段都要有明确输出物。第一是识别:产出依赖登记表,字段至少包含上游任务、下游任务、依赖类型、双方责任人、计划完成时间、缓冲天数,缺一个字段这条依赖就不算登记完成。第二是确认:开一次跨团队依赖对齐会,每条依赖必须由上下游双方责任人当场确认,只由项目经理单方记录的不算数。

第三是配置与可视化:在项目管理工具里显式建立FF关系,并保证依赖链在甘特图或依赖视图里能被所有人看到,而不是只存在表里。第四是监控预警:设一个可执行的触发条件,比如“前置任务剩余工期小于等于2天、下游完成度仍为0”就自动提醒双方责任人。

第五是变更与复盘:任何一处日期变动都要走依赖影响面分析,输出受影响任务清单并通知到人。核心判断是,依赖管理失败大多数不是认知问题,而是没有落到具体的人和具体的日期上,所以每条依赖都要有唯一Owner和一个明确的计划完成日。

3. 在项目管理工具里配了FF依赖,为什么前置任务延期了后续日期却不动?

我在工具里把两条任务设成了FF关系,结果前置任务延期三天,后续任务的日期纹丝不动,同事就说这功能没用。我怀疑是我配的方式有问题,但也不确定问题出在工具还是出在流程上。

先排查三个最常见的原因。第一,看FF关系是否支持自动顺延,有些配置只是做了逻辑标注,不会自动重算日期,这种要手动开启自动排期或联动计算。第二,检查任务上的约束类型,如果任务被设成了固定日期或必须于某日完成,固定约束的优先级高于依赖关系,会把依赖计算直接覆盖掉。

第三,检查依赖链上是否有人手动锁定了排期。判断依据很直接:打开任务详情,看日期字段显示的是自动计算还是手动锁定,凡是锁定的都会压过依赖。可执行的做法是:把FF链上的任务统一改成自动排期,只对真正不可动的里程碑保留固定日期;对关键的FF对开启提前预警,前置任务的预计完成时间一变化就通知下游Owner;

每周固定核对一次依赖链的计划日期与实际日期偏差,偏差超过缓冲天数就升级。另外要认清一点,工具只是放大器,如果没人及时更新任务状态,再正确的依赖逻辑也算不出真实结果,所以配依赖之前先解决谁负责更新状态的问题。

4. FF依赖最容易形成连环延期,怎么提前防、复盘时该看哪些指标?

项目里最怕的就是一条FF链上所有人一起拖,最后整体延期一两周,复盘时又说不清到底卡在哪个环节。我们上一次复盘开了两个小时,结论只有一句“沟通不畅”,我觉得这不是复盘。我想知道具体该怎么防,以及复盘时看什么数据才有意义。

防的做法有三条。第一,识别关键FF链,也就是上下游都落在关键路径上的那几条链,把它们当成一个交付物来管,指定一个链长负责人,而不是让每条任务各自为政。第二,设置明确的升级触发器,比如前置任务完成度低于80%且距离计划完成不足3天时,自动升级到双方负责人和项目管理层,不要等到延期当天才发现。

第三,对整条FF链设置联合缓冲,而不是每条任务各自留一点,各自留的缓冲最容易被蚕食,而且出问题时互相不认账,联合缓冲则由链长统一调度。复盘时建议只盯三个指标,口径要提前定死:一是依赖识别及时率,统计有多少依赖是在排期阶段就登记、有多少是执行中才发现的;

二是依赖变更响应时长,从前置任务日期变更到下游责任人确认,按小时或天计;三是FF链交付偏差,用链尾实际完成时间减链首计划完成时间,按天计。如果偏差集中在识别晚,说明问题在前期梳理流程,要改的是梳理模板和对齐会;如果集中在响应慢,说明问题在沟通机制和升级规则,改排期方法是没用的。

核心关键词

读者评论

任
任安琪

FF依赖这个概念之前在PMP里学过,但实际项目中确实很少用。文章把三种真实形态讲得很清楚,尤其是共同收尾型,数据迁移和校验报告的例子很贴切。不过感觉落地时最大的阻力还是跨团队沟通,工具配了人不认,这个痛点文章也点到了。

于
于启航

配置正确率59%这个数据虽然说是样本推演,但和我观察到的现象基本吻合。实施项目里FF依赖确实容易被忽略或者误配成FS,而且往往到收尾阶段才暴露。文章给出的"能提前开工用FF,不能提前开工用FS"这个判断标准挺实用的。

江
江一凡

从甲方视角看,依赖隐形债这个说法很扎心。乙方实施组和甲方业务部门之间的任务依赖确实经常没有显性记录,双方各自的计划表看起来都很完整,但交付物之间的约束关系没人管。等到验收阶段才发现问题,互相追责已经晚了。

钟
钟悦

文章里供应链项目的案例很有说服力,一次FF误配成FS就多出9天工期。但我觉得实际操作中,判断后置任务能否提前开工本身就很难,需要前置任务方和后置任务方坐到一起把工作内容拆细,否则还是一笔糊涂账。

黎
黎晓彤

整体方法论很完整,从依赖识别到分阶段落地都有覆盖。但个人感觉对于小型实施团队来说,这套流程可能偏重了,依赖登记表和跨团队确认会都需要投入不少时间。如果能补充不同团队规模下的简化方案会更实用。

文章包含AI辅助创作:任务依赖FF全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/387536

赞 (0)
飞飞飞飞
SF实操方法:实施团队提升任务依赖效率的落地方案方法与模板
上一篇 38分钟前
前置任务流程与规范:实施团队任务依赖落地方案关键指标
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
