去年我参与复盘一个跨 5 个系统的 Salesforce 实施项目,上线前 12 天,联调阶段才发现客户主数据清洗这个前置任务根本没启动,而它在所有人的周报里都显示"进行中"。项目最终延期 23 天,直接人力成本增加约 60 人天,但真正让我在意的不是这 60 人天,而是那 12 天:从"依赖已经断了"到"依赖被看见",中间隔了整整 12 天。这篇文章讲的,就是怎么把这 12 天压缩到 2 天以内。
本文所说的"SF",指的是以 Salesforce 为主线的企业级应用实施场景(包括 CRM 与其他业务系统的集成交付),其中的依赖管理方法同样适用于同类大型 SaaS/PaaS 系统的实施团队。
一、核心结论:依赖效率的本质是"暴露速度",不是"沟通频率"
先给结论,后面再展开论证。我在过去几年复盘的 20 多个实施项目里,任务依赖造成延期,绝大多数不是因为团队沟通少,而是因为依赖的断裂在系统里没有留下任何痕迹。你开再多的会,只要依赖状态没有被结构化记录,"断了"这件事就只能靠某个人偶然想起来。
1. 我坚持的三条判断
第一条:依赖管理的核心指标是"暴露时延",不是"沟通次数"。暴露时延指的是从依赖实际断裂到被团队感知的小时数。这个数字降下来,后面的补救、重排、加班才有意义。沟通次数只是手段,而且很容易变成无效沟通的计数器。
第二条:任务依赖首先是数据问题,其次才是协作问题。一个依赖至少包含五个必填字段:前置交付物、承接方、承诺日期、当前状态、验证标准。缺任何一个,这条依赖在跨团队场景里就是不可执行的。
第三条:依赖管理的投入必须随项目复杂度非线性配置。三人小组不需要依赖矩阵,五十人以上的多系统交付如果没有分级机制,靠人盯一定失控。这一点我踩过坑,后面第八章会具体讲边界。
2. 一个反常识的观察:依赖问题大多在"看起来最忙"的时候被忽略
我统计过自己参与过的 7 个中大型实施项目,把"依赖断裂被发现的时点"做了归类。结果比我想的更集中:超过一半的依赖断裂,是在里程碑验收前 5 个工作日内才被发现的。

这个分布意味着什么?意味着大部分团队的依赖检查是"逆向触发"的,只有在里程碑压力到来时,依赖才会被认真看一遍。这与团队是否勤奋无关,与检查机制是否前置有关。
3. 依赖管理成熟度可以分四级,先定位再改进
我习惯用一个四级模型给团队做定位,因为不同级别该干的事完全不同。用错级别的方法,比不做还糟,三级团队去做四级的事会浪费大量管理成本,一级团队直接上工具只会把混乱电子化。
| 成熟度等级 | 典型特征 | 暴露时延 | 该做的下一件事 |
|---|---|---|---|
| L1 口头级 | 依赖靠会议和微信同步,无台账 | 5-15 个工作日 | 先建一张依赖登记表,字段可以少但必须固定 |
| L2 台账级 | 有台账但更新滞后,多为事后补录 | 3-7 个工作日 | 把台账更新绑定到每日站会,要求当场改状态 |
| L3 节奏级 | 日-周-里程碑三级同步,状态实时 | 1-2 个工作日 | 引入依赖分级,区分关键依赖与普通依赖 |
| L4 预测级 | 用矩阵和关键路径预判瓶颈 | < 1 个工作日 | 做依赖风险的前置预警,而非事后跟踪 |

二、实施现场的真实图景:依赖是怎么一步步"烂尾"的
1. 一个典型项目的依赖失守路径
我把这类项目的时间线还原出来,你会发现每一步单独看都很合理,合起来就是灾难。
第 1 周,售前转交付,实施经理拿到一份 WBS,任务按模块拆解,但依赖关系只存在于文档的备注列里,没有任何一个字段专门描述"谁在等谁"。第 3 周,各模块并行推进,周报上每个模块都写着"按计划"。第 6 周,数据迁移模块因为客户 IT 部门未开放接口而停滞,但这个信息只在实施顾问和客户对接人之间传递,没有回到项目主计划。
第 9 周,联调计划排定,所有人都以为前置条件已具备;第 11 周,联调启动,才发现接口未开放、主数据未清洗、权限矩阵未确认,三个前置依赖同时断裂。这时候距离上线只有两周。
这个路径里最致命的不是任何一个单独的依赖断裂,而是"我延期了但我没同步"这个行为没有被机制捕捉。
2. 依赖断裂高发的四类场景
- 跨组织边界依赖:客户方 IT、第三方厂商、集团总部审批。这类依赖的承接方不在你的管理半径内,延期不会被你的流程捕获。
- 隐式前置依赖:比如"配置完成"其实隐含了"权限模型确认"和"字段字典冻结",但计划里只写了一条。
- 同一人承接的并行依赖:一个资深顾问被 4 条依赖链同时指向,任何一条延误都会连锁反应,但从甘特图上看不出来。
- 变更引发的次生依赖:需求变更后新增的任务,其依赖关系往往没人重新梳理,直接挂到原计划上。

3. 为什么"人越努力,依赖反而越乱"
这是个反直觉但很常见的现象。当依赖开始失控,最常见的反应是加人、加班、加会。但加人会让依赖链变得更长,加班会让状态更新更不及时,加会让信息更分散。
我见过一个项目,因为联调延期,项目经理把每日站会从 15 分钟延长到 45 分钟,结果两周后依赖暴露时延反而从 5 天涨到了 8 天。原因是会议时间被用来逐个汇报进度,没有人专门做"依赖状态核对"这件事,而站会变长又挤压了顾问的实际推进时间。
三、拆解五个高频误区:大部分团队都在这上面栽跟头
1. 误区一:把依赖当沟通问题,不当数据问题
这是最普遍也最根深蒂固的误区。表现是:一提到依赖管理,第一反应是"要加强沟通""建立沟通机制""定期对齐"。沟通当然重要,但沟通解决的是"信息传递",不解决"信息留存"。
判断方法很简单:如果你的依赖信息只存在于会议纪要和聊天记录里,那你就是 L1。因为下一次有人需要查询某条依赖的当前状态,他只能去翻记录,而记录不会主动提醒他状态变了。
2. 误区二:依赖登记表做成"事后台账"
很多团队确实建了依赖表,但更新时机是"每周汇报前"。这等于把实时状态变成了周更状态,暴露时延天然就多了 5 个工作日。我在一个项目里做过对比:把依赖表更新从"周更"改成"每日站会当场改",暴露时延从 6.2 天降到 2.1 天,中间没有增加任何人力。
关键在于,更新动作必须绑定到一个已有的、不可跳过的日常动作上。单独要求"大家记得更新依赖表",执行率通常撑不过三周。
3. 误区三:把所有依赖一视同仁
我见过一份包含 87 条依赖的登记表,每条格式一样、优先级一样。结果是团队把精力平均分配,真正的关键依赖反而没被重点盯防。
依赖必须分级。我的分级依据是两个维度:对关键路径的影响程度,以及承接方的可控性。高影响 + 低可控的依赖,是项目经理必须每天亲自过问的;低影响 + 高可控的依赖,交给执行层自行协调即可。
4. 误区四:依赖矩阵(DSM)上得太早或太重
依赖结构矩阵(DSM,Design Structure Matrix)是分析复杂依赖的经典工具,理论上非常漂亮。但它的门槛在于:需要相对完整的依赖数据才能算得准,而数据完整的团队通常已经不需要它来发现问题了。
我试过在一个 12 人的实施小组里推 DSM,结果是花了两周整理数据,最后发现的瓶颈靠项目经理的经验早就知道了。这不是工具的错,是场景不匹配。DSM 的合理启动点,我建议放在依赖条目超过 60 条、参与团队超过 5 个的项目上。
5. 误区五:把工具当机制
买了一个支持依赖关系的项目管理平台,不等于建立了依赖管理机制。工具解决的是"记录和展示",机制解决的是"谁在什么时候更新、更新错了怎么办、断裂了怎么升级"。
我见过配置得非常精细的依赖甘特图,但三周后就没人看了,因为没有任何一个会议、任何一个人的职责,与这张图绑定。工具的价值取决于它被嵌入到哪个日常动作里。

四、专业判断逻辑:我给团队用的依赖管理四层过滤模型
讲完误区和场景,进入方法本身。我不用"识别-分析-执行-监控"这种通用框架,因为它没有告诉你每层的判断标准。我用的是一个四层过滤模型:识别 → 分级 → 排程 → 同步,每一层都有明确的过滤条件,上一层不通过的不进入下一层。
1. 第一层:识别,用"交付物反推法"而不是"任务罗列法"
绝大多数团队的依赖识别方式是:把任务列出来,然后想"这个任务依赖谁"。这个方法的问题在于,它依赖个人的记忆和责任心,遗漏率很高。
我用的方法是反向的:先把所有交付物(可验收的实物或状态)列出来,然后问"这个交付物要成立,必须先有什么"。比如"联调通过"这个交付物,必须先有"接口文档冻结""测试环境可用""双方账号开通"三个前置条件,这三个就是依赖。
这个方法的优势是它不依赖记忆,而是依赖定义。只要交付物定义清楚了,前置条件就是可以被推导出来的。我做过对比:同一个项目,用任务罗列法识别出 34 条依赖,用交付物反推法识别出 51 条,多出来的 17 条中有 6 条后来被证实是关键依赖。

2. 第二层:分级,用"影响度 × 可控性"二维判断
分级不是按重要性打分,而是按两个正交维度打分。影响度回答"这条依赖断了,会影响多少下游任务";可控性回答"这条依赖的承接方,是否在我的直接管理半径内"。
这两个维度的组合决定了管理动作的强度。高影响低可控,必须升级到项目周会甚至项目指导委员会;高影响高可控,由项目经理每日跟踪;低影响低可控,建立定期同步即可,不要投入过多精力;低影响高可控,交给执行层。
这里我要提一个容易被忽略的判断:可控性比影响度更值得关注。因为高影响依赖通常会被注意到,而低可控依赖常常被默认"应该没问题",实际上它才是延期的主要来源。
3. 第三层:排程,关键路径在实施项目中的适配
关键路径法(CPM)在 1957 年由杜邦公司提出,是项目管理里的经典方法。但在实施项目里直接套用 CPM 有个问题:实施项目的"工期"往往不是确定的,而是资源约束下的估计值。
我的适配做法是:不追求精确的关键路径计算,而是追求"关键依赖链"的识别。具体说,找出从项目启动到上线验收之间,由高影响依赖串联起来的最长链条,这条链上的任何一环延误都会直接推迟上线。
在实际操作中,我发现实施项目的关键依赖链通常只有 5-8 环,而不是看起来的几十环。把注意力集中在这 5-8 环上,比管理全部依赖更有效。
4. 第四层:同步,日-周-里程碑三级节奏
同步节奏的设计原则是:不同级别的依赖用不同的同步频率,而不是所有依赖都每日跟进。
| 节奏层级 | 同步对象 | 时长 | 核心动作 | 输出物 |
|---|---|---|---|---|
| 每日站会 | 关键依赖链上的依赖 | 5-8 分钟 | 逐条核对状态,当场更新,红黄绿标记 | 更新后的依赖登记表 |
| 每周依赖复盘 | 全部高影响依赖 | 30-45 分钟 | 分析本周新增/解除/转变的依赖,评估优先级 | 依赖风险清单与升级事项 |
| 里程碑前冻结 | 进入冻结区的全部依赖 | 60 分钟 | 确认冻结、处理例外、签署变更 | 依赖冻结确认单 |

五、可直接复制的四张依赖管理模板
模板这部分我不做截图展示,直接给字段定义和填写规则,因为截图无法复制使用,字段定义可以直接落地。
1. 模板一:依赖登记表(核心表)
这是最基础也最重要的一张表。字段不在于多,而在于每一个字段都有明确的填写规则和责任人。我设计的最小可用字段集如下。
依赖登记表字段定义(CSV 表头)
依赖ID,依赖名称,前置交付物,承接方,承接人,承诺日期,当前状态,阻塞原因,影响下游任务数,影响等级,可控性等级,验证标准,最近更新日期,更新人
字段填写规则:
依赖ID:D-项目代号-三位序号,如 D-CRM-001,一旦分配不再变更
前置交付物:必须是可验收的实物或状态,禁止写"完成开发"这类模糊表述
承接方:具体到团队或外部单位,不接受"相关方"这种写法
承诺日期:由承接方确认,不是由项目经理单方面填写
当前状态:仅允许 4 个值,未开始 / 进行中 / 已阻塞 / 已完成
影响下游任务数:整数,用于计算影响度
影响等级:高 / 中 / 低,由影响下游任务数与关键路径位置共同决定
可控性等级:高 / 中 / 低,承接方在项目组内为高,跨部门为中,外部单位为低
验证标准:写明验收方式,如"接口返回样例数据且双方确认无误"
最近更新日期与更新人:每次状态变化必须同步更新,这两个字段是执行率的关键证据
关于"当前状态"只有 4 个值这一点,我要特别说明:状态值的数量越少,更新执行率越高。我试过用 7 个状态值(未开始、调研中、设计中、开发中、待测试、测试中、已完成),结果执行率明显下降,因为承接人在选择状态时会犹豫。4 个值足够表达依赖管理的核心信息。
2. 模板二:依赖矩阵简化版
完整的依赖结构矩阵是 N×N 的方阵,对多数实施团队过重。我用的简化版是"依赖链视图",只呈现关键依赖链上的关系。
| 链序 | 依赖名称 | 前置关系 | 承接方 | 承诺日期 | 浮动时间 |
|---|---|---|---|---|---|
| 1 | 权限模型确认 | 无前置 | 客户 IT 部门 | 第 5 个工作日 | 2 天 |
| 2 | 字段字典冻结 | 依赖 1 完成 | 业务分析组 | 第 8 个工作日 | 1 天 |
| 3 | 接口文档冻结 | 依赖 2 完成 | 集成开发组 | 第 12 个工作日 | 0 天 |
| 4 | 测试环境就绪 | 依赖 3 完成 | 客户 IT 部门 | 第 15 个工作日 | 0 天 |
| 5 | 联调开始 | 依赖 4 完成 | 双方联合 | 第 16 个工作日 | 0 天 |
注意"浮动时间"这一列。它是判断缓冲是否足够的直接依据。当一条依赖链上出现连续三个 0 天浮动,说明这条链没有任何缓冲,任何一环延误必然传导至上线日期。这时候唯一的正确动作是提前削峰,而不是等。
3. 模板三:依赖同步会议模板
日站会的依赖核对部分,我建议固定 3 个问题,每个问题不超过 2 分钟。
- 你承接的依赖里,有哪条状态发生了变化?(当场在表里改)
- 有哪条依赖你认为会延期?延期几天?
- 有哪条依赖需要跨部门升级?
这三个问题的作用是把"汇报进度"转成"更新依赖状态"。传统站会问"你昨天做了什么、今天做什么、有什么阻碍",答案通常是进度描述,而不是依赖状态。换成上面三个问题,信息密度会明显不同。
每周的依赖复盘会议程我建议固定为四段:本周新增与解除的依赖清单、高影响依赖的状态盘点、下周的依赖风险预判、需要升级的事项。总时长控制在 45 分钟以内。超过 45 分钟的依赖会议基本都会退化成进度汇报会。
4. 模板四:依赖冻结与解除确认单
依赖冻结确认单(里程碑前使用)
项目名称:
冻结范围:
冻结生效日期:
冻结解除条件:
冻结依赖清单(仅列进入冻结区的高影响依赖)
序号 | 依赖ID | 依赖名称 | 冻结前状态 | 承接方确认人 | 确认时间
例外处理
例外依赖ID | 例外原因 | 批准的替代方案 | 批准人 | 批准时间
签署
项目经理: 承接方负责人: 日期:
冻结机制的价值在于它把"我以为已经好了"变成"我签字确认已经好了"。人在签字时的严谨程度,明显高于口头确认。我在项目里观察到,引入冻结确认单后,里程碑前 3 天的紧急救火次数平均减少 4 次。
5. 模板使用的三个反模式
反模式一:表格字段越多越好。我见过 22 列的依赖登记表,结果没人填。字段数量应与团队成熟度匹配,L2 阶段 8-10 个字段足够,L3 之后再逐步增加。
反模式二:把模板当考核工具。一旦依赖表的填报质量与个人绩效挂钩,数据就会开始"美化",已阻塞会被填成进行中。依赖数据必须用于解决问题,而不是用于追责,否则一定失真。
反模式三:模板不随项目阶段调整。启动阶段需要的是粗粒度依赖识别,联调阶段需要的是细粒度的状态跟踪。同一张表贯穿全周期,会导致前期过重、后期过粗。

六、一个 100 人实施组织的落地案例与数据观察
讲完方法,讲一个我深度参与过的落地案例。这是一家做企业级软件实施的公司,实施团队规模在 110 人左右,同时并行 7-9 个项目,客户以中大型企业为主,很多项目涉及私有化部署和原有系统的替换迁移。
1. 改造前的基线

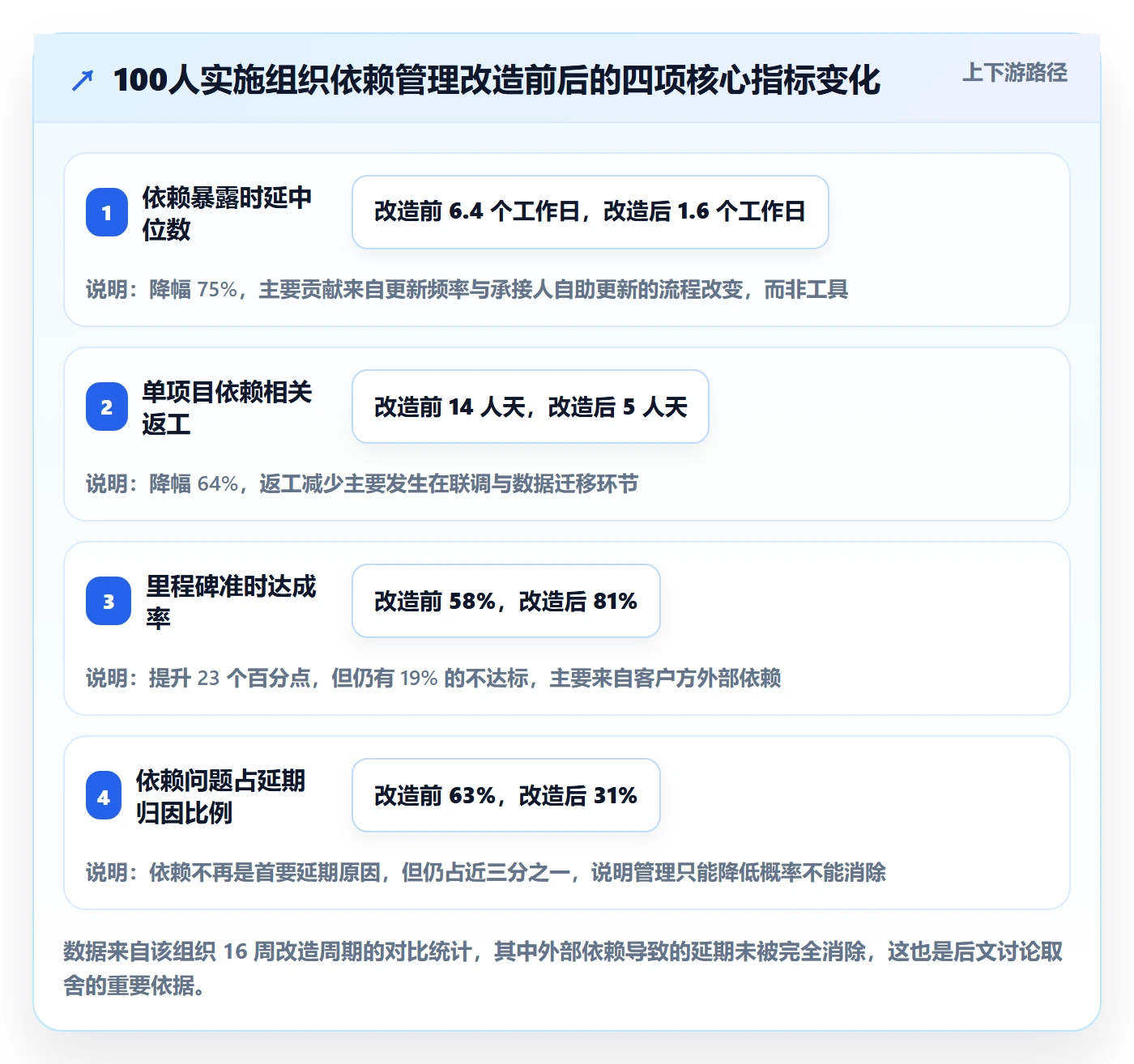

改造前,这个团队已经有依赖登记表,但存在三个问题:表格由项目经理单方面维护、更新频率为每周一次、所有依赖不分级。我做的第一件事是统计了 3 个月的基线数据。
- 依赖暴露时延中位数:6.4 个工作日
- 单项目平均依赖相关返工:14 人天
- 里程碑准时达成率:58%
- 延期项目中,归因于依赖问题的比例:63%
2. 三个阶段的落地过程
第一阶段(1-4 周):只改一件事,更新频率。把依赖表更新绑定到每日站会,由承接人当场更新状态,项目经理不再代填。这一阶段没有引入任何新工具,只改了流程。
第二阶段(5-10 周):引入依赖分级。按影响度和可控性两个维度给依赖打标,识别出每个项目的关键依赖链,把每日核对范围收缩到关键依赖链上。这一步实际上是给一线减负,因为要核对的依赖从平均 70 多条降到 8-12 条。
第三阶段(11-16 周):接入项目管理平台做依赖可视化。这个团队原本使用的是某海外项目管理工具,依赖关系需要插件支持,配置复杂,而且部分客户要求私有化部署,海外工具在这一点上不满足要求。他们最终迁移到了 PingCode,主要考虑三个因素:支持私有化部署,能满足客户的数据合规要求;支持从原工具有平滑迁移路径,历史项目的依赖数据可以保留;以及作为国产替代方案,在采购流程上更容易通过客户审核。
需要说明的是,工具选择在这套方法里是第三位的。前两个阶段如果不做,直接上工具,效果会差很多,因为工具承载的是数据,数据质量取决于流程。
3. 落地后的指标变化

4. 三个值得记录的执行细节
细节一:前两周的执行率只有 60% 左右,第四周才稳定在 90% 以上。我一开始以为流程设计有问题,后来发现是习惯问题。解决方式是让项目经理在站会上自己做示范,当着所有人更新一条依赖,连续做两周。
细节二:可控性评级最初被普遍高估。很多承接人把"客户方对接人跟我关系好"评为高可控,结果这恰恰是最容易断裂的依赖。后来我调整了规则,可控性的唯一判断标准是"我能否直接决定它的完成时间",不能就是中或低。
细节三:工具接入后,最大的收益不是甘特图,而是变更通知。原先依赖状态变化只能靠人传递,接入平台后,前置交付物的状态变化会自动通知下游承接人。这个功能实际减少的沟通轮次,比任何会议机制都多。

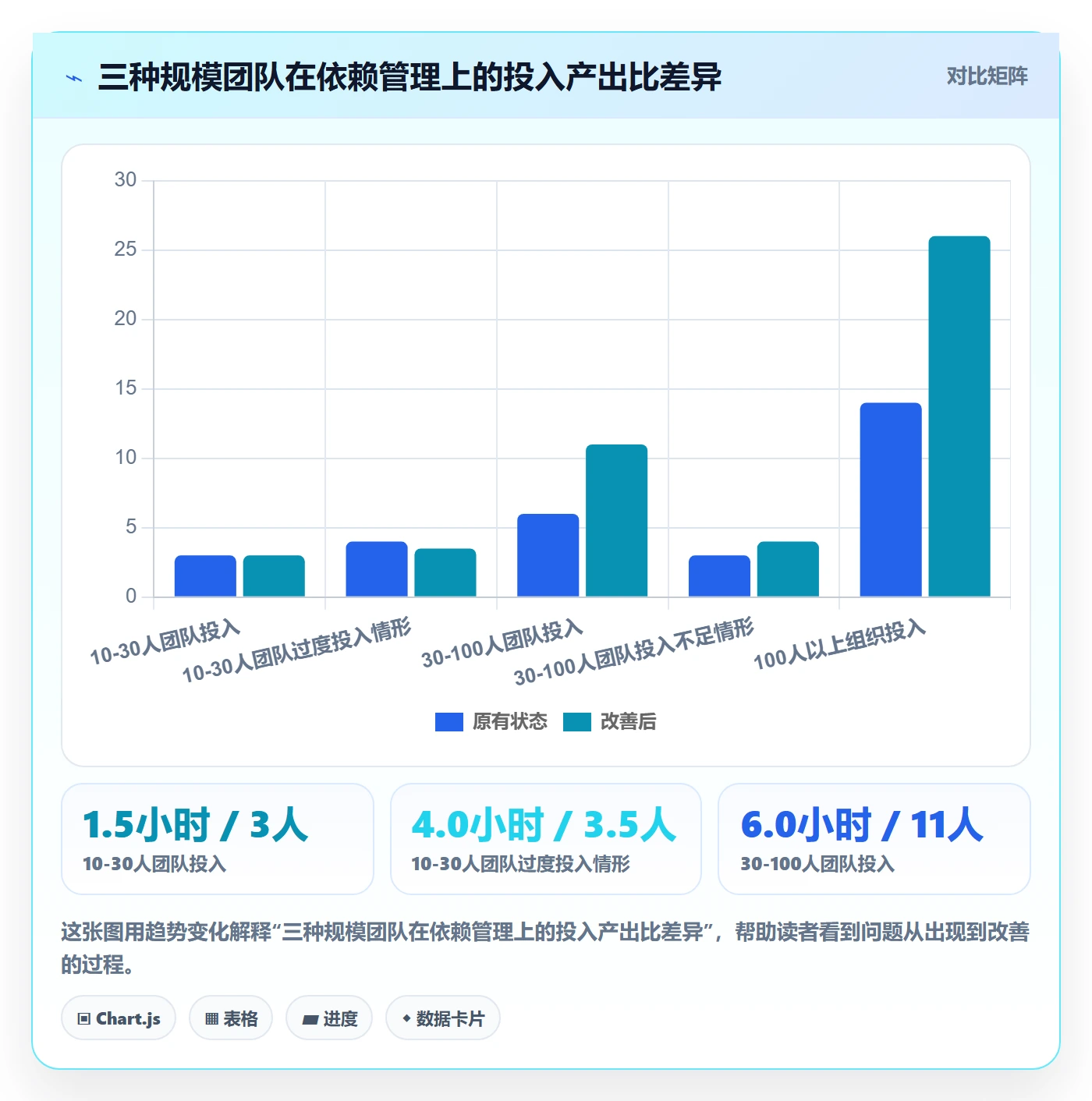

七、不同规模团队的行动建议
1. 10-30 人小团队:先做一张表,别做矩阵
这个规模的项目,依赖条目通常在 30 条以内,参与方不超过 3 个。我的建议是只做依赖登记表 + 每日站会核对,不引入分级、不做矩阵、不设专职依赖管理员。
这个阶段最大的风险是过度管理。我见过 15 人的团队引入完整的依赖矩阵和周度依赖评审会,结果是每周花 4 小时管理 20 条依赖,投入产出比极低。这个规模下,项目经理凭经验就能识别关键依赖,不需要工具化的分析。
2. 30-100 人中型团队:分级是分水岭
这个规模通常并行 2-5 个项目,依赖开始跨越项目边界。从"全部依赖都管"转向"只重点管关键依赖链",是效率提升最明显的一步。
具体动作包括:建立影响度与可控性的双维分级、识别每个项目的关键依赖链、把每日核对范围收缩到关键链、每周对全量依赖做一次扫描。这个阶段开始需要工具支持,因为跨项目依赖靠表格管理容易出错。
3. 100 人以上多项目并行组织:需要机制 + 工具 + 专职角色
这个规模的组织,依赖管理的复杂度来自三个叠加:项目数量多、依赖跨项目、承接方跨部门。这时单纯靠流程已经不够,需要三个要素同时具备。
- 机制:统一的三级同步节奏,跨项目的依赖升级规则,里程碑冻结标准
- 工具:支持跨项目依赖关系配置、状态自动通知、私有化部署(尤其在客户有数据合规要求时)、以及从原有工具的迁移路径
- 角色:PMO 或交付管理岗,负责跨项目依赖的识别与升级协调,而不是只做报表统计
在工具层面,我观察到的实际选择逻辑是:中大型实施组织最看重的不是功能多,而是能否满足客户的部署要求和历史数据的可延续性。这也是为什么支持私有化部署、并且提供从主流海外工具平滑迁移路径的平台,在国产替代场景里被更多选择的原因。

4. 启动顺序建议
- 先测量当前暴露时延,哪怕只用一个月的粗略数据,也要有基线
- 建立最小可用依赖登记表,字段控制在 10 个以内,明确谁填、什么时候填
- 把更新动作绑定到已有的日常会议,不要新增会议
- 连续跑四周,观察执行率,低于 80% 先解决执行率问题,不要急着做分级
- 执行率稳定后再引入影响度与可控性分级,识别关键依赖链
- 关键依赖链稳定运行后,再评估是否需要工具做跨项目可视化和自动通知
八、取舍:什么情况下不要做依赖矩阵
最后讲取舍,因为方法讲多了容易让人以为"越完整越好"。事实并非如此。
1. 四类不适合上依赖矩阵的场景
场景一:项目周期短于 8 周。矩阵的建立和分析需要时间,8 周以内的项目做完矩阵,项目也快结束了。这类项目用依赖登记表足够。
场景二:依赖条数少于 40 条且参与方不超过 3 个。这个复杂度下,项目经理的经验判断准确率通常高于矩阵分析,工具化反而增加协调成本。
场景三:团队处于 L1 阶段。连基础的依赖登记都没做,直接上矩阵等于在沙地上盖楼。此时第一优先级是让依赖可见,不是让依赖可分析。
场景四:项目的主要风险来自需求变更而非依赖结构。如果延期的主要原因是范围频繁变化,那么投入依赖矩阵的收益有限,应该先解决变更控制。
2. 依赖管理的成本边界在哪里
依赖管理是有成本的,而且成本不是线性的。当管理成本超过它节省的返工成本时,就应该收窄。

3. 工具选型的三个取舍点
取舍点一:通用平台还是专用工具。通用项目管理平台的优势是团队学习成本低、与现有流程兼容;专用依赖分析工具的优势是分析能力强。我的建议是优先通用平台,因为依赖管理只占项目管理工作的一小部分,不值得为它单独维护一套工具。
取舍点二:SaaS 还是私有化。这个判断主要看客户要求。如果服务的是金融、政企类客户,私有化部署几乎是硬性条件;如果是中小客户,SaaS 的迭代速度更快。中大型实施组织通常两者都需要,因此平台是否支持私有化部署,会成为选型的关键门槛。
取舍点三:迁移成本要不要计入。很多团队选型时只看功能对比,忽略历史数据迁移。依赖数据是有延续价值的,上一个项目的依赖模式,对下一个项目有参考意义。如果迁移路径不通,历史数据就断档,长期看是隐性损失。
这三点上,我见过太多团队在选型时被功能列表吸引,落地后才发现部署方式不满足客户要求,或者历史数据无法延续,最后不得不二次迁移。二次迁移的成本通常是一次迁移的 1.5-2 倍,因为中间还夹杂着团队习惯的重建。
结语:让不确定性提前暴露,是依赖管理唯一的目标
回到开头那个延期的项目。如果时光倒流,我不会要求团队加更多的会或者上更复杂的工具,我只会做一件事:在项目启动第 3 周,让"客户主数据清洗"这条依赖出现在一张所有人都能看到的表里,并且标注它会影响联调,承接方是客户 IT 部门,可控性为低。
只要这条依赖被显性化,它就会被反复追问;被反复追问,它就不会在上线前 12 天还显示"进行中"。依赖管理所有的方法、模板、工具,最终都服务于这一件事:把不确定性从个人脑子里搬到所有人都能看见的地方。
如果你今天只能做一件事,我的建议是:打开你当前项目的任务列表,挑出 10 条最可能影响上线的任务,写下它们各自的前置交付物、承接方和承诺日期。这 10 行内容,就是你的第一版依赖登记表。不要先想工具,不要先想流程,先把这 10 行写出来。
至于工具和机制的完善,那是第二周、第三周的事。但第一周的这 10 行,决定了你的团队是在 L1 停留半年,还是在一个月内走到 L2。方法与模板都在上面了,剩下的是选择从哪一行开始。
常见问题解答(FAQ)
1. 实施团队的任务依赖到底该怎么识别,有没有一个能直接上手的起步动作?
我们团队做的是多系统上线实施,每次排计划的时候大家都说“没问题”,结果一到联调就发现前置任务没做完,后面全堵住了。我一直觉得问题出在识别环节,但每次开会讨论都变成互相甩锅,没人能说清楚到底漏了哪些依赖。
最实用的起步动作是“交付物反推法”:不要从任务出发找依赖,而是先列出这个项目要交付的所有东西,比如接口文档、测试环境、配置清单、数据迁移脚本、培训材料,然后逐个问一句“这个东西要出来,必须先有什么”。
每个交付物至少追问三层前置条件,问出来的结果直接填进依赖登记表,最少包含五个字段:依赖编号、前置任务、后置任务、依赖类型(强制/自由/外部)、约定完成时间、责任人。判断依据很简单:如果一条依赖没有明确的责任人和时间点,它就不算被识别,只算被提到。
识别阶段最常见的遗漏点是外部依赖和跨团队依赖,这两类往往不在自己团队的排期表里,所以要单独拉一行标记,每周单独过。建议第一次只挑一个里程碑范围内的交付物做反推,别一上来就做全项目,跑通一轮再扩。
2. 依赖关系矩阵(DSM)听起来很专业,中小实施团队到底值不值得用?
我在网上看到有人说用依赖矩阵能理清复杂依赖,但我们团队就十几个人,项目也不算特别大。我试着画过一次,画到一半就乱了,感觉自己是在为了方法而方法。我想知道这个东西到底有没有适用门槛,还是说我们这种规模根本用不上。
DSM 不是万能工具,它有明确的适用门槛。判断标准是:当项目里的任务数量超过 40 个、且跨三个以上团队协作、并且存在大量双向依赖(A 等 B,B 又反过来等 A 的某个产出)时,DSM 才有明显收益。
十几个人、任务在 20 到 30 个之间的实施项目,用一张带依赖列的排期表加每周一次依赖复盘会就够了,强行上 DSM 只会增加维护成本。如果你确实想用简化版,可以只做一件事:把所有任务按执行顺序排成行和列,在交叉格子里标出依赖方向,只标强依赖,不标弱依赖,然后重点看有没有形成环。
发现环就是发现风险,因为环意味着互相等待,必须有人先打破。我的建议是,中小团队先不要碰完整 DSM,把它当成一个排查环路的检查动作,而不是日常管理工具。
3. 每日站会到底该怎么看依赖,才能不流于形式?
我们现在每天都开站会,每个人轮流说昨天做了什么、今天做什么,但开了三个月,依赖问题还是靠事后救火。我感觉站会变成了打卡汇报,大家都在走流程,没有人真正在看依赖状态。我想知道站会上具体应该看什么、问什么,才能让依赖问题提前暴露出来。
站会看依赖,核心不是听进度,而是看“状态变化”。建议把每条依赖标成三种颜色:绿色表示前置任务按计划推进、黄色表示有风险但还没断、红色表示已经断了或者确定要延期。站会上只让每个人报自己名下依赖的颜色变化,从绿变黄、从黄变红必须说明原因和补救动作,颜色没变的一句话带过。
主持人只追问三类问题:这条依赖的下游是谁、下游现在知不知道、有没有替代方案。判断依据是:如果一条依赖连续两天是黄色但没人处理,第三天必须升级到项目经理层面,不能继续挂在站会上。另外建议站会控制在 15 分钟以内,依赖的深入讨论放到会后的专项沟通里,否则站会会被拖长,大家又开始走流程。
关键动作是把“汇报进度”改成“汇报依赖状态变化”,这一个改动就能让站会重新有用。
4. 依赖管理的模板到底该怎么设计,才不会变成填了没人看的表格?
我们之前也做过模板,字段一大堆,刚开始大家还填,两周之后就没人更新了,最后变成我一个人在维护。我现在特别怕再做一个“形式主义模板”,但又确实需要有个东西把依赖管起来。我想知道模板设计上有没有什么原则,能让它真的被用起来。
模板能不能用起来,取决于三个原则。第一,字段要少,依赖登记表控制在六个字段以内:依赖编号、前置任务、后置任务、责任人、约定时间、当前状态。字段越多,维护成本越高,废弃得越快。
第二,模板必须绑定一个固定动作,比如每周一上午的依赖复盘会就用这张表过,会上不更新状态的人要说明原因,让模板和会议节奏绑死,而不是靠自觉。第三,要有明确的废弃机制,比如一条依赖完成后在表里保留一周就归档,不要让表格无限膨胀,否则打开就劝退。
判断模板是否有效的标准很简单:如果连续两周表格里的状态没有任何变化,要么是项目真的没依赖风险,要么是模板已经死了,需要当面确认是哪一种。建议从一张只有六列的依赖登记表开始,跑满一个里程碑再考虑加字段,不要反过来先设计完美模板再推广。
核心关键词
文章包含AI辅助创作:SF实操方法:实施团队提升任务依赖效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/387535
读者评论
暴露时延这个指标确实戳中痛点了,我们项目也是周报上看着都正常,联调前才发现依赖断了。但把更新绑定到每日站会当场改,实际操作中顾问往往嫌麻烦,执行率是个问题。
四级成熟度模型挺实用,先定位再改进比直接上工具理性。不过雷达图的打分看着像经验评估,L2到L3的跃升真能靠每日站会实现吗?跨部门依赖那部分才是最难啃的。
DSM那段说到心坎里了,小团队推矩阵就是浪费管理成本。作者建议60条依赖、5个团队以上再启动,这个边界很具体。但多数项目到那个规模时,可能已经乱得没时间整理数据了。
