去年第四季度,我参与了一个数据中台交付项目的复盘。项目最终延期了23天,但真正让我意外的不是延期本身,而是复盘会上暴露出的一个事实:导致延期的关键路径上,有超过60%的返工时间消耗在"后置任务"上,不是前置任务没做完,而是前置任务做完之后,后置任务没有及时触发或被遗漏。数据回填迟了三天,导致报表口径校验推倒重来;验收确认单卡在某个负责人手里五天,后续的知识转移和运维交接全部顺延。
这些后置任务单个看起来都不复杂,但串联起来,直接吃掉了整个项目的缓冲时间。
这件事让我意识到一个被长期忽视的问题:大部分实施团队在搭建任务依赖体系时,把注意力几乎全部放在前置依赖上,"什么做完了我才能开始",却很少认真设计后置依赖,"什么做完了我必须触发什么"。本文不谈泛泛的项目管理理论,只聚焦实施团队数据分析场景下的后置任务管理,从0到1讲清楚怎么识别、怎么定规则、怎么落地。
一、先给结论:后置任务的本质是交付链路的触发器
如果你只记一句话,请记住这个判断:后置任务不是"顺便做的事",而是交付链路上的触发器。前置任务决定你能不能开始,后置任务决定你的交付能不能闭环。
在实施团队的数据分析场景中,任务依赖的复杂度远高于通用项目管理。原因在于,实施交付的最终产物不是"一个功能上线",而是"数据可查、报表可用、口径可信、运维可接"。这四个目标的达成,依赖一连串后置动作的精确触发。
1. 前置依赖和后置依赖的核心区别
前置依赖回答的问题是"我必须等什么",后置依赖回答的问题是"我做完之后必须触发什么"。两者的管理难度不在一个量级。
| 对比维度 | 前置依赖 | 后置依赖 |
|---|---|---|
| 核心问题 | 我必须等什么才能开始 | 我做完之后必须触发什么 |
| 典型表现 | 等待接口文档、等待数据源就绪 | 数据回填、报表生成、验收确认、知识转移 |
| 遗漏概率 | 较低,因为"等不到就动不了" | 较高,因为"做完了容易以为结束了" |
| 影响方式 | 直接影响任务启动时间 | 间接影响下游多个环节的启动时间 |
| 管理手段 | 排期表、甘特图、里程碑 | 触发规则、检查清单、联调机制 |
| 责任人明确度 | 通常明确 | 经常模糊,容易变成"大家的事" |

2. 实施团队特有的后置任务类型
实施团队的数据分析场景中,后置任务不是抽象的"后续工作",而是有明确交付物指向的具体动作。根据我参与过的多个交付项目,可以归纳为四类:
- 数据回填类:历史数据迁移完成后,需要触发数据一致性校验、口径对齐、异常值标记。这类任务最容易被当成"迁移的一部分"而忘记单独排期。
- 报表生成类:数据模型搭建完成后,需要触发报表模板配置、指标映射、权限分配、定时调度设置。很多团队做到数据模型就以为结束了,报表能不能跑通是另一回事。
- 验收确认类:功能交付后,需要触发客户方验收、签字确认、问题清单闭环。这类任务卡在"等对方回复"上,但如果没有明确触发机制和时限,就会无限期悬空。
- 知识转移类:系统上线后,需要触发运维文档交付、操作培训、交接确认。这类任务在项目末期执行,团队精力已经消耗殆尽,最容易敷衍了事。
3. 后置任务为什么比前置任务更容易失控
从我的观察来看,核心原因有三个。
第一,心理惯性。前置任务有明确的"等待信号",等不到就动不了,天然形成约束。后置任务是在"我以为已经做完"的状态下触发的,人的心理惯性是完成任务后立刻转向下一个任务,而不是回头检查"我该触发什么"。
第二,责任分散。前置任务的责任人通常是执行者本人,后置任务往往涉及多方确认和交接,责任人容易模糊成"团队的事"。
第三,缺乏可视化的触发机制。大部分团队的看板设计是围绕"任务完成"来组织的,而不是围绕"任务完成后的触发链"来组织的。看板上任务卡移到"已完成"列,就默认结束了,但后置任务可能还没有开始。
二、从0到1第一步:把隐性后置依赖挖出来
搭建后置任务依赖体系,第一步不是上工具,也不是定规则,而是把那些"大家都知道但没人写下来"的隐性后置依赖显性化。
1. 依赖识别的三个入口
在我的实践中,识别后置依赖最有效的方法是从三个入口分别梳理,然后合并去重。
入口一:流程节点。把实施交付的标准流程画出来,逐个节点问:"这个节点完成后,谁需要知道?谁需要基于这个结果开始工作?"比如数据迁移完成节点,需要通知数据校验负责人、报表配置负责人、客户对接人。
入口二:数据流向。沿着数据从源系统到目标系统、从原始层到汇总层到应用层的路径,识别每个流转节点上需要触发的校验、确认、发布动作。数据流向是最容易发现隐性依赖的入口,因为数据不会说谎,它流到哪里,哪里就需要有人接。
入口三:交付物清单。列出项目所有交付物,然后反推每个交付物从"生成"到"可用"之间还需要哪些动作。一份数据报表从生成到可用,中间可能隔着口径确认、权限开通、调度配置、用户验收四个后置任务。

2. 交付物反推法:一个可操作的方法
把上面三个入口整合成一个可操作的方法,我称之为"交付物反推法"。具体步骤如下:
- 列交付物:把项目所有对外交付物列出来,包括报表、看板、接口、文档、培训材料。
- 定义"可用状态":对每个交付物,明确定义什么状态算"真正可用"。比如一张报表,可用状态不是"开发完成",而是"用户能查到正确数据"。
- 反推中间动作:从"可用状态"往回推,需要哪些动作才能达到。这些动作就是后置任务。
- 标注触发条件和责任人:每个后置任务标注"在前置任务完成后多久触发"和"谁负责"。
- 合并去重:多个交付物可能共享同一个后置任务,合并后形成项目级后置任务清单。
这个方法听起来简单,但实际执行中,一个中等规模的数据分析实施项目,通常能反推出30到50个后置任务,其中至少有三分之一是团队之前没有明确管理的。
3. 实施团队常踩的坑
在梳理后置依赖时,有几个高频陷阱值得单独提醒。
陷阱一:把后置任务等同于"文档工作"。很多团队一提到后置任务就想到写文档、做培训,忽略了数据校验、口径确认、权限配置这些更关键的技术性后置动作。
陷阱二:只梳理跨团队的后置依赖,忽略团队内部的后置依赖。数据分析团队内部,数据开发完成后的自测、代码评审、口径复核,同样是后置任务,同样需要触发机制。
陷阱三:一次性梳理后不再更新。项目过程中会出现新的交付物和新的依赖关系,后置任务清单需要定期维护,而不是做一次就束之高阁。
三、依赖冲突怎么解:循环、争抢、时间窗重叠
后置依赖梳理出来之后,下一步是处理冲突。实施团队数据分析场景中,后置任务的冲突主要有三类。
1. 三类高频冲突的识别信号
| 冲突类型 | 典型表现 | 识别信号 | 影响 |
|---|---|---|---|
| 循环依赖 | A的完成需要B确认,B的完成需要A确认 | 两个任务互相等待,谁都不动 | 任务无限期挂起 |
| 资源争抢 | 同一人同时被多个后置任务依赖 | 关键人员日程爆满,任务排队 | 整体排期后移 |
| 时间窗重叠 | 多个后置任务要求在同一个时间窗口完成 | 月底、季末、上线前集中爆发 | 质量下降或延期 |

2. 解决顺序:先断循环,再排优先级,最后调时间窗
冲突解决不能胡子眉毛一把抓,需要按顺序处理。
第一步:断循环。循环依赖是最致命的,因为它会让任务无限期挂起。断开循环的方法通常是找到一个"可以单方面确认"的节点,由项目负责人或客户对接人强制确认,打破僵局。在我的经验中,循环依赖90%以上出现在跨团队确认环节,本质是责任边界不清。
第二步:排优先级。资源争抢的核心是优先级问题。当同一个人被多个后置任务依赖时,需要根据"哪个后置任务影响的关键路径最长"来排序。影响最长的优先处理,其余的要么调整责任人,要么调整时间。
第三步:调时间窗。时间窗重叠需要通过错峰来缓解。如果一个上线窗口内有多个后置任务必须完成,要么拉长窗口,要么把部分后置任务前移到上一个阶段完成。
3. 一个真实场景的冲突推演
假设一个数据中台实施项目,上线前一周需要完成:数据迁移、数据校验、报表配置、权限开通、用户验收五个后置任务。实际情况是:数据校验依赖数据迁移完成,报表配置依赖数据校验通过,权限开通依赖报表配置确认,用户验收依赖权限开通。
这就是一个典型的链式后置依赖。如果每个环节都需要一天,整条链需要五天,但项目只剩下三天缓冲。冲突在于:时间窗重叠,资源争抢。
解决思路是:数据校验和报表配置部分并行,权限开通提前准备模板只等触发,用户验收改为分批验收。核心判断是:链式后置依赖不能简单串行,必须找到可以并行的节点,把串行链切成并行段。
四、从0到1第二步:先定规则还是先上工具
这是我在多个项目中被问得最多的问题。我的判断很明确:先定规则,再上工具。规则没定清楚就上工具,只会把混乱自动化。
1. 依赖规则的三条底线
后置任务的依赖规则,无论用什么工具,都必须先明确三条底线。
底线一:谁触发。每个后置任务必须有明确的触发条件,是前置任务状态变为"已完成"时自动触发,还是由指定角色手动触发。触发条件不明确,后置任务就会变成"等人想起来"。
底线二:谁确认。后置任务完成后,谁负责确认它真的完成了。确认人不能是执行人自己,必须有独立确认角色。在数据分析场景中,数据校验的确认人应该是数据使用方,而不是数据开发方。
底线三:谁兜底。如果后置任务没有按时触发或完成,谁负责兜底处理。兜底人通常是项目经理或交付负责人,但必须在规则中明确,而不是默认"出了事再说"。

2. 工具选型的判断标准
规则明确之后,再考虑工具。工具选型不是选"功能最多的",而是选"最匹配团队当前管理成熟度的"。
我的判断标准有三个维度:
- 团队规模与协作复杂度:10人以下团队,用共享看板加明确的责任人标注就能跑通;50人以上、多项目并行的团队,需要支持依赖关系可视化和自动触发的专业项目管理平台。
- 任务复杂度:如果后置任务主要是线性链条,轻量工具足够;如果涉及多层嵌套依赖和跨项目依赖,需要支持依赖图或依赖矩阵的工具。
- 数据敏感性与部署要求:涉及客户数据、财务数据、核心业务指标的实施项目,对私有化部署和数据隔离有硬性要求,工具选型必须优先考虑这一约束。
以 PingCode 为例,它主要服务中大型企业及100人以上组织,在实施交付场景中支持私有化部署,这对涉及敏感数据的交付项目是刚需。同时它支持从 Jira 平滑迁移,对于原本使用 Jira 做项目管理的团队,迁移成本较低。在国产替代趋势下,这也是很多实施团队在工具选型时会纳入考量的因素。
但我要强调:工具解决的是执行效率和可视化问题,不解决规则缺失问题。规则没定清楚,再好的工具也只是把混乱搬到线上。
3. 从0到1的推进节奏
我的建议是分三步走:
- 第一个项目:手工跑通规则。用最简单的方式(清单、看板、定期检查)跑通一个完整项目的后置任务管理,验证规则是否合理,识别执行中的摩擦点。
- 第二个项目:固化到工具。把第一个项目验证过的规则固化到项目管理工具中,配置触发器、责任人、检查点,降低人工维护成本。
- 第三个项目:优化和扩展。基于前两个项目的经验,优化规则,扩展到更多项目类型和团队。
跳过第一步直接上工具,是很多团队踩过的坑。工具配置需要时间,规则不成熟时配置出来的流程往往需要反复修改,反而增加成本。
五、落地协同:让后置任务不再"事后才想起来"
规则和工具都到位之后,最后一步是落地协同。后置任务管理最难的不是设计,而是坚持执行。
1. 每日站会中的后置任务检查点
大部分团队的每日站会围绕"昨天做了什么、今天做什么、有什么阻碍"展开,但很少专门检查后置任务触发情况。我建议在站会中增加一个固定环节:昨天完成的任务,触发了哪些后置任务?这些后置任务是否已经启动?
这个环节只需要两分钟,但能有效防止后置任务被遗漏。关键是把它变成固定议程,而不是"想起来了就问一句"。
2. 交付物验收与后置任务触发的联动机制
后置任务最容易出问题的时刻,是前置任务刚刚被标记为"完成"的时候。因为此时团队注意力已经转向下一个任务,后置任务还没有进入视野。
解决办法是建立联动机制:当某个交付物被标记为"完成"时,系统自动列出该交付物关联的所有后置任务,并要求确认触发。在支持依赖管理的工具中,这可以通过配置任务模板和自动触发规则来实现。

3. 从0到1之后的持续优化
后置任务管理体系不是一次性工程,需要持续迭代。我的建议是每个项目结束后做一次专项复盘,重点看三个数据:
- 后置任务遗漏率:有多少后置任务在项目过程中被遗漏,遗漏后平均多久被发现。
- 后置任务按时触发率:已识别的后置任务中,有多少在计划时间内触发。
- 后置任务导致的返工占比:项目总返工时间中,有多少是由后置任务问题导致的。
这三个数据能告诉你,你的后置任务管理体系是在进步还是在退化。
六、不同情况下的行动建议
后置任务管理没有万能方案,不同团队情况不同,行动重点也不同。
1. 小团队(10人以下):先做清单,不急着上工具
小团队的优势是沟通成本低,劣势是缺乏流程约束。我的建议是:先用共享文档维护一份后置任务清单,每周检查一次。不要急着上项目管理工具,因为工具配置和维护本身就是成本。等团队规模扩大或项目复杂度上升,再考虑工具化。
2. 中型团队(10-50人):建立规则,选择轻量工具
这个规模的团队已经不能靠"大家自觉"来管理后置任务了,需要明确的规则和工具支撑。建议选择支持任务依赖配置和自动提醒的轻量工具,重点解决"触发"和"提醒"两个问题。
3. 大型团队(50人以上):体系化管理,工具化落地
大型团队或中大型企业,后置任务管理必须体系化。此时需要支持多层依赖、跨项目依赖、自动触发和数据分析的专业项目管理平台。如果涉及敏感数据和私有化部署要求,PingCode 这类支持私有化部署且面向中大型企业的平台值得纳入评估。同时,如果团队原本使用 Jira,支持平滑迁移的方案能显著降低切换成本。

七、不同情况下的取舍
后置任务管理中,有几个取舍必须提前想清楚,否则执行中会反复纠结。
1. 完备性与执行成本的取舍
理论上你可以把每个后置任务都识别出来并配置触发规则,但识别和维护本身需要成本。我的建议是:只对影响关键路径超过一天的后置任务做精细管理,其余用检查清单兜底。把所有后置任务都做精细化管理,投入产出比不划算。
2. 自动化与人工确认的取舍
自动触发能提高效率,但某些后置任务(如验收确认、口径对齐)需要人工判断,不能完全自动化。我的判断是:技术性后置任务(数据校验、调度配置、权限开通)适合自动化触发;业务性后置任务(验收确认、口径对齐、知识转移)需要人工确认节点。
3. 标准化与灵活性的取舍
标准化流程能降低沟通成本,但实施项目往往有客户特殊要求。我的建议是:后置任务的"触发规则"标准化,"执行方式"保留灵活性。比如数据校验的触发时机和责任人标准化,但校验的具体内容和方式可以根据项目调整。
4. 工具投入与规则建设的取舍
如果只能选一个先做,我建议先做规则建设。工具可以后续补,但规则不清晰,工具上了也是白上。规则建设的最低成本方式是:找一个有经验的项目经理,花两天时间,把上一个项目的后置任务全部梳理一遍,形成清单和规则草案。这个投入远比工具采购和配置低,但收益更直接。

八、总结:后置任务管理的本质是让交付链路可预期

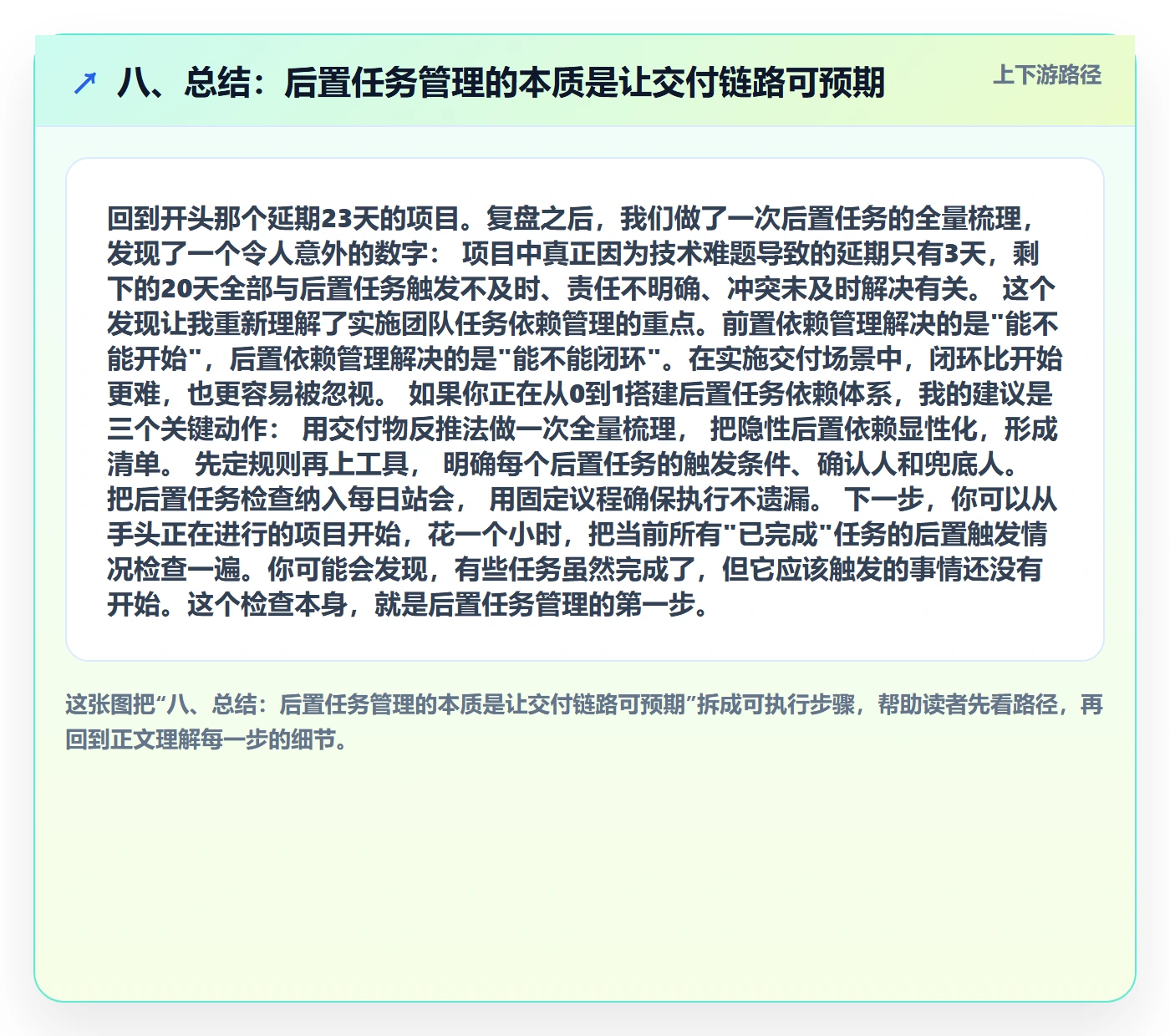

回到开头那个延期23天的项目。复盘之后,我们做了一次后置任务的全量梳理,发现了一个令人意外的数字:项目中真正因为技术难题导致的延期只有3天,剩下的20天全部与后置任务触发不及时、责任不明确、冲突未及时解决有关。
这个发现让我重新理解了实施团队任务依赖管理的重点。前置依赖管理解决的是"能不能开始",后置依赖管理解决的是"能不能闭环"。在实施交付场景中,闭环比开始更难,也更容易被忽视。
如果你正在从0到1搭建后置任务依赖体系,我的建议是三个关键动作:
- 用交付物反推法做一次全量梳理,把隐性后置依赖显性化,形成清单。
- 先定规则再上工具,明确每个后置任务的触发条件、确认人和兜底人。
- 把后置任务检查纳入每日站会,用固定议程确保执行不遗漏。
下一步,你可以从手头正在进行的项目开始,花一个小时,把当前所有"已完成"任务的后置触发情况检查一遍。你可能会发现,有些任务虽然完成了,但它应该触发的事情还没有开始。这个检查本身,就是后置任务管理的第一步。

常见问题解答(FAQ)
1. 实施团队的数据分析项目中,后置任务和前置任务到底怎么区分?
我们团队最近在推一个数据中台交付项目,排期会上大家一会儿说前置一会儿说后置,我作为交付负责人听得有点乱。我理解的‘后置’应该是验收之后才做的事,但同事说报表生成也算后置,我不太确定边界在哪里。
区分的核心不是时间先后,而是‘触发条件由谁决定’。前置依赖指的是某个任务开始之前必须被满足的条件,比如源系统接口开通、数据权限审批通过,它决定的是‘能不能开工’;
后置任务指的是当前任务完成后被触发、但本身属于交付链路一环的动作,比如数据回填、报表生成、口径对账、验收确认、知识转移,它决定的是‘交付算不算真正闭环’。实施团队里最容易混的是‘数据回填’:它看似是收尾,但如果验收标准里写明回填完成后才算交付,那它就是必须显式排期的后置任务,而不是‘顺手做掉的事’。
判断口径可以统一成一句话:如果这个动作不做,上游任务的交付物就无法被下游或客户正式接收,它就是后置任务,必须进计划表。
2. 后置任务的隐性依赖怎么才能挖出来?我们总是事后才发现漏了。
上一个项目上线前一天才发现还有三张报表的口径没跟客户确认,结果验收会直接延期了一周,领导问为什么没提前排。我也想知道,有没有什么办法能在项目启动阶段就把这些藏着的后置依赖找出来,而不是靠运气。
用‘交付物反推法’最实用:先列出项目最终要交给客户的所有东西,包括数据表、报表、接口文档、操作手册、验收单,然后对每一个交付物倒着问三个问题,它是谁做出来的、做它之前需要谁先完成什么、做完之后又触发了谁的动作。这三个问题问完,一张后置任务清单基本就出来了。
实施团队还可以再加一个入口:按数据流向走一遍,从源系统到中间层到报表,每经过一个节点就问‘这一步完成后,下游是自动跑还是要人工触发’,需要人工触发的那个动作,就是后置任务。
建议在项目启动会的第二天就做一次这样的梳理,输出一张‘后置任务触发表’,写清触发条件、责任人、最晚完成时间,之后每周站会固定检查这张表的状态,基本不会再出现上线前一天才发现漏项的情况。
3. 后置任务之间出现循环依赖或者时间窗口打架,应该先解决哪一个?
我们做数据迁移的时候遇到过A报表要等B表校验通过、B表校验又要等A报表数据确认的情况,两边互相卡着谁也不动。还有一次是几个后置任务都挤在验收前三天,人手根本不够。我想知道这种冲突有没有一个固定的处理顺序,还是只能靠开会吵。
处理顺序建议固定成三步:先断循环,再排优先级,最后调时间窗。循环依赖的典型信号是‘两个任务互为对方的触发条件’,这时候不要试图靠沟通解决,而是要找那个被双方共同依赖的‘最小公约数任务’,把它拆出来单独先做,用它打破闭环;实施团队数据场景里,这个公约数往往是数据口径确认或者字段映射表。
优先级排序的判断依据是‘谁阻塞的下游任务多、谁离验收节点近’,阻塞越多、越靠近验收的排前面。时间窗重叠则用错峰处理:把可以并行的后置任务拆成‘必须当天完成’和‘可以顺延一天’两档,先保证关键路径上的任务有人做,非关键路径的顺延到验收后做也不影响交付。
落地时可以画一张简单的依赖关系图,把循环用红色标出来,优先级用数字标出来,团队一看就懂。
4. 从0到1搭建后置任务体系,应该先定规则还是先上工具?
我们团队现在用表格管任务,领导想换成专业的项目管理平台,但我担心工具换了规则没跟上,最后还是乱。我自己倾向于先把规则定清楚再选工具,但不确定这个顺序对不对,也不确定规则要定到什么颗粒度才够用。
顺序应该是先定规则、再上工具,但规则不用定到很细,抓住三条底线就够了:谁触发、谁确认、谁兜底。谁触发指的是每个后置任务的启动条件必须写清楚,是上游任务完成后自动触发还是需要人工确认;谁确认指的是完成后由谁验收,避免做完没人认;谁兜底指的是如果触发条件没满足或者责任人不在,谁来临时接手。
这三条定完,再去看工具,判断标准也很简单:团队规模在十人以内、后置任务少于二十个,用表格加固定检查机制就够;任务复杂度高、跨部门协作多、数据敏感性强,才需要考虑上项目管理平台。
真正的推进节奏是先用一个真实项目跑通这套规则,把触发表、检查点、验收联动都走一遍,确认规则能落地之后,再把规则固化到工具里,而不是反过来让工具牵着流程走。
核心关键词
文章包含AI辅助创作:后置任务怎么做?实施团队数据分析:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/387343
读者评论
后置任务确实容易被忽视,尤其是验收确认和知识转移,常被默认成收尾杂事。文章把触发条件写清楚这点很关键,建议进一步落到任务完成定义里,不然复盘后还是容易回到老样子。
交付物反推法很实用,但30到50个后置任务对小团队可能偏重。实际落地时要按项目规模和风险裁剪,先抓影响关键路径的交付物,否则清单本身也会变成管理负担。
三类冲突的总结比较准确,上线阶段资源争抢最明显,关键人员单点依赖是根因。除了排优先级,最好提前做角色备份和交接模板,否则一忙起来还是全堆到少数人身上。
先定规则再上工具这个判断很实在。很多团队触发和确认有人管,但没人兜底,一出问题就互相等。把谁触发、谁确认、谁兜底写进流程,比单纯换工具更有用。
文中图表数据标了样本有限,这点比较客观。后置任务管理也要看客户成熟度和团队规模,不能一刀切。先管住数据回填、权限开通、用户验收这些高频卡点,可能更容易见效。
