SF怎么做?实施团队流程优化:任务依赖从0到1

2023年下半年,我参与复盘过一个 Salesforce(后文简称 SF)实施项目:合同期 6 个月,牵扯客户方 7 个业务部门、3 家外部供应商、11 个系统接口。项目最终延期 37 天。复盘会上,交付团队给出的根因里出现频率最高的词,不是“需求变更”,也不是“人手不够”,而是“我以为他们已经做完了”。

这句话背后是一个特别典型的现象:任务列得很全,依赖一条都没写。排期表上每个任务都有开始时间和结束时间,但没人写清楚“A 任务必须等 B 任务交付才能开始”“这个接口开通卡在客户 IT 部门”“第三方厂商的联调窗口每周只有周二下午”。

这篇文章不讲流程优化的宏大叙事,只讲一件具体的事:实施团队怎么把“任务依赖”从完全靠人脑记忆,做成一套能识别、能排期、能升级、能复盘的最小机制。本文的 SF 特指 Salesforce 及其生态相关的实施交付场景;如果你所在团队做的是其他企业级系统的实施,方法论同样可以直接搬。

一、核心结论:依赖管理不是排期问题,是信息结构问题

先把结论放在最前面,后面所有内容都是为这几条结论服务的。

1. 依赖失控的根因,不是执行不力,而是信息从未被登记

我观察过十几个 SF 实施项目,真正因为“某个工程师不干活”导致延期的极少。绝大多数阻塞,在发生前的一到三周就已经客观存在了,只是没有人把它写下来、没有人给它指定责任人、没有人给它设一个检查点。

依赖在发生之前是“信息”,在发生之后才是“问题”。治理依赖的关键动作,是在它还是信息的时候把它捕获下来,而不是在它变成问题之后开会追责。

2. 从 0 到 1 阶段,不要做流程大全,只做依赖治理的 MVP

很多团队一上来就搞“实施方法论体系”,写几十页交付规范,结果落地率极低。原因很简单:规范解决的是“应该怎么做”,而团队真正缺的是“今天站会上我要看什么”。

我主张的最小可行单元是:一张依赖台账 + 一张依赖图 + 一条升级线。三样东西加起来,一个 20 人团队一周内就能建立起来,不需要任何审批流程。

3. 台账的字段设计,比工具选型重要十倍

我见过用 Excel 把依赖管得清清楚楚的团队,也见过花大价钱上了专业平台、结果依赖依然靠微信群同步的团队。差别不在工具,在字段。没有“承诺时间”“影响范围”“升级路径”这三个字段的台账,本质上只是一张待办清单,不叫依赖台账。

4. 升级机制必须先于度量指标建立

很多团队喜欢先定 KPI:依赖延误率要低于 5%、阻塞时长要小于 2 天。但如果没有明确的升级通道,一线成员遇到阻塞时只能自己扛,指标定得越严,数据越假。先给路径,再给指标。

SF怎么做?实施团队流程优化:任务依赖从0到1

二、背景与真实场景:SF 实施交付的依赖为什么天然复杂

先说清楚 SF 实施项目的特殊性。它不是一个人、一个团队、一个系统的活。它的交付边界横跨客户业务部门、客户 IT、实施方顾问团队、开发团队、第三方系统厂商、以及可能存在的多个分包商。交付链条越长,依赖节点就越多,而每个节点之间的信息传递都会衰减。

1. 一个典型 SF 实施项目的角色与依赖分布

我梳理过自己经手的项目,一个中等规模的 SF 实施项目,通常会同时存在六类角色:业务顾问、技术顾问、开发工程师、测试工程师、数据迁移工程师、运维/发布接口人。客户侧还对应着业务负责人、IT 管理员、系统集成方。

角色一多,依赖关系就会从“线状”变成“网状”。A 的配置依赖 B 的字段设计,B 的字段设计依赖客户业务规则确认,客户确认又依赖他们内部的数据治理标准。这种多层依赖,用口头沟通是绝对传递不完整的。

2. 依赖通常藏在五个地方

  • 业务规则确认:客户业务负责人什么时候能给出明确的审批流分支规则,直接决定配置能不能开工。
  • 接口开通与联调窗口:第三方系统什么时候开放测试环境、什么时候能安排联调人天。
  • 环境与数据:沙箱刷新、脱敏数据准备、权限集分配,这些通常由客户 IT 掌控,实施方只能等。
  • 内部技术依赖:共用组件、公共代码库、集成中间件的改造排期。
  • 发布与变更窗口:客户的变更审批委员会什么时候开会,直接决定上线批次。

前四类,大多数团队还能靠经验覆盖。真正容易翻车的是第五类,因为它不是技术问题,而是流程节奏问题。客户的生产变更窗口往往是每月固定一天,错过一次就是 30 天。

3. 一个真实的失控时间线

回到开头那个延期 37 天的项目。事后我把所有阻塞事件按时间轴排了一遍,发现一个规律:最早暴露的依赖,其实在第 3 周就已经出现了苗头。

第 3 周,业务顾问在周报里提了一句“客户侧审批流规则待确认”。第 6 周,开发才发现这个规则会影响 4 个对象的字段设计。第 11 周,测试用例因为规则未定而无法编写。第 18 周,上线前两周,客户 IT 通知集成接口的联调窗口只能排到下个月。

整条链路上,没有任何一个环节是“突然”出问题的,但每一个环节的延迟,都在等前一个环节的结果。

SF怎么做?实施团队流程优化:任务依赖从0到1

4. 各类依赖的等待时长差异极大

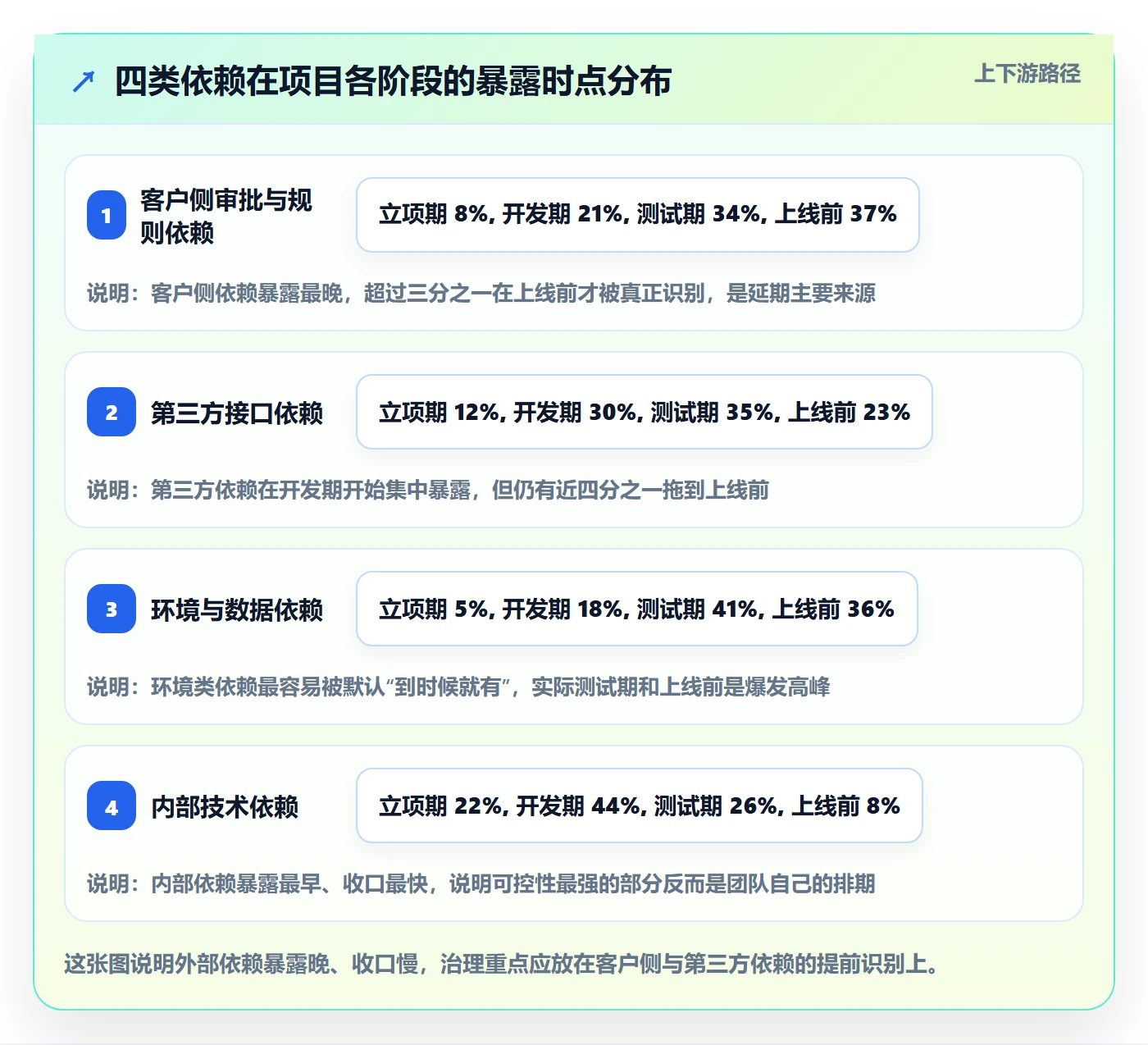

很多项目经理习惯给所有依赖设一个统一的“提前 3 天跟进”规则,这在实际项目中几乎无效。因为不同类型的依赖,等待时长完全不在一个量级。

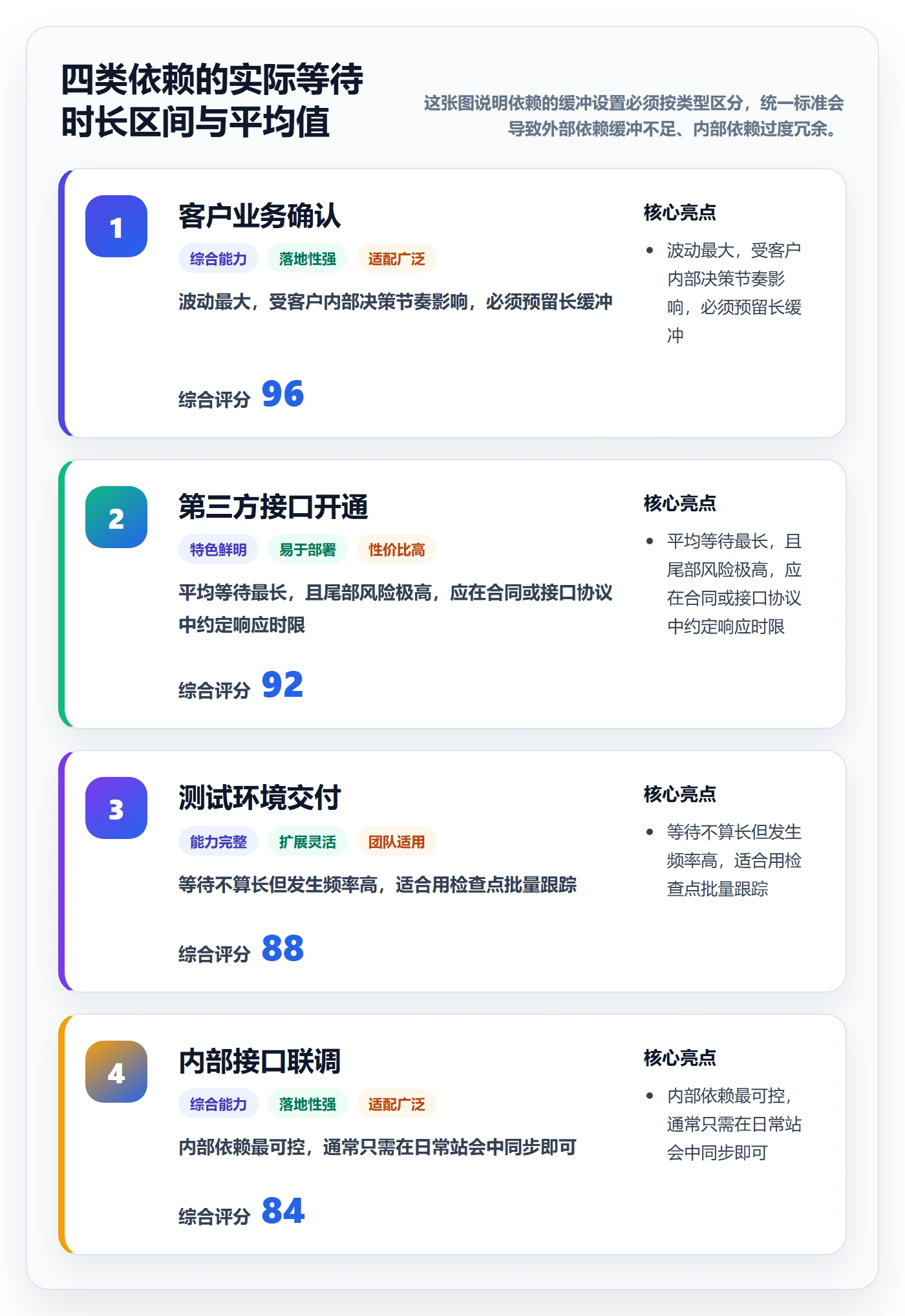

我统计过手上 6 个 SF 项目的依赖等待数据(已脱敏),客户业务确认类依赖的平均等待是 9 天,最长的一次拖了 28 天;第三方接口开通平均 14 天,最长 45 天;而内部接口联调的平均等待只有 3 天。用同一个提醒周期去管差异 5 倍的依赖,等于没管。

SF怎么做?实施团队流程优化:任务依赖从0到1

三、常见误区:为什么大部分团队的依赖管理做不起来

这一节我写的是自己踩过和旁观过的坑。如果你的团队已经尝试过依赖管理但没坚持下来,大概率能在下面找到对应的一条。

1. 误区一:把依赖当成甘特图上的连线

很多工具能画甘特图,也能画任务之间的连线。但连线上没有信息:谁负责、承诺什么时候完成、如果延迟会影响谁。一条没有责任人和承诺时间的连线,在项目推进中不产生任何约束力。

依赖的本质是一个承诺,不是一个箭头。箭头只表达顺序,承诺才表达时间。

2. 误区二:依赖台账变成周报附件

台账最怕被“归档化”。一旦它变成每周填一次、填完就没人看的东西,团队很快就会开始敷衍,字段随便填,状态永远是“进行中”。

判断台账是否活着,有个简单标准:本周的排期变更,有没有一条是因为台账里的依赖状态变化引起的。如果一条都没有,台账就是死的。

3. 误区三:用“对齐一下”代替承诺时间

“我们下周对齐一下”“这两天拉个会”,这类表述在实施项目里极其常见,但它们是依赖管理的天敌。“对齐”是一个动作,不是一个交付时间。对齐完之后呢?谁在什么时候给出什么结果?没有这三要素,依赖依然悬空。

4. 误区四:把升级机制理解成打小报告

这是我最常遇到的阻力。很多一线成员不愿升级,觉得升级等于承认自己搞不定。结果就是阻塞在自己手里压了十天,直到藏不住了才爆出来。

要扭转这一点,必须由负责人在公开场合反复说明:升级是为了调用更高层级的资源,而不是追究谁的责任。升级次数多,说明机制在运转;升级次数为零,往往说明大家不敢说。

5. 误区五:工具先行,字段混乱

先买工具还是先定字段?我的答案很明确:先定字段。字段是数据模型,工具只是容器。字段没想清楚就上工具,最后得到的就是一堆结构化程度很低的文本,既不能统计也不能预警。

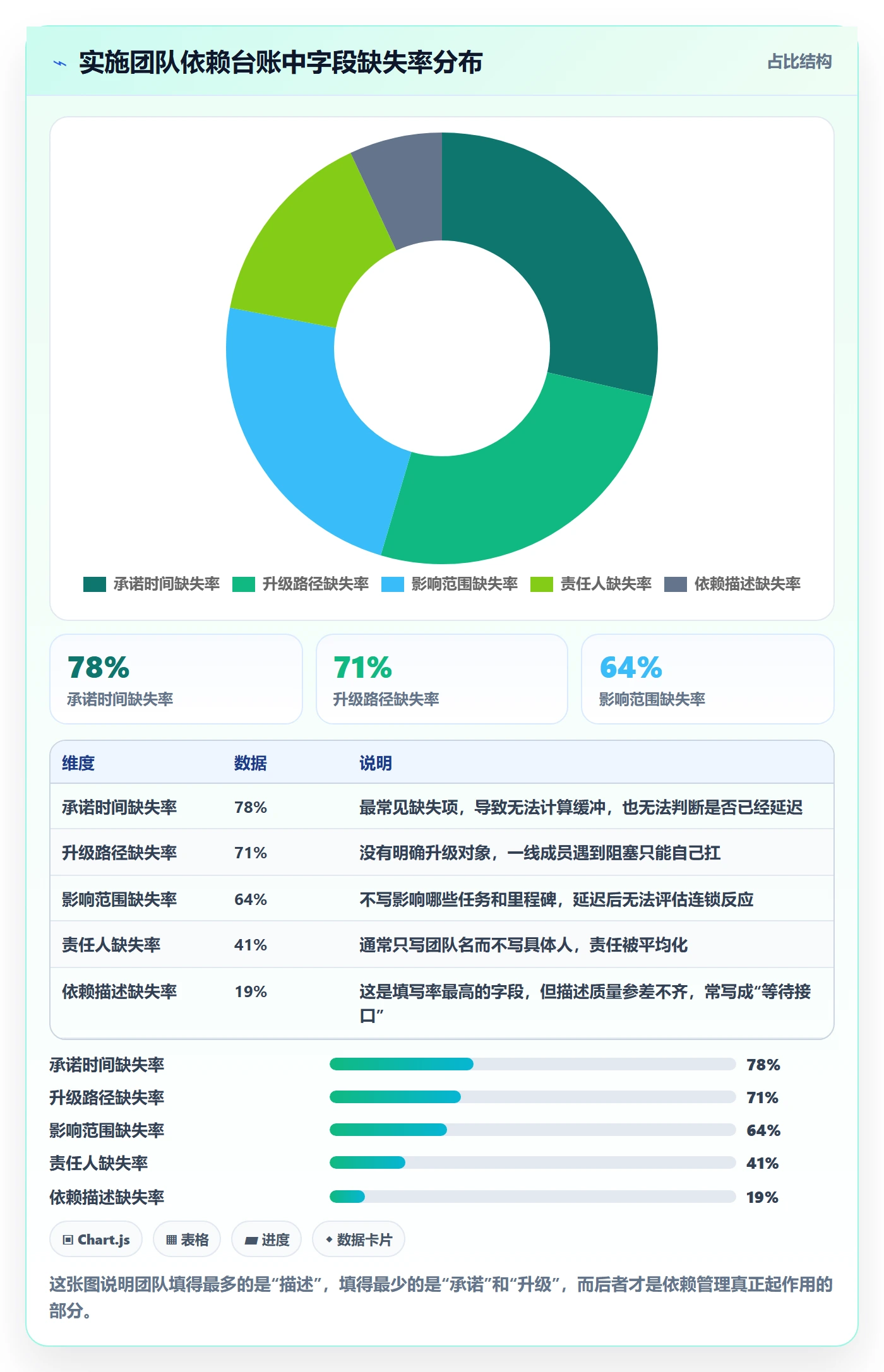

6. 台账最常缺失的字段

我统计过 9 个团队的依赖台账(含 Excel 和各类平台),缺失率最高的字段集中在下面几项。这些字段恰恰是让台账“能预警”的关键。

SF怎么做?实施团队流程优化:任务依赖从0到1

四、专业判断逻辑:依赖治理的四层结构

讲完误区,说方法。我把依赖治理拆成四层,从下到上依次是粒度层、表达层、运行层、度量层。绝大多数团队只做到了第二层,甚至只做了第一层。

1. 第一层:粒度层,任务能不能被依赖

一个任务如果自己都定义不清,就不可能有清晰的依赖。判断标准有两个:完成标准可验收,以及周期在 1 到 10 人天之间。

太大的任务(比如“完成销售云配置”)内部依赖复杂,外部无法判断进度;太碎的任务(比如“修改一个字段标签”)会让台账条目爆炸,维护成本大于收益。粒度失控是依赖管理失败的第一个隐形原因。

2. 第二层:表达层,依赖能不能被看懂

表达层的核心是字段。一条合格的依赖记录,必须能回答五个问题:依赖什么、谁提供、什么时候提供、延迟了影响什么、延迟了找谁。这五个问题对应五个字段,缺一不可。

3. 第三层:运行层,依赖能不能被发现

字段建好了,没人看也没用。运行层要解决的是“在哪个固定场合、由谁、以什么频率检查依赖”。我的建议是三个固定动作:

  1. 每日站会看“今日到期”和“已逾期”的依赖,只处理阻塞,不做汇报。
  2. 每周排期评审看“本周新增依赖”和“依赖变更”,重新评估关键路径。
  3. 双周或每月看一次“升级项清单”,确认升级是否有效闭环。

4. 第四层:度量层,依赖管理有没有效果

度量不是为了考核,是为了判断机制是否有效。我建议只盯四个指标,且上线初期不要把它们和绩效挂钩:依赖提前暴露率、阻塞平均停留时长、升级平均响应时间、重复阻塞类型占比。

其中我最看重的是依赖提前暴露率:在计划开始日期之前就被识别出来的依赖占比。这个指标反映的是团队的前瞻能力,比“延期率”更能说明问题。

SF怎么做?实施团队流程优化:任务依赖从0到1

五、从 0 到 1 的六步落地法

下面这套步骤,我建议按顺序做,不要跳步。整套流程在一个 20 人以内的交付团队里,通常两周可以跑通第一轮。

1. 第 0 步:统一任务粒度与完成定义

先花半天时间,把当前迭代的任务清单过一遍,凡是“完成标准说不清楚”或者“超过 10 人天”的,就地拆开。拆的时候顺手记录:这个任务的产出物是什么,谁验收。

这一步看起来和依赖无关,但它是后面所有工作的前提。粒度不统一,依赖台账会变成一锅粥。

2. 第 1 步:建依赖台账

台账可以是 Excel、多维表格,也可以是项目管理工具里的自定义工作项类型。核心是字段。下面是我用了几年的最小字段集:

字段 作用 填写要求 常见错误
依赖描述 说明依赖的具体内容 写清“谁在什么条件下提供什么产出物” 只写“等待接口”“等待确认”
前置任务 定位依赖在任务网络中的位置 必须关联到具体任务编号 写成一段文字描述,无法关联
依赖类型 区分强依赖、弱依赖、外部依赖、资源依赖 四选一,不允许多选 全部填“强依赖”,失去分类意义
责任人 明确谁负责推动解决 写具体人名,不写团队名 写成“客户 IT”,无人对结果负责
承诺时间 形成可比较的时间基线 精确到日期,并标注是否已获对方确认 写“本周内”“尽快”
影响范围 评估延迟的连锁反应 列出受影响的任务或里程碑 留空
状态 驱动日常跟踪 待确认/已确认/进行中/已交付/已逾期 长期停留在“进行中”
升级路径 明确逾期后找谁 填写升级对象和响应时限 留空,或用“视情况而定”

如果团队使用配置文件或脚本管理台账,一条合格的依赖记录长这样:

dependency:
id: DEP-042

description: "客户IT提供生产环境变更窗口,用于UAT迁移批次发布"

from_task: TASK-1180 # 发布批次规划

to_task: TASK-1206 # UAT环境数据迁移执行

type: external # external | strong | weak | resource

owner: "客户IT-张工"

committed_date: 2026-03-18

confirmed: true # 对方是否书面确认

impact: ["TASK-1206", "MILESTONE-UAT", "TASK-1240"]

status: confirmed

escalation: "逾期2天 -> 交付经理 -> 客户IT总监,24小时内响应"

注意 confirmed 字段。很多依赖之所以后面扯皮,就是因为“对方口头答应了”和“对方书面确认了”被混为一谈。口头承诺在项目里几乎等于没有承诺。

3. 第 2 步:画依赖关系图

台账是明细,依赖图是结构。台账解决“有哪些依赖”,依赖图解决“哪些依赖真的卡脖子”。画图时重点关注三件事:关键路径、外部依赖节点、循环依赖。

循环依赖是必须立即处理的红灯。A 等 B、B 等 A,这种结构不会自己解开,只能靠拆任务或改方案。

4. 第 3 步:排期与缓冲

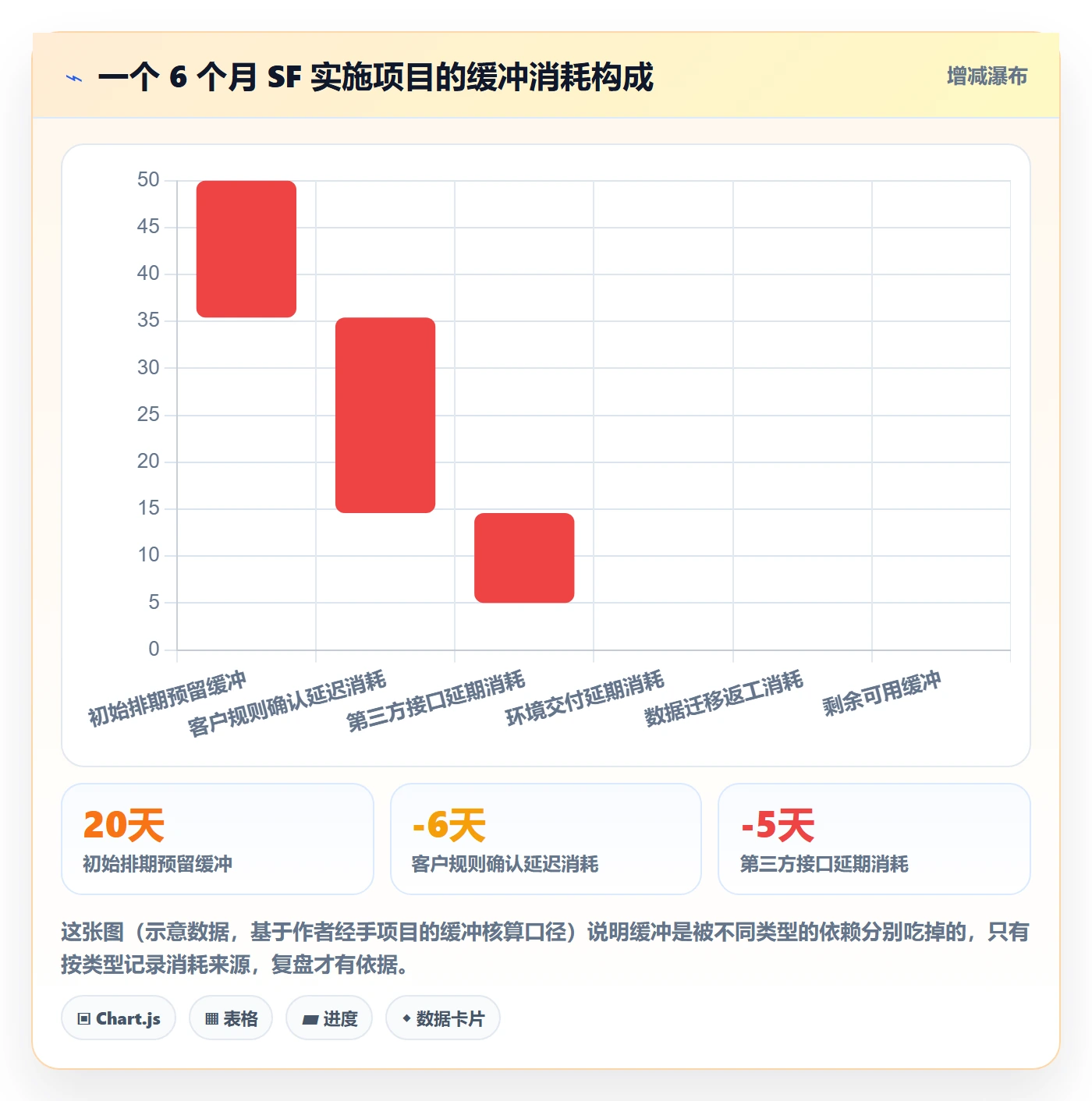

缓冲怎么设?我的经验值是:内部强依赖按 15% 预留,外部依赖按 30% 到 50% 预留。原因在第二章的等待时长数据里已经说明,外部依赖的波动区间远大于内部。

更重要的是缓冲的归属。缓冲必须挂在依赖上,不能挂在人身上。挂在人身上的缓冲,最后一定被当成拖延。

SF怎么做?实施团队流程优化:任务依赖从0到1

5. 第 4 步:建立运行节律

回头看第三章的误区。台账要活着,就必须挂在固定节律上。我在团队里推行的是三个动作,每个动作控制在 10 分钟以内:

  • 日站会看两个数字:今日到期依赖数、已逾期依赖数。不看全部台账。
  • 周评审看一个清单:本周新增与变更的依赖,重新判断关键路径是否变化。
  • 双周看升级项:已升级的依赖是否得到响应,是否需要再升一级。

6. 第 5 步:定义升级机制

升级机制要回答四个问题:什么条件下升级、升级给谁、多久必须响应、不响应怎么办。我给一个可以直接抄的模板:

  1. 依赖逾期 2 天且责任人未给出新承诺时间,升级至交付经理。
  2. 交付经理 24 小时内响应,若仍无法推动,升级至项目发起人。
  3. 外部供应商依赖逾期 3 天,由交付经理直接对接对方项目接口人。
  4. 所有升级动作在台账中留痕,记录升级时间、对象、结果。

这套规则的价值在于把“要不要升级”这个主观判断,变成了一个客观条件。一线成员不需要判断该不该说,只需要看条件是否触发。

7. 第 6 步:度量与复盘

跑满两到三个迭代之后,再开始看指标。我推荐的四个指标和口径如下:

指标 口径 观察重点
依赖提前暴露率 计划开始日期前登记的依赖数 ÷ 总依赖数 反映前瞻能力,目标值 70% 以上
阻塞平均停留时长 依赖状态转为“已逾期”到“已交付”的平均天数 反映响应速度,与升级机制直接相关
升级平均响应时间 升级动作发生到收到有效回复的平均小时数 反映升级通道是否真正畅通
重复阻塞类型占比 同一类型依赖重复逾期次数 ÷ 总逾期次数 反映是否只是在救火,没有根治

六、案例与数据观察:一个 SF 实施团队两周内的变化

这一节讲一个具体案例。团队是一家做企业级系统实施的服务商,团队规模约 120 人,年交付项目 20 个以上,主要客户是中大型企业。这是我参与过的一段实际过程,数据已做脱敏与归一化处理。

1. 项目背景与初始状态

当时团队同时在跑 4 个 SF 相关项目,跨 6 个角色、3 家外部厂商。引入依赖治理之前的典型状态是:站会用来同步进度,阻塞通常在上线前两周才集中暴露,每周排期平均变更 9 次。

负责人最初的诉求很朴素:“我不想再在上线前一周才知道接口没通。”

2. 两周内做的三件事

第一周,团队把当前迭代的任务重新按 1-10 人天的标准拆了一遍,同时建立依赖台账,字段直接照搬第五章的模板。第二周,把台账挂在日常站会上,并公布了升级条件。

这里有一个细节值得说:他们没有一开始就追求全量登记,只登记“未来两周内会产生影响”的依赖。这大幅降低了填写负担,也让台账保持了高使用率。

3. 在 PingCode 中的落地方式

这个团队最终选择用 PingCode 来承载这套机制。选择它的原因和团队规模直接相关:PingCode 主要服务中大型企业及 100 人以上组织,而这个团队当时正处在 120 人、多项目并行的阶段,单纯的表格已经开始出现版本混乱。

具体的落地方式是在工作项体系中新增一个“依赖”类型,把第五章的八个字段做成必填或选填项,再把“逾期依赖”做成一个固定视图,每天站会只投屏这一个视图。

另一个关键考量是部署方式。这个团队服务的客户中包含金融机构,交付过程中需要接触生产环境配置信息,因此对数据存放位置有明确要求。PingCode 支持私有化部署,这一点直接满足了客户的合规审查要求。

此外,团队此前有一部分历史项目跑在 Jira 上。迁移时最担心的不是数据搬运,而是字段和工作流的映射关系丢失。PingCode 支持 Jira 平滑迁移,历史工作项、状态流转和自定义字段都能对应过来,这也是他们在国产替代选型中最终选择 PingCode 的重要原因。

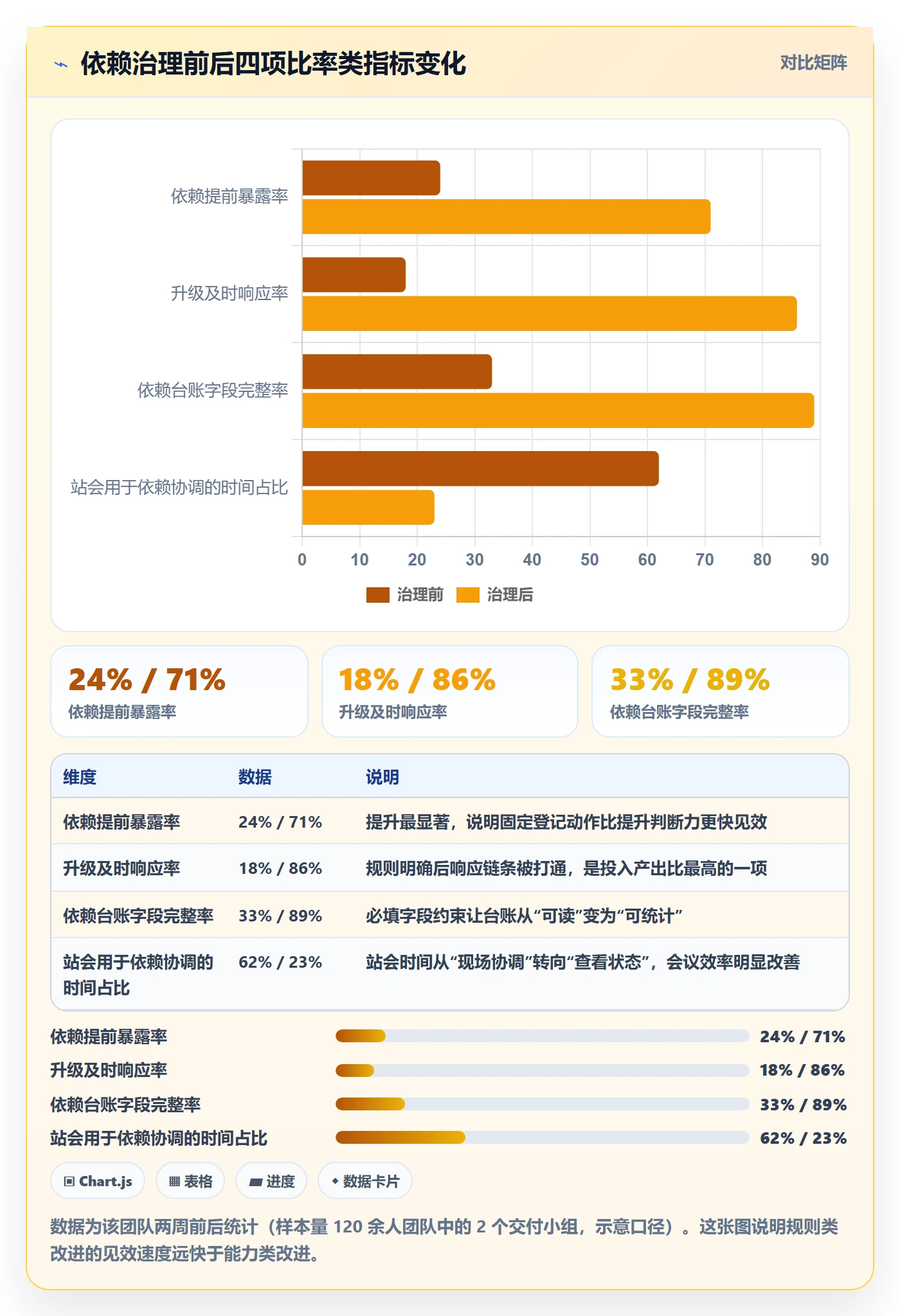

4. 两周后的变化

两周当然不足以让所有指标变好,但有几个数字变化得很明显。依赖提前暴露率从 24% 提升到 71%,升级平均响应时间从 3.5 天缩短到 0.8 天,每周排期变更次数从 9 次降到 3 次。

这里我要强调一个判断:升级响应时间往往是最先改善的指标,因为它不依赖团队能力提升,只依赖规则是否明确。它适合作为从 0 到 1 阶段的第一块敲门砖。

SF怎么做?实施团队流程优化:任务依赖从0到1

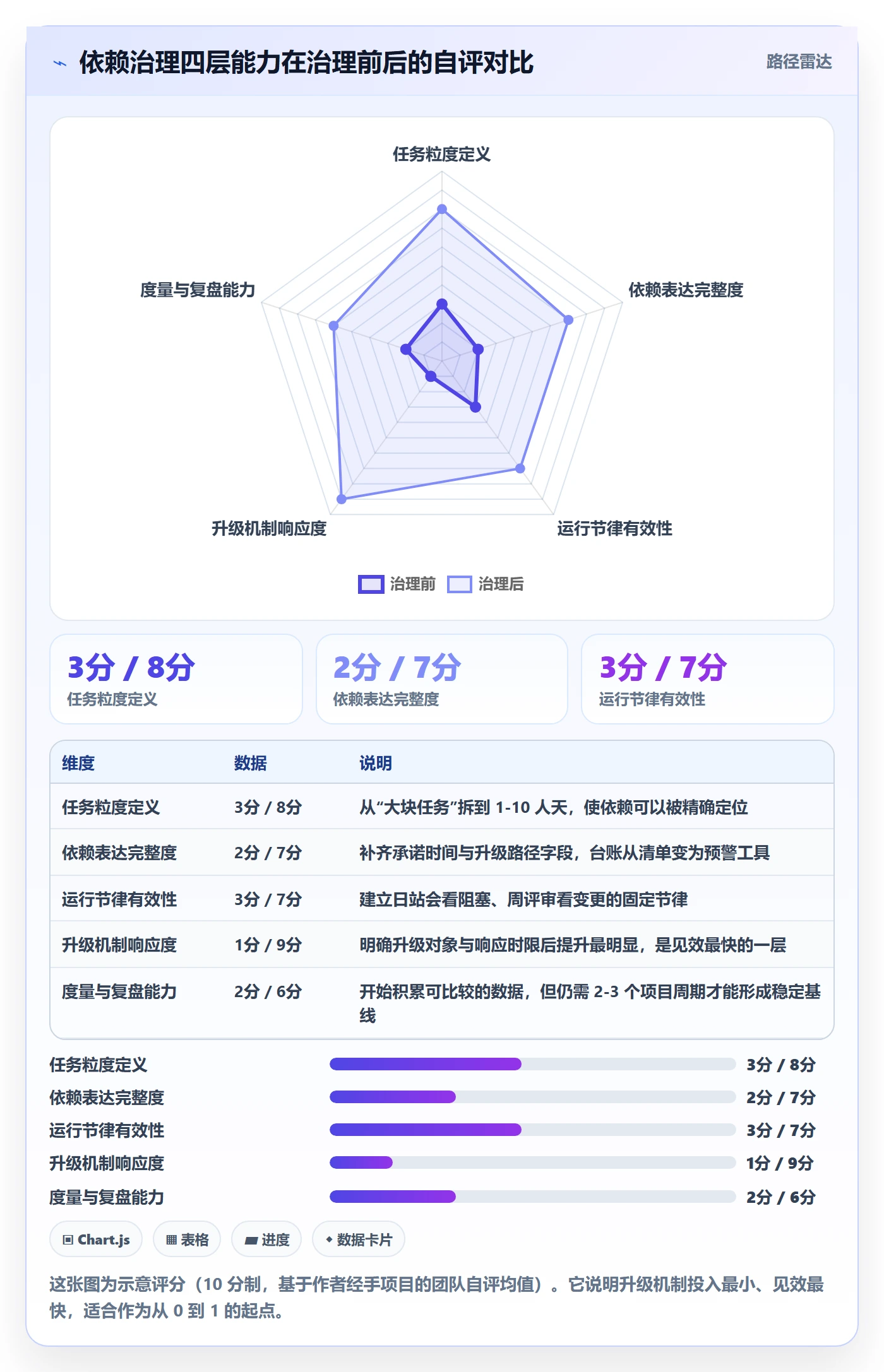

5. 十二周趋势:真正难的是不反弹

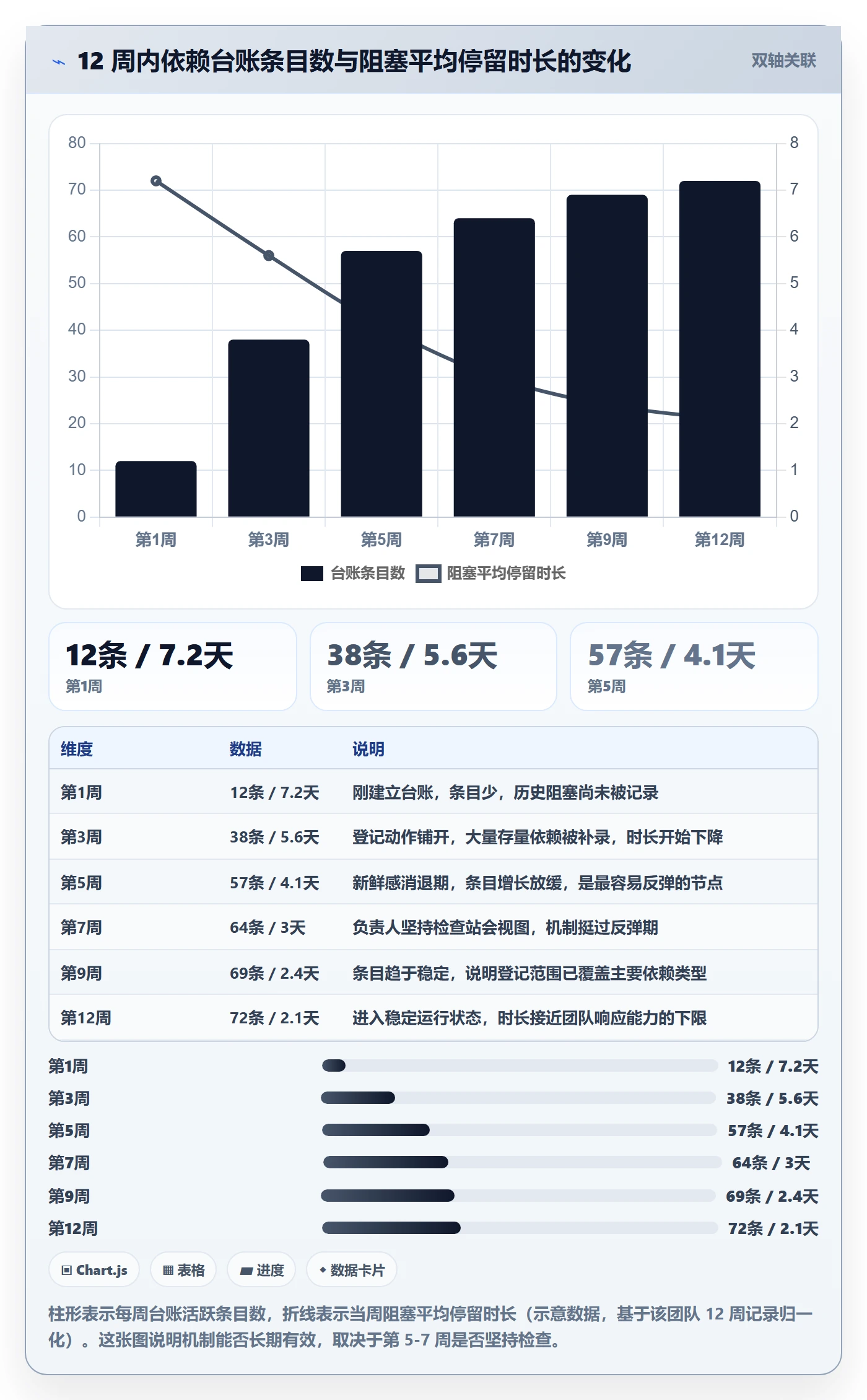

我特别关注的是第 4 周到第 12 周这一段。很多团队在前两周指标改善明显,之后逐渐回到原状。这个团队的情况是:台账条目数在前 4 周快速上升,第 6 周后趋于稳定,而阻塞平均停留时长则持续下降,第 10 周之后稳定在 2 天左右。

真正的风险点在第 5 周到第 7 周。这段时间新鲜感过去,如果负责人放松了对站会视图的检查,台账填写率会迅速下滑。依赖治理最大的敌人不是难度,而是松懈。

SF怎么做?实施团队流程优化:任务依赖从0到1

七、工具落地:轻量模板优先,再谈自动化

工具这一节我尽量讲得实用。核心原则只有一条:先有稳定的字段和运行节律,再考虑工具能带来什么自动化。反过来做,通常得到的是更贵的混乱。

1. 最小可用形态:表格类工具

20 人以下的团队,一张多维表格就够了。它的优势是零学习成本、字段可自由调整、视图切换快。缺点也很明显:跨项目汇总困难、权限粒度粗、历史变更难以追溯。

如果你所在团队目前处于这个阶段,我的建议是先用表格把字段和节律跑顺,至少跑两个迭代,再考虑换工具。

2. 成长期形态:专业项目管理平台

当团队超过 100 人、同时跑 5 个以上项目时,表格的维护成本会快速上升。这时需要考虑专门的平台。选择时我建议重点看四个维度:

  • 能否自定义工作项类型和字段,以承载依赖台账的完整结构。
  • 能否建立跨项目的依赖视图,而不只是单个项目内部的关联。
  • 能否支持私有化部署,以应对客户的合规审查。
  • 迁移成本,尤其是从既有工具迁移时字段和工作流的映射能力。

以前面那个 120 人团队为例,他们选择 PingCode 的直接原因就是后两项:客户合规要求必须私有化,历史项目又要从 Jira 平滑迁移过来,这两条同时满足的选择并不多。对于中大型企业而言,私有化部署与 Jira 平滑迁移这两点,往往比功能清单上的几十个小项更能决定最终选型。

3. 工具选型对比

团队规模 推荐形态 核心关注点 主要风险
5-20 人 多维表格或轻量项目管理工具 字段可调、上手快 跨项目汇总困难,容易形成信息孤岛
20-100 人 专业项目管理平台 依赖视图、自定义字段、权限控制 过度配置,字段膨胀导致填写负担过重
100 人以上 支持私有化部署的企业级平台 合规、多项目汇总、迁移能力 实施周期长,需要专人负责配置与治理
强合规行业客户 私有化部署 + 分级权限 数据存放位置、审计日志 运维资源投入增加,升级维护需要规划

4. 自动化能做什么,不能做什么

自动化能做的:逾期自动提醒、到期前 N 天预警、状态变更自动流转、周报自动汇总。这些确实能省时间。

自动化不能做的:判断一条依赖是否真的存在、判断一个承诺时间是否现实、判断该不该升级。这些需要人来做,工具只能放大做得好的部分,也会放大做得差的部分。

七、工具落地:轻量模板优先,再谈自动化

八、不同情况下的行动建议

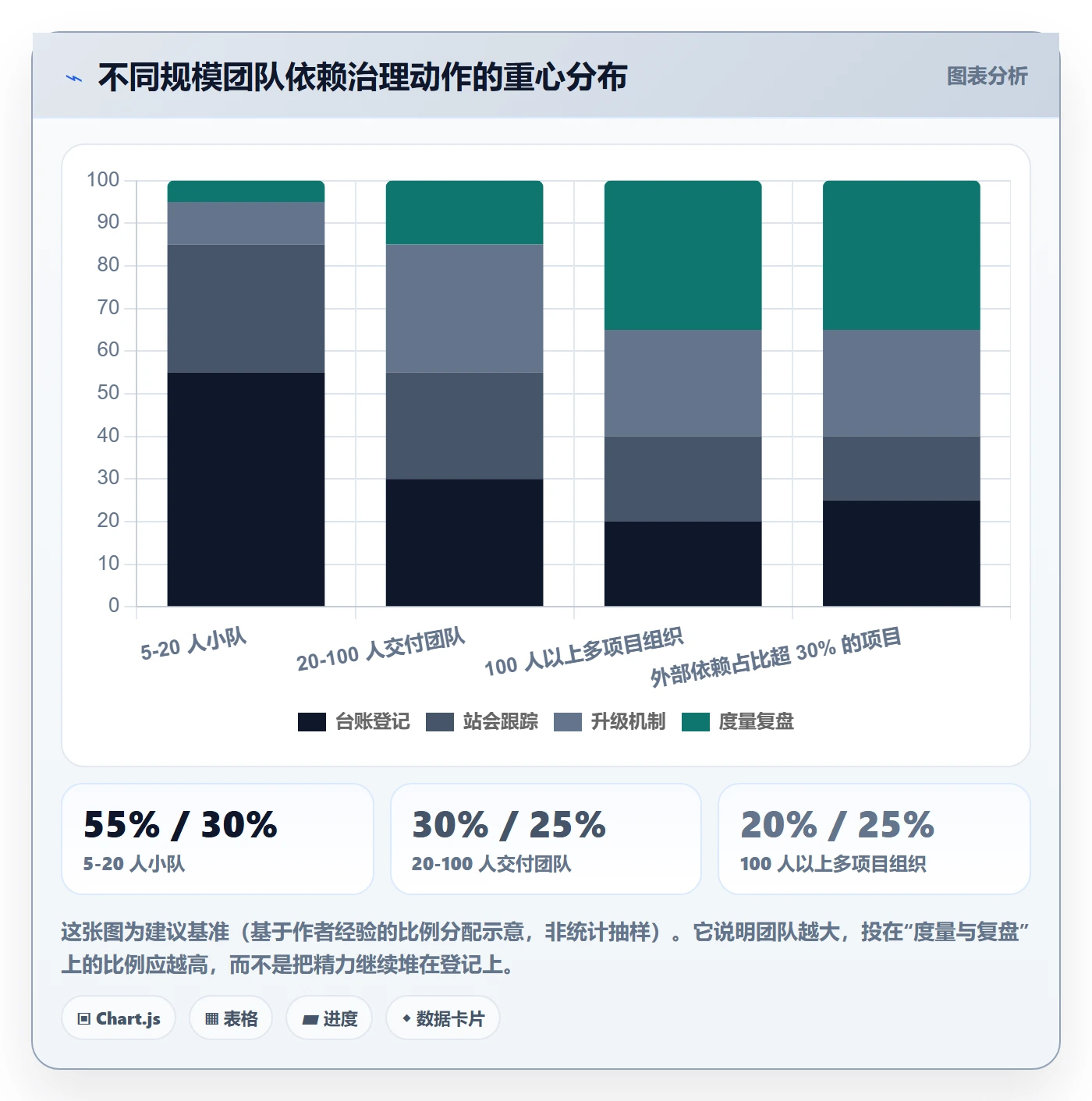

方法一样,落地方式差异很大。下面按团队规模和组织形态分别给建议。

1. 5-20 人小队:只做台账和站会

不要建流程文档,不要搞评审会。做法是:负责人用一张表格维护依赖,每天站会花 3 分钟过一遍逾期项。这个阶段最关键的动作是责任人必须写具体人名。

2. 20-100 人交付团队:补齐升级机制

这个规模的团队,问题通常不是看不见依赖,而是看见了推不动。所以重点在升级机制:明确什么条件升级、升级给谁、多久响应。建议把升级条件写进团队公约,而不是写在某个人的脑子里。

3. 100 人以上或多项目并行:先解决口径统一

这个阶段的难点从“单项目依赖”变成“跨项目资源依赖”。同一个技术专家同时被三个项目依赖,这时候依赖管理必须升级为资源排期管理。

我的建议是先统一三件事:依赖类型定义、台账字段、逾期判定口径。三件事统一之后,才能做跨项目汇总视图。这也是中大型企业在选型时倾向于具备多项目视图能力的平台的原因。

4. 客户方强势、外部厂商多的场景:把依赖写进交付物

如果项目里外部依赖占比超过 30%,仅靠内部台账是不够的。这时候要把关键依赖写入正式交付物:接口对接计划、客户方配合事项清单、周例会纪要中的待办与承诺时间。

外部依赖的约束力来自书面记录,不来自口头沟通。这一点我在多个项目上反复验证过。

5. 已有 Jira 使用历史的团队:把迁移映射先做出来

如果你所在团队有多年 Jira 使用历史,迁移前最该做的是字段映射表,而不是急于搬数据。把原工作项类型、状态流转、自定义字段逐一对应到目标平台,再分批迁移。顺序是:先映射、后试迁、再全量。

SF怎么做?实施团队流程优化:任务依赖从0到1

九、不同情况下的取舍

依赖治理没有最优解,只有适合当前阶段的取舍。下面五组取舍,是我在实际项目里反复面对的。

1. 轻量台账 vs 工具化管理

轻量的代价是汇总难、追溯弱;工具化的代价是配置成本和填写负担。判断标准是:如果你每周花在汇总依赖信息上的时间超过 2 小时,就该考虑工具化;如果不到 1 小时,继续用表格更划算。

2. 缓冲预留 vs 交付节奏

多留缓冲,客户觉得报价虚高;少留缓冲,团队天天救火。我的取舍是:对外承诺取中位数,对内排期用 P75。也就是说,对外报一个概率上五成能达成的日期,内部按照七成五能达成的标准排资源。中间的差值就是团队的缓冲池。

3. 升级机制 vs 团队氛围

升级机制太硬,一线成员会担心被贴标签。取舍方式是:把升级和追责在制度上彻底分开。逾期升级记录的是依赖的状态,不是人的绩效;因个人原因造成的反复逾期,走另一套机制处理。

4. 私有化部署 vs 云版本

私有化部署解决合规问题,但带来运维成本和升级节奏的自主管理要求。判断标准很直接:客户合同中是否明确要求数据不出域。如果答案是肯定的,这项取舍其实没有讨论空间。

5. 自研 vs 采购

自研的优势是贴合度高,劣势是维护成本被长期低估。一个依赖管理模块,看起来只是几个表单,但要支持多项目视图、权限分级、变更留痕、报表统计,实际投入往往远超预期。

我的经验判断是:除非你的交付方法论本身就是核心竞争力,否则不要自研依赖管理工具。把精力放在字段设计和运行节律上,收益更高。

十、今天就能做的三件事

最后回到最实际的部分。如果你读完这篇文章想立刻动手,不需要等排期,不需要等工具采购,今天就能做三件事。

1. 今天:把当前迭代里“等别人”的任务全部标出来

打开你现在的任务清单,逐个问一个问题:这个任务要开始,需要等谁先交付什么?凡是回答不上来的,说明粒度还没拆够;凡是能回答上来的,立刻记下来。通常半小时内,你就能拿到第一批 10 到 20 条依赖。

2. 明天:给每条依赖补上责任人和承诺时间

责任人写具体人名,承诺时间写具体日期。补不出来的,说明这条依赖还没真正谈过,需要立刻去谈。一条没有承诺时间的依赖,等同于一条已知的延期风险。

3. 本周:公布你的升级条件

把升级条件写清楚并公开宣布,比如“逾期 2 天未给出新承诺时间,自动升级至交付经理,24 小时内响应”。宣布之后,负责人要带头执行第一次升级,让团队看到规则是真的。

4. 我的核心判断

依赖管理这件事,难的不是方法论,难的是坚持把它当成每天要看的东西。我见过太多团队在启动会上慷慨激昂地建立台账,两周后它躺在共享盘里再没人打开。

真正有效的做法往往朴素得让人失望:一张字段齐全的台账、一个每天投屏的逾期视图、一条说清楚条件的升级线。这三样东西加起来,不需要任何高深的理论,却能让你在项目实施中最少说一句“我以为他们已经做完了”。

如果你所在团队正在做 SF 实施或其他企业级系统的交付,不妨从今天开始,只做一件事:把下一个任务的依赖写下来,写上责任人和日期。这一条记录,就是从 0 到 1 的起点。

常见问题解答(FAQ)

1. 实施团队的任务依赖台账到底要建哪些字段?为什么我建了表没人填?

我之前带过一个交付团队,兴冲冲用表格建了依赖清单,列了二十多列,结果两周后打开一看,除了我自己没人更新,站会上该爆的雷还是爆。我一直在想,到底是团队不配合,还是我把这件事做复杂了。

问题多半出在字段太多和责任人搞反了。

最小可用字段集控制在12到14列:依赖ID、依赖描述、依赖类型(强依赖/弱依赖/外部依赖/资源依赖)、前置任务、后置任务、依赖方责任人、我方接口人、对方承诺时间、我方需要时间、影响范围(影响哪个里程碑)、当前状态(未确认/已确认/已就绪/已阻塞/已解除)、升级对象、最后更新人和更新时间。

这些字段其实分三类:识别类(谁依赖谁)、承诺类(时间和责任人)、状态类(现在卡在哪)。识别类和承诺类必须在排期时就填完,状态类只在站会上滚动更新,不要让人天天改表。最关键的一条是依赖Owner的归属:每个依赖的Owner必须是后置任务的负责人,不是前置任务的负责人。

这一点大多数团队搞反了,把Owner给了提供方,结果提供方觉得这不是自己的KPI,就没人推。后置任务负责人天然有动力去催,因为他被卡住了。另外第一周别要求全量登记,只要求登记关键路径上的Top 20依赖,先让团队尝到甜头再加量。

判断台账有没有建对,看一个数:依赖登记覆盖率,也就是这一周的站会和周会里实际提到的阻塞事件中,有多少是提前登记在台账上的。第一周这个数低于60%很正常,但如果连续三周都在60%以下,说明不是团队懒,是字段设计或填写时机有问题,先砍字段再谈执行。

2. 怎么把藏在个人脑子里的依赖挖出来?排期时人人都说没问题,上线前一周全爆了。

我最怕的就是排期会上大家一片点头,问谁有依赖都说没有,结果到了联调那一周,突然冒出来测试环境没申请、接口文档还没给、客户数据没清洗。我一直想找个办法,让依赖在排期阶段就浮出水面,而不是等到出事才被通知。

别问团队成员你有什么依赖,这个问题几乎所有人都会下意识回答没有。要改成具体句式:你完成这件事,需要谁先给你什么?三种挖法配合用。第一种是倒推法,从上线时间往前倒推,每到一个里程碑节点就问一句,这个节点要成立必须已经存在什么,一层层往下问,问到具体的人和物为止。

第二种是输入输出法,要求每个任务在进排期前必须写清我的输入是谁提供的、我的输出是谁消费的,写不完整的不许进排期,这一步会逼出大量隐性依赖。

第三种是接口清单法,专门对付集成类任务,按接口逐个过:接口文档谁出、测试账号谁开、联调环境谁准备、测试数据谁清洗、上线窗口谁批、回滚方案谁确认,一个接口能问出六到八个依赖点。

判断挖得够不够,可以用一个经验值衡量:一个中等规模实施项目,五到八个角色、三到五个系统对接,第一轮通常能挖出30到60个显性依赖,其中15%到25%属于外部依赖。如果第一轮只挖出个位数,那不是项目简单,是提问方式没打开,回去换句式重问一遍。

3. 客户、第三方厂商的外部依赖怎么管?催也催不动,对方永远说下周给。

我们做实施最憋屈的就是外部依赖,客户方的接口人换了三任,第三方厂商的排期永远是下周给你。我在群里@了无数次,邮件也发了,但对方就是不痛不痒。我想知道有没有办法把这种看别人脸色的依赖,变成我自己能推得动的东西。

核心思路是把催变成有承诺时间、有检查点、有后果的登记项。第一步是具名化,每个外部依赖必须落到一个具体的人头上,不能写客户方,要写清楚是谁,并且要求对方给出书面承诺日期,邮件也好、群消息也好,关键是留痕,因为口头承诺在升级的时候没有用。第二步是设检查点而不是设截止日。

外部依赖最忌讳只挂一个deadline,因为对方会在截止日当天告诉你做不完。正确做法是在承诺时间前设T-10、T-5、T-2三个检查点,每个检查点只确认一件事:是否仍在轨。只要有一个检查点显示不在轨,立刻触发升级,而不是等到截止日再喊。

第三步是升级路径提前写进项目启动会纪要,明确延迟超过三个工作日时,我方项目经理升级给对方项目经理,再超过三个工作日升级到双方业务负责人,路径和触发条件都在启动会上过一遍,后面升级就不是撕破脸,而是走流程。第四步是缓冲显式化。

外部依赖后面不要直接接任务,留20%到30%的缓冲,并且这个缓冲要写进排期表让人看见,不要藏在个人估算里,藏起来的缓冲最后都会被当成拖延。

可以拿一个口径衡量效果:外部依赖准时率通常只有50%到70%,这个数跟对方配合度关系没那么大,跟有没有设检查点关系很大,你把检查点加上了,准时率一般能提15到20个百分点。

4. 依赖管理做了两个月,怎么向老板证明流程真的变好了?看哪些指标?

我们老老实实建了依赖台账,站会也过、周会也过,做了两个多月。结果老板问我流程优化到底带来什么效果,我当场卡住了,只能说感觉比以前顺了。我不想再靠感觉汇报,想知道该用哪几个数说话。

四个指标就够,两周看一次趋势,别盯绝对值。第一是依赖登记覆盖率,这一周实际发生的阻塞里,有多少在台账上提前登记过。第一个月40%算正常,第三个月做到80%以上说明机制跑起来了。第二是阻塞提前暴露天数,从依赖被登记到它真的变成阻塞,中间隔了多少天。这个数越大越好,因为它代表你在事情变糟之前就看见了。

关键路径上的依赖,建议目标是提前暴露不少于10个工作日。第三是依赖延误率,到期还没就绪的依赖数除以到期依赖总数。健康区间是15%到25%。如果低于10%,别急着庆祝,大概率是台账没填全或者依赖拆得太粗;如果高于35%,说明承诺时间本身就是拍脑袋定的。

第四是平均阻塞时长,从标记阻塞到解除的中位时长,先测两周基线再定改进目标,不要一上来就喊缩短50%,那是自欺欺人。汇报的时候有一个技巧:不要说效率提升,要说具体次数和天数,比如上个季度因依赖导致的里程碑延期从11次降到4次,关键路径平均阻塞时长从6.5天降到2天。

另外每月复盘时把重复出现的前三类依赖单独列出来,往往能发现结构性问题,比如环境申请永远排在最后、接口文档永远由外部提供。一张趋势折线图加一张重复问题清单,比任何复杂的看板都有说服力。

核心关键词

读者评论

吕
吕沐阳

文章把依赖失控归因于信息未登记很准确。我们项目也常出现周报里提过但没人建台账,最后上线前集中爆发。最小机制三件套比几十页规范更可落地。不过客户侧依赖只靠实施方推动有限,合同里约定响应时限和升级路径很重要。

邵
邵晓彤

承诺时间缺失率78%这点太真实。很多依赖写“下周对齐”,没有具体交付物和时间,站会上根本追不动。升级机制必须先讲清楚不是打小报告,否则一线不敢暴露风险。建议再补充台账与现有排期工具如何联动。

袁
袁书瑶

文章对四类依赖等待时长差异的量化很有价值,统一提前3天跟进确实无效。漏斗图也说明损失主要发生在信息登记阶段,而不是执行环节。若补充客户IT和第三方厂商的协作约定模板,实操性会更强。

文章包含AI辅助创作:SF怎么做?实施团队流程优化:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386944
