依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

过去六年我参与过、也旁听过上百场实施交付项目的复盘会,被提到最多的一句话不是“需求变了”,也不是“人手不够”,而是“我们卡在等别人”。等研发给接口、等客户确认口径、等供应商发货、等上一道工序把数据清干净。真正把实施项目拖到延期的,往往不是某个任务本身有多难,而是任务与任务之间的依赖没有被当成一件需要管理的对象。这也是为什么我越来越不愿意把“依赖冲突”归到沟通技巧里,它本质上是承诺结构的问题,靠喊口号、开大会、拉群催办,基本无效。

下面这套方法,是我在多个百人级交付团队里反复打磨、也反复推翻重来的版本,包含判断逻辑、六步闭环、五张可直接复用的表,以及我踩过的坑。

一、核心结论:依赖冲突不是沟通问题,而是承诺结构的缺口

先把结论说清楚,方便你判断后面要不要继续读。绝大多数实施团队的依赖冲突,不是“大家不愿意配合”,而是依赖本身从未被定义成一个可验收的交付物。没有 Owner、没有交付物描述、没有验收标准、没有承诺时间,这四件事缺任意一件,这个依赖就会在某个节点突然变成冲突。

我见过最常见的错误做法,是把依赖写进项目计划的“备注”里。比如甘特图上写一句“本任务需等待研发提供接口文档”,然后就没有然后了。等到任务真的卡住,项目经理才开始四处找人,这时候已经没有任何缓冲,只能升级、只能加班、只能压缩测试时间。

所以我的第一个判断是:依赖必须在任务开始之前就被登记,而不是在任务卡住之后才被回忆起来。登记这个动作本身,就是一次轻量的承诺确认。

第二个判断是:依赖冲突要分级,不能一律升级。L1 组内冲突当天解决,L2 跨组冲突 48 小时内闭环,L3 跨部门或涉及客户的问题进入周会,L4 涉及合同、预算、交付范围的才上升到项目决策层。所有冲突都走同一条升级路径,结果一定是升级通道被堵死,真正重要的问题反而没人处理。

第三个判断是:减少依赖永远比管理依赖更有效。能让两个任务并行,就不要去协调它们的前后顺序;能用模拟数据先跑通流程,就不要等真实数据到位;能把接口冻结时间提前两周,就不要指望后面对齐。管理依赖是在优化成本,解耦依赖是在消除成本。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

二、真实场景:实施团队的依赖为什么比研发团队更复杂

我做实施项目时最大的感受是,依赖的“承诺链”特别长。一个功能上线,可能涉及客户业务部门确认口径、客户 IT 部门开放网络策略、我们自己的产品团队排期、研发团队提供接口、实施顾问配置参数、测试团队验证数据。链条上任何一环延迟,压力最后都会集中到驻场负责人身上。

而链条越长,责任越模糊。每个人都会觉得“我在等上游”,但没有人清楚上游到底承诺了什么时间、交付什么形态、由谁验收。

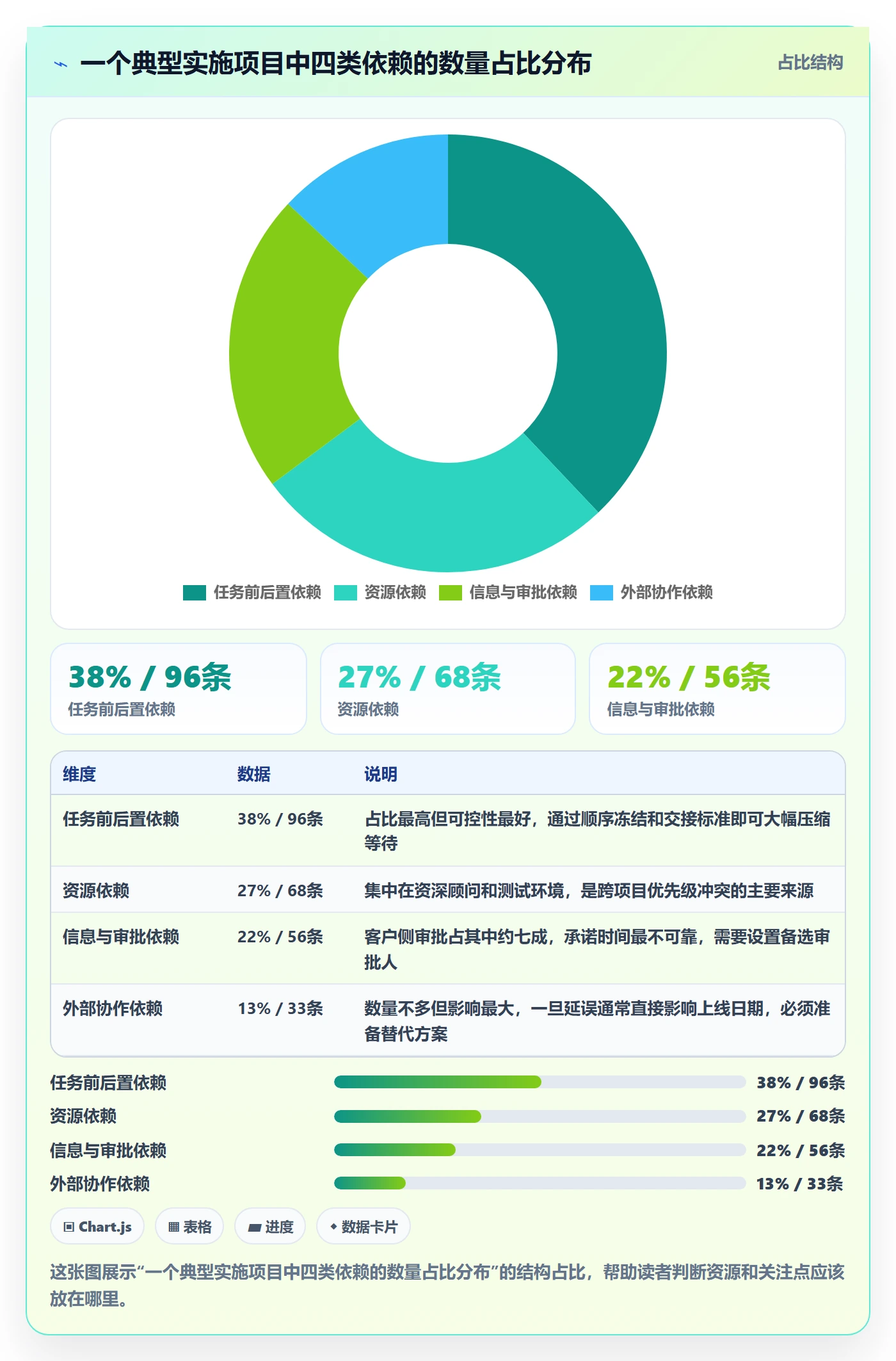

1. 四类高频依赖的特征差异

把所有依赖混在一起管理,是低效的根源。我在实践中把实施团队的依赖分成四类,每一类的管理动作完全不同。

依赖类型 典型表现 主要冲突来源 优先管理动作
任务前后置依赖 配置要先于数据迁移,迁移要先于验收 顺序被临时打乱、上一环质量不达标 冻结顺序、定义交接标准(DoD)
资源依赖 等某个资深顾问、等测试环境、等专用设备 资源被多项目共用、优先级不一致 提前锁资源、建立资源日历
信息与审批依赖 等客户确认字段口径、等内部审批流程 审批人不在场、口径反复变更 设定审批 SLA、指定备选审批人
外部协作依赖 等供应商、等第三方系统对接、等客户 IT 配合 不受自己控制、承诺不可靠 合同化承诺、准备替代方案

这四类的处理成本差别很大。任务前后置依赖可以靠自己解耦,资源依赖需要跟 PMO 抢优先级,信息审批依赖需要往客户侧推动,外部协作依赖往往只能靠备选方案兜底。

我通常会先统计四类依赖在项目中的占比,如果外部协作依赖超过三成,这个项目的排期就必须留更厚的缓冲,因为它不可控的比例太高了。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

2. 依赖、风险、阻塞、里程碑不是一回事

我发现不少团队把这些概念混着用,导致台账字段设计混乱。把它们区分清楚,是做依赖管理的第一步。

  • 依赖:A 任务的完成需要 B 先提供某个具体交付物,它是一个有方向的、可验收的关系。
  • 风险:某件事可能发生也可能不发生,它是一个概率性描述,需要的是应对预案。
  • 阻塞:任务当前已经无法推进的事实状态,它是一个结果,不是原因。
  • 里程碑:一个有明确交付意义的检查点,它是对外承诺,不是内部工作项。

为什么这个区分重要?因为很多团队把“预计可能延迟”写进依赖表,把“已经卡住”也写进依赖表,最后这张表既不像风险清单,也不像阻塞清单,没人愿意用。

我的做法是:依赖登记表只放“必须由他人提供、且我无法替代”的条目。自己能做的一律不进表,风险进风险登记册,已经卡住的进阻塞清单。

3. 实施场景的三个特殊性

第一,客户在场。客户可以随时打断你的排期,提出新需求,而实施团队通常没有拒绝的权限,依赖会因此频繁新增。

第二,承诺不对称。我们对客户的承诺通常是确定的日期,而客户对我们的承诺往往是“尽快”“下周看看”,这种不对称会持续累积风险。

第三,验收压力集中。所有延迟最终都会压缩到验收前的最后两周,变成集中爆发。

理解了这三点,就能明白为什么实施团队的依赖管理不能照搬研发团队的做法。研发团队可以在迭代内自我消化依赖,实施团队必须把依赖推到客户和供应商面前,变成显性承诺。

三、常见误区:为什么你的依赖管理表最后变成了摆设

我见过至少二十个团队做过依赖管理表,其中大部分在两个月内废弃。废弃的原因高度相似,下面这几条几乎每次都会出现。

1. 误区一:把依赖当成沟通问题

最典型的表述是“多沟通就好了”。我在一个项目里亲眼见过,项目经理建了七个跨部门群,每天在群里同步进度,结果依赖等待时间一点没降。原因是群里没有承接方,没有截止时间,说话的人不负责交付。

沟通只能传递信息,不能产生承诺。依赖管理的目标不是让信息流动,而是让承诺可追踪。

2. 误区二:只登记不验收

很多团队的依赖表只有两列:依赖内容和期望时间。没有验收标准,意味着承接方交付什么都可以算完成。我在一个数据迁移项目里遇到过这种情况,研发交付了接口文档,但字段命名和实际接口不一致,实施顾问按文档配置后全线报错,返工用了三天。

如果当时在依赖表里写明“接口文档需包含字段类型、是否必填、示例值,并通过一次联调验证”,这个问题根本不会发生。

3. 误区三:所有冲突都升级

升级是消耗组织信用的行为。我见过一个团队,依赖冲突的默认处理方式是拉一个包含总监的会议,结果三周后总监开始不参会,冲突处理彻底停摆。

升级通道是稀缺资源,必须设置门槛。只有当两方在明确的时间窗口内无法达成一致时,才允许升级。

4. 误区四:把依赖管理等同于甘特图

甘特图能表达顺序,不能表达承诺。一条箭头只能告诉你 A 在 B 前面,不能告诉你 B 由谁提供、什么时候提供、交付什么形态、谁来验收。

所以我的建议是:甘特图管排期,依赖登记表管承诺,两张表分开维护,每周对齐一次。

5. 误区五:依赖台账只增不减

依赖关闭后不清理、不标注关闭原因,台账会迅速膨胀到几百行,没人愿意看。我要求台账里的每一条依赖,关闭时必须填写关闭状态和实际交付时间,用于后续计算承诺准时率。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

四、专业判断逻辑:识别,定级,仲裁,解耦,执行,复盘六步闭环

方法论我试过很多版本,最后稳定下来的是这六步。它的好处是每一步都有明确的产出物,出问题时能定位到具体环节,而不是笼统地说“管理不到位”。

1. 第一步:识别,把口头依赖变成可追踪承诺

识别阶段唯一的目标,是让每一条依赖都具备四个要素:承接方、交付物、验收标准、承诺时间。缺任意一项,这条依赖就不算登记完成。

我在团队里推行过一个硬规则:依赖登记时如果填不出验收标准,说明提出方自己也没想清楚,需要先做一轮需求澄清,而不是先登记。

依赖登记表的核心字段建议如下,可以直接复制到任意表格工具或项目管理平台中:

依赖登记表字段定义(JSON 结构示例)
{

"dep_id": "DEP-2024-0137", // 依赖唯一编号

"title": "营销中心租户字段口径确认",

"type": "信息审批依赖", // 四类之一

"requester": "实施-王工", // 提出方

"owner": "客户-业务部-李经理", // 承接方,必须有具体人

"deliverable": "字段口径确认单(含编码规则、取值来源)",

"acceptance": "经实施与研发双确认,且沙箱环境验证通过",

"committed_date": "2024-06-14",

"actual_date": null,

"priority": "P1",

"impact": "阻塞数据迁移任务,影响上线里程碑 M2",

"status": "in_progress",

"escalation_level": "L2",

"next_action": "6/12 前完成第二版口径确认单评审"

}

字段看起来很细,但真正需要严格填写的其实只有五个:owner、deliverable、acceptance、committed_date、impact。其余字段用于追踪和统计。

我还会建议同时维护一张依赖地图,用接口图的方式画出跨团队的交付关系。地图不需要精美,一张纸或一个白板就够,关键是把“谁等谁”可视化。当同一对团队之间出现三条以上依赖,通常意味着职责边界需要重新讨论。

(1)冲突预警信号清单

  • 依赖提出超过 3 个工作日仍未指定 Owner。
  • 承诺时间被推迟两次以上,且没有说明原因。
  • 验收标准描述中出现“尽快”“基本可用”“大概一致”等模糊词。
  • 承接方连续两次在依赖站会上未出席或未更新状态。
  • 同一条依赖在两周内被重新提出,说明上次并未真正解决。

(2)识别阶段的产出物

识别阶段的产出物只有两个:一份填写完整、Owner 明确的依赖登记表,和一张跨团队依赖地图。不需要更多文档,多了反而没人维护。

2. 第二步:定级,不是所有冲突都值得升级

定级的目的,是让不同严重程度的冲突走不同的处理通道,避免所有问题都涌向同一批人。

级别 判定标准 处理角色 响应与闭环时限
L1 组内 同一小组内部的任务顺序或人手冲突 小组负责人 当天响应,1 个工作日内闭环
L2 跨组 涉及两个及以上小组,但不影响里程碑 项目经理 24 小时内响应,48 小时内闭环
L3 跨部门/客户 影响里程碑,或涉及客户方决策 交付负责人 + 客户对接人 48 小时内响应,周会闭环
L4 决策层 涉及合同范围、预算、上线日期变更 项目决策委员会 一周内召开专项决策会

定级最容易出错的地方是“就高不就低”。很多人为了引起重视,把 L2 的问题报成 L3,结果 L3 通道迅速拥堵。我的做法是定级由项目经理最终决定,提出方只能建议级别,不能自行认定,这样可以有效抑制级别通胀。

另外,级别要能降。依赖问题缓解后应及时降级,否则台账上永远挂着一堆 L3,看起来整个项目都在冒火。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

3. 第三步:仲裁,给冲突一个明确出口

仲裁的关键不是“谁来拍板”,而是“在多长时间内必须拍板”。我见过太多冲突卡在“等领导有空再说”这个状态,一卡就是一周。

我的做法是为每个级别设置固定的仲裁机制:L1 由小组负责人在每日站会上直接定;L2 由项目经理在 48 小时内的专项沟通中定;L3 进周度依赖评审会;L4 进月度决策会。凡是到了时限仍未共识的,默认按提出方的方案执行,并记录在案。

这条“默认执行”规则非常关键。它让拖延本身变成一种成本,而不是一种策略。

4. 第四步:解耦,减少依赖比管理依赖更有效

解耦是六步里最容易被忽略、但收益最高的一步。每次遇到依赖冲突,我都会先问四个问题,只要有一个答案是“能”,就优先走解耦路线。

  1. 这两个任务能不能并行?
  2. 能不能把任务拆小,让不依赖的部分先做?
  3. 能不能用模拟数据、桩接口、样例文件先跑通流程?
  4. 能不能换一个承接方,或者换一种交付方式?

举一个我实际处理过的例子。某项目的报表模块需要等客户把历史数据清洗完成才能开发,原计划等待 3 周。我们后来用一套脱敏样例数据先完成了开发和自测,只把最后的联调留到真实数据到位后,等待时间从 3 周压缩到 4 天。

这类解耦动作不需要额外预算,只需要在冲突出现的当下多问一句“有没有可能不等”。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

5. 第五步:执行,把依赖管理放进周节奏

依赖管理如果不能嵌入团队的固定节奏,一定会退化成一次性活动。我在团队中推行的最小机制是三件事:依赖站会、依赖看板、交接回执。

依赖站会每天 15 分钟,只讨论三件事:今天到期的依赖、明天到期的依赖、已超期未解决的依赖。不汇报进度,不讨论方案细节,超期项直接进入升级流程。

依赖站会 15 分钟议程模板
[0-3 分钟] 昨日到期依赖核对

逐条确认:已完成 / 未完成(未完成必须给出新承诺时间)

[3-8 分钟] 今日与明日到期依赖

每条依赖只回答:能否按时交付?不能的话卡在哪?

[8-12 分钟] 超期依赖处理

判定级别(L1/L2/L3/L4)

指定仲裁人

确认闭环时限

[12-15 分钟] 新增依赖登记

现场补齐 Owner、交付物、验收标准、承诺时间

依赖看板我建议只设四列:待确认、进行中、待验收、已关闭。不要设计太复杂的状态,否则维护成本会超过收益。

交接回执是最容易被省略的环节,但它是防止返工的关键。承接方交付时,必须由提出方在依赖登记表中确认验收结果,可以是简单的一行备注,但不能省略。

6. 第六步:复盘,用指标证明提效,而不是用感觉

没有指标的依赖管理,最后一定会变成“我们感觉好多了”。我通常用五个指标来衡量效果,每个指标都能从依赖登记表中直接算出来。

指标 定义与算法 观察周期 参考改善方向
依赖平均等待时长 Σ(承接方实际开始时间 − 依赖提出时间) ÷ 依赖数量 周 持续下降
阻塞时长占比 Σ任务阻塞天数 ÷ Σ任务总工期 周 持续下降
承诺准时率 按承诺时间交付的依赖数 ÷ 全部已关闭依赖数 周 持续上升
冲突升级率 L3 及以上依赖数 ÷ 全部依赖数 月 温和下降
依赖返工率 因验收不通过而重新交付的依赖数 ÷ 全部依赖数 月 持续下降

这里必须提醒一句:所有百分比和改善幅度都必须来自你自己的基线数据。我在文章里给出的数字都是我跟踪的具体团队观察值,不同行业、不同项目阶段的差异可能非常大,直接套用会造成误判。

五、案例与数据观察:一个 120 人交付团队的依赖治理过程

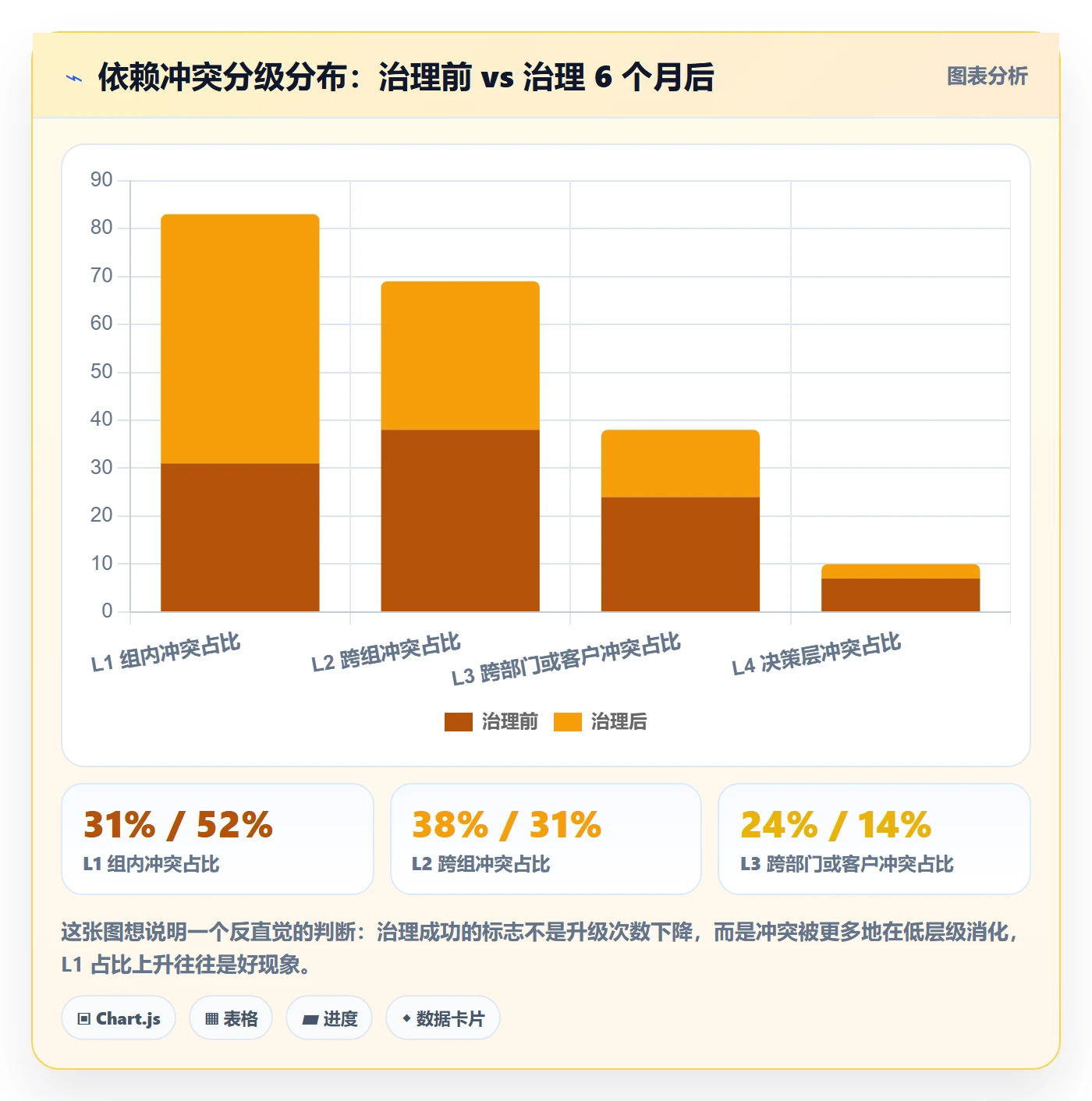

2023 年下半年,我参与了一个约 120 人的实施交付团队的效率改进项目。这个团队同时并行推进 11 个客户项目,覆盖制造、零售和政企三类客户,驻场顾问约 60 人,远程研发与测试约 40 人,其余为售前和客户成功角色。

治理前的突出问题是:交付延期集中在最后两周爆发,项目经理平均每天花 3.5 小时在催办和协调上,跨部门依赖的承诺准时率不到五成。团队也尝试过用文档记录依赖,但因为缺乏统一的登记标准和跟踪节奏,两个月后废弃。

1. 我们做的第一件事:把依赖集中到一个平台里

治理的第一个动作不是开会,而是统一载体。之前依赖散落在各种文档、聊天记录和口口相传里,根本无法统计。

这个团队最终选择把依赖管理与项目管理放在同一个平台上,用的是 PingCode。选它的原因很直接:这个平台主要服务中大型企业及 100 人以上组织,和团队规模匹配;同时支持私有化部署,政企客户对数据驻留的要求能够被满足。

另外一个现实考虑是迁移成本。团队原来在海外工具上积累了大量项目和缺陷数据,切换时最怕历史记录丢失。PingCode 支持从 Jira 平滑迁移,字段、工作项类型和历史记录能够对应过来,这让迁移过程比预想中顺利。对于正在做国产化替代的中大型组织来说,这是一个值得纳入评估范围的选项。

我没有参与具体的采购决策,但参与了字段设计。核心做法是在平台中自定义一套依赖工作项类型,把前面提到的 owner、deliverable、acceptance、committed_date、impact 五个字段做成必填项。这样依赖不再是一个自由文本,而是一个有结构的数据对象。

2. 关键变化:从口头承诺到可统计的承诺

字段强制填写带来的直接效果是,提出方在登记依赖时必须先想清楚要什么。实施团队反馈说,这个“被迫想清楚”的过程,本身就减少了大约四分之一的无效依赖。

更重要的是,承诺准时率变成了一个可以自动计算的指标。以前项目经理只能凭感觉判断某个研发团队靠不靠谱,现在可以看到具体的数字。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

3. 一个反直觉的发现:登记量上升是好消息

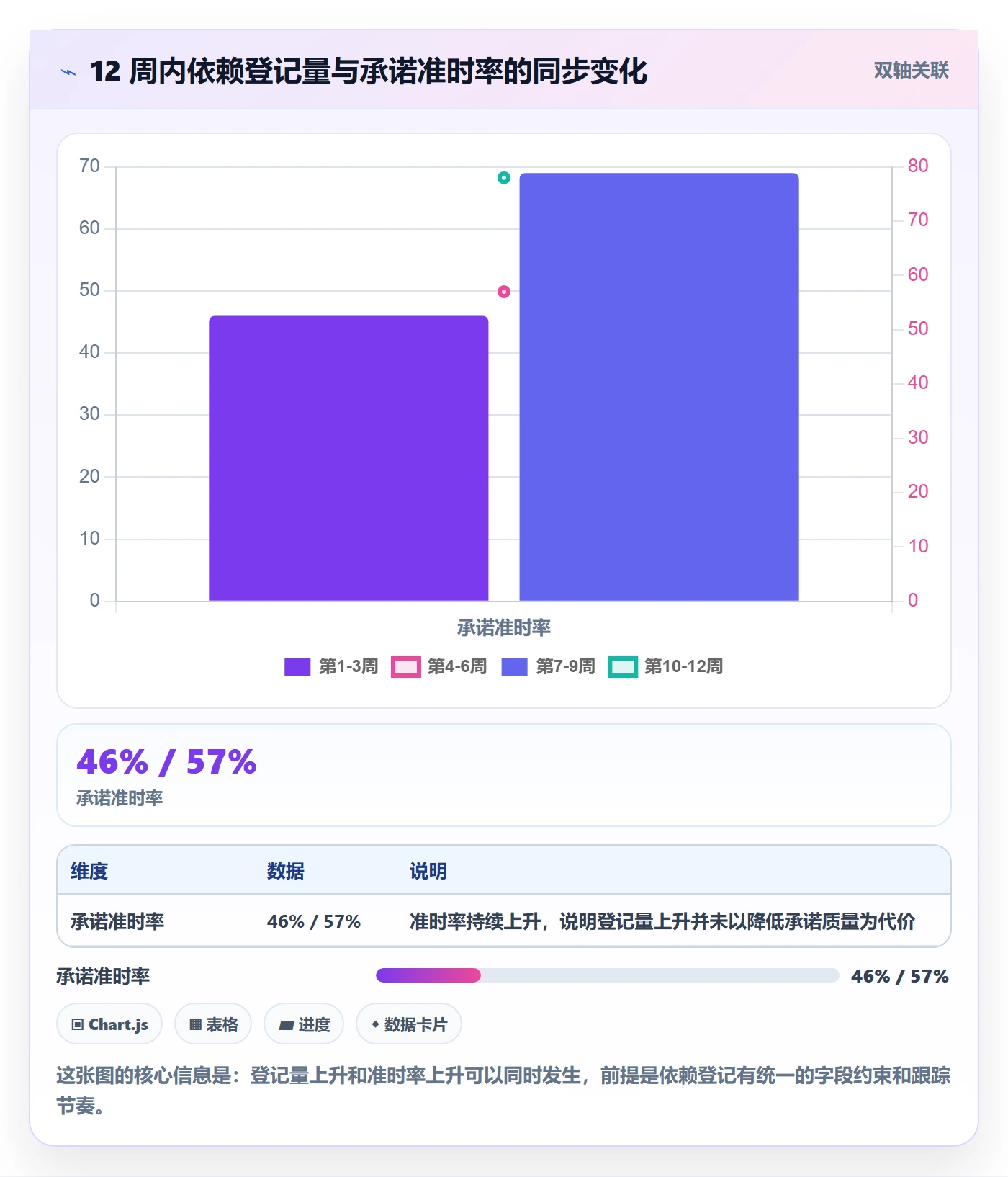

治理第 4 周,依赖登记量从每周 42 条涨到 58 条,有管理者担心“问题是不是更严重了”。我的判断恰恰相反:登记量上升说明隐性依赖正在被显性化,这是治理起效的标志。

真正危险的状态是依赖数量很低但延期频繁,那意味着大量依赖根本没被识别出来,只在爆炸时才被发现。

到了第 10 周之后,登记量回落到 63 条左右并趋于稳定,同时准时率继续上升。这说明团队已经形成了稳定的识别习惯,不再有大量新增的隐性依赖。

4. 根因分布:八成冲突集中在四类原因

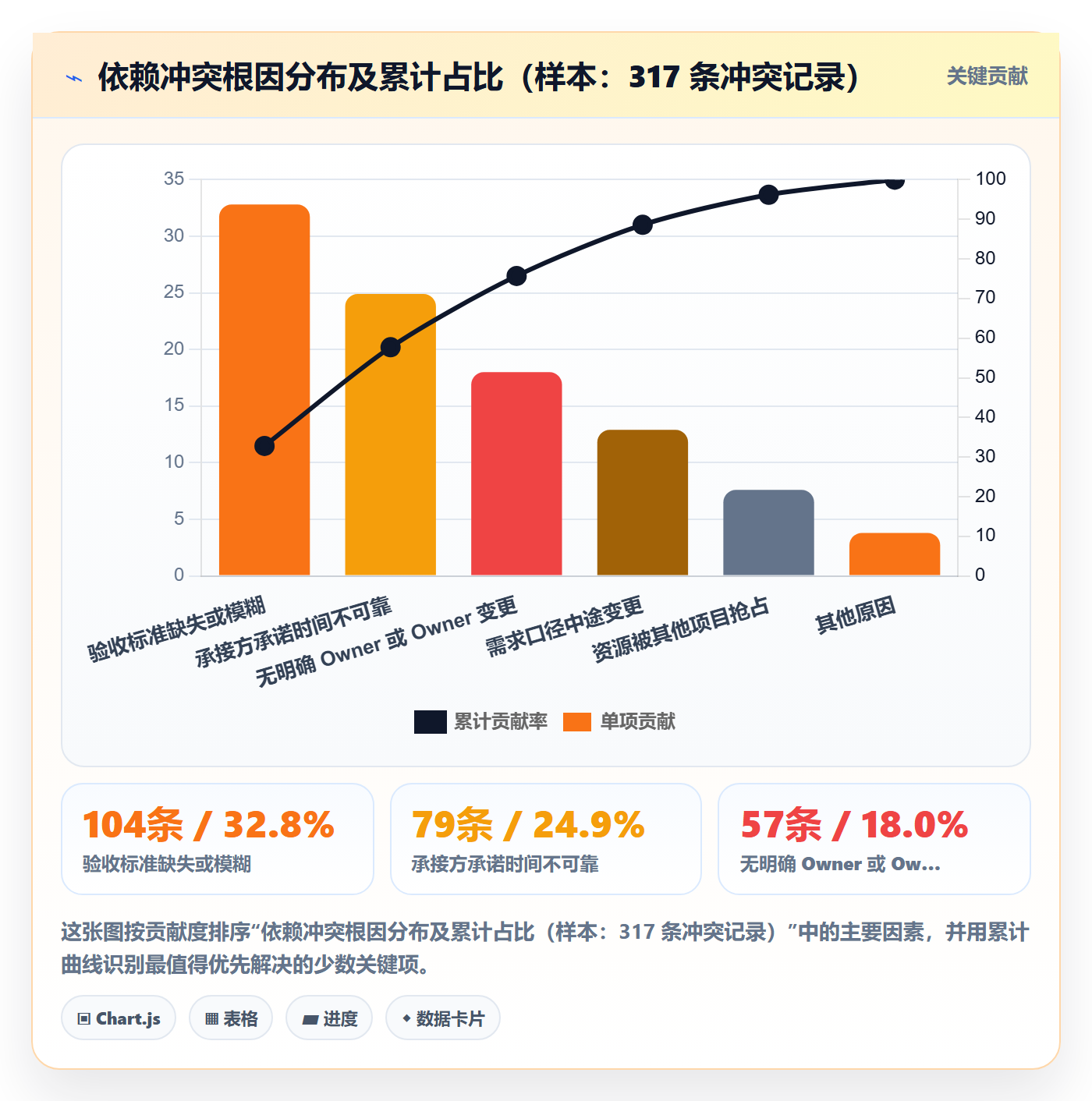

我们统计了治理前 6 个月共 317 条依赖冲突的根因,发现符合典型的帕累托分布。这个发现直接决定了我们的改进优先级。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

看到这个分布后,我们把改进资源全部压在前两项上:一是所有依赖必须填写验收标准,二是在客户侧建立审批 SLA 和备选审批人机制。三个月后,因验收标准模糊导致的返工从每月 17 次降到 5 次。

5. 治理的整体效果

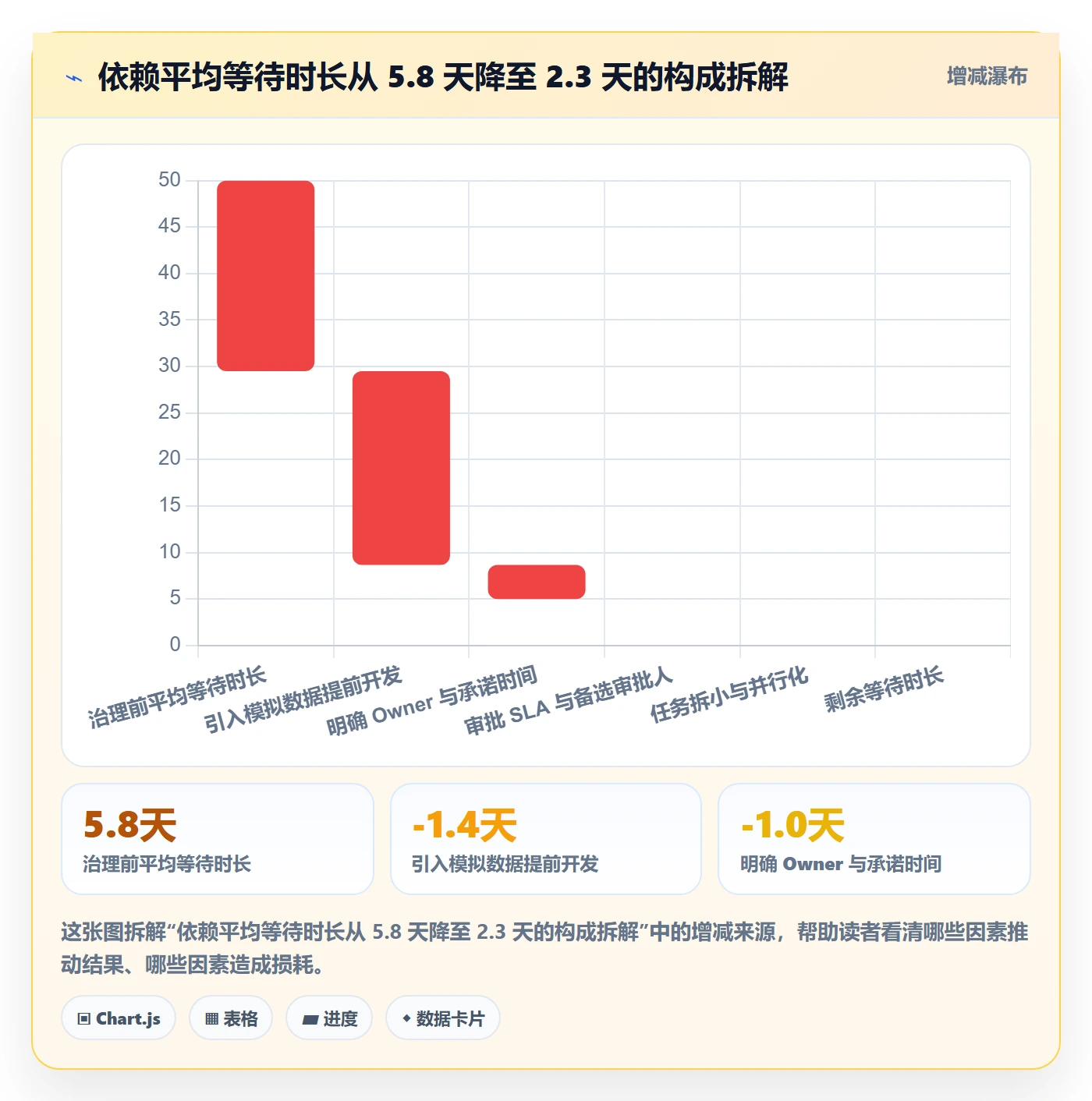

经过 6 个月,依赖平均等待时长从 5.8 天降到 2.3 天,承诺准时率从 46% 提升到 78%,因依赖问题导致的任务阻塞时长占比从 27% 降到 11%,项目经理每天花在催办上的时间从 3.5 小时降到约 1.2 小时。

需要说明的是,这组数据来自我跟踪的单个团队,样本量为 11 个并行项目、317 条历史冲突记录和 26 周的跟踪周期。它证明的是这套方法在特定条件下的有效性,不代表所有团队都能得到相同幅度的改善。

六、行动建议:不同规模的团队,切入点完全不同

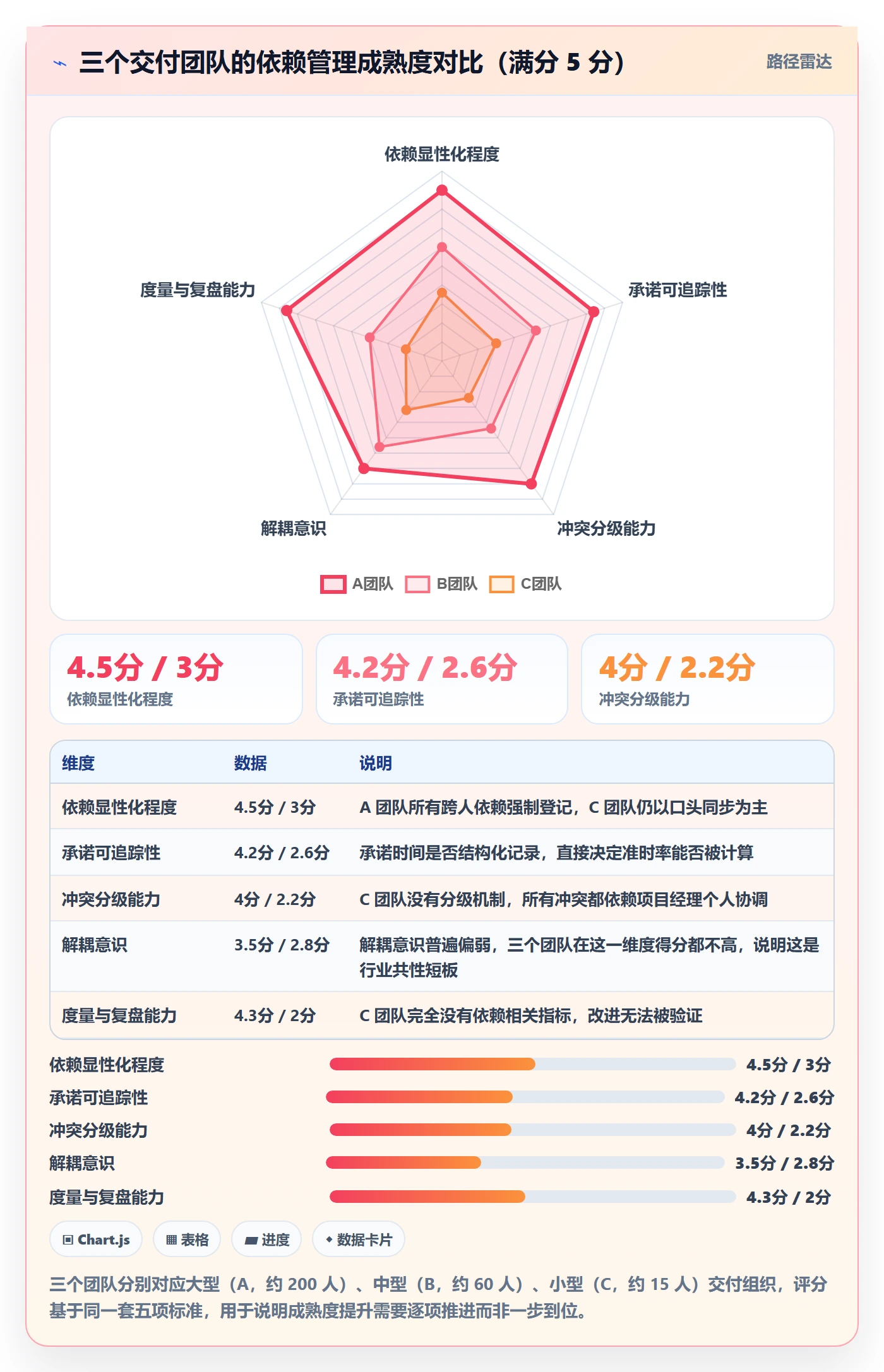

我经常被问“这套方法我们能不能直接照搬”。答案是否定的。团队规模、项目形态、客户类型不同,落地路径差异很大。下面按几种典型情况给出建议。

1. 十人以下的驻场小组

这个规模不需要平台,也不需要复杂机制。我的建议是用一张在线表格就够了,字段只保留五个:依赖内容、Owner、交付物、承诺时间、状态。

节奏上,每天站会用 5 分钟过一遍到期依赖即可。重点在养成“提出依赖必须带 Owner 和时间”的习惯,而不是搭建工具。

2. 三十到八十人的交付团队

这个规模开始出现跨组依赖和资源争抢,需要正式的分级机制。建议做三件事:建立依赖登记表并明确必填字段;设置 L1 到 L3 三级冲突分级和响应时限;在周会上固定 20 分钟做依赖评审。

这个阶段不必追求系统化,但要保证数据可以被统计。如果表格里的数据没法算出承诺准时率,说明字段设计有问题。

3. 一百人以上、多项目并行的组织

这个规模下,依赖会跨项目、跨部门流动,手工表格很难维持一致性。我的建议是把依赖作为工作项纳入统一的项目管理平台,这样依赖能和任务、缺陷、需求关联,形成完整链路。

载体选择上要考虑三个要素:是否支持自定义工作项类型和必填字段;是否支持权限隔离和私有化部署;是否能承载历史数据迁移。前面提到的那个 120 人团队选择 PingCode,主要就是基于这三点,尤其是私有化部署和从 Jira 平滑迁移这两项能力,对正在做国产替代的中大型企业来说是硬性门槛。

但工具不是决定因素。我在同一个平台上见过用得很好的团队,也见过只是把表格搬上去、字段随便填的团队,后者的效果几乎没有改善。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

4. 已经有一套流程但效果不好的团队

如果你已经有依赖表但没人用,我的建议是不要推翻重来,先做一次诊断。最常见的三个问题依次是:字段太多没人愿意填、没有跟踪节奏导致表格过期、登记了但没有验收环节。

对应动作是:删掉非必需字段,控制在五个以内;把依赖站会固定进日程;强制要求关闭依赖时填写验收结果。这三步做完,通常就能恢复使用。

5. 客户侧配合度低的项目

这类项目的关键是把客户侧的依赖变成书面承诺。我的做法是在项目周报中固定列出“待客户方确认事项”,注明提出日期、承诺日期和影响,让延迟的影响可见。

同时要为关键审批人设置备选人。如果客户的审批人经常出差或延迟,一定要在项目启动阶段就确认备选审批人,否则所有依赖都会卡在一个人身上。

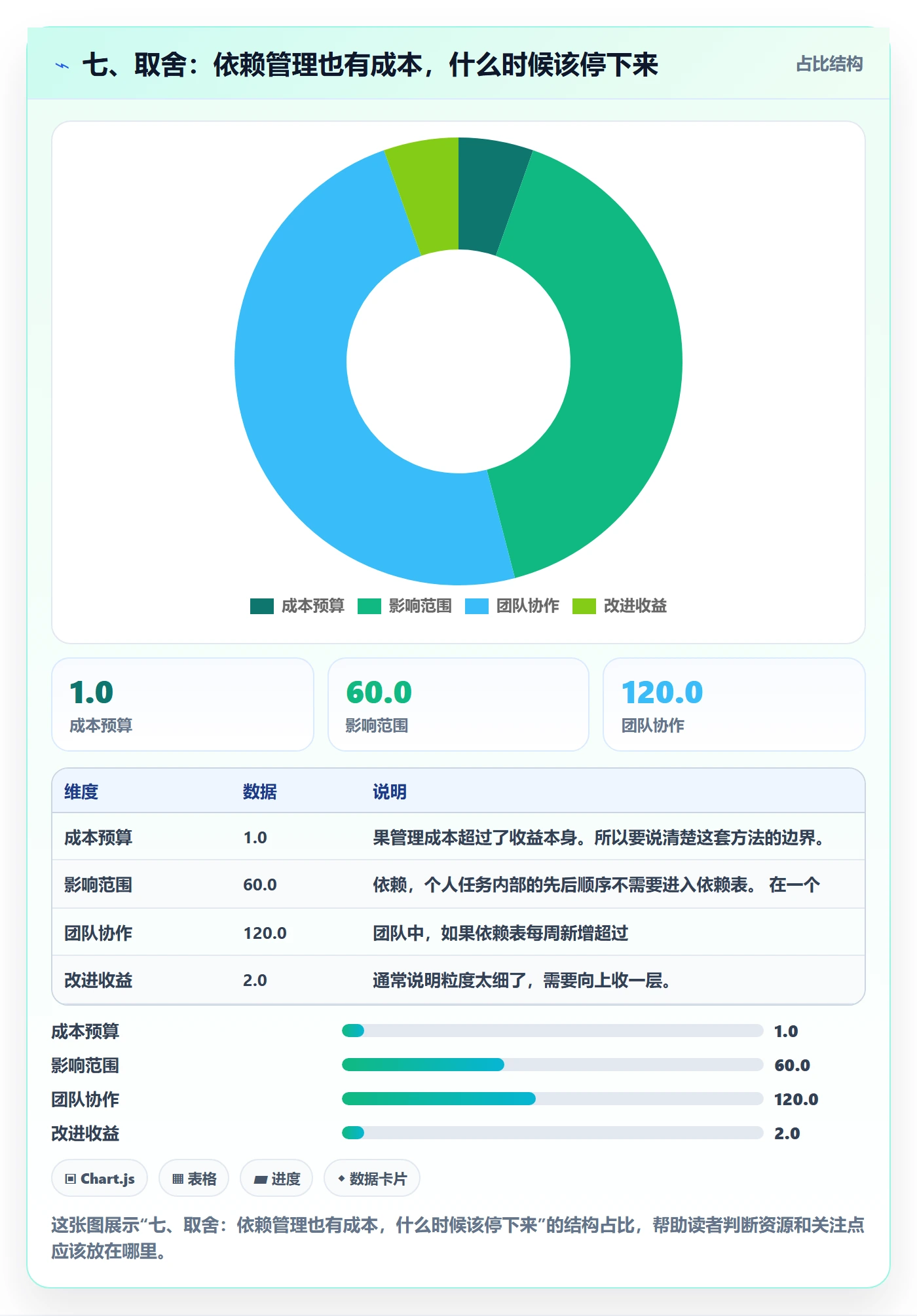

七、取舍:依赖管理也有成本,什么时候该停下来

我见过一些团队把依赖管理做得非常重,每条依赖都要走完整流程,结果管理成本超过了收益本身。所以要说清楚这套方法的边界。

1. 管理粒度与成本的取舍

依赖管理的成本和管理粒度是非线性的。粒度越细,边际成本越高,收益却会递减。我的经验是,只管理跨人、跨组、跨组织的依赖,个人任务内部的先后顺序不需要进入依赖表。

在一个 60 人以下的团队中,如果依赖表每周新增超过 120 条,通常说明粒度太细了,需要向上收一层。

2. 解耦与协调的取舍

解耦并不总是划算。用模拟数据提前开发,可能需要额外投入开发成本,如果真实数据一周后就能到位,这个投入就不值得。

我的判断标准是:如果等待时间预计超过 5 个工作日,且解耦成本低于 2 人天,就优先解耦。低于这个阈值,协调反而是更经济的选择。

3. 规范与灵活的取舍

在客户现场,过度规范的流程有时会引发反感。我的做法是区分对内和对外:团队内部的依赖严格走登记表,对客户侧的依赖用更轻的方式,比如周报清单加口头确认。

强行要求客户填写我们的表格,通常不会有好结果。

4. 升级与消化的取舍

升级通道用一次少一次。我的原则是:能在 48 小时内由项目经理解决的,绝不升级;涉及资源重新分配或范围变更的,必须升级。

同时要警惕一种情况:某些冲突被反复升级但从未真正解决,这说明决策层没有给出结论,而不是执行层不够努力。

5. 数据度量与团队感受的取舍

指标是手段不是目的。我见过团队为了把承诺准时率做漂亮,把承诺时间集体往后推,指标好看了但实际交付周期没有变化。

所以指标必须成组看:承诺准时率要和依赖平均等待时长、阻塞时长占比一起看,单项指标都容易被优化到失真。

七、取舍:依赖管理也有成本,什么时候该停下来

八、模板包:五张可以直接复用的表

前面讲了很多机制,这一节把可以直接拿走的东西列出来。这五张表的字段我都实际用过,删掉了所有冗余项。

1. 依赖登记与跟踪表

用途:记录所有跨人依赖,作为唯一数据源。使用频率:每日更新。责任人:依赖提出方负责登记,承接方负责更新状态。

字段 是否必填 填写要求
依赖编号 是 自动生成,格式 DEP-年份-序号
依赖描述 是 一句话说明需要什么,不超过 30 字
类型 是 任务前后置 / 资源 / 信息审批 / 外部协作
提出方 是 具体到人
承接方(Owner) 是 必须具体到人,不接受部门名义
交付物 是 描述交付形态,如文档、接口、环境、审批结果
验收标准 是 可验证,禁止使用“基本完成”类表述
承诺时间 是 精确到日,不接受“本周内”
实际完成时间 是 关闭时必填
影响说明 是 说明会阻塞哪个任务或里程碑
当前级别 是 L1 / L2 / L3 / L4

2. 冲突分级与仲裁表

用途:记录升级的冲突及其处理过程。使用频率:事件触发。责任人:项目经理维护。

核心字段包括:关联依赖编号、冲突描述、双方立场、已尝试的解决方案、当前级别、仲裁人、仲裁时限、仲裁结论、执行情况。这张表最重要的字段是“已尝试的解决方案”,它能有效防止未经努力就直接升级。

3. 跨团队依赖确认单

用途:用于跨部门或涉及客户的关键依赖,形成书面确认。使用频率:按需。责任人:提出方发起,双方签字或邮件确认。

内容结构很简单:依赖内容、交付物清单、验收标准、承诺时间、双方责任人、变更处理约定。这张单子不需要复杂,一页纸足够,但它的存在会让双方都更谨慎。

4. 周度依赖风险雷达

用途:每周汇总即将到期和高风险的依赖。使用频率:每周。责任人:项目经理。

输出形式建议是一张按风险分层的清单:红色为 3 天内到期且无进展,黄色为 7 天内到期但有风险,绿色为正常推进。清单控制在 15 条以内,超过这个数量说明筛选没做好。

5. 复盘与度量表

用途:按月统计依赖管理的五项指标。使用频率:每月。责任人:PMO 或项目经理。

字段包括:统计周期、依赖总数、承诺准时率、平均等待时长、阻塞时长占比、升级率、返工率、主要根因 TOP3、下月改进动作。最后两栏是重点,没有改进动作的复盘等于没做。

依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板

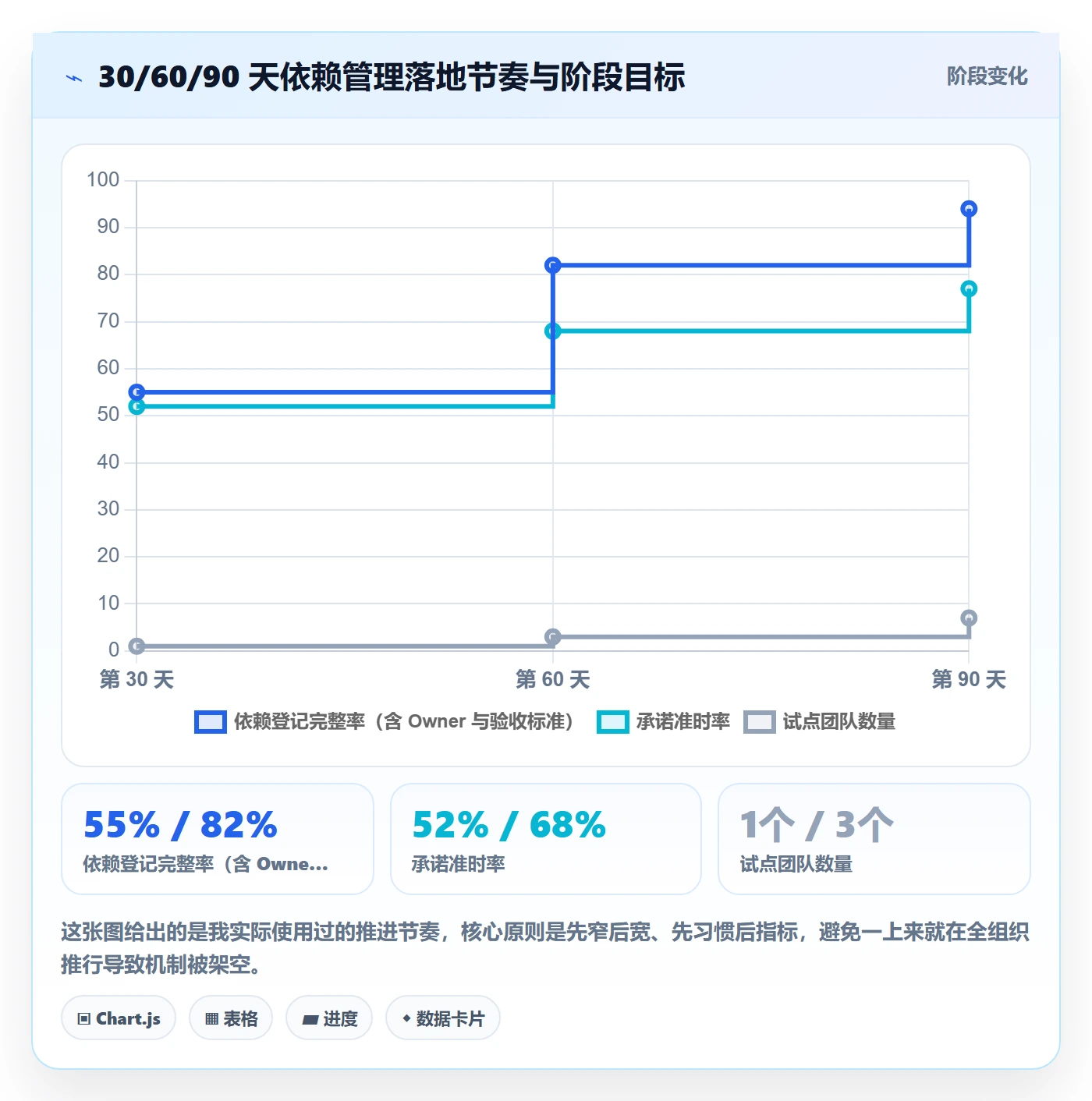

6. 落地节奏:不要一上来就全团队铺开

我的建议是分三个阶段。第一个月只在一个小组试点,目标是把登记习惯养起来,指标可以很难看。

第二个月扩展到三个小组,重点验证分级与仲裁机制是否顺畅,同时根据实际使用情况精简字段。第三个月再向全部交付团队推广,并开始按月统计指标。

每个阶段结束做一次小复盘,只回答一个问题:哪个环节让团队觉得麻烦?把麻烦的地方改简单,机制才能活下来。

九、结语:依赖冲突管理的本质,是让承诺变得可见

回到最开始那个判断。实施团队被依赖冲突拖慢,很少是因为大家不愿意配合,而是因为承诺从未被结构化地表达出来。谁提供、提供什么、什么时候提供、怎么算提供完成,这四个问题没有答案,依赖就一定会变成冲突。

我在这套方法里最看重的不是六步闭环,也不是五张模板,而是三条判断:依赖必须在任务开始前登记、冲突必须分级处理、能解耦就不要硬协调。其他所有机制都是为这三条服务的。

如果你现在就想开始,我建议不要从搭建体系入手,而是从明天的一场站会开始。让每个人说出自己当前在等谁、等什么、等多久。你大概率会发现,光是把这些依赖写下来并填上 Owner,等待时间就会开始下降。

等这套习惯稳定后,再考虑把依赖纳入统一的项目管理平台,让它和任务、需求、缺陷形成关联,这样度量才有数据基础。载体选择上,重点看三件事:能否自定义工作项字段、能否支持私有化部署、能否承载历史数据迁移。对一百人以上、多个项目并行的组织中大型企业来说,这三项能力往往比功能列表的长短更影响最终效果。

最后提醒一句:所有效率改善的说法,都要回到你自己的基线数据。别人团队等待时长从 5.8 天降到 2.3 天,不代表你的团队也会一样。先测量,再改进,再验证,这个顺序不能颠倒。

常见问题解答(FAQ)

1. 实施团队怎么把口头依赖变成可追踪的承诺?

我在做驻场交付,项目群里天天有人喊“等XX部门给接口”“等客户确认字段”,可翻遍计划表根本找不到这条依赖,等了两周才发现对方压根不知道自己要交付什么。我也想建立登记机制,但不确定一张依赖表到底该填哪些字段,填细了没人愿意维护,填粗了又跟进度表没区别。

核心字段至少八个:依赖ID、提出方、承接方(必须是具体人名而不是部门名)、交付物描述、验收标准、承诺时间、优先级与影响范围、当前状态。判断一条依赖是否有效,用“三有一无”标准:有Owner、有截止时间、有验收标准,缺任意一条就只能算风险,不能进依赖表。

落地时不要另建系统,直接在现有项目管理工具的看板或表格里加一组字段即可,避免多一套工具就多一份维护成本。分工上,提出方负责写清验收标准,承接方负责确认可行性和承诺时间,项目经理只做校验和催办异常项。经验上,一张20到40行的依赖登记表足够覆盖一个中型实施项目的跨团队依赖;

超过50行说明粒度太细,应该合并回任务层,否则表格会变成第二份甘特图,没人看。

2. 任务依赖冲突什么时候该升级?是不是一有卡点就要拉领导进来?

我以前的做法是一有阻塞就在群里@所有人,结果领导被拉进来之后变成互相甩锅,问题没解决还伤了协作关系。后来我又走另一个极端,什么都自己扛,拖到客户验收前一周才暴露,被骂得更惨。我确实不知道该在哪条线上划线。

按影响范围和可解性分四级,不要按谁的声音大来升级。L1组内依赖,承接方和执行人自行协调,24小时内闭环;L2跨组依赖,双方负责人对齐,48小时内给出新承诺时间;L3跨部门或涉及客户、供应商的依赖,由项目经理或交付负责人介入,3个工作日内给出方案或替代路径;

L4直接影响里程碑、验收或合同节点的冲突,进项目周会并上升至项目发起人。判断依据看三条:是否影响关键路径;是否已超过承诺时间且承接方给不出新时间;是否需要动用承接方之外的资源。命中任意两条就升级,只命中一条先留在本级处理。

另外,升级必须带三样东西:事实(谁承诺了什么、超期几天)、影响(影响哪个里程碑、多少工作量)、选项(至少两个方案及各自代价)。只带问题不带选项的升级,通常会被打回来,而且升级两次以后你就失去了信任额度。

3. 依赖冲突能靠解耦减少吗?具体怎么判断哪些依赖能绕开?

我们团队一遇到跨团队等待就开会协调,会开了一堆,等待时间却没降下来。我总觉得有些依赖其实是可以绕开的,但不确定哪些能绕、哪些必须等,怕自己擅自并行最后造成返工。

先区分硬依赖和软依赖,再决定处理方式。硬依赖是数据和结果必须来自对方、无法替代,比如对方系统上线后才能联调;软依赖只是时间上的先后而非必然,比如必须先拿到对方定义的字段命名规范。判断能不能解耦,问四句话:能不能并行,各自先做互不影响的部分;能不能拆分,把一次大交付拆成可分批验收的小交付;

能不能用替代物,比如模拟数据、假接口、临时字段映射;能不能换承接人,同组内是否有更靠前的角色可以承接。四句里只要有一句是“能”,就优先解耦,解耦的一次性成本通常低于长期协调的持续成本。解耦之后仍要登记,但登记的是“临时方案加正式方案切换日期”,否则临时方案会沉淀成永久技术债。

只有四句全“不能”的才进入协调和升级流程,这类硬依赖要提前放进关键路径并留缓冲,缓冲一般按该交付物预估工期的20%到30%设置,而不是拍一个整数天。

4. 怎么证明依赖管理真的提升了效率?该看哪些指标?

我推了一套依赖登记表和依赖站会,跑了两个月,老板问我到底有没有效果,我只能说“感觉顺畅了一些”,拿不出数字。我也担心随便编个“效率提升30%”反而被质疑,所以想知道哪些指标是能真实采集、又经得起追问的。

用四个可采集指标,先定口径再谈提升。一是依赖等待时长,从提出方登记依赖到承接方开始处理的自然日,看中位数而不是平均数,因为极值会失真;二是阻塞时长占比,任务被阻塞的天数除以任务总工期,且只统计已登记的阻塞,避免感觉型统计;

三是承诺准时率,承接方在承诺时间内交付的依赖数除以已到期依赖总数,分母只算已到期的,未到期的不进分母;四是返工率与升级率,依赖交付后被退回重做的比例,以及进入L3及以上升级的依赖占比。

做法是先跑一个月只采集、不改流程,拿到基线,再定目标,比如等待中位数从8天降到5天、承诺准时率从60%提到80%,之后每季度复盘一次。要提醒一点,不要用“整体效率提升X%”这种无法追溯的数字,只报指标本身的基线和变化,并写清统计口径与样本量。

这样即使提升幅度不大,结论也是可信的,而且下次要调流程时,你有依据说明该动哪一环。

核心关键词

读者评论

何
何雨

把依赖当成承诺结构来管理,这个视角很到位。我们团队以前就是天天拉群催,后来把Owner、交付物、验收标准、承诺时间四个字段填清楚,等待时间确实降了一半。

毛
毛梓萱

六步闭环里识别和定级最关键。实际操作中,很多依赖提出时连验收标准都写不出来,说明提出方自己没想清楚,这时候应该先做需求澄清而不是急着登记。

唐
唐知夏

四类依赖的区分很有用。我们做政企项目,信息与审批依赖占比远超三成,按这套方法给客户侧审批设SLA并指定备选审批人后,周会升级次数明显少了。

陈
陈晓彤

甘特图管排期、依赖登记表管承诺,分开维护的建议非常实在。我们之前把依赖写在备注里,卡住了才回忆,完全没有缓冲,现在两张表每周对齐一次,心里有底多了。

陶
陶亦辰

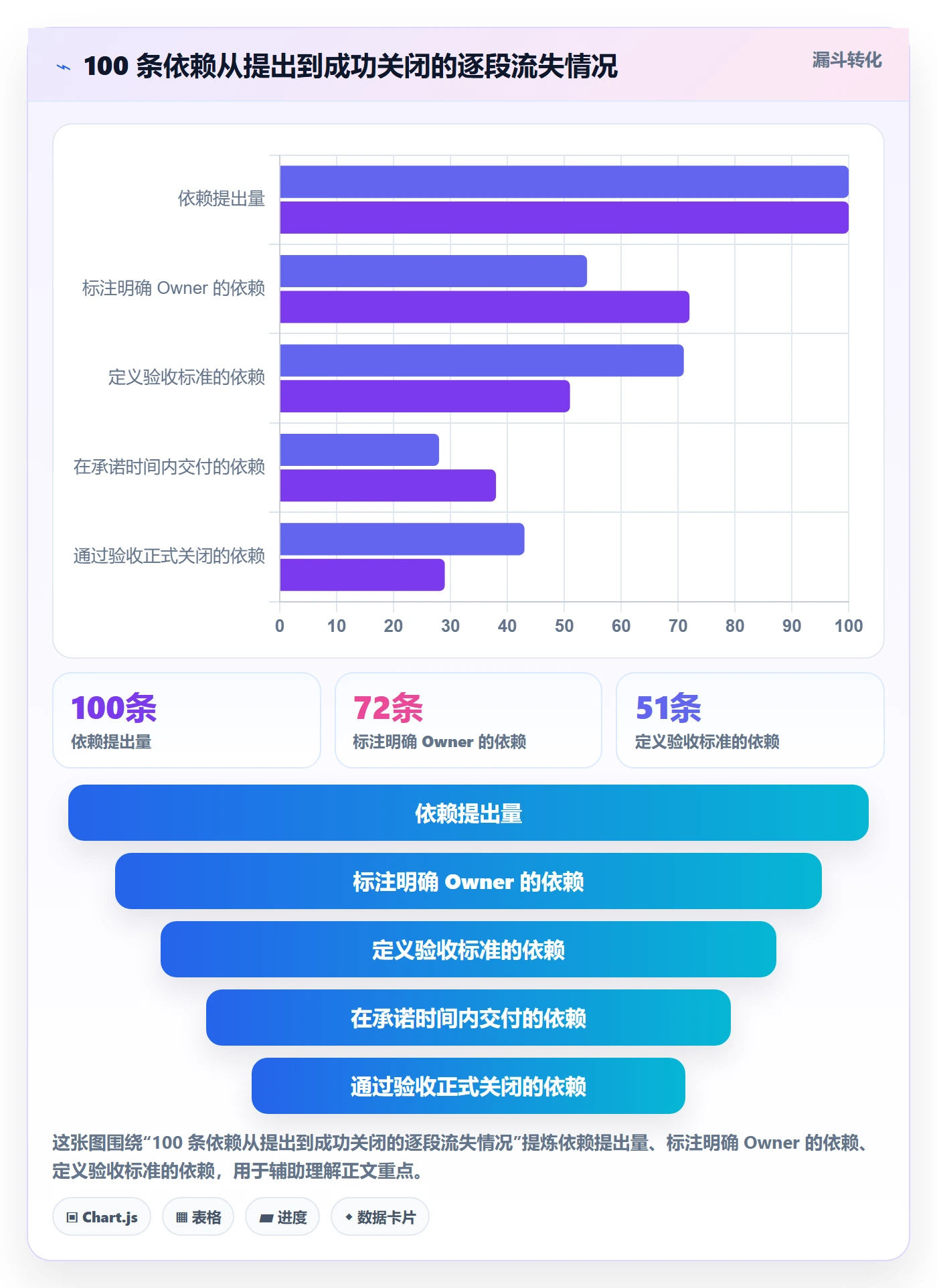

依赖台账只增不减确实是通病。关闭时必须填实际交付时间和关闭原因,才能算出承诺准时率,否则表越滚越大,最后没人愿意看,治理也就流于形式了。

文章包含AI辅助创作:依赖冲突实操方法:实施团队提升任务依赖效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386844

赞 (0)
飞飞飞飞
前置任务最佳实践:实施团队任务依赖实操方法,常见问题
上一篇 34分钟前
FF管理指南:实施团队如何做好任务依赖,入门指南全流程
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
