去年第四季度,我参与了一家约 300 人规模研发组织的迭代复盘。他们把当季 23 个延期需求逐一归因,结果有点反常识:只有 4 个是技术难题或人力缺口导致的,剩下 19 个都指向同一类问题,任务之间的依赖没有被提前识别、没有明确责任人、也没有在计划阶段被显式承诺。
更有意思的是,这 19 个延期里,有 11 个属于典型的 FF 依赖:不是"上游没做完下游不能开始",而是"上下游必须同时收口"。前端联调要等后端接口稳定,测试报告要等联调结论,发布单要等测试结论和文档验收同步完成。任何一方慢了,另一方即使自己做完了,也交不出去。
这篇文章不讲依赖类型的教科书定义。我想把过去几年在多个研发团队里踩过的坑、试过的机制和修正过的判断讲清楚:FF 依赖为什么会成为研发协同里最容易失控的一环,常见问题到底出在哪,以及一套从建图、定责、承诺、同步到闭环的落地方法。文中涉及的数据,除公开来源外,均为我在实际项目中的观察记录和样本推演,我会明确标注来源性质。
一、先说核心结论:FF 依赖失控,本质是"完成定义"没有被管理
很多团队以为 FF 依赖的问题是"沟通不畅"。我不同意。沟通不畅只是表象,真正的病灶是上下游对"完成"这两个字的理解不一致。
Finish-to-Finish 在项目管理里通常被简称为 FF,中文常译为"完成,完成"依赖。教科书式的解释是:下游任务的完成依赖于上游任务的完成。这个解释没错,但它漏掉了研发场景里最关键的一层含义,FF 依赖是两个任务在"完成条件"上互相约束,而不是简单的先后关系。
举个我亲历的例子。一个支付模块的改造需求,前端团队的任务是"完成收银台页面改造并自测通过",后端团队的任务是"完成支付网关接口改造并自测通过"。两条任务在计划表上都被标注为 FF 关系,计划完成日都是迭代第 9 天。
结果第 9 天,前端说"我页面做完了,自测通过"。后端说"我接口做完了,单测覆盖 85%"。听起来双方都完成了。但联调一跑,字段命名不一致、异常码没有对齐、超时重试策略两边理解不同,实际联调又花了 4 天。迭代顺延。
问题出在哪?双方对"完成"的定义不同:前端认为"我的代码写完并自测通过"叫完成,后端认为"我的接口写完并单测通过"叫完成,但真正决定这个 FF 依赖成立的定义,是"双方接口契约对齐并通过联调验证"。三条定义,只有最后一条才是有效的完成标准。
所以我给 FF 依赖管理下的第一个判断是:FF 依赖管理的第一动作不是画依赖线,而是把上下游的"完成定义"写成同一句话,并且这句话必须可验证。

二、背景和真实场景:FF 依赖为什么在研发团队里特别难管
要理解 FF 依赖的难点,得先看研发工作的三个结构性特征。
1. 研发交付是"多专业同时收口",天然产生大量 FF 关系
一个需求从进入到交付,通常要经过产品、设计、前端、后端、测试、运维、文档等多个角色。这些角色之间的交接方式并不都是 FS(完成,开始)。
很多环节是"你的完成果要装进我的完成条件里"。比如:测试报告要纳入发布单,文档定稿要纳入验收材料,安全扫描结论要纳入上线审批。这类"打包式收口"就是 FF 依赖的典型形态。
我统计过一个约 120 人的产品研发团队在一个季度内的依赖登记数据,在全部被识别的跨角色依赖中,FS 占比约 52%,FF 占比约 31%,SS(开始,开始)占比约 14%,SF 占比约 3%。这个分布说明,FF 不是边缘情况,它占了将近三分之一。
2. FF 依赖的责任是双向的,比 FS 更容易"稀释"
FS 依赖的责任结构比较清楚:上游不交付,下游启动不了,上游是明确的阻塞源,压力集中。
FF 依赖不一样。它的表述是"双方都要完成",于是很容易演变成"双方都觉得对方应该推动"。我见过最典型的一幕:联调卡了三天,前端说"我在等后端接口文档更新",后端说"我在等前端确认字段清单",两边都在等,没有一方认为自己该主动发起。
FF 依赖的默认状态不是"协作",而是"互相等待"。这是它比 FS 更难管的根本原因。
3. 研发计划本身有不确定性,FF 的"同时性"要求放大了波动
FS 依赖可以靠缓冲吸收波动:上游晚两天,下游顺延两天,只要关键路径还有余量,整体影响可控。
FF 依赖没有这个缓冲空间。它要求两个任务在同一时间窗口内同时满足完成条件,任何一方的方差都会直接传导到收口节点。而研发任务的工期方差本来就大,接口联调、环境问题、需求变更,都会让原本预估 3 天的任务变成 6 天。
方差叠加,FF 依赖就成了迭代末尾最集中的风险点。

三、研发团队任务依赖协同的七类常见问题
下面这七类问题,是我在复盘中最常遇到的。我按"现象,后果,识别信号,修复动作"来展开,方便你直接对照自己的团队。
1. 依赖不可见:依赖只存在于个人记忆和群聊里
现象:计划会上大家口头说了一句"这个要等 XX 那边",但没有落到任务系统里,也没有指定接口人。
后果:依赖在迭代中后期才暴露,此时调整空间已经很小。
识别信号:你问团队"这次迭代有多少个跨团队依赖",没人能给出准确数字;或者依赖数据只存在于项目经理的个人表格里。
修复动作:把依赖登记变成任务创建的必填项。任何任务只要跨团队,就必须填写"依赖类型、上游任务、上游接口人"三个字段。
2. 责任不清:没有上游接口人,也没有下游 DRI
现象:依赖被登记了,但只写了一个团队名,没有具体人。
后果:需要推动时找不到人,或者找到了对方说"这事不归我管"。
识别信号:依赖卡片上的责任人字段填的是"后端团队""测试组"这类组织名称。
修复动作:为每个依赖指定两个角色,上游接口人(负责把依赖满足到约定标准)和下游 DRI(负责推动依赖闭环,Directly Responsible Individual)。注意,DRI 不在上游团队,而在依赖的受益方。
3. 承诺日期模糊:只有"尽快"和"本周内"
现象:依赖的期望完成日写成"尽快""本周""下周初"。
后果:无法判断是否延期,也无法触发提醒和升级。
识别信号:依赖列表里超过 20% 的日期字段是模糊表述。
修复动作:所有依赖必须填具体日期,并且区分"期望日"和"承诺日"。期望日是提出方想要的,承诺日是承接方确认能给到的。只有承诺日才触发超期告警。
4. 变更无通知:依赖变更靠临时群聊
现象:上游把接口方案改了,在群里说了一声,下游没看到或看到了没意识到影响。
后果:下游按旧方案完成的工作返工。
识别信号:迭代内出现"我以为还是按之前那个方案"的对话频率变高。
修复动作:依赖变更必须在任务系统里操作,触发自动通知给下游 DRI 和项目经理,并要求填写"影响面评估"字段才能提交。
5. 阻塞升级慢:站会只报个人进度,不报依赖阻塞
现象:每日站会每个人说"我昨天做了什么、今天做什么",但没人说"我卡在哪个依赖上"。
后果:阻塞在个人层面停留数天,等到暴露时已经影响关键路径。
识别信号:站会平均时长低于 10 分钟,且连续一周没有出现任何阻塞升级。
修复动作:站会增设"阻塞扫描"环节,只问一个问题:有没有依赖到期未满足或预计会延期? 有就当场记录并指定升级路径。
6. 完成定义不一致:上下游对"完成"理解不同
现象:就是我在第一部分举的支付模块案例,双方都认为自己做完了,但联调跑不通。
后果:返工、重复联调、迭代顺延。
识别信号:联调阶段频繁出现"这个我们之前没说过"的对话。
修复动作:为每个 FF 依赖写一条"完成定义",格式统一为:当 ___ 通过 ___ 验证时,本依赖视为满足。要求必须包含可验证的验收方式。
7. 工具与流程两张皮:字段建了没人填,视图建了没人看
现象:项目管理工具里配了依赖字段,但填写率低,依赖视图没人打开。
后果:工具投入没有转化为管理效果,团队反而觉得"又加了一层负担"。
识别信号:依赖字段的填写率低于 50%,或依赖视图的周访问量低于团队人数的 30%。
修复动作:把依赖字段和会议节奏绑定。依赖视图成为迭代计划会和每日阻塞扫描的固定输入,不填就无法进入计划。

四、五个认知误区:为什么很多团队的依赖管理做了但没效果
在给出落地方法之前,我想先把几个常见误区讲清楚。这些误区我在至少五个团队里见过,它们的共同特点是"看起来在做依赖管理,实际上没有"。
1. 把 FF 当成 FS 来管
这是最常见的误区。团队看到"前后端要协作",就在看板上画一条从前端到后端的箭头,然后按先后顺序排期。但 FF 依赖的管理重点不是排序,而是对齐完成标准和收口时间。
如果你的依赖管理动作只包括"排顺序"和"画箭头",那你管的其实是 FS,FF 的问题一个都没解决。
2. 把并行当成没有依赖
很多团队认为"这两件事可以同时做,所以没有依赖"。这是错的。并行任务在验收、发布、文档、合规等节点上,往往形成 FF 依赖。
比如前端和后端可以并行开发,但它们的产出要在联调节点同时达标;两个模块可以并行测试,但它们的测试报告要在发布审批时同时齐备。并行不等于独立,收口节点才是依赖真正成立的地方。
3. 认为"加强沟通"能解决依赖问题
沟通很重要,但沟通不产生结构。依赖管理的核心是结构:字段结构、责任结构、节奏结构、升级结构。
我见过团队把周会从 1 次加到 3 次,依赖问题依然存在。因为会议只增加了信息交换频次,没有解决"谁在什么时间必须交付什么"这个结构问题。
4. 把工具依赖线当成管理机制
画了依赖线,不等于有人维护、有人承诺、有人升级。工具提供的是表达能力,管理机制提供的是执行力。
判断方法很简单:如果你的依赖视图连续两周没有人主动打开,那它就不是机制,只是配置。
5. 用统一流程覆盖所有依赖
不是所有依赖都值得投入同等管理成本。一个 2 人天的内部工具依赖,和一个跨三个团队的支付链路依赖,管理强度应该完全不同。
对所有依赖一视同仁,结果是重依赖管不住,轻依赖管太死。这一点我在第八部分会给出分级判断方法。

五、FF 依赖协同的五步落地法
下面这套方法是我在多个团队里逐步调整出来的,核心思路是:把依赖从"事后协调"变成"事前承诺 + 事中同步 + 事后闭环"。
1. 建图:把依赖画出来,但不只是画箭头
建图阶段要产出三样东西。
(1)依赖清单

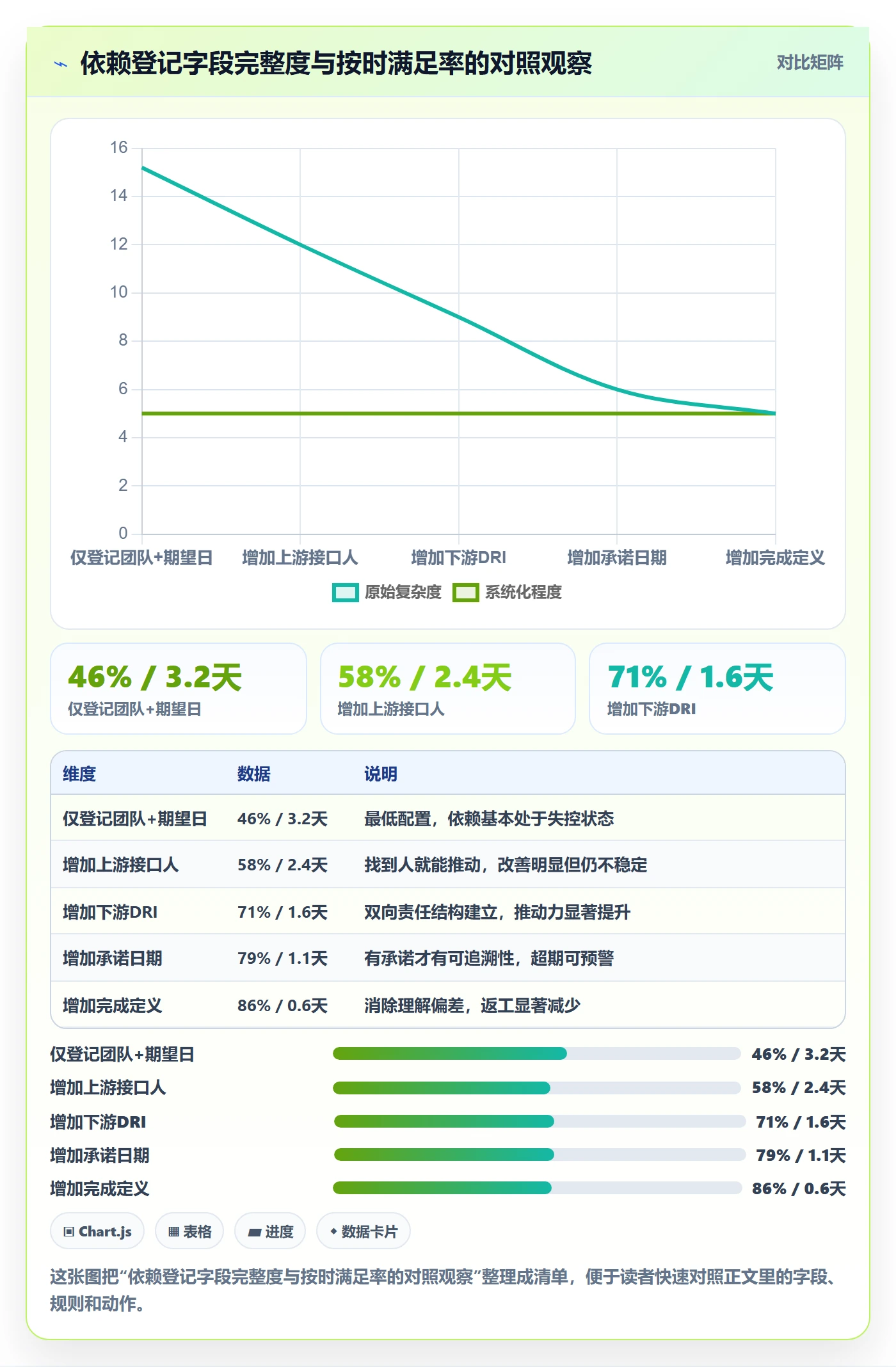

一张表,列出本迭代所有跨团队依赖。每条至少包含:依赖编号、类型(FS/FF/SS/SF)、上游任务、下游任务、上游接口人、下游 DRI、承诺完成日、完成定义。
(2)依赖矩阵
用矩阵形式呈现"哪个团队依赖哪个团队",横轴是提供方,纵轴是使用方,交叉格填依赖数量。它的价值是让你一眼看出哪些团队是依赖热点,需要重点保障。
(3)关键路径
把 FF 依赖串起来,找出决定迭代交付时间的那条链。关键路径上的 FF 依赖,应该享受最高级别的关注和缓冲。
2. 定责:明确上游接口人和下游 DRI
这一步是整套方法里最容易被跳过、也最关键的。具体规则如下:
- 上游接口人:负责把依赖满足到约定标准。他的职责不是"我有空就做",而是"在承诺日内达到完成定义"。
- 下游 DRI:负责推动依赖闭环。注意,DRI 在依赖的受益方,不在提供方。这意味着推动依赖的责任在下游,而不是"等上游主动"。
- 承诺日期:由上游接口人给出并书面确认,不是由项目经理代填。
- 完成定义:由上下游共同确认,写成一句可验证的话。
我曾经在一个团队做过对比实验。同样是 8 个跨团队依赖,第一批只登记了"上游团队"和"期望日",第二批登记了"上游接口人、下游 DRI、承诺日、完成定义"。结果第二批的依赖按时满足率高出约 27 个百分点。样本量不大,但方向是稳定的。

3. 承诺:在迭代计划阶段显式纳入依赖
承诺的核心原则是:依赖不能藏在个人任务备注里,必须在计划会上被显式确认。
具体做法是,迭代计划会增加一个固定环节,依赖确认。上下游接口人对每一条 FF 依赖做三件事:
- 确认完成定义是否一致;
- 确认承诺日期是否可行;
- 确认如果延期,提前多久通知、走什么升级路径。
这三件事做完,依赖才算被承诺。没有经过这个环节的依赖,视为未登记。
4. 同步:建立阻塞扫描和升级路径
同步机制要解决的是"依赖在过程中偏离了,怎么及时发现"。
(1)每日阻塞扫描
在每日站会中固定增加 3 分钟,只问一个问题:有没有依赖到期未满足,或预计会延期? 项目经理记录,当场判断是否需要升级。
(2)每周依赖同步会
针对关键路径上的 FF 依赖,每周做一次 30 分钟的对齐。参与者是上游接口人和下游 DRI,议题只有三个:进度、风险、需要的支持。
(3)明确升级路径
升级路径要写清楚:什么条件下升级、升级给谁、多久内响应。很多团队的升级机制失效,是因为只说了"有问题往上反映",但没说清"多久内响应"。
5. 闭环:完成确认、变更复盘、指标回顾
闭环阶段做三件事。
- 完成确认:依赖满足后,由下游 DRI 确认完成定义已达成,而不是由上游单方面标记完成。
- 变更复盘:如果依赖发生过变更,复盘变更原因和影响面,看是否有可提前识别的信号。
- 指标回顾:在迭代回顾会上查看依赖相关指标,识别系统性问题,而不是追究个人责任。

六、工具怎么配:字段、视图与自动化(以 PingCode 为例)
依赖管理要落地,工具配置是绕不开的一环。这里我以 PingCode 为例说明,因为它在字段自定义、工作项关联和自动化规则上比较适合中大型研发团队,而且支持私有化部署,对于有数据合规要求的组织更友好。
需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,同时支持 Jira 平滑迁移,是国产替代场景里比较常见的选择。下面讲的是通用配置思路,你在其他项目管理平台上也可以按同样逻辑调整。
1. 字段设计:把管理逻辑沉淀成字段
建议在任务工作项上增加以下字段。不要一次全上,先上前四个,用两个迭代验证后再扩展。
| 字段名 | 类型 | 必填 | 用途 |
|---|---|---|---|
| 依赖类型 | 单选 | 是 | 取值 FS/FF/SS/SF,用于区分管理策略 |
| 上游任务 | 工作项关联 | 是 | 指向被依赖的任务,形成可跳转的链路 |
| 上游接口人 | 人员 | 是 | 明确谁负责满足依赖 |
| 下游 DRI | 人员 | 是 | 明确谁负责推动闭环 |
| 承诺完成日 | 日期 | 是 | 触发超期预警的基准日期 |
| 完成定义 | 多行文本 | 是 | 写成"当 ___ 通过 ___ 验证时"的格式 |
| 风险等级 | 单选 | 否 | 高/中/低,用于分级管理 |
| 阻塞原因 | 单选 | 否 | 环境/人力/需求变更/技术方案,用于归因分析 |
2. 视图设计:让关键信息在固定场景里出现
视图的价值在于"在正确的场景里出现正确的信息"。建议配四个视图。
- 依赖矩阵视图:横轴团队、纵轴团队,用于识别依赖热点。
- 阻塞墙:所有状态为"阻塞"的依赖,按风险等级排序,用于每日阻塞扫描。
- 关键路径视图:只显示关键路径上的 FF 依赖,用于每周依赖同步会。
- 超期风险列表:承诺完成日临近但进度未达标的依赖,用于提前预警。
3. 自动化规则:让机制不依赖人的记忆力
自动化是让机制可持续的关键。建议配置四类规则。
- 变更通知:依赖字段变更时,自动通知下游 DRI、上游接口人和项目经理。
- 超期提醒:承诺完成日到期前 2 天,若依赖未满足,自动提醒双方。
- 升级提醒:超过承诺完成日 1 天仍未满足,自动升级到双方团队负责人。
- 完成确认:上游标记依赖满足后,自动生成下游 DRI 的确认任务。
下面是一条自动化规则的配置示例,用 YAML 描述,你可以按自己平台的语法改写。
rule:
name: "FF依赖超期自动升级"
trigger:

七、用六个指标判断依赖协同有没有变好
没有度量,改进就无法验证。但度量依赖协同有个陷阱:如果指标被用于个人问责,团队会倾向于隐藏真实依赖,数据反而更失真。所以下面六个指标的使用原则是,只用于流程改进,不用于个人考核。
1. 依赖按时满足率
口径:承诺完成日当天或之前满足完成定义的依赖数 / 本迭代全部依赖数。这个指标反映依赖承诺的可靠性。
2. 平均阻塞时长
口径:从依赖被标记为阻塞到解除阻塞的平均自然日。这个指标反映问题解决的速度。
3. 依赖变更次数与影响面
口径:本迭代依赖字段发生变更的次数,以及每次变更影响的下游任务数。这个指标反映需求稳定性和变更管理质量。
4. 依赖暴露时间点分布
口径:依赖在迭代周期内被发现的时间分布。如果大多数依赖在迭代前 30% 时间内被发现,说明前期识别机制有效。
5. 联调返工人天
口径:因接口契约、完成定义不一致导致的返工工时。这个指标直接反映"完成定义"是否对齐。
6. 升级响应时长
口径:从依赖升级发起到相关负责人响应的平均时长。这个指标反映升级路径是否有效。
| 指标 | 推荐口径 | 健康区间参考 | 异常时的优先排查方向 |
|---|---|---|---|
| 依赖按时满足率 | 承诺日内满足数 / 总数 | ≥ 85% | 承诺日期是否由上游自己给出 |
| 平均阻塞时长 | 阻塞标记到解除的平均自然日 | ≤ 1.5 天 | 站会是否包含阻塞扫描环节 |
| 依赖变更次数 | 本迭代字段变更次数 | ≤ 依赖总数 × 15% | 接口契约是否在开发前冻结 |
| 依赖暴露时间点 | 前 30% 周期内发现占比 | ≥ 70% | 计划会是否有依赖识别环节 |
| 联调返工人天 | 契约不一致导致返工工时 | 下降趋势 | 完成定义字段是否认真填写 |
| 升级响应时长 | 升级到响应的平均小时数 | ≤ 4 小时 | 升级路径是否写清响应时限 |

八、一个跨端迭代的 FF 依赖改造案例
下面这个案例来自我参与改造的一个约 200 人规模的研发组织,涉及交易、会员、营销三条业务线,迭代周期两周。为保护商业信息,数据做了区间化处理,标注为示意。
1. 改造前的问题
三条业务线在同一迭代中有一个联合发布需求,涉及 9 条跨线 FF 依赖。改造前的情况是:
- 依赖登记率约 40%,大部分依赖只存在于项目经理的表格里;
- 没有上游接口人和下游 DRI,推动靠项目经理逐个催;
- 承诺日期写成"迭代结束前";
- 9 条依赖中有 4 条在发布前 3 天才暴露问题;
- 发布顺延 3 天,联调返工约 26 人天。
2. 改造动作
我们用了两个迭代做改造,动作按五步法展开。
- 建图:建立依赖清单和跨线依赖矩阵,识别出交易线是依赖热点,9 条依赖中有 5 条与它相关。
- 定责:为每条依赖指定上游接口人和下游 DRI,DRI 全部在受益方团队。
- 承诺:迭代计划会增加依赖确认环节,上游给出承诺日期并书面确认完成定义。
- 同步:每日站会增加阻塞扫描,每周三做 30 分钟跨线依赖同步会,只讨论关键路径依赖。
- 闭环:依赖满足后由下游 DRI 确认,发布后复盘依赖变更和阻塞时长。
3. 改造后的观察
两个迭代后,同样的联合发布场景,观察到的变化如下:
- 依赖登记率从约 40% 提升到约 90%;
- 9 条依赖全部在迭代第 2 天前完成识别;
- 依赖按时满足率从约 55% 提升到约 85%;
- 发布前 3 天暴露的问题从 4 条降到 1 条;
- 联调返工人天从约 26 降到约 9。
需要说明的是,这些数字受团队本身改进意愿、需求稳定性等多种因素影响,不能简单归因于依赖管理机制。但我认为方向是清楚的:依赖管理的收益主要来自"提前识别"和"责任明确",而不是来自更频繁的会议。
4. 这个案例里最容易被忽略的一点
改造过程中阻力最大的不是工具配置,而是"下游 DRI"这个角色。很多下游团队的第一反应是:为什么是我推动?依赖不是上游该交付的吗?
我当时的解释是:依赖的受益方是下游,所以推动闭环的动力也应该来自下游。上游接口人负责"交得对",下游 DRI 负责"收得齐"。这两个角色分开,依赖才有人真正盯到底。
这个认知转变花了大约一个迭代才被接受,但接受之后,依赖推动的效率提升非常明显。

九、不同情况下的行动建议
依赖管理没有万能方案。下面按团队规模、协作模式、工具现状三个维度给出建议。
1. 按团队规模
(1)50 人以下团队
不建议上复杂的依赖字段体系。建议只做两件事:一是迭代计划会上用一张白板画出跨团队依赖,二是为每条依赖指定一个接口人和一个承诺日期。轻量、可持续,比配置一堆字段更有效。
(2)50 至 200 人团队
这个规模是依赖问题开始集中爆发的区间。建议完整落地五步法,工具上至少配置依赖类型、上游接口人、下游 DRI、承诺完成日、完成定义五个字段,并建立阻塞墙视图。这也是 PingCode 这类平台比较适配的规模区间。
(3)200 人以上组织
跨业务线依赖会成为主要矛盾。建议在五步法基础上增加两个动作:一是建立跨线依赖的月度对齐机制,二是把依赖指标纳入研发效能看板。同时,如果有私有化部署或数据合规要求,要优先考虑支持私有化部署的工具,PingCode 在这类场景下是一个可选方向。
2. 按协作模式
(1)同地办公团队
可以适当降低书面化程度,但要保留承诺日期和完成定义两项。口头对齐容易产生理解偏差,尤其是接口契约类依赖。
(2)远程或跨时区团队
必须提高书面化程度。完成定义要写清楚,承诺日期要精确到天,变更必须走系统通知。跨时区团队还应该明确"重叠工作时间"内的同步窗口,把关键依赖的对齐放在这个窗口里。
(3)外包或合作方参与
依赖的完成定义要写成可交付物形式,并明确验收方式。这类依赖的返工成本通常更高,因为协调链条更长。
3. 按工具现状
(1)已有成熟项目管理平台
优先在现有平台上做字段和视图配置,不要为了依赖管理单独引入新工具。多工具并行会造成数据割裂,反而增加管理成本。
(2)工具能力不足
如果现有工具不支持工作项关联或自动化规则,可以先用共享表格过渡,但要明确这是过渡方案。手工维护的依赖清单在超过 20 条依赖后基本不可持续。
(3)正在考虑迁移
如果因为合规、成本或功能原因考虑迁移,建议把依赖管理能力作为评估项之一,重点看工作项关联、字段自定义、自动化规则和权限控制四项。PingCode 支持 Jira 平滑迁移,如果你正在做国产替代评估,可以把它放进候选清单一起比较。

十、不同情况下的取舍
依赖管理的本质是一组取舍。下面是我认为最需要想清楚的五组。
1. 拆依赖 vs 扛依赖
把一个大需求拆成多个独立小需求,可以减少依赖。但拆分本身有成本:需求拆分可能导致交付价值不完整,也可能增加集成复杂度。
我的判断是:如果一条依赖的协调成本超过它拆开后的集成成本,就应该拆。反之,如果拆开之后还要在发布节点重新收口,那拆了也没用。
2. 加会议 vs 加结构
依赖问题暴露时,很多团队的第一反应是加会议。但会议只增加信息交换,不改变责任结构。
我更倾向的做法是:先把结构补上(字段、责任人、承诺日期、升级路径),如果结构完整后问题依然存在,再考虑增加同步频次。
3. 严格登记 vs 灵活执行
强制所有依赖登记,会带来填写负担;不强制,依赖又会漏掉。
折中方案是分级:高风险、跨业务线的依赖强制完整登记;低风险、同团队内的依赖只需登记类型和接口人。上面表格里提到的风险等级字段,就是为这个分级服务的。
4. 统一指标 vs 团队自治
统一指标便于横向比较,但可能忽略团队差异。团队自治更贴合实际,但难以发现系统性问题。
建议的做法是:指标口径统一,目标值按团队类型分档。比如基础架构团队的 FF 依赖占比天然高于业务团队,用同一个按时满足率目标值去要求并不合理。
5. 工具强约束 vs 文化自觉
工具强约束见效快,但可能引发抵触;文化自觉更持久,但形成周期长。
我的经验是分阶段:前两个迭代用工具强约束建立习惯,之后逐步把重点从"填得全"转向"填得准"。当团队开始主动用依赖视图做决策时,工具约束就可以适度放松了。
十一、结语:FF 依赖管理的独特性,在于它管理的不是顺序,而是共识
回到最开始的那个判断:FF 依赖失控的本质,是"完成定义"没有被管理。
FS 依赖管理的核心是排顺序,FF 依赖管理的核心是对齐共识。顺序可以用甘特图和依赖线表达,共识只能靠明确的完成定义、双向的责任结构和可追溯的承诺日期来承载。这也是为什么很多团队画了一堆依赖线,问题依然存在,他们管的是顺序,不是共识。
如果你现在就要动手,我建议按这个顺序推进:
- 本周内,在迭代计划会上加一个 15 分钟的依赖识别环节,把跨团队依赖列出来;
- 下周内,为每条依赖指定上游接口人和下游 DRI,并让上游给出承诺日期;
- 两个迭代内,把依赖类型、接口人、DRI、承诺完成日、完成定义五个字段配到工具里;
- 一个季度内,建立阻塞扫描节奏和依赖指标回顾机制。
不要一次全上。依赖管理的失败案例,多数不是因为方法不对,而是因为一次性引入太多变化,团队消化不了。
最后给一个自查清单,你可以直接拿去对照:
- 你能说出本迭代所有跨团队 FF 依赖的数量吗?
- 每条依赖都有明确的上游接口人和下游 DRI 吗?
- 每条依赖的承诺完成日是由上游自己给出的吗?
- 每条依赖的完成定义都写成可验证的一句话了吗?
- 本周站会上,出现过依赖阻塞的升级吗?
- 依赖视图在过去一周被主动打开过吗?
如果这六个问题里有三个以上答不上来,说明你的团队在 FF 依赖管理上还有明显的改进空间。从第一个问题开始,两周之内就能看到变化。
常见问题解答(FAQ)
1. FF(完成-完成)依赖和 FS(完成-开始)依赖有什么区别,研发任务里到底什么时候该用 FF?
我在排迭代计划时发现看板上大多是「先做 A 再做 B」的串行关系,但联调、测试、发布这几段明显是两边要一起收口的,我分不清该标 FS 还是 FF;团队里还有人直接把 FF 理解成「两个任务同时结束」,我更懵了。
区分很简单:FS 卡的是起跑线,上游完成才允许下游开始;FF 卡的是终点线,下游的完成条件里包含上游已经完成。研发里典型的 FF 场景是:前后端联调要等两端接口都改完才能算联调完成;系统测试要等环境部署完成且测试数据准备完成才能算测试完成;发布验收要等测试报告出具且回滚方案确认才能算验收完成。
判断方法就问一句「下游宣布完成时,上游是不是必须已经处于完成状态」,是就标 FF。要注意 FF 不等于同时结束,也不代表上游可以拖到最后,它真正要求的是两端把完成定义说清(开发完成、测试通过、可发布、已验收是四件不同的事),否则 FF 只是看板上一条没人维护的线。
2. 依赖在计划会上都提过,但看板上的依赖线没人维护,怎么让依赖真正可见并且有人负责?
我们迭代计划会确实会让每个人报依赖,可开完会就散了,依赖只留在某个人的任务备注里;等到临近提测才发现环境没排期、接口没联调,我作为项目经理只能临时拉人救火。我想知道有没有不靠人自觉的机制。
把依赖从「任务备注」升级成「带字段的独立对象」,并且给每条依赖配两个角色:上游接口人对依赖按期满足负责,下游 DRI 对下游交付负责且有权升级。最小字段集建议是:依赖类型(FS/FF/SS/SF)、上游任务、下游任务、承诺完成日、验收标准、风险等级、阻塞原因、当前状态。
视图至少开三个:依赖矩阵看跨团队交叉点,阻塞墙只看状态为阻塞且已超期的项,关键路径看哪些延迟会直接推迟发布。会议节奏上,站会只扫阻塞项不逐个报进度,计划会确认依赖承诺,周会做跨团队依赖同步。判断机制有没有生效,看一个信号就够:连续两个迭代里,能不能在提测前一周就识别出至少一条会失约的依赖;
如果每次都是最后三天才发现,说明字段只是被填了、没被真正使用。
3. 上游每次都说「快了」「本周内给」,承诺日期根本不可信,这种情况怎么处理?
我最头疼的就是上游给的时间全是模糊的,问就是「这周应该能完」,结果周五说下周;我这边下游任务不敢排,排了又被打脸,向上汇报时也说不清风险到底有多大。
把承诺日期改成可验证口径,不接受「尽快」「本周内」这类表达。具体三步:第一,要求上游给出具体到日期的承诺完成日,并说明这个日期对应哪种完成定义,比如「接口改完并自测通过」,而不是笼统的「做完」;
第二,双方对齐验收标准,约定用什么方式证明完成,例如自测报告、接口文档、可访问的演示环境,避免到最后才发现口径不一致;第三,在计划里显式留缓冲,把缓冲消耗当成风险信号而不是意外。
如果上游连续两次失约或到期不回复,就走事先约定的升级路径:接口人、双方主管、项目负责人逐级升级,升级条件写进流程,而不是靠人情催。同时把「模糊承诺」本身当成一类风险登记,而不是等延期了再补救,这样向上汇报时给的是风险清单和影响面,而不是一句「上游拖了」。
4. 怎么衡量研发团队的依赖协同到底有没有变好,用什么指标?如果不想做成考核工具,口径该怎么定?
老板问我依赖管理做得怎么样,我总不能回答「感觉比以前顺畅了」。但我又怕一上指标就变成追责,大家干脆不登记依赖了,反而更看不见问题。
建议用四个指标,并提前写明只用于流程改进、不做个人绩效。一是依赖按时满足率:按期满足的依赖数除以本期到期的依赖总数,按周或按迭代统计,反映承诺可信度;二是跨团队阻塞时长:依赖从进入阻塞到解除的中位时长,比平均值更能反映真实体验,同时记录超期项数量;
三是依赖变更影响面:统计本期依赖变更次数,以及每次变更波及的下游任务数,用来判断变更有没有评估机制;四是返工与升级响应:因完成定义不一致导致的返工任务占比,以及升级触发到实际响应的时间。判断时别追求绝对值好看,先看趋势和结构:如果按时满足率在涨但阻塞时长没降,很可能是把日期整体往后挪了;
如果依赖登记数量突然下降,要先怀疑指标被用成了问责工具。落地时给指标配一句使用声明,比如「用于识别流程瓶颈,不做个人考核」,并且只在周会或迭代回顾上看趋势,不逐条对到人。
核心关键词
文章包含AI辅助创作:FF最佳实践:研发团队任务依赖协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386507
读者评论
认同“完成定义”是FF依赖的核心。支付模块案例很典型:双方都自测通过,但接口契约未对齐,联调仍返工。建议把完成定义写成可验证的验收条件,并在计划会就确认,而不是拖到联调。
作为一线开发,站会只报个人进度确实容易漏掉依赖阻塞。增设“阻塞扫描”很实用,但关键是配套升级路径和下游DRI,否则大家还是会互相等待,问题拖到后期才爆。
文章对FF占比和修复成本上升的推演有启发,但图表和样本是示意数据,不能直接当行业结论。更稳妥的做法是先量化自己团队的依赖登记和延迟原因,再决定机制强度。
