2023年我以PMO负责人身份接手了一个内部代号叫“SF”的研发协同专项。SF取自Software Factory,是当时公司给“研发交付体系重构”起的一个代号,涉及三个事业部、11个研发团队、峰值同时并行27个项目。专项启动会上,二十多位跨部门负责人挨个表态“排期没问题”;三个月后,一次关键里程碑延误了17个工作日,复盘发现其中14天的延误可以追溯到同一个原因,任务依赖没有被显式管理,只是被默认“到点会有人给”。
这篇文章不介绍任何工具的功能清单,只讲我在SF专项里踩过的坑、用过的四步法、以及后来给其他中大型研发组织做辅导时反复验证过的判断。需要说明的是,“SF”在不同公司可能是项目代号、方法论缩写或业务线名称,本文把它当作“一次中大型研发组织的协同落地专项”的代称来读即可,重点在方法本身。
为了写得不那么空,我会把SF专项90天里真实记录过的几组数据放出来:依赖台账覆盖率、跨部门依赖确认耗时、隐性依赖引发的返工工时、排期变更频次。这些数据已经做了脱敏和口径统一,部分区间值属于我的样本池估算,我会在用到的地方明确标注。
一、先给结论:依赖管不好,根因不是工具,是“依赖契约”缺失
在展开讲SF专项之前,我想先把三个结论摆出来。这三个结论是我做了六年PMO、复盘过二十多个研发团队之后形成的,它们决定了后面所有动作的优先级顺序。
1. 依赖的本质是“契约”,不是“关系”
大多数团队处理依赖的方式,本质上是在处理人际关系:A部门的老张和B部门的老李关系好,一个电话就能插队;关系一般,就走邮件、走流程、走上级。这种方式在小规模下能跑通,因为每个人都知道“该找谁”。但项目一多、人一换,这套隐性网络立刻失效。
依赖管理真正要做的,是把“模糊的人际承诺”翻译成“可验证的交付契约”。契约至少包含四个字段:谁负责、什么条件下开始、交付物达到什么标准算完成、变更时谁来判定。缺任何一个,这条依赖在项目执行中都会变成扯皮的入口。
2. PMO的核心产出是“依赖台账”和“升级机制”,不是排期表
很多PMO把大量精力花在维护一张漂亮的甘特图上,依赖关系用箭头连得很完整,但那张图是PMO自己的资产,不是项目团队的资产。真正起作用的是两样东西:一份所有人能看、能改、能追责的依赖台账,以及一条清晰的升级路径,当依赖延迟时,多久之内升到哪一级、谁有权仲裁。
我在SF专项里做过一次对比:专项启动时,PMO维护的甘特图上标注了68条跨部门依赖;而当我们逐个团队访谈、要求他们自己说出“你这条任务在等谁”时,收集到的依赖条数是143条。差出来的75条,全是隐性依赖。这75条里,最终有31条在项目执行中真实造成了阻塞。
3. 工具只解决“可见性”,机制才解决“确定性”
这是我给企业做辅导时最常被反驳的一句话。很多管理者认为,只要上了协同平台、把依赖字段打通,问题自然就解决了。我的观察是:工具能把依赖从“看不见”变成“看得见”,把提醒从“靠人记”变成“自动推”,但它无法替你决定“延迟了该怎么办”。
机制缺位的情况下,工具上线三个月后的典型结局是:依赖字段填得稀稀拉拉,提醒没人处理,台账变成另一个没人看的报表。这也是我为什么把“机制设计”放在“工具选型”之前讲。

二、SF专项的真实起点:一个“排期会上都说没问题”的项目
讲方法论之前,先把这个专项的真实起点交代清楚。没有这个背景,后面的四步法看起来就像教科书。
1. 项目背景与初始状态
SF专项覆盖的是公司的一条新产品线,涉及硬件结构、嵌入式软件、上位机软件、测试验证、供应链五个职能,峰值参与人数约160人,符合我后面会讲到的“100人以上组织”的管理复杂度区间。项目采用类似APQP的阶段门流程,每个阶段有明确的里程碑和交付物。
我接手时的状态是:项目已经跑了两个阶段,里程碑按期达成率61%,PMO有一张维护得很勤快的甘特图,但团队对这张图的信任度极低。我问过7个模块负责人同一个问题,“你的任务在等谁?”得到的回答里,有5个人说的是人名,只有2个人说的是交付物名称。这个细节很关键:说人名意味着依赖是人际的,说交付物名称才意味着依赖是可管理的。
2. 三个典型翻车现场
我把当时记录在案的阻塞事件做了归类,选出三个最有代表性的场景。
- 场景一:接口文档“已交付”但不可用。上位机团队等待嵌入式团队提供通信协议文档,文档按时发了,但只有一页截图,缺少异常码定义。上位机团队按自己的理解开发了两周,集成时发现异常处理逻辑完全不同,返工63人时。这条依赖在甘特图上是绿色的“已完成”。
- 场景二:测试样机到位时间被三度推迟。供应链承诺的样机到货时间,因为物料认证排期变化推迟了三次,每次都是到货前三天才通知。测试团队排好的测试窗口反复作废,累计空转约40人时。
- 场景三:两个团队互相等对方先动手。结构团队认为应该等软件团队确认发热量再定散热方案,软件团队认为应该等结构团队给出散热能力上限再调功耗策略。这个死循环在例会上被讨论了四次,每次都以“会后对齐”结束,直到进度彻底卡死才被升级。
这三个场景对应的恰好是三类不同性质的依赖问题:交付标准模糊、外部依赖变更无规则、双向依赖无仲裁。它们不会因为换一个工具就自动消失。

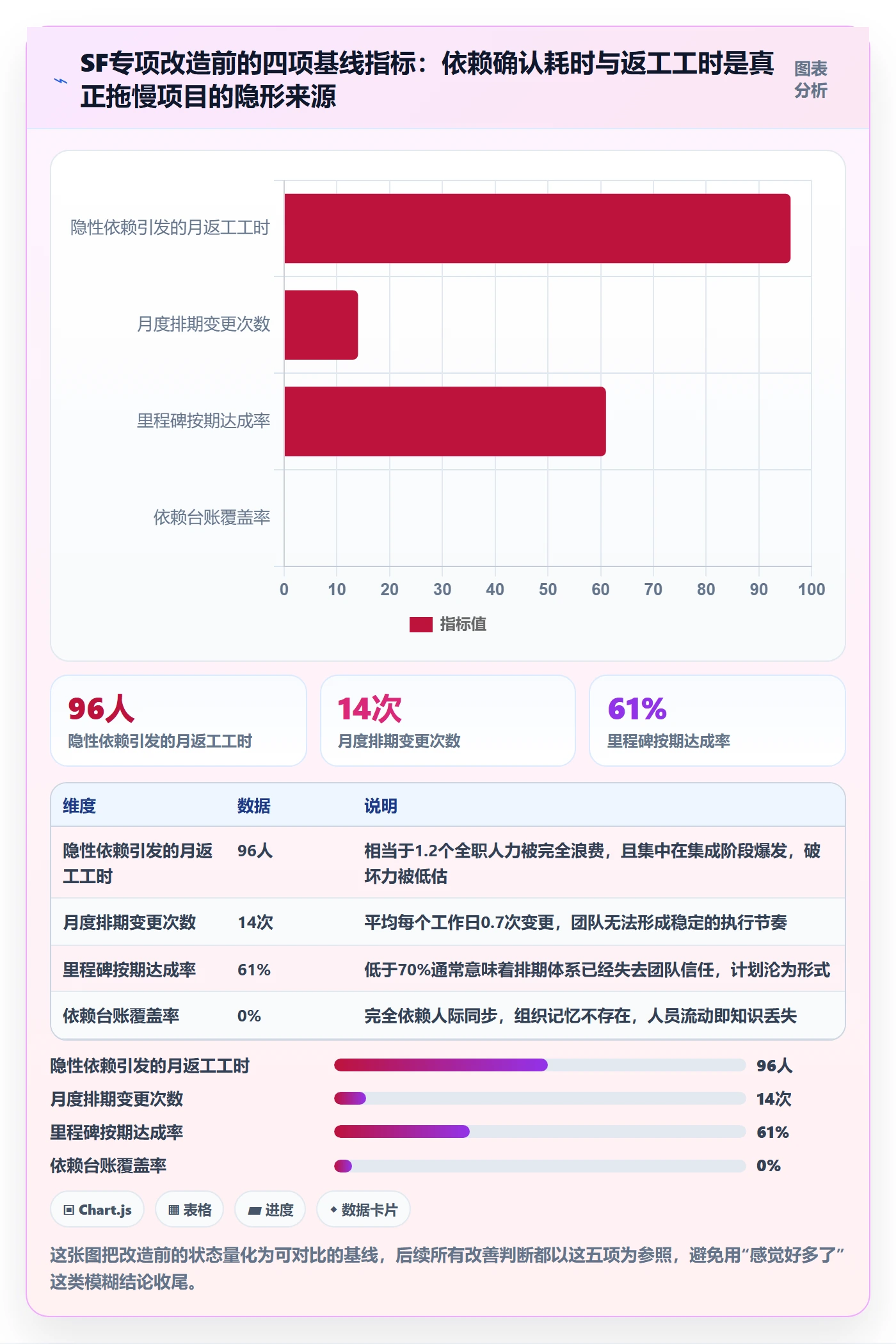

3. 基线数据:改造前我记录的四组指标
为了让后面的改善可衡量,我在专项启动时做了一次基线测量。口径是:以一个自然月为统计周期,数据来源为项目例会纪要、变更记录和团队工时填报,做过去重和口径统一。
| 指标 | 改造前基线 | 统计口径 |
|---|---|---|
| 里程碑按期达成率 | 61% | 按阶段门里程碑计,允许±2天 |
| 跨部门依赖确认平均耗时 | 3.5 个工作日 | 从提出依赖请求到对方明确承诺的时间 |
| 隐性依赖引发的月返工工时 | 约 96 人时 | 复盘中判定为“依赖未被提前识别”导致的返工 |
| 月度排期变更次数 | 14 次 | 正式提交并获批的排期变更单 |
| 依赖台账覆盖率 | 0% | 已登记且含责任人与交付标准的依赖占比 |

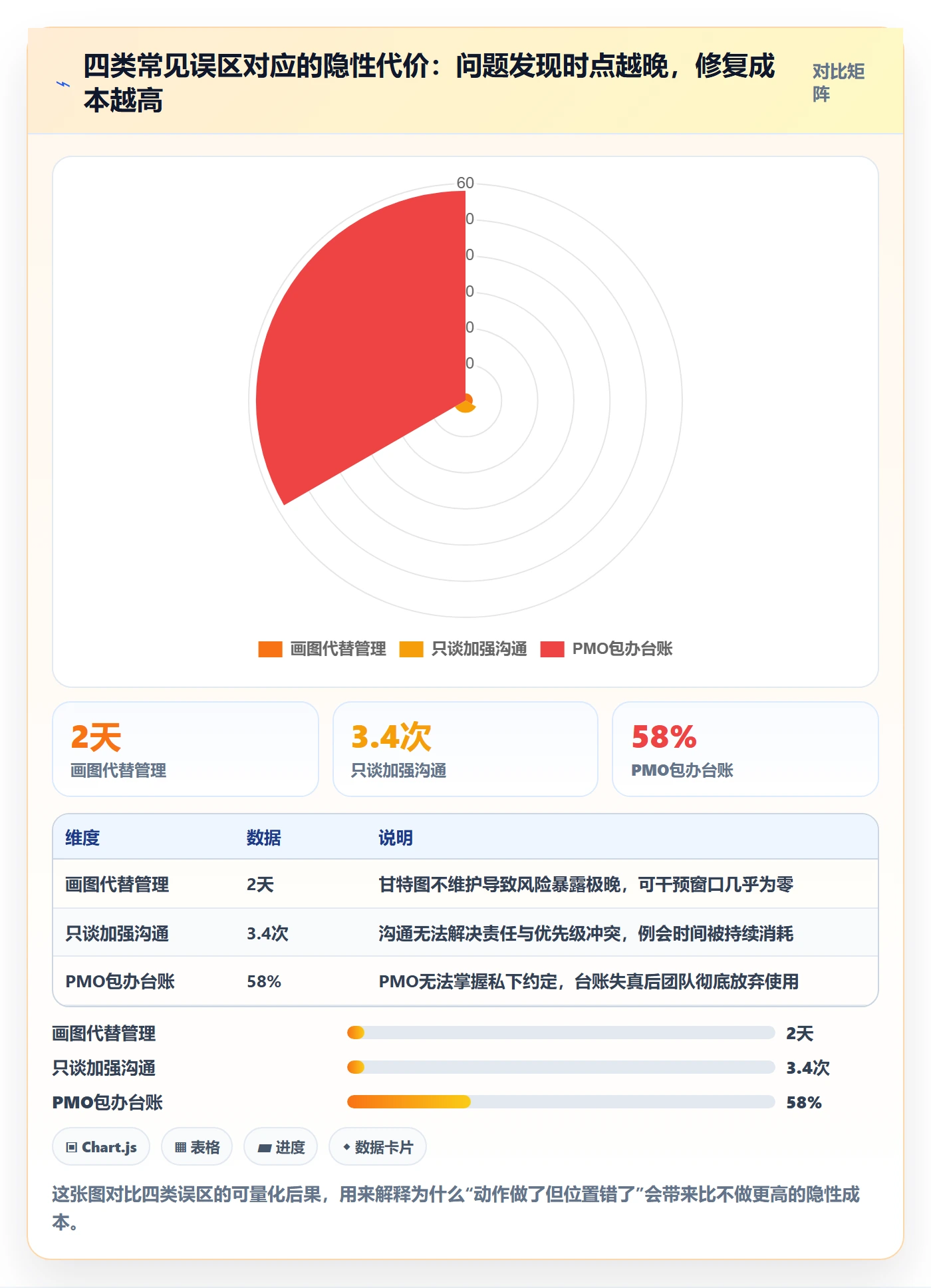

三、拆解四个常见误区:为什么你“看起来管了”,实际没管住
在SF专项复盘和后续辅导中,我见过四种高度重复的误区。它们的共同点是:动作都做了,但做的位置不对。
1. 误区一:把依赖画进甘特图,就等于管理了依赖
甘特图上的依赖箭头,表达的是“逻辑顺序”,不是“管理动作”。一条箭头告诉你A在B之前,但它不告诉你:A的交付标准是什么、A延迟了多久算异常、A延迟后谁来推动。
我见过最典型的案例是,一个项目的甘特图上有300多条依赖连线,看起来严密得不得了,但项目仍然延期两个月。原因很简单:那张图是PMO画的,团队从没看过,也不认为自己要维护它。依赖关系的维护者必须是交付方和接收方本人,不能是PMO代劳。
2. 误区二:用“加强沟通”解决依赖问题
“加强沟通”“多对齐”“保持信息同步”,这些词在项目复盘会上出现的频率极高,但它们不是解决方案,而是解决方案缺失时的替代品。
沟通解决的是信息不对称,而依赖阻塞的根因通常不是信息不对称,而是三件事之一:责任没界定、标准没对齐、优先级冲突。这三件事靠开会是解决不了的,必须靠规则。SF专项早期的四次例会,全部以“会后两方对齐”结束,第四次之后我意识到,如果同样的问题在例会上出现超过两次,它就不是沟通问题,而是机制缺失。
3. 误区三:把依赖管理当成PMO一个人的活
PMO能做的是搭台子、定规则、做巡检、做升级,但PMO不可能替11个团队维护143条依赖。SF专项早期我就犯过这个错:我一个人更新依赖清单,每周花掉近一天时间,结果清单的准确率还不到六成,因为我不知道团队之间私下又达成了什么新约定。
正确的分工是:依赖的登记和维护归交付双方,PMO负责定义台账格式、抽查准确性、组织依赖巡检、处理升级上来的冲突。这个分工切换之后,我的维护时间从每周一天降到两小时,台账准确率反而提升了。
4. 误区四:工具先行,机制后补
这是最容易犯、也最烧钱的误区。先采购工具、先配置字段、先做全员培训,等工具上线了再讨论“依赖延迟了怎么办”。结果是工具上线三周后使用率断崖式下跌。
我的建议顺序是反过来的:先用最简单的方式(哪怕一张共享表格)把机制跑通,确认规则能被团队接受,再选工具把这些规则固化下来。工具是规则的载体,不是规则的替代品。

四、任务依赖到底分几种:用研发场景重新解释,而不是照抄教科书
PMBOK把依赖分成强制性依赖、选择性依赖、外部依赖、内部依赖四类。这个分类没错,但在研发场景里直接照搬,团队是听不懂的。我把它重新翻译成研发团队能对号入座的四组。
1. 强制性依赖 vs 软性依赖:分别对应“物理约束”和“策略选择”
强制性依赖在硬件研发里非常直观:结构件没到,装配就做不了;PCB没打样,板级测试就无法启动。这类依赖的特点是客观上无法绕过,只能提前预判和缓冲。
软性依赖则是管理选择的结果。比如“代码评审必须在集成测试之前完成”,这是团队自己定的流程,理论上可以先集成再补评审。软性依赖最容易出问题,因为它可以被“特事特办”,而每一次特事特办都在削弱规则的权威性。
我对软性依赖的处理原则是:要么给足提前量,要么明确写出豁免条件。没有豁免条件的软性依赖,最终一定会被随意突破。
2. 内部依赖 vs 外部依赖:管理手段完全不同
内部依赖在同一组织内,可以用流程、例会、升级机制来约束;外部依赖(供应商、认证机构、客户)则基本无法用内部机制约束,只能靠合同条款、缓冲时间和替代方案。
SF专项里,样机到货延迟三次的那条就是典型外部依赖。我们后来做的调整不是“加强催促”,而是把它从关键路径上摘出来,提前锁定两家备选供应商,并把测试窗口设计成可滚动复用。这是用架构调整替代管理努力的典型做法,比任何沟通技巧都有效。
3. 隐性依赖:杀伤力最大、也最容易被忽略的一类
隐性依赖指的是那些真实存在、但没有人把它写下来的依赖。它通常来自三种情况:
- 共享资源。两个团队都要用同一个测试环境、同一台设备、同一位专家,但谁都没把“等资源”当成一条依赖登记。
- 默认共识。大家默认“接口按上次那个格式来”“参数沿用上一代产品”,一旦有人做了不同理解,问题在集成时才暴露。
- 上下游假设。下游假设上游的精度、性能、功耗达标,上游假设下游能容忍一定偏差。
隐性依赖的可怕之处在于,它不会出现在任何计划里,只会在执行阶段以“返工”的形式突然出现。SF专项里那96人时的月返工,绝大部分来自隐性依赖。
4. 依赖的四要素:责任人、触发条件、交付标准、变更规则
不管哪一类依赖,只要决定登记进台账,就必须补齐四个字段。这是我在SF专项里定下的硬规则,也是我认为最有复用价值的一条。
| 要素 | 要回答的问题 | 反面示例 | 合格示例 |
|---|---|---|---|
| 责任人 | 谁对这条依赖的交付负责 | “嵌入式团队” | “嵌入式团队 张某(接口负责人)” |
| 触发条件 | 什么事件发生后开始交付 | “尽快” | “结构件3D冻结评审通过后2个工作日内” |
| 交付标准 | 交付物达到什么程度算完成 | “提供接口文档” | “含正常流程、异常码定义、超时策略的协议文档v1.0” |
| 变更规则 | 延期的判定、通知与仲裁路径 | “有问题及时沟通” | “预计延期≥2天须在1个工作日内书面通知下游并抄送PMO,延期≥5天触发升级” |
这张表看起来繁琐,但实测下来,团队填写一条完整依赖的平均时间约6分钟。而一条标准模糊的依赖,平均会消耗掉下游团队2到4小时的返工或等待。6分钟换2小时,这是一笔非常划算的投入。

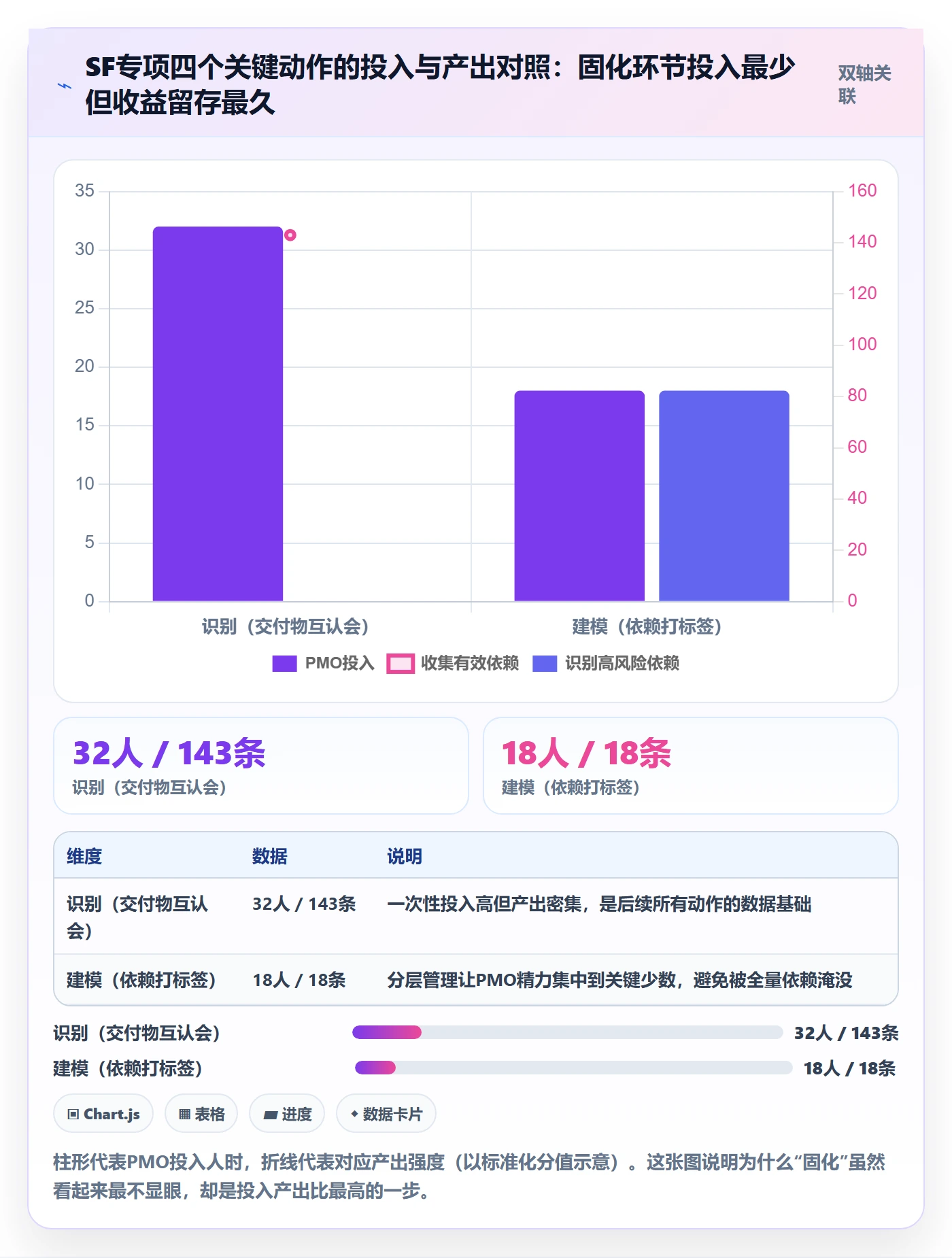

五、PMO推进依赖协同的四个关键动作
这四个动作是SF专项里真正跑出结果的部分,我按执行顺序排列:识别、建模、冲突处理、固化。它们构成一个闭环,缺任何一环,前一步的投入都会快速贬值。
1. 识别:从交付物反推依赖,而不是从任务列表
最常见的识别方式是从WBS任务列表逐条去寻找依赖关系,这种方式效率极低,而且容易漏。我采用的是反向做法:从每个阶段的交付物出发,问两个问题,“这个交付物要完成,必须收到什么?”和“这个交付物完成之后,谁会用到它?”
这两个问题分别对应依赖的输入侧和输出侧。实操时,我组织了一次“交付物互认会”,把某个阶段的全部交付物列在白板上,让每个团队认领自己作为接收方的交付物。一轮下来收集到143条依赖,比甘特图上的68条多出一倍以上。
为了让台账结构统一,我定义了依赖登记的字段结构,团队可以直接套用:
dependency:
id: DEP-0142
deliverable: "通信协议文档 v1.0"
provider:
team: embedded
owner: "张某"
receiver:
team: host_app
owner: "李某"
type: soft # hard | soft | internal | external
trigger: "结构件3D冻结评审通过"
due: "2024-03-18"
acceptance_criteria:
"包含正常通信流程时序图"
"包含全部异常码及处理建议"
"包含超时与重试策略"
change_rule:
notify_before_days: 2
escalate_after_days: 5
status: in_progress
这份结构的价值不在于格式本身,而在于它把“口头承诺”变成了“可检查的对象”。验收标准写不出来的依赖,说明双方根本没对齐,这在登记阶段就能暴露。
2. 建模:给每条依赖贴上契约标签
识别完成后,第二步是给每条依赖标注属性,我称之为“贴标签”。标签决定了后续的管理强度和升级路径。我主要贴三类标签:
- 关键性标签:是否在关键路径上。关键路径上的依赖,巡检频率提升到每周两次;非关键路径每周一次。
- 确定性标签:交付方的承诺可信度。历史延期率高的团队,我们会自动为其依赖预留缓冲,而不是相信承诺日期。
- 可替代性标签:是否有备选方案。可替代性低的依赖会进入PMO的重点观察清单,并提前准备降级方案。
这里有一个反直觉的判断:不要把所有依赖都按最高强度管理。SF专项早期我尝试过“全覆盖、日跟踪”,结果是团队疲于应付,PMO被淹没在噪声里。后来我们改成按关键性分层,PMO只重点跟18条高风险依赖,其余交给团队自管,整体效率反而提升。
3. 冲突处理:建立升级路径和仲裁机制
依赖冲突的典型形态是“互相等”和“抢资源”。这类冲突靠当事双方自行解决的成功率很低,因为双方都有充分的理由认为自己不该先动。必须有明确的升级规则。
SF专项采用的升级规则如下:
- 依赖双方在例会上提出冲突,会后1个工作日内给出结论。
- 1个工作日内未达成一致的,升级至双方部门负责人,2个工作日内裁决。
- 部门负责人层面仍未解决的,升级至项目集负责人,由其在1个工作日内做出资源或优先级裁决。
- 所有升级过程与结论记录在依赖台账中,作为后续复盘依据。
规则的关键不在于层级设计得多精妙,而在于每一级都有明确的时间盒。没有时间盒的升级机制,实际效果等同于没有升级机制。
4. 固化:把依赖管理嵌进例会、看板和变更流程
这是决定成果能不能留住的环节。制度如果只在专项期间靠PMO推动,专项一结束就会迅速瓦解。固化有三个抓手:
- 例会改造:把周例会的前20分钟固定为“依赖巡检”,只看新增依赖、临期依赖和阻塞依赖,其余议题后置。
- 看板改造:项目看板上增加“等待中”列,任何因依赖未满足而停滞的任务必须进入该列,并关联依赖编号。
- 变更流程改造:排期变更申请必须填写受影响的下游依赖编号,否则不予受理。这一条把依赖管理强制嵌进了变更控制。
其中第三条的效力最强。自从变更单必须填写受影响依赖之后,团队在发起变更前会主动检查依赖影响,变更次数从每月14次降到6次,而且剩下的6次质量明显更高。

六、案例复盘:SF专项90天的可观察变化
下面按30天为一个周期,还原SF专项的推进节奏和实际观察到的变化。数据来自项目例会纪要、变更单和工时填报系统,做过去重处理。
1. 第1,30天:建清单、摸基线
这一个月几乎没做任何工具层面的动作,全部精力放在“把隐性依赖挖出来”。核心动作有三件:交付物互认会、基线测量、以及建立最基础的依赖台账(当时用的还只是一张共享表格)。
这个阶段最反直觉的发现是:很多团队在第一次把自己的依赖写下来时,才意识到自己居然在等这么多人。书面化本身就有管理效果,有一位模块负责人看到自己名下有9条待交付依赖后,主动调整了两个内部排期。
2. 第31,60天:跑例会、处理冲突
第二个月开始把依赖巡检嵌入周例会,同时启用升级规则。这个阶段冲突集中爆发,是我在整个专项里压力最大的时期。原因也很清楚:一旦依赖被显式登记,过去可以靠模糊处理蒙混过去的问题全部浮上水面,必须正面解决。
这个月一共处理了11次升级,其中7次在部门负责人层解决,4次升到项目集负责人。有意思的是,第4次升级之后的次数明显下降,因为大家意识到升级是真会发生的,而且裁决结果是必须执行的。
3. 第61,90天:固化规则、建立度量
第三个月的重点从“解决具体问题”转向“让规则自己运转”。我们完成了几件事:变更单强制关联依赖编号、项目看板增加“等待中”列、依赖台账准确率纳入团队的过程质量评估。
同时开始建立度量。我只选了四个指标,避免度量膨胀:依赖台账覆盖率、依赖平均阻塞时长、按承诺日期交付率、隐性依赖引发返工工时。指标少而稳定,团队才愿意持续填。
4. 结果数据与解读

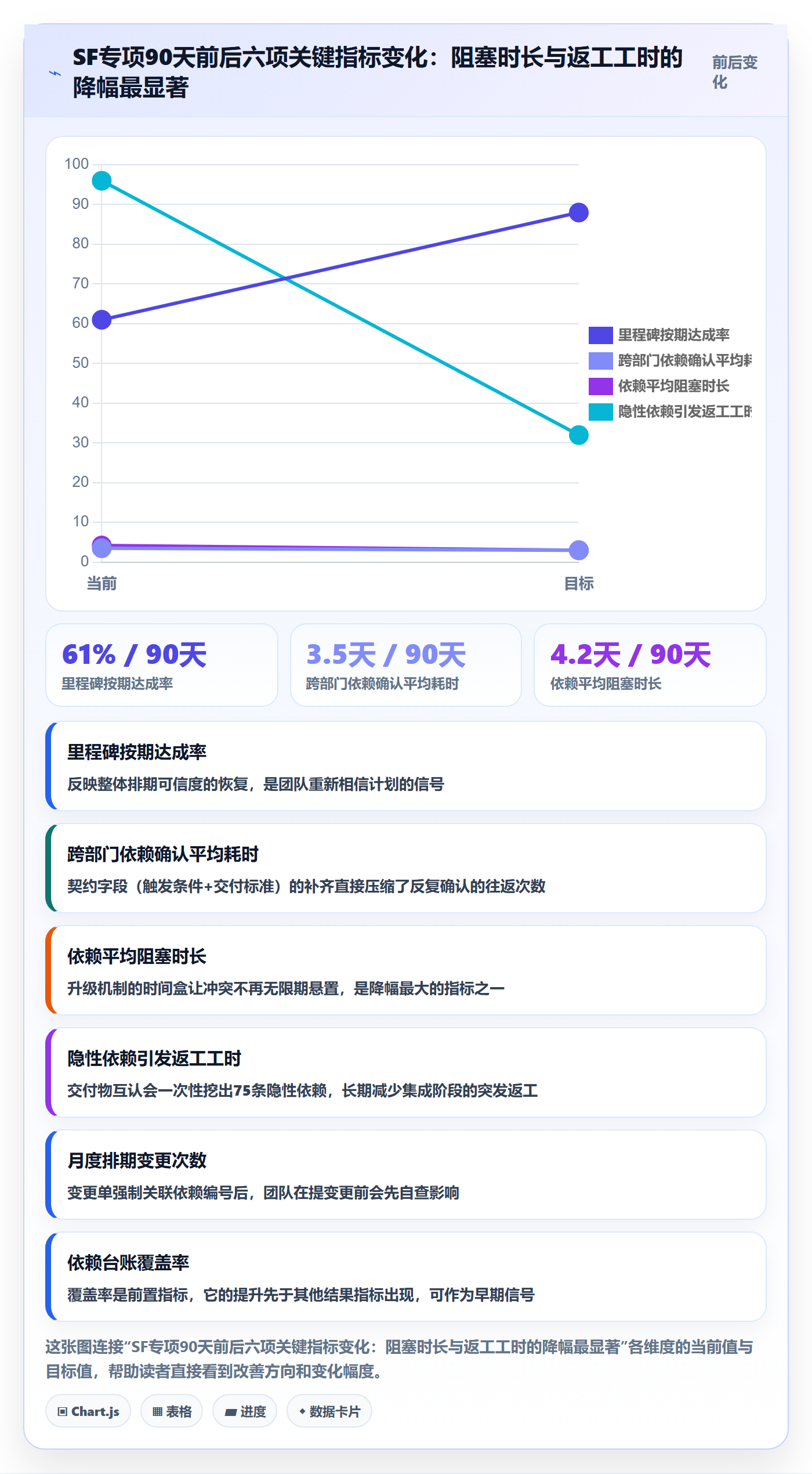

| 指标 | 改造前 | 90天后 | 变化 |
|---|---|---|---|
| 里程碑按期达成率 | 61% | 88% | +27 个百分点 |
| 跨部门依赖确认平均耗时 | 3.5 个工作日 | 1.2 个工作日 | -66% |
| 隐性依赖引发的月返工工时 | 约 96 人时 | 约 32 人时 | -67% |
| 月度排期变更次数 | 14 次 | 6 次 | -57% |
| 依赖台账覆盖率 | 0% | 92% | +92 个百分点 |
| 依赖平均阻塞时长 | 4.2 天 | 1.6 天 | -62% |
需要诚实说明的是:这组数据不能全部归因于依赖管理。同期公司还做了需求范围冻结、测试资源扩充两项调整,对结果有正向贡献。我的判断是,依赖管理至少贡献了一半以上的改善幅度,尤其是返工工时和阻塞时长的下降,与依赖台账上线时间高度吻合。

5. 一个补充观察:依赖的帕累托分布

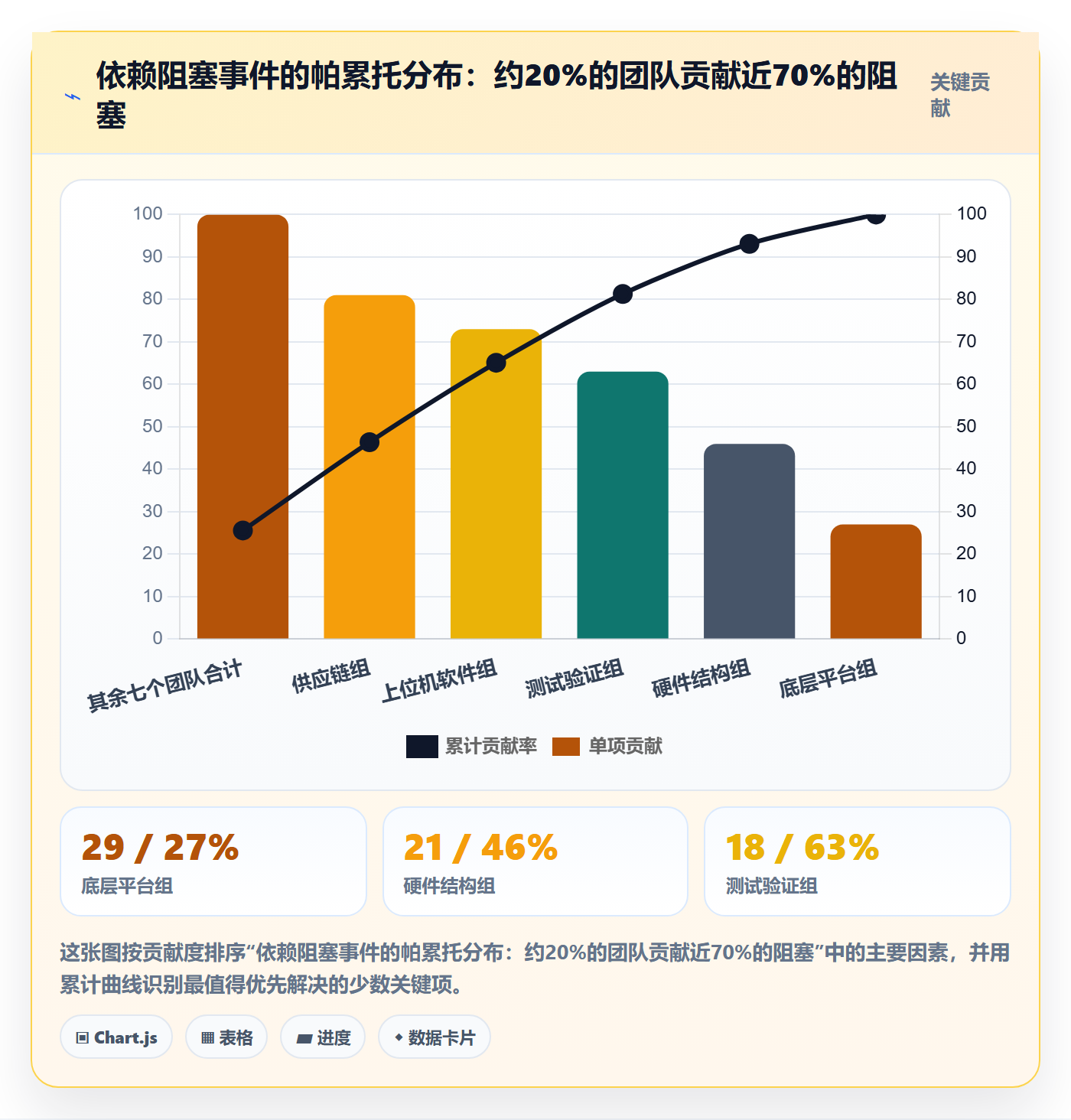

专项结束后我做过一次依赖来源分析,把90天里造成阻塞的依赖按来源团队归类,结果呈现明显的帕累托特征:大约20%的团队贡献了近70%的阻塞事件。
这个发现改变了我后续的做法。以前我试图把所有团队的依赖管理水平拉齐,现在我更倾向于先把资源投入到那20%的团队,通常它们是接口最多、对外输出最密集的团队,比如底层平台组、硬件结构组、测试验证组。改善它们的交付纪律,收益远大于全面提升。

七、工具怎么选:中大型研发组织的判断逻辑
把机制跑通之后,才轮到工具。这里我讲几个我在选型时使用的判断维度,以及在中大型组织里为什么我倾向特定的技术路径。
1. 工具解决的是“可见性”和“提醒”,不是“责任心”
工具能做到三件事:让依赖关系所有人可见、在临期或延期时自动提醒、沉淀历史数据供复盘。这三件事价值很大,尤其在中大型组织里,人多了靠记忆和口头同步根本不可行。
但工具做不到的是:让一个不愿意配合的团队变得愿意配合,让一个没有被授权的PMO获得仲裁权。选型之前先确认机制到位,否则再好的工具也只是给失控的流程配了一个更精致的仪表盘。
2. 三类组织的选型差异
我的经验是,选型逻辑与组织规模高度相关,不能一概而论。
- 30人以下:一张共享表格加一个群就够。此时引入重型平台反而增加负担,团队会为了填表而填表。
- 30,100人:需要轻量的项目管理工具,重点是依赖字段、看板视图和自动提醒。此时工具的易用性比功能完备性更重要。
- 100人以上、多项目并行:需要具备项目集视图、跨项目依赖追踪、权限体系和组织级数据沉淀能力的平台。这个阶段,工具的架构能力开始真正影响管理效果。
3. 为什么在中大型组织里,我倾向私有化部署 + 可平滑迁移的路径
在SF专项之后,我参与过几次工具选型评估,服务的都是百人以上的研发组织。这个规模段的选型,我最看重的三个维度是:部署方式、迁移成本、国产化适配能力。

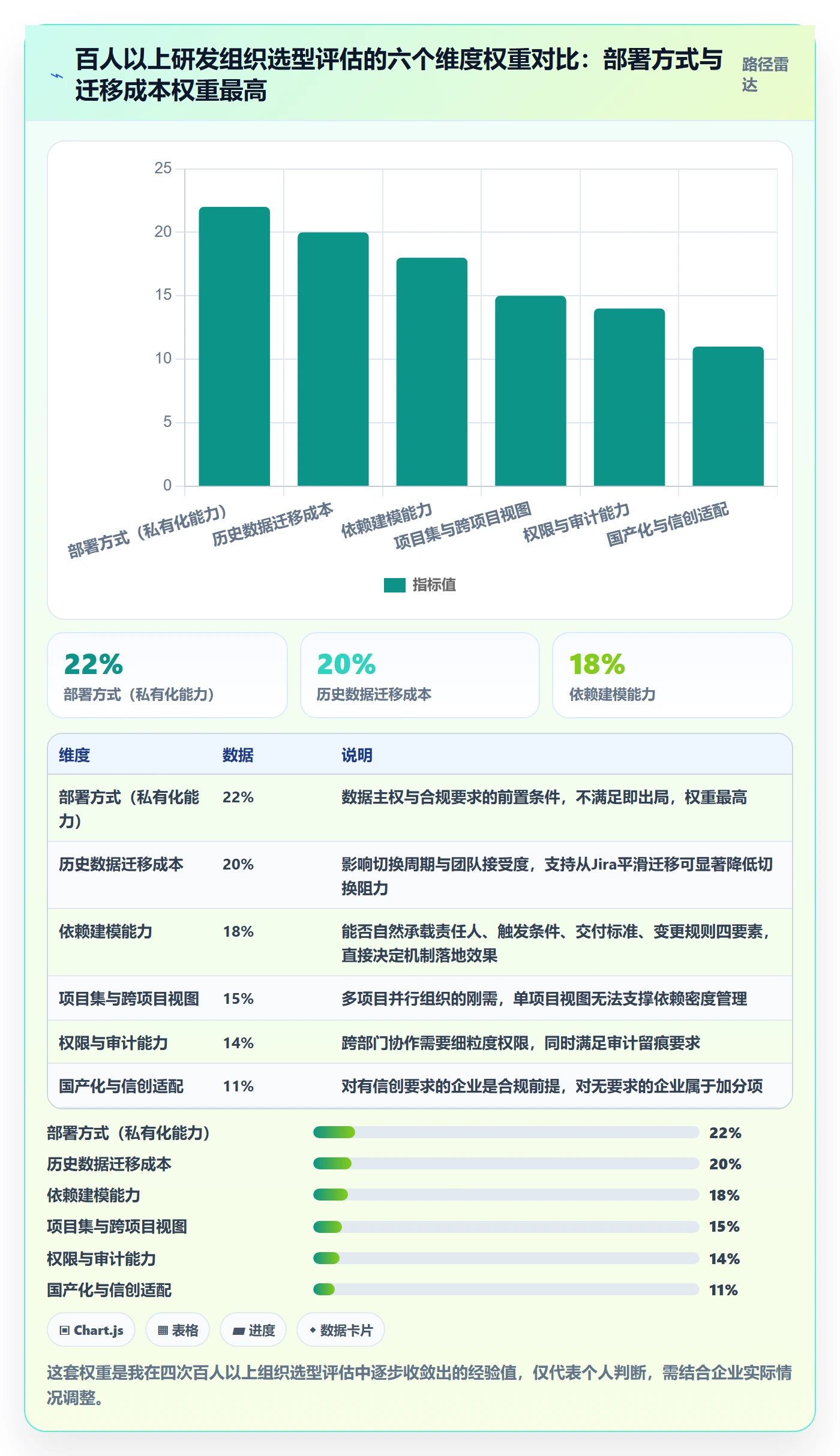

部署方式上,中大型企业的研发数据通常涉及产品参数、客户信息和未公开的技术方案,很多企业要求数据不出内网。支持私有化部署几乎成了硬性门槛,这一条会直接筛掉一批纯SaaS方案。
迁移成本上,多数百人以上组织已经有多年积累的研发管理数据,散落在既有工具中。历史数据能否平滑迁移,直接影响切换周期和团队抵触情绪。支持从Jira平滑迁移的路径,对很多团队来说是决定性的加分项,它意味着数百万条历史工作项不需要手工重建。
国产化适配能力在近两年权重上升明显。对于有信创要求、或需要在合规审计中说明数据主权归属的企业,国产替代不再只是成本考量,而是合规前提。在这几个维度上,PingCode是我在评估中会优先放入候选清单的一类平台,它主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,在国产替代场景下的适配度较高。
不过我要强调,选型结论因企业而异。我在评估时通常会让团队用同一个真实项目,在候选平台上跑一遍依赖建模流程,看谁能把“四要素”字段最自然地表达出来。能被业务字段直接承载,比功能列表上多十条特性更有意义。

八、不同情况下的行动建议

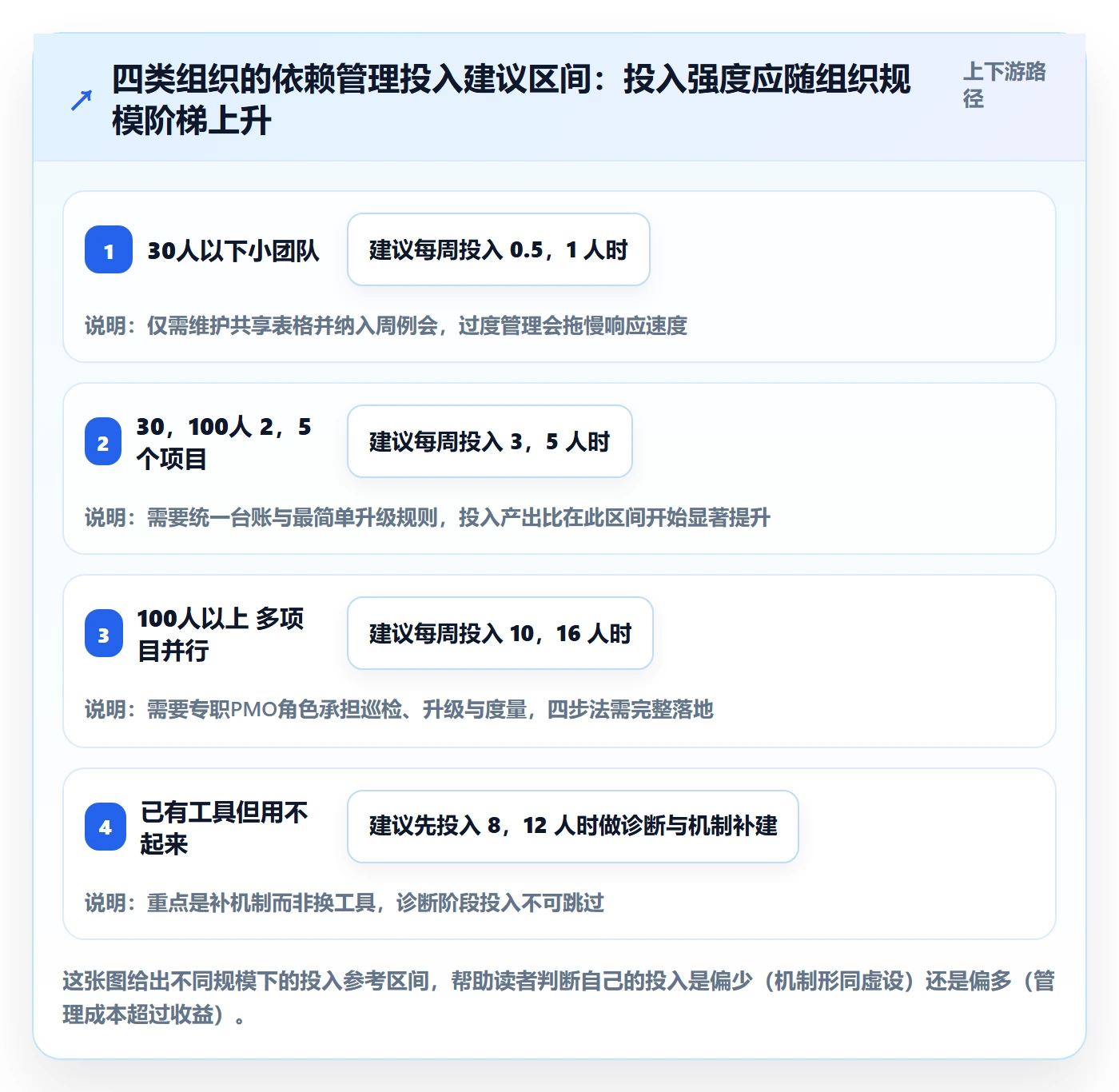

依赖管理没有万能药,不同规模、不同成熟度的组织,应该从不同的起点切入。下面按我实际遇到过的四类情况分别给建议。
1. 情况一:30人以下的小团队,项目单一
不要引入任何重型工具,也不要建立复杂台账。你需要的是一张共享表格,列五个字段:任务、在等谁、等什么、承诺日期、当前状态。每周例会花10分钟过一遍这张表就够了。
这个阶段最大的风险不是管理不到位,而是管理过度,小团队本来就靠高频沟通运转,强行引入流程会显著降低响应速度。
2. 情况二:30,100人,2到5个项目并行
这个阶段是依赖问题开始集中爆发的临界点。建议做三件事:建立统一的依赖台账、把依赖巡检嵌入周例会、定义一条最简单的升级规则(比如延迟超过3天必须上报)。
工具方面选择轻量项目管理平台即可,关键是全员都能上手,不要出现“只有PMO会用”的工具孤岛。
3. 情况三:100人以上,多项目并行且跨部门严重
这是SF专项所在的情况,也是依赖管理价值最明显的区间。建议按完整的四步法推进:识别、建模、冲突处理、固化,并且必须取得至少一级以上的组织授权,也就是PMO要有真实的仲裁权或升级通道。
工具上需要考虑项目集视图、跨项目依赖追踪、私有化部署能力和数据迁移路径。这个阶段最忌讳的是拿单项目工具去管理多项目依赖,视图层级不够会导致大量依赖在项目边界处丢失。
4. 情况四:已有工具链,但用不起来
这种情况我见得最多。团队已经采购了工具,字段也配置了,但填的人越来越少。我的建议是不要急着换工具,先做三件诊断:
- 查一下依赖字段的实际填写率,以及填写内容中有多少是“尽快”“待定”这类无效值。
- 找三个一线负责人问同一个问题:“依赖延迟时你会怎么做?”如果三个人都答不出明确路径,问题在机制不在工具。
- 看过去三个月有多少依赖是在例会上被讨论的。如果接近零,说明依赖管理根本没进入日常节奏。
三项诊断做完,通常能定位到真实卡点。大多数情况下,需要补的是机制和例会节奏,而不是再买一套系统。

九、不同情况下的取舍
依赖管理本质上是管理成本和确定性的交换。有几个取舍点,我在SF专项里和之后的辅导中反复遇到,这里给出我的判断依据。
1. 颗粒度取舍:管到任务级还是交付物级
我的选择是管到交付物级,默认不管任务级。任务级依赖过于细碎,数量会膨胀十倍以上,维护成本远超收益;交付物级依赖数量可控,且天然对应验收标准,更容易定义“完成”。
例外情况是:当某个任务涉及的资源是独占性的(比如唯一一台测试设备),此时可以下钻到任务级,因为争抢资源是真实且高频的冲突源。
2. 自动化取舍:靠系统提醒还是靠人巡检
两者都需要,但分工不同。系统提醒负责“不遗漏”,人巡检负责“判断优先级”。我见过一些团队完全依赖自动提醒,结果是每天收到几十条提醒,最后全部被忽略。
SF专项的做法是:系统只推临期和已延期的依赖,且按关键性分层,高优先级依赖每天推,低优先级每周推一次。人巡检只在高优先级依赖上做判断。提醒的价值不在于多,而在于少而准。
3. 平台取舍:统一平台还是保留异构工具
统一平台的好处是数据打通、视图一致、维护成本低;代价是迁移成本和团队学习成本。保留异构工具的好处是各团队用自己顺手的工具,代价是跨团队依赖的可见性会出现断层。
我的判断是:如果跨部门依赖是主要矛盾,统一平台的收益大于迁移成本,值得投入。如果各团队相对独立、依赖稀疏,异构可以接受,但要强制约定一个“依赖登记的唯一出口”,哪怕只是一张共享表,也必须所有人往同一个地方写。
4. 管控取舍:强管控还是自组织
强管控适合交付刚性高、外部依赖多的场景(比如硬件量产节点);自组织适合探索性强、需求频繁变化的场景。SF专项前半段偏强管控,后半段逐步放权给团队自管高风险依赖之外的80%。
这里的经验是:管控强度应该随项目阶段动态调整,而不是一次设定就不再变化。阶段门临近时收紧,探索期放松,这比一刀切更符合团队的实际感受。

十、结语:把模糊承诺变成清晰契约
SF专项结束后,我最深的一条体会是:依赖管理的本质,是把跨部门的模糊承诺变成清晰的契约。这个转换过程不产生任何可以直接交付的产品,所以它经常被排在优先级末尾;但它决定了所有产品能不能按计划交付。
回头看那90天,真正起作用的动作其实很朴素:把依赖写下来、给每条依赖配齐四个字段、遇到冲突按时间盒升级、把依赖巡检塞进每周例会。工具在其中的作用是放大这些动作的效果,让它从“靠PMO推动”变成“靠系统运转”。
如果你现在正准备做类似的事情,我的建议是按这个顺序推进:
- 先用一张共享表格跑两周。不要一上来就选工具,先验证你的团队愿不愿意写依赖、写不写得出验收标准。
- 组织一次交付物互认会。这是识别隐性依赖最有效的一次性投入,成本低、产出高。
- 把依赖巡检放进周例会的前20分钟。不进例会的机制,通常活不过三个月。
- 定义一条最简单的升级规则,并且真的执行一次。规则的权威性来自第一次被使用。
- 机制跑通之后再选工具。重点看部署方式、迁移成本和依赖建模能力,而不是功能清单长度。
最后一点提醒:不要指望一次改造解决所有问题。依赖管理的水平会随着团队人员变动、项目节奏变化而波动,它是需要持续维护的基础设施,不是一次性项目。能坚持下去的机制,才是好机制。
常见问题解答(FAQ)
1. PMO推进任务依赖协同管理,第一步到底该做什么?
我们公司刚成立了PMO,领导让我牵头把跨部门任务依赖管起来。我一开始想直接上个项目管理工具,把依赖关系都画进去,但推了两周发现大家根本不看。我现在有点迷茫,到底应该先从流程梳理开始,还是先选工具?
先做依赖识别,不要先动工具。具体做法是:拿一个正在进行的项目,把WBS拆到可交付物层级,然后逐条问每个交付物的负责人三个问题,你完成这件事需要谁先给你什么、你交付之后谁会接着用、如果上游延迟你多久能感知到。
把答案整理成一张依赖清单,标注依赖类型(强制/软性/外部/内部)、上游责任人、下游责任人、约定交付时间。判断依据是:工具解决的是可见性和提醒问题,但如果依赖本身没有被识别出来,工具里画的全是漏项,反而给人虚假的安全感。先跑通一个项目的依赖清单,再考虑用工具固化。
2. 任务依赖里的隐性依赖怎么才能挖出来?
我们项目排期的时候大家都说没问题,结果执行到一半发现某个模块要等另一个部门的接口,但之前谁都没提。这种事发生了好几次,每次都是事后才发现,我想知道有没有办法提前把这种隐性依赖挖出来。
隐性依赖挖不出来的根本原因,是排期会上问的是你什么时候能完成,而不是你完成这件事需要谁配合。要挖隐性依赖,改问法:让每个人按时间顺序讲一遍自己的交付物是怎么产生的,中间需要谁提供什么输入,追问到对方说没有别人参与为止。
另一个有效做法是画交付物链路图,从最终交付物倒推,每个节点的输入来自哪里,凡是跨出本部门的输入就是一条潜在依赖。还可以看历史项目复盘记录,把过去导致延期的事故原因归类,其中涉及等外部输入的基本都是隐性依赖。判断口径是:如果一个依赖在排期文档里没有被显式记录,但执行时确实造成了等待,它就属于隐性依赖。
3. 依赖冲突时PMO应该怎么升级处理,而不是被当成传话筒?
我是PMO,两个部门因为依赖顺序吵起来了,A说B应该先给东西,B说A的需求老变所以没法先做。我夹在中间来回传话,感觉自己就是个协调员,没有真正的裁决权。这种情况PMO应该怎么处理才有力度?
PMO的力度不来自职位,来自规则。做法是:第一,把冲突从谁对谁错转成对项目目标的影响,量化说明这个依赖延迟会导致哪个里程碑推迟几天,让冲突回到项目层面。第二,建立升级路径:项目经理层24小时内无法达成一致,自动升级到项目集经理或PMO负责人,再不行升级到项目指导委员会,每一级有明确的时限和裁决人。
第三,升级时要带三个东西:冲突事实描述、双方方案及各自影响、PMO的建议方案。判断依据是:如果PMO只传话不带建议,就永远没有裁决权;如果PMO能持续给出有数据支撑的建议并被采纳,裁决权是自然长出来的。
4. 依赖协同管理怎么固化下来,不至于项目一忙就回到口头同步?
我们之前也搞过依赖清单和每周巡检,刚开始还行,项目一进入攻坚期大家就顾不上了,又回到微信群里口头同步。我想知道怎么才能让依赖管理不变成一阵风,真正固化到日常流程里。
固化的关键是把它嵌进已有的例会节奏和变更流程,而不是新开一个依赖管理会。具体做法:把依赖巡检放进每周项目例会的前15分钟,逐条过依赖清单,只看三件事,本周应交付的依赖是否完成、有没有新增依赖、有没有依赖的交付时间需要变更。每一条变更必须同时更新依赖清单和排期表,两者不一致时以依赖清单为准。
另外把依赖完成情况纳入项目周报模板,作为固定栏目。判断依据是:一个机制能不能活下来,取决于它是否占用额外的意志力。如果要额外开会、额外填表才能维持,项目一忙必然被砍掉。嵌进现有节奏、只保留最小必要动作,才有可能长期运行。
核心关键词
文章包含AI辅助创作:SF落地方案:PMO开展任务依赖的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384504
读者评论
条显性依赖对143条实际依赖,这个数据太真实了。我们团队也这样,甘特图上画得漂漂亮亮,一到执行全是私下沟通,隐性依赖根本没人记录。
工具只解决可见性,机制才解决确定性'这句话说到点子上了。我们公司去年上了协同平台,依赖字段填得稀稀拉拉,提醒没人理,最后台账变成没人看的报表。
把依赖当契约而不是关系,这个角度很新颖。说人名和说交付物名称的区别很关键,前者靠人际网络,后者才可管理可追溯。
