完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

我在2024年初接手过一个已经延期三轮的内部交付项目。项目组14个人,跨3个部门,周报上每次都写着"整体进度正常",但实际交付物在第三轮验收时被业务方一次性打回,返工率超过60%。我花了两个晚上把过去八周的群聊记录、任务记录和会议纪要拉出来做了一次逐条比对,结论让我有点意外:真正卡住项目的不是某个人能力不行,也不是资源不够,而是有超过四成的任务在"下达"环节就已经失真了,接任务的人理解的目标,和下任务的人心里的目标,根本不是同一个东西。

这件事之后我开始有意识地做一件事:把"项目负责人如何提升任务执行效率"当成一个可以被拆解、被测量、被模板化的工程问题,而不是一个靠个人魅力和加班时长硬扛的管理问题。这篇文章就是我这两年做下来的完整方法,包括我踩过的坑、用过的模板、失败过的尝试,以及在不同团队规模下我会怎么取舍。

一、先给结论:执行效率不是"管"出来的,是"设计"出来的

我先把最重要的一句话摆在这里:绝大多数项目负责人把执行效率问题误判成了"人的问题",于是他们去催、去盯、去开会、去换人,但真正该修的是"任务从想法到落地之间的那条传输链"。下面的三节是我对这件事的三个核心判断。

1. 执行效率的上限,在任务下达的那一刻就被决定了

我做过一个粗略但反复验证过的观察:一个任务最终耗费的时间,和它在下达时的"定义完整度"高度相关。定义越模糊,后面用于对齐、返工、确认的时间就越长,而且这些时间往往不体现在任务工时里,而是散落在群里、口头沟通里、临时会议里,所以很难被察觉。

很多项目负责人会说"我明明讲清楚了",但"讲清楚"的标准不是"你说完了",而是"对方能复述出交付物、完成标准、边界条件和验收人"。这两者之间的差距,就是执行效率流失的第一道口子。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

2. 项目负责人真正该优化的,是"等待时间"和"返工时间"

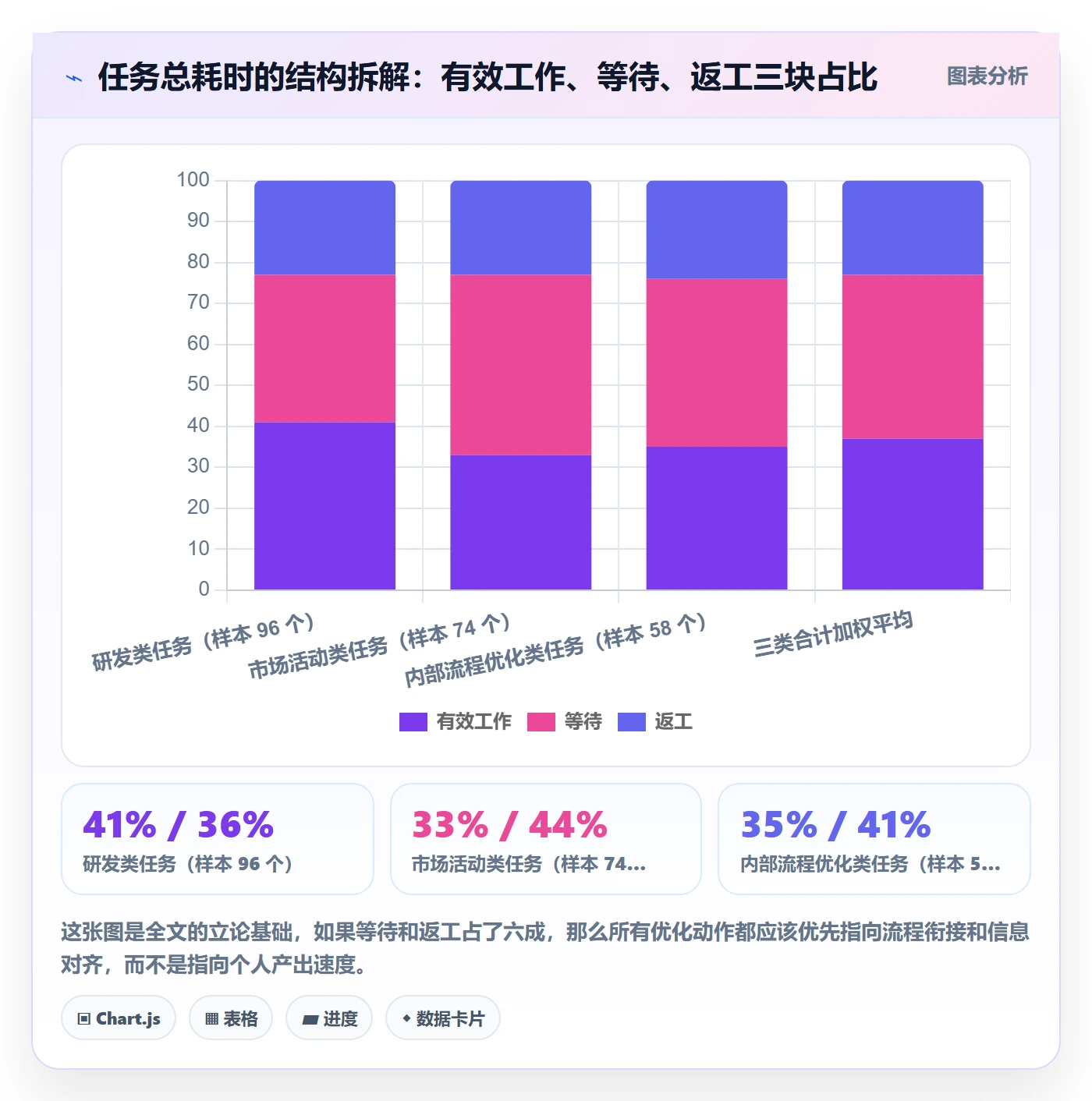

如果把一个任务的总耗时拆开,大体上分三块:有效工作时间、等待时间(等人、等信息、等审批、等环境)、返工时间。我统计过我们团队三个项目共 260 多个任务,有效工作时间平均只占总耗时的 37% 左右,等待和返工加起来接近六成。

这意味着什么?意味着你去压榨有效工作时间(比如让人加班),天花板极低;而你去压缩等待时间和返工时间,空间巨大。效率提升的正确姿势,是把注意力从"让人干得更快"转移到"让人少等、少返工"。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

3. 模板的作用不是"规范",而是"压缩沟通轮次"

很多人对模板有误解,觉得模板是为了统一格式、方便汇报。我的看法完全不同:模板的真正价值是把"必须问出口的问题"提前固化下来,从而把同一件事从需要三轮对话压到一轮。

举个具体的例子。以前我布置一个任务,对方通常会问:"这个什么时候要?""做到什么程度算好?""我要不要找某某确认?""如果遇到某某情况怎么办?"这四个问题,每个都要来回一次。后来我把这四个问题的答案直接写进任务卡模板里,任务下达的平均沟通轮次从 3.2 轮降到 1.4 轮。

二、背景与真实场景:我是怎么发现这些问题的

方法如果脱离了具体场景,就变成了正确的废话。这一节我把当时的现场还原一下,包括我做了什么、看到了什么、哪些判断被数据推翻了。

1. 一个延期三轮的项目,我到底统计了什么

那个项目的背景是:给内部业务部门做一套数据看板,14 人团队,原计划 10 周交付,实际做了 17 周。第三轮验收时业务方给出的反馈是"能用但不敢用",原因是多处口径和他们的实际业务逻辑对不上。

我做了三件事:第一,把过去八周所有群里提到具体任务的消息导出,逐条打标签;第二,把任务管理系统里的任务状态变更记录拉出来,算每个任务在每个状态的停留时长;第三,找 9 个核心成员各聊了 30 分钟,问同一个问题,"你手上这个任务,你能一句话说清验收标准吗?"

结果 9 个人里有 5 个人说不清。这 5 个人负责的任务,恰好占了返工总量的绝大部分。

2. 时间到底去哪了:三个真实片段

片段一:一个接口联调任务,前端和后端各自以为对方会先提供 mock 数据,两边各等了三天。这三天里,任务状态是"进行中",周报上写的是"正常推进"。这是典型的等待被伪装成进行中。

片段二:一个指标口径任务,业务方在需求会上说的是"月活",开发按自然月实现,业务方实际想要的是滚动 30 天。差异在验收时才被发现,导致 6 个看板全部返工。这是典型的关键假设没有被记录下来。

片段三:一个数据清洗任务,负责人是团队里技术最强的人,但他同时挂着另外两个任务,导致这个任务每周实际推进不足 4 小时。这是典型的没有单一责任人,且没有做负荷校验。

3. 为什么"加人"和"加班"在这类项目里都没用

我们当时试过加人。加了 3 个人之后,沟通链路从 14 人变成 17 人,会议时长反而变长,新人对业务口径不熟,又引入了新的返工。我也试过让团队连续两周晚上多干两小时,产出确实涨了一点,但第三周开始明显疲软,而且等待时间几乎没降,因为加班加的是有效工作时间,而有效工作本来就只占三成多。

这两次尝试让我确认了一个判断:当瓶颈在流程衔接上时,增加资源只会让瓶颈更堵。这句话听起来像常识,但真正在压力下能忍住不加人、不加班的项目负责人,我见到的并不多。

二、背景与真实场景:我是怎么发现这些问题的

三、拆解四个常见误区:我全都犯过

下面这四个误区,不是我从书上看来的,是我自己在项目里踩过、然后在复盘会上被团队成员当面指出来的。我按"犯过的次数从多到少"排序。

1. 误区一:把"任务已读"当成"任务已明确"

我在群里发一条任务,看到对方回"收到",就默认这件事已经对齐了。但实际上,"收到"只表示消息送达,不表示理解一致。更隐蔽的是,理解不一致的人往往自己也没意识到不一致,所以不会主动提问。

我后来改了一个做法:重要的任务,我不问"清楚了吗",而是请对方用一句话复述"你要交付什么、什么时候、什么样算合格"。这个动作只需要 30 秒,但它把隐藏的分歧提前暴露出来了。我们团队管这叫"回述确认"。

2. 误区二:用截止日期代替检查点

以前我布置任务习惯说"这周五之前给我"。这句话有截止日,但没有检查点,意味着从周一到周五我完全不知道进展,等到周五才发现方向错了,已经没有补救窗口。

更麻烦的是,只有一个截止日的任务,执行者会本能地把它排到最后一天做,因为中间没有必须交付的东西。这不是态度问题,是人面对模糊任务时的自然反应。

改成检查点之后,一个 5 天的任务会被切成"第 2 天出草图、第 4 天出初版、第 5 天定稿"三个节点。每个节点都有具体的交付物,进度就变得可见了。

3. 误区三:把工具当成解决方案

我曾经有一段时间坚信"换了工具效率就好了"。我们换过两轮任务管理工具,每次迁移完都有一两周的新鲜期,大家用得挺勤,但一个月后又回到了老样子,任务建得很少,状态更新不及时,最后还是要靠群和会议来推动。

工具不会自动产生纪律,它只会放大你已经有的纪律。如果你的任务定义是模糊的,工具只会让模糊的任务以更好看的界面呈现出来。所以我把顺序调成了"先有方法和模板,再选工具",而不是反过来。

4. 误区四:把复盘写成检讨

我们早期复盘会的常见走向是:先找责任人,然后对方解释,然后大家沉默,最后我给一个"下次注意"的结论。这种复盘几乎没有产出,因为它优化的是"人",而不是"流程"。

后来我把复盘的问题改成了三个:哪个环节的等待时间最长?哪个假设后来被证明是错的?如果重来一次,哪一条信息我们会在第一天就写下来?换成这三个问题之后,复盘开始产出可复用的东西,比如"接口任务必须指定 mock 数据提供方"这条规则,就是某次复盘直接产出的。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

四、专业判断逻辑:执行系统的四层结构

上面讲的都是问题,接下来讲结构。我把提升任务执行效率的所有动作,归到一个四层模型里。这个模型的好处是,你可以用它快速定位"现在最该修哪一层",而不是什么火就救什么。

1. 第一层:任务定义层,把"想做什么"变成"交付什么"

这一层解决的问题是:接收任务的人能不能在不问任何人的情况下,判断自己是否做对了。如果答案为否,说明这一层没做好。

这一层需要的核心字段是四个:交付物(具体形态)、完成标准(可判定的条件)、边界(不包含什么)、验收人。我见过很多任务卡写了几百字,但这四个字段一个都没有,那写多少字都没用。

2. 第二层:责任归属层,从"大家一起"到"一个人"

多人负责等于无人负责,这句话我说过很多次。但真正的问题不是"要不要指定一个人",而是"怎么指定才不会让其他人觉得被排除在外"。

我的做法是区分三种角色:执行人(对交付物负责,唯一)、协作者(提供输入或支持,不承担交付责任)、知会人(只需知道结果)。一个任务可以有多个协作者,但执行人只能有一个。这个区分必须在任务下达时就说清楚,不能默认别人知道。

3. 第三层:节奏同步层,用固定节拍替代随机打扰

项目负责人最容易陷入的状态是"随时被打扰,也随时打扰别人"。这种状态的效率损耗极大,因为每次上下文切换都需要重新进入。

解决方案是把同步动作固定下来:每天一次 15 分钟站会,每周一次 30 分钟周会,每个检查点一次书面汇报。固定了节拍之后,大部分临时问题可以推到下一个节拍解决,团队的专注时间被保护下来了。

4. 第四层:反馈闭环层,让经验变成下次的默认动作

这一层最容易被忽略,但它是唯一能让效率"持续提升"而不是"提升一次"的层。核心动作只有一个:把每次踩过的坑,写成一条下次可以直接执行的具体规则,并放进模板里。

比如"接口任务必须明确 mock 数据归属和产出时间",这句话不写进模板,下次照样会踩;写进模板,下次下达任务时就会自动带上这个字段。

5. 四层之间的关系与落地优先级

这四层不是并列的,是有依赖的。任务定义层不做,责任归属层做得再好也没用,因为没人知道要交付什么;节奏同步层要有内容可同步,前提是前两层有产出。

我的落地建议顺序是:先补任务定义,再定责任人,然后建立节拍,最后才做复盘沉淀。如果只能做一件事,就做任务定义,它的投入产出比最高,且不需要任何工具支持。

层级 解决的核心问题 不做会出现什么现象 落地难度 见效速度
任务定义层 理解不一致 验收阶段大面积返工 低 1-2 周
责任归属层 责任稀释 事情推来推去,无人兜底 低 1 周内
节奏同步层 信息不同步 问题暴露太晚,项目负责人被临时拉爆 中 2-3 周
反馈闭环层 同类问题重复发生 每次项目都在踩同样的坑 高 1 个完整项目周期
四、专业判断逻辑:执行系统的四层结构

五、七步实操法:从任务下达走到闭环交付

这一节是全文的主体。这七步是我在三个不同规模的项目里反复调整过的版本,每一步我都标出了"操作说明""示例""常见错误",你可以直接照着做,也可以只挑其中几步先用。

1. 第一步:用"结果定义表"替代口头交代

操作说明:任何预计耗时超过 4 小时的任务,不要只在群里说,而是填一张结果定义表。表里必须有四行内容,交付物、完成标准、不包含什么、验收人。填写时间控制在 3 分钟内,超过 3 分钟说明这个任务本身还没想清楚,应该先想清楚再下达。

示例:任务"整理 Q3 客户反馈"的完整定义是,交付物:一份按问题类型分组的汇总表;完成标准:覆盖 Q3 全部 128 条反馈,每条有分类标签和原文链接,分类不超过 6 类;不包含:不包含解决方案建议;验收人:客服负责人。

常见错误:把"完成标准"写成"高质量完成""尽量详细"这类形容词。判断标准很简单,如果两个人看到这行字会给出不同判断,那它就不是完成标准。

2. 第二步:用 RACI 矩阵锁定唯一责任人

操作说明:任务超过 3 个协作者时,做一张简化版 RACI。R(执行人)有且仅有一个,A(最终责任人,通常是项目负责人)、C(需要咨询的人)、I(需要知会的人)可以有多个。重点是 R 只能有一个。

示例:一个数据看板需求,R 是数据开发,C 是业务分析师和 DBA,I 是业务负责人和运维。这里业务分析师是 C 而不是 R,因为他提供口径输入但不负责交付看板。

常见错误:把所有参与讨论的人都列成 R,理由是"大家都出力了"。这会直接摧毁责任归属,因为出问题时找不到人负责,出成绩时人人都说是自己的。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

3. 第三步:拆解到"一天内可完成"的子任务

操作说明:任何预计超过 3 天的任务,必须拆成子任务,每个子任务的预估耗时不超过 1 天。拆解的标准不是"按流程拆",而是"按可交付的小结果拆",每个子任务完成后,应该有一个可以被看见的东西。

示例:任务"完成客户画像分析"可以拆成,拉取近 12 个月交易数据(0.5 天)、清洗并去重(0.5 天)、定义 4 维画像标签(0.5 天)、生成分层结果表(1 天)、输出结论摘要(0.5 天)。每个子任务都有产出物。

常见错误:拆成"调研""设计""开发""测试"这种按阶段拆的粗颗粒子任务。这类拆分只改变了名字,没有改变可见性,一个"开发"阶段的子任务仍然可能是 2 周的黑盒。

4. 第四步:设置"检查点"而非"截止日"

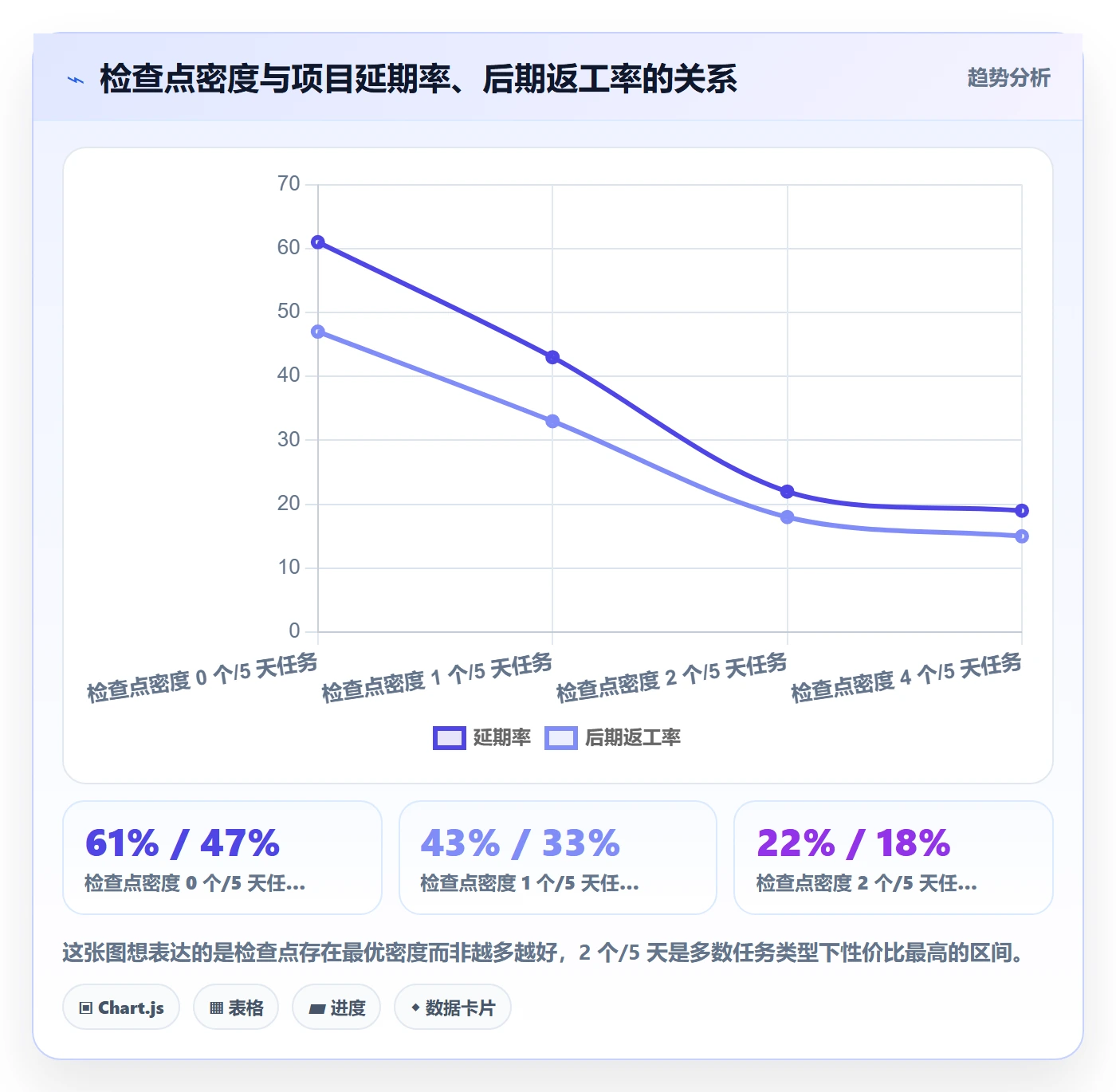

操作说明:一个任务至少设置两个检查点,一个在总工期的 30% 位置,一个在 70% 位置。检查点的要求不是"汇报进度",而是"提交一个可判断的东西",草图、样本、初版、口径说明都可以。

示例:一个 5 天任务,第 1.5 天检查"口径确认单",第 3.5 天检查"初版结果",第 5 天交付终版。检查点上必须能回答"方向对不对",而不是"做了多少"。

常见错误:把检查点开成进度汇报会。如果检查点上拿不出东西,只有口头描述,那这个检查点的价值接近于零。我的经验是:检查点的价值等于"你能在这个点上叫停并止损"的概率。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

5. 第五步:建立 15 分钟站会模板

操作说明:每天固定时间开 15 分钟站会,每人只回答三个问题,昨天完成了什么可交付物、今天计划交付什么、当前有什么阻塞。第三个问题必须当场指派处理人,不能停留在"记录一下"。

示例:站会记录模板里,"阻塞"一栏必须填三个字段:阻塞描述、影响的任务、当场指定的处理人。没有这三个字段,阻塞就只是抱怨。

常见错误:站会变成问题解决会。一旦有人在会上开始讨论技术方案,主持人必须打断并说"这个会后单独约 20 分钟"。站会的第一原则是保护时长,一旦超时,第二天的参与质量就会下降。

6. 第六步:用"红黄绿"看板把进度可视化

操作说明:不需要复杂的燃尽图,一张三列看板就够,绿色(按计划)、黄色(有风险但可控)、红色(需要干预)。每周更新一次,更新时每个黄色和红色任务必须写一句"下一步动作"和"需要的支持"。

示例:一个黄色任务的记录是,任务名:接口联调;状态:黄色;原因:上游 mock 数据延迟 2 天;下一步:7 月 12 日前完成 mock 对接;需要的支持:上游负责人确认排期。

常见错误:所有任务都是绿色。这通常不是好消息,而是说明颜色判断没有标准。我的做法是给黄色和红色定硬标准:预计延期超过 20% 就是黄色,超过 50% 或影响关键路径就是红色。

7. 第七步:用复盘模板把经验变成流程

操作说明:每个检查点做一次 10 分钟微型复盘,项目结束时做一次 60 分钟完整复盘。复盘只回答三个问题,产出的每一条规则必须落到某个模板字段上,否则视为无效复盘。

示例:某次复盘产出的规则是,"跨部门任务下达时,必须补充'对方需要我提供什么'一栏"。这条规则直接加进了结果定义表模板,下一轮项目自动生效。

常见错误:复盘结论写成"加强沟通""提高重视程度"这类无法执行的话。一条合格的复盘规则,应该是下一次任务下达时可以直接勾选的选项,而不是一句态度要求。

六、三套可直接复制的模板

下面这三套模板是我们团队现在实际在用的版本,我做了一些脱敏处理,你可以直接拿去改。

1. 模板一:任务结果定义表

这是整个方法体系里最重要的一个模板。它解决的问题是"下达即对齐",用它可以省掉后面大量的来回确认。

【任务结果定义表】
任务名称:______________________

下发人:__________ 执行人:__________ 下发日期:__________

交付物(具体形态,不要写成动作)

完成标准(可判定的条件,至少写 2 条)
a. ___________________________________________

b. ___________________________________________

不包含什么(明确边界,防止范围蔓延)

关键假设(如果这个假设不成立,任务需要重做)

验收人:__________ 验收方式:__________
检查点
检查点 1(约 30% 处):日期______ 需提交______

检查点 2(约 70% 处):日期______ 需提交______

需要对方提供什么(跨部门任务必填)
______________________________________________

2. 模板二:每日站会记录表

站会记录的意义不在于留痕,而在于让"阻塞"变成"有处理人的事项"。

姓名 昨日交付物 今日计划交付物 阻塞描述 影响任务 当场指定处理人
/ / / / / /
/ / / / / /

填写要求有三条:昨日交付物必须是"可看见的东西",不是"在弄某某";阻塞必须写到具体对象(哪个接口、哪份数据、哪个人);处理人必须是当场指派的,不能写"待定"。

3. 模板三:项目复盘表

复盘表我刻意做到了只有三问,因为问题越多,复盘越容易流于形式。

【项目复盘表】
项目名称:______________________

复盘日期:__________ 参与人:__________

问题 1:哪个环节的等待时间最长?为什么?

答:

问题 2:过程中哪个假设后来被证明是错的?

答:

问题 3:如果重来一次,哪一条信息我们会在第一天就写下来?

答:

────────────────────────

由本次复盘产出的可复用规则(必须能落到模板字段上):

规则 1:______________________________________

落到哪个模板:____________ 第几项:______

规则 2:______________________________________

落到哪个模板:____________ 第几项:______

最后两行是这套模板和普通复盘表最大的区别:规则必须落到具体模板的具体字段上,落不下去的规则,就不要写进复盘结论。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

七、工具选型:什么阶段该上系统,什么阶段不该

我在前面说过工具不是解决方案,但这不代表工具没用。工具的价值在于:当你的方法已经跑通、团队规模已经超出"靠记忆和群聊"能覆盖的范围时,工具是唯一能把这些方法稳定执行下去的手段。关键在于时机和选型标准。

1. 三个信号:说明你该上系统了

信号一:团队规模超过 15 人,或者跨部门协作超过 3 个部门。这时候光靠群和口头同步,信息必然丢失,且丢失的部分你自己都不知道丢了。

信号二:同时进行的项目超过 3 个,且共享同一批人。这时候你需要看到"人的负荷",而不只是"任务的进度",因为这批人被多个项目争抢是最大的隐性风险。

信号三:你开始需要回答"上个月这个任务为什么延期"这类问题。如果只能靠翻聊天记录回忆,说明你需要结构化的过程数据。

2. 中大型组织的两个特殊约束

如果团队规模到 100 人以上,或者属于对数据和合规敏感的组织,选型标准会和十几个人的小团队完全不同。这时候最常遇到两个硬约束:一是部署方式,二是历史数据的迁移成本。

部署方式上,很多中大型组织要求系统能在自己的机房或专有云内运行,数据不出内网,这对安全审计和权限管控是刚需,不是偏好问题。迁移成本上,很多团队原来用的是海外工具,历史任务、附件、字段结构一旦迁移,稍有不慎就会丢失上下文,导致团队在新系统里"重建历史",反而制造混乱。

所以在中大型场景里,我会把"支持私有化部署"和"支持从主流工具平滑迁移"作为两条硬性筛选条件,而不是加分项。

3. 以 PingCode 为例说明这类平台的能力边界

我们团队在做国产化替代评估时,重点看过 PingCode。它的定位很清晰,主要服务中大型企业及 100 人以上的组织,这个定位决定了它的功能密度和管理粒度会比轻量工具重,但换来的是对复杂组织结构的支持。

从我实际操作的角度,有几个点值得说明。第一是它支持私有化部署,数据落在自己可控的环境里,这对有内网合规要求的团队是硬门槛,很多轻量工具根本跨不过去。第二是它支持 Jira 平滑迁移,字段映射、历史任务和附件可以带过来,这对已经在外海工具上积累了两三年数据的团队来说,实际省下的是几百人天的重建成本。第三是它在国产替代的语境下,适配度和服务响应更贴近国内团队的协作习惯。

需要说清楚的是边界:如果你是一个 8 人以下的团队,项目数量少、协作半径短,那么上这类平台属于过度配置,你需要填的字段比你要做的事还多,反而会拖慢节奏。方法先跑通,工具再跟上,这个顺序不能反。

团队特征 建议做法 原因
8 人以下,单一项目 不上系统,用模板 + 群内固定格式同步 管理成本会超过协作收益,字段填写本身就是负担
15-50 人,2-3 个并行项目 上轻量任务管理工具,重点用看板和检查点 核心需求是进度可见,不需要复杂的权限和流程引擎
100 人以上,多项目共享资源 上支持私有化部署、支持平滑迁移的企业级平台,如 PingCode 需要资源负荷视图、跨项目依赖管理、内网合规与历史数据连续性
有强合规或数据不出内网要求 把私有化部署作为硬性准入条件 这不是偏好问题,是能不能通过安全审计的问题
已有多年海外工具历史数据 优先考虑支持平滑迁移的平台 历史上下文一旦断裂,团队会在新系统里重复踩旧坑

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

八、数据观察与案例:这套方法在真实项目里跑出来是什么样

方法讲完了,接下来是我自己的验证结果。需要提前说明:下面的数据来自我在两个团队、四个项目中的内部统计,样本规模有限(合计约 260 个任务、37 人参与),不具备统计显著性,只能作为方向性参考。具体数字你不需要照搬,看趋势就好。

1. 一个 14 人团队的落地前后对比

时间跨度是 12 周,前 6 周保持原有做法作为对照,后 6 周逐步引入结果定义表、检查点和站会模板。选取的指标是四个:按时交付率、返工工时占比、平均任务沟通轮次、阻塞平均暴露时长。

指标 落地前(6 周) 落地后(6 周) 变化
按时交付率 58% 84% +26 个百分点
返工工时占比 23% 11% -12 个百分点
任务平均沟通轮次 3.2 轮 1.4 轮 -56%
阻塞平均暴露时长 3.6 天 0.9 天 -75%

其中我认为最有价值的不是按时交付率的提升,而是"阻塞平均暴露时长"从 3.6 天降到 0.9 天。阻塞暴露得越早,你能做的干预就越多,而且干预成本越低。一个在第一天暴露的依赖问题,可能只需要一次协调;在第五天才暴露,可能就要调整整条排期。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

2. 一个失败案例:我把方法推给了一个不适合的团队

有一次我把这套完整的七步法推给一个 6 人的创业团队,结果是三周后他们放弃了,而且团队里有人明确说"这套东西比做的事还累"。

复盘下来原因是清楚的:那个团队的协作半径很短,三个人坐在一起,转身就能对齐,结果定义表对他们来说是重复劳动;站会天天开,但问题本来就在五分钟内解决了;检查点设了两个,但任务本身只需要两天。他们的瓶颈是方向选择和客户获取,不是执行衔接。

这次失败让我明确了一条判断:这套方法解决的是"信息在多人之间传递时失真"的问题,人越少、传递链越短,收益越小。大概 8 人是一条分界线,8 人以下,你只需要用好其中的"结果定义表"这一项就够了。

3. 一个成功案例:跨部门项目里,检查点救了整条排期

另一个项目是市场和数据两个部门联合做的活动复盘报告,涉及 5 个数据源、3 个团队。项目第三天,我在检查点上拿到的是"数据源初步确认",勾选后发现其中两个数据源的口径和活动期定义不一致,一个按活动开始日算,一个按活动结束日算。

这个问题如果在交付日才发现,整套报告要重做,影响至少 8 人天。因为检查点卡在了第三天,我们只花了半天重新对齐口径就解决了。这就是我前面说的那句话:检查点的价值,等于你能在这个点上叫停并止损的概率。

九、避坑指南:四个我踩过并且还在被问的问题

这一节我写得直白一些,因为这四个问题几乎每个来找我聊的项目负责人都会问,而且答案通常和直觉相反。

1. 事必躬亲还是完全放权

这是最常见的两难。我的答案不是"取中间",而是"分任务类型"。对高不确定性、回报周期长的任务(比如需求探索、方案设计),我建议靠近一些,因为这些任务做错了返工成本极高,而且初期很难看出偏差。对高确定性、路径清晰的任务(比如数据拉取、格式整理),我建议彻底放权,只盯检查点。

用一句可执行的话概括:不确定性越高的任务,你介入得越早、越深;确定性越高的任务,你介入得越晚、越浅。很多人反过来了,对确定性任务盯得很紧(因为好检查),对不确定性任务放得很松(因为看不懂),结果就是最该管的地方没管。

完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板

2. 过度依赖工具还是没有工具

我的立场是:工具是执行方法的放大器,不是替代品。没有方法的时候上工具,你会得到一堆字段填得很全但没人看的数据;有方法但没有工具,团队超过一定规模后信息一定会丢。

所以判断标准不是"有没有工具",而是"你的任务定义和检查点规则能不能被稳定复现"。如果现在靠你个人盯着才能复现,说明该上工具了;如果连你自己都说不清楚规则是什么,那先别上工具。

3. 只盯进度还是只盯结果

只盯进度的问题在于,进度是可以被"更新状态"伪造的,一个停留在"进行中"的任务可能三天没动。只盯结果的问题在于,等结果出来的时候,已经没有调整空间了。

我的做法是两者都盯,但盯的对象不同:盯进度看的是"阻塞有没有被暴露",盯结果看的是"检查点上交出来的东西方向对不对"。进度不是用来评判人的,是用来发现阻塞的;结果不是用来追责的,是用来确认方向的。

4. 忽略非正式沟通的价值

我前面强调了固定节拍和书面模板,这里要补一个反向提醒:不要把所有沟通都塞进模板和会议。很多关键信息是在走廊里、在饭桌上、在两个人私下聊的时候出现的,因为人在正式场合会本能地隐藏风险。

我的做法是保留"每周至少和两个核心成员单独聊 20 分钟"这个习惯,聊的内容不记录、不汇报,只做一件事:听他们说有什么不舒服的地方。这两年我发现的几个最严重的问题,都不是在会上暴露的,而是这样聊出来的。

十、不同情况下的行动建议与取舍

方法讲了这么多,落到你自己身上,要做的第一件事不是全都做,而是判断你现在的处境该先做哪一步。下面我按三种维度给建议,你可以对号入座。

1. 按团队规模取舍

8 人以下:只做一件事,用结果定义表把重要任务写清楚。不要开站会,不要上系统,不要做完整复盘。你的瓶颈大概率不在执行衔接上。

8-30 人:做三件事,结果定义表、检查点、每周一次看板更新。站会看情况,如果团队分布在不同地点就开,如果坐在一起就不必强求。这个规模的核心矛盾是"信息开始丢失",所以重点是建立可见性。

30-100 人:在上一档基础上加 RACI 和固定站会节拍。这个规模开始出现"多项目共享资源"的问题,你需要能看见人的负荷,而不只是任务的进度。可以考虑引入轻量工具。

100 人以上:前四层都要建,并且需要平台化支撑。这个规模靠个人记忆和群聊已经完全不可能维持,同时会有私有化部署、历史数据迁移、权限分级这些硬性要求,选型时要优先考虑能覆盖这些约束的企业级平台,比如 PingCode 这类主要面向中大型组织的产品。

2. 按项目类型取舍

项目类型 该重点做的 可以省掉的 原因
研发交付类 检查点 + 关键假设字段 + 依赖管理 繁重的日报 研发任务的不确定性集中在技术假设上,方向确认比工时记录重要
市场活动类 结果定义表 + 素材标准统一 + 审批前置 精细到小时的排期 等待时间主要来自外部供应商和审批,压缩内部节拍收益有限
内部流程优化类 干系人预期书面化 + 每周看板 每日站会 最大风险是干系人中途改变预期,而不是执行速度
一次性调研类 结果定义表 + 一个检查点 RACI 和完整复盘 任务周期短、参与人少,重流程投入不划算
长期持续运营类 固定节拍 + 月度复盘沉淀规则 逐任务的检查点 优化目标从"单次交付"变成"持续改进",节奏比节点更重要

3. 按你的角色取舍

如果你是技术骨干兼任的项目负责人,最大的风险不是方法不够,而是你自己的时间被两件事同时撕扯。我的建议是:把"任务定义"这件事排进你的固定日程,每天留 30 分钟专门用来写任务定义表和回述确认,不要让它变成碎片时间里的顺手事。因为这 30 分钟的产出,直接决定你后面几天要不要救火。

如果你是专职项目管理者,风险反过来,你容易把流程做得太完整,导致团队负担过重。我的建议是每引入一个新模板前,先问一句"取消它可以吗",如果取消后仍然能跑通,那就不要加。

如果你是部门负责人兼管多个项目,你最该做的不是盯每个项目的进度,而是盯"跨项目的资源冲突"和"重复出现的同类问题"。前者决定你的项目会不会互相拖累,后者决定你的团队会不会一直原地打转。

4. 一份可以直接抄走的行动顺序

  1. 今天:挑一个正在进行的、你觉得"有点悬"的任务,用结果定义表重新写一遍,然后找执行人做一次回述确认,看看差异在哪里。
  2. 本周:给所有超过 3 天的在途任务加两个检查点,日期定下来,检查内容写清楚。
  3. 下周:开始每天 15 分钟站会,用固定三个问题,阻塞当场指派处理人,超时就打断。
  4. 两周后:做第一次微型复盘,只问三个问题,产出的规则必须落到模板字段上。
  5. 一个月后:看四个指标,按时交付率、返工工时占比、沟通轮次、阻塞暴露时长。如果前三项没有改善,回头检查是不是"任务定义"这一层没做实。
  6. 三个月后:如果团队规模或项目数量已经超出模板和群聊的承载能力,再考虑上系统;如果涉及中大型组织、私有化部署或历史数据迁移,把这几条作为选型硬条件。

结尾:执行效率的本质,是让正确的事被正确的人用正确的节奏做完

写到这里,我想把整篇文章压缩成一句话:项目负责人提升任务执行效率,靠的不是让自己更累、让团队更忙,而是把"任务从想法到交付"这条链上的不确定性,一个字段一个字段地消除掉。

我自己的转变发生在那个延期三轮的项目之后。之前我以为自己的职责是"推动",后来才明白,真正的职责是"设计",设计一个即使我不在场,任务也能被正确理解、被正确交付、被及时发现偏差的结构。这个结构不需要复杂的理论,它由四层组成:说清楚要什么、指定唯一的人、固定同步节拍、把经验写回模板。

这套方法有四条我认为最不容易被替代的判断,也是我最想留给你的部分。

第一条:效率提升的最大杠杆在任务下达环节,而不在执行环节。多花 20 分钟定义任务,通常能省下几小时甚至几天的返工。

第二条:检查点比截止日重要,回述确认比"收到"重要。这两句话几乎能解释我见过的大部分项目延期。

第三条:模板不是为了规范,而是为了压缩沟通轮次。凡是不能减少来回确认的模板,都是无效模板。

第四条:工具必须排在方法之后,规模必须排在工具之前。先用模板把方法跑通,等团队规模真的超了,再选能覆盖你约束的平台。

最后是给你的下一步动作,就一件:不要在读完这篇文章之后去设计一套完整的执行体系,而是现在就打开你手上最悬的那个任务,用结果定义表把它重写一遍,然后找执行人做一次 30 秒的回述确认。你大概率会在这里发现一个此前完全没意识到的理解差异,那才是你效率提升的起点。

常见问题解答(FAQ)

1. 项目负责人怎么布置任务,才能避免“交下去就走样”?

我带的团队不大,自己手上还有一堆业务活,每次在会上或群里把任务说一遍,大家都说“好的”,结果到截止日才发现做出来的东西跟我想要的完全不是一回事。我一直在想是不是我表达能力有问题,还是团队成员理解力不行。

多数情况不是表达问题,而是任务信息结构不完整。我自己的做法是每条任务按三要素写完再发出去:交付物(具体到文件、链接或可访问的结果)、验收标准(谁按什么标准判定通过还是打回)、时间节点(不是一个截止日,而是中间检查点加最终交付日)。

比如我会这样写:“周五18点前给我一份《XX活动复盘表》,字段包含渠道、曝光、转化数、单条成本四列,数据口径以投放后台导出为准;周三下午我先看一版只含前两个渠道的草稿。”这样写的好处是,对方在动手前必须先确认口径,而不是做到一半才回来问。

判断标准很简单:如果你的任务描述里没有“验收标准”这一项,那走样几乎是必然的,不是概率问题。

2. 一个任务交给两个人做,最后谁都没做,这种情况该怎么定责任?

我们团队人不多,我总觉得让两个人一起负责能互相补位、更保险,结果每次出问题两边都说“我以为他会做”。这种事发生两三次之后我自己也很尴尬,不知道到底该怪谁,又怕追究下去伤团队气氛。

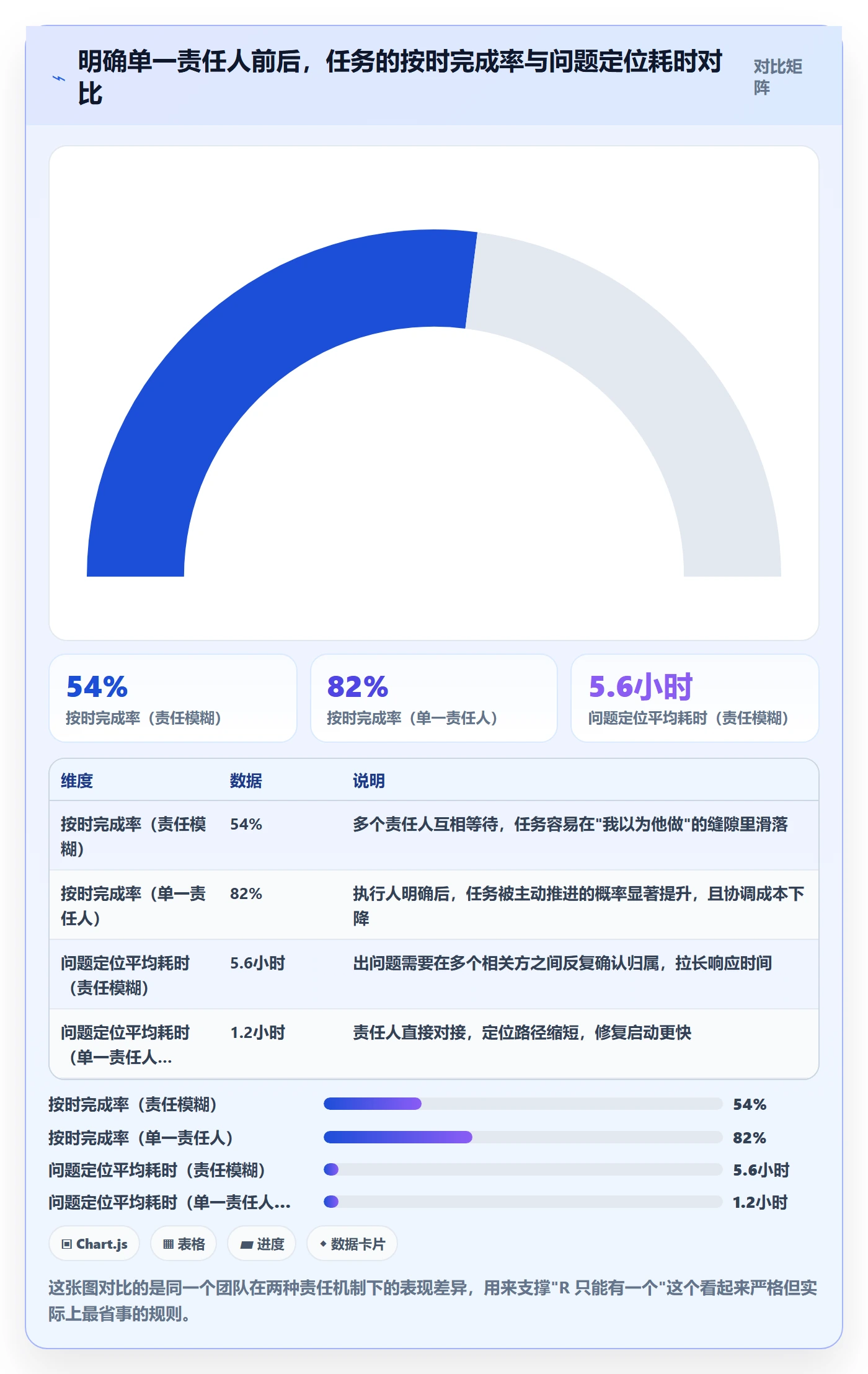

多人负责等于无人负责,这是协作里的常态,不是人品问题。我会用一张最简版的责任矩阵把每条任务的角色写清:R是实际动手执行的人,A是最终对结果负责的人,而且A有且只能有一个,C是需要提前征求意见的人,I是事后知会的人。落到操作上,一张表三列就够:任务、R、A。

凡是A这一列出现两个名字的任务,一律拆开重写,或者把其中一个人降为C。判断依据是:如果一条任务出问题时你找不到那个唯一该被追问的人,这条任务的责任划分就是无效的,会上再强调态度、再喊“大家要有责任心”都解决不了根本问题。

3. 我不是专职项目经理,每天被业务追着跑,怎么用最低成本建立进度同步?

我是技术负责人兼项目牵头人,白天写代码开会,晚上才有时间看项目。之前每周站会开着开着就变成汇报会,一小时过去什么决策都没做,后来干脆不开了,然后进度就彻底失控。我不想搞一套很重的管理体系,只想找到一个能坚持下来的节奏。

别追求完整的会议体系,先固定两个轻量动作。第一个是每日15分钟站会,只问三个问题:昨天完成了什么、今天要完成什么、现在有什么阻塞。规则是只暴露问题不展开讨论,需要展开的会后单独拉两个人解决。

第二个是每周一次红黄绿看板更新,让每个执行人自己把任务标成绿(按计划)、黄(有风险但可控)、红(已延期或需要支援),你只需要盯红黄两项。成本上,站会15分钟加看板更新5分钟,一周大约100分钟。判断这套轻量节奏有没有用,可以看两个数:阻塞从被提出到被处理的时间,以及每周红色任务的数量是否在下降。

如果连续两周红色任务不降反升,瓶颈大概率在你这边(资源或决策),而不是在团队执行上。

4. 怎么判断项目执行效率真的提高了,而不是大家感觉上更忙了?

我推了一段时间任务定义表和站会,团队说比以前顺了,但老板问我效率到底提升多少,我拿不出数字,只能含糊说“沟通顺畅多了”。我也担心是不是只是会议变多了,看起来热闹,实际上没解决什么问题。

别用“感觉”,用三个可统计的指标:任务按期完成率(承诺完成日期当天或之前完成的任务数除以到期任务总数)、任务平均流转时间(从任务开始到交付的平均天数)、返工率(因不符合验收标准被打回的任务数除以交付任务总数)。

统计口径要固定,以周为单位滚动观察,样本至少累积30条以上任务再下结论,单周数据的波动没有参考价值。我的经验是先不追求提升,先做到“按期完成率可被统计”,这一步本身就会让拖延暴露出来。

另外提醒一句:如果按期完成率上升、返工率也同步上升,那不是效率提升,而是验收标准被放松了,要回头看你的完成标准是不是写得太含糊、太容易通过。

核心关键词

读者评论

闫
闫安琪

等待被伪装成进行中这个说法太真实了。我们项目周报也全是正常推进,结果一验收就暴雷,问题就出在没人统计任务在状态里到底停了多久。

刘
刘洋

四成任务在下达环节失真,这个比例我信。我们团队也是,需求会开完各自理解都不一样,最后靠返工对齐,成本全压在验收阶段。

韩
韩云舟

回述确认这个动作看着简单,但真能筛出问题。以前问清楚了吗大家都说清楚,改成让对方复述交付物和标准,一半人卡壳。

龚
龚嘉禾

先有方法和模板再选工具这个顺序我认同。我们换过两次项目管理平台,新鲜期一过照样没人更新状态,最终还得靠群推动。

邓
邓宇轩

加人加班的教训太真实了。瓶颈在衔接上时,加人只会拉长沟通链路,加班加的是本来就只占三成多的有效工作时间,等和返工没降。

文章包含AI辅助创作:完成实操方法:项目负责人提升任务执行效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381843
