去年年底我帮一家做智能硬件的公司做交付复盘,他们的研发副总说了一句话让我印象很深:"我们不是没有延期流程,我们有三个审批流、两张申请单、一个OA入口,但我到现在都说不清去年到底延了多少次、平均延了多久、哪些部门是重灾区。"这句话点出了绝大多数跨部门团队的困境:延期流程走得很完整,延期治理几乎为零。审批留痕让你感觉一切在掌控中,但真实交付节奏其实一直在失控。
这篇文章不打算再给你一份"延期申请单模板",市面上这类模板已经泛滥到没有任何区分度。我想聊的是另一件事:如何用一套分级流程、一个权限矩阵和一组关键指标,把"跨部门延期"从被动救火变成可观测、可归因、可改进的交付治理机制。全文会给出流程设计、权限分配、8个核心指标的定义与口径、反模式规避,以及在不同组织成熟度下的行动建议和取舍。如果你正在负责跨部门交付、PMO流程或者效率提升,这篇内容可以当作一份落地的操作手册来读。
一、先给结论:延期流程的价值不在审批,而在治理
先抛出核心判断,避免你读到最后才发现我们说的不是一回事。
延期流程与规范的本质,是用一套稳定的决策规则,让跨部门交付的偏差被及时发现、快速分级、有序处置、系统复盘。它衡量的关键指标不是"延期申请通过率",而是"准时交付率的改善幅度"和"重复延期率的下降速度"。如果你的流程上线半年后,准时交付率和重复延期率都没有任何变化,那这套流程只是一份合规文件,不是治理工具。
围绕这个结论,我给出四条可以直接执行的判断:
- 延期必须分级:1天以内的延后和2周的延后不该走同一条审批路径,否则流程要么被绕过,要么把小问题拖成大问题。
- 延期必须带补救方案:只写"因XX原因延期至XX号"的申请单,本质是把风险转嫁给下游部门,而不是解决问题。
- 延期必须更新基线:批准后不更新里程碑和依赖计划,后续所有指标都会失真,复盘时你会发现数据对不上。
- 延期必须有指标闭环:没有延期率、审批周期、准时交付率、重复延期率这些指标,流程就是黑箱,改进无从下手。
这四条对应下面几个章节的具体展开。你可以先记住一句话:跨部门延期的核心矛盾,从来不是"能不能批",而是"批完之后有没有人真的把它当成交付治理来看"。

二、真实场景:为什么能批延期,却管不住延期
我先讲一个观察到的真实场景,避免把问题抽象化。
1. 一个典型的跨部门延期链条
某消费电子公司准备在双十一前上线一款新硬件配套App。项目涉及结构、硬件、固件、App、市场、供应链六个部门。过程是这样的:
- 结构部门因为模具打样延迟,比原计划晚了5天,走了一次延期审批。
- 固件团队因为没有拿到最终结构件,联调时间被压缩,晚了3天,又走了一次延期审批。
- App团队因为固件接口冻结晚了,测试窗口被挤压,晚了两天发布。
- 市场团队因为上线时间不确定,预售物料没法最终定稿,晚了1天。
四次延期,四次审批,每一次都"合规"。但最终交付日期比最初承诺晚了11天,预售首日的库存和物流安排全部被打乱。更关键的是,没有任何一个人在过程中能看到这条延期的连锁传播路径。每个部门只处理自己那一段,流程完整,治理缺失。
这就是跨部门延期最典型的样子:单点看是可控的,串联看是失控的。
2. 为什么"流程越完整,延期越隐蔽"
很多团队以为走审批就是一种约束,其实审批只解决了两件事:让领导知情、让责任留下记录。它并不解决下面三件事:
- 跨部门连锁依赖没有被可视化。审批单上写的是"我这边延期5天",下游看到的是"我这边可能也要延"。
- 延期的真实原因没有被归类。是需求变更、资源冲突、依赖阻塞还是估算偏差?不分类,复盘就永远是"沟通不到位"这种废话。
- 批准后的基线没有被统一更新。有人改了甘特图,有人改了周报,有人还在按旧版本排期。
这三件事不解决,跨部门延期就会变成"流程走完、问题照旧"的循环。

三、常见误区:把延期管理做成行政审批的六个坑
我在给团队做流程体检时,反复看到同样的错误。下面六个误区几乎每个跨部门团队都至少中两个。
1. 所有延期都走同一条审批路径
一个小任务延后半天也要三级审批,结果就是:要么没人愿意提交延期申请,要么审批人看一眼就点通过。审批路径一刀切,等于把流程变成走过场。
2. 延期申请只看原因,不看影响和补救
"因人员请假延期3天"这种申请单没有任何治理价值。真正该写清楚的是:延期影响哪些下游任务、影响的关键里程碑是什么、补救方案是什么、需要谁配合。
3. 延期批准后不更新基线
这是最隐蔽也最致命的一个坑。基线不更新,后面的准时交付率、延期率全部算错,复盘会上大家拿的是不同版本的数据。
4. 延期指标被当成考核工具
一旦延期率直接挂钩个人绩效,团队就会开始隐瞒延期、把延期包装成"计划调整"、把责任推给上游。指标变成博弈工具,治理就结束了。
5. 没有区分主动变更和被动失控
需求方主动调整优先级导致的延期,和估算偏差导致的延期,是完全不同的两类问题。不区分,复盘就会把可控问题和不控问题混为一谈。
6. 流程只在项目侧运转,没有和部门侧打通
项目上批了延期,部门内部资源计划却没变,人员依然按旧优先级排班,延期照样发生。流程是跨部门流程,但执行是部门孤岛。

四、专业判断逻辑:延期治理的四层结构
把上面的问题收拢,我把跨部门延期治理拆成四层,从下到上依次是:定义层、流程层、指标层、复盘层。任何一层缺位,上面一层都会失效。
1. 定义层:先统一口径,再谈流程
在讨论"延期率"之前,必须先回答三个问题:
- 以哪个日期为基准?基线日期、承诺日期、里程碑日期,三者含义不同。建议以基线日期为准,承诺日期只在对外交付场景使用。
- 什么算延期?完成日晚于基线日期即为延期,不区分"提前报备"和"事后补报",但要在指标里分开统计。
- 哪些延期需要走流程?影响关键路径或跨部门依赖的必须走流程,仅影响本部门内部非关键任务的可以只做同步。
2. 流程层:分级、申请、审批、同步、基线更新、关闭
完整流程应该是六步,而不是两步(申请-批准):
- 触发与分级:按延期时长和影响范围分为L1/L2/L3三级。
- 申请材料:原因分类、影响评估、新计划、补救措施、依赖方清单。
- 审批权限矩阵:不同级别对应不同审批人,避免全部升级。
- 跨部门同步:受影响的下游任务负责人必须知情。
- 基线更新:里程碑、依赖计划、资源计划同步更新。
- 关闭与归档:完成后关闭并进入复盘池。
3. 指标层:8个关键指标的定义与用途
下面这张表是我在实际项目中反复打磨过的指标清单,每个指标都给出定义、计算口径和典型误判。这张表建议直接拿去和你的团队对齐。
| 指标 | 定义与口径 | 主要用途 | 典型误判 |
|---|---|---|---|
| 延期申请率 | 周期内提交的延期申请数 ÷ 计划任务总数 | 反映流程使用密度 | 过低不代表准时,可能是团队在绕过流程 |
| 延期批准率 | 批准延期数 ÷ 申请延期数 | 衡量审批松紧 | 过高说明把关弱,过低说明流程形同虚设 |
| 平均延期时长 | 所有延期任务实际完成日 – 基线日的平均值 | 衡量延期严重程度 | 均值受极端值影响,需同时看中位数 |
| 延期审批周期 | 从提交申请到审批完成的中位时长 | 衡量流程效率 | 审批快不代表好,快而不过脑是隐患 |
| 准时交付率 | 按基线日期完成的任务数 ÷ 计划任务总数 | 核心结果指标 | 口径不统一时会与其他指标打架 |
| 跨部门依赖满足率 | 按时提供下游所需交付物的次数 ÷ 依赖请求总次数 | 定位协作瓶颈 | 只统计"提供与否",不统计质量会影响判断 |
| 任务阻塞时长 | 任务处于等待状态的总时长 | 识别流程性等待 | 不区分等审批、等资源、等上游会误判 |
| 重复延期率 | 同一任务延期两次及以上的比例 | 衡量治理是否有效 | 低不一定好,可能是任务被提前合并简化了 |
4. 复盘层:把数据变成改进动作
指标只有进入复盘才有意义。我建议采用"周会看异常、月度看趋势、季度看结构"的三层节奏:
- 周会:只看红灯任务和审批超时的申请。
- 月度:看延期率、准时交付率、重复延期率的趋势变化。
- 季度:看结构性问题,比如某部门是否持续成为延期源头,某一类原因是否反复出现。
复盘的核心不是追责,而是回答四个问题:为什么延、影响了谁、流程哪一步慢了、下次怎么防。这四个问题回答清楚,延期率自然下降。

五、具体案例与数据观察:一次跨部门交付治理的实战
下面这个案例是我去年深度参与的一次流程改造,数据来自项目组内部的交付统计,做了脱敏处理。案例对象是一家中大型硬件+软件联动的企业,团队规模约180人,跨6个部门协同。他们在改造前,延期审批和跨部门依赖管理分散在OA、表格和聊天记录里,导致复盘时数据对不上。
1. 改造前的基线状态
改造前我们统计了连续一个季度的数据:
- 延期申请提交数:142次,其中67%集中在最后两周。
- 延期批准率:98%(几乎全部通过)。
- 平均延期时长:4.6天。
- 准时交付率:61%。
- 重复延期率:34%。
- 跨部门依赖满足率:72%。
这些数字拼起来就是一个典型画像:流程在运转,延期在积累,治理没发生。
2. 改造动作与工具选择
我们把延期流程重新设计为三级分级,把申请单从"原因+新日期"扩展为"原因分类+影响评估+补救方案+依赖清单",并把基线更新纳入必填项。同时,把指标看板接入日常交付系统。
在工具层面,这类流程改造比较适合在研发项目管理系统里统一承载。我实际参与过的改造中,PingCode是比较贴合的一组选择,它主要服务中大型企业及100人以上组织,支持私有化部署,对跨部门依赖、里程碑基线、任务阻塞时长这类字段的原生支持比较完整,对需要国产替代的团队也比较友好。
另一个现实场景是,不少团队此前用的是Jira,流程改造时不想推倒重来。PingCode支持Jira平滑迁移,可以保留原有的任务结构、状态机和部分自定义字段,迁移成本相对可控。我在改造里就把原有的issue结构、史诗-故事-子任务层级映射过去,历史延期数据也一并保留,用于前后对比。这一步很关键:如果历史数据丢了,你没法证明改造有效。
3. 改造前后的关键指标对比

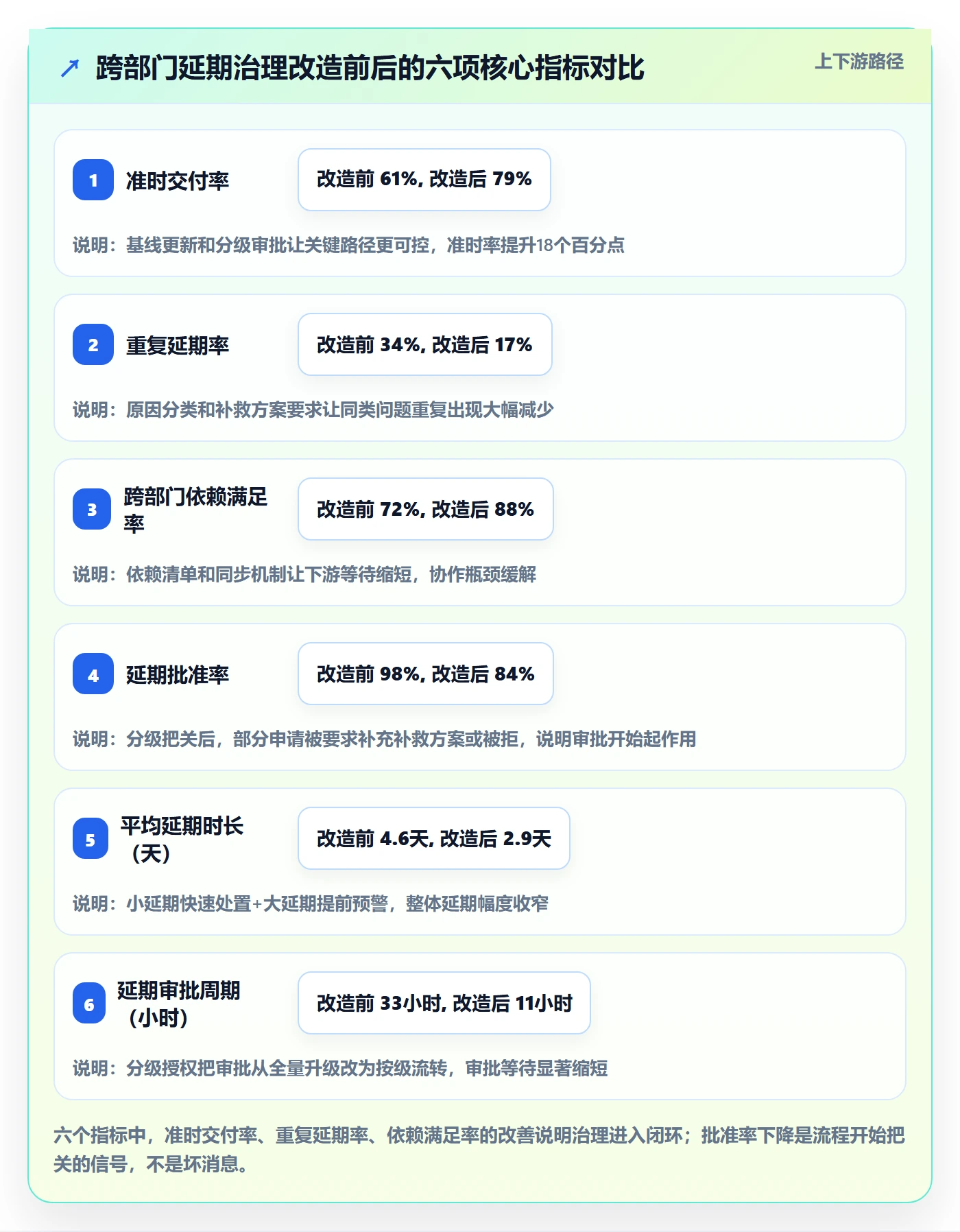

运行两个季度后,我们做了前后对比。下面是主要指标的变化,这张图能直观看出哪些指标改善明显、哪些改善慢。

4. 一个细节:改善慢的指标暴露了什么
改造中唯一改善不明显的是"任务阻塞时长",从平均31小时降到27小时。我们拆开看发现,主要阻塞不在审批,而在等资源和等上游技术方案确认。这说明:延期流程能治流程性问题,但治不了资源结构性问题。识别出这一点后,团队开始把资源冲突单独作为一类治理议题,而不是继续压在延期流程里。
这是我在实践中体会最深的一条经验:指标不改善不一定是流程失败,很多时候是指标帮你找到了流程之外的真问题。别急着否定流程,先看数据分项。
六、行动建议:不同组织成熟度下的落地路径
延期治理没有万能模板,落地路径取决于你团队当前的成熟度。我给三档建议,你可以对号入座。
1. 初级阶段:还在用表格和聊天记录管延期
先别急着上系统、上指标,先做三件事:
- 统一延期定义和基准日期口径,写成一页纸。
- 把延期申请单从"原因+新日期"升级为"原因+影响+补救+依赖"。
- 每周固定一次20分钟的延期同步会,只处理红灯。
这一阶段的成功标志是:你能在一个地方查到所有延期记录,而不是翻聊天记录。
2. 中级阶段:已有延期流程,但数据散、复盘弱
这一阶段的核心任务是建立指标看板。建议先落地上面的8个指标里的4个,延期率、平均延期时长、准时交付率、重复延期率,跑满两个月,看看趋势再说。
同时把分级权限矩阵写出来,明确哪些延期项目负责人就能批、哪些要部门负责人、哪些要PMO或业务负责人。这一步能显著缩短审批周期,也避免"小事层层上报"。
3. 高级阶段:流程和指标都有,但改善停滞
如果你的延期率、准时交付率已经稳定,但持续几个月不再改善,问题通常不在流程本身,而在下面三个地方:
- 原因分类太粗,导致归因停在"需求变更"这种大词上,找不到具体改进点。
- 复盘没有进入决策,指标看了但没人认领动作。
- 资源结构性问题被压在流程里,流程再优化也解不开。
这时候应该把治理议题从"延期流程"升级到"交付资源结构",比如把跨部门资源冲突单独拉出来做季度治理。

4. 一套可以直接抄的最小动作清单
如果你不想读完就忘,下面这套动作可以直接执行:
- 本周:统一延期定义和基准日期口径,发一份一页纸说明。
- 本周:把延期申请单模板改为"原因分类+影响评估+补救方案+依赖清单"。
- 下周:写出L1/L2/L3三级权限矩阵并发布。
- 两周内:上线4个核心指标的看板。
- 一个月内:跑完第一次月度复盘,产出至少3条改进动作。
七、取舍:不同情况下的选择与代价
任何流程设计都是取舍。下面几组取舍是我在实战中反复需要做的判断,写出来供你参考。
1. 流程轻 vs 流程严
流程轻:审批快、团队意愿高,但容易漏掉跨部门影响,长期治理能力弱。
流程严:覆盖全面、数据完整,但审批慢、团队容易绕过。
我的判断:初期选轻,先把使用率跑起来;稳定后再严,把影响评估和基线更新变成硬性要求。流程死于无人使用,不是死于不够严格。
2. 指标全 vs 指标少
指标全:维度完整,但维护成本高,容易无人看。
指标少:聚焦、可执行,但可能漏掉结构性问题。
我的判断:核心4个指标长期跑,其余4个按季度轮换。指标不是越全越好,是越被使用越好。
3. 延期率和绩效挂钩 vs 不挂钩
挂钩:短期约束力强,但会诱发隐瞒和博弈。
不挂钩:数据真实,但缺少推动力。
我的判断:延期率用来识别系统问题,不直接用个人绩效。如果一定要和绩效关联,只关联"是否按规范提交延期"这一行为指标,不关联"延期了多少"。
4. 自建流程 vs 借助研发项目管理平台
自建:灵活、贴合,但维护成本高,跨部门数据难打通。
借助平台:开箱即用、字段和数据统一,但需要适配和迁移。
我的判断:中大型组织、任务数和跨部门依赖到了一定规模后,自建的成本会快速超过引入专业平台。PingCode这类研发项目管理平台在跨部门依赖、里程碑基线、Jira平滑迁移和私有化部署上比较成熟,适合对数据可控性和国产替代有要求的组织。规模较小的团队前期用表格+会议也能撑住,不必强行上平台。
5. 统一流程 vs 部门自治
统一流程:数据可比、口径一致,但部门灵活性下降。
部门自治:贴合业务,但跨部门对齐困难。
我的判断:定义层和指标层必须统一,执行层可以给部门留弹性。统一的是口径,不是动作。

八、把延期治理做成交付能力,而不是合规动作
回到最初那个研发副总的问题,他真正缺的不是更多审批流,而是能让他回答"延了多少、延在哪、延了多久、下次怎么防"的治理机制。这也是我写这篇文章最想传达的独特判断:延期流程的天花板不是审批完整度,而是交付可控度。
具体来说,我坚持三个观点。第一,延期必须先统一口径,再谈流程和指标,否则你永远对不齐数据。第二,延期流程要分级,小延期快速处置,大延期重点治理,全量升级只会让流程失去牙齿。第三,指标是用来改进的,不是用来考核的,一旦成为绩效武器,团队的第一反应永远是隐藏延期而不是解决问题。
如果你读到这里想直接动手,我建议你从下面三步开始:
- 本周内,写出一页纸的延期定义和基准日期口径,发到所有跨部门群里对齐。
- 两周内,把延期申请单升级为"原因分类+影响评估+补救方案+依赖清单",把审批做成分级。
- 一个月内,上线4个核心指标,跑完第一次月度复盘,产出至少3条认领到人的改进动作。
如果你的团队已经有一定规模,跨部门依赖复杂,建议把延期流程放到专业的研发项目管理平台上承载,字段和数据统一之后,复盘成本会大幅下降。无论是自建还是借助平台,判断标准是一样的:这套机制能不能让准时交付率持续改善,能不能让重复延期率持续下降。能,就是治理;不能,就只是合规。希望这篇文章能帮你把跨部门延期从"走流程"真正变成"管交付"。

常见问题解答(FAQ)
1. 延期多久需要走正式审批流程?半天一天的小延期也要填单子吗?
我们团队跨部门协作,经常出现前端等设计、测试等研发这种连锁延期。上次一个设计稿晚了两天,没人走流程,结果研发排期全乱了,上线日往后推了一周,老板问起来谁都说不清是谁改的期。我就一直纠结:到底多小的延期可以口头同步,多大的必须走正式审批,总不能每个晚半天都去填表吧。
关键是用分级门槛替代一刀切。判断维度建议只看三个:是否影响关键路径、延期时长是否超过该任务原工期的10%、是否影响对外承诺的里程碑日期。三个都不碰到,属于同步级,任务负责人在协作看板或项目群里更新预计完成日期并@下游依赖方即可,不需要审批,但必须留痕。
碰到其中任意一个,就走正式延期申请,由项目负责人审批。如果影响关键路径或对外里程碑,或者延期超过5个工作日,升级到PMO或业务负责人评审。别用绝对天数做唯一门槛,一个两天工期的任务延一天就是50%偏差,一个两个月工期的任务延一天几乎无感,按比例比按天数准得多。
另外要设一个硬规则:同一任务第二次延期,不论多小都自动升级,因为重复延期通常说明估算或依赖出了问题,而不是运气不好。
2. 延期率和准时交付率到底怎么算?每个部门报上来的数都对不上,口径怎么统一?
我之前牵头做交付看板,研发说准时率85%,产品说只有60%,两边吵了一下午,最后发现研发算的是'内部提测时间',产品算的是'对外上线时间',分母也一个按创建日期算一个按计划完成日期算。这种口径打架的指标,看板做得再漂亮也没法用来做决策,我特别想知道一套能落地的统一算法。
先把字段定义死再谈公式,否则永远对不齐。任务表里至少要有四个日期字段:原始承诺日期、当前基线日期、实际完成日期、状态变更时间。原始承诺日期一旦写入不允许覆盖,这是算准时交付率的基础。
口径建议这样定:准时交付率 = 按当前基线日期完成的任务数 ÷ 统计周期内应完成的任务数 × 100%,分母按基线完成日期落在本周期内的任务统计,不按创建日期;
延期率 = 统计周期内至少延期一次的任务数 ÷ 应完成任务数 × 100%,注意是任务计数不是延期次数,否则一个任务延三次会把延期率算成300%;平均延期时长建议同时给中位数和P90,只看平均值会被个别超长延期拉偏;
审批周期 = 审批通过时间 − 申请提交时间,同样看P50和P90,P90才反映真实堵点。再加两个跨部门专属指标:跨部门依赖满足率 = 上游按承诺日期交付的交付物数 ÷ 上游交付物总数;重复延期率 = 延期两次及以上的任务数 ÷ 延期任务总数。
定好口径后写成一页纸的指标字典,注明字段来源和计算公式,发到各部门确认一次,之后所有看板只认这一版,改口径必须走变更记录。
3. 跨部门延期审批总是卡在某个部门,一条申请躺三天没人点,审批周期怎么压下来?
我们公司的延期审批要经过项目负责人、部门负责人、PMO三道,理论上一天能走完,实际上经常卡在中间某一环,申请人只能反复催。最离谱的一次是上线前一天还在等审批,最后是先上线后补单子,流程完全失去意义。我想知道有没有办法既不放弃审批又别让它变成瓶颈。
核心是给每个节点设超时默认动作,而不是靠催。做法分三层:第一层是分级授权,按延期影响面把审批权下放,同步级不进审批,普通级只到项目负责人,重大级才走PMO和业务负责人,别让所有延期都过同一条流水线。
第二层是超时规则,每个审批节点给明确时限,比如普通级4个工作小时、重大级1个工作日,超时未处理则自动通过并抄送上级,同时记一次'超时放行'事件用于复盘,这条比任何催办都有效。
第三层是并行替代串行,涉及多个部门的延期申请,改成并行会签,只要相关方在时限内无异议即视为通过,把'必须全部同意'变成'限时无异议'。落地时盯一个指标就够:审批周期的P90,目标先设在1个工作日以内,超过就去看是哪个节点在堆单。
要注意的是,紧急延期必须留一条快速通道,允许事后24小时内补录,但补录记录要单独统计,如果这类补录占比超过总延期的10%,说明前置排期或风险识别出了问题,而不是通道本身有问题。
4. 延期申请批了之后,原计划日期要不要改?不更新基线会有什么后果?
我们现在的做法是延期单审批通过就归档了,但项目计划表里的日期还是原来的,结果月底统计准时交付率还是100%,跟实际感受完全相反。我也担心如果随便改基线,那不就变成想怎么延就怎么延、指标永远好看?这中间的度到底怎么把握。
必须更新,但要用'双字段'的方式更新,这是解决你这个矛盾的关键。任务表里保留两个字段:原始承诺日期永不修改,当前基线日期随审批结果更新。批准延期的那一刻,系统里做三件事:把当前基线日期改成新日期、把该任务的里程碑和下游依赖任务的计划日期一并顺延、给所有依赖方发通知并记录确认。
这样准时交付率就分成两个口径来看:按原始承诺日期算的叫'对客户的守约率',反映真实交付能力;按当前基线日期算的叫'对内部计划的达成率',反映执行稳定性。两个数一起看才有意义,只看后者会自我美化,只看前者又会把合理的需求变更也算成失败。
判断依据可以定一条:因为需求变更、外部依赖导致的延期,更新基线属于合理变更;因为估算偏差、资源冲突、执行拖延导致的延期,更新基线可以,但要在月度复盘里归因到具体原因分类,并对同一责任方重复出现的同类原因做专项改进。基线更新的权限跟着审批权限走,谁批的延期谁触发更新,避免申请人和计划维护人两张皮。
核心关键词
文章包含AI辅助创作:延期流程与规范:跨部门团队任务执行效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381198
读者评论
文章点出了很多团队的现实:延期审批走得很完整,但基线不更新、原因不分类,最后复盘数据都对不上。建议先统一日期口径,再做分级流程和指标闭环,否则流程只是合规留痕。
案例里批准率从98%降到84%确实不是坏消息,说明审批开始把关。但更难的还是部门侧资源计划同步,如果项目批了延期、部门排班不变,流程照样空转。
个指标里重复延期率和跨部门依赖满足率最有治理价值,不过一旦直接挂个人绩效,很容易催生瞒报和包装延期。指标进复盘可以,进考核要非常谨慎。
