2023 年 11 月,一个已经跑了 14 个月的跨部门合作项目被正式叫停。通知发出去的第三天,那个 47 人的项目群里只剩三个人在说话:一个问"预算还剩多少没花",一个问"客户那边合同怎么解除",还有一个在问"我这边还要不要继续排期"。
我作为外部顾问介入了这次取消的收口工作。前两周我们做的事,不是安慰团队,也不是反复解释决策依据,而是把一份 11 页的《取消落地方案》从零写出来,谁牵头、谁对外、谁签字、什么算完成、什么时候可以宣布关闭。
这件事让我形成了一个很明确的判断:取消落地方案的本质,不是一份公告,而是一次以"退出"为目标的跨部门项目交付。它的管理难度不低于一次项目上线,但在绝大多数组织里,它连一个正式的项目编号都没有,也没有预算,更没有考核权重。
这篇文章会把我经手的案例(已脱敏)、我观察到的数据、以及我认为真正可复用的制度设计框架完整写出来。如果你正处在"已经决定取消、但团队不知道从哪下手"的阶段,下面这些内容可以直接当执行清单用。
一、核心结论:取消落地是一次"退出型项目",不是一次"通知动作"
先把结论摆出来,后面所有内容都是在解释这三句话为什么成立。
第一,取消落地的成败,八成取决于制度设计,而不是执行意愿。我复盘过的六个取消类项目里,没有一个是"大家不配合"导致失败的,全部都是"不知道该配合什么、配合到什么程度算完成"。
第二,取消项目的管理要素是系统性缺位的,不是个别环节疏漏。推进型项目天然有目标、有授权、有节点、有验收标准;取消型项目这四样几乎全部要重新定义。
第三,取消不是终点,而是一次有明确交付物的退出。交付物包括:合同清算完成、预算回收到位、人员安置落定、数据合规处置、对外口径统一、复盘归档完成。缺一项,这个项目就永远关不掉。
1. 推进型项目与取消型项目的管理要素差异
我做过一组对比,把推进型项目和取消型项目放在同一套管理要素上打分。差异最大的不是执行能力,而是"目标定义"和"授权文件"这两项。
推进型项目的目标天然收敛:上线、交付、验收,时间点和标准都很清楚。取消型项目则相反,"什么叫取消完成"这个问题,我在六个项目里问过十二个负责人,得到过九个不同答案。

2. 取消落地必须重新定义的四个成功标准
推进型项目的成功标准通常是单一维度的:按期、按质、按预算交付。取消型项目如果用同一套标准,会得出一个荒谬的结论,"我们按时发了通知,所以项目成功了"。
我建议把成功标准拆成四条,并且明确它们之间有优先级:
- 止损到位:不再产生新的沉没投入,包括人力、预算、外部承诺。
- 合规无遗漏:合同、劳动、数据、资质、外部承诺五个口子全部有明确处理结论。
- 关系可维持:客户、供应商、合作伙伴在取消后没有转为敌对关系,未来仍有合作可能。
- 知识可沉淀:为什么取消、哪些判断错了、哪些机制缺失,形成书面结论进入组织记忆。
这四条里,第一和第二条是硬约束,第三条和第四条是软收益。资源紧张时,先保前两条,但不能一条都不做。
二、真实场景:跨部门执行为什么在"取消"这个动作上集体失灵

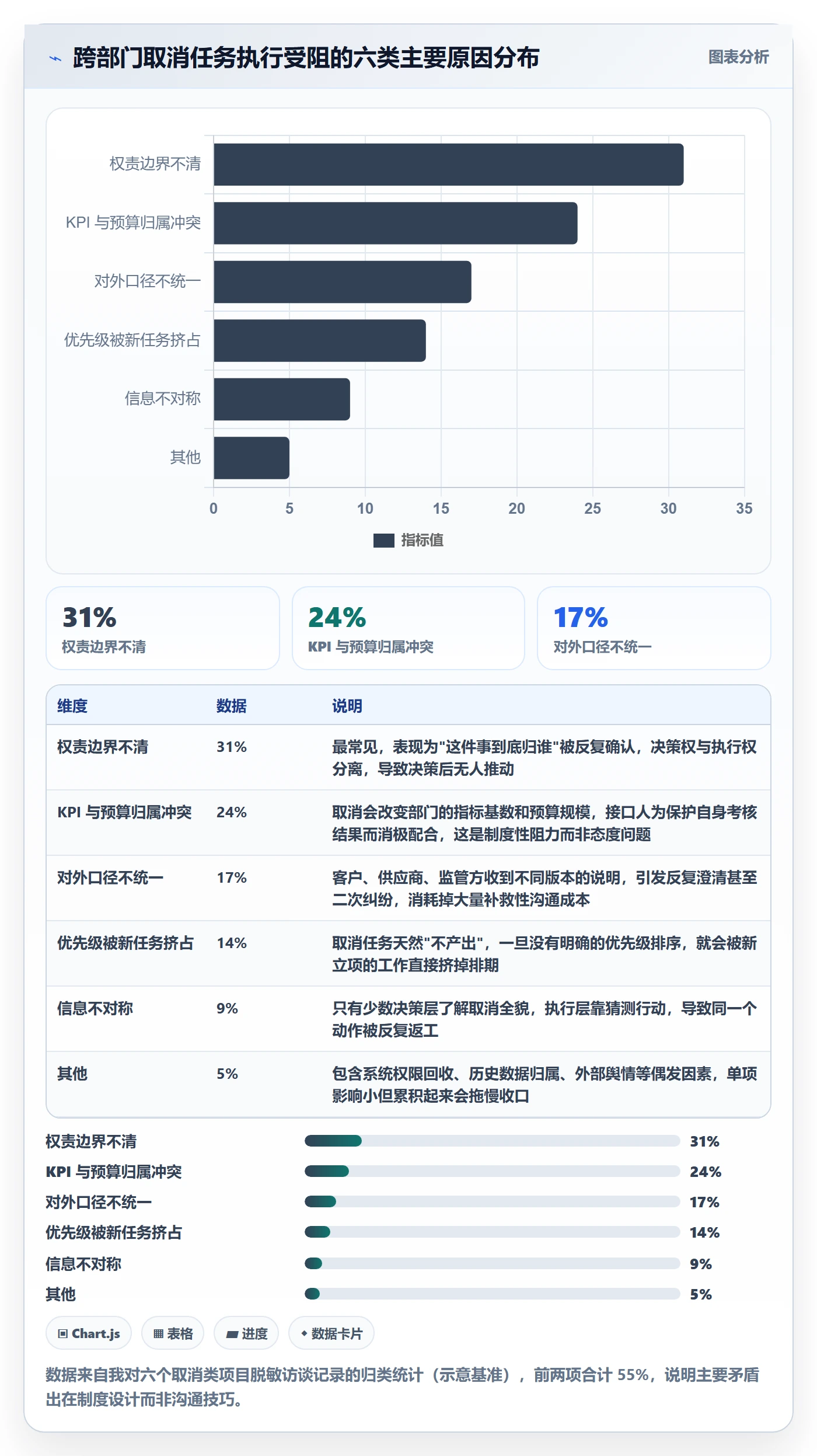

我在项目现场观察到的失灵,不是某个部门摆烂,而是一种集体性的行为模式。下面四个场景,几乎在每个取消项目里都会出现。
1. 场景一:接口人"挂名但不执行"
取消通知发出后,各部门通常会指派一个接口人。但我在现场发现,被指派的往往是"能开会的人",而不是"能签字的人"。会议纪要有名字,实际操作中没有权限,回去还要请示。
结果是每次跨部门协调会都在推进同一件事,但两次会议之间没有任何实质动作。等第三周再问,接口人会告诉你"我上周报上去了,还没批"。
2. 场景二:KPI 没调整,执行者左右为难
这是我见过最隐蔽也最致命的问题。项目已经取消,但销售部门的收入指标没变、市场部门的获客指标没变、研发部门的交付指标没变。接口人在帮取消项目干活,就等于自己少完成本职指标。
理性的选择当然是先顾自己的考核。所以取消项目的任务会被排在所有任务的最末尾,永远排不上。
3. 场景三:对外口径分裂,引发二次纠纷
销售告诉客户"项目暂停",市场对外说"业务调整",法务发函写的是"合同终止"。三个版本同时到达客户那里,客户的第一反应是"你们内部都没统一,那我更要维权"。
取消项目里,对外口径的成本远高于对内沟通的成本。对内说错了可以改,对外说错了要花三倍代价去圆。
4. 场景四:预算与合同的"僵尸状态"
预算没有正式收回,合同没有正式解除,系统里还挂着"执行中"的状态。这种状态下,财务每月照常计提,合同到期自动续签,供应商继续提供服务。
我见过一个项目取消半年后仍在产生费用的案例,原因是那张年度框架合同没有人负责走解除流程。

5. 任务完成率是逐阶段衰减的,不是断崖式失败
很多人以为取消项目是"某一环节崩了"导致整体失败。实际情况更像是漏斗:每个阶段掉一点,掉到最后就没人宣布关闭了。

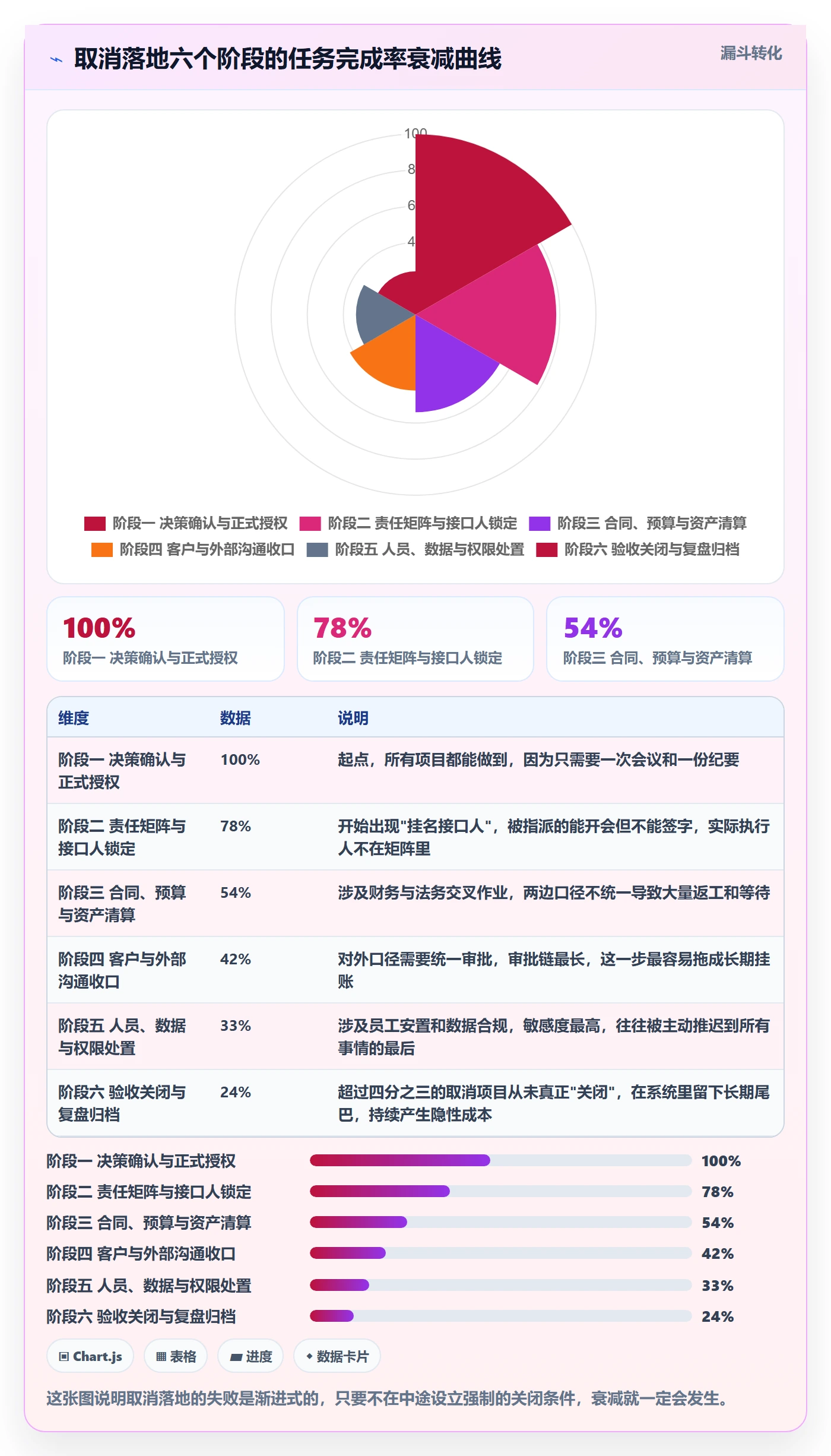

我按六个阶段统计过任务完成率。第一阶段的决策确认几乎永远能完成,因为只需要开一次会。但从第二阶段开始,完成率就开始逐级下滑,最终只有不到四分之一的项目真正走完了关闭流程。

三、拆解常见误区:我在复盘里见过最多的六种做法
下面这六种做法,几乎是把"取消"这件事做废的标准姿势。我把每个误区都配上了后果和替代动作,方便对照自查。
1. 误区一:把"通知落地"当成"方案落地"
表现:发出一份取消通知,在群里 @所有人,然后认为工作已经完成。
后果:通知只是告知,不产生任何执行动作。没有责任人、没有时间窗、没有验收标准的三无通知,等于把问题交给运气。
替代动作:通知只承担 20% 的功能,剩下 80% 必须由责任矩阵、任务清单和关闭条件承担。判断标准很简单,通知发出后,能不能说清楚"谁在什么时间交什么东西"。
2. 误区二:把"取消"当成"减负"
表现:默认取消之后大家事情变少了,所以不需要额外资源。
后果:取消在短期内是增负的。合同要解除、预算要回收、客户要安抚、人员要安置、数据要清理,这些全是新增工作量,而且大多落在原本最忙的几个部门头上。
替代动作:在方案里显性列出工作量和资源占用,明确"取消期专项工时",并说明这部分工作如何计入考核。
3. 误区三:只设牵头人,不给授权
表现:指定某位中层担任取消项目负责人,但没有给他跨部门调人、调预算、拍板例外的权限。
后果:负责人变成"高级传话筒",每个决定都要回去请示自己的上级或者对方部门,跨部门协调退化成无休止的沟通。
替代动作:授权必须是书面的、具体的、有时间限制的。至少要明确三件事:能调动哪些资源、能批准多大额度的例外、遇到分歧由谁裁定。
4. 误区四:用"周报"代替"责任矩阵"
表现:建立周报机制,每周收集进度,认为这就是管理。
后果:周报描述的是"已经发生了什么",不解决"谁该做什么"。当任务卡住时,周报只能告诉你卡住了,不能告诉你卡在谁那里。
替代动作:先做责任矩阵,把每一项收口任务拆到可交付物级别,明确唯一责任人。周报只是责任矩阵的输出,不能替代它。
5. 误区五:KPI 对齐留到最后处理
表现:先推动任务,等执行受阻了才想起来要调整考核。
后果:接口人在前两个月已经因为做取消任务而影响了本职指标,此时再补偿已经来不及,信任成本已经消耗掉了。
替代动作:KPI 对齐必须和任务分解同步进行。取消项目启动的第一个动作,就应该是和各部门负责人确认考核口径如何调整。
6. 误区六:复盘变成追责会
表现:复盘会上重点讨论"当初是谁做的决策""为什么没早点发现问题"。
后果:所有人开始自我保护,真实信息不再流动,复盘产出一堆无用的结论,比如"加强前期论证"。
替代动作:把复盘拆成两场。第一场只讨论机制缺口,明确"如果没有这项制度会发生什么";第二场才讨论责任认定,而且限定在决策链条而非执行层。

四、专业判断逻辑:一个决策组、三条主线、六个机制
前面讲的是问题,这一节讲我实际使用的框架。这个框架我在三个项目上完整跑过,也在两个项目上做过简化版,可复用性比较高。
1. 判断起点:先分清四类取消场景
不同取消场景的制度设计重点完全不同。如果一开始不分类,很容易把简单的事做复杂,或者把复杂的事做简单。
| 取消场景 | 核心风险 | 制度设计重点 | 建议收口周期 |
|---|---|---|---|
| 跨部门项目取消 | 权责交叉、预算与合同多头 | 联合决策组 + 完整责任矩阵 | 50-60 天 |
| 集团级政策取消 | 层级多、口径不一致 | 统一授权 + 沟通模板 + 分级落地 | 45-55 天 |
| 产品线或服务下线 | 客户迁移、数据合规 | 客户过渡方案 + 数据处置流程 | 35-45 天 |
| 活动或合作终止 | 遗留承诺、外部关系 | 承诺清单核销 + 关系维护动作 | 15-25 天 |

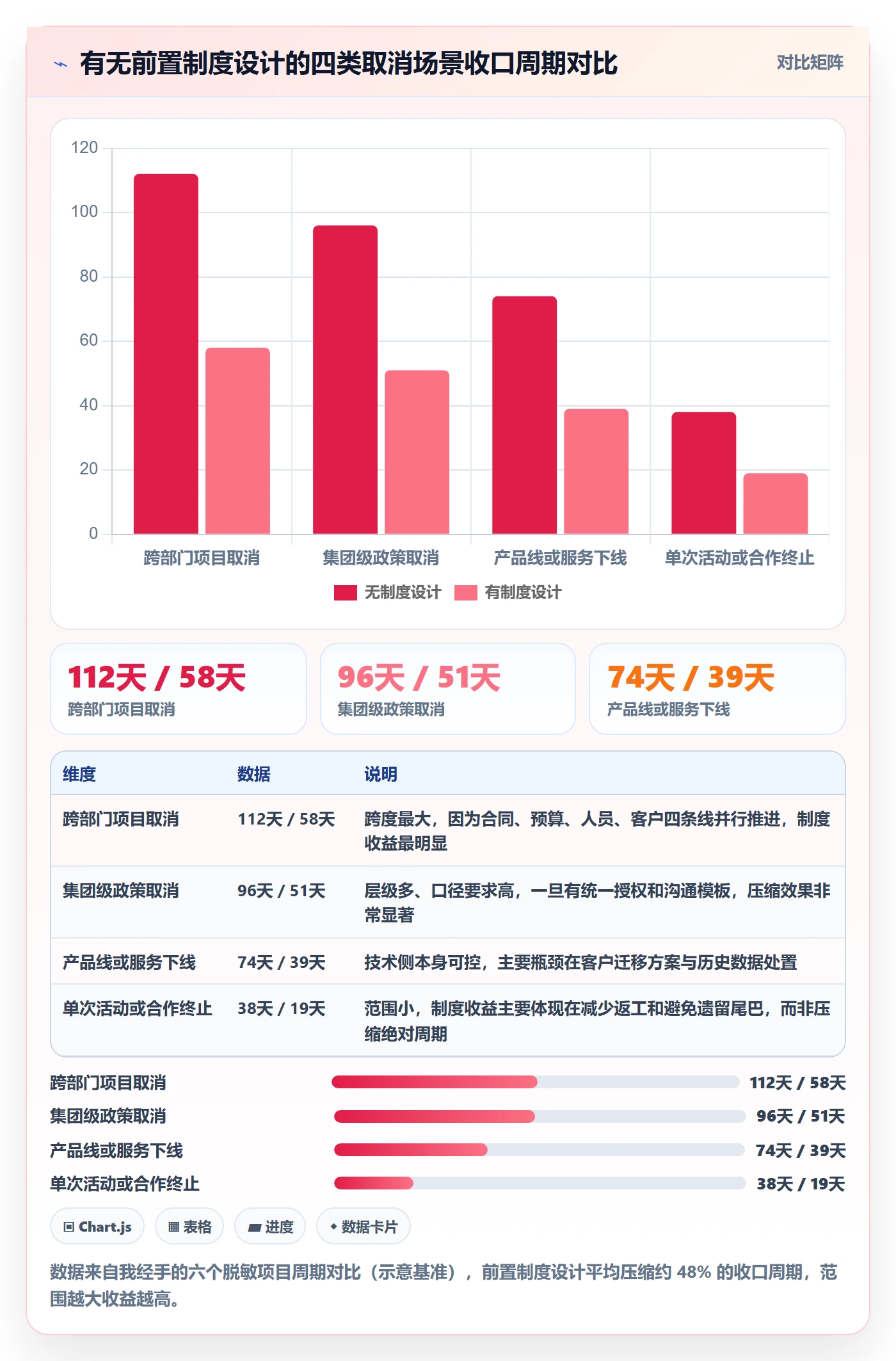

分类的作用是确定框架的复杂度。跨部门项目取消必须搭完整框架,单次活动终止用简化版就够了,硬套完整框架反而会因为流程太重而推不动。
2. 一个联合决策组:授权的载体
联合决策组是整套制度的地基。没有这个组,后面所有的机制都会退化成协调会。它的核心不是"多部门参与",而是"有权做决定"。
(1)组成原则
决策组由五到七人组成:一位有跨部门裁决权的组长(通常是分管副总或项目管理办公室负责人),以及业务、财务、法务、人力、信息技术的代表。每个代表必须是本部门能拍板的人,不能是传话人。
(2)三项明确授权
- 资源调配权:在取消专项预算和工时范围内,可以直接调动,不需要逐次审批。
- 例外裁定权:对于金额在设定阈值内的例外事项,可以直接批准,事后报备。
- 升级终止权:当部门之间出现僵持时,有权直接裁定,不再往上推。
(3)会议节奏
收口期前两周每周两次,中期每周一次,后期每两周一次。频率不是重点,重点是每次会议必须有明确的决策项和未决项清单,而不是进度汇报。
3. 三条主线:业务收口、合规善后、沟通稳定
取消项目的任务可以全部归到三条主线上。这三条线并行推进,各自有不同的节奏和风险特征。
- 业务收口线:停止新增投入、清算预算、处理在手订单、回收资产。节奏最快,通常在 2-4 周内完成主体动作。
- 合规善后线:合同解除、劳动合规、数据处置、资质注销。节奏最慢,因为依赖外部流程和审批链。
- 沟通稳定线:对内解释、对外口径、客户安抚、供应商协调。节奏最敏感,一旦出现口径分裂就会引发连锁反应。
三条线的负责人不能是同一个人。业务收口和合规善后之间天然存在矛盾(业务想快,合规要求稳),必须由不同的人负责,在决策组层面平衡。
4. 六个机制:每个机制都要有明确输出物
机制的价值不在于名字好听,而在于它能不能产出可检查的东西。下面这张表是我实际使用的版本,每个机制都配了输出物和检查标准。
| 机制 | 核心作用 | 输出物 | 检查标准 |
|---|---|---|---|
| 责任矩阵与接口人 | 解决"谁做" | 任务-责任人-交付物对照表 | 每项任务有唯一责任人,且有签字权 |
| 任务分解与里程碑 | 解决"什么时候做" | 带时间窗的收口任务清单 | 无开放式任务,每项都有截止日 |
| 会议与升级路径 | 解决"卡住怎么办" | 升级规则与裁定时限 | 争议在 48 小时内到达决策组 |
| 风险台账与合规审查 | 解决"有什么坑" | 风险登记表与处置结论 | 每项风险有负责人和关闭时间 |
| 验收标准与关闭条件 | 解决"什么算完成" | 关闭条件清单与验收记录 | 关闭条件全部满足才允许关闭 |
| 复盘与知识沉淀 | 解决"下次怎么更好" | 复盘报告与制度修订建议 | 形成至少三条可执行改进项 |

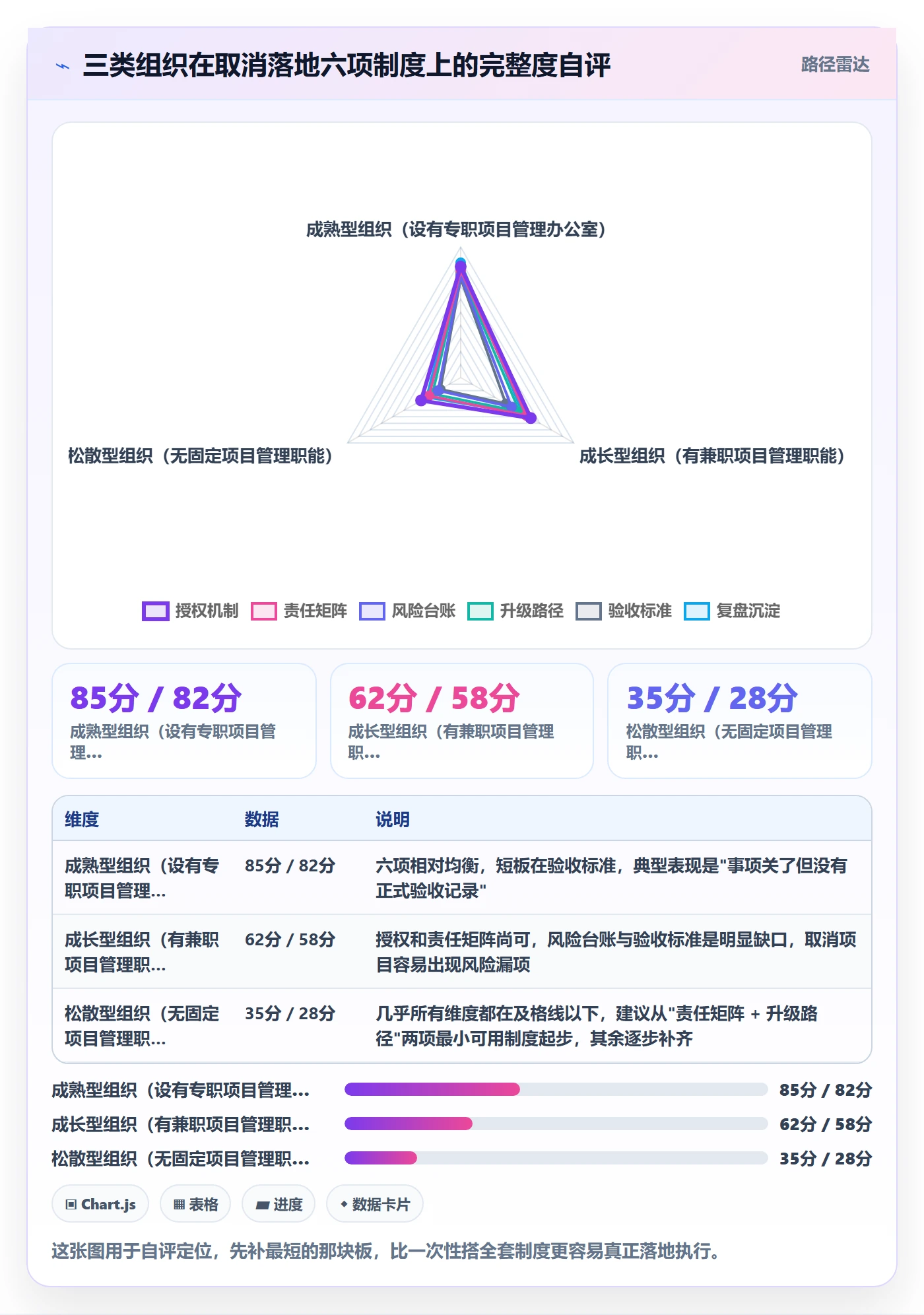

5. 用自评定位,先补最短的那块板
不是所有组织都需要一次搭齐六项机制。我通常建议先做自评,找出最短的那块板,集中补上,而不是全面铺开。

五、案例解析:47 天完成一次跨部门取消收口
这一节把我实际经手的一个项目完整拆开讲,包括背景、制度设计动作、执行节点和复盘结论。案例已经脱敏,涉及的数字做了区间化处理,但结构是真实的。
1. 背景与冲突
项目背景是一个跨五个部门的联合业务合作,已经运行 14 个月,累计投入 860 万元,涉及 18 份外部合同、12 名专职人员、26 个未关闭客户工单,以及 420 万元未执行的预算。
取消决策做出后,我看到的第一个冲突不是执行冲突,而是口径冲突。市场部门准备对外说"业务调整",销售部门准备说"项目暂停",法务部门起草的函件写的是"合同终止"。三个版本在同一天到达同一个大客户那里。
第二个冲突来自预算归属。420 万元预算挂在业务部门名下达 11 个月,取消后这笔预算的回收主体、回收节奏、是否影响部门次年预算基数,都没有明确说法。
2. 制度设计动作:前 7 天做了什么
我们用了 7 天完成制度搭建,动作不多,但每一项都是必需品。
- 第 1 天:成立联合决策组。由分管副总担任组长,业务、财务、法务、人力、信息技术各出一名能签字的人。当天明确三项授权和金额阈值。
- 第 2-3 天:拆解收口任务并建立责任矩阵。把全部收口工作拆成 63 项任务,归入三条主线,每项指定唯一责任人和截止日。
- 第 4 天:统一对外口径。形成一份对外说明模板,区分客户、供应商、监管方三类对象,明确谁可以说、说什么、什么时候说。
- 第 5 天:建立风险台账。由法务和财务各自列出高、中、低三档风险,共 19 项,逐项指定处置负责人。
- 第 6 天:确认 KPI 调整口径。和相关部门的上级确认,取消期专项工作计入当期考核,不因取消导致接口人指标受损。
- 第 7 天:锁定关闭条件。明确列出八项关闭条件,全部满足才允许宣布项目关闭。
七天的投入看起来不小,但它换来的是后面 40 天里几乎不再出现"这件事归谁""要不要开会讨论一下"这类消耗。

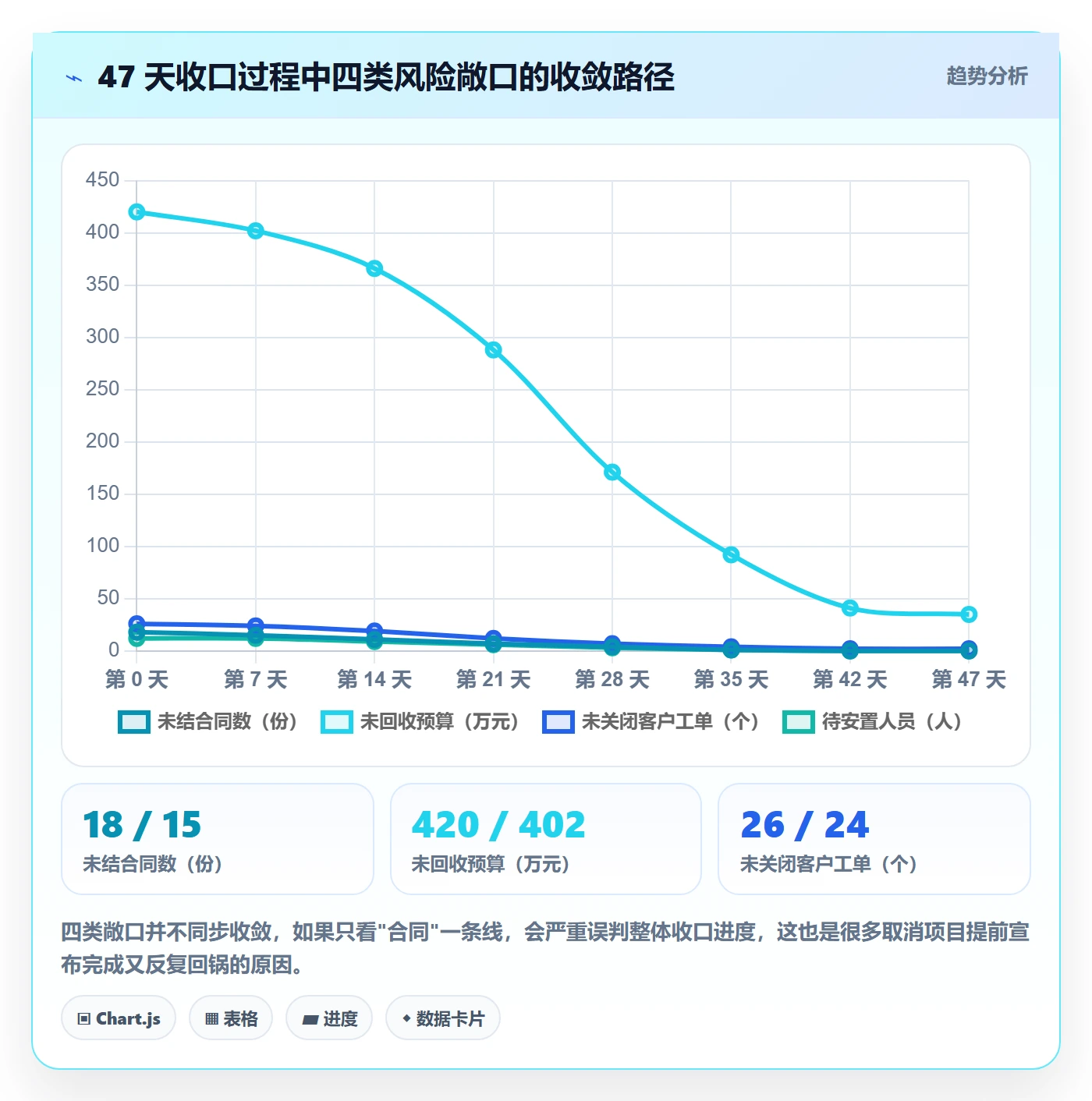

3. 执行节点:四类风险敞口的收敛路径
收口期间我按周跟踪四类敞口:未结合同数、未回收预算、未关闭客户工单、待安置人员。它们的收敛节奏完全不同,这一点值得特别注意。

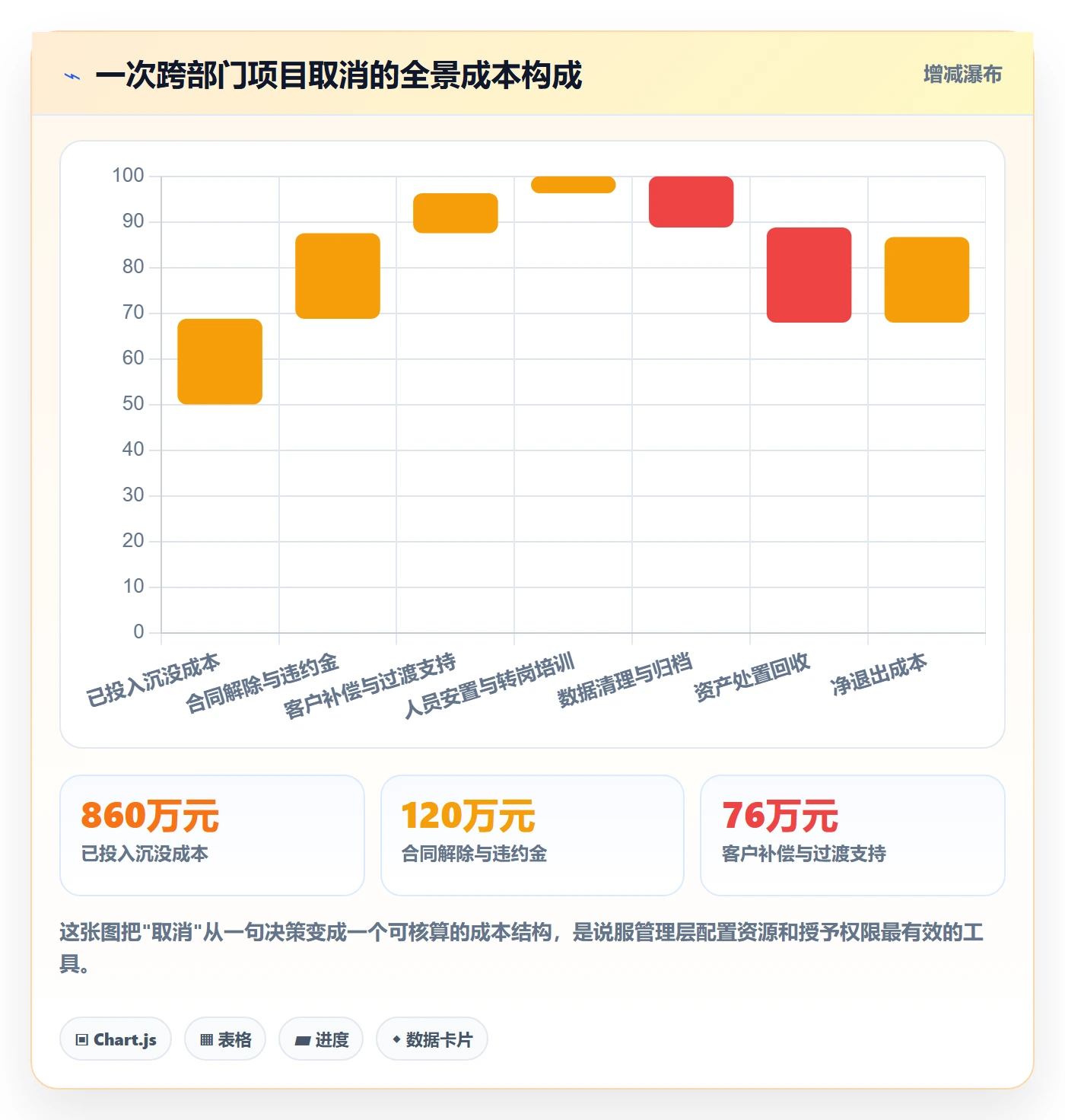

4. 成本结构:取消不是没有成本,而是成本换了形状
管理层最初对这个项目的取消成本估计是"大概一百多万违约金"。实际核算下来,净退出成本是 1154 万元。差异不在数字,而在于有没有把成本结构完整打开。

5. 复盘:真正起作用的是什么

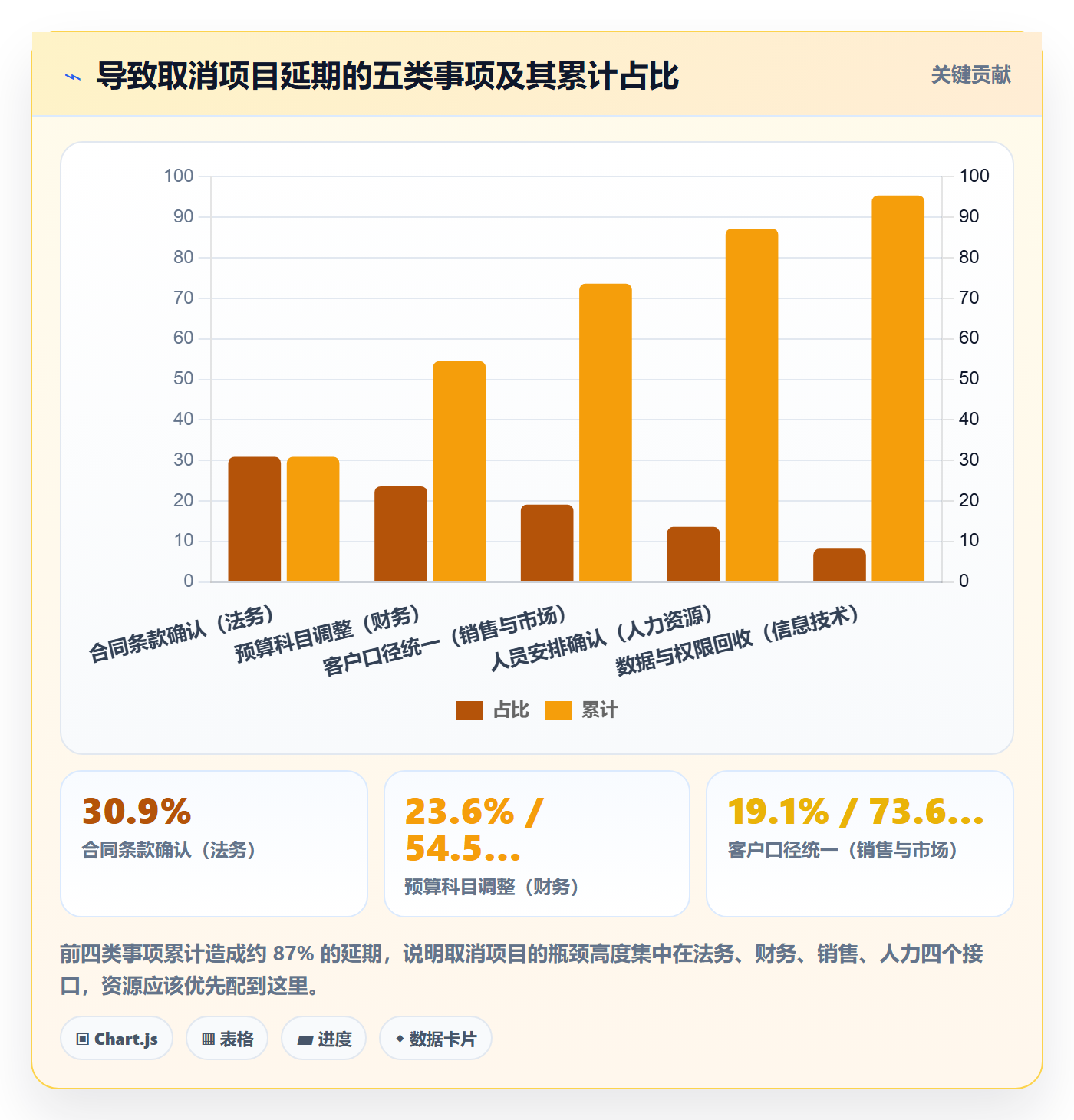

复盘阶段我们统计了所有导致延期的事项,一共 110 次记录,归成五类。结论比预期集中得多。

复盘得出的最重要一条结论是:六个机制里,责任矩阵和升级路径的贡献最大,风险台账次之,会议节奏的贡献最小。我们原本以为高频会议能加快进度,实际数据显示,会议频次和收口速度之间没有明显相关性,真正起作用的是"争议能不能在 48 小时内被裁定"。
六、工具化:把制度装进系统,而不是装在会议纪要里
这个案例做完之后,我做的第一件事不是写方法论,而是找承载工具。原因是:责任矩阵、风险台账、升级路径这些东西,如果靠文档和会议纪要维护,在超过 50 项任务之后基本就失效了。
1. 手工台账的三个天花板
我统计过手工台账模式下的几个关键指标,问题集中出现在三个地方。
第一是状态不可追溯。任务状态靠人汇报,每周收集一次,实际上反映的是"汇报时点的记忆",而不是真实状态。有人已经做完了没报,有人没做但报了在做。
第二是逾期发现太晚。手工模式下,一项任务逾期平均要 6.8 天才被发现,因为发现依赖下一次周会。这个延迟足以让一个小问题变成一个需要决策组处理的大问题。
第三是例外升级依赖个人主动性。手工模式下,例外事项按期升级率只有 41%。也就是说,超过一半的例外事项卡在执行层,没有人往上推。
2. 平台化承载:以 PingCode 为例
第二次做类似项目时,我们换了一种方式:把取消落地的制度直接配置到项目管理平台上。这次选的是 PingCode。选择它的原因很直接,这类取消收口工作本质是一次短期、高强度、跨部门的项目交付,需要的是完整的项目对象模型,而不是一个轻量的任务看板。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和取消落地场景的匹配度很高。取消项目通常涉及几十到上百项任务、五到八个部门、多个外部接口,组织结构本身也比较复杂,轻量工具在这种规模下很快会不够用。
另一个关键考虑是部署方式。取消项目涉及合同金额、人员安置、客户信息,属于敏感数据。PingCode 支持私有化部署,可以把数据留在企业内网,法务和人力在使用时不会有合规顾虑,这一点在多部门协作时非常重要,因为任何一个部门因为数据顾虑而不愿意在系统里记录,整套机制就会出现信息断层。
3. 从旧系统迁移:为什么可以平滑过渡
这家企业原先用 Jira 管理项目,迁移顾虑主要有两个:历史数据怎么办、团队使用习惯怎么改。实际迁移下来,这两点都没有成为障碍。
PingCode 支持 Jira 平滑迁移,历史工作项、状态流转、字段映射都可以对应过去,取消项目需要参考的历史任务和交付记录能够完整保留。这对于取消类项目尤其关键,因为收口工作往往需要回溯项目期内的承诺记录。
对于有国产替代需求的团队来说,这一点的价值不只是合规,还包括后续的持续支持能力。选型时我建议重点验证三件事:历史数据的完整迁移、状态机的自定义能力、权限模型能否支撑跨部门数据隔离。这三项验证通过,迁移风险基本可控。

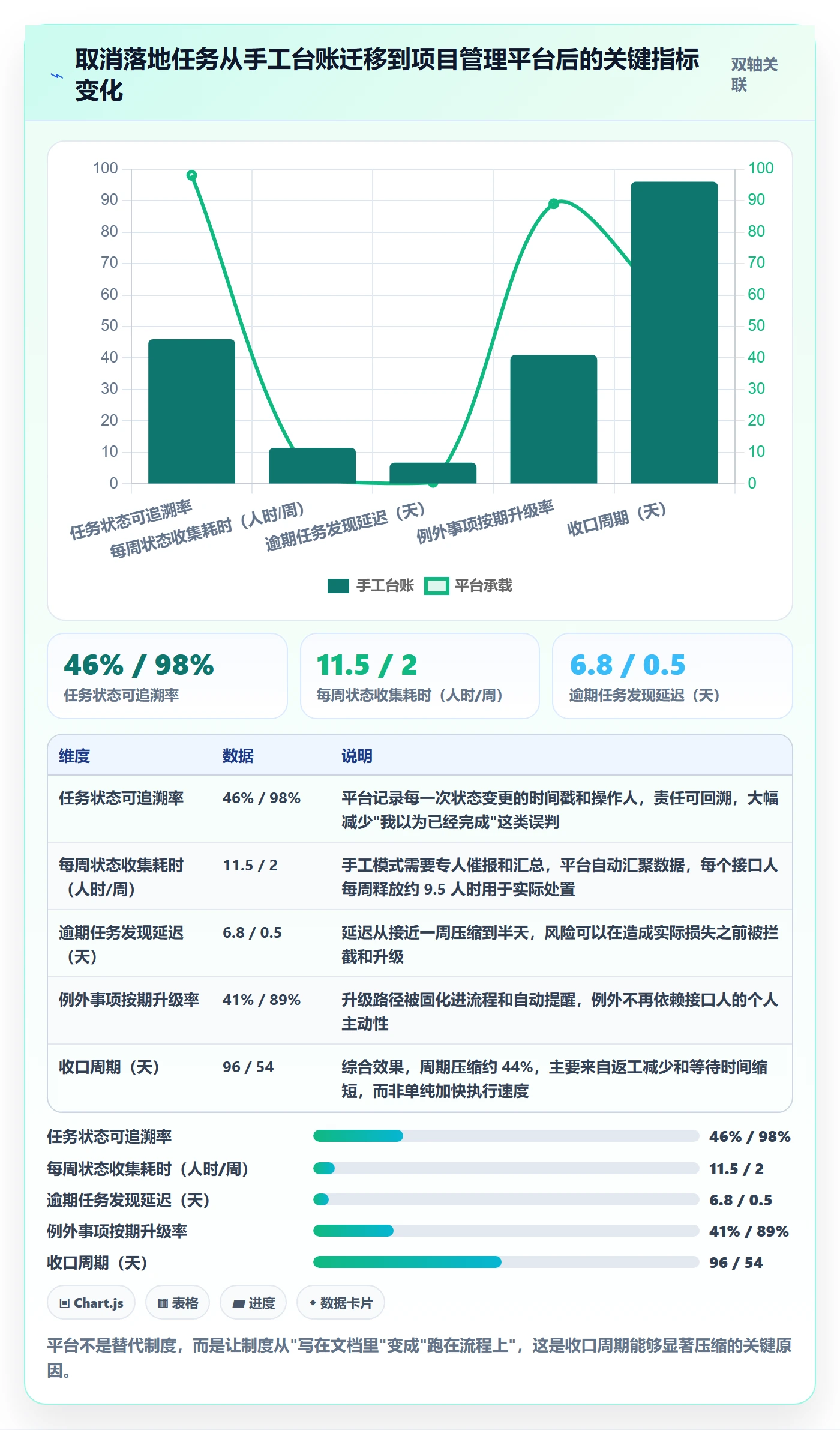

4. 平台化前后的指标变化
把制度配置到系统之后,最直观的变化是任务状态从"需要问"变成"可以直接看"。下面是同一个组织在两个不同项目上的指标对比。

5. 需要在系统里配置的四类对象
如果你打算用平台承载取消落地方案,最小配置集是四类对象。我把自己实际使用的字段结构整理成了示例,可以直接参考。
# 取消落地项目的四类核心对象配置示例
1. 收口任务(Work Item)
字段:
任务名称:合同解除-XX供应商年度框架协议
所属主线:业务收口 / 合规善后 / 沟通稳定
唯一责任人:必须单人,不允许双人
协作方:法务、财务
交付物:解除协议扫描件 + 财务确认单
截止日:第 21 天
关闭条件:交付物全部上传且验收人签字
风险登记项(Risk)
字段:
风险描述
影响等级:高 / 中 / 低
概率等级:高 / 中 / 低
处置负责人
处置结论:规避 / 转移 / 接受 / 缓释
关闭时间
例外与升级(Escalation)
字段:
触发条件:超期 3 天 / 跨部门僵持 / 超出授权阈值
当前层级:执行层 / 部门层 / 决策组
升级截止时限:48 小时
裁定结论 + 裁定人
关闭条件清单(Exit Criteria)
字段:
条件项:共 8 项
验证方式:文件留档 / 系统状态 / 签字确认
验证人
是否满足
全部满足才允许流转到"已关闭"状态
这四类对象里,最关键的是"例外与升级"。很多团队配了任务和风险,但没配升级路径,结果是任务卡住之后还是回到群里喊人。升级路径必须在系统里可触发、有时限、有裁定人,否则它就只是一句写在制度里的口号。
七、不同情况下的行动建议
取消落地没有一套万能流程。下面按五种常见情况,给出我认为最直接的动作组合。
1. 情况 A:48 小时内必须发出取消通知
这种场景通常来自外部压力或决策窗口,来不及先建制度。我的建议是:先发通知,但通知里必须包含三件事。
- 明确的唯一对接人和联系方式,不留模糊空间。
- 明确的"暂停动作清单",告诉各部门现在立刻要停什么。
- 明确的"下一次沟通时间",承诺在 72 小时内给出完整方案。
不要在没有准备的情况下发出完整方案,也不要在通知里给出未经确认的补偿口径。72 小时之后再发正式方案,比仓促发一个漏洞百出的方案要安全得多。
2. 情况 B:涉及劳动合同与人员安置
这是合规风险最高的情况。关键动作有三个:立即让法务和人力联合介入、全部沟通留痕、不承诺超出授权范围的补偿条件。
特别提醒一点:人员安置的启动时间要提前,不要排在所有事项的最后。我在案例里看到安置在第 14 天才启动,虽然最终完成,但那两周的等待期造成了明显的情绪波动。如果能提前到第 3-5 天启动沟通,整体会平稳得多。
3. 情况 C:涉及外部客户与已签合同
核心是口径统一和分批沟通。先把客户按合同金额、合作深度、关系状态分成三批,第一批由高层亲自沟通,第二、三批由标准流程处理。
同时要做一件事:把所有已签合同的解约条款、违约条款、预付与退款条款整理成一份表。这份表会直接决定你的沟通底线,没有它,销售在客户面前只能凭感觉承诺。
4. 情况 D:集团级政策取消
难点在层级,不在内容。建议采用"统一模板 + 分级落地"的方式:总部出统一口径和执行标准,各层级在规定时间窗内完成落地并回传证据。
验收方式必须是证据回传,而不是"已完成"的口头汇报。否则你永远不知道基层到底做了什么。
5. 情况 E:已上线产品或服务下线
技术动作本身不复杂,真正难的是客户迁移和历史数据处理。建议把工作重心放在两件事上:一是客户迁移方案的提前验证,二是数据处置策略的书面确认(哪些删除、哪些归档、保留多久)。
数据处置如果没有书面确认,很容易变成"没人敢删",最后全部堆在服务器上长期占成本。
| 情况 | 牵头方 | 必做动作 | 时间窗 |
|---|---|---|---|
| 紧急通知场景 | 业务负责人 + 项目管理办公室 | 暂停清单、唯一对接人、下次沟通时间 | 48 小时 |
| 涉及人员安置 | 人力资源 + 法务 | 提前启动沟通、留痕、不超授权承诺 | 第 3-5 天启动 |
| 涉及外部客户 | 销售负责人 + 法务 | 客户分层、条款表、口径统一 | 第 1-3 周 |
| 集团级政策取消 | 总部指定部门 | 统一模板、分级落地、证据回传 | 4-8 周 |
| 产品服务下线 | 产品负责人 + 技术负责人 | 迁移方案验证、数据处置书面确认 | 5-7 周 |

八、不同情况下的取舍
所有执行建议都会遇到资源不足的现实。这一节讲我在资源受限时怎么取舍,以及取舍的判断依据。
1. 速度与合规之间的取舍
这两者天然冲突,但冲突程度取决于取消场景。判断依据是"这件事做错了会不会产生不可逆后果"。
合同解除、人员安置、数据处置这三类属于不可逆事项,不能为了速度压缩流程。客户沟通、内部解释、资产回收这三类属于可迭代事项,可以先做后改,速度优先。
我的经验法则是:涉及法律关系和人身权益的,慢一点;涉及沟通和物理资产的,快一点。
2. 集中决策与分散执行之间的取舍
集中决策的优点是口径统一,缺点是响应慢。分散执行的优点灵活,缺点是容易口径分裂。
我的建议是按事项类型划分:对外口径、例外裁定、关闭验收三项必须集中;具体任务执行、客户沟通、资产处置三项可以分散,但必须按统一模板输出。
3. 全量清算与抽样收口之间的取舍
不是所有收口工作都需要全量做。合同、预算、人员必须全量;小额采购、低值资产、历史小工单可以抽样或批量处理。
判断门槛建议设一个金额线。低于这条线的事项走批量核销流程,不进入逐项责任矩阵。这条线设多少,取决于组织的合规要求和风险容忍度。
4. 平台化与轻量台账之间的取舍
如果收口任务少于 20 项、周期短于 3 周、涉及部门不超过 3 个,用手工台账加一份责任矩阵就够了,上平台反而增加配置成本。
一旦超过上述任一条件,尤其是任务超过 50 项或周期超过 6 周,手工台账的维护成本会迅速超过平台配置成本。这种时候,上平台的收益主要体现在"状态可追溯"和"例外可升级",而不是省时间。
5. 深度复盘与快速关闭之间的取舍
取消项目结束后,团队通常已经身心俱疲,深度复盘的阻力很大。我的建议是把复盘压缩到 90 分钟,只回答三个问题:哪一项机制真正减少了返工?哪一项机制形同虚设?如果重来一次,前七天会改哪一件事?
这三个问题产出的结论可执行性,通常高于一份几十页的完整复盘报告。

九、结语:取消落地真正的难,在于它是一次没有仪式感的交付
推进型项目有庆功会、有上线仪式、有明确的成果展示。取消项目什么都没有,做得好是"本来就该这样",做得差才会被翻出来追责。这种没有正反馈的属性,是它容易烂尾的根本原因。
我的核心观点可以浓缩成一句话:取消不是决策的结束,而是一次以风险出清、责任闭环、关系维护和知识沉淀为目标的制度交付。它的方法论和项目管理没有本质区别,区别只在于它需要被承认为一件"正式的工作"。
如果你现在正处在这个阶段,下一步我建议按这个顺序做四件事:
- 今天:写下一句话定义"什么叫取消完成",作为整个方案的锚点。
- 本周内:成立联合决策组,明确三项授权和金额阈值,形成书面纪要。
- 两周内:完成责任矩阵、风险台账和对外口径模板三项基础配置。
- 持续:每周检查一次例外升级是否在 48 小时内被裁定,这一项比检查进度更能反映制度是否真的在运行。
最后一句提醒:不要追求一次做到完美。取消落地最怕的不是制度不完整,而是根本没有制度。先搭一个能跑起来的最小版本,边跑边补,比反复开三次会议讨论方案要有效得多。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:取消落地方案:跨部门团队开展任务执行的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381130
读者评论
作为PMO,最有共鸣的是“取消型项目没有项目编号、预算和考核权重”。没有正式授权和责任矩阵,接口人只能挂名,跨部门根本调不动。文章把关闭条件拆成合同、预算、人员、数据、口径、复盘六项,很实用,建议直接纳入组织级收口模板。
从一线执行角度看,KPI不调整确实是最大堵点。项目取消了,本职指标还在,帮取消项目干活等于自损考核,理性人都会往后排。文章提出KPI对齐要和任务分解同步做,这一点比单纯强调执行力更接近真实制度问题。
文中漏斗图显示最终只有24%项目真正关闭,这个观察很扎心。取消不是发通知,而是退出型交付。前置制度设计能压缩约48%收口周期也有参考价值,但样本只有六个脱敏项目,结论方向可信,具体比例还需更多组织数据验证。
