取消落地方案:跨部门团队开展任务执行的入门指南案例解析

2023 年秋天,我参与收尾过一个已经烧掉 47 人月的跨部门试点。决策会在周二上午开完,总经理在群里发了一句“这个项目先停掉”。第三周周一,我打开系统一看:运维还在给测试环境扩容,采购还在催供应商签那份 86 万元的年度框架合同,市场部已经把双十一的预热物料排进了内容日历。没有人是故意违抗命令的,所有人都觉得自己只是“把手头这一点做完”。那次之后我彻底明白一件事:取消不是一个决策动作,取消是一次需要跨部门交付的关闭工程。

这篇文章要讲的“取消落地方案”,就是项目、试点、活动、采购或方案被叫停之后,跨部门团队如何有序停止、关闭、归档、复盘并重新分配资源的执行方案。它不是教人随便砍项目,而是教人把“取消”这件事做干净,停止执行,也要有验收标准。

一、先给结论:取消的最小交付物不是通知,而是关闭包

我把这些年做过的取消收尾拆开看,失败的原因高度集中,成功的原因也高度集中。所以在进入流程之前,先把结论摆出来,你可以拿着这三条去对照自己手里的项目。

1. 取消的验收标准必须写死在方案里,而不是停留在口头默契

大部分跨部门取消之所以烂尾,是因为“取消”这个词在十个部门里有十种理解。研发理解的取消是“不开发新功能了”,采购理解的是“不签新合同但已签的继续走”,市场理解的是“不投新预算但已排期的照发”。当一件事没有统一的完成定义时,它就会以十种不同的速度继续往前走。

所以取消落地方案里必须有一组可检查的完成条件,我通常把它压缩成六个字:停、清、冻、安、归、口。任务停排期、合同清责任、预算冻结或释放、人员有安排、资料有归档、对外有口径。这六项没有全部打勾,取消就不算完成。

2. 取消必须有一个单点负责人,而不是“项目负责人顺带处理”

项目在推进期,负责人是引擎;项目在被取消时,负责人往往是利益受损方,他的 KPI、他的团队、他的年终述职都和这个项目绑在一起。让他去主导取消,本质上是在让他主导否定自己。这是我见过最普遍的结构性失误。

我的判断是:取消收尾应该由项目负责人之外的人主导,通常是 PMO、战略岗、总助或运营负责人,项目负责人作为被关闭对象配合。决策人、收尾负责人、执行组三层要分开,这是取消动作能落地的前提。

3. 取消不是一次性事件,而是一条有起点和终点的时间线

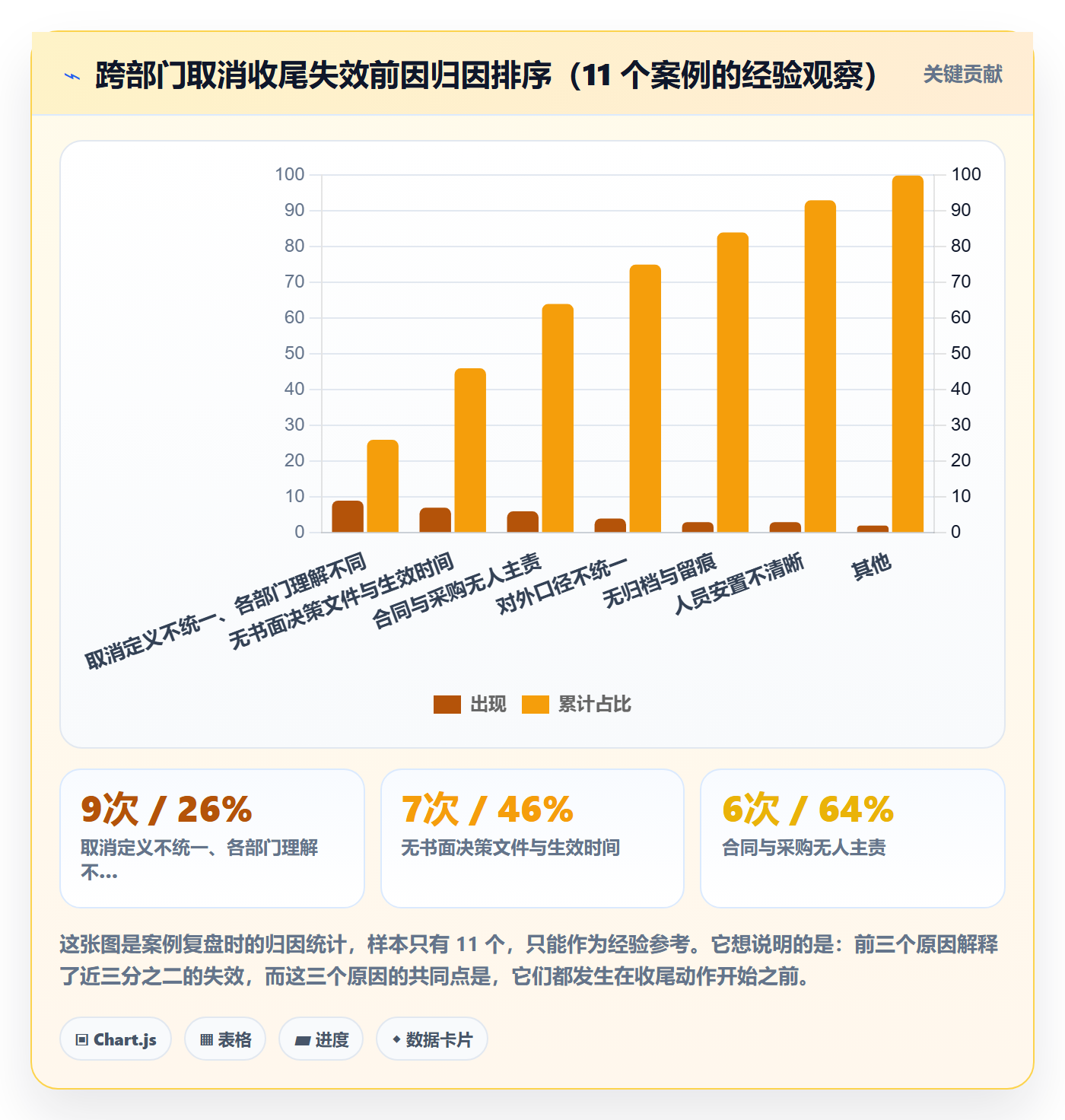

我在内部复盘时统计过 11 个跨部门取消案例(来自我服务过的三家不同规模企业,样本小,只能算经验观察,不是行业统计),从“决策生效”到“关闭包归档”,中位数是 26 个工作日,最短 9 天,最长 71 天。那 71 天的项目,问题不在执行慢,而在于从来没有宣布过终点。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

二、真实场景:我处理过的四类取消

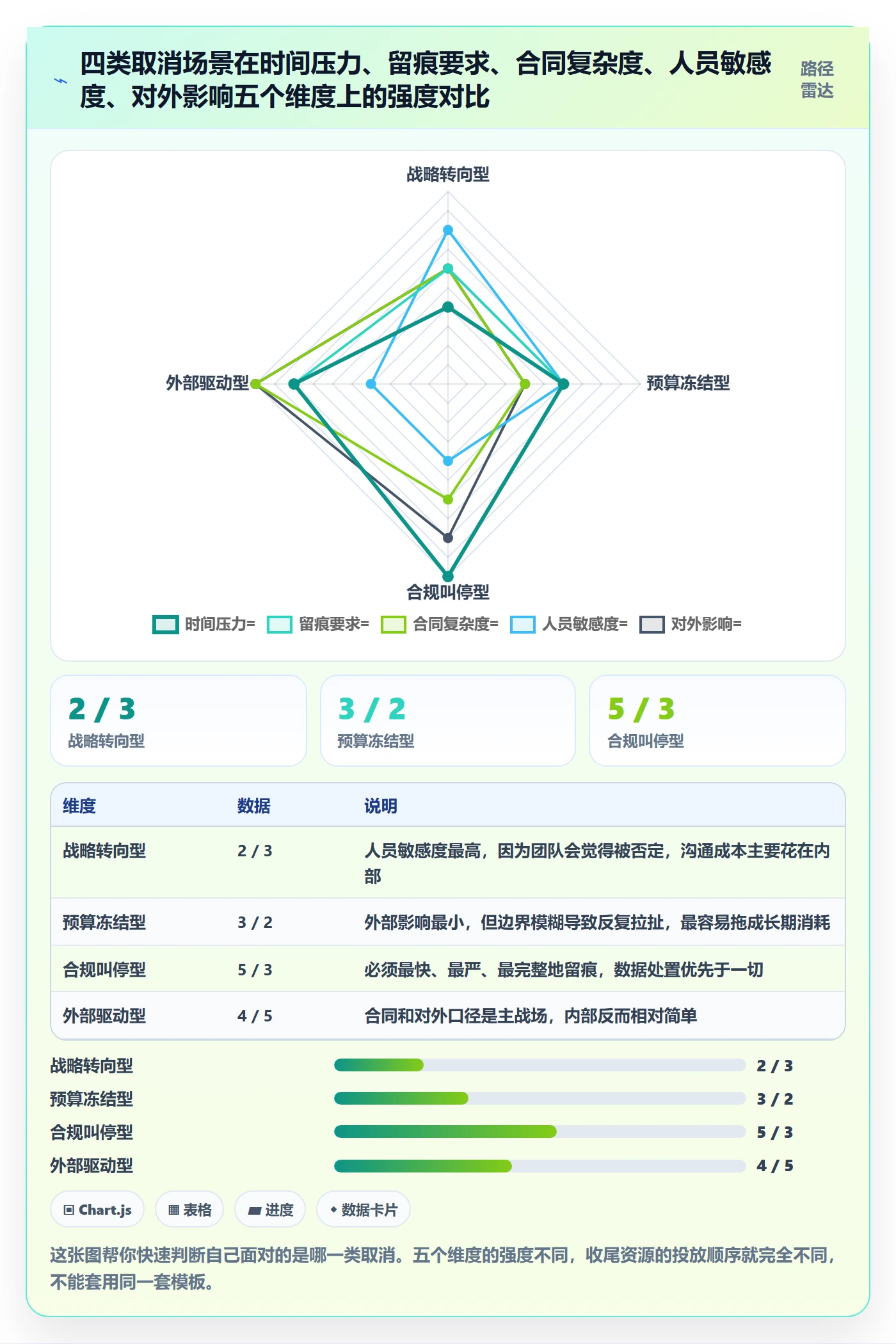

脱离场景谈“取消流程”是没有意义的。下面这四类场景,是我真实遇到过的,也是我觉得覆盖了绝大多数跨部门取消情况的分类。每一类的关闭重点完全不同。

1. 战略转向型:方向变了,项目还在跑

最常见的一类。公司年初定了一个方向,三季度管理层换了思路,原来的试点就不再是优先级。这类取消的特点是:项目本身没有失败,只是不再被需要。团队成员的感受相对好处理,但预算和人员转岗是最棘手的两件事。

我处理过一次企业内部的智能客服试点,投入了 6 个部门、约 120 人参与,跑了 5 个月。战略调整后决定停止,真正的难点不是通知,而是那 3 家已经进入 POC 阶段的供应商该怎么收尾,他们已经在做定制开发了。

2. 预算冻结型:钱断了,事没断

这类取消最隐蔽。财务在季度末临时冻结了科目,但项目组并不认为自己被取消了,他们觉得只是“暂时没钱”,于是继续用人力投入维持进度。预算冻结和项目取消之间,往往隔着一层没人愿意说破的模糊。

我的判断很直接:预算被冻结超过 30 天且没有明确的解冻时间表,就应该按“暂停”处理,写正式的暂停通知,冻结排期,而不是让它以“低成本维持”的名义继续消耗人力。

3. 合规叫停型:不是不想做,是不能做

涉及数据出境、个人信息处理、金融资质、行业许可的项目,一旦合规部门提出否决意见,项目必须立即停止,且数据处理动作要优先于其他所有收尾动作。这类场景的特点是:时间压力最大,留痕要求最高,可协商空间最小。

这类型的关闭清单里,数据清退、权限回收、日志封存三项必须排在最前面,而且要由专门的人签字确认。合同赔偿反而可以往后放,因为合规风险是行政或法律责任,不能讨价还价。

4. 外部驱动型:客户不要了,供应商还在报价

客户取消合作、渠道政策变化、平台规则调整带来的取消,特点是内外节奏不同步。内部决策可以一天完成,但外部链条的传导可能需要几周。我见过最典型的失误是:内部已经宣布取消,但销售还在跟客户说“我们在优化方案”,采购还在让供应商备料。

这类场景的核心动作是“冻结对外承诺”,在关闭方案里明确一句话:自 X 日起,任何部门不得就该事项对外做出新的承诺,已有的对外承诺需报收尾负责人统一处理。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

三、五个误区:把取消当成一句话的代价

这部分我写得比较直白,因为每一条都是我在真实项目里踩过的坑,或者亲眼看着别人踩过的坑。

1. 误区一:群里说一声就算取消

群消息不是决策文件。没有明确生效时间、明确范围、明确授权人的取消,本质上是征求意见,不是命令。我在一个项目里见过,负责人在群里说“这个先放一放”,结果三个部门理解成“暂停”,两个部门理解成“终止”,最后两边在需求评审会上吵了起来。

替代动作很简单:取消决策必须以书面形式下发,包含四要素,生效时间、关闭范围、收尾负责人、决策授权人。格式不重要,微信、邮件、系统公告都可以,但这四要素必须齐。

2. 误区二:取消是项目负责人一个人的事

项目在推进期是负责人主导,但取消期不是。原因前面讲过:利益冲突。我见过的成功案例里,收尾负责人几乎都不是原项目负责人。把取消的主责交还给被取消的人,是很多组织最容易忽略的一处结构性错误。

3. 误区三:都停了,还复盘什么

不复盘的取消,等于把成本交了两遍学费。取消复盘要回答的不是“谁做错了”,而是三个问题:决策触发点是否可以被更早识别?资源配置的方式是否需要调整?下次评估同类项目时应该增加哪一条准入条件?

我要求所有的取消复盘都必须产出一页纸,写清楚“三个下次不再犯的判断依据”,否则复盘就是走过场。

4. 误区四:对外先别说,等内部稳定了再公布

这是最危险的一条。内部稳定往往需要两三周,但这两三周里,供应商可能在备料,渠道可能在压货,客户可能在安排接入。信息延迟本身就是成本,而且成本会随外部依赖程度非线性放大。

正确做法是分层、分时、同源。分层是不同对象讲不同深度;分时是核心相关方早于外围;同源是所有外部表述都来自同一份口径文档。

5. 误区五:取消等于失败,等于要问责

我坚持把取消和问责彻底分开。取消是资源配置的常规动作,一个健康组织每年都应该有几件被理性取消的事。如果每次取消都伴随问责气氛,那么下一次没人敢主动提出“这个项目应该停”,坏项目就会一直活到它自己爆掉。

在取消方案里,我会专门写一段“本方案不涉及绩效评定”,把取消和考核解耦。这一句话看起来不起眼,但它能让后面所有沟通顺畅一半。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

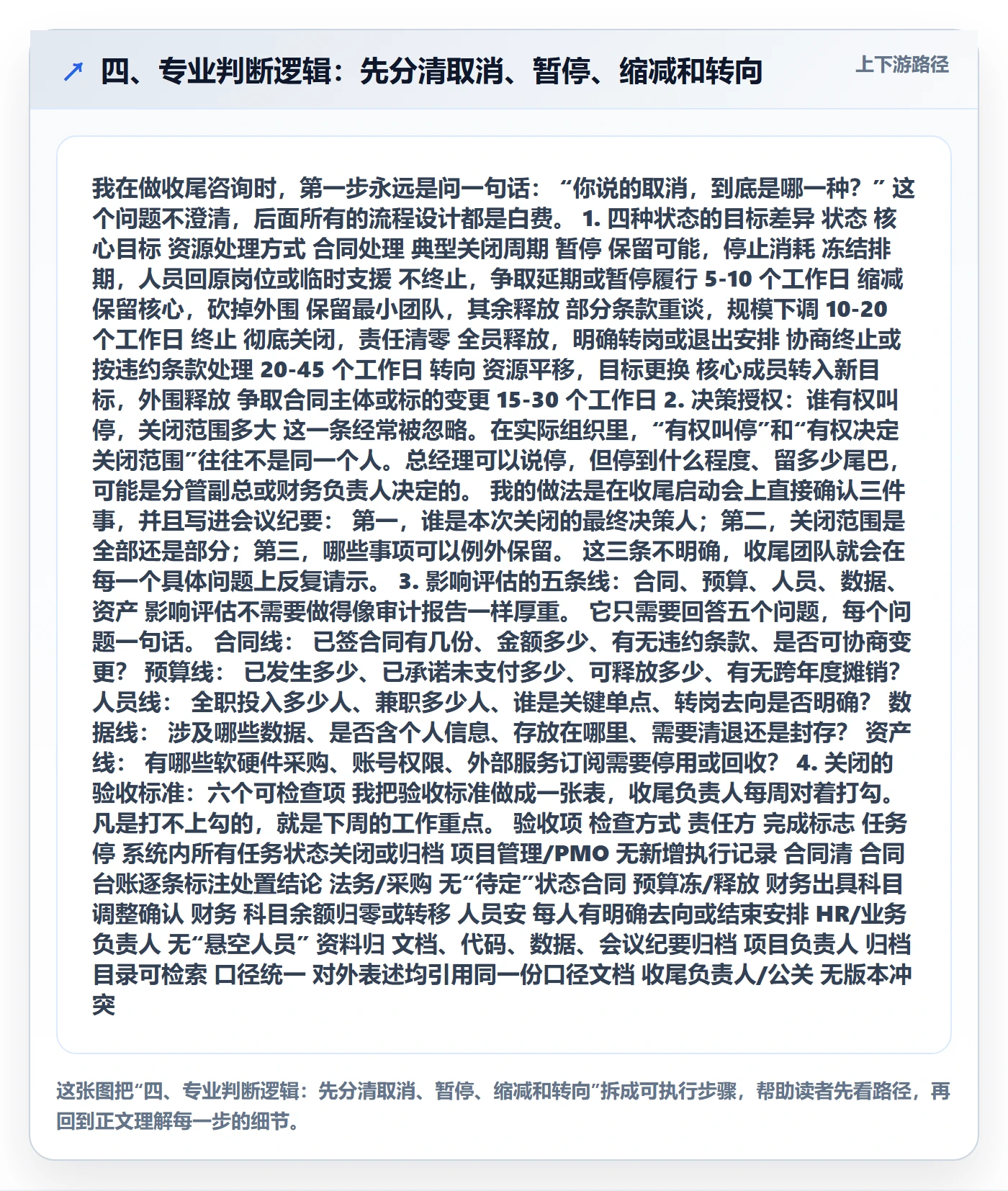

四、专业判断逻辑:先分清取消、暂停、缩减和转向

我在做收尾咨询时,第一步永远是问一句话:“你说的取消,到底是哪一种?”这个问题不澄清,后面所有的流程设计都是白费。

1. 四种状态的目标差异

状态 核心目标 资源处理方式 合同处理 典型关闭周期
暂停 保留可能,停止消耗 冻结排期,人员回原岗位或临时支援 不终止,争取延期或暂停履行 5-10 个工作日
缩减 保留核心,砍掉外围 保留最小团队,其余释放 部分条款重谈,规模下调 10-20 个工作日
终止 彻底关闭,责任清零 全员释放,明确转岗或退出安排 协商终止或按违约条款处理 20-45 个工作日
转向 资源平移,目标更换 核心成员转入新目标,外围释放 争取合同主体或标的变更 15-30 个工作日

2. 决策授权:谁有权叫停,关闭范围多大

这一条经常被忽略。在实际组织里,“有权叫停”和“有权决定关闭范围”往往不是同一个人。总经理可以说停,但停到什么程度、留多少尾巴,可能是分管副总或财务负责人决定的。

我的做法是在收尾启动会上直接确认三件事,并且写进会议纪要:第一,谁是本次关闭的最终决策人;第二,关闭范围是全部还是部分;第三,哪些事项可以例外保留。这三条不明确,收尾团队就会在每一个具体问题上反复请示。

3. 影响评估的五条线:合同、预算、人员、数据、资产

影响评估不需要做得像审计报告一样厚重。它只需要回答五个问题,每个问题一句话。

  • 合同线:已签合同有几份、金额多少、有无违约条款、是否可协商变更?
  • 预算线:已发生多少、已承诺未支付多少、可释放多少、有无跨年度摊销?
  • 人员线:全职投入多少人、兼职多少人、谁是关键单点、转岗去向是否明确?
  • 数据线:涉及哪些数据、是否含个人信息、存放在哪里、需要清退还是封存?
  • 资产线:有哪些软硬件采购、账号权限、外部服务订阅需要停用或回收?

4. 关闭的验收标准:六个可检查项

我把验收标准做成一张表,收尾负责人每周对着打勾。凡是打不上勾的,就是下周的工作重点。

验收项 检查方式 责任方 完成标志
任务停 系统内所有任务状态关闭或归档 项目管理/PMO 无新增执行记录
合同清 合同台账逐条标注处置结论 法务/采购 无“待定”状态合同
预算冻/释放 财务出具科目调整确认 财务 科目余额归零或转移
人员安 每人有明确去向或结束安排 HR/业务负责人 无“悬空人员”
资料归 文档、代码、数据、会议纪要归档 项目负责人 归档目录可检索
口径统一 对外表述均引用同一份口径文档 收尾负责人/公关 无版本冲突
四、专业判断逻辑:先分清取消、暂停、缩减和转向

五、CANCEL 六步法:把取消拆成可执行的交付

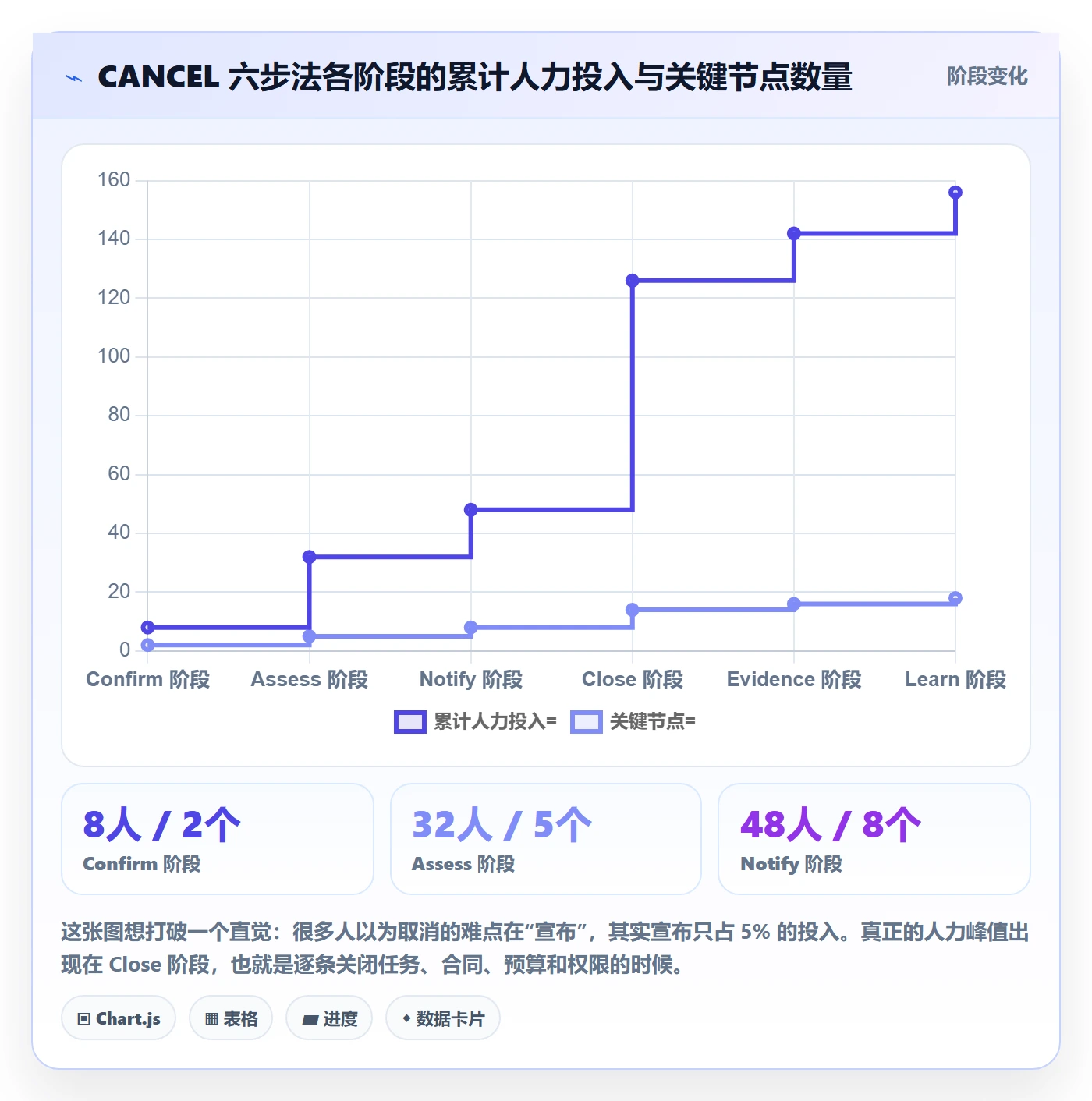

CANCEL 是我自己用的一套收尾框架,不是什么行业标准,但它在跨部门场景下足够好用,因为每一步都有明确的产出物。步骤之间可以并行,但顺序不建议打乱。

1. C , Confirm 确认决策与授权

目标:把“取消”从口头共识变成有授权的书面决策。动作:拿到决策人的书面确认,明确生效时间、关闭范围、收尾负责人、例外事项。产出物:一页纸《取消决策确认单》。

常见坑:收尾负责人自己代签决策单。我见过这种情况,后来在供应商谈判时被质疑授权不足,白白多谈了两周。决策必须由有权的人签,收尾人只负责执行。

2. A , Assess 评估影响与风险

目标:在动手之前知道会伤到哪里。动作:按合同、预算、人员、数据、资产五条线收集信息,输出风险登记表。产出物:《影响评估表》+《风险登记表》。

我建议这一步限时 5 个工作日。评估是无限的,收尾是有期限的,评估做到 70% 就可以进入下一步,剩下的边做边补。我见过一个团队在评估阶段花了三周,结果供应商那边已经把原材料订了。

3. N , Notify 分层通知与统一口径

目标:让所有相关方在同一时间线上收到一致的信息。动作:按五层顺序推进通知,每层用不同深度的话术,但事实部分完全一致。产出物:《分层沟通方案》+《FAQ 口径文档》。

通知顺序我通常这样排:核心执行团队 → 内部协作部门 → 直接上级与决策层 → 供应商与合作伙伴 → 客户与外部公众。前两层要在同一天完成,避免中间出现信息空窗。

对象 沟通重点 不说什么 时间窗口
核心执行团队 决策依据、个人去向、收尾任务分工 不评价个人表现,不讨论追责 决策生效当天
内部协作部门 停止哪些投入、保留哪些交接动作 不透露未定的人员安排 决策生效 1 个工作日内
供应商/合作方 合同处置方式、结算节点、后续可能性 不承诺未来重启时间 决策生效 3 个工作日内
客户/外部 服务连续性安排、替代方案 不解释内部原因 按合同约定或尽快

4. C , Close 关闭任务、合同、预算、权限

目标:把所有正在运行的“机器”停下来。动作:这是整个方案里最琐碎也最耗时的部分,我通常拆成四张清单并行推进。产出物:四张关闭清单,每张都有责任人和截止日。

  1. 任务关闭清单:系统内任务全部置为关闭或归档,取消所有排期、周期会议、自动化提醒。
  2. 合同关闭清单:逐份标注处置方式,继续履行至结束、协商变更、协商终止、按违约处理。
  3. 预算关闭清单:已发生、已承诺未支付、可释放三类金额分别列出,交由财务确认。
  4. 权限关闭清单:系统账号、代码仓库、云资源、第三方订阅、共享文档权限逐一回收。

这四张清单里,最容易漏的是自动化任务和周期会议。我在一个项目里发现,取消三个月后仍有每周一次的自动报表在发给二十几个人,收件人里有一半已经不知道这个项目是什么了。

5. E , Evidence 留痕归档与审计轨迹

目标:让三个月后、三年后回头看,都能说清楚发生了什么。动作:建立统一的归档目录,保存决策文件、评估表、通知记录、合同处置文件、财务确认、权限回收记录。产出物:《关闭包》归档目录。

归档不是把文件堆在一起。我的要求是:任何一个不了解这个项目的人,打开归档目录,30 分钟内能搞清楚三件事,为什么取消、关了哪些、还有什么没关。做不到这一点,归档就是无效的。

6. L , Learn 复盘与人员资源再分配

目标:把这次取消的经验变成下一次的判断力,把人放到更合适的地方。动作:开一次不超过 90 分钟的复盘会,产出一页纸结论;同时确认每个人的去向和过渡安排。产出物:《取消复盘一页纸》+《人员去向确认表》。

复盘会我坚持三条规则:不追责、不评价个人、只产出可复用的判断依据。违反这三条,会议就会变成互相甩锅,什么也留不下来。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

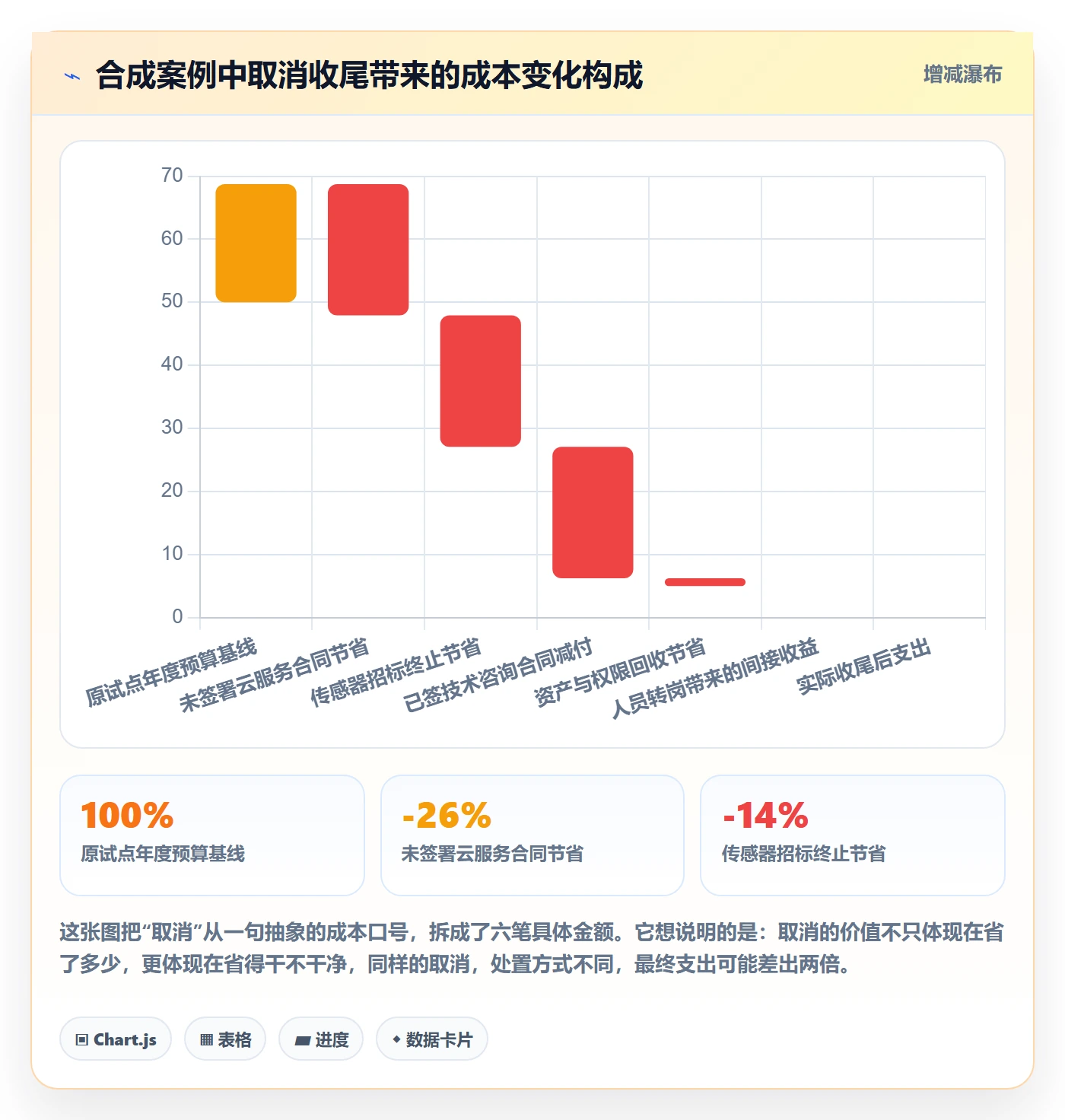

六、案例解析:一个 300 人规模企业的跨部门试点取消(合成案例)

下面这个案例是我基于多个真实项目合并重构的合成案例,企业名称、人员数量和金额都做了处理,仅用于方法演示。它不是某个具体公司的真实事件,但里面的冲突和动作,我在实际项目里都见过。

1. 背景:投入 5 个月,横跨 6 个部门

某 300 人规模的制造企业,在年初启动了一个“设备数据看板与预测性维护”试点。参与部门包括 IT、设备部、生产部、质量部、采购部和财务部,全职投入 7 人,兼职参与约 30 人。试点进行到第 5 个月时,公司战略调整,决定把资源集中到另一条产线的改造上,试点被叫停。

2. 冲突:决策当天,四个部门同时在推进

决策会上,总经理明确表示停止投入。但会后一周内,收尾负责人发现了四件事:

  • IT 已和一家云服务商进入合同谈判最后阶段,报价 86 万元/年,对方已开始做技术方案。
  • 设备部采购的 12 套传感器已完成招标,中标通知尚未发出。
  • 生产部仍在按周开会收集数据,理由是“试点停了但数据还得看”。
  • 质量部已经把试点写进了下季度的汇报材料,准备作为亮点上报。

这四件事没有一件是恶意违抗,全部是因为“取消通知”只发到了一个群里,没有明确关闭范围和生效时间,各部门按自己的理解继续推进。

3. 动作:按 CANCEL 六步法重做一遍

收尾负责人在第二周重新启动收尾流程。第一步是补齐《取消决策确认单》,由分管副总签字,明确生效时间为当日,关闭范围为全部投入,例外事项为零。这份文件补上之后,后续所有沟通都有了依据。

接着做影响评估,五条线各出一张表,共识别出 11 项待处置事项。其中合同线最复杂:云服务合同尚未签署,可以直接停止;传感器招标已到中标通知阶段,需要发函说明并保留供应商关系;另外还有两份已签的技术咨询合同,金额合计 24 万元,协商后按已完成工作量结算。

通知环节分四层推进:核心团队当天开面对面会,协作部门次日发正式邮件,供应商在三天内逐一电话加书面函件,外部不做公开披露。所有对外表述全部来自同一份口径文档,任何人不得自行发挥。

关闭环节是投入最大的部分。四张清单并行推进,累计完成 63 项关闭动作,其中任务关闭 28 项、合同处置 5 项、预算调整 9 项、权限回收 21 项。21 项权限回收里有 6 项是云资源和第三方订阅,如果漏掉,会在后续几个月持续产生费用。

4. 结果:31 个工作日关闭,释放 43% 的预算

整个收尾过程用了 31 个工作日,比原计划多了 6 天,主要时间花在传感器招标的善后沟通上。最终结果是:

  • 云服务合同未签署,避免了 86 万元的年度支出。
  • 传感器招标终止,供应商保留了后续合作资格,未产生违约成本。
  • 两份技术咨询合同按已完工作量结算,实际支付 11.6 万元,比原合同减少 12.4 万元。
  • 释放的预算占原试点年度预算的 43%。
  • 7 名全职成员中,5 人转到新的产线改造项目,2 人回到原岗位。

5. 复盘:最大的教训是“口头取消后仍有人继续推进”

复盘会上,大家一致的结论不是某个部门执行不力,而是取消动作缺少一个明确的“生效时间”。只要生效时间不明确,各条线就会按惯性继续跑,因为对他们来说,继续推进的风险远小于擅自停止的风险。

这次复盘产出了三条可复用的判断依据:第一,任何取消决策必须以书面形式下发并明确生效时间;第二,涉及外部合同的关闭动作必须在 3 个工作日内启动;第三,取消收尾的负责人不能是原项目负责人。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

七、工具与系统层:取消也需要可追溯的关闭动作

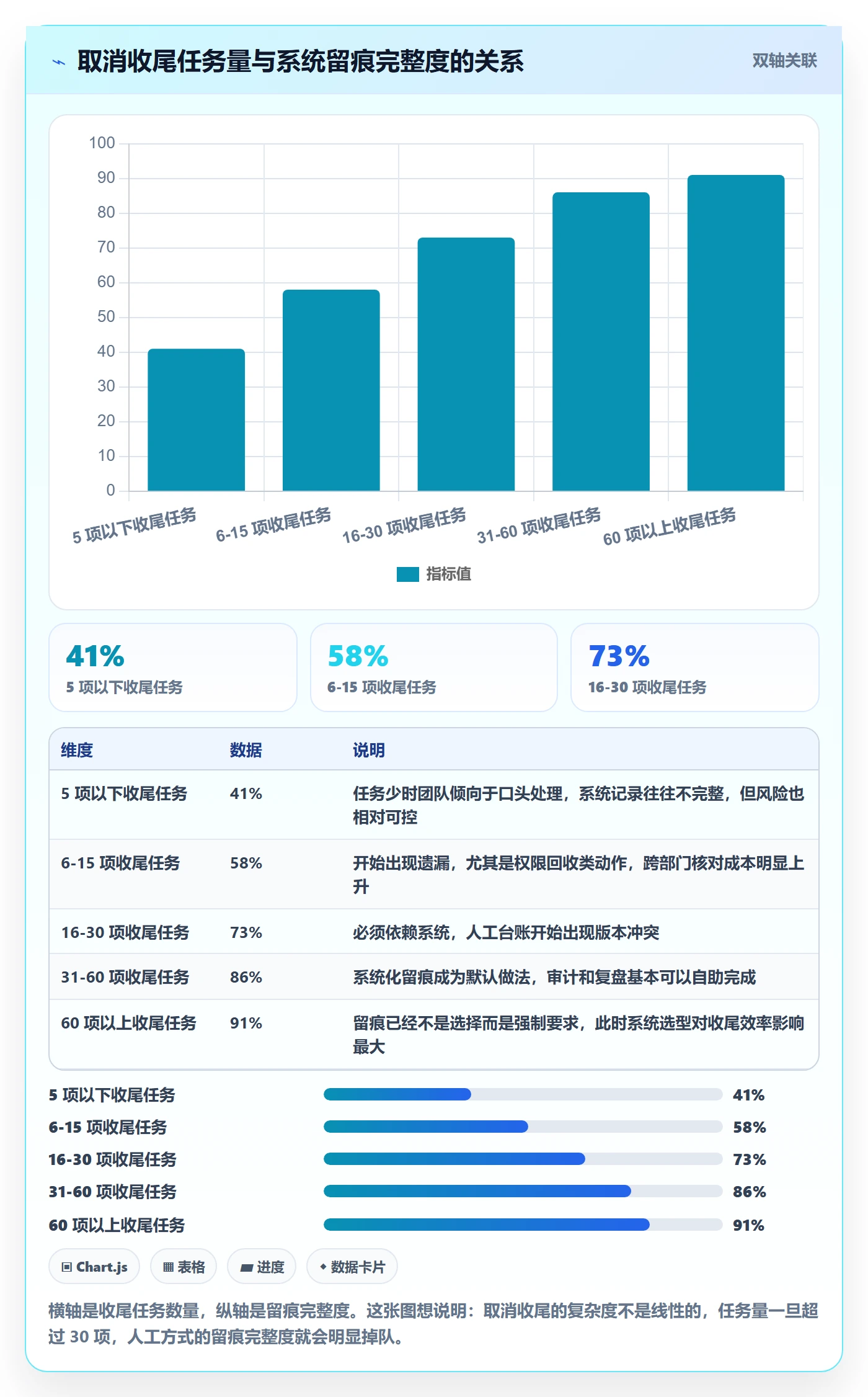

前面讲的都是方法和动作,但在跨部门场景里,再好的方法也需要一个能记录“谁在什么时候关了哪一项”的载体。否则三个月后回头查,只能靠记忆和微信记录,这在审计和追责时非常被动。

1. 系统里应该留下什么

我把取消收尾需要在系统里留下的东西分成三类。第一类是任务状态的变化轨迹,包括哪些任务被关闭、何时关闭、由谁关闭。第二类是权限与资源的变更记录,包括账号回收、订阅停用、共享目录权限调整。第三类是决策与沟通的存档,包括决策确认单、通知记录、口径文档的版本。

这三类东西如果分散在邮件、网盘、聊天工具里,实际上等于没有留痕。我的判断是:取消收尾的留痕必须落在同一个可检索的系统里,而不是让不同部门各存一份。

2. 以 PingCode 为例:跨部门任务关闭如何做到可追溯

我在给中大型企业做收尾咨询时,比较常被问到的一个问题是:能不能在现有的项目管理平台里直接完成取消收尾,而不是再新建一套文档。PingCode 是这一类需求里我认为比较贴合的选择,它主要服务中大型企业及 100 人以上组织,跨部门、多项目并行的场景是它的主战场。

具体到取消收尾这个动作,我关注的是四点:

  1. 任务批量关闭与状态留痕。几十上百个任务需要在短时间内统一关闭,同时保留操作记录,这在跨部门项目里是刚需。
  2. 权限与成员变更可查。取消后成员从项目移除、权限回收,这些动作需要有时间戳和操作人,方便后续核对。
  3. 私有化部署能力。涉及数据清退和合规叫停的场景,数据不能出内网,PingCode 支持私有化部署,这一点在金融、制造、能源类客户里往往是硬性要求。
  4. 迁移成本可控。很多企业原本在用海外工具,取消项目的归档数据和历史记录需要平移过来,PingCode 支持从 Jira 平滑迁移,这也是不少人把它作为国产替代方案的原因。

我要强调一点:工具不能替代方案。没有关闭清单和责任人,再好的系统也只是把混乱记录得更整齐。正确的顺序是先把 CANCEL 六步法和四张关闭清单定下来,再考虑用哪套系统去承载它。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

3. 不同规模组织的工具取舍

不是所有组织都需要上系统。参与人数在 20 人以内、收尾任务在 15 项以内的取消,一张共享表格加一次会议就够了。强行引入流程和工具,反而会增加收尾负担。

但一旦跨部门、跨地域、涉及外部合同和数据合规,系统化留痕的收益就会迅速超过它的成本。我通常给的分界线是:涉及三个以上部门、或者需要处理已签合同、或者涉及个人数据,就应该在系统里留痕。

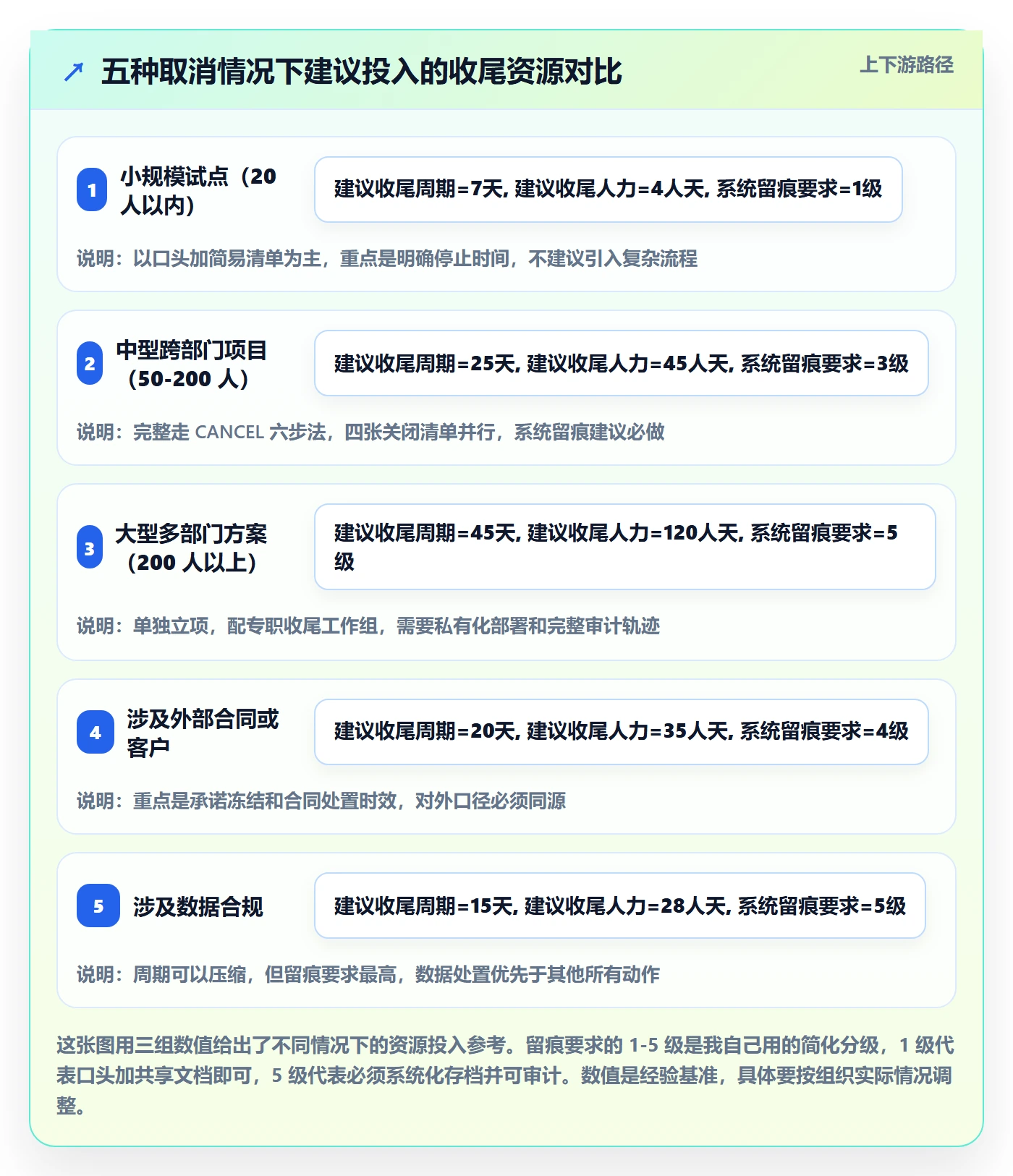

八、不同情况下的行动建议

前面讲的是通用框架,但实际执行时,不同情况的动作重点差别很大。我把常见的五种情况拆开说,每一条都是可以直接抄的行动建议。

1. 小规模试点取消(20 人以内)

这类取消不要过度设计。一份决策确认单、一张关闭清单、一次 60 分钟的对齐会,基本就够了。重点是把停止时间说清楚,避免有人继续投入。归档可以用共享目录,不需要专门系统。

2. 中型跨部门项目取消(50-200 人参与)

这是最常见的区间,也是最需要 CANCEL 六步法的场景。必须设立独立的收尾负责人,必须做五条线影响评估,必须有分层沟通方案。系统留痕从可选变成建议必做,尤其是任务关闭和权限回收。

3. 大型多部门方案取消(200 人以上参与)

这个规模下,取消本身就是一个小型项目。我建议单独立项,配专门的收尾工作组,设明确的项目周期和验收标准。收尾负责人需要直接向决策层汇报,否则推不动跨部门的合同和预算动作。工具层面,私有化部署和权限审计能力是硬性要求。

4. 涉及外部合同或客户的取消

核心动作是两件:第一,立刻冻结新的对外承诺;第二,3 个工作日内启动合同处置。对外口径必须书面化,所有对外沟通人必须使用同一份文档。不要试图隐瞒,延迟披露的代价通常高于提前沟通。

5. 涉及数据合规的取消

顺序完全不一样。数据清退、权限回收、日志封存必须排在合同和预算之前做。这三项完成并签字确认后,再处理其他收尾事项。所有数据处置动作都要有记录,包括处置方式、时间、执行人和复核人。

取消落地方案:跨部门团队开展任务执行的入门指南案例解析

九、不同情况下的取舍

取消收尾里真正难的不是流程,而是取舍。很多决策没有标准答案,只有适合当前组织状态的答案。我把最常遇到的五组取舍摆出来,说清楚我的倾向和理由。

1. 快刀斩乱麻 vs 渐进收口

我的倾向是:信息要快,动作可以慢。也就是“取消决策”要在最短时间内通知到位,但具体的合同谈判、人员安置可以有节奏地推进。反过来做,慢通知、快动作,是最糟的组合,因为信息不对称会让各部门在恐慌中做出错误决定。

2. 保供应商关系 vs 保预算

这一组取舍取决于未来是否还有合作可能。如果供应商在后续项目里还有位置,宁可多付一点也要把关系留住;如果基本不会再合作,就按合同条款办,不必额外让步。我的经验是,在供应商关系上的让步金额,通常远小于未来重新寻源的成本。

3. 留住人 vs 释放资源

取消后,团队里往往有一两个人是真正值钱的。我的建议是提前想清楚留谁、留到哪个项目,不要等收尾结束才考虑。取消期是人才流失的高发窗口,因为团队成员在这个阶段最缺乏安全感。

4. 全员透明 vs 分层沟通

这不是非此即彼。事实要对全员透明,细节可以分层。也就是说,取消这件事本身、生效时间、影响范围,应该让所有相关人员知道;而合同金额、个人去向、绩效影响这些细节,只在必要范围内沟通。把“透明”理解成“什么都说”,反而会制造混乱。

5. 自建流程 vs 采购平台

如果组织每年只有一两次取消收尾,自建一套轻量流程就够了,不值得为它采购系统。但如果组织同时运行几十个项目,取消是常态动作,那么把关闭动作沉淀到统一平台上的价值就很高。这类平台对中大型企业的适配性通常更好,尤其是需要私有化部署和国产化替代的场景,评估时可以优先看这一类方案。

十、结语:停止执行,也要有验收标准

这篇文章我反复强调一个观点:取消不是失败宣言,而是一次需要跨部门交付的关闭工程。它和推进项目一样,需要目标、需要负责人、需要清单、需要验收标准。区别只在于,推进项目追求的是产出,取消工程追求的是收口。

我现在判断一个组织成熟不成熟,有一个很个人的标准:看它能不能干净利落地取消一件事。能取消得干净的组织,通常也能启动得果断。因为两者依赖的是同一套能力,清晰的授权、明确的定义、可追溯的执行、不回避沟通的文化。

如果你手上正好有一个需要取消的项目,我建议下一步只做三件事。第一,今天就把决策确认单写出来,哪怕只有一页纸,写清生效时间、关闭范围、收尾负责人和决策授权人。第二,明天开一次 30 分钟的影响评估会,按合同、预算、人员、数据、资产五条线各问一轮,不要求结论完美,只要求把问题暴露出来。第三,本周内把四张关闭清单的框架搭起来,任务、合同、预算、权限各一张,每项填上责任人和截止日。

这三件事做完,你至少已经避开了导致大部分取消烂尾的前三个原因。剩下的,就是按节奏一项一项打勾。停止执行,也要有验收标准,这不是一句口号,而是一份可以打开、可以检查、可以归档的清单。

常见问题解答(FAQ)

1. 取消落地方案里的‘取消’到底指什么?跟暂停、缩减、转向怎么区分?

我们老板在周会上说这个项目先停一停,我以为就是暂停,结果两周后发现研发还在排期、采购还在走流程,财务那边预算也没释放。我就很懵,到底什么情况才叫真正‘取消’?跨部门的时候大家对同一个词理解完全不一样,后面根本没法执行。

判断标准看三件事:是否继续投入资源、是否保留重启可能、是否触发关闭动作。取消是停止投入加关闭任务、合同、预算、权限并归档,不保留默认重启;暂停是保留团队和预算、设明确复查日期;缩减是砍范围或砍投入但任务继续;转向是用原资源换新目标。

落地时不要只口头说,要在正式文件第一行写清状态、生效日期、复查或关闭口径,再让各部门按同一口径执行,避免有人按暂停理解、有人按取消执行。

2. 跨部门取消任务时,谁有权拍板、谁负责收尾?

上次一个试点要取消,我以为项目负责人签字就够了,结果财务说预算不是他批的、法务说合同还没谈、研发说排期已经在系统里了,最后谁都不认这个决定。我就想问,跨部门的时候到底谁说了算,收尾又该找谁?

拍板权和收尾责任要分开。拍板人是对预算或战略目标负责的那一级,通常是发起人加财务或业务负责人共同确认,不是项目负责人单方面能定的。收尾责任用RACI锁定:一个总负责人对关闭结果负责,法务管合同、财务管预算、HR管人员、IT或数据管权限和资料,各出一份确认清单。

没有明确拍板授权和单点收尾负责人之前,不要发取消通知,否则通知发了也没人执行。

3. 跨部门取消落地方案应该包含哪些必需模块?

我自己写取消方案的时候,感觉写了一大堆但还是漏东西,供应商那边后来又说没收到正式通知,权限也没关。我就想知道,一份能真正落地的取消方案,到底必须写哪几块?有没有一个不用每次都从零想的结构?

最少包含七块:一是取消状态、范围和生效日期;二是决策授权和拍板依据;三是影响评估,覆盖客户、供应商、合同、预算、人员、数据、资产;四是分层沟通口径和通知顺序;五是关闭动作清单,逐项写清任务停排期、合同终止或保留、预算冻结或释放、权限回收、资料归档;六是责任人和截止日期;七是验收标准和复盘安排。

把每块都写成可勾选的条目,比长篇描述更容易跨部门对齐和追踪。

4. 取消已经启动了,但还有部门在继续推进,怎么止损?

我们宣布取消之后,发现市场还在按原计划预热、供应商还在报价,甚至有人觉得只是暂时停一下照常干活。我当时就慌了,这种情况怎么快速把大家拉回来,避免损失继续扩大?

先做止损动作,不要先追责。第一步发正式书面通知,明确状态为取消、生效时间、停止一切新增投入,并在任务系统里关闭或冻结相关任务,防止有人继续排期。第二步按分层沟通清单逐个确认:直接团队、协作部门、供应商、客户,谁由谁通知、什么时候通知、用什么口径都写清。

第三步处理已发生的承诺和合同,能终止的走终止流程,不能终止的转为最小化维护并留痕。第四步设每日或每周短会跟踪关闭进度,直到验收清单全部勾完。核心判断是,只要还有人按原计划投入资源,就说明取消没落地。

5. 取消后预算、合同、人员和资料应该怎么处理才算收干净?

项目取消后我最怕收不干净,钱没释放、合同还挂着、人员不知道去哪、资料也散在各处。我就想知道,收尾做到什么程度才算真正结束,有没有可以核对的完成标准?

用验收清单判断,而不是凭感觉说结束了。预算上确认冻结或释放,并在财务系统更新状态;合同上确认已终止、已变更或转维护,书面留档;人员上明确谁留做收尾、谁转岗、谁停止投入,并同步绩效或工作安排;数据和资料上完成归档、权限回收、对外共享链接失效;资产上完成归还、停用或转用。

每一项都要有负责人和完成日期,最后开一次关闭验收会逐条确认,全部通过才算取消收尾完成,后续审计也能说得清。

核心关键词

读者评论

雷
雷诗涵

我们PMO最认同“取消不是通知而是关闭工程”。以前让原项目负责人收尾,他总下不了手,排期停不干净。后来改成PMO主导、原负责人配合,用停清冻安归口验收,关闭周期才可控。文中26个工作日中位数虽是小样本,但很贴近实际。

江
江天佑

从采购法务视角看,文章把合同处置比例点出来很关键。终止类项目68%已签合同要处理,如果采购和法务不早进场,供应商备料、框架合同和付款节点都会变成尾巴。建议关闭包一开始就把合同清单和对外承诺冻结列进去。

林
林知夏

作为带过被裁撤团队的人,最有共鸣的是取消和问责解耦。项目停了,成员最怕被贴失败标签,沟通成本比流程还高。若收尾方案明确人员转岗安排、不涉及绩效评定,后面推进顺很多。复盘也该聚焦判断依据,而不是找人背锅。

周
周宁

外部驱动型取消那一段很真实。内部一天宣布停止,销售还在说优化方案,供应商还在报价,信息不同步最伤关系。分层、分时、同源的口径管理,以及“自X日起不得对外新承诺”,应该写进所有客户或渠道叫停场景的关闭清单。

文章包含AI辅助创作:取消落地方案:跨部门团队开展任务执行的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380801
