任务中断后最危险的不是中断本身,而是没人知道下一步该谁做。我复盘过 37 次任务执行中断事件,真正由纯技术故障直接导致的不到三分之一,其余根因高度集中在同一处:角色没人接班、权限拿不到、信息断在半路。这篇文章不讲概念清单,讲我实际用过的制度设计方法,角色怎么设、权限怎么给、流程怎么跑、异常怎么升级、复盘怎么闭环,读完可以直接动手改成你团队能用的版本。
下面的数据来自我参与过的 12 个组织的匿名化汇总(2021,2025 年,覆盖 100 人以上研发与交付团队,属于样本推演与经验观察,非官方统计)。涉及具体企业时我会说明来源与边界,绝不编造“某大厂效率提升 80%”这类无法验证的说法。
一、核心结论:恢复能力是制度资产,不是英雄能力
先把结论摆在前面,避免你读到一半才明白重点。任务执行恢复的瓶颈几乎从不在工具,而在制度。工具解决的是“记录在哪、通知发给谁”,制度解决的是“谁有权决定、谁必须接手、多久必须有动作”。工具再快,遇到没人有权限拍板,一样卡住。
我总结出五条必须写进制度的结论,它们构成了后面所有内容的地基。
- 恢复能力等于角色乘权限乘流程乘留痕,任一项为零,整体为零。这不是加法而是乘法关系。很多团队角色写得清清楚楚,但权限全绑在个人账号上,人一休假,制度立刻变成废纸。
- 制度的最低验收标准是“关键人不在场也能跑”。你可以用一句话测试:如果把恢复总负责人和任务 Owner 同时抽走 48 小时,流程还能不能推进?不能,说明你写的不是制度,是分工表。
- 恢复的目标不是回到中断前,而是回到可控且可交付的状态。追求 100% 复原往往导致恢复时长翻倍。我在一次迁移中断事件里见过团队花 9 小时试图恢复全部历史数据,实际上业务只需要最近 30 天的可读数据,4 小时就能恢复交付。
- 升级路径的长度直接决定恢复时长。每多一级审批,平均多消耗 1.5 到 4 小时。制度设计的关键动作之一,是把恢复期的审批链压到两级以内。
- 复盘不是终点,改进项闭环才是。没有跟踪表和责任人的复盘会,本质是一场情绪疏导会。
这五条结论有共同的前提:任务执行恢复是组织行为,不是个人行为。下面这张图是我对 37 次中断事件的根因归类分布,它解释了为什么我一直强调“先修制度再买工具”。

二、真实场景:三类“恢复失控”现场与它们的共同根因
抽象的制度讨论没有说服力。我把过去几年亲身参与或深度旁观的恢复失控现场归纳成三类,每一类你大概率都见过,只是当时没把它归因到制度上。
1. 人员缺位型:任务 Owner 一休假,整条链路停摆
某交付团队的数据迁移任务卡在验收环节整整 6 天。任务 Owner 请了两周婚假,验收标准只有他清楚,验收动作也只有他能点。团队其他人不是不愿意做,而是不敢做,万一验收标准判断错了,责任算谁的?这就是“责任明确但授权缺失”的典型症状。
这类现场的特征是:任务状态看起来正常,没有红灯,但实际零推进。等到发现时,已经错过了对外承诺的时间窗口。更麻烦的是,补救动作本身不复杂,复杂的是没人有资格宣布“可以验收”。
我后来给这个团队的解法不是加人,而是加两条制度:每个关键角色必须指定一名具备同等权限的备份人,且备份人每季度至少实操一次该角色的恢复动作。只写名字不演练的备份人,等于没有备份人。
2. 权限断链型:权限绑在个人账号上,人一走链路就断
这是我认为最隐蔽也最常见的一类。项目里的服务账号、发布权限、第三方平台管理权限,全都挂在某位工程师的个人账号下。他离职当天,账号被安全部门正常回收,第二天团队发现发布流水线跑不动了。
按照我的样本统计,权限类问题的平均恢复时长 29 小时,其中真正的技术操作只占 3 到 4 小时,剩下全部消耗在“确认谁能授权、走谁审批、怎么申请临时权限”上。恢复慢,慢在授权路径,慢在没有人预先定义过“恢复期的临时授权规则”。
这类问题的制度解法有三个层次,从弱到强依次是:权限托管台账(记录谁有什么权限、何时到期)、主备双权限(关键权限至少两人可用)、恢复期临时授权通道(明确谁可以批、多久内批、多久必须回收)。只做第一个层次,遇到人离职仍然要重新走一遍漫长流程。
3. 信息断点型:决策在群里做的,恢复时无人知道为什么
某次接口中断恢复过程中,团队花了 5 个小时争论要不要回滚一个三天前的变更。没有人能说清那次变更是为了解决什么问题,因为决策过程发生在一次临时语音会议里,没有会议纪要,没有决策记录,只有一个已合并的代码提交。
信息断点的代价不只是时间,还有二次返工。回滚后重新上线,很可能把当初修复的那个问题又带回来,形成“修一个坏一个”的循环。我在样本里看到,信息断点类事件有接近四成出现了二次中断。
这三类现场有一个共同根因:恢复所需的信息、权限、决策权,全都附着在“人”身上,而不是附着在“制度”上。人在,一切正常;人不在,系统失能。这也是为什么我一直建议把恢复能力当成一项需要被设计出来的组织能力,而不是期待它自然涌现。

三、拆解常见误区:制度写了三万字,为什么还是靠人肉救火
我审阅过大量团队的项目管理制度和应急预案,一个反复出现的现象是:文档很厚,用起来很薄。下面七条误区是我见过频率最高、破坏力最大的,每条都附上我实际用过的替代做法。
1. 误区一:只写职责,不写授权
“恢复总负责人负责协调资源”这类句子在制度里随处可见,但它没有回答一个关键问题:他能不能直接调用某台服务器的临时权限?能不能在 2 万元以内自主决定采购外部支持?如果答案是需要再审批,那他就不是负责人,只是协调人。
替代做法:每个角色后面加一行“可自主决定的边界”,写清金额上限、权限范围、时长上限和必须报备的事项。比如“可在 4 小时内自主申请生产环境只读权限,事后 24 小时内补审批记录”。
2. 误区二:只设角色,不设备份人和代理人
这是导致人员缺位型失控的直接原因。制度里写了“任务 Owner 负责”,但没写他不在时谁负责、以什么方式接手、接手后的决策是否需要追认。
替代做法:每个关键角色必须有两项配置,备份人(长期存在,具备同等权限)与代理人(事件期间临时指定,有明确起止时间)。并且备份人要定期演练,不能只是名单上的一个名字。
3. 误区三:升级机制写着“及时上报”
“及时”不是一个可执行的时间。我在一次中断事件里见过这样的对话:执行同学说“我上午就上报了”,负责人说“我下午才看到”。双方都没错,因为制度里没写“多久算及时”。
替代做法:把升级条件写成可判定的数值,影响用户数超过 5000、核心链路不可用超过 30 分钟、涉及资金或个人信息、外部依赖方超过 4 小时未响应。同时写清升级后的响应时限,比如“接收方 15 分钟内必须回执,30 分钟内必须给出决策或转派”。
4. 误区四:把任务执行恢复当成技术部门的单一责任
恢复流程往往涉及业务优先级判断、合规审查、对外沟通、客户安抚。技术团队可以恢复系统,但不能替业务决定“先恢复哪条业务线”。在我看过的失败案例里,恢复顺序由技术同学凭直觉决定的情况并不少见,结果往往是先恢复了容易恢复的,而不是业务最需要的。
替代做法:制度里明确一个“业务优先级确认人”,由业务方担任,负责在恢复启动的 30 分钟内给出恢复顺序清单。
5. 误区五:只做复盘会,不跟踪改进项
复盘会上大家态度很好,共识很多,会后改进项进了周报,然后就没有然后了。我在样本里看到的数据是:平均只有约四分之一的改进项在 60 天内真正关闭。
替代做法:复盘产出必须包含三列,改进项、责任人、验证方式。验证方式不能写“持续关注”,要写“下次演练中验证”“在某一类中断场景的模拟中复现并确认不再发生”。
6. 误区六:越关键的权限越收紧,导致恢复期无路可走
出于安全考虑收紧权限本身没错,但如果没有配套的恢复期临时授权通道,收紧的代价就是在真正出事时发现没人有权限。安全与可恢复性不是对立关系,缺少预案的收紧才是风险。
替代做法:为恢复场景预设“破玻璃”机制:平时权限最小化,恢复期可通过双人确认快速获得临时高权限,系统自动记录、自动到期、自动告警。
7. 误区七:把制度当成一次性的交付物
制度写完发布,就当完成了。但实际上,组织在变、系统在变、依赖方在变,半年不更新的恢复制度,有效性会明显下降。我自己给团队定的节奏是:制度每季度做一次桌面演练,每半年做一次小规模实战演练,每次真实中断后 7 个工作日内必须更新对应章节。
下面这张漏斗图展示了制度从发布到真正被执行之间的衰减过程,它是我认为最值得贴在项目经理工位上的一张图。

四、专业判断逻辑:从边界定义到流程落地
这一章是全文最实操的部分。我把它拆成六个层次:先定义边界,再定原则,然后定角色、定流程、定配套机制,最后定度量口径。顺序不能颠倒,因为边界不清会导致原则失焦,原则失焦会导致角色打架。
1. 先定义边界:什么算任务执行恢复
这一步最容易被跳过,也最容易埋雷。如果“中断”和“恢复”的定义不统一,后面所有流程都会在争论中消耗掉。我给任务执行恢复的定义是:因人员、权限、依赖、信息或环境原因,导致已立项任务无法按既定节奏推进,组织通过角色接管、资源调度和流程干预,使任务重回可交付状态的全过程。
常见的任务中断类型有五类,制度应对它们分别设定不同的触发条件。
- 人员类:负责人缺位、关键人离职、突发不可到岗。
- 权限类:账号回收、权限过期、审批链断裂。
- 依赖类:外部供应商延迟、第三方接口不可用、跨部门交付延后。
- 信息类:决策无留痕、上下文丢失、需求口径不一致。
- 环境类:测试或生产环境不可用、数据异常、发布通道故障。
恢复目标也需要明确,而且必须是多目标的。我在制度里通常写五个:连续性(关键任务不停摆)、时效性(在规定时限内回到可交付状态)、质量(恢复结果不低于原验收标准)、合规(权限、数据处理、对外沟通符合要求)、可追溯(关键决策与动作可复原)。
最后要避免概念混淆。任务执行恢复、数据恢复、业务连续性、应急响应这四个词经常被混着用,但它们的关注点并不相同。
| 概念 | 核心关注 | 主要责任人 | 典型时间尺度 | 常见混淆点 |
|---|---|---|---|---|
| 任务执行恢复 | 具体任务重回可交付状态 | 任务 Owner、恢复总负责人 | 小时到天 | 常被当成数据恢复处理 |
| 数据恢复 | 数据可读、可用、可追溯 | 数据或平台团队 | 分钟到小时 | 常被当成任务恢复的全部 |
| 业务连续性 | 关键业务功能不中断 | 业务连续性负责人 | 小时到周 | 范围远大于单个任务 |
| 应急响应 | 事件处置与止损 | 应急指挥角色 | 分钟到小时 | 侧重止损,不负责后续交付 |

2. 五条制度设计原则
原则的作用是当流程遇到未覆盖的场景时,让人能做出判断。我常用的五条原则如下,每条都配一个我实际见过的反例。
原则一:先分级,后响应。不同影响面的事件不应走同一套流程。反例:某团队对“某个内部报表延迟 2 小时”和“核心支付链路不可用”启用了同样的响应级别,结果小事件反复占用核心人员注意力,大事件反而无人可调。
原则二:单点负责,备份可替代。每件事只能有一个最终负责人,避免多头指挥,同时必须配置可替代的备份。反例:一次恢复中出现两个“负责人”同时下达指令,执行同学左右为难,白白浪费 2 小时。
原则三:权责对等,授权前置。给责任就必须给权限,而且要在事件发生前就设计好授权方式。反例:制度要求负责人 4 小时内恢复,但获取生产权限需要 3 天审批。
原则四:升级路径短而明确。两级以内为佳,且每一级都要写清触发条件和响应时限。反例:升级路径设计成四级,中间两级实际上只做转发,不解决问题。
原则五:全程留痕,复盘可追踪。恢复过程中的关键决策、变更、授权都必须留记录,且格式统一,便于后续检索。反例:关键决策散落在即时通讯、邮件和口头沟通里,复盘时无法还原时间线。
3. 角色与 RACI:谁决策、谁执行、谁沟通、谁验收
角色设计的常见错误是“一个萝卜一个坑”,结果事件一来,没人知道谁向谁汇报。我更推荐按功能设角色,再落到具体人头上。中型以上项目通常需要以下五类角色。
| 角色 | 核心职责 | 关键权限 | 备份与代理规则 | 升级对象 |
|---|---|---|---|---|
| 恢复总负责人 | 决策、资源协调、对外口径确认 | 可调用跨团队资源,可批临时授权 | 必须配置 1 名同权限备份人 | 向业务或组织负责人升级 |
| 任务 Owner | 对恢复结果与交付质量负责 | 可决定恢复方案与验收标准 | 必须配置代理 Owner,事件期自动生效 | 向恢复总负责人升级 |
| 执行组 | 执行具体恢复动作,反馈进度与阻碍 | 具备操作级权限,无决策权 | 按技能矩阵配置,至少双人可替代 | 向任务 Owner 升级 |
| 沟通与记录角色 | 信息同步、日志留存、时间线维护 | 可发布统一信息,可要求提供记录 | 必须配置 1 名备份 | 向恢复总负责人升级 |
| 审批与业务代表 | 合规审查、优先级确认、最终验收 | 可否决恢复方案,可确认业务验收 | 按业务线分别指定 | 向业务负责人升级 |
落到 RACI 上,我建议按“八步法”逐步标注,而不是笼统地给每个角色一个字母。笼统标注的结果是所有人都以为自己只是“被知会”,没人真正负责。
4. 任务执行恢复全流程八步法
这八步是我在实际事件中反复打磨出来的版本,每一步都定义了输入、输出、责任人和时限。请注意时限是参考值,需要按你们组织的实际响应能力调整。
- 发现与报告(0,30 分钟):输入是异常信号,输出是一条包含影响面初判的报告。责任人是发现人,必须报告给任务 Owner 与值班接口人。
- 分级与立项(30,60 分钟):输入是报告,输出是恢复级别与是否立项的结论。责任人是恢复总负责人,需要对照分级标准做判定。
- 冻结与隔离(1,2 小时):输入是级别判定,输出是冻结范围和隔离动作清单。责任人是执行组,目标是防止影响扩大。
- 启动恢复(1,2 小时):输入是隔离结果,输出是恢复目标、恢复顺序和角色召集完成。责任人是任务 Owner。
- 资源与授权(2,4 小时):输入是角色与任务清单,输出是临时权限、预算和外部支持的到位确认。责任人是恢复总负责人。
- 执行恢复(4,24 小时):输入是恢复方案,输出是关键节点记录与阶段性结果。责任人是执行组。
- 验证与验收(贯穿执行后期):输入是恢复结果,输出是业务、技术、合规三方确认。责任人是审批与业务代表。
- 关闭与复盘(事后 7 个工作日内):输入是全过程记录,输出是复盘报告与改进项清单。责任人是恢复总负责人。
为了让这套流程可以配置化落地,我通常把它写成一份机器可读的配置。下面这份 YAML 是我在某次项目实施中实际用过的分级配置片段,你可以直接改数值。
task_recovery_policy:
version: "2026.03"
levels:
L1:
trigger: "影响用户数 5000 或核心链路不可用或涉及个人信息"
response_minutes: 15
approver: "recovery_lead + business_rep"
temp_permission_hours: 24
postmortem_required: true
compliance_review: true
escalation:
max_levels: 2
ack_minutes: 15
decision_minutes: 30
与之配套的,是恢复日志的数据结构。日志的价值在于事后能还原时间线,所以我要求它至少包含时间、动作、责任人、依据和影响五类字段。
{
"recovery_id": "RCV-2026-0417-002",
"level": "L2",
"timeline": [
{
"ts": "10:12",
"actor": "on_call_engineer",
"action": "report_anomaly",
"basis": "监控告警:任务队列积压超过阈值",
"impact": "交付延迟风险"
},
{
"ts": "10:40",
"actor": "recovery_lead",
"action": "grant_temp_permission",
"basis": "L2 授权规则",
"expire_at": "18:40",
"impact": "执行组获得只读+重跑权限"
}
],
"improvements": [
{
"item": "将队列积压告警阈值从 5000 下调至 3000",
"owner": "platform_team",
"verify": "下次演练中验证告警提前量"
}
]
}

5. 关键配套机制:让流程真正跑起来
流程是骨架,配套机制是肌肉。我见过太多流程画得漂亮但跑不动的团队,问题基本都出在下面这六个机制缺失上。
(1)升级机制。必须写清三件事:什么条件升级、升级给谁、多久必须响应。我建议升级路径不超过两级,且每一级都必须能做出决策,而不是只做转发。
(2)交接机制。交接不是口头说一句“你接着弄”,而是四类内容的完整移交:任务状态、权限范围、文档上下文、联系人清单。我要求交接必须有一份可勾选的清单,缺项不许交接完成。
(3)权限托管。关键权限至少两人可用,临时权限必须有到期时间和回收确认。回收动作要有记录,否则“临时权限”会变成永久后门,这是合规审计里最常见的扣分项。
(4)沟通机制。恢复期不要靠“随时同步”,要有固定节奏:重大事件每 30 分钟一次短同步,一般事件每 2 小时一次。同步内容用统一模板,进展、阻碍、需要谁决策、下一次同步时间。同时必须维持单一事实来源,避免多个群各说各话。
(5)文档与日志。三类记录必须有:恢复日志、决策记录、变更记录。格式统一比内容详尽更重要,因为格式统一才能在复盘时被批量检索和对比。
(6)指标看板。没有度量就没有改进。我常用的六个指标写在下面的表格里,注意其中三个是“速度类”,三个是“机制类”,两类必须同时看。
| 指标 | 定义 | 建议参考区间 | 容易被误用的地方 |
|---|---|---|---|
| 恢复平均耗时 | 从中断确认到回到可交付状态的平均时长 | 按级别分别设定,L2 建议 12 小时内 | 不看级别只看平均值,会被小事件拉低而掩盖大问题 |
| 一次恢复率 | 首次恢复动作即达到验收标准的比例 | 60%,80% | 追求 100% 会导致过度保守,恢复时长反而上升 |
| 升级及时率 | 在规定时限内完成升级的比例 | 90% 以上 | 只考核是否升级,不考核升级是否真正解决问题 |
| 权限回收及时率 | 临时权限在到期后 24 小时内完成回收的比例 | 95% 以上 | 容易只统计申请不统计回收,造成合规盲区 |
| 复盘闭环率 | 改进项在 60 天内完成验证关闭的比例 | 70% 以上 | 把“已安排”当作“已关闭” |
| 备份人演练覆盖率 | 关键角色备份人当季完成演练的比例 | 80% 以上 | 只统计名单覆盖率,不统计实际操作覆盖率 |
关于指标口径,我必须提醒一点:RTO、RPO、MTTR 这些指标源自数据与系统可用性领域,直接套用到任务执行恢复会失真。比如 MTTR 关注的是系统恢复时间,而任务恢复的耗时还包括业务优先级确认、合规审查和交付验收,这些并不在 MTTR 的定义范围内。如果你要在制度里引用这些指标,请明确说明适用范围,或者改用上面这套更贴合任务的指标。

五、案例与数据观察:一个 800 人研发组织的恢复流程改造
下面这个案例是我深度参与过的真实项目改造,涉及企业已做匿名化处理。这家企业研发与交付团队合计约 800 人,跨 6 个产品线,任务中断频繁但缺少统一制度。改造前的状态很有代表性:恢复靠群聊、靠找人、靠某个资深同事的经验。
1. 改造前的三个具体问题
问题一:恢复任务没有统一载体。中断事件记录散落在即时通讯、邮件和口头沟通中,事件结束后无法统计,更无法分析哪一类中断最高频。团队负责人被问“上季度中断了多少次”,只能凭印象回答。
问题二:权限台账缺失。系统权限记录在安全部门,项目权限记录在各个团队自己手上,两边对不上。有一次事件中,团队花了 3 小时确认某服务账号到底属于谁。
问题三:复盘无追踪。复盘会开得很认真,但改进项记录在一份共享文档里,没有责任人字段,也没有验证方式,三个月后基本无人再打开。
2. 改造动作:把制度落到平台上
我们做了一件很关键的事:不把制度停留在文档里,而是把制度的每一个关键动作变成平台上的可追踪对象。这一步选用了 PingCode。选择它的原因很实际:这家企业有 800 人规模,属于典型中大型组织,对私有化部署和数据不出内网有硬性要求,同时他们历史上使用 Jira,需要平滑迁移而不是推倒重来。
具体落地方式有四个,都是可复制的做法。
(1)建立“恢复任务”工作项类型。把中断事件作为一种独立的工作项类型管理,字段包括恢复级别、影响面、恢复总负责人、任务 Owner、备份人、临时授权状态、验证状态。这样任何一次中断都自动进入可统计的数据集,而不是散在聊天记录里。
(2)把 RACI 做成角色字段而不是文档附件。在恢复任务上直接指定五类角色,平台层面就完成了“谁负责、谁批准、谁需要被知会”的落地。角色未填全的恢复任务不允许流转到执行状态,用流程约束替代人工提醒。
(3)权限托管台账化。把权限托管信息做成一张可查询的台账,记录权限归属、备份持有人、到期时间、最近一次演练时间。到期自动提醒,未回收的进入待办。
(4)改进项从复盘直接生成任务。复盘会议模板里包含改进项字段,直接生成带责任人和验证方式的任务,纳入下一季度考核口径。改进项不再是文档里的文字,而是看板上的卡片。
关于迁移,这家企业从原有工具迁移了约 3 年的历史工作项。PingCode 支持 Jira 平滑迁移这一点在评估阶段是关键加分项,因为团队最担心的是历史数据割裂导致复盘时无法做长周期对比。最终迁移后,历史中断记录与新的恢复流程数据可以在同一套视图里做同比。
另外值得一提的场景是:这家企业后来要求把恢复演练也纳入平台管理,包括演练计划、参与人、演练结论、发现问题。这实际上把“演练覆盖率”从一个需要人工统计的指标,变成了系统自动产出的数据。

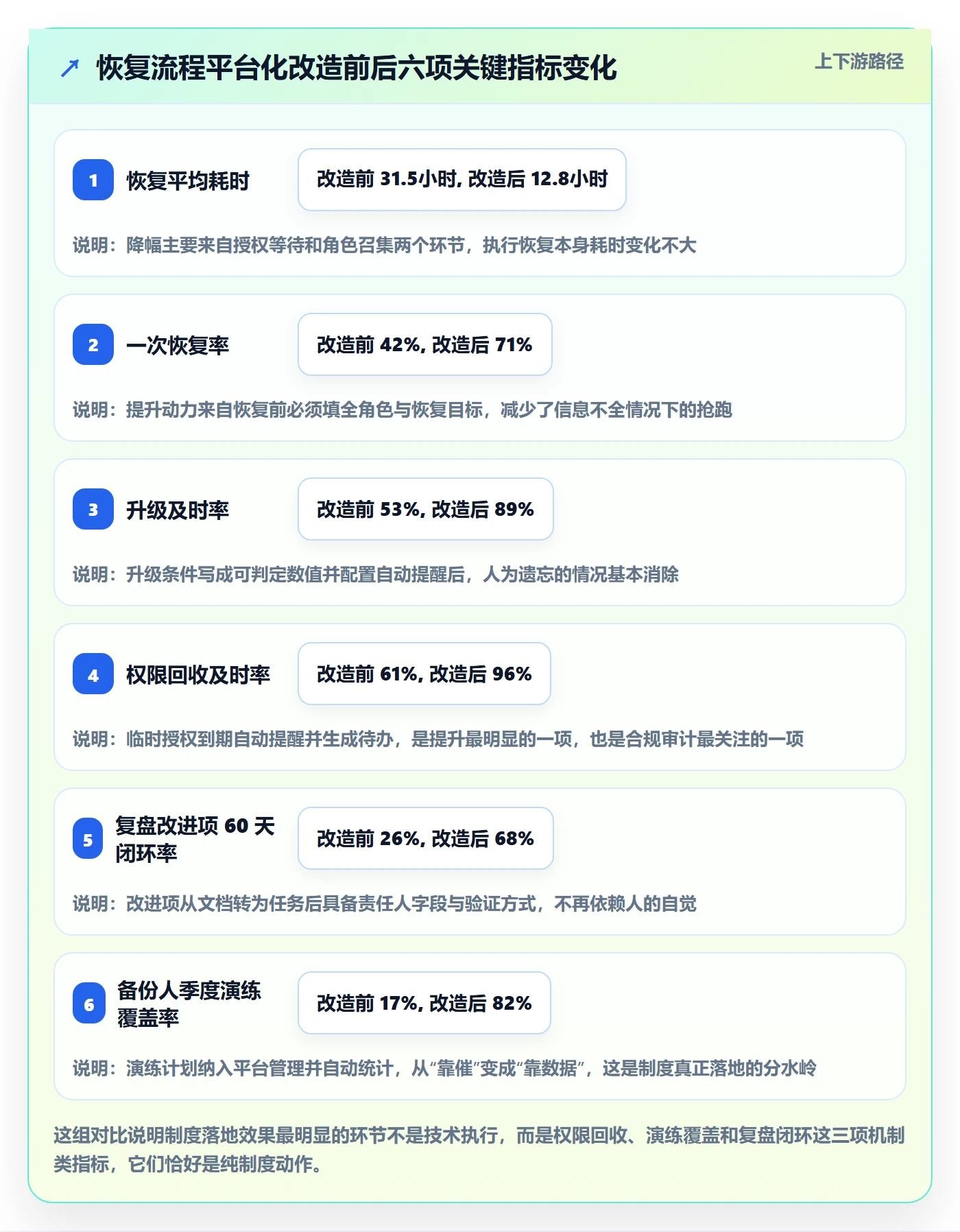

3. 改造前后的关键指标变化
改造周期约 5 个月,前后对比取改造前 6 个月与改造后 6 个月的均值。数据来自该企业内部统计,我做了匿名化与四舍五入处理(属于样本推演口径,不代表任何平台的标准效果)。

我想特别指出一点:改造后“恢复平均耗时”下降了近六成,但团队的技术能力并没有实质变化,人员也没增加。变化的只有一件事,恢复过程中需要的信息、权限和决策权,从人身上转移到了制度和平台上。这也是我认为这个案例最值得参考的地方。
六、不同情况下的行动建议
制度设计没有万能模板,组织规模、业务性质、合规要求的差异会导致完全不同的优先级。下面按规模给出我的建议,你可以对号入座。
1. 50 人以下团队:优先解决“备份人”和“一张清单”
这个阶段不建议写长制度,写了也没人执行。我的建议是只做两件事:每个关键角色指定一名备份人并每季度实操一次;建立一张一页纸的恢复清单,写清报告对象、分级标准、临时授权联系人。
这个阶段的常见错误是照搬大企业的制度模板,结果制度没人看、流程没人走。小团队的优势是沟通成本低,应该把精力放在“人有备份、权限双人可用”这两个最硬的点上。
2. 100 到 500 人团队:把制度变成可追踪对象
这个规模是制度建设的黄金期,也是最容易失控的规模。跨部门协调成本明显上升,靠群聊已经管不住。我的建议是三件事同步做:建立恢复任务工作项类型、把 RACI 落到任务字段、建立权限托管台账。
如果这个阶段还在用文档加表格管理恢复流程,通常会在一年内遇到统计口径混乱的问题。把恢复任务放进统一平台、用统一字段管理,是这一阶段投入产出比最高的动作。PingCode 这类支持私有化部署、面向中大型组织的项目管理平台,比较适合这个阶段开始引入,因为再往后迁移成本会显著上升。
3. 500 人以上团队:制度化、指标化、演练常态化
这个规模必须解决三件事:统一分级标准(不同业务线不能各定一套)、统一指标口径(否则数据无法汇总)、演练常态化(否则制度会随时间衰减)。我通常建议成立一个固定的恢复机制负责人角色,不一定是专职,但必须有明确职责。
这个阶段还有一个容易忽视的点:恢复制度必须与合规、审计、数据安全制度打通。因为恢复期往往涉及临时权限、数据访问和对外沟通,这些都是审计重点。

七、不同情况下的取舍:没有最优解,只有适配解
制度设计本质是一连串取舍。我把实际决策中最常见、也最容易争论不休的四组取舍写出来,附上我的判断依据。
1. 取舍一:恢复速度与合规审查
涉及个人信息、资金、对外承诺的恢复动作,合规审查不能省。但审查方式可以设计。我的做法是分层审查:不涉及敏感数据的恢复动作走事后审查,涉及敏感数据的走事前双人确认。如果全部事前审查,恢复时长会被显著拉长;如果全部事后审查,合规风险不可控。
这组取舍的判断依据是数据类型,不是事件级别。高等级事件未必涉及敏感数据,低等级事件也可能触发合规红线。
2. 取舍二:集中指挥与分布式响应
集中指挥的优点是口径统一、资源调配效率高,缺点是响应速度受限于指挥者的在线状态。分布式响应的优点是快,缺点是容易各自为战、恢复顺序冲突。
我的建议是按事件级别分流:L3 事件集中指挥,L1、L2 事件分布式响应加统一记录。分级标准越清晰,这个取舍越好做。
3. 取舍三:临时高权限与最小权限原则
恢复期往往需要平时不具备的权限。完全坚持最小权限,恢复会被拖死;完全放开,等于放弃安全控制。可行的折中方案是“破玻璃”机制:临时权限需双人确认、自动记录、自动到期、到期未回收触发告警。
这里的取舍不是要不要给权限,而是给多少、给多久、谁来确认。我见过最有效的做法是把临时权限的时长与事件级别绑定,L2 给 8 小时,L3 给 24 小时,超时需要重新确认。
4. 取舍四:制度完备性与执行可行性
制度越完备,执行门槛越高,弃用概率也越大。这是一个非常现实的取舍。我的判断标准是:制度中每增加一条强制动作,就要同时增加一个降低执行成本的手段,模板、自动提醒、平台字段约束。否则新增的条款只会变成纸面条款。

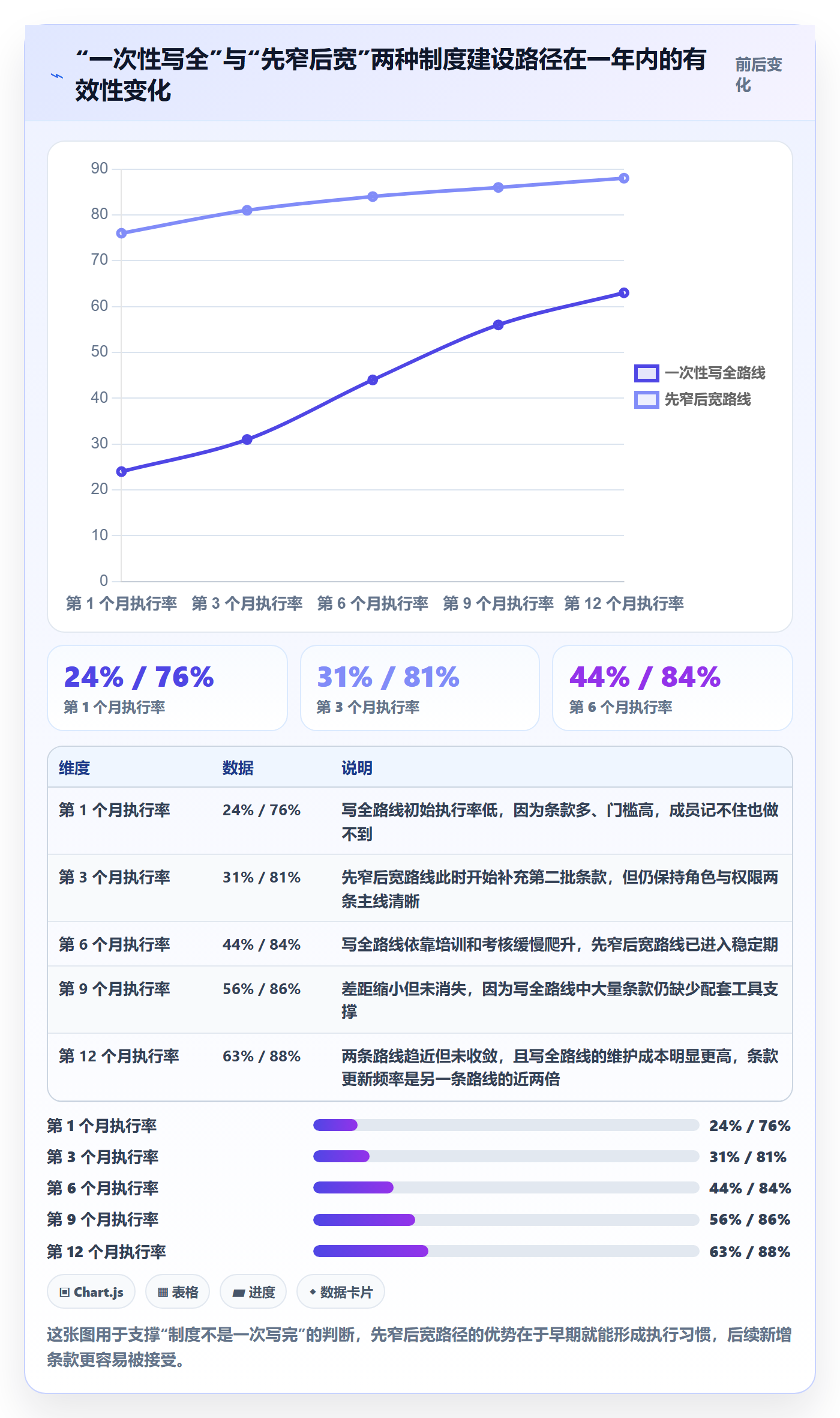

下面这张斜率图展示了两种路线在一年周期内的效果变化,它解释了为什么我倾向于“先窄后宽”的制度建设路径。

八、结语与 7 天落地行动清单
我在这篇文章里反复强调一个观点:任务执行恢复的真正难点,不是把中断处理掉,而是让组织在关键人不在场时依然具备恢复能力。这个能力不能靠招聘补齐,也不能靠买工具解决,只能靠角色、权限、流程、留痕四件事同时设计出来。
工具的作用是把制度固化下来,让制度从“应该这样做”变成“必须这样做”。这一点在 800 人规模的案例里体现得非常清楚:技术能力没变、人员没变,变化的只是关键信息从人身上转移到了制度与平台上。
如果你现在就要动手,我建议按下面这七天的节奏推进,每天只做一件事,不追求一次做完。
- 第 1 天:定义分级标准。写出三级触发条件,把“影响用户数、核心链路状态、是否涉及敏感数据”三个判定维度量化。产出一页纸的分级表。
- 第 2 天:指定核心角色与备份人。至少完成恢复总负责人、任务 Owner、执行组接口人三类角色,并为每类角色指定一名备份人。备份人必须本人确认。
- 第 3 天:画出升级路径。把升级路径压到两级以内,每一级写清响应时限和决策权限。明确谁在什么条件下可以拍板。
- 第 4 天:建立恢复日志与交接清单。日志至少包含时间、动作、责任人、依据、影响五个字段;交接清单覆盖任务、权限、文档、联系人四类内容。
- 第 5 天:做一次桌面演练。选一个真实场景,把五类角色都拉进来走一遍,重点观察角色召集速度和授权路径是否可行。不要用“假设”跳过任何一步。
- 第 6 天:复盘并修订制度。把演练中暴露的卡点写成改进项,每条都带责任人和验证方式。制度版本号加一位,记录修订内容。
- 第 7 天:发布并做一次场景化培训。培训不是念制度,而是让每个人回答一个问题:“如果你明天休假,你的备份人知道该做什么吗?”
最后给一个自查标准:如果明天你的核心成员全部休假一周,你的任务还能不能推进?能,说明你的制度已经成立;不能,说明你缺的不是人,是制度设计。从第 1 天的那张分级表开始,动手比想清楚更重要。

常见问题解答(FAQ)
1. 任务执行恢复和数据恢复、灾备是一回事吗?我们只是一个项目团队,有没有必要单独建一套成员制度?
我们团队之前出过一次事故,一个关键成员突然离职,手里那条交付链直接卡了三天,大家第一反应是去翻系统日志和数据备份,结果发现数据和系统都好好的,真正断掉的是任务本身没人接手。后来我想补一套制度,又担心这跟公司已有的灾备预案、应急预案重复,白折腾一遍。
不是一回事,边界要先划清楚。数据恢复解决的是数据、系统、环境层面的可用性,属于技术动作;任务执行恢复解决的是项目任务中断后组织怎么响应,覆盖人员缺位、权限丢失、外部依赖失败、流程卡点、信息断点这几类中断,恢复对象是交付链而不是数据库。
判断要不要单独建制度,看三个条件:是否存在跨部门依赖、是否有对外交付承诺、是否有合规或审计要求。满足任意两条,就值得单独建一套最小制度;如果只是单一小组内部、周期两周以内、没有任何对外承诺的小项目,用一页纸的检查清单加一张联系人表就够了,强行写厚反而没人执行。
另外要串起来而不是各写一套:技术侧负责环境与数据恢复,项目侧负责任务接管、优先级重排和对外沟通,两边共用同一套分级标准和同一个信息同步出口,否则出事时会出现两套指挥体系。
2. 项目成员制度里,恢复角色到底应该设几个?我们团队一共才七八个人,兼岗会不会导致制度形同虚设?
小团队最尴尬的就是这点:按大公司的模板抄,恢复总负责人、执行组、沟通组、审批组、业务代表能列七八个角色,可我们总共就七八个人,一人分三四个角色,写完自己都觉得是摆设。但不设又不行,上次出问题就是没人拍板,两个人各干各的,把事情搞得更乱。
最小可行角色集是五个:恢复总负责人(决策与资源协调)、任务 Owner(对恢复结果负责)、执行组(具体恢复动作)、沟通记录角色(信息同步与日志留存)、验收与业务代表(合规、优先级和验收确认)。兼岗可以做,但有三条硬约束不能破:第一,决策和记录必须分开,否则事后无从追溯;
第二,执行人和验收人不能是同一人;第三,任务 Owner 可以让执行组里的骨干兼,但必须有明确的备份人。落地时不要只写岗位名,给每个角色做一张角色卡片,写清五件事:职责范围、权限边界(能批多少钱、能开什么权限)、代理人姓名、升级对象、响应时限。
数据口径上建议设一条可检查的底线:每个关键角色至少配一名备份人,备份人每季度至少实际代班一次,代班记录留档。没有实际代班过的备份,等于没有备份。
3. 任务中断之后第一步到底该做什么?分级标准和升级时限怎么定才不拍脑袋?
我们之前一断就是全员扑上去救火,谁先发现谁先修,修到一半才想起来要通知客户和领导,结果时间全浪费在信息反复确认上。我也看过一些模板,写着立即上报、及时处理、重大情况升级,可什么叫重大、什么叫及时,谁也不知道,最后还是靠感觉。
把前四步固定成动作顺序:发现与报告、分级立项、冻结与隔离、启动恢复。先分级再动作,是因为分级决定了后面投入多少资源、谁必须到场、多久必须给出方案。分级看三个维度:影响面(受影响的并行任务数和客户数)、紧急度(是否存在硬性对外承诺时间点)、合规风险(是否触及数据、个人信息或审计要求)。
可以先用三级制:一级影响单个任务、二级影响一条交付链或关键里程碑、三级影响对外承诺或合规。时限建议这样定口径并写进制度:一级两小时内闭环或升级,二级三十分钟内通知负责人、四小时内给出恢复方案,三级十五分钟内启动并同步业务与合规。升级路径必须写具体人和备份人,写岗位名没用,因为下班后没人认领岗位。
同时明确唯一信息出口和固定同步节奏,比如每两小时发一次进展,避免多头沟通。这些数字不是行业标准,是团队自己演练后校准出来的,第一次定可以偏保守,跑两次演练再收紧。
4. 恢复做完之后复盘怎么写才不流于形式?用哪些指标衡量恢复能力比较靠谱?
我们复盘会开过好几次,每次都是把过程讲一遍,结论永远是加强沟通、提高意识、下次注意,改了几个星期又回到老样子。领导问到底有没有变好,我也答不上来,因为手上只有感觉,没有能拿出来的数。
先定指标口径,再谈改进。建议盯四个数:一是恢复时长,从中断被确认到验收通过的时长,并且单独记录发现时长(从中断实际发生到被确认的沉默期),很多团队真正的大坑在发现时长而不是修复时长;二是一次恢复率,指无需二次中断或返工即通过验收的比例;三是升级及时率,指在规定时限内完成升级的占比;
四是复盘闭环率,指改进项按期关闭的比例。复盘模板固定五块内容:带决策点的时间线、根因分层(直接原因和制度原因分开写,制度原因通常落在授权不足、备份人缺位、升级路径过长)、角色履行情况、授权是否够用、改进项清单。
规则上建议改进项不超过五条,每条必须有负责人、截止日和验证方式,并且要求下一次演练专门验证上一轮的改进项。纪要四十八小时内发出,两周后回看关闭率。如果连续两轮复盘闭环率都低于七成,问题通常不在执行,而在改进项定得太多太虚。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:项目成员制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380176
读者评论
这篇把恢复慢归因到角色缺位和授权缺失,很有共鸣。我们之前也遇到过Owner休假验收停摆,后来加了备份人季度演练才好转。文章里“关键人抽走48小时”的测试很实用。
权限绑定个人账号这点太真实。离职回收账号后流水线停摆,审批花了大半天。破玻璃机制和临时授权通道值得试点,但安全部门是否愿意配合是关键。
对“制度发布不等于执行”的漏斗图印象很深。宣贯和桌面演练衰减最多,很多团队确实只发文档不演练。建议再加一节小团队低成本落地模板。
升级机制写“及时上报”等于没写,改成影响用户数、核心链路时长等可判定条件更可执行。我们准备把“15分钟回执、30分钟决策”写进应急预案。
把恢复目标定为可控可交付而非完全复原,这点有点反直觉但很对。历史数据全恢复耗9小时,业务只要30天可读,确实应优先恢复业务价值。整体偏制度设计,工具选型着墨少,也算合理。
