我带过的一个 137 人研发组织,季度复盘会上被一个数字噎住了:当季 412 个任务卡里,有 63% 在流转过程中至少被退回一次,而其中 71% 的退回原因不是技术做不出来,而是“验收标准没写清”“优先级被临时改掉”“上游接口还没给”。团队里没有一个人是闲着的,周报上每个人的工时都排到了 105% 以上,但交付还是慢。那次复盘之后我花了三周做流程诊断,把任务从下达到验收的每一个节点拆开看,才发现大部分人不是不努力,而是被流程空转吃掉了三分之二的时间。
这篇文章就是那次改造的完整复盘:一套从诊断到落地的流程优化方法,加上五个我们实际在用的模板,以及一份 30 天执行路线。
一、先给结论:执行效率是流程设计的产物,不是个人努力的叠加
在进入方法之前,我想先把三句可能有点反常识的结论放在前面。它们是我做完十几个项目复盘之后形成的判断,也是这篇文章所有操作建议的前提。
1. 结论一:任务执行效率的主战场在流程,不在个人时间管理
大部分关于“提升执行效率”的内容会从个人时间管理切入:番茄钟、四象限、GTD、待办清单。这些方法对个体有用,但放到项目协作场景里,收益很快见顶。
原因很简单:一个成员从接到任务到交付,时间主要消耗在等待、澄清、返工这三件事上,而这三件事都不是他一个人能决定的。他没法单方面决定验收标准是什么,也没法让上游提前交付接口,更没法阻止三天后有人说“方向不对,重做吧”。
所以当一个团队的执行效率出问题时,我会先看流程,最后才看人。如果你的团队里大部分人都不懒,但交付就是慢,那问题几乎一定在流程上。
2. 结论二:优化顺序必须是“诊断,减负,固化,度量”,顺序反了就是白干
我见过太多团队的改造路径是这样的:听说看板好用,先上一个看板工具;听说站会有效,先开每日站会;听说 OKR 有效,先做一套 OKR。结果是流程越加越多,成员填的表越来越多,效率没有任何改善,半年后大家默契地不再打开那个工具。
正确的顺序应该是反过来的。先诊断真实的卡点在哪,再砍掉产生卡点的环节,然后把有效动作固化成模板,最后才用指标去验证。跳过诊断直接上工具,等于在不知道漏点在哪的情况下给别人发水管。
3. 结论三:模板的价值在于强制对话,不是强制填表
这一点是我踩过最深的坑。我们早期做的任务卡模板有 19 个字段,看起来很专业,结果成员填得敷衍,项目经理也不看,最后变成了纯负担。
后来我们把字段砍到 7 个,但加了一条硬规则:任务卡的“验收标准”字段必须由提出方和承接方共同确认,不能由一方单方面填写。这一条改动带来的效率提升,比之前那 19 个字段加起来都大。因为模板真正的价值不是记录信息,而是强制两个角色在任务开始前把话说清楚。
4. 一个可以拿来算账的效率公式
为了把上面的判断量化,我总结了一个粗糙但好用的公式,用来估算单个任务的有效产出:
任务有效产出 ≈(任务清晰度 × 优先级共识度 × 上游准时率)÷(1 + 返工率)÷(1 + 等待时长占比)
这个公式不需要精确计算,它的价值在于告诉你优化的杠杆在哪。分子上的三个变量每提升一点,产出线性增长;而分母上的两个变量,是指数级放大的惩罚项,返工一次,等于把任务成本乘以 2;等待时长占比 50%,等于团队规模直接砍半。

二、真实场景:一个 137 人组织的 30 天流程改造
下面这段是我完整经历过的改造过程。我把它的细节写出来,不是为了展示方法多有效,而是让你能对照自己的团队,判断哪些环节可以直接抄,哪些必须改。
1. 改造前的团队状态
团队规模 137 人,分成 11 个小组,同时跑 6 条产品线。任务管理方式是以某通用协作工具的表格为主,辅以大量微信群沟通。没有统一的任务卡规范,每个小组的表格字段都不一样。
我进去的第一周做了两件事:一是拉出当季全部 412 个任务的流转记录,二是找了 23 个人做 30 分钟的访谈。访谈里我问的都是同一个问题:“上周你在等什么?”
23 个人里有 17 个人给出了具体答案,最集中的三类是:等需求方确认细节、等上游接口、等评审排期。而项目经理层面的回答完全不一样,他们的答案是“下面的人推进不主动”。这个认知差本身就是最大的问题:管理者看到的是人的态度,成员感受到的是流程的阻塞。
2. 诊断阶段拿到的四个数字
我们统计了改造前三周的数据,有四个数字比较有代表性:
- 任务平均周期时间 9.4 天,其中实际工作时长约 3.2 天,剩余 6.2 天是等待与协调;
- 任务一次性通过率 34%,意味着三分之二的任务至少返工一次;
- 阻塞问题的平均滞留时长 3.6 天,最长的一个挂了 21 天;
- 人均周会议时长 5.2 小时,其中自评“有明确结论”的会议占比 41%。
把这四个数字放在一起看,结论就很清楚了:这不是一个执行力问题,这是一个流转效率问题。团队真正的工作时间只占任务周期的三分之一,剩下三分之二被等待和返工消耗掉了。
3. 30 天里我们只做了四件事
改造过程刻意做得非常克制,30 天里只推了四个动作:
- 第 1 周:统一任务卡,字段从各小组自定收敛到 7 个必填项,其中“验收标准”和“依赖项”必须双人确认。
- 第 2 周:把每日站会压到 12 分钟以内,只讲阻塞,不讲进度汇报;同时上线阻塞升级机制,超过 24 小时的阻塞自动进入升级池。
- 第 3 周:固化周复盘模板,每周只看三个东西:未准时交付的任务、返工原因分布、阻塞滞留时长。
- 第 4 周:上指标看板,砍掉两个重复的周报,把三个审批环节合并成一个。
注意我没有做的一件事:没有增加任何一个新会议,也没有增加任何一份新周报。所有的新动作都建立在替换已有动作的基础上。如果我们加了模板又加会议,成员一定会反弹,改造活不过第三周。
4. 30 天后的数据变化

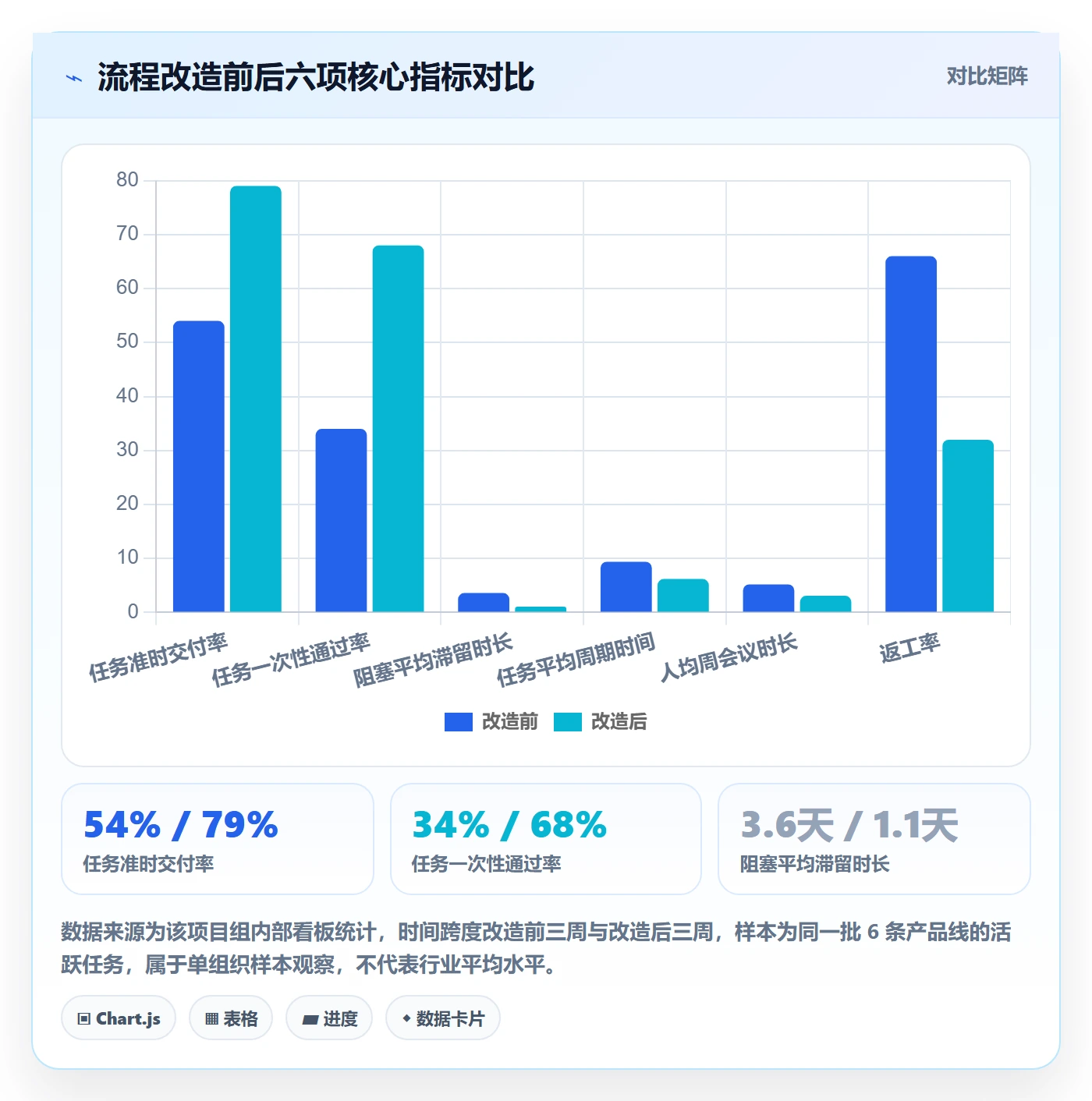

改造满 30 天后,我们重新统计了同一组指标。变化如下:

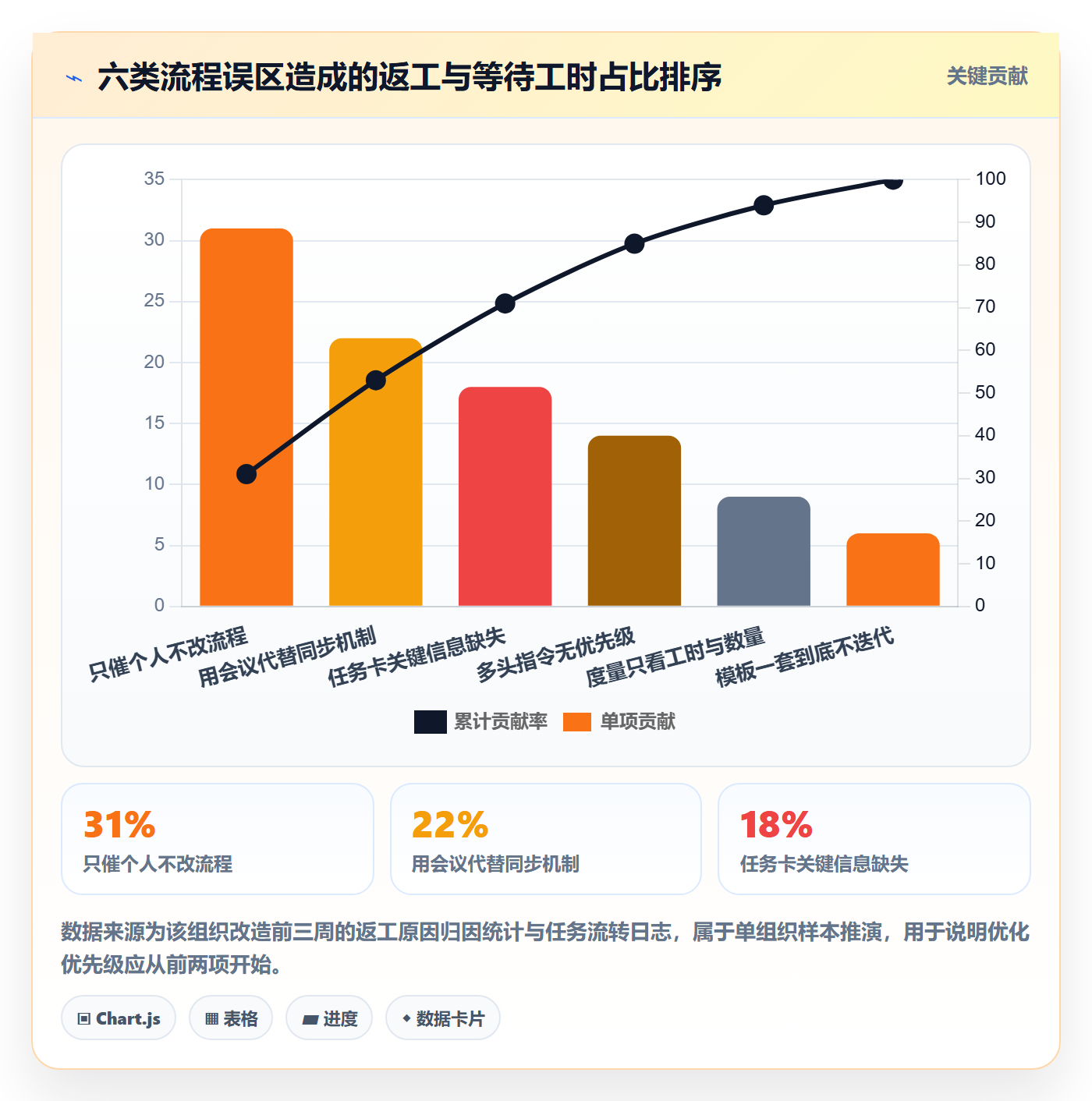

三、拆解六个常见误区:为什么你上过的流程最后都变成了形式
在讲具体方法之前,我想先把误区讲清楚。因为大部分流程优化失败,不是方法不够好,而是在错误的假设上开始。
1. 误区一:把流程问题当成人的态度问题
这是最普遍也最贵的一个误区。表现是:任务延期了,第一反应是“这个人最近状态不行”,然后去谈话、去激励、去加考核。
但如果你把任务日志拉出来看,大部分延期任务的最后修改时间和实际提交时间之间,隔着的往往是“等确认”“等接口”“等排期”。把这些归因为态度问题,会导致真正的流程漏点永远不被修复,而成员的积极性反而被消耗掉。
我的判断标准很直接:如果同一个卡点在不同人身上反复出现,那它是流程问题;如果只是某个人单独出现,那才可能是个人问题。
2. 误区二:用会议代替同步机制
同步信息的成本应该尽可能低、频率尽可能高、单次时间尽可能短。但很多团队的做法正好相反:不开日常同步,攒到周会一次性汇报两小时。
结果就是,一个阻塞问题可能周三出现,周五才被看见,等到下周一才被解决,白白浪费五天。会议不是同步机制,会议是同步机制失败之后的补救措施。
我们统计过改造前的数据:一个阻塞问题从产生到第一次被管理者知晓,平均延迟 2.7 天。而改造后引入 12 分钟日站会,这个数字降到了 0.6 天。
3. 误区三:任务卡字段越多越专业
我前面提过,我们的任务卡从 19 个字段砍到 7 个。砍掉的字段包括“预计工作量”“任务类型”“所属迭代”“风险等级”等听起来很标准的项。
砍的逻辑是:如果一个字段从来没有人因为看了它而改变决策,那它就是成本而不是资产。“预计工作量”没人看,因为排期用的是人天总量;“风险等级”没人看,因为有风险大家直接在群里说。
留下的 7 个字段是:任务背景、交付物、验收标准、截止时间、依赖项、优先级、责任人。每一个都在实际决策中被用到过。
4. 误区四:多头指令不收敛,让成员自己猜优先级
这个问题在小团队不明显,在百人以上组织里几乎是标配。同一个成员可能同时接到产品经理、技术负责人、业务方三个方向的指令,每个都说“这个很急”。
成员的处理方式是:按自己的判断排序,或者按谁催得凶排序。结果就是真正重要的任务被挤到后面,而催得最急的任务不一定是价值最高的。优先级不是成员应该承担的责任,它是管理者的责任。
我们的做法是:每个成员在任意时刻只允许有一个“第一优先级任务”,由项目负责人在任务卡上明确标注。如果出现两个第一优先级,责任在于派发方,不在承接方。
5. 误区五:度量只看工时和产出数量
“这周完成了多少个任务”是一个几乎无用的指标。因为任务颗粒度不一样,一个任务可能是两小时的改文案,也可能是五天的大重构。
更危险的是,当团队知道考核的是任务数量时,会自然地把任务拆得更碎,让指标好看,但真实交付价值没有任何变化。这是典型的指标反噬。
我们最终采用的指标是四个:任务准时交付率、一次性通过率、阻塞平均滞留时长、任务周期时间。前两个看质量,后两个看流转。
6. 误区六:模板一套到底,不做迭代
模板不是规范,规范可以长期不变,模板必须随团队状态调整。我们第一版任务卡是 7 个字段,三个月后增加到 8 个(新增“上下游影响面”),半年后因为组织合并又增加到 9 个。
关键是每次调整都要有明确的触发原因,而不是某个人觉得“应该加一个”。没有触发原因的字段新增,就是流程负债。

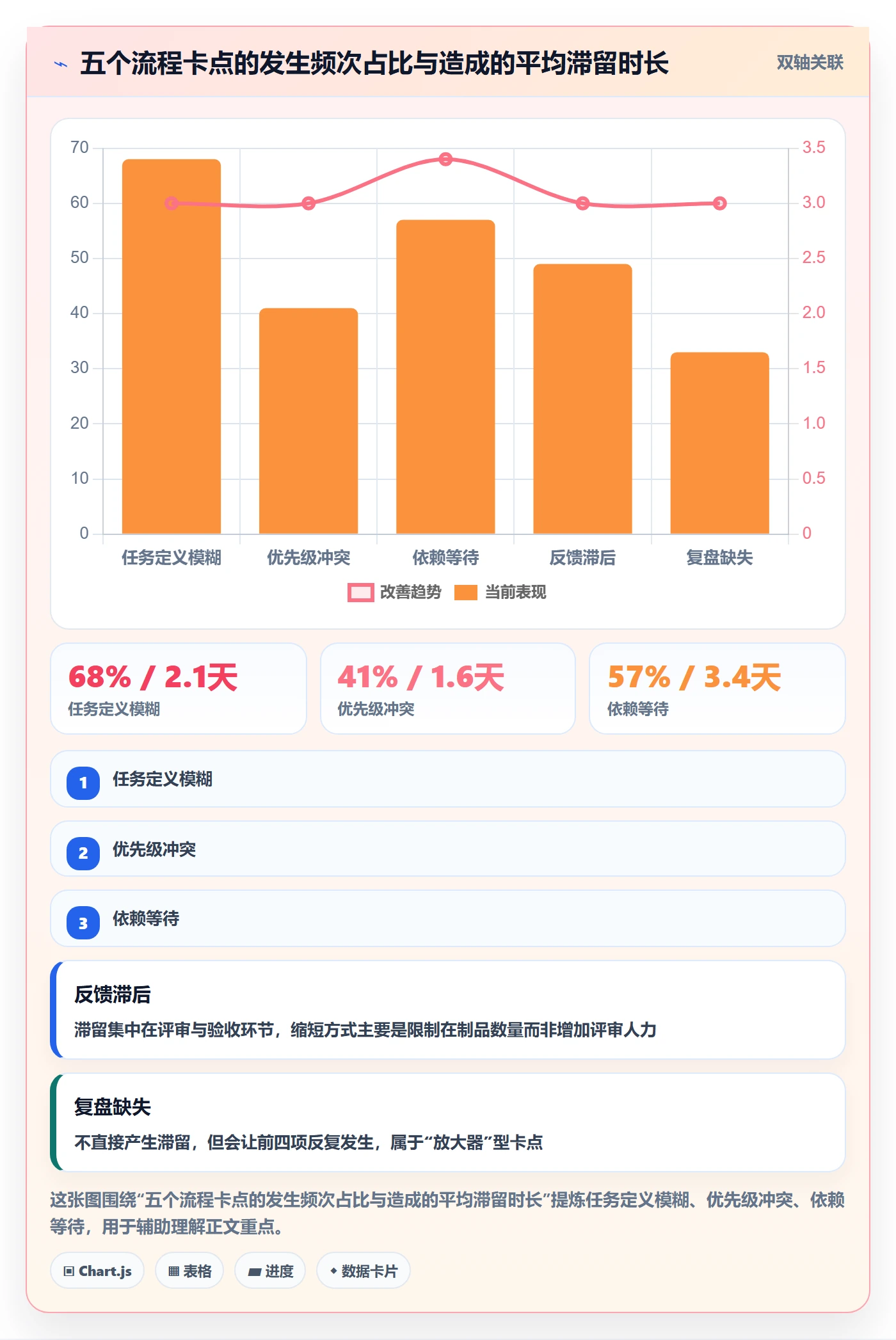

下面这张图展示了我们统计的六类误区在实际返工与等待工时中的占比分布,可以直观看到哪一类的成本最高。

四、专业判断逻辑:五个卡点、四步优化、一套诊断法
这一节是方法的核心。我会先给出一套诊断框架,让你能判断自己团队的卡点在哪,然后再给四步优化法。
1. 执行效率的五个流程卡点
我复盘过的项目里,执行效率问题几乎都能归到这五类之一或几类的组合上。它们不是并列关系,而是有先后顺序的:前面的卡点会放大后面的卡点。
卡点一:任务定义模糊。表现是交付物不明确、验收标准主观、截止时间没有时间点只有日期。后果是承接方只能猜,猜测的结果大概率与提出方不一致,返工就此产生。
自检问题:如果让两个不同的成员分别描述这个任务的“完成状态”,他们的描述会一致吗?如果不一致,这个任务就是模糊的。
卡点二:优先级冲突。表现是同一成员同时接到多个“最高优先级”。后果是任务被频繁切换,每个任务都推进一点,但都没有完成。
自检问题:你现在负责的任务里,有几个人可以给你派活?如果超过 2 个,且他们之间没有协商机制,优先级冲突一定存在。
卡点三:依赖等待。表现是任务卡上写着“等待上游”,但没人知道上游是谁、什么时候给。后果是等待时间不可控、不可见,且没人对此负责。
自检问题:上周你花在等别人上的时间有多少?如果你的答案是“说不清”,说明依赖关系没有被结构化管理。
卡点四:反馈滞后。表现是评审排队、审批链路长、测试资源紧张。后果是任务已经完成但无法关闭,周期时间被拉长,但工时统计上看不出来。
自检问题:一个任务从“开发者认为完成”到“被确认完成”,中间要经过几道?平均每道等多久?
卡点五:复盘缺失。表现是同类问题在不同项目上重复出现。后果是组织一直在为同一个错误付费,没有形成组织记忆。
自检问题:过去三个月里,有没有出现两次以上“原因相同”的延期?如果有,复盘机制大概率是失效的。

2. 四步优化法
诊断完之后,优化按四步走。这四步有严格顺序,不建议跳步。
- 任务澄清:把任务卡从“记录工具”变成“对齐工具”。核心动作是让验收标准和依赖项双人确认,而不是单方填写。
- 责任到人:每个任务必须有一个明确的负责人,每个阻塞必须有一个明确的升级对象。这里不需要引入复杂的 RACI 矩阵,一份简化的 DRI 表就够用。
- 节奏同步:建立日站会(12 分钟内、只讲阻塞)、周看板(只看指标)、阻塞升级机制(24 小时触发)三个固定节奏。
- 闭环复盘:每周固定复盘未准时交付的任务、返工原因分布、阻塞滞留时长三项,产出改进项并跟踪到下一周。
这四步里,第一步的收益最大,第四步的收益最持久。如果只能做一个,做第一步;如果能做两个,加第三步。
3. 一套可以直接用的诊断动作
如果你现在就想诊断自己的团队,不需要工具,只需要三个动作,一周内可以完成。
| 诊断动作 | 具体做法 | 判断标准 | 耗时 |
|---|---|---|---|
| 阻塞盘点 | 让每个成员列出上周所有“被卡住超过 4 小时”的事项 | 如果人均超过 2 项,说明流转效率存在系统性问题 | 30 分钟 |
| 返工归因 | 抽取近 20 个返工任务,归类原因 | 如果“理解偏差”占比超过 30%,任务澄清是首要任务 | 2 小时 |
| 等待审计 | 抽 5 个已完成任务,画出从下达到关闭的时间线 | 如果等待时间占比超过 50%,优先做升级机制而非催人 | 3 小时 |
这三个动作的投入不到一天,但拿到的信息量远超任何一次“效率提升”培训。诊断的价值就在于,它让你不用凭感觉决定先改哪里。
五、案例与数据观察:中大型组织如何把流程落到系统里
流程设计好之后,还得有个地方承载它。否则所有规则都会退化成微信群里的口头约定,一周就失效。
1. 为什么百人以上组织必须把流程落到系统里
50 人以下的团队可以靠默契运转:谁在做什么、什么被卡住了,抬头问一句就知道。但超过 100 人、跨 3 个以上职能之后,口头同步的成本会急剧上升。
我们做过一个粗略测算:在 137 人的组织里,如果一个阻塞问题只靠口头传播,平均要经过 2.4 个中间人才到能解决它的人那里,每次传递平均损失约 20% 的信息。这就是为什么很多团队“明明说了”但最后还是没做,信息在传递中失真了。
把流程落到系统里的核心价值有三个:状态可见、责任可查、数据可积累。第三个最容易被忽略,但它决定了你下个季度能不能做真正的流程迭代。
2. 三种承载方式的对比

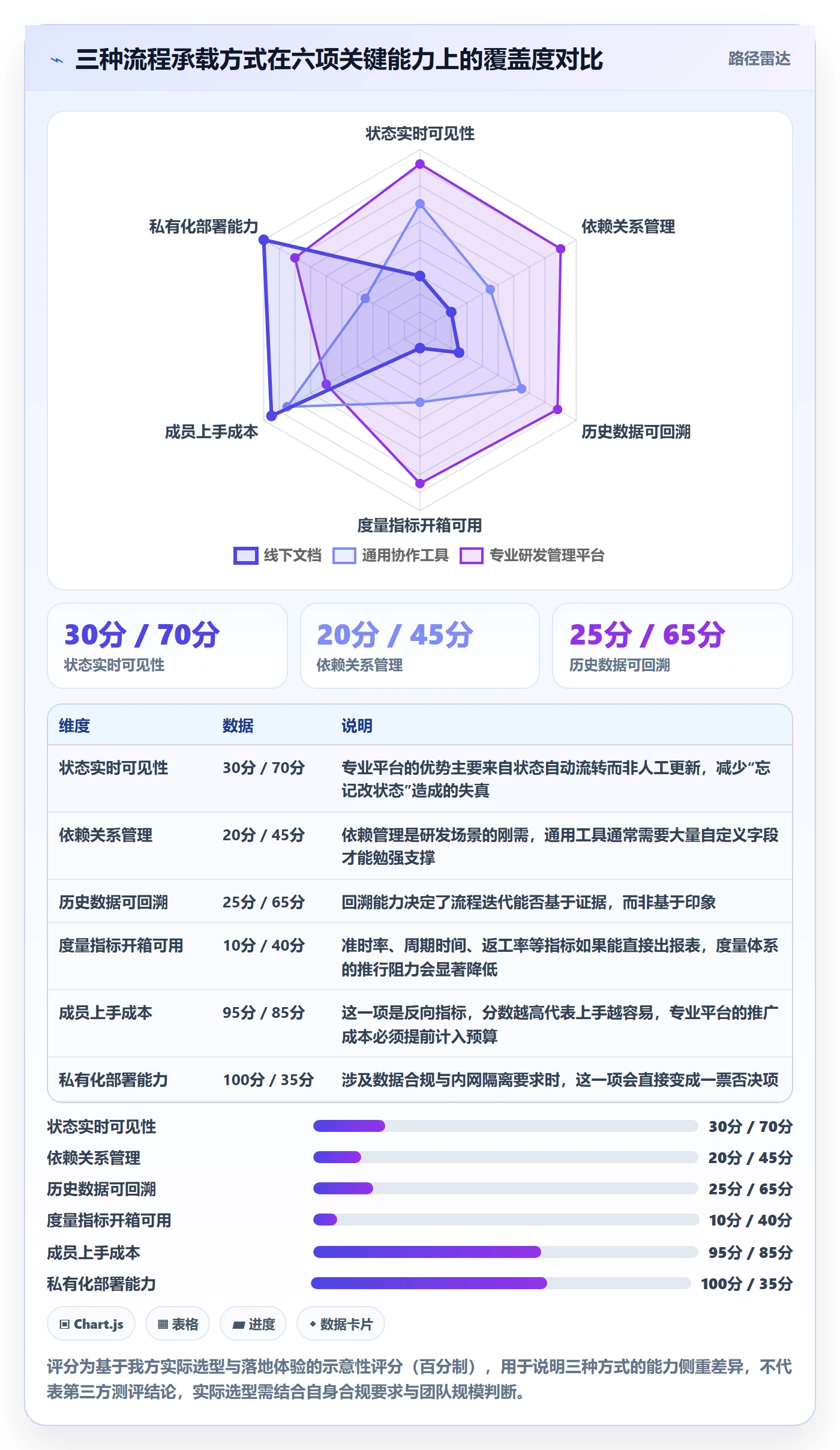

我在不同团队里观察过三种承载方式,各有适用边界。
方式一:线下文档 + 会议。适合 20 人以下、任务周期短于一周的团队。优点是零成本,缺点是状态不可见、历史不可查,团队一扩张就崩。
方式二:通用协作工具。适合 20,80 人、以业务项目为主的团队。优点是上手快、成员接受度高,缺点是对研发场景的依赖管理、迭代追踪、缺陷流转支持较弱,需要大量自定义配置。
方式三:专业研发管理平台。适合 100 人以上、研发占比高、需要管理复杂依赖关系的组织。优点是流程承载能力强、数据维度完整、可支撑度量体系;缺点是配置与推广成本较高,需要专人负责落地。
我们在 100 人以上的组织中,最终选择的是专业研发管理平台这条路。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,我们在选型时重点验证了三个能力:需求到交付的全链路可追溯、依赖关系的可视化管理、以及指标看板的开箱可用。
对我们这种规模的团队来说,还有两个在实际落地中很关键的考虑点。一是支持私有化部署,研发数据不出内网,这在涉及合规要求时是硬门槛;二是支持从 Jira 平滑迁移,我们当时有接近四年的历史任务数据在 Jira 上,如果迁移需要重建,成本无法接受。对中大型组织的国产替代选型来说,迁移成本和数据主权这两件事,优先级往往高于功能清单的丰富度。

3. 工具落地过程中我们踩过的三个坑
第一坑是字段一次性上太多。上线第一个月我们配了 30 多个自定义字段,成员怨声载道,第二个月砍到 12 个,效率才回升。工具配置要跟着流程走,不能反过来。
第二坑是没有指定工具负责人。前两周还好,第三周开始状态更新开始延迟,因为没人负责清理和纠偏。后来我们设了一个兼职的流程管理员角色,每周投入约 4 小时,状态准确率从 61% 提升到 89%。
第三坑是直接照搬模板工作流。我们最初用了一套标准的看板流程,结果发现不适合我们跨产品线的协作方式,返工了两次才调整到位。工作流必须按组织实际决策链路来配,不能按软件默认值来配。
六、五个可直接复制的模板
下面这五个模板是我们实际在用的版本。我保留了完整的字段和示例,你可以直接拿走改。
1. 任务说明书模板
这是五个模板里最重要的一个。注意“验收标准”和“依赖项”必须由提出方与承接方共同确认,这是硬规则。
【任务说明书】
任务名称:订单列表页支持按标签批量筛选
任务背景:运营侧反馈当前只能单个筛选,处理 500 条以上数据时
平均耗时 40 分钟,希望压缩到 5 分钟以内
交付物:1. 可用的筛选功能(前端 + 接口)
操作说明文档 1 份
性能测试报告(5000 条数据下响应时间)
验收标准(需双方确认):
5000 条数据下单次筛选响应时间 ≤ 2 秒
支持同时选择最多 5 个标签
筛选结果可导出,导出格式与现有导出保持一致
由运营方在测试环境实际验证并签字确认
截止时间:2026-03-14 18:00(含验收,非仅提交)
依赖项:1. 标签体系接口(负责人:张工,承诺 03-07 前提供)
测试环境数据准备(负责人:李工,承诺 03-05 前完成)
优先级:P1(本迭代唯一 P1,其他任务不得抢占)
责任人:王工(唯一负责人,含协调与最终交付)
这个模板里有两个细节值得单独说。一是截止时间写的是“含验收”,不是“提交时间”,这能避免承接方误以为提交完就算完成。二是依赖项必须写清负责人和承诺时间,否则依赖会变成无人负责的模糊状态。
2. 每日站会模板
站会的唯一目的是暴露阻塞。我们的规则是:12 分钟、站着开、每人 90 秒、只讲阻塞和需要支持的事。
【每日站会 · 每人 90 秒】
① 昨日实际推进(只讲完成或推进了哪一件事,不复述任务名)
完成订单筛选接口的标签参数设计
② 今日计划推进(只讲一件事,即当天的第一优先级)
完成筛选接口的性能压测
③ 是否有阻塞(有则必须说,无则跳过)
有:等待标签体系接口的字段定义,已等 1.5 天
④ 需要谁支持(必须点名到人,不能写“需要大家配合”)
需要张工在今日 12:00 前提供字段定义,否则压测无法开始
【站会主持人职责】
控时,超 90 秒打断
对每个阻塞当场指定升级对象
站会后 10 分钟内把阻塞录入升级池
关键在第四项。我见过大量站会失败在“需要支持”这一栏写成了“需要大家配合”“需要相关方支持”,这类表述等于没有说。必须点名到人、到时间点。
3. 阻塞问题升级单
阻塞升级机制的核心是“超过 24 小时自动升级”,不依赖成员主动求助。因为大部分成员在遇到阻塞时,会先自己扛两天,等到扛不住了才说。
【阻塞升级单】
阻塞编号:BLK-20260305-014
关联任务:订单列表页支持按标签批量筛选
阻塞描述:标签体系接口的字段定义未提供,导致压测无法开始
首次发生时间:2026-03-05 09:30
已滞留时长:1.5 天(超过 24 小时阈值,已自动升级)
影响评估:
直接影响:本任务预计延期 2 天
间接影响:下游 3 个任务(导出优化、权限改造、数据看板)顺延
交付风险:本迭代末次验收可能延后
责任人:王工(任务负责人,负责跟进)
升级对象:技术负责人 陈工(有权协调接口团队排期)
当前处理状态:陈工已协调,字段定义承诺 03-06 12:00 前提供
预计解除时间:2026-03-06 14:00
复盘备注(阻塞解除后填写):
根因:接口方未把该字段定义纳入自身迭代承诺
改进项:跨团队依赖必须在上游迭代排期时同步登记,而非临时口头承诺
这张单子最重要的部分是最后的“复盘备注”。阻塞解除不等于问题解决,只有根因被记录并转成改进项,同类阻塞才不会重复发生。
4. 周复盘模板
周复盘我们只看三件事,控制在 45 分钟以内。看多了就变成汇报会,失去复盘意义。
【周复盘 · 第 10 周】
未准时交付任务(本周 5 个,占比 18%)
任务 A:延期 2 天,原因=依赖标签接口,类属“依赖等待”
任务 B:延期 1 天,原因=验收标准理解偏差,类属“任务定义”
任务 C/D/E:延期 0.5 天,均为跨团队评审排队
返工原因分布(本周返工 7 次)
理解偏差:2 次(28%)
需求变更:3 次(43%)
质量问题:2 次(29%)
对比上周:需求变更类从 1 次升至 3 次,需关注
阻塞滞留时长(本周平均 1.1 天,最长 2.5 天)
超过 24 小时的阻塞共 3 个,均已升级处理
本周产出改进项(不超过 3 条,必须可执行)
- 跨团队依赖需在上游迭代排期时登记,责任人:陈工,下周三前出规则
- 需求变更需评估对已完成工作量的影响,责任人:产品负责人,下周一起执行
- 评审排队问题暂不处理,观察两周后再判断是否为结构性问题
第四项的规则是“改进项不超过 3 条”。因为超过 3 条就没人记得住,下周复盘时也无从验证。宁可少改,改一条成一条。
5. 执行效率指标表
这张表是我们最终固化的四个核心指标。注意每个指标都有明确的统计口径,否则不同的人算出来的数字不一样,指标就失去了可比性。
| 指标 | 统计口径 | 健康区间(我方经验值) | 预警信号 |
|---|---|---|---|
| 任务准时交付率 | 在承诺截止时间内完成并通过验收的任务数 ÷ 当期应交付任务数 | 75% 以上 | 连续两周低于 60% |
| 任务一次性通过率 | 首次提交即通过验收的任务数 ÷ 当期完成任务数 | 65% 以上 | 连续两周低于 45% |
| 阻塞平均滞留时长 | 所有阻塞从记录到解除的平均小时数 | 1.5 天以内 | 单周平均值超过 3 天 |
| 任务平均周期时间 | 任务从进入“进行中”到“已验收”的平均自然日 | 随时间下降或稳定 | 连续三周上升 |
这四项之外,我建议不要再加指标。指标的价值在于被持续关注,而不是被完整覆盖。四项能每周看、每周讨论,比二十项贴在墙上没人看要有用得多。

七、不同情况下的行动建议

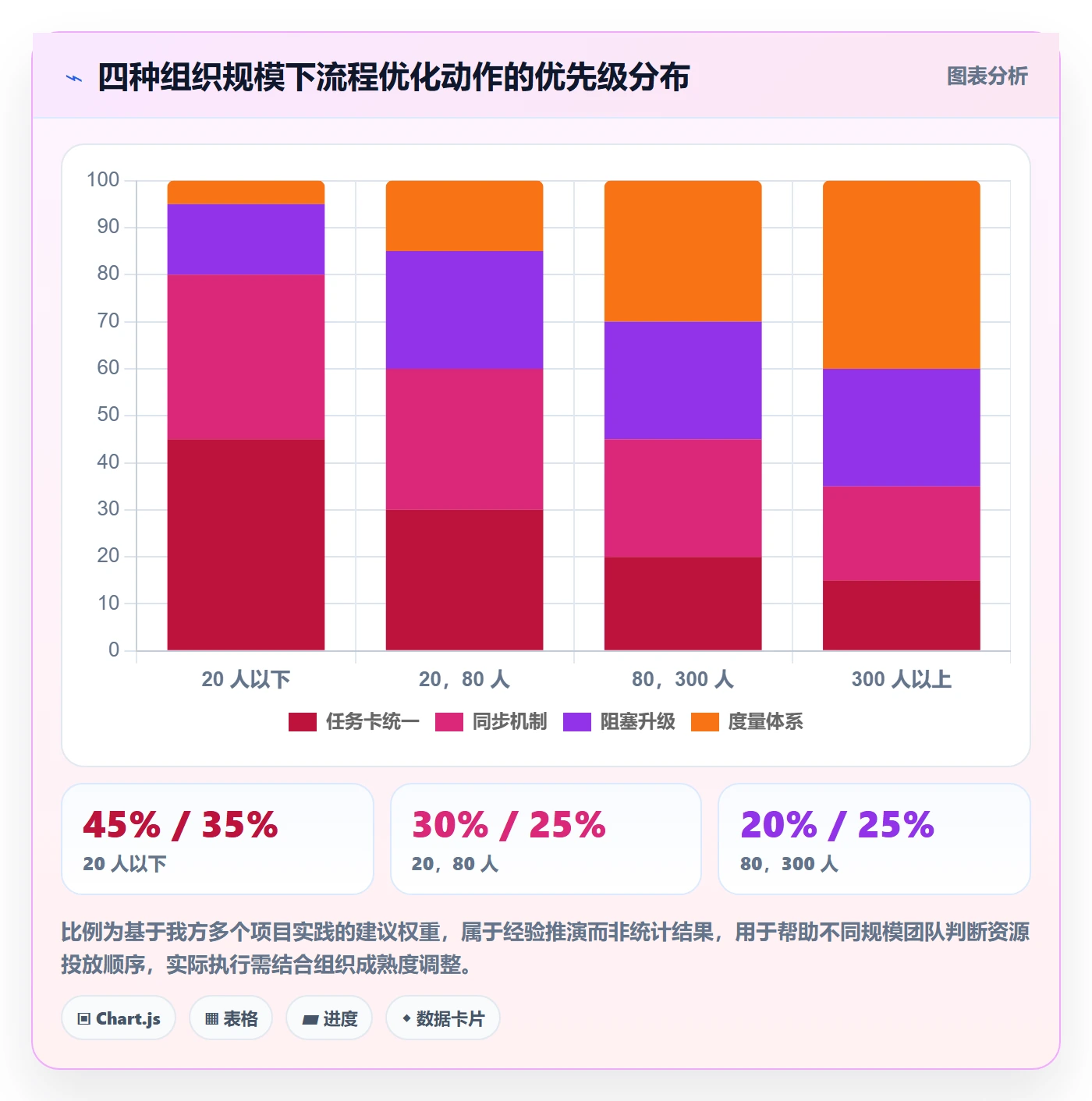

方法不能一刀切。团队规模、项目类型、组织成熟度不同,动作优先级差别很大。下面按四种常见情况给建议。
1. 20 人以下小团队:不要上系统,先统一任务卡
这个规模下最大的问题是信息不对称,不是流程复杂。建议动作只有两个:统一任务卡的 5 个核心字段(交付物、验收标准、截止时间、依赖、责任人),以及建立每周一次的 30 分钟同步。
不要做的:不要引入专业研发管理平台,不要搞日站会,不要设流程管理员。这个规模下这些投入的边际收益极低,反而会带来额外负担。
2. 20,80 人团队:建立最小同步机制,用通用工具承载
这个规模开始出现跨职能协作,依赖关系开始变复杂。建议动作是:任务卡升级到 7 个字段、建立 12 分钟日站会、建立阻塞升级机制(阈值可以是 48 小时,因为人少响应快)。
承载工具用通用协作工具即可,不需要专业平台。但要开始有意识地积累数据:任务周期时间、返工率至少要能算出来,否则后续扩张时没有历史基线可对比。
3. 80,300 人团队:流程必须结构化,工具必须能承载依赖和度量
这个区间是流程失效的高发区。人多了靠默契不行,但流程太重又推不动。核心动作是:任务卡固化、日站会 + 周看板双节奏、阻塞 24 小时升级、四项核心指标常态化跟踪。
工具层面,这个规模通常需要专业研发管理平台。选型时重点看三个能力:依赖关系可视化、历史数据可回溯、指标报表开箱可用。另外要提前评估私有化部署能力和迁移成本,尤其是已有历史数据的组织,数据迁移成本经常被低估,等到实施阶段才发现,会直接影响整个方案的可行性。
4. 300 人以上组织:先解决优先级收敛和多头指令
这个规模下,最大的效率漏点往往不是任务卡,而是优先级冲突。因为派活的人多、链路长、决策分散。
建议优先做的三件事:建立统一的优先级判定规则(比如按影响用户数 × 交付紧迫度定级)、限制每个成员的并行任务数(我们用的是每人最多 2 个)、建立跨团队依赖登记机制。
这三件事属于组织机制层面,比任何工具都重要。工具在这个阶段的作用是把机制固化下来,而不是替代机制。

八、不同情况下的取舍
流程优化本质上是取舍,不是加法。下面是我认为最需要提前想清楚的五组取舍。

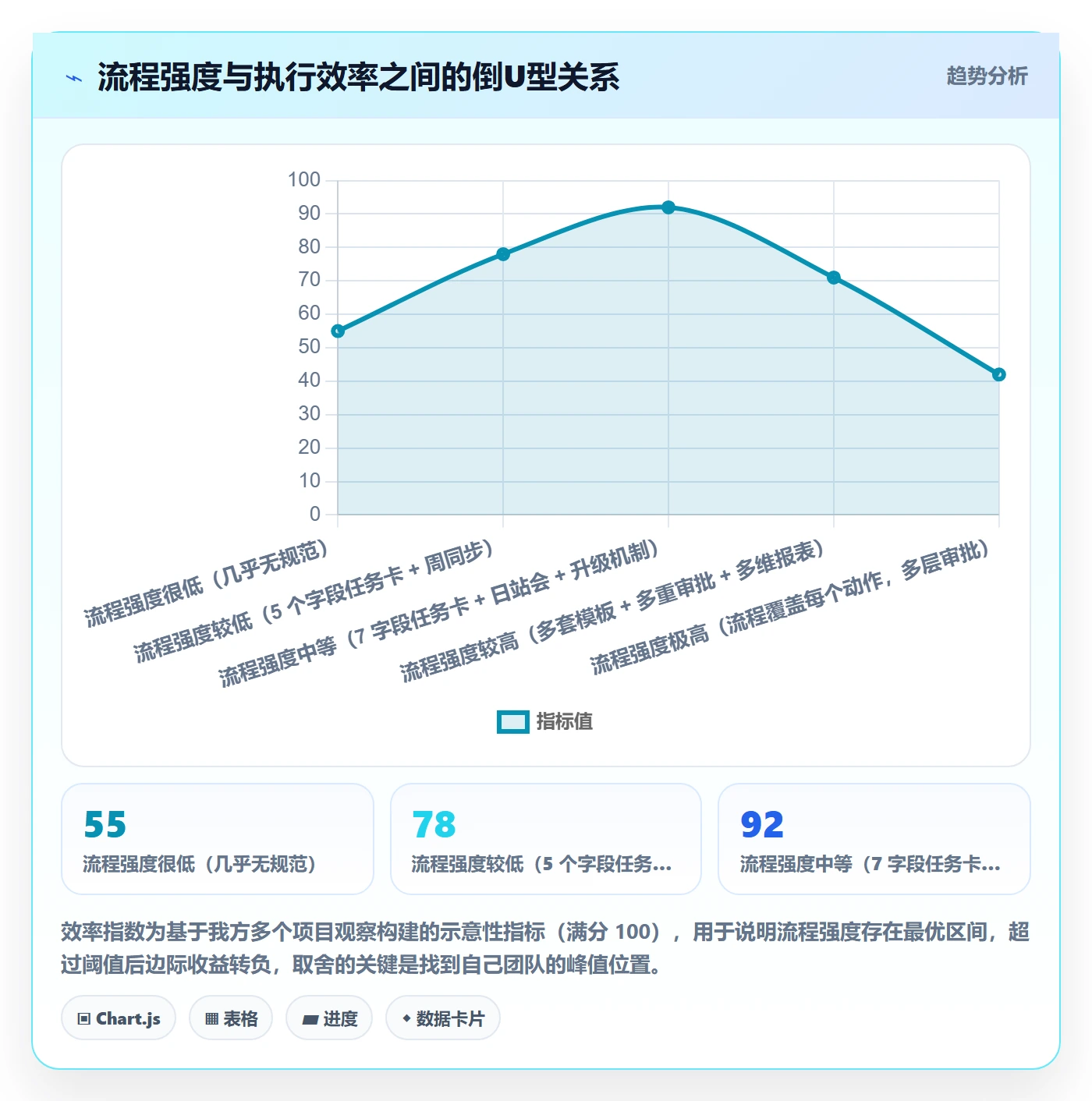

1. 取舍一:流程强度 vs 执行速度
流程不是越多越好,也不是越少越好。它和烹饪里的盐一样,少了没味,多了没法吃。
我的经验是:流程强度应该匹配“协作复杂度”,而不是“管理者焦虑程度”。协作复杂度可以用一个简单指标衡量:完成一个任务平均需要跨几个角色。如果平均跨 2 个角色以内,流程应该尽量轻;如果跨 4 个以上,流程必须结构化,否则会失控。

2. 取舍二:度量精度 vs 度量成本
你可以做到非常精确的度量:每个人的每分钟在做什么、每个任务在每个状态的停留时长、每个环节的转化率。但收集这些数据的成本,可能超过它带来的收益。
我的建议是:度量精度只做到“能支撑决策”即可。如果你不会因为“某人在某状态多停了 2 小时”而改变任何决策,那这个数据就不用采。
我们最终保留的四个指标都是周维度,而不是日维度或小时维度。因为决策周期是周,度量周期也应该是周。
3. 取舍三:模板标准化 vs 团队自治
统一模板的好处是数据可聚合、可对比;坏处是某些团队的实际情况不匹配,强行统一会让流程失效。
我们的做法是:核心字段强制统一,扩展字段允许自治。七个核心字段(任务背景、交付物、验收标准、截止时间、依赖项、优先级、责任人)全组织必须一致,其他字段各团队按需添加,但每季度评审一次,没人在用的就删掉。
4. 取舍四:自建工具 vs 采购平台
自建的优势是完全贴合自身流程,劣势是维护成本高、迭代慢、需要专人投入。采购平台反之。
判断标准是:如果你的流程是行业通用的(比如标准研发流程),采购更划算;如果流程高度特殊(比如涉及复杂的外部协作或特殊合规要求),自建可能更合适。
还有一个常被忽略的成本项:迁移成本。如果已经有几年历史数据在其他系统上,迁移成本可能占到整个项目预算的 20%,30%。这也是为什么在中大型组织的选型中,能否平滑迁移往往比功能清单的丰富度更具决定性。
5. 取舍五:短期见效 vs 长期机制
短期内最容易见效的动作是压缩会议、砍掉冗余字段、明确优先级。长期内最有效的动作是建立复盘机制和度量体系。
我的建议是两者同时做,但顺序上先做短期动作。原因是先拿到一个可见的改善,才能获得继续做长期机制建设的组织信任。如果一上来就推度量体系和复盘机制,往往在第二周就会遇到“这有什么用”的质疑。
九、30 天落地路线与收尾

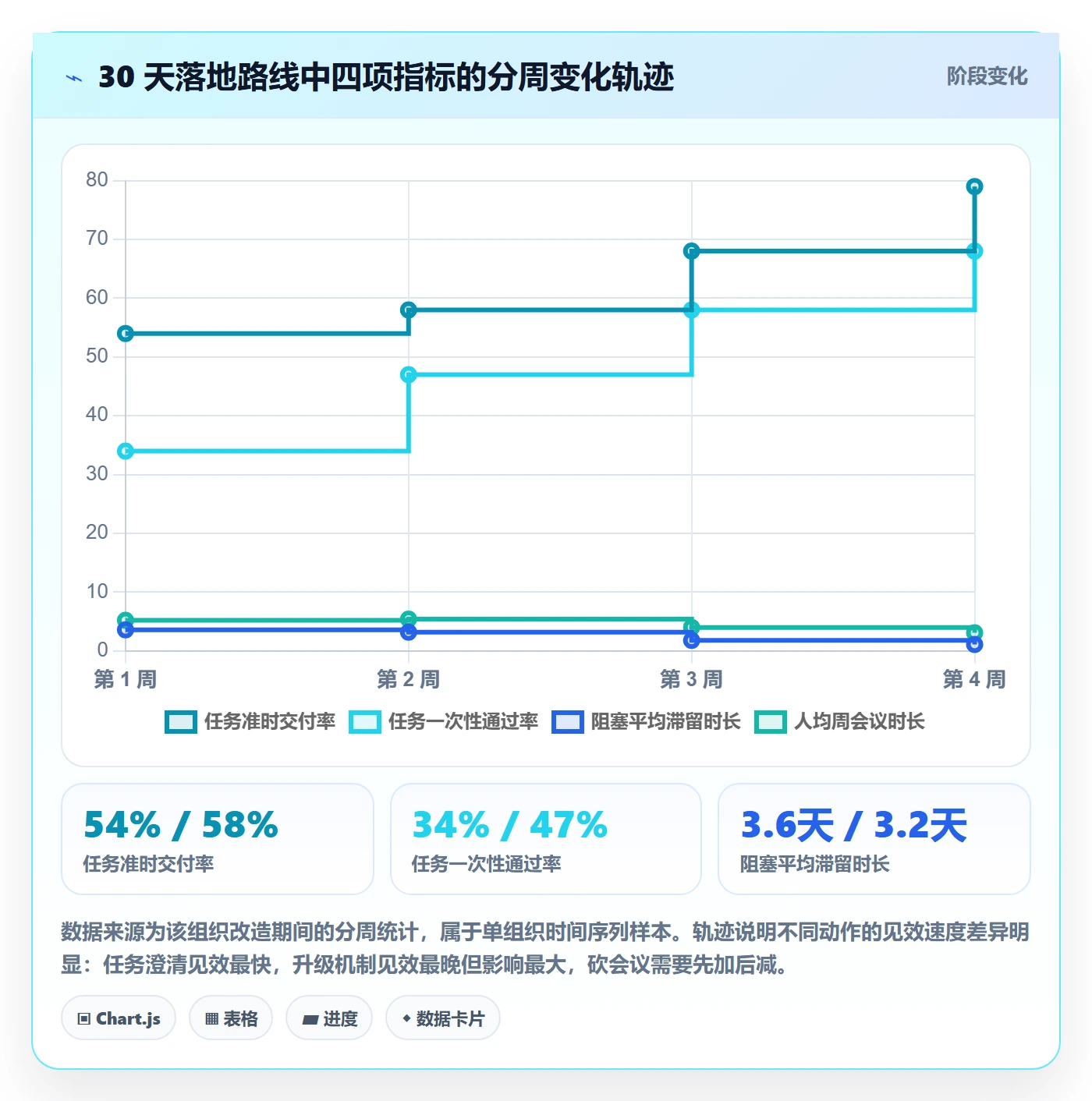

最后给一个可以直接执行的 30 天路线。它的设计原则是:每周只做一个主动作,每个动作都必须有可验证的结果。
1. 第 1 周:诊断,不改任何流程
这一周唯一的目标是拿到事实。做三个动作:阻塞盘点、返工归因、等待审计。产出是一份包含三张表的诊断报告。
这一周不要动任何流程,不要上新工具,不要改模板。因为你还不知道问题在哪,任何改变都是赌。
2. 第 2 周:选一个试点,只改一件事
选一个 15,30 人的小组做试点,只推任务卡标准化这一个动作。核心是让“验收标准”和“依赖项”双人确认。
这一周会遇到的阻力是“填这个太麻烦”。应对方式是:把字段砍到最少,同时让项目负责人自己也用同一套模板。管理者不用,成员一定不用。
3. 第 3 周:建立同步与升级机制
试点组推行 12 分钟日站会(只讲阻塞)和 24 小时阻塞升级。这一周的关键是主持人控时和当场指定升级对象。
如果站会开始变成汇报会,立刻打断并重申规则。站会一旦变成汇报会,就再也不会变回来。
4. 第 4 周:上指标,砍冗余
开始统计四个核心指标,同时做减法:找出过去一个月没人用的字段、没人看的报表、没有结论的会议,全部砍掉。
第一周通常能砍掉 2,3 个周报和 1,2 个固定会议。这部分省下来的时间,直接转化成成员的可用工时。

5. 下一步你可以做什么
如果你读到这里想立刻行动,我建议只做一件事:今天找 5 个成员,每人问一句“上周你在等什么”。不要问“你觉得流程有什么问题”,因为那会得到一堆抱怨;问具体的等待事项,你会得到一份真实的阻塞清单。
拿到这份清单之后,把它按“等待对象”分类:多少是等确认、多少是等接口、多少是等评审。分类结果会直接告诉你应该先改哪一环。
流程优化的最大误区,是把它当成一次性的项目。它不是。它更像是一种日常习惯:每周看数据、每周改一件事、每周验证一件事有没有效果。能做到这一点的团队,半年后的执行效率通常不是提升 20%,而是整个协作方式发生了变化。
而那五个模板,只是这个变化的起点,不是终点。
常见问题解答(FAQ)
1. 项目成员执行效率低,流程优化该从哪一步开始?
我带的项目里成员天天加班,任务也没少接,但交付还是一拖再拖,领导让我去“优化流程”,可我连问题出在哪个环节都说不清,总不能一上来就把所有模板都铺一遍吧……我到底该先动哪里?
先诊断,别先上模板。做法是选一个正在进行的项目,用两周时间做卡点记录:每个任务从派发到交付,记录四个时间点,任务下达时间、成员真正开始时间、第一次提交时间、被验收通过时间。
这四个点能把等待和返工分开,下达与开始之间的差值是任务理解或优先级等待,开始与提交之间是实际作业时间,提交与通过之间是评审反馈加返工。两周后看数据,如果等待加反馈占了总周期的一半以上,问题在流程设计而不在成员能力,先改优先级确认和评审响应机制;如果实际作业时间本身就长,才轮到看任务颗粒度和技能匹配。
这样做的价值是你后面推任何模板都有依据,成员也不容易觉得你在搞形式主义。
2. 给项目成员的任务说明书或者任务卡,到底要写哪些字段?
我们团队的任务都是群里一句话派下去的,比如“把登录模块改一下”,成员做完才发现方向不对,返工两三天。我想改成写任务卡,又怕字段太多没人填,最后变成摆设,那还不如不写。
字段控制在七个以内,而且每个字段都必须能改变成员的行为,否则删掉。实际操作下来最小可用集合是:背景,说明为什么做;交付物,做完长什么样,最好是可验收的文件、链接或效果;截止时间,要写具体时点而不是“本周”;验收标准,谁来验、验什么;依赖,需要谁先给什么;优先级;
负责人,唯一一个DRI而不是“你们组”。写法上有个技巧,交付物和验收标准要能被第三人检查,比如交付物写成一份对外接口文档,含请求参数和错误码,验收标准写成前端同事按文档能独立联调。优先级不要用P0、P1这种抽象词,直接写“晚于X任务、早于Y任务”,成员才知道怎么排队。
开始阶段字段可以只留四五个,跑两周后按“这一栏有没有人真的看过、有没有改变行为”来增删,填了三次没人用的字段就该删掉。
3. 每日站会开了但没效果,时间还越开越长,怎么改?
我们站会从15分钟开到40分钟,每个人轮流汇报做了什么,听起来都很忙,但真正卡住的事情没人提,散会之后问题还摆在那儿。我在想是不是干脆取消算了,可又怕取消之后大家各干各的,更失控。
站会的问题通常不是该不该开,而是议程错了,它被开成了进度汇报会,而不是清障会。改法有三个动作。第一,把问题换成四问:昨天完成什么、今天计划什么、现在卡在哪、需要谁支持,重点在后两问,前两问提前在任务卡或看板上更新,会上不念。
第二,把“卡在哪”当场转成升级单,写清问题、影响、责任人、期望解决时限、升级对象,并指定一个人跟进,散会后不靠口头记忆。第三,控时靠规则而不是靠主持人催,每人90秒,超时话题由主持人记下来另开小组会,不占用全员时间。团队超过8人时,建议按任务流而不是按人轮询,只过有阻塞或跨人依赖的任务。
判断站会是否有效,看一个指标就够:每周从站会产生的阻塞项,有多少在承诺时限内被关闭,长期低于一半说明站会只是在走流程。
4. 流程优化之后,怎么证明真的提升了执行效率?指标怎么定才不跑偏?
我推了一套任务卡和复盘模板,用了一个多月,感觉团队顺畅了一些,但老板问“效率提升了多少”我答不上来,只能凭感觉说好了。我也担心指标定得太死,成员为了数字好看专挑简单的任务做。
建议过程指标和结果指标各选一到两个,而且必须有优化前的基线,否则任何提升数字都不可信。过程指标推荐三个:任务准时率,指按承诺截止时间完成的比例,前提是任务卡上先有承诺时间;返工率,指提交后被要求重做或大改的任务占比;阻塞关闭时长,指从阻塞被记录到解决的中位时间。
结果指标看任务周期时间,也就是从任务被真正开始到通过验收的中位天数,用中位数而不是平均值,避免个别超长任务把结论带偏。口径要提前写死:什么时候算完成,是通过验收而不是提交;什么算返工,改动超过一定范围才算;统计周期建议以两周为一个窗口,连续看三个窗口再下结论。
防跑偏的办法是别把单一指标和绩效直接挂钩,尤其是准时率,一旦挂钩大家就会把工期估得很宽松。指标的第一用途是找流程瓶颈,不是考核人。
核心关键词
文章包含AI辅助创作:完成实操方法:项目成员提升任务执行效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380065
读者评论
流程优先的判断我认同,把任务周期拆成实际工作、等待和返工很直观。但文中的公式和前后对比图偏示意,137人单组织样本也有限,直接套用到小团队要谨慎,至少先拉自己团队的任务流转记录再动手。
最实用的是验收标准双人确认和阻塞升级池,这两点不需要大工具就能先做。12分钟站会只讲阻塞、不讲进度,也比我见过的日报周报更轻。小团队可以先统一任务卡必填项,再观察返工原因分布。
我注意到改造没有新增会议和周报,而是替换已有动作,这点很关键。很多流程优化失败就是不断加模板加表。不过改造后会议有明确结论占比只到58%,说明同步机制和复盘仍要继续迭代,不能一次性固化。
