延期流程与规范:企业管理者任务执行风险控制关键指标

我见过最讽刺的一张延期审批单,上面有七个签名:项目经理、技术负责人、测试负责人、部门经理、PMO、分管副总、总经理。审批链走完用了 11 天,而这张单子要解决的那个延期,缓冲期只剩 4 天。审批流滴水不漏,延期一天没少,反而因为这 11 天,后面的依赖任务被连带推后了三周。这件事让我彻底改变了对"延期流程与规范"的理解:如果一套延期流程的产出只是"批准"或"驳回",它就不是风险控制工具,而是一台把责任往上推的传送带。

真正有价值的延期流程,应该在企业里承担三件事:把延期从"人的失误"翻译成"系统的风险信号";把有限的补救资源分配到影响最大的那几件事上;把每一次延期变成下一次计划的输入。这三件事都指向同一套东西,关键指标。没有指标,延期流程就是一堆表格;有了指标,它才变成管理者可读的仪表盘。

下面我按"结论,场景,分类,流程,指标,误区,判断逻辑,工具与案例,行动,取舍"的顺序,把这套东西拆开讲。文中涉及的具体数字,除标注来源的以外,均为我在咨询与内训场景中形成的经验区间和示意数据,用于说明判断逻辑,不作为行业标准引用。

一、先给结论:延期管理管的是风险,不是流程

在我参与过的几十次延期复盘里,管理者最常问的问题是"谁的责任"和"下次能不能不准延"。这两个问题都问错了方向。前者把系统性风险压缩成个人过失,后者把必然存在的计划偏差当成可以靠决心消灭的东西。项目管理的常识是:计划必然偏离,管理者的任务不是消灭延期,而是让延期早被发现、被分级、被有限度地接受、被有效地补救。

基于这个前提,我先给出六条结论,后面的章节都是它们的展开和论证。

  1. 延期的管理对象是影响,不是天数。延期 3 天但卡在关键路径、影响对外承诺,其风险等级高于延期 10 天的非关键任务。
  2. 审批权限应按影响分级,而不是默认上收。所有延期都找高层签字,等于把风险识别工作从一线抽走,只留下签字的仪式感。
  3. 流程闭环至少要有七步,缺一环就失真。尤其容易缺的是"影响评估"和"复盘归档",缺了这两环,流程就变成纯审批。
  4. 指标的第一用途是预警和复盘,不是考核。一旦把延期数量直接挂到个人绩效,最先恶化的不是延期率,而是数据质量。
  5. 恢复率比延期数量更能反映管理水平。延期不可避免,延期之后能不能按补救方案回到正轨,才是能力的分水岭。
  6. 口径不统一,所有指标都会变成吵架素材。自然日还是工作日、从哪天起算、审批周期算到谁签字为止,必须在制度里写死。

延期流程与规范:企业管理者任务执行风险控制关键指标

二、背景与真实场景:为什么审批走完,交付还是晚了

先看几个我在不同类型企业里反复见到的场景。它们的共同特点是:延期并不是突然发生的,而是在流程的缝隙里慢慢长大的,等到出现在周会上,已经错过了成本最低的处理窗口。

1. 需求变更引发的连锁延期

典型情节是这样:客户在开发中期提出一个"小改动",产品经理评估后觉得半天能做完,就在需求池里加了一条。实际上这条改动触碰了数据模型,后端改动 3 天,联调再延 2 天,测试回归被挤到发布时间前 24 小时。整条链上没有任何一个人提交过延期申请,但交付确实晚了 5 天。这种延期不会被延期流程捕获,只会在交付日集中爆发。

2. 依赖延迟的静默传导

跨团队协作里,上游团队的延期往往不会正式通知下游。下游团队按原计划准备资源,等到要联调时才发现接口没准备好,于是自己的任务也延期。此时下游提交延期申请,原因栏写"上游延迟"。如果企业没有依赖关系可视化,这类延期的原因统计会长期失真,所有团队看起来都是受害者,没有责任主体。

3. 决策滞后被记成执行不力

我见过一个项目,延期申请单上写的原因是"开发效率不足"。翻聊天记录发现,关键技术方案从提出到拍板用了 9 天,期间开发只能做外围功能。把决策等待记成执行不力,是延期归因里最常见的一种污染。它导致的管理动作也是错位的:本来是决策机制问题,结果去加班加点赶进度。

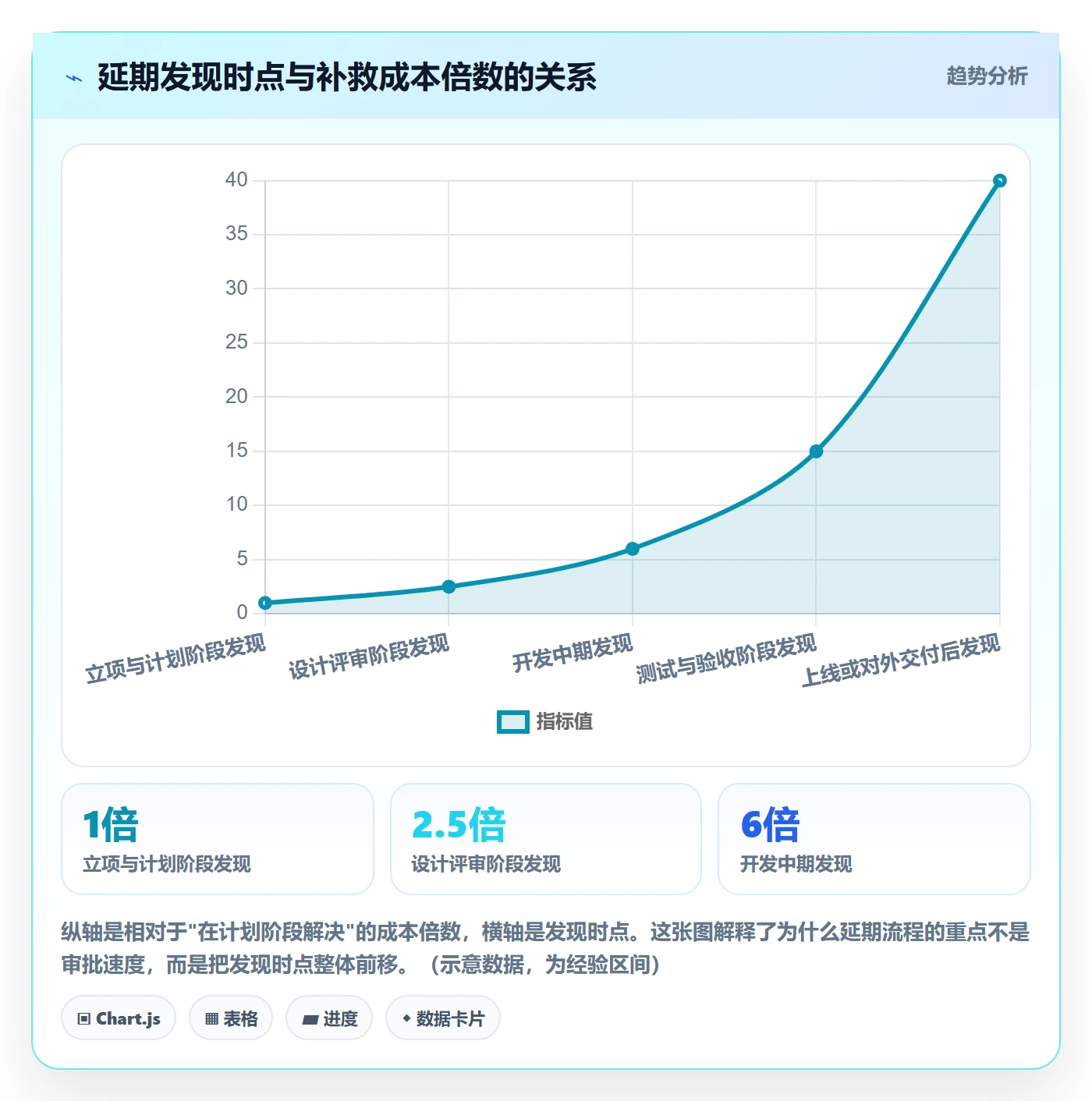

4. 周会才发现延期,补救成本已经翻倍

延期的发现时点决定了补救成本。在计划编制阶段发现偏差,改的是排期;在执行中期发现,改的是资源和范围;在交付前发现,改的只能是客户的预期和合同条款,付出的是信任与现金。下面这张图是我在多个项目样本中观察到的补救成本倍数关系,用于说明"早发现"的经济价值。

延期流程与规范:企业管理者任务执行风险控制关键指标

三、先分清:延期不是一种,而是三类

很多企业的延期制度只有一档:延期超过 3 天要审批。这种一刀切带来两个后果:不重要的小延期消耗大量审批资源;真正影响客户承诺的延期,反而因为"只延了 2 天"被自动放行。我的建议是把延期分成三类,分类的依据是影响面,而不是天数。

1. 任务级延期

影响范围在单个任务或单个小组内,不影响里程碑节点,不影响对外承诺,不需要额外资源投入即可消化。这类延期的正确处置方式是登记而不审批:在工具里更新计划日期,记录原因,由项目负责人或组长确认即可。它的价值在于数据,而不在于决策。

2. 里程碑级延期

影响某个里程碑节点、关键路径,或需要跨团队重新协调资源的延期。这类延期必须走审批,且审批人里应包含受影响的下游团队代表。判断标准可以固化为三条:是否在关键路径上、是否影响下游团队的启动时间、是否需要追加资源。

3. 承诺级延期

影响对外承诺,客户交付日期、合同条款、上线时间、监管报送节点。这类延期不只是内部管理问题,还可能触发商务谈判、违约条款甚至合规风险。承诺级延期必须单独上报,且必须同步触发承诺变更流程,而不是只在内部签个字。

4. 风险等级与审批权限的对应关系

把三类延期和五个影响维度(成本、客户、合规、依赖、质量)做交叉评分,就能得到一张分级审批矩阵。评分不需要精确,需要的是稳定一致的判断标准。

风险等级 典型特征 建议审批层级 审批时限 是否需补救方案
L0 登记级 非关键路径,不影响任何下游 项目负责人确认 无硬性时限 否
L1 一般级 影响同团队后续任务,不追加资源 部门负责人 1 个工作日 建议有
L2 重要级 关键路径或需跨团队协调资源 部门负责人 + PMO 2 个工作日 必须
L3 严重级 影响里程碑或成本超出预算阈值 分管副总 + PMO 2 个工作日 必须,含资源承诺
L4 承诺级 影响客户承诺、合规节点、合同条款 分管副总 + 商务/合规 1 个工作日,可并行 必须,含对外沟通口径

延期流程与规范:企业管理者任务执行风险控制关键指标

四、延期流程与规范:七步闭环怎么设计才不空转

我建议的延期流程不是"申请,审批,执行"三段式,而是七步闭环。三段式最大的问题是把"评估"和"复盘"省略掉了,结果是审批人只看天数不看影响,复盘时只看个例不看模式。

1. 申请与起算:明确"什么时候算延期"

第一步就要解决一个容易被忽略的问题:延期的起算点是什么。是计划完成日的次日,还是当日下班前未交付即算延期?跨时区团队怎么算?这一步没定义清楚,后面所有时长类指标都不可比。输出物是一条延期记录,最小字段见后文代码示例。

2. 影响评估:没有评估不进入审批

影响评估至少要回答五个问题:是否在关键路径、是否影响下游启动、是否影响对外承诺、是否需要追加资源、是否影响质量验收标准。这一步是整个流程的价值中枢,也是最容易被跳过的一步。实践中的做法是把这五个问题做成申请单上的必填项,不填无法提交。

3. 补救方案:没有补救不通过审批

补救方案要具体到可验证的程度:拆包并行、增加人力、缩小范围、调整验收标准、变更交付批次,每条都要有责任人和日期。"加强沟通、密切关注"不是补救方案,是表态。我通常要求补救方案必须包含一个新的承诺日期,否则这条延期无法关闭。

4. 分级审批:按风险等级走不同通道

按上一节的分级矩阵执行。这里有一个操作细节:审批时限要写进制度,并且超时默认不通过或默认升级,而不是无限等待。我见过太多延期单卡在某个领导出差期间,等签完字已经失去意义。

5. 相关方告知:让受影响的人知道

延期信息必须主动推送给三类人:下游依赖方、客户接口人(承诺级)、以及需要据此调整资源的团队。告知不是发个通知了事,要包含新的时间点和对方需要做的调整动作。

6. 执行跟踪:跟踪补救方案而非原计划

审批通过后,原计划日期已经作废,跟踪对象应切换为补救方案里的新节点。这一点很多企业做不到,工具里还挂着旧日期,导致看板信息与实际不符。

7. 复盘归档:把个例变成规则

复盘不是追责会。它要回答两个问题:这次延期的原因分类是否准确?同类原因在过去一个季度出现过几次?如果同一原因出现三次以上,要动的是规则,不是人。

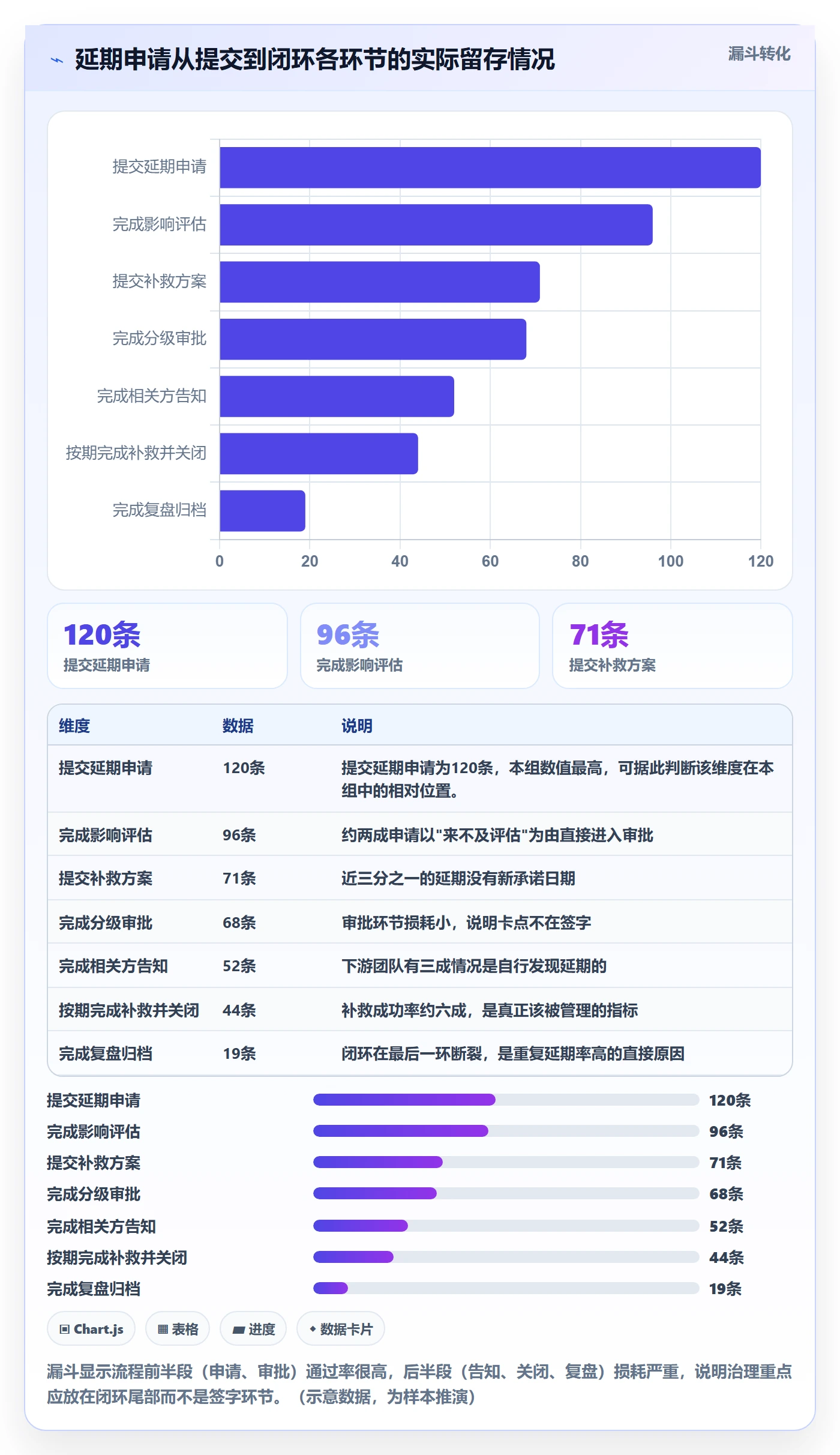

下面这张漏斗图展示了我观察到的典型情况:延期申请提交 120 条,最终完成复盘归档的只有 19 条。漏斗越到下游越细,说明流程的后半段是系统性薄弱环节。

延期流程与规范:企业管理者任务执行风险控制关键指标

8. 延期申请单的最小字段设计

字段越多,填写质量越差。我倾向于把申请单控制在 12 个字段以内,并且把关键判断做成枚举值,方便后续统计。下面是一个可以直接改造使用的字段结构示例。

{
"延期类型": "里程碑级", // 任务级 / 里程碑级 / 承诺级

"关联工作项": "PAY-2317",

"原计划完成": "2026-03-18", // 口径:工作日

"申请延期至": "2026-03-25",

"延期天数": 5, // 系统计算,不手工填写

"是否关键路径": true,

"影响对外承诺": false,

"影响成本估算": "1.8 万元", // 加班 + 外采 + 返工可归集成本

"原因分类": "依赖延迟", // 固定枚举,见下方枚举清单

"补救方案": "拆包并行 + 临时增加 1 名后端",

"补救后预计完成": "2026-03-23",

"审批级别": "L2" // 由影响评估结果自动推导

}

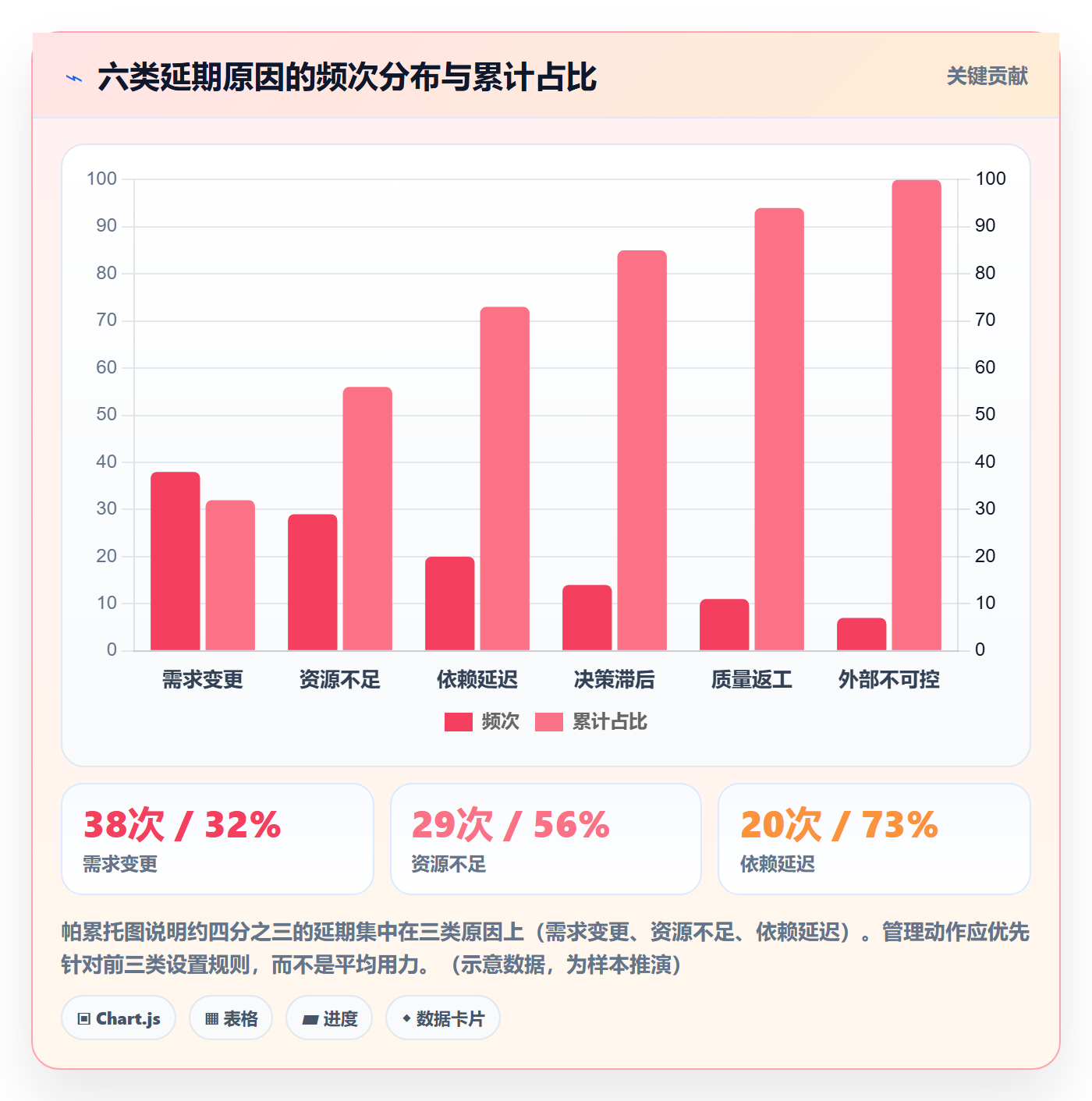

原因分类建议固定为六类,超过六类会导致样本分散、难以统计:需求变更、资源不足、依赖延迟、决策滞后、质量返工、外部不可控。要求申请人在这六类中选择,而不是自由填写文本框。自由文本看起来更真实,实际上让原因分析彻底失效。

延期流程与规范:企业管理者任务执行风险控制关键指标

五、管理者必看的八个关键指标

指标不在多,在于每个指标都对应一个明确的管理动作。如果一个指标算出来之后,管理者不知道该做什么,这个指标就不该出现在看板上。下面八个指标是按"发现问题,定位问题,验证改进"的逻辑排列的。

1. 延期发生率

定义:报告期内发生延期的任务数 ÷ 报告期内应完成的任务数。口径要点是按团队或按项目统计,剔除因需求取消而关闭的任务。异常信号是连续三周上升,或单月超过自身基线 1.5 倍。对应的管理动作是查看原因分布,而不是追责个人。

2. 关键路径延期占比

定义:落在关键路径上的延期数 ÷ 延期总数。这个指标比延期发生率更能反映计划的健康度。如果数值长期高于 30%,说明计划编制阶段的依赖梳理和缓冲设置有问题,而不是执行层不给力。

3. 平均延期时长与 P90 延期时长

定义:延期任务的实际完成日与计划完成日之差的均值,同时统计 90 分位值。只看均值会被长尾掩盖。我遇到过均值 2.1 天、P90 达到 17 天的团队,均值看起来健康,实际上有个别任务在长期失血,必须单独看长尾个案。

4. 审批周期

定义:延期申请提交到最终批准的工作日天数。起算点和终止点必须在制度中写死。这个指标超过 2 天,就说明审批层级过深或存在默认等待,会直接拖慢补救动作的启动时间。

5. 延期后恢复率

定义:按补救方案新日期完成的任务数 ÷ 有补救方案的延期任务数。这是我最看重的一个指标。它衡量的是"补救能力"而不是"犯错次数"。恢复率低于 50%,说明补救方案多数是拍脑袋写的,审批时应该把补救方案的可行性作为重点审查对象。

6. 重复延期率

定义:同一任务在固定窗口(建议 90 天)内发生二次及以上延期的次数 ÷ 延期任务总数。这个指标高,通常意味着两件事:任务颗粒度太粗,或者一开始就没有识别出真实依赖。它也是复盘质量的检验器,如果复盘有效,重复延期率应该逐步下降。

7. 承诺影响率

定义:影响对外承诺的延期数 ÷ 延期总数。这个指标需要销售、客户成功和交付团队共同维护一份"当前对外承诺清单",否则无法计算。它的正确用法不是定阈值,而是只要大于零就进入单独上报通道,因为承诺级延期的后果是商务性的,不是内部管理能消化的。

8. 延期成本影响额

定义:可归集的延期直接成本合计,包括加班成本、临时外采、返工工时、违约或折让金额。口径上要诚实,只统计能归集的部分,不要把客户信任损失这类无法量化的东西硬折算成金额,那会让指标失去可信度。

指标 口径要点 异常信号 对应管理动作
延期发生率 按周/月,剔除需求取消 连续 3 周上升或超基线 1.5 倍 查原因分布,调整计划节奏
关键路径延期占比 关键路径定义固化在计划中 长期高于 30% 重排依赖,重设缓冲
平均/P90 延期时长 统一按工作日计算 均值低但 P90 高 单独处理长尾个案
审批周期 明确起算点与终止点 超过 2 个工作日 压缩层级,设默认时限
延期后恢复率 只计入有补救方案的延期 低于 50% 审查补救方案质量
重复延期率 固定 90 天窗口 高于 15% 拆细任务,升级评审
承诺影响率 需维护对外承诺清单 大于 0 启动承诺变更流程
延期成本影响额 只计可归集成本 单月超预算阈值 进入经营复盘

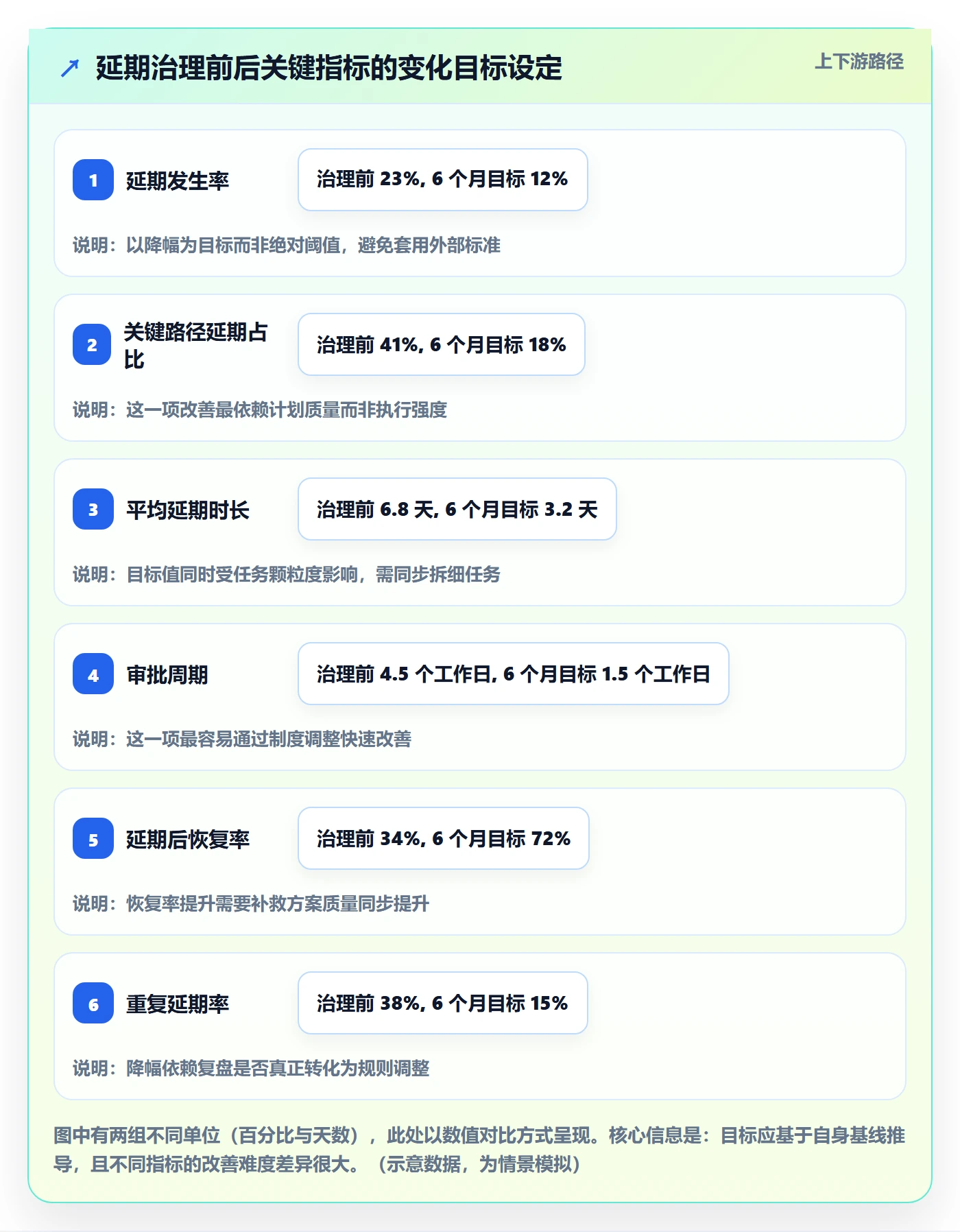

下面这张对比图是我在某次延期治理推进中使用的目标设定方式:先测基线,再定 6 个月目标,而不是直接抄行业阈值。

延期流程与规范:企业管理者任务执行风险控制关键指标

六、常见的五种失控点与识别信号

流程设计得再好,落地时也会在几个固定位置失控。以下五种是我在实践中最常遇到的,每一种都给出识别信号和处置方向。

1. 口径不一:自然日与工作日混用

识别信号很简单:同一个延期在不同报表里天数不一样。A 报表说延期 5 天,B 报表说 3 天,因为一个按自然日一个按工作日。处置办法是在制度里规定唯一的计算口径,并由系统自动计算,禁止手工填写延期天数。

2. 审批过重:所有延期都上收高层

识别信号是高层审批队列里充满了 L1 级别的延期申请。后果有两层:高层的时间被消耗在低价值决策上;一线逐渐放弃自己的风险判断,反正"领导会看"。处置方向是严格执行分级矩阵,并公开 L0/L1 的登记数量,让管理者看到自己的审批量占比。

3. 只罚不修:延期直接扣绩效

识别信号是延期发生率突然下降,但交付质量、客户投诉或交付及时率没有改善。这通常意味着延期没有消失,只是被转移了形式,任务被拆得更晚提交,或者干脆不在系统里更新日期。处置方向是把指标用途从考核改为预警,考核挂钩的是"是否合规执行流程"而不是"是否发生延期"。

4. 数据失真:异常干净的看板

识别信号是计划完成日期与实际完成日期完全一致的占比异常高,比如超过 85%。正常的项目执行不可能这么整齐。这通常意味着计划日期被"事后修正"过,或者任务被拆分规避延期记录。

5. 外部依赖失控:原因栏写"等第三方"

识别信号是外部原因占比长期居高不下,且没有对应的行动项。处置办法是对每一条外部依赖都指定内部对接人和最晚确认时间,把不可控变成"可提前预警"。

延期流程与规范:企业管理者任务执行风险控制关键指标

七、专业判断逻辑:阈值、口径与审批权限怎么定

这一节回答一个非常实际的问题:那些数字阈值到底该定多少。我的判断是:除了合规和合同约定的硬约束,绝大多数延期指标都不该直接引用外部标准。因为企业之间的任务颗粒度、行业交付节奏、团队规模差异极大,外部阈值只能做参考区间,不能做考核线。

1. 用自身基线加波动带代替外部阈值

具体做法是:先连续观测 8,12 周的指标,算出中位数(P50)和 90 分位(P90)。把 P50 作为正常线,P90 作为预警线。当某周指标超过 P90,触发预警;当连续三周高于 P50 且趋势向上,触发专项分析。这样做的好处是阈值会随组织成熟度自动演进,不会出现"一上线就全员超标"的荒诞场面。

2. 口径必须在制度里写死

下面这张表是我在每个延期制度里都会要求明确的口径项。任何一项含糊,都会在三个月后的数据分析里变成争论源。

口径项 建议规定 不规定会怎样
时间单位 统一使用工作日,节假日按企业日历 同一延期出现两个天数
延期起算点 计划完成日次日 0 点起算 当天算不算延期无法判定
审批周期起止 提交时刻至最终批准时刻 审批效率无法比较
任务完成定义 以验收通过或明确的状态变更为准 "做完了"和"提交了"混为一谈
原因分类 固定六类枚举,单选 原因分布无法统计
成本归集范围 仅计加班、外采、返工、违约四类 成本数字不可信

3. 审批权限按影响分级,且必须有超时规则

审批权限的核心不是"谁权力大",而是"谁掌握处理这个影响所需的资源"。影响在团队内的,团队负责人决定;影响跨团队的,需要 PMO 参与;影响成本预算的,需要业务负责人;影响对外承诺的,必须有商务或客户接口人。此外必须设置超时规则:超过审批时限未处理,自动升级或自动按建议方案通过,并记录超时次数作为该审批人的管理指标。没有超时规则的审批流,最终一定会退化成瓶颈。

4. 指标用途要与考核做隔离设计

我的判断很明确:延期发生率、重复延期率这类"暴露问题型"指标,不应直接进入个人绩效。可以进入绩效的是过程合规类指标,比如"是否按时提交影响评估""是否填写了补救方案与新的承诺日期""是否按期完成复盘"。这样既保留了流程约束力,又不制造隐瞒动机。

七、专业判断逻辑:阈值、口径与审批权限怎么定

八、工具支撑与案例观察:从表单到看板

延期流程落地到一定程度后,靠表格和邮件一定会崩。原因不复杂:字段校验、审批流转、依赖关系、指标聚合这四件事,人工维护的成本随任务量线性上升,而准确性却下降。这也是为什么规模过百人的组织,最终都需要一个能承载"延期申请单 + 审批流 + 依赖关系 + 指标看板"的项目管理平台。

1. 一个可参照的工具形态

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在国内研发管理场景里比较典型。它支持私有化部署,这一点对延期流程的落地很关键:延期数据往往涉及客户名称、交付节点、成本估算,很多企业不愿意把这类信息放在公网服务上。私有化部署让流程数据留在自己的网络边界内,内控和合规部门更容易认可。

另一个实际考虑是迁移成本。不少企业原先在 Jira 上做进度管理,积累了大量工作项、状态流和历史数据,重新搭建一套体系的阻力不在技术,在"历史数据能不能平滑过渡"。PingCode 支持 Jira 平滑迁移,这让延期指标的基线计算不至于从零开始,没有历史基线,前面讲的"自身 P50/P90" 阈值方法就无法执行,这一点常被忽略。

从延期流程的角度看,工具需要提供四类能力,我把它们和前面的流程步骤对应如下:

  • 字段校验与必填控制:对应七步闭环的第 2、3 步,让影响评估和补救方案无法跳过。
  • 分级审批流与超时规则:对应第 4 步,支持按延期类型或影响评分自动路由到不同审批人。
  • 工作项依赖关系:对应第 5 步的告知,让下游团队在依赖未就绪时提前收到信号,而不是自行发现。
  • 指标聚合与看板:对应第 7 步的复盘,把八个指标按周按月自动出数,避免人工汇总。

2. 一段可复用的指标计算口径

无论用什么工具,计算口径最好写清楚并固化下来。下面是我常用的三个核心公式,写成文字形式便于在制度文件里直接引用。

延期发生率 = 报告期内发生延期的任务数 / 报告期内应完成的任务数
// 剔除需求取消、范围删除而关闭的任务

延期后恢复率 = 按补救方案新日期完成的任务数 / 有补救方案的延期任务数

// 未填写补救方案的延期不计入分母,避免稀释

重复延期率 = 同一任务 90 天内二次及以上延期的次数 / 延期任务总数

// 时间窗口固定,不随季度调整

3. 一次六季度的治理观察

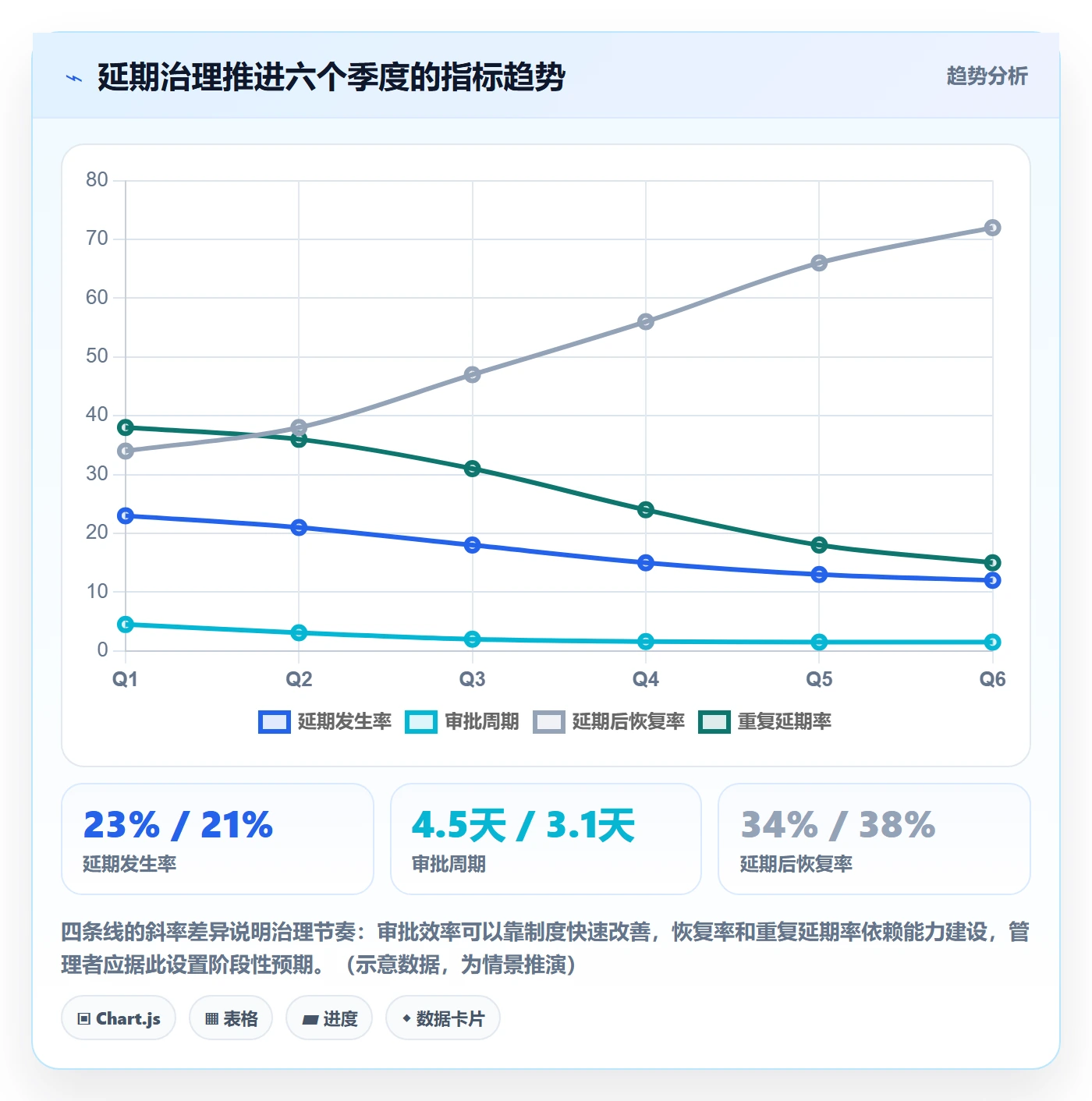

下面这张多系列折线图是我在某家 300 人规模企业做延期治理跟进时观察到的趋势形态。它的价值不在于具体数字,而在于提示改善的节奏:审批周期可以很快降下来,恢复率和重复延期率则需要更长时间。

延期流程与规范:企业管理者任务执行风险控制关键指标

九、不同情境下的行动建议

同一套方法,在不同成熟度的组织里落地顺序完全不同。下面按三种典型情境给出建议。

1. 团队规模 100 人以内、还没有正式延期制度

不要一上来就做复杂的分级审批矩阵。这个阶段的首要任务是把延期的记录习惯建立起来:统一字段、固定原因分类、每周出一次延期清单。先把六类原因的分布看清楚,再决定要不要设审批层级。很多小团队的延期其实是同一两个原因造成的,直接解决根因比建流程更划算。

2. 规模 100,500 人、已有流程但执行走形

这个阶段的典型症状是流程存在、数据不可信。行动顺序建议是:先统一口径(用前文的表格逐项确认),再压缩审批层级并加入超时规则,最后补上复盘环节。顺序不能颠倒,口径没统一就上指标看板,只会让争论升级。这个阶段通常也是引入项目管理平台的合适时点,因为字段校验和审批路由靠人工维护已经不可持续。

3. 规模 500 人以上、多业务线并行

这个阶段的重点从"流程标准化"转向"分层治理"。建议做三件事:建立公司级指标字典,明确每个指标的唯一口径和归属部门;建立跨业务线的承诺清单,把承诺影响率作为单独的汇报项;把延期治理纳入经营复盘节奏,按季度而不是按周讨论规则调整。此时工具层面通常需要私有化部署和权限隔离能力,因为不同业务线的交付数据不适合互相可见。

延期流程与规范:企业管理者任务执行风险控制关键指标

十、不同情境下的取舍

延期治理本质上是一组取舍,不是一组正确答案。管理者最需要想清楚的是:你愿意为控制风险付出多少流程成本。

1. 强管控与轻管控的取舍

对比维度 强管控模式 轻管控模式
审批层级 L2 以上均需分管领导 仅 L3、L4 上收
数据准确性 高,字段强制校验 中,依赖自觉记录
管理成本 约 6,10 人时/月(百人团队) 约 1,3 人时/月(百人团队)
响应速度 补救启动慢,审批周期偏长 响应快,但可能漏判风险
适用情境 承诺级延期多、合规要求高 内部研发为主、迭代节奏快

2. 投入前置与事后补救的取舍

把预算投在风险识别(需求澄清、依赖梳理、缓冲设计)上,短期看不到产出;投在事后补救(加班、外采)上,当期就能交付。从三年周期看,前者更便宜;从一个季度看,后者更"安全"。这就是为什么延期治理常常在管理者考核周期错配时失败。如果管理者的考核周期是一年,那么按季度设置改进目标比按年度更有效。

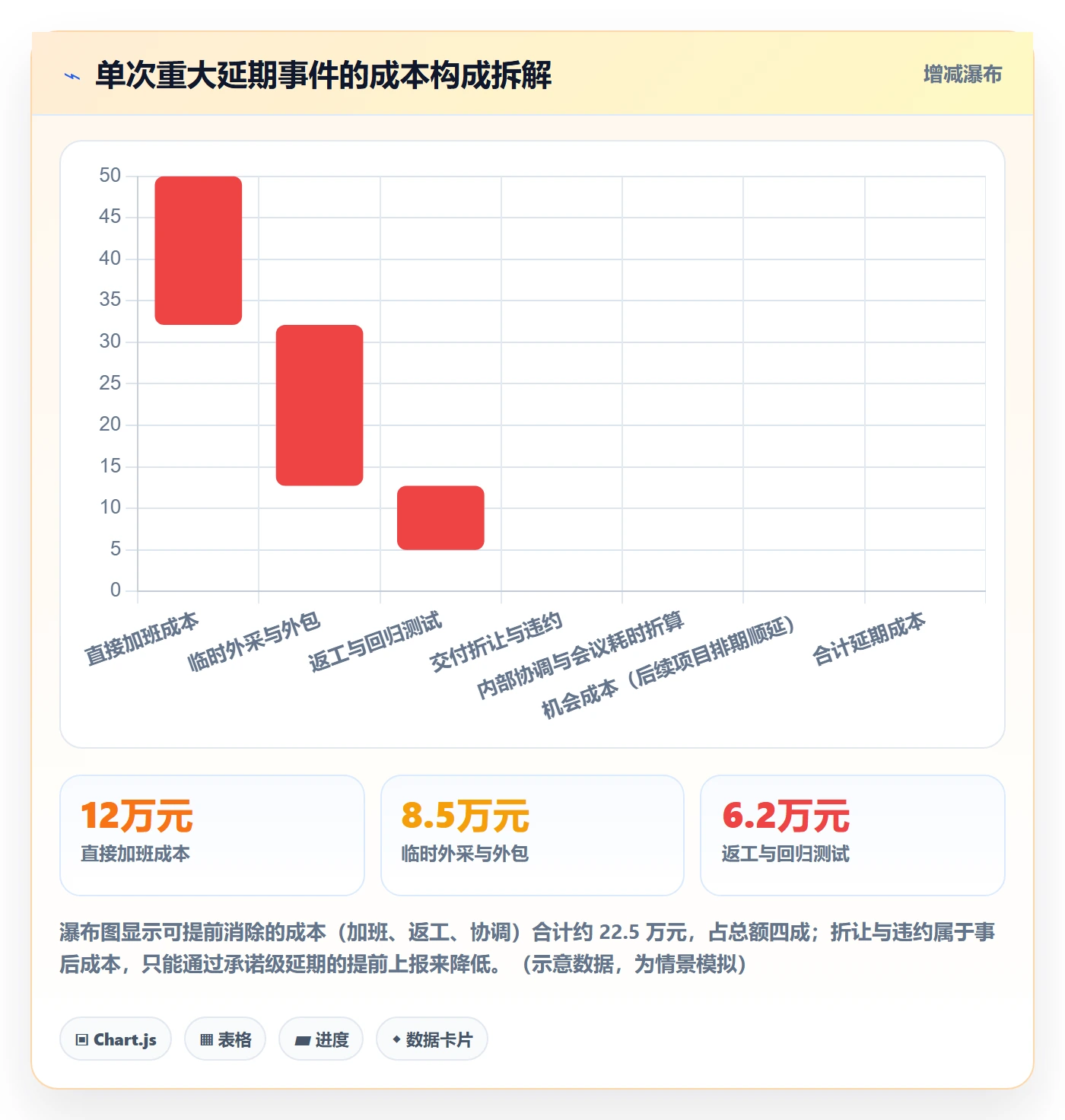

3. 单次延期的成本构成

我在做延期成本评估时,会让团队把一次重大延期的成本按构成拆开,而不是只报一个总数。拆开之后,管理者才看得见哪些成本是可以提前消除的。

延期流程与规范:企业管理者任务执行风险控制关键指标

十一、常见问题

1. 延期一定要走书面审批吗?

不必。任务级延期建议只做登记不做审批。审批本身是有成本的,把它用在所有延期上,会让真正需要决策的承诺级延期淹没在待办列表里。判断标准是影响是否外溢到团队之外。

2. 延期审批被驳回,但任务确实做不完怎么办?

这说明流程里缺了"范围调整"这个出口。延期审批的备选方案不只是"批准"和"驳回",还应包括"缩小范围""分批交付""调整验收标准"。如果没有这些选项,审批就变成了一次立场对抗。

3. 用延期率考核团队会不会导致数据造假?

大概率会。更安全的做法是考核流程合规性,比如影响评估完成率、补救方案填写率、复盘完成率。这些指标既能约束行为,又不激励隐瞒。

4. 延期原因由申请人自己填,会不会失真?

会有偏差,但比不填好。降低失真的办法是:固定六类枚举、要求填写具体事实(如"接口在 X 日仍未提供")、在复盘时抽查并校正归因。归因准确性靠复盘校准,不靠事前完美。

5. 小团队有必要建这套指标吗?

指标可以精简,逻辑不能省。小团队至少要保留三个:延期发生率、平均延期时长、原因分布。前两个看趋势,第三个看根因。审批层级和成本归集可以暂时不做。

十二、结语:让延期成为风险信号,而不是审批噪音

回到开头那张七个签名的审批单。它的问题不在于签字的人不负责,而在于整个流程没有一处在处理风险,全都在处理责任。当延期被当作需要批准的例外,管理者得到的是签名的满足感;当延期被当作需要解读的信号,管理者得到的才是可行动的信息。

我在这篇文章里反复强调两件事:一是把延期按影响分三级,让审批权限和风险等级对齐;二是把八个指标和各自的管理动作一一对应,让指标有出口而不是只进看板。这两件事做到,延期流程就从"批不批"变成"怎么办"。

如果你的组织正准备启动这件事,我建议的第一步不是写制度,而是先做三件小事:

  1. 定口径。把时间单位、延期起算点、任务完成定义、原因分类这四项在文档里写死,并在工具里做成强制校验。
  2. 建基线。连续观测 8 周,算出延期发生率和恢复率的 P50 与 P90,作为你自己的阈值来源,而不是抄行业数字。
  3. 做闭环。把"影响评估"和"复盘归档"变成不可跳过的步骤,哪怕一开始只对 L2 以上延期强制执行。

这三件事做完,你会得到一张真实可读的延期风险仪表盘。到那时,延期申请单不再是一张需要七个签名的纸,而是一条能提前触发补救的预警。

常见问题解答(FAQ)

1. 延期流程到底该管到什么颗粒度,是不是所有延期都要走一遍审批?

我们团队现在只要任务晚一天,项目经理就要求填延期申请,结果大家天天在走流程,真正影响交付的延期反而没人深究。我自己也犹豫,管太细会拖死执行,管太粗又怕风险失控,这个颗粒度到底怎么定?

不要按“延期几天”定颗粒度,要按影响面定。可执行做法是把延期分成三层:任务级、里程碑级、承诺级。任务级只影响内部排期、不触碰关键路径和对外承诺的,由任务负责人记录并同步直属主管即可,不进入审批;里程碑级会挤压关键路径、影响下游依赖或占用缓冲的,必须提交影响评估并由项目负责人审批;

承诺级涉及客户交付日、合同节点、合规申报、上线窗口的,必须走分级审批并同步相关方。判断依据看五个维度:是否在关键路径、是否影响外部承诺、是否牵连其他团队依赖、是否带来成本或违约风险、是否涉及质量合规。五个维度里命中任意一个“是”,就升级一层。

这样做的好处是审批量会明显下降,管理者精力集中在真正会造成交付风险的延期上,同时任务级延期仍然留痕,可用于后续统计延期发生率和重复延期率。记住一句话:流程不是用来审批所有延期的,而是用来筛出必须被管理者看见的延期。

2. 延期申请提交后,管理者到底应该看哪些关键指标,才能判断这是偶发问题还是系统性风险?

我每个月都能收到一堆延期单,签的时候基本就是看一眼理由就过了,事后也没人回头看。时间长了我也说不清,到底是这个团队执行力不行,还是排期本身就压得太紧。我很想知道,有没有几个指标能让我一眼看出问题出在哪。

建议至少看八个指标,并且固定口径再谈数值。第一,延期发生率,等于统计周期内发生延期的任务数除以总任务数,看整体趋势不看单点。第二,关键路径延期占比,延期任务里落在关键路径上的比例,这个指标高说明排期和资源有结构性问题。

第三,平均延期时长,用延期结束日减原计划完成日,区分自然日和工作日,全公司统一一种口径。第四,审批周期,从提交到批复的时长,超过三天通常意味着审批层级过重。第五,延期后恢复率,延期任务最终在原延期日之前或当天完成的比例,这个比延期数量更有管理价值。

第六,重复延期率,同一任务或同一负责人反复延期的占比,高说明根因没被解决。第七,承诺影响率,延期中真正影响到对外承诺的比例。第八,延期成本影响额,包括加班、违约、返工等可量化损失。判断逻辑是:发生率和关键路径占比看趋势,恢复率和重复延期率看治理效果,承诺影响率和成本影响额看风险等级。

阈值不要照搬外部标准,由企业按自身历史数据定基线,例如把上季度均值作为参考线。

3. 延期流程里最容易失控的环节是哪一个,怎么避免流程走完但风险没被管住?

我们制度文件写得挺全,申请、评估、审批、执行都有,但实际执行下来发现,评估那一步基本是走形式,申请人写个“资源不足”就过了,审批人也没法核实。等到交付真的拖了,回头一看,整个流程里没有任何一个环节真正拦住了风险。

最容易失控的是影响评估和补救方案这两步,因为它们是流程里唯一需要判断力、又最难被形式化检查的环节。可执行做法是给这两步设硬性门槛:无评估不审批,无补救不通过,无复盘不关闭。影响评估必须写清四件事:延期影响哪些下游任务或交付节点、是否在关键路径、最大可承受的延期天数、超出后的替代方案。

补救方案必须包含责任人、完成时间、资源调整方式,不能只写“加强推进”。同时把延期原因做成固定枚举,例如需求变更、资源不足、依赖延迟、决策滞后、质量返工、外部不可控,申请人只能从枚举中选择并补充说明,这样既能防止理由泛化,又能让后续统计有统一口径。

另一个常见失控点是口径不一,比如有人按自然日算、有人按工作日算,有人从原计划完成日起算、有人从发现延期日起算,这会让所有指标失去可比性。建议在制度里把起算点、计时方式、审批时限三个口径单独定义。

让延期数据失真还有一个隐形原因,就是把延期指标直接用于个人惩罚,一旦如此,员工会倾向于隐瞒或把延期拆小,管理者看到的数据反而更不真实。指标应优先用于改进流程和资源配置,个人绩效引用要谨慎并配套申诉机制。

4. 延期审批完成后,管理者还需要做什么,才能让延期不重复发生?

我们现在的状态是,延期单批完就算结束了,下次同样的问题还会再来一遍。我总觉得少了点什么,但又说不上来是复盘没做还是跟踪没做。毕竟批一次延期花的时间不多,反复批同一个原因才让人崩溃。

审批完成只是流程中点,不是终点。建议把延期后的动作拆成三段。第一段是执行跟踪,延期任务在批准后进入单独跟踪清单,由责任人按新承诺日期更新进度,直到任务关闭,跟踪期间如果再次延期,直接触发升级审批,这就是重复延期率的来源。

第二段是月度复盘,不要逐个延期单复盘,而是按原因分类做聚合分析,看哪个原因占比最高、集中在哪些团队或哪类任务、平均恢复周期多长。复盘的产出应该是具体动作,例如调整排期缓冲、补充某类资源、修改需求变更的冻结窗口,而不是“加强沟通”这类结论。

第三段是把复盘结果反向嵌入流程,比如某类延期连续两个月高发,就把它从个案升级为制度议题,在评审节点前移前置条件检查。判断复盘是否有效,可以看两个信号:同类原因的延期占比是否下降,重复延期率是否下降。如果连续两个周期都没变化,说明复盘停在了描述层面,没有触及排期机制、资源分配或决策效率这些根因。

管理者真正要做的动作只有三个:定口径、建看板、推复盘落地,其余的交给流程和责任人。

核心关键词

读者评论

朱
朱莉

七步闭环里影响评估和复盘归档缺失最严重,但很多公司连延期起算点都没定义清楚,后面指标口径全乱。先统一自然日还是工作日、从哪天起算,再谈预警复盘才有意义。

黄
黄知夏

三类延期分法比按天数一刀切合理多了。任务级登记不审批、承诺级单独触发变更流程,这条能让一线少填很多无用单子,也避免真正影响客户的事被自动放行。

谭
谭诗涵

漏斗图那段挺扎心,申请120条复盘只有19条。审批环节损耗小说明卡点根本不在签字,而在告知和闭环。不把复盘归档跑通,第二年还是同一批延期换个人名重演。

尹
尹依诺

把延期数量直接挂个人绩效会先恶化数据质量,这点深有体会。一旦考核,大家宁可私下消化也不提交申请,等到周会暴露时补救成本已经翻倍,指标反而看不见风险。

文章包含AI辅助创作:延期流程与规范:企业管理者任务执行风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379397
