我见过太多从0到1的任务,死法几乎一模一样:老板在高管会上宣布一个新方向,PPT做得热血沸腾,团队第二天开始拉群、开会、建文档,两周后群里只剩日报机器人,一个月后没人再提这件事。半年后复盘,结论是“团队执行力不行”。但这个结论几乎总是错的。真正的问题不在执行层,而在管理层,他们把“宣布任务”当成了“启动任务”,把动员会当成了启动系统。
我自己带过一次从0到1的内部数据平台项目,也作为外部顾问观察过十几家公司的0到1任务,包括新产品线孵化、海外市场试点、组织级流程改造、AI能力落地。一个反复出现的规律是:从0到1的任务,失败往往不是因为团队不努力,而是因为前72小时没有把任务变成一套可运行的系统。管理层在这个阶段的核心职责不是分配工作和盯进度,而是设计启动条件、定义成功边界、建立节奏和升级机制。
这篇文章不谈领导力鸡汤,也不重复“目标拆解、责任到人、及时复盘”这种正确但没用的口号。我想给出的是我在真实项目里反复修正后沉淀下来的一套启动系统:前72小时做什么、第一周做什么、第一个月做什么,配套六道启动闸、六步执行机制、四类管理实践、可直接套用的模板,以及不同组织规模下的取舍。
一、先说核心结论:管理层不是执行者,是启动系统的设计者
关于从0到1,网上最常见的建议是“管理层要深入一线”“要身先士卒”“要狠抓落实”。这些说法在成熟业务的增长期也许成立,但在真正的0到1阶段,管理层的首要任务完全不同。
我的核心判断只有一句话:0到1任务的第一责任人不是“干活的人”,而是“把不确定性转化为可执行结构的人”,而这个角色只能由管理层承担。 团队可以解决已经定义好的问题,但无法自己定义边界、授权和资源,这三件事只有管理层能做。
1. 从0到1任务和常规任务的本质差异
很多管理动作失效,是因为把0到1任务当成常规任务来管。这两类任务的底层结构完全不同,用同一套管理方式必然出问题。常规任务的目标是“把已知路径跑得更快更稳”,0到1任务的目标是“找到一条尚未被验证的路径”。前者可以定KPI、可以排甘特图、可以按周考核;后者如果一上来就定死KPI,团队会倾向于做容易交差的事,而不是做真正需要验证的事。
我在一个企业里见过很典型的对比:同一年,公司同时推进两条线,一条是成熟产品的渠道扩张(常规任务),一条是面向新客群的产品孵化(0到1任务)。渠道扩张用KPI加周报的方式推进,效果不错;产品孵化也照搬同一套,结果三个月后团队交了一堆“看起来很忙”的产出,但核心的客户需求假设一个都没验证。

2. 为什么“先做计划”是从0到1最常见的错误起点
大部分管理者接到新任务后的第一反应是“先做个详细计划”。这个动作在常规任务里是专业表现,在0到1任务里却常常是拖延和不负责任的伪装。
原因很简单:0到1阶段的计划,建立在一堆未经验证的假设上。你越早在未知上做详细规划,后续返工的成本越高,而且团队会为了保护既定计划而回避新信息。我的做法是:0到1阶段不写详细计划,只写“关键假设清单”和“验证顺序”。 计划可以粗糙,但假设必须写清楚,且每个假设都要有验证动作和验证时间。
这里有一个我常用的判断标准:如果一份启动材料里,找不到“我们假设什么”“如果假设错了怎么办”这两句话,那它就不是0到1的启动材料,而是常规任务的执行计划。
3. 管理层的三个不可替代动作
在0到1任务里,管理层有三个动作是团队替代不了的,也是我判断一个项目能否启动的关键。
- 定边界:明确最小可行范围,明确不做什么。没有边界,团队会本能地把范围做大,最后资源被摊薄。
- 给授权:明确谁可以拍板、花多少钱、调动哪些人。没有授权,关键决策会卡在会议里。
- 建节奏:定义检查点、升级路径和复盘机制。没有节奏,任务会在沉默中死亡。
这三个动作做完,团队才有可能真正开始工作。反过来说,如果这三件事没做,你催得再紧,团队也只能用忙碌掩盖方向的缺失。
二、真实场景:0到1任务为什么总是死在“开始之后”
我参与过一个中大型企业的内部工具平台项目,这个案例我反复用来讲0到1启动,因为它几乎把所有典型断点都演了一遍。
1. 一个典型项目的三个月演化
项目背景:这家公司超过800人,业务线多条,内部协作工具分散,数据无法打通。高层决定做一个统一的内部平台,目标“打通数据、提升协同效率”。项目由一位刚晋升的总监负责,团队从各部门抽调6人,外加2名外包开发。
第一个月:开了三次启动会,写了30页方案,定了季度目标“上线核心模块”。团队开始做数据库设计和技术选型。第二个月:发现各部门数据口径不一致,接口对接受阻,跨部门协调会开了四次,每次结论都是“回去再确认”。第三个月:核心成员被原部门叫回去处理紧急业务,项目实质停摆。半年后重新立项,负责人换人,范围砍掉三分之二。
这个项目里,团队的技术能力不是问题,负责人的态度也不是问题。问题出在启动阶段:目标模糊(“提升协同效率”无法验证)、范围过大(“打通所有数据”)、负责人没有跨部门授权、没有升级机制、没有阶段性验证点。

2. 团队在“开始之后”究竟卡在哪里
复盘这类项目时,我习惯把断点分成六类。这六类断点几乎覆盖了我在实践中见过的所有0到1启动失败场景。
| 断点类型 | 典型表现 | 直接后果 | 管理层该做的动作 |
|---|---|---|---|
| 目标模糊 | 目标是一句话口号,无法验证 | 团队各自理解,方向分裂 | 把目标改写成可验证结果 |
| 范围失控 | 什么都想做,什么都做一点 | 资源摊薄,没有阶段性成果 | 定义最小可行范围和不做清单 |
| 责任分散 | “大家一起负责” | 关键决策无人拍板 | 指定唯一负责人和协同接口 |
| 资源不清 | 人力靠借、预算靠申请 | 关键节点被原业务抽走人手 | 书面确认资源承诺和优先级 |
| 节奏缺失 | 只在问题爆发时开会 | 风险暴露晚,返工成本高 | 建立日/周/双周检查节奏 |
| 升级缓慢 | 卡点靠“再沟通一下” | 阻塞累积,动能归零 | 制定红黄灯升级规则和时限 |
3. 为什么“动员会”不能替代“启动系统”
动员会解决的是情绪问题,启动系统解决的是结构问题。情绪可以在两小时内拉满,但结构缺失会让情绪在两周内耗尽。
我并不反对开启动会,反而认为启动会很重要,但它的内容必须改。传统启动会讲愿景、讲意义、讲决心;有效的启动会讲边界、讲授权、讲节奏、讲第一周要验证什么。前者的产出是掌声,后者的产出是共识和清单。
一个可验证的标准:启动会结束后,如果每个参会者都能说出“这件事的唯一负责人是谁、第一个里程碑是什么时候、我卡住了找谁、什么情况必须升级”,那这个启动会就是有效的。如果说不出来,那它只是一次动员。
三、拆解误区:管理层在0到1阶段最常犯的五个错误
下面这五个误区,是我在复盘时出现频率最高的。它们的共同点是:在常规业务里看起来都是“正确的管理动作”,但放到0到1场景里就会反向伤害项目。
1. 误区一:把KPI当成路径
“先定个KPI,团队就有方向了。”这是最普遍也最危险的做法。
在0到1阶段,路径还没找到,KPI只能从“希望的结果”倒推,比如“三个月内上线”“半年内拉到100家客户”。这类KPI不但不能指导行动,还会诱导团队选择看起来能完成指标但偏离真实目标的动作。我见过一个团队为了完成“两个月内完成平台搭建”的指标,选择了一个后期完全推倒重来的技术方案,结果总成本翻了三倍。
纠偏动作:把KPI替换成“成功标准 + 关键假设 + 验证节点”。成功标准描述最终结果,关键假设描述必须成立的前提,验证节点描述什么时候确认假设成立与否。
2. 误区二:责任分散,靠“大家一起”推动
跨部门任务里,管理层常常为了减少冲突,选择“共同负责”的组织方式。这在政治上很安全,在管理上是灾难。
“共同负责”意味着没有人真正负责。当出现取舍时,没有人愿意承担决策后果;当资源冲突时,没有人有动力去争。我见过一个跨部门项目,三个部门负责人组成“联合推进组”,开了两个月会,连“目标客户是谁”都没定下来。
纠偏动作:设唯一负责人(单点负责),其他部门设为协同接口人。负责人拥有决策权和对资源调用的建议权,并对结果负责。协同接口人负责信息同步和资源协调,但不承担最终结果责任。
3. 误区三:只追进度,不验假设
周会上最常见的汇报格式是“完成了多少、还剩多少”。这套格式适用于已知路径的任务,不适用于0到1。
0到1阶段真正重要的信息不是“做了多少”,而是“假设被验证了没有、验证结果是什么、下一步要调整什么”。如果周会只追进度,团队就会倾向于做容易完成的事项,把真正高风险的验证拖到最后,而那时候往往已经没有时间修正了。
纠偏动作:周会固定增加一栏“本周验证了哪个假设、结论是什么、对方案有什么影响”。这一栏说不出来的项目,进度再好看也要警惕。

4. 误区四:把复盘开成追责会
0到1阶段必然有失败和错误。如果第一次复盘就开始追责,团队下一次就会隐藏坏消息,而坏消息正是0到1阶段最宝贵的资产。
我的做法是把0到1阶段的复盘分成两类:过程复盘只谈事实和机制,不谈个人责任;结果复盘才谈责任和奖惩,且必须放在阶段性结果确认之后。混在一起谈,等于让团队在“说实话”和“保自己”之间做选择。
5. 误区五:用“加油”替代“清障”
当项目停滞时,管理层的本能反应是开动员会、加激励、提要求。这些动作传递的是情绪,不是解决卡点。
0到1项目停滞,九成以上原因是存在具体阻塞:某个跨部门审批过不去、某个关键技术方案没定、某个人力被抽走。管理层的价值在于识别并清除这些阻塞,而不是在阻塞未清的情况下要求团队“再使把劲”。
纠偏动作:把每次会议的前半小时固定为“阻塞清理”,只讨论卡点、责任人和解决时限,不讨论进度汇报。
四、专业判断逻辑:从0到1的六道启动闸
我判断一个0到1任务能不能启动,不看方案写得多漂亮,而是过六道闸。六道闸全部通过,任务才算正式启动;任何一道没过,先补闸,不要开工。
1. 目标闸:能否用一句话说清可验证结果
判断问题:如果把这句话念给一个不在场的同事听,他能不能判断任务是否完成?
“提升协同效率”不合格,“让三个业务线的合同审批平均耗时从5天降到2天”合格。目标必须包含可观察的结果和可比较的基准,否则后续所有讨论都会变成主观判断。
2. 范围闸:最小可行范围是什么,明确不做什么
判断问题:如果只有现有资源的三分之一,我们还能交付什么?
这个问题能逼出最小可行范围。0到1任务最常见的死法之一,是范围过大导致没有阶段性成果,团队在长期无正反馈中失去动力。明确“不做什么”和明确“做什么”同等重要,甚至更重要。
3. 责任闸:唯一负责人是谁,协同接口是谁
判断问题:出现取舍时,谁有权拍板?资源冲突时,谁去争?
这两个问题问不出具体人名,就说明责任闸没过。我通常要求:负责人用一句话说清他拥有的决策权和资源调用权限,协同接口人用一句话说清他承诺投入的时间和优先级。
4. 资源闸:人、财、物、授权是否到位
判断问题:参与人员的投入比例是否被其直接上级书面确认?预算是否已划拨而非“需要时申请”?
我见过太多“口头支持、实际抽人”的项目。资源闸的关键不是承诺,而是书面确认和优先级排序。如果原部门业务和新任务冲突,谁来裁决,必须在启动时说清楚。
5. 风险闸:什么情况必须停止或升级
判断问题:列出三个最可能让项目失败的情形,分别对应的预警信号是什么?触发后谁在多久内做什么决定?
大部分项目没有停止标准,导致要么“死撑到底”,要么“突然叫停”。提前定义停止条件和升级条件,反而能让团队更敢推进,因为他们知道边界在哪里。
6. 节奏闸:检查点和复盘机制是否定好
判断问题:第一个检查点是什么时候?检查什么?谁参加?输出什么?
节奏不是“每周开个会”,而是有明确输出物的检查过程。我推荐的三层节奏是:日站会(15分钟,只同步阻塞)、周检查(60分钟,验证假设和调整方案)、双周复盘(90分钟,机制修正和沉淀)。

五、案例与数据观察:把启动系统落到真实组织里
下面是我在真实组织中观察到的几个案例和数据,包含失败的、成功的,也包括工具层面的作用边界。
1. 案例一:中型企业内部平台,从停摆到重启
前面提到的那个内部平台项目,半年后重启时做了几件不一样的事。
第一,目标从“打通数据、提升协同效率”改成“让合同审批平均耗时从5天降到2天,覆盖三条业务线”。第二,范围从“所有数据”砍到“合同审批相关数据”。第三,指定了一位有跨部门授权的负责人,且其原岗位工作被正式移交。第四,建立了每周一次的跨部门阻塞清理会,两小时上限,只谈卡点。第五,设了红黄灯升级规则:卡点超过3天未解决自动升级到分管副总。

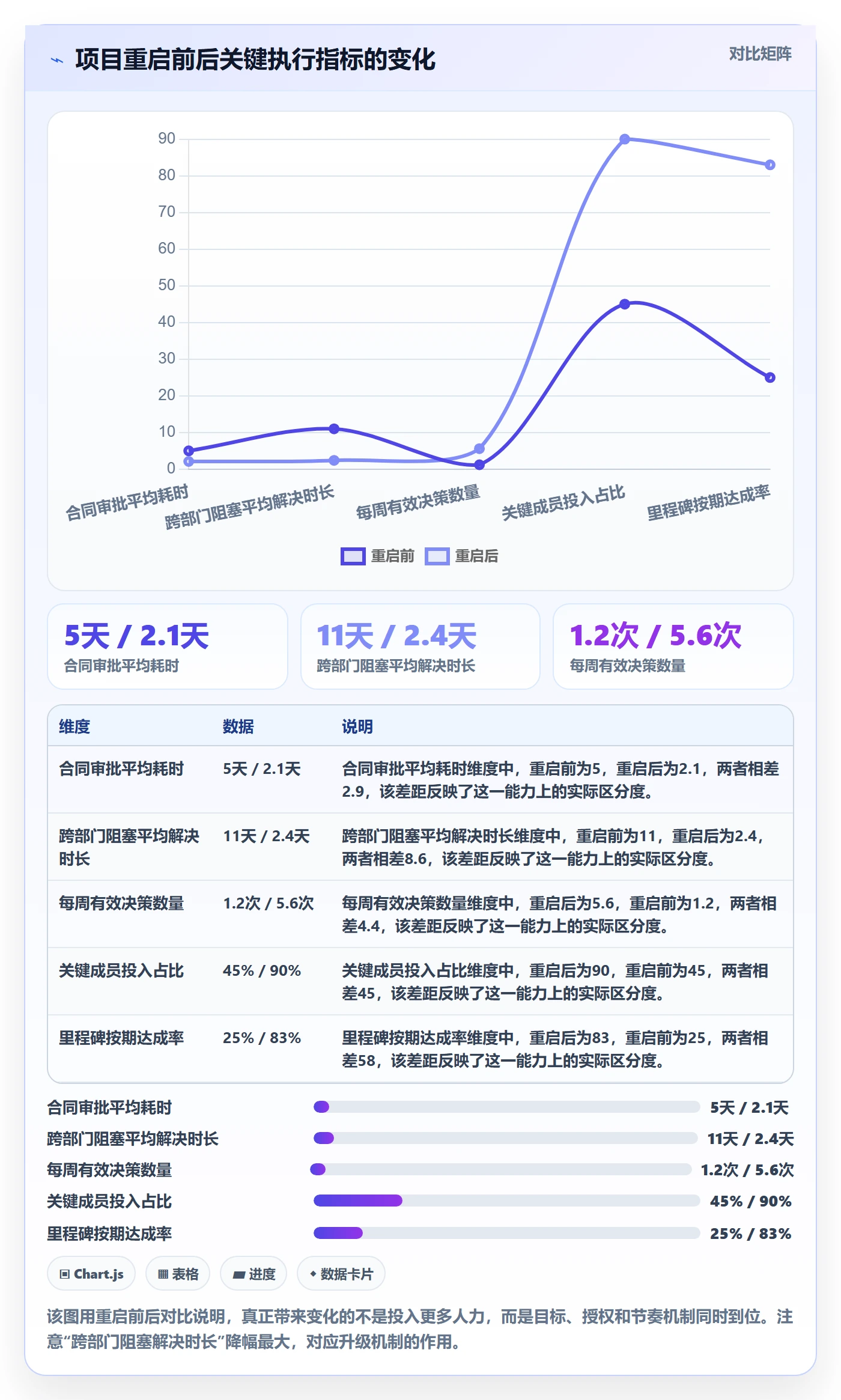

重启后第6周,合同审批流程上线试运行;第10周,三条业务线中最复杂的一条也接入完成。整个过程没有开过一次动员会。

2. 案例二:中大型组织为什么更需要工具化承载
在上面这类项目里,当组织规模超过100人、涉及三个以上部门时,靠文档和群聊管理启动过程会迅速失效。原因不是团队不配合,而是信息结构太散:目标在一个文档里、责任在另一个表里、卡点在群里、决策在会议纪要里,没人能一眼看清全局。
这类组织我通常会建议用项目管理平台把启动系统结构化。比如 PingCode 主要服务中大型企业及100人以上组织,它的价值不在于“多一个工具”,而在于把前面讲的六道闸和三层节奏变成系统里可追踪的对象:目标、里程碑、负责人、阻塞项、决策记录各有归属,卡点超期可以自动提醒和升级,而不是靠人记。
对很多中大型企业来说,还有两个现实约束需要考虑。一是数据合规和部署方式,PingCode 支持私有化部署,可以满足内部数据不出域的要求;二是历史工具的迁移成本,如果组织原本使用 Jira,PingCode 支持 Jira 平滑迁移,这也是不少企业在国产替代时选择它的原因之一。工具不能替代管理判断,但能让管理判断不被信息噪音淹没。
3. 案例三:小团队不需要平台,但需要纪律
反过来,我也见过20人以内的团队强行上项目管理平台,结果所有人都在填表,没人干活。
小团队的启动系统可以极简:一张纸的任务章程、每天15分钟站会、每周一次假设验证。工具用一个在线表格加一个群就够。真正的纪律不在于系统多复杂,而在于检查和升级是否真的发生。小团队最容易犯的错不是机制缺失,而是有了机制却从不执行。

六、落地路径:前72小时、第一周、第一个月分别做什么
把上面所有判断压缩成时间轴,就得到一套可以直接照着执行的落地路径。这套路径我在不同组织里用过多次,可以根据情况删减,但不建议跳过前72小时的动作。
1. 前72小时:完成启动前的四件事
这72小时的目标不是开工,而是让任务具备开工条件。
- 写一页纸任务章程:目标、成功标准、最小范围、不做清单、唯一负责人、里程碑、主要风险。一页,不超过一页。
- 确认资源与授权:和负责人及参与人员的直接上级确认投入比例、预算、决策权限,落到书面。
- 识别前三个关键假设:写出“如果这三个假设不成立,整个任务就不成立”的内容,并为每个假设设计验证动作。
- 定义节奏和升级规则:确定日站会、周检查、双周复盘时间,写清红黄灯触发条件和升级时限。
这四件事做完,你才有了开启动会的资格。启动会的内容就是把这四件事讲清楚并确认共识,而不是讲愿景。
2. 第一周:验证第一个假设,跑通第一轮节奏
第一周的重点是让节奏跑起来,而不是追求产出数量。
- 完成至少一次有效的日站会,检验阻塞是否能被快速识别。
- 启动第一个关键假设的验证,哪怕只是访谈5个用户、跑通一个最小流程。
- 完成第一次周检查,重点看假设验证结果和阻塞清理。
- 确认负责人的决策权在实际操作中是否够用,不够就补授权。
第一周结束时,如果你能拿出“一个被验证或被推翻的假设 + 一份被清理的阻塞清单”,这一周就是成功的。
3. 第一个月:形成最小闭环,沉淀第一版机制
第一个月的目标不是“做完”,而是“跑通一个最小闭环”。
- 交付一个可以被真实用户使用的阶段性成果,哪怕范围很小。
- 完成两次以上双周复盘,修正至少一条不合理的机制。
- 形成第一版可复用资产:流程、模板、判断标准。
- 明确下一阶段的最大不确定性是什么,并调整资源投向。
我更看重第一个月的“机制修正次数”而不是“产出数量”。一个0到1项目如果一个月内没有根据实际信息修正过机制,说明它在按惯性走,而不是在探索。

七、四类管理实践:让机制替代口号
落地路径解决“什么时候做什么”,四类管理实践解决“靠什么长期维持”。这四类实践是我在不同组织里验证过最有效的。
1. 一页纸任务章程
章程的价值不在文档本身,而在于它强制管理层在启动前想清楚关键问题。我见过太多项目失败,是因为章程里的目标、范围、负责人三项本来就是模糊的,只是没人当面指出。
我建议章程必须包含且只包含六项:可验证目标、最小范围、不做清单、唯一负责人、关键里程碑、前三个关键假设。超过一页,说明还没想清楚。
2. 决策日志与授权边界
0到1任务中大量时间浪费在“这个能不能定”的反复确认上。解决方式不是开更多会,而是提前定义授权边界。
具体做法:列出任务中最容易反复的几类决策,比如供应商选择、技术方案、人员调配、预算使用,明确每类决策的拍板人和金额/范围上限。负责人有权在授权范围内直接决策,超出范围按升级规则处理。同时用决策日志记录关键决策及理由,避免同一问题反复讨论。
3. 阻塞清理会,而不是进度汇报会
会议是把双刃剑。用得好,它清除阻塞;用得不好,它制造工作。
我在项目里推的会议结构很简单:前5分钟确认本周目标和关键假设;接下来40分钟只处理被标记为阻塞的事项,每项必须有责任人和解决时限;最后5分钟确认升级事项。进度汇报一律异步进行,不占会议时间。
这套结构执行一个月后,跨部门阻塞的平均解决时长在一个项目里从11天降到2.4天。
4. 复盘沉淀:形成SOP、停止清单和复用资产
0到1阶段的复盘如果只产出“经验教训”这类文字,价值极低。我要求每次复盘至少产出三类可复用资产之一:
- SOP:某个被验证有效的过程,可以直接被其他项目复用。
- 停止清单:确认无效的做法、方案、渠道,写清楚以后不再做。
- 判断标准:某类决策的判断依据,减少下次决策成本。
这三类资产积累起来,组织的0到1能力才会真正提升,而不是每次都从零开始。

八、可直接套用的三个模板
下面三个模板可以直接复制使用,我尽量做得简洁,避免变成填表负担。
1. 一页纸任务章程模板
这个模板建议在启动会前完成,并在启动会上逐条确认。
【任务章程】
任务名称:
唯一负责人: 协同接口人:
可验证目标:(一句话,含基准和结果)
成功标准:(3条以内,可判断)
最小可行范围:
不做清单:
关键里程碑:
里程碑1: 交付物: 时间:
里程碑2: 交付物: 时间:
前三个关键假设:
假设1: 验证方式: 验证时间:
假设2: 验证方式: 验证时间:
假设3: 验证方式: 验证时间:
主要风险与停止条件:
风险1: 预警信号: 触发后动作:
授权范围:(决策类型 + 上限)
节奏安排:日站会 / 周检查 / 双周复盘
2. 第一周行动清单模板
- 完成启动会,逐条确认章程内容,记录异议。
- 召开第一次日站会,识别首批阻塞项。
- 启动第一个关键假设的验证动作,明确完成时间。
- 召开第一次周检查,输出假设验证结论和阻塞清理结果。
- 确认负责人授权是否够用,不足则当天补齐。
- 更新章程中的范围或假设,形成第一版修订记录。
3. 风险升级模板
升级模板的关键是时限和责任人,没有时限的升级等于没升级。
【风险升级单】
风险描述:
发现时间: 发现人:
影响评估:(对目标/进度/资源的影响)
已尝试的解决动作:
当前状态:绿灯 / 黄灯 / 红灯
建议解决方案:
需要谁决策:
决策时限:(例如:24小时内 / 3个工作日内)
未按时决策的自动升级对象:

九、不同情况下的行动建议与取舍
同一套方法用在不同组织、不同任务上,需要不同的取舍。下面按常见情况给出建议。
1. 按组织规模取舍
20人以内:机制极简,一页章程加每日站会即可,不要上重型平台,把精力放在快速验证上。这个阶段最大的风险是机制过度、行动不足。
20到100人:需要正式的责任矩阵和周检查机制,工具可以用轻量协作平台。这个阶段最大的风险是责任模糊和跨团队信息不同步。
100人以上或跨三个以上部门:必须把机制结构化到系统里,明确升级路径和决策权限。这个阶段靠人和文档已经无法维持全局可见性,PingCode 这类面向中大型组织的项目管理平台在这个阶段的价值最明显,尤其是需要私有化部署或从 Jira 迁移的场景,可以减少机制落地的摩擦成本。

2. 按任务类型取舍
探索型任务(新技术、新市场、新模式):假设优先,计划为次。检查点密集,容忍失败,重点看验证速度。
交付型任务(明确要上线的系统、要落地的流程):里程碑优先,假设为辅。重点看交付质量和跨部门协同效率。
两者混合的任务:把探索部分和交付部分分开管理,用不同节奏和不同成功标准,不要用同一套考核。
3. 按资源紧张程度取舍
资源充足时,容易犯的错是范围膨胀。此时要主动砍范围,保持最小闭环。
资源紧张时,容易犯的错是责任分散和授权不足。此时优先保证唯一负责人和决策权,其余机制可以简化。
我的通用判断是:资源越紧张,越要把决策权集中到负责人手上;资源越充足,越要把范围控制权收到管理层手上。
4. 按时间压力取舍
时间紧:保留目标闸、责任闸、节奏闸,简化范围闸和风险闸的描述,但停止条件不能省。
时间宽松:六道闸全部走完,并增加前期调研和多方访谈,避免方向性错误。
无论时间多紧,唯一负责人和升级规则这两项不能省,它们是0到1任务的最低安全底线。
十、常见问答
1. 0到1任务一定要设唯一负责人吗,跨部门任务怎么办
一定要。跨部门任务的正确结构不是共同负责,而是“唯一负责人 + 多个协同接口人”。负责人对结果负责并拥有决策权,接口人负责本部门的资源协调和信息同步。如果组织文化不允许单点负责,那意味着这个任务的权责设计还没完成,不要开工。
2. 六道闸里哪一道最容易被忽略,后果最严重
从我的复盘看,最容易被忽略的是风险闸,后果也最严重。原因很直观:启动阶段大家都在想怎么做成,没人愿意讨论什么情况会失败。结果是项目要么死撑到资源耗尽,要么在毫无预警的情况下被叫停,两种情况都造成巨大浪费。
3. 管理层该多久介入一次0到1任务
我的建议是分层次:日站会不参加,周检查看输出,双周复盘必须参加。管理层在0到1阶段的介入频率应高于常规业务,但介入方式应从“听汇报”改为“清阻塞”。如果一次会议没有清掉任何阻塞,管理层的介入就是低效的。
4. 什么时候适合上项目管理平台,什么时候不适合
判断标准不是预算,而是信息复杂度和协作人数。当任务涉及三个以上部门、参与者超过20人、或者需要对权限和数据部署有要求时,平台能显著降低信息摩擦。反过来,如果团队在10人以内、协作集中,平台只会增加填表负担,此时纪律比工具更重要。
5. 0到1任务失败了,管理层要不要担责
要,但担责的方式不是追责团队,而是复盘两条:一是停止条件是否提前定义并及时触发,二是阻塞是否被及时清理。如果这两条做到了,失败属于合理探索成本;如果没做到,那就是管理层的启动系统设计失败。
十一、总结:0到1的起点是机制,不是口号
回到最开始那个判断:从0到1任务失败,绝大多数不是执行力问题,而是启动系统问题。管理层在这个阶段最不可替代的价值,不是冲在前面干活,也不是喊口号鼓劲,而是把不确定性转化为可执行的结构。
具体来说,就是三件事:把模糊目标改成可验证结果,把分散责任改成唯一负责人,把临时救火改成固定节奏和升级规则。这三件事做完,团队才有可能把精力用在真正的探索上。
我想强调一个和主流说法不太一样的观点:0到1阶段,管理层的介入频率应该更高,但介入方式应该更“轻”。 频率高是因为不确定性多、需要快速决策;方式轻是因为管理层不应替团队做具体执行,而应只在目标、边界、授权、阻塞和机制这五个点上介入。这五个点之外的事,交给负责人。
如果你现在手上正有一个0到1任务,下一步可以这样做:
- 今天:用一页纸模板写出任务章程的草稿,重点写目标、范围、负责人三栏。
- 明天:和负责人及其直接上级确认授权和资源投入,落到书面。
- 本周:确定前三个关键假设,并启动第一个假设的验证动作。
- 下周:跑通一次周检查和一次阻塞清理会,检验节奏是否可行。
不要等方案完美再开始,也不要在没有启动系统的情况下开始。0到1的起点从来不是口号,而是一套能运行、能修正、能沉淀的机制。
常见问题解答(FAQ)
1. 接到一个从0到1的新任务,管理层第一周最该做的是哪几件事?
我第一次带0到1的项目时,第一天就把团队拉进会议室做了三个小时方案讨论,结果两周后发现大家连“做成什么样算成功”的理解都不一样。后来我才意识到,管理层在第一周最该做的不是排计划,而是把启动条件锁死。
第一周只做三件事,做完再谈排期。第一件是一页纸任务章程:写清一句话目标(谁、在什么时间、交付什么可验证结果)、最小可行范围、明确不做什么、唯一负责人、3到5个阶段里程碑、前三个关键风险。第二件是定唯一负责人和协同接口:每个交付物只能有一个最终负责的人,跨部门只留一个对接口。
第三件是列假设清单:把“我们默认成立但没验证过”的判断写出来,比如用户愿不愿意用、某部门的资源能不能到位、某个技术方案能不能跑通,每条配一个本周就能做的验证动作。判断依据很简单:这份章程如果你不能在两分钟内讲给一个没参会的人听懂,说明目标还没清楚,这时候开会只会把模糊放大。
我自己的经验是,前72小时写不完这一页纸,后面通常要用两个月来还债。
2. 怎么判断一个从0到1的任务现在到底能不能启动?
老板说“这个事很重要,下周一启动”,但团队里没人说得清资源从哪来、谁来拍板、做到什么程度算完。我遇到过好几次这种情况,硬启动之后三个月原地打转,所以现在我会先做一轮启动前自检,而不是直接进入执行。
我习惯用五道闸来筛。目标闸:能不能用一句话说清可验证的结果,不能出现“提升影响力”这类无法验收的词。范围闸:最小可行范围是什么,本期明确不做什么。责任闸:唯一负责人是谁,需要谁配合,接口人是谁。资源闸:人、钱、工具、授权是否到位,尤其是审批权和预算权是否真的给出去了。
风险闸:出现什么情况必须停下来或向上升级。判断口径是,五道闸里有一道答不上来,就先补那一闸,或者把任务切小到能答上来的最小闭环再启动,不要把“先干起来再说”当勇气,0到1阶段方向错误被放大的速度,比执行慢的代价更大。
实际操作时我会把五道闸的答案写进同一份文档,答不上来的那条用红字标出来,作为启动会上必须解决的第一议题。
3. 从0到1的任务,责任人到底该怎么定?为什么“大家都有责任”最后变成没人负责?
我最怕听到的一句话就是“这个项目我们团队一起负责”。上次一个跨部门任务延期两周,我去追问,市场说等产品,产品说等研发,研发说需求没定,转了一圈没人觉得自己该负责。那次之后我改了一个做法,效果差别很大。
核心原则是每个交付物只有一个最终负责的人,其他人都是协同方。具体做法:把任务拆成里程碑和交付物,逐个指定负责人,并明确交付什么、什么时候交、验收标准是什么;跨部门协同只设一个接口人,避免多头对接;
把复杂的责任矩阵简化成一句话,即这件事谁拍板、谁执行、谁必须被咨询、谁只需知情,并且尽量把咨询和知情的人数压到最少。判断标准很直接:随便挑一个交付物,问“这件事延期了找谁”,如果团队能在10秒内说出一个具体人名,责任就算定清楚了;如果说出来的是部门名或者“我们组”,那就还是散的。
另外别忽略授权,“负责”如果不带决策权和资源调配权,本质上只是背锅,出问题会比没人负责更快。
4. 从0到1阶段管理层该怎么设执行节奏?会开了一堆还是没结果怎么办?
我们曾经每天开站会、每周开周会,日历排得满满当当,但两个月下来该卡的地方还是卡着。后来复盘发现,大部分会议只是在同步信息,既没产生决策,也没解除任何阻塞。
节奏要按“解决的问题类型”分层,而不是按时间堆会议。日站会控制在15分钟内,只讲三件事:昨天推进了什么、今天要做什么、现在卡在哪,不做汇报、不讨论方案。周检查对准里程碑和假设验证,看的是原来假设的东西被证实还是证伪,不是流水账。
双周或每月做一次复盘,把有效做法沉淀成模板或清单,把无效动作写进停止清单。同时必须配升级机制:给每个阻塞标红黄绿,红灯明确多长时间内升级给谁、升级后多久必须给决策,我一般把决策时限卡在24到48小时,超时就默认按最低风险方案先走。
判断一个会该不该保留,标准很直接:如果这次会议没有产生一个决策、没有解除一个阻塞、没有更新一条假设,那它就可以改成异步文档,或者直接取消。
核心关键词
文章包含AI辅助创作:开始怎么做?管理层最佳实践:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378647
读者评论
把0到1任务和常规任务分开管,这点很关键。很多团队就是被KPI和详细计划绑住了,表面在推进,实际回避真正的假设验证。文章把管理层角色定位为启动系统设计者,比单纯喊执行力更接近问题本质。
唯一负责人和协同接口人的区分很实用。跨部门项目最怕“共同负责”,会上都点头,会后没人拍板。但单点负责要配真实授权和资源承诺,否则负责人只是背锅,不是决策者。
六道启动闸有操作性,但也担心变成大公司的流程表演。小团队可以直接裁剪成四件事:目标可验证、范围最小、唯一负责人、升级时限。否则启动会开完,文档一堆,动作还是落不下去。
对“复盘不追责”需要加限定条件。探索性失败不追责能鼓励说真话,但重复犯低级错误或隐瞒风险不能混为一谈。把过程复盘和结果复盘分开是对的,前提是组织能分清探索失误和执行失职。
