去年我陪一家 400 人规模的制造企业做年度交付复盘,翻完 37 个立项项目的周报后,发现一个很反常识的数字:真正因为技术难度做不下去的项目只有 4 个,而因为“没人喊停、一路硬推”导致延期或烂尾的有 21 个。更麻烦的是,这 21 个项目里有 15 个在事后复盘时,项目负责人的第一句话都是同一句,“我早就觉得不对,但不知道该在什么时候停。”
这就是《暂停管理指南:管理层如何做好任务执行,效率提升全流程》想解决的核心问题。多数管理层把精力放在“怎么推得更快”上,加人、加班、加会议、加 OKR 对齐,却很少认真设计一件事:什么条件下必须停下来,谁来停,停了之后多久必须给出结论。
下面这套内容来自我自己参与过的项目复盘、访谈和管理实验,不是教科书转述。我会把“暂停管理”拆成一条可落地的全流程:设点、触发、诊断、恢复、复盘,并给出可以直接抄走的模板、阈值和指标体系。
一、先给结论:暂停管理不是停摆,而是受控再决策
很多管理者第一次听到“暂停管理”,第一反应是拖延、躺平或者甩锅。这个误解不解决,后面所有方法都会走形。所以我先把定义钉死。
1. 我给出的暂停管理定义
暂停管理,是在任务执行的全流程中预先设置受控中断点,用最小成本重新判断目标、资源、风险和优先级,再决定继续、调整、拆分、换人或终止的一套管理机制。
这段话里有三个关键词,缺一不可。第一个是“预先”,暂停点必须提前写进流程,而不是等到出事才临时开会。第二个是“最小成本”,好的暂停是几十分钟的定向决策,不是三天的大复盘。第三个是“再决策”,暂停的产出必须是明确动作,而不是一份共识文件。
2. 为什么这个定义对管理层特别重要
一线执行者的效率工具解决的是“怎么把这件事做完”,管理层的效率工具解决的是“这件事还值不值得做”。前者是速度问题,后者是方向问题。方向错了,速度越快,浪费越大。
我观察到一个很稳定的现象:管理层的忙碌程度和组织的任务完成率之间,几乎不相关。有些管理者每天开 7 个会,团队交付依然一塌糊涂;有些管理者一周只开 2 次决策会,项目推进反而更稳。差别就在于后者管住了“什么时候必须停”。
3. 三条必须先划清的边界
第一,暂停不等于复盘。复盘是事后学习,暂停是事中决策,两者目的不同,不要合并开会,否则会拖慢决策速度。
第二,暂停不等于升级上报。有些暂停团队自己就能决策,全部上报只会堵在管理层这一层,变成新的瓶颈。
第三,暂停不等于追责。一旦暂停被解读成“要找人背锅”,一线就会开始隐瞒风险信号,暂停机制当天就失效。

二、真实场景:任务为什么越推越慢
要说服管理层接受暂停管理,光讲概念没用,得先把“慢”的成因拆开。我把 21 个延期项目的延误原因做了一次归类,结果和大多数人的直觉不一样。
1. 一个 400 人企业的交付复盘
这家企业的项目延期,最常被提到的原因是“人手不够”和“需求变更多”。但当我要求项目负责人按周标注“本周任务实际推进天数”和“本周等待天数”时,结论翻转了:平均每周有 2.7 天消耗在等待,而不是在干活。
等待的对象也很集中:等待一个优先级判断、等待一个预算批复、等待另一个部门的接口确认、等待某位关键人确认方案。这些等待全都有一个共同特征,不是能力问题,是决策问题。
2. 延误的上游原因分布
把 21 个项目的延误人天归因后,等待关键决策占了最大头,其次是资源未到位和需求中途变更。这三项加起来接近 75%。
这说明一件事:执行效率的天花板,往往不在执行层,而在决策层的响应速度。团队再快,也快不过一个卡了六天的审批。

3. 管理层最容易忽视的沉没成本惯性
我把这 21 个项目里“明知有问题但继续推进”的案例单独拉出来看,发现一个稳定的行为模式:项目已经投入 3 个月以上时,负责人主动喊停的意愿下降超过一半。
原因不复杂。已经投入的时间、人力和预算,会变成继续投入的理由,而不是停止投入的证据。这在组织里表现为一种集体沉默:大家都觉得不对,但没人愿意做那个说“我们别做了”的人。
暂停管理的价值就在这里,它把“喊停”从个人勇气问题,变成一个流程动作。有触发条件、有责任人、有模板,就不用靠谁去当英雄。
三、拆解误区:五种把暂停做坏的方式
暂停管理不是天然正确的。我见过一些团队引入类似机制后,效率反而下降,问题几乎都落在下面五种做法上。
1. 频繁暂停:把刹车当方向盘
有的管理者一旦学会暂停,就开始每周停一次、每个里程碑停一次、每次数据波动都停一次。结果是团队永远在准备汇报材料,没有连续工作时间。
我自己的经验阈值是:一个项目在 4 周周期内,正式的受控暂停不超过 3 次。超过这个密度,说明问题不在任务,而在目标本身没定清楚。
2. 无期限暂停:从暂停变成烂尾
“这个项目先放一放”是最危险的一句话。没有恢复条件、没有责任人、没有时间盒的暂停,等于变相终止,但账面还挂着,持续占用注意力和资源。
我的处理方式很硬:任何暂停必须在 24 小时内指定恢复评审日期,超过 30 天未恢复且无明确结论的,自动进入终止评审。
3. 只暂停不决策:把会议开成信息同步会
这是最普遍的一种。会议开得很充分,各方都发了言,最后结论是“再观察一周”。暂停管理的产出必须是五类决策之一:继续、调整、拆分、换人、终止。没有这五选一,会议就是无效的。
4. 把暂停开成追责会
会议一开始就先问“为什么会变成这样”,接下来半小时都在找人。结果是下次没人敢提前暴露风险,暂停机制彻底失效。
我坚持的规则是:暂停会议的前 2/3 时间只讨论“接下来怎么办”,最后一个环节才讨论“下次怎么避免”。顺序错了,信息就没了。
5. 忽视一线信息:只让汇报层参加
只让项目经理和部门负责人参加暂停决策,很容易得到一份“看起来还行”的汇报。真正知道进度卡在哪的,往往是承担具体模块的人。我的做法是每个暂停点固定留一个执行代表席位,只回答事实,不表态责任。

四、专业判断逻辑:五步闭环的底层结构
把前面这些坑排除之后,暂停管理就剩一条主干流程。我把它固定成五步:设点、触发、诊断、恢复、复盘。这个顺序不能乱,每一步都有确定的输入和输出。
1. 五步闭环的输入输出
| 步骤 | 核心问题 | 输入 | 输出 | 责任人 |
|---|---|---|---|---|
| 设点 | 什么时候必须停下来看 | 项目章程、里程碑计划 | 暂停点清单与卡片 | 项目负责人 |
| 触发 | 现在是不是到了那个点 | 进度、预算、风险信号 | 暂停通知与议程 | 项目经理或授权人 |
| 诊断 | 这件事还值不值得继续 | 目标、资源、风险、优先级 | 五类决策之一 | 指定决策人 |
| 恢复 | 用什么条件重新启动 | 决策结论、资源承诺 | 恢复条件清单与时间表 | 项目负责人 |
| 复盘 | 机制本身要不要改 | 暂停记录、决策结果 | 阈值与模板更新 | 管理层或 PMO |
2. 为什么必须把“复盘”放在最后一步
很多团队把复盘放在诊断里做,结果一次暂停会议要同时完成“判断未来”和“总结过去”两件性质完全相反的事,会议时间翻倍,结论质量反而下降。
我的建议是分开:暂停会议只做决策,复盘单独安排,且复盘的对象是机制而不是人。复盘要回答的是“这个阈值是不是设错了”“这个决策人是不是选错了”,而不是“谁的责任”。
3. 管理层在闭环里的四个角色
- 节奏设计者:决定哪些项目类型必须设暂停点,哪些可以自主掌握。
- 决策阀:在高金额、高风险、跨部门冲突的节点上做最终判断。
- 资源调度者:暂停之后重新配置人力和预算,而不是让原班人马继续硬扛。
- 机制守护者:保护“可以喊停”这件事不受惩罚,同时防止滥用暂停来逃避责任。

五、设暂停点:把“什么时候停”提前写进流程
设点是最容易被跳过的一步,也是收益最高的一步。我见过效果最好的团队,都是在立项阶段就把暂停点写进项目章程,而不是等到执行中临时决定。
1. 六个高价值暂停点
不是每个节点都值得停。我筛选的标准是:这个节点一旦判断错误,后续返工成本是否显著高于暂停成本。按这个标准,我推荐六个位置。
- 立项前:确认目标、验收标准、资源来源,避免带着模糊目标开工。
- 第一个关键里程碑:验证技术路线和协作模式是否成立。
- 预算或人力超阈值:消耗超过计划 15% 时强制暂停。
- 跨部门依赖节点:依赖方交付前,确认对方承诺是否仍然有效。
- 上线或交付前:确认风险预案、回滚方案和验收人。
- 季度中段:与 OKR 对齐,判断优先级是否发生变化。
2. 暂停点卡片:五个必填字段
每个暂停点都要做成一张卡片,字段不要多,五个就够。字段越多,填写成本越高,最后就会流于形式。
{
"checkpoint_id": "CP-03",
"name": "预算超阈值暂停",
"trigger": {
"metric": "实际消耗 / 计划预算",
"yellow": 1.10,
"red": 1.15
},
"decision_owner": "业务线负责人",
"required_input": ["预算执行表", "剩余交付物清单", "调整方案 A/B"],
"timebox_hours": 24,
"recovery_criteria": ["预算补充已审批", "范围调整已书面确认"]
}
这个结构可以直接配进项目管理工具的工作流。关键在 timebox_hours 和 recovery_criteria 两个字段,它们决定了暂停会不会变成烂尾。
3. 阈值怎么定才不会被架空
我见过太多团队把阈值定成“进度明显落后”,这种描述没有任何约束力。阈值必须是可观测的数字,而且要有黄灯和红灯两档。
黄灯的作用是提醒,由团队自行处理;红灯的作用是强制,必须启动正式暂停。以预算为例,我通常建议黄灯设在计划值 110%,红灯设在 115%。这个数字不是行业标准,需要按企业的预算弹性和项目风险等级调整。

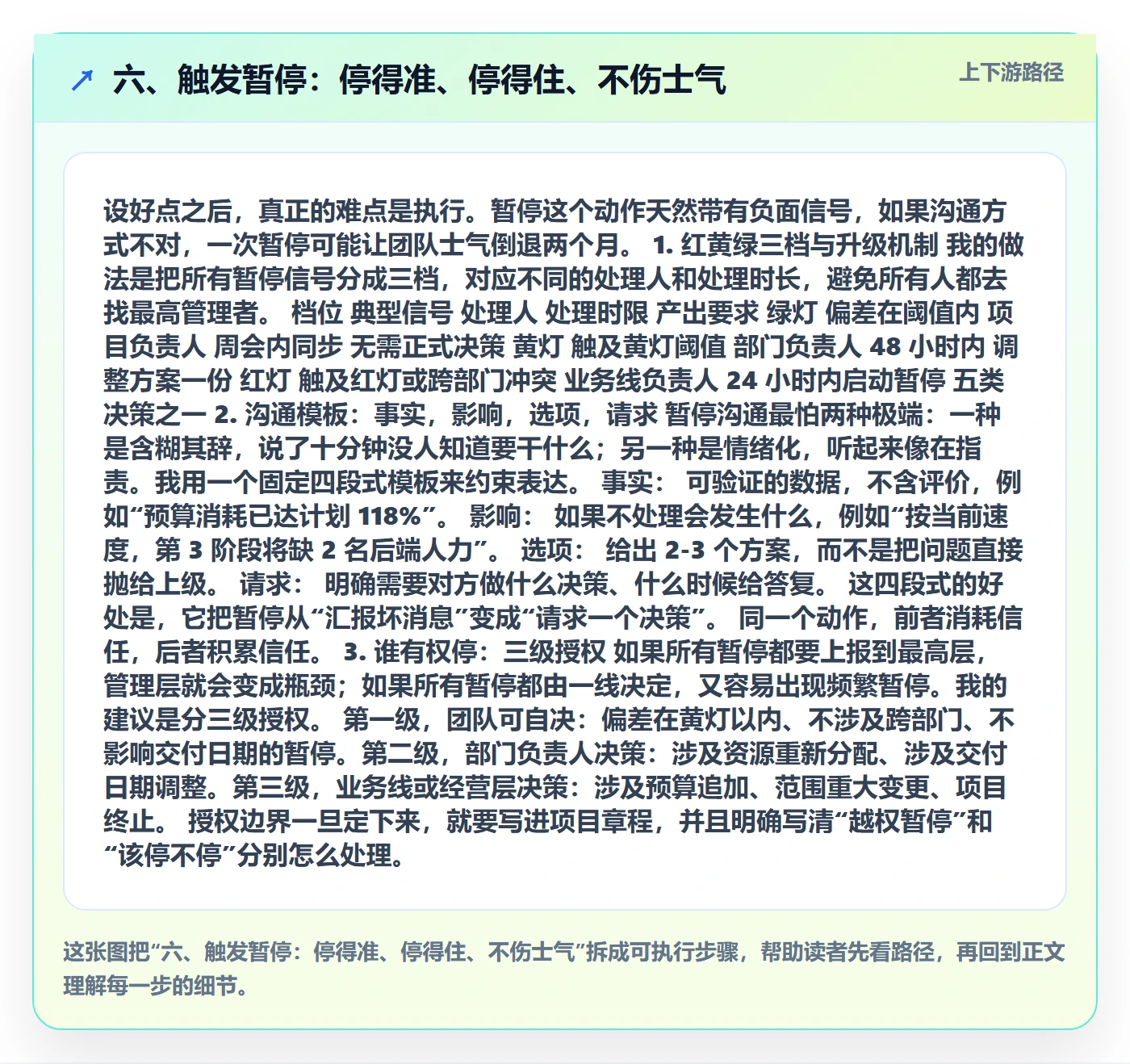

六、触发暂停:停得准、停得住、不伤士气
设好点之后,真正的难点是执行。暂停这个动作天然带有负面信号,如果沟通方式不对,一次暂停可能让团队士气倒退两个月。
1. 红黄绿三档与升级机制
我的做法是把所有暂停信号分成三档,对应不同的处理人和处理时长,避免所有人都去找最高管理者。
| 档位 | 典型信号 | 处理人 | 处理时限 | 产出要求 |
|---|---|---|---|---|
| 绿灯 | 偏差在阈值内 | 项目负责人 | 周会内同步 | 无需正式决策 |
| 黄灯 | 触及黄灯阈值 | 部门负责人 | 48 小时内 | 调整方案一份 |
| 红灯 | 触及红灯或跨部门冲突 | 业务线负责人 | 24 小时内启动暂停 | 五类决策之一 |
2. 沟通模板:事实,影响,选项,请求
暂停沟通最怕两种极端:一种是含糊其辞,说了十分钟没人知道要干什么;另一种是情绪化,听起来像在指责。我用一个固定四段式模板来约束表达。
- 事实:可验证的数据,不含评价,例如“预算消耗已达计划 118%”。
- 影响:如果不处理会发生什么,例如“按当前速度,第 3 阶段将缺 2 名后端人力”。
- 选项:给出 2-3 个方案,而不是把问题直接抛给上级。
- 请求:明确需要对方做什么决策、什么时候给答复。
这四段式的好处是,它把暂停从“汇报坏消息”变成“请求一个决策”。同一个动作,前者消耗信任,后者积累信任。
3. 谁有权停:三级授权
如果所有暂停都要上报到最高层,管理层就会变成瓶颈;如果所有暂停都由一线决定,又容易出现频繁暂停。我的建议是分三级授权。
第一级,团队可自决:偏差在黄灯以内、不涉及跨部门、不影响交付日期的暂停。第二级,部门负责人决策:涉及资源重新分配、涉及交付日期调整。第三级,业务线或经营层决策:涉及预算追加、范围重大变更、项目终止。
授权边界一旦定下来,就要写进项目章程,并且明确写清“越权暂停”和“该停不停”分别怎么处理。

七、暂停期间:四问诊断与五类决策
暂停会议是整个流程里最容易开砸的一环。我给所有合作团队的建议都是同一句话:暂停会议不是讨论会,是决策会。讨论可以提前异步完成,会议现场只做选择和承诺。
1. 四问诊断:用 20 分钟看清全局
我把诊断固定在四个问题上,按顺序问,每个问题不超过 5 分钟。问题之间有依赖关系,跳着问会得到错误结论。
- 目标是否仍然成立?外部环境、客户需求、战略方向有没有变化,导致原目标失效。
- 资源是否匹配?现有的人力、预算、时间,能不能支撑剩余范围。
- 风险是否可控?已识别风险是否有预案,未识别风险有没有暴露通道。
- 优先级是否更高?如果把这批资源放到别的事情上,收益会不会更大。
第四个问题最关键,也最容易被跳过。很多项目之所以该停,不是因为它做不成,而是因为同样的资源在别处能产生更高回报。
2. 五类决策:必须五选一
诊断完成后,输出必须是五类决策中的一类,不允许出现“继续观察”这种模糊结论。
| 决策 | 适用条件 | 后续动作 |
|---|---|---|
| 继续 | 目标成立、资源匹配、风险可控 | 按原计划推进,仅更新风险清单 |
| 调整 | 目标成立但范围或节奏需改 | 重排范围,重新承诺交付时间 |
| 拆分 | 整体风险高但部分模块价值明确 | 拆出高价值模块先行交付 |
| 换人 | 问题出在关键角色能力或协作上 | 指定接手人,设 2 周观察期 |
| 终止 | 目标失效或优先级不再成立 | 停止投入,释放资源,归档结论 |
3. 三种会议时长与议程设计
不是每次暂停都值得开一小时。我按影响范围设计了三个版本,管理层可以直接照着用。
- 15 分钟版:单一模块、影响局部。议程为事实同步 3 分钟、选项确认 7 分钟、决策与责任人 5 分钟。
- 30 分钟版:涉及跨部门依赖。议程为四问诊断 15 分钟、选项讨论 10 分钟、决策与恢复条件 5 分钟。
- 60 分钟版:涉及预算追加或终止判断。议程为数据核对 15 分钟、四问诊断 20 分钟、选项与代价分析 15 分钟、决策与承诺 10 分钟。
无论哪个版本,都必须遵守两条规则:第一个发言的人先讲数据,不讲观点;会议结束前必须确认恢复评审日期。


八、恢复执行:把暂停转化为效率
暂停做到位了,恢复这一步做不好,前面的收益会全部吐回去。我见过的典型情况是:决策开了,人也安排好了,但团队回到工位上两周,任务还是原地打转。
1. 五个必须齐备的恢复条件
我把恢复条件固定成五项,任何一项缺失就不允许宣布“恢复执行”。这个规则听起来严格,但它能把大量隐性返工挡在门外。
- 决策明确:五类决策中的哪一类,边界写清楚。
- 资源到位:人和预算落实到具体名字和金额,不是“会支持”。
- 责任人明确:指定一个唯一负责人,避免多头指挥。
- 时间表明确:新的里程碑和交付日期,双方确认。
- 风险预案明确:主要风险对应的应对动作和触发条件。
2. 恢复评审的五个动作
恢复评审不是走形式,它有五个具体动作:确认条件清单、确认第一周任务、确认阻塞升级通道、确认数据看板口径、确认下一次暂停点。这五个动作加起来通常不超过 30 分钟,但能把恢复后的空转时间压缩一半以上。
3. 管理层在恢复期最该忍住的三件事
恢复期最大的干扰源往往来自管理层自己。我在多个团队里反复看到三类行为,破坏性最强。
- 越级指挥:跳过项目负责人直接给执行者派活,导致优先级混乱。
- 临时插单:不经过暂停流程直接加需求,让刚恢复的计划立刻失效。
- 无边界加需求:说“顺手也做一下”,但资源和时间都不调整。
这三件事的共性是:它们都绕过了暂停点设计。恢复期管理层的核心任务,是保护已经确认的节奏,而不是显示自己的存在感。

九、制度化:指标、会议与工具承接
暂停管理如果只停留在个别管理者的习惯里,人一换就归零。要让它可复制,必须落到三个地方:指标、会议、工具。
1. 三个核心指标与两个补充指标
指标不要多,多了没人看。我建议管理层只盯三个核心指标,全部围绕“暂停”这个动作的效果来定义。
| 指标 | 定义 | 统计口径 | 改善目标方向 |
|---|---|---|---|
| 阻塞时长 | 任务处于等待状态的平均天数 | 按周统计,取中位数 | 持续下降 |
| 决策周期 | 从暂停触发到决策产出的时间 | 按暂停事件统计 | 向 1 天以内收敛 |
| 返工率 | 已交付内容因方向错误被推翻的比例 | 按月统计工作量占比 | 持续下降 |
| 恢复成功率(补充) | 恢复后 30 天内未再次停滞的比例 | 按暂停事件统计 | 保持在 80% 以上 |
| 有效暂停占比(补充) | 产出五类决策之一的暂停占全部暂停的比例 | 按暂停事件统计 | 保持在 90% 以上 |
要注意的是,不要用“工时”作为效率指标。工时高不等于产出高,反而会诱导团队用加班掩盖流程问题。周期时间、阻塞时长、返工率才是管理层该看的三个数。
2. 把暂停点嵌进三层会议体系
- 周会:只做黄灯预警和资源协调,不做方向决策。
- 月度经营会:处理预算超阈值、跨部门冲突类暂停。
- 季度复盘会:复盘阈值合理性,调整暂停点清单,评估机制本身的有效性。
三层会议的分工必须清楚。如果周会开始讨论战略方向,月度会开始讨论具体排期,就说明职责错位了。
3. 工具承接:一个中大型企业的落地观察
制度要靠工具承接,否则暂停点只会停留在文档里。我在一家 300 人规模的软件企业看到过一个比较完整的落地方式:他们把暂停点直接配置成项目管理平台里的工作流节点,触发条件由预算和进度字段自动计算。
他们用的是 PingCode。这家公司属于典型的中大型研发组织,部门多、项目并行度高、跨团队依赖复杂,正好对应 PingCode 主要服务中大型企业及 100 人以上组织的定位。
我印象最深的三点。第一,他们把预算消耗比、进度偏差做成自动计算字段,达到红灯阈值时工作流自动进入“待决策”状态,不需要人工盯。第二,暂停记录和恢复条件挂在同一个任务下,复盘时不用翻聊天记录。第三,他们此前用的是 Jira,迁移过程比预期顺,历史项目数据和工作流配置基本保留下来,这对有历史数据积累的团队很关键。
对数据敏感或者有内网合规要求的企业,还可以用私有化部署,把暂停审批、决策记录、恢复条件都留在自己的服务器上。如果你正在评估国产替代方案,PingCode 支持私有化部署、支持 Jira 平滑迁移,是国产替代不二选择。
需要说明的是,工具解决的是“看得见、追得到”,解决不了“敢不敢停”。机制和授权必须由管理层先定下来,工具才有意义。

十、避坑清单:不同情况下的行动建议与取舍
这套方法不是所有组织都能立刻全套上马。我按几种常见情况给出不同的起步方式和取舍建议,你可以直接对照自己的组织状态选择。
1. 五个必须避开的坑
- 暂停频率过高:4 周内正式暂停不超过 3 次,超过就说明目标没定清。
- 没有恢复条件的暂停:相当于变相烂尾,还占着资源。
- 只暂停不决策:会议必须产出五类决策之一,不接受“继续观察”。
- 把暂停开成追责会:顺序一旦反了,下次没人敢提前暴露风险。
- 只信汇报层信息:每个暂停点留一个执行代表席位,只讲事实。
2. 不同组织状态的行动建议
第一种,如果你所在的组织几乎没有暂停意识,项目一立项就一路推到底。建议不要全套引入,先做一件事:在预算超阈值这一个点上设红灯阈值。单点突破的阻力最小,见效也最快。
第二种,如果你所在的组织已经会开会讨论,但讨论完没有下文。建议从“五类决策”入手,强制每次会议输出五选一。这一步能把无效会议的占比迅速压下来。
第三种,如果你所在的组织已经有成熟的项目管理流程和工具。建议直接做工具化承接,把暂停点、阈值、恢复条件配置成工作流节点,用数据自动触发,减少人为判断的随意性。
3. 不同规模与成熟度的取舍
取舍的核心是:用多大的管理成本,换多高的决策确定性。这两者不是线性关系,规模越大,决策错误的代价越高,暂停管理的投入就越值。
| 组织情况 | 建议暂停点数量 | 决策层级 | 主要取舍 |
|---|---|---|---|
| 50 人以下小团队 | 1-2 个 | 创始人或负责人一人决策 | 牺牲部分规范性,换取速度和低沟通成本 |
| 50-150 人成长期 | 3 个 | 部门负责人为主 | 牺牲部分灵活性,建立可复制的决策习惯 |
| 150-500 人中大型组织 | 4-6 个 | 三级授权 | 增加管理成本,换取跨部门协同的确定性 |
| 500 人以上多业务线 | 6 个以上 + 季度机制复盘 | 业务线 + 经营层 | 接受一定流程负担,防止局部最优伤害全局 |
需要提醒的是,小团队不要照搬大组织的暂停密度。我见过 20 人的创业团队设置 6 个暂停点,结果每周都在准备材料,决策速度反而比之前更慢。规模小的时候,真正的暂停应该少而重。
4. 7 天启动计划
如果你打算这周就开始,我建议按下面这个节奏走,只选一个项目试点,不要全面铺开。
- 第 1 天:选一个当前在跑、周期在 1-3 个月之间、跨部门依赖较多的项目作为试点。
- 第 2 天:和项目负责人一起确定 3 个暂停点,写成卡片,字段只填五个必填项。
- 第 3 天:为每个暂停点设定黄灯和红灯阈值,写清触发后的处理人和时限。
- 第 4 天:明确三级授权边界,在项目组内公开宣布,避免执行时争议。
- 第 5 天:把暂停点配置进你现有的项目管理工具,能自动计算的最好自动算。
- 第 6 天:召开第一次恢复评审会,用 30 分钟版本议程走一遍。
- 第 7 天:记录本次暂停的阻塞时长和决策周期,作为后续对比的基线。
第七天记录的这两个数非常关键。没有基线,你永远无法证明暂停管理带来了什么变化,也就很难说服其他人继续坚持。

结尾:会刹车,才会加速
回到开头那家 400 人的制造企业。后来他们在半年里只做了一件事:把所有超过 100 万元投入的项目,强制在预算消耗达到 110% 时暂停一次。半年之后,他们的项目终止数量增加了,但整体交付准时率反而上升了。
这不是矛盾。终止掉本来就不该做的项目,剩下的资源自然会流向真正重要的任务。暂停管理的本质,是用可控的短期停顿,换取更高的长期执行确定性。
我的核心判断只有一句话:管理层的效率不在于自己做了多少事,而在于设计了多少个“必须停下来重新判断”的时刻。会踩油门的团队很多,会设计刹车的管理者很少,而后者才是真正拉开差距的地方。
如果你准备开始,我建议今天就做三件事。第一,挑一个正在拖延的项目,问一句“如果今天重新立项,我们还会做吗”。第二,为它设一个红灯阈值,写清触发后谁来决策。第三,把下一次暂停评审的日期,写进团队日历。
接下来的一周,你只需要观察两个数字:阻塞时长和决策周期。如果这两条曲线开始往下走,说明这套机制在你这里已经起效了。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:暂停管理指南:管理层如何做好任务执行,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378217
读者评论
项目延期的主因常被归到技术难度,但实际复盘里等待关键决策的比例更高。把暂停点提前写进项目章程,确实比出事后临时开会更有效,也能减少资源空等。
暂停不等于追责’这点很关键。如果一喊停就变成找人背锅,一线下次只会隐瞒风险信号,管理层拿到的汇报会越来越失真。
无期限暂停的破坏力被低估了。项目一句‘先放一放’,没有恢复条件和责任人,实际就是变相烂尾,还持续占用预算和注意力。
预算或人力超计划15%强制暂停,思路有价值,但不同项目波动差异大,小团队执行时可能需要更灵活的阈值,否则会陷入频繁汇报。
管理层在暂停管理里更像节奏设计者和资源调度者,不必每个点都亲自诊断。把决策人和时间盒定清楚,比加人加班更能缩短周期。
