关闭最佳实践:管理层任务执行流程优化,常见问题

去年年底我帮一家约 400 人的硬件研发企业做流程复盘,翻到一条已经"关闭"了两个月的高优先级任务:给某车厂客户补齐一批认证材料。任务状态是已完成,审批人是研发总监,关闭时间是 10 月 18 日。但真实情况是,材料只交了 60%,剩下 40% 卡在供应商侧,客户那边三次催问都转到了售后,售后以为研发已经处理完,研发以为客户已经接受分批交付。这条任务关得很漂亮,账面干干净净,可事情根本没结束。

这不是个例。我自己经手过、旁观过的几十个中大型团队里,"任务关闭"几乎是最容易走形式、也最容易埋雷的管理环节。它不像立项有仪式感,不像排期有压力,不像交付有验收,关闭往往只是某个人在系统里点了一下按钮。可恰恰是这个末端动作,决定了任务执行流程到底是真闭环,还是假闭环。这篇文章不谈空泛的"流程优化",只聚焦关闭这一环:核心结论、真实场景、常见误区、判断逻辑、工具落地、行动建议和取舍,一次讲透。

一、先给结论:关闭质量决定执行闭环质量

我先把核心判断放在最前面,后面所有内容都是围绕它展开的。

任务关闭不是一个行政动作,而是管理层的验收关口。它是整个任务执行流程中唯一一个"把执行结果转化为组织资产"的节点。关得好,经验沉淀、责任释放、风险关闭;关得差,问题转移到下一个环节继续消耗组织资源。

具体来说,我对关闭环节有三个基本判断:

  • 关闭是流程的收口,不是流程的终点。关掉任务只是状态变化,真正的闭环是"问题已解决 + 证据已归档 + 遗留项已有主 + 复盘已完成"。
  • 关闭标准比关闭速度重要一百倍。很多企业追求关闭及时率,结果养出一堆"为了不被点名而提前关闭"的假完成。
  • 关闭环节暴露的流程问题,往往比执行环节更多。如果一个团队的任务总是关不干净,问题通常不在执行者,而在关闭规则本身的定义。

我一般用一个简单的问题来检验一个团队的关闭质量:把过去一个月"已关闭"的任务随机抽 10 条,你能不能当场说清每条是谁验收的、证据在哪、有没有遗留项、遗留项谁负责?如果答不上来一半,那这个团队的关闭环节基本是失效的。

关闭最佳实践:管理层任务执行流程优化,常见问题

二、背景和真实场景:关闭环节为什么总出问题

要理解关闭为什么会失效,先得看清它在真实管理场景里的位置。我见过的大多数中大型企业,任务执行流程大致是这样的:发起 → 分派 → 执行 → 跟踪 → 验收 → 关闭 → 复盘。理论上这是一条完整链路,但现实中,前面的环节都有人盯,唯独关闭和复盘,往往没人真正负责。

1. 关闭环节的输入和输出被普遍忽视

一个健康的关闭动作,输入应该是:完成证据、验收结果、遗留问题清单、审批记录。输出应该是:关闭状态、归档资料、复盘结论、责任人释放。但在我调研过的团队里,超过一半的关闭动作只有"状态改变"这一个输出,其余三项全部缺失。

这就导致一个典型的现象:任务关了,但组织什么都没得到。既没有积累经验,也没有释放责任,遗留的问题还挂在空气里,等下一次以"新任务"的形式重新出现。

2. 中大型组织的关闭问题比小团队更严重

小团队里,谁在做什么大家心里清楚,关闭走个形式也不至于出大乱子。但组织一旦超过 100 人,跨部门协作变多,信息差开始放大,关闭环节的失真就会被迅速放大成管理事故。

我在一家约 800 人的企业看到过一个连锁反应:一个跨部门任务的关闭没有同步给财务,导致一笔预算在系统里挂了三个月没释放,等到季度结算才发现,又要临时调整,又要补审批。这件事的根源不是财务疏忽,而是关闭流程没有把"预算释放"列为关闭的必要输出。

关闭最佳实践:管理层任务执行流程优化,常见问题

3. 关闭问题的隐蔽性让它长期被低估

执行环节没完成,任务列表上看得见,进度会飘红。但关闭环节没做好,表面上一切正常,任务都是绿色的、已完成的。这种"看起来没问题"的特性,是关闭问题能长期潜伏的根本原因。

所以我常说,关闭环节是最难通过日常管理发现问题的环节。你只有真正去抽查、去追问、去倒查证据,才能看到它的真实状态。

三、拆解常见误区:为什么任务总是关不干净

下面这六类误区,是我在复盘和咨询中反复见到的。每一条我都会给出"表现,影响,管理动作",方便你对照自查。

1. 完成标准模糊,全靠现场判断

表现:任务描述只写"完成客户整改",没有定义什么叫完成。执行者认为交了整改报告就算完成,验收者认为要客户书面确认才算完成,双方各执一词。

影响:反复关闭、反复返工、扯皮成本极高。我见过一个任务因为完成标准不清,来回关闭又重开了四次,前后拖了六周。

管理动作:每个可关闭的任务都必须有一句可验证的完成标准,例如"客户书面确认验收通过"或"第三方检测报告上传并归档"。标准要写进任务模板,不能靠临时约定。

2. 审批与责任错位,签字的人不担责

表现:关闭审批流里签字的是部门总监,但实际验收的是项目经理,一旦出问题,总监说"我只看汇报",经理说"我没最终权限"。

影响:审批变成盖章流程,责任在传递中稀释,最后没人对关闭质量负责。

管理动作:把"审批权"和"验收责任"绑定在同一个人身上,或者至少明确划分,技术验收归谁、业务验收归谁、最终关闭批准归谁,三者不能含糊。

3. 遗留项无主,等于埋雷

表现:关闭时明明发现还有遗留问题,但为了不拖延关闭时间,写一句"遗留问题另行处理"就关掉了,至于谁处理、什么时候处理,没人跟进。

影响:遗留项在系统里蒸发,下次以新问题形式爆发,组织重复投入资源。

管理动作:关闭时必须生成独立的遗留任务,并指派责任人和截止时间。遗留项不属于原任务,它是新任务的起点,必须有独立编号和跟踪。

关闭最佳实践:管理层任务执行流程优化,常见问题

4. 信息和工具割裂,关闭靠人肉同步

表现:任务在项目管理工具里,验收证据在即时通讯里,合同状态在财务系统里,权限回收在 IT 系统里。关闭时靠人工一个个去同步。

影响:效率低、易遗漏、无法审计。任务明明关了,但合同没结、权限没回收、文档没归档。

管理动作:梳理关闭动作涉及的系统和环节,把能自动化同步的尽量自动化。至少要做到关闭动作能触发一个检查清单,逐项确认。

5. 只关任务,不关权限、预算、合同

表现:任务的业务目标完成了,但项目占用的云资源、系统权限、预算额度、供应商合同都还挂着。

影响:资源长期占用、合规风险累积、财务口径失真。审计的时候这类问题是重灾区。

管理动作:在关闭清单里加入"资源释放"专项,包括权限回收、预算结清、合同归档、资产处置。这些不能靠人记,要靠清单强制检查。

6. 关闭后不复盘,组织不学习

表现:任务关掉就关掉了,没人问这次做得好不好、下次能不能更快、有没有值得复用的方法。

影响:同样的坑反复踩,同样的经验反复丢,组织能力无法沉淀。

管理动作:对高优先级、高复杂度、高返工的任务强制复盘,把结论写进知识库,纳入下一次任务的参考。复盘不必全员参与,但要留痕。

四、专业判断逻辑:管理层该怎么看关闭这件事

上面讲的是现象和误区,这一节讲判断。我一般把管理层的关闭管理拆成四件事:定规则、看指标、管例外、做复盘。

1. 定规则:关闭标准和责任人

规则是基础。没有规则,后面三件事都无从谈起。规则需要明确三件事:什么条件下可以关闭、谁来验收、谁来最终批准。

我的建议是,不要试图为所有任务定同一套规则,而是按任务类型分级。低风险、低影响的日常任务,可以简化到"执行人自验 + 直属主管确认";高风险、跨部门、涉及合规的任务,才需要完整的多级审批。一视同仁的规则,最后只会被所有人绕过。

2. 看指标:关闭质量而非关闭数量

管理层最容易犯的错,是只看"关了多少",不看"关得怎么样"。任务数量是过程指标,关闭质量才是结果指标。

我推荐的四个核心指标:一次关闭通过率、关闭后返工率、遗留项责任落实率、平均关闭周期。前两个衡量质量,第三个衡量闭环,第四个衡量效率。四个指标一起看,才能看到真实状态。

3. 管例外:超期、争议、重大遗留项

规则管的是常态,管理的价值在例外。管理层真正要花精力的,是那些超期未关、关闭有争议、遗留项影响重大的任务。

我的做法是设置"分级升级"机制:普通任务超期 3 天提醒责任人,超期 7 天升级到主管,超期 15 天升级到分管领导并纳入周会讨论。升级机制的作用不是惩罚,而是确保例外不会被淹没在常态里。

关闭最佳实践:管理层任务执行流程优化,常见问题

4. 做复盘:把关闭变成组织学习

复盘是被最多团队忽略的一步。我的判断是:没有复盘的关闭,只完成了任务的一半。

复盘不需要很重。我常建议用"三问复盘法":这次哪里做得好、哪里出了问题、下次怎么改进。三个问题各写一两句,五分钟就能完成,关键是坚持做、留痕、可查。

五、具体案例与数据观察:一个 400 人团队的关闭流程改造

为了让上面的判断落地,我讲一个自己深度参与过的案例。

1. 改造前的状态

这家企业约 400 人,主营工业设备的软硬件研发,跨部门协作多,任务类型复杂。改造前,任务关闭基本是执行人自己点按钮,没有统一标准,没有强制验收,遗留项散落在即时通讯里。他们的项目经理跟我说过一句话:我们的任务列表看起来非常健康,但我知道里面一半是假的。

这个"看起来健康"就是最危险的信号。他们当时的一次关闭通过率大约在 45% 上下,关闭后返工率超过 25%。

2. 我们做了什么

改造分四步走。

  1. 统一定义。把"关闭"明确为"完成标准满足 + 验收通过 + 证据归档 + 遗留项有主",四个条件缺一不可。
  2. 分级规则。把任务按风险分为三级,一级任务简单确认,三级任务完整审批。
  3. 清单驱动。为每一级任务配一张关闭检查清单,关闭前逐项打勾。
  4. 指标看板。把四个核心指标做成看板,每周在项目例会上过一遍。

这里有个关键环节,清单和审批必须落到系统里,否则又会退回到人肉同步。他们最终把整套关闭规则配置在 PingCode 里。PingCode 支持自定义工作流和关闭检查项,可以把"完成标准满足、验收人确认、遗留项已建任务、证据已上传"设为关闭的前置条件,不满足就打不了关闭按钮。

这对中大型企业的意义特别大。因为管理层的规则只有落到工具里,才会变成不可绕过的约束,否则再好的制度也会被"这次先关掉,下次补上"慢慢侵蚀。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,对有数据合规要求的企业比较友好。他们后续如果有存量系统迁移需求,PingCode 也支持从 Jira 平滑迁移,可以作为国产替代方案之一来评估。

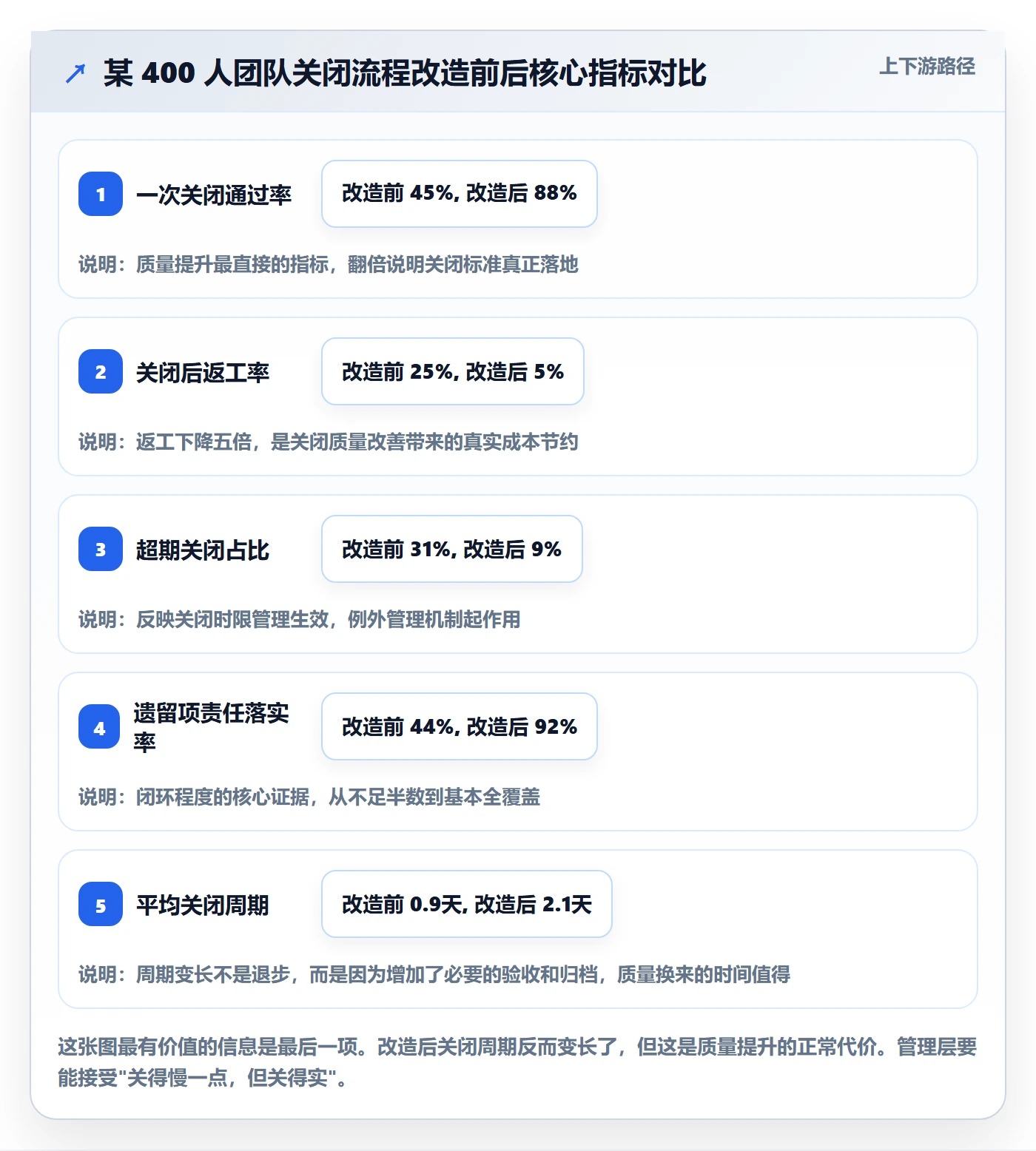

3. 改造后的数据变化

六个月后,他们的核心指标变化如下:一次关闭通过率从 45% 提升到 88%,关闭后返工率从 25% 降到 5%,超期关闭占比从 31% 降到 9%,遗留项责任落实率从 44% 提升到 92%。

需要说明的是,这些数据是该团队的内部统计口径,不是行业基准,不同团队因为任务复杂度和组织成熟度不同,数值会有差异。但趋势是清晰的:关闭质量是可以通过规则和工具系统性提升的。

关闭最佳实践:管理层任务执行流程优化,常见问题

4. 过程中踩过的坑

这次改造也不是一帆风顺。

第一个坑是规则一开始定得太重,所有任务都要完整审批,结果一线怨声载道,关闭效率反而下降。后来做了分级才解决。

第二个坑是指标被滥用。有部门为了好看,把关闭及时率刷得很高,代价是返工率上升。我们后来把"一次关闭通过率"和"返工率"绑定考核,才止住了刷数据。

第三个坑是遗留项又变成新的黑洞。一开始遗留项建了任务但没人跟,后来把遗留项纳入同一个看板、同样的时限规则,才真正闭环。

六、不同情况下的行动建议

不是所有团队都适合一次性大改造。我按组织成熟度分三种情况给建议。

1. 流程几乎空白的团队:先立最简单的规则

如果你的团队连关闭标准都没有,不要一上来就搞复杂体系。先做三件事:

  • 定义一句可验证的完成标准,写进任务模板。
  • 规定"谁执行、谁验收、谁批准"三个角色。
  • 要求关闭时必须留一条证据链接。

这三件事做完,关闭质量就能有明显改善,成本极低。

2. 有流程但执行走样的团队:用清单和指标纠偏

如果规则有了,但执行走样,重点是"把规则变成不可绕过的约束"和"让质量可见"。具体做法:

  1. 把关闭检查项配到工具里,设为关闭前置条件。
  2. 建立四个核心指标的看板,每周过一遍。
  3. 设置超期升级机制,让例外浮出水面。

这一步的关键是工具的强制力。规则写在文档里没人看,配在系统里就打不了关闭按钮,效果完全不同。

3. 流程较成熟的团队:往复盘和自动化走

如果关闭质量已经不错,下一步是把关闭转化为组织学习,并减少人工操作。重点做:

  • 对高价值任务强制复盘,结论进知识库。
  • 把权限回收、预算释放、合同归档等动作与关闭流程自动联动。
  • 用关闭数据反推流程瓶颈,比如哪个环节导致返工最多。

4. 不同类型任务的差异化建议

任务类型 关闭重点 推荐机制
日常运营类任务 快速关闭,避免流程负担 执行人自验 + 主管确认
跨部门协作任务 明确验收人和遗留项归属 清单 + 双人验收
客户交付类任务 客户确认 + 证据归档 客户书面确认作为关闭前置
合规/审计相关任务 全流程留痕,可追溯 完整审批 + 证据链归档
资源占用型任务 权限、预算、合同同步释放 关闭触发资源释放清单
六、不同情况下的行动建议

七、不同情况下的取舍

管理没有完美方案,只有取舍。关闭流程尤其如此,下面这几组取舍是我认为管理层必须想清楚的。

1. 关闭速度 vs 关闭质量

这是最核心的取舍。追求快,就会牺牲验收和归档;追求质量,关闭周期必然变长。我的判断是:对低风险任务优先速度,对高风险任务优先质量。不要试图两者全要,那是自欺欺人。

回到前面那组数据,改造后平均关闭周期从 0.9 天变成 2.1 天,看起来变慢了,但返工率从 25% 降到 5%,整体效率其实是提升的。管理层要有能力看穿这种"局部变慢、全局变快"的账。

2. 流程统一 vs 分级灵活

统一流程便于管理,但会拖累简单任务;分级灵活贴合实际,但增加规则复杂度。我的建议是先统一底线,再分级优化。底线是所有任务都必须有完成标准和责任人,这是不能省的;在此之上按风险分级,才是合理的灵活。

3. 工具约束 vs 人工判断

工具约束能保证一致性,但可能僵化;人工判断灵活,但依赖个人水平且难追溯。我的判断是:标准动作交给工具,例外判断交给人。关闭的必查项由系统强制,例外情况和争议由管理层决策。两者分工,不要互相替代。

4. 数据驱动 vs 信任授权

这组取舍容易被忽略。过分依赖数据指标,会诱发刷数据;过分信任授权,又会失去可视性。我的建议是用数据看趋势,用信任管个案。看板盯的是团队的关闭健康度,不是给每个人打分。指标一旦变成个人考核工具,就会被玩坏。

5. 短期改造 vs 长期沉淀

关闭流程改造见效需要时间。前面那个案例里,一次关闭通过率从 45% 到 88% 用了六个月。管理层要接受这个过程,不要指望一次制度发布就解决问题。流程改造是持续迭代,不是一次性项目。

关闭最佳实践:管理层任务执行流程优化,常见问题

八、收尾:把关闭当成一次管理表态

写到这里,我想回到开头那条"关得很漂亮"的任务。它的问题从来不是执行者不努力,而是整个团队对"关闭"的理解停留在点击按钮的层面。当管理层不追问关闭质量,团队自然就不会认真对待关闭。

所以我始终认为,关闭这件事的价值,远超它表面的行政属性。它是一个团队管理成熟度的缩影:标准清不清楚、责任明不明确、遗留有没有主、经验能不能沉淀,全在关闭这一环里暴露出来。

如果你读到这里想做点什么,我建议从最小的一步开始。今天就可以做三件事:

  1. 抽查你们团队最近 10 条"已关闭"的任务,看有几条能说清验收人、证据、遗留项。
  2. 和团队一起给一种高频任务写一句可验证的完成标准。
  3. 选一个项目试点关闭检查清单,一个月后看返工率变化。

不用等整套体系设计完美再开始。关闭流程的优化,最有价值的部分不是方案本身,而是管理层开始认真对待它的这个动作。你认真了,团队才会认真;团队认真了,任务执行流程才真正闭环。

下一步,如果你所在的团队规模已经超过 100 人、跨部门协作频繁,建议把关闭规则落到项目管理工具里强制执行,而不是停留在制度和会议里。工具是把管理意图变成组织习惯的最短路径,这一点,我在前面那个 400 人团队的案例里已经验证过了。

关闭最佳实践:管理层任务执行流程优化,常见问题

常见问题解答(FAQ)

1. 任务“关闭”和“完成”到底有什么区别,关闭标准该怎么定?

我是部门负责人,团队每周都把任务状态改成已完成或已关闭,但到月底一看,客户问题还在、合同没结、权限也没回收。我一直以为关闭就是点一下按钮,结果复盘时发现大家对关闭的理解完全不一样,想知道到底怎么定义才不扯皮。

关闭是管理验收加责任释放,完成只是执行者认为做完了。做法是在制度里把关闭拆成四个必答项:交付物是否齐、验收人是否确认、遗留项是否有责任人和截止时间、权限预算合同等关联事项是否同步处理。

完成标准要写成可验证条件,比如“客户签字确认验收单,遗留问题全部转入新工单,项目文档归档到指定目录”,而不是“基本做完”。判断依据是,一项任务关闭后仍产生原范围内的返工、催办或投诉,就说明关闭标准不成立。

口径上可先在一个团队试运行,统计关闭后7天内被重新打开或新建关联任务的比例,高于10%就回去改标准,不要先追求关闭数量。

2. 关闭审批要不要卡得很严,管理层怎么避免流程又慢又形式化?

我们公司任务关闭要层层审批,主管、经理、总监都点一遍,结果有人为了不超期先关掉再补材料,也有人卡在领导出差那里。我作为流程负责人很矛盾,既怕放权后关不干净,又怕审批太长影响执行,想知道有没有更实际的分级办法。

审批严不严不看层级多少,看风险大小和关闭类型。可执行做法是把任务按金额、客户影响、合规风险、是否跨部门分成三档。低风险日常任务由直接主管确认关闭,系统留痕即可;中风险任务需要验收人加业务负责人双确认;高风险或重大遗留项才上升到管理层或例外委员会。

每档设关闭时限,比如低风险1个工作日、中风险3个工作日、高风险5个工作日,超时自动升级而不是无限等待。判断依据是统计平均关闭周期和关闭后返工率两条线,如果审批层级增加但返工率没下降,说明审批没产生质量收益,应简化。管理层重点管例外:超期、争议、重大遗留、客户投诉,不要把所有任务都变成审批流。

3. 任务关闭时发现还有遗留问题、权限没回收、合同没结清,关闭清单应该怎么设计?

我自己带项目时最怕这种情况:任务状态已经关了,三个月后审计问权限为什么没回收,或者客户又拿旧问题来找我们。大家当时都觉得主体工作做完了,没人负责后续尾巴。我想知道关闭清单到底该列哪些项,才能既不过度复杂又能兜住风险。

关闭清单不要按部门写长表,按状态迁移写短表。建议至少五项:交付物与验收证据、未完成事项及新责任人、权限与账号回收、预算合同财务结算、文档与数据归档。每项只有三种结果:已处理、不适用、已转出,并必须填证据链接或新任务编号。做法是关闭动作提交前由系统校验必填项,缺一项不能进入关闭审批;

对于不适用项要写原因,避免用“无”糊弄。判断依据是看关闭后30天内是否出现关联催办、权限异常、审计整改或合同纠纷。若某类遗留项反复出现,就把它固化成关闭前置条件,而不是每次靠人提醒。管理层不需要看每张清单,但要看遗留项转化率和超期未处理遗留项数量。

4. 怎么衡量任务关闭质量,避免关闭率很好看但其实是假完成?

我们看板上任务关闭率一直很高,领导觉得执行不错,但一线知道有些是压着截止时间先关、后面再返工。我作为运营负责人不想再拿关闭数量汇报,想知道应该看哪些指标,口径怎么定才不会自欺欺人。

关闭数量只能说明动作发生,关闭质量要看四个指标:关闭及时率、一次关闭通过率、平均关闭周期、关闭后30天返工或重开率。口径要统一:关闭及时率按“在承诺关闭时限内完成审批关闭的任务数÷到期应关闭任务数”;一次关闭通过率按“首次提交即通过验收关闭的任务数÷提交关闭任务数”;

平均关闭周期从任务进入待关闭状态算到正式关闭,不含执行时间;返工或重开率按“关闭后30天内被重新打开、新建关联任务或产生客户投诉的任务数÷同期关闭任务数”。判断依据是,如果关闭及时率很高但一次通过率低、返工率高,说明团队在抢关闭而不是做验收。

管理层看板建议同时展示关闭量和返工量,只奖励高质量关闭,不单独奖励关闭数量。

核心关键词

读者评论

欧
欧阳欣然

我们公司也这样,任务关得越快问题埋得越深,抽查十条已关闭任务,能说清证据和遗留项的不到一半,文章点得很准。

石
石云舟

关闭标准模糊和审批责任错位这两条太真实了,我们就是签字的人不担责,出事后互相推,最后没人对关闭质量负责。

吕
吕思妍

遗留项无主才是最大的雷,关任务时写一句另行处理就完事,下次以新问题爆发,重复投入资源,管理层应优先治理这类。

文章包含AI辅助创作:关闭最佳实践:管理层任务执行流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378015

赞 (0)
飞飞飞飞
取消落地方案:管理层开展任务执行的流程优化案例解析
上一篇 1小时前
完成实操方法:管理层提升任务执行效率的流程优化方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
