上周二下午,一位做硬件研发的部门负责人把笔记本电脑转过来给我看:一张任务跟踪表上挂着 17 个进行中的项目,其中 9 个标红,而 4 个标红的原因栏里写着同样的四个字,“等待确认”。他问我的是“怎么让下面的人执行快一点”,但我看完表格后给他的回答是:你这不是执行问题,是流程问题,而且是被“过度管理”出来的流程问题。
这不是个例。过去几年我以顾问和内部负责人的双重身份,前后深度参与过 3 个团队、20 多家企业的任务流程梳理。我发现一个高度稳定的规律:管理层感受到的“执行效率低”,80% 以上能在流程设计里找到根因,只有不到 20% 真正归因于人的能力或态度。而更反常识的是,大部分团队不是流程太少,而是流程太多、太碎、太不透明。
这篇文章不讲管理理论,只讲我实际用过、踩过坑、改过三轮的方法:一套从诊断到落地的流程优化路径,三套一页纸模板,以及一份“哪些优化动作反而会让效率更差”的反模式清单。
一、先给结论:执行效率低,大多数时候不是人的问题
如果你只记住一句话,请记住这句:好的流程让普通人也能做出靠谱的结果,坏的流程让优秀的人持续内耗。我在做团队复盘时反复验证过这一点,同一个执行人,换到流程清晰的团队里,交付质量能提升一个档次;换回流程混乱的环境,三个月就打回原形。
1. 我的三个核心判断
第一,任务执行效率的天花板由“任务定义质量”决定。任务布置下去的那一刻,如果交付物、验收标准、截止时间、依赖方这四项里有任何一项模糊,后面所有的努力都在为这个模糊买单。
第二,进度不透明是效率杀手,而进度追问是效率的二次伤害。当管理者需要靠“问”才能知道进度时,说明流程里缺少自动暴露状态的机制,同时管理者自己的时间也被消耗在低价值的催办上。
第三,复盘做不动的团队,效率会周期性回落。因为踩过的坑不会被沉淀,同一个错误换个项目再犯一遍,代价被反复支付。
2. 一组来自我自己样本的归因数据
我把过去 18 个月里经手的 3 个团队、共 240 余次任务延期事件做了归因分类(归因口径:由当事人和上级分别独立标注,冲突项再由我仲裁)。结果和多数人的直觉并不一致:

3. 什么情况下才真的是“人”的问题
我不想把所有问题都甩给流程。有三种情况,确实是人的问题,改流程没用:一是关键岗位能力与任务复杂度明显错配,且短期内无法通过带教补齐;二是团队存在明确的意愿问题,比如对目标不认同、对管理者不信任;三是资源被外部硬约束卡死,比如预算冻结、供应商断供。
判断方法很简单:把同一件任务交给另一个能力相当的人,如果结果明显不同,是人的问题;如果结果差不多,是流程的问题。这个“换人测试”我用了很多次,准确率比开会讨论高得多。
二、真实场景:我见过的执行卡点长什么样
抽象讲流程很容易变成空话,我把三个最典型的现场还原一下,你可以对照自己的团队。
1. 场景一:任务布置会结束的那一刻,信息就开始衰减
管理层在周会上讲了 15 分钟,把任务背景、目标、重要性讲得很透,然后问“大家清楚了吗”,全场点头。散会。三天后你发现,有人做的是另一个方向。
这不是理解能力问题,而是“单向输出 + 集体点头”这种布置方式本身就无法校验理解。我曾在自己团队做过一次抽检:让下属在会后用三句话复述任务(交付物是什么、什么时候交、需要谁配合),240 次里有超过三成的人至少说错了其中一项。

2. 场景二:进度靠追问,追问靠管理者的记忆
还有一个常见画面:管理者手机备忘录里记着七八件事,每天想起来就挨个问一遍。谁被问到了就报一下,谁没被问到就继续沉默。
这种模式的致命处在于进度可见性依赖于管理者个人的记忆容量。一个带 15 人团队的管理者,同时在跟的事情通常有 20-30 件,靠脑子记必然遗漏。而一旦遗漏,问题通常是在截止日当天才暴露的。
3. 场景三:复盘会变成追责会,于是没人说真话
第三类场景更隐蔽。团队确实开了复盘会,但一开场就是“这个项目为什么延期了,谁的责任”。两轮之后,所有人都学会了标准答案:需求变更太频繁、资源不够、时间太紧。
真正的原因,比如“我在第三天就发现接口对不上,但不确定要不要上报”,永远不会出现在会议记录里。复盘的沉默成本,远比一次延期本身更贵,因为它让团队失去了自我修正的能力。
三、拆解误区:五种“越优化越低效”的常见操作
在给出方法之前,先排雷。下面五种操作我都亲自做过或者见过别人做,它们有一个共同特征:看起来是在提升执行力,实际上是在给执行加摩擦。
1. 误区一:把“流程”等同于“审批”
很多管理者一提流程优化,第一反应是加审批节点,“重要节点必须我确认”。结果是任务在审批环节排队,执行人被迫等待,交付周期被拉长,而管理者自己也变成了瓶颈。
审批的本质是风险控制,只应在真正高风险、不可逆的节点使用。日常任务里 90% 的节点,用“告知 + 事后抽查”比“事前审批”更高效。
2. 误区二:用新工具解决旧流程
这是最常见的浪费。团队流程本身混乱,于是上一套工具,指望工具带来秩序。结果是把线下的混乱搬到了线上,还额外增加了学习成本和维护成本。
工具是流程的放大器,不是流程的替代品。流程本身没想清楚,工具只会让混乱跑得更快、更难看。
3. 误区三:模板字段越多越“专业”
我见过 30 多个字段的任务表,从任务编号、优先级、复杂度、预估工时、实际工时、风险等级、关联需求、关联缺陷一路排到备注。看起来很专业,实际使用率极低,大多数字段第一次填完之后再也没人看。
字段的价值在于“会不会被用来做决策”。如果某个字段从来没有人因为它而改变过任何一个决定,它就该被删掉。
4. 误区四:把日报周报当作进度管理
日报周报的问题不在于它没用,而在于它的信息延迟。当问题被写进周报时,通常已经错过了最佳干预窗口。周报适合做阶段性总结和向上汇报,不适合做实时进度管理。
5. 误区五:优化一次就发布,发布完就没人用
流程优化最常见的死法是“上线即巅峰”。第一周大家还认真填,第二周开始简化,第三周恢复原样。根因不是执行力,而是新流程没有嵌入到日常动作里,它需要额外的意志力才能维持。
凡是需要“额外记得去做”的流程,都活不过一个月。这也是后面我为什么坚持“一页纸原则”的原因。

四、专业判断逻辑:我用三层诊断法定位卡点
在动手优化之前,我会先做诊断。不做诊断就改流程,等于不看化验单就开药。我用的是一套三层诊断模型:任务流、信息流、决策流。三层分别回答三个问题,事情怎么走、信息怎么传、谁来拍板。
1. 第一层:任务流,事情从哪来,到哪去
任务流诊断只做一件事:把一项任务从产生到关闭的全过程画出来,标注每个环节的负责人、输入、输出和耗时。
这一步的关键是画“实际流程”而不是“理想流程”。很多团队画的流程图是自己以为的样子,实际运行中大家都在走一条心照不宣的捷径。判断方法:让执行人按真实顺序讲一遍他昨天做的事,你会发现和流程图对不上。
(1)任务流自检清单(8 问)
- 每项任务的交付物是否有明确描述,能否被第三方判断“是否完成”?
- 验收标准是定性的还是可量化的?
- 每项任务是否只有一个第一责任人?
- 任务是否有明确的截止时间,且截止时间是“完成时间”而非“开始时间”?
- 跨部门依赖是否在任务启动前就已对齐?
- 任务在哪个环节最容易停留超过 24 小时?
- 是否存在“做完了但没人知道”的情况?
- 任务关闭是否需要经过不必要的确认?
2. 第二层:信息流,谁在什么时间点知道什么
信息流诊断回答的是:在什么时间点,谁需要知道什么信息,以及他能不能自动拿到。大部分“进度不透明”,本质上是信息流的推送机制缺失,而不是人不愿意汇报。
我会列一张“信息需求矩阵”:行是关键角色(执行人、协作方、负责人、管理层),列是时间点(任务启动、进度更新、风险发生、任务关闭),交叉格子填“该角色在此时间点需要知道什么”。填完之后,看一看有多少格子是靠人工喊话完成的,这些就是需要被自动化的部分。
3. 第三层:决策流,谁有权拍板、拍板要多久
决策流是最容易被忽略的一层。任务卡住的原因,往往不是没人干活,而是没有人有权做决定。
典型症状:一个需求变更需要三层审批,一个技术方案选型等了五天,一个跨部门资源协调反复开会但没人拍板。这类卡点不会体现在任何报表里,但会稳定地吃掉交付周期。
4. 判断标准:什么时候改流程,什么时候只需改沟通方式
不是所有问题都需要动流程。我的判断标准是看问题是否“重复发生”且“与具体人无关”。具体来说:
| 症状 | 判断 | 建议动作 |
|---|---|---|
| 同类问题在 3 个以上任务中重复出现 | 流程问题 | 改流程、改模板 |
| 只发生在某一个人身上 | 人的问题 | 一对一沟通或带教 |
| 换人后问题消失 | 人的问题 | 岗位匹配度复盘 |
| 换人后问题依旧 | 流程问题 | 优先诊断任务流与信息流 |
| 问题集中在截止日前 2 天暴露 | 信息流问题 | 建立三级反馈机制 |
| 问题集中在启动阶段 | 任务定义问题 | 补交付物与验收标准 |
为了更直观,我把三个团队的诊断结果放在同一张雷达图上对比。可以看到,同样是“执行效率低”,三个团队的短板完全不同,A 团队问题在任务定义,B 团队问题在进度可视,C 团队问题在复盘有效性。这也是为什么直接套用别人的模板往往无效。

五、分步实操:从诊断到固化的五步法
诊断完成后进入优化。我固定在用的是一套五步法,整套走完大约需要两周,不需要停下手上的业务。
1. Step 1:梳理现有任务流,画“实际流程”
挑一个刚结束的、有代表性的任务,把它的真实路径画出来。不要问管理者,问执行人,“你上周为这件事做了哪些动作,按顺序说”。
画的时候记录三个数据:每个环节停留了多久、每个环节的等待原因是什么、每个环节的交接有没有信息丢失。这三个数据会直接指向冗余节点。
2. Step 2:识别冗余节点,用“删-并-换”三步砍
面对画出来的流程,我按固定顺序处理每个节点:
- 删,这个节点如果不做,会发生什么?如果答案是“没什么影响”或“只是让大家心里踏实”,删掉。
- 并,这个节点能不能和另一个节点合并到同一次沟通里?比如日站会和周例会合并为“每日异步 + 每周一次同步”。
- 换,这个节点能不能用更低成本的方式实现?比如“向上汇报进度”换成“看板自动更新”。
我统计过一个规律:多数团队的第一轮“删-并-换”能砍掉 30%-40% 的节点,而且几乎没有副作用。但节点数并不是越少越好,低于某个数量,风险控制会失效。我在不同节点数下观测到的数据大致呈现这样的关系:

3. Step 3:设计“一页纸”任务分派表
这是整套方法里最见效的一步。任务分派表只保留六个字段,且必须能在一页之内看完。
核心设计原则是:字段要少,但每个字段都要能直接触发一个动作。比如“交付物”字段触发的是执行人的确认动作,“依赖方”字段触发的是提前对齐动作,“截止时间”触发的是排期动作。
【任务分派与责任确认表 · 一页纸版】
字段清单(共 6 个必填 + 2 个选填)
必填:
任务名称 , 动词开头,不超过 20 字(例:完成支付接口联调)
交付物 , 名词 + 可验证形式(例:联调通过的测试报告 + 接口文档)
第一责任人 , 唯一人名,不接受"团队""双人共同"
截止时间 , 具体到日期,不接受"本周内""尽快"
验收标准 , 一句话,能被第三方判定完成与否
依赖方 , 需要谁配合、需要对方在什么时间点给出什么
选填:
风险提示 , 已知的不确定因素
关联任务 , 前置/后置任务编号
填写示例:
任务名称 | 完成支付接口联调
交付物 | 联调通过的测试报告(含 12 个用例结果)+ 接口文档 v1
第一责任人 | 张××
截止时间 | 3 月 21 日 18:00
验收标准 | 12 个用例全部通过,且订单成功率在预发环境 ≥ 99.5%
依赖方 | 支付渠道方需在 3 月 18 日前提供沙箱密钥;运维需在 3 月 19 日前开通白名单
风险提示 | 渠道方密钥交付时间尚未确认
4. Step 4:建立轻量进度追踪机制(三级反馈)
进度追踪我只保留三级节奏,避免层层加码:
- 日级(异步):执行人每天用一句话更新状态,正常 / 有风险 / 已阻塞。有风险或阻塞才需要展开说明,正常状态一句话带过。
- 周级(15 分钟同步):只讨论三件事,本周必须完成的、被卡住的、需要跨部门协调的。不逐条过进度。
- 里程碑级(风险触发):只在关键节点或风险升级时召开,由第一责任人发起,不设固定周期。
这三级节奏的关键是日级异步降低汇报负担、周级同步解决协调问题、里程碑级只处理高风险事件。三者各司其职,不重复。
5. Step 5:固化 10 分钟复盘,让经验可沉淀
复盘我坚持两个限制:时间限制在 10 分钟以内,内容限制在三个问题上。
- 原计划是什么,实际发生了什么?
- 偏差出现在哪个环节,当时的判断依据是什么?
- 下次同类任务,我们要改哪一个具体动作?
第三个问题是关键。不复盘出“具体动作”的复盘,都是情绪释放。改的动作必须落到模板字段、流程节点或沟通节奏上,否则三个月后同样的坑会再踩一次。

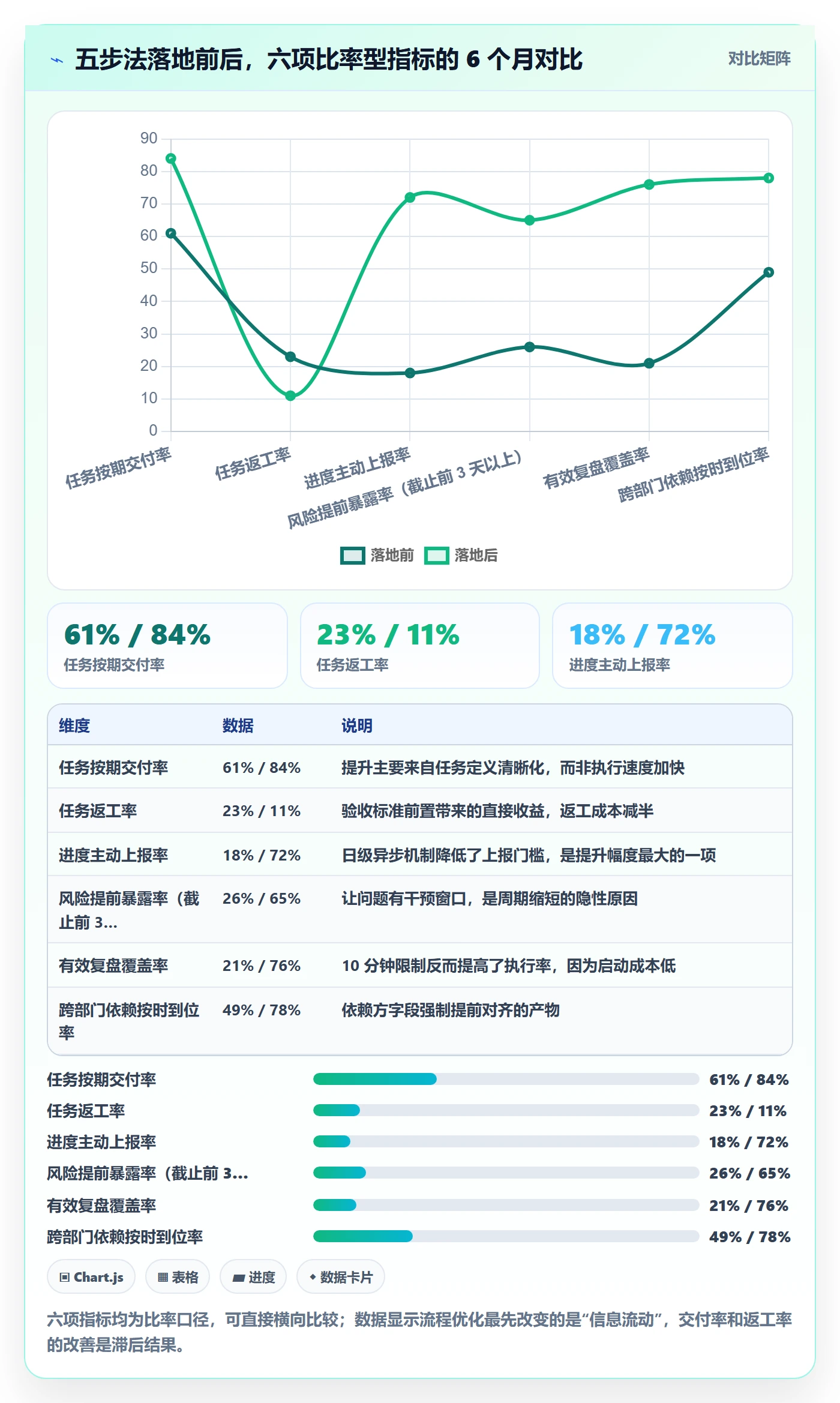

这三个步骤落地后,我在其中一个团队做了前后对比。需要说明的是,这组数据来自单团队 6 个月的前后观测,样本有限,不构成普适结论,但方向性参考价值是明确的:

六、三套管理层专用模板(附字段说明与填写示例)
方法讲完,给可直接用的东西。这三套模板我用了三年,改过五版,核心原则始终没变:一页纸、字段少、每个字段都能触发动作。
1. 模板一:任务分派与责任确认表
解决“谁做什么、什么时候交、做到什么程度算完成”。字段设计在前一节已经给出,这里补充三个最容易出错的填写规则。
规则一,“第一责任人”只能填一个人。如果需要两人协作,另设“协作人”字段,但第一责任人必须唯一。多人共同负责在实践中等于无人负责。
规则二,“截止时间”必须具体到日期的某个时点。“本周内”不是截止时间,是意愿表达。
规则三,“验收标准”必须能被第三方判定。比如“质量要好”不可判定,“12 个用例全部通过且成功率 ≥ 99.5%”可判定。
2. 模板二:一页纸进度看板
解决“现在到哪了、有没有卡点”。看板只保留四列,不要做复杂的状态流转。
| 列 | 含义 | 进入条件 | 离开条件 |
|---|---|---|---|
| 待启动 | 任务已分派但尚未开始 | 任务分派表已确认 | 执行人开始投入 |
| 进行中 | 正在推进且无阻塞 | 实际投入已发生 | 交付或遇到阻塞 |
| 有风险 | 存在延期可能但仍在推进 | 识别到不确定因素 | 风险解除或转入阻塞 |
| 已阻塞 | 无法推进,需要外部干预 | 等待决策/资源/依赖方 | 阻塞解除或任务取消 |
这张看板最重要的设计是把“有风险”单独设为一列。多数团队只有“进行中/已完成”两种状态,导致风险只能在变成事故后才被发现。“有风险”这一列的存在,本质上是给执行人一个低成本的求助通道。
3. 模板三:10 分钟复盘记录表
【10 分钟复盘记录表】
基本信息(30 秒填写)
任务名称:______________________
第一责任人:____________________
计划完成 / 实际完成:____ / ____
三问(每问 2 分钟)
Q1 原计划是什么,实际发生了什么?
→ ______________________________________________
Q2 偏差出现在哪个环节,当时的判断依据是什么?
→ ______________________________________________
Q3 下次同类任务,改哪一个具体动作?
→ 改动类型:[ ] 模板字段 [ ] 流程节点 [ ] 沟通节奏 [ ] 其他
→ 具体改动:____________________________________
→ 责任人 / 生效时间:__________________________
闭环(1 分钟)
本次复盘产生的改动是否已同步至团队模板:是 / 否
这张表的关键在最后一行。如果复盘的结论没有同步进模板,这次复盘的价值会在两周内归零。我见过太多团队复盘记录写得很漂亮,但模板一年没改过。
4. 模板使用注意事项:不追求填满,只追求关键信息不遗漏
这三套模板我都刻意做了“留白”。比如任务分派表只有 6 个必填字段,进度看板只有 4 列,复盘表只有 3 个问题。
原因很实际:模板的敌人不是不完整,而是不好用。一个需要填 20 分钟的表,第二周就会被简化;一个 3 分钟能填完的表,才有可能活过三个月。凡是和“填表意愿”对抗的设计,长期都会输。

七、反模式清单:哪些“流程优化”会反噬
这一节是踩坑记录。下面四种反模式,我至少亲自犯过两种,代价都是真实的交付延期和团队情绪损耗。
1. 反模式一:为了“规范”而增加审批层级
典型表现是:出了问题就加一道确认。延期一次,加审批;质量出问题,加评审;沟通不畅,加周报。半年下来流程厚了一倍,效率低了一半。
正确的做法是加“检查点”而不是加“审批点”。检查点是自动化或低成本的信息暴露,审批点是需要人为决策的排队。前者提高透明度,后者制造等待。
2. 反模式二:模板复杂到没人愿意填
我在一个团队里推过 22 个字段的任务表,两周后填写率跌到 30%。后来砍到 6 个字段,填写率回到 90% 以上,而且关键信息的完整度反而提升了。
原因不复杂:字段越多,每条信息的填写质量越低。因为填写人会在心理上把有限的精力平摊到所有字段,最终每个字段都是敷衍的。
3. 反模式三:把可视化变成表演
看板、燃尽图、进度报告越做越漂亮,但没人用它们做决策。这种“可视化表演”比不透明更危险,因为它制造了一种“一切尽在掌握”的错觉。
判断标准很简单:这个看板上的信息,在过去一个月里有没有改变过任何一个决定?如果没有,它就是在消耗团队的填写时间。
4. 反模式四:一次性大改,期望一劳永逸
流程优化不是项目,是持续动作。一次性推翻重来的结果通常是:混乱三个月、勉强跑起来、半年后回退到老样子。
我的建议是每次只改一个环节,跑两周,再改下一个。两周是一个合适的观察窗口,短于两周看不出效果,长于两周问题会被习惯掩盖。
关于返工,我做过一次帕累托分析,结果很说明问题:前两类原因贡献了超过六成的返工,而它们都是可以在任务启动阶段通过模板字段消除的。

八、工具取舍:什么时候一张表就够,什么时候必须上系统
这一节讲一个很多管理者踩过的坑:在错误的规模上用了错误的承载方式。小团队用重型系统,浪费;大团队用共享表格,失控。
1. 判断的三个门槛
我会用三个门槛来判断是否需要从表格升级到系统:
- 并发门槛:同时进行的任务数量是否超过 50 个。低于此数,表格完全够用;超过后,表格的检索和更新成本会快速上升。
- 协作门槛:是否涉及 3 个以上部门的交叉依赖。跨部门协作需要权限隔离和状态同步,表格在这方面天然薄弱。
- 合规门槛:是否有数据驻留、私有化部署、审计追溯的硬性要求。只要有这一条,通用 SaaS 工具就不适用了。
三个门槛中命中两个以上,我就建议上系统。这个判断我在多个团队验证过,误判率不高。

2. 中大型组织的真实约束
当团队规模超过 100 人,或者存在多项目并行、跨部门强依赖、数据合规要求时,前面讲的一页纸模板就撑不住了。不是因为模板设计得不好,而是因为表格的协作模型天然不支持权限隔离、状态同步和历史追溯。
这类组织通常面临三个现实约束:
- 数据不能出内网。很多制造、金融、医疗类企业有明确的私有化部署要求,公网 SaaS 工具直接排除。
- 历史资产不能丢。已经在用的工具里沉淀了几年甚至十年的需求、缺陷、测试用例数据,迁移必须平滑,不能重来。
- 流程需要可配置。不同事业部、不同产品线的流程节点并不一致,工具必须支持按项目/组织自定义工作流,而不是强制统一。
3. 一个具体的选型参考:PingCode 类平台的适用场景
在这类场景下,我会建议团队评估像 PingCode 这样的国产研发项目管理平台。它的定位比较明确:主要服务中大型企业及 100 人以上组织,这恰好是共享表格开始失效、通用轻量工具能力不足的那一段区间。
从我实际接触的实施案例看,它在三个点上解决的是前面提到的硬约束:
- 支持私有化部署,数据留在企业内网,满足数据驻留和审计要求;同时也提供 SaaS 版本,适合没有硬合规要求的团队。
- 支持从 Jira 平滑迁移。这一点对已经用了多年海外工具的团队很关键,历史项目、工作项类型、自定义字段、附件和评论都能带过来,避免“新老系统并行半年”的割裂期。
- 覆盖需求、任务、缺陷、测试、迭代的完整链路,这意味着我前面讲的三层诊断中的“信息流”可以由系统自动承载,而不需要靠人工喊话补位。
需要说清楚的是,工具不会自动解决流程问题。我的观察是:带着已经理顺的流程上平台,落地周期通常在 4-6 周;带着混乱的流程上平台,会把混乱固化下来,而且更难改。所以顺序一定是先诊断、再优化、最后工具化。
4. 切换成本这一笔账,必须提前算
很多团队在选型时只看功能对比表,忽略了切换成本。我建议至少算清四项:
| 成本项 | 典型量级 | 控制方式 |
|---|---|---|
| 历史数据迁移 | 1-3 周(视数据量) | 优先选择支持从原系统平滑迁移的平台,减少人工重建 |
| 人员学习成本 | 每人 1-3 小时 | 只培训与角色相关的功能,不做全员全功能培训 |
| 双系统并行期 | 2-6 周 | 按项目而非按部门切换,缩短并行窗口 |
| 流程重新配置 | 3-5 人天 | 先固定工作流再迁移数据,避免迁移后返工 |
还有一个容易被忽略的收益要算进去:管理层用于追进度的时间会显著下降。这是工具化最直接、也最容易被低估的价值。

九、不同情况下的行动建议与取舍
方法通用,但落地策略必须因团队而异。下面是我按规模和成熟度给出的具体建议,以及每种情况下需要主动放弃的东西。
1. 按团队规模分
5 人以下团队:不要引入任何系统。用一张共享表格 + 每周一次 30 分钟同步就够。这个阶段的核心任务是验证业务方向,不是优化流程。需要主动放弃的是“规范化”的执念。
5-30 人团队:这是我推荐“一页纸模板”的主要战场。用任务分派表 + 四列看板 + 10 分钟复盘,成本极低、见效快。这个阶段需要放弃的是“全流程覆盖”,只盯着最痛的一个环节改。
30-100 人团队:模板开始吃力,需要引入轻量工具承载状态同步。此时必须做的一件事是统一任务状态的语义,“进行中”在三个部门里不能有三个意思。需要放弃的是“每个团队保留自己的玩法”。
100 人以上团队:必须平台化,且优先考虑支持私有化部署和跨系统迁移能力的平台,比如前面提到的 PingCode 这类面向中大型组织的研发管理平台。需要放弃的是“一次性统一所有流程”的想法,正确的路径是按事业部或产品线分批推进。
2. 按成熟度分
成熟度低的团队(没有固定节奏、状态全靠问):先建节奏,不要改流程。把日级异步更新和周四的 15 分钟同步跑起来,坚持三周,再谈优化。
成熟度中等的团队(有节奏但执行不稳定):重点在任务定义质量。把任务分派表的六个字段严格执行一个月,交付率通常会有可见改善。
成熟度较高的团队:重点转向决策流和跨部门依赖。此时的瓶颈通常不在执行,而在拍板速度。可以考虑用数据看板把决策依据前置,减少会议讨论轮次。
3. 取舍一:快 vs 稳
追求极限速度必然牺牲一部分质量冗余,返工率会上升。我的经验值是把返工率控制在 10%-15% 之间是相对健康的区间,低于 10% 说明流程可能过重,高于 15% 说明质量冗余不足。
4. 取舍二:透明 vs 负担
进度越透明,填写负担越高。这个矛盾无法消除,只能优化。我的处理方式是把透明度做在“状态变更”上,而不是“状态汇报”上,执行人拖动一次卡片就完成了更新,不需要额外写一段话。
5. 取舍三:统一 vs 灵活
大组织需要统一,小团队需要灵活。判断标准是:跨部门协作的频率。如果两个团队每周有 3 次以上协作,就必须统一状态语义和任务模板;如果基本不协作,各自保留玩法效率更高。
6. 管理层每周的时间去哪了
最后说一个我特别在意的指标:管理层自己的时间分配。流程优化的终极目的是把管理者从“催办”里解放出来,去做只有管理者能做的事,判断方向、配置资源、带人。

结语:流程是骨架,执行是血肉,管理者的职责是设计环境
回到开头那位部门负责人。我们后来没有换人,也没有加审批。做的是三件事:把“等待确认”的四个字改成明确的责任人和时间点,把 9 个标红任务重新过了一遍交付物和验收标准,把每天的追问换成了看板上的状态更新。三周之后,标红数量从 9 个降到 3 个,且其中 2 个是有明确依赖方的外部等待。
我最想强调的一个独特判断是:管理层在流程优化中的角色,不是监工,而是设计者和清障者。监工关注“你有没有在干活”,设计者关注“这个流程有没有让人干不下去的地方”。这两种视角带来的团队反应完全不同,前者换来应付,后者换来回馈。
另一个常被忽略的点是:流程优化的第一收益往往不是交付变快,而是管理者的时间被释放出来。很多团队做完优化后交付周期只缩短了 20%,但管理者的可用时间翻了一倍,这才是长期复利的来源。
如果你打算从今天开始动手,我建议只做一件事:选最近一次延期最严重的任务,用一页纸任务分派表的六个字段重写一遍,然后跑两周。
- 先诊断,不要先改。用三层诊断法找出你团队真正的凹陷处,是任务定义、进度可视还是复盘无效。
- 只改一个环节。选最痛的那个,跑两周再看下一个。一次性大改几乎必然失败。
- 用“换人测试”判断问题归属。同一任务换人做结果不同,是人的问题;结果相似,是流程的问题。
- 把模板控制在 3 分钟内能填完。填表意愿是流程能否存活的决定性变量。
- 复盘必须产出“具体动作”,并同步进模板。没有闭环的复盘等于没有复盘。
- 规模超过 30 人再考虑工具;超过 100 人、有私有化或迁移要求时,优先评估像 PingCode 这样支持私有化部署与 Jira 平滑迁移的中大型组织研发管理平台。
最后留一个问题给你:你团队目前最大的执行卡点,是任务说不清、进度看不见,还是拍板拍不下来?把具体场景写下来,这三个答案对应的是完全不同的优化路径。
常见问题解答(FAQ)
1. 管理层做流程优化,第一步到底该先动什么?
我带一个十来人的小团队,最近老板一直说我们交付慢、执行差,我就想着是不是该把流程整个重做一遍。可我又怕一动就乱,反而影响正在跑的项目,所以特别想知道第一步到底该从哪里下手。
第一步不是画新流程,而是先记录“实际流程”。找一个最近延期或返工的任务,从任务产生到交付,把每个经手人、每个动作、每个等待时间按时间顺序写下来,不看制度文件,只看真实发生了什么。通常你会发现,真正卡住的往往不是执行能力,而是某两三个审批或等待节点。
先定位这2-3个卡点,再决定改哪里,比整体重做风险低得多。判断标准很简单:如果记录出来的实际流程和你们以为的流程差了三成以上,说明问题在流程设计,不在人。
2. 任务分派表到底要写哪些字段才有用?
我之前也下载过一些模板,字段一大堆,填起来特别费劲,最后团队没人愿意用。我就想搞清楚,一张任务分派表最少要包含什么信息,才能既让执行的人清楚,又不至于变成填表负担。
一张能用的任务分派表,字段控制在五到六个就够了:任务名称、唯一第一责任人、交付物是什么、截止时间、验收标准、以及依赖谁或需要谁配合。关键在“唯一第一责任人”和“验收标准”这两栏,前者解决互相推诿,后者解决交付时扯皮。填写时只写关键信息,不追求填满,比如任务名称一句话说清即可。
判断这套表好不好用,看一个标准:执行人拿到这张表,能不能不问你任何问题就开始干活。如果能,说明字段够了;如果还要反复追问,就是缺了验收标准或依赖关系。
3. 进度追踪多久跟一次才不算过度管理?
我特别纠结进度追踪的频率,跟得太勤团队觉得被盯,跟得太松又经常到 deadline 才发现没做完。我想知道有没有一个相对合理的节奏,既不会让大家反感,又能及时发现问题。
建议用日、周、里程碑三级反馈,不要天天追问每个人。日常靠一句话站会或群内同步,只报“做了什么、卡在哪”;每周更新一次进度看板,重点看有没有偏离节点;里程碑到了做一次正式对齐。判断频率是否过度,看一个信号:如果追踪动作本身占用了执行时间,或者团队开始为了汇报而汇报,那就是过度了。
追踪的目的只是让卡点自己暴露出来,不是管理人。你可以先按这个节奏试两周,如果延期率或返工率没有下降,再考虑调整节点而非增加频率。
4. 流程优化做完一次,怎么保证不反弹?
我们之前也做过一轮流程梳理,刚开始大家都挺积极,过了两个月又回到老样子,该延期的还是延期。我就想知道,怎么把优化后的流程固化下来,不至于白折腾一场。
固化的核心是把新流程变成默认动作,而不是靠人记得。具体做法有三点:一是把关键节点写进固定的会议或周报模板里,让它成为例行动作;二是每次复盘只记录一条可复用的经验,比如某个环节下次提前几天启动,积累成团队的操作习惯;三是把责任人写进流程,而不是写进某个人脑子里。
判断是否固化的标准是:新人入职后,不靠老人反复提醒,就能按这套流程跑起来。如果还需要靠某个人盯,说明流程还没真正落地。另外要接受一个事实:流程需要随团队规模定期微调,不是优化一次就一劳永逸。
核心关键词
文章包含AI辅助创作:完成实操方法:管理层提升任务执行效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378016
读者评论
数据拆解那部分挺有说服力,240次延期里流程因素占89%,和我带团队时的体感一致。不过样本来自3个团队,结论别直接当定律用,先做自己的归因再下判断更稳妥。
三层诊断法(任务流、信息流、决策流)这个框架清晰,比笼统谈执行力有用。但落地时最容易卡在决策流,很多管理者不愿放权,诊断出来也改不动,建议先补一个授权清单的实操步骤。
反模式清单比方法本身更值钱,尤其“用新工具解决旧流程”和“模板字段越多越专业”这两条,我们团队都踩过。一页纸原则也是关键,需要额外记得去填的流程确实活不过一个月。
