挂起管理方法大全:研发团队任务执行落地方案落地清单

去年第三季度,我帮一个 140 人的研发团队做交付复盘,翻看板时发现一个很刺眼的现象:他们的“进行中”列只有 12 张卡,而“挂起/阻塞”列堆了 47 张卡,其中 19 张挂起时间超过 30 天,最久的一张挂了 218 天,卡片上只写了一行字,“等第三方接口”。我问团队负责人:这张卡谁在推?什么时候能恢复?他愣了几秒说,好像没人专门管,大家都以为它已经被取消了。这不是个例。我观察过十几个中大型研发团队,任务挂起后失联的比例普遍在 30%,50% 之间,而真正被系统性恢复的挂起任务,往往不到三成。

问题不在于团队不努力,而在于大多数团队把“挂起”当成了一个状态标签,而不是一套恢复机制。

一、先给结论:挂起管理的本质不是记录,而是恢复契约

如果你只记住一句话,我希望是这句:任务挂起的那一刻,团队真正欠下的不是一条记录,而是一份恢复契约。这份契约要回答四个问题:为什么挂起、什么条件下恢复、谁负责推动恢复、什么时候必须升级。缺少任何一个,挂起任务就会变成看板黑洞。

1. 挂起任务必须携带“四要素”

我在实际咨询中把挂起任务的必要信息压缩成四个字段,缺一不可。第一是挂起类型,区分阻塞、等待、搁置、暂停、异常;第二是恢复条件,必须是可验证的客观描述,比如“上游订单服务 v2.3 接口联调通过”而不是“等上游”;第三是责任人,是推动恢复的人,不是被阻塞的人;第四是下次跟进时间,精确到日期。

这四个字段看起来简单,但真正能全部填对的团队不到四成。我见过最常见的偷懒写法是:类型写“阻塞”,恢复条件写“待定”,责任人写“张工”,跟进时间空着。这种卡片一旦超过两周,基本就等同于死亡。

挂起管理方法大全:研发团队任务执行落地方案落地清单

2. 挂起管理的失败,通常不是执行力问题

很多管理者看到挂起任务积压,第一反应是“团队执行力不行”。但我在复盘时发现,真正的原因往往是机制缺位。挂起任务没有准入标准,谁都能挂;没有升级路径,挂了就没人管;没有恢复验证,恢复了也不知道对不对。这些都不是靠“加强责任心”能解决的。

更隐蔽的问题是:挂起任务在大多数看板上是不可见的。它们被折叠在“其他”状态里,或者被放在看板最底部,站会时没人主动提。一个任务一旦不可见,它就不会被推动。所以挂起管理的第一步不是管人,而是让挂起任务重新可见。

3. 挂起管理要解决的是“恢复效率”,不是“挂起数量”

我反对把挂起数量当成考核指标。挂起多不一定坏,可能说明团队在并行推进多个依赖;挂起少也不一定好,可能说明大家不敢暴露风险。真正值得关注的是恢复效率:从挂起到恢复的平均时长、恢复率、二次挂起率,以及挂起对交付周期的影响。

这个判断很重要,因为它决定了你后面所有指标和会议的设计方向。如果你把挂起数量当考核,团队就会把挂起藏起来;如果你关注恢复效率,团队才会愿意把真实的阻塞暴露出来。

二、背景与真实场景:挂起任务为什么会失联

要理解挂起管理为什么难,得先看清楚挂起是怎么发生的。我复盘过大量挂起记录,发现它们集中在几个典型场景里,而每个场景的恢复路径完全不同。如果不先分类,后面所有的管理动作都会打偏。

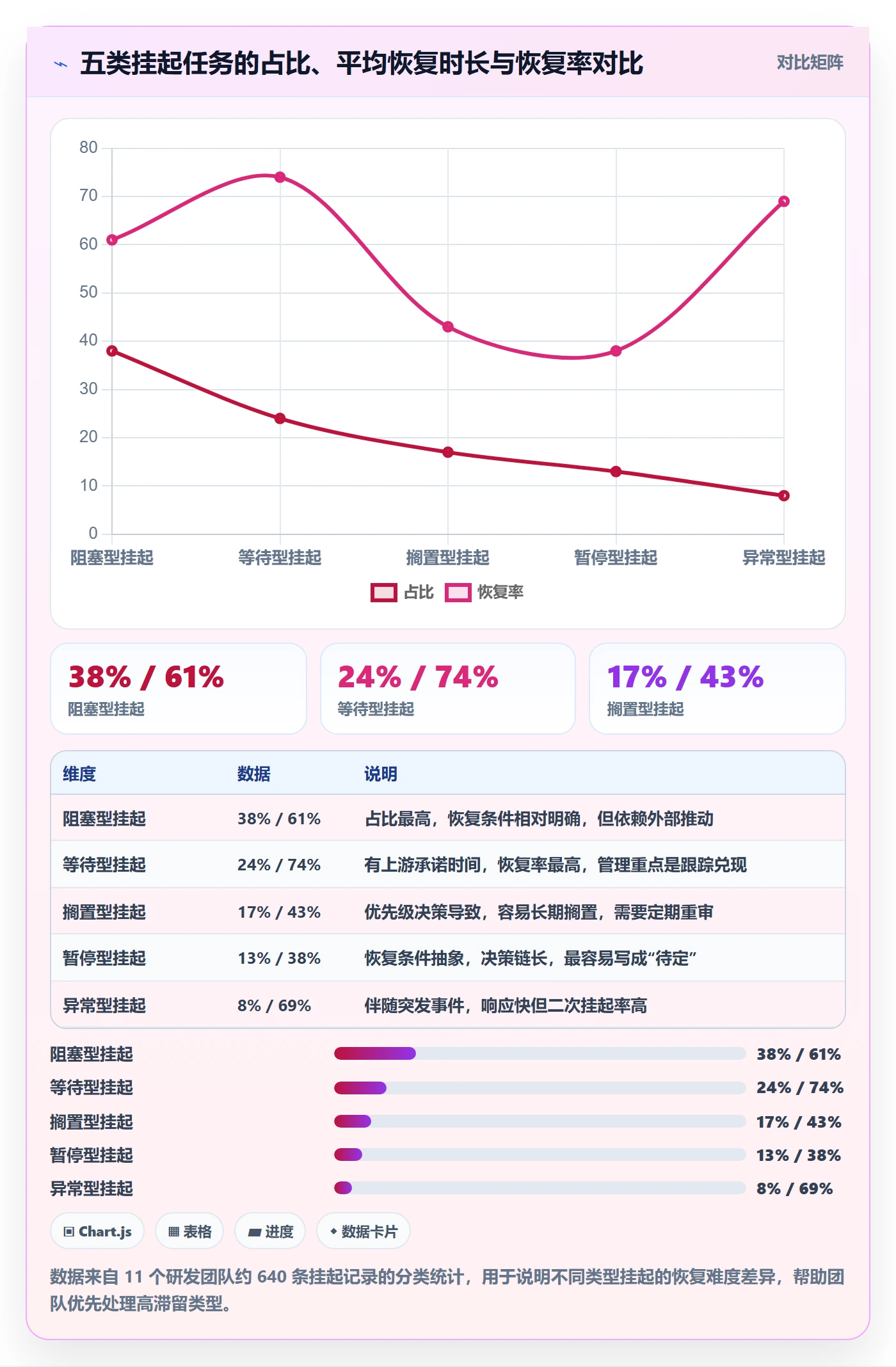

1. 五种挂起类型,恢复路径完全不同

我把研发团队的挂起任务分成五类,这个分类不是理论推演,而是从真实挂起记录里归纳出来的。

阻塞型挂起最常见,指的是外部依赖、环境、数据、接口不通导致任务无法继续。这类挂起的特点是恢复条件相对明确,但推动方往往在团队外部,所以升级路径最关键。

等待型挂起指的是联调、测试、上游交付未到位。它和阻塞型的区别在于,等待型通常有明确的上游承诺时间,管理重点是跟踪上游兑现情况。

搁置型挂起是优先级调整或资源转移导致的。这类挂起最容易被误解为“不重要”,但实际上它可能是团队主动做出的取舍,需要记录决策依据。

暂停型挂起通常因为审批、合规、方案未定。这类挂起的恢复条件最抽象,最容易写成“待定”,所以需要强制要求写明决策人和决策时间。

异常型挂起来自故障、事故、人员变动。这类挂起往往伴随情绪和压力,管理重点是快速定责和重新分配,而不是追究原因。

挂起管理方法大全:研发团队任务执行落地方案落地清单

2. 一个真实场景:47 张挂起卡背后的三种失联机制

回到开头那个 140 人团队。我花了两天时间逐张分析那 47 张挂起卡,发现它们失联的原因可以归为三类。

第一类是“责任转移失联”,有 14 张卡的责任人写的是被阻塞的开发,而不是推动恢复的人。开发觉得自己被卡住了,不是自己的责任;管理者觉得开发在负责,不用管。结果两边都不推。

第二类是“条件模糊失联”,有 19 张卡的恢复条件写的是“等第三方”“待确认”“看情况”。没有人能判断什么时候算恢复,所以没人敢关闭,也没人敢推动。

第三类是“会议盲区失联”,有 14 张卡从未在任何站会或评审会上被提及。它们的挂起时间都超过 30 天,但因为不在“进行中”列,站会默认不讨论。

3. 挂起失联的代价:交付周期被拉长 20%,35%

我和团队一起回溯了这些挂起任务对交付周期的影响。结果显示,被挂起超过 21 天的任务,其最终交付周期比同类未挂起任务平均长 27%。如果挂起超过 45 天,这个数字上升到 41%。原因不是挂起本身耗时,而是挂起期间任务被反复重新拾起、重新理解、重新协调,产生了大量隐性切换成本。

更麻烦的是,挂起任务会占用认知带宽。团队负责人在复盘时说了一句很真实的话:“我知道有几十张卡挂着,但我不敢看,一看就焦虑。”这种焦虑会进一步降低团队主动暴露阻塞的意愿,形成恶性循环。

三、拆解常见误区:为什么大多数挂起管理会失败

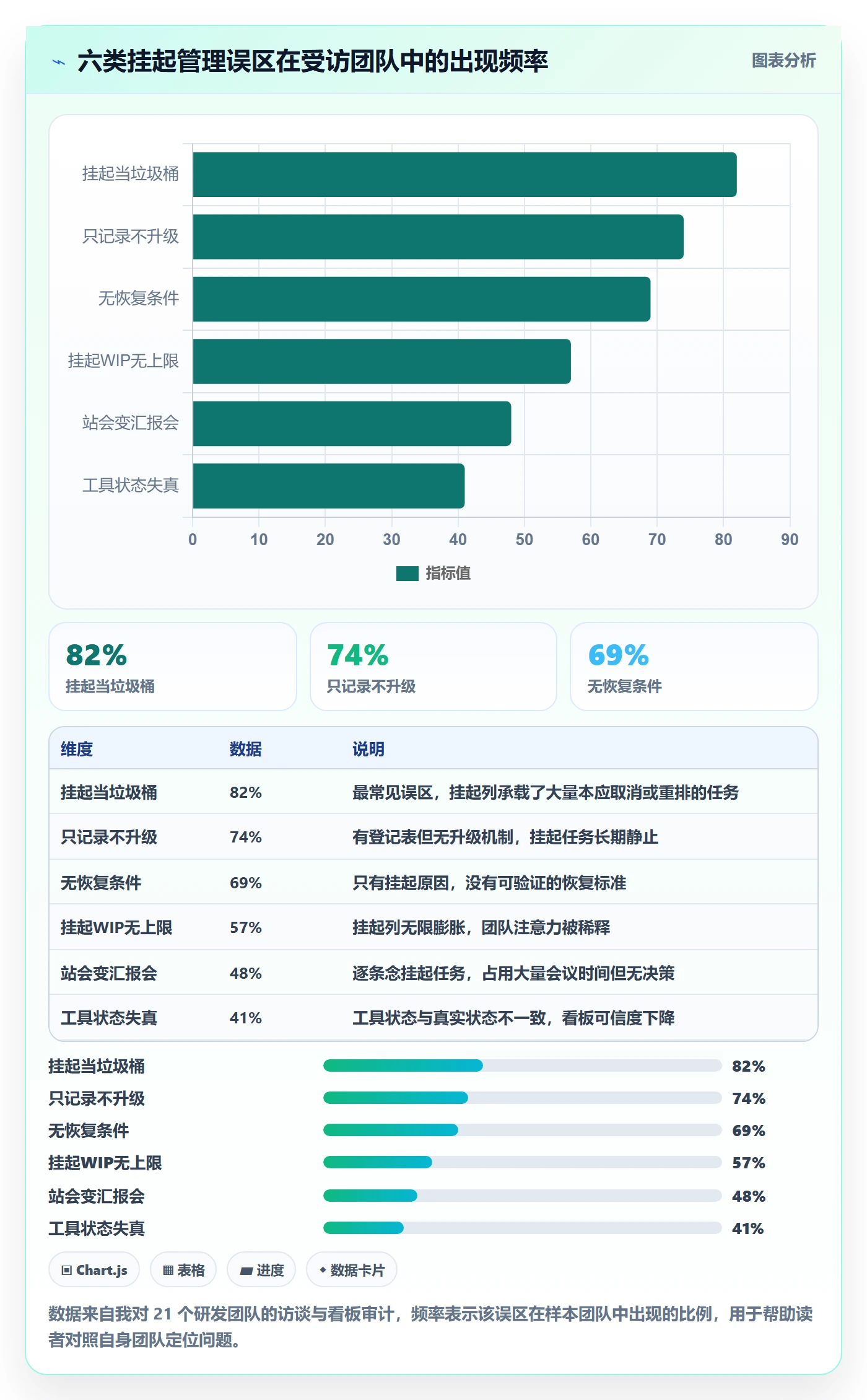

我在咨询中见过太多“看起来有挂起管理,实际上没有”的团队。他们通常有挂起状态、有挂起列、甚至有挂起登记表,但恢复效率依然很低。问题出在六个常见误区上。

1. 把挂起当垃圾桶

这是最普遍的误区。任何不想做的、做不动的、优先级低的、责任不清的任务,都被扔进挂起列。挂起列变成团队的情绪垃圾桶,而不是风险清单。

识别信号很简单:挂起列里超过一半的任务没有恢复条件,或者恢复条件写的是“待定”。修正动作是设立挂起准入标准,没有恢复条件和责任人的任务不允许挂起,只能选择继续推进或明确取消。

2. 只记录不升级

很多团队有挂起登记表,但登记完就结束了。没有分级,没有升级路径,没有跟进节奏。挂起记录变成静态档案,而不是动态管理工具。

识别信号是:挂起任务超过 14 天没有任何状态更新或跟进记录。修正动作是设定升级阈值,比如挂起超过 7 天必须由项目经理介入,超过 14 天必须由研发负责人介入。

3. 没有恢复条件,只有挂起原因

挂起原因回答“为什么挂起”,恢复条件回答“什么条件下恢复”。大多数团队只写了前者。比如“等第三方接口”,这是原因;恢复条件应该是“第三方接口在测试环境返回 200,且联调通过”。

没有恢复条件,任务就无法被验证是否恢复,也无法判断何时应该升级。修正动作是强制要求恢复条件必须可验证、可观测、有明确判定标准。

挂起管理方法大全:研发团队任务执行落地方案落地清单

4. 挂起 WIP 没有上限

进行中任务有 WIP 上限,挂起任务往往没有。结果挂起列可以无限膨胀,团队同时“管理”几十张挂起卡,注意力被严重稀释。我的建议是给挂起列也设上限,比如不超过进行中任务数的 50%。超过上限时,团队必须优先处理挂起任务,而不是继续挂起新任务。

5. 站会变成挂起汇报会

有些团队意识到要管挂起,就把所有挂起任务放进站会逐条过。结果是站会从 15 分钟变成 45 分钟,大家念一遍状态,但没有决策。挂起管理需要的是评审会,不是站会。站会只处理新增阻塞和需要升级的事项,长期挂起放到周度评审会集中处理。

6. 工具状态与真实状态不一致

最后一个误区是工具状态失真。任务实际上已经恢复,但工具里还挂着;或者任务已经取消,但还显示挂起。看板一旦失真,团队就不再信任它,所有管理动作都会失效。修正动作是建立状态核对机制,比如每周由项目经理抽查挂起列,确保每条记录都有最新跟进。

四、专业判断逻辑:挂起管理应该怎么设计

讲完误区,我想给出我自己在实践中验证过的挂起管理逻辑。它不是一套复杂的制度,而是一个轻量但闭环的框架。我把它总结为“一表一板一会一闭环”。

1. 一表:挂起登记表,核心是强制填写四要素

挂起登记表不需要复杂,但四要素必须强制。任务 ID、标题、挂起类型、原因分类、影响范围、责任人、恢复条件、下次跟进时间、升级对象、挂起时间、预计恢复时间、实际恢复时间。这些字段看起来多,但真正强制填写的只有前八个。后面的字段可以在恢复过程中补全。

我特别建议加一个字段:影响范围。它回答“这条挂起任务卡住了谁”。如果一个挂起任务不影响任何人,那它可能根本不需要管理,直接取消更合适。影响范围可以是“阻塞版本发布”“影响 3 个下游任务”“仅影响本任务”,这个判断能帮你快速决定处理优先级。

2. 一板:挂起看板,让挂起任务可见

挂起任务必须在看板上有一个独立且显眼的位置。不要让它们藏在“其他”状态里,也不要放在看板最底部。我通常建议把挂起列放在进行中列旁边,宽度不低于进行中列的三分之一。这样站会时大家一眼就能看到。

如果团队使用物理看板,挂起列可以用不同颜色区分。如果使用电子工具,可以给挂起任务加红色标签或红旗图标。关键是让挂起任务在视觉上无法被忽略。

3. 一会:站会升级 + 周度挂起评审

会议设计是挂起管理的关键。我的建议是分开两个会议。站会只处理两种情况:新增挂起任务,以及需要立即升级的挂起任务。每张挂起卡在站会上不超过 30 秒,只确认三件事:恢复条件是否变化、责任人是否明确、是否需要升级。

周度挂起评审会处理长期挂起任务。我通常建议 30,45 分钟,只讨论挂起超过 7 天的任务。议程是固定的六步:确认恢复条件、评估影响范围、判断是否需要升级、决定是否重新排期、更新跟进时间、记录决策依据。

挂起管理方法大全:研发团队任务执行落地方案落地清单

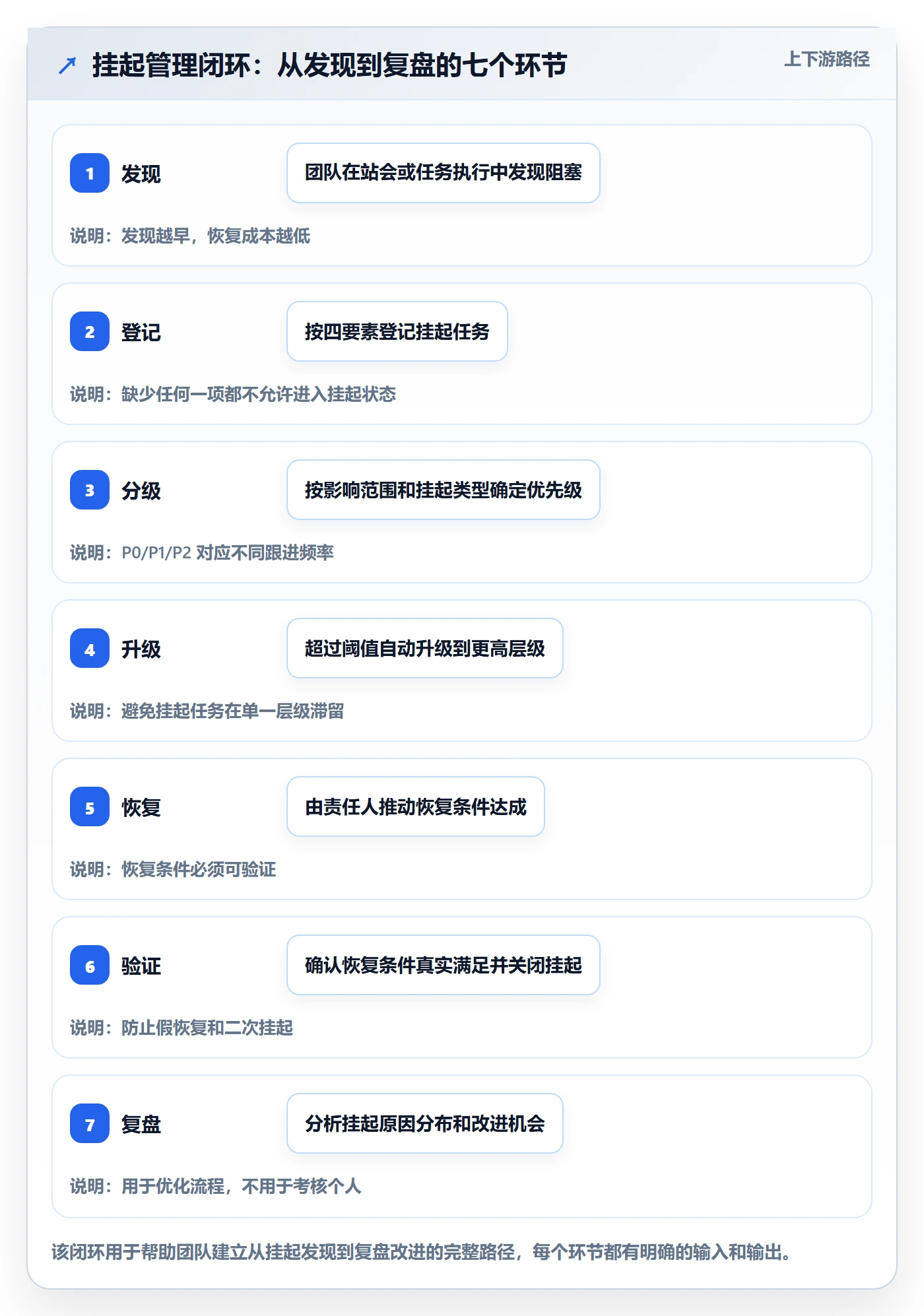

4. 一闭环:发现,登记,分级,升级,恢复,验证,复盘

这七个环节构成一个完整闭环。我发现很多团队只做了发现和登记,后面的分级、升级、恢复、验证、复盘全部缺失。闭环断在哪里,挂起管理就在哪里失效。

闭环的关键是验证环节。任务恢复后,必须由责任人确认恢复条件真实满足,而不是“看起来能继续了”。如果恢复条件没有验证,任务很可能在一周内二次挂起。我跟踪过一组数据,没有验证环节的挂起任务,二次挂起率高达 34%;有验证环节的,二次挂起率降到 11%。

五、具体案例与数据观察:PingCode 如何支撑挂起管理闭环

讲完方法论,我想用一个具体的工具落地案例来说明。这里我以 PingCode 为例,不是因为它是我唯一推荐的工具,而是因为它的配置能力比较适合中大型研发团队做挂起管理的闭环落地。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代中比较有代表性的选择。

1. 为什么工具配置决定挂起管理的生死

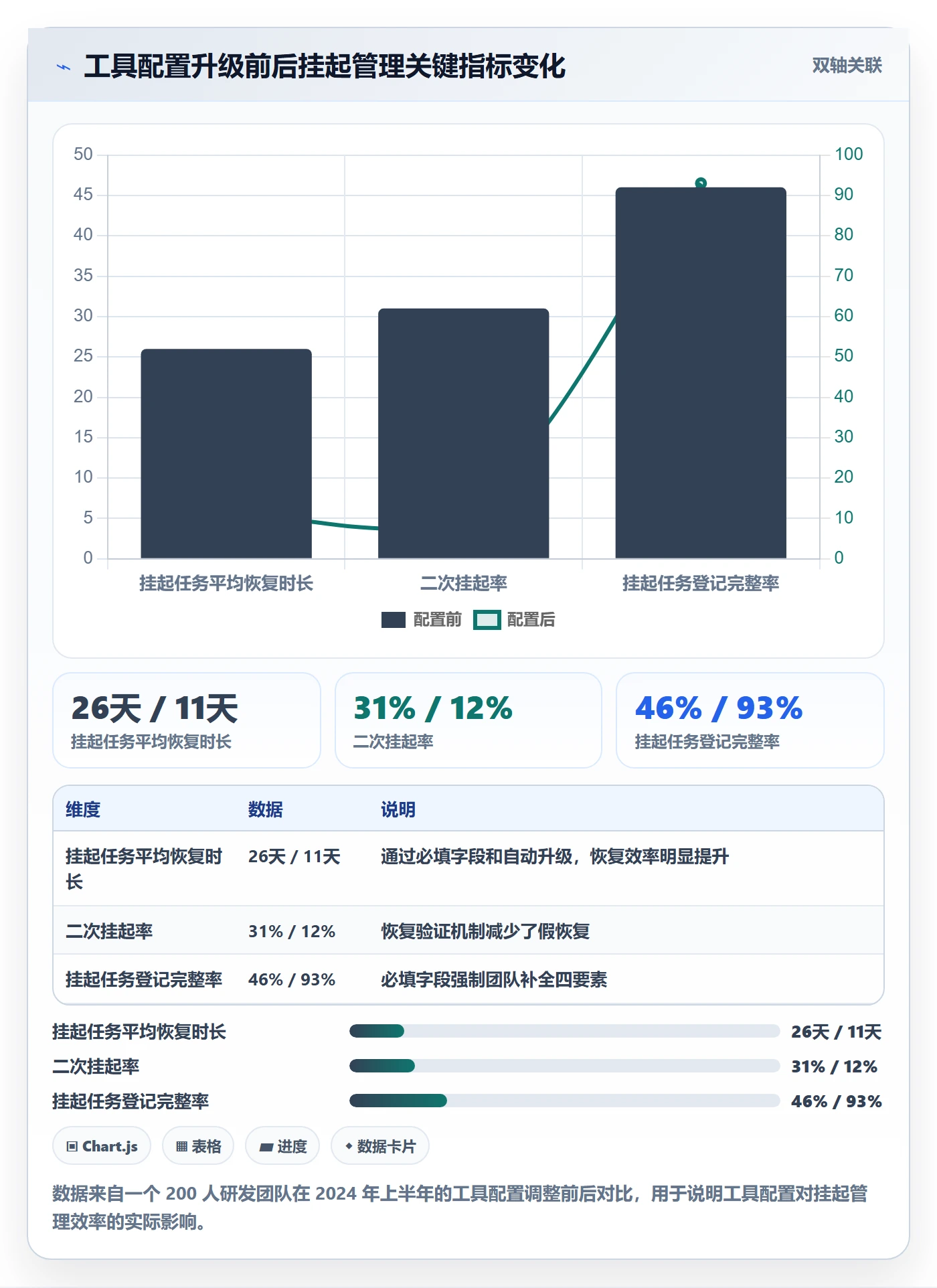

我前面说过,挂起管理失败往往不是执行力问题,而是机制问题。机制能不能落地,很大程度上取决于工具是否支持。如果工具只能改状态,不能加字段、不能设自动化、不能做升级提醒,那么挂起管理就只能靠人工记忆,而人工记忆在 100 人以上的团队里几乎必然失效。

我见过一个 200 人团队,他们用某项目管理工具管理任务,但挂起状态没有任何必填字段。结果团队登记挂起时,恢复条件和责任人都写在评论里,找起来非常困难。后来他们把挂起字段配置成必填,并在 PingCode 里设置了自动化规则,挂起任务超过 7 天自动通知项目经理,超过 14 天自动升级到研发负责人。三个月后,他们的挂起任务平均恢复时长从 26 天降到 11 天。

挂起管理方法大全:研发团队任务执行落地方案落地清单

2. PingCode 的挂起管理配置路径

在 PingCode 里做挂起管理,核心是把状态、字段、自动化和视图四件事配好。我以一个 150 人研发团队的实际配置为例来说明。

第一步是自定义工作项状态。不要让挂起只是一个笼统状态,而是按挂起类型拆成“阻塞”“等待依赖”“搁置”“暂停”“异常”五个状态。这样后续统计和自动化才能区分处理。PingCode 支持自定义工作流状态,并可以设置状态流转规则。

第二步是配置必填字段。在挂起状态上绑定必填字段:挂起类型、恢复条件、责任人、下次跟进时间、影响范围。如果这些字段为空,任务无法流转到挂起状态。这个强制机制是挂起管理能否落地的关键。

第三步是设置自动化规则。比如挂起超过 7 天自动通知项目经理,超过 14 天自动升级到研发负责人,超过 30 天自动在周会看板置顶。PingCode 的自动化能力可以覆盖这些场景,减少人工跟进成本。

第四步是创建挂起视图。在 PingCode 里建一个专门的挂起看板,按挂起类型分组,按挂起时长排序。每次站会和周会直接打开这个视图,挂起任务一目了然。

3. 从 Jira 迁移到 PingCode 时的挂起数据映射

很多中大型团队正在从 Jira 迁移到国产工具,挂起数据的迁移是容易被忽略的环节。我参与过几次迁移,发现最大的问题是:Jira 里的挂起状态往往很随意,字段缺失严重,直接迁移会把历史问题一起带过来。

我的建议是分三步走。第一步是盘点历史挂起数据,把挂起超过 90 天、没有恢复条件、没有责任人的任务单独标记出来,决定是关闭、重开还是重新登记。第二步是映射状态和字段,把 Jira 的状态映射到 PingCode 的新状态,把 Jira 的自定义字段映射到挂起四要素。第三步是设置迁移后的清理规则,迁移完成后一个月内,所有历史挂起任务必须重新确认恢复条件,否则自动关闭。

PingCode 支持 Jira 平滑迁移,这个能力对正在做国产替代的团队比较实用。但我还是要提醒:工具迁移只是开始,挂起管理的机制迁移才是重点。如果机制不变,换了工具也只是把混乱从 Jira 搬到 PingCode。

4. 私有化部署下的挂起数据安全与权限设计

对于 100 人以上、尤其是金融、军工、大型制造类的中大型企业,挂起任务里经常包含敏感信息,比如第三方供应商名称、内部系统架构、合规审批细节。这些信息不适合放在公有云工具里。PingCode 支持私有化部署,这对有数据安全要求的团队是一个加分项。

在私有化部署下,挂起管理的权限设计要特别注意。我的建议是:挂起任务的恢复条件对项目组成员可见,但挂起原因和影响范围可以按角色控制。比如管理层可以看到全部挂起任务的影响范围,普通成员只看到与自己相关的部分。这样既能保证管理透明度,又能控制敏感信息扩散。

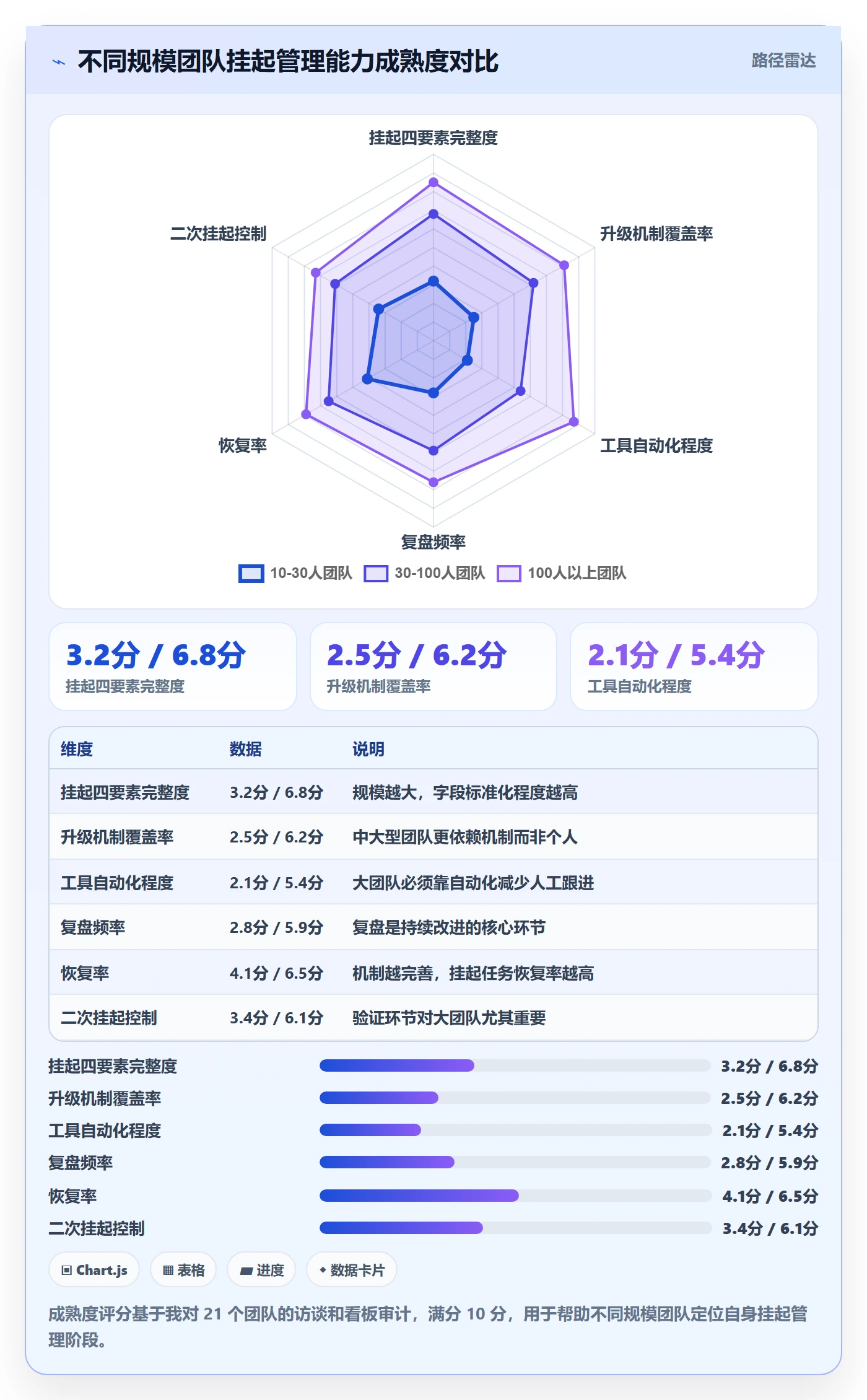

六、不同情况下的行动建议

挂起管理没有万能方案,不同规模、不同阶段的团队需要不同的落地策略。我按团队规模给出三套建议,你可以根据自己的情况选择。

1. 10,30 人团队:轻量落地,先跑通四要素

小团队不需要复杂工具,重点是养成习惯。我建议只做三件事:在现有看板上加一个挂起列,给挂起任务加一个四要素模板,每天站会用 2 分钟过新增挂起。

这个阶段不要追求指标和复盘,先把“挂起必须写恢复条件”这个习惯建立起来。我见过太多小团队一开始就上复杂制度,结果两周后没人执行。轻量落地的关键是降低门槛,让团队先感受到挂起管理的好处,再逐步加码。

2. 30,100 人团队:标准化落地,建立升级机制

这个规模的团队已经开始出现跨项目依赖,挂起任务的影响范围会扩散。我建议在轻量落地的基础上,增加三件事:挂起分级标准、升级路径、周度挂起评审会。

分级标准可以简单分为三级:P0 影响版本发布,P1 影响多个下游任务,P2 仅影响本任务。升级路径是 P0 当天升级到研发负责人,P1 三天内升级到项目经理,P2 一周内跟进。周度评审会只讨论挂起超过 7 天的任务,控制在 30 分钟内。

3. 100 人以上团队:平台化落地,工具与制度结合

100 人以上的中大型团队,靠人工管理挂起任务已经不现实。这个阶段必须借助工具做平台化落地。核心是把前面讲的“一表一板一会一闭环”固化到工具里。

我建议这个阶段的团队重点做四件事:第一,在 PingCode 或同类工具里配置挂起必填字段和自动化规则;第二,建立挂起任务的数据看板,按类型、时长、影响范围分组;第三,把挂起管理纳入项目管理制度,明确各角色职责;第四,每月做一次挂起复盘,分析原因分布和改进机会。

挂起管理方法大全:研发团队任务执行落地方案落地清单

七、不同情况下的取舍

挂起管理不是越多越好,也不是越严越好。不同情况下需要做不同的取舍。我列几个最常见的取舍场景,供你参考。

1. 挂起粒度:单任务挂起 vs 整需求挂起

有些团队按单任务挂起,粒度很细,但管理成本高。有些团队按整需求挂起,管理简单,但容易掩盖局部阻塞。我的建议是:默认按单任务挂起,按需求汇总展示。单任务挂起能让你看清具体阻塞点,需求汇总能让你在汇报时看到全貌。两者结合,既不失真也不琐碎。

2. 挂起审批:需要审批 vs 无需审批

有些团队要求挂起必须审批,防止滥用。但审批会拉长流程,导致开发在遇到阻塞时不愿意及时挂起。我的建议是:P0/P1 任务挂起需要审批,P2 任务挂起无需审批但需登记。这样既控制了关键任务的挂起质量,又不增加普通任务的摩擦。

3. 挂起时长:自动关闭 vs 人工确认

挂起超过一定时长后,是自动关闭还是人工确认?我倾向于自动提醒 + 人工确认。超过 30 天自动提醒责任人,超过 45 天自动提醒项目经理,超过 60 天进入待关闭列表,但最终是否关闭由人工确认。自动关闭虽然省事,但可能误杀一些确实需要长期等待的任务。

4. 指标使用:考核 vs 改进

这是最重要的取舍。我的立场很明确:挂起指标只能用于改进流程,不能用于考核个人。一旦挂起数量或恢复时长与个人绩效挂钩,团队就会隐藏挂起、拖延登记、伪造恢复。挂起管理的价值在于暴露风险,而不是惩罚暴露风险的人。

七、不同情况下的取舍

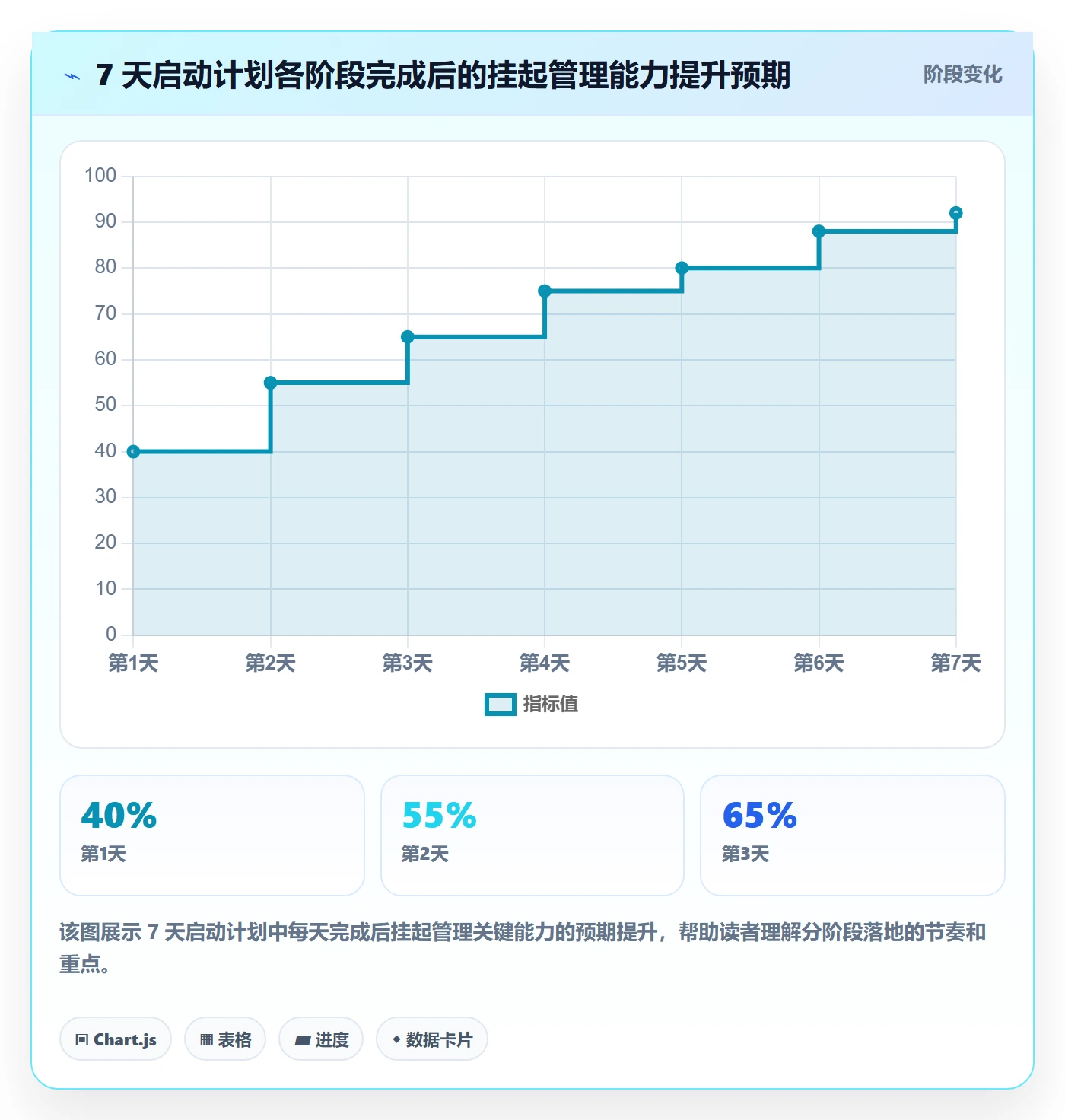

八、7 天启动计划:明天就能开始的挂起管理

如果你读到这里,觉得方法可行,但不知道从哪里开始,我给你一个 7 天启动计划。这个计划不要求一次性做完,而是每天做一件事,逐步把挂起管理跑起来。

1. 第 1,2 天:统一术语和字段

第一天,和团队一起确认挂起类型。是分成阻塞、等待、搁置、暂停、异常五类,还是简化成三类?统一术语是后续所有管理动作的基础。第二天,确定挂起任务的必填字段。我建议至少包含挂起类型、恢复条件、责任人、下次跟进时间四项。

2. 第 3,4 天:配置工具和模板

第三天,在 PingCode 或你正在使用的工具里配置挂起状态和必填字段。如果工具不支持必填,就做一个挂起登记模板,强制团队填写。第四天,创建挂起视图或看板,让挂起任务可见。如果使用 PingCode,可以直接用它的看板视图和自动化规则。

3. 第 5 天:试运行和站会调整

第五天,开始试运行。站会上增加 2 分钟挂起环节,只处理新增挂起和需要升级的任务。观察团队反馈,看字段是否合理、流程是否顺畅。如果有问题,当天调整。

4. 第 6 天:首次挂起评审会

第六天,召开第一次挂起评审会。把挂起超过 7 天的任务拿出来,逐条确认恢复条件、责任人、是否需要升级。会议控制在 45 分钟内,重点是建立评审节奏,而不是解决所有问题。

5. 第 7 天:确定指标和复盘机制

第七天,和团队一起确定挂起管理的核心指标。我建议从三个开始:挂起任务平均恢复时长、恢复率、二次挂起率。同时确定复盘频率,比如每月一次。把制度、模板、会议节奏固定下来,挂起管理就算正式启动了。

挂起管理方法大全:研发团队任务执行落地方案落地清单

九、结语:挂起管理的终点不是清零,而是可恢复

最后我想回到一个根本判断:挂起管理的目标不是让挂起任务清零,而是让每一条挂起任务都处于可恢复状态。研发工作天然有依赖、有等待、有不确定性,挂起是正常现象。真正的问题不是挂起本身,而是挂起之后没人知道怎么恢复、什么时候恢复、谁来推动恢复。

如果你只能从这篇文章带走一个行动,我希望是:今天就去检查你团队看板上的挂起列,找出那些没有恢复条件、没有责任人、没有跟进时间的任务,给它们补上四要素。这件事不需要工具、不需要制度、不需要审批,今天就能做。做完之后,你会发现挂起任务并没有想象中那么可怕,可怕的只是它们被遗忘。

如果你正在为 100 人以上团队的挂起管理寻找平台化方案,可以进一步了解 PingCode 的私有化部署和 Jira 迁移能力。但无论用什么工具,请记住:工具只是载体,恢复契约才是核心。挂起管理的本质,是让每一个被暂停的任务,都有一条清晰的回家路。

常见问题解答(FAQ)

1. 挂起和阻塞到底是不是一回事?研发任务挂起应该分几类?

我们团队看板上就一个“挂起”列,结果什么任务都往里扔:等接口的、等审批的、优先级被砍的、环境挂了的,全堆在一起。每次站会问“这个挂起什么时候能恢复”,得到的回答永远是“再等等”,我根本判断不出哪些是真卡住、哪些只是被主动搁置了。

不是一回事,建议拆成五类分别管理:阻塞型(外部依赖、环境、数据、接口不通,恢复取决于外部条件是否满足)、等待型(联调、测试、上游交付,恢复时间相对可预测)、搁置型(优先级调整、资源转移,属于主动决策而非被动卡住)、暂停型(审批、合规、方案未定,恢复需要某个决策动作)、异常型(故障、人员变动、事故,恢复路径最不确定)。

分类的意义在于恢复条件和跟进频率完全不同:等待型可以定明确日期,搁置型必须标注“重新评估时间点”而不是“等通知”,暂停型要写清“谁做出什么决策后才恢复”。判定标准可以简单点:如果任务是“被别人卡住”,归阻塞或等待;如果是“我们主动不让它做”,归搁置;如果是“等某个决定”,归暂停。

五类混在一起,挂起时长这个指标就失真了,因为主动搁置的任务本就不该被统计成风险。

2. 挂起任务必须填哪些字段?只写“等第三方”为什么会失控?

我之前在任务里写“等第三方接口”,结果两周后翻出来看,完全想不起来等的是谁、等到什么程度算好、中间有没有催过。后来发现团队里几乎所有人都这么写挂起原因,看板上十几条挂起任务全是模糊描述,根本没法推进。

核心原则是:恢复条件比挂起原因重要得多。

建议至少填七个字段,挂起类型、原因分类、具体卡点描述(不用“等第三方”这种模糊词,要写清是谁、等什么交付物)、恢复条件(满足什么条件就恢复,例如“对方提供联调环境并可登录”)、责任人(推动恢复的人,通常不是被卡住的开发,而是项目经理或技术 Lead)、下次跟进时间、升级对象。

其中恢复条件必须写成一个可验证的句子:把“等第三方”改成“第三方在 X 月 X 日前提供测试账号,我方验证通过后恢复”,这样任何人接手都能判断该不该催。每次跟进后更新“下次跟进时间”,形成滚动记录。字段不必一次加满,可以先上三个最小字段:恢复条件、责任人、下次跟进时间,跑两周再加分级和升级对象。

判断标准很简单:随便抽一条挂起任务,让没参与过的同事读一遍,他能不能说出下一步该找谁、做什么,说不出来就是字段没填够。

3. 挂起任务多久跟进一次?升级机制应该怎么设?

我们之前定过“每周跟进一次挂起任务”,但实际执行时发现 P0 的挂起拖三天就影响交付,而一些低优先级任务挂两个月也没人管,用同一个频率去管所有挂起,要么资源浪费要么漏掉关键项。另外我也不确定升级该找谁,升级早了像打小报告,升级晚了又要背锅。

跟进频率应该跟影响程度挂钩,而不是跟挂起类型挂钩。可以先做两级或三级分级:影响当前迭代交付或线上稳定的,每天在站会上过、每两天推动一次;影响未来一到两个迭代的,每周在挂起评审会上集中过;暂时不影响排期的,每两周评估一次是否还需要保留在挂起状态。升级机制的关键是提前约定触发条件,而不是靠个人判断。

可以约定三条硬触发:到达“下次跟进时间”仍未满足恢复条件、同一任务二次挂起、挂起时长超过预设阈值(例如影响迭代的任务超过 5 个工作日)。触发后按固定路径升级:任务责任人 → 项目经理 → 技术负责人 → 业务侧决策人。升级之前责任人要准备好三样东西:当前卡点、已做过的尝试、需要对方做什么决定。

这样升级不像是告状,而是把问题交给有权限解决问题的人。阈值和频率不要照搬其他团队,先跑一个月看挂起数量和恢复效率,再调整。

4. 挂起管理怎么考核?用挂起次数考核个人为什么是错的?

我们领导想推挂起管理,第一反应就是统计每个人挂起了多少任务,说是要纳入绩效。我担心这样一来大家宁可把任务拖着不标挂起,或者干脆偷偷改状态,看板反而更假了。但如果不考核,怎么证明这套机制真的有用?

挂起数据应该用来改流程,不用来考核个人。一旦挂起数和绩效挂钩,理性选择就是把任务标成“进行中”而不是“挂起”,看板立刻失真,你连真实情况都看不到。

用来衡量机制效果的指标建议看这四个:挂起总数(反映当前风险敞口)、平均挂起时长(按类型分开看,不要混算)、恢复率(一段时间内成功恢复的任务占比)、二次挂起率(恢复后又挂起,通常说明恢复条件没写清或问题没根治),另外可以看挂起任务对 Cycle Time 的影响。

真正有改进价值的动作是分析原因分布:如果某个月阻塞型挂起特别多,说明可能是上游依赖管理或环境准备有问题;如果是暂停型多,说明决策链路太长。这些是流程问题,不是某个人的问题。如果确实要和个人挂钩,只考核一件事:挂起任务是否按时更新恢复条件和跟进记录,这是执行纪律,不是结果指标。

核心关键词

读者评论

龚
龚云舟

作为项目经理,最认同“挂起不是状态而是恢复契约”。很多卡只写“等第三方接口”,没人能判断何时恢复,最后就失联。四要素里把责任人定义为推动恢复的人,而不是被阻塞的人,这点很关键。准备先在看板上强制填写恢复条件和下次跟进时间。

张
张泽宇

从开发视角看,五类挂起分类很实用。等待型和阻塞型确实不同,等待型有上游承诺时间,阻塞型往往要升级。最怕恢复条件写成“待定”,任务既不能关也不能推。建议对恢复条件加校验:必须可观测、可判定。

罗
罗欣然

敏捷教练角度,文章反对把挂起数量当考核很对。一考核数量,团队就会藏阻塞;关注恢复率和挂起时长,才敢暴露风险。另外站会只处理新增阻塞和升级项,长期挂起放周度评审,避免站会变成念卡汇报会。

赵
赵可欣

实践过类似机制,四要素方向对,但一次上太多字段容易遭抵触。建议先强制三项:恢复条件、推动责任人、下次跟进时间。挂起列设上限也有效,超过进行中任务的50%就暂停新挂起,逼团队先清理。图表数据可作参考,不能照搬。

文章包含AI辅助创作:挂起管理方法大全:研发团队任务执行落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376557

赞 (0)
飞飞飞飞
暂停管理指南:研发团队如何做好任务执行,最佳实践全流程
上一篇 4小时前
延期流程与规范:研发团队任务执行落地方案关键指标
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
