我曾在一个 62 人的研发中心做过一次任务流复盘:把某个双周迭代里所有工作项的变更记录全部导出,逐条对齐时间戳。结果出乎所有人意料,128 个工作项里有 41 个至少被暂停过一次,占比 32%;这些任务从暂停到恢复的平均间隔是 4.6 天;恢复之后有 19 个出现返工,返工工时合计 63 人时,相当于 8 个工作日被凭空蒸发。更关键的是,迭代复盘会上没有任何一个人能说清那 41 次暂停分别卡在哪里。
真正的问题从来不是"暂停"本身。需求会变、依赖会断、环境会挂、人会休假,暂停是研发工作的常态而不是异常。真正的问题是暂停没有被当成一个需要管理的状态,它被当成了一句口头承诺、一个看板上的模糊位置、一次"等有空再说"。
这篇文章要讲的,就是如何把暂停从"隐性失联"变成"显性调度":包括状态怎么建模、原因码怎么定、恢复条件怎么写、阈值怎么设、什么规模的团队该做到什么程度。整套方法我在 30 人到 400 人规模的团队里都落地过,踩过的坑也一并写在这里。
一、核心结论:暂停是一种资源状态,不是失败信号
先说结论。研发团队的执行效率,很大程度上不取决于"跑得多快",而取决于"暂停之后能不能低成本恢复"。一个从来不暂停的团队是不存在的,一个暂停了就失联的团队则必然拖垮交付节奏。
1. 三个可以直接拿去用的判断
第一,暂停必须可见,可见性比准确性更重要。很多团队纠结于暂停原因填得对不对,结果连"暂停了"这件事都没被记录。我的经验是:先把暂停显性化,允许原因码粗糙,三个月后再迭代精度。顺序反了,工具就会变成负担。
第二,暂停必须带恢复条件,否则它等于关闭。没有恢复条件的暂停任务,本质上是被静默删除的工作项,只是它还在占用你的脑容量和看板空间。判断标准很简单:如果一个任务暂停时,没人能说清"满足什么条件就恢复",那它不该留在当前迭代里。
第三,暂停数量要设上限,而且上限要跟团队规模挂钩。我个人观察到的经验值是:同一时刻处于暂停状态的工作项,不宜超过当前迭代在制品数量的 20%。超过这条线,团队实际是在同时维护两套任务集,一套在跑,一套在等,上下文切换成本会指数级上升。
2. 暂停的四种类型,处理方式完全不同
把暂停混为一谈是管理失效的起点。我在实践中会把它拆成四类,每一类的责任主体、恢复条件和时效要求都不一样。
| 暂停类型 | 典型触发 | 责任主体 | 恢复条件示例 | 建议时效 |
|---|---|---|---|---|
| 阻塞型暂停 | 外部接口未就绪、环境不可用、审批未过 | 任务负责人向上追 | 依赖方提供可用接口文档并通过联调 | ≤2 个工作日 |
| 资源型暂停 | 人员休假、借调、离职交接 | 研发负责人 | 接手人完成代码走查并确认可继续 | ≤3 个工作日 |
| 决策型暂停 | 需求口径未确认、技术方案待评审 | 产品负责人 / 架构负责人 | 决策结论落到需求文档并完成评审 | ≤1 个工作日 |
| 策略型暂停 | 优先级下调、版本冻结、主动砍需求 | 产品负责人 | 优先级重新进入本期规划 | 不定,但必须移出本期看板 |
这张表最关键的一列是"责任主体"。阻塞型暂停找依赖方,决策型暂停找产品,资源型暂停找管理者,如果所有暂停都由任务负责人自己扛,这个团队的暂停会永远积压,因为执行者通常没有推动跨团队决策的权力。

3. 为什么暂停管理直接决定交付效率
很多人把暂停理解成"进度慢了一点",这是严重的低估。一次没有记录、没有恢复条件的暂停,会产生三层成本:上下文重建成本、状态同步成本、以及最贵的信任成本。
上下文重建成本好理解:一个任务暂停 5 天再捡起来,开发者需要重新读代码、回忆当时的判断、重新跑通本地环境。我抽样统计过,这类重建时间通常是 1.5 到 4 小时,与小任务的完整开发时间相当。
状态同步成本更隐蔽。当暂停任务散落在不同成员的脑子里,站会就会变成"逐个盘问"的审讯现场,10 个人的站会轻松开到 25 分钟。而一旦暂停是显性的,站会只需要过看板上那几列。
信任成本最贵。产品负责人不知道哪些需求被卡住了,就会不断重复确认;管理者不知道真实在制品数量,就会不断加塞新任务。这种反复确认和加塞,才是团队效率的真正黑洞。
二、背景与真实场景:暂停是怎么一步步失控的
我见过的暂停失控,几乎都不是从"没人管"开始的,而是从"大家觉得没必要管"开始的。下面四个场景,几乎覆盖了我复盘过的绝大多数案例。
1. 口头暂停变成永久失联
最常见的一幕:开发同学在群里说了一句"这个先放一下,等接口那边好了我继续",然后这条消息被 200 条新消息冲走。两周后迭代评审,大家才发现这个任务既没完成也没关闭,而是躺在"进行中"这一列里装死。
关键在于,口头暂停在信息系统里是不存在的。工作项的字段没有变,燃尽图的曲线看不出异常,管理者看到的是"这个人在做这个任务",而实际上他已经在做别的了。信息系统的失真,比人的遗忘更危险。
2. 阻塞型暂停被伪装成"进行中"
第二个场景更微妙,也更有破坏力。任务其实已经卡死了,但负责人不愿意把它标成阻塞,因为牵扯到跨团队,标出来等于"点名别人"。于是他一边等,一边去做别的事,任务状态始终停留在"进行中"。
这类伪装带来的直接后果是在制品数据全面失真。团队以为自己在并行推进 78 个任务,实际真正在动的只有 55 个,剩下 23 个都是僵尸。你在错误的数据上做容量规划、做排期承诺,结果必然是持续延期。
3. 发布冻结期的黑洞
第三个场景发生在版本发布前。为了控制风险,团队会设置变更冻结期,冻结期内所有非紧急需求暂停。这个做法本身没错,错在冻结期结束后没有一个明确的"解冻动作"。
我见过一个团队,冻结期累积了 34 个暂停需求,解冻后没有任何人做优先级重排,全部按原顺序回到待办列顶端。结果是:过期的需求吃掉了新需求的产能,而下个版本真正重要的三个功能全部延期。冻结期的暂停如果没有明确的重新排序规则,它就是一颗定时炸弹。
4. 人员暂停没有交接协议
第四个场景最容易被忽视:成员休假、借调、临时支援其他项目。这类暂停本身完全合理,但如果任务只标了"暂停",没有指定接手人,那么休假结束前这段时间,这个任务就是彻底冻结的。
我的做法是要求:任何超过 2 个工作日的资源型暂停,必须指定接手人或明确声明"冻结至某人返回"。前者意味着工作可以继续,后者意味着需要重新排期。两者都可以接受,唯独"含糊"不可接受。

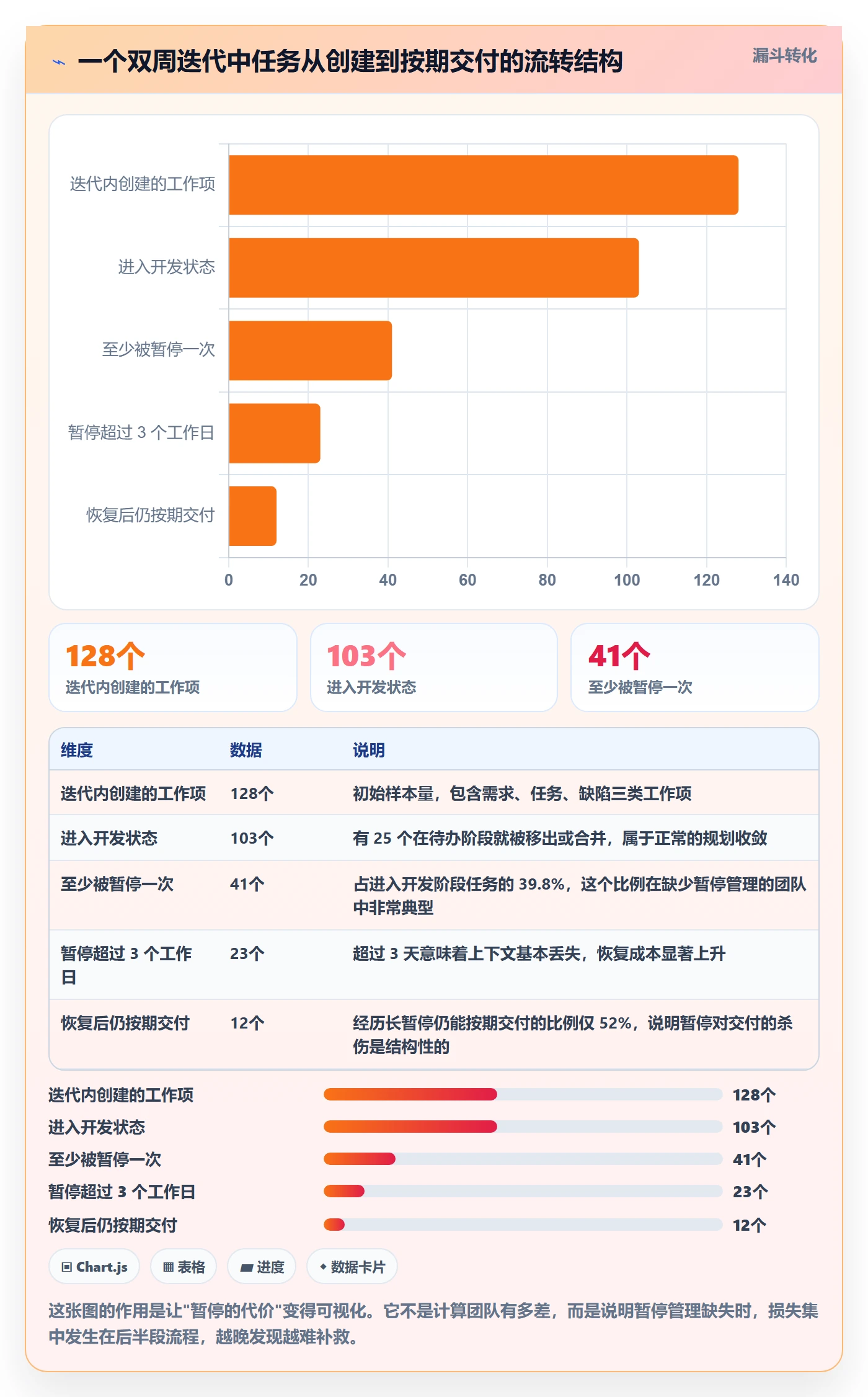

下面这张图是我在同一个团队里看到的任务流失结构,它把上面的四个场景量化了:从 128 个工作项出发,真正走完全流程并按期交付的只有 12 个直接经历过暂停的任务。

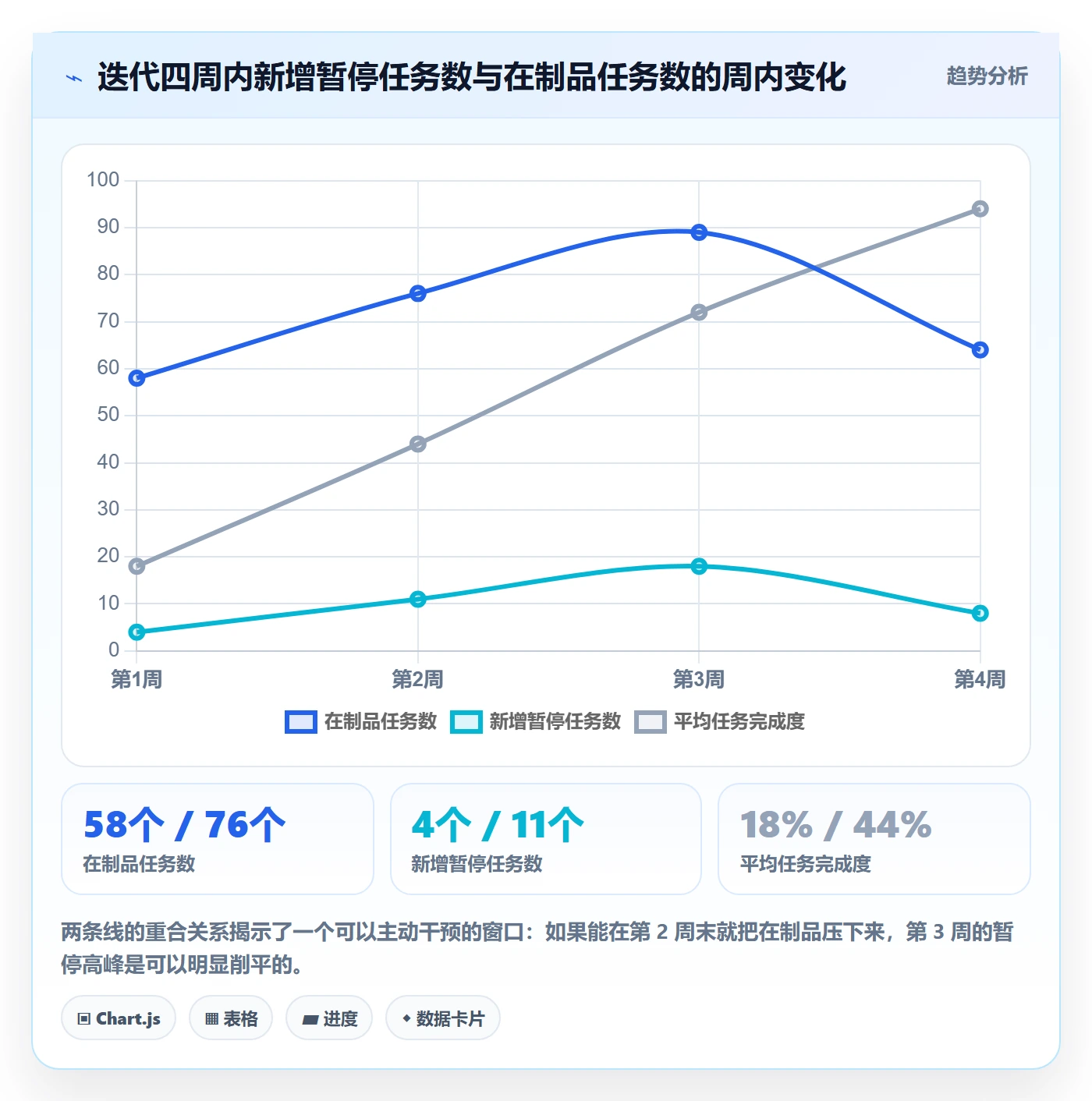

5. 一个被忽略的变量:迭代内暂停的周内分布
我在连续统计 12 个迭代后发现一个规律:暂停并不是均匀发生的。它明显集中在迭代的第二周后半段和第三周,也就是开发接近尾声、联调测试压力最大的时候。
这意味着暂停往往发生在任务已经完成 60%-80% 的节点上。这个节点的暂停最贵,因为已完成的工作无法回退,而未完成的部分需要重新进入排期。暂停的成本不是线性的,它随任务完成度上升而急剧增加。

三、常见误区:暂停管理为什么总是做不起来
方法不难,难的是认知。我在推行暂停管理时遇到过四种高频误区,每一种都足以让整套机制在两周内名存实亡。
1. 误区一:暂停意味着失败,所以要藏起来
这是最根深蒂固的一条。在很多团队的文化里,"任务被卡住"被默认为执行者能力问题,于是大家本能地选择隐藏。表现就是任务状态永远只往前推,从不往后退。
我的破解方法很直接:在复盘会上明确区分"暂停的原因"和"暂停的处理"。前者不需要被评价,后者才需要被考核。一个因为外部依赖卡住的任务,我们只看两点:你有没有记录、有没有在 2 天内推动恢复。至于卡住本身,那是系统问题不是个人问题。
2. 误区二:暂停状态越多越好
另一个极端是过度建模。有人会给工作项加十几个状态:待评审、评审中、暂停、等待中、阻塞、挂起、延期中……结果是没人知道该选哪个,最后全部选"进行中"。
我的经验是:暂停状态最多两个,"暂停"和"阻塞"。二者的区别只有一个:阻塞是等待外部条件,暂停是主动或被动地内部让路。再细分就交给原因码去做,不要污染状态机。
3. 误区三:把暂停区当垃圾桶
暂停列一旦建立,很容易变成所有"不想做、做不完、不确定"任务的堆放地。我看过一个团队的暂停列里躺着 60 多个工作项,最早的一个是 8 个月前。
这里必须有一条硬规则:暂停列不是存储区,是呼吸区。任何超过两个迭代仍未恢复的暂停任务,必须被显式处理,要么重新规划进某个迭代,要么关闭并说明原因。是关闭还是规划都行,但"继续躺着"不行。
4. 误区四:只统计暂停数量,不看恢复成本
很多团队做到这一步就停了:统计出本期有 41 个暂停任务,然后就没有然后了。数量本身不产生任何行动,真正产生行动的是恢复成本。
我建议盯住三个量:暂停时长中位数、恢复后返工工时、以及暂停超 5 天的任务占比。这三个数组合起来,才能告诉你暂停治理到底该往哪使劲。

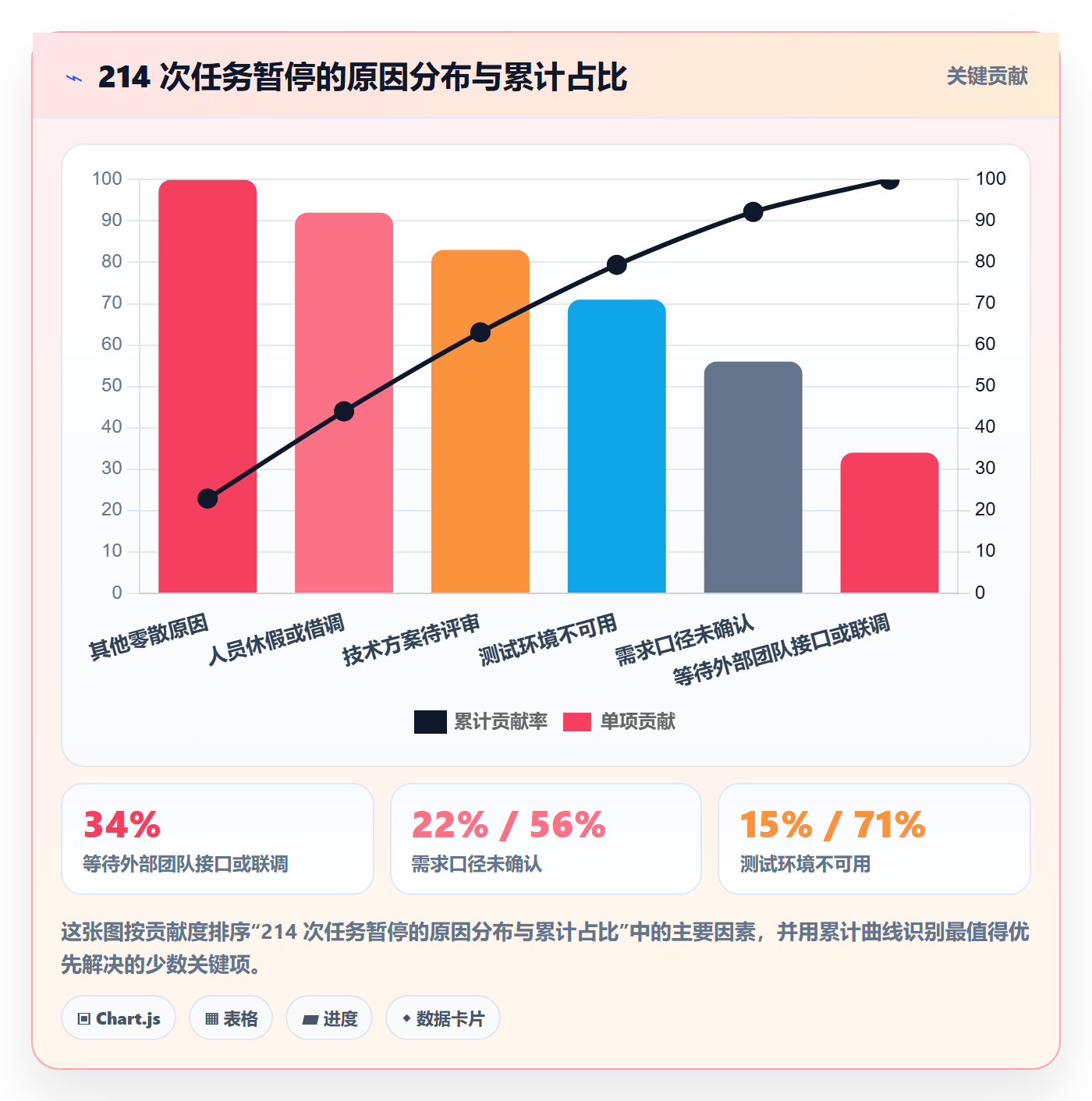

把暂停原因按发生频率排序,会发现它遵循典型的帕累托结构。下面这张图来自我整理的 6 个团队、共 214 次暂停样本。

四、专业判断逻辑:把暂停变成可度量、可恢复、可复盘的状态
前面讲的是问题和误区,这一节讲判断逻辑。我把它拆成四个可执行的设计决策,任何一个团队都可以照着自己改。
1. 状态机的最小可用设计
暂停管理的地基是工作项状态机。我的建议是保持极简:主状态控制在 5 个以内,暂停相关的只有两个。下面是我在多个团队复用过的一套最小定义。
# 工作项状态机最小可用定义(示意,可按团队调整)
states:
id: todo # 待办
id: in_progress # 进行中
id: blocked # 阻塞:等待外部条件
id: paused # 暂停:内部让路或资源缺口
id: done # 已完成
transitions:
from: in_progress
to: blocked
required_fields:
block_reason_code # 原因码,见下方枚举
resume_condition # 恢复条件,文本,必填
owner_of_resume # 恢复推动责任人
sla_hours: 48 # 超时自动提醒上级
from: in_progress
to: paused
required_fields:
pause_reason_code
resume_condition
planned_resume_iteration # 计划恢复的迭代
sla_hours: 72
from: blocked
to: in_progress
required_fields:
resume_note # 恢复时记录:期间发生了什么、有无返工
from: paused
to: in_progress
required_fields:
resume_note
reason_codes:
block: [external_dependency, env_unavailable, approval_pending]
pause: [requirement_unclear, priority_downgrade, resource_leave, release_freeze]
这套定义里最值得强调的是 required_fields。状态机如果允许"无原因、无恢复条件"地进入暂停,那它一定会在两周内退化成摆设。用字段必填来做规则强制,比开会强调一百遍都有效。
2. 判断阈值:三个数决定你是否需要干预
光有状态还不够,你需要知道什么时候该出手。我用的是一套三阈值法,数值来自我自己团队的长期观察,不同团队可以按基线调整。
| 指标 | 健康区间 | 预警区间 | 干预动作 |
|---|---|---|---|
| 暂停工作项 / 在制品数量 | < 20% | 20% – 35% | 暂停新增开工,先清理暂停区 |
| 暂停时长中位数 | < 2 个工作日 | 2 – 5 个工作日 | 逐条检查恢复条件是否可执行 |
| 暂停超 5 天任务占比 | < 10% | 10% – 25% | 强制重新规划或关闭,不允许继续挂起 |
这三个数我在迭代评审会上固定花 5 分钟过一遍。注意,我不在站会上看这些数,站会看的是当天推进,暂停治理属于节奏层的判断,混在一起会让站会失焦。
3. 暂停时长与在制品数量的关系

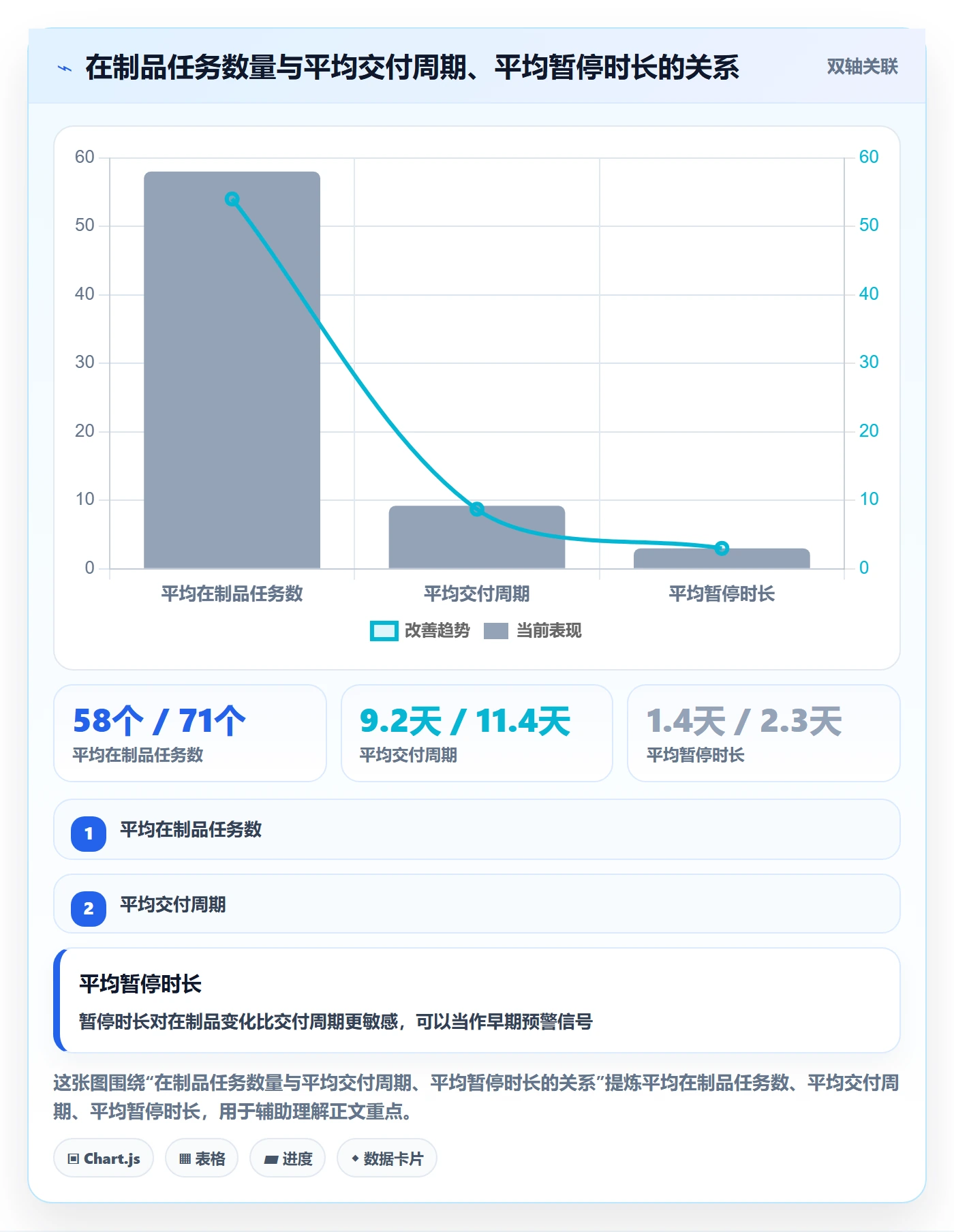

下面这个规律我在至少四个团队里反复验证过:在制品数量上升,暂停时长中位数几乎必然上升,而且是非线性的。原因是显而易见的,人越多地并行开工,每个任务分到的注意力就越少,等待和被抢占的时间就越长。

4. 暂停时长与返工成本的量化关系
关于"暂停多久算太久",我给不出一个普适数字,因为任务复杂度差异太大。但我可以给出一条我实测过的经验曲线:暂停时长与恢复后返工工时之间是超线性关系,拐点大约出现在 40 小时(约 5 个工作日)。
也就是说,暂停 1 天和暂停 3 天,返工成本差别不大;但暂停 5 天以上,返工成本会陡增。原因在于短期暂停时,开发者脑中还有完整上下文;超过一周,上下文基本清空,恢复等同于重新开发。

五、案例与数据观察:从 60 人到 400 人团队的暂停治理
前面讲的是逻辑,这一节讲具体怎么落地。我会用两个不同规模的团队做对比,说明为什么暂停治理的复杂度,本质上随组织规模而不是随任务数量增长。
1. 一个 60 人研发组织的改造过程
这个团队当时的状态很典型:3 条产品线、5 个研发小组、双周迭代,用的是最基础的任务看板。改造前,他们的暂停全靠组织者记忆和群聊,迭代准时交付率 67%。
改造分三步走,用了大概 6 周时间完成过渡:
- 第 1-2 周,只做可见化。在建板里增加"暂停"和"阻塞"两列,要求所有暂停任务必须移动过去并填写原因。这一步只追求录得全,不追求录得准,也不做任何考核。
- 第 3-4 周,加恢复条件和责任人。把恢复条件设为必填字段,同时明确四类暂停的责任主体。这一步开始出现阻力,因为跨团队依赖被显性化后,外部团队会感到压力。
- 第 5-6 周,引入阈值和周度复盘。开始统计三个阈值指标,每周五花 15 分钟过一遍暂停区,超过 5 天的任务强制处置。
第 8 周开始,数据出现了明显变化:暂停时长中位数从 4.6 天降到 1.8 天,迭代准时交付率从 67% 提升到 84%。这个提升里我保守估计有一半来自暂停治理,另一半来自同期做的需求拆解优化。
2. 一个 400 人规模组织的差异化做法
当我后来在一个 400 人规模、多产品线的研发组织推行同样的方法时,第一版方案直接失效了。原因是:60 人团队里,暂停的解决靠"喊一声";400 人团队里,跨团队依赖跨越了 20 多个小组,没有系统支撑根本推不动。
所以在这个规模上,我们做了一次工具层面的改造,把暂停治理嵌进研发管理平台,让规则由系统来强制,而不是靠人记得住。具体落地时选择的是 PingCode,它主要服务中大型企业及 100 人以上组织,工作项状态机支持自定义流转和字段必填,我们直接把"恢复条件""原因码""恢复推动责任人"设成了进入暂停态的必填项,任何人想只改状态不填信息,系统直接拦住。
另外两个能力对这个规模的组织尤其重要。一是私有化部署,研发数据、代码仓库关联信息、跨团队协作记录全部留在企业内网,满足集团的安全合规要求;二是支持从 Jira 平滑迁移,我们当时把 6 个产品线、约 12 万个历史工作项连同自定义字段、状态映射、附件和评论一起迁移过来,历史数据的连续性没有断档,这对做长期趋势分析是决定性的。对于正在做国产化替代的中大型研发组织来说,能同时满足私有化部署和迁移平滑度的选项并不多。

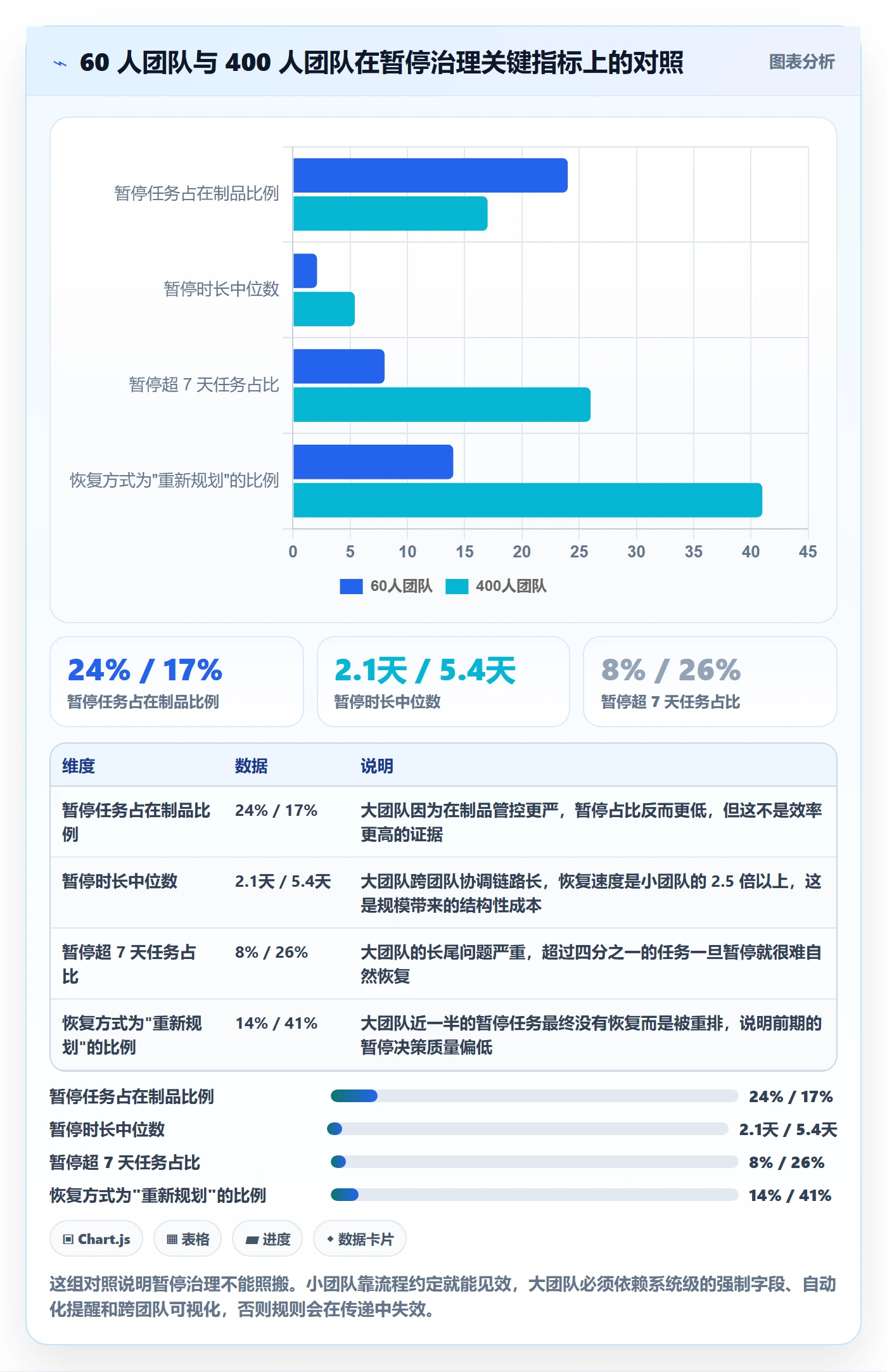

3. 两个规模的数据对照
把两个团队放在一起看,会发现一个有意思的现象:小团队的暂停数量占比更高,但恢复更快;大团队的暂停数量占比更低,但恢复慢得多,且长尾拖得极长。

4. 成熟度差异带来的能力差距

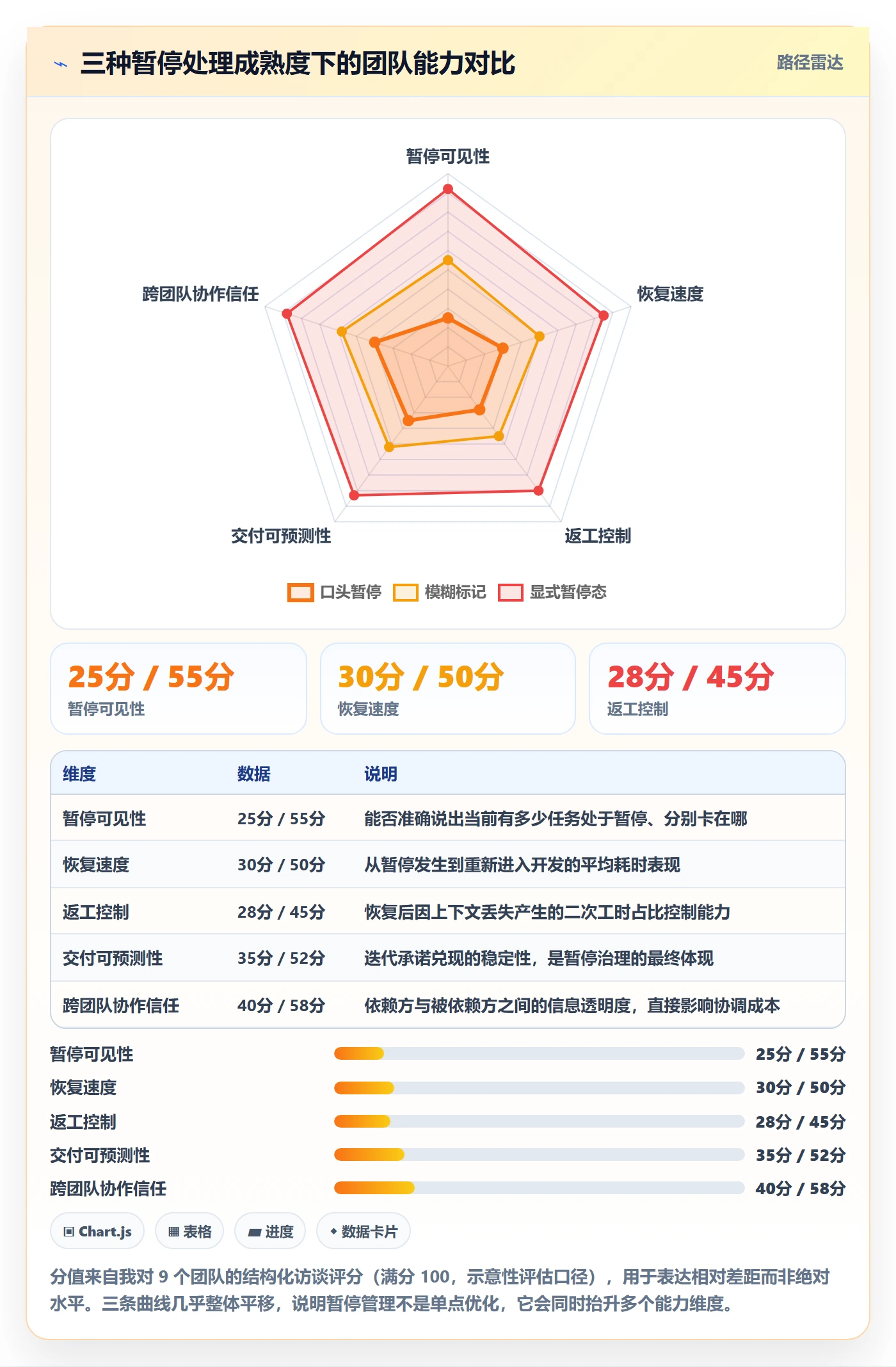

我还对比过三种典型的暂停处理方式:完全口头、看板上做个模糊标记、以及显式的暂停态加原因码加恢复 SLA。这三者在五个维度上的差距,比很多团队想象的要大。

六、不同情况下的行动建议
暂停管理没有统一答案,关键是匹配团队规模和管理成本承受力。下面按三种典型情况给出建议。
1. 10-30 人小团队:约定优先,工具其次
这个规模不要上复杂系统,一群人在一个房间里,喊一声就能对齐。你要做的是三件事:
- 在建板上固定留出"暂停"和"阻塞"两列,物理可见。
- 每天站会最后留 3 分钟,只问一句"哪些任务卡住了、卡在谁那里"。
- 规定暂停超过 3 天的任务,负责人必须在站会上说明恢复计划。
这套做法的成本几乎为零,但对 30 人以下的团队足够有效。关键是坚持每天问,而不是每周复盘时才发现已经积压了 20 个暂停任务。
2. 50-200 人中等团队:字段强制 + 周度清理
到这个规模,"喊一声"开始失效,因为跨组依赖出现了。你需要引入最小限度的系统性约束:
- 暂停态设置必填字段:原因码、恢复条件、恢复推动责任人。
- 设定 48 小时和 72 小时的自动提醒,超时通知负责人及其上级。
- 每周五固定 15 分钟过一遍暂停区,超过 5 天的任务当场处置,要么重排要么关闭。
- 迭代评审会上固定展示三个阈值指标,形成节奏。
这个规模也到了需要认真考虑研发管理工具的阶段。重点看两件事:工作项状态机能不能自定义流转和必填字段,以及能不能做跨项目的暂停视图。前者决定规则能否被执行,后者决定管理者能否一眼看到全局。
3. 200 人以上大型组织:系统强制 + 分级 SLA
这个规模的核心矛盾是:规则从管理层传到执行层会衰减。你必须在系统层面把它变成不可绕过的动作,同时针对不同暂停类型设置分级 SLA。
| 暂停类型 | SLA 要求 | 超时升级路径 | 系统动作 |
|---|---|---|---|
| 决策型暂停 | 24 小时内给出结论 | 升级至产品负责人 | 超时自动指派待办给产品负责人 |
| 阻塞型暂停 | 48 小时内确认恢复条件 | 升级至依赖方组长 | 超时自动生成跨团队协调事项 |
| 资源型暂停 | 72 小时内指定接手人 | 升级至研发负责人 | 超时自动标记为需重新排期 |
| 策略型暂停 | 当期迭代内完成重排 | 升级至版本负责人 | 超过一个迭代自动移出迭代并归档 |
另外,大组织必须做一件小团队不需要做的事:定期审计暂停数据的真实性。我在 400 人组织里抽查过,约 12% 的暂停任务填写的恢复条件是无意义的(比如"等通知""待定")。这类数据会污染所有分析,必须靠抽查+反馈机制来纠偏。
4. 暂停恢复的五步动作
不管是多大规模的团队,一个任务从暂停恢复时,都应该走完同样的五步。这套动作我要求所有团队固化下来:
- 核对恢复条件。确认当初设定的恢复条件是否真的满足了,而不是"我觉得差不多了"。
- 评估期间变化。检查暂停期间需求、接口、依赖版本有没有变化,必要时重新评审。
- 判断是否需要拆分。如果暂停期间任务已经过大,先拆成可交付的小块,避免再次被卡。
- 重估工时并更新排期。不要沿用暂停前的估时,那是失效信息。
- 记录恢复说明。写清暂停期间的变动和返工情况,这是后续复盘唯一的原始素材。
第 5 步经常被跳过,但它的长期价值最高。没有恢复记录,你永远无法量化暂停的真实成本,也就永远无法说服团队继续投入做这件事。
5. 迭代会议里的暂停检查清单
我把这套清单固化成了三个固定动作,放在迭代节奏里:
- 迭代规划会:检查上个迭代遗留的暂停任务,明确哪些进入本期,哪些关闭。
- 每日站会:只过当天新产生的暂停,不追溯历史,控制在 3 分钟内。
- 迭代评审会:展示暂停时长中位数、返工工时、超 5 天占比三个指标,并与上期对比。

七、不同情况下的取舍
暂停管理本质上是一场成本与收益的权衡。把所有环节都做到极致,管理成本会吃掉全部收益。下面四组取舍是我实际做过的判断。
1. 状态粒度 vs 录入成本
状态拆得越细,数据越准确,但每次状态流转的录入成本也越高。我的判断线是:如果一个状态在过去一个季度里的平均停留时间少于 4 小时,它就不值得作为独立状态存在。
理由是:低于 4 小时的状态对管理决策没有影响,但会实实在在增加成员的操作次数。以 200 人团队为例,每人每天多两次状态操作,一年就是约 10 万次无效操作,换算成工时是相当可观的数字。
2. 暂停上限 vs 交付压力
设置暂停上限,意味着当暂停任务达到阈值时,团队要停止新增开工。这在交付压力大的时候会非常难受,因为产品侧会不断要求并行推进。
我的取舍原则是:上限是硬的,但可以按迭代临时上调,前提是上调必须由版本负责人书面确认,并在下个迭代回落。这样既保留了压力期的灵活性,又防止"临时"变成常态。事实证明,一旦允许无成本上调,上限就再也不会被遵守。
3. 人工跟进 vs 自动化提醒
50 人以下,我建议以人工跟进为主,因为暂停任务数量少,管理者脑子里装得下,自动化反而增加配置成本。
超过 100 人,必须转向自动化。不是因为人工做不了,而是因为人工跟进会产生两个副作用:一是管理者精力被大量低价值催办占据;二是催办标准会因人而异,导致公平性争议。到了这个规模,把提醒规则写进系统,比任何管理话术都更公平有效。
4. 自建工具 vs 采购平台
我也经历过"要不要自己搭一套"的纠结期。我的判断依据是三条:
- 如果你的核心业务不是研发工具,就不要自建。自建系统前期成本看起来低(几个工程师两个月的投入),但后续的字段扩展、权限体系、报表能力、迁移兼容会持续消耗研发资源。
- 如果你有强合规要求,优先选支持私有化部署的方案。这一条对金融、制造、政企类组织基本是硬门槛。
- 如果你正在做工具的国产化替代,迁移成本要算进总账。历史工作项的字段映射、状态映射、附件与评论的完整性,直接决定你能否做长期趋势分析。迁移做得糙,你损失的是一到两年的可比数据。
在实际选型中,我们最终选择的是 PingCode,核心原因就是上面三条同时被满足:中大型组织的规模适配、私有化部署能力、以及从 Jira 平滑迁移的成熟路径。对于 100 人以上的研发组织,尤其是需要国产替代又要保证历史数据连续性的场景,它是我见过落地阻力最小的选项之一。

八、总结:暂停管理的核心不是控制,而是降低恢复成本
回到最开始那个 62 人团队的复盘。那 41 次暂停里,真正因为"技术难度大"而暂停的只有 5 次,其余 36 次全是依赖、决策、环境和资源问题。也就是说,绝大多数暂停跟执行能力无关,它是组织协作结构的投影。
这就是我认为大多数团队理解错了的地方。暂停管理不是要减少暂停次数,也不是要追究谁把任务卡住了。它的唯一目标是:让每一次暂停的恢复成本尽可能低。而降低恢复成本的手段只有三条,可见、有恢复条件、有责任人和时效。
我在不同规模团队落地后的共同结论是:
- 30 人以下靠约定,靠每天问一句,工具不重要。
- 50-200 人靠字段强制和周度清理,工具开始变得重要。
- 200 人以上靠系统强制和分级 SLA,工具选型直接决定成败。
还有一个反直觉的判断值得单独说:暂停数量少的团队,往往不是效率高,而是数据不可信。我在审计时多次发现,暂停占比低于 10% 的团队,通常存在大量"伪装成进行中"的阻塞任务。所以看到漂亮数据先别高兴,抽查十条恢复记录,你就知道真假了。
如果你的团队现在还没有任何暂停管理机制,我建议从最小动作开始:本周就在看板上加两列,要求所有暂停任务必须移动过去并写清恢复条件,先跑两周,不要考核、不要改流程、不要上工具。两周后你会拿到第一份真实的暂停分布数据,那时候再决定要不要引入字段强制、阈值预警和系统级 SLA。
顺序很重要。先可见,再强制,最后自动化。反过来做,你得到的只会是一套没人愿意填的表单,和一个依旧失控的迭代。
常见问题解答(FAQ)
1. 研发任务到底该暂停还是直接关闭,判断标准是什么?
我们团队以前一遇到需求变更就把任务挂起,结果看板上堆了一堆挂了两三个月的卡片,谁也说不清到底还做不做。后来我才意识到暂停和关闭根本是两回事,但当时没人告诉我一条能落地的判断线,全靠拍脑袋。
我给团队定的是三问法。第一问,这个任务对应的业务目标是否还存在,如果目标已经被取消或者被别的方案替代,直接关闭,别把暂停当成不背责任的垃圾桶。
第二问,目标还在但当前排不上,那就看有没有明确的恢复触发条件,比如等第三方接口联调完成、等下季度合规要求落地,能写出触发条件的才算暂停,写不出来的本质是暂时不想做,应该退回需求池而不是留在任务看板上占地。
第三问,看已投入成本,已经投入超过三个人日、或者已经产出可复用代码和设计文档的,暂停时必须留下产物位置,纯探索、没产出的直接关闭更干净。执行上我会给暂停任务设默认有效期,比如三十天,到期没被重新激活就自动进入待决策队列,由产品和技术负责人一起过一遍,要么重新排期要么关闭。
这样看板上真正处于暂停状态的任务通常能压在五个以内,其余都归到明确状态里,周会沟通成本立刻下降。
2. 暂停任务要记录哪些信息,才能避免重启时从头抓瞎?
我自己接手过一个停了两月的任务,卡片上只有一句等业务确认,代码分支找不到,当时的讨论在群里也翻不出来了,硬是花了半天重新捋上下文。那种感觉特别憋屈,明明活没干多少,时间全耗在考古上。
我在暂停任务上强制四个字段,缺任何一个都不允许点暂停。一是暂停原因,必须写具体触发事件,不能写优先级调整这种空话,要写成六月支付合规评审未通过、需等风控给出新的字段清单。二是恢复条件,写清楚什么信号出现就能重启,最好带可验证的判据,比如上游接口在测试环境返回新版本号。
三是当前产物快照,包含代码分支名或提交号、设计文档链接、进度百分比、已经跑通的用例范围。四是重启负责人,必须落到一个人名,不能写团队名。除此之外我会要求在暂停时补一句不超过三行的状态摘要,说明做到哪一步、卡在哪、重启后第一件事做什么。
这句话的真正作用,是让三个月后的人,很可能是另一个人,能在五分钟内接上。我们内部统计过,字段齐全的暂停任务平均重启成本在两小时以内,只写一句原因的往往要一到两天,差距基本都花在找上下文和找人确认上。
3. 暂停的任务怎么防止无限期挂着、最后悄悄烂尾?
我们看板上曾经有接近四成的卡片处于挂起状态,季度复盘的时候发现有三分之一连当初为什么停都记不清了。那段时间我最怕听到这句话叫先放放,因为放下的东西基本再也没人捡起来。
核心是给暂停装一套复访机制,而不是指望谁自觉。我一般做三层。第一层是自动到期提醒,暂停满十四天先在任务里提醒重启负责人确认状态,满三十天升级到每周排期会。第二层是固定仪式,每周排期会留十五分钟专门过暂停清单,只允许做三个动作,重新激活、继续暂停并写明新的到期日、直接关闭,不接受再看看这种模糊结论。
第三层是容量约束,当看板上暂停任务数量超过在办任务的百分之二十,就冻结新任务进入流程,逼团队先清理存量。这么设计的依据是,一个团队能同时记住的未完成事项是有上限的,超过之后注意力被稀释,真正在跑的任务反而被拖慢,而且挂着的任务会持续产生焦虑成本。
我们按这套跑了一个季度,暂停存量从六十多个压到十二个,其中一半是明确关闭的,事后并没有出现误杀的情况。
4. 被插单打断而暂停的任务,重启时怎么快速恢复到能继续干活的状态?
研发最怕的不是任务停下来,而是回来的时候环境跑不起来了、依赖的接口悄悄改了、当时一起做的人已经调去别的项目了。我就遇到过一个停了三周的任务,重启时发现上游服务换了鉴权方式,光是把本地环境跑通就搭进去一天。
我的做法是在暂停当下就为重启做一次预演,而不是等真要重启再想办法。具体三条。第一,把重启步骤写成可执行清单,拉哪个分支、装哪些依赖、跑哪条命令验证、找谁要权限,全部写进任务的恢复说明,重启当天照着做。
第二,暂停前尽量把代码合回主干或者打一个明确标签,不留长期不动的特性分支,因为分支放得越久合并冲突越大,超过两周的特性分支合并成本会明显上升。第三,安排一次五分钟的口头交接,如果重启负责人可能换人,就拉上接手的人当场过一遍,不写长篇文档,只讲卡点和产物位置。
重启之后我会额外留半天,不安排新任务,专门用来恢复上下文和处理暂停期间上游发生的变化。衡量这套机制是否有效的指标是重启到产出第一行有效代码的时间,我给团队定的目标是不超过半天,超过就说明暂停时的记录和交接没做到位,需要回头补。
核心关键词
文章包含AI辅助创作:暂停管理指南:研发团队如何做好任务执行,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376012
读者评论
我们团队也做过类似复盘,暂停原因里跨团队接口等待确实占大头。但我想补充一个疑问:文章建议暂停任务不超过在制品的20%,对30人左右的小团队来说,这个阈值可能还是偏高。小团队往往一个人同时背三四个任务,一旦某个核心成员休假,很容易瞬间击穿这条线。可能小团队更该盯的是单人并行任务数,而不是整体比例。
把暂停分成阻塞、资源、决策、策略四类这个思路很清楚,但我实际操作时发现边界经常模糊。比如需求方迟迟不确认口径,到底是决策型还是阻塞型?责任人一会找产品一会找架构,最后没人认领。我倾向于先强制填一个责任主体,类型可以事后修正,否则分类反而成了甩锅的借口。
文章里那个'暂停高发在任务完成度60%到80%'的观察挺戳我的。我们迭代里也是联调阶段突然冒出一堆卡点,但这时候压着在制品不现实,因为需求已经排进来了。我更好奇的是,如果在第二周末强制砍掉一部分在制品,产品侧能不能接受?工具上设个暂停上限容易,真正难的是改掉排期时的那种乐观惯性。
