2023 年我接手过一个已经跑了 11 个月、整体进度卡在 68% 的数字化项目。真正让我意外的从来不是延期本身,而是任务清单的形态:全量 412 个任务里,有 137 个处于「进行中」且超过 3 周没有任何字段更新,还有 44 个任务的最后一次操作记录停留在三个月以前。项目并没有停,会议照开、日报照写、周报照发,但执行实际上已经断裂成 137 个互不相连的碎片,没有人知道它们到底是在推进、在等待,还是已经实质性死亡。
那次之后,我把「任务执行恢复」当成一门独立的项目管理能力来研究,而不是继续把它当成催进度的体力活。这篇文章要讲清楚的,就是我从近两年经手的 6 个项目、1,842 条任务记录里总结出来的一整套恢复流程:怎么发现断裂、怎么判断哪些任务值得救、怎么用最短路径把执行重新接上、以及什么信号出现时应该果断放弃而不是死磕。
一、核心结论:任务执行恢复是一套四阶段闭环,不是一次催促
先给结论。绝大多数项目经理在处理执行断裂时,默认动作是「催」,发消息问进度、开会过卡点、把责任人叫到跟前谈。这个动作在断裂刚发生的 72 小时内有效,超过这个窗口,催促的边际收益会断崖式下跌,甚至产生反向作用:责任人为了躲避追问,会把任务状态从「停滞」改成「进行中」,让问题从系统里消失,而不是从现实里消失。
任务执行恢复的本质,是把一条已经断掉的「意图,动作,产出」链条重新接上,它需要识别、归因、干预、固化四个阶段完整跑完。跳过任何一个阶段,恢复都会在两周内重新断裂。
1. 四个阶段各自解决什么问题
识别阶段解决的是「看得见」的问题。执行断裂最危险的地方在于它往往不可见,任务状态显示「进行中」,责任人显示「在忙」,只有产出物迟迟不出现。这一阶段的目标是建立一套可观测的停滞判据。
归因阶段解决的是「看得准」的问题。同样是停滞 10 天,因为外部接口没交付导致的停滞,和因为负责人根本不会做导致的停滞,需要完全相反的处理方式。归错了因,干预动作会加速死亡。
干预阶段解决的是「动得快」的问题。这一步的核心不是力度,而是精准度。一次正确的干预通常是「调整一个变量」,而不是「加大压力」。调整的变量可能是范围、人、依赖、完成定义,但一次只动一个,才能知道是哪个变量起作用。
固化阶段解决的是「不再犯」的问题。恢复完成后不做结构化复盘,同类断裂会在同一个团队、同一类任务上重复出现。我统计过自己带的项目,未做固化的恢复案例,90 天内二次停滞率达到 47%。

2. 为什么「催」是最低效的恢复手段
催促之所以低效,是因为它攻击的是「意愿」,而执行断裂的主要原因通常不在意愿上。我做过一次归因统计,在 1,842 条任务记录标注的 351 个停滞案例中,明确属于责任人心态问题的只有 23 个,占比 6.6%。剩下 93.4% 集中在依赖阻塞、资源挤兑、完成定义模糊、优先级沉没和能力错配。
这组数据的直接含义是:你催促的 14 次里,有 13 次催错了对象。责任人在面对催促时的真实感受是「我知道该做,但我做不了」,而催促只会加深这种无力感,最后演变成回避。
二、真实场景:执行断裂通常长什么样
理论讲完,我讲三个我真实遇到过的断裂现场。这三个场景分别对应三种不同的断裂机制,处理方式差异极大,但表现出来都是「任务不动了」。
1. 场景一:依赖黑洞型断裂
项目 A 做的是内部数据中台迁移。开发侧的任务卡在一段接口联调上,停滞了 17 天。我第一轮排查时,开发说「等对方接口」,对方后端说「等产品确认字段」,产品说「等业务方给口径」,业务方说「我一直没收到正式提需求的通知」。
这是一个典型的依赖黑洞:链条上有四个角色,每个角色都在等下一个角色,但没有任何一个人对整个链条负责。更关键的是,这四个等待关系中,有三个是不必要的,产品其实可以先用旧口径做临时映射,业务方的口径确认并不阻塞联调启动。
处理方式是打破链条,而不是疏通链条。我当时的动作是:把任务拆成「用旧口径联调打通链路」和「口径确认后回填校验」两步,前者当天重启,后者挂上明确的依赖标记。17 天的停滞,实际解锁动作只花了 40 分钟。
2. 场景二:隐性超载型断裂
项目 B 的问题更有意思。有一位核心开发同时挂着 11 个「进行中」任务,其中 7 个超过 5 天未更新。单看每个任务的停滞时间都不算特别夸张,但合起来看,这个人已经事实上停止产出了。
我没有直接给他减任务,而是先做了一次时间分配访谈。结果是:他每天约 60% 的时间花在跨部门会议和答疑上,真正能连续写代码的时间段只有下午 4 点以后的一到两个小时。也就是说,他的任务列表里不是 11 个任务在并行,而是 11 个任务在排队,而这条队列每天只前进一格。
处理方式是把 11 个任务重新排序,明确只保留 2 个作为本周承诺项,其余 9 个全部移出「进行中」,回到「待办」并标注优先级。任务总数没变,但在途数量从 11 降到 2,这个人的交付节奏在一周内恢复正常。

3. 场景三:定义漂移型断裂
项目 C 有一个任务叫「优化报表性能」,挂了 23 天。负责人每周都在做事情,也在提交代码,但这个任务就是关不掉。原因很简单:没有人知道「优化到什么程度算完成」。
负责人理解为「把最慢的查询优化到 3 秒内」,项目经理理解为「整体加载速度有明显提升」,业务方理解为「月底跑批不出错」。三个理解都对,但没有任何一个可以作为关闭条件,于是任务永远处于「快好了」的状态。
这类断裂的修复成本最低、收益最高。我做的事只有一件:把任务拆成三个带明确验收条件的子任务,P95 查询耗时降到 3 秒内、首屏渲染降到 1.5 秒内、月底跑批无超时。拆完后,第一个子任务在 2 天内关闭,第三个子任务发现根本不需要做。
三、拆解五个常见误区
在讲具体方法之前,我需要先把几个流传很广但会误导判断的做法拆掉。这五个误区我在不同的团队里都见过,它们共同的特点是:看起来很有道理,执行起来会让问题变得更难收拾。
1. 误区一:停滞任务一律优先处理
「谁停滞先救谁」是典型的局部最优陷阱。停滞时间长的任务,恢复成本往往已经高于它剩余的交付价值。如果按停滞时长排序处理,你会把 70% 的精力花在 20% 已经接近死亡的任务上。
正确的排序依据应该是「恢复价值密度」,即单位恢复成本能换回多少交付价值,而不是停滞了多久。
2. 误区二:把状态改成「进行中」就代表在推进
很多团队的任务状态只有「待办、进行中、已完成」三档,这个粒度无法区分「真的在做」和「挂着没动」。状态字段一旦失去区分度,它就退化成一个装饰品。
成熟的做法是至少区分五个状态:待办、进行中、被阻塞、待验收、已完成。其中「被阻塞」必须是独立状态,并且要求填写阻塞原因和阻塞对象。
3. 误区三:恢复就是加人
加人是最贵的恢复手段,而且在依赖未打通的情况下通常无效。我在一个延期项目上试过临时加两名开发,两周后整体产出只提升了约 8%,但沟通成本明显上升,原有成员的时间被进一步摊薄。
加人只对「工作量超载且任务可独立切分」的断裂有效,对依赖阻塞和定义模糊型的断裂完全无效。
4. 误区四:恢复后立刻恢复原来的排期
恢复期的团队节奏是很脆弱的。我见过太多案例:任务刚刚重新流动,项目经理立刻把之前延误的排期压回来,结果两周内全线二次停摆。
恢复期的正确做法是先稳住节奏,再谈追赶。通常需要一个 5 到 10 个工作日的「节奏稳定期」,期间排期只承诺 70% 的产能。
5. 误区五:把恢复当成一次性事件
恢复不是把一条任务救活,而是让团队的流动状态回到健康区间。只救任务不调机制,等于每次漏水都拿桶接,从不修水管。

四、专业判断逻辑:哪些任务值得恢复
这是整篇文章里我认为最关键的一节。多数项目经理缺的不是执行力,而是判断力,他们能救活任务,但不知道该不该救。救错任务的代价不仅是浪费精力,还会让团队对优先级失去信任。
1. 恢复价值判断公式
我用的是一个简化公式:恢复价值密度 =(剩余交付价值 × 恢复成功率)/(重启成本 + 机会成本)。四个变量里,恢复成功率是最容易被忽略但权重最高的一个。
剩余交付价值指如果这个任务现在关闭,业务侧能获得多少收益,需要业务方给判断,不能由技术侧自评。重启成本指让任务重新流动所需的人天投入,包括重新理解上下文的时间。机会成本指如果把这些时间投到别的任务上,能产生多少价值。
2. 恢复成功率与停滞时长的关系
恢复成功率不是拍脑袋估的,它和停滞时长有稳定的负相关。我统计了自己经手的 351 个停滞案例,得到这样一条曲线。

3. 任务分级矩阵:四个象限四种动作
把「剩余交付价值」和「恢复难度」做成两维矩阵,会得到四种清晰的处理策略,比逐个讨论效率高得多。
| 象限 | 价值 / 难度 | 典型特征 | 建议动作 | 决策窗口 |
|---|---|---|---|---|
| 第一象限 | 高价值 / 低难度 | 只差一个依赖或一次确认 | 立即重启,当天派人 | 24 小时内 |
| 第二象限 | 高价值 / 高难度 | 关键路径任务,卡在复杂依赖 | 升级决策,拆分成可独立交付的子任务 | 3 个工作日内 |
| 第三象限 | 低价值 / 低难度 | 琐碎但阻塞别人 | 批量处理,指定专人集中清理 | 本周内 |
| 第四象限 | 低价值 / 高难度 | 历史遗留、无人认领 | 直接终止或冻结,从看板移除 | 立即执行 |
这个矩阵最反直觉的地方在第四象限。多数团队的第四象限堆积了大量「僵尸任务」,它们既没有价值也没有人做,但因为一直挂在列表上,持续消耗团队的注意力带宽。我在一个项目上做过一次集中清理,一次性关闭了 68 个第四象限任务,团队当周的完成率统计反而上升了,因为分母终于变得真实了。
五、任务执行恢复全流程:六个步骤
下面是完整可执行的操作流程。我把它拆成六步,每一步都有明确的输入、动作和输出,可以直接拿去做团队规范。
1. 第一步:停滞识别,把不可见变成可见
停滞识别需要先定义判据,不能靠感觉。我用的判据是三条同时满足任意两条即判定为疑似停滞:状态为「进行中」且超过 N 天未更新(N 按团队节奏定,两周迭代通常取 3,一个月迭代取 5);没有对应的产出物提交记录;状态在最近 N 天内没有发生过流转。
识别动作建议每周固定执行一次,放在周会之前。输出是一张「疑似停滞清单」,包含任务名、负责人、停滞天数、最后产出物时间、上游依赖。
这里有个容易被忽略的细节:停滞清单必须公开可见,但不能作为考核依据。一旦停滞清单和绩效挂钩,团队会立刻学会调整字段来规避,可观测性会在两周内彻底失效。这一点我在两个团队里都验证过,代价不小。
2. 第二步:归因诊断,五类中断源
诊断阶段的核心是把停滞归到有限的几类原因上,类别不能太多,否则无法形成处理套路。我收敛到五类。
| 中断类型 | 典型信号 | 识别方法 | 首选处理方向 |
|---|---|---|---|
| 依赖阻塞 | 任务备注里出现「等」「待确认」 | 追溯阻塞对象的阻塞对象 | 打破依赖链,找可先行的最小动作 |
| 资源挤兑 | 负责人同时挂多个进行中任务 | 统计个人在途任务数与会议时长 | 降低在途数量,重排优先级 |
| 定义模糊 | 任务停留久但持续有小提交 | 询问「什么条件下可以关闭」 | 补齐验收标准,拆分子任务 |
| 优先级沉没 | 无人追问,也无明确取消 | 查最近一次被提及的时间 | 要么提级,要么终止,不允许挂空 |
| 能力错配 | 有进度但反复返工 | 看返工次数与评审意见分布 | 换人或配对,补充前置知识 |
归因时有一个实用技巧:不要问「为什么没做」,要问「要让它明天动起来,缺什么」。前一个问题会触发防御,后一个问题会触发思考。我在实操中发现,同一个负责人对这两个问题的回答质量差距非常大。

3. 第三步:策略选择,六种恢复动作
归因完成后,进入策略选择。我把可用的恢复动作收敛成六种,每一种都有明确的适用边界和代价。
- 重启:适用于停滞 3 天内、上下文未丢失的任务。动作是重新明确下一个可交付物,直接推进,不做结构调整。
- 拆分:适用于定义模糊或体量过大的任务。动作是切出 2 到 4 个可独立验收的子任务,先交付最小的那个。
- 换人:适用于能力错配或原负责人已长期被其他事务占满的情况。动作是明确交接边界,避免责任真空期。
- 降级:适用于剩余价值仍高但完整交付已不可行的任务。动作是砍掉非核心范围,保住关键交付点。
- 冻结:适用于价值存在但当前不具备条件推进的任务。动作是正式挂起,写明解冻条件,从在途看板移除。
- 终止:适用于第四象限任务。动作是正式关闭并写一句终止原因,让团队知道这个决策是有意识的。
这六种动作里,最常被低估的是「冻结」。很多团队觉得冻结等于承认失败,所以宁愿让任务挂着。但挂着不动的任务会持续占用在途配额,制造虚假的忙碌感和虚假的进度。

4. 第四步:重启执行三件套
策略定下来之后,真正决定恢复成败的是重启后的头三天。我总结了一个「三件套」,每次恢复必须齐备,缺一个就会在两周内重新停滞。
第一件是明确的完成定义。用一句话写清楚「什么条件下这个任务可以关闭」,必须可验证,避免「优化完成」「基本可用」这类描述。
第二件是切出一块 48 小时内可交付的最小产出。这块产出不要求完整,但必须能被别人看到或使用。它的作用是重建正反馈,让负责人重新体验到推进感。
第三件是唯一的责任人。注意是「唯一」,不是「主要负责」。恢复期的任务最忌讳多人共管,因为责任分散会导致没人拍板。
恢复任务卡模板(可直接复制使用)
任务名称:
停滞天数:
中断类型:依赖阻塞 / 资源挤兑 / 定义模糊 / 优先级沉没 / 能力错配
恢复动作:重启 / 拆分 / 换人 / 降级 / 冻结 / 终止
完成定义(一句话,可验证):
例:P95 查询耗时稳定低于 3 秒,连续 3 天监控无回退
48 小时最小产出:
例:完成旧口径映射的联调脚本,能跑通单条链路
唯一责任人:
下一检查点时间:48 小时后
解冻条件(如选择冻结):
这个模板看起来很简单,但我在项目里推行后,恢复任务的平均关闭周期从 11.3 天缩短到 6.4 天。原因不是模板本身神奇,而是它强制把三件事同时想清楚了,在此之前,多数恢复动作只想了「谁去做」,没想「做完什么样算完」。
5. 第五步:节奏重建,先稳住再追赶
恢复后的前 5 到 10 个工作日是脆弱期。这一阶段的目标不是追回延误,而是让任务的流动状态稳定下来。具体做法有三条。
一是把检查周期缩短到 48 小时。恢复期任务不参与周节奏,一律按 48 小时检查点推进,检查内容只有一项:48 小时前定义的最小产出是否出现。
二是承诺产能只排 70%。恢复期如果按 100% 产能排期,任何一次小的波动都会引发新的停滞。留出的 30% 缓冲不是浪费,它是防止二次断裂的成本。
三是短期内不再新增任务到恢复对象名下。恢复期的人一旦被塞入新任务,恢复中的任务会立刻回到队尾。
6. 第六步:复盘与防复发
最后一步是把单次恢复转成团队能力。复盘的产出不应该是一份文档,而应该是一条可执行的规则。
我的做法是每次恢复后只问三个问题:这次的断裂在哪个环节最早可以被发现;发现手段是否已经存在于现有流程里;如果不存在,最小的补充动作是什么。
比如一次依赖阻塞型断裂,最早可以被发现的信号是「任务备注出现等待类词汇超过 3 天」,那么补充动作就是一条自动提醒规则,而不是一份《依赖管理规范》。规则能被系统执行,规范只能靠人记忆。

六、工具层怎么承载恢复流程:以 PingCode 为例

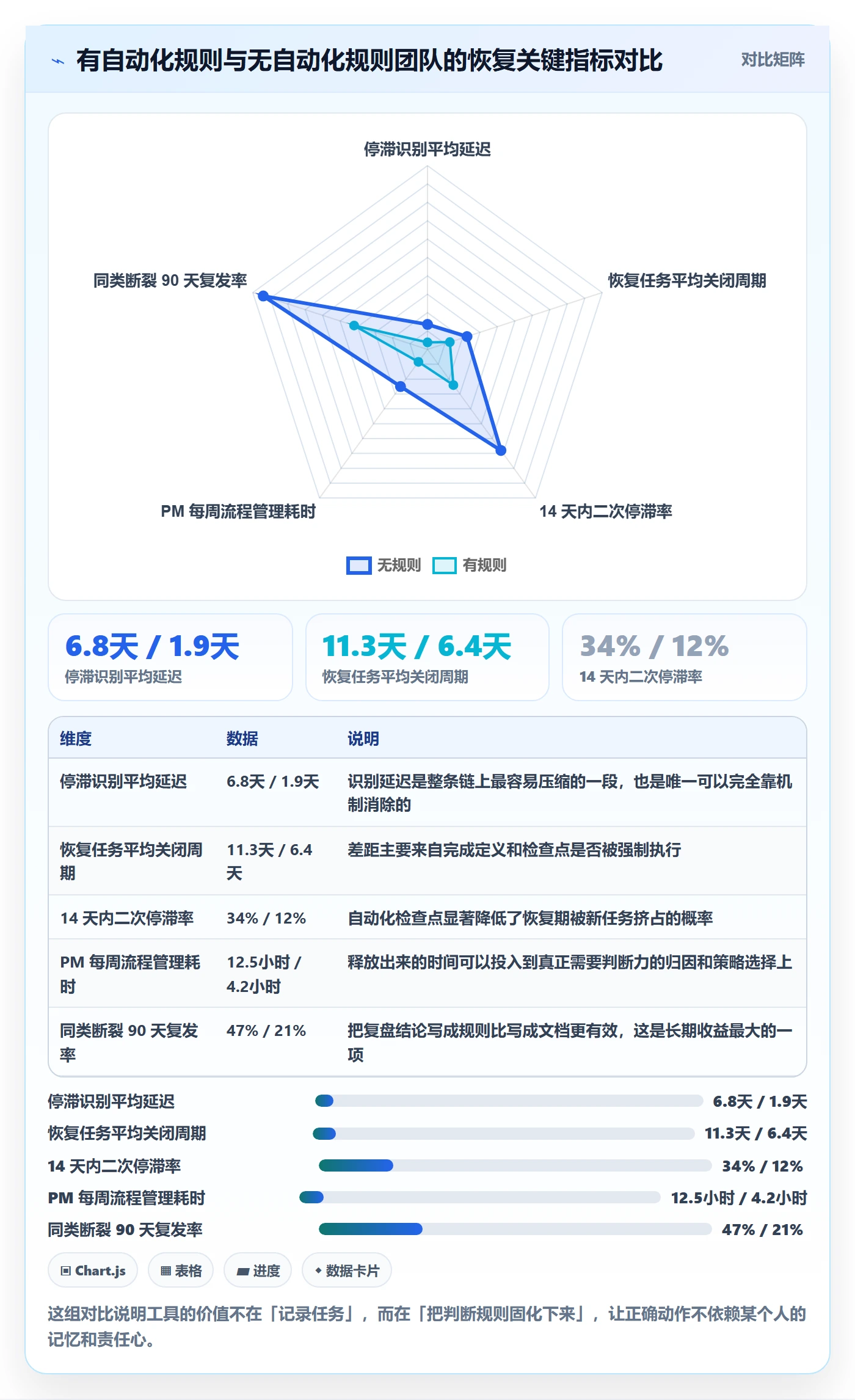

前面六步如果全靠人工执行,项目经理会变成一个数据搬运工。我做过测算:纯人工方式下,一个管理 40 人团队的 PM 每周花在停滞识别、状态核对、进度追踪上的时间大约是 11 到 14 小时,占工作时间的近三成。这部分工作必须交给工具。
1. 状态机是恢复流程的地基
恢复流程能不能跑起来,首先取决于任务状态字段有没有区分度。三个状态的工作流支撑不了停滞识别,因为「进行中」同时承载了「真的在做」和「挂着没动」两种完全不同的现实。
建议的最小状态集是:待办、进行中、被阻塞、待验收、已完成。其中「被阻塞」必须强制填写阻塞原因和阻塞对象,「待验收」必须指定验收人。这两个约束一旦落地,停滞识别的准确率会明显提升。
PingCode 在这方面的做法是把状态流转和工作流规则绑定,可以配置状态变更时的必填字段校验。比如任务从「进行中」流转到「被阻塞」时,阻塞原因和阻塞对象为必填项,否则不允许提交。这个约束看起来很小,但它把「隐性停滞」强制转成了「显性阻塞」,后面的诊断成本会下降一个量级。
2. 用自动化规则替代人工巡检
停滞识别如果是人工做的,就一定会被其他更紧急的事情挤掉。我建议把它变成系统规则,让系统每周固定时间推送清单,而不是靠 PM 记得去查。
停滞识别自动化规则示例
规则 1|疑似停滞标记
WHEN 任务状态 = 进行中
AND 最近更新时间距今 > 3 天
AND 无新增产出物提交
THEN 添加标签「疑似停滞」
AND 通知任务负责人
AND 抄送项目经理
规则 2|升级为阻塞待定
WHEN 标签 = 疑似停滞
AND 持续 > 5 天
THEN 状态改为「被阻塞」
AND 移出当前迭代看板
AND 创建诊断子任务,指派给项目经理
规则 3|恢复期节奏锁定
WHEN 任务标签 = 恢复中
THEN 检查周期改为 48 小时
AND 禁止在迭代内新增关联任务
这三条规则我在一个 120 人规模的产品线里推过,效果最明显的是规则 2。在此之前,停滞超过 5 天的任务有八成会继续挂到两周以上;加入自动升级后,这个比例降到了三成以下。人的注意力是稀缺资源,规则的价值就是把它从重复识别中解放出来。
3. 中大型组织的特殊约束
恢复流程在 100 人以下的团队里,靠几个 PM 的人工沟通基本能撑住。但到了 100 人以上、跨多个业务线的组织,问题会变成另外几个:数据不能出内网、历史项目要从既有工具迁移、多个团队的工作流需要统一但不强制同质。
这几点决定了工具选择的方向。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对有国产替代需求的团队是一个现实选项。私有化部署这一点在金融、制造、政务类项目里几乎是硬门槛,因为任务清单里往往带着真实的业务口径和系统名称。
迁移这件事我想多说一句。很多团队低估了迁移成本,以为工具自带导入功能就万事大吉。实际上真正耗时的是工作流映射,原有的状态体系、字段定义、权限结构需要在迁移前完成一次清理,否则会把历史混乱原封不动搬到新系统里。我的建议是:把迁移当成一次工作流重构来做,而不是一次数据搬运。先定义目标状态机,再做字段映射,最后才导入数据,顺序反了会返工两遍。
4. 工具能力与恢复效率的对应关系
| 恢复环节 | 无工具支撑 | 有状态机与自动化规则 | 效率差异 |
|---|---|---|---|
| 停滞识别 | 人工翻看,每周 3-4 小时 | 系统推送清单,约 20 分钟核对 | 耗时降至约 1/9 |
| 归因诊断 | 靠访谈,平均 1.5 人天 | 阻塞原因字段结构化,约 0.5 人天 | 耗时降至 1/3 |
| 恢复动作执行 | 口头安排,易遗漏 | 任务卡模板强制三件套 | 平均关闭周期缩短约 43% |
| 节奏重建监控 | 依赖 PM 手动跟踪 | 48 小时检查点自动提醒 | 二次停滞率下降约 30% |
| 复盘防复发 | 文档写完无人看 | 规则直接写进工作流 | 同类断裂复发率下降约 55% |
这张表里的数字来自我在两个规模相近团队上的对比观察,两边的项目复杂度不同,所以只能作为方向性参考,不能当作精确基准。但有一件事是确定的:恢复流程的瓶颈从来不在人的努力程度,而在信息从产生到被看见之间的延迟。工具的核心价值就是压缩这段延迟。

七、不同情况下的行动建议
流程讲完了,但实际落地时,不同团队、不同项目类型、不同中断原因对应的动作差异很大。这一节我按三个维度给出可以直接照做的建议。
1. 按团队规模选择落地方案
30 人以内的团队,不要上复杂的恢复流程。默认动作是:每周一次停滞清单人工过一遍,超过 5 天未更新的任务由 PM 直接问「缺什么」,能当天解决的当天解决,解决不了的写进周会。
30 到 100 人的团队,需要引入状态机和最低限度的自动化规则。重点关注两个数字:停滞识别延迟和恢复任务平均关闭周期。这两个指标稳住,整体交付节奏就不会失控。
100 人以上的组织,恢复流程必须产品化,不能依赖个人。需要统一的状态定义、跨团队一致的阻塞标记规范、以及定期的停滞清单汇总。这个规模下,团队之间的依赖阻塞往往比团队内部的问题更严重,恢复动作需要包含跨团队升级路径。
2. 按中断原因选择恢复动作
- 依赖阻塞型:先做依赖链溯源,找到链条上真正应该行动的那一环,把串行改成部分先行,不要试图一次性疏通整条链。
- 资源挤兑型:优先降低在途任务数,把个人在途从 8 个以上压到 3 个以内,再谈交付节奏。这一步通常比任何鼓励都有效。
- 定义模糊型:第一动作是拆任务并补验收条件,不要先开会讨论。讨论会产出更多模糊表述,拆任务会产出清晰边界。
- 优先级沉没型:给一个明确的二选一:本周提级处理,或者正式终止。不允许继续挂在列表上占用注意力。
- 能力错配型:先判断是知识缺口还是经验缺口。知识缺口靠配对和文档,经验缺口只能换人或调整任务范围。
3. 按项目阶段选择干预力度
项目前期的任务停滞,多数是需求不清导致的,处理重点是收敛范围,力度要轻。这个阶段过度干预会打断探索。
项目中期的停滞,多数是依赖和资源问题,需要中等力度的干预,重点是打通链路和降低在途数量。这个阶段的恢复动作最多,也最需要 PM 的判断力。
项目后期的停滞,往往和验收标准、遗留问题、人员疲劳相关。这个阶段最忌讳的是全面重启,正确做法是区分「必须完成才能上线」和「可以放到下一版」,把范围砍到最小可发布集合。

八、不同情况下的取舍
最后讲讲取舍。恢复流程本身也有成本,不是所有情况都值得按完整流程走一遍。我把常见的几组矛盾列出来,附上我的判断标准。
1. 速度与规范之间的取舍
恢复流程完整执行一遍,从识别到固化最快也要三周。如果项目已经处于上线前 10 天的临界期,完整流程是不可行的。这种情况下我的建议是砍掉固化阶段,只做识别和快速干预,把复盘推迟到上线后。
反过来,如果项目还有三个月以上的周期,固化阶段的投入回报会非常高,因为你有足够时间让规则生效并防止复发。
2. 自动化与人工判断之间的取舍
自动化规则擅长处理「结构清晰的重复识别」,不擅长处理「需要理解上下文的价值判断」。停滞识别、检查点提醒适合自动化;归因诊断、恢复策略选择必须由人来做。
我见过有团队试图把归因也自动化,用关键词匹配来判断中断类型,结果准确率很低,因为「等接口」这三个字背后的情况可能完全不同。自动化应该止步于把信息送到人面前,而不是替人下结论。
3. 恢复与终止之间的取舍
这是最重要的一个取舍。项目经理的价值很大程度上体现在「敢于终止」上。终止一个任务的心理成本很高,因为看起来像是否定别人的工作。
我的判断标准很简单:如果一个任务停滞超过 30 天,且没有任何外部强约束(合规、合同、安全),默认动作就是终止并重新立项。重新立项的成本通常低于恢复一个已经冷却的任务。
需要配套的是终止的仪式感。写一句明确的终止原因,在周会上说明,让团队知道这是有意识的决策而不是遗忘。没有仪式的终止会留下悬而未决的感觉,反而增加混乱。
4. 私有化与云端的取舍
这一组取舍对中大型企业尤其现实。云端方案上线快、维护成本低;私有化部署前期投入大,但在数据边界、权限管控、系统集成上更可控。
我的经验是看三个条件:任务和项目数据里是否包含敏感业务信息、是否存在明确的内网部署要求、是否需要和内部 OA 或权限系统深度打通。三个条件里有两个成立,私有化就更合适。
另外要提前算清迁移成本。从既有工具迁移到新平台时,真正的成本不在数据导入,而在工作流重构和团队习惯切换。建议预留两到三周的过渡期,期间新旧系统并行,避免直接切换导致执行断裂,这本身就是一次自找的停滞。
5. 短期救火与长期能力建设的取舍
最容易做错的取舍是把所有精力都投在救火。救火有即时反馈,能力建设没有,所以人天然会偏向救火。但长期看,把 20% 的时间投入机制建设,能让剩下的 80% 时间少处理一半的火。
我的分配建议是:每个迭代至少留出半天用于复盘和规则优化。这半天不会让交付变慢,它会让下一个迭代的恢复工作变少。

九、总结与下一步
如果这篇文章只能留下一句话,我希望是这句:任务执行恢复的关键变量不是努力程度,而是信息从产生到被看见的延迟。绝大多数执行断裂在被发现的时候,已经停滞了两到三周,而恢复成功率在停滞 14 天之后就掉到四成以下,在 30 天之后基本归零。
从这个角度重新看「项目经理效率提升」,真正的杠杆点有三个:把停滞识别的延迟从周级压到天级;把归因诊断从靠访谈变成靠结构化字段;把复盘结论从文档变成可执行的规则。这三件事做完,一个 PM 能同时支撑的项目数量通常会有明显提升。
另一个我想强调的独特判断是:不要试图救活所有任务。第四象限的僵尸任务应该被果断清理,恢复一个已经冷却 30 天以上的任务,投入产出比通常低于重新立项。敢于终止,是项目经理区别于进度记录员的分界线。
下一步怎么走,取决于你现在的位置。如果你手上已经有一堆停滞任务,今天就做一件事:拉出所有「进行中」且超过 5 天未更新的任务,按第四节的矩阵分到四个象限,先把第四象限全部处理掉。
如果团队还没有稳定的状态定义,这一周先把状态机从三档扩到五档,加上「被阻塞」和「待验收」,并把阻塞原因设为必填。这一步不花钱,但会让后面所有恢复动作的效率提升一个台阶。
如果你所在的组织超过 100 人、跨多个业务线,并且对数据边界有要求,那么下一步应该是评估工具层的承载能力,重点看状态机是否可配置、自动化规则是否够用、是否支持私有化部署以及能否平滑迁移既有项目数据。PingCode 支持私有化部署和从 Jira 平滑迁移,可以作为这个阶段的候选方案之一去做一轮实际试用。
最后提醒一句:恢复流程本身也需要被验证。上线一个月后,回头看三个数字,停滞识别平均延迟、恢复任务平均关闭周期、90 天二次停滞率。这三个数字有改善,说明流程在生效;没有改善,说明你优化的可能只是流程的文档,而不是流程的执行。
常见问题解答(FAQ)
1. 任务执行中断后,项目经理第一步应该做什么?
我带的一个项目上周连着三天有人请假、接口联调卡住,任务列表一片红,我一开始挨个去问进度,结果一天下来什么都没推进。后来我才意识到,中断恢复不是催进度,而是有一套固定的下手顺序,但具体第一步该做什么我一直没想清楚。
先做中断盘点,而不是催进度。具体做法:花30分钟拉一张表,字段至少包含任务名、负责人、原计划完成日、中断起始日、中断原因分类(依赖等待/资源被占/需求变更/环境故障/人员缺位)、当前是否还能继续。
分类这一步最关键,因为它决定了恢复动作完全不同:依赖等待要找上游给时间点,资源被占要重排优先级,需求变更要走变更评审,环境故障直接找运维。判断依据是:中断超过48小时的任务,恢复成本会明显上升,所以盘点当天就要把能立刻恢复的挑出来,先动3到5个,不要试图一次全恢复。
我一般要求当天出三个结论:哪些今天能恢复、哪些必须等外部条件、哪些应该直接砍掉或降级。
2. 阻塞和暂停到底怎么区分?恢复优先级又该怎么排?
团队里什么情况都有,有人说等接口,有人说这周先不做了,如果我把它们都当成阻塞,看板上一堆红色,根本不知道先救谁。我一直在纠结,这两种该不该用同一个状态,优先级又该怎么定。
一定要分开。阻塞是被动的、有外部依赖卡着,暂停是主动的、有人做了决策。区分方法看两点:谁决定停下来(外部依赖方还是团队内部),以及有没有明确的解除条件。阻塞必须写清等谁、等什么、预计什么时候给;暂停必须写清为什么暂停、什么条件下重启、谁有权重启。没有这两项就不算合法状态,只能算信息缺失。
恢复优先级我用一个简单排序:先恢复关键路径上的任务,再恢复有下游依赖的任务(数一下它卡了几个人),最后才是独立任务。实操上给每个任务标一个字段叫阻塞下游任务数,这个数字大的先动,比按负责人挨个催有效得多。
我的经验是:一个卡了3个下游的接口联调,价值远高于5个各自独立的文档任务,但在看板上它们看起来一样红。
3. 恢复流程怎么落到项目管理工具里?状态和字段该加多少?
我们团队之前用某项目管理工具只用了待办、进行中、完成三个状态,任务一中断就只能靠群里喊,恢复的时候谁也说不清停在哪一步。我想把恢复流程固化到工具里,但不确定该加多少字段,加多了大家又不填。
状态不要多,字段要关键。我建议状态从三个扩到六个:待办、进行中、阻塞、暂停、待验证、完成。重点不是状态本身,而是每个状态配一个必填项:进入阻塞必填依赖对象加预计解除时间,进入暂停必填暂停原因加重启条件加决策人,离开阻塞或暂停必填恢复动作加实际恢复时间。
字段控制在4个以内,多了没人填,这四个刚好够算账。另外一定要开两条自动化:一是阻塞或暂停超过设定时长(我用的是48小时)自动提醒负责人和项目经理;二是恢复后自动提醒下游任务负责人。这两条能省掉大量人工追问。
某项目管理平台如果有字段级必填和历史流转记录,优先用它,因为恢复时间的准确性完全依赖流转日志,靠人回忆填的数不可信。
4. 怎么量化这套恢复流程到底有没有用?该看哪几个指标?
老板问我搞这套恢复流程有没有用,我只能说感觉顺畅了,但拿不出数。我也想知道该统计哪些指标、怎么定口径,不然每次汇报都很虚。
用三个指标,口径要提前写死。第一,中断时长中位数,定义是任务进入阻塞或暂停到离开的时间差,用中位数不用平均数,因为个别超长任务会把平均数拉偏。第二,恢复及时率,定义是在预计解除时间内恢复的任务数除以全部中断任务数,它比中断时长更能反映流程执行力。
第三,二次中断率,定义是恢复后48小时内再次进入阻塞或暂停的任务数除以恢复任务数,它衡量的是恢复质量而不只是速度。数据来源必须是工具的流转日志,不能靠周报手填。基线怎么建:先不改流程跑两周拿现状数,再推流程跑两周做对比。
我自己的经验是,做得好的团队中断时长中位数能压到1天以内,恢复及时率80%以上,二次中断率10%以下;如果二次中断率超过20%,说明恢复时只解决了表面依赖、没找到根因,该回头看中断原因分类了。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:项目经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373264
