任务执行阻塞教程:项目经理效率提升,避坑指南

上一个季度,我帮一家 380 人的研发组织复盘了三个迭代。他们的问题不是没人干活,而是有 27% 的任务在某些时段处于"等别人"的状态。真正让我意外的不是这个比例,而是把等待时间拆开之后的分布:从"任务已经卡住"到"团队里有人知道它卡住了",中位数花了 34 小时;而从有人认领到真正解除,中位数只花了 9 小时。

这篇文章不是"阻塞是什么"的科普。我把过去六年做项目管理咨询和研发效能改造时积累的阻塞台账做了归类,样本覆盖 12 个组织、40 多个迭代、3000 多条阻塞记录,然后挑出其中最反直觉、也最容易踩坑的部分写在这里。所有数据要么来自可复盘的原始记录,要么明确标注为示意推演。

如果你现在正被"天天救火但项目还是延期"困住,下面这套判定标准和动作顺序可以直接抄。如果你只是想找几个工具功能,可能会有点失望:阻塞问题的七成在流程与权责设计,三成才是工具。

一、先说结论:任务执行阻塞管理的本质,是等待管理

绝大多数项目经理对"阻塞"的处理方式,是把它当成一个状态标签,发现了就标红,然后催。这套做法能解决一部分问题,但解决不了系统性问题,因为它没有触及阻塞真正的成本结构。

1. 结论一:项目周期的损失主要在等待,不在干活

精益和看板社区长期引用一个数字:知识型工作的流效率(Flow Efficiency)通常在 5%~25% 之间。意思是,一个任务从开始到结束的总时长里,真正有人在动手的比例只有这么点,其余 80% 以上的时间花在等待、排队、交接、返工上。

我在国内中大型研发组织里看到的数字更集中在 10%~20%。这不是团队不努力,而是协作结构决定的。一个 5 人小组内,流效率可能到 40%;一旦跨到 3 个团队、20 个人,就会迅速掉到 15% 以下。

这直接决定了项目经理的杠杆在哪里。如果把"提升效率"理解为"让人干得更快",你能优化的上限只有那 10%~20%;如果去压缩等待,你面对的是 80% 的空间。

我习惯用一个很粗暴的公式向管理层解释:交付周期 ≈ 实际作业时间 ÷ 流效率。作业时间 2 天、流效率 15%,交付周期大约 13 天。想把 13 天压到 8 天,靠加班把作业时间砍一半几乎不可能;但把流效率从 15% 提到 25%,作业时间不变就能到 8 天。后者的难度远低于前者。

2. 结论二:阻塞的最大成本是识别延迟,不是解除耗时

我把单条阻塞的存活时间拆成四段:产生→记录、记录→认领、认领→解除、解除→验证归位。在一个 380 人组织的样本里,这四段的中位数分别是 34 小时、14 小时、9 小时、5 小时,总存活时长约 62 小时。

请注意前两段加起来是 48 小时,占总时长的 77%。而真正"解决问题"的那 9 小时,只占 15%。也就是说,绝大多数阻塞的成本不在解决难度上,而在从"卡住"到"有人负责"之间那段没人管的灰色地带。

由此得出第一个反常识判断:不要先把精力放在"提升解除速度"上,先放在"缩短发现时间"上。让一个已经卡了两天的任务提前一天被发现,收益远大于让一个刚卡住的任务提前一天被解决。

任务执行阻塞教程:项目经理效率提升,避坑指南

3. 结论三:一旦打上"阻塞"标签,责任容易悬空

我见过最常见的一幕:执行人在任务上打了"阻塞"标签,站会上说一句"我这个被阻塞了"。项目经理记下来,说"我去协调"。三天后任务还在阻塞,执行人已经转去做别的任务了。

这个动作最危险的地方在于,打标签本身是一个"责任移交"信号。执行人从"我要推动这件事"变成"我在等这件事",而接收方并没有真正接住。技术上的根因是:阻塞应该描述依赖关系(谁在等谁、等到什么时候),而不是描述状态。只要状态是"阻塞",责任归属就永远是模糊的。

4. 结论四:阻塞只能靠三四个指标度量,多了就是负担

我见过有团队做了十几张阻塞报表,最后没人看。真正能驱动动作的指标只有四个,覆盖"有多少""多久发现""多久被接管""是不是白干"。

指标 计算口径 建议目标 异常信号
阻塞密度 同期处于阻塞状态的任务数 ÷ 在办任务数 ≤ 8% 单团队超过 15%,通常是上游依赖设计问题
识别延迟中位数 阻塞产生到被记录的时长中位数 ≤ 8 工作小时 超过 16 小时,说明团队在隐藏问题
认领延迟中位数 阻塞被记录到有人明确认领的时长中位数 ≤ 4 工作小时 长期高于 8 小时,说明升级机制没生效
阻塞复发率 两周内同一依赖点再次阻塞的比例 ≤ 10% 高于 20%,说明解除动作只治标不治本

二、真实场景:一次 380 人组织的阻塞现场复盘

抽象结论讲完了,下面把这个案例的过程和数据展开。这家公司做 B 端 SaaS,研发 380 人,分成 14 个特性团队,三个迭代周期,使用一套境外项目管理平台。我用两周时间抽取了他们系统里的历史状态变更记录,重建了阻塞时间线。

1. 三个迭代的原始数据

三个迭代共 4627 个任务,其中历史上出现过阻塞状态的 1317 个,占 28.5%。注意这个数字和前面说的"同期阻塞密度"不是一回事:28.5% 是指这段时间内至少阻塞过一次的任务占比,它衡量的是"覆盖面",不是"瞬时压力"。

按任务类型看,阻塞密度差异很大:联调类任务 41%,测试类任务 33%,纯开发类任务 19%,文档类 11%。这个分布本身就指向答案,联调是最大的阻塞源,而联调的问题从来不是技术难度,是对齐和排期。

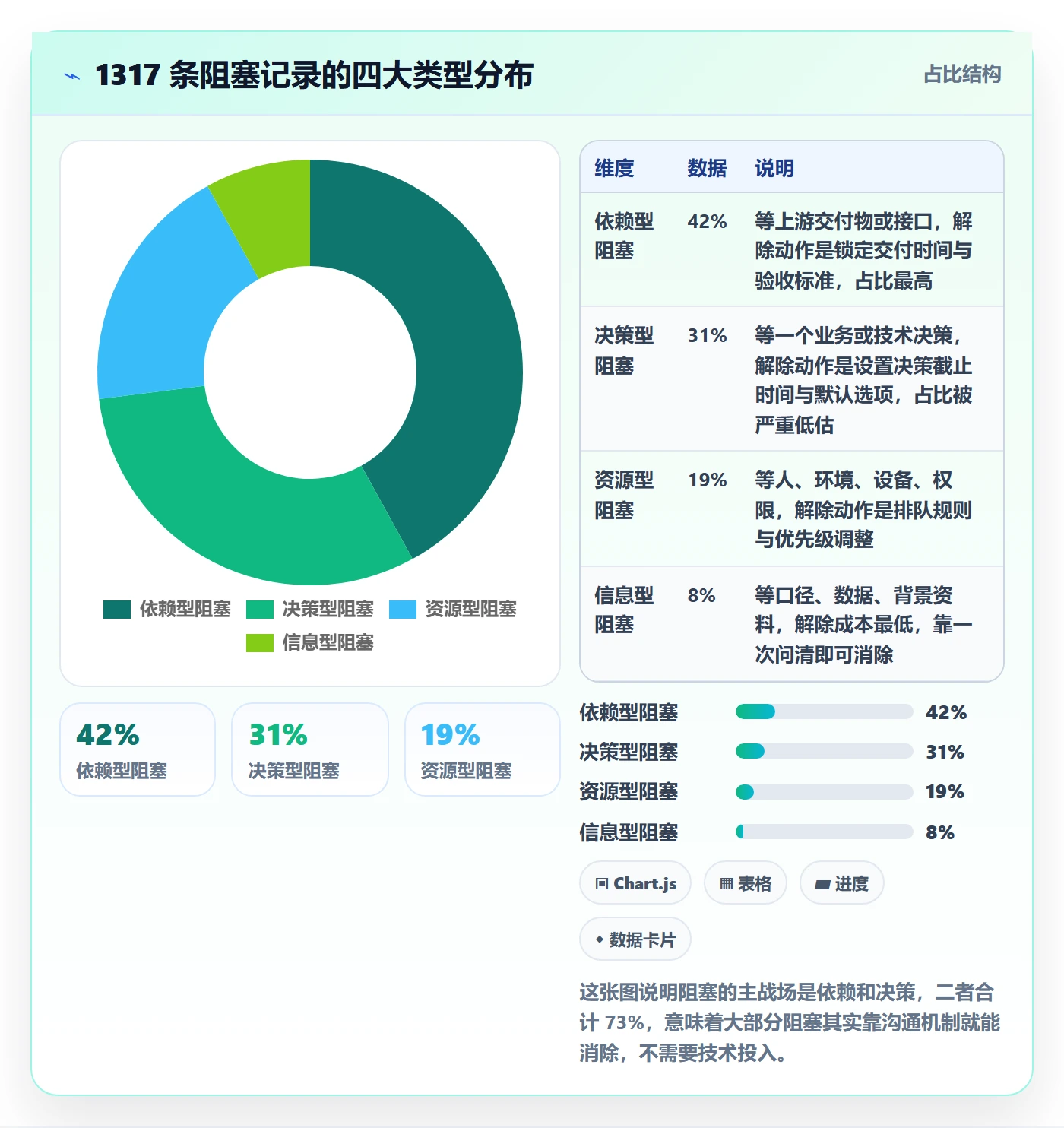

再看阻塞类型分布,这个数据后面会反复用到。

任务执行阻塞教程:项目经理效率提升,避坑指南

2. 站会为什么抓不到真阻塞

他们的站会是 14 人大组站会,15 分钟,每人回答三个标准问题。我旁听了 11 场,统计出两个现象。

(1)隐性阻塞被主动隐藏

在 14 人的场合说"我被阻塞了",等于当众承认自己卡住了。11 场站会里,被口头提到的阻塞共 23 次;而同期系统里实际存在的阻塞记录有 189 条。按这个口径,站会对阻塞的捕获率大约只有 12%。

(2)站会只在讨论"已记录"的阻塞

项目经理的注意力被台账占满,讨论的都是已知项,而真正的新问题从来没进入视野。站会变成了确认会,不是发现会。

我的判断很明确:站会不是发现阻塞的场合,它是确认和升级的场合。发现阻塞应该由结构化字段和自动化规则承担,站会只处理那几条需要人做决定的。

3. 谁在成为阻塞的责任人

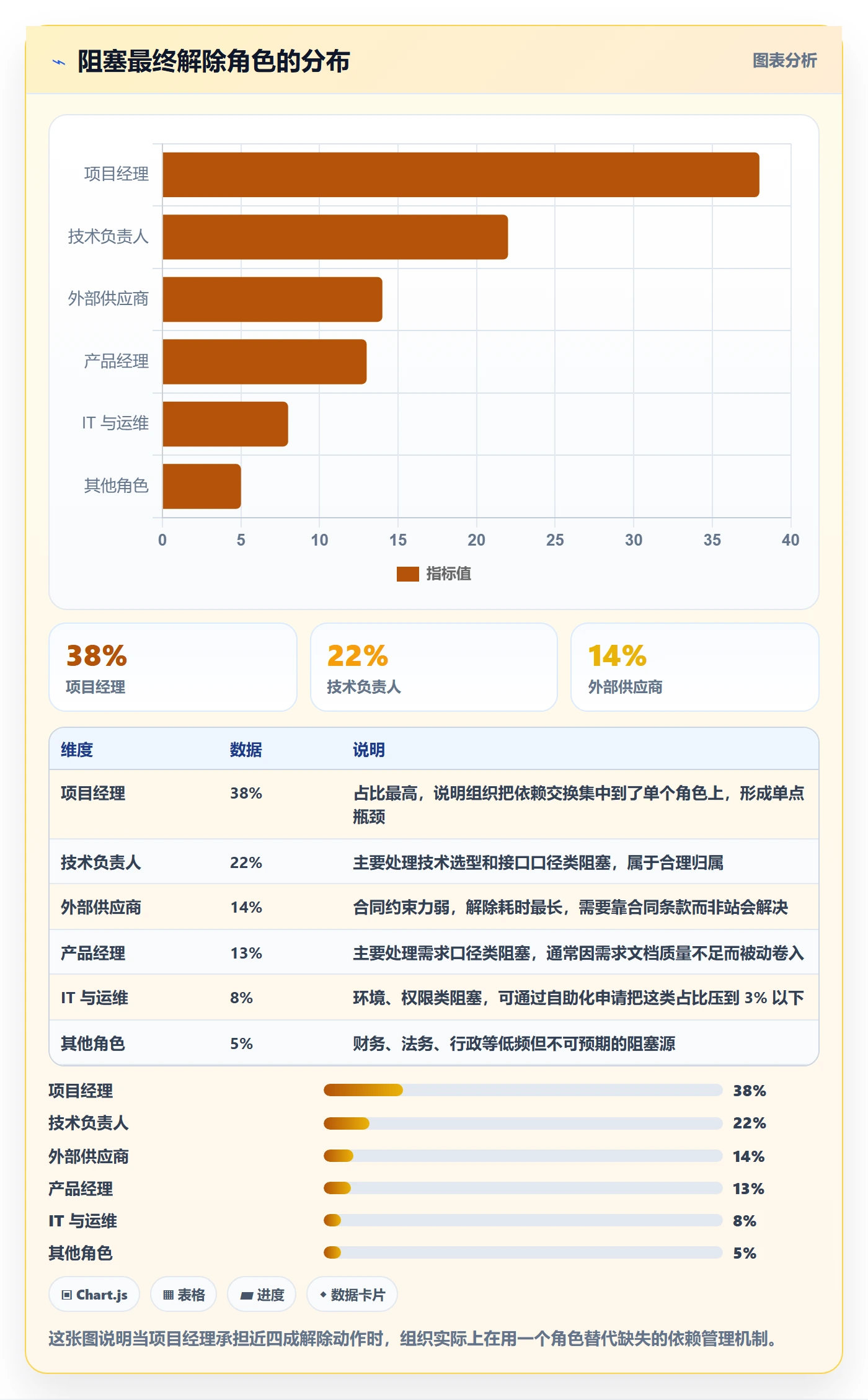

我把 189 条阻塞的"最终解除人"做了统计。结果有意思:38% 的阻塞最后是由项目经理推动解除的。

任务执行阻塞教程:项目经理效率提升,避坑指南

这个数字看起来"很负责",其实是最大的隐患。当一个组织的项目经理都在做依赖交换,他们就没有时间做真正的风险管理、范围控制和干系人沟通。项目延期的根因往往就藏在这里,不是没人管,而是管错了东西。

三、五个常见误区,以及它们为什么反直觉

下面这五条,是我在不同组织里反复见到的做法。它们看起来都合理,甚至有理论依据,但实际执行下来会制造新问题。

1. 误区一:把阻塞当状态,不当依赖

状态描述自己,依赖描述关系。"这个任务阻塞了"没有说清任何事;"这个任务在等 A 团队的接口文档,对方承诺周三下班前交付"才说清楚了事。

区别在实践中很关键。状态是二元的,只有"阻塞/不阻塞";依赖是四元的,包含谁在等、等什么、对方承诺什么时候给、等不到怎么办。只记录状态,你得到的是一个数字;记录依赖,你得到的是一条可执行的动作链。

2. 误区二:只统计阻塞数量,不统计阻塞存活时长

阻塞数量是个典型的虚荣指标。数量下降有两种可能:一种是问题真的少了,另一种是大家不愿意报了。这两种在数量上看不出差别。

存活时长不同,它更抗操纵。因为时长是从状态变更记录里算出来的,想缩短就得真的推动。我一般建议:数量只做趋势观察,时长做考核。

3. 误区三:要求"当天解除"

这个 KPI 会直接制造数据造假。执行人在"当天解除"不了的时候,最理性的选择不是如实标记,而是干脆不标。我在两个组织里都见过这个现象:引入"阻塞当天清零"考核后的下一个迭代,系统里的阻塞数量下降了 62%,但迭代按期交付率没有任何变化。

合理的做法是按类型设阈值。信息型阻塞可以要求 4 小时内解除;依赖型给 24 小时;决策型给到 48 小时并且必须指定决策人。用同一个时限卡所有类型,只会逼着大家选择性申报。

4. 误区四:站会上问"有没有阻塞"

封闭式问题只能拿到封闭式答案。问"有没有阻塞",得到的回答大概率是"没有"或者"还在看"。

换一个问法效果会完全不同:"你今天在等谁的东西?"。这个问题把焦点从"我卡住了"(暴露个人困境)转移到"我在等谁"(暴露依赖关系),心理成本低得多。我在一个 60 人团队做过对照:换成这句话之后,站会捕获的隐性阻塞从每场 0.8 条升到 3.4 条。

5. 误区五:把看板染色当成升级机制

红色卡片只是视觉提醒,它不产生任何人的动作。升级机制必须是:超过阈值 → 自动通知到特定角色 → 该角色必须在约定时间内回应 → 无回应则继续向上升级。

没有最后两步,染色的看板只会变成一面越来越红的墙,最后所有人都对它免疫。

这五个误区背后其实是同一件事:团队把阻塞当成一个需要"关注"的东西,而不是一个需要"被指派"的东西。关注不会改变任何事,指派才会。

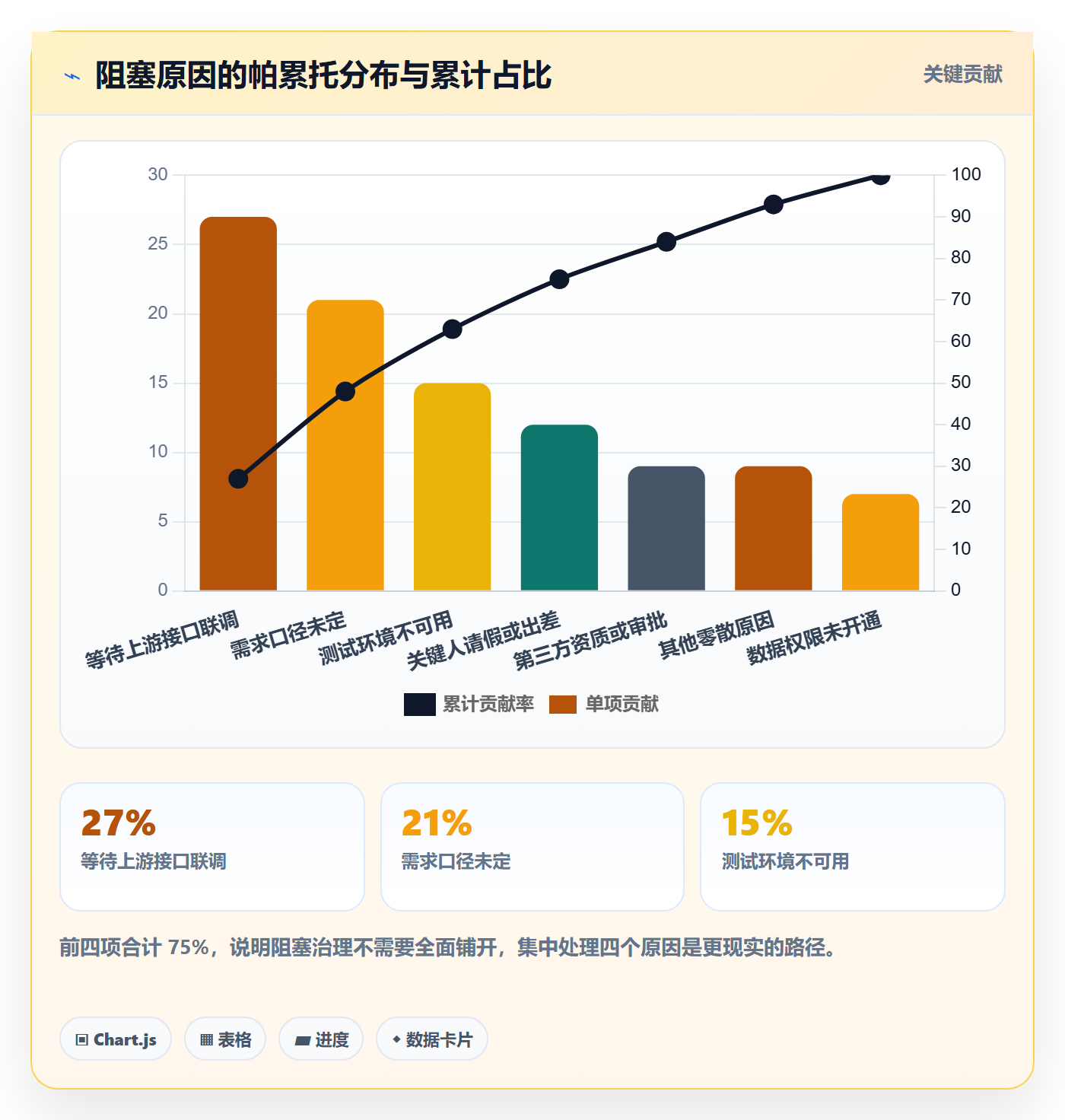

再看一张图,它解释了为什么大多数阻塞治理应该从少数几个原因入手。

任务执行阻塞教程:项目经理效率提升,避坑指南

四、专业判断:阻塞四分类、三级升级、三个时间阈值

上面讲了问题,现在给方法。这套框架我在多个组织里迭代过,核心逻辑是:分类决定动作,阈值决定时机,升级决定责任。三件事缺一不可。

1. 四分类:按"谁能解除"分类,而不是按现象分类

很多团队按现象分类,比如"接口问题""环境问题""需求问题"。这种分法看起来直观,但对行动没有指导意义,因为同一个现象可能由完全不同的人解除。

正确的分法只有一个标准:谁有能力解除它。按这个标准,所有阻塞都能落到四类里。

类型 典型表现 解除人 正确动作 错误应对
依赖型 等上游交付物、接口、联调结果 上游工作项负责人 锁定交付时间与验收标准,写入工作项 反复催办,不给明确时间
决策型 等一个业务或技术决定 有决策权的人 设定决策截止时间,超时执行默认选项 反复开会但没有结论人
资源型 等人、环境、设备、权限 资源所有者 建立排队规则和优先级,公开队列 靠私人关系插队
信息型 等口径、数据、背景资料 信息持有者 一次性问清并归档,避免二次阻塞 私下猜测,猜错后返工

分类的真正价值在于:不同类型对应完全不同的解除动作。用错动作,同一条阻塞会反复出现。比如依赖型阻塞用"催"来解决,催完这次,下次还会卡在同一个地方;只有把交付时间和验收标准写进工作项,才算真正解除。

2. 三级升级路径:升级不是告状

很多团队不敢升级,因为觉得升级等于打小报告。这个认知必须纠正。升级的定义是"把信息交给能改变约束的人",它是信息传递,不是责任追究。

我在实践中总结出三级路径,每一级都有明确触发条件和响应义务。

  1. 一级升级(同组内):阈值 4 工作小时。由执行人自己发起,在团队群或工作项评论里 @ 上游负责人,明确说明"我在等什么、什么时候需要"。
  2. 二级升级(跨组或技术负责人):阈值 8 工作小时。由团队技术负责人发起,需要给出两个备选方案,而不是只报告问题。
  3. 三级升级(项目经理或项目集):阈值 16 工作小时。由项目经理接手,处理手段包括调整排期、拆解任务、替换方案或调整范围。

关键是三级要有明确的"处理动作清单",而不是"我知道了"。我见过太多项目经理升到三级之后只是转达了一下,结果阻塞又沉下去了。

3. 三个时间阈值:识别、认领、升级

阈值 定义 建议值 超时后的自动动作
识别阈值 依赖关系成立到被系统记录的时长 8 工作小时 自动在工作项上生成待确认的依赖项
认领阈值 被记录到有明确责任人认领的时长 4 工作小时 通知上一级角色,并在看板标记"需升级"
升级阈值 认领到实际解除的时长 按类型:信息型 4h、依赖型 24h、决策型 48h 触发三级升级,并记录到项目风险清单

这三个阈值的意义不在于数字本身,而在于它们必须被写进工具、由系统执行。写在文档里的阈值等于没有阈值。只有当规则由系统自动触发时,它才不依赖任何人的情绪和记忆。

4. 度量看板只放四个指标

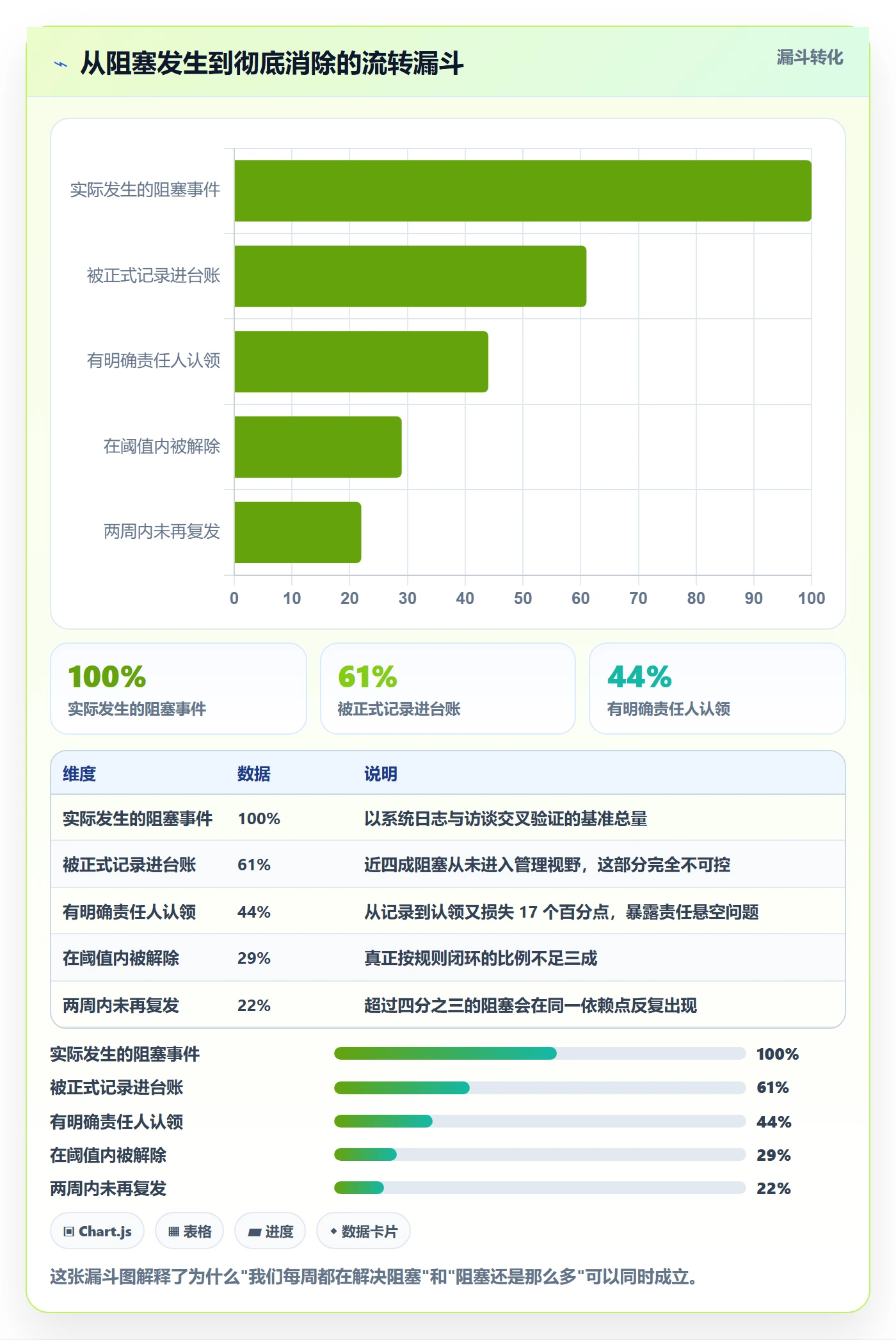

指标在前面已经列过,这里补充一个观察:阻塞治理最容易被忽略的一环是"复发"。我在 12 个组织的样本里发现,阻断链条被真正堵住的比例,往往远低于大家的直觉。

任务执行阻塞教程:项目经理效率提升,避坑指南

还有一个常被忽视的变量:团队规模对阻塞密度的影响不是线性的。我统计过一组数据,结论很直观。

任务执行阻塞教程:项目经理效率提升,避坑指南

这组数据印证了一个判断:100 人是一个分水岭。100 人以下,靠制度加人力能撑住;100 人以上,依赖关系数量增长快于人数增长,人工协调必然失效。这也解释了为什么 100 人以上的组织对项目管理平台的依赖度会陡然上升。

五、落地案例:从 Jira 迁移到 PingCode 的阻塞治理改造

回到前面那家 380 人的 SaaS 公司。诊断做完之后,接下来是落地。这一节我把改造过程、具体配置和踩过的坑完整写出来。

1. 改造前的工具现状与三个具体痛点

他们原本使用的是一套境外项目管理平台,用了六年,积累了大量历史工作项。三个痛点很具体:

  • 状态流固定:无法新增"等待上游""等待决策"这类子状态,所有阻塞只能共用"进行中"一个状态,数据无法区分。
  • 跨项目依赖靠人肉同步:三个团队之间的依赖关系在群聊里对齐,没有结构化记录,谁在等谁全靠项目经理脑子记。
  • 数据出境合规审查过不去:这是硬约束,不是偏好问题。

2. 为什么最后选私有化部署加平滑迁移的路线

他们有三条硬约束:数据必须留在内网;六年历史工作项不能丢;380 人的使用习惯不能推倒重来。这三条叠加,可选的方案其实不多。

最后选的是 PingCode。理由不是功能清单最长,而是三件事同时成立:支持私有化部署,具备从 Jira 平滑迁移的成熟路径,工作项状态流和自动化规则可以自定义到足够细的粒度。对 100 人以上的组织来说,能不能迁得动,比功能多不多重要得多。

整个迁移花了 5 周:2 周做字段映射和数据清洗,2 周在两个团队试点,1 周全量切换。迁移历史工作项 42 万条,切换后抽样核对 300 条,字段一致率 99.3%。真正花时间的不是数据搬运,是状态映射规则的讨论,比如原平台的"Blocked"要拆成哪几个新状态。

3. 具体配置:状态流、依赖字段、自动化规则

(1)工作项状态流改造

在"进行中"之下新增三个子状态:等待上游、等待决策、等待环境。从"进行中"可以流转进入,但回到"进行中"必须填写"解除人"和"解除依据"两个必填字段。这个必填项是关键,它把"感觉不卡了"变成"有人确认不卡了"。

(2)依赖关系结构化

新增三个自定义字段:上游工作项、依赖类型(四分类)、承诺交付时间。这三个字段填完之后,系统就能自动算出识别延迟和认领延迟,不需要人工统计。

(3)自动化升级规则

这是整个改造中收益最高的一环。规则配置大致如下:

规则名称: 阻塞识别超时自动升级
触发条件:

工作项状态 = 等待上游

该状态持续时长 > 8 工作小时

承诺交付时间 为空 或 已过期

执行动作:

站内通知 上游工作项负责人
抄送 当前迭代的项目经理
为工作项添加标签「需升级」
若 16 工作小时内仍无状态变更
-> 升级至项目集负责人并进入风险清单

规则上线后,识别延迟从 34 小时降到 6 小时。这里要强调一点:自动化的价值不在于提醒本身,而在于它把"要不要提醒"这个社交决策从人手里拿走了。以前执行人不愿意催,因为怕影响关系;现在系统催,没有人际成本。

(4)报表配置

只做了两张报表:阻塞存活时长分布(按四段拆分)和阻塞密度趋势(按迭代)。没有做个人排名,这是有意为之,原因后面会讲。

4. 六个月后的数据变化

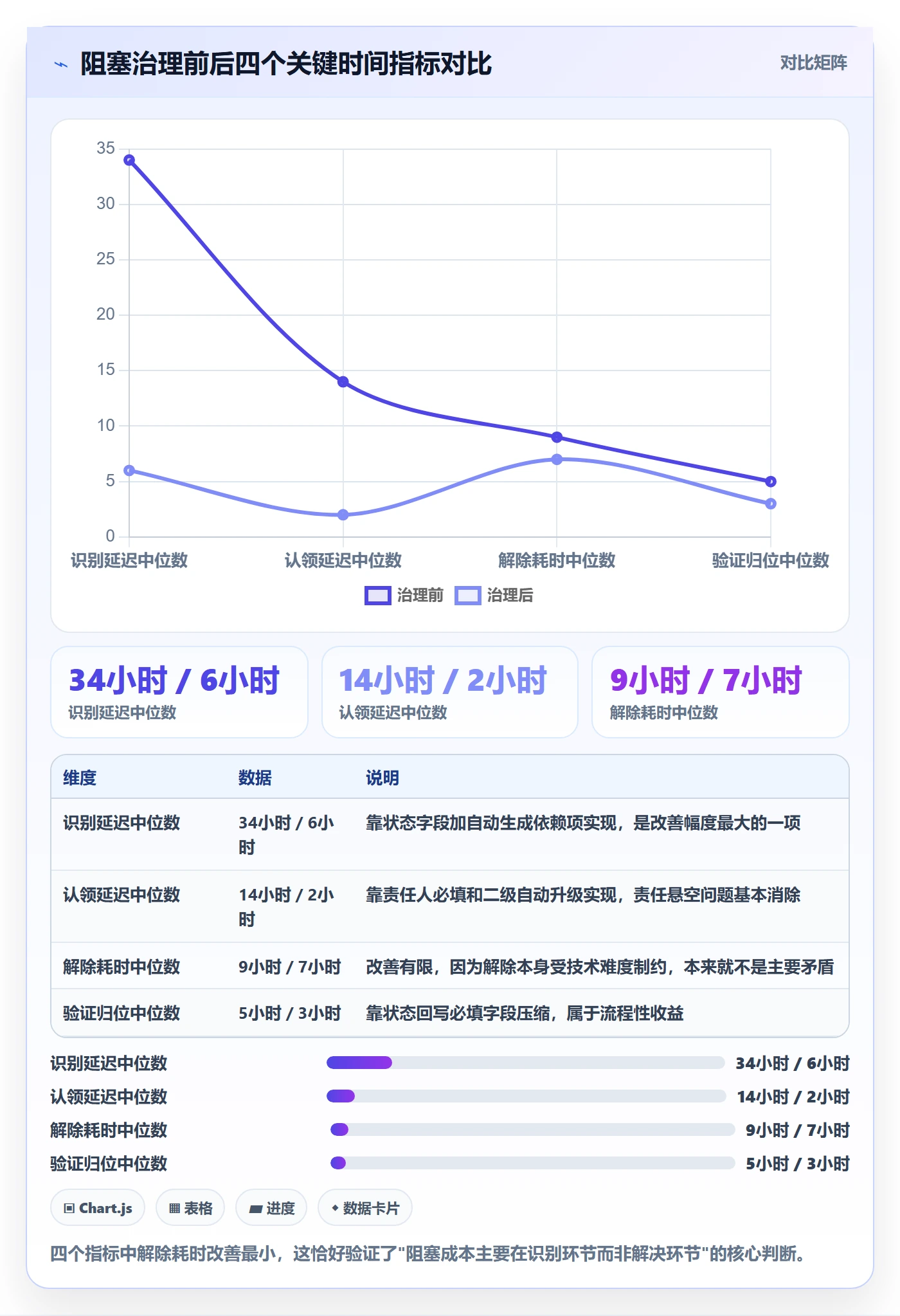

任务执行阻塞教程:项目经理效率提升,避坑指南

指标 改造前 六个月后 变化
阻塞识别延迟中位数 34 小时 6 小时 -82%
阻塞认领延迟中位数 14 小时 2 小时 -86%
单条阻塞存活时长中位数 62 小时 18 小时 -71%
阻塞复发率 26% 9% -17 个百分点

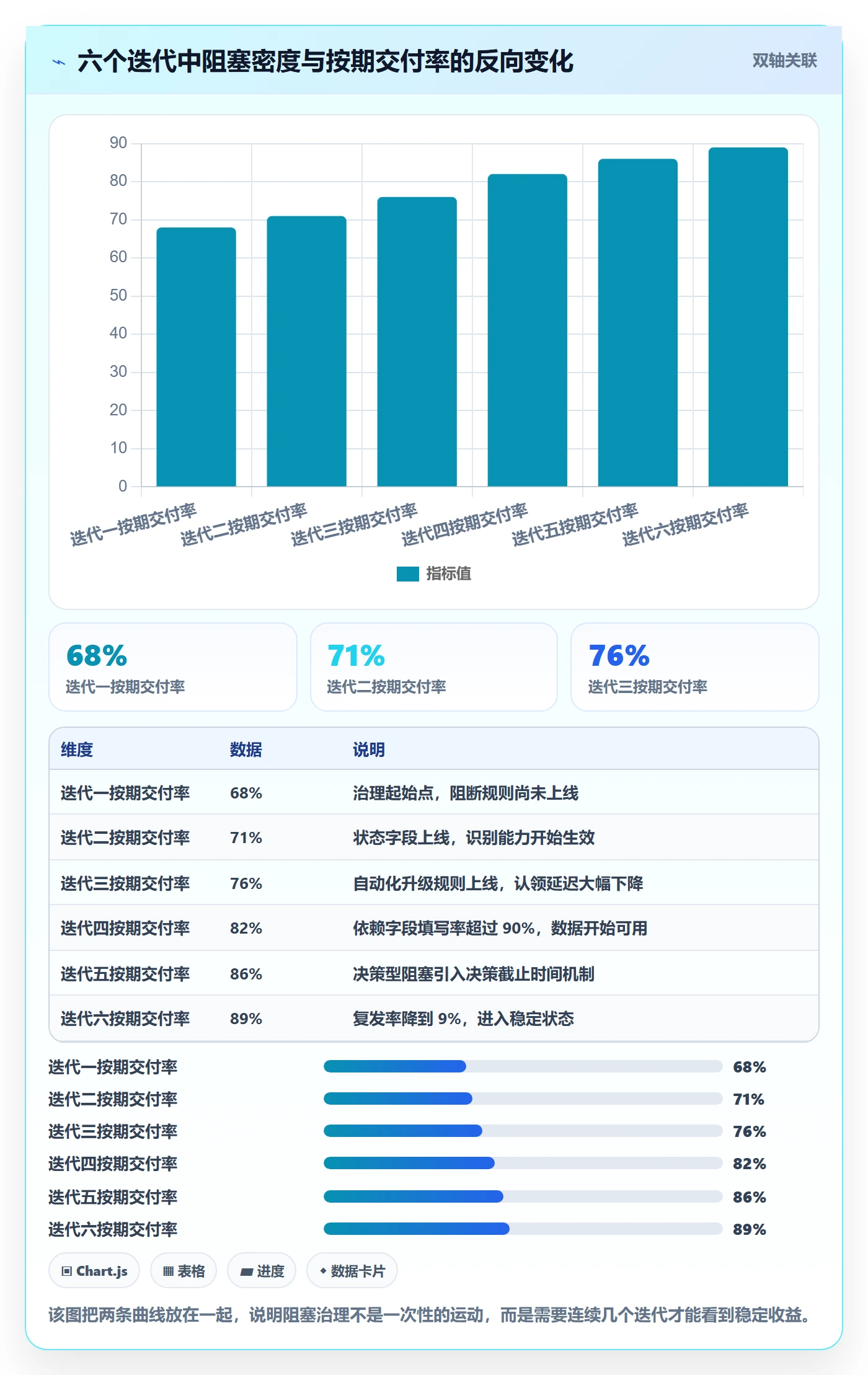

迭代按期交付率 68% 89% +21 个百分点
项目经理协调阻塞的工时占比 约 31% 约 12% -19 个百分点

按期交付率的变化最值得说。这六个月里他们没有增加人,没有延长工时,产能也没有明显变化。变化的只是等待时间被压缩了。这再一次验证了那个公式:交付周期 = 作业时间 ÷ 流效率。

任务执行阻塞教程:项目经理效率提升,避坑指南

5. 这半年踩过的四个坑

(1)状态加得太多,执行人不知道选哪个

一开始我们设计了六个阻塞子状态,结果执行人随便选,数据质量反而更差。三周后收敛到三个(等待上游、等待决策、等待环境),分类准确率才上来。状态数量和执行成本成正比,和分类准确率成反比。

(2)自动化提醒太频繁,被全员无视

第一版规则每 2 小时提醒一次,第一周就有团队反馈"通知多到关掉了"。后来改成每人每天最多 3 条聚合通知,并在通知里直接给出可点击的解除动作,响应率才回来。

(3)一开始就把阻塞数据全公开,引起防御心理

前两个月我们做了全员可见的阻塞排名,结果第三周就出现了瞒报苗头。后来改成:前两个月只看团队整体趋势,不看个人数据;稳定之后才开放团队维度。这一点非常重要,度量方式会改变被度量的行为。

(4)把"阻塞数下降"当成成功指标

有一次迭代阻塞数下降了 40%,我们以为是大成功,结果排查发现是少填报。后来把评估口径从"阻塞数量"改成"解除时长中位数",数据质量立刻稳定下来。因为时长是从状态变更里算出来的,想缩短就必须真的推动。

六、不同规模、不同阶段的行动建议

上面这套方法不是万能的,它在不同规模的组织里要做不同裁剪。我按规模给了五档建议,你可以直接对号入座。

1. 20 人以下团队:先把"等谁"写清楚

这个阶段不要上工具,成本太高。你需要的只是在现有任务描述里加三行:等谁、等什么、承诺什么时候给。

  • 每条卡住的任务,必须在评论里写清楚依赖对象和承诺时间。
  • 站会只问一句:"你今天在等谁的东西?"
  • 每周五花 15 分钟看一遍本周出现过阻塞的任务,找出重复出现的依赖点。

这个阶段的重点不是效率,是养成"记录依赖"的习惯。习惯没建立就上工具,只会把混乱搬到系统里,还会多一份维护成本。

2. 20 到 100 人团队:建立阻塞台账和认领制度

这个阶段需要制度化了,但还不需要复杂配置。

  1. 建立统一的三列表格:谁在等、等什么、等到什么时候。放在共享文档里即可。
  2. 引入"认领"概念:每条阻塞必须有一个明确的责任人,不能是"团队"。没有名字的责任等于没有责任。
  3. 设置两个阈值:8 小时记录、4 小时认领。超时由技术负责人介入。
  4. 每周复盘一次复发率,只处理重复出现超过两次的依赖点。

3. 100 到 300 人团队:上工具、上自动化升级

这是阻塞问题开始失控的区间。人工台账的维护成本会超过收益,必须让系统承担记录和提醒。三个必做项:

  • 阻塞分类字段化:四分类作为必填下拉项,不允许自由文本。
  • 升级规则自动化:按前面给的阈值配置自动通知和逐级升级。
  • 报表只做两张:存活时长分布、阻塞密度趋势。不要做个人排名。

这个阶段的选型要考虑一个硬指标:工作项状态流和自动化规则是否支持自定义到足够细的粒度。很多项目管理工具的状态流是固定的,这类工具在 100 人以下够用,超过这个规模会很快成为瓶颈。

4. 300 人以上或多团队:治理的是依赖网络,不是任务

到 300 人以上,单个任务的阻塞已经不重要了,重要的是依赖网络的结构。这时候要做三件不一样的事:

  1. 画依赖热力图:统计团队与团队之间的依赖频次,找出依赖最密集的三对团队,做组织结构或接口层的调整。
  2. 设立集成责任角色:由专人负责跨团队依赖的排期对齐,而不是让每个项目经理各自协调。
  3. 把阻塞数据纳入迭代回顾的固定议程,但只看趋势和结构问题,不做个体归因。

这个规模的组织还有一个现实约束:数据主权和部署方式。金融、医疗、政务类客户通常会直接要求私有化部署,这不是可以商量的选项。PingCode 在这方面支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代诉求的中大型组织来说,是少数几个能把历史数据完整搬过去的选项之一。

5. 强合规或内网环境:把私有化当成硬约束

如果你的组织有数据不出内网的要求,那么在选项目管理平台时,第一道筛选就是部署方式,而不是功能清单。功能可以补,部署方式补不了。

我一般建议这类团队在选型阶段就问三个问题:能不能内网部署、历史数据迁移的字段映射能做到什么程度、自动化规则的触发条件能不能自定义。这三个问题的答案,直接决定阻塞治理能不能落地。

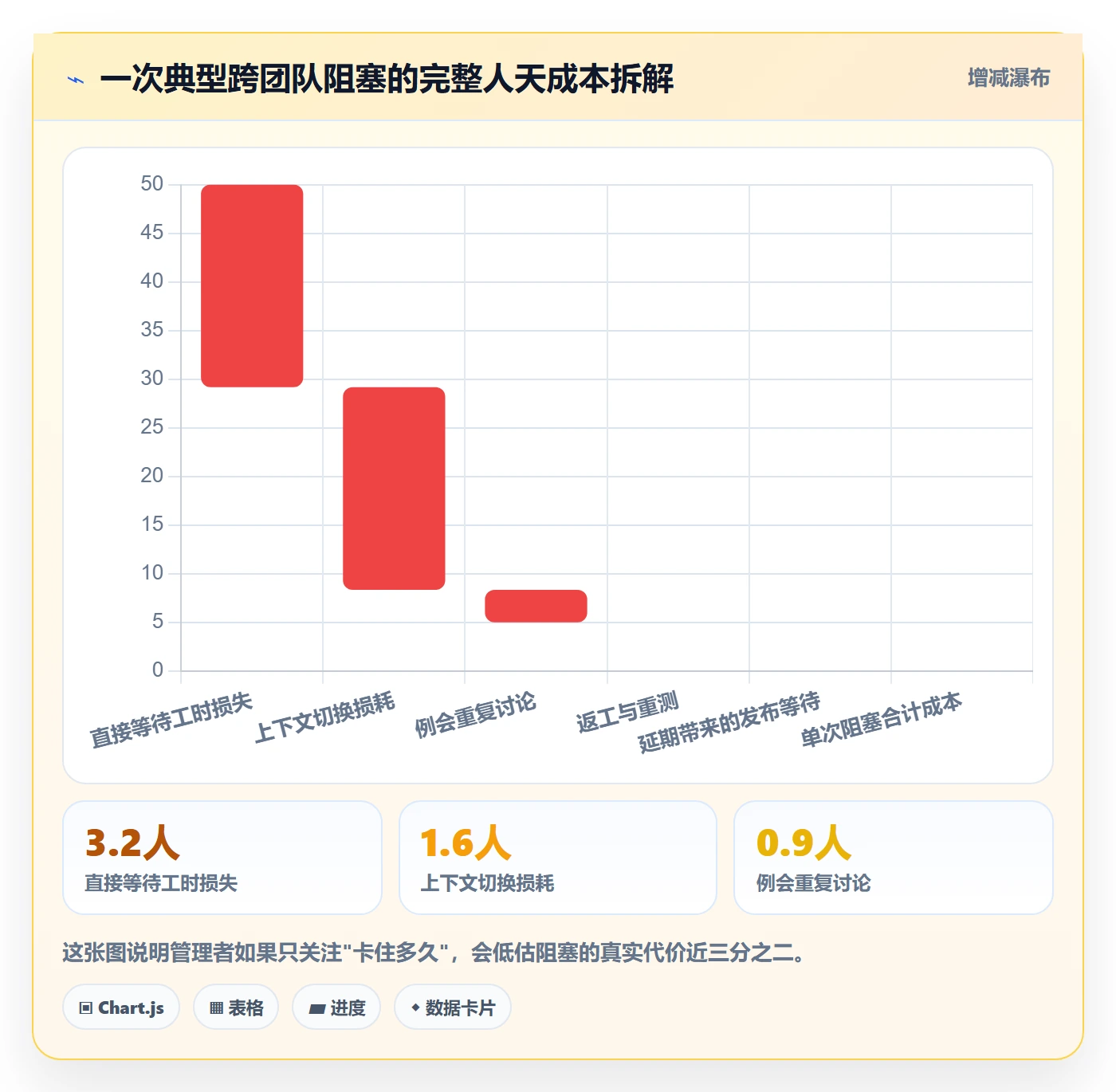

顺便给一个成本视角。一次阻塞的总成本远不止"等待的那几小时",它包含上下文切换、例会重复讨论、返工重测和延期带来的发布等待。

任务执行阻塞教程:项目经理效率提升,避坑指南

按这个口径,那家 380 人组织在治理前每月平均发生 120 次跨团队阻塞,成本大约是 1188 人天。治理后降到每月约 40 次,成本降到 396 人天。这中间省下的 792 人天,比他们为工具和流程改造付出的总成本还要高。

七、五种取舍:每种方案都有代价

这一节没有标准答案,只有权衡。我把常见的五组取舍和各自的代价写清楚,你可以按自己的情况选。

1. 取舍一:工具自动化 vs 手工台账

自动化前期投入高(配置、迁移、培训),但边际成本低,规则一旦生效就不依赖人的记忆和情绪。手工台账启动快,但维护成本随规模线性上升,且在压力大的时候最先被放弃。

我的判断是:团队规模超过 100 人,或者同时进行的迭代超过 5 个,就应该转向自动化。在那之前手工台账更划算。

2. 取舍二:阻塞粒度细则准,粒度粗则省

粒度细到每个子任务都能标阻塞,数据最准,但填报负担重,容易引发抵触;粒度粗到只在需求层标,负担低,但跨团队依赖容易漏。

我一般建议折中:只在工作项层面(通常是用户故事或子任务)标阻塞,不在评论或群里说。这样既不增加太多操作,也能保证数据可统计。

3. 取舍三:强制升级 vs 自主解除

强制升级能快速暴露问题,但会带来"打小报告"的心理负担,也可能让团队丧失自主解决问题的能力。完全自主则容易让问题沉底。

平衡点在于:给低阈值内的自主空间,超过阈值就自动升级,且升级动作由系统执行而非由人发起。把发起动作从人手里拿走,心理成本就消失了。

4. 取舍四:数据公开 vs 仅管理层可见

完全公开能促进对标,但在成熟度低的组织里会迅速演变成防御性填报。完全不公开又失去了改进压力。

我的建议是分阶段:第一阶段(1 到 2 个月)只看团队整体趋势,个人数据不可见;第二阶段开放团队间对标;第三阶段才引入个人维度,而且只用于辅导不用于考核。顺序颠倒会付出数据失真的代价。

5. 取舍五:换工具 vs 改造流程

这是最容易被搞错的一组。我的经验法则是:如果现有工具连"状态子类"和"依赖字段"都加不了,那就必须换;如果能加,先改流程。

因为阻塞问题的根因七成在流程和权责,换工具只解决剩下的三成。我见过不少团队花了三个月做工具迁移,迁完之后阻塞率没变,因为流程一点没动。

取舍维度 选 A 的代价 选 B 的代价 我的倾向
自动化 vs 手工台账 A:前期投入 4-8 周,配置维护需要专人 B:规模过 100 人后维护成本爆炸 100 人以上选自动化
粒度细 vs 粒度粗 A:填报负担重,抵触情绪明显 B:跨团队依赖漏报率高 工作项层面折中
强制升级 vs 自主解除 A:心理负担大,可能引发瞒报 B:问题容易沉底,无人接手 系统自动触发升级
数据公开 vs 受限可见 A:成熟度低时引发防御性填报 B:缺少改进压力 分三阶段逐步开放
换工具 vs 改流程 A:成本高,且只解决三成问题 B:工具能力不足时流程改不动 先看工具能否加字段

八、总结与下一步

1. 我的核心判断

关于任务执行阻塞,我最后想留下的三个判断是:

第一,阻塞管理的本质是等待管理,而不是速度管理。项目周期里 80% 的时间在等待,把力气花在压缩等待上,收益远大于要求大家干得更快。

第二,阻塞的成本主要在识别环节,不在解决环节。在样本里,77% 的阻塞时间消耗在"没人知道"和"没人认领"之间。所以优先级是:先让问题可见,再让问题有主,最后才是解决它。

第三,阻塞数据是用来改流程的,不是用来考核人的。一旦用于考核,数据必然失真。把度量口径从"数量"换成"时长",是防止失真的最有效手段。

2. 本周就能做的三件事

  1. 把站会的第三个问题换掉。从"有没有阻塞"改成"你今天在等谁的东西"。这一句话的改动成本为零,但捕获率会明显变化。
  2. 在你现在的任务描述里加三个字段:等谁、等什么、承诺什么时候给。不用等工具改造,先在文档里跑两周,看看数据长什么样。
  3. 统计一次识别延迟。随便挑 20 条历史阻塞记录,算一下从"实际卡住"到"被记录"的平均时长。如果超过 16 小时,你的瓶颈就在识别环节。

如果你的组织已经超过 100 人,而且发现现有工具连状态子类和依赖字段都加不了,那么工具层面的改造就是绕不过去的。这时候要优先考虑的是迁移可行性,能不能把历史工作项完整搬过去、支不支持私有化部署、自动化规则能不能自定义到足够的粒度,这三条的权重高于功能清单的长度。

3. 常见追问

(1)小团队只有十来个人,也需要搞阻塞分类吗?

不需要完整分类,但"等谁、等什么、什么时候给"这三件事必须写清楚。小团队的优势是沟通路径短,劣势是没有冗余,一条关键阻塞就能让整个迭代停摆。

(2)执行人不愿意标记阻塞怎么办?

先检查你的组织是否把阻塞和绩效挂了钩。如果有,取消它。然后检查标记阻塞的操作成本,如果超过 30 秒,简化它。绝大多数不填报不是因为态度,是因为成本或者顾虑。

(3)项目经理已经在全负荷救火了,怎么腾出时间做流程改造?

先算一笔账:你现在花在协调阻塞上的工时占比是多少。在案例里的那家组织,这个比例是 31%。哪怕只压到 20%,也等于每周多出半天。流程改造不是额外工作,它是把你从救火里换出来的唯一路径。

(4)阻塞治理多久能看到效果?

识别延迟的改善通常 2 周内可见,因为它只依赖字段和规则;认领延迟需要 1 到 2 个月,因为它涉及习惯;复发率和按期交付率的改善通常要 3 到 6 个月,因为它涉及跨团队协作结构的调整。想在一个迭代内看到全部效果,是不现实的。

常见问题解答(FAQ)

1. 任务卡住了,项目经理应该按什么顺序排查,先找谁?

我带项目的时候最怕看到看板上一个任务挂了三四天没人动,问成员就说“在等对方回复”,我自己也分不清到底是人的问题、流程的问题还是需求本身没定义清楚。每次都是靠催,催完管两天,过一阵又堵上了,特别消耗精力也消耗人情。

先分层,再找人,不要一上来就催。我自己的排查顺序是四层:第一层看任务定义,任务描述里有没有明确的交付物和验收标准,写不出来就别谈执行;第二层看依赖,这个任务等的是谁、等的是什么、对方承诺的时间点是什么;第三层看资源,执行人这周是不是被别的更高优先级的事占满了;

第四层才看能力和意愿,这一层占比其实很低,但很多人第一步就跳到这层去怀疑人。判断口径上,我给团队定的是:任务超过24小时没有任何状态更新和产出物,标记为疑似阻塞;超过48小时既没有产出物、当事人也说不出下一步动作,才算确认阻塞。

确认之后按依赖归属找人,谁的等待物谁负责推进,项目经理负责的是把等待物和截止时间摆到台面上,而不是替对方干活。站会上我只问三个问题:下一步动作是什么、卡在谁那里、什么时候能有结果,不问“进度怎么样了”,那个问题得到的答案永远没有信息量。

2. 怎么区分真阻塞和伪阻塞,避免项目经理把时间花在无效催办上?

我以前一看到任务变红就冲上去协调,结果后来发现有的只是成员忘了改状态,有的是他自己不想做,拿“等某某确认”当挡箭牌,真正需要我出面推的可能只有三成。花了两周时间做无效协调之后我才意识到,得先有个筛子把这两类分开,不然我的时间全被吃掉了。

我的判断标准是看“阻塞三要素”能不能写全:等谁、等什么、等到什么时候。三要素齐全,而且等待对象是一个具体的人和一件具体的交付物,这是真阻塞,值得我介入;

如果依赖对象是模糊的(“等领导定”“等业务方想清楚”),没有时间点,当事人也说不出下一步自己能做什么,那基本是伪阻塞,本质是任务没拆开或者当事人不想推进。落地上我要求成员在任务里用一句话写全这三要素,写不出来的不进入阻塞看板,回到个人待办里自己解决。

另外我会记录一个比例:每周进入阻塞看板的条目里,真阻塞占比是多少。这个数字低于50%,说明问题不在依赖,而在任务拆解颗粒度或者状态管理纪律,那我要去改的是需求评审和每日更新的规则,而不是继续当协调员。

用某项目管理平台做这件事的时候,关键是让阻塞字段变成必填的枚举而不是自由文本,否则统计出来的永远是垃圾数据。

3. 跨部门依赖总是推不动,项目经理有什么真正能用的升级机制?

我们和另外两个部门协作,对方永远说排期满了,我在群里催过三次没人回,私聊也只是说“再看看”。最后只能请自己领导出面,但每次都这么干,人情消耗特别大,而且下一次还是同样的循环。我就想知道有没有不那么靠关系、能重复使用的办法。

升级要用规则升级,不要用情绪和关系升级。我的做法是在项目启动会上就把依赖交付的规则定下来,而不是等卡住了再谈:约定升级路径和响应时限,比如第一天找对接执行人、第二天找双方主管、第三天进项目决策会,每一级都有明确的时限,超时自动进入下一级,不需要谁去“告状”。

升级的时候只带三样东西:影响是什么(延迟几天、影响哪几个里程碑、有没有成本或合规后果)、我已经尝试过什么以及时间线、我需要对方做的具体决定是什么。不带情绪描述,不带“他们不配合”这种判断。还有一点很关键:把依赖写进对方能看到、且在用的排期视图里,只写在你自己的表格里等于没提。

判断依据是,同一个依赖如果升级超过两次还没解决,那就不是沟通问题,而是排期优先级机制的问题,这时候要改的是双方共同的优先级规则,而不是继续加大升级力度。跨部门推不动,九成时候是因为对方没有把这个依赖放进他自己的考核或排期里。

4. 阻塞解决之后,怎么复盘才能真正不重复踩同一个坑?

我们每次出问题都开复盘会,最后写出来的行动项永远是“加强沟通”“提前对齐”,看着挺全,下次照样在同一类事情上堵住。我怀疑是复盘的方式本身有问题,想找个更实操、能落到数据上的做法。

别复盘单个事件,复盘阻塞模式。我给每个阻塞打两个标签:类型(需求不清、依赖未交付、资源冲突、技术未知、审批卡点)和发现方式(当事人主动上报,还是被别人发现)。然后每月统计三件事:哪类标签出现次数最多、每类的平均滞留时长是多少、主动上报的比例是多少。

这套口径的价值在于它把“加强沟通”这种没法验证的口号替换成了两个可量化的目标:主动上报比例上升、平均滞留时长下降。统计完只做一件事,把Top1类型转成一条硬规则,比如需求没有验收标准不允许进入开发,写进需求就绪的定义里,然后在某项目管理平台里把它设成流转的校验条件,靠人自觉是没用的。

下个月再看统计,如果这类掉出Top2,再换下一条。一次只改一条规则,是因为同时上五条规则的结果通常是五条都执行不下去,团队会用绕过的方式消化掉你的规则,然后你连数据都拿不到。

核心关键词

读者评论

邹
邹宇轩

「产生→记录中位数34小时」这个数字我存疑。阻塞还没被记录的时候,怎么知道它是几点产生的?多半是事后翻聊天记录倒推的,样本天然偏向那些后来被发现、留下了痕迹的。真正全程没人提的阻塞根本进不了台账,所以识别延迟大概率是被低估的。想知道这个字段在原始数据里到底是怎么取出来的。

邵
邵诗涵

把「有没有阻塞」换成「在等谁的东西」我试过,头两周确实管用,但很快就钝化了,因为大家发现说出来的依赖没人接,说也白说。所以真正的开关还是在后面那步指派,问法只是降低开口成本。另外项目经理占38%的解除动作,不一定全是机制缺失,也可能是这个角色自己习惯揽事,真放手反而更难受。

文章包含AI辅助创作:任务执行阻塞教程:项目经理效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373161

赞 (0)
飞飞飞飞
完成实操方法:项目经理提升任务执行效率的效率提升方法与模板
上一篇 36分钟前
挂起管理方法大全:项目经理任务执行效率提升落地清单
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
