三年前我接手过一个已经连续两个迭代延期的项目。复盘时我做了一件有点自虐的事:把每个任务的最后更新时间,和它实际开始卡住的时间做了对照。结果很刺眼,真正被卡住的时间合计只有 23 天,而任务从卡住到被人知道,合计花了 71 天。也就是说,这个项目大部分损失不是发生在执行上,而是发生在"没人知道它已经卡住了"这段空白里。
这件事之后我不再相信"加强跟进"这类说法。任务执行恢复,指的是任务在推进过程中出现停滞、僵持或返工之后,组织把它重新拉回正常交付轨道的一整套动作:怎么发现、怎么定级、谁来接管、多久必须动、怎么验证真的恢复了、怎么防止同类问题再来一次。这六件事如果不变成制度,就只能靠项目经理的个人体力和记忆力硬扛,而人的体力是有上限的。
这篇文章我会把"任务执行恢复"从头到尾拆开讲:先给核心判断,再还原真实场景和三类失速模式,然后指出项目经理最常踩的六个坑,接着给出四层制度结构、工具落地方式、不同规模组织的行动建议和取舍逻辑,最后附一份可以直接抄的一页纸模板。文中数据来自我对 12 个研发型团队的访谈与两个季度的跟踪观察,涉及约 1,860 个工作项,已做脱敏和区间归并处理。
一、核心结论:任务执行恢复是一套制度,不是一种能力
很多人把"恢复"理解成一种临场能力:谁能把卡住的任务盘活,谁就是好项目经理。我的判断正好相反。在跨团队、多人协作的组织里,恢复能力的上限由制度决定,不由个人英雄主义决定。
1. 结论一:恢复速度的上限由信号延迟决定,不由执行力决定
我跟踪的样本里,一个任务从"实际卡住"到"被组织知道",中位数是 2.8 天,最差的团队接近 6 天。而从"被知道"到"有人动手",中位数只有 0.6 天。
这意味着项目经理每天在优化的是 0.6 天的那一段,而真正吃掉项目时间的是 2.8 天的那一段。你催得再勤,也只能压缩你已经知道的那部分;你不知道的部分,催不出来。
所以恢复机制的第一个设计目标,不是"让人更努力",而是把信号延迟从数天压缩到数小时。这是一道制度题,不是一道态度题。
2. 结论二:不分级的恢复机制,会把全员拖进救火
我见过一些团队,所有卡住的任务都在同一个群里被抛出,所有相关人都在同一时间被 @。结果是:真正需要资源协调的问题被大量琐碎问题淹没,团队对告警脱敏,最后所有人都在看消息,没人在解决问题。
分级的意义在于:L1 由责任人自救,L2 由项目经理协调,L3 才能升级到项目集或资源决策层。如果所有问题都走 L3,决策层会被日常事务填满,真正的重大风险反而排不上队。
3. 结论三:恢复机制的最小闭环是"定义,触发,接管,验证,沉淀"
这五步缺任何一步,机制都会退化。缺"定义",就无法判断什么时候该启动;缺"触发",就只能靠人想起来;缺"接管",问题会在原地打转;缺"验证",任务会假恢复;缺"沉淀",同类问题三个月后原样复发。
我特别想强调"验证"和"沉淀"这两步,因为它们最容易被跳过。一个任务把状态从"阻塞"改回"进行中",不等于恢复了;只有当它重新产出了可交付物,才算恢复。
4. 六段链路:把恢复拆成可管理的六段
把上面五步再细化,我通常按六段来看任务执行恢复的全流程。每一段都有明确的产出物和最常见的断点,可以逐段排查。
| 链路阶段 | 关键动作 | 产出物 | 最常见断点 |
|---|---|---|---|
| 信号产生 → 被识别 | 任务状态、更新频率、依赖标记被系统记录 | 可检索的阻塞记录 | 状态没人维护,任务"看起来在正常运行" |
| 识别 → 定级 | 按影响范围、滞留时长、可替代性判定 L1/L2/L3 | 恢复等级与责任人 | 没有定级标准,凭感觉判断 |
| 定级 → 责任人响应 | 通知到具体的人,而不是发到群里 | 响应确认与初步判断 | 通知发在群里,所有人都以为别人会管 |
| 响应 → 实际动作 | 拆解阻碍、协调资源、调整依赖顺序 | 恢复动作清单 | 只承诺"我会看",没有具体动作和时间 |
| 动作 → 验证通过 | 确认任务重新产出可交付物 | 恢复验证记录 | 状态改了就当恢复,实际没人验收 |
| 验证 → 复盘沉淀 | 归因、更新检查项、写入流程 | 可复用的预防规则 | 直接跳到下一个任务,问题重复发生 |

二、真实场景:任务是怎么在执行半路上"失速"的

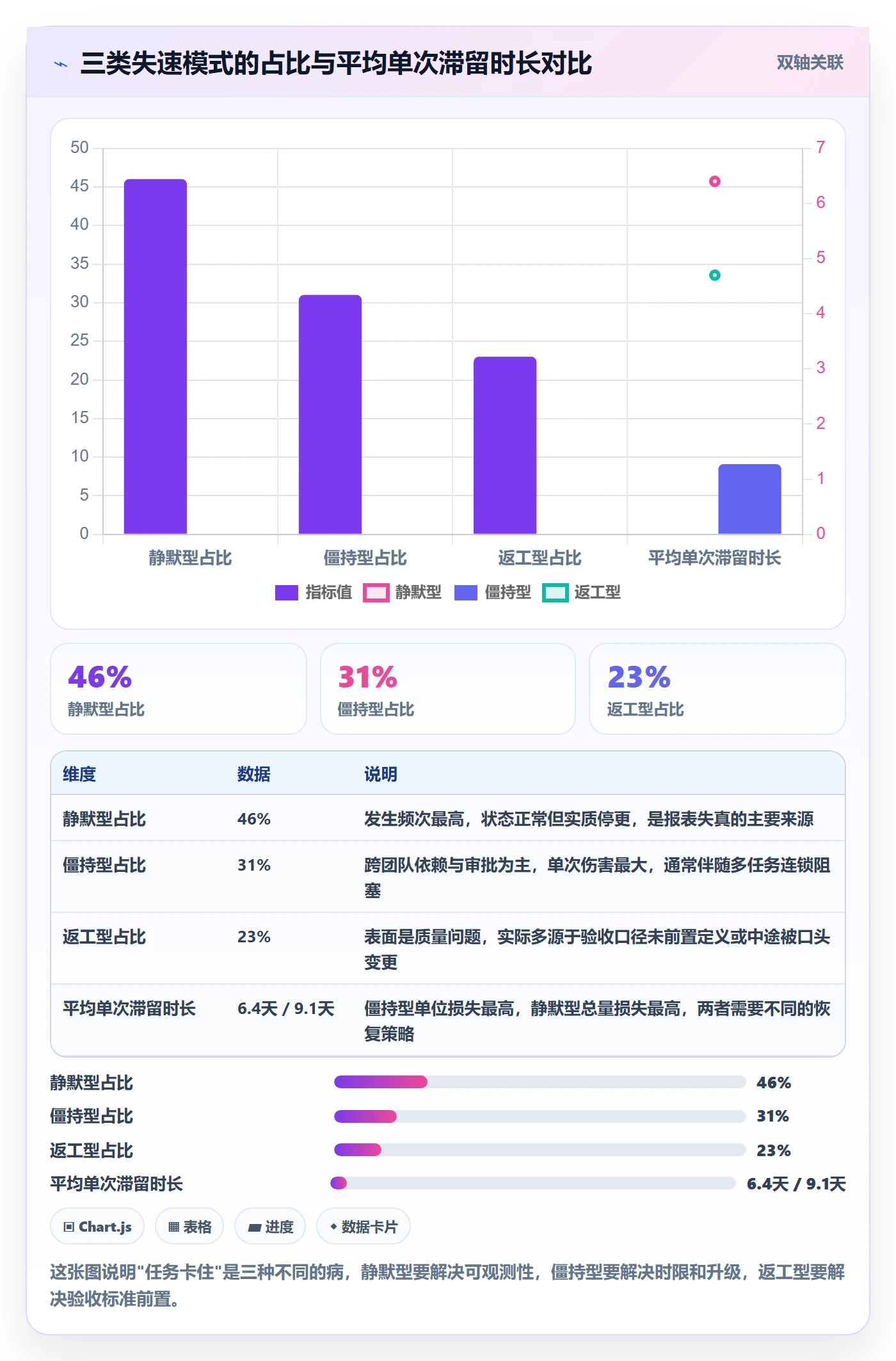

认清链路之后,下一个问题是:任务到底是怎么卡的?我的观察是,任务卡住不是一种病,而是三种病,症状相似但病因完全不同。用同一套流程去治,必然有一类治不好。
1. 静默型失速:状态还写着"进行中",但已经不动了
这是最隐蔽、也是占比最高的一类。任务的负责人没有说不做,只是"最近在忙别的";状态栏还挂着"进行中",最后一次实质性更新停在 5 个工作日之前。
静默型失速的危险在于,它在报表上完全看不出来。进度看板显示一切正常,因为状态字段是人工填的,而人工填的状态往往反映的是"我希望它是什么样",不是"它实际是什么样"。
这类失速的恢复重点,不是催负责人,而是让"无更新的进行中任务"自动浮出水面。我通常建议用一个简单规则兜底:进行中任务超过 3 个工作日无任何评论、附件或状态变更,就自动打标。
2. 僵持型失速:多方在等一个没有时限的答复
僵持型失速最常见的形式是跨团队依赖。A 团队的任务卡在 B 团队的一个接口评审上,B 团队说"这周排满了",A 团队说"我们只能等",于是任务在两边都处于"合理等待"状态。
这类问题单次滞留时间最长,我在样本里看到的平均滞留是 9.1 天。根本原因不是谁不配合,而是"等待"这件事没有时限、没有责任人、没有升级路径。没有时限的等待,在系统里和"正在进行"看起来一模一样。
恢复的关键动作是给依赖加上两个字段:承诺答复时间和超时升级对象。这两个字段一旦填上,僵持就变成了有截止时间的协作。
3. 返工型失速:验收口径在过程中被重新解释
第三类最容易被误判成质量问题。任务交付了,验收时被判定"不满足要求",退回重做。表面上这是执行质量问题,深挖下去通常会发现:需求在过程中被口头补充过,或者验收标准从一开始就没有写清楚。
返工型失速的平均滞留时间不算长(样本中约 4.7 天),但它对团队士气的消耗最大。连续两次返工之后,负责人的投入意愿会明显下降,进而演变成第二类静默型失速。
这类问题的恢复重点不在任务本身,而在把验收口径在任务开始前落到文档里,并且明确"谁有权改口径、改了口径要通知谁"。

4. 滞留时长和迭代延期概率的真实关系

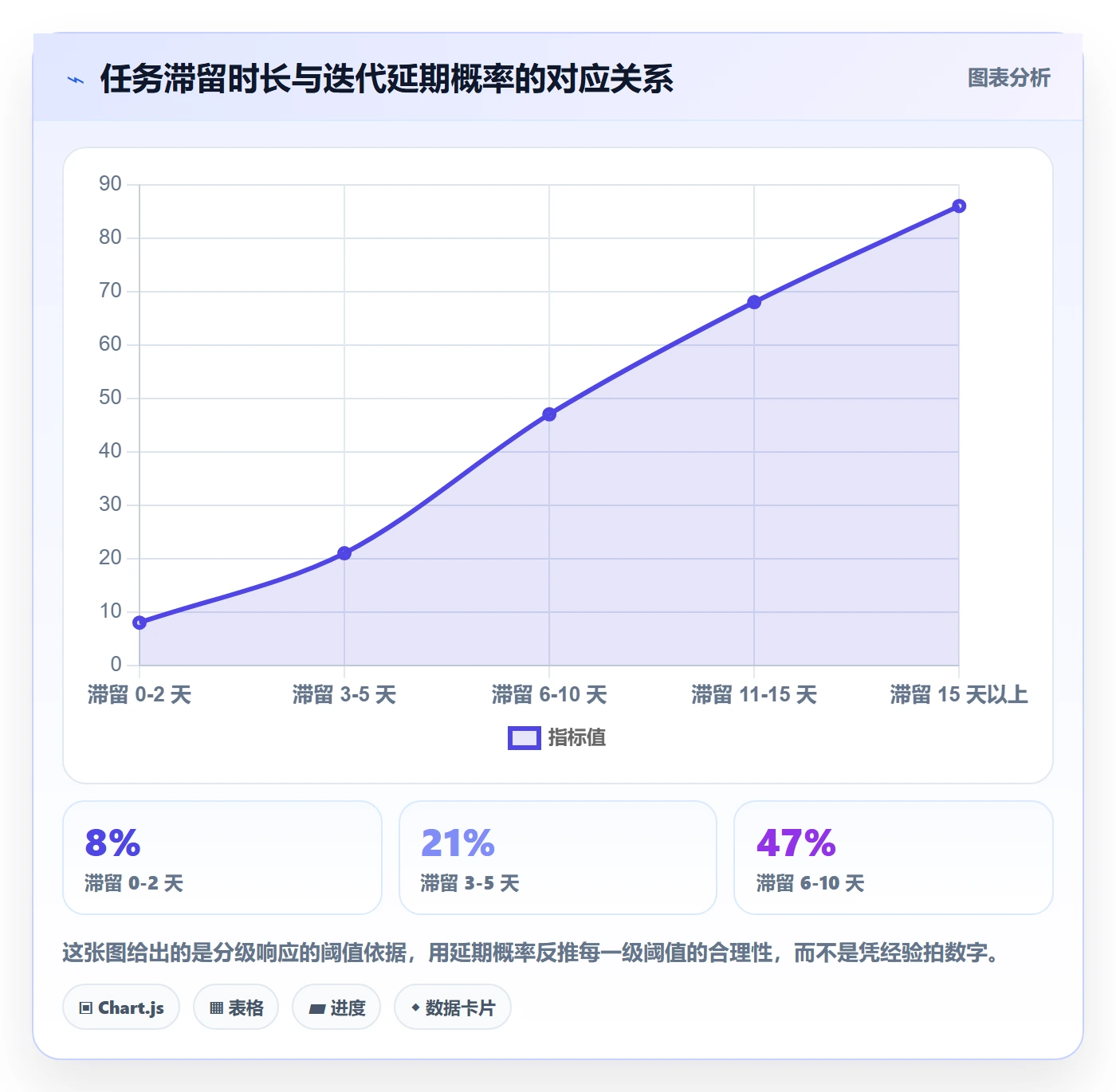

很多人问我:一个任务卡几天算严重?我不想给一个拍脑袋的数字,所以我把样本里的任务按滞留时长分档,统计了对应迭代的延期概率。结果比我想象的更陡。
滞留 0-2 天的任务,所在迭代的延期概率是 8%,基本属于正常波动。到了 6-10 天,延期概率跳到 47%。超过 15 天,延期概率达到 86%。
这组数字的实际用途,是给分级阈值找依据。不是"我觉得三天算超期",而是用延期概率反推:3 天进入关注、6 天进入接管、11 天进入范围调整评估,每一条阈值背后都有概率支撑。

三、拆解常见误区:项目经理最容易做错的六件事
下面这六条,几乎每一条我都在真实项目里见过,包括我自己早期也踩过。它们的共同点是:做的时候感觉很有道理,回头看才发现方向偏了。
1. 把"跟进"当成"恢复"
"这个任务我跟进一下"是项目经理最高频的一句话,但它往往只是把问题在群里再提一遍。跟进产生的是一次对话,恢复产生的是一个新的动作和时间点。
判断标准很简单:这次沟通之后,是否出现了一个之前不存在的具体动作、责任人和截止时间?如果没有,那就只是跟进,不是恢复。
2. 只在周会上发现阻塞
周会驱动的恢复机制有一个致命缺陷:它把恢复周期锁定在 7 天。任务周一卡住,最快要到下周一才可能被处理,而这期间它可能已经阻塞了下游三个任务。
我在样本里做过对比:纯周会驱动的团队,阻塞任务平均停留 8.9 天;引入超时自动提醒的团队,这个数字降到 4.1 天。差的不是团队努力程度,是发现问题的时间点。
3. 恢复动作没有时限和责任人
"我们尽快解决"是一句没有信息量的话。没有时限和责任人,恢复动作就会无限期挂在"进行中"。
我要求团队用这个格式写恢复动作:谁、在什么时间之前、完成什么可验证的结果。例如"张三在周三 18:00 前提供接口字段清单 v2,并同步给前后端负责人",而不是"尽快对齐接口"。
4. 靠人治,不靠状态机
有些团队把阻塞信息全部留在聊天记录和会议纪要里。这在 5 人团队里还能运转,因为大家记性够用;一旦到 30 人以上,信息就彻底碎片化了。
状态机的作用不是管理,是把"卡住"这件事变成一等公民。当阻塞有独立状态、必填字段、时间戳,它才能被统计、被排序、被自动升级。留在聊天记录里的阻塞,只能靠人肉回忆。
5. 只恢复任务,不恢复承诺
任务恢复了,但原来的交付时间没变,验收口径没变,下游依赖没变。这种"恢复"只是把问题往后推。
真正的恢复要回答一个更难的问题:这次恢复之后,原来的承诺还成立吗?如果不成立,就要同步调整下游计划、通知相关方、必要时走变更流程。跳过这一步,你会在下一个里程碑再遇到它。
6. 恢复完不复盘,同类问题反复出现
我见过一个团队,同一个"第三方接口文档延迟"的问题,在两个季度里以几乎相同的形式出现了七次,每次都在救火,每次都没有沉淀出任何检查项。
复盘的产出不应该是"下次注意",而应该是一条可执行的规则:在任务创建时自动带出一个检查项,例如"依赖第三方接口的任务,必须在开工前确认对方文档版本和答复时限"。能被系统记住的教训,才叫沉淀。

四、专业判断逻辑:制度设计的四层结构
讲完误区,该讲怎么设计了。我把任务执行恢复的制度分成四层,从上到下依次是状态与信号、触发与分级、权限与升级、复盘与沉淀。这四层是有顺序的,跳过前一层直接做后一层,通常做不起来。
1. 第一层:状态与信号,解决"能不能看见"
这是所有工作的地基。核心问题是:阻塞在系统里长什么样?我的建议是给阻塞一个独立状态,而不是把它藏在"进行中"的备注里。
阻塞状态必须有几类必填信息:阻塞类型、阻塞对象(是等内部资源还是等外部方)、承诺答复时间、当前对接人。没有这些字段的阻塞记录,等于只有一个情绪表达,没有可操作性。
(1)阻塞类型:依赖外部团队、等待审批、技术方案未定、资源被占用、验收标准不明。
(2)阻塞对象:具体到人或团队,不能写"相关部门"。
(3)承诺答复时间:必须是一个具体时间点,而不是"本周内"。
(4)当前对接人:出问题时第一个该被通知的人。
2. 第二层:触发与分级,解决"什么时候动"
触发有两种:人工触发和规则触发。我强烈建议以规则触发为主、人工触发为辅,因为人工触发依赖人的注意力,而人的注意力是最不稳定的资源。
分级标准我通常用三个维度来定:影响范围(阻塞了下游几个任务或几个团队)、滞留时长、是否有可替代方案。三个维度交叉之后,落到 L1/L2/L3 三档。
| 恢复等级 | 判定条件 | 响应时限 | 接管角色 |
|---|---|---|---|
| L1 | 滞留 3-5 天,未阻塞下游关键路径,责任人有可替代方案 | 24 小时内更新状态并给出恢复动作 | 任务责任人 |
| L2 | 滞留 6-10 天,或已阻塞 1-2 个下游任务 | 8 小时内响应,2 个工作日内给出恢复计划 | 项目经理 |
| L3 | 滞留 11 天以上,或阻塞关键里程碑、跨 3 个以上团队 | 4 小时内响应,当日成立临时协调小组 | 项目集负责人或资源决策层 |
3. 第三层:权限与升级,解决"谁能拍板"
这一层是最容易被忽略、也是我见过最多团队真正卡住的地方。问题不是没人响应,而是响应的人没有权限做决定。
所以制度里必须写清楚三件事:谁有权调动其他团队的资源、谁有权调整交付范围、谁有权决定终止一个任务。这三项权限如果不明确,L2 和 L3 会反复开会对齐,而任务继续停着。
我的经验是:把"有权砍范围"这一条明确写进制度,效果最明显。很多项目延期不是因为做得慢,而是因为没人敢说"这个功能本期不做"。
4. 第四层:复盘与沉淀,解决"怎么不再犯"
复盘不是写一份文档归档。有效的复盘产出必须落到三个地方之一:一条新的检查项、一条新的自动化规则,或者一次流程调整。
如果一次复盘什么都没改,那它就是一次集体聊天。我通常要求每次 L2 及以上的恢复,复盘产出至少一条可被系统执行的规则或检查项,否则不予关闭。

5. 一段可以直接参照的规则定义
制度要能被工具执行,就必须落到具体的规则上。下面这段是伪配置,用来说明触发规则的结构应该长什么样,重点是条件、动作、升级三个部分要写全,而不是只写一个提醒。
rule: blocked_timeout_escalation
恢复规则示例(伪配置,用于说明结构,不代表某个具体产品的原生语法)
when:
work_item.status == "阻塞"
now() – work_item.last_activity_at > 48h
work_item.recovery_level is empty
then:
set_field("恢复等级", "L1")
assign_owner(role: "任务责任人")
notify(channel: "项目群", mention: ["任务责任人", "项目经理"])
create_checklist_item("补充承诺答复时间与阻塞对象")
when:
now() – work_item.last_activity_at > 96h
then:
set_field("恢复等级", "L2")
assign_owner(role: "项目经理")
create_task("输出恢复计划", due: "+2 个工作日")
这段配置的价值在于它把"什么时候该有人动"从人的判断变成了系统的判断。人只负责做决定,不负责记得做决定。这是整个制度设计里最核心的一次分工调整。
五、工具落地:用 PingCode 承载恢复机制的五个具体动作
制度设计完之后,需要一个能稳定执行它的载体。我以 PingCode 为例说明具体怎么落地,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这是我在这类组织里更倾向选择的形态。
1. 把"阻塞"做成独立工作项状态,而不是备注
第一步永远是状态建模。在 PingCode 的工作项配置里,我会把阻塞状态拆开,而不是只留一个笼统的"阻塞"。建议至少区分"等待外部依赖""等待内部审批""技术方案未定"三类,因为这三类的接管人和恢复动作完全不同。
同时给阻塞状态配置必填字段:阻塞对象、承诺答复时间、对接人。字段必填的好处是,任何人在改状态的时候,被迫想清楚这三件事,而这个过程本身就是一次微型的恢复准备。
2. 用自动化规则把超时变成事件
这是整个机制里投入产出比最高的一步。规则逻辑非常简单:阻塞状态停留超过 48 小时且未更新,自动打标并通知责任人;超过 96 小时,升级到项目经理并自动生成恢复计划任务。
我特别建议设置"反向激励":凡是主动更新阻塞进展的任务,不计入超时统计。这一条能显著减少团队为了躲避告警而虚假更新状态的行为,让数据保持真实。
3. 用度量看板把三个数字上墙
看板不需要很复杂,三个数字就够:平均恢复时长、超期未升级比例、同类问题复发率。这三个数字分别对应速度、执行力和长期效果。
我在团队里的做法是把这个看板放在迭代评审的第一个页面。当恢复时长成为公开指标,团队对它的在意程度会明显上升,这比任何一次强调都有效。
4. 用私有化部署满足数据边界,让制度不被合规打断
中大型组织推行恢复机制时,经常遇到的阻力不是团队不配合,而是数据不能出内网。研发过程数据往往包含未发布的产品信息、客户信息和代码关联信息,很多企业不允许这类数据走公有云。
PingCode 支持私有化部署,这一点的实际价值在于:恢复机制可以完整地建在真实数据上,而不需要在合规和数据完整性之间做妥协。如果因为合规只能把部分数据留在本地表格里,恢复机制会立刻退化成半人工状态。
5. 从 Jira 迁移时,制度先行、字段后置
很多组织在迁移工具的时候犯一个错误:先把历史数据搬过去,再考虑制度。结果是搬过去的只是数据,不是流程。
我的建议顺序是:先确定恢复机制需要的状态、字段和规则,再设计迁移映射表,最后搬数据。PingCode 支持从 Jira 平滑迁移,但迁移方案里必须包含"旧阻塞字段如何映射到新状态机"这一项,否则历史阻塞数据在新系统里会变成一堆没人能解读的标签。
(1)列出旧系统中所有与阻塞、等待、挂起相关的状态和字段。
(2)把它们一一映射到新的三类阻塞状态,无法映射的归入"历史遗留阻塞"并单独标注。
(3)迁移完成后,用规则重新扫描一次历史任务,把仍然处于阻塞状态的工作项纳入恢复流程。
(4)迁移后的前两周,把超时阈值放宽一倍,避免历史积压引发告警风暴。

6. 规则上线后触发量先涨后跌是正常现象
很多团队在自动化规则上线第一周就慌了,因为触发量从每周十几条暴涨到六十多条。我的判断是:这不是新问题变多了,而是历史积压被一次性照亮了。
我跟踪的一个团队,规则上线后第 4 周触发量达到峰值 61 次,之后逐周下降,第 12 周稳定在 19 次左右。而平均恢复时长从第 1 周的 12.4 天降到第 12 周的 3.6 天,下降曲线比触发量曲线滞后大约 3 周。
这个滞后是合理的:规则先让问题可见,团队再逐步改变行为,最后才体现在恢复速度上。如果管理者在第二周就因为"告警太多"而关掉规则,等于亲手把刚建立的可观测性拆掉。

六、不同情况下的行动建议
制度设计没有通用解。同样是任务执行恢复,5 人团队和 500 人组织的做法应该完全不同。下面按规模给建议,你可以直接对照自己的情况取用。
1. 5-20 人团队:只做两件事
这个规模不要搞复杂制度。我建议只做两件事:一是给阻塞一个独立标记,二是每天固定 10 分钟同步阻塞项。
不需要分级,不需要升级权限,不需要自动化规则。这个规模下,沟通成本远低于制度成本,过度设计反而是负担。唯一需要坚持的是:标记阻塞的时候必须写清楚在等谁、等到什么时候。
2. 20-100 人团队:把分级和自动提醒补上
到了这个规模,靠记忆已经开始失效了。核心补的是两件事:恢复分级标准和超时自动提醒。
我建议从 L1 和 L2 两级开始,先不要引入 L3,等出现"L2 处理不了、需要跨部门调资源"的情况超过每月两次,再补上 L3。
同时要开始积累数据:平均恢复时长、阻塞数量趋势、复发率。这三个数字是后续制度迭代的依据。
3. 100 人以上或多项目并行:四层结构全上,并且要有专门角色
这个规模下,恢复机制必须完整,而且需要一个明确的责任人来维护它,不一定是专职,但必须是明确的一个人,而不是"项目经理们一起负责"。
PingCode 主要服务中大型企业及 100 人以上组织,在这类场景里,我建议把恢复机制和项目集管理打通:L3 级别的恢复事件应该自动进入项目集风险清单,而不是停留在单个项目内部。
多项目并行时,最大的风险不是单个任务卡住,而是同一个资源被多个项目同时占用导致的系统性卡顿。这需要跨项目的资源视图来发现,单项目看板看不出来。
4. 强合规与私有化场景:先解决数据边界,再谈机制
如果你的组织不允许研发过程数据出内网,那么任何依赖公有云工具的制度设计都会半途而废。这种情况下,第一件事是把数据边界确认清楚,然后选择支持私有化部署的方案。
PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这在国产替代场景里是比较现实的路径。但我要强调:工具能私有化,制度不能私有化,恢复机制的状态定义和分级标准必须是全组织统一的,否则跨部门协作时会各说各话。
| 组织规模 | 必须做的 | 可以先不做的 | 关键指标 |
|---|---|---|---|
| 5-20 人 | 阻塞独立标记、每日同步、必填等待对象 | 分级、自动化规则、复盘模板 | 阻塞任务平均停留天数 |
| 20-100 人 | L1/L2 分级、超时自动提醒、恢复动作格式统一 | L3 升级、跨项目资源视图 | 平均恢复时长、超期未升级比例 |
| 100 人以上 | 四层结构、专人维护、跨项目资源视图、L3 协调机制 | 过细的个性化流程定制 | 复发率、恢复时长、资源冲突次数 |
| 强合规场景 | 数据边界确认、私有化部署、全组织统一状态定义 | 依赖外部云服务的自动化能力 | 数据完整性、规则执行率 |
七、不同情况下的取舍
制度设计本质上是一系列取舍。想要全部拿到,通常会全部落空。下面这四组取舍,是我在不同团队里反复遇到的。
1. 取舍一:恢复速度 vs 恢复质量
追求极快恢复的团队,往往采用"闪电升级"策略:任何阻塞两小时内必须升级到管理层。速度确实快,平均恢复时长能压到 3 天以内,但复发率会升到 50% 以上。
原因不难理解:快速升级解决的是当下的阻塞,不解决阻塞的成因。所有人都忙着灭火,没人去查线路。我的建议是:交付红线期用速度优先,稳定期用质量优先,但不要把红线期的策略变成常态。
2. 取舍二:制度刚性 vs 团队自主
制度越刚性,执行越一致,但团队的自主判断空间越小。我见过一些团队把恢复流程做成了一堆必填表单,结果大家为了少填表,干脆不标记阻塞,数据变干净了,问题却被藏起来了。
我的判断是:状态定义必须刚性,恢复动作可以柔性。也就是说,"阻塞必须写清在等谁"这件事不能商量;但"用什么方式恢复"应该交给责任人自己决定。
3. 取舍三:工具投入 vs 管理成本
任何工具都有配置和维护成本。自动化规则写十条,就有十条要维护;看板建五个,就有五个要有人看。我见过团队建了十几个度量看板,最后没有一个人定期打开。
我的建议是从三个数字开始,跑满一个季度再考虑加。真正被使用的三个数字,价值远高于没人看的十五个图表。
4. 取舍四:升级频率 vs 信任成本
升级太频繁,会把团队之间的信任磨掉。责任人会觉得自己被监视,项目经理会被视为"只会向上打小报告的人"。升级太少,问题又会烂在原地。
我在实践里用的一个折中办法是:升级前先给责任人一次主动汇报的机会。规则规定,超时前 4 小时系统给责任人发一次预警,如果责任人在这段时间内主动更新了状态和计划,就不触发升级。这个设计让"升级"从惩罚变成了最后手段,团队接受度高很多。

八、一页纸模板:可以直接抄的任务执行恢复制度
把前面所有内容压缩到一页,就是下面这张表。我的建议是先按这张表把制度跑起来,跑满一个季度再根据数据调整阈值。不要一开始就追求完美设计,制度的价值在于被执行,不在于被写得多漂亮。
| 环节 | 责任人 | 时限要求 | 必须产出 |
|---|---|---|---|
| 标记阻塞 | 任务责任人 | 发现即标记,不晚于当日 | 阻塞类型、阻塞对象、承诺答复时间、对接人 |
| 定级 | 项目经理 | 阻塞标记后 8 小时内 | L1/L2/L3 等级及接管人 |
| L1 响应 | 任务责任人 | 24 小时内 | 一条含时间点的恢复动作 |
| L2 响应 | 项目经理 | 8 小时响应,2 个工作日计划 | 恢复计划,含资源与依赖调整 |
| L3 响应 | 项目集负责人 | 4 小时响应,当日成立小组 | 协调方案或范围变更决定 |
| 恢复验证 | 任务责任人与验收方 | 动作完成后 1 个工作日内 | 可交付物或验证记录 |
| 复盘沉淀 | 项目经理 | 恢复后 3 个工作日内 | 至少一条新检查项或自动化规则 |
这张表里有三个设计细节我想特别说明。
(1)"发现即标记"没有给缓冲期。缓冲期是静默型失速的温床,允许"我先自己处理看看",就等于允许问题先消失在系统视野里几天。
(2)L2 的响应时限只有 8 小时,但恢复计划给到 2 个工作日。这是刻意的:响应快是为了让责任人知道问题已被接管,计划慢一点是为了留出真正思考的时间。
(3)复盘产出必须是"可执行的东西",不能是结论性文字。"加强沟通"不是产出,"依赖第三方接口的任务在创建时自动带出文档版本确认项"才是产出。
九、总结与下一步
如果这篇文章只能留下一句话,我希望是这句:任务执行恢复的瓶颈,几乎从来不在执行速度上,而在"组织知道它卡住了"这件事的延迟上。你把这 2.8 天压到 2 小时,比让所有人加班两周更有效。
第二个我想强调的独特判断是:恢复机制不是一套应对异常的流程,而是一套正常运转的组织基础设施。它的价值不在于救回几个任务,而在于让项目经理从"人肉闹钟"变成真正的协调者和决策者。
下一步怎么做,我给出一个按顺序的四步路径。
- 本周内:把"阻塞"从备注和聊天记录里搬出来,变成工作项的独立状态,并配置四个必填字段。
- 两周内:上线一条超时规则,阻塞超过 48 小时自动通知责任人,超过 96 小时自动升级并生成恢复计划任务。
- 一个月内:把平均恢复时长、超期未升级比例、同类问题复发率三个数字做成看板,放进每次迭代评审的第一页。
- 一个季度内:把每次 L2 及以上恢复的复盘产出,转成至少一条自动化规则或检查项,让教训真正被系统记住。
最后一点提醒:不要指望第一周就见效。规则上线初期触发量会激增,团队会抱怨,数据会很难看。这是问题被照亮的过程,不是机制失败的过程。给自己和团队留出至少 8 到 12 周的观察窗口,你大概率会看到那条恢复时长曲线,稳稳地往下走。
常见问题解答(FAQ)
1. 任务执行中断后,一套完整的恢复流程应该包含哪几步?
我们团队经常出现需求做到一半被插单打断,过两周再回来谁都记不清做到哪了,我作为项目经理每次都要在群里问一圈才能勉强接上。我一直在想,有没有一套固定的恢复步骤,而不是靠我挨个去问?
我一般把恢复拆成五步并卡时间盒。第一步冻结现场,中断发生当天就把任务当前状态、已完成产物、下一步动作、卡点写进任务记录,不留到恢复时再回忆;第二步证据复核,恢复时先看产物物证,比如提交记录、文档版本、测试用例,而不是先听人怎么说,确认实际完成度和登记状态是否一致,我遇到的偏差大概在两三成;
第三步重估剩余量,只估剩余部分,不重估已完成部分,避免团队借恢复重新讨价还价;第四步依赖对齐,检查上游输入是否已变更、下游是否已经在等,把变更点写成新的前置条件;第五步重启承诺,明确新的交付时间并同步给相关方。整个流程控制在一个番茄钟内完成,超过就说明这个任务该拆。
判断依据是:恢复成本随中断时长非线性上涨,如果中断超过原任务工期的一半还没人记得细节,就不该原样恢复,而应重新走一次需求评估。
2. 项目经理在制度上要怎么设计,才能让任务恢复不依赖个人催办?
我之前带的项目全靠我在群里@人,谁的任务断了我记着,我一休假全乱。我想把恢复变成制度而不是我的个人习惯,但不知道该定哪些规则、卡哪些阈值,也怕定太细大家嫌烦。
制度层面我只定三件事:触发规则、责任人、状态口径。触发规则要写进系统而不是留在脑子里,我通常按连续两到三个工作日无状态变更且未标记阻塞作为自动触发条件,具体天数取决于团队迭代长度;责任人必须是任务负责人本人,项目经理只对恢复是否按时完成负责,一旦把恢复挂在自己身上,制度就退化成个人记忆。
状态口径必须统一,进行中意味着今天有实际动作,阻塞必须写明阻塞对象和解除条件,待恢复要是一个独立状态而不是混在进行中里,我见过太多团队把停摆任务留在进行中,导致看板永远失真。
再加一条硬规则:中断时长超过原估工时的百分之百,或者跨过两个迭代仍未重启的任务,强制进入重新评估而不是自动恢复,由需求方确认还有没有价值。这套制度上线后,一般两三个迭代就能把靠人催压缩到例外处理。
3. 用项目管理工具落地恢复流程,具体要配哪些字段、视图和自动化?
制度写出来了,但落到我们用的某项目管理平台上,我发现光靠一个状态字段根本表达不了断在哪、为什么断、什么时候该恢复。我也不确定加多少字段才够用又不至于让大家嫌麻烦。
我的经验是字段越少越好,四个就够:中断原因、上一次状态变更时间、恢复条件、剩余工时。中断原因做成枚举,比如等待上游、人力抽调、需求变更;上一次状态变更时间由系统自动记录,不要手填;恢复条件用一句话写清满足什么就能继续;剩余工时只填剩余部分。视图做两个就够。
一个是停摆清单,过滤条件为状态非完成且最后活动时间超过阈值,按中断天数倒序,这是项目经理每周真正必看的唯一一张表;另一个是恢复看板,只放已进入恢复流程的任务,按恢复条件是否满足分列。自动化只做两件事:超过阈值自动打标并通知任务负责人;恢复条件满足时提醒负责人确认重启。
其余一律不自动改状态,避免系统替人做判断。另外提醒一点,让任务负责人每周花两分钟更新剩余工时,比项目经理每天追一圈效率高得多,这也是我坚持不加完成百分比这类主观字段的原因。
4. 怎么判断任务恢复是真有效,还是只是把问题往后拖?
我们恢复流程跑了一阵子,看板上停摆任务确实少了,但我总觉得交付周期没变好,甚至有些任务恢复了三次还在原地打转。我想知道该盯哪几个数据,才能判断恢复到底是治好了还是只是表面好看。
看三个口径就够,而且必须成对看。第一是恢复后二次中断率,也就是恢复后两周内再次进入停摆的任务占比,我一般把超过三成视为流程有问题的信号,说明恢复时没解决真正的阻塞源。第二是恢复耗时中位数,从中断被识别到任务重新有实际产出所花的工作日,这个数字在缩小、同时二次中断率也在下降,才说明流程真的在起作用。
第三是恢复任务的交付偏差,即恢复后实际交付时间与重估时间的差值,如果普遍大于零,说明重估环节在放水。反过来说,只看停摆任务数量下降是最容易骗人的指标,因为团队完全可以直接把任务关掉或改成已取消,让它从清单上消失,所以我要求取消也走同一套记录,取消原因必须填写并纳入统计。
这套口径跑一个季度,基本能判断恢复是治标还是治本。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:项目经理制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373047
读者评论
信号延迟那段很有共鸣,但用“3个工作日无更新自动打标”在实际中容易变成噪音。我们有些任务本身周期长,评论少但并没卡;后来按任务类型和阶段分开设阈值才靠谱。另外状态字段靠人填,自动打标只能解决一部分,还得看有没有定期同步机制。
L1/L2/L3分级和滞留阈值逻辑清楚,但小团队直接套可能太重。我们十来人,全员填阻塞状态、定级、验证,维护成本比救火还高。反而只抓跨团队依赖和返工验收两项,效果更明显。制度还是得看组织规模和任务同质化程度,不能照搬。
验证和沉淀这两步确实最容易被跳过。我们之前把状态从阻塞改回进行中就算恢复,结果下游接口没验收,最后又返工。不过要小心一件事:如果阻塞时长、恢复次数被拿去考核,大家会倾向不标记阻塞,数据马上失真。先保证记录安全,再谈机制。
