我带过一个 40 人的交付型项目,立项会上全员点头,两周后盘点 37 个在途任务,其中 11 个处于"静默状态",不是没人认领,而是三个人都以为另外两个人在做。项目负责人当场复盘,结论不是"执行力差",而是"派发"这个环节从来没有被当成一个设计问题来处理。
从那之后我花了差不多三年时间,在 6 个项目、跨越 120 人到 600 人规模的组织里反复打磨一套派发方法。这篇文章把这套方法从 0 到 1 拆开讲清楚:怎么判断该不该派、派给谁、派多细、派什么边界、怎么收口,以及在什么规模下该用什么工具来承载。
一、核心结论:派发不是"分活",而是一次可验收的契约签订
先把结论摆在最前面,因为大部分项目负责人对"派发"的理解偏差,就发生在这一步。
派发的本质不是把任务发出去,而是把不确定性提前消化掉。一个任务在派发时没有被消化的模糊点,一定会在执行中放大 3 到 5 倍,最终以返工、延期或者"这不是我要的"的形式回到你面前。你要么在派发时花 10 分钟消掉它,要么在验收时花 3 天收拾它。
1. 派发失败的三种典型症状
我观察过十几个出问题的项目,派发环节的崩溃基本逃不出三种症状,而且这三种症状的严重程度是递进的。
- 症状一:静默任务。任务被创建了,有负责人,但几天内没有任何状态变化、评论或产出。表面看是"没人动",实际是负责人不确定从哪开始。
- 症状二:错位交付。负责人很勤奋,交付的东西也对,但不是你要的。这是验收标准缺失的典型表现,不是能力问题。
- 症状三:责任稀释。一个任务挂了两个"负责人"或者挂了一个小组,结果谁都没有真正负责。这是派发中最隐蔽也最致命的一种。
这三种症状的根因完全不同,但项目负责人常常用同一种方式应对,催进度。催进度只能缓解症状一,对症状二和症状三几乎无效,甚至会加剧责任稀释。
2. 我的核心判断:任务不是"给出去",而是"签下来"
我习惯用一个类比:派发像签合同,不像发通知。发通知只需要你按下发送键;签合同需要双方对标的、交付物、边界、时间和验收方式达成一致。只有负责人真正"签下来"的任务,才具备被执行的可能。
这个判断带来一个非常具体的操作差异:派发不是单向动作,它必须包含一次确认回路。我在所有项目里都要求负责人对派发内容做一次显式回应,不是"收到",而是"我理解的目标是 X,我计划第一步做 Y,我需要在 Z 时间点前拿到 A"。如果这个回路走不通,说明任务本身还没准备好被派发。
3. 从 0 到 1 的四个阶段
把派发当成一个能力来建设,我的经验是它会依次经过四个阶段。很多团队卡在第二阶段,是因为跳过了第三阶段的标准化,直接想上工具。
| 阶段 | 典型特征 | 核心动作 | 常见卡点 |
|---|---|---|---|
| 0 阶段:口头派发 | 站会上口头说,靠记忆推进 | 建立任务清单,哪怕先用表格 | 信息只存在于会议纪要里 |
| 1 阶段:有记录无标准 | 任务进了系统,但描述质量参差 | 定义任务描述的最小字段 | 字段定了没人执行,因为没人检查 |
| 2 阶段:有标准有检查 | 派发前有一次"就绪检查" | 把检查点做进流程,不靠人盯 | 检查变成形式主义 |
| 3 阶段:可度量可优化 | 派发质量有指标、有复盘 | 用数据反馈迭代派发规则 | 指标选错,团队开始"刷分" |
我要特别强调第二阶段到第三阶段的跨越。大部分团队在第二阶段就停下了,因为他们把"派发"当成一次性改进动作,而不是一个需要长期度量、持续微调的系统。真正让派发质量稳定下来的,是第四阶段的数据反馈回路。

二、真实场景:一个 120 人研发组织的派发现场
抽象结论说完了,讲一个我实际参与过的场景。这是一家做企业级 SaaS 的公司,研发体系大约 120 人,分成 6 个小组,产品线有 3 条。我去的时候,他们刚经历一次严重的版本延期,延期了 26 天。
1. 背景:目标拆到第 4 层开始失真
他们的目标拆解路径是:公司年度目标 → 产品线季度目标 → 版本里程碑 → 小组任务 → 个人任务。问题出在第 4 层到第 5 层的转换。
第 4 层的任务描述通常是这样的:"优化订单模块的查询性能"。到了第 5 层,个人拿到的任务描述变成了"处理订单查询优化相关事宜"。这两个描述之间没有任何可验证的传递关系,个人完全不知道自己做到什么程度算完成。
这类"描述衰减"是我见过最普遍、也最容易被忽视的派发问题。它不表现为"没人做",而表现为"大家都在做,但做出来的东西拼不起来"。
2. 我第一次诊断:抽样 60 个任务描述
我做的第一件事不是改流程,是做抽样。我随机抽了系统里 60 个进行中的任务,按四个维度打分:是否有明确交付物、是否有可验证的验收标准、是否有唯一责任人、是否有明确的完成时间。每个维度 0 或 1 分。
| 维度 | 达标数量(共 60) | 达标率 | 我的判断 |
|---|---|---|---|
| 明确交付物 | 31 | 52% | 一半任务不知道"做完是什么样" |
| 可验证验收标准 | 14 | 23% | 最严重的问题,直接导致反复返工 |
| 唯一责任人 | 44 | 73% | 相对较好,但 27% 的责任稀释已经足够致命 |
| 明确完成时间 | 49 | 82% | 时间反而最容易写,也最没有意义 |
这张表说明了一个反常识的结论:团队最容易写清楚的"时间",恰恰是派发中最不重要的字段;最难写清楚的"验收标准",才是决定成败的字段。因为时间只是约束,验收标准才是目标本身。

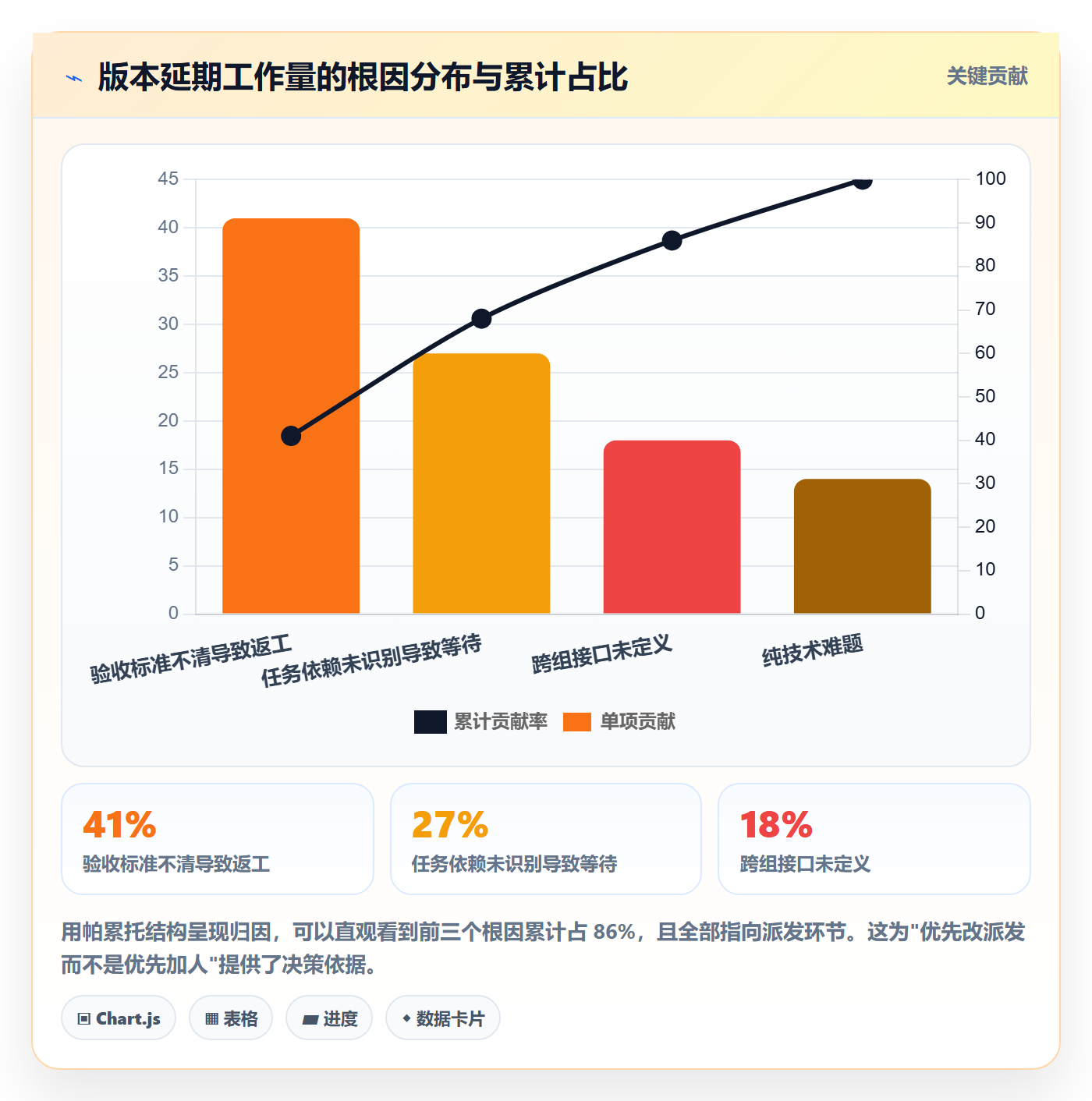

3. 派发失控的真实成本
我把这次延期 26 天做了成本归因。方式是把延期的工作量按根因分类,请 6 个组长各自独立归因,然后取一致度最高的分类。结果比我预想的更集中。
- 需求与验收标准不清导致的返工:约占总延期工作量的 41%。这是最大的单项。
- 任务依赖未识别导致的等待:约占 27%。任务派发时没标出前置依赖,执行到一半才发现要等人。
- 跨组接口未定义:约占 18%。两个组的任务边界模糊,接口对不上,来回扯皮。
- 纯技术难题:约占 14%。这部分是真实的技术风险,无法通过流程改进消除。
换句话说,大约 86% 的延期成本,来自派发环节而不是执行环节。这个数字后来成了我说服管理层投入流程改造的关键依据。

三、常见误区拆解:我在 6 个项目里踩过的坑
下面这 6 个误区,前 5 个我自己踩过,第 6 个是我看别人踩得最多、自己差点也踩进去的。
1. 误区一:把"派发"等同于"通知"
最开始的两年,我的派发就是站会上说一句"这个你来做",然后记到任务列表里。我以为我已经派发了,其实我只是通知了。
判断标准很简单:如果负责人无法用自己的话复述任务目标和验收标准,这次派发就没有完成。注意是复述目标,不是复述任务标题。复述标题是记忆,复述目标是理解。
2. 误区二:任务颗粒度靠感觉
我见过同一个项目里,有的任务颗粒度是"重构整个支付网关",有的是"把接口响应字段从 A 改成 B"。颗粒度不一致带来的直接后果是:大的任务永远在"进行中",小的任务一天就完成,看板上的进度完全失去参考价值。
颗粒度不是越细越好。我的经验基准是单个任务的工作量控制在 1 到 3 人天,超过 3 人天必须拆,小于 0.5 人天可以合并。这个区间的依据是:它能和一周的迭代节奏对齐,同时不至于让任务拆解本身变成负担。
3. 误区三:只派结果不派边界
这是返工的最大来源。典型的失败派发是:"你把这个模块的性能优化一下。" 这句话缺了三样东西:优化到什么程度、不能动什么、什么时候要。
边界至少包含三类:技术边界(不能改动的接口、不能引入的依赖)、范围边界(这次不做的事,明确写出来)、资源边界(能用到的人、环境、预算)。我发现把"这次不做的事"写出来,效果比写"要做的事"还好,因为它消除了最容易被默认包含进去的那部分。
4. 误区四:责任人唯一性被稀释
"这个任务由 A 和 B 一起负责",这句话几乎等于"没人负责"。我做过一个跟踪,同一个项目里挂了双负责人的任务,平均完成周期比单责任人任务长 47%,而且其中 30% 最终是由项目负责人自己兜底的。
解决方案不是禁止协作,而是把"责任人"和"协作者"明确区分开。责任人唯一,且唯一对结果负责;协作者可以有多个,只对各自贡献的部分负责。这个区分在工具里必须能结构化表达,不能靠备注。
5. 误区五:派发完就等验收
派发不是终点。我在早期项目里犯的错是:任务一发出去就不管了,直到验收日期才去看。这时候发现问题已经太晚,返工成本几乎等于重做。
正确做法是设定检查点而不是检查日。我的习惯是在任务预计周期的 30% 和 70% 处各设一个检查点,只看"当前产出是什么"和"有没有偏离目标",不做进度催问。30% 那个点尤其关键,它能拦住大部分方向性错误。
6. 误区六:工具越重越好
这是个反向误区。有些团队一上来就买最复杂的平台,结果派发流程变得更重,负责人开始抗拒录入,数据质量崩塌,最后工具变成了负担。
工具应该匹配组织的派发复杂度,而不是反过来。5 人团队用白板就够了;50 人团队需要结构化的任务字段和状态流转;100 人以上的多团队组织,才真正需要支持依赖关系、跨项目视图、权限隔离和审计追溯的平台。

四、专业判断逻辑:派发的五层决策模型
误区讲完,说方法。我把派发拆成五个连续决策层,每一层解决一个不同的问题,跳过任何一层都会在后面的执行中补回来。
1. 第一层:判断这件事该不该派
不是所有任务都该派出去。我的判断标准是三个问题:这件事是否有明确的产出?这个产出是否可以由他人独立完成?派出去节省的时间是否大于沟通成本?
三个问题只要有一个答案是"否",我就自己做或者直接砍掉。特别是第三个问题,很多项目负责人忽略了:有些任务派出去之后,你需要花更多时间解释、检查、返工,不如自己花两小时做完。
我有一条经验线:预计沟通成本超过任务本身工作量 30% 的任务,不派。这个阈值我在不同类型团队里试过,对研发类任务比较准,对创意类任务要放宽到 50%。
2. 第二层:判断派给谁
我用一个三维打分法:能力匹配度、意愿强度、当前带宽。三个维度各 1 到 5 分。
- 能力匹配度:是否具备完成任务所需的技能。低于 3 分意味着需要大量指导,要考虑是否值得。
- 意愿强度:是否愿意做这件事。这一项最容易被忽略,但它的影响力可能比能力更大。
- 当前带宽:手上还有多少在途任务。这一项是动态的,每次派发前都要重新看。
我的排序原则是:优先看带宽,再看意愿,最后看能力。原因很实际,能力不足可以通过配对、拆解、拉长周期来补,意愿不足几乎无法弥补,而带宽不足会直接导致任务静默。一个能力 5 分但带宽已经满的人,接到新任务的真实产出往往低于能力 3 分但带宽充足的人。
3. 第三层:判断派多细
颗粒度不能一刀切。我的判断依据是任务的"不确定性"和"执行者的经验水平"两个变量。
| 任务不确定性 | 执行者经验 | 建议颗粒度 | 派发方式 |
|---|---|---|---|
| 低(路径清晰) | 高(做过类似) | 粗(给目标和约束) | 只写交付物和验收标准 |
| 低 | 低(没做过) | 细(给步骤和示例) | 写清关键步骤和参考实现 |
| 高(探索性) | 高 | 粗(给问题和时限) | 写清要回答的问题,不写方法 |
| 高 | 低 | 不可直接派 | 先由资深成员做技术预研再拆派 |
最后一行是我特别想强调的:高不确定性 + 低经验的任务,不应该被直接派发。这种情况下的正确做法是先派一个"预研任务",产出一份可行性判断和拆解方案,再基于结论派发真正的执行任务。我见过太多项目直接把探索性任务派给新人,结果浪费了两周还得出"做不了"的结论。
4. 第四层:判断派什么边界
我把派发内容固定成五个字段,缺一个就不派。这五个字段是:目标、交付物、验收标准、边界、时间点。
其中"验收标准"必须写成可验证的形式。我的检验方式是问一句:"如果两个人独立判断这个任务是否完成,结论会一致吗?"如果不会,验收标准就不合格。典型的不可验证标准是"性能有明显提升"、"代码质量良好",可验证的写法是"订单列表接口 P95 响应时间从 800ms 降到 300ms 以内"。
5. 第五层:判断怎么收口
最后一层是决定任务的同步节奏和升级路径。我的默认配置是:
- 任务周期 3 天以内:不设中间检查点,只在完成时同步。
- 任务周期 4 到 10 天:设一个中间检查点,在 40% 时间处。
- 任务周期超过 10 天:必须拆成子任务,每个子任务单独走派发流程。
- 任何任务,只要负责人主动提出风险,立即升级到项目负责人,不等到检查点。
这里有一个容易做错的地方:升级路径必须在派发时就告诉负责人,而不是出问题时才说。负责人不知道可以升级,就会选择自己扛,等到扛不住的时候问题已经很大了。


五、案例与数据观察:把派发从个人习惯变成组织流程
方法论讲完了,接下来讲怎么落地。个人习惯只能改善一个项目负责人的效率,要让整个组织的派发质量稳定,必须落到工具和流程上。
1. 为什么中大型组织的派发必须依赖平台
50 人以内,靠表格加站会可以撑住。但到了 100 人以上的多团队组织,派发面临三个表格解决不了的问题:跨团队的任务依赖、细粒度的权限隔离、以及完整的历史追溯。
这也是我在服务中大型企业(100 人以上组织)的项目里,会优先考虑 PingCode 的原因。它主要面向中大型企业及 100 人以上组织的研发场景,在任务派发这件事上有三个对我特别关键的支撑点。
- 任务字段强结构化。目标、交付物、验收标准、前置依赖都可以做成必填项,派发就绪检查可以直接在流程里卡住,而不是靠人盯。
- 依赖关系原生支持。任务之间的阻塞关系是平台级能力,不是写在备注里的一句话。这直接解决了前面归因中 27% 的等待成本。
- 支持私有化部署。对有合规和数据驻留要求的企业,私有化部署是硬性门槛。同时它支持从 Jira 平滑迁移,对于正在做国产化替代的团队,迁移路径是可规划的,不是推倒重来。
我的判断逻辑是:如果组织的派发复杂度已经超出"人盯人"能覆盖的范围,那么平台的选择标准应该是"能不能把派发规则变成系统约束",而不是"功能多不多"。前者决定流程能不能稳定运行,后者只决定演示好不好看。
2. 从 Jira 迁移到派发标准化的 6 周节奏
我参与过一次从 Jira 迁移的完整过程,用了 6 周。这个节奏是我总结下来比较稳的,太快会导致数据质量差,太慢会让团队失去耐心。
| 周次 | 核心任务 | 产出物 | 风险点 |
|---|---|---|---|
| 第 1 周 | 盘点现有任务结构与自定义字段 | 字段映射表 | 历史字段冗余,直接映射会把脏数据带过去 |
| 第 2 周 | 试点迁移 1 个小组、约 400 个任务 | 迁移验证报告 | 状态流转规则不一致,需要先统一 |
| 第 3 周 | 定义派发模板与就绪检查规则 | 5 字段模板 + 检查清单 | 模板过重导致录入抗拒 |
| 第 4 周 | 全量迁移 + 并行运行 | 双系统并行数据 | 并行期团队不知道该看哪个系统 |
| 第 5 周 | 旧系统只读,全面切换 | 切换完成确认 | 遗漏的自动化规则需要重建 |
| 第 6 周 | 派发质量首次盘点与校准 | 派发质量基线报告 | 基线定得太高,团队被指标压垮 |
第 4 周的并行期是最容易被低估的。我的做法是明确宣布"以新系统为准",旧系统只用于回溯历史,不作为决策依据。如果两边都可以看,团队会自然回到熟悉的旧系统,迁移就变成了形式。
3. 度量指标怎么设:4 个核心指标 + 2 个防作弊指标
派发质量必须可度量,否则无法持续改进。我用的指标体系是 4 个核心指标加 2 个防作弊指标,防作弊指标的作用是防止团队为了达标而扭曲行为。
| 指标 | 定义 | 健康区间 | 作用 |
|---|---|---|---|
| 派发就绪率 | 五字段完整的任务占新建任务的比例 | 85% 以上 | 核心:衡量派发规范执行度 |
| 一次通过率 | 验收时无需返工的任务占比 | 75% 以上 | 核心:衡量派发内容质量 |
| 任务静默率 | 创建后 3 个工作日无任何状态变化的任务占比 | 10% 以下 | 核心:早期预警指标 |
| 平均等待时长 | 任务处于阻塞状态的平均时长 | 1.5 个工作日以下 | 核心:衡量依赖管理效果 |
| 任务拆分密度 | 平均每个任务被拆成几个子任务 | 防作弊:不超过 4 | 防止为了提升就绪率而机械拆分 |
| 描述字数中位数 | 任务描述正文的中位字符数 | 防作弊:不超过 400 字 | 防止为了"写全"而堆砌无效文字 |
防作弊指标是我踩过坑之后加的。有一次我们把"派发就绪率"作为考核指标,两个月后这个数字涨到了 96%,但返工率没变。查下去发现团队学会了形式化填字段,验收标准写"按需求文档执行",边界写"无特殊边界"。指标是达标了,质量没动。
任何单一指标都会被执行者找到最小成本的最优解,所以指标必须成对设计。一个推动行为,一个限制行为的极端化。
4. 一段可复用的任务描述模板
下面是我在项目里实际使用的任务描述结构。我用结构化格式而不是自由文本,因为自由文本必然导致字段缺失。
task:
title: "订单列表接口 P95 响应时间优化"
owner: "唯一责任人(不可为空)"
collaborators:
"协作角色及各自负责的子模块"
goal: "将订单列表接口的 P95 响应时间从 800ms 降至 300ms 以内"
deliverables:
"优化后的接口代码,合并至 release/2.8 分支"
"压测报告,包含优化前后对比数据"
acceptance_criteria:
"压测环境 100 并发下 P95 小于 300ms"
"订单列表数据准确性与优化前一致"
"不新增超过 50MB 的内存占用"
boundaries:
in_scope:
"订单列表接口的查询逻辑与索引优化"
out_of_scope:
"订单详情接口(后续单独排期)"
"数据库实例规格调整(不在本次范围)"
dependencies:
"需要 DBA 在 T+2 前完成索引变更审批"
checkpoints:
"第 2 天:输出优化方案与预期收益评估"
"第 4 天:输出压测初步数据"
escalation: "遇到阻塞立即在任务评论中 @ 项目负责人,不等待检查点"
这个模板的关键点不在字段多,而在于 out_of_scope 和 escalation 这两个字段。前者消除"我以为也要做"的误解,后者给负责人一个明确的求助路径。加了这两个字段之后,我负责的项目里跨组扯皮的时间下降了明显一个量级。


六、不同情况下的行动建议
方法论不能一刀切,规模不同、组织成熟度不同,落地方式差别很大。下面按四种典型情况给出建议。
1. 5 人以下小团队
不要上重型工具,也不要建复杂流程。这个阶段派发的核心风险是"信息只在脑子里",所以要做的事只有一件:把任务写下来,写清谁做、什么时候做完。
- 工具:一块共享看板或者一个共享表格就够了。
- 字段:责任人、交付物、完成时间,三个字段。
- 节奏:每天一次 10 分钟同步,口头确认昨天做了什么、今天做什么、有没有阻塞。
- 不要做的事:不要搞状态流转、不要设中间检查点、不要引入度量指标。
2. 20 到 50 人单产品线团队
这个规模是派发流程从"习惯"走向"规范"的转折点。核心风险从"信息不在纸上"变成了"任务描述质量不一致"。
- 先补齐五字段模板的前三项:目标、交付物、验收标准。
- 设立一次派发就绪检查,可以由项目负责人在周会上做,每次检查 5 到 10 个任务。
- 开始记录"派发就绪率"这一个指标,其他指标先不引入。
- 建立依赖标注的强制要求,这是成本最低、收益最高的一步。
3. 100 人以上多团队组织
这个规模下,派发不再是个体能力问题,而是组织协同问题。核心风险是跨团队依赖失控和责任边界模糊。
我的建议是分三步走:
- 第一步,统一派发模板。不是为了规范好看,而是为了让跨团队的任务可以被机械校验。人工检查在 100 人以上规模必然失效。
- 第二步,把就绪检查做进系统流程。字段不完整的任务无法进入"进行中"状态。这一步需要平台支持,人工巡检撑不住。
- 第三步,建立跨团队的依赖可视化。让任何一个人都能看到"我阻塞了谁"和"我被谁阻塞"。
这也是我推荐 PingCode 的主要场景,它服务的就是 100 人以上组织,依赖关系和权限隔离是原生能力,同时支持私有化部署和 Jira 平滑迁移,对正在做国产替代的中大型企业,迁移成本和长期收益是可算得清的。
4. 强合规与私有化部署场景
如果组织有数据不出内网的要求,派发工具的选型范围会大幅收窄。这种情况下我的判断优先级是:部署形态 > 权限模型 > 字段可配置性 > 功能丰富度。
原因是前两项决定你能不能合规使用,第三项决定你的派发模板能不能落地,第四项只是效率优化。我见过团队因为功能好看选了一个不支持私有化部署的平台,最后整个项目推翻重来,代价极大。

七、不同情况下的取舍
方法讲完,最后讲取舍。派发这件事没有完美方案,每一个选择都在跟另一个目标做交换。我把最常见的四组取舍列出来,方便你对照自己的情况做决定。
1. 效率与可追溯之间的取舍
写详细的派发内容要花时间。我的实测数据是,一个完整的五字段派发大约需要 8 到 12 分钟,而写一句"处理订单优化"只要 30 秒。短期看,前者效率低得多。
但从整个任务周期看,结论反过来。在我统计的那 60 个任务样本里,描述完整的任务平均总周期是 6.2 天,描述模糊的任务是 11.4 天,差距 5.2 天。用 10 分钟换 5 天,这笔账在任何团队里都是划算的。
取舍的临界点在于:如果任务本身工作量小于 2 小时,不要走完整派发流程。这类任务的沟通成本会超过收益,直接口头说清更快。
2. 标准化与灵活性之间的取舍
标准化能带来可预期性,但会牺牲灵活性。我见过一些团队把派发模板做得极其严格,导致探索性任务和创新任务被扼杀,因为"不知道该填什么"。
我的处理方式是按任务类型分模板。常规开发任务走严格模板,探索性任务走宽松模板,后者的验收标准可以是"输出一份可行性结论",不要求可量化的指标。两类模板共用同一套字段结构,但必填项的严格程度不同。
3. 工具约束与管理成本之间的取舍
把派发规则做成系统强制约束,效果最好,但也意味着管理工作从"人盯"转移到了"配置平台"。这需要有人持续维护字段、状态流转和自动化规则。
我的经验是,100 人以下的组织不建议把规则做得太硬,因为维护成本会超过收益。这个规模下更有效的是项目负责人每周花 30 分钟抽查派发质量,配合一次简短的复盘。
100 人以上就反过来了。人工抽查在这个规模下根本覆盖不到,必须靠系统约束。规模决定了你该把成本花在人身上还是系统上。
4. 迁移成本与长期收益之间的取舍
如果团队已经用了多年的旧系统,迁移成本是真实存在的。我参与的那次迁移,全量数据迁移加并行运行,实际投入大约是 6 周时间、3 个人力的一部分。这不是零成本。
但收益也是可量化的。迁移完成并跑完派发标准化之后的两个季度,我观察到的变化是:一次通过率从 52% 提升到 76%,平均等待时长从 3.2 个工作日降到 1.4 个工作日,任务静默率从 23% 降到 8%。
判断要不要迁移,我会问三个问题:现有系统能不能把派发规则变成系统约束?能不能支持跨团队依赖可视化?有没有合规或自主可控的硬性要求?三个问题里有两个答案是"不能",迁移的性价比就成立了。

八、把派发做成组织能力,而不是个人技巧
回到开头那个 40 人项目。11 个静默任务的问题,当时我的处理方式是逐个去问、逐个去推,花了三天把状态理清。短期看问题解决了,但下一个项目又开始重复,因为问题不在任务本身,在派发的机制上。
这篇文章里的所有方法,本质上都是在做一件事:把派发从"项目负责人的个人技巧"变成"组织的可复制流程"。个人技巧的上限是你的精力和你在场的时间;组织流程的上限是整个团队的规模。
如果让我只留一句话给正在从 0 到 1 建派发机制的团队,我会说:先别急着选工具,先用一周时间记录你现在派发的任务有多少个能通过"两个人独立判断结果一致"的验收标准测试。这个比例低于 50%,说明你的问题在方法层,工具再换也解决不了;高于 70%,说明方法已经有了,这时候再考虑用平台把规则固化下来,边际收益最大。
下一步我建议你按这个顺序做三件事。
- 本周内做一次派发质量抽样。随机抽 20 个在途任务,只检查两个字段:验收标准是否可验证、责任人是否唯一。记下达标率,作为你的基线。
- 下周起在派发内容里加两个字段。一个是"这次不做的事",一个是"遇到阻塞找谁"。只加这两个,观察两周内的静默率和返工率变化。
- 一个月后评估是否需要平台支撑。判断标准是:如果派发就绪率靠人工检查已经很难维持在 80% 以上,或者跨团队依赖已经无法用表格表达,那就是该把规则搬进系统的时候了。
派发这件事,说起来简单,做到位需要的是克制,克制住"我已经说清楚了"的错觉,克制住"先干起来再说"的冲动。把 10 分钟花在派发上,是项目负责人能做的最高杠杆的动作之一。
常见问题解答(FAQ)
1. 任务派发时怎么判断该派给谁?
我带过几个小团队,每次有新需求下来,最头疼的就是派给谁。派给老员工怕他忙不过来,派给新人又怕做砸,最后常常自己扛了,结果越扛越累。
先看任务需要的核心能力,再对照成员当前的能力与负荷,而不是凭印象。具体可以给每个人建一张简单的技能-负荷表:列出成员擅长模块、当前在手任务数、本周剩余可用工时。派发前先问一句‘这个任务需要什么级别的能力’,再匹配最接近的人,并预留10%-20%的缓冲。
如果没人完全匹配,就拆成‘主责+支援’两段,让老员工把关方案、新人执行细节,既不耽误进度也带人。
2. 任务派发后怎么跟进度又不显得 micromanage?
我以前一派完就忍不住天天问‘做得怎么样了’,结果成员觉得被盯着,我自己也累。后来试着放手,又出现临期才发现跑偏的情况,真不知道怎么拿捏这个度。
把跟进拆成节点确认而不是随时问人。派发时就和对方约定2-3个中间检查点,比如方案确认、初稿完成、联调前,每个节点只对产出不对过程。日常只看项目管理工具里的状态更新,不单独私聊催;只有节点延期或风险信号出现时才介入。这样你跟的是事和节点,不是人,成员也不会觉得被监视。
关键是派发那一刻就把检查点写进任务里,后面就不用反复追问。
3. 任务派发时要不要写得很细?细到什么程度合适?
我团队里有人喜欢我把步骤都列好,有人又嫌我写太细像在指挥他做事。同样一个任务,写法不同反馈差很多,我到底该写多细才算合适?
按任务的不确定性和执行人的经验来定颗粒度,而不是一刀切。经验足的人,只写清目标、验收标准和截止时间,中间怎么做让他自己定;经验浅或任务本身模糊的,就要补上关键步骤、依赖项和示例。一个可用的判断口径是:如果执行人看完任务后还需要问你三个以上的‘怎么做’,说明写得太粗;
如果他完全不用思考照做就行,说明写得太细,可以适当放权。派发文档里固定包含目标、交付物、验收标准、截止时间、依赖和检查点这六项就够了。
4. 派发出去的任务延期或做砸了,责任算谁的?
我们团队以前一出问题就互相甩锅,成员说需求没讲清,我说任务已经派下去了。后来我意识到光靠口头派发根本说不清,可到底该怎么划分责任才公平又服人?
先分清是派发方的问题还是执行方的问题,用证据而不是情绪判断。派发时就把目标、验收标准、资源支持和检查点写清楚并留档,这既是执行依据也是责任依据。如果延期是因为需求中途变更、资源没给到位或验收标准模糊,责任在派发方;如果是执行方在节点上没有及时暴露风险、也没求助,责任在执行方。
实操上建议每次派发后在项目管理工具里确认一遍任务内容,双方都看得到,出问题时对着记录复盘,比事后争论谁对谁错高效得多,也能让下次派发更规范。
核心关键词
文章包含AI辅助创作:派发怎么做?项目负责人实操方法:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371897
读者评论
关于"派发就绪检查"落地有个疑问。如果还是组长自己判,很容易回到形式主义。六个组长独立归因取一致度最高的分类,方法没问题,但"需求本身没想清楚"和"验收标准没写清"在实际项目里很难切开,很可能有一部分本该算在需求侧的账被记到了派发头上。在业务迭代团队确实好用,但我在平台和运维类团队待过,像"保障线上稳定性""优化告警噪音"这种任务天然是长期挂着的,硬拆成人天反而失真,看板上永远有几条挂着不动的。
我们团队也推过类似的前置校验,头两周确实有效,第三周就变成勾选框,验收标准一栏大家统一写"功能正常"。想了解有没有做过二次抽检或者交叉评审的经验。如果真是这样,只改派发流程的效果未必有文中那么立竿见影,得先确认需求环节的成熟度。这类团队是不是更该用周期目标或 SLO 来管,而不是套同一个颗粒度标准?
作者说要把检查做进流程不靠人盯,但关键是这个人不合格谁来判断?,"对那 86% 的归因保留一点看法。,"1 到 3 人天这个颗粒度基准我认同一半。
