转交最佳实践:跨部门团队任务分派最佳实践,常见问题

我在过去四年里参与过 11 次跨部门协作流程的诊断,其中有 7 次,客户最初给我描述的问题是“另一个部门不配合”。但把两周的转交记录拉出来之后,几乎每一次都能看到同一个模式:真正卡住的不是意愿,而是“转交”这个动作本身从来没有被定义过。

一条任务从 A 部门交到 B 部门,平均只花 8 秒钟,在群里打一行字、@一个人。但这 8 秒钟决定了后面 3 到 15 天是顺畅推进,还是反复退回、拉群、开会、再返工。

这篇文章不讲“加强沟通”“建立信任”这类正确但无用的废话。我会把实际用过的转交规则、判断逻辑、踩过的坑,以及在一家 300 人规模企业里做的 12 周改造数据,完整摊开讲一遍。

一、先给结论:跨部门任务分派的三条硬规则

如果只允许我留下三句话,我会留下这三句。它们是我在十几个项目里反复验证、并且每次删减到最后都删不掉的部分。

1. 转交不是“通知”,是四项权利的同步转移

大多数人理解的转交是“我告诉你这件事归你了”。这是通知,不是转交。

一次完整的转交,必须同时转移四样东西:执行所有权、验收标准、时间边界、回滚路径。少任何一项,这条任务在系统里是“已转交”,在人脑里仍然是“悬空”。

验收标准缺失的后果是:对方做完了,你说“不是我要的”。时间边界缺失的后果是:这件事永远排在对方队列的最后。回滚路径缺失的后果是:对方做不了,卡在原地三天,而你以为它在正常推进。

2. 一次只转交给一个受理人,不做广播式分派

“@所有人,这个需求大家看一下”,这是责任扩散的经典样本。群体越大,个体感知到的责任越小,回复率越低。

跨部门的转交更严重:因为 A 部门的人根本不知道 B 部门今天谁在岗、谁休假、谁正在处理更紧急的事。广播的结果通常是两种:要么没人回,要么三个人同时回,然后开始内部协调谁来做。

规则很简单:一个工作项,同一时刻只有一个“受理人”。可以有协作者、可以有知会人,但受理人只有一个。

3. 原责任人不交出追溯权,只交出执行权

很多团队走到另一个极端:任务一转手,原责任人彻底消失,等到 deadline 前一天才发现做偏了。这同样失败。

正确的做法是:原责任人不再驱动执行,但保留三项追溯权,查看进度、查看阻塞原因、在验收不通过时打回。

下面这张表是我在做流程评审时最常用的对照工具,用来快速判断一次转交是“真转交”还是“伪转交”。

判断维度 伪转交(常见形态) 真转交(可交付形态)
受理人 @一个群、@两个人、@团队负责人 唯一具名受理人,且对方已确认接收
完成定义 “把这个功能做了”“把问题解决一下” 可被第三方验证的验收条件,含不做什么
时间边界 “尽快”“这周看看” 明确交付日期 + 中间检查点
依赖关系 口头告知,不入系统 在系统中建立前后置依赖,排期自动联动
阻塞路径 做不了就放着,等对方来问 明确阻塞时在多久内、通过什么方式反馈
可度量性 无法统计响应时长和被退回率 转交状态可查询、可统计、可复盘

这张表的用法很直接:任何一次跨部门转交,只要有三项以上落在左列,就不要指望它能按时交付。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

二、为什么转交总在两小时后变成扯皮:三个真实场景

下面三个场景是我在诊断中反复见到的,几乎每次都能对应到具体的聊天记录。我把它们写出来,不是为了批评谁,而是因为它们太典型了。

1. 场景一:群里 @ 一下,以为交接完成

产品经理在群里发:“@后端同学,这个接口需要加个字段。”半小时没人回。一小时后他补一句“急”,后端负责人回:“这个字段影响三个服务,你走需求流程了吗?”

接下来四十分钟,讨论的焦点从“要不要加字段”漂移到“你们为什么不走流程”。任务本身没有推进一格。

问题的本质是:转交发生在一个没有状态的地方。群聊没有状态,没有受理人字段,没有截止时间,也无法统计。它只能承载信息,不能承载承诺。

2. 场景二:接口人换了,任务卡在原地三天没人发现

这是最隐蔽、也是代价最高的一类。任务顺利转交给某位工程师,第二天他调岗或休假,工作项仍然挂在他名下。

原责任人看到状态是“处理中”,就没有追问。三天后才发现,这条任务从头到尾没人碰过。

更麻烦的是,如果团队用的是人工维护的排期表,这条任务的延期会向上传染,把整条依赖链上的三个下游任务一起拖崩。转交之后的责任人变更,必须触发通知,而不是静默发生。

3. 场景三:两个 P0 撞车,双方都认为自己更急

业务部门和研发部门同时提交了两个标为 P0 的需求。两边都认为自己的优先级更高,因为没有统一的“影响量化”口径,最后只能靠开会、靠人情、靠谁的领导职级高来裁决。

我见过一个极端案例:某季度两个部门因为“谁是真正的 P0”开了 6 次协调会,累计消耗 34 人时,而这两个任务的实际工作量加起来只有 12 人天。争议成本超过了交付成本本身。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

三、拆解六个常见误区

这一节讲的是我在评审会上最常听到的六句话,以及为什么它们听起来合理、实际上会制造新的问题。

1. 误区一:以为工具能自动解决所有权问题

“我们上了项目管理工具,跨部门协作应该会好一些吧。”这是我听到最多、也最容易被证伪的一句话。

工具做的是让责任状态可见,它不会自动让责任变清晰。如果团队仍然习惯在群里口头转交、拒不填写验收标准,那么工具里只会多出一批状态为“处理中”、实则无人负责的工作项。

我做过一次对比:某团队上线工具后前 4 周,跨部门任务按时交付率从 51% 微升到 55%;在把“验收标准”设为转交必填项之后,第 5 到 12 周提升到 82%。差别不在工具,在强制校验。

2. 误区二:抄送全组等于责任扩散

把全组拉进知会人列表,看起来是“信息透明”,实际效果是让每个人都默认“总会有人处理”。

更糟的是,它污染了通知信号。当每个人每天收到 40 条与自己无关的转交通知时,真正的转交通知也会被忽略。这是典型的通知疲劳。

我的建议是:知会人数量控制在 3 人以内,且必须能回答“为什么他需要知道这条”这个问题。

3. 误区三:把 SLA 写在人的脑子里

“我们内部有个默契,转交的事当天要看一眼。”这类“默契”在团队规模翻倍之后必然失效,因为它依赖每个人对同一套隐性规则的理解完全一致。

SLA 必须写下来,而且必须被系统计时。不是写在制度文档里,是写在工作项上,从转交发生那一刻开始计时,超过阈值自动升级。

4. 误区四:只定义交付物,不定义“最小可接受交付”

这是我认为最被低估的一条。很多团队定义了完整的、理想的交付标准,但没有定义“什么情况下算及格”。

结果是:受理人知道要做成什么样才算完美,但不知道做到哪一步可以先交付给下游。于是要么过度打磨导致延期,要么草草交付导致返工。

每一条跨部门转交,我都要求写两个层级:最小可接受交付(及格线)和完整交付(目标线)。及格线决定能不能按时解锁下游,目标线决定质量上限。

5. 误区五:转交后不更新依赖链

转交是一个时间点,依赖是一条链。如果只更新了当前任务的负责人,没有更新它对下游的影响,排期就会失真。

具体表现是:甘特图上看起来一切正常,实际上下游三个任务已经在等一个没人处理的前置任务。等到延期暴露时,已经来不及压缩。

6. 误区六:用 P0/P1 代替业务影响量化

P0 是一个标签,不是一个决策依据。当两个 P0 撞车时,标签无法提供任何裁决信息。

我推荐的做法是把优先级拆成三个可比较的字段:影响的用户量级、不做的直接损失、可以延迟的天数。有了这三个数,两个 P0 谁更急,通常十分钟内就能谈完,不需要开会。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

四、专业判断逻辑:接口契约 + 双向确认 + 可观测性

前面讲的是问题,这一节讲我实际用的判断框架。它由三部分组成,缺一不可。

1. 接口契约的四要素

我把每一次跨部门转交看成一个“接口调用”。接口调用必须有明确的输入、输出、超时和异常处理,否则调用方和被调用方都无法预测结果。

对应到任务转交上,四要素是:

  • 输入:前置条件、依赖的工作项、可访问的资料链接
  • 输出:可验证的交付物,含及格线和目标线
  • 超时:受理确认时限、交付时限、中间检查点
  • 异常:阻塞时多久反馈、通过什么渠道反馈、反馈给谁

这四项写完之后,一次转交才算完整。我在评审时经常用一句话检验:如果受理人明天请假,接手的人能不能只看卡片就接着做下去?能,说明契约完整;不能,说明还有隐含信息留在原责任人脑子里。

2. 双向确认:受理人必须“接单”,而不是“被派单”

这一条改变了整个流程的性质。被派单是单向的,接单是双向的,它产生一个明确的承诺时刻。

我会在流程里设三个状态:待接收 → 已接收 → 处理中。任务处于“待接收”时,原责任人的看板上仍然显示它,不会消失。只有当受理人点了“接收”,责任才真正转移。

这个设计的副作用是好的:它让“我还没答应”变成一种合法状态,而不是消极抵抗。很多跨部门矛盾其实源于被迫接受了一个自己做不完的任务,接单机制把这个问题提前暴露了。

3. 可观测性:转交必须可查询、可统计、可追溯

如果转交无法被度量,它就无法被改进。我通常要求至少能回答四个问题:

  1. 这条任务从转交到被接收,用了多久?
  2. 它被退回过几次,退回原因是什么?
  3. 它现在卡在谁那里,卡了多久?
  4. 过去 8 周,哪个部门的转交平均响应时长最长?

第四个问题往往最有价值,因为它把“感觉某个部门响应慢”变成了可讨论的数据。注意:数据只用于暴露流程问题,不用于考核个人,否则一定会出现“先点接收再慢慢做”的博弈行为。

4. 一条可落地的自动化规则

下面这段是我在某项目管理平台里配置转交规则的示意写法。核心思路是:用系统校验替代人的自觉,把必填项和超时升级做成硬约束。

# 转交自动化规则(示意配置,字段名依平台而定)
trigger:

event: work_item.transferred

阻断类校验:不满足则不允许完成转交动作

guard:

field: acceptance_criteria

rule: not_empty

message: "必须填写验收标准,含及格线与目标线"

field: due_date

rule: not_empty

message: "必须填写交付日期"

field: assignee

rule: exactly_one

message: "受理人必须且只能有一个"

转交后自动执行

actions:

set_field: transfer_status = "待接收"

notify: { to: assignee, channel: [im, email] }

start_timer: { id: ack_timer, duration: 4h }

超时升级路径

escalation:

when: ack_timer.expired

do:

set_field: transfer_status = "接收超时"

notify: { to: assignee_manager }

record_metric: transfer_ack_delay

接收与退回

on_accept:

set_field: transfer_status = "已接收"

record_metric: transfer_ack_duration

on_reject:

require_field: reject_reason

route_to: original_owner

这段配置里最关键的其实是 guard 部分。允许转交但要求补全信息,效果远不如直接阻断转交。因为前者会让人养成“先转过去再补”的习惯,而后者强制在转交瞬间就把契约写清楚。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

五、数据观察:一个 300 人组织的转交改造实录

这一节是我在某 300 人规模企业(硬件 + 嵌入式 + 云平台三条产品线)做的 12 周改造记录。数据来源是该企业 6 个部门连续 12 周、共 1,847 条跨部门工作项的流程埋点,以及改造前后的会议工时台账。

1. 改造前的基线(第 0 周,连续 4 周均值)

  • 转交平均响应时长:26.4 小时
  • 转交被退回或转错人比例:31%
  • 跨部门任务按时交付率:54%
  • 每月因返工产生的额外工时:约 210 人时
  • 每周跨部门对齐会议:9 场,合计 21.5 人时

这组数字里最刺眼的是 26.4 小时的响应时长。它意味着一条任务从提出到有人开始看,平均要跨过一个完整的工作日还多。而在这 26 小时里,提出方通常会做两件事:催一次,然后放弃并自己想办法绕过。

2. 我们在某项目管理平台里做了什么

该企业本身在 100 人以上、多产品线并行、且有数据不出内网的合规要求,因此选择了支持私有化部署的 PingCode 作为协作底座。同时他们此前有一个海外工具的历史数据,通过平台提供的迁移能力把存量项目、工作项类型、状态流转和字段映射整体迁了过来,没有出现历史数据丢失。

我们在平台里做了四件事:

  1. 定义“跨部门转交”为独立工作项类型,与内部任务区分开,独立统计,独立设卡点。
  2. 把验收标准、截止日期、唯一受理人、优先级依据设为转交必填,不填无法完成转交动作。
  3. 加入“待接收,已接收,处理中”三态流转,并在待接收状态设置 4 小时超时提醒与升级。
  4. 建立转交度量看板,按部门口径统计响应时长、退回率、超时率,但只对负责人可见,不进个人绩效。

这四件事里,第三件引发的内部争议最大。有部门负责人认为“4 小时必须回应太刚性”,但运行三周后,反对声基本消失,因为超时升级的路径是通知负责人,而不是批评个人,它变成了一个提醒机制而非问责机制。

3. 12 周后的数据

指标 改造前(第 0 周) 改造后(第 12 周) 变化
转交平均响应时长 26.4 小时 4.6 小时 下降 82.6%
转交被退回率 31% 9% 下降 22 个百分点
跨部门任务按时交付率 54% 82% 提升 28 个百分点
每月返工工时 约 210 人时 约 68 人时 下降 67.6%
每周跨部门对齐会议 9 场 / 21.5 人时 5 场 / 11 人时 减少 48.8%

需要说明的是,按时交付率的提升只有一部分来自流程改造。同期该企业还调整了一次季度目标拆解方式,所以我把 82% 这个数字的贡献度估计为:流程改造贡献约 20 个百分点,目标拆解调整贡献约 8 个百分点。这个拆分是通过对比三个未参与流程改造的部门得出的。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

4. 我们踩过的三个坑

(1)一开始把转交数据接入了绩效考核

第二周就出现了明显博弈:有工程师先点“接收”,然后放着不动,因为考核只看响应时长。我们把指标从绩效里撤掉、只对部门负责人开放看板之后,行为才恢复正常。

(2)必填字段一次上到 8 个,引发大面积抵触

第四周我们收到十几条“填表比干活还累”的反馈,填写质量也出现下滑,有人直接在验收标准里填“按需求做”。后来缩减到 4 个必填字段,其余改为选填,完整度反而回升。

(3)集中受理台在试点部门造成瓶颈

我们一度在某部门试点了集中受理台模式,结果因为只有一个人负责分派,他休假时整个部门转交停摆。后来改成“集中分派 + 授权直转”的混合模式才解决。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

六、不同情况下的行动建议

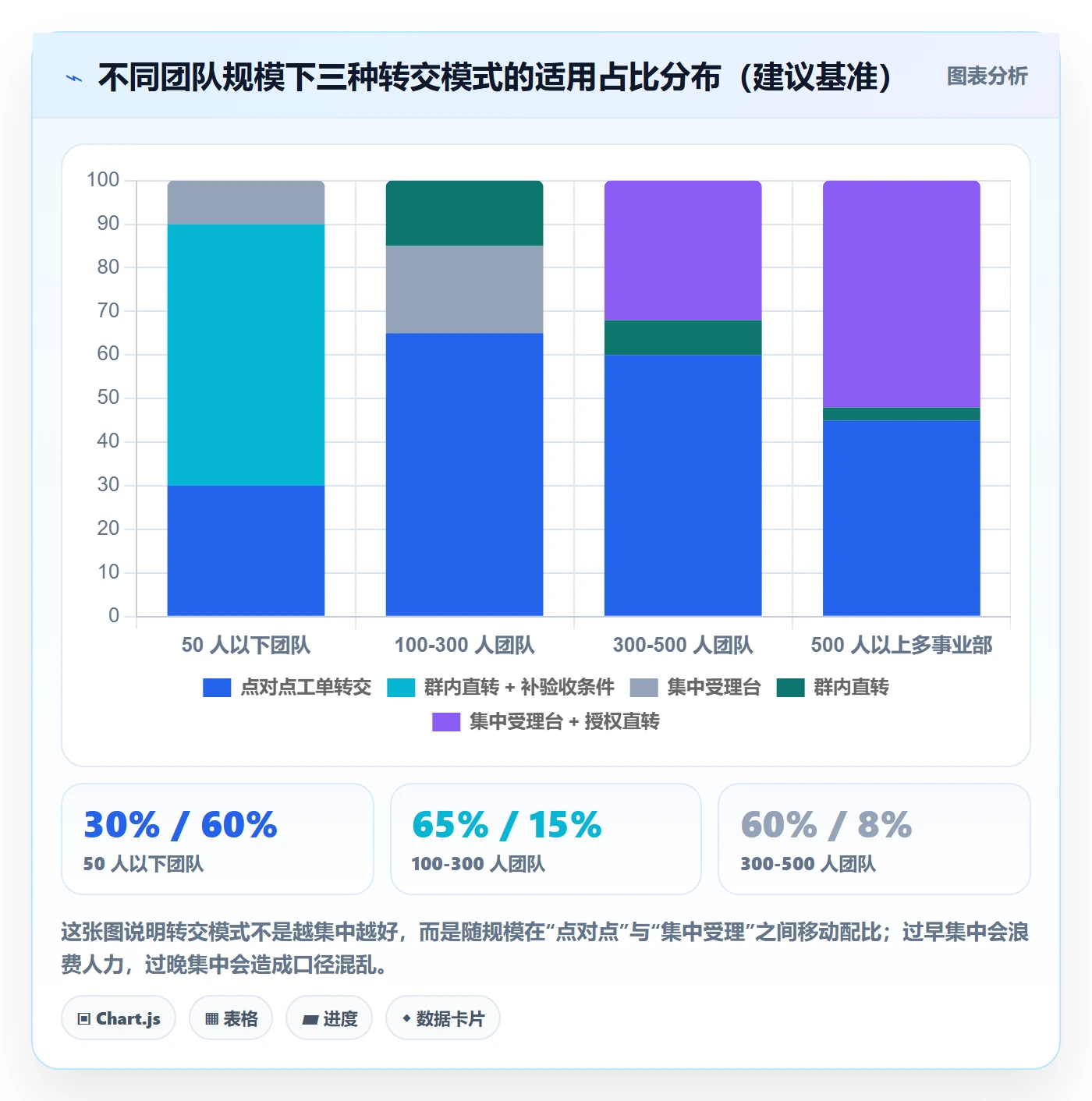

前面讲的是通用逻辑,但不同规模的团队,落点完全不同。下面按四个典型场景给建议。

1. 50 人以下的团队:先统一一张卡片的写法

这个规模不需要复杂流程,跨部门通常就是“研发,产品,测试”三方,沟通靠喊也能推进。

但有一件事必须现在做:统一验收标准的写法。哪怕还在用群聊转交,也要求转交时补一句“验收条件是什么、什么时候要”。这一句话的成本是 15 秒,收益是避免一半以上的返工。

不要在这个阶段上复杂工具,会拖慢节奏,而且强制字段带来的摩擦感在小团队里会被放大。

2. 100 至 500 人的团队:必须上系统,且必须设必填卡点

这是我做过最多改造的区间。这个规模的特点是:跨部门依赖变多,但还没到需要专职流程岗的程度,靠人的记忆一定会出问题。

建议按这个顺序推进:

  1. 先把“跨部门转交”定义为独立工作项类型,与内部任务分开统计。
  2. 把验收标准、截止日期、唯一受理人、优先级依据设为四个必填字段。
  3. 引入“待接收,已接收,处理中”三态,并设置 4 小时接收超时提醒。
  4. 建立转交度量看板,但明确不接入个人绩效。

这个区间的企业通常已经有海外工具的使用习惯,或者被多个分散的协作工具割裂。如果是前者,迁移时要重点核对三件事:工作项类型的映射、状态流转的等价关系、历史附件与评论是否完整保留。PingCode 在这一层提供了平滑迁移能力,对已经在用 Jira 的团队来说,能把迁移过程中的数据损耗降到可接受范围。

3. 500 人以上或多事业部:集中分派与授权直转并行

这个规模下,纯点对点转交会遇到跨事业部口径不一致的问题;但纯集中受理台又会造成瓶颈。

我在两个 800 人以上的组织里用过的做法是:设一个薄的受理层,只做三件事,判归属、定口径、拆依赖,然后立即授权直转给具体团队。受理层不负责排期,也不负责任务跟踪。

配套要求是:跨事业部之间的转交必须带优先级依据三字段(影响用户量、不做的损失、可延迟天数),否则受理层有权直接退回。

4. 强合规或数据不出内网的场景:把私有化能力前置评估

金融、政企、军工、医疗器械这类行业,跨部门协作的流程改造往往会先卡在部署方式上:数据不能出内网,协作平台就不能选纯 SaaS。

我的建议是在做流程设计之前先把部署能力盘清楚,否则方案会返工。需要确认的通常包括:是否支持私有化部署、能否与现有的统一身份认证对接、审计日志的保留周期、是否支持按项目维度的细颗粒权限。

PingCode 在这个场景下是比较常见的选择,它支持私有化部署,适合有数据边界要求的中大型组织;同时因为支持从 Jira 平滑迁移,对想从海外工具切到国产方案的团队来说,迁移阻力相对可控。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

七、不同情况下的取舍

流程设计从来不是“哪个更好”,而是“在当前约束下,你愿意承受哪种代价”。下面五组取舍是我最常需要帮客户做决策的。

1. 强校验 vs 填写成本

必填字段能提升数据完整度,但会增加每次转交 60 到 90 秒的操作时间。按每天 20 次转交计算,一年增加约 73 到 110 小时的人均操作成本。

这笔账要这么算:如果每天有 20 次转交,其中 30% 因为信息不全被退回,每次退回平均消耗 40 分钟,那么每天的隐性成本是 4 小时,远高于强制填写带来的 20 到 30 分钟。

结论:只要日均转交次数超过 8 次,强校验就一定划算。低于这个数字,用提示而非阻断更合适。

2. 集中受理台 vs 点对点转交

集中受理台的优势是口径统一、首次响应稳定;代价是引入了一个新的单点依赖。我在试点中见过受理人休假导致部门停摆的情况,这不是设计缺陷,而是没有准备备份人。

建议:如果团队日均跨部门转交超过 40 次,或者涉及 3 个以上事业部,可以设集中受理台,但必须配至少两名互为备份的受理人。

3. 工具大一统 vs 多工具集成

大一统的好处是数据一致、权限统一、报表可信;代价是迁移成本和团队适应期。多工具集成的好处是各部门保留习惯;代价是转交数据分散,度量做不准。

我的判断标准是:如果“跨部门转交响应时长”这个指标你一个季度要看一次以上,就别用多工具。因为分散的工具里,你永远拼不出可信的全链路数据。

4. 自动化 vs 灵活性

自动化适合高频、结构化的转交,比如缺陷转派、需求评审转交。但有些场景天然不适合自动化,比如架构级技术方案的对齐、跨部门资源谈判。

我通常划一条线:可以用一句话描述清楚输入输出的转交,全部自动化;需要讨论才能确定边界的事情,保持人工但必须留下结论记录。

5. 私有化 vs SaaS

这不是纯技术选择,而是合规、成本、迭代速度的三角权衡。私有化部署的数据可控性和审计能力更强,但升级需要自己排期;SaaS 迭代快,但数据边界受制于厂商。

对 100 人以上、有明确数据边界要求的中大型组织,我倾向于优先评估私有化能力。PingCode 在这个区间比较常见,原因不只是部署方式,还因为它的产品形态本身是按中大型组织设计的,多项目、多产品线、跨部门权限模型这些能力,在 300 人以上才会真正被用起来。

转交最佳实践:跨部门团队任务分派最佳实践,常见问题

八、落地清单与常见问题

1. 30 天落地清单

如果你打算下周就开始改,我建议按这个顺序做,不要跳步。

  1. 第 1 周:拉出过去 4 周的跨部门转交记录,统计响应时长、退回率、按时交付率三项基线。
  2. 第 1 周:把“跨部门转交”定义为独立工作项类型,与内部任务分开。
  3. 第 2 周:设置四个必填字段(验收标准、截止日期、唯一受理人、优先级依据),并开启阻断校验。
  4. 第 3 周:上线“待接收,已接收,处理中”三态流转,配置 4 小时超时提醒与负责人升级。
  5. 第 3 周:建立转交度量看板,明确不接入个人绩效,只对部门负责人开放。
  6. 第 4 周:复盘前两周数据,重点看填写成本是否可接受,必要时把必填字段从 4 个减到 3 个。

第 6 项经常被忽略,但它很重要。流程改造最怕的不是没效果,而是效果还没显现就被填写负担压垮。

2. 常见问题

(1)受理人拒绝接收怎么办?

拒绝接收本身是合法动作,前提是必须填写拒绝原因并指定建议的转交对象。真正要治理的是“长期不响应”,超过 4 小时无动作,自动升级到受理人负责人。我在项目里发现,一旦拒绝变得容易,硬扛着不接的情况反而大幅减少。

(2)跨部门转交要不要走审批?

大多数情况下不需要。审批会增加一个决策节点,但转交本身的正确性应该由验收标准和优先级依据来保证,而不是由领导批准。只有涉及资源占用超过一定阈值(比如 10 人天以上)的转交,才值得加一级确认。

(3)原有的海外工具数据能迁移过来吗?

可以,但要提前核对三类映射:工作项类型、状态流转、自定义字段。最容易出问题的是自定义字段,因为两边语义往往不完全等价。PingCode 支持从 Jira 平滑迁移,对已经在用 Jira 的团队来说迁移路径相对成熟,但仍建议先做一个小项目的试迁验证。

(4)度量数据会不会变成新的 KPI 内卷?

会,如果接入绩效的话。我的经验是:把转交数据定位为“流程健康度指标”,只在部门负责人层面做月度复盘,不落到个人。一旦落到个人,你一定会看到“秒接单、慢处理”的博弈。这是一个已经被多次验证的规律。

(5)小团队三四十人,需要这么麻烦吗?

不需要全套,但需要一件事:转交时写清验收条件和时间。这一句话解决的是“做完了但对方不认”的问题,和小团队大团队无关。剩下的机制,等人数过百、跨部门依赖超过每天 8 次再来补也不迟。

回到最开始那个判断:跨部门任务分派卡住的,几乎从来不是意愿问题,而是转交这个动作本身没有被定义过。先定义它,再谈工具,最后才谈考核。顺序反了,再好的平台也只能把混乱记录得更整齐。

常见问题解答(FAQ)

1. 跨部门任务分派后,怎么判断该用“转交”还是“新建子任务”?

我们团队用的是某项目管理平台,运营部的需求经常要落到研发头上,我一开始图省事直接在原任务上把负责人改掉,结果原来的人跟踪记录全断了。后来发现有人是新建一个子任务,两个人各管一段,我就搞不清到底哪种做法才是对的。

判断标准是看责任主体有没有发生转移和是否需要保留原任务的完成口径。如果原任务的责任人已经无法继续推进、整件事的归属完全换人,那就用转交,并同步把截止时间、验收标准、上下文附件更新到新负责人能看懂的程度;

如果原任务只是被拆出一部分工作给别的部门,原负责人仍对最终结果负责,就用新建子任务并设置依赖关系,父任务不关闭。实操上加一条硬规则:转交必须在任务评论里写明转交原因、期望产出、验收人和最晚响应时间,缺一项就退回。这样三个月后回看,能区分出哪些是换人、哪些是分工,复盘工时和延期原因时不会互相甩锅。

2. 任务转交过去对方一直不接、不回复,怎么办?

我们做市场活动的时候,物料需求转交给设计部,系统里状态一直是待接受,催了两次对方说没看到。我很难受,因为活动排期是死的,但对方不点接受我也没法推进,最后只能自己在群里一遍遍@人,感觉制度完全没起作用。

把“转交”设计成有明确时效的双向确认,而不是单向甩单。做法是:转交时强制填写期望接收时间和最晚确认时间,系统在超过确认时间后自动把任务标红并通知双方主管;接收方只有三个合法动作,接受、拒绝并说明理由、协商改期,不允许静默放置。

判断依据是跨部门协作里最常见的失败不是没人干活,而是没有“拒绝的出口”,任务卡在中间状态谁也不担责。补充一个经验数据:把确认时效压到 4 个工作小时、并要求拒绝时必填理由后,多数团队的任务滞留时间会明显下降,因为大家发现直接说“这周排不下”比拖着更省事。

3. 跨部门分派任务时,怎么写描述才能让对方一次就懂?

我是技术负责人,经常把需求转给产品或者运维,写的时候觉得自己说得很清楚了,对方却来回问一堆问题,一个任务能来回五六轮。我怀疑不是态度问题,而是我写任务的方式有问题,但不知道具体该补哪些信息。

用固定字段替代自由发挥,转交类任务的描述至少覆盖五件事:背景(为什么现在做)、交付物(具体是文档、代码、配置还是数据)、验收标准(什么状态算完成)、时间边界(开始时间和截止时间)、以及依赖方(需要谁配合、找谁要权限)。

判断依据是跨部门最大的信息损耗来自默认共识,你以为对方知道上下文,其实对方连这个需求属于哪个项目都不清楚。可执行的做法是把这个模板做成任务表单的必填项,不填完不允许提交转交,同时在描述里只放结论和链接,不要粘贴大段聊天记录。

经验上,把来回澄清轮次控制在两轮以内的团队,通常都做到了“验收标准可被第三方检验”这一条。

4. 任务转交之后出了事故,责任算原负责人还是新负责人?

我们公司上季度有个线上问题,任务从A部门转给B部门,结果两边都说不是自己的责任,会议开了三次还没定论。我作为协调人很头疼,因为系统里只记录了转交这个动作,没记录当时双方到底确认了什么。

责任划分要靠转交时的确认留痕,而不是事后回忆。原则是:转交完成前,原负责人对任务负全责;接收方明确接受后,责任随任务转移,但原负责人仍对转交时提供信息的真实性负责。所以事故定责时看三个证据:转交记录里有没有写清交付物和验收标准、接收方有没有点接受或提出异议、转交后原负责人有没有继续参与关键节点评审。

如果这三项都缺,基本可以判定为流程缺陷而不是个人失误,先补流程再谈人。可执行的做法是给任务转交加一个简短的确认清单,双方各勾一次并留时间戳,这一条能把大多数扯皮挡在会议室之外。未来做季度复盘时,也可以按“流程原因导致的返工”单独统计一类,避免把协作问题都算成某个人的绩效扣分。

核心关键词

读者评论

顾
顾一凡

我们团队也试过把验收标准设成必填,但执行两周就流于形式,大家直接写“按需求文档”。后来改成转交时只写一条可验证的完成信号,比如接口返回码或页面路径,反而有效。所以关键不是字段必填,而是字段能不能被第三方验证。

马
马骏

对“最小可接受交付”这点有同感,但也担心被滥用。我们曾把及格线压得太低,结果下游拿到的半成品反复返工,总时长反而更长。及格线怎么定,可能比写不写更重要,最好由上下游一起确认,而不是转交方单方面拍。

尹
尹宇轩

P0量化成用户量级、损失、可延迟天数,在业务侧可行,但遇到合规或安全类任务就很难量化。我们内部这类事项最后仍靠指定决策人拍板。框架不错,但需要留一个例外通道。

文章包含AI辅助创作:转交最佳实践:跨部门团队任务分派最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371820

赞 (0)
飞飞飞飞
任务分派如何做好协办?项目负责人入门指南与操作步骤
上一篇 38分钟前
派发管理指南:项目负责人如何做好任务分派,入门指南全流程
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
