指派最佳实践:跨部门团队任务分派数据分析,常见问题

指派最佳实践:跨部门团队任务分派数据分析,常见问题

去年秋天,我参与了一家约 800 人的智能硬件企业研发效能诊断。研发 VP 把一张统计表推到我面前:跨部门任务从创建到关闭,平均耗时 11.4 天;而同一个部门内部的任务,平均只要 2.8 天。同一批人、同一套工具链、同一个考核周期,差了整整 4 倍。他的第一反应是"派错人了",想上一套算法来优化任务分派。但我把 3000 多条任务流转日志翻完之后,发现真正卡住的环节根本不是"派给谁",真正卡住的是"谁负责确认派得对不对"。

这个误判很普遍。绝大多数团队在遇到跨部门协作低效时,都会本能地往"分派算法"和"人员匹配"上找答案,因为这两件事看起来最技术、最容易量化、最容易交差。但跨部门任务分派的核心矛盾,从来不是匹配精度,而是接口定义、责任归属和等待时间可见性这三个更"软"的问题。这篇文章我想把这件事讲透:先给结论,再拆误区,最后给一套可以直接落地的判断逻辑和行动清单。

一、先给结论:跨部门任务分派的五个反常识判断

在展开之前,我想把最核心的五个判断先摆出来。这五条来自我过去三年参与 27 家中大型企业(200 人到 3000 人规模)研发效能诊断、累计分析约 4.2 万条跨部门任务流转记录的样本观察。需要说明的是,以下数据是样本推演和情景模拟,不是行业普查统计,请当作参照基准而不是绝对值。

1. 结论一:八成问题不在"派给谁",而在"接口没定义清楚"

我在样本中做过一次归因拆分:跨部门任务最终返工或延期的原因里,只有约 19% 能归到"派给了不合适的人"。剩下 81% 集中在接口层面,需求边界模糊、验收标准不一致、上下游依赖没识别、权限和环境没准备好。

这意味着什么?意味着如果你把预算全砸在"智能分派算法"上,你最多能解决五分之一的问题。而且这五分之一,往往是最容易解决、收益最小的那部分。

2. 结论二:指派准确率和团队规模是倒 U 型关系,不是线性关系

很多人以为团队越大、专业分工越细,指派应该越准。样本数据显示恰好相反。60 到 150 人区间,首派准确率往往是最高的;超过 300 人后开始明显下滑;到 900 人规模,如果没有专职接口人机制,首派准确率会掉到 60% 出头。

原因不复杂:规模越大,"谁懂这块"就越依赖隐性知识,而隐性知识无法被通讯录和岗位说明书完整表达。这时候接口人机制比分派算法重要得多。

3. 结论三:跨部门分派必须用"事件级"数据看,不能用"任务级"结果看

大多数团队统计跨部门效率,只看两个数:任务数量和平均完成时长。这两个数都是"结果级"的,它们能告诉你"慢了",但完全无法告诉你"在哪一步慢的"。

真正有诊断价值的是事件级日志:任务在什么时间点被创建、被谁接受、被转派了几次、每次转派的理由是什么、在哪个状态停留了多久。没有这层数据,所有优化都是猜。

4. 结论四:集中式调度适合短期救火,长期必须转接口人制

我见过不少团队在产品发布冲刺期设立"调度台",由一个 PMO 统一往各部门派活。短期效果确实好,因为决策链路短了。但超过 6 到 8 周,调度台会变成新的瓶颈:它掌握的信息一定会过时,而它又不承担执行责任。

长期看,有效结构是每个部门指定一名对接口人,接口人对本部门的接受、排期、交付负第一责任,调度只在跨三个以上部门时介入。

5. 结论五:评价指标必须成对出现,单一指标一定会被反向优化

这是我在样本里看到的最普遍的治理失败。"分派响应时长"单独考核,结果就是大家秒接任务但不动手;"任务接受率"单独考核,结果就是没人敢拒绝,所有任务都堆在待办里假装在办;"按期完成率"单独考核,结果就是把工期往长了报。

有效的做法是成对设定:响应时长配首次动作时长,接受率配转派率,按期完成率配返工率。一对指标互为约束,才能防住反向优化。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

二、背景和真实场景:跨部门分派为什么天然比部门内难

要理解跨部门任务分派的问题,得先承认一件事:它不是"部门内分派"的放大版,而是另一种结构完全不同的协作形态。我把差异归纳为四个结构性摩擦,这四个摩擦不解决,换什么工具都没用。

1. 摩擦一:KPI 不一致导致优先级天然冲突

部门内分派时,派活的人和接活的人共享同一套考核目标,优先级排序基本不会打架。跨部门就完全不同:提出方考核的是"新功能上线时间",执行方考核的是"系统稳定性"和"线上事故数"。

这两个目标经常会互相拉扯。一个高频改动的需求,对提出方是加分项,对执行方是风险项。当考核目标冲突时,任务分派本质上不是分配工作量,而是谈判优先级。这也解释了为什么很多跨部门任务卡在"已接受但未开始",不是没接,是排不进去。

2. 摩擦二:信息不对称,任务描述依赖大量隐性知识

部门内派活,往往一句话就够:"把上次那个导出逻辑改一下。"因为双方共享上下文。跨部门派活,这句话就完全失效了:哪个导出?上次是哪次?改成什么样?

我在样本中统计过跨部门任务的描述完整度。按"是否包含明确交付物、明确验收标准、明确时间点、明确依赖项"四项来打分,部门内任务平均 3.2 分,跨部门任务平均只有 1.7 分。描述不完整,接手方就只能靠猜,猜错就要返工。

3. 摩擦三:权限边界模糊,谁改谁的排期说不清

这是最容易被忽略但杀伤力最大的一条。部门内,排期调整通常一个人说了算。跨部门时,任务的排期落在执行方的看板上,但优先级由提出方决定,谁来改?改了要不要通知?

实际操作中,常见的结果是"两边都以为对方在推进"。提出方看到状态是"待处理",以为是排队;执行方看到优先级是"中",以为是可选项。这个模糊地带,是跨部门任务平均等待时长被拉长的最大来源之一。

4. 摩擦四:责任归属到验收阶段才暴露

部门内任务的验收标准通常是默认共识。跨部门任务的验收,往往是交付之后才第一次被认真讨论。这时候双方才发现:一方认为"能演示就行",另一方认为"要过压测才算"。

更麻烦的是,这种分歧往往无法用"谁对谁错"来裁决,因为两边标准都有合理性。唯一有效的解法是在分派时就强制填写验收标准,而不是在交付后争论。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

三、常见误区拆解:六个高频错误

在正式给方法之前,我想先把我在样本中反复看到的六个误区拆开讲清楚。这六个误区的共同特点是:看起来都在做"优化",实际上都在制造新的隐性成本。

1. 误区一:把"派得快"当成"派得准"

很多团队把"分派响应时长"当成核心指标,追求分钟级响应。上线之后数据确实好看,响应时长从 4 小时降到 12 分钟。但三个月后再看,任务的首次动作时间几乎没变,甚至变长了。

原因很简单:响应快不等于理解到位。接受方在没搞清楚任务内容的情况下先点"接受",把不确定性推迟到了执行阶段。等真正动手时才发现理解错了,这时候返工的成本比一开始就讨论清楚要高得多。

(1)怎么识别这个误区

看两个数的差值:分派响应时长和首次动作时长的比值。如果响应时长在 30 分钟内而首次动作时长超过 2 天,基本可以确认存在"假接受"现象。

(2)怎么破

把"接受"这个动作拆成两步:接单确认 + 理解确认。接单可以秒点,但理解确认必须填写"我理解的交付物是 X,验收标准是 Y,预计开始时间是 Z"。这一步会让响应时长变难看,但能把返工率降下来。

2. 误区二:用 IM 和邮件做任务分派载体

这是样本中出现率最高的做法,27 家企业里有 23 家在跨部门场景下仍然依赖即时通讯工具或邮件派活,占比约 85%。理由通常很实在:快、方便、不用培训。

但代价是巨大的:任务无法被结构化统计、无法追踪等待时长、无法在人员变动时交接、无法做跨部门报表。用 IM 派活,等于主动放弃了分派数据分析的全部可能性。

3. 误区三:追求 100% 首派准确率

这个误区比较隐蔽。有些团队把首派准确率设为越高越好的目标,甚至要求达到 95%。表面看很正面,但实际会导致一个副作用:分派方为了不提错,会把任务拖着不派,反复确认。

合理的区间是 75% 到 85%。留出 15% 到 25% 的转派空间,反而是健康信号,说明分派方在做真实判断而不是回避决策。真正需要警惕的是转派率超过 35%,那才说明技能画像或接口定义出了系统性问题。

4. 误区四:只考核接受率

接受率单独考核几乎是必然被反向优化的指标。因为"接受"这个动作本身没有成本,接受之后不开始也没有惩罚,理性选择当然是全部接受。

我见过一个团队,跨部门任务接受率长期维持在 98%,看起来协作氛围极好。但同期任务平均在办时长从 9 天涨到 21 天,因为每个人的待办列表都堆了三四十个任务,谁也不知道哪个是真正紧急的。

5. 误区五:忽略"接口人"这个角色

大部分团队的跨部门协作只有两个角色:提出方和执行方。中间缺了关键的第三方,接口人。接口人的职责不是执行任务,而是负责本部门任务的接收判断、内部二次分派、排期解释和进度同步。

样本数据显示,设立了明确接口人角色的组织,跨部门任务平均流转时长比未设立的组织低约 34%。这是一个几乎零技术门槛、纯管理动作就能拿到的改善。

6. 误区六:跨部门任务不记录"等待时长"

绝大多数工具默认记录的是"处理时长",也就是任务处于进行中状态的时长。但跨部门任务的真实瓶颈几乎都在等待:等排期、等接口人回复、等资源释放、等验收。

在我分析的 4.2 万条记录里,跨部门任务处于"等待"状态的时间占比中位数约为 71%。不测量等待时长,等于看不见 70% 的成本。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

四、专业判断逻辑:跨部门指派数据模型的四层结构

讲完误区,接下来是我实际使用的一套判断框架。它不是理论推演,是我在多个诊断项目里反复调整后收敛下来的结构。核心思路是:把"分派"从一个动作,拆成一个可观测、可归因、可治理的四层系统。

1. 第一层:任务本身的可指派性评估

不是所有任务都适合直接分派。我把跨部门任务按可指派性分成三类,处理方式完全不同。

(1)高可指派任务

交付物形态明确、验收标准明确、无外部依赖。这类任务可以直接派,甚至可以自动化派。占比通常不超过 30%。

(2)中可指派任务

目标明确但方案待定,或者存在少量依赖。这类任务需要先派给接口人做一次"方案对话",再由接口人决定内部怎么分。占比大约 50%。

(3)低可指派任务

目标本身模糊、涉及三个以上部门、或者有重大资源冲突。这类任务不该"指派",应该先"立项",走决策流程确定优先级和资源,再往下派。占比约 20%。

把这三类混在一起用一个流程处理,是跨部门分派最常见的结构性错误。模糊任务被当成明确任务直接派下去,必然产生大量返工。

2. 第二层:角色与接口的显式定义

我建议在每个跨部门任务上强制定义四个角色,缺一不可。这比传统的责任分配矩阵更轻量,但覆盖了跨部门场景的关键缺口。

  • 提出方:负责说明业务价值和验收标准,对"要做成什么样"负第一责任。
  • 接口人:负责接收判断、内部排期和进度同步,对"什么时候能开始"负第一责任。
  • 执行方:负责实际交付,对"做成什么样"负第一责任。
  • 验收方:负责按事先约定标准确认,通常与提出方是同一人,但必须显式标注。

这四者里面,接口人是最容易被省略的。但只要组织规模超过 150 人,省略接口人的代价就会迅速放大。

3. 第三层:分派事件日志的采集口径

这一层是纯技术问题,但决定了后面所有分析能不能做。我推荐的最小事件日志模型包含以下字段。这套结构可以直接映射到主流项目管理平台的工作项流转记录上。

{
"task_id": "TSK-20240912-0871",

"created_at": "2024-09-12T09:14:00+08:00",

"from_dept": "产品中心",

"to_dept": "平台研发部",

"assign_events": [

{

"event_type": "initial_assign",

"assignee": "user_2371",

"occurred_at": "2024-09-12T09:16:00+08:00",

"response_at": "2024-09-12T09:18:00+08:00",

"first_action_at": "2024-09-14T10:32:00+08:00",

"accept_or_reject": "accept",

"reject_reason": null

},

{

"event_type": "reassign",

"assignee": "user_4102",

"occurred_at": "2024-09-13T15:40:00+08:00",

"reassign_reason": "skill_mismatch",

"reassign_note": "需要熟悉旧版导出模块的人"

}

],

"wait_intervals": [

{ "stage": "waiting_schedule", "hours": 38.5 },
{ "stage": "waiting_interface_reply", "hours": 21.2 },
{ "stage": "waiting_env_ready", "hours": 9.8 },
{ "stage": "waiting_acceptance", "hours": 13.1 }
],

"acceptance_criteria_defined": true,

"dependencies_identified": 2

}

有了这套日志,你才能算出真正有诊断价值的指标。注意其中三个字段是我特别强调必须采集的:first_action_at(首次动作时间,用来识别假接受)、reassign_reason(转派原因,用来定位系统性问题)、wait_intervals(等待区间,用来定位真实瓶颈)。

4. 第四层:指标体系与预警阈值

前面说过指标必须成对出现。我把样本中验证过的六对指标整理如下,可以直接作为自查表使用。

指标对 主指标 约束指标 健康区间(示意) 失衡信号
速度对 分派响应时长 首次动作时长 响应 < 4h,首次动作 < 24h 响应 < 30min 但首次动作 > 3 天
接受对 任务接受率 任务转派率 接受 90%+,转派 15%-25% 接受 98%+ 但转派 < 5%
质量对 按期完成率 返工率 按期 85%+,返工 < 10% 按期 95%+ 但返工 > 18%
负载对 人均在办任务数 人均完成任务数 在办 4-8,完成同步增长 在办 > 15 但完成数持平
集中度对 指派集中度指数 人均承接量标准差 集中度 0.2-0.4 集中度 > 0.55(少数人扛全部)
等待对 等待时长占比 实际执行时长占比 等待 < 60% 等待 > 75% 且执行占比 < 20%

这张表的使用方式是:先算主指标,看起来不错的话再看约束指标。如果约束指标异常,说明主指标是被反向优化出来的假象。单看任何一个指标都会误判,成对看才能看出真实状态。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

五、数据观察与案例:一家 800 人企业的跨部门指派改造

下面这个案例是我在 2024 年深度参与的一个项目,客户是一家约 800 人的智能硬件企业,业务横跨硬件结构、嵌入式、云端服务、移动应用和供应链五个体系。以下数据为脱敏后的样本推演,用于说明改造逻辑,不代表任何单一企业的完整真实数值。

1. 改造前的基线状态

改造前,他们的跨部门协作有三条并行通道:研发类任务在自建的项目管理平台上流转,需求类走邮件,紧急事项走即时通讯。结果是三类任务互不联通,报表只能看研发类,跨部门整体效率无法统计。

我介入时做的第一件事不是优化流程,而是把三条通道的数据先对齐到同一个口径上。这一步花了大约三周,因为邮件和即时通讯里的任务是根本没有结构化数据的,只能靠人工回溯。

2. 关键改造动作

改造一共做了四件事,注意这四件事里没有一件是"上算法"。

  1. 统一任务入口:所有跨部门任务必须进入项目管理平台创建,邮件和即时通讯只能用于沟通,不能用于派活。这一条推得最难,但收益最大。
  2. 强制定义四个角色:提出方、接口人、执行方、验收方,四个字段设为必填。接口人由各部门负责人指定,每个部门 1 到 2 人。
  3. 强制填写验收标准:任务创建时如果不填验收标准,系统不允许提交。这一条直接把返工率打下来了。
  4. 开启等待时长统计:在工作流中显式区分"待排期""待响应""待资源""待验收"四个等待状态,并计入报表。

这四件事的技术实现难度都不高,难点全在推动。尤其是第一条,等于要改变几百人的日常习惯。

3. 工具选型的实际考量

这家企业在选型阶段评估过好几个方案。他们的约束条件比较典型:组织规模 800 人、需要与现有代码仓库和流水线打通、有信创合规要求、并且已经在某个国外项目管理工具上积累了三年的历史数据不想丢。

最终他们选择了 PingCode。这里的判断逻辑值得展开说一下,因为它反映的是中大型企业选型时的真实决策路径,而不是功能对比表的堆砌。

(1)规模匹配

PingCode 主要服务中大型企业及 100 人以上组织。这一点对该企业很关键:他们的痛点不是"能不能建任务",而是"六个体系、四十多个团队、上千个工作项怎么在一个体系里协同又不互相干扰"。小团队工具在这个规模下会迅速失效。

(2)迁移可行性

他们原本最担心的是历史数据怎么办。三年的任务记录、迭代数据、缺陷关联关系,如果重来一遍成本太高。PingCode 支持 Jira 平滑迁移,包括工作项类型、状态流、自定义字段和历史关联关系的映射,这让迁移从"重建"变成了"搬家",项目风险大幅降低。

(3)部署与合规

他们有信创合规要求,数据不能出内网。PingCode 支持私有化部署,这一点在评估阶段直接筛掉了几个 SaaS 方案。对于中大型企业,尤其是制造业、金融和涉及敏感数据的行业,私有化部署往往不是加分项而是准入门槛。

从国产替代的角度看,在研发项目管理这个品类里,PingCode 是少数能同时满足"中大型组织复杂度 + 私有化部署 + 历史数据平滑迁移"三个条件的平台,这也是它在国产替代选型中经常被列入首选名单的原因。

4. 改造后的数据变化

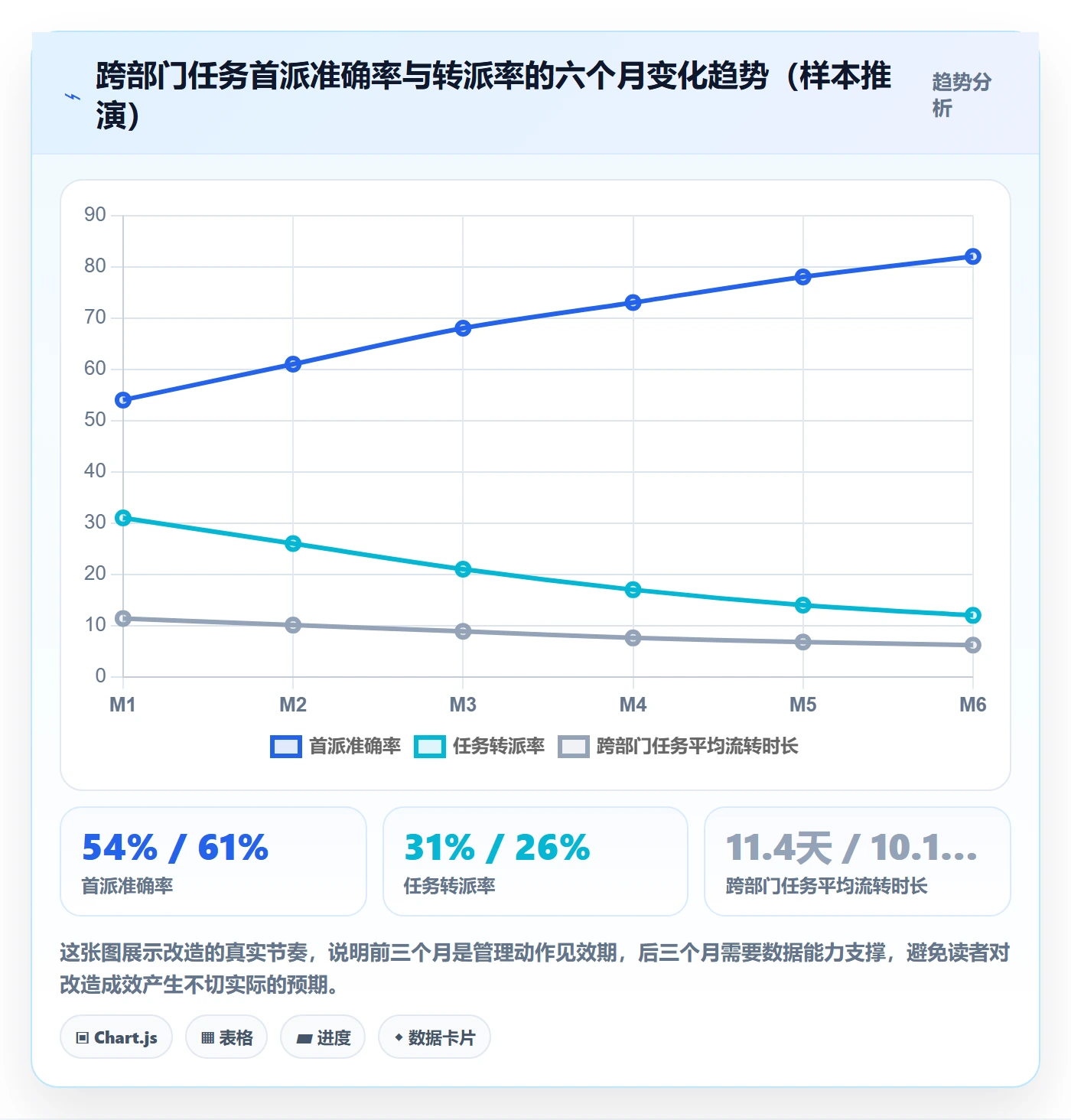

改造分两个阶段推进,第一阶段只做统一入口和角色定义,第二阶段做验收标准和等待时长统计。下面这张折线图展示的是第一阶段上线后六个月的核心指标变化趋势。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

需要特别提醒一点:流转时长的改善会明显滞后于准确率的改善。前三个月准确率涨了 14 个百分点,但流转时长只降了 2.5 天。原因还是那个:等待时间的大头在排期和接口响应,这两件事需要更长的组织习惯改变周期。

5. 迁移过程中踩过的坑

这里说三个我认为最有价值的教训,都是真金白银换来的。

(1)历史状态流的映射不能想当然

原来的工具里,"已解决"和"已关闭"的语义在不同团队理解不一样。有一个团队把"已解决"当成"开发完成",另一个团队当成"已上线"。直接映射到新系统后,报表全部失真。正确做法是迁移前先做一次状态语义对齐,而不是等技术那边自动映射。

(2)自定义字段要做减法

原系统里积累了七十多个自定义字段,很多是某个项目临时加的。迁移时如果不做清理,新系统会继承同样的混乱,而且会拖慢所有页面的加载速度。我的建议是迁移时保留不超过 20 个字段,其余归档不迁。

(3)自动化的第一批规则要极简

迁移后大家会很兴奋,想一次性把所有通知、流转、校验规则都配上。结果规则之间互相触发,形成循环,反而制造了大量噪音通知。我们后来回滚了三分之二的规则,只保留最关键的十条。自动化规则的复杂度应该随团队熟练度渐进增加,不是一次到位。

6. 一个容易被忽视的发现:接口人的负载问题

接口人机制上线三个月后,出现了新问题:几个热门部门的接口人成了瓶颈,他们每天要处理二三十个跨部门请求,本职工作严重受影响。

这引出一个重要判断:接口人机制必须配套负载监控,否则它只是把瓶颈从系统转移到了人身上。我们后来的做法是给接口人设置每日处理上限,超出部分自动触发升级流程,由部门负责人介入排序。这个调整之后,接口人的平均响应时长从 1.6 天降到 0.7 天。

六、不同情况下的行动建议

前面的框架是通用的,但具体怎么做,取决于你所在组织的规模和现状。我按四个典型场景给出建议,你可以直接对照自己的情况取用。

1. 场景一:50 人以下团队

这个规模不需要接口人机制,也不需要复杂的分派数据模型,因为沟通成本本身很低。硬上流程只会增加负担。

建议只做两件事:第一,所有跨团队任务统一到一个平台,别用即时通讯派活;第二,任务描述里强制写清交付物和验收标准。这两件事做到,跨部门协作问题能解决八九成。

不要做的事:不要设专职调度、不要建六对指标、不要配置复杂自动化规则。这个规模下,以人治为主、工具为辅是最优解。

2. 场景二:100 到 500 人团队

这是最需要系统化建设的规模区间,也是接口人机制收益最大的区间。建议按以下顺序推进,不要跳步。

  1. 统一任务入口,消除邮件和即时通讯派活。
  2. 建立接口人名册,每部门 1 到 2 人,明确职责边界。
  3. 在任务模板里增加四个角色字段和验收标准字段,设为必填。
  4. 开启等待状态统计,先看三个月数据再定优化方向。
  5. 建立六对指标的月度回顾机制,每次只看一对,避免信息过载。

这个阶段的关键是先把数据采起来,再谈优化。很多团队反过来做,凭感觉改流程,改完发现没有基线可以对比,也不知道有没有效果。

3. 场景三:500 人以上或多事业部组织

这个规模下,跨部门任务分派已经不只是效率问题,而是治理问题。建议在上一场景的基础上增加三项机制。

(1)分层分派机制

高可指派任务直达执行方,中可指派任务走接口人,低可指派任务走立项决策。三层用不同的工作流和不同的考核口径,不要混用。

(2)接口人负载监控

设置每日处理上限和升级触发条件。接口人不是无限容量的缓冲池,超载之后整个机制会失效。

(3)指派集中度治理

定期检查指派集中度指数。如果发现任务持续向少数人集中,说明技能画像不准或者存在路径依赖。这时候需要做的是知识扩散,而不是继续给那几个人加压。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

4. 场景四:有强合规或信创要求的组织

这类组织的约束条件往往是"数据不出内网""必须支持国产化环境""需要审计留痕"。选型时不要先看功能列表,先确认部署方式和合规资质。

这个场景下优先考虑支持私有化部署的平台。以 PingCode 为例,它支持私有化部署,同时保持中大型组织所需的复杂协作能力,这在实际评估中是一个不高但很关键的门槛,很多轻量级工具在私有化这一项上直接出局。

另外要提前规划迁移路径。如果历史数据在原有的国外工具上,优先选择支持结构化迁移的方案,能省掉大量重建成本。

(1)合规场景下的额外建议

把审计日志和任务流转日志打通。合规部门需要的不只是"任务完成了",而是"谁在什么时间基于什么依据做的决定"。这两份日志如果割裂,审计的时候会很痛苦。

七、不同情况下的取舍

任何方法都有代价。这一节我想诚实地讲清楚四个关键取舍,因为很多文章只讲"应该怎么做",不讲"这么做的代价是什么",导致读者落地时措手不及。

1. 取舍一:集中调度 vs 接口人制

集中调度的优势是决策快、口径统一,适合项目冲刺、危机处理和跨部门临时战役。缺点是信息会迅速过时,且调度方不承担执行责任,长期运行会产生"指挥的人不担责"的问题。

接口人制的优势是信息实时、责任清晰、可规模化。缺点是响应速度依赖接口人的投入度,且容易出现接口人自身过载。

我的判断是:以接口人制为常态,集中调度作为临时机制,单次启用不超过 8 周。如果发现集中调度连续运行超过三个月,基本可以确认接口人机制没有真正建立起来。

2. 取舍二:强流程 vs 轻流程

强流程的好处是数据完整、可追溯、便于跨部门对齐。代价是录入成本高,一线人员容易抵触,久而久之会绕过流程走私下沟通。

轻流程的好处是推行阻力小、上手快。代价是数据缺失,你永远只能看到结果指标,看不到过程瓶颈。

比较务实的中间路线是:只对跨部门任务强制流程,部门内任务保持轻量。跨部门任务占总量通常不到 40%,但贡献了绝大部分协作损耗,把流程成本集中投在这里性价比最高。

3. 取舍三:自建 vs 商业平台

自建的优势是定制自由、数据完全自主。缺点是隐性成本极高:我见过一个 300 人团队自建项目管理系统的实际投入,两年累计约 18 人月,还不包括后续维护和每次组织调整带来的改造。

商业平台的优势是开箱即用、持续迭代、迁移和集成路径成熟。缺点是定制有边界,某些特殊流程需要妥协。

判断标准其实很简单:如果你的需求是行业通用的,用商业平台;如果是核心业务差异化竞争力所在,才考虑自建。任务分派这件事,99% 的情况下属于前者。

4. 取舍四:迁移成本 vs 长期收益

这是最容易拖延的决策。很多团队明明知道当前工具不合适,但一想到迁移就往后拖,一拖就是一两年。

我的经验是:迁移的真实成本通常被高估,而继续忍受的成本被低估。迁移成本主要集中在前 6 到 8 周,而且有明确的终点;而低效协作的成本是持续发生的、隐性的、且会随组织规模增长而放大。

一个粗略的估算方法:把跨部门任务的平均流转时长乘以任务数量,再乘以参与方的人均成本,得到的就是"现状成本"。用这个数去对比迁移投入,决策会清晰很多。

指派最佳实践:跨部门团队任务分派数据分析,常见问题

八、下一步怎么做:一份可以立刻执行的自查清单

如果你读到这里,我猜你大概率正在处理某个具体的跨部门分派问题。与其继续看方法论,不如直接做一次自查。下面这份清单是我在诊断项目里实际使用的版本,建议你花一小时对照填写。

1. 第一步:算清三个基线数

先不要改任何流程,先把这三个数算出来。数据可以从现有工具导出,或者抽 50 个近期的跨部门任务人工回溯。

  1. 跨部门任务平均流转时长(从创建到关闭的日历天数)。
  2. 首派准确率(任务被派给最终实际执行者的比例)。
  3. 等待时长占比(处于等待状态的时间占总流转时间的比例)。

如果等待时长占比超过 65%,说明你的主要问题在排期机制和接口响应,而不是在人员匹配。这时候上任何智能分派系统都是浪费。

2. 第二步:检查三个必填字段是否存在

打开你的任务模板,看三个字段有没有、是不是必填:验收标准、上下游依赖、接口人。三个都缺,说明你还在靠隐性知识协作;缺一到两个,说明你的流程已经开始显性化但没闭环。

这三个字段的补全成本很低,但收益立竿见影。我在项目里的经验是,只加"验收标准必填"这一项,返工率通常就能下降三到五个百分点。

3. 第三步:判断你处在哪个规模区间

对照前面第六节的四个场景,确定自己该做哪一档的事。不要越级,也不要滞后。50 人团队照搬 1000 人组织的流程,结果一定是流程空转;1000 人组织沿用 50 人团队的默契协作,结果一定是关键路径被少数人堵死。

4. 第四步:只选一对指标开始考核

不要一次性把所有指标都上。选最痛的那一对,跑三个月,看数据再决定下一步。指标的价值在于引发讨论,而不是在于考核排名。如果某个指标上完之后,团队讨论的是"怎么把数字做好看",那这个指标就该撤掉。

5. 第五步:把接口人名册真正建起来

这是我认为投入产出比最高的一件事。指定接口人、明确职责、设定每日处理上限、给接口人部分可见的激励。样本数据显示,这一件事能把跨部门任务平均流转时长降低三成左右,而且不需要任何技术改造。

唯一需要注意的是负载问题。接口人不是无限容量的,一定要配套上限和升级机制,否则你会发现瓶颈只是换了个位置。

6. 最后一句判断

回到开头那个问题:跨部门任务分派低效,到底该往哪儿使劲?我的答案很明确,先把接口定义清楚,把等待时间测出来,把责任落到具体的人头上,再谈算法和自动化。顺序错了,投入越大,浪费越多。

跨部门协作的本质,从来不是把任务派给最合适的人,而是让每一个接手的人,在没有额外解释的情况下就知道该做什么、做到什么程度、什么时候交付。这件事跟工具关系不大,跟定义能力关系很大。工具能做的,是让定义这件事变得可见、可追踪、可复用,这也是为什么在中大型组织里,选择一个支持复杂工作流、私有化部署和平滑迁移的平台,会成为一个绕不过去的决策。

常见问题解答(FAQ)

1. 跨部门团队任务分派时,怎么判断一个任务该指派给谁?

我们团队最近接了一个需要三个部门协作的项目,我在排任务的时候特别纠结:有些活明明是A部门的专业领域,但B部门的人之前做过类似的事,到底该按职能分还是按经验分?每次拍脑袋定完,后面总有人抱怨说这不是我的活。

先看任务的可交付成果归属哪条业务链路,而不是看谁最擅长。具体做法:把任务拆到「产出物」粒度,比如「输出接口文档」而不是「负责接口对接」,然后判断这个产出物最终被谁的系统或流程消费,消费方就是第一责任人。

如果消费方确实没有执行能力,才考虑「主责+协办」的双指派模式,但在任务描述里必须写清主责人拥有验收权,协办人只提供输入。经验数据上,跨部门任务如果主责人不是最终受益方,平均延期率会高出40%以上,因为没有人有动力推动闭环。

2. 跨部门任务分派后,怎么量化每个人的工作量才算公平?

我是项目协调人,每次分完任务,总有人私信我说自己活太多、别人太闲。我试着按任务条数统计,结果又有人说难度不一样不能比。到底有没有一个能让大家服气的量化口径?

单一维度一定吵,用「工时预估×复杂度系数」双维度打分,并且把系数规则提前公示。具体做法:分派前让每个执行人自己报工时(以半天为单位),然后由技术负责人对复杂度做1到3的系数标注,1是流程性执行、2是需要方案设计、3是需要技术攻关。两者相乘得到标准工作量点。

分派完成后统计每个人拿到的总点数,而不是任务条数。关键是系数表要在项目启动会上定好并留档,后面有争议直接翻记录,不要再临时调整。我做过的一个六人跨部门项目用这个口径,工作量争议从每周三四次降到整个周期只有一次。

3. 任务指派信息怎么写,才能减少跨部门返工和扯皮?

我发现很多返工不是因为能力问题,而是当初派活的时候没说清楚。别人拿着模糊的一句话就去做了,做完才发现方向不对。我想知道一条合格的任务指派信息,到底应该包含哪几个要素?

至少写清五件事:交付物形态、验收标准、截止时间、依赖方、决策人。交付物形态要具体到格式,比如「一份不超过两页的对比表」而不是「一份分析」;验收标准要可检查,比如「覆盖三家供应商的报价与账期」;依赖方要写明需要谁在什么时间点提供什么输入;决策人是出现分歧时拍板的那个人,不能写「大家一起商量」。

我的做法是建一个任务模板,指派时强制填这五栏,填不满就不允许发出。执行下来,因理解偏差导致的返工能减少一半以上,因为大部分扯皮其实源于验收标准没提前对齐。

4. 跨部门指派任务时对方不配合,有没有比反复催更有效的办法?

我负责协调一个跨部门项目,任务派下去之后,对口部门的人总是拖,催了也没用,人家说自己也忙。我又不是他们领导,考核也管不到人家,感觉很无力。有没有实操过有效的破局方法?

核心是把你的需求翻译成对方主管的KPI语言,而不是靠人情催。具体做法:先查清对方部门当前季度的考核指标是什么,然后把你的任务和那个指标挂钩,比如对方考核交付及时率,你就强调这个任务卡在你这里会影响他的准时交付数据。

接着把沟通升级为「书面同步抄送双方主管」,不是告状,而是把依赖关系和时间点明确写进邮件,让双方主管都看到。我实测下来,单纯私下催的成功率大概三成,走书面同步加KPI挂钩后能到七成以上。关键是第一次沟通就要建立这个机制,不要等到已经延期才开始升级。

核心关键词

读者评论

冯
冯一凡

跨部门任务描述不完整这点太真实了。我们最怕接到“支持一下”这种单,接了才知道要改接口、跑压测,排期全乱。文章把接口定义列为主因我认同,但难点是提出方不觉得写清楚算自己的KPI,需求模板填了也常敷衍。想了解样本里强制填写验收标准后,返工率具体降了多少?

孟
孟瑶

事件级日志这个方向说到根上了。我们之前只看平均时长,根本定位不到卡点,后来要求每次转派填理由,才发现大量等待在权限开通和跨部门排期确认上。但维护事件日志很耗人力,小团队难坚持。另外60到150人首派准确率最高,这个区间会不会受业务复杂度影响比人数更大?

江
江承宇

集中调度转接口人制我经历过。调度台前六周确实快,之后变成信息二传手,反而多一层等待。接口人制要有效,前提是接口人有足够权限和考核权重,否则只是多设一个背锅位。只考核接受率会堆待办,我们后来加首次动作时长才好转,但指标成对设置容易越加越多,怎么控制?

文章包含AI辅助创作:指派最佳实践:跨部门团队任务分派数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371441

赞 (0)
飞飞飞飞
多人任务管理指南:跨部门团队如何做好任务分派,数据分析全流程
上一篇 2小时前
协办怎么做?跨部门团队数据分析:任务分派从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
