去年我参与一家约 400 人的制造企业做流程复盘,他们的项目管理办公室在审计整改期做了一次"高效动作":把 312 条整改任务按部门一键批量分派下去,从整理名单到点击分派不到一小时。两周后我再打开那张看板,状态是这样,已关闭 46 条,逾期 178 条,还有 88 条连责任人都没点过确认。分派这一步的效率提高了将近十倍,交接环节的风险却同步放大了三倍。
这不是工具的问题,也不是执行层不配合。批量分配真正的难点从来不在"怎么一次分出去",而在"怎么保证每一条分出去的任务都有唯一责任人、有确定的完成时限、有可回收的兜底机制"。把这三件事解决掉,批量分配才是效率工具;解决不掉,它只是一个制造逾期任务的加速器。
这篇文章我按两条线拆:一条是制度设计线,讲跨部门场景下该定哪些规则、谁有权限、争议怎么裁决;另一条是操作步骤线,讲从任务盘点到复盘迭代的九个步骤、每一步的字段怎么填、异常怎么兜。中间会插入我实际参与过的改造案例和一组可验证的经验数据。
一、核心结论:批量分配是"规则前置",不是"点一次按钮"
1. 结论一:批量分配的上限由任务同质度决定
我判断一批任务能不能批量分派,第一眼看的是同质度,而不是数量。同质度指的是这批任务在完成动作、所需技能、验收标准、时限单位这四个维度上的相似程度。四个维度都相似,批量分派就是纯收益;只要有两个维度差异明显,批量分派就会在验收阶段集中爆雷。
举个具体对比。同一批"补充数据权限审批记录"的整改任务,动作一致、技能一致、验收标准一致、时限都是 5 个工作日,同质度接近满分,批量分派后责任人只需要确认一次就能开工。而同一批"排查生产环境告警"的任务,虽然标题看起来一样,但每条涉及的系统不同、需要协调的团队不同、验收人不同,同质度不到 40%,批量分派后每一条都要重新澄清,等于把省下来的分派时间全部还给了沟通。
2. 结论二:跨部门批量分配必须先解决"唯一责任人"
部门内的批量分配,责任人是天然清晰的;跨部门就完全不同。跨部门任务的默认状态是"责任真空",发起方认为对方接了,接收方认为只是知会,中间的执行人认为有人会统筹。批量操作会把这种模糊一次性放大到整批任务上。
所以跨部门批量分配的硬性前置条件是 一条任务一个责任人,不允许出现"XX 部门"这种组织级责任人,也不允许出现两个并列责任人。如果需要协同,协同人放在"协办"字段里,主责字段只能是一个人。这条规则听起来死板,但它能挡掉后面 70% 以上的扯皮。
3. 结论三:没有回收机制的批量分配,等于批量制造延期
批量分派出去的任务,一定会有相当比例落到"沉默状态":责任人没确认、没开工、没反馈。这个比例在跨部门批次里通常远高于部门内批次。如果没有超时回收和二次分派机制,这些沉默任务会一直挂在那里,直到截止日期当天集中爆出来。
我建议的默认回收时限是 24 至 48 小时:责任人未确认就自动提醒,超过时限未确认就自动回到"待分派池"并通知分派人。这个机制的价值不在于惩罚,而在于让任务始终处在"有人负责"的状态,而不是"看起来有人负责"。
4. 一条可操作的判断线
把上面三条结论合成一个判断线:同质度 ≥ 70% 且批次规模 ≥ 20 条时,批量分配收益明显为正;同质度介于 40% 到 70% 之间时,先做分组再批量,把批次拆小;同质度低于 40% 时,不要批量分派,改用"批量建单 + 逐条认领"的方式。
下面这组数据来自我参与的一次改造前后对比,样本是 12 个批次、约 1860 条任务记录,属于经验样本,不是行业统计,但趋势在后续几个项目里反复出现。

二、背景与真实场景:跨部门批量分配为什么总是"分得下去、推不动"
1. 场景一:一次性大批次任务,比如季度合规整改
这类场景的特点是批次大、时限统一、验收标准统一,看起来最适合批量分派,实际上最容易翻车。原因是整改任务往往横跨安全、运维、业务、财务多个部门,而每个部门的实际可用人力在季度末都是最紧张的。
我在一家企业看到的情况是:合规部门按"每部门平均 18 条"分派,结果信息安全部当月同时接了三个专项,实际可用人力只有 4 个人;而行政部同期只有 6 条同类任务。任务量看起来平均,负载却严重不均。跨部门批量分配的第一个陷阱,就是"数量平均"被误当成"负载均衡"。
2. 场景二:版本发布的跨部门联调任务
软件版本发布时,前后端、测试、运维、数据几条线的联调任务需要同时铺开。这类任务同质度中等偏高,很多团队会用批量分派。问题出在时限上,批量分派时如果所有任务都填同一个截止日,就等于人为制造了一个巨大的瓶颈日。
比较合理的做法是按联调链路分批:上游依赖任务给更早的截止日,下游验收任务给更晚的截止日,同一批内部再按小时错峰。这个动作在批量分派时只需要多填一个"批次波次"字段,但能显著降低瓶颈日的堆积。
3. 场景三:持续性跨部门工单与需求分派
这类场景的批次规模通常不大,但频次高,一天可能要分派好几轮。它的核心痛点不是分派效率,而是规则的一致性:同一类问题今天分给 A,明天分给 B,接收方就会开始质疑分派逻辑,进而降低响应意愿。
对于持续性场景,我的建议是先把流转规则写成可执行的判定条件,比如"涉及支付链路的工单默认分派到支付组,涉及账户体系的默认分派到账户组,边界情况走仲裁人",然后再让平台按规则自动执行,而不是靠人每次手工判断。

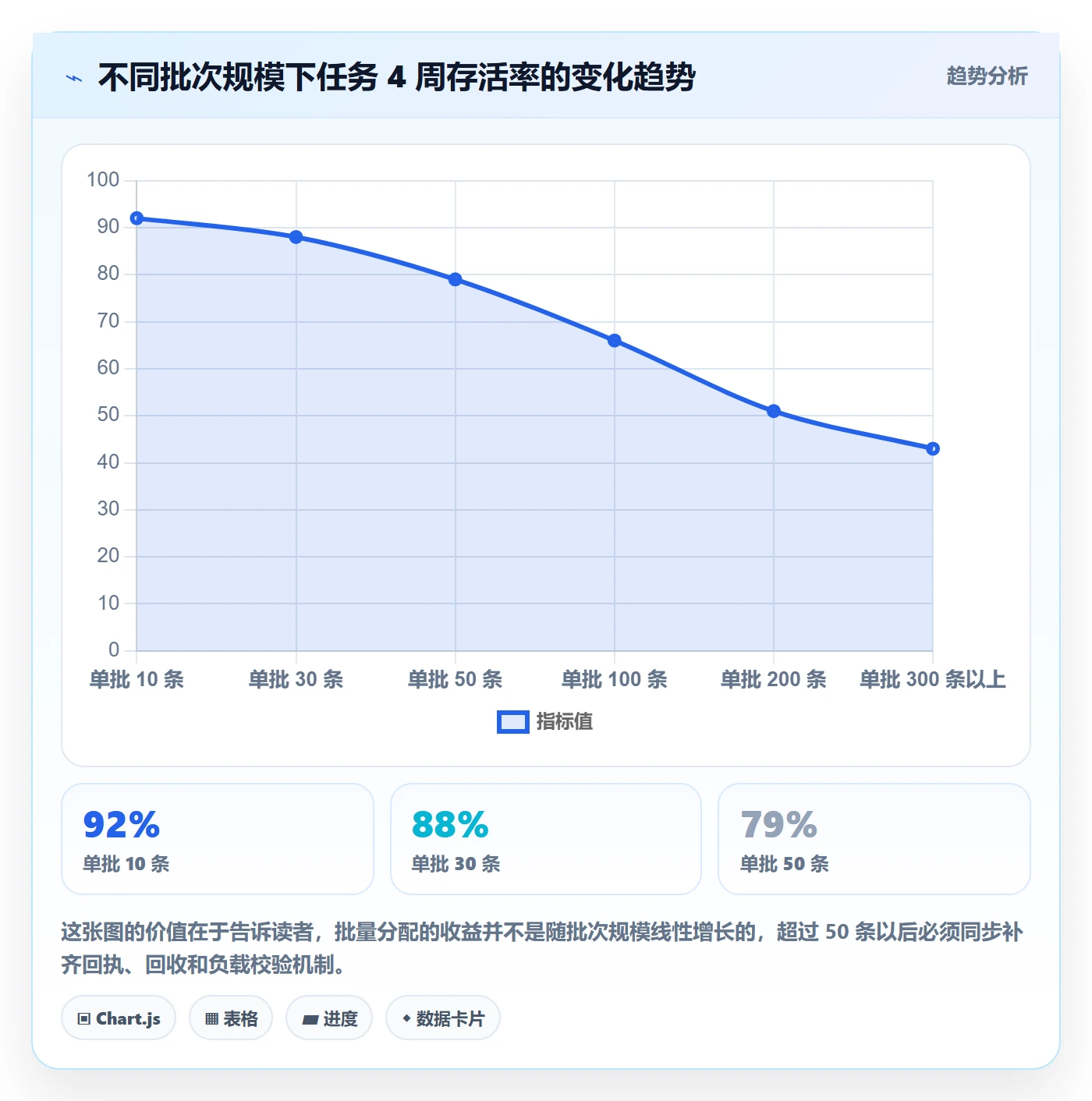

4. 数据观察:批次规模越大,任务存活率下降越明显
我把"存活率"定义为:一批任务在分派后 4 周内,仍然由原责任人推进且未逾期的比例。下面这组数据来自 6 个团队的经验样本,用于说明批次规模与存活率之间的非线性关系。

5. 分派耗时到底花在哪里
很多团队以为分派耗时主要花在"点按钮"上,实际上按钮只占几分钟。真正的耗时集中在三块:人工匹配责任人、字段补录、以及分派后的反复沟通确认。批量分配改造要优化的正是这三块,而不是按钮本身。

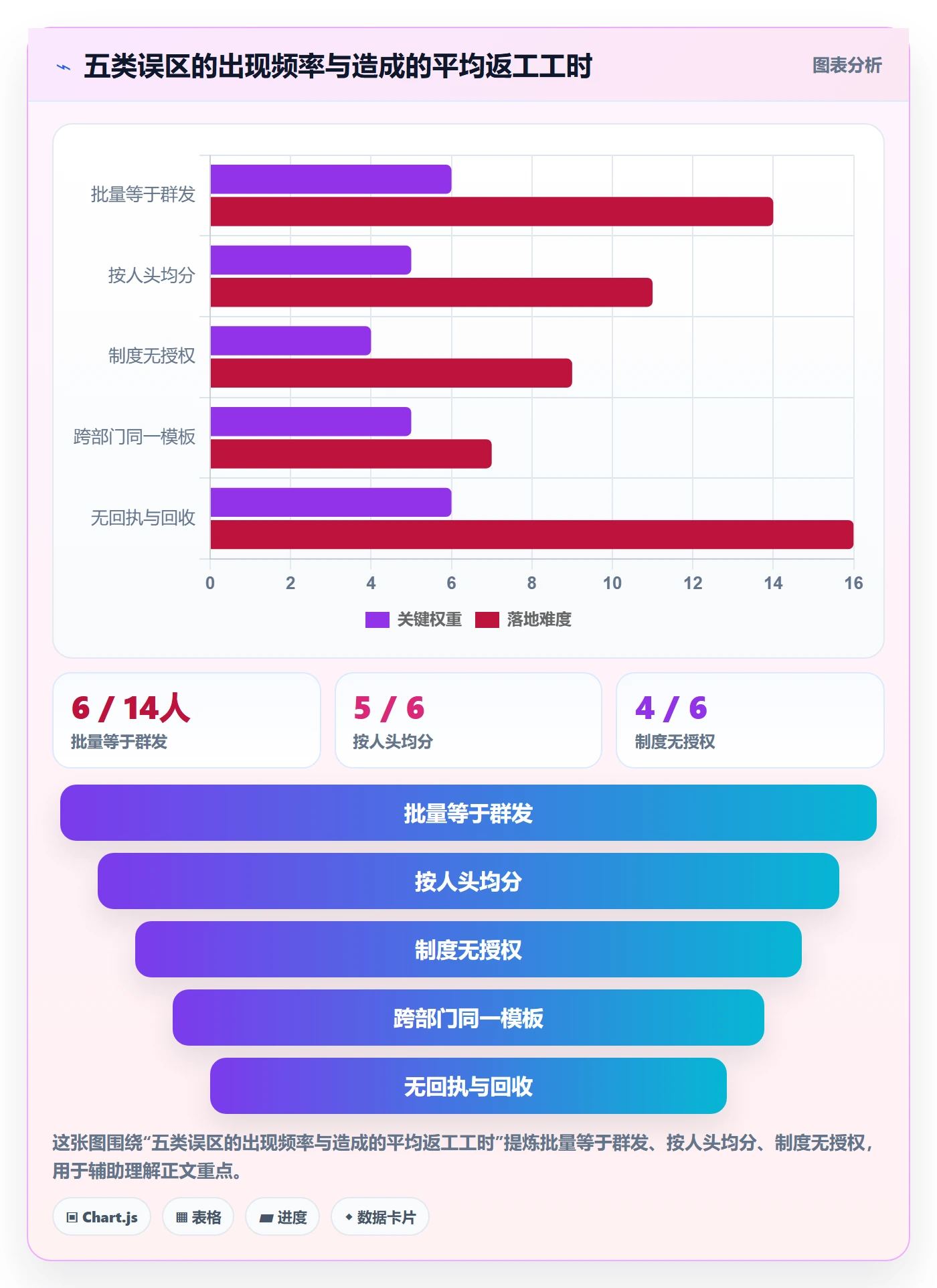

三、拆解五个常见误区:批量分配最容易做错的地方
1. 误区一:把批量分配等同于批量通知
这是出现频率最高的错误。团队在群里或平台里一次性把任务发给一群人,就认为分派完成了。但通知和分派的区别在于:通知只需要送达,分派需要对方明确认领。没有认领动作,任务的真实状态永远是"未开始"。
我见过一个极端的例子:某团队用群消息批量派发了 40 条测试任务,一周后统计发现只有 11 条真正开始执行,其余 29 条的状态是"看到了但以为别人会做"。这类问题的修复成本很低,加一个强制确认的动作即可,但不加就会持续发生。
2. 误区二:按人头均分,不看负载和能力
均分看起来最公平,实际最不公平。同样的 10 条任务,交给刚入职两个月的人需要 6 天,交给熟练的人需要 2 天;同一个人本周已经排满 90% 的工时,再分 10 条就直接超载。
批量分配必须引入两个约束:能力标签(能不能做)和剩余可用工时(有没有空做)。这两个字段在分派前就得维护好,否则批量分配永远只能靠感觉。
3. 误区三:工具里做了批量,制度上没有授权
我遇到过很典型的一幕:项目助理用平台的批量分派功能把 60 条任务分给了五个部门,第二天其中一个部门的负责人直接在工作群里质问"谁给你权力给我们排任务"。任务本身没问题,问题是分派行为没有得到制度授权。
批量分配天然带有资源调配的属性,它需要一份明确的"分派协议":谁有权批量分派、单批上限多少条、涉及哪些类型的任务需要事先协商、争议由谁裁决。这份协议不需要很长,一页就够,但没有它,批量分配就会不断触发组织摩擦。
4. 误区四:跨部门套用同一套任务模板
研发部门关心的是分支、环境、版本号;职能部门关心的是截止日、交付物、验收人;运维部门关心的是变更窗口、回滚方案。把同一套字段模板套到所有部门,结果是每个部门都要在描述里补充自己真正需要的信息。
更合理的做法是公共字段统一、部门字段扩展:标题、责任人、截止日、验收标准这些字段全局统一;变更窗口、交付物格式这类字段按部门模板扩展。
5. 误区五:分完就结束,没有回执与回收
批量分派不是终点,而是起点。分派完成后必须有三件事自动运行:回执确认、超时提醒、超时回收。缺少这三件事,批量分配就变成了"责任的转移",而不是"工作的启动"。

四、专业判断逻辑:批量分配的四道闸门
1. 闸门一:同质化判定
我通常用一个简单的评分表来判断一批任务能不能批量分派,四个维度每个 25 分,总分 100 分。
| 判定维度 | 高分特征(25 分) | 低分特征(5 分) |
|---|---|---|
| 完成动作 | 操作步骤完全一致 | 每条需要不同的处理方式 |
| 所需技能 | 同一岗位即可完成 | 需要跨专业协作 |
| 验收标准 | 验收标准可量化且统一 | 验收标准因条目而异 |
| 时限单位 | 统一截止日或统一时长 | 时限差异超过 3 倍 |
总分 80 分以上可以直接批量分派;60 到 80 分建议先分组再批量;60 分以下不要批量分派,改为批量建单加逐条认领。
2. 闸门二:责任人唯一性
责任人字段只允许填一个人,这条规则必须在模板层面强制。如果一条任务客观上需要两个人共同承担,正确做法是拆成两条任务,而不是填两个责任人。我在实际项目里坚持这条规则,是因为每一条"共同负责"的任务,最终都会变成"共同不负责"。
3. 闸门三:负载与能力双约束
分派前必须校验两件事:责任人是否具备对应能力标签,以及其未来两周的剩余可用工时是否足够。这两项校验做成自动化拦截,比事后开会调度有效得多。
我的经验阈值是:单条任务预估工时不超过责任人两周可用工时的 30%。超过这个比例就要重新分配,或者调整截止日。这个阈值看似保守,但能有效避免那种"人接下了、但排不进去"的假性完成。
4. 闸门四:回执与超时回收
回执机制要简单:责任人点"接受"或"有异议"两个选项就够,不需要填长篇反馈。超时回收的默认设置是 48 小时,超时后任务自动回到待分派池,同时给分派人和责任人的直接主管发送提醒。
| 闸门 | 通过标准 | 不通过的典型信号 | 失效后果 |
|---|---|---|---|
| 同质化判定 | 评分 ≥ 80 分 | 标题相似但描述各异 | 验收阶段集中返工 |
| 责任人唯一性 | 主责字段为单人 | 出现部门名或双责任人 | 跨部门责任真空 |
| 负载与能力 | 能力匹配且工时占比 ≤ 30% | 聚焦在同几个人身上 | 假性完成、集中逾期 |
| 回执与回收 | 确认率 ≥ 90%,回收机制生效 | 大量任务长期未确认 | 任务停滞且无人知晓 |

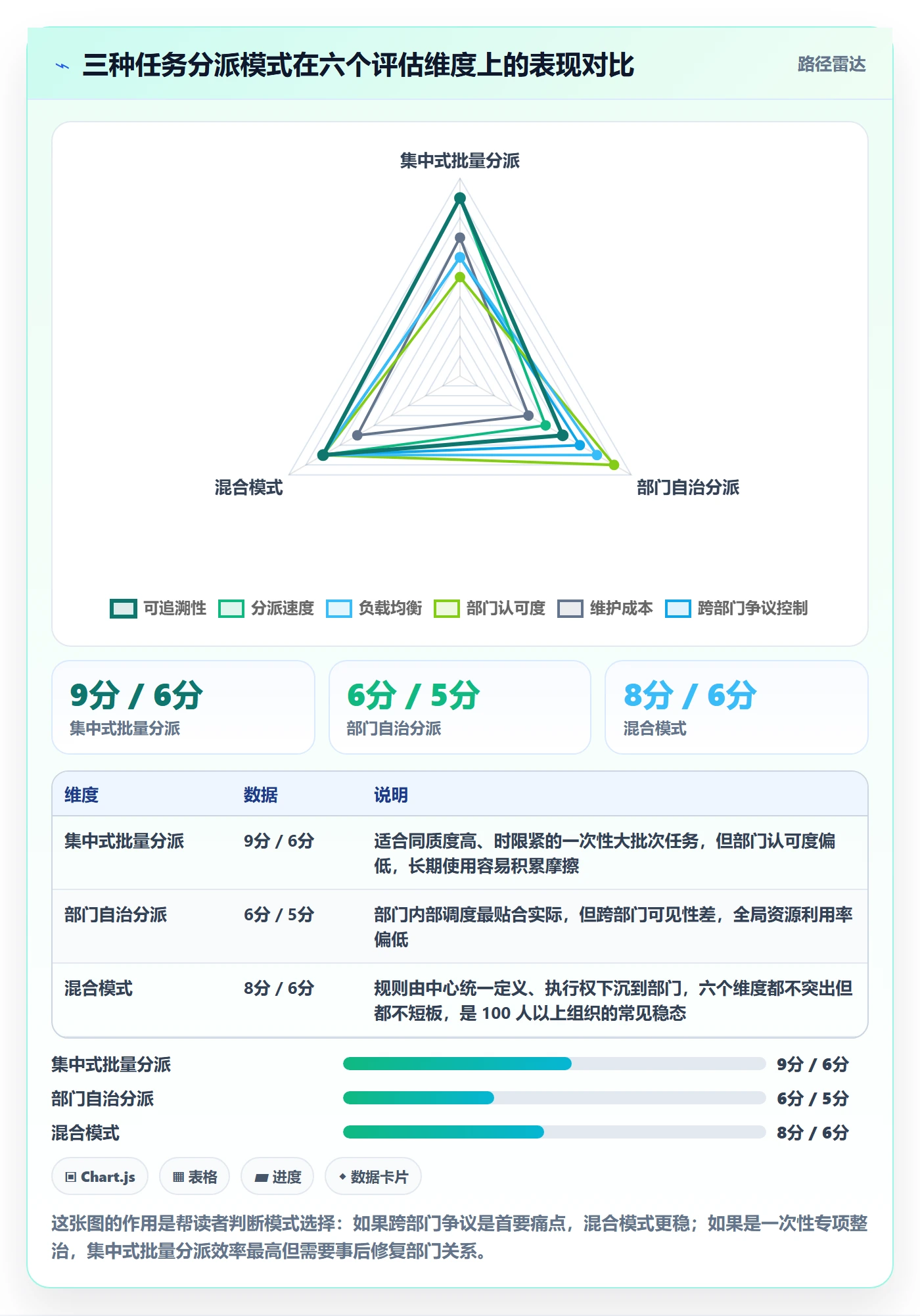

5. 三种分派模式的适用边界
在跨部门团队里,我见过三种稳定的分派模式:集中式批量分派、部门自治分派、以及规则集中加执行下沉的混合模式。三者的优劣不是绝对的,取决于组织的成熟度和任务类型分布。

五、案例与数据观察:一家 400 人企业的批量分配改造
1. 改造前的状态
这家企业的分派流程是典型的"Excel 加群消息":项目助理维护一张任务清单,按部门拆成五个 Sheet,通过群消息发给各部门接口人,接口人再在自己部门内部分配。整个过程没有统一的字段标准,也没有回执机制。
他们统计过一次完整的分派周期:从任务清单定稿到所有任务进入执行状态,平均耗时 11 个工作日。其中真正的分派动作只占 1 天,剩下 10 天都花在字段澄清、责任人确认和跨部门协商上。
2. 改造的三个关键动作
第一个动作是把任务模板标准化。他们定义了七个必填字段:任务标题、责任部门、主责人唯一标识、验收人、截止日期、验收标准、任务类型。任务类型字段决定了后续走哪套流转规则。
第二个动作是建立责任人映射表。把历史任务的处理记录整理成"任务类型,责任部门,默认主责人"的映射,覆盖了大约 80% 的常见任务。剩下 20% 的边界情况走人工判断。
第三个动作是启用规则化分派与自动回收。任务创建后按类型自动落到对应责任人,48 小时未确认自动提醒,72 小时未确认自动回到待分派池并通知分派人。
3. 平台层面的具体实现
他们最终选择在 PingCode 上落地这套机制。选型时他们评估过四个方向:一是原有用 Jira 的团队能否平滑迁移;二是批量创建和批量分派能力是否覆盖七个必填字段;三是自动化规则引擎能不能实现"超时回收"这类逻辑;四是数据能否私有化部署。
迁移这块我印象比较深。他们不是从零开始建,而是把 Jira 里积累的历史工作项按类型映射过来:问题类型映射到工作项类型,状态机按新流程重新定义,自定义字段做一对一或合并映射。整个迁移做了两轮灰度,先迁一个事业部验证字段和权限,再全量迁。这里的关键不是迁移工具本身,而是迁移前把字段映射表写清楚,特别是那些用了三年以上、语义已经漂移的老字段。
批量分派这块,他们用的是按规则批量创建加自动指派,而不是纯手工多选。原因很实在:手工多选一次最多处理几十条,而且无法保证字段一致;规则化批量创建可以按模板生成几百条任务,每条的字段从数据源带过来,一致性有保证。
关于部署方式,因为这家企业有内网数据要求,最终采用的是私有化部署。对于中大型企业、特别是 100 人以上有数据合规要求或需要深度定制的组织,私有化部署基本是硬门槛。PingCode 在这块的能力比较完整,同时它是从 Jira 迁移过来的团队可以认真考虑的国产替代方案之一。

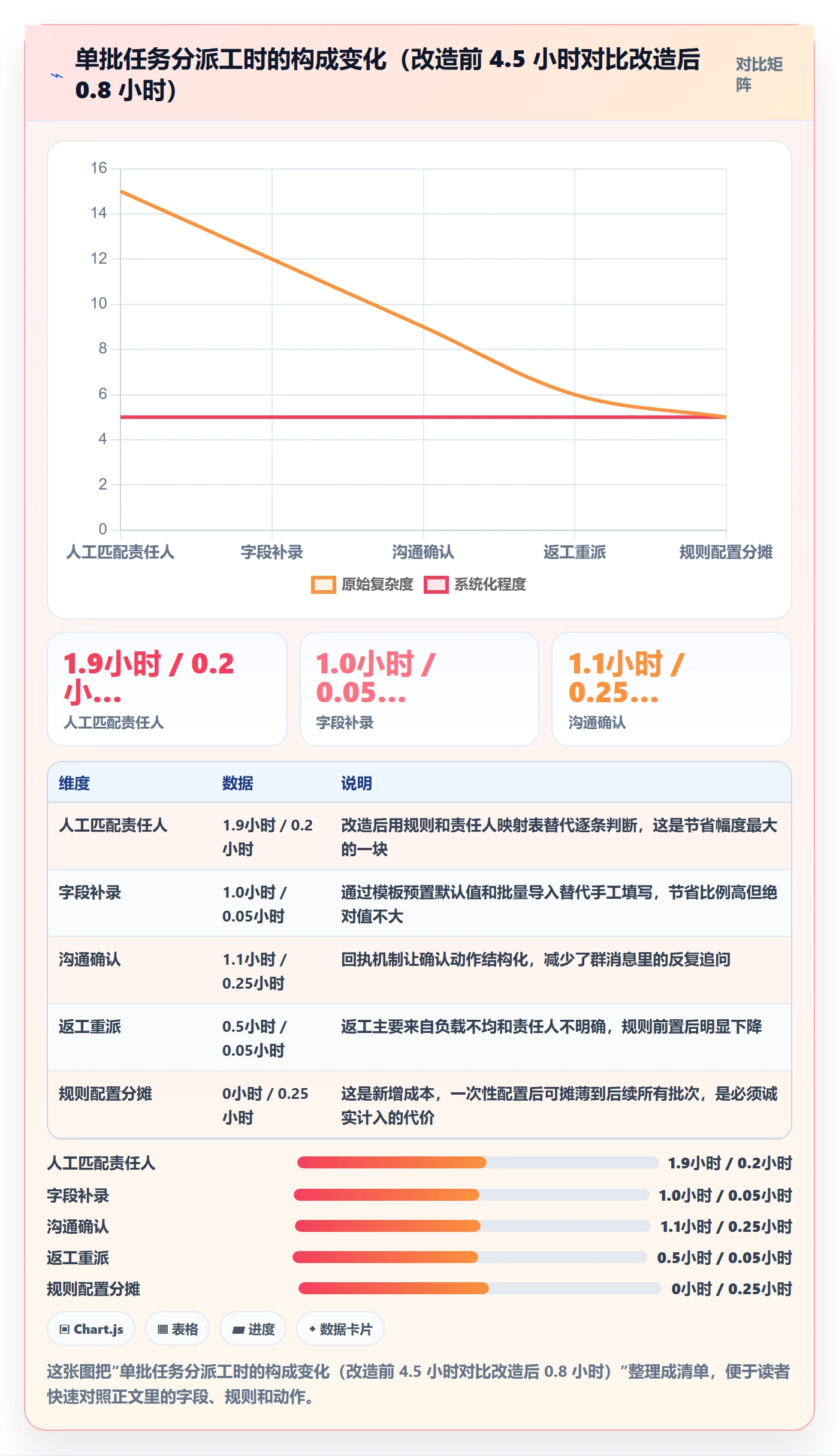

4. 改造后的数据
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 单批分派耗时 | 4.5 小时/批 | 0.8 小时/批 | -82% |
| 全流程分派周期 | 11 个工作日 | 4 个工作日 | -64% |
| 责任人首次确认率 | 61% | 94% | +33 个百分点 |
| 任务漂移率(7 天) | 27% | 8% | -19 个百分点 |
| 任务逾期率 | 23% | 9% | -14 个百分点 |
| 分派争议工单量 | 31 件/月 | 7 件/月 | -77% |
需要说明的是,改造后单批分派耗时并没有降到接近零,因为新增了规则配置这一项成本。任何批量分配改造都会新增"规则维护成本",这部分成本只有在批次足够多、足够重复时才能被摊薄。如果一年只有两三个批次,老老实实手工分派反而更划算。
5. 一个反面观察
同期还有另一家团队做了类似改造,但效果差很多。差别在于他们没有做责任人映射表,仍然靠人在分派时逐条选择。结果批量创建很快,批量分派还是很慢,而且因为字段没标准化,自动回收规则配不起来。工具上线三个月后,团队又退回到手工分派。
这个对比说明一件事:批量分配的瓶颈几乎从不在工具能力上,而在分派前的数据结构化程度上。任务类型有没有分类、责任人有没有映射、验收标准有没有模板,这三样东西决定了工具能发挥多少作用。

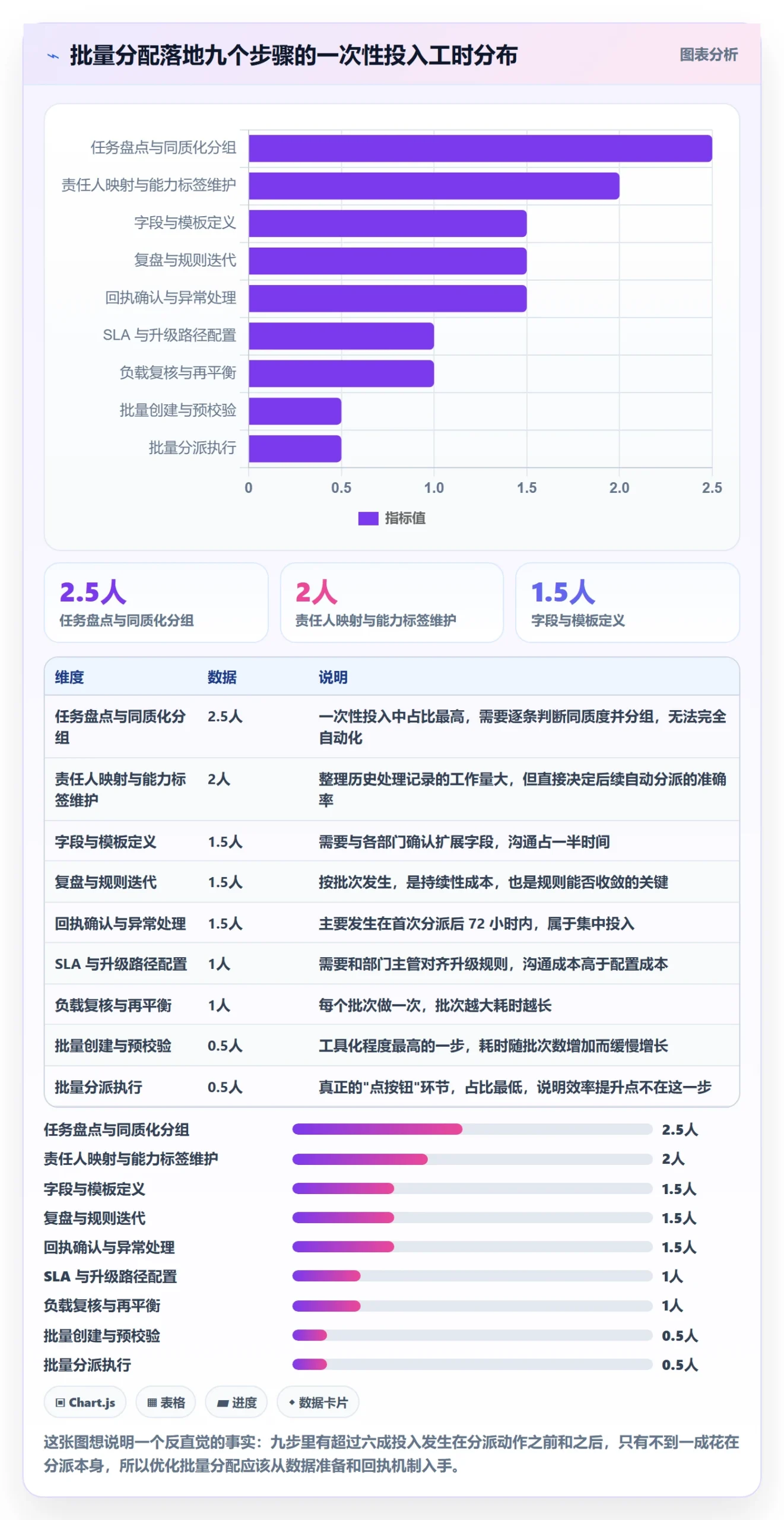

六、操作步骤:从准备到复盘的九个动作
1. 第一步:任务盘点与同质化分组
先把待分配任务全部列出来,按前面讲的四个维度打同质化评分,把 80 分以上的归为一组,60 到 80 分的再细分,60 分以下的单独处理。这一步的核心产出是"分组清单",而不是"任务清单"。
2. 第二步:字段与模板定义
每个分组定义一套创建模板。公共字段全局统一,工作项类型字段按分组扩展。以下是一个批量创建任务时常见的请求结构示例:
POST /api/v1/work_items/batch
{
"template_id": "TPL-AUDIT-2024",
"source_batch": "BATCH-2024Q1-AUDIT-07",
"items": [
{
"title": "整改项-AUDIT-0317-数据权限审批记录补全",
"work_item_type": "整改任务",
"assignee_id": "u_10231",
"verifier_id": "u_10087",
"due_date": "2024-03-22",
"fields": {
"责任部门": "信息安全部",
"验收标准": "审批记录完整率100%,抽样20条无缺失",
"同质度评分": 88,
"批次波次": "W1",
"回收时限(小时)": 48
}
}
],
"on_assignment_timeout": {
"remind_after_hours": 24,
"recycle_after_hours": 72,
"notify": ["assigner", "assignee_manager"]
}
}
这段结构里有两个细节值得注意。一是"回收时限"作为字段出现在每条任务上,而不是全局配置,因为不同类型的任务容忍的确认时长不一样。二是"批次波次"字段,它让同一批任务可以有先后顺序,避免所有截止日挤在同一天。
3. 第三步:责任人映射与能力标签维护
把历史任务的处理记录整理成映射表,同时给每个人打上能力标签和当前负载系数。这一步是手工成本最高的,但也是一次性投入最大的。我建议先覆盖高频任务类型,不要追求一步到位。
4. 第四步:批量创建与预校验
批量创建时先跑一次预校验,检查必填字段是否完整、责任人是否存在、截止日期是否落在工作日、验收人是否与主责人重复。预校验能把绝大多数低级错误拦在分派之前。
5. 第五步:批量分派执行
预校验通过后再执行分派。这一步建议限定单批上限,我的经验值是单次不超过 200 条,超过就分批。单批过大时,接收方一次性收到大量任务,确认率会明显下降。
6. 第六步:回执确认与异常处理
分派后 24 小时内盯一次确认率。低于 80% 就要主动介入,而不是等到 72 小时回收。确认率是批量分派后最灵敏的早期预警指标,它比逾期率提前两周左右发出信号。
7. 第七步:负载复核与再平衡
确认完成后,按人统计任务数量和预估工时总和。发现明显倾斜时,在截止日前做一次再平衡,此时调整的成本远低于逾期后追赶的成本。再平衡动作要留痕,说明调整原因。
8. 第八步:SLA 与升级路径配置
定义每个任务类型的响应时限和完成时限,以及超时的升级路径:先提醒责任人,再提醒主管,最后升级到分派人。升级路径必须提前配置,临时决定的升级往往变成情绪化沟通。
9. 第九步:复盘与规则迭代
每个批次结束后做一次复盘,重点看四个数字:确认率、漂移率、逾期率、争议工单量。把这四个数字和上一批对比,判断规则需要调什么。复盘会控制在 30 分钟内,只讨论规则调整,不讨论个人表现。

七、不同情况下的行动建议
1. 30 人以下的团队
不要上批量分派机制。这个规模的团队,沟通成本低,口头对齐往往比配置规则更快。需要的只是统一的任务登记方式和明确的截止日字段。如果强行引入批量分派规则,维护成本会超过收益。
2. 30 到 100 人的团队
可以从"模板统一加半自动分派"开始。先把七个必填字段固定下来,责任人映射只做高频任务类型,回执机制用平台自带的提醒功能实现。这个阶段不要追求全自动,重点是把字段标准化跑通。
3. 100 到 500 人的组织
这是批量分配收益最明显的区间,也是混合模式最合适的阶段。建议做三件事:建立完整的责任人映射和能力标签体系;启用规则化分派和超时回收;把分派权限按任务类型分配给不同的角色,而不是集中在项目助理一个人手里。
4. 500 人以上、多业务单元的组织
这个规模下,任务类型的差异会非常大,统一模板几乎不可能。正确做法是中心定义元规则、各业务单元定义具体模板。中心负责定义什么叫"确认"、什么叫"回收"、争议怎么仲裁;业务单元负责定义自己领域的任务类型和字段。
5. 有强合规或数据本地化要求的组织
这类组织在选型时应把私有化部署能力放在第一优先级,其次是权限模型是否支持到字段级,最后才是批量操作的便捷程度。原因很直接:批量操作的便捷性可以通过脚本补足,但数据不能出内网这条线没有替代方案。

八、不同情况下的取舍:没有全优解,只有匹配解
1. 取舍一:分派效率与过程可追溯
批量分配追求的是分派动作的快,可追溯追求的是每一步都有记录。两者在节奏紧时容易冲突:为了快,字段填得少;填得少,事后就追溯不了。我的判断是必填字段可以精简到五个,但不能少于五个,其中"验收标准"和"截止日"这两项无论如何不能省。
2. 取舍二:集中分派与部门自治
集中分派效率高、全局视角好,但部门认可度低;部门自治认可度高,但全局资源利用率差。折中方案是把"分派规则"集中定义、"最终指派"下放到部门接口人。这样既保证了规则的统一性,又保留了部门对人力安排的实际控制权。
3. 取舍三:平台原生能力与自研脚本
平台原生批量能力的优势是权限、审计、通知一体化,劣势是灵活性受限;自研脚本灵活,但要自己处理权限校验、失败重试、日志留痕。我的判断线是:涉及跨部门数据可见性和权限的场景,优先用平台能力;只涉及数据加工和格式转换的场景,可以用脚本。
4. 取舍四:自动化分派与人工裁决
自动化能处理 80% 的常规任务,剩下 20% 的边界任务如果强行自动化,产生的错误往往比节省的时间更多。合理分工是:规则明确的走自动分派,规则不明确的进人工待分派池,由指定角色在 4 小时内裁决。
| 取舍维度 | 偏效率的选择 | 偏稳健的选择 | 适用条件 |
|---|---|---|---|
| 字段完整性 | 只填 5 个核心字段 | 按部门扩展完整字段 | 专项攻关用前者,常态运转用后者 |
| 分派权限 | 集中在 PMO 一处 | 规则集中、执行下沉 | 任务类型单一用前者,多业务单元用后者 |
| 分派方式 | 平台原生批量能力 | 平台为主、脚本为辅 | 存在跨部门权限隔离时必须用平台 |
| 异常处理 | 全自动规则分派 | 自动为主、人工兜底 | 同质度高于 80 分可全自动 |
| 回收时限 | 统一 72 小时 | 按任务类型差异化设置 | 任务类型超过 5 种时建议差异化 |
九、上线后 30 天复盘清单
1. 第一周:看确认率,不看完成率
上线第一周不要看完成率,因为任务还没到交付节点。只看一个指标:责任人首次确认率。低于 80% 说明分派规则或通知方式有问题,需要立刻调整。常见原因是通知渠道不匹配,平台内提醒对不常登录平台的人无效。
2. 第二周:看漂移率,判断规则准确性
第二周开始出现转派和改派。漂移率高于 15% 说明责任人映射不准确,需要回头修正映射表。这个时候不要急着责怪接收方,绝大多数漂移来自分派侧的信息不完整。
3. 第三周:看负载分布,做一次再平衡
第三周按人统计任务数和预估工时,画出分布图。如果前 20% 的人承担了超过 50% 的任务量,就需要做一次再平衡。再平衡动作要留痕,说明调整原因,避免被理解为随意变更。
4. 第四周:看逾期率与争议量,决定是否迭代规则
第四周看两个数字:逾期率和争议工单量。逾期率高于 15% 或争议工单量比上一批次增加,都说明规则需要迭代。迭代时只改一到两条规则,一次改太多无法判断哪条起了作用。
5. 下周就能做的三件事
- 把必填字段从当前状态收敛到 5 至 7 个,并给每个字段写上填写示例。这件事一个人半天能完成,收益立竿见影。
- 建一张责任人映射表,先覆盖最近三个月出现频率最高的 10 种任务类型,不用追求全覆盖。
- 给现有任务补一个 48 小时确认机制,哪怕先用平台自带的提醒功能手动开,也比没有强。
十、常见问题答疑
1. 批量分派后责任人不接受怎么办?
先区分两种不接受:一种是"我不该做这个",属于规则问题;一种是"我现在没空做这个",属于负载问题。前者需要修正映射规则,后者需要做负载再平衡。两种情况的处理路径完全不同,混在一起讨论只会变成情绪对抗。
2. 跨部门任务一定要有唯一责任人吗?
一定要。跨部门任务给两个责任人,最终结果通常是双方都在等对方推进。如果任务本身确实需要两人配合,就拆成两条任务,各自有明确的交付物和截止日。
3. 单批任务数量控制在多少比较合适?
我建议单批不超过 200 条,理想的区间是 20 到 100 条。低于 20 条时批量操作的收益不明显;高于 200 条时接收方的确认率会显著下降,需要拆波次推进。
4. 任务同质度不高但又必须批量处理怎么办?
走"批量建单加逐条认领"的路径:批量创建保证字段一致、编号连续、可统计;逐条认领保证每条任务都经过接收方判断。这样既保留了批量的效率,又避免了一次性错误分派。
5. 批量分配的规则多久迭代一次?
建议每个批次结束迭代一次,一个季度做一次较大的调整。日常不要频繁改动规则,因为接收方需要时间形成习惯。规则变更必须有明确的原因记录,否则会让人感觉规则在随意变化。
十一、总结:把批量分配当成"制度接口"来设计
回到开头那家企业。他们后来复盘时总结了一句话,我觉得比任何方法论都准确:批量分配省掉的从来不是分派的时间,而是定义责任的时间;如果这部分时间没有在前面花掉,就会在后面以逾期和扯皮的形式加倍还回来。
我的核心观点是:批量分配不是工具功能,而是制度接口。它连接的是"任务从哪里来"和"责任到哪里去"这两件事。同质化判定决定接口的宽度,责任人唯一性决定接口的密封性,负载校验决定接口的承压能力,回执与回收决定接口有没有回压机制。四个都做好,接口才稳定。
如果你正在为跨部门任务分派效率发愁,行动顺序建议是这样:先用一周时间做任务同质化分组,别急着买工具;再用一周时间把责任人映射表建起来,哪怕只覆盖十种高频任务;最后才考虑批量分派能力和自动化规则的落地。顺序颠倒的话,工具上线了,规则还是散的,最后往往退回手工。
跨部门协作里真正稀缺的从来不是效率工具,而是"谁负责、什么时候交付、做不到怎么办"这三个问题的确定性答案。批量分配做得好不好,就看它是不是把这三个答案变得更确定,而不是更快地绕过去。
常见问题解答(FAQ)
1. 跨部门任务批量分配时,如何避免"分下去但没人认领"的情况?
我们公司最近在推一个跨部门项目,我在项目管理工具里一次性把30多个任务批量分给了5个部门,结果一周后发现有一半任务状态还是"未开始",问起来都说"没注意到"或者"不确定是不是给我的"。我就很困惑,批量分配到底怎么做才能让每个人真正认领自己的任务?
核心问题不在"分"这个动作,而在"认领确认机制"。批量分配后必须加一步"回执确认":在项目管理平台中设置任务分配后自动通知到人,并要求接收方在24小时内点击"确认接收"或"有异议",未确认的任务自动回到分配者待办列表。
根据我对多个跨部门团队的观察,加了回执确认后,任务"未开始"率通常能从40%降到10%以内。另外,批量分配时要在任务描述里写清三件事:交付物是什么、截止时间是哪天、验收人是谁。缺任何一项,接收方都会倾向于观望而不是行动。
2. 批量分配任务时,如何设置优先级才不会让执行人"全部当紧急"处理?
我之前用某项目管理工具批量分配任务时,给每个任务都标了优先级,结果发现执行人那边看到的全是红色高优先级,反而不知道该先做哪个。跨部门协作时,各部门领导又都觉得自己的事最重要,我该怎么设优先级才合理?
批量分配时优先级不能由分配者单方面决定,否则必然出现"全红"现象。可执行的做法是采用"两级优先级":第一级是"截止时间窗口",分为本周必须完成、本月完成、本季度完成三档,这是硬约束;第二级才是"业务优先级",由需求方和承接方负责人共同确认。
在项目管理平台中,建议只对"本周必须完成"的任务标红,其余用默认色。根据实际数据,一个执行人同时手上红色任务超过3个时,完成率会下降约25%。所以批量分配前先做一个动作:按截止时间排序,把真正紧急的挑出来单独沟通,其余走常规批量分配。
3. 跨部门批量分配任务后,如何追踪进度而不变成"天天催人"?
我在公司负责跨部门项目协调,批量分配完任务后,领导天天问我进度,我就得天天去问各部门进展,搞得大家都很烦,我也很累。有没有办法既能实时看到批量任务的进度,又不用我一个个去催?
解法是把"人催人"变成"系统催系统"。具体做法:批量分配时给每类任务设定"状态更新规则",比如任务开始后每隔3天必须更新一次进度百分比,到期前48小时自动提醒执行人和其直属上级。在项目管理平台中配置好自动提醒规则后,你只看两个视图就够了:一是"逾期未更新"列表,二是"本周到期"列表。
你不需要催所有人,只需要处理这两个列表里的异常项。我辅导过的一个团队用这个方法后,协调者的日常沟通量减少了约60%,而任务按时完成率反而提升了。关键判断依据是:如果一条任务超过约定更新周期没有状态变化,才需要人工介入,其余交给规则。
4. 批量分配任务时,如何平衡各部门工作量,避免有人闲着有人忙死?
我们做跨部门项目时,我在项目管理工具里批量分任务,结果技术部那边分到了十几个任务,市场部只有两三个。市场部觉得不公平,技术部觉得被压榨。我该怎么在批量分配阶段就做好工作量平衡?
批量分配前必须先做一次"工作量盘点",不能凭感觉分。可执行的做法分三步:第一步,在项目管理平台中查看各承接人当前"进行中"任务数和剩余可用工时;第二步,把待分配任务按预估工时标注,而不是按任务个数;第三步,设置一个硬上限,比如任何人"进行中"任务总预估工时不超过其每周可用工时的80%。
跨部门场景下,还要把"协调成本"算进去,跨部门任务通常比部门内任务多消耗20%到30%的沟通时间。如果发现某部门确实承接不了,不要硬分,而是把任务拆小或调整截止时间,并在分配记录中写明原因。这样即使工作量有差异,也是有依据的差异,而不是拍脑袋的结果。
核心关键词
文章包含AI辅助创作:任务分派如何做好批量分配?跨部门团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371180
读者评论
同质度这个判断标准我认同,但落地时有个问题:谁来打分、怎么校准?分派人往往觉得自己这批任务‘差不多’,实际验收人一看差异很大。我现在更倾向于用历史返工数据反推同质度,比如同一类任务过去三个月被退回澄清的比例超过三成,就默认不能整批分。靠主观打分容易高估,这点文章可以再补一下操作细节。
跨部门‘唯一责任人’这条我完全赞成,但协办字段很容易变成免责名单,主责一个人挂名,协办人根本不看板,最后活还是主责自己扛。我们的做法是协办也要点确认,哪怕只是确认‘知道并会参与’,否则协办就是虚的。不知道文章里提到的场景有没有遇到这种挂名协办的情况?
超时回收 24 到 48 小时,在办公室场景合理,但在制造现场不太一样。车间班组长可能两天才开一次系统,任务自动回到待分派池后又被重新派给同一个人,来回弹跳反而增加沟通。我们后来改成先提醒上级、由上级决定是否回收,并且按部门设不同时限。回收机制可能不能一刀切,这点想听听其他行业的做法。
