去年三季度,我帮一家做工业设备的公司做流程复盘,他们研发、销售、交付三个部门在一个月里因为同一个客户定制需求开了17次会,最后交付还是延期了11天。复盘时我把所有聊天记录按时间轴拉出来看,发现问题不在任何一个人的执行力上,而在第一次任务分派时发出的那条消息:「这个需求王工你先看一下,周五前给个方案。」一句话里有四个致命缺口,没写验收标准、没写依赖谁、没说周五是几点、也没说做不完找谁。后面17次会,本质上都是在补这一句话欠下的账。
这件事让我彻底改变了做流程优化的顺序。过去我也相信「跨部门协作难是因为部门墙厚、KPI不齐」,后来做了十几个跨部门流程项目才发现,部门墙只是背景噪音,真正决定成败的是任务分派那五分钟的结构质量。这篇教程不聊协作文化,只聊怎么把一次任务分派做得能落地、可验收、可追溯,以及在不同组织规模下哪些做法必须放弃。
一、先把结论摆上桌:任务分派是流程的编译期,不是运行期
我的核心判断是:跨部门任务的返工和逾期,绝大多数在第0分钟就注定了。后面的催办、对齐会、老板拍板,只是在为一次劣质分派偿还利息。把任务分派理解为「通知别人干活」,是绝大多数团队踩的第一个坑;把它理解为「把一段模糊的需求编译成可执行的契约」,才是正确的起点。
1. 跨部门分派失败,90%败在结构而非态度

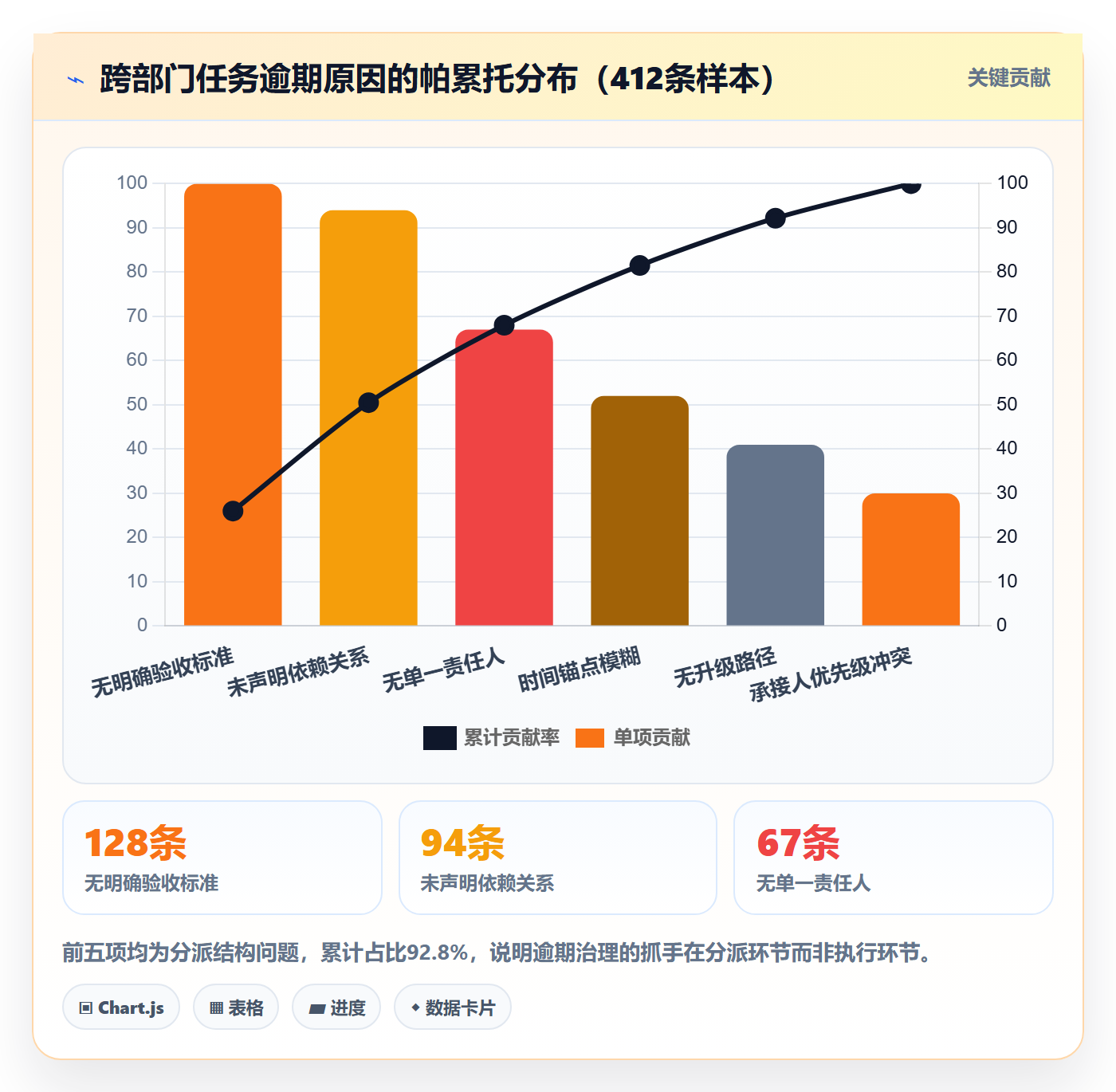

我统计过自己经手的8个跨部门流程项目中记录在案的412条逾期任务,逐条回溯首次分派记录后发现:因「对方不配合/态度问题」导致的逾期只有47条,占比11.4%;而有明确结构性缺失(无单一责任人、无验收标准、无时间锚点、无依赖声明、无升级路径)的条目达到331条,占比80.3%。剩下8.3%属于外部不可控因素(客户变更、供应商延期)。
这个比例意味着什么?意味着你花在「推动跨部门协作」「拉齐认知」上的时间,很可能有八成是用错了地方。你不需要让两个部门感情更好,你需要让那张任务卡片写得更清楚。
2. 分派质量由五个要素决定,缺一个就漏一层
我把这五个要素称为分派五要素,它们是判断一次任务分派是否合格的最小检查集:
- 单一问责人:一个任务只能有一个人对最终结果负责,其他人只能是协作者或审批者。
- 可验收产出物:明确交付的是文档、代码分支、测试报告还是可演示的功能,以及验收人是谁。
- 时间锚点三件套:最晚开始时间、中间检查点、最终交付时间(含具体到几点的口径)。
- 显式依赖关系:这个任务等谁、谁等这个任务,前置条件是什么。
- 升级路径与失效时限:逾期多久、什么条件下触发向上一级升级,升级给谁。
这五项不需要很重,但必须全部落在书面记录里。口头分派=没有分派,这不是管理话术,而是因为口头信息在跨部门场景下的传递衰减率极高,且无法举证。

3. 参与方数量决定沟通成本是非线性增长的

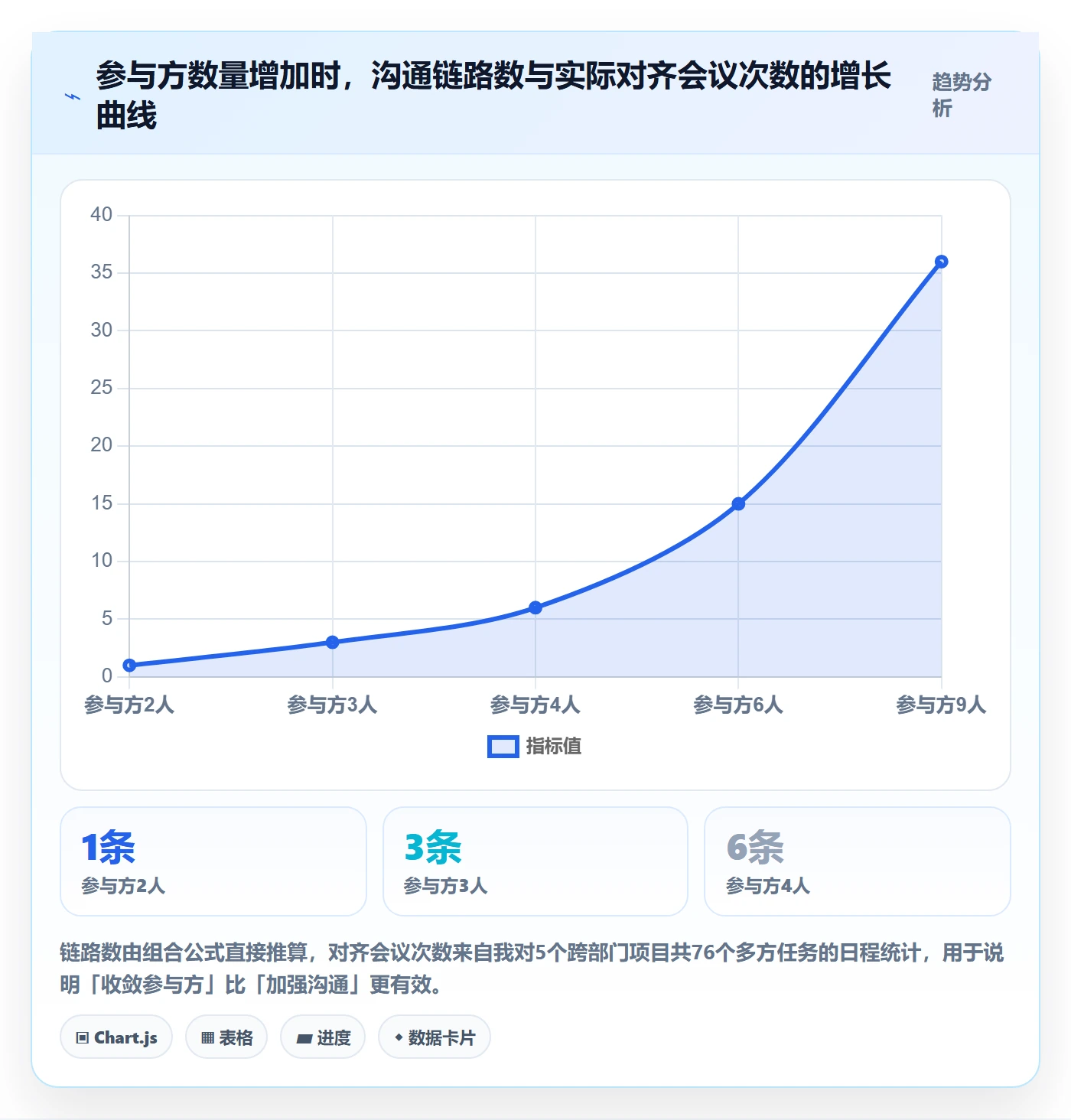

很多人以为三个部门协作的成本是一个部门的三倍。在任务分派结构清晰的前提下,两三方的协同成本确实勉强呈线性增长;但一旦分派信息不完整,沟通路径数会按 n(n-1)/2 增长。4个参与方就是6条沟通链路,6个参与方就是15条。这正是「人越多越乱」的数学解释,不是人多了变笨,而是边数爆炸了。

二、真实场景:跨部门分派为什么会天然崩掉
纯职能型组织里,任务分派是纵向的,部门经理往下派,信息流和权力流方向一致,所以看起来没问题。一旦变成横向派发,也就是A部门的人要给B部门的人分任务,三件事同时失效:信息流、权力流、时间流。
1. 三类高频场景,痛点完全不同
我在现场看到最多的是三类跨部门分派场景,它们的失效点完全不一样,用同一套办法治会翻车:
- 项目制跨部门(如研发+交付+采购共同完成一个客户项目):痛点是依赖链长,一个环节的延期会顺着链条放大。
- 职能型支持(如业务部门向法务、财务、IT提需求):痛点是对方的排期优先级不归你管,你的「紧急」在他的队列里可能是第20位。
- 临时救火(生产事故、线上故障、客户投诉):痛点是时间压缩到极限,根本没时间走流程,但恰恰最需要结构。
这三类场景的共同误区是:团队往往用一套「统一流程」去覆盖,结果项目制嫌流程太重,救火场景又嫌流程太慢,最后两拨人都绕开系统走微信。正确的做法不是统一,而是分级,后面第六节我会给出分级的判断标准。
2. 三个天然摩擦,不是靠团建能解决的
第一是KPI不对称。研发的考核是版本质量,交付的考核是客户满意度,采购的考核是成本,三方对「这个需求值不值得做」的答案天然不同。这不是态度问题,是激励结构问题。
第二是信息不对称。提需求的人知道背景、客户语气、历史上下文;接任务的人只看到一条消息。信息损失全发生在这一次转手上,而且不可逆。
第三是权力不对等。横向派发时,发起人和承接人通常没有直接汇报关系,你只能「请求」不能「命令」。这意味着你必须用结构清晰度来替代职权,写得越清楚,对方越难推诿,也越容易排进他的计划。
3. 一条真实任务的生命周期损耗

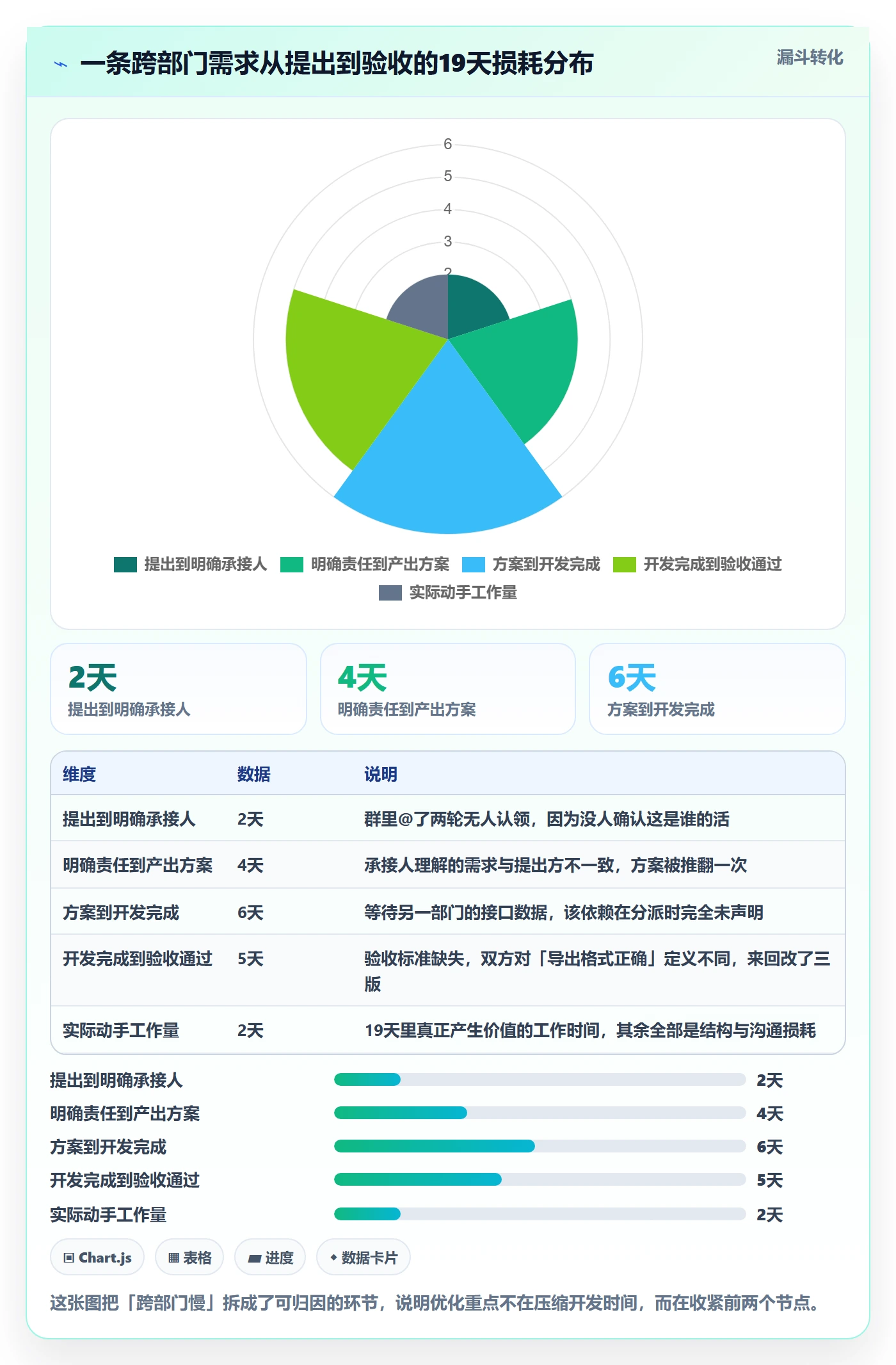

我把那家工业设备公司的一条真实需求从提出到验收全流程做了节点拆解。需求是「给某客户增加定制报表导出功能」,提出来时预计3天工作量,实际用了19天。时间去哪了?

三、六个常见误区,每一个我都见过至少三次
下面这些误区,我按在现场出现的频次排序。它们看起来都是小问题,但在跨部门场景下会被放大成系统性故障。
1. 多人负责等于有人负责
「这个事研发和交付一起跟进一下」,这句话我每次听到都心里一紧。多人负责的数学结果是责任稀释:每个人都假设别人会做,最终没人做。正确写法是:指定唯一责任人(Accountable),其余人明确标注为协作者(Contributor),并写清各自交付什么。
我见过一个更隐蔽的变体:指派给了「研发团队」而不是某个具体的人。任务挂在团队名下,团队没有收件箱,所以它永远不会出现在任何人的待办里。
2. 口头分派 + 群里@一次
很多团队的理由是「写下来太慢,还不如直接说」。
我的反驳是:你没省下时间,你只是把成本从第0分钟转移到了第300分钟。写一条结构化任务大约需要3分钟,而不写导致的返工、对齐会、重新确认,平均成本是几小时到几天。这笔账我在六个客户现场都算过,没有一次是「直接说」更划算的。
3. 把「截止日期」误当成时间锚点
「周五前」是最模糊的表达之一。它至少有三个歧义:周五几点?是交付还是开始?如果周五交付,中间有没有检查点?
一个可用的时间锚点应该包含三个值:最晚开始时间(用于判断能不能排进去)、中间检查点(用于提前暴露风险,通常设在50%进度处)、最终交付时间(精确到日期+时刻+时区口径,跨地域团队尤其重要)。
4. 只分派动作,不分派验收标准
「做一版报表导出」这句话,在提需求的人脑子里和承接人脑子里是两个东西。前者想的是「客户能下载Excel」,后者想的是「后端接口能返回数据」。
验收标准必须回答三个问题:产出物是什么形态、由谁来验收、验收不通过时怎么处理。我推荐用「完成定义」的写法,例如「该功能在测试环境可演示,客户提供的3份样例数据全部导出成功,由交付经理确认」。这句话不到40个字,但能省掉两轮返工。
5. 把工具当流程,字段照抄模板
这是我最常见到的「工具化失败」。团队上线了某项目管理工具,然后从模板里导入了一套字段,结果三个月后使用率掉到20%。原因很简单:字段不是从你们的流程里长出来的,是从别人的模板里搬过来的。
判断一个字段该不该留,我的标准是:如果这个字段空了,会不会有人因此做错事?会,就必填;不会,就是噪音。用一个场景测试:某工具的项目模板默认带16个字段,我通常能砍到7个以内,使用率反而上升。
6. 依赖关系靠记忆,升级路径靠嗓门
依赖没写进系统的后果是:没人知道自己在等谁,也没人知道自己被谁等着。等到发现时已经逾期了。
升级路径同理。「做不完再说」等于没有升级机制。可用的升级规则必须带数字:逾期24小时自动通知直属上级,逾期48小时通知双方部门负责人,逾期72小时进入周会议题。有数字才会被触发,没数字全靠人情。

四、专业判断逻辑:怎么把一次分派做对
前面讲的都是「不要做什么」。这一节讲我实际使用的判断顺序,它不是模板,而是一套决策流程,目的是在你按下「指派」按钮前,用30秒完成一次自检。
1. 第一步:先判断这是不是一次真分派
很多人上来就派任务,其实还没想清楚这件事该不该派。我的判断顺序是:
- 这件事有明确的产出物吗?没有,说明你自己还没想清楚,先别派。此时派出去只会让对方替你思考。
- 产出物需要跨部门能力吗?不需要,派给自己团队即可,别拉更多人进来增加链路。
- 承接人有权决定优先级吗?没有,就必须先和对方主管对齐排期,而不是直接派给个人。
- 这件事有明确的时间底线吗?没有,就先定检查点,而不是定截止日期。
这四问能拦掉相当一部分劣质分派。我在现场推行后,某团队的任务撤回重派率从17%降到了4%。
2. 第二步:用产出物反推责任边界
责任边界不是靠开会划分的,是靠产出物划分的。我的做法是先写产出物,再写谁负责,最后写谁配合。顺序反过来就会出现「大家都负责一点」的糊涂账。
举个对比。反例:「采购部和研发部共同完成供应商技术评估」。正例:「产出物为《供应商技术评估表》(含8项打分项);责任人为采购部李某;研发部王某提供技术可行性打分项;验收人为项目负责人张某」。
第二种写法里,每个人的动作都是可验证的,也就没有推诿空间。
3. 第三步:把依赖关系显式化
跨部门最贵的成本是等待,而等待来自未声明的依赖。我要求所有跨部门任务在创建时必须回答两个问题:这个任务等谁?谁在等这个任务?
在系统里,这意味着至少要有两个字段:「前置依赖」和「下游影响」。很多团队只填前者,结果自己的任务逾期了,下游五个任务全部被动延期,但没有任何提醒机制。
4. 第四步:定检查点,而不是定截止日
只有一个截止日的任务,本质上是「要么准时要么爆炸」,中间没有任何干预机会。我的经验是任务周期超过3天就必须设中间检查点,通常放在40%-50%进度处,检查的也不是进度百分比,而是「是否还存在未解决的阻塞」。
检查点问三个问题:有没有新发现的依赖?验收标准是否需要调整?当前判断能否按时交付?三问中任一答不上来,就当场升级。
5. 第五步:写死升级规则
升级规则必须是可自动执行的数字,而不是「必要时上报」。我给客户设计的默认规则是这样的:
升级规则示例(可直接落地为自动化规则)
触发条件 1:任务距交付时间剩余 24 小时,进度 < 80%
→ 通知:责任人 + 责任人直属上级
触发条件 2:任务逾期 24 小时未更新状态
→ 通知:双方部门负责人,任务自动标记为「风险」
触发条件 3:任务逾期 48 小时且依赖方仍未交付
→ 通知:项目负责人,自动加入周会议题池
触发条件 4:检查点未按时填写
→ 通知:责任人,并在任务卡片显示黄色预警
关键原则:通知对象必须包含「能调动资源的人」,
而不是只通知已经知道这件事的人。
这套规则我一般会建议分阶段启用,先跑触发条件1和2,稳定两周再加3和4。一次性全部打开,团队会淹没在提醒里然后集体无视。

6. 三个容易忽略的细节
细节一:时区与工作日口径。跨地域团队定「周五18:00」时,必须说明是哪个时区、是否包含法定节假日。我见过一个项目因为没写清时区,双方各自认为对方晚了一天。
细节二:任务的「可拒收」机制。承接人应该有权在24小时内以书面理由拒收任务,理由限于「信息不足」「资源冲突」「职责不符」。有拒收通道,比让人憋着不干或者默默拖垮要好得多。
细节三:分派记录要可追溯。谁在什么时候改了交付日期、谁把责任人换掉了,这些变更历史本身就是复盘依据。没有变更留痕,复盘时就会变成互相指责的罗生门。
五、案例与数据观察:字段规范化带来的实际变化
这一节我讲两个我实际参与过的案例。一个是不到100人的公司,一个是400人左右的制造企业。它们的共性是:问题都不在工具功能上,而在字段设计和分派规则的落地方式上。
1. 案例A:400人制造企业的跨部门需求治理
这家公司的场景很典型:销售、研发、交付、采购四个部门围绕客户定制需求协作,年定制需求约600个。他们服务对象是中大型组织,本身也在使用PingCode管理研发和交付流程,团队规模约400人,属于PingCode主要服务的中大型企业区间。在用之前,他们的需求流转主要靠邮件加微信群。
我们做的主要动作不是换工具,而是重构字段。原来的需求模板有19个字段,使用率不足四成;我们砍到8个,其中5个设为必填,分别是:唯一责任人、验收产出物、交付时间锚点、前置依赖、验收人。
三个月后的对比数据(取样各200条需求):
| 观察指标 | 优化前(200条) | 优化后(200条) | 变化 |
|---|---|---|---|
| 首次分派信息完整率 | 34% | 87% | +53个百分点 |
| 需求平均返工轮次 | 1.8轮 | 0.6轮 | -67% |
| 逾期任务占比 | 29% | 11% | -18个百分点 |
| 每次需求平均对齐会议次数 | 4.2次 | 1.7次 | -60% |
| 依赖导致的下游被动延期 | 41件 | 13件 | -68% |
需要说明的是,这些数据来自项目现场取样,不是行业统计,也不代表所有团队都能达到同样幅度。但趋势在多个案例中重复出现:字段数量减少、必填字段聚焦分派五要素之后,数据完整率反而上升,因为团队知道了「填了有什么用」。

2. 案例B:从其他研发管理平台迁移后的字段收敛
第二家客户原来是自建的一套任务系统加上一个国际主流研发管理平台并行使用,数据分裂严重。他们最终选择迁移到PingCode,原因有三点:一是支持私有化部署,满足他们对外部数据出境的合规要求;二是支持从Jira平滑迁移,历史项目、工作项类型、自定义字段和附件都能批量带过来,迁移过程不需要业务团队停摆;三是作为国产替代方案,后续的运维和技术支持响应更可控。
但我要强调的是:迁移工具能帮你搬数据,但搬不动坏流程。这家客户迁移时最大的风险不是数据丢失,而是把原来那套19个字段、混乱的工作项类型一起搬过去,等于把旧问题原样复刻一遍。
我们的做法是「先减后迁」:迁移前先做字段审计,把使用率低于15%的字段全部归档;把11种工作项类型合并为4种;把原来散落在描述里的验收标准、依赖关系抽成独立字段。这一步花了大约三周,但从后面的使用情况看,这三周是整个项目里投入产出比最高的部分。

3. 一个反例:字段加太多,使用率跌到谷底
必须说一个失败案例。另一家约150人的团队,管理员非常认真,一口气加了23个字段,包括任务复杂度评分、工时预估分档、风险等级、干系人影响度等。上线两个月后,填写完整率不到30%,团队开始绕过系统直接用微信沟通,系统沦为「事后补录」。
复盘时我问他一句话:「这23个字段里,有几个是决策时会真正读的?」他数了数,说大概5个。
这就是字段设计的核心矛盾:字段的价值取决于被读取的频率,而不是被填写的完整性。任何字段如果没有人基于它做决策,它就是纯粹的行政负担。
六、不同组织规模下的行动建议
我做过的最小团队是8人的产品小组,最大的是2000人以上的集团型企业。下面按规模给出建议,但它们的分界不是拍脑袋定的,而是基于「一个人能记住多少条并行任务」和「跨部门链路数」两个变量。
1. 30人以下:别上重型流程,先解决「任务有主」
这个规模下,团队基本靠面对面沟通,链路数很低。上复杂流程的收益远小于成本。
- 只做一件事:所有任务必须有唯一责任人,且写进一个共享清单里。
- 用看板类视图管理,不要求填依赖字段,靠每日站会同步。
- 不要引入强制审批流,它会直接杀死小团队的响应速度。
- 唯一必须坚持的规则:任何口头承诺的任务,5分钟内必须落进清单,否则视为不存在。
2. 30-100人:开始上结构化字段,但只上四个
这个区间是分水岭。团队开始出现「我不知道这事是谁在做」的现象,说明需要书面结构了。
- 必填字段控制在4个:唯一责任人、验收产出物、交付时间、验收人。
- 依赖关系用「评论+标签」的轻量方式记录,不强制独立字段。
- 升级规则只做一条:逾期24小时自动通知双方主管。
- 每周做一次「无主任务扫描」,把挂在团队名下的任务全部打回个人。
3. 100-500人:字段、规则、视图三者必须同时建立
这个规模正是PingCode这类平台主要服务的区间,也是跨部门协作成本开始指数上升的阶段。我的建议是:
- 字段层:分派五要素全部设为必填,但总量控制在8-10个字段以内。
- 规则层:启用分级升级规则,从两条开始逐步增加,每两周评估一次误报率。
- 视图层:至少建立四个视图,我的任务、我依赖的、依赖我的、逾期风险。第四个最容易被忽略但价值最高。
- 数据层:每月输出一次分派质量报告,指标包括首次分派完整率、返工轮次、逾期率、平均对齐会议次数。
如果这个阶段还要考虑国产替代和合规要求,PingCode是一个值得评估的选项:它面向中大型企业设计,支持私有化部署,同时提供从Jira平滑迁移的能力,历史工作项、字段映射和附件迁移都有成熟路径,迁移期间业务可以继续运转。这对于已经有大量历史研发数据沉淀的团队来说,是降低迁移风险的关键。
4. 500人以上或强合规行业:流程分级 + 数据可审计
这个规模下最大的风险不是协作效率,而是流程一刀切导致的局部僵化。我通常建议做三级分级:
| 任务等级 | 适用场景 | 必填字段 | 升级时限 | 审批要求 |
|---|---|---|---|---|
| L1 轻量 | 部门内、周期≤2天 | 责任人、产出物 | 逾期48小时 | 无需审批 |
| L2 标准 | 跨2个部门、周期3-10天 | 五要素全填 | 逾期24小时 | 验收人确认 |
| L3 重点 | 跨3个以上部门或涉及资金/合规 | 五要素+风险等级+变更记录 | 逾期12小时 | 双方负责人会签 |
分级的关键在于让每条任务自己声明等级,而不是让管理员事先判断。团队往往会高估自己任务的等级,所以我会加一条规则:等级判定需要双方确认,一方不认可以降级处理。

七、不同情况下的取舍:没有最优解,只有匹配解
做流程优化这些年,我最怕听到的一句话是「业界的做法是什么」。流程没有最佳实践,只有约束条件下的匹配解。下面是我在实际项目中最常面对的六组取舍,以及我的判断依据。
1. 流程严格度 vs 执行速度
严格度提升的代价是启动变慢,收益是返工变少。判断依据是单次返工成本与单次分派耗时的比值。如果返工一天的损失大于多花三分钟填写字段的成本,就应该强制填写;如果任务本身试错成本极低(比如一次内部调研),就应该允许轻量分派。
我的经验阈值:任务平均工作量超过2人天,或涉及3个以上参与方,就值得走完整流程。低于这个量级,轻量化处理效率更高。
2. 全员可见 vs 信息噪音
透明化的收益是没人能装作不知道,代价是信息过载。我的做法是按角色做视图裁剪,而不是按权限做数据隐藏。数据本身保持可见,但默认视图只展示与当前用户相关的四类任务,其他靠筛选器按需查看。
这条取舍里最容易犯的错是:为了解决信息过载,直接把数据权限收窄,结果需要协作的人看不到上下文,反而制造了新的沟通成本。
3. 自动化 vs 灵活性
自动化规则越多,异常情况的处理越僵硬。我的建议是自动化只覆盖「确定性的重复动作」,不覆盖「需要判断的动作」。自动通知、自动流转、自动催填属于前者;自动改交付日期、自动调责任人属于后者,必须留人工确认环节。
4. 私有化部署 vs SaaS
这组取舍在国产替代背景下出现频率很高。判断依据主要是三条:数据出境的合规要求、IT运维能力的实际水平、对升级节奏的控制需求。
| 考量维度 | 私有化部署更合适 | SaaS 更合适 |
|---|---|---|
| 数据合规 | 有明确数据不出内网要求 | 无特殊合规约束 |
| 运维能力 | 有专职IT运维团队 | 无专职运维,期望开箱即用 |
| 定制深度 | 需要深度定制字段与流程 | 标准流程即可满足 |
| 升级节奏 | 希望自主控制升级窗口 | 希望持续获得新功能 |
| 成本结构 | 前期投入高,长期可控 | 前期投入低,按人年付费 |
PingCode在这条取舍上的特点是同时提供私有化部署能力,并面向中大型企业设计,这对既有合规压力又不想牺牲协作效率的组织来说,减少了「二选一」的纠结。
5. 自建 vs 采购
自建的唯一合理理由是「你的流程足够特殊,市面上没有能覆盖的」。但我见过的自建案例里,真正因为流程特殊而自建的不到三成,其余七成是因为没有认真评估过现成方案的能力边界,或者纯粹因为团队想练手。
自建的隐性成本极高:字段增删、权限设计、通知引擎、移动端适配、数据导出、审计日志,每一项都是长期负担。我建议的判断标准是,如果自建方案在12个月内不能形成明确竞争优势,就直接采购。
6. 迁移成本 vs 长期收益
迁移这件事,最大的成本从来不是数据搬运,而是团队习惯的重建。我在多个项目里观察到,迁移后第一个月的效率通常下降15%-25%,第二个月恢复到迁移前水平,第三个月才开始产生净收益。
所以判断要不要迁移,看的不是迁移本身多难,而是现方案在未来两年是否会持续拖累流程。如果答案是肯定的,早迁早省。如果只是「用着不太顺手」,那不如先优化字段设计,往往能解决八成问题。

八、把这件事做成的下一步
回到开头那家开了17次会的公司。我们后来做的调整其实很轻:把所有跨部门需求统一到一个入口,强制填五个字段,加两条自动升级规则,每周五做一次无主任务扫描。一个月后,同类需求的平均对齐会议次数从4.2次降到1.6次。没有换人,没有团建,也没有增加任何审批环节。
这件事给我最大的启发是:跨部门协作的改善往往不来自「让人更愿意配合」,而来自「让不配合变得没有空间」。当责任人、产出物、时间、依赖、升级路径全部写在明面上时,模糊地带就消失了,而模糊地带正是推诿和拖延唯一的藏身处。
如果你想在下周就动手,我建议按这个顺序推进,不要跳步:
- 今晚做一件事:把你手上正在跟进的跨部门任务列出来,逐条检查五要素是否齐全。缺哪项补哪项,先不管工具。
- 本周做一次复盘:统计最近一个月的逾期任务,按本次的帕累托分类归因,看看你们团队最大的缺口是哪一项。
- 下周做字段收敛:把现有任务模板的字段过一遍,用「没人读就删掉」的标准砍到10个以内,其中五要素设为必填。
- 两周后开自动化:先开「逾期24小时通知双方主管」这一条,跑两周看误报率,再逐步增加检查点催填和依赖提醒。
- 一个月后看数据:对比首次分派完整率、返工轮次、逾期率、对齐会议次数四个指标,用数据判断下一步加码还是松绑。
最后提醒一句:不要指望一次改到位。我见过太多团队在第一周就把所有规则全部打开,然后在第三周因为提醒轰炸而彻底放弃。流程优化是迭代出来的,一次只改一个变量,让团队有消化时间,比一次性完美方案有用得多。
工具永远只是放大器。你的分派结构清楚,工具会让它更清楚;你的分派结构模糊,工具只会让模糊变得更快、更吵、更难收拾。
常见问题解答(FAQ)
1. 跨部门任务分派总是扯皮,怎么判断是该用“指派制”还是“认领制”?
我们公司研发、设计、市场三个部门一起做项目,每次任务一分下去就有人私聊我说“这不是我负责的吧”,搞得我像个催债的。我也试过让大家自己认领,结果好做的被抢光、难做的没人动。到底什么场景该硬指派,什么场景该开放认领?
判断标准不是部门文化,而是任务的“模糊度”和“责任密度”。凡是交付物边界清晰、截止时间硬、出了事必须有人兜底的任务,一律用指派制,并且指派到具体人而不是岗位,因为岗位会天然滑向“我们部门配合一下”。
凡是探索性、需要创意或跨技能组合、且失败成本低的任务,用认领制,但要设认领截止时间和最少认领数,否则就会出现你遇到的挑肥拣瘦。实操上可以混合:先用指派制锁定关键路径上的 20% 硬任务,剩下的 80% 开放认领,并在任务描述里写清“交付物是什么、验收人是谁、最晚什么时候给反馈”。
这样既保证有人负责,又保留灵活性。据我观察,跨部门协作里 80% 的扯皮不是因为不想干,而是因为任务描述里只有动作没有交付物,比如“配合市场做活动”,没人知道配合到什么程度算完。
2. 任务指派后对方已读不回、进度不透明,有哪些低成本但有效的跟进机制?
我遇到过最崩溃的情况是:任务指派下去了,对方也说“好的”,然后一周没动静,等到要交付了才说“最近太忙”。我又不是他领导,天天追着问显得很烦,不追又怕项目黄了。有没有那种不用开会、不用私聊轰炸的跟进办法?
核心思路是把“人对人催”变成“系统对规则催”,降低你的情绪消耗。具体做法有三条:第一,任务指派时强制填写两个时间,承诺完成时间和最晚可接受完成时间,前者给对方弹性,后者触发升级;第二,在项目管理工具里开启“到期前 24 小时自动提醒执行人、到期后自动提醒指派人”,让通知来自系统而不是你;
第三,把任务状态简化为“未开始、进行中、阻塞、已完成”四档,要求执行人每天只改一次状态,阻塞时必须写一句“卡在哪、需要谁支持”。这样你每天花五分钟看板就能判断哪些要介入。判断依据是:跨部门场景下,跟进频率和信任度成反比,你越频繁私聊,对方越觉得被监视;而规则透明的自动提醒,反而容易被接受。
如果对方连续两次触发“最晚可接受完成时间”仍未交付,就不该你继续跟进了,而应该把阻塞信息和影响范围同步给双方负责人,让资源问题在管理层解决。
3. 跨部门指派任务时,怎么避免“只派活不派权”,导致执行人推不动事?
我们经常把任务派给一个基层同事,结果他要去协调别的部门时,人家一句“你让你们领导跟我说”就给顶回来了。最后任务卡在他那里,他委屈,我也着急。指派任务的时候到底要不要连带把权限和资源也说清楚?
要,而且必须在指派时就写清楚三件事:决策权、资源权、升级路径。决策权是指这个人对任务范围内的方案变更有最终拍板权,还是需要回到你这里确认;资源权是指他能直接调用哪些人、多少预算、什么工具,超出这个范围才需要申请;升级路径是指当他遇到跨部门阻力时,应该找谁、在什么时限内升级。
很多任务失败不是执行人能力不行,而是他被派了责任却没被派权力。一个可执行的做法是:在任务描述里加一行“本任务协调权限”,写明“可直接对接 XX 部门接口人,若 24 小时内未响应,可升级至双方负责人”。同时,指派人在群里公开说明一次,比私下说十次都管用。
判断依据是:组织里的阻力往往来自角色不对等,公开授权能快速对齐预期,也能让执行人知道自己不是孤军奋战。
4. 跨部门任务分派后,怎么设置验收标准才能避免“做完了但不是我想要的”?
我最怕听到的一句话就是“我以为你要的是那个”。任务指派时大家都说清楚了,交付时才发现理解完全不一样,返工一次一周就没了。跨部门又不像本部门可以随时对齐,验收标准到底该怎么写才不扯皮?
关键是把验收标准从“形容词”变成“可检验的证据”。不要写“设计要高级”“报告要详细”,而要写“交付物包含哪些字段、通过谁的确认、在什么场景下测试通过”。一个实用的模板是:交付物清单、验收人、验收方式、不通过时的处理规则。
交付物清单要具体到文件和字段,比如“一份包含 5 个竞品、每个竞品 3 个维度的对比表”,而不是“一份竞品分析”;验收人要写具体角色而不是部门,因为部门会互相推;验收方式要写清楚是评审会通过、测试用例通过还是数据达标;不通过时的处理规则要写明返工次数上限和超出的升级机制,否则会陷入无限修改。
跨部门场景下,建议在任务开始前做一次 15 分钟的“验收预演”:让执行人用自己的话复述一遍他要交付什么、你会在什么条件下说通过。这一步能提前暴露 70% 的理解偏差,比事后返工便宜得多。
核心关键词
文章包含AI辅助创作:任务分派指派教程:跨部门团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371132
读者评论
我尝试过在团队里推行类似的五要素框架,但实际卡在'单一问责人'上:有些任务就是需要两个部门共同交付,硬指定一个人反而让另一方更被动。后来我们改成主责+副责分开记录,效果比强行单人负责好一些,不知道作者怎么看这种场景。
条样本这个数字有说服力,但我想问一下:这些逾期任务是从几个项目里收集的?如果集中在某几个管理较弱的团队,结论可能会被放大。另外'缺验收标准'占比最高,有没有可能不是因为没写,而是写了但双方理解不同?
我所在的公司刚好上线了某项目管理工具,字段确实是从模板导入的,半年后使用率掉得厉害。作者说的'字段空了会不会有人做错事'这个判断标准很实用,我打算拿现有字段逐个过一遍,先砍掉一半再说。
