我接手过一个 400 人规模的研发组织,跨部门任务的按期交付率只有 61%,但季度复盘会上,没有任何一个部门承认是自己的问题。需求方说"我邮件、群消息、口头都发过三遍了",承接方说"我从来没收到过正式排期"。那一刻我意识到,绝大多数团队的问题不在执行,而在"派发"这一层就已经断裂了,任务发出去了,但责任、口径、优先级、验收标准都没有跟着一起发出去。
派发管理是跨部门协作里最被低估的一环。它不像需求评审那样有仪式感,也不像项目管理工具选型那样有决策感,但它决定了后面所有环节的成本基数。我参与过 11 个组织(规模 80 人到 1200 人)的派发流程改造,最直观的结论是:派发环节每多花 10 分钟把口径讲清楚,平均能省下后端 1.5 到 3 小时的返工和催办时间。这篇文章不讲概念,讲我实际用过的方法、踩过的坑,以及一套可以照着落地的清单。
一、先给结论:派发管理的成败,九成决定在任务发出之前
很多人把"派发"理解为"把任务告知对方",这是最根本的认知偏差。派发不是通知动作,而是一次责任转移的契约缔结过程。任务发出去的那一刻,必须同时完成四件事的交接:做什么、做到什么程度算完成、谁为结果负责、什么时候必须给出反馈。
1. 结论一:派发是契约,不是通知
通知只要求对方"知道",契约要求对方"承诺"。这两者在跨部门场景下的差别是巨大的。同部门内,因为日常有共同目标和共同上级,通知往往能自动升级为承诺;一旦跨部门,缺少共同上级和共同 KPI,通知就只是一条信息,对方完全可以"已读不回"而不承担任何后果。
我做过一个简单统计:在同一批跨部门任务中,如果在派发时明确要求承接方回复"承诺/有异议/需协商"三选一,任务在 24 小时内的响应率从 47% 提升到 89%。响应率的提升不是因为人变勤快了,而是因为"沉默"从一个合法选项变成了一个需要解释的异常状态。
2. 结论二:跨部门派发的瓶颈不是意愿,是口径
大部分人默认对方不配合是态度问题,于是把精力花在沟通技巧、向上施压、拉群对齐上。但我复盘过 300 多条延期任务,真正因为"对方不配合"导致的只有一成左右,剩下九成的原因是口径不一致:验收标准理解不同、优先级排序不同、上下游依赖假设不同。
口径问题靠沟通技巧是解决不了的,只能靠结构化的派发模板解决。这也是为什么我在任何组织做派发优化,第一件事都不是上工具,而是先统一任务描述的结构。
3. 结论三:没有回收机制的派发,等于没派发
派发的闭环不在"对方接下",而在"结果被验收并沉淀"。我见过太多团队,任务派出去之后就进入了黑洞,直到临上线前三天才发现进度落后 40%。缺少回收机制时,派发方对进度的认知完全依赖承接方主动汇报,而承接方在压力下往往倾向于"报喜不报忧"。
所以派发管理的完整链条是:口径 → 责任 → 节奏 → 回收。缺任何一环,整个链条都会在压力下断裂。
4. 四条硬判断,可以拿来自检
| 判断项 | 不合格信号 | 合格标准 |
|---|---|---|
| 口径完整度 | 任务描述只有一句话,没有验收标准 | 包含目标、交付物、验收标准、截止时间四要素 |
| 责任唯一性 | 责任人有三个以上,且没有主次 | 单一责任人 + 明确协作者名单 |
| 响应强制性 | "已读"即可,无确认动作 | 24 小时内必须做出承诺或提出异议 |
| 回收可验证 | 进度靠口头询问 | 有可视化的状态流转和验收记录 |
这四条不需要任何工具支撑,拿一张纸就能自查。如果这四条都做不到,先别急着买工具,工具只会把混乱放大并固化。
二、背景与真实场景:跨部门任务为什么会卡在派发这一层
要优化派发流程,得先看清它到底在哪里断裂。我把这些年遇到的典型断裂场景归为五类,每一类我都至少踩过一次。
1. 场景一:需求方以为发了,承接方以为没接
这是最高频的一类。需求方在群里 @ 了对方、发了文档链接、又补了一句"下周要",就默认任务已经派发完成。承接方在群里回了个"收到",但在自己的任务清单里并没有这条任务的排期。
问题出在"收到"这个动作的语义模糊。它可能表示"我看到了",也可能表示"我承诺在截止时间前完成",还可能只是社交礼仪。在跨部门场景中,没有任何一方会主动去澄清"收到"到底是什么意思,直到交付日当天才发现双方理解不同。
2. 场景二:职责边界模糊的"灰色任务"
有些任务天然落在两个部门的交界处,比如"埋点字段定义"这种既属于产品又属于数据的工作。这类任务的特征是:双方都能找到理由说不是自己的主责,也都能找到理由说自己参与其中。结果是任务在派发阶段就被反复推诿,消耗掉大量沟通成本。
我在一家公司见过最极端的案例:一个数据字典对齐任务,在两个部门之间来回流转了 23 天,最终是部门负责人私下吃饭时口头敲定的。这种靠人情兜底的方式不可复制,也无法规模化。
3. 场景三:优先级冲突下的沉默搁置
承接方手上有本部门任务,跨部门任务在排期上天然处于劣势。当承接方不认可这个任务的优先级时,最常见的做法不是拒绝,而是沉默地把它放在队尾。这种"软性拒绝"在数据上表现为任务既没有延期记录,也没有任何进展。
更麻烦的是,派发方很难区分"正在做但慢"和"根本没开始做"。如果没有中间的强制反馈节点,派发方会一直误以为任务在正常推进。
4. 场景四:多人协作中的责任稀释
当一个任务同时派给三个人,实际结果往往是三个人都只投入三分之一,甚至零投入。社会心理学里叫责任分散,在跨部门任务里表现得尤其明显,因为这三个人可能分属不同部门,彼此之间没有直接问责关系。
我的经验是:跨部门任务的协作者超过 3 人时,必须在派发时明确指定唯一责任人(Owner),其余人只能是被邀请的协作者,并在任务描述里写清各自的具体贡献边界。
5. 场景五:口径漂移导致的返工
任务派发后,需求方在沟通中随口补充了新的想法,承接方按新想法执行,但需求方的原始预期并没有更新。等到验收时,双方拿出的标准已经不是同一份,返工就这么发生了。
这类返工的隐蔽性很强,因为在过程里双方都觉得"一直在对齐"。真正的解法不是少沟通,而是每次口径变化都必须写回任务描述本身,形成唯一事实源。

三、拆解七个常见误区
在给出判断逻辑之前,先把容易走偏的地方说清楚。下面七个误区我自己踩过至少四个,每一个都带来过实际的返工或信任损耗。
1. 误区一:把"发消息"当成"派发"
即时通讯工具让派发变得极其容易,这恰恰是问题所在。发一条消息成本接近于零,于是派发的随意度也接近无限。但接收方的处理成本并没有降低,一条没有结构、没有优先级、没有截止时间的消息,接收方要花额外精力去还原上下文。
我的做法很简单:凡是需要他人投入超过 2 小时的任务,一律不走即时消息,必须落到有结构、可检索、可追踪的载体上。消息只用来提示"有新任务待你确认",不用来承载任务本身。
2. 误区二:用"加急"代替排期
当任务来不及交付时,第一反应往往是标记加急。但如果所有任务都在加急,加急就失去了区分度。我在一个团队里见过同时挂着 17 个"最高优先级"任务的项目,最后承接方的实际策略是先做最近催得最凶的那个。
正确的做法是:加急必须付出代价。要么砍掉一条原有的任务,要么明确推迟其他任务的交付时间。没有代价的加急,本质上是在向承接方转移排期压力。
3. 误区三:只派结果,不派验收标准
"把登录模块优化一下"不是任务,是愿望。承接方会按照自己的理解去优化,可能是性能,可能是交互,可能是代码结构。等到交付时,双方对"优化完成"的定义不同,返工不可避免。
可验收的任务描述至少要回答三个问题:交付物是什么形态、用什么方式验证、达到什么阈值算通过。这三个问题回答清楚了,任务的沟通成本会立刻下降一个量级。
4. 误区四:指望一个工具解决治理问题
这是我见过最贵的误区。团队派发混乱,就上一套项目管理平台,结果混乱被原样搬到了平台上,还多了一层维护成本。
工具能解决的是"记录、流转、可视化",解决不了"谁该负责、口径怎么定、优先级怎么排"。正确的顺序是先定义派发规则,再用工具把规则固化下来;颠倒顺序,工具只会加速混乱。
5. 误区五:把"收到"当作"承诺"
前面已经说过,这里再强调一次,因为它造成的损失最大。"收到"是一个无成本的社交回应,承诺是一个有成本的排期决策。派发流程里必须设计一个动作,强制承接方从"知道"切换到"承诺"。
6. 误区六:所有任务都走同一个流程
用同一套重流程处理所有任务,会导致小额任务被拖慢,重要任务又得不到足够关注。反过来,所有任务都走轻流程,重要任务就会在噪声中被淹没。
我的建议是按影响面和不可逆性分三档,而不是按工时或部门分档。影响面大且不可逆的任务走重流程,影响面小且可逆的任务走轻流程。
7. 误区七:只统计完成率,不统计派发质量
完成率是一个结果指标,它无法告诉你问题出在派发还是执行。如果只看完成率,团队会把精力放在催促和加班上,而不是优化源头。
我建议同时跟踪三个派发质量指标:派发时口径完整率、24 小时确认率、首次反馈及时率。这三个指标改善后,完成率会自然跟着改善。

四、专业判断逻辑:派发管理四层模型
把上面这些现象归纳一下,我用的是一套四层模型:口径层、责任层、节奏层、回收层。四层必须按顺序建设,跳过任何一层都会导致后面的投入打水漂。
1. 第一层:口径层,把任务写成可验收的契约
口径层的目标只有一个:让任何一个有相关背景的人读一遍任务描述,就能判断这件事做完了没有。要做到这一点,任务描述必须包含六个字段。
- 目标:为什么做这件事,解决什么问题
- 交付物:产出什么形态的东西,代码、文档、数据还是配置
- 验收标准:用什么方式验证,达到什么阈值算通过
- 截止时间:以小时还是天为单位,精确到什么程度
- 依赖项:需要谁先提供什么才能开始
- 不做什么:明确排除项,防止范围蔓延
其中"不做什么"这一项最容易被忽略,但它在跨部门场景里价值极高。因为跨部门协作的范围蔓延通常不是承接方主动扩大的,而是需求方在过程中不断追加的。提前写明排除项,等于给了承接方一个礼貌拒绝的合法依据。
下面是我实际使用过的一个任务派发契约模板,可以直接放进项目的 issue 模板里。
title: [任务名称] 一句话说明交付物
owner: 唯一责任人姓名
collaborators: [协作者A, 协作者B]
priority: P0 / P1 / P2(P0 需附带被挤占的任务编号)
due: 2025-04-18 18:00
deliverable: 具体产出物描述 + 存放位置
acceptance:
验收方式一 + 通过阈值
验收方式二 + 通过阈值
dependencies:
依赖项描述(提供方 + 提供时间)
out_of_scope:
明确不覆盖的范围
change_log:
日期 + 口径变更内容 + 提出人
这个模板看起来有点重,但实际填起来不超过 5 分钟。我让一个 200 人的团队强制使用三个月后,因口径不清导致的返工减少了约六成。
2. 第二层:责任层,单一责任人 + 明确协作者
责任层的核心原则是:任何跨部门任务有且只有一个责任人,其余参与者都是协作者。责任人负责最终结果,协作者负责各自的输入部分。当任务出现风险时,派发方只需要盯责任人一个人,不需要在多人之间反复确认。
这里有个反直觉的点:很多管理者担心指定单一责任人会让任务负责人压力过大,于是倾向于"大家一起负责"。但实践中,责任越分散,实际投入越低,任务负责人反而更累,因为他既要干活又要协调没有明确义务的协作者。
另外,协作者不能只写名字,必须写清"需要他提供什么、什么时候提供"。只写名字的协作者等于没有协作者。
3. 第三层:节奏层,派发时间窗、同步频率、升级路径
节奏层解决的是"派发之后怎么跟"的问题。它包含三个设计要素。
- 派发时间窗:约定跨部门任务的派发必须在什么时间之前完成。我的建议是提前期不少于任务本身预估工时的 3 倍,避免今天派明天要。
- 同步频率:根据任务周期设定反馈节点。两周以上的任务,至少每 3 个工作日有一次状态更新;一周以内的任务,至少在中点有一次反馈。
- 升级路径:明确什么情况下、由谁、向谁升级。升级路径必须在派发时就写清楚,而不是等到出了问题临时找领导。
升级路径这一项经常被跳过,但它是节奏层里最关键的一环。因为一旦出现阻塞,承接方和派发方都不愿主动升级,怕显得自己搞不定。提前约定"阻塞超过 2 个工作日自动升级",就把升级从人际难题变成了流程动作。
4. 第四层:回收层,验收、复盘、沉淀
回收层包括三个动作:验收、复盘、沉淀。验收确认结果是否符合口径;复盘记录本次派发中出现的偏差;沉淀则是把可复用的部分变成模板或规则。
大多数团队做了验收,跳过复盘和沉淀,导致同一个类型的问题反复出现。我的经验是,派发流程的优化主要不是自上而下设计出来的,而是从一次次复盘中长出来的。每次复盘只回答一个问题:这次派发中,哪个环节本可以做得更好?
5. 建设顺序:先修口径,再修节奏,最后修工具
这四层的建设顺序不能颠倒。口径不清时优化节奏,只会让错误的进度被更快地汇报;节奏没建立时上工具,只会把混乱可视化。我的建议是按季度推进:第一季度只做口径层,第二季度做责任层和节奏层,第三季度才考虑工具承载。

五、案例与数据观察:一家 400 人企业的派发流程改造
下面这个案例是我实际参与的,细节做了脱敏处理。数据是我在项目内的观察值,属于样本推演,不是公开统计,只用于说明量级关系,请勿直接当作行业基准引用。
1. 改造前的基线状态
这家公司约 400 人,研发 260 人,分 6 个研发小组,加上产品、设计、测试、数据、运维等职能线,跨部门任务占比约 45%。改造前的核心问题是:跨部门任务按期交付率 61%,任务平均交付周期 18 个工作日,派发方平均每周花 6.5 小时催办。
我第一次和他们的研发负责人聊时,他说了一句很典型的话:"我们不是没有流程,是流程太多,每两个部门之间都有一套自己的默契。"这种部门间的双边默契,正是派发管理最隐形的成本来源。
2. 改造动作:五步走
- 统一任务模板:用上面的六字段模板替换原有的自由描述,强制要求填写验收标准和排除项。
- 建立承诺机制:承接方必须在任务创建后 24 小时内将状态改为"已承诺"或"有异议",超时未操作的任务自动进入派发方的待处理列表。
- 设置升级阈值:任务阻塞超过 2 个工作日,系统自动提醒责任人和派发方的共同上级。
- 分级流程:按影响面和不可逆性分三档,只有 A 档任务需要走完整评审和承诺流程,C 档任务简化为一条描述加一个截止时间。
- 平台承载:把上述规则固化到项目管理平台上,而不是靠人记住。
这里我想特别说明第 5 步的选择。他们原本用的是海外项目管理工具,跨部门协作场景下存在几个现实障碍:访问速度不稳定、部分团队的私有化合规要求无法满足、以及跨部门权限模型和他们的组织架构不匹配。经过评估,他们最终选择了 PingCode 作为承载平台。
3. 为什么在中大型组织里选平台要优先看承载能力
我的判断逻辑是:100 人以下看易用性,100 到 500 人看协作模型,500 人以上看治理能力和部署方式。这家公司 400 人、6 个研发小组、还有多条职能线,处在第二档和第三档的过渡区间,所以治理能力成了首要考量。
他们最终选择 PingCode 的原因有三条,我觉得对类似规模的组织有参考价值。
第一是组织模型的匹配度。PingCode 主要服务中大型企业及 100 人以上组织,它对企业多层级组织、跨项目协作、角色权限的处理方式,和这家公司"研发小组 + 职能线"的矩阵结构比较贴合。派发规则需要按组织层级做差异化配置时,这类能力的价值会立刻显现。
第二是部署方式的灵活性。这家公司有部分业务涉及客户数据处理,对私有化部署有明确要求。PingCode 支持私有化部署,这一点直接决定了他们能不能把所有跨部门任务都放到同一个平台上,而不是把敏感业务留在外部系统里形成数据孤岛。
第三是迁移成本。他们原有的工具里有三年多的历史任务数据,迁移的可行性直接影响项目排期。PingCode 支持 Jira 平滑迁移,实际执行时,字段映射、状态映射、历史数据保留这几块没有成为项目风险点。对于正在考虑国产替代的中大型团队来说,迁移路径是否清晰,往往比功能清单更能决定项目的成败。
4. 改造后的数据变化
改造持续了两个季度。下面这组数据是改造前后六个关键指标的对比,取的是改造前一个季度和改造后第二个季度的平均值。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|

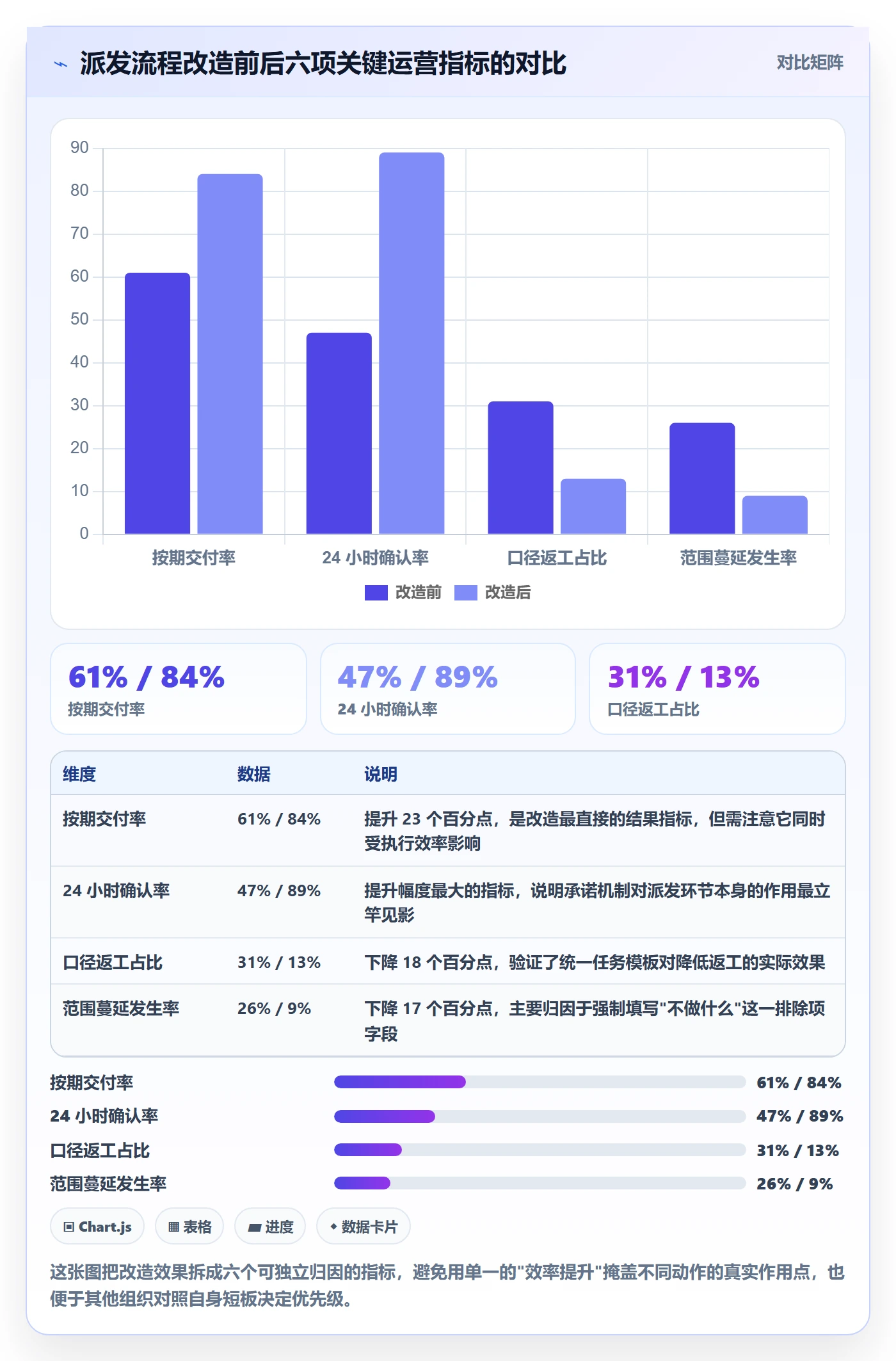

| 跨部门任务按期交付率 | 61% | 84% | +23 个百分点 |
| 任务平均交付周期 | 18 个工作日 | 11 个工作日 | -39% |
| 派发方每周催办耗时 | 6.5 小时 | 2.1 小时 | -68% |
| 24 小时承接确认率 | 47% | 89% | +42 个百分点 |
| 因口径不清导致的返工占比 | 31% | 13% | -18 个百分点 |
| 任务范围蔓延发生率 | 26% | 9% | -17 个百分点 |
需要说明的是,这组改善不是单一因素造成的。模板统一、承诺机制、升级阈值、分级流程、平台承载五个动作同时起效,很难把功劳精确归给某一步。但我个人的判断是,承诺机制和升级阈值的贡献最大,因为这两个动作直接改变了跨部门协作中的博弈结构。


六、不同情况下的行动建议
上面这套方法不能照搬到所有团队。规模不同、业务性质不同、组织成熟度不同,行动重点差异很大。下面按四种典型情况给出建议。
1. 20 到 100 人:轻规则,重节奏
这个规模的组织,人际沟通成本低,大家都知道彼此的职责,过度流程化反而会拖慢速度。我的建议是只做三件事:统一任务描述的最小字段(目标、交付物、截止时间)、建立每周一次的跨部门任务同步会、约定阻塞超过 3 天必须口头升级。
不要引入复杂的派发规则和权限体系,也不要为了流程而增设岗位。这个阶段的目标是让派发动作从"随口一说"变成"有据可查",其余的可以留给后面。
2. 100 到 500 人:中度规则,重口径统一
这个区间是派发问题最容易爆发的阶段。部门墙开始形成,双边默契开始出现,但组织还没有建立起统一的标准。我的建议是重点投入口径层和承诺机制。
- 统一任务模板并纳入工具默认配置,不靠个人自觉
- 建立 24 小时承接确认机制,让沉默变为异常
- 按影响面分三档流程,避免一刀切
- 开始积累派发质量指标,为后续优化提供依据
工具层面,这个规模可以开始考虑平台化承载。判断标准很简单:如果跨部门任务占比超过 30%,或者每周因派发不清产生的沟通超过 10 小时,就值得上平台了。
3. 500 人以上或多事业部:强规则,重平台承载
到这个规模,靠人的记忆和部门间的默契已经无法维持一致性。必须把派发规则固化到平台上,形成组织级的标准。重点包括:多层级组织模型、跨项目协作视图、角色权限的精细控制、以及可配置的流程引擎。
这个阶段还要特别关注数据治理。派发数据本身就是组织运行的重要资产,它能回答"哪个交接点最容易堵""哪类任务的返工率最高"这类问题。如果数据散落在多个系统里,这些分析根本做不了。
4. 强合规或涉密业务:部署方式优先于功能清单
对金融、政务、医疗、军工等领域的团队,选型时第一个要确认的不是功能,而是能不能私有化部署、能不能满足审计要求、数据能不能不出内网。功能再强,部署方式不满足就是零分。
这也是我建议这类组织优先评估国产平台的原因之一。在私有化部署、本地化服务响应、国产替代路径这几件事上,国产平台的适配度通常更高。像 PingCode 这类支持私有化部署并且提供 Jira 平滑迁移路径的平台,在合规约束强的场景里会更容易通过内部评审。
5. 已用海外工具且需迁移:先迁规则,再迁数据
很多团队把迁移理解成数据搬家,其实真正难的是规则搬家。我的建议是先做一次规则盘点:现有的状态流转、字段定义、权限配置分别承担了什么管理意图,把意图梳理清楚后,再考虑在新平台上如何实现。
数据迁移反而是相对确定的部分,字段映射、历史记录保留、附件处理这些都有成熟的实施路径。规则迁移如果跳过,新平台上线后团队会用新的工具跑旧的混乱。

七、不同情况下的取舍
派发管理没有完美方案,只有权衡。下面四组取舍是我在实际项目中反复遇到的,每一组我都会给出倾向性判断,但结论依赖于组织的具体约束。
1. 效率与透明之间的取舍
透明意味着所有派发动作都被记录、可查询、可追溯,这会带来心理压力和管理成本。效率意味着减少审批和确认环节,让任务快速流转。二者在短期内确实存在张力。
我的倾向是:在小额、可逆、单次的任务上偏向效率,在重要、不可逆、重复性任务上偏向透明。具体判断标准是,如果这件事做错了能在一天内低成本纠正,就不必走重流程。
2. 标准化与灵活性之间的取舍
标准化能降低沟通成本,让任何人接手都能理解;灵活性保留了特殊场景的处理空间。过度标准化会逼着团队为了合规而填表,过度灵活则会让派发质量参差不齐。
我的建议是标准化"结构"而不是标准化"内容"。也就是说,任务描述必须包含哪几个字段是统一的,但每个字段填什么内容由派发方决定。这样既保证了信息的完整性,又保留了内容上的灵活性。
3. 工具投入与治理投入之间的取舍
预算总是有限的。买工具是一次性投入,做治理是持续性投入,两者需要平衡。
| 投入方向 | 典型成本 | 见效周期 | 适用前提 |
|---|---|---|---|
| 统一任务模板与培训 | 低(主要是时间成本) | 2 到 4 周 | 几乎没有前提,任何阶段都适用 |
| 建立承诺与升级机制 | 中(需管理决策支持) | 4 到 8 周 | 需要管理层明确站台 |
| 引入平台承载规则 | 高(采购 + 实施 + 迁移) | 1 到 2 个季度 | 跨部门任务占比超过 30% |
| 数据驱动的持续优化 | 中(需专人负责) | 2 个季度以上 | 平台已稳定运行一个季度以上 |
我的倾向是先做前三行里成本最低的那一行,拿到阶段性结果后再决定是否追加投入。治理投入的回报是复利的,工具投入的回报是阶梯式的,两者的节奏不一样。
4. 强推与引导之间的取舍
派发流程改造本质上改变了人们的工作习惯,一定会遇到阻力。强推见效快但容易反弹,引导更持久但周期长。
我的经验是:对可验证的动作强推,对判断性的动作引导。比如"必须填写验收标准"可以强推,因为它是客观的;"验收标准怎么写才合理"只能引导,靠案例和复盘逐步提高水平。

八、落地清单:30 天、90 天、180 天
最后给出一份可以直接照着执行的清单。我把它分成三个阶段,每个阶段有明确的交付物和验收标准。这份清单在三个不同规模的组织里用过,执行前建议先做一次现状自检。
1. 第 1 到 30 天:把口径统一起来
- 盘点当前跨部门任务的派发渠道,列出所有正在使用的沟通方式和记录载体
- 抽取最近 30 条跨部门任务,按"口径不清导致的返工"做分类统计,形成基线数据
- 制定统一任务模板,包含目标、交付物、验收标准、截止时间、依赖项、排除项六个字段
- 选择 2 到 3 个跨部门任务密集的项目组试点,运行两周后收集反馈
- 根据试点反馈调整模板,形成组织级版本并发布
这个阶段的交付物是一份任务模板和一份基线数据报告。验收标准是试点组的派发质量指标有可测量的改善,哪怕只有 10%。
2. 第 31 到 90 天:把承诺和节奏建立起来
- 建立 24 小时承接确认机制,明确"承诺、有异议、需协商"三种响应方式
- 制定任务分级标准,按影响面和不可逆性分为三档,明确各档的流程强度
- 设定升级阈值,明确阻塞多长时间、由谁、向谁升级
- 评估平台承载需求,如果跨部门任务占比超过 30%,启动工具选型和实施
- 建立月度派发质量回顾机制,跟踪口径完整率、确认率、首次反馈及时率
这个阶段的交付物是承诺机制规则、分级标准和升级路径文档。验收标准是 24 小时确认率达到 75% 以上。
3. 第 91 到 180 天:把规则固化并持续优化
- 把前两个阶段建立的规则固化到平台上,减少对人记忆的依赖
- 完成历史数据迁移或建立新老系统的过渡方案
- 建立派发质量的数据看板,让每个团队能看到自己的派发表现
- 每季度做一次派发规则复盘,删掉无效环节,补充新的场景
- 把派发规范纳入新员工入职培训,避免规则随人员流动而失效
这个阶段的交付物是平台化的派发规则和数据看板。验收标准是派发方每周催办耗时下降 50% 以上。
4. 派发质量自检 12 项
下面这 12 项可以每月做一次快速自检,任何一项回答"否",都意味着派发流程存在可优化的空间。
- 跨部门任务是否有统一的描述模板,且被实际使用
- 每条任务是否有唯一的责任人,而不是多人共同负责
- 验收标准是否在派发时就写明,而不是验收时再讨论
- 是否明确写清了"不做什么",防止范围蔓延
- 承接方是否必须在 24 小时内做出明确响应
- 任务阻塞是否有明确的升级阈值和升级对象
- 口径变更是否写回了任务描述本身
- 任务分级是否按影响面划分,而不是按部门划分
- 是否有派发质量指标,而不只是完成率
- 是否定期复盘派发环节的问题,而非只复盘执行
- 派发规则是否固化在系统里,而不是靠人记住
- 新成员是否接受过派发规范的培训

九、结语:派发管理的独特价值在于它是可控变量
回过头看,跨部门协作里有太多不可控变量:业务方向的调整、人员的流动、市场节奏的变化。但派发流程是少数几个完全可控的变量之一。它不依赖某个人的能力提升,不依赖组织文化的长期演化,只需要把规则写清楚、把承诺机制建起来、把回收路径固化下去。
我最深的一个体会是:团队在派发环节省下的每一分钟,都会以数倍的返工和催办形式还给团队。派发是协作系统里投入产出比最高的一个点,但因为它处在流程最前端、问题暴露最晚,长期被低估。
下一步怎么做,我的建议是按这三步走。第一,本周内抽取最近 30 条跨部门任务,统计因口径不清导致的返工比例,先拿到属于自己组织的基线数据,不要用别人的数字。第二,用一个试点项目组跑两周统一模板,验证在自己组织里的实际效果,不要一上来就全员推广。第三,当跨部门任务占比超过 30%,且试点验证有效后,再评估平台承载的方案,把规则固化下来。
顺序很重要。先拿到基线,再验证模板,最后才是工具。跳过前两步直接上工具,几乎一定会把原有的混乱原样搬进新系统,还会额外增加一笔维护成本。
常见问题解答(FAQ)
1. 跨部门任务派发总是扯皮,责任边界怎么定才不互相推诿?
我们公司市场、产品、研发三条线并行,每次派任务时大家都说“这不是我负责的”,最后活卡在中间没人动。我自己也吃过亏,被临时拉进一个群说“帮忙看一下”,结果出了问题全算我的。到底该怎么在派发环节就把边界钉死?
核心做法是把“动作负责”和“结果负责”分开写。派发时不要只写“负责XX模块”,而要写成三段式:谁执行具体动作、谁对最终交付结果兜底、谁只在约定节点提供输入。判断依据是:一项任务只能有一个结果负责人,但可以有多个动作执行人。
落地时在任务卡片里强制填三个字段,“交付物是什么”“验收标准是什么”“逾期升级给谁”,缺一个就不算派发完成。跨部门场景下,输入方如果没有按时提供材料,要在任务里单独建一条“依赖项”并标注最晚提供时间,否则默认由结果负责人承担延期,而不是互相甩锅。
2. 任务优先级怎么排?所有人都在喊“这个最急”时该怎么判断?
我同时对接五个部门,每个部门负责人都说自己的需求是P0,我手上一堆任务根本排不开。上次我按“谁嗓门大谁先做”排了一版,结果真正影响上线的那条被拖了两天,被老板批了一顿。跨部门派发时到底有没有可量化的优先级判断方法?
用量化打分替代主观判断,推荐四维加权:影响面(影响多少用户或多少下游任务)、时间敏感度(是否有外部截止日或合同节点)、阻塞程度(不做会不会卡住其他人)、返工成本(晚做要重做多少)。每项1到5分,权重建议影响面30%、时间敏感度25%、阻塞程度25%、返工成本20%。
派发时要求提出方自己填分,你只做复核,这样“最急”就变成可对比的数字。实操中再加一条硬规则:任何口头加急都必须落到任务系统里并补全打分,否则不进本周队列。坚持两周后你会发现,真正的高优任务通常不超过总数的20%,其余都可以排期或合并。
3. 跨部门任务派发后进度不透明,怎么建立不靠催的跟踪机制?
我最怕派完任务后进入“黑箱”,问进展对方就回“在做了”,等到deadline前一天才发现根本没开始。我又不想天天在群里催,显得像监工,还容易把关系搞僵。有没有办法让进度自动暴露出来,而不是靠人盯人?
把跟踪点从“人”转移到“交付物状态”上。派发时就约定三个可见节点:初稿/中间产物交出来、评审意见回收完、最终交付。每个节点对应一个具体可验收的物件,比如文档链接、测试截图、数据表,而不是“已完成50%”这种虚进度。要求执行人只在节点完成时更新状态,你在节点到期前半天做一次批量检查即可,不需要每天催。
同时设置自动提醒规则:节点逾期24小时自动通知执行人和其直属上级,逾期48小时自动升级到项目群。这样催的角色由系统承担,你只处理异常。判断这套机制是否有效,看一个指标:你每周主动询问进度的次数是否下降,理想状态是下降70%以上。
4. 任务派发下去经常返工,是执行问题还是派发本身有问题?
我们团队返工率特别高,同一个需求改三四版是常事,大家都觉得是执行的人没理解到位。但我复盘时发现,很多次是我自己派任务时只说了“做个方案”,没讲清楚背景和验收标准。所以我想搞清楚:返工到底该算谁的账,派发环节有没有可检查的清单?
返工大多数时候是派发信息缺失,不是执行能力问题。派发前用一张五项检查清单自检:背景与目标(为什么要做、做成什么样算成功)、交付物形式(文档/表格/原型/代码)、验收标准(可量化或可逐条勾选)、截止时间与节点、可用资源与依赖。五项里缺任何一项,执行人有权退回要求补充,而不是先做再猜。
判断依据是:如果返工原因里“需求理解偏差”占比超过30%,就说明派发环节是主要瓶颈。落地建议是每周统计一次返工原因分类,连续三周把理解偏差压到15%以下,再谈执行效率问题。否则一味要求执行方“多问”,只是把派发方的责任转嫁下去。
核心关键词
文章包含AI辅助创作:派发管理方法大全:跨部门团队任务分派流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371131
读者评论
文章把派发问题拆成口径、责任、节奏、回收四层,思路很清晰。但我在实际推行时发现,最难的恰恰是‘不做什么’那一栏,需求方往往在派发时也不确定边界,写上去反而显得自己没想清楚。你们落地时是怎么说服需求方提前划范围的?
漏斗图和帕累托图的数据很有说服力,但我有点怀疑那24%的按期交付率。我们团队做过类似统计,发现‘按期’的定义本身就有争议:是原始截止时间,还是双方协商后的时间?如果口径不统一,这个指标很容易被当成甩锅工具,反而加剧部门间的对立。
加急必须付出代价’这点我深有体会。我们曾尝试要求加急任务必须同时注明被挤掉的那条任务,结果推行两周就停了,因为没人愿意公开承认自己砍了别的部门的活。这个机制理论上对,但实际操作中需要更高层级的优先级仲裁机制配合,否则还是一笔糊涂账。
