去年冬天,我帮一家做工业成套设备的公司复盘一个延期 47 天的交付项目。技术原因只占了 6 天,剩下 41 天的延误源头,是一条协办任务在三个部门、两个微信群里被转发了 6 次,却没有任何一次被正式"接单"。项目经理以为工艺部在做,工艺部以为采购在等,采购以为设计还没定稿。任务不是没分派,而是分派出去了,却没有进入任何人的承诺状态。
这件事之后我专门统计了自己经手过的十几家企业的协作数据,得出一个反常识的结论:大多数企业任务逾期,问题不出在执行环节,而出在"分派"和"接手"之间那段没人负责的空白地带。这段空白,就是我说的"协办"。
这篇文章不讲抽象方法论,我想把任务分派协办的全流程拆开,讲清三件事:每个节点的数据该看什么、哪些指标是伪指标、不同规模的企业该怎么取舍。文中涉及的数据来自我参与流程梳理企业的脱敏观察,我会明确标注哪些是样本实测、哪些是情景推演,方便你自己判断可信度。
一、核心结论:协办不是"分派的延伸",它是另一种东西
先把结论摆出来,后面所有内容都是为这四个结论做论证。如果你时间有限,只看这一节也能拿到 70% 的决策价值。
1. 结论一:分派解决"谁做",协办要解决"配合到什么程度、什么时候算配合完"
任务分派是一个字段,本质上就是"负责人 = 某人"。它是一个瞬时的赋值动作,系统改一下指派人,事情就完成了 80%。
协办完全不同。协办是一段状态机:谁发起、谁承接、以什么标准交付、交付给谁验收、验收不通过怎么退、退几次算异常。这些状态如果没有被系统显性化,它就只会存在于人的记忆和聊天记录里,而记忆和聊天记录都是不可统计的。
我在做流程诊断时有个习惯动作:让客户把最近 30 条"协办类"任务从聊天记录里翻出来,看有多少条能明确说出"谁在什么时候确认接手的"。绝大多数企业的答案是,不到三成。
2. 结论二:协办流程里最贵的成本不是执行时间,而是"等待确认"和"责任漂移"
我做过一个粗略的耗时拆解:一条典型的跨部门协办任务,从发起到关闭,纯执行时间通常只占总时长的 25% 到 35%。剩下的大头是等待,等你确认能不能接、等我确认需求清不清楚、等第三方给数据、等验收。
更麻烦的是"责任漂移":任务在流转过程中,责任人身份会模糊。发起方认为"我已经发出去了",承接方认为"我只是帮忙",双方都不认为自己是第一责任人。这种模糊会直接吃掉项目的进度缓冲。
3. 结论三:如果只能上一个指标,选"接手确认率",不要选"任务完成率"
这是我最想强调的一条。完成率是滞后指标,它告诉你结果;接手确认率是先行指标,它预测结果。
一条任务逾期 30 天,它的完成率是 0%,你在第 30 天才知道。但如果系统要求"承接方必须在 4 小时内点击确认或提出异议",你在第 4 小时就知道这条任务有风险。前者的数据是尸检报告,后者的数据是体温计。
4. 结论四:数据看板要长在流程里,不要单独长在 BI 里
我见过太多企业花大力气做一个漂亮的协作数据大屏,结果三个月后没人看。原因很简单:数据没有嵌回流程,看到异常也没有下一步动作。如果"接手确认率低于 70%"这个数据旁边没有"一键催办"和"升级到我上级"的按钮,这个数据就只是装饰。

二、背景与真实场景:协办为什么会变成企业管理的黑洞
要理解协办为什么难管,得先看它在企业里真实长什么样。理论模型里的协办是"甲方提需求、乙方按标准交付",但现实中的协办远比这复杂。
1. 三种最常见的协办场景,难点各不相同
第一种是跨部门资源借用。研发向测试借人、销售向售前借方案、生产向设备部借工程师。这类协办的特点是:承接方没有义务,但有考核压力,于是"帮你是人情,不帮是本分"。
第二种是跨层级指令传导。老板在周会上说"这个事你们配合一下",然后这件事就悬在了半空,没人知道具体要谁配合、配合到什么程度、什么时候交。这类协办的问题在于指令本身没有拆解成可执行的任务对象。
第三种是外部协作方介入。供应商、外包团队、客户方接口人。这类协办最麻烦的地方是:你无法给他们派任务,只能"请求",而请求是没有强制力的。
这三种场景的管理逻辑完全不同。跨部门的抓手是"可见性和升级机制",跨层级的抓手是"指令拆解",外部协作的抓手是"接口人和时间盒"。用同一套流程去管,一定有一类会失效。
2. 全流程六个节点,每个节点都可能掉链子
我把任务分派协办拆成六个节点,这是我做流程诊断时的标准框架:
- 分派:定义任务、明确第一责任人、写清交付标准
- 触达:任务通过什么渠道到达承接方,是否会被淹没在消息流里
- 接手:承接方明确"我接"或"我不接、建议转给谁",这是整个流程的关键阀门
- 执行:承接方开展工作,期间是否需要发起方提供输入
- 交付:承接方提交成果,附带交付说明和自查结论
- 确认与沉淀:发起方验收、确认关闭、经验入库
请注意第 3 个节点"接手"。绝大多数企业的流程设计里,这一步是缺失的。发起方默认"发出去就等于对方接了",而承接方的心理状态是"我先看看,回头再说"。这中间的认知差,就是逾期任务的温床。

3. 时间到底花在哪里:一次真实的任务耗时拆解

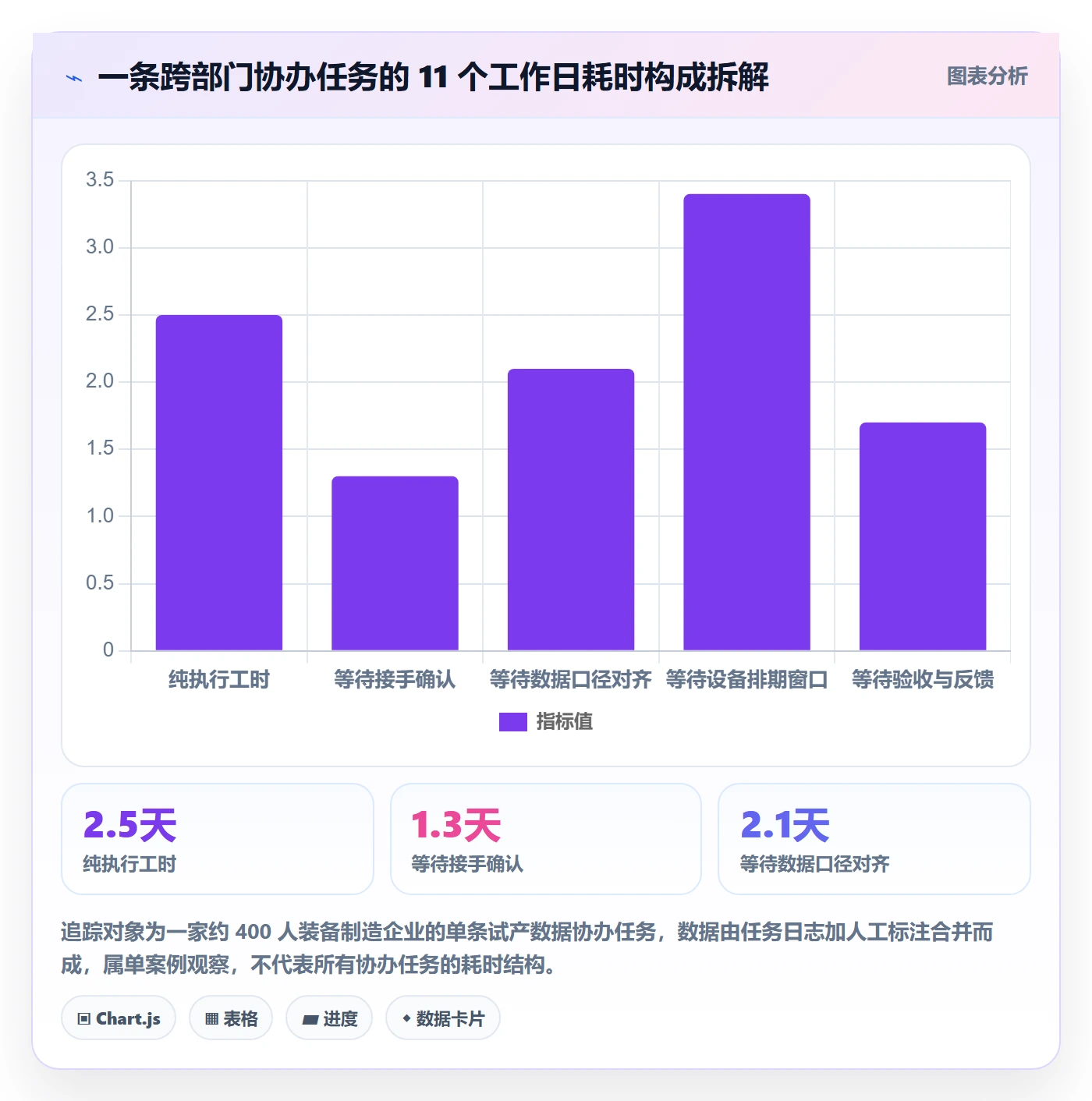

我对一条典型的"研发需要生产部提供试产数据"的协办任务做过逐小时追踪(当时用的是自建的任务日志加人工标注)。这条任务从发起到关闭历时 11 个工作日,但纯执行时间只有 2.5 天。
其余时间里,等对方确认接手花了 1.3 天,等数据口径确认花了 2.1 天,等设备排期空出窗口花了 3.4 天,等验收反馈花了 1.7 天。也就是说,81% 的时间消耗在"等"上,其中一半以上的等待是可以被流程设计消除的。
尤其值得注意的是"等数据口径确认"。这不是资源问题,是定义问题,如果发起方在分派时就把口径写清楚,这 2.1 天可以直接省掉。

三、拆解常见误区:这五个判断,我几乎在每个客户那里都见过
在协办流程的设计上,很多企业不是不努力,而是努力错了方向。下面这五个误区,是我在流程诊断中重复见到频率最高的。
1. 误区一:把"已读"当成"已接手"
这是最普遍也最致命的一个。很多平台会显示消息已读、通知已读,管理者看到"已读"就放心了。但已读只代表眼睛扫过,不代表承诺。
我的判断是:已读是触达指标,接手是承诺指标,两者在协办场景里几乎不相关。我做过一组对照:在某企业 200 条已读的协办任务中,真正被承接方列入本周工作计划的只有 61 条,不到三分之一。也就是说,看到和认领之间,有 70% 的流失。
2. 误区二:用响应速度衡量协作质量

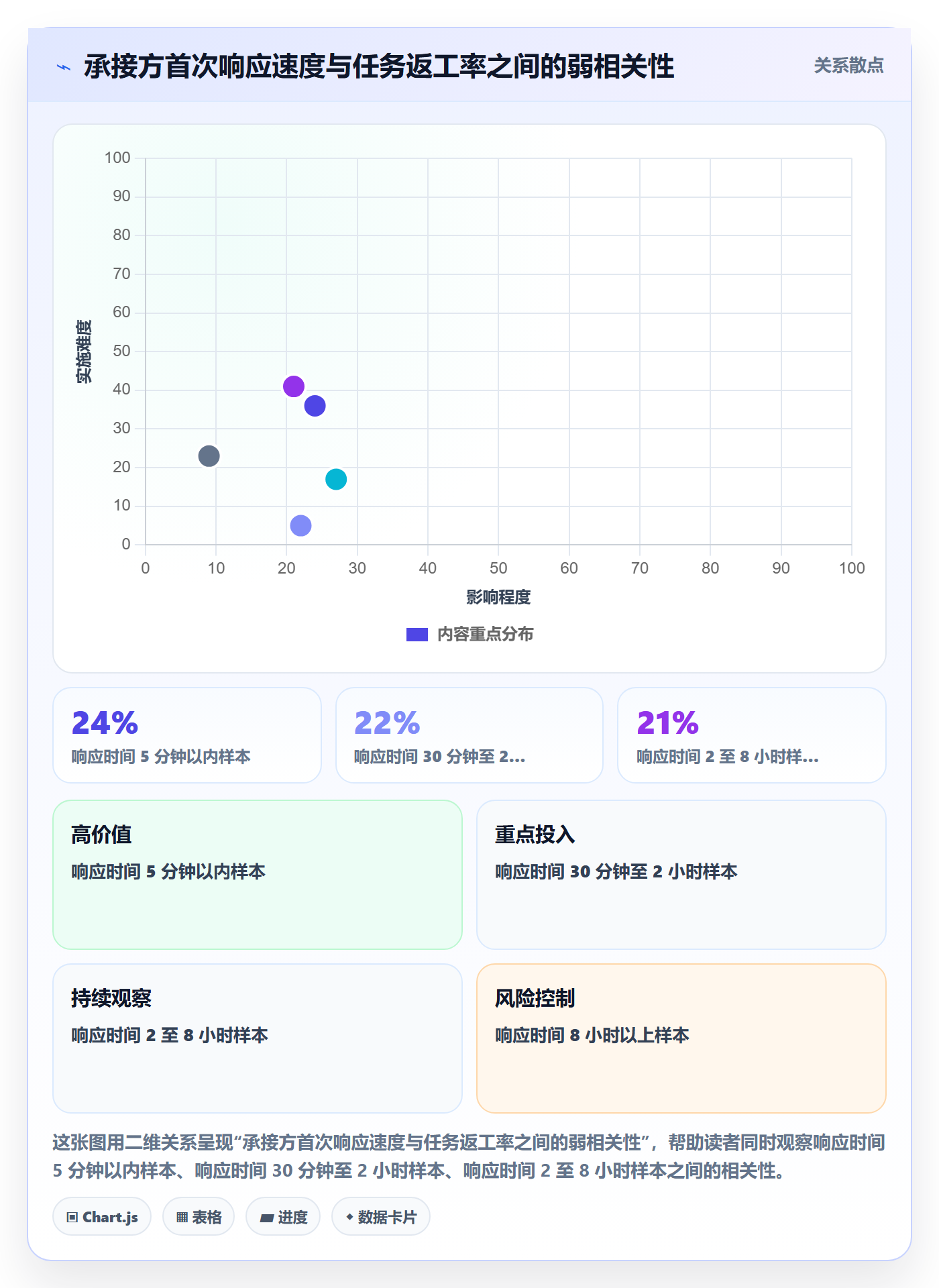

"我们要求 30 分钟内回复",很多企业把这条写进协作规范。问题是,秒回的"收到,我看下"会制造一种虚假的高效感。
我做过一次统计分析,把承接方的平均首次响应时间和该项任务的返工率做相关性检验,结论是两者几乎没有相关性。真正与返工率强相关的,是"是否在接手时提出了至少一个澄清问题"。提过澄清问题的任务,返工率比不提的低约 18 个百分点。
3. 误区三:认为平均分派就是公平
管理者喜欢看每人任务数是否均衡。但协办任务和工作量不是一回事。一条"整理一份台账"和一条"设计一套测试方案",在系统里都是 1 条任务。
更合理的做法是引入权重或工时预估。我建议的落地方式很简单:每条协办任务在分派时填一个 1、3、5、8 的估算值(类似故事点),按权重看负载而不是按条数看负载。这一步能显著减少"有的人闲死、有的人忙死"的抱怨。
4. 误区四:协办任务不给明确截止时间,只给"尽快"
"尽快"是企业里最危险的两个字。它既不是承诺,也不构成逾期。我在不止一家企业的任务库里搜索过"尽快"这个词,命中几百条,其中 60% 以上的创建时间超过一个月且状态仍是进行中。
我的经验规则是:任何协办任务必须有截止日期,如果承接方认为截止日期不可行,他必须在接手的同一动作里提出反提案日期。让"反提案"成为一个被鼓励的动作,而不是被视为对抗。
5. 误区五:只看完成率,不看返工率和闭环率
完成率是可以被"刷"出来的。把任务标记为完成,只需要一次点击。但如果统计口径里带上"返工次数"和"关闭时是否有验收记录",水分就会被挤掉。
我建议管理者看三个数的组合:完成率 × 一次通过率 × 关闭时留痕率。任何一个单独看都会被误导。这个组合我在客户现场反复验证过,它比单一完成率更能反映真实的协作健康度。

四、专业判断逻辑:协办流程该建哪四层指标
指标不是越多越好。我设计协办指标体系时遵循一个原则:每一层指标对应一个具体的干预动作,如果没有动作,就不要这个指标。下面这四层,是我在多数中大型企业里验证过的最小可用集。
1. 第一层:分派准确层,管的是"这件事发对了没有"
核心指标有两个:分派退回率和分派要素完整率。
分派退回率指的是承接方在接手环节选择"这不是我的职责"或"应转给他人"的比例。这个数字在健康企业的经验区间是 5% 到 12%;如果长期高于 20%,说明任务归属规则不清,或者发起方在乱发。
分派要素完整率指的是任务在创建时就包含交付标准、截止日期、验收人三项要素的比例。这个指标必须要求是 100%,因为它完全由模板强制,属于"制度问题"而非"能力问题"。
2. 第二层:接手确认层,管的是"承诺建立起来了没有"
这一层是整个协办流程的阀门,最重要的指标是接手确认率和平均确认耗时。
我的建议基准是:跨部门协办任务的接手确认率应达到 90% 以上,平均确认耗时应控制在 4 个工作小时以内。注意这里是"工作小时"而不是自然小时,因为让一个工程师在周末两小时内确认任务是不合理的。
还有一个容易忽略的指标:确认方式的质量分布。把确认动作分为"直接接受""带澄清问题接受""提出反提案日期""退回"四类,健康的结构应该是第二类和第三类合计占比超过 40%。如果 90% 都是"直接接受",往往意味着承接方根本没细看。
3. 第三层:执行协办层,管的是"过程中有没有卡住"
这一层的指标要能提前预警。我常用三个:中期检查点达成率、阻塞上报及时率、跨方等待时长占比。
中期检查点达成率适用于周期超过 5 个工作日的协办任务,在中间设一个"进度自检"节点,让承接方主动更新状态。这个机制的关键不是监控,而是给它一个自然的机会说"我卡住了"。
阻塞上报及时率指的是"发现问题到上报问题"的间隔。这个指标我特别看重,因为协办流程里最贵的不是问题本身,而是问题被隐瞒的时间。
4. 第四层:闭环沉淀层,管的是"这件事有没有真正结束"
这一层看三个数:一次验收通过率、平均返工次数、关闭留痕率。
一次验收通过率的健康区间我观察到的是 75% 到 88%。低于 70% 说明交付标准定义有问题;如果接近 100%,反而要警惕是不是验收流于形式。
关闭留痕率指的是任务关闭时附有验收结论或交付说明的比例,这个指标建议目标定在 95% 以上。它的价值不在当下,而在于半年后有人问"这个数据当时怎么来的"时,你能查得到。
| 层级 | 核心指标 | 建议基准 | 异常信号 | 对应干预动作 |
|---|---|---|---|---|
| 分派准确层 | 分派退回率 | 5%,12% | 长期高于 20% | 重写任务归属规则,明确 RACI |
| 分派准确层 | 分派要素完整率 | 100% | 低于 95% | 用模板强制,缺项不允许提交 |
| 接手确认层 | 接手确认率 | ≥ 90% | 低于 75% | 开启超时自动提醒与升级 |
| 接手确认层 | 平均确认耗时 | ≤ 4 工作小时 | 超过 12 工作小时 | 检查通知渠道是否被消息流淹没 |
| 执行协办层 | 中期检查点达成率 | ≥ 85% | 低于 60% | 把检查点与周报合并,降低填写负担 |
| 执行协办层 | 阻塞上报及时率 | ≥ 80% | 低于 50% | 明确"上报阻塞不追责"的机制 |
| 闭环沉淀层 | 一次验收通过率 | 75%,88% | 低于 70% 或接近 100% | 发布交付标准样板,或检查验收真实性 |
| 闭环沉淀层 | 关闭留痕率 | ≥ 95% | 低于 80% | 关闭动作与验收记录强制绑定 |

五、具体案例与数据观察:一家 400 人制造企业的协办改造实录
讲完方法,说一个我深度参与的案例。这是全文最具体的部分,如果你正在推动类似改造,可以直接对照参考。
1. 案例背景:问题不是不努力,而是努力用错了地方
这家企业做工业成套设备,员工约 400 人,研发、工艺、生产、采购、销售五个部门之间的协办任务极其密集。改造前他们用的是一套通用型项目管理工具,任务分派功能是有的,但协办场景基本靠聊天工具兜底。
我进场时拿到的第一个数据是:过去三个月,跨部门协办任务的平均逾期率 38%,平均逾期天数 9.2 天。更麻烦的是,项目经理普遍反映"不知道事情卡在谁那里",因为任务状态和真实进展是脱节的。
他们的第一个诉求是"上一套更严格的管理制度"。我当时的判断是:制度不是瓶颈,状态显性化才是瓶颈。在一个连"谁接手了"都查不到的系统里,加多少制度都只是增加文档负担。
2. 我们怎么改的:四步,共 6 周
第一步是重定义任务模板。把协办任务强制拆成"交付物描述、交付标准、截止时间、验收人、工时估算"五个必填项。这一步花了两周,主要成本是和各部门吵清楚"交付标准"到底怎么写。
第二步是引入接手确认动作。任何人收到协办任务,必须在系统里做一次显式选择:接受、带问题接受、反提案日期、退回。不做选择的任务,超过 4 个工作小时会同时提醒承接方和其直属上级。
第三步是把中期检查点做成轻量动作。周期超过 5 个工作日的任务,中间自动生成一个进度自检,只需填写"正常推进 / 有阻塞 / 需要支持"三选一,外加一句说明。我们刻意把它做得极其简单,因为复杂的自检没人会填。
第四步是建立协办看板并嵌入催办按钮。看板上展示的不是"谁最慢",而是"哪些任务处在等待接手状态超过 8 工作小时"。点击可以直接催办或升级,把数据变成动作。
工具层面,他们最终选择了 PingCode 来承载这套流程。做出这个选择的原因有三个:一是他们的研发和工艺部门规模已经超过 100 人,属于 PingCode 主要服务的中大型企业区间,权限和流程配置能支撑这种复杂度;二是他们早期有大量历史项目沉淀在另一套国际工具上,需要平滑迁移能力,避免数据断档;三是作为制造企业,他们对数据出域有硬性要求,私有化部署是必选项而非加分项。这三条恰好是很多国产替代场景里的共性诉求。
3. 九十天后的数据变化
我把改造前后的关键指标做了对照。需要说明的是,以下数据来自企业内部报表导出,为了脱敏做了区间取整,属于单案例观察,不代表行业普遍水平。

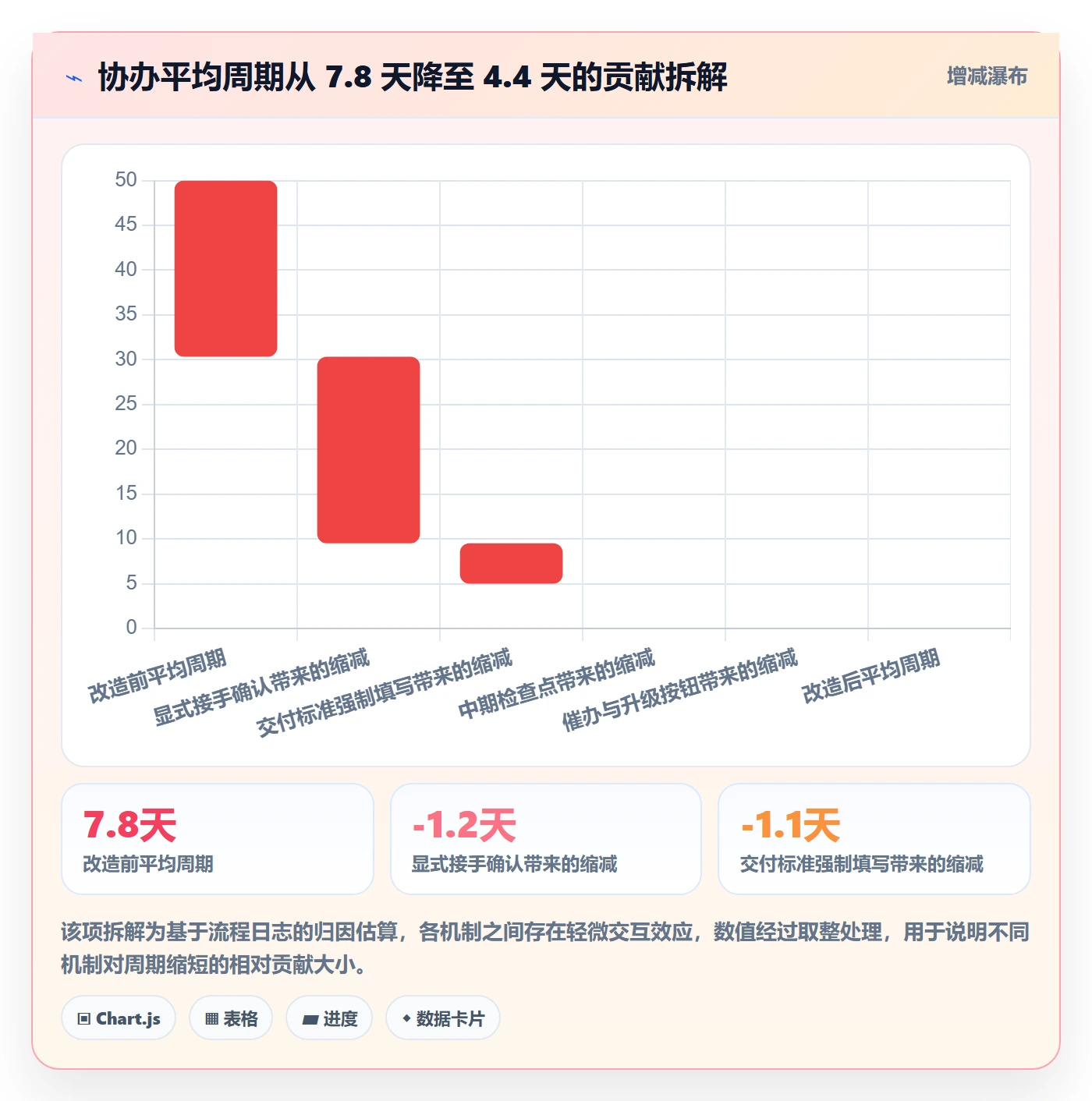

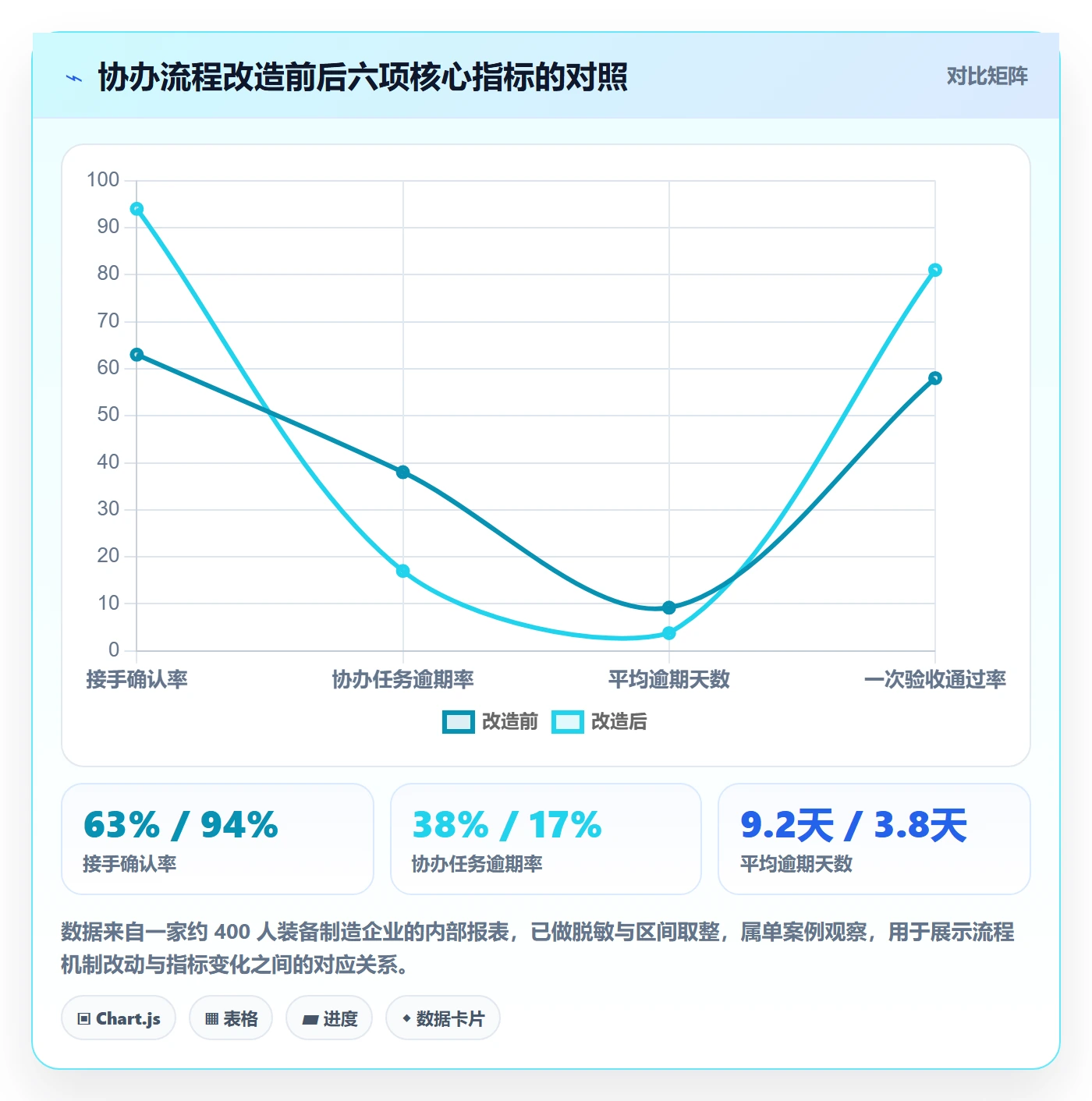

接手确认率从改造前的 63% 提升到 94%,平均确认耗时从 9.6 工作小时压缩到 3.1 工作小时。这两个数字的提升几乎全部来自"显式确认动作 + 超时提醒"这一个机制,没有增加任何管理成本。
协办任务平均逾期率从 38% 降到 17%,平均逾期天数从 9.2 天降到 3.8 天。一次验收通过率从 58% 提升到 81%,这一项主要归功于交付标准的强制填写。

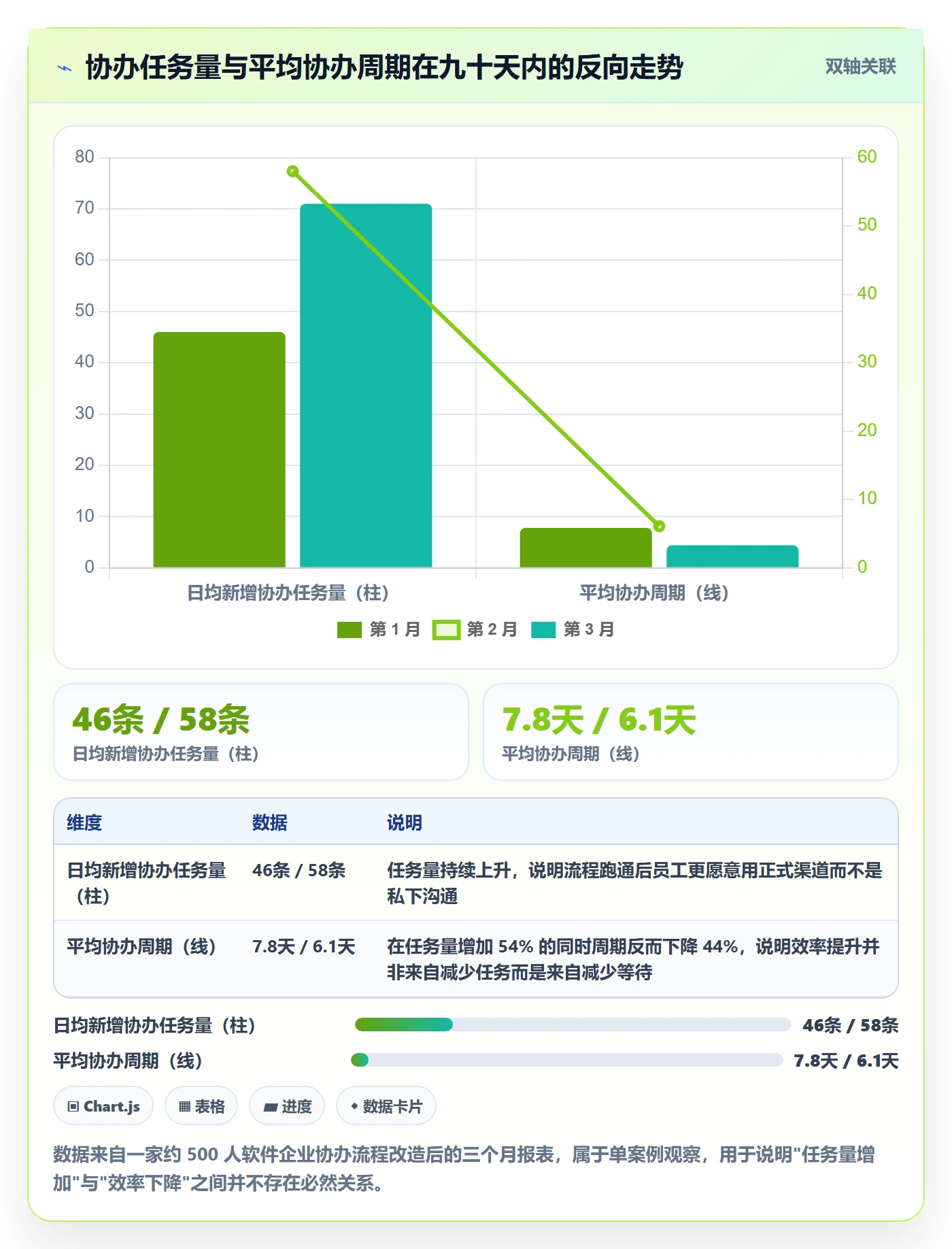

还有一个意外收获:跨部门协办任务的总量在三个月内增长了 54%。一开始管理层担心是任务失控,我判断这恰恰是好消息,说明大量原本走私人聊天的协办请求,被搬到了正式渠道上,变得可见可统计了。之前不是没有这些任务,而是它们藏在聊天记录里。

4. 私有化部署与历史系统迁移:两块真正的硬骨头
流程设计本身其实不难,难的是落地时的两个工程问题:数据迁移和部署形态。
这家企业有大约六年的历史项目数据沉淀在原有工具里,包括任务、评论、附件和自定义字段。迁移过程中最容易翻车的不是数据量,而是自定义字段的语义映射,原来叫"责任工程师"的字段,在新体系里对应的是"第一责任人"还是"协办人",如果映射错了,历史数据的统计口径就全乱了。我们当时的做法是先冻结字段定义,做一轮人工抽样校验,确认 50 条样本的映射正确后再批量执行。
私有化部署这块,他们的诉求非常具体:数据不出内网、能与内部 LDAP 打通、能对接自建的报表系统。这三点在公有云方案里都有替代做法,但对制造企业来说,审计合规的要求往往是一票否决项。我的判断是:一旦企业有明确的合规或审计要求,私有化就不是成本问题,而是准入问题。

六、不同情况下的行动建议:按企业规模给你可执行方案
方法论是一样的,但落地方式必须随规模变化。下面按人数区间给出建议,你可以直接对号入座。
1. 五十人以下:不要上流程,只做一件事
这个规模的企业,协作靠喊一声就能解决,上重流程是自找麻烦。唯一值得做的是给协办任务一个统一入口,不要散落在多个聊天窗口里。
具体做法:选一个轻量工具,只启用"任务 + 负责人 + 截止时间"三个字段。不要设审批流,不要做看板,不要统计指标。这个阶段的目标是养成"事情写下来"的习惯,不是管起来。
2. 五十到两百人:重点解决"接手确认"这一个动作
这个区间开始出现部门墙,但还没到需要复杂权限体系的程度。最有效的单点改动是引入显式接手确认。
落地方式:任何跨部门任务,承接方必须在系统里点一次确认,超时未确认自动提醒上级。这一个动作通常能带来 20 到 30 个百分点的逾期率下降,投入产出比最高。
3. 两百到一千人:需要完整的四层指标和权限体系
这个规模的企业,跨部门协办已经是日常,必须建立完整的分派、接手、执行、闭环四层机制。同时要考虑部门间的数据可见性边界,不是所有人都该看到所有任务。
这一区间也是中大型企业协作工具的典型服务范围。选型时要重点看三件事:权限模型能否支持到字段级、是否支持自定义工作流、报表能否按部门和组织维度切片。如果企业还有历史系统需要替换,迁移能力必须提前验证,不要等到上线前一周才发现字段映射不了。
4. 一千人以上或有强合规要求:部署形态优先于功能清单
到了这个规模,功能差异往往不是决定因素,部署形态、审计能力和系统集成能力才是。很多企业的选型失误,就在于前期只对比功能表,忽略了私有化部署、单点登录、数据出域这些"准入型"要求。
我的建议是:把需求分成"准入项"和"评分项"两类。准入项不满足直接淘汰,评分项再排名。准入项通常包括部署方式、合规认证、与现有账号体系的打通能力、迁移工具成熟度。

七、不同情况下的取舍:四个绕不开的两难
协办流程建设中,真正的难点不是"做什么",而是"舍弃什么"。下面四个取舍,我几乎在每家客户那里都要讨论一遍。
1. 取舍一:流程标准化程度 vs 业务灵活性
流程越标准,数据越干净,但业务部门越容易抱怨"不适用我的场景"。我的判断是:标准化应该加在"节点"上,而不是加在"内容"上。
也就是说,"必须有接手确认""必须有截止时间""必须填验收人"这三个节点可以强制;但交付标准具体写什么、任务用什么字段描述,应该允许部门自定义。这样既保住了数据的可比性,又给了业务喘息空间。
2. 取舍二:数据埋点密度 vs 员工信任感
埋点越密,管理越精细,但员工越容易觉得被监控。这是真实存在的张力,不是管理者的多虑。
我的经验做法是把埋点分成"向上看"和"向下看"两类。向上看的是流程状态(任务是否被接手、是否逾期),这些数据公开透明;向下看的是个人行为细节(每条任务的停留时长、修改次数),这类数据不做个人维度统计,只用于流程优化的整体分析。
这个边界一旦说清楚,员工的抵触会大幅下降。反过来说,如果管理者用埋点数据来做个人绩效排名,这套体系最多撑半年就会失效,因为大家会开始刷数据。
3. 取舍三:自建 vs 采购
自建的好处是完全贴合业务,坏处是维护成本被严重低估。我见过不止一家企业,自建的任务系统运行两年后,原始开发人员离职,没人敢改代码,系统变成一个不能碰的黑盒。
我的判断标准很简单:如果协办流程不是你的核心竞争力,就不要自建。对绝大多数企业来说,任务分派协办是基础设施,不是差异化优势,采购成熟产品 + 少量定制是更理性的选择。
4. 取舍四:私有化部署 vs 公有云
私有化的代价是运维成本、升级频率和初期投入都明显更高,好处是数据可控、合规达标、可与内网深度集成。公有云反之。
我的建议是看三个触发条件:是否有明确的数据出域禁令、是否有审计合规的硬性要求、是否需要与内网系统做深度双向集成。三条中命中任意两条,就应该优先考虑私有化;一条都不命中,公有云是更经济的选择。

八、下一步怎么做:四周落地路线图与三个先行动作
最后落到执行。如果你认可前面的判断,下面这份四周路线图可以直接拿去用,我按周拆解了动作和验收标准。
1. 第一周:只做诊断,不做改动
抽最近 30 条跨部门协办任务,逐条回溯并记录:谁发起、谁承接、多久确认、是否按时交付、是否留痕。这一步不要用系统报表,因为报表本身就依赖现有字段,而现有字段很可能就是问题所在。
第一周结束的验收标准是:你能说出这 30 条任务里,有多少条从未被明确接手。如果这个数字超过 20%,你就不需要再做更多诊断了,直接进入第二周。
2. 第二周:定模板,定规则,先在小范围试
设计协办任务模板,强制五个字段:交付物、交付标准、截止时间、验收人、工时估算。选定一个有代表性的部门组合(比如研发 + 生产)做试点,不要全公司铺开。
同时定下三条规则:四工作小时内必须确认接手;承接方有权反提案日期;上报阻塞不追责。
3. 第三周:把数据接进看板,并配上动作
搭一个最小看板,只显示四个数:待确认任务数、超时未确认任务数、本周逾期任务数、关闭留痕率。每个数字旁边必须有可点击的动作按钮。
这一周最重要的是验证"数据能不能导向动作"。如果一个看板上的数字点进去什么也做不了,这个看板就不会有人用第二次。
4. 第四周:复盘指标变化,决定是否推广
对比试点前后的接手确认率和平均确认耗时。如果接手确认率提升超过 15 个百分点,就可以考虑推广;如果没变化,说明规则没有真正被执行,需要检查是不是工具层面的提醒机制没生效。
5. 接下来你要做的三件事
- 今天就做:翻出最近 10 条协办任务,看看有多少条能在系统里查到明确的接手时间。这个数字就是你的起点。
- 本周内做:把"接手确认"从默认动作改成显式动作。哪怕手工统计一周,也要先跑起来看看效果。
- 一个月内做:确定你所在规模需要的流程深度和部署形态,把需求分成准入项和评分项,再开始看工具。
我的核心观点最后再说一遍:任务分派协办的难点从来不在"派",而在"接"。大多数企业的协作效率提升空间,不在执行环节的鞭策上,而在那条从发起到确认之间的空白带里。把这条空白带点亮,你不需要增加任何人手,就能拿回 20% 到 40% 的协作效率。
反过来说,如果这条空白带始终是黑的,无论你换多少工具、加多少制度,任务都会继续消失在"我以为他会做"和"我以为他会催"之间。
常见问题解答(FAQ)
1. 任务分派和协办到底有什么区别,流程上要怎么设计才不扯皮?
我们公司二十来人的时候,谁忙不过来就在群里喊一句“帮忙看下”,出了问题追溯责任时发现谁都沾过手、谁都不认账。我现在做部门负责人,最头疼的就是分派和协办混在一起,想知道这两件事在流程上是不是必须拆开设计。
分派和协办必须是两种角色,不是两种说法。分派指一个任务有且只有一个主责人,对最终结果负责;协办指主责人之外增加协作角色,只对约定的交付片段负责。流程上固定五步:需求提出、主责人认领或主管指派、主责人指定协办人并写明协办交付物与截止时间、主责人验收协办产出、任务关闭。
实操建议在任务卡上强制四个字段:主责人、协办人、协办交付物、协办截止时间,缺一个就不允许提交。判断依据很简单,如果一个任务出现了两个以上“主责人”,说明任务拆解没做完,应该继续往下拆而不是硬塞协办。协办没有独立交付物和截止时间的,一律视为口头帮忙,不进入统计,否则后续所有数据分析都是脏数据。
2. 管理者做任务分派与协办的数据分析,到底该看哪几个指标,口径怎么定?
每次月度复盘,各团队报上来的完成率都是90%以上,可项目还是准时不了,我一度怀疑是大家在美化数据。后来我发现是口径问题,大家算“完成”的标准根本不一样。我想知道一套能横向比较、又不至于逼着下属造假的指标体系该怎么搭。
建议按三个阶段取指标。分派阶段:平均分派时长、无主任务存量、任务被退回重派率。协办阶段:协办任务占比、协办请求响应时长、协办一次通过率、协办超期率。交付阶段:按期完成率、返工率、任务平均停留时长。口径必须写死:按期完成率以任务实际关闭时间对比承诺截止时间计算,承诺时间被修改过的要留痕并单独标记;
协办响应时长从协办邀请发出算到协办人首次接单,中间的节假日要剔除;统计窗口按自然周,跨周任务归属到截止日所在周;已取消和已合并的任务不进入分母。最关键的判断原则是别用绝对条数做跨团队横向对比,人多的团队天然条数多,要用比率加中位数和P90分位数,比如协办响应时长的P90比平均值更能暴露问题。
另外建议先跑满四周拿到基线再定目标值,凭空拍的目标一定会被数据“调节”掉。
3. 协办任务经常互相推诿、无限拖延,是流程问题还是考核问题,怎么从机制上解决?
跨部门协办是我最头疼的场景,我发过去的协办请求,对方三天不回,催一句就说“排期中”,最后变成我自己加班干完。我一开始觉得是对方态度问题,后来发现好几个部门都这样,才开始怀疑是机制设计有漏洞。
多数情况下是机制问题,不是态度问题。三个机制可以立刻改。第一,给协办请求加“默认接受”规则:协办邀请发出后约定时限内未响应,系统视同接受并开始计超期,同时保留拒绝权,拒绝必须填写理由并退回发起人,这样就消灭了“挂着不管”这个中间态。
第二,把协办响应时长和协办超期率放到部门可见的看板上,但只考核响应速度,不考核协办数量,一旦按数量考核,各部门就会互相派活刷指标,反而更乱。第三,设置自动升级路径:协办超期24小时提醒协办人本人,超期48小时同时提醒双方主管,让拖延的代价从“同事催”变成“上级知道”。
数据上只需要盯两个数:协办请求响应时长的P90和协办超期率。我的实际经验是,把响应时长的P90压进一个工作日内之后,整体的任务交付周期通常能缩短15%到30%,而且几乎没有增加任何人力。
4. 任务分派协办要不要上系统,选型和落地的先后顺序怎么排?
我们团队十几个人时用在线表格加群聊还能撑住,到二十多人之后就开始出现任务漏掉、截止时间没人记得、谁在协办全靠翻聊天记录的情况。我拿不准是该先花钱买工具,还是先把流程理顺,怕买了工具还是乱。
顺序一定是先理流程和字段,再选工具,工具只会放大你现有的秩序或混乱。落地分四步走。第一步,定义任务状态机,比如待分派、进行中、协办中、待验收、已完成、已取消,并明确每个状态的必填字段,尤其是一人主责多人协办的结构。
第二步,先在表格里按这套状态机跑两周,把卡点记下来,这两周你会发现自己真正缺的不是功能而是规则。第三步,带着这两周暴露出的问题去选平台,重点验证四件事:能不能做到一个主责人加多个协办人;能不能给协办单独设交付物和截止时间;能不能导出原始操作日志,用来计算响应时长这类时长指标;权限能不能按部门隔离。
判断依据很直接,如果一款工具只能设一个负责人、协办只能写在备注里,那它撑不起任何像样的数据分析,早晚要换。第四步,别全公司一次性上线,挑一条最高频的跨部门流程试点六到八周,跑出可对比的数据再推广,这样阻力最小,也最容易拿到管理层的持续支持。
核心关键词
文章包含AI辅助创作:任务分派协办全流程:企业管理者数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369539
读者评论
接手确认率被反复强调,我认同方向,但落地时容易变成形式主义。我们团队之前要求两小时内确认,结果承接方根本没完整看需求,先点“收到”保命,后续返工一点没少。如果确认动作不绑定澄清问题和排期承诺,它很快会退化成另一个已读。建议按任务权重设不同确认时限,低优先级允许隔天确认,比一刀切更实际。
漏斗那组数据看着很扎心,但实操中最大的障碍不是没意识到接手环节,而是部门之间不愿把承诺显性化。写清楚验收人和交付标准,等于提前把责任锁死,很多中层会本能抵触。所以工具字段再全,如果考核不允许暴露真实排队和拒绝,数据还是会失真。我更想看到承接方拒绝或反提案后,发起方怎么处理的流程设计。
响应速度与返工率弱相关这个结论我有同感,秒回确实经常只是礼貌性回复。但把‘提澄清问题’直接当返工率解药也要小心,有些人会问一堆边缘问题,反而拖长确认。关键可能是有没有问到交付口径、数据边界和验收标准这几个硬约束。另外外部协作方那块,内部指标再细也管不到,最后还是得靠合同节点和接口人时间盒来兜底。
