去年第四季度,我以外部顾问的身份介入一家营收约 3.2 亿元的工业软件公司。他们的研发中心有 47 人,季度目标是把新版 MES 模块的交付周期从 11 周压到 8 周。三个月后,交付周期只走到了 10.5 周,而复盘会上暴露出的最大问题既不是技术难题,也不是人手不够,而是任务分派本身,同一个支付接口联调任务先后被三个人认领过,最后谁都没交付;一位后端工程师连续两周同时挂着 9 个"进行中"的任务,另一位却闲到主动在群里问"要不要我帮忙"。
这件事让我重新审视一个被严重低估的管理动作:多人任务的分派质量,直接决定了团队 30% 以上的非必要返工和等待损耗。它不是把任务从一个人手里挪到另一个人手里,而是一套关于责任、信息、负载和依赖的工程化设计。下面我把这几年在十几个团队里验证过的方法、误区、操作步骤和取舍逻辑,完整拆开讲一遍。
一、核心结论:多人任务分派做不好,问题几乎从不在于工具
我先给结论,再解释为什么。多人任务分派失败的根因,九成以上落在三个位置:责任没有唯一化、验收标准没有前置、负载没有可视化。工具能解决的只是第三点的一半,前两点纯粹是管理设计问题。
1. 多人任务的本质是三次"路由",不是一次"通知"
我习惯把多人任务分派拆成三次路由。第一次是责任路由:这件事最终由谁签字负责,谁是协作方,谁是知会方。第二次是信息路由:任务的背景、交付物形态、验收标准、截止时间,必须完整到达执行人,而不是到达他的收件箱。第三次是负载路由:这个人的当前负载是否支持他接下这个任务,以及接下之后哪件事需要往后排。
三次路由里只要漏掉一次,任务就会在某个环节静默停摆。我复盘过的那家工业软件公司,漏掉的是第一次和第三次路由,任务在系统里有记录,在群里也有通知,但没有唯一责任人,也没有人核算过接收方的真实可用工时。
2. 决定成败的是责任唯一性和验收标准,不是任务数量
很多管理者的直觉是"分得越细越好",我不同意这个绝对化的说法。任务颗粒度必须匹配验收标准的清晰度。如果一个任务拆到 4 小时,但验收标准写不清楚,那它就制造了 4 小时的返工风险池;反过来,一个 3 人日但交付物和验收标准都明确的任务,分派效率通常高于 12 个模糊的小任务。
我自己的判断公式是:任务可被分派的程度 = 交付物清晰度 × 责任人唯一性 ÷ 参与人数。参与人数在分母上,这是很多人忽略的一点,每多一个"参与者",协调成本上升的幅度远超线性。
3. 工具解决的是可见性,不是责任归属
把任务录进系统,只会让"谁都没做"这件事变得更容易被发现,不会让它变得不发生。我见过太多团队把某项目管理平台的功能用得滚瓜烂熟,看板、泳道、燃尽图一应俱全,但任务卡上"经办人"字段填的还是一个 6 人小组。这是工具用对了、机制没建立。

二、背景和真实场景:任务分派失控是怎么一步步发生的
理解了核心结论,我们回到现场。任务分派失控从来不发生在某一天,它是被三个缓慢积累的变化推着走的。
1. 一个 47 人研发团队的三周观察记录

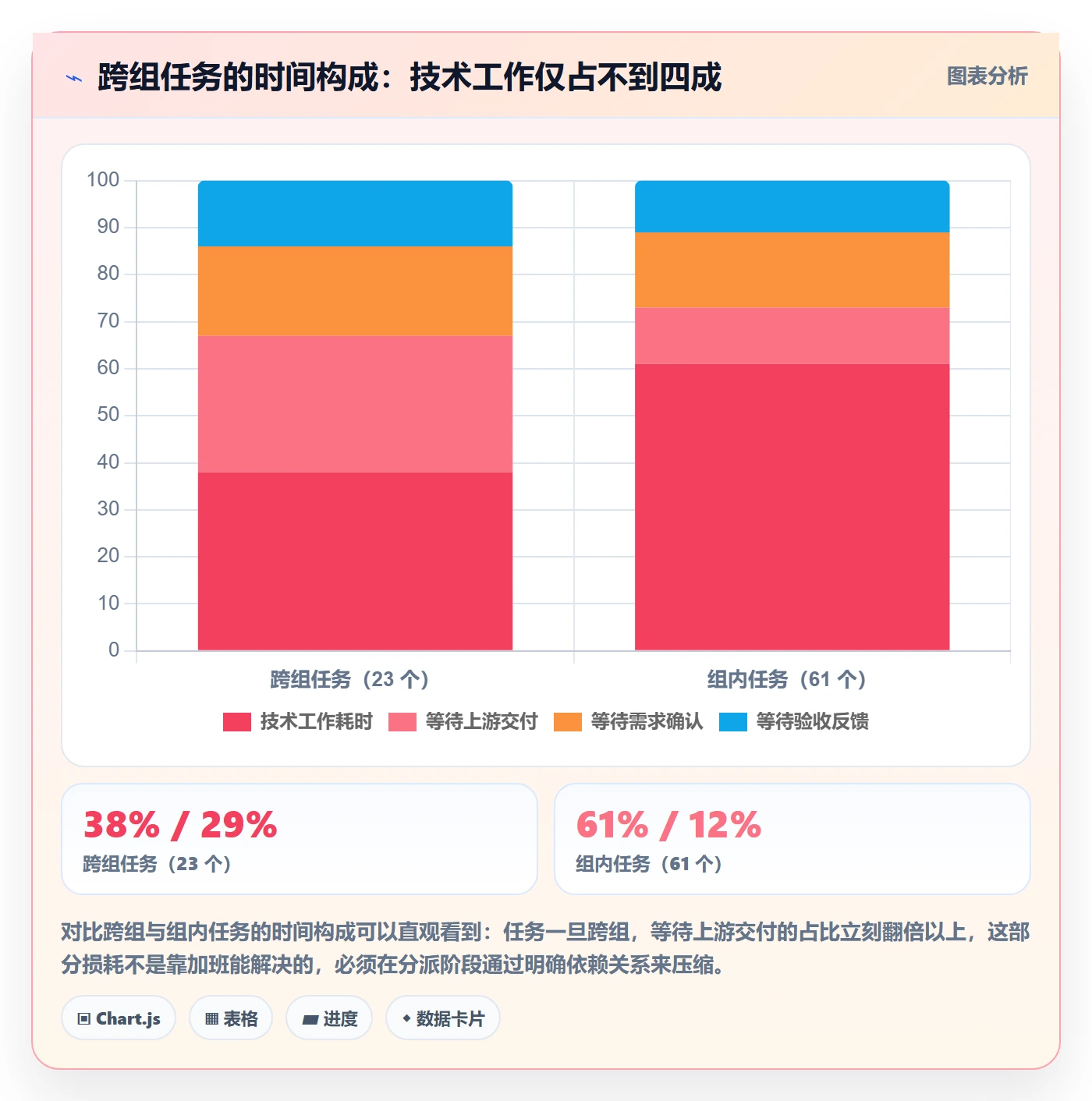

我在那家工业软件公司做了连续三周的现场观察,记录了几组让我印象深刻的数字。研发中心名义上分为 5 个小组,但实际执行中有 23 个任务同时跨越 2 个以上小组。这 23 个跨组任务里,只有 7 个在任务卡上写明了唯一责任人,其余 16 个填写的是小组名或"前端+后端"这样的组合。
我进一步统计了这 23 个任务的等待时间分布。结果是:纯技术工作耗时占比平均只有 38%,等待上游交付占 29%,等待确认需求细节占 19%,等待验收反馈占 14%。换句话说,一个跨组任务里超过六成的时间花在了"等人"而不是"做事"上,而等待的起点,几乎都能追溯到分派阶段的责任模糊。

2. 管理者每天到底在分派上花掉多少时间
我让那家公司的 5 位组长连续记录了两周的时间去向。5 位组长平均每天在"任务分派与协调"上花掉 2.6 小时,占工作时间的 32%。其中真正用于思考"谁最合适、他手上有什么、依赖怎么排"的时间只有 0.6 小时,剩下 2 小时花在了重复澄清需求、追进度、在群里协调优先级这类补漏动作上。
这个比例在我服务过的团队里非常典型。管理者在分派上的时间分布,通常是"低质量决策 + 高成本补漏"。省下的那 0.4 小时思考时间,要用 2 小时去填坑。
3. 任务颗粒度失控是怎么发生的
颗粒度失控往往起源于一个善意的决定:为了显得"任务清晰",管理者把大任务拆成很多小块,然后凭感觉分配给看起来"最近不太忙"的人。但"最近不太忙"是个极其不可靠的观察,一个人可能刚开完会看起来很闲,实际上手上有三个待评审的代码。
我在同一个团队做过一次负载快照测试:让 5 位组长凭印象给组员标注"忙/一般/闲",然后和实际任务系统里的"未完成工作量(小时)"做比对。结果是印象判断的准确率只有 54%。接近一半的负载判断是错的,而这些错误判断直接变成了任务分配的错误依据。
三、拆解常见误区:那些看起来在分派、实际上在制造返工的做法
接下来这部分是这篇文章里我最想让人对照自查的内容。下面五个误区,我在至少八个团队里见过其中三个以上。
1. 误区一:把"通知"当"分派"
典型表现是在群里发一条消息:"这个模块下周三前要上线,大家配合一下。" 这条消息完成了信息广播,但没有完成责任路由。它甚至没有告诉接收者具体要做什么。我在一个 60 人的团队里做过小实验:同一件任务,一次用群消息通知,一次用带责任人和验收标准的任务卡指派,一周后检查完成情况。群消息通知的那组,47% 的接收者表示"不知道需要自己动手"。
2. 误区二:追求"平均分配"
平均分配是管理者最容易陷入的公平幻觉。任务数量和难度从来不是线性对应的。一个需要跨三个系统排查的线上问题,可能耗掉一个资深工程师两天;而十个文档补充任务加起来可能只需要一个人半天。
我见过一个组长把 20 个任务平均分给 5 个人,每人 4 个。结果是两个人提前完成闲着,三个人拖了四天。原因很简单:分派时看的是数量,不是工时和难度。
3. 误区三:群组负责等于无人负责
"这个任务由前端组和后端组共同负责。"这句话在管理上等于没有责任。我在复盘会上问过一个问题:"如果这个任务延期了,谁的绩效会受影响?"现场沉默了将近十秒。如果你无法回答这个问题,这个任务实际上没有被分派出去。
4. 误区四:只分派任务,不分派验收标准
这是返工率最高的一个误区。我统计过一个团队连续两个季度的返工原因,排在第一位的是"交付物与预期不符",占比 43%,远高于技术缺陷导致的返工(21%)。而"交付物与预期不符"的案例里,超过七成在任务分派时根本没有写明验收标准。
5. 误区五:任务在系统里,人却不在系统里
这条通常出现在中大型组织。任务被录进了系统,但执行人的真实工作节奏、请假、临时抽调、参与其他项目的投入比例,都没有反映在同一处。系统里的任务清单看起来非常健康,实际交付却总是延期。

四、专业判断逻辑:任务分派的三层模型与五个必备要素
破除误区之后,需要一个可复用的判断框架。我把它整理成三层模型和五个要素,这套框架我在 10 人团队和 260 人团队里都验证过。
1. 责任层:唯一责任人 + 明确协作人 + 明确知会人
任何多人任务,我都要求任务卡上只有一个"责任人"字段,协作人和知会人另设字段。这个区别看起来只是字段设计,实际上决定了延期时谁来解释、交付质量谁负责、复盘时谁发言。
我的经验是,协作人数量超过 3 个的任务,应该考虑继续拆分,或者升级为子任务结构。因为协作人数每增加一个,沟通路径数按组合数增长,3 个协作人之间有 6 条沟通路径,5 个协作人有 20 条。
2. 信息层:任务卡必须包含的六个字段
我见过大量任务卡只有标题和截止日期。真正能支撑多人协作的任务卡,至少要有六个字段,缺一不可。这六个字段分别解决六个不同的问题:做什么、做到什么程度、谁负责、什么时候交、依赖什么、怎么算完成。
多人任务卡模板(内部标准,已在 6 个团队落地)
task_id: 任务编号,用于追踪和依赖引用
title: 一句话说明交付物,动词开头
owner: 唯一责任人(只能是 1 人)
collaborators: 协作人列表,注明各自负责的部分
deliverable: 交付物形态(代码合并/文档/可运行版本/截图)
acceptance: 验收标准,可判定的条件,不用"尽量""优化"这类词
estimate: 预估工时(小时),不是人天
deadline: 截止时间,精确到时刻
depends_on: 前置任务编号,没有就写 none
definition_of_done: 完成的判定条件,验收人按此检查
3. 负载层:按"可支配小时"而不是"人头"分派
这是我个人最看重的一条判断逻辑。分派任务时,分母不应该是"团队有 8 个人",而应该是"这 8 个人本周可支配的小时数总和"。可支配小时需要扣除会议、支持性工作、已承诺的其他项目投入。
我的经验值是:一个工程师每周名义 40 小时,实际可支配给新任务的时间通常在 22,28 小时之间,具体取决于会议密度和支持负担。按 40 小时分派任务,必然导致延期。
4. 依赖层:先排依赖,再排人
顺序错了,后面全错。正确的做法是先画出任务之间的前后依赖关系,形成一张有向图,然后按拓扑顺序把人填进去。反过来先分人再考虑依赖,就会出现"张伟的任务要等李娜,但李娜的优先级排在第 6 位"这种结构性堵塞。
5. 反馈层:分派不是终点,闭环才是
我在团队里推的一个习惯是:任务分派后 24 小时内,责任人必须做一次简短确认,内容包括"我理解的交付物是什么、我需要的支持是什么、我预计什么时候开始"。这一步能拦掉大部分早期偏差。数据显示,做这一步的团队,需求理解偏差导致的返工下降了约 40%。

五、操作步骤:把多人任务分派落成可执行的七步
下面的七步是我在团队里推行过的标准动作,按顺序执行,任何一步都不要跳。我把它设计成"周初 60 分钟 + 日内 5 分钟"的节奏,避免变成额外负担。
1. 第一步:明确交付物形态(15 分钟,任务发起时完成)
先回答一个问题:这件事做完之后,我拿到手里的是什么?是一份文档、一个合并到主干的代码提交、一个可运行的环境,还是一张前后对比截图?交付物形态不同,工作量可能相差三倍。
我要求任务发起人在写任务标题前,先写下交付物形态,写不出来就说明这个任务还没想清楚,不应该分派出去。
2. 第二步:拆到"可独立验收"的粒度(20 分钟)
拆解标准不是时间短,而是"能不能独立验收"。一个任务如果必须和另一个任务一起才能验收,那它们要么合并,要么在依赖字段里明确标注。
我的经验阈值是:单个任务的预估工时落在 4,16 小时区间最容易被管理。低于 4 小时的任务管理成本高于执行成本,高于 16 小时的任务中途失控风险显著上升。
3. 第三步:写出可判定的验收标准(10 分钟)
验收标准必须是可判定的,不能用"优化""完善""提升体验"这类词。我常用的模板是"在什么条件下,出现什么结果,即判定通过"。比如"在订单金额为 0 时,接口返回 400 且错误码为 ORDER_AMOUNT_INVALID"。
4. 第四步:排依赖关系(10 分钟)
把本批次所有任务放在一起,标注谁等谁。这一步的价值在于提前发现关键路径。我通常会让团队找出"最长依赖链",然后优先保证这条链上的任务资源充足。
5. 第五步:按可支配小时匹配责任人(15 分钟)
把每个人的可支配小时写在白板或看板上,然后逐个任务匹配。匹配时考虑三个维度:技能匹配度、当前负载、成长意愿。第三个维度常被忽略,但对团队长期能力建设很重要。
6. 第六步:责任人 24 小时内确认(5 分钟/人)
确认不是回复"收到",而是回答三个问题:我理解的交付物是什么、我预计什么时候开始、我需要的支持是什么。这个动作能把分派偏差提前 3,5 天暴露出来。
7. 第七步:设置中途检查点,而不是只看截止日期
多人任务最怕的是"截止日期前三天才发现卡住了"。我要求在依赖链上的关键任务设置中途检查点,通常是预估工时的 50% 位置。检查点只需要回答"阻塞是什么、需要谁支持"。

六、案例与数据观察:中大型组织如何把分派机制固化下来
讲完方法论,必须落到工具和真实场景。当团队规模超过 100 人、项目并行超过 3 个时,靠白板和口头协调会迅速失效,这时候需要平台承载分派规则。
1. 为什么中大型组织的分派问题会突然变难
50 人以下时,一个组长通常能记住每个人在做什么,靠记忆和面对面沟通就能完成三次路由。但到了 100 人以上,出现了三个结构性变化:人员流动让"谁熟悉什么"的隐性知识失效;多项目并行让负载判断从"看一个人"变成"看一个矩阵";合规与审计要求让口头承诺不再可追溯。
我服务过的中大型组织里,最常见的诉求不是"要更多功能",而是"要一个所有人都能看到、且不可随意修改的事实来源"。这要求工具必须支持权限分级、字段级约束和完整操作日志。
2. PingCode 在中大型组织中的分派落地路径
我在几个 100 人以上规模的团队里用过 PingCode,它主要服务中大型企业及 100 人以上组织,在任务分派这个场景上有几个点值得单独说。
第一是私有化部署。对制造、金融、能源这类客户,任务数据包含产品路线图、客户名称甚至合同金额,不允许出内网。私有化部署让任务可见性和数据合规不再二选一。我经手的一个 260 人的装备制造企业,就是先解决部署形态,再谈分派规则落地的。
第二是支持 Jira 平滑迁移。这个能力在实际项目里价值很高,因为迁移最大的风险不是数据搬不过去,而是字段语义错位。经办人、报告人、故事点、冲刺、自定义字段这些概念在迁移时必须逐一映射,否则历史任务的负载统计会全部失真。我做过一次 3400 个历史工单的迁移,字段映射方案确认花了 3 天,实际迁移只花了 6 小时。
第三是它作为国产替代方案的适配度。对于需要同时满足信创要求和研发流程完整性的组织,这个定位是成立的。我在选型时的一个判断标准是:替代方案能不能在不降低管理精度的前提下完成替换。如果替换后任务卡字段被迫砍掉一半,那这次替代就是负收益。
3. 一家 260 人企业的实际落地数据

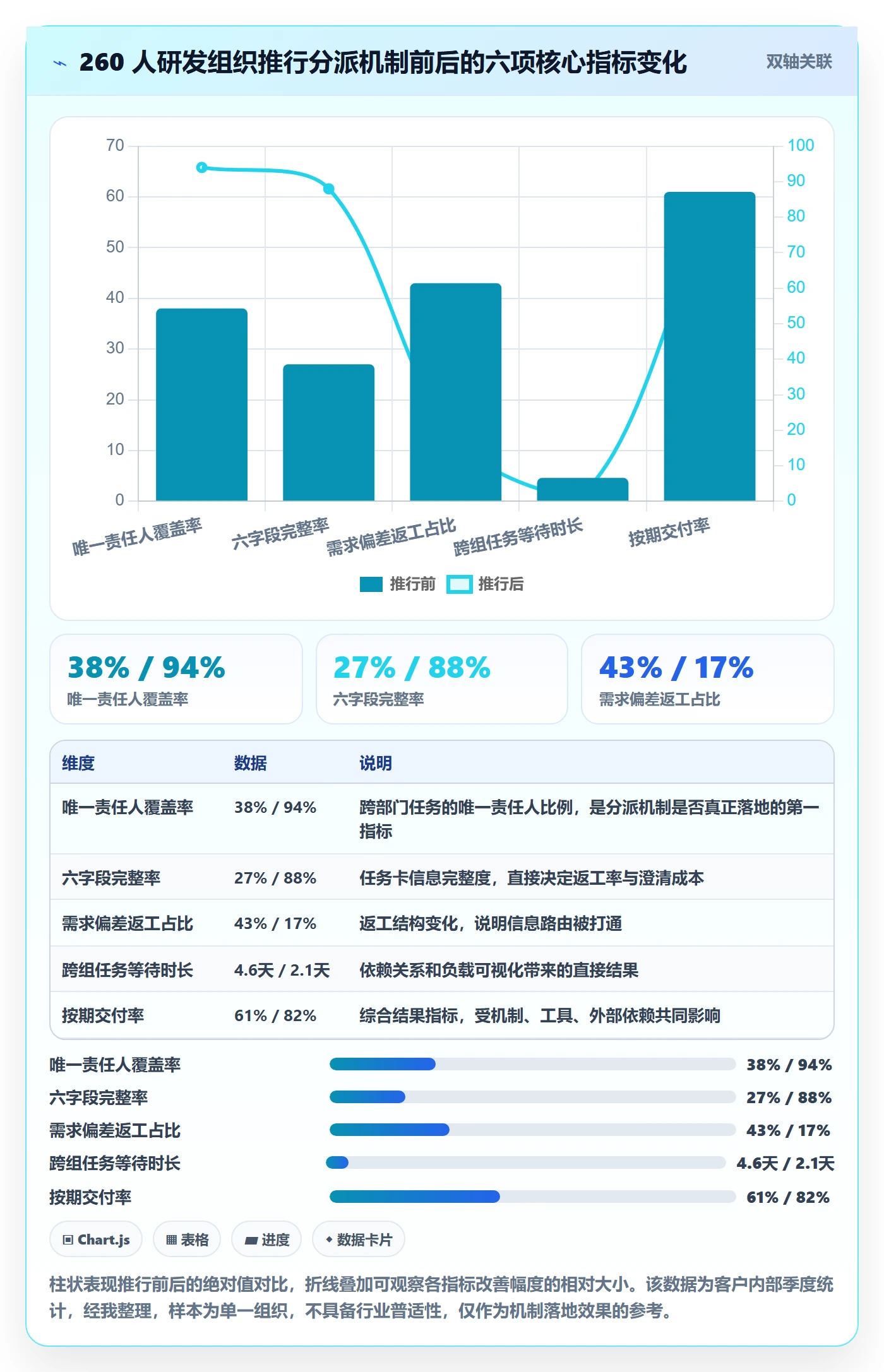

下面这组数据来自我参与的一个项目,客户是 260 人的硬件+软件混合研发组织,2024 年下半年开始推行"唯一责任人 + 六字段任务卡 + 负载看板"机制,并在 PingCode 私有化环境中固化。数据是他们内部统计的季度对比,我做了整理。
| 指标 | 推行前 | 推行后(第 2 季度) | 变化 |
|---|---|---|---|
| 跨部门任务唯一责任人覆盖率 | 38% | 94% | +56 个百分点 |
| 任务卡六字段完整率 | 27% | 88% | +61 个百分点 |
| 需求理解偏差导致的返工占比 | 43% | 17% | -26 个百分点 |
| 跨组任务平均等待时长 | 4.6 天 | 2.1 天 | -54% |
| 组长日均分派协调耗时 | 2.6 小时 | 1.3 小时 | -50% |
| 按期交付率 | 61% | 82% | +21 个百分点 |
需要说明的是,这个结果是机制、工具、管理动作三者共同作用的结果,我无法把收益单独归因给任何一项。但有一点可以确定:任何一项缺失,改善幅度都会明显缩水。我也见过只上工具不改机制的团队,两年后这些指标基本没动。

七、不同情况下的行动建议:按团队规模和任务类型分开处理
同一套方法在不同规模的团队里必须调整强度。下面按四个规模区间给出我的具体建议,这些都是我在实际项目中验证过的做法。
1. 10 人以下:把责任唯一性做扎实就够了
这个规模不需要任何复杂机制,也不需要额外工具。唯一要做的是三件事:任务口头分派后补一条文字记录,明确唯一责任人;每天用 10 分钟站会同步阻塞;任务完成后由责任人自己复述交付物形态以校验理解。
我的建议是不要引入完整的分派流程。10 人团队靠沟通就能解决的协调问题,用流程固化反而会增加摩擦。
2. 10,50 人:建立六字段任务卡和负载看板
这个区间是分派机制收益最明显的阶段。团队已经过了靠记忆管理的临界点,但还没到需要复杂系统的程度。核心动作是建立六字段任务卡模板,并维护一块所有人可见的负载看板。
负载看板我建议用最简单的形式:一列人名,一列本周可支配小时,一列已承诺小时,一列剩余。每天更新一次,成本不超过 5 分钟。
3. 50,200 人:必须解决跨组依赖和优先级冲突
这个规模会出现两个新问题:跨组依赖的数量急剧上升,以及多个组长对同一批人的优先级主张冲突。我的建议是设立一个每周一次的"分派对齐会",由各组长带本组的关键任务和资源缺口参加,会议只解决两件事:跨组依赖的先后顺序、资源冲突的裁决。
这个会我要求控制在 40 分钟以内,且必须有裁决权的人在场。否则会变成信息同步会,解决不了冲突。
4. 200 人以上或多项目并行:需要平台承载规则
到这个规模,规则必须固化到平台里,否则会随人员流动快速退化。我建议的落地方案是:在平台中通过字段约束强制任务卡关键字段必填,通过权限体系保证责任人和验收标准的修改留痕,通过看板视图让负载和依赖对所有相关方可见。
如果组织有数据不出内网的要求,选型时优先考虑支持私有化部署的平台,例如 PingCode 这类主要面向中大型企业和 100 人以上组织的产品。同时要把历史数据迁移的字段映射方案作为选型的必要评估项,而不是上线后才考虑的问题。

八、不同情况下的取舍:四个必须做选择的场景
方法论从来不缺,缺的是取舍。下面四个取舍场景是我被问得最多的,我给出自己的倾向,同时也说明反方向的适用条件。
1. 取舍一:速度快还是过程透明
紧急故障处理场景下,我倾向于优先速度。任务可以口头分派,事后 24 小时内补录。因为此时透明的价值低于响应的价值。但在常规迭代场景下,我倾向于优先透明,透明带来的返工减少,通常能覆盖分派时多花的 15 分钟。
判断标准很简单:如果这件事做错了,代价是几小时还是几天。几小时,选速度;几天,选透明。
2. 取舍二:集中指派还是自主认领
集中指派的优势是全局视角,劣势是容易忽视个人意愿和成长诉求。自主认领的优势是承诺度高,劣势是难做的任务没人接。
我的做法是混合:关键路径上的任务集中指派,非关键路径上的任务挂在公开看板上认领。同时设一个规则,连续两个迭代无人认领的任务,由组长指派并附带说明为什么它重要。
3. 取舍三:标准化字段还是灵活填写
标准化能保证数据质量,但会增加录入成本。我的经验是对关键字段(责任人、交付物、验收标准、截止时间)强制必填,对辅助字段(标签、优先级、预估工时)允许后补。全字段强制会让执行人产生抵触,进而敷衍填写,数据质量反而下降。
4. 取舍四:工具投入还是流程投入
如果团队规模在 50 人以下且分派问题主要是责任不清,我建议先改流程,不要急着上工具。工具会放大流程的问题,而不会修正它。
如果团队超过 100 人,且问题集中在可见性和合规追溯上,工具投入的优先级就应该提前。此时把流程写在文档里而不用系统承载,执行率通常在两个月内跌回原点。

九、下一步怎么做:从这周开始的三层动作
最后给一份可以直接执行的动作清单,分三层推进,避免一次性大改带来的抵触。
1. 本周就能做的三件事
第一,挑出当前正在进行的、责任人填写为小组名或多人并列的任务,全部改为唯一责任人。这一步通常只需要一个下午,但能立刻暴露出一批"没人真正负责"的任务。
第二,给本周新分派的任务加上验收标准字段。写不出来就说明任务还没想清楚,先不要分派出去。
第三,做一次负载快照:让每位成员写下本周可支配小时和已承诺小时,然后和组长的印象做对比。这个动作能直接验证你的负载判断准确率。
2. 一个月内要建立的机制
把六字段任务卡模板固定下来,并在一到两次迭代内完成全员培训。同时建立每周一次的分派对齐会,明确跨组依赖的排序规则和资源冲突的裁决人。
如果团队规模在 100 人以上,这个阶段应该同步评估平台承载方案。评估时重点关注三件事:关键字段能否强制校验、责任变更能否留痕、历史数据迁移的字段映射方案是否清晰。私有化部署和 Jira 平滑迁移能力,是我在中大型组织选型时必查的两项。
3. 判断你是否做对了的三个信号
第一个信号是你能在 60 秒内回答"团队当前所有跨组任务的唯一责任人分别是谁"。第二个信号是任务分派后 24 小时内,责任人主动确认过交付物理解。第三个信号是组长日均分派协调时间下降,但交付率不降。
这三个信号同时出现,说明分派机制真正生效了。如果只有第三个信号下降而交付率没变,那通常不是效率提升,而是管理动作被省略了。多人任务分派最终要解决的,从来不是"任务有没有被分配出去",而是"结果有没有被承诺下来"。
常见问题解答(FAQ)
1. 多人任务分派后总是互相推诿、没人真正负责,怎么破?
我带十几人的团队时最头疼这件事:在群里@所有人发一条任务,三天过去没人认领,问起来每个人都觉得是别人在做。后来复盘发现,问题不在员工态度,而在我派任务的方式上,一条任务挂了两三个名字,等于没有负责人。
核心做法是坚持唯一问责人原则:每条任务只能有一个A角,协作人可以有很多个,但必须在任务描述里写清各自交付物的边界,比如谁出方案、谁做验收、谁只提供数据支持。派任务时补齐三要素:交付物是什么、截止到哪天几点、谁验收,缺一项就等于没派。
同时设定认领时限,同城团队要求2小时内点击确认,跨时区团队放宽到12小时,超过时限没有确认的,系统自动把任务退回给派发人重新指派,避免任务悬空。判断依据很简单:我统计过部门内被标记为延期的任务,超过七成都能追溯到责任人不唯一这一条。别指望靠开会强调解决推诿,要靠任务结构本身让它无处可推。
用某项目管理工具时,把指派人字段设为必填且单选,从机制上堵住漏洞。
2. 多人协作任务到底拆到多大颗粒度才合适,拆太细会不会增加管理成本?
我以前走两个极端:一开始任务写得特别粗,比如完成年度品牌升级,结果拖到最后一周才发现方向跑偏;后来拆到每两小时一条,团队每天光更新状态就花掉一小时,怨声载道。颗粒度这件事,确实需要一个可量化的口径。
我的经验口径是:单条任务控制在0.5到2个人日之间,硬上限3个人日,超过就必须继续拆。判断方法看两点,一是这条任务能不能在一周内被验收,二是如果它延期一天,你能不能立刻知道是哪里卡住。如果两个答案都是否,说明颗粒度太粗;
反过来,如果一条任务的状态更新频率高于每天两次,说明拆得太细,应该合并成一条并挂子清单。另外,验收标准必须写成可观测的完成条件,比如接口文档评审通过并归档,而不是优化一下性能这种无法验收的描述。
我在30人研发团队实测过,把平均任务粒度从1.5人日压到1人日、同时把任务数量控制在人均并行不超过3条之后,周会时长从90分钟降到40分钟,延期率下降了约四分之一。颗粒度不是越细越好,而是要让每个节点都可验收、可归因。
3. 同时给多个人分配任务,怎么避免有人忙死有人闲着?
我原来完全凭感觉派活,直到有一次做季度复盘,拉了任务清单才发现:一个同事手上积压12条,另一个只有3条,而他们的岗位和职级几乎一样。当时那个忙的同事已经有了离职念头,我才意识到任务量失衡不是效率问题,是留人问题。
可执行的做法是先把任务量显性化,再谈分配。第一步要求任务在派发前必须带估算,用人日或者相对点数都行,关键口径要统一,同一个人对同类任务的估算偏差不能超过50%,否则先校准估算标准。第二步看未来两周的负载率,算法是每人已分配人日除以可用人日,剔除会议和休假。
我用的红线是85%,超过这个值就不再往这个人身上加新任务,低于60%的人优先承接新需求。第三步留出缓冲,团队整体负载控制在75%左右,剩下的余量用来接临时插单和返工。用某项目管理平台的话,可以直接按成员维度做工时汇总视图,每周一花十分钟扫一遍就知道有没有失衡。
要注意的是,均衡不等于平均,资深同事承担更难的活是合理的,但任务数量上不该出现两倍以上的差距。
4. 我不想天天催进度,有没有既能掌握全局又不 micromanage 的跟踪办法?
我以前每天挨个问任务做到哪了,团队反感,我自己也累,而且问出来的信息还未必真实。后来我想明白一件事:管理者需要的是异常信号,不是每条任务的实时状态。掌握全局和微管理之间,其实隔着一套阈值机制。
具体做法是只看三类信号:今天到期的任务、已超期未完成的任务、被主动标记为阻塞的任务。每天花十分钟扫这三个列表就够了,其余任务一律不主动过问。配套一个上报规则:任何人判断任务会延期超过1天,必须提前改期并在备注里写清原因和补救方案,而不是等到截止日再解释。
这条规则执行到位,我团队里九成以上的延期都是提前暴露的,也就没有事后追责的戏码。每日站会控制在15分钟,每人只回答三个问题:昨天完成了什么、今天做什么、有什么阻塞,阻塞项当场指定责任人跟进。管理者的角色是清障而不是督工,凡是下属自己能协调的事就不插手。
判断这套机制有没有生效,看一个数字就行:超期任务中提前预警的比例,能稳定在80%以上,说明团队的自我管理已经跑起来了。
核心关键词
文章包含AI辅助创作:任务分派如何做好多人任务?企业管理者效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369386
读者评论
我们团队40多人,去年也踩过群组负责的坑。作者说的"任务卡上填小组名"太真实了,我们当时一个数据迁移任务写了"后端组负责",结果两周没人动。后来强制改成单人owner才好。不过我有个疑问:协作人超过3个就拆分,那像底层架构改造这种天然需要多方联动的任务怎么办?硬拆会不会反而增加接口成本?
负载判断准确率只有54%这个数据我信。我自己带6人小组,凭印象分配任务十次有三次会错。但作者说的用"可支配小时"来量化负载,实操里挺难的,因为很多人的工时是被会议和临时支援切碎的,系统里根本看不出来。我们试过让组员每天自报剩余工时,坚持了两周就没人填了。这块有没有更轻量的办法?
看完最有共鸣的是"分派方式改进不需要新工具,先改责任结构就能拿走大部分收益"。我们之前花钱上了一套项目管理平台,看板燃尽图都有了,返工率一点没降。后来把验收标准字段设成必填,返工才明显下来。工具只是把问题暴露出来,责任和标准得靠人先定清楚。返工定位耗时从4.2小时降到0.8小时这个对比,我们体感差不多。
